当前位置:文档之家› 土石方回填压实检测方案

土石方回填压实检测方案

土石方回填压实检测方案
土石方回填压实检测方案

土石方回填压实检测方案

一、工程概况:(监督编号:BT )

1、工程名称:沿河县坝坨片区县城至沙坨主干道工程

2、回填土类别:土石比例为2:8 回填位置(部位):主干道路基

3、回填总面积:S= m2 密实度(或压实度)设计值:≧94%

4、回购单位:沿河土家族自治县人民政府

4、建设单位:沿河惠得房地产开发有限公司

5、地勘单位:

6、设计单位:重庆建工集团股份有限公司设计研究院

7、施工单位:贵州省凯里路桥工程公司

二、检测目的:

1、标准击实试验完成后即在施工现场安排碾压试验,碾压试验目地。

2、核查土石料压实后是否能够达到设计压实干密度值。

3、选择合理的施工压实参数:铺石厚度、石块限制粒径、含水量的适用范围、压实方法和压实遍数。

4、通过对场坪土石方回填压实采用重型振动压路机分层碾压,最大松铺土石方厚度为30㎝、40㎝、50㎝振动压路机压实,分别进行4遍、6遍、8遍、10遍碾压后观测其沉降量,找出填石场坪回填最经济、压实效果最好的厚度及碾压遍数,指导本项目回填压实场坪施工。

三、试验依据及规范:

1、根据场坪土石方回填设计施工图纸及总说明。

2、《建筑地基基础工程施工质量验收规范》GB 50202-2002

3、《建筑地基处理技术规范》JGJ 79-2002

4、《土工试验方法标准》GB/T 50123-1999及其他有关规定。

5、根据沿河县环保部门相关:安全文明施工、环境保护、降尘防尘控制规定。

四、劳动力计划:

五、回填总体工艺流程:

1、工艺流程如下:场坪基底清理—→检查验收—→回填料选取—→用推土机摊铺—→人工辅助找平—→分层松铺回填—→碾压压实施工操作—→压实度测试—→下道工序回填施工。

六、施工现场碾压试验:

1、按30㎝填层现场试验:

在处理好的地基上纵向10m,横向5m采用白灰画好方格,在挖方区经放炮松动后用挖掘机装车填料,30T双后桥自卸汽车运输,运

至现地后卸料,卸料时每一方格倒一车,待场地卸满后,用推土机进行摊铺,人工辅助整平(控制石料粒径不大于10cm,大于10cm的石料人工打碎)。整平后,用20T压路机进行碾压,首先静压一遍,然后第二遍开始进行振动碾压(压路机来回碾压一次为一遍)。在碾压过程中下沉较大坑凹处人工用中、小料进行填补,碾压顺序为沿场坪外边缘向中线方向碾压,重叠1/3轮宽,碾压速度先用1.5-1.7 Km/h,后用2-2.5 Km/h。第一遍静压平均下沉52mm, 第二遍振动碾压平均下沉36mm,第三遍振动碾压平均下沉18mm, 第四遍振动碾压平均下沉1mm,下沉量较小,故进行第五次静压(平均下沉0mm),且压实层表面平整,石料紧密,无明显轮迹,即满足设计和施工规范要求。(详细记录数据附后)

2、按40cm填层现场试验:

在待填面上用白灰画5×8m方格,在挖方区经放炮松动后用挖掘机装填料,30T双后桥自卸汽车运输,运至现场后卸料,卸料时每方格倒一车,待场地卸满后,用推土机进行摊铺,人工辅助找平。采用与40cm填层厚度相同方法进行碾压。第一遍静压平均下沉56mm, 第二遍振动碾压平均下沉46mm,第三遍振动碾压平均下沉21mm, 第四遍振动碾压平均下沉12mm, 第五遍振动碾压平均下沉1mm,下沉量较小,故进行第六次静压(平均下沉0mm),且压实层表面平整,石料紧密,无明显轮迹,即满足设计和施工规范要求。(详细记录数据附后)

3、按50cm填层现场试验:

在待填面上用白灰画5×6.7m方格,在挖方区经放炮松动后用挖掘机装填料,30T双后桥自卸汽车运输,运至现场后卸料,卸料时每方格倒一车,待场地卸满后,用推土机进行摊铺,人工辅助找平。采用与50cm填层厚度相同方法进行碾压。第一遍静压平均下沉58mm, 第二遍振动碾压平均下沉49mm,第三遍振动碾压平均下沉35mm, 第四遍振动碾压平均下沉27mm, 第五遍振动碾压平均下沉16mm,第六遍振动碾压平均下沉7mm,下沉量较小,第七遍振动碾压平均下沉3mm,第八次振动碾压平均下沉1mm,下沉量较小,故进行第九次静压(平均下沉0mm),且压实层表面平整,石料紧密,无明显轮迹,即满足设计和施工规范要求。(详细记录数据附后)

4、现场试验得出结论:场坪土石方回填压实具体的施工工艺方法,参数能指导后续回填工作的施工。

通过整理以上试验数据,确定本项目回填土石方压实场坪工艺为:填筑层厚控制为50cm,推土机摊铺,人工辅助找平,压路机碾压时先静压1遍,然后振动碾压8遍,最后静压1遍的工艺控制法施工。

施工单位意见:

现场负责人:(盖章)

时间:年月日

监理单位意见:

总监(代表)签名:(盖章)时间:年月日

建设单位意见:

项目负责人签名:(盖章)

时间:年月日

回购单位意见:

现场监管组人员签名:(盖章)时间:年月日

附表:

受检位置确认表

工程名称:沿河县坝坨片区县城至沙坨主干道工程监督编号:TJ2013051001

年月日

注:1、应提供主干道平面图以确定具体受检位置;

2、此表一式四份,检测单位、建设(监理)单位、施工单位各一份。

土石方回填专项方案.doc

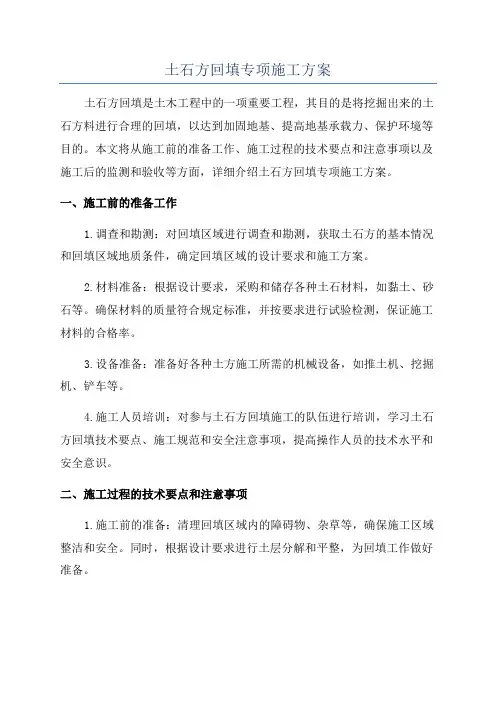

金科.云阳世界城示范区园林景观工程 土石方回填 专 项 施 工 方 案 建设单位:重庆市金科骏成房地产开发有限公司

监理单位:重庆联盛建设项目管理有限公司 施工单位:重庆展弘园林有限公司 土石方回填专项方案 一、编制依据 1.本工程施工合同、工程设计图纸、变更图纸、图纸会审记录; 2.经监理、业主批准的施工组织设计; 3.现行施工技术规范及验收标准,有关主管部门颁发的有关规范、标准; 4.《工程建设强制性条文》(城市建设部分) 5.《城市道路和建筑物无障碍设计规范》 JGJ50~2001 6.《城镇道路工程施工与质量验收标准》 CJJ1~2008 7.《建设工程质量管理条例》 二、施工部署 1、施工部署的原则 ⑴、以确保工期为原则,充分估计可能出现的各种困难,各专业穿插施工带来的影响以及难以预测的因素,因此,在施工安排上,要立足一切向前赶,采取“时间占满,空间占满的特殊做法”。“时间占满”即在条件允许的情况下,充分利用有限的时间,组织工人进行施工。“空间占满”即在施工的平面流向上,同时展开施工,尽可能利用施工空间。 ⑵、在总体施工顺序上,按照以下几个原则进行: ①平面安排上,先大面后小面,先一般后特殊; ②局部施工安排上,先施工工序多、施工复杂的部位,后施工工

序少、施工简单的部位,也可作为平衡项目穿插在主体工程的施工中进行; ⑶、在具体部位的施工时,坚持合理的施工程序和顺序。在各个专业工种(如木工、电工等)的穿插施工中,各工长积极协调,要做到忙而不乱,有条不紊。 2、平面布置 ⑴、总体要求 ①平面布置紧凑合理,尽量少占施工用地; ②合理组织运输,减少运输费用,保证运输方便通畅; ③施工区域的划分和场地的确定,应符合施工流程要求,尽量减 少专业工种和各工程之间的干扰; ④充分利用各种永久性建筑物、构筑物和原有设施为施工服务, 降低临时设施的费用; ⑤满足安全防火、劳动保护的要求。 ⑵、平面布置 ①临时水、电根据现场条件布置; ②管理人员、工人住宿,在工地外搭设统一标准的活动式板房; ③库房、油漆堆放地等易燃处应充分布置消防设施。 ④施工作业面划分及平面布置 3、施工人员部署 依据工程特点设置机械及人工施工作业组:机械施工作业二个组,分别置于大面土石开挖及大面土石方回填二个作业面;人工施

2、土方开挖与回填工程专项施工方案

第一章基础工程概况及特点分析 1.1 工程名称与地址 1.1.1 工程名称:恒生汇金广场 1.1.2 工程地址:通州区兴东镇解放路西侧,二环路南侧 1.1.3 参建主体 1. 建设单位:南通恒生投资有限公司 2. 设计单位:南通四建集团建筑设计有限公司 3. 勘察单位:南通四建集团建筑设计有限公司 4. 监理单位:南京新华泰建设工程项目管理有限公司江苏省苏通建工项目管理有限 公司 5. 施工单位:南通长城建筑安装工程有限公司 1.2 设计特点 1.2.1 建筑规模 本工程建筑总面积86541m 2,多层混合1+5+1 结构,底层车库顶层阁楼。由南通恒生投资有限公司筹建,南通长城安装工程有限公司承建。工期为154天,要求2010年7月6日开工。该工程由南通四建院设计。 1.2.2 基础结构特点 1.2.2.1 基础类型 A. 基础采用载体桩基础,柱下钢筋混凝土承台; B. 3#楼基础采用墙下条形基础,天然地基; C. 根据地质勘察报告,人防工程基础采用筏板基础。 1.2.2.2 材料选用 A. 1#楼:基础、地下室及电梯基坑底板、侧板、地梁:C40抗渗砼(垫层:C15 砼);

B. 2#楼:基础、地梁:C35砼(垫层:C10砼);电梯基坑底板、侧板、基坑处地梁:C35抗渗砼(垫层:C15砼); C. 3#楼:0.000以下部分:C30砼; D. 人防:垫层(厚100mm C15素混凝土;底板混凝土C30,顶板、墙板、柱 等混凝土均为C35,抗渗等级为P6;混凝土中均掺微膨胀剂,微膨胀剂用量待业主定好品牌后再由设计人员定;外墙墙板中另加12mm聚丙烯合成纤维,用量为 0.8Kg/M 。 1.2.2.3 基础垫层(底板)面标高 A. 1#楼底板顶面标高为:-1.55 B. 2#楼垫层顶面标高为:-1.950 C. 3#楼垫层顶面标高为:-1.100 D. 人防底板顶面标高为:-4.400,局部为:-4.900 第二章基坑土方施工方案 2.1 开挖前准备 2.1.1 现场勘察:摸清工程实地情况,对现场地形、地貌、地质、水文、运输道路、临近建筑、地下埋设物、管线、水电供应等情况,了解地质勘察报告显示的相关情况。 2.1.2 报请相关部门做好定位放线的核验工作,完善各项手续。 2.1.3 进行土方平衡计算,落实余土去向。 2.1.4 办理相关申报手续,落实文明施工措施。 2.1.5 掌握天气情况,准备足够的基坑排水设备及护坡材料,尽可能避免雨天开挖基础。 2.2 土方开挖施工方法 2.2.1 根据土方量和工期要求,并考虑合理利用系数,同时考虑到工程施工特点,本工程每个部分先由一台0.8m3挖土机进行开挖,然后采用人工清理、修整,使之达到施工要求和

土方回填施工方案模板

土方回填施工方案

土方回填施工方案 一、工程简介 二、土方回填前的准备 1、回填料的确定本工程回填料主要利用本工程开挖料, 工程师认为不合格的填筑料一律不得使用。 2、标准击实试验土方回填料确定后, 项目部质检员、抽样员邀请监理工程师共同在回填料场进行取样, 抽取的土样应具有代表性, 各个土层和性状的土都应包括。土样抽取后送工地实验室做标准击实试验, 确定最优含水率下的最大干密度。经过实验作出土方回填料的最优含水率为16.8%, 最大干密度为 1.71g/cm3。根据合同技术条款回填土压实度D≥90%的要求, 确定出施工中控制的最小干密度为1.71g/cm3×90%=1.54g/cm3, 再查”含水量与干密度曲线图”确定合格干密度下的含水率区间为11%-24%。 3、现场碾压试验标准击实试验完成后, 即在施工现场安排碾压试验, 碾压试验的目的: ( 1) 、核查土料压实后是否能够达到设计压实干密度值; ( 2) 、

核查压实机具的性能是否满足施工要求; ( 3) 、选定合理的施工压实参数: 铺土厚度、土块限制粒径、含水量的适宜范围、压实方法和压实遍数; ( 4) 、确定有关质量控制的技术要求和检测方法。碾压试验在标定的四个回填区域分别进行, 不同的回填区域采用不同的压实机具: 蛙夯夯实遍数从4遍开始用环刀法抽取试样, 测定干密度值, 达不到要求再夯实6遍、8遍测定直到合格; 履带式推土机从第6遍开始测定, 然后测定8遍、 10遍, 最后经过测定确定合适的碾压遍数、铺土厚度、土块限制粒径等参数。 4、施工前技术交底土方回填前, 由技术部向作业班组质检员进行详细的技术交底, 将回填区域的划分、根据碾压试验确定的压实参数、施工方法等问题交代清楚。 三、施工部署本工程回填按箱涵的施工顺序进行, 为适应主体建筑物的施工及满足建筑物回填需要达到的条件, 按每210m左右为一填筑段, 其填筑速度与建筑物施工速度相匹配, 回填作业连续进行。土方回填时, 采取两种方案进行, 即堆土区一侧采用大型推土机送土到基坑, 另一侧采用挖掘机装土, 自卸汽车从一端绕运到位, 做到两侧同时回填均匀上升。当土回填到箱涵顶部1m后( 即▽1.70) , 均采用大型推土机推土到位。 四、施工方法和程序1施工程序:

石方开挖回填施工方案

胜利花园农转非安置房工程平基土石方工程 施 工 方 案

重庆建工住宅建设有限公司 二○一○年三月 一、编制依据 1、胜利花园农转非安置房平基土石方工程施工设计图。 2、合同明确的中华人民共和国国家及有关部门颁发的先行设计规范、施工技术规程、规范、质量检验评定标准及验收方法。《土方与爆破工程施工及验收规范》GBJ201—83 3、踏勘工地现场和调查咨询资料。 4、根据我司拥有的机械、机具设备,技术水平及多年来在工程实践中积累的施工经验。 5、严格遵照、遵守国家及有关部门在施工安全、工地保安、人员健康、环境保护等方面的具体规定与技术标准。 二、工程概况 1、概述 本工程场地地形靠海尔路较高,北方较低,相对高差约m(1~2),东西向地形起伏较大,中部为低洼地带,西北方向为两岔河,场地地质情况较单一,场区内未发现不良地质现象,本次2,本工万m11平场为红线用地范围内的场地初平,平场面积约程由重庆大学设计,重庆建工住宅建设有限公司承接施工。 2、工程特点

3,填方量约43万m 2.1该平基工程土石方开挖量约45万 3,挖填基本平衡,需外调淤泥、草皮、杂物等非适用材料约4m3弃至场外处理,需采取强有力的挖运措施,给施工带来一万m 定的难度。 该路段属于丘陵地段,灌木、杂草茂盛,清表工作量大2.22万m。约11本工程工期进度紧,每日产量高,作业交叉频繁,统一2.3以上。规划协调工作量大,填筑密实度需达到90%整个施工作业区域内现有一条行车道路及行人要道,施2.4工安全工作量较大。主要工程实物量表 序号工程项目单位数量备注 330000 1 m 表层土清除树木、杂草、表层土 3 2 土石方开挖420000 m 3 m3 10000 淤泥挖运3 4 填筑m430000 三、施工部署1、施工组织指导思想以科学技术为先该工程列为我司重点工程,根据工程特点,导,以管理为保证,提高现代施工的指导思想,采取各项强有力措施,确保工程高速优质,

土方回填专项施工方案

美的时代城13#、14#、17#住宅楼及地下车库 土方回填专项施工方案 编制: 审核: 审批: 中铁七局集团郑州工程有限公司美的时代城项目 2017年4月

目录 1、编制依据 (2) 2、工程概况 (2) 3、施工部署 (2) 4、施工方法 (3) 5、成品保护 (6) 6、应注意的质量问题 (7) 7、机械使用安全技术规程 (8)

1、编制依据 《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002 《建筑地面工程施工质量验收规范》GB50209-2002 《建筑机械使用安全技术规程》JGJ33-2012 《建筑施工安全检查标准》JGJ59-2011 《美的时代城设计施工图》 2、工程概况 邯郸美的时代城13#、14#、17#楼工程,位于邯郸市中华大街与南环路东南,南临支漳河,东临邯大路,西临左西街,由邯郸市美的地产有限公司开发建设,河北拓朴建筑设计有限公司设计,河北新隆基项目管理有限公司监理,中铁七局集团郑州工程有限公司承包。该工程集住宅用房、车库等功能。总建筑面积约57944.08万平方米。主楼地下均为2层,13#楼地上25层,14#楼地上27层,17#楼地上26层;剪力墙结构,筏板基础。 3、施工部署 3.1施工总体安排 回填土土料采用粘土。采用自卸汽车由场外运往现场从13#楼南侧出入口进场,基础周边回填土采用分层、分段沿基础周边形成台阶式的斜坡逐步回填到顶,地下室顶板按现场实际情况采用分层分区逐步完成回填土施工。 回填土压实工具采用机械碾压。 3.2施工程序 基坑底清理(地下室外墙、顶板防水层验收)——检验土质——分层铺土——分层碾压密实——检验密实度——修整找平——验收。

池塘回填土石方工程施工方案#湖南

施工组织设计(方案)报审表监理单位:湖南顺天工程项目管理有限公司

变电站池塘 增加工作面施工方案 编制: 审核: 批准: 编制单位:岳阳市北港建筑工程有限公司编制日期:2012年5月17日

变电站池塘增加工作面施工方案 一、工程概述 本工程为岳阳市南湖风景区湖滨大道提质改造高压入地土建工程。因在湖滨大道东向变电站地段有一池塘在工程区域内,需要人工回填增加工作面,该工作面长约65米,宽约15米,水深1.5米至1.8米,下面淤泥1米以上。我项目部根据现场实际情况和工程设计图纸施工要求,准备采取以下方案增加施工工作面:先对上述部位进行土方回填压实,在回填土方上做三个集水井,分别用水泵排水,减清池塘地下水对电缆沟开挖后的施工安全及质量影响,再在设计图纸指定的路线上进行电缆沟开挖施工,电缆沟开挖深度设计为2.7米,考虑开挖后地下层因接近池塘,地下水位较高,基础使用C15毛石砼浇灌,具体工程量待开挖后根据现场实际情况再确定。在工作面南向有原池塘的排水井,在土方回填施工此部位时,先设置挡水坝隔开池塘与排水井,然后埋设管径1米的预制水泥管连接池塘和排水井,再回填至整个工作面。工作面、集水井、电缆沟的设置尺寸详见附图。施工场地西面为湖滨大道,施工机械可以进出场。计划工期为日历天。 二、施工准备 1、落实项目部人选,组建强有力的项目经理部 2、认真审阅施工方案,参加技术交底,针对存在的问题和错误提出修正意见。 3、组织工程技术人员熟悉施工现场情况,落实回填土方用料,进行施工前期准备工作。 4、全面检修进场施工的机械设备,以保证施工前设备运转正常。 5、编制施工计划,安排施工顺序,协调各种机械间的配合工作。

土石方开挖回填方案

安徽口子酒业股份有限公司退城进区搬迁项目场平工程开挖回填施工方案 编制人: 审核人: 批准人: 中建二局土木工程有限公司 2016年1月20日 目录

1 .................................................... 工程基本概况 3 2 ......................................................... 编制依据 3 3 ......................................................... 施工准备 3 4 ......................................................... 人员配置 4 5 ..................................................... 机械设备配置 4 6 ..................................................... 施工阶段划分 4 7 ................................................... 施工重点及难点 5 8 ................................................... 施工工艺及方法 6 8.1技术工作 (6) 8.2现场工作 (6) 8.3地下构筑物、文物的保护和处置 (7) 8.4总体方案 (7) 4.1 ..................................................... 挖填调配图 7 8.5施工测量 (9) 8.6土石方开挖 (9) 8.6.2工艺流程 (10) 8.7土石方运输 (10) 8.8.1注意事项 (11) 9 ......................................................... 检测验收 12 10 .................................................... 夜间施工措施 12 11 .................................................... 工期保证措施 12 12 .................................................... 安全保证措施 13

kV变电站土石方开挖及土方回填施工方案

般施工方案(措施)报审表 工程名称:泉州永春达埔110kV变电站工程编号:SJSB2-SG01-001致厦门瑞骏电力监理咨询有限公司监理项目部: 现报上泉州永春达埔110kV变电站土石方开挖及土方回填工程施工方案(措施),请审查。 附件:土石方开挖及土方回填施工方案 施工项目部(章) 项目经理:日期: 专业监理工程师审查意见: 专业监理工程师: 日期: 总监理工程师审查意见: 监理项目部(章): 总监理工程师: 日期: 注:本表一式—份,由施工项目部填报,监理项目部、施工项目部各存—份。

泉州永春达埔110kV 变电站工程土石方开挖及土方回填施工方案 泉州亿兴电力工程建设有限公司 2016 年08 月26 日 批准:年月日 审核:年月日

年月日 编写: 目录 一、适用范围 (1) 二、编写依据 (1) 三、施工流程 (1) 四、施工流程说明及主要质量控制要点 (1) 五、危险点辨识及预控措施 (4) 六、质量要求 (4) 七、质量通病防治措施 (4) 八、强制性条文 (5) 九、质量验评及质量控制方式 (7)

土石方开挖及土方回填施工方案 一、适用范围 本施工方案适用于泉州永春达埔110kV 变电站场地平整、土石方开挖及土方回填及土方平衡的施工。 二、编制依据 依据福建亿兴电力设计院有限公司设计的泉州永春达埔110kV 变电站工程土建部分施 工图。土方工程施工及验收规范按照国家电网公司《110kV-1000kV 变电(换流)站土建工程施工质量验收规范》Q/GDW1183-2012 及《110kV-1000kV 变电(换流)站土建工程施工质量评价规程》Q/GDW 1856-2012 执行。 三、施工流程 施工准备T场地平整T测量放样T土石方开挖T土石方运输T土方回填 四、施工流程说明及主要质量控制要点 1. 施工准备: 1.1 材料: 1.1.1 填土材料的选择,按粘性土考虑。 1.1.2 机具设备: 反铲挖掘机2部、装载机1部、20T压路机1部、推土机1部、自卸运土车3部、水平仪1 部。 2. 作业条件: 2.1 图纸已会审、并对班组进行全面施工技术和安全交底。 2.2 用的回填土料已做含水率试验、并在最佳含水率状态下才能进行土方的回填工作。 2.3 做好机具设备的调配, 对进场挖土石、运输车辆及各种辅助设备进行维修检查, 试运转, 并运至使用地点堆放。 2.4 清除施工区内所有障碍物。 2.5 已经进行施工放样,在征地范围内四周洒下白灰作记号,并做好施工测量引测桩。 2.6 进行土方调配计算,设计最佳施工方案。 3 、技术方案本工程石方开挖量较大,石质厚度不均匀,技术要求高、施工难度大。采用大面积爆破施工容易破坏相邻建筑地基安全,经我部仔细研究了现场实际情况,借鉴类似工程的施工经验,最终确定采用带液压镐

土方回填施工专项方案 P18

一.工程概况 本项目位于常德市屈原公园改造项目第二标段,属滨水休闲区,有紫坛休闲吧、桂舟清咖、亲水平台与游船码头工程,此施工方案是桩基基础施工部分,基础地质与现场情况如下: 1.地质情况:淤泥:灰黑色,主要是粘性土组成,含有有机质,有异味,干强度及韧性中等,厚度0.8m- 2.3m;粉质粘土:黄褐色,主要粘性土组成,稍有光泽,无震荡反应,干强度及韧性中等,厚度: 3.5m-5.0m;圆砾:黄褐色,灰白色,主要成分石英质及砂岩质,粒径一般大于2mm,级配较好,含少量粘性土和细砂,饱和,中密。 2.淤泥深度:根据地质报告点ZK37、ZK43、ZK44堪布点接近本工程施工部位,其钻孔柱状图所得淤泥厚度分别如下:2.3m、0.6m、0.8m,取其平均厚度为1.23m。 3.现场实测标高:湖面黄海标高为31.6;湖底黄海标高为30.0;打桩操作平台需要高出湖面1m,黄海标高为32.6;因此素土回填厚度为3.33m,表层砖渣回填厚度为0.5m(表层用于桩机承载),回填总厚度为3.85m;经测量需要填土面积为3537.86㎡;填土临水边线全长287.39m,全部从护城湖驳岸边延伸至湖面。 根据以上地质与现场实际情况对紫坛休闲吧、桂舟清咖、亲水平台与游船码头基础土方回填施工方案如下: 二.施工前的准备工作 施工组织机构及人员配置全部到位,并进行全面的技术交底。机械设备、测量仪器全部到场,并做好检修工作。 1.施工的目的 首先通过回填给紫坛休闲吧、桂舟清咖、亲水平台与游船码头的桩基础工程施工提供施工作业面,同时也给打松木桩与土袋围堰提供了工作平台。 2.施工前准备 1、测量准备工作 1.1测量仪器的校准 进场前,已将水准仪和全站仪交有资质的单位进行校核,并出具校准合格报告。 1.2导线水准点的测量依据 根据已批复的导线、水准点复测结果,对首件段进行施工测量。 3.施工设备和现场情况 3.1在施工现场左右两侧修建施工便道,用来满足施工所需的土方量及施工机械的进出。 3.2准备供电设备和抽水机械。 三、施工工艺流程

路基土石方开挖、回填施工

路基开挖及回填质量培训内容 1.防排水 (1)在路基施工期间,为防止工程和附近农田、建筑物及其他设施受冲刷和造成淤积,应修建临时排水设施以保持施工场地处于良好的排水状态。 (2)临时排水设施应与永久性排水设施相结合。施工场地流水不得排入农田、耕地或污染自然水源,也不应引起淤积、阻塞和冲刷。 (3)施工时无论挖方或填方,均应作到施工层表面不积水。因此,各施工层表面应随时保持一定的排水横坡或纵向排水通道。挖方路基项目或填方基底含水量过大时,应采取措施降低含水量。2.场地清理(1)路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植。 砍伐的树木应堆放在路基用地之外,并妥善处理。 (2)路基用地范围内的垃圾、有机物残渣及原地面以下至少10- 30cm内的草皮、农作物的根系和表土予以清除,并堆放在弃土场内。原地面要进行填前碾压,使其压实度达到规定要求。 (3)路基用地范围及取土场范围内的树根应全部挖除,并将路基用地范围内的坑穴填平夯实。 3.拆除与挖掘 (1)路基用地范围内的旧桥梁、旧涵洞和其它障碍物等予以拆除。 (2)原有结构物的下部构造应拆除到天然地面以下50cm并不能使新结构物受到影响的范围。 (3)将所有因拆除施工造成的坑穴回填并压实。 4.土方开挖 (1)土方开挖应按图纸要求自上而下的进行,不得乱挖或超挖。 (2)开挖中如发现土层性质有变时,应修改施工方案及挖方边坡,并及时上报项目部技术人员批准。 (3)施工队必须注意对图纸未示出的地下管道,光缆文物古迹和其他结构物的保护。开挖中一旦发现上述结构物应立即上报项目部,且应停止作业并保护现场听候处理。 (4)居民区附近的开挖,应采取有效措施,以保护居民区房屋及保证居民和施工人员的安全,并为附近居民的生活及交通提供临时便道和便桥。 (5)土方地段的路床顶面标高,应考虑由压实产生的下沉量其值由

土方回填专项施工方案

成都市锦江大面桥政府保障性住房工程建设项目(A)标段 土方回填专项施工方案 审定: 审核: 编制: 2011年7月1日 目录 第一章、工程概况 第二章、编制依据 第三章、施工准备工作 第四章、回填土施工方法 第五章、质量标准与控制措施 第六章、安全措施 第一章、工程概况 1.1、工程概述 工程名称:成都市锦江大面桥政府保障性住房建设项目(A标段) 工程地点:成都市锦江大面桥三桥村10组、粮丰村1、6、8组 工程规模:总建筑面积约281814.45m2,建筑层数:地面32、33、34层,地下一层。地下车库面积约25079.84m2。 结构形式:大直径素砼灌注置换桩复合地基、筏板基础;塔楼主体为剪力墙结构。 建设单位:成都市住房保障中心、成都市住房储备中心 项目管理:四川建科工程建设管理有限公司 监理单位:四川康立项目管理有限责任公司

设计单位:中国建筑西南设计研究院有限公司 成都市人防设计院 地勘单位:成都四海岩土工程有限公司 施工单位:中建七局成都市锦江大面桥政府保障性住房项目经理部 1.2、建筑概况 “成都市锦江大面桥政府保障性住房建设项目(A标段)”工程位于成都市锦江大面桥三桥村10组、粮丰村1、6、8组;该高层建筑群由11栋高层建筑组成。其中1#、2#、3#、9#、10#、11#楼地下室组成一地下车库(其中一部分为“平战结合”人防工程)。地下车库外墙防水为SBS卷材防水。 4#、5#、6#、7#、8#楼为独立地下室,地下室外墙无防水。 第二章、编制依据 2.1、中国建筑西南设计研究院有限公司设计的施工图纸; 2.2、2、成都四海岩土工程有限公司的《成都市锦江大面桥政府保障性住房建设项目岩土工程勘察报告》; 2.3、编号055#《技术核定单》; 2.4、现场实际环境情况。 第三章、施工准备工作 3.1、施工道路畅通:水电送至现场,配置好电柜、电箱,安装好临时照明。 3.2、基坑周围设安全警示标志,作好安全保护措施。 3.3、清理基坑底建筑垃圾如木枋、多层板、塑料等;对于基坑积水提前抽水,清除干净积水、淤泥等杂物。 3.4、由于回填土时间在夏季,故应备好彩条布、塑料薄膜等防水材料。 3.5、材料及主要机具:

土石方开挖、回填施工方案

土石方开挖、回填 施 工 方 案 **二级公路改建工程PW2段项目经理部 二00七年8月月

编制说明 1.编制依据 1.1重庆彭水至贵州务川线**路彭水至务川二级公路WP2标段施工承包合同。1.2我国现行公路施工有关规范、标准。 1.3施工现场所了解的有关情况和对周边环境调查所掌握的有关资料及信息。1.4我公司的综合施工能力、机械装备实力、技术力量和多年参加各级公路建设的经验。 2.编制原则 2.1严格遵循《重庆彭水至贵州务川线**公路PW2标段施工承包合同》规定的内容和设计文件的要求。 2.2根据场地、气候等实际情况,结合我公司的人力、物力、财力、科学合理的组织施工。 2.3严格遵照IS09002国际质量认证体系和项目施工要求,进行施工管理和质量控制。建立健全质量保证体系,强化安全措施,使各项工作落到实处,为本标段施工的顺利、高效进行,创造良好的条件。 2.4组成强有力的施工组织机构、组成专业队伍,对工程质量、进度、安全进行全面负责,直接对业主和监理工程师负责。 2.5在机械及检测仪器配置方面立足高效的机械化作业及现代化的检测手段,为保证质量、保证工期提供有力的物资保证。 2.6在工期安排上充分考虑各分项工程及单位工程的施工工期,立足于合理化,精心安排各分项工程的施工顺序,避免不合理的安排造成的施工相互干扰及窝工现象。

2.7不断优化施工方案,力求做到规范化、标准化施工,推广选用先进的施工工艺,确保工程质量、施工安全、缩短工期、降低工程成本。 路基开挖回填施工方案

为了加快我标段施工进度,使工程达到更高质量要求,我项目部结合《技术规范》与实际情况特写此方案。 路基工程简况: 本工段路基土石方挖方1812611m3,填方46082 m3。路基施工采用“信息化施工”,即保证施工信息的流通顺畅,使试验数据有效的完成信息传递、反馈和调节作用,并使整个施工趋于最优。运用现代“信息化施工”的观念和方法,即通过施工前和施工中的试验量测数据进行分析,作为指导施工设计、土石方调配、施工机械配置及工艺参数确定的依据,并反复循环作用,最终使整个施工系统达到最佳状态。 一、施工方法与质量控制: 1.施工队通过试验路的施工,总结施工工艺,指导规模生产。分项工程实行现场标示管理,标示牌上注明分项工程作业内容,简要工艺和质量要求,质量负责人等。2.若在施工期间发现需拆迁的结构物或地下管线应及时探明具体位置和现状,查明设施的产权管理部门,同时报告监理工程师批示办理。 3.如果由于施工队采取措施不利,施工造成上述建筑物或设施遭到影响或损坏,由施工队负责修复赔偿。 二、环境保护 1.在施工过程中应采取有效措施,预防和消除因施工造成的环境污染,对工程范围外的土及植被应注意保护,并应保证业主避免由于污染而承担的索赔或罚款。2.施工期间加强环保意识,保持工地清洁,控制扬尘、杜绝撒漏材料,保护农田排灌系统。

土方回填专项施工方案

土方回填专项施工方案 编制人: 审核人: 审批人: 编制单位:南通建工集团股份有限公司 编制时间:年月日

目录 一、概况 (3) 1.1. 工程概况 (3) 1.2设计概况 (3) 1.3根据地质勘察报告 (4) 1.4施工策划 (5) 1.5编制依据 (6) 二、施工现场平面布置图及施工道路设计 (6) 三、土方回填冬季施工措施.................................. 错误!未定义书签。 四、土方回填施工顺序与工艺 (6) 1、回填顺序: (6) 2、施工准备 (6) 3、车辆道路的选择 (7) 4、土方回填操作工艺 (8) 5、回填顺序 (9) 6、技术保证措施 (8) 五.土方回填施工进度计划 (9) 5.1土方回填施工进度计划编制说明 (9) 5.2施工计划实施保证措施 (9) 5.3施工进度计划 (10) 六、质量安全环境措施 (10) 1. 质量管理措施 (10) 2.夜间施工技术措施 (11) 3.安全管理措施 (11) 4.保洁措施 (12) 七、项目管理组织体系及各部门职责 (13) 7.1项目管理组织机构 (13) 7.2主要管理人员 (13)

土方回填专项施工方案 一、概况 1.1.工程概况 项目名称:金佰利(天津)新建个人护理用品工厂一期项目 项目建设单位:金佰利(天津)护理用品有限公司 项目管理公司:生特瑞(上海)工程顾问有限公司 项目设计单位:机械工业第六设计研究院有限公司 项目监理单位:天津开发区泰达国际咨询监理有限公司 项目施工单位:南通建工集团股份有限公司 金佰利(天津)新建个人护理用品工厂一期项目位于天津市空港经济开发区,经三路、纬六路、经四路、纬五路,所围地块。由金佰利(天津)护理用品有限公司开发建设。本项目一期工程,分别为1#原材料仓库、1#生产联合厂房和1#物流中心、1#2#门卫、垃圾站、自行车棚,其中1#生产联合厂房包括消防水池。1#生产联合厂房占地面积24360.75㎡建筑面积为34122.18㎡;1#原材料仓库占地面积约为11748.39㎡,建筑面积为,11842.45㎡,1#物流中心占地面积11801.44㎡,建筑面积12393.71㎡,1#门卫室总长度16.525m,总宽度9.9m,建筑物占地面积129.5㎡,建筑面积105.27㎡。2#门卫室总长度8.85m,宽度8.9m占地面积为68.38㎡,建筑面积56.02㎡。 各建筑物如下表: 1.2设计概况 1#生产联合厂房占地面积约为 24360.75平方米,建筑面积约为34122.18平方米,车间建筑高度(室外地坪至女儿墙)14.1米;建筑物长度为173.48米,宽度为 147.15米,

土石方开挖与回填施工措施

第07章土石方开挖与回填 07.1 简述 07.1.1 工程概况 工程位于舟山市定海区长白岛,长白岛形状略似长方形,四面环海,岛中间一带为山岭,将整个岛分成南北两块,岛上以山丘为主,山脊陡峻,山坡坡度一般在20~30°左右,海拔高度多在100~250m之间,最高山峰太平岗,高程249.1m。 07.1.2 工程地质 根据本地区区域地质构造背景和拟建场地的工程地质条件,本场区区域构造稳定,无活动性区域构造通过,且不良地质作用不发育,因此本工程场地稳定,适宜本工程建设。根据现场地质测绘并结合区域地质资料,区内出露的地层主要为侏罗系上统西山头组(J3x)熔结凝灰岩以及上覆的第四系残坡积层(Q4dl+el)。现分述如下: ①层含碎石粘性土(Q el+dl):灰黄色,可塑~硬塑,局部含少量碎(砾)石,含量一般10~20%,碎石块径一般2~10cm,次棱角状,母岩成分为熔结凝灰岩,厚度一般0.5~1.5m左右。 ②-2层强风化熔结凝灰岩(J3x):灰、灰白色,节理裂隙发育,岩体呈块状,岩质较硬。厚度约1.50m左右。 ②-3层弱风化熔结凝灰岩(J3x):灰紫色为主,节理裂隙一般发育,岩体较完整,岩质坚硬。 根据国标《中国地震动参数区划图》GB18306-2001规定,本地区地震动峰值加速度0.10g,相当于地震基本烈度Ⅶ度。参照国标《建筑抗震设计规范》GB50011-2001,本地区抗震设防烈度为7度,设计基本地震加速度值为0.10g,设计地震分组为第一组。本工程地基土属中硬场地土,场地覆盖层厚度小于5m,故判定建筑场地类别为Ⅰ类,设计特征周期为0.25s,属对抗震有利地段。本工程各风机均分布于山脊,地下水埋藏较深,也不存在可液化土层。 场区地质构造发育一般,未发现较大的断层及不利组合,滑坡、泥石流等不良地质作用不发育。

土石方开挖填筑施工方案

土方填筑施工方案 土方填筑工序图 一、土方回填施工过程如下: (1)施工测量控制 首先按建设单位和监理单位提供的基本控制点,基准点水准点以及段面资料,进行实地复核,将复核资料和数据提交监理机构共同核定后,建立相应的施工测量控制网,包括测量基本控制点,基线永久埋石,标架和水准点,使之容易通视并不易破坏,同时加强保护和经常的校核工作。 (2)施工放样 边界线在设计边线外30㎝,施工填土控制高程按现场加高厚度的5%到7%超高,使之沉降后,高程仍能符合设计要求,每100m作为一个控制单元,其间每50M加桩复核。 (3)清基 ①清基为料场清基和填土场清基。②清基应将基面表层不合格土、杂物等清除干净,其边界应在设计基面边线外。表面的淤泥、腐殖土、泥炭土等不合格土和树木、草皮、树根、乱石、腐质物、等必须清除。清除深度一般为20—30cm。 ③按设计文件要求在清基后进行平整压实,并将开挖线以下的树根、垃圾、坟墓、古河道、坑塘、房基、等全部清除,并按施工图纸和监理指示回填密度。回填中做好排水工作,保持干场作业。对发现的冒水砂等情况应报建设、设计单位并采取措施加以处理。 ④开挖中清除的弃土、废物、废渣等,应按监理指示运至指定场地堆放。清基中发现的化石和文物,应采取合理的保护措施,并在2小时内通知监理机构、发包人和有关部门。

⑤对于地质条件较复杂的地基,如冻结地基、软弱地基(包括软粘土、淤泥、泥炭土等)、透水地基、多层地基及岩石地基等,按有关规范要求进行防渗处理,并应通过现场试验取得有关技术参数。 (4)土方填筑 ①土料铺填 填筑开工前,先进行碾压试验,验证土或砂、砾料的压实质量能否达到设计干密度或设计相对密度。根据试验结果监理机构共同研究确定施工压实参数,包括铺土厚度、含水量的适宜范围、碾压机械类型及重量、压实遍数、压实方法等。如试验时质量达不到设计要求,应会同监理机构和设计单位共同商议解决办法。铺料作业应从最低处开始,按水平层次进行,不得顺坡铺填。铺料时踩层控制在30㎝,土块粒径小于8㎝,测量放样后挂线施工,边线在设计边线外30㎝。作业面应分层统一铺土、统一碾压,严禁出现界沟。并配备人员或平土机具参与整平作业,严禁出现界沟。已铺土料表面被晒干或潮湿时,应进行洒水湿润或翻洒处理。 ②碾压 填筑时,设立施工标志,以防止漏压、欠压。上下层分段接缝位置错开填筑。机械碾压不到的部位辅以夯具(人工或机械),采用连环套打法夯实,夯迹双向套压,夯迹搭压宽度不小于夯径。 拖拉机振动碾压采用进退错距法,碾迹搭压宽度应大于10㎝,机械车速控制2km/h,以2档为宜,碾压遍数通过现场实验确定。对不合格的部位必须重新碾压直至符合压实度要求为止。 每一填土层规定的施工压实遍数或类似条件的碾压经验施工完毕后,应经监理机构检查合格后才能继续铺填新土。经验收合格的填筑层因故未继续施工,复工前应进行刨面、洒水处理,并经监理检验合格后才能铺填新土,以使层间结合紧密。 压实土体不应出现干松土、弹簧土、剪切破坏、光面等不良现象。出现不合格时,应进行返工处理,至检查合格后,方准铺填筑新土。

土方回填专项施工方案模版

萍乡市第二人民医院门急诊大楼工程建设项目 土方回填专项施工方案 审定: 审核: 编制: 2016年4月15日 目录

第一章、工程概况 第二章、编制依据 第三章、施工准备工作 第四章、回填土施工方法 第五章、质量标准与控制措施 第六章、安全措施 第一章、工程概况1.1、工程概述

工程名称:萍乡市第二人民医院门急诊大楼工程建设项目 工程地点:江西省萍乡市萍安南大道南面,南临规划十路、东临规划九路 工程规模:总建筑面积22137m2;地下1层,地上5层;其中地下室建筑面积为4479.4m2,地上建筑面积为17658m2,建筑占面积为4165m2。 结构形式:人工挖孔桩及独立承台基础;主体为框架结构。 建设单位:萍乡市第二人民医院 监理单位:萍乡市同济工程咨询监理有限公司 设计单位:浙江省现代建筑设计研究院 地勘单位:江西华昌地质工程勘察有限公司 施工单位:兴润建设集团有限公司 1.2、建筑概况 本工程为框架结构建筑,本工程正负零相当于黄海高程120.30m,属普通公共建筑,结构按六度抗震设防,建筑结构及桩基安全等级为二级,安全使用年限50年。其中地基基础设计等级为丙级,地下室防水等级为一级。 桩基采用Φ800~Φ1200的人工挖孔桩,基础为独立承台+人工挖孔桩基础,全部结构砼按现场泵送砼考虑。基坑采用自然放坡。 主体为框架结构,地下车库外墙防水为APF自粘卷材防水。 第二章、编制依据 2.1、浙江省现代建筑设计研究院设计的施工图纸; 2.2、2、江西华昌地质工程勘察有限公司的《萍乡市人民医院门急诊大楼工程岩土工程勘察报告》; 2.3、现场实际环境情况。 第三章、施工准备工作 3.1、施工道路畅通:水电送至现场,配置好电柜、电箱,安装好临时

地下车库土石方回填方案

*****二标 地下车库工程 土石方回填施工方案 编制单位:***** 编制人: 审核人: 审批人: 编制日期:2014年1月

目录 1、工程概况 (1) 2、编制依据 (1) 3、施工条件 (1) 4、施工准备 (3) 5、施工工艺施工方法 (5) 6、回填施工注意事项 (8) 7、质量要求及保证措施 (8) 8、成品保护 (9) 9、安全保证措施 (10) 10、安全措施 (10) 11、环境和职业安全健康措施 (11) 12、文明施工及安全生产要求 (11)

1、工程概况 1.1工程名称:***** 1.2建设单位:***** 1.3设计单位:***** 1.4地理位置:本工程位于本工程位于经济开发区。 1.5基础结构形式:本工程采用钢筋混凝土独立柱基础和地下条基加防水底板。本工程基础底板300mm厚,外墙板350mm宽、内墙300mm宽,顶板厚250mm。本工程防水混凝土强度等级:梁、顶板混凝土强度为C35,柱、墙混凝土强度为C40。 1.6工程规模:本工程由人防B区和D区一部分和C区组成。建筑面积为12117平方米。 2、编制依据 2.1 *****防空地下室设计图纸。 2.2图纸会审、设计交底记录及设计变更洽商等 2.3 建筑工程施工手册; 2.4《建筑工程施工质量验收统一标准》(GB50300—2001); 2.5本施工方案包括地下车库室外和室内回填部分。 3、施工条件 3.1现场出入口 本工程施工现场东邻城市主干道,但运输车辆不能到达施工区域,只有施工现场西边的施工临时道路设置主出入口。由于地下车库主入口在施工区东侧,而人防C区顶板上堆放建筑周转材料,运输车辆必须经四、五号楼北侧地下车库顶板运至地下车库入口处,场内无法设置环行道路。且施工现场

土方开挖回填

土方开挖 1、测量 位置高度由甲方确定。我方只要在施工中做好标记。 2、沟槽开挖 本工程施工地为三、四类土,沟槽开挖采用人工开挖。混泥土路面和沥青路面的开挖应使用切割机切割。 (1)沟槽开挖前工作 土方施工前,甲向我方进行现场交桩。临时水准点、管道轴线控制桩、高程桩,复核,并定期校核。我方核对管道路径、相关地下管道以及构筑物的资料,局部开挖核实。开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施,根据建设方提供的现况地下管线图,进行现场调查探摸,掌握地下管线情况,采取有效措施加以保护。燃气管道穿越其他市政设施时,应对市政设施采取保护措施,必要时应征得产权单位的同意。 地下水位较高的地区或雨水期间施工时,应采取降低水位或排水措施,及时清除沟内积水。 在沿车行道、人行道施工时,应在管沟沿线设置安全护栏,并应设置明细的警示标志,在施工路段沿线,应设置夜间警示灯。 遇到与管道交叉的沟渠和地下构筑物时,应与地方有关部门协商议定开挖方案。 (2)开槽 管道沟槽应按设计规定的平面位置和标高开挖。采用人工开挖且无地下水时,槽底预留值宜为0.05~0.10m ,有地下水时,槽底预留值不应小于0.15m ,管道安装前应人工清理至设计标高。 3.2.2.2 管沟沟底宽度和工作坑尺寸,应根据现场实际情况和管道敷设方法确定,也可以按下列要求确定: 单管沟底组装按下表 单管沟边组装和双管同沟敷设可按下式计算: a=D1+D2+s+c 管道公称直径(mm ) 50~80 100~200 250~350 400~450 500~600 700~800 900~100 0 1100~120 0 1300~140 0 沟底宽度(m ) 0.6 0.7 0.8 1.0 1.3 1.6 1.8 2.0 2.2

土石方回填专项施工方案设计

目录 一、工程概况 二、施工组织管理机构 三、施工准备工作 四、施工方案和主要分项工程施工方法 五、施工平面布置 六、雨季、夜间施工措施 七、工程协调与联系 八、工期保证措施 九、分项工程质量控制保证措施 十、安全保证体系 十一、环境保护措施 十二、文明施工目标

施工组织设计 一、工程概况 1、地形地貌 2、工程地质条件 3、水文地质条件 4、场区存在的主要不良地质现象 根据现场踏勘,场区主要存在三种不良地质现象。 (1)表层的耕植土和填土; (2)沟、坑、塘; (3)淤泥、淤泥质土。 5、工程围及规模 土石方工程容包括: (1)施工前期准备工作; (2)清除场区的植物土、树根、建筑垃圾; (3)进行沟塘处理; (4)清除地下表埋藏的淤泥; (5)回填作业前,对清理的原地面按要求进行碾压; (6)土石方开挖、取土时,要进行石方爆破; (7)业主及监理指示的其它工程。 6、工程的主要特点 (1)本工程场地宽阔,开挖、回填土石方量巨大,工期紧。 (2)另有A标段在同时施工,需要协调配合。 (3)场地有沟塘、植物土、树根、建筑垃圾需要进行处理。 (4)本场地石方需自行爆破,爆破工作量大。爆破前需征得相关部门

的允许,办理爆破许可证后才可作业。同时,必须遵守爆破安全规程。 (5)场地存在多种不良地质现象,应根据勘察资料和设计要求,采取有效的处理措施。 (6)施工场地大,开挖、回填、排水相互交叉施工,工程测量复杂、难度大,需精心施工。 7、施工关键和主要对策 (1)工程的重点和难点 ○1工程容多,交叉作业多,投入的设备、人员多,需加强管理,合理组织施工,这是确保按期完工的重点。 ○2回填土石方时,每一个施工段要分块施工,每块之间要通过台阶连接,确保施工的完整性和连续性。 ○3爆破的施工组织与协调要求较高。 ○4土方开挖、回填、石方爆破、排水等分项工程的施工须密切配合,需精心施工并减少相互间的影响。 (2)工期关键线路和关键工序 本工程工期控制的关键线路为:软基处理→土、石方施工(取土、运土)→排水工程→回填。 本工程的关键工序为取土及爆破、土石方回填及碾压、排水系统的施工。 (3)施工对策 ○1精心组织、科学管理,利用公司整体的技术力量,严格按照 ISO9002质量管理体系的要求,保质保量按期完成本工程。 ○2密切配合业主和监理做好各方面的工作,按国家验收标准、规对各工序进行验收。 ○3投入足够的机械设备,确保关键工期的实现。

相关主题
文本预览
相关文档 最新文档
