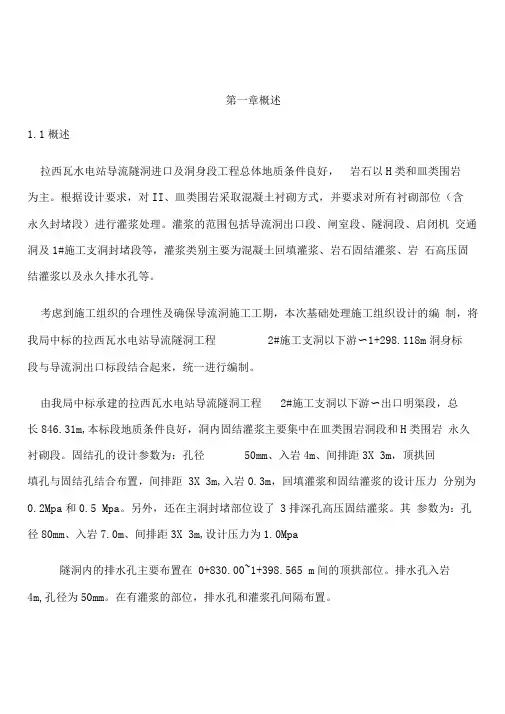

第一章概述

1.1概述

拉西瓦水电站导流隧洞进口及洞身段工程总体地质条件良好,岩石以Ⅱ类和Ⅲ类围岩为主。根据设计要求,对II、Ⅲ类围岩采取混凝土衬砌方式,并要求对所有衬砌部位(含永久封堵段)进行灌浆处理。灌浆的范围包括导流洞出口段、闸室段、隧洞段、启闭机交通洞及1#施工支洞封堵段等,灌浆类别主要为混凝土回填灌浆、岩石固结灌浆、岩石高压固结灌浆以及永久排水孔等。

考虑到施工组织的合理性及确保导流洞施工工期,本次基础处理施工组织设计的编制,将我局中标的拉西瓦水电站导流隧洞工程2#施工支洞以下游~1+298.118m洞身标段与导流洞出口标段结合起来,统一进行编制。

由我局中标承建的拉西瓦水电站导流隧洞工程2#施工支洞以下游~出口明渠段,总长846.31m,本标段地质条件良好,洞内固结灌浆主要集中在Ⅲ类围岩洞段和Ⅱ类围岩永久衬砌段。固结孔的设计参数为:孔径50mm、入岩4m、间排距3×3m,顶拱回填孔与固结孔结合布置,间排距3×3m,入岩0.3m,回填灌浆和固结灌浆的设计压力分别为0.2Mpa 和0.5 Mpa。另外,还在主洞封堵部位设了3排深孔高压固结灌浆。其参数为:孔径80mm、入岩7.0m、间排距3×3m,设计压力为1.0Mpa

隧洞内的排水孔主要布置在0+830.00~1+398.565 m间的顶拱部位。排水孔入岩4m, 孔径为50mm 。在有灌浆的部位,排水孔和灌浆孔间隔布置。

(1)导流隧洞出口段1+298.118m~1+517.364m,长219.246m,灌浆类别主要为混凝土回填灌浆、岩石固结灌浆以及永久排水孔。

(2)隧洞段 0+668.5m~1+298.118m,长629.618m,其中0+773 m~0+830m为封堵及永久衬砌段;1+028m~1+040m、1+202m~1+214m、1+298.118m~1+335m段为Ⅲ类围岩全断面衬砌段;1+335m~1+398.565m段为Ⅳ类围岩全断面衬砌段,灌浆类别主要为混凝土回填灌浆、岩石固结灌浆、岩石高压固结灌浆以及永久排水孔。

(3)启闭机室交通洞及1#施工支洞后期封堵。闸室交通洞总长为246m,衬砌部分在靠近闸室处,长为144m;施工支洞设计断面为9 m×7m,在靠导流洞侧进行封堵, 1#施工支

洞封堵段长为2m~3m。上下叉共计两个叉洞口。灌浆类别主要为混凝土回填灌浆和岩石固结灌浆。

1.2主要施工工程量

本标段基础处理工程量见表1-1

基础处理工程量表

表1-1

第二章施工布置

2.1施工平面布置

2.2.1施工风、水、电布置

(1)施工用风采用移动式空压机供风。供风管接自开挖、浇筑过程中已形成的系统风管之上。

(2)施工用水、制浆站用水就近接自系统供水管路上。

(3)施工用电就近接自系统供电线路。

2.2.2制浆站布置

导流隧洞1#施工支洞上叉洞布设一集中制浆站,启闭机交通洞布设一集中制浆站。制浆站各用杉杆搭设一个能储存30t水泥的平台及防护架,制浆站内各设一台JS-400型高速制浆机和一台BW100/100型灌浆泵,施工中由集中制浆站配置0.5:1浆比的浆液,通过输浆管输送至工作面搅拌槽中,再依具体要求兑制所需浆比浆液。制浆站采取一定的防潮、保温措施。

2.2.3施工废水、废浆排放

施工废水采取集中抽排的方式,用水泵将污水排到排水箱中,然后集中抽到指定地点。对于废弃浆液、岩粉、岩芯等,设专人及时清理,废物弃于指定地点,以保持工作面整洁、干净。

2.2.4钻机布置

由于工作面较零星、分散,拟在实施钻灌作业时,制作灌浆台车(见附图2-1)2台,人工将钻灌设施吊至灌浆台车作业平台实施作业。

附图2-1

第三章施工进度计划及施工程序

3.1 工期安排

结合各部位浇筑施工工期,基础处理工程总工期为4个月,计划于2003年7月10日开始施工,于2003年12月10日导流洞基础处理工程全部完工,启闭机室交通洞基础处理工程于2004年元月10日完工。

3.2 施工进度计划

基础处理工程施工进度计划详见《基础处理工程计划横道图》表3-1。

基础处理工程计划横道图

表3-1

说明:为确保导流洞施工工期,基础处理工期安排结合浇筑工期,表中虚线为浇筑工期,实线为基础处理工期。

3.3施工程序及方法

3.3.1施工程序

(1)总体施工程序:

清场进面→分序施工回填灌浆孔→回填检查孔→分序加密施工固结孔→固结灌浆→检查孔施工→排水孔施工→清面撤钻

(2)钻灌次序确定原则

a.若同一部位有回填灌浆和固结灌浆孔,则先施工回填孔,再施工固结灌浆孔,回填孔

分两序施工,两个次序灌浆的时间间隔不得少于48h;固结灌浆孔应在回填灌浆施工结束7天后按环间分序的原则进行。

b.固结灌浆施工中,将间隔排(同一断面上的孔为一排)上的全部孔,划为同一次序,按两序进行施工;相邻两个排序前序孔施工完后,可施工后序排孔。

(3)回填灌浆施工程序

a.总体施工程序。施工准备→I序孔→II序孔→检查孔

b.单孔施工程序。见附图3-1

附图3-1

(4)固结灌浆施工程序

a.总体施工程序。施工准备→抬动变形观测装置施工→I序孔→II序孔→检查孔→清面撤钻

b.单孔施工程序。见附图3-2
