目录

宁波某立交桥技术标 (5)

第一节前言5

1.1.1编制说明 (5)

1.2.1编制依据 (5)

1.3.1编制原则 (6)

第一节工程概况7

1.1.1工程简介 (7)

1.2.1工程施工条件 (17)

第一节施工总体部署18

1.1.1工程特点 (18)

1.2.1工程目标设计 (19)

1.3.1总体施工部署 (20)

第一节施工管理组织及人员安排24

1.1.1施工指导思想及组织原则 (24)

1.2.1施工管理组织 (25)

1.3.1施工人员组织及安排 (30)

第一节施工机械设备等资源配备及布置36

1.1.1施工机械配备计划及保证措施 (36)

1.2.1材料试验、测量、质检仪器设备配备计划 (46)

1.3.1人员及设备进场时间和方法 (51)

1.4.1材料供应计划及保证措施 (52)

第一节施工总平面布置53

1.3.1施工场地布置说明 (54)

第一节施工进度计划和保证措施57

1.1.1施工进度计划安排的原则和依据 (57)

1.2.1工程总工期目标控制 (58)

1.3.1阶段性工期安排和节点控制 (58)

1.4.1施工进度计划网络及衔接 (63)

1.5.1确保工期的技术组织措施 (63)

第一节桥梁工程项目的施工方案67

1.1.1工程概况 (67)

1.2.1施工测量方案 (72)

1.3.1钻孔灌注桩施工 (75)

1.4.1承台(桥台)施工 (82)

1.5.1墩柱、盖梁施工 (88)

1.6.1支座安装施工 (98)

1.7.1主线桥连续箱梁的施工 (100)

1.8.1主线桥及匝道桥现浇板梁的施工 (117)

1.9.1预制架设板梁的施工 (121)

1.10.1桥面系及附属工程施工

123

1.11.1辅道桥的施工 (127)

第一节给排水工程项目的施工方案127

1.1.1排水工程项目的施工方案 (127)

1.2.1给水工程项目施工方案 (149)

第一节道路工程项目的施工方案157

1.3.1路基填方施工 (162)

1.4.1碎石底基层和钢塑格栅施工 (165)

1.5.1塘渣垫层施工 (167)

1.6.1水泥稳定层施工 (169)

1.7.1沥青砼面层施工方案 (172)

1.8.1世纪大道老路改造施工 (180)

1.9.1地道的施工 (184)

1.10.1侧平石的施工

185

1.11.1人行道系施工 (186)

1.12.1附属项目施工 (187)

第一节软基处理、冬雨季施工等措施189

1.1.1软基处理方案 (189)

1.2.1冬、雨季施工措施方案 (198)

第一节工程质量保证措施204

1.1.1质量目标及质量承诺 (204)

1.2.1质量保证体系及管理机构 (204)

1.3.1质量控制程序 (209)

1.4.1质量保证措施 (209)

第一节创杯规划220

第一节公用管线的保护方案224

1.1.1公用管线的保护措施 (224)

1.2.1管线保护方案 (224)

1.3.1公用管线保护措施 (226)

第一节交通组织方案227

1.1.1概况 (228)

1.2.1交通组织方案 (228)

第一节安全生产保证措施232

1.1.1安全生产目标 (232)

1.2.1安全生产保证体系 (232)

1.3.1安全生产保证措施 (240)

第一节标准化工地建设及环保措施246

1.1.1标准化建设 (246)

1.2.1现场文明施工措施 (247)

1.3.1环境保护措施 (251)

其他附图(箱梁支架图等) (254)

宁波某立交桥技术标

第一节前言

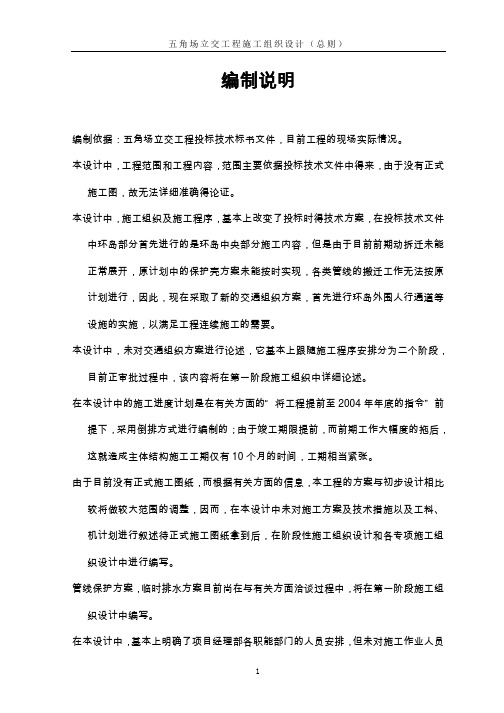

1.1.1编制说明

我方经过认真研究招标文件,仔细考察宁波市**立交工程现场,对工程所处位置的交通、沿线构筑物和地上地下管线进行调查,结合我公司多年的施工经验和目前的施工技术,组织了拟任项目经理及主要项目管理人员编制本施工组织设计。在本工程组织设计编制中,充分考虑了各关键工序和重点工序及相互间的衔接与协调的可行性,及其实现的施工技术方案和工艺操作方法,对工程现场的地质条件、地上地下构筑物和交通情况可能对本工程产生的影响,作了充分的估计和准备。我方确保在业主要求的总工期内完成本工程的施工,并确保工程质量达到国家施工验收规范一次性合格标准。

一旦中标,我方将在本施工组织设计的基础上,对现场各种情况作出充分的调查研究,进一步细化和优化,并编制各重要部位的施工作业指导书和计算书、详细的实施性施工组织设计、构筑物和地下管线保护方案,经业主和有关部门批准后严格执行。

1.2.1编制依据

1、宁波市**立交工程建设工程施工招标文件。

2、**城市建设设计研究院设计的《宁波市**立交工程施工设计图》等相关图纸。

3、本工程地质勘察报告。

4、标前会议精神及招标答疑文件。

5、现场踏勘所获得的有关地形、水文、地质、交通、电力等资料。

6、我方实际施工经验能力,机械设备装备能力,施工技术与管理水平以及多年来工程实践中积累的施工及管理经验。

7、国家、浙江省以及宁波市发布实施的相关法令、法规及行政命令。

8、招标文件图纸中明文要求的技术规范、规定和标准,以及国家现行技术规范、标准及有关市政工程的技术资料。

1.3.1编制原则

(一)确保满足及响应招标文件的原则

遵循招标文件中的各项条款,响应招标文件要求,确保实现业主要求的质量、安全、文明、工期、环境保护和工程造价等各方面的工程目标。

(二)确保工期的原则

严格按业主对本工程的工期要求,合理安排施工进度,制定适度缩短工期的进度计划,实施网络控制,确保工程总工期330 日历天完成。

(三)合理优化、优质高效的原则

在施工组织设计编制中,以“施工技术先进,施工方案可行,施工方法可靠,施工组织科学,重信誉守合同,优质安全高效,不留后患”为指导思想。合理安排各项工程项目的施工,加强领导、科学组织、优化管理,确保优质高效施工。

严格贯彻ISO-9000 标准,依据ISO-9001:2000、ISO-14001:1996、OHSAS-18001:1999 编制的三位一体管理文件和程序文件汇编。确保工程质量合格,工程一次验收合格率100%,优良率95%以上,争创“甬江杯”优质工程。

(四)安全第一原则

严格遵照、遵守国家、浙江省、宁波市政府关于施工安全、工地治安、人员安全、劳动保护以及环境保护等方面的具体规定和技术标准。安全工作是搞好生产的重要因素。在施工过程中,要严格控制和防止各类伤亡事故发生,确保施工安全。

(五)坚持技术先进性、科学合理性、经济适用性相结合及实事求是的原则根据我项目部的施工能力和管理水平,坚持科学组织、合理安排、均衡生产、

确保优质、高效地履行合同,不留后患。

(六)一切忠实于业主、听众服务于业主的原则。

(七)坚持项目法管理原则

通过对劳动力、设备、材料、资金、技术信息的优化配置,实现成本、工期、质量和社会信誉的预期目标效果。

(八)坚持积极推广应用“四新”成果的原则

在各项工序中,对于能提高或保证工程施工质量、施工进度,降低工程成本的新技术、新工艺积极采用,发挥科技在施工中的先导作用。

(九)坚持专业化作业与综合管理相结合的原则

在施工组织方面,以专业化作业队为基本作业形式,充分发挥专业人员和专用设备的优势,同时取综合管理手段,合理调配以达到整体优化的目的。

第一节工程概况

1.1.1工程简介

宁波市**立交工程位于宁波市**、**高速公路出口处,为**大道与**环路立交,立交形式为匝道线形基本平行于南外环路的扁苜蓿型互通式立交。

本次招标范围为世纪大道与南外环路立交范围内的跨线桥梁、匝道桥梁、给排水工程、世纪大道南段扩建工程、匝道、辅道及地面辅道桥梁工程、交通设施工程等部分。

(一)、桥梁工程

1、招标内容

(1 )南外环主线跨世纪大道跨线桥梁,标准宽度2 ×17.0m。里程桩号K9+047.805~K9+628.691,全长635.1m。

(2)立交匝道桥梁,共计8 条匝道,分别为EN、SW、WN、SE、WS、NE、ES、NW匝道桥,桥梁宽度10.4m~10.75m,匝道桥梁总长度1126m。

(3)南外环地面辅道桥梁(非机动车及人行桥梁)共6 座。桥梁宽度6.0m

和10.0m。

2、设计标准

(1)设计荷载

主线桥梁、匝道桥梁:城-A 级;

地面非机动道和人行道桥梁:城-B 级。

(2)抗震要求:7 度设防,动峰值加速度0.1g,结构重要性系数1.3。

(3)道路净空

机动车道:≥5.0m;

非机动车道及人行道:≥2.5m。

(4)河道净空要求

立交东侧规划排水河道,无通航要求,中孔跨径≥16.0m,梁底标高≥3.43m(黄海标高),河道底中心标高-1.87m。

立交西侧排水河,无通航要求,梁底标高≥2.93m。

(5)桥梁横坡

主线桥梁:1.5%;

匝道桥梁:按平曲线要求布置超高横坡;

地面辅道桥梁:1.5%。

3、桥梁结构

(1)桥梁结构类型

(2)主跨段结构

南外环跨越世纪大道主跨段,桥梁结构采用预应力混凝土弧形断面连续箱梁。跨径30m-35m,6 跨一联,跨越世纪大道2×35m,世纪大道中央分隔带中布置桥墩。

梁高1.80m,梁底采用椭圆弧形双立柱,与上部结构的建筑造型协调。承台厚度1.80m。桩基础采用直径800 ㎜钻孔灌注桩。

(2)主线其余段(预制空心板梁)桥跨

结构采用简支空心板梁,桥梁连续。跨径布置≤22m,桥面连续长度100m 左右。

双孔断面。变宽度桥跨中采用部分形板,宽度1000 ㎜-1300 ㎜,采用单孔断面。

除了K1、K2 跨板梁梁高采用900 ㎜外,余均采用1000 ㎜梁高。

下部结构盖梁采用弧形底面,后张预应力混凝土结构。立柱采用弧形立柱。承台厚度1.80m。桩基础采用直径800 ㎜钻孔灌注桩。

(3)主线其余段(现浇空心板)桥跨

匝道并入主线桥跨,采用现浇空心板,后张法预应力混凝土构件。

现浇板梁高1000 ㎜,多孔断面。顶板120 ㎜,底板120 ㎜,腹板200 ㎜。预应力布置在腹板中,锚固在梁板顶面。

下部结构盖梁采用弧形底面,后张法预应力混凝土结构。立柱采用弧形立柱。承台厚度1.80m。桩基础采用直径800 ㎜钻孔灌注桩。

(4)匝道桥跨

匝道桥跨,采用简支整体现浇空心板。后张法预应力混凝土。顶板120 ㎜,底板120 ㎜,腹板200 ㎜。预应力钢束布置在腹板中,锚固在梁顶面。

下部结构盖梁采用弧形底面,后张法预应力混凝土结构。立柱采用变截面独柱。

桩基础采用直径800 ㎜钻孔灌注桩。

(5)地面辅道桥梁

南外环路两侧的非机动车及人行辅道桥梁共计6 座。

立交西侧辅道桥跨径布置与主线桥梁一致,为单跨简支梁,采用先张法预应力砼空心板梁,梁高900 ㎜。立交东辅道桥北桥为3 跨简支梁桥面连续,立交东辅道桥南桥为4 跨简支梁桥面连续,采用先张法预应力砼空心板梁,梁高900mm。立交东侧现有河道南桥为4 跨简支梁桥面连续,现有河道北桥为2 跨简支架梁桥面连续,采用钢筋砼空心板梁,梁高500 ㎜。

立交西侧辅道桥位置为原“南外环路(东段)III 标段工程9 号桥”位置,

原设计基础及桥台盖梁已经完成,原设计板梁已预制完成。故西侧辅道桥板梁尽可能利用已经预制的原设计板梁,桩基础利用原桥,直径1000 ㎜钻孔桩桩,每桥台2 根,桩尖标高大约-50m。

立交东侧辅道桥下结构,采用桩柱式平盖梁板墩,桩基础埋置式桥台。桩基础采用钻孔灌注桩,直径800 ㎜。

(6)原桥利用

南外环路1#、2#桥墩位置,为原来南外环路(东段)III 标段工程9 号桥位置,K2 孔板梁利用原桥板梁。下部结构原桥桩基利用,并在后排加桩,桩基础形式同原桥,直径1000 ㎜钻孔灌注桩。原桥台盖梁废弃。

4、附属设施

(1)桥面铺装:主线及匝道桥梁除主跨段箱梁采用50 ㎜混凝土铺装及80 ㎜沥青混凝土铺装,其余均采用80 ㎜混凝土铺装及80 ㎜沥青混凝土铺装。辅道桥梁采用80 ㎜混凝土铺装及60 ㎜沥青混凝土铺装。

(2)防撞护栏:防撞护栏防撞等级PL2 级。内侧形状按相应规范要求,外侧形状采用弧形。

(3)伸缩缝:伸缩缝采用80 型型钢钢伸缩缝。

(4)支座:主跨段箱梁采用球形钢支座;其余采用橡胶板支座,主线桥跨采用无推力坡形橡胶式支座。

(5)抗震构造:桥墩盖梁侧向布置限位,并在与梁体间设置弹性块。

(6)桥面排水:桥面排水采用联合式进水格栅集水井,顺梁体沿立柱引至地面排水系统。主跨段桥梁排水管道布置在梁体内。

(7)桥台台后处理:桥台台后设置搭板,长度8.0m。

(8)接地要求:桩基础钢筋、承台钢筋、立柱钢筋、盖梁钢筋(梁部钢筋)、防撞护栏钢筋焊接连接至灯杆基座,形成接地连接。每桥墩2 条接地电气回路。

接地电阻不大于4Ω。

(二)、道路工程

1、招标内容

(1)世纪大道

北端与世纪大道南段扩建工程相接,南端接潘火收费站,起迄范围为0+220.744~0+618.698 全长397.954m。世纪大道为城市快速路,设计车速60km/h.

(2)南外环路

西端接南外环路东段工程,东端也与南外环路东段工程相接,起迄范围为9+046.367~9+840,全长793.633m。南外环路为城市快速路,设计车速60km/h。

(3)匝道

立交范围共8 条匝道,匝道设计车速30km/h。

2、道路横断面

(1)南外环路

南外环路道路宽44m,为双向6 快2 慢断面,立交工程范围南外环路全线设置加减速车道,机动车道增至16m,其余各部分宽度不娈,实施道路断面宽52m,具体标准横断面布置为:2.0m(人行道)+4.0m(非机动车道)+2m(分隔带)+16.0m(机动车道)+4.0m(中央分隔带)+16.0m(机动车道)+2m(分隔带)+ 4.0m(非机动车道) +2.0m(人行道)=52m。

(2)世纪大道

世纪大道红线宽108m,具体标准横断面布置自东向西依次为:

①0+220.744~0+227.571 段

4.0m(绿化带)+4.0m(人行道)+8.0m(非机动车道)+6.75m(隔离带)+9.0m(集散车道)+4.25m(隔离带)+16.0m(机动车道)+4.0m(中央分隔带)+20.0m(机动车道)+4.0m(隔离带)+ 8.0m(非机动车道) +4.0m(人行道)+16.0m(绿化带)=108m。

②0+396.912~0+454.333 段

0.5m(路肩)+9.0m(集散车道)+4.25m(隔离带)+16.0m(机动车道)+4.0m(中央分隔带)+20.0m(机动车道)+0.5m(路肩)=54.25m。

(3)匝道

匝道均2 车道断面布置,考虑车道的加宽值。

①NE、ES、SW、WS(R=40m 段)和SE(R=40m 段)匝道的标准横断面为:0.5m(路肩)+9.75m(车行道)+0.5m(路肩)=10.75m。

②EN、NW、WS(R=50m 段)和SE(R=50m 段)匝道的标准横断面为:0.5m(路肩)+9.4m(车行道)+0.5m(路肩)=10.4m。

3、路面结构

(1)主线机动车道和匝道路面结构:

4 ㎝SMA 上面层(SMA-16)+

5 ㎝中粒式沥青混凝土(AC-20I)+玻纤格栅(自粘型)+7 ㎝粗粒式沥青混凝土(AC-25I)+40 ㎝水泥稳定碎石+30 ㎝塘渣上垫层(最大粒径≤15 ㎝)+30 ㎝塘渣下垫层(最大粒径≤20 ㎝)+5 ㎝碎石铺垫+YT40-40 双向钢塑格栅+5 ㎝碎石铺垫。

(2)非机动车道包括辅道的非机动车道面结构:

3 ㎝细粒式沥青混凝土(AC-13I)+6 ㎝细粒式沥青混凝土(AC-25I)+20 ㎝水泥稳定碎石+20 ㎝塘渣上垫层(最大粒径≤10 ㎝)+20 ㎝塘渣下垫层(最大粒径≤15㎝)

(3)人行道路面结构:

6 ㎝彩色地面砖+3 ㎝1:3 干拌水泥砂浆+10 ㎝水泥稳定碎石+25 ㎝塘渣垫层

(4)世纪大道老路部分:

①利用西侧机动车道范围内现状水泥混凝土路面结构,进行面层沥青混凝土加罩,加罩范围为0+20.57~0+437 段,具体结构为:

4 ㎝SMA 上面层(SMA-16)+6 ㎝中粒式沥青混凝土(AC-20I 型)+接缝处玻璃纤维土工格栅(自粘型)+2 ㎝砂粒式沥青混凝土(AC-05)+沥青粘油层+原水泥砼板。

②0+521~0+585.83 段重新铺筑沥青砼路面结构。

③0+585.83~0+618.698 维持原有水泥砼板块结构,道路两侧拓宽处路面采用水泥混凝土结构,具体结构为:

24 ㎝水泥混凝土面层(抗折强度4.5MPa)+25 ㎝水泥稳定碎石+30 ㎝塘渣上垫层(最大粒径≤15 ㎝)+30 ㎝塘渣下垫层(最大粒径≤20 ㎝)+5 ㎝碎石铺垫。

4、辅道

本立交辅道系统供行人和非机动车道通行,东西方向通过立交北侧下穿世纪大道的地道沟通,其余部分均穿越南外环路跨线桥和匝道桥桥孔走地面。辅道1、2、3、4 共四个辅道为立交外侧环形走向,辅道5、6 为立交内穿越辅道。

本立交中地道暗埋段面层铺采用16 ㎝沥青混凝土(同机动车道面层结构)。道路路面结构与地道之间接缝处铺设玻纤格栅。地道段非机动车双向行驶,断面布置为:1.5m(人行道)+7.0m(非机动车道)+1.5(人行道)=10.0m。

5、路面排水

(1)主线机动车道分别采用1.5%的直线横坡,道路两侧侧石线位置布置III

型雨水口,车行道部分地表通过道路纵坡和横坡汇集到车行道外雨水进水口内,雨水口间距一般为35m。

(2)非机动车的横坡与机动车道相同采用1.5%,非机动车道两侧采用II 型雨水进水口,雨水口间距同主线。

(3)人行道采用反向的1%横坡。

(4)路肩横坡为3%。

6、附属设施

(1)道路无障碍设计:人行道按标准设置盲道,在交叉口设置缘石坡道。

(2)挡土墙:采用L 型钢筋混凝土挡土墙。

(3)侧平石采用预制水泥砼侧平石。

(4)工程范围匝道高路堤路段,两侧设置防撞护栏

(5)地道0+340~0+376.15 和0+442.15~0+480 段两侧设置栏杆。

(6)除规划要求保留河道外其余浜塘一律填掉,且道路外侧采用浆砌块石护坡。

(三)、给排水工程

1、雨污水工程

(1)结构设计

本工程除ф1200、ф1350 规划拟建的过河段污水管采用顶管施工外,其余均采用开槽管施工。

(2)管材

①污水管

DN300-DN1350(开槽)采用HDPE 管。管道基础采用1500 ㎜厚宕渣或砾石砂,粒径为5~40 ㎜。上面再铺50 ㎜砂垫层(中粗砂)。管道坞膀用中粗砂回填至管道外顶。

管道用用弹性密封橡胶圈接口。管道环刚度应大于等于8000N/m2。

DN1200-DN1350(顶管)采用“F”型钢承口式钢筋砼管,钢套环接口,锲型橡胶圈止水。

其中,DN300HDPE 污水管共计56 米,DN400HDPE 污水管共计478 米,DN1200HDPE污水管共计118 米,DN1350HDPE 污水管共计238 米,顶管用DN1200“F”型钢承口式钢筋砼管110 米,顶管用DN1350 “F”型钢承口式钢筋砼管40 米,各类污水检查井共计22 座。

②雨水管

DN300~DN1200(开槽)采用国际I 级承插式钢筋砼管,“O”型橡胶圈接口。其中DN500 管道采用135°砼管基,DN600~DN1200 管道采用180°混凝土管基。

其中,DN300 雨水支管约1300 米,DN400 雨水管共计871 米,DN500 雨水管共计148 米,DN600 雨水管共计1180 米,DN700 雨水管共计43 米,DN800 雨水管共计212米,DN1000 雨水管共计284 米,DN1200 雨水管共计63 米,各类雨水检查井共计223座。

③高架排水埋地管

DN225 采用硬聚氯乙烯(UPVC)加筋管。管道基础采用宕渣或砾石砂,粒径为<60 ㎜。粗砂坞膀对外顶。管道采用“T”型橡胶接口。

2、给水工程

本次给水工程为世纪大道南段扩建工程(兴宁路~**立交)道路东西侧布置的二条给水管及其附属项目,道路东侧为D1200 铸铁管共计1300 米,西侧为D500 铸铁管共计1040 米。管道设计压力为0.4MPa,各段管件试验压力为0.8MPa。

1.2.1工程施工条件

1、场地条件

拟建场地周围主要为农田和少量厂房,地势平坦,地貌属海相平原。南外环路方向,立交西侧有一条现状排水河道,立交东侧有一条现有河道和一条规划排水河道。

2、工程地质条件

地基土在80m 深度范围内均为第四系统松散沉积物,主要由饱和性土及粉土、砂土组成。其中,①1 为人工填土,①2、②、③、④层土为Q4 沉积物,⑤、⑥、⑦、⑧、⑨、⑩层土为Q3 沉积物。

场区地基土分布有以下特点:

(1)表部人工填土主要为耕植土,厚度一般0.3~0.8m,在拟规划东环道路范围部分地段主要为碎石混粘性土,厚度1.0~3.0m。

(2)浅部以饱和粘性土为主,第①2 层褐黄色~灰黄色粘土厚度较小,一般为1.0m 左右,向下为②层灰色淤泥、淤泥质粘土,厚度较大,厚8.8~14.7m,第③层灰色粉质粘土来砂质粉土土质不匀,局部粉土含量高,厚度6.1~13.0m。

(3)第⑤1 层:褐黄-灰黄色粉质粘土;第⑤1 层:灰黄色粉质粘土;第⑤1 层:灰黄色砂质粉土。土分布不稳定,厚度较大,最厚处达14.2m,局部以砂质粉土土为主,一般呈可塑~较塑状。

(4)第⑥层:灰色粉质粘土。土质不匀,呈软塑状,为跟部主要压缩层,厚度较大,厚7.2~17.5m。

(5)第⑦层:灰色粉质粘土夹砂质粉土,呈软塑状,工程地质性质一般,但埋藏较深,层顶标高-44.24~-47.86m。

(6)第⑧层:含粘性土中砂混砾石。工程性质好,埋藏深,层顶埋深在-55.6~

-60.26m。

(7)第⑨1 层:青灰色粉质粘土。第⑨2 层:青灰-灰绿色中砂。第⑨3 层:灰色粉质粘土。

3、交通、动力等服务设施条件

拟建工程南接杭甬高速,北连公铁立交,东南角有现状砼道路一条,西与已建南外环路相接,道路交通方便,硬件资源丰富;工程沿线均有电讯服务及电力供应,并可提供中级的医疗服务。

第一节施工总体部署

1.1.1工程特点

(一)、本标段施工范围内世纪大道贯穿南北,另有若干已建道路,故场外道路基本通畅。进场后,我方将立即修筑施工便道和排水沟渠,以保证施工机械设备材料的顺利进场,确保工作面的迅速展开,这是施工组织中需解决的首要问题。

(二)、根据本标段工程的工期、工程量和工程分布情况,整个工程如何以跨线桥为中心,合理安排各节点的施工顺序,分区、分段组织工序平行作业,确保工程质量和进度,是本工程中需解决的问题之二。

(三)、本工程施工范围广,桩基数量多、工作强度大,合理选择钻机型号、数量和平面布置,充分考虑施工工艺,确保基础桩工程的施工进度和质量,为加快桥梁上部结构的施工争取更有利的形势,是本工程需解决的问题之三。

(四)、本工程跨线主桥的上部结构采用多孔箱梁,计划采用门式支架搭设满堂支架,跨线部分采用组合型钢支架,须对支架地基用塘渣填筑和砼浇筑地坪后方可实施,确保其稳定性和沉降量满足规范和施工要求,是本工程中需解决的问题之四。

(五)、先张法预应力空心梁板数量大,计672 片,预制及架设工作量大、时间紧,是本工程中需解决的问题之五。

(六)、在拟建立交东侧约K9+600 附近有一条近南北向的军用光缆,且

本工程的拟建管线数量众多、施工范围狭窄,合理布置作业面、线,安排施工进度,保护好既有交叉管线,是本工程中需解决的问题之六。

(七)、本工程施工范围两侧多为居民区、农田及河流水系,协调好施工与当地居民的关系,以及施工期间对周边环境、既有水系采取必要的保护措施,是本工程中需解决的问题之七。

(八)、根据招标文件要求,本工程业主要求工期为330 日历天,施工中对桥梁施工必须进行合理周密安排,确保全部施工项目在规定施工期内优质完成。针对该工程建设特点,我方计划投入足够的机械设备和人力、物力及技术力量,精心组织、合理安排,严格按照施工工艺要求,环环相扣,尽量多地组织平行作业、交叉作业和流水作业,圆满完成施工任务,为甬城建设再添新功。

1.2.1工程目标设计

(一)、质量目标

工程质量是施工企业的生命所在,是提高企业经济效益的首要条件,我方确定本工程的质量目标是:

确保本标段工程质量满足国家施工验收规范一次性合格标准的规定和要求,一次合格率100%,优良率达95%以上,争创“甬江杯”优质工程。

(二)、工期目标

根据工程的结构特点,以及我方在类似工程施工中所积累的成熟经验和投入本标段的人员、设备计划,我方确定本工程的工期目标是:

投标工期330 日历天。本工程开工时间暂定为2005 年7 月1 日,具体开工时间以开工令为准。

(三)、安全目标

在本工程的实施和缺陷修复期中,确定本工程的安全目标为:

“一杜绝一控制一创建”。

“一杜绝”即“杜绝施工安全事故”;“一控制”即“年负伤率控制在5‰以下”;

“一创建”即“创建安全、文明标准化工地”。

(四)、文明目标:

做整洁、有序工地,创双标化工地,建绿色工程。

(五)、施工环境保护目标:

项目实施时遵循“预防为主,保护优先,建设和防护并重”的原则,严格按照环保及水土保持部门有关规定进行施工,控制水污染,减少粉尘及空气、噪声等污染,防止水土流失,创造良好的生态环境。在施工过程和工后采取有效措施恢复环境,全面达到环保标准。

1.3.1总体施工部署

(一)、施工部署规划

根据业主招标文件规定,本工程要求在330 个日历天(11 个月)内完工。为了确保按期完工,我们将抽调精兵强将,配备足够性能良好的设备,合理安排各道工序,精心组织、精心施工,确保工程按期保质完成施工任务。为了确保按期完工,有效地利用时间,根据本工程的结构特点,在施工过程中尽可能的采用平行作业、流水作业和交叉作业相结合的施工方法,使工程施工按照制定的目标进行。

我方对本工程的总体组织思路是:

以主线桥为主、匝道桥为辅,齐头并进,按流水作业,分区、分面进行组织施工;

地下管线及道路工程穿插进行。

施工准备工作组织:主要管理人员、技术人员进驻施工现场,在业主的协助下进行临时用地的租用,签订用水、用电和商品砼协议,马上组织三通一平工作,进行前期临时设施的建设。一旦条件符合,施工队伍马上进入现场,对工程全线进行控制点复核,建立施工控制网、按桩放样,对临时工程和桩基施工全面展开。

临时工程的组织:先组织人员以现状河道为出水口开挖排水沟,东侧和西侧各修建一条南北向的排水主沟,各作业点开沟支沟通过主沟汇集,借以降低区域内地表含水量。以塘渣填筑一条贯通东西并能到达各作业面的环状施工通道,在现状河道修筑围堰挡水,便道从加固处理的围堰上方过河,并与世纪大

工程施工组织设计方案

施 工 组 织 设 计 二〇一六年十一月

施工组织设计编制人: 审核人: 审批人: 有限公司 二〇一六年十一月

目录 第一章编制说明 第二章编制依据 第三章工程综述 第四章施工准备 第五章施工现场平面布置原则 第六章施工进度计划及保证措施 第七章质量目标保证措施 第八章安全文明施工(专项)保证措施第九章墓区台地土方工程及绿化种植方案第十章主要项目工程施工方法及技术措施第十一章竣工验收应具备条件 第十二章工程回访及保修 附件一:劳动力计划表 附件二:施工平面布置图 附件三:进度计划表

第一章编制说明 一、编制依据 1、业主提供的(施工说明及施工图)。 2、重庆市有关政策和文件规定。 3、重庆崇兴生命纪念园墓区及附属配套设施建设项目一期工程(二标 段)招标书。 4、我公司现有的施工管理能力、技术水平和施工经验。 二、编制说明 1、在拿到设计图之后,我公司组织有关人员多次认真阅读图纸,结合现场踏勘情况,编制了本《施工组织计划》,编制时对工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及材料配备、主要技术方案、安全、文明施工、环保、季节性施工等诸多因素做了充分的考虑,有非常强的适用性及针对性。 2、我们在施工过程中,会克服一切困难,发扬我公司团队的优良传统,全力以赴,配备一流的人员班子、一流技术、一流的的材料、一流的施工机具,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,进一步地优化施工方案,以先进科学的施工管理技术,更加合理的调动各种资源,保证以优良的质量、快捷的工期、优良的施工管理水平和优良的服务,按时交出令建设单位满意的精品工程。

昆明市某立交工程施工组织设计(城A级投标)

第三章施工部署 ⑴项目经理部的项目经理由一名具有与本工程类似施工经验的一级项目经理担任,该项目经理负责施工生产的组织、指挥及协调工作。项目总工由一名具有本工程类似施工经验的高级工程师担任,全面负责工程技术质量管理工作。 ⑵公司各职能部室积极参与工程施工,协调公司范围内各专业人员,满足工程需要。 ⑶实施本工程的作业队伍为我公司下属分公司及相关项目的施工队。进场的施工人员近年来参与了云南的多项市政工程施工,而且这些工程与本工程有类似之处,具有丰富的经验,能安全、快速、高效、优质按期完成施工任务。施工人员均在昆明待命,一旦中标,可立即投入现场施工,并由各相关施工队组成现场作业队伍,实施本项工程。 : ⑴施工围挡时施工地点两侧设专人疏导行人和车辆。 ⑵在施工围挡完成后,要在行人和车辆经过地点设置醒目标牌作路标,在围挡通道口设铁质隔离栏杆,上涂红白相间颜色,提醒行人按指定路线行驶。夜间要在来车方向5m以外设置红色警示灯。 ⑶所需施工材料尽量存放在施工占地范围内,如需占用道路,需经有关部门批准,并按规定码放整齐,保证现场文明整洁。 施工车辆运输按规定的行车路线行驶。 ⑷大型机械进场之前要详细调查途经障碍物情况,严格按指定路线行走,施工期间要注意施工机具和周围建筑(构筑)物的关系,必要时修改施工方案。 ⑸防止车辆遗洒。拉运渣土和砂、石料时,不要装得过满,车厢板要严密。 ⑹施工车辆(特别是拉土车辆)驶出施工场地前必须经清扫干净,严禁带

泥上路。 ⑺交通安全设施齐全,需禁行和慢行的路段,要在路口设专人疏导车辆和行人。 ⑻上路作业人员要穿反光服,戴安全帽。

第四章施工准备工作

一建施工组织设计及专项方案自己总结

施工组织设计 一、施工组织设计 施工组织总设计 施工组织设计单位工程施工组织设计 施工方案专家论证的专项施工方案 专项施工方案 非专项施工方案 作业指导书 (一)专业术语 1、施工组织总设计:以若干个单位工程组成群体工程或特大型项目为主要对象编制的施工组织设计,对整个项目的施工过程起统筹规划、重点控制作用。 2、单位工程施工组织设计 3、施工方案:以分部分项工程或专项工程为对象编制的施工技术与组织方案,用以指导其施工过程。 专项工程:危险性较大的分部分项工程 专家论证:超过一定规模的危险性较大的分部分项工程 作业指导书:针对工序和检验批 (二)编写审批程序 1、作业指导书: 技术人员编写,项目技术负责人审批签字 2、施工方案(非专项) 项目负责人主持编制,技术人员编写,项目技术负责人审批,专业监理工程师签字。 3、专项方案(包括专家论证) 项目负责人主持编制,项目技术负责人编写,施工单位技术负责人批准,报监理单位,由总监理工程师审批。(专家论证:施工单位根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后实施;实行施工总承包的应当由施工总承包单位、相关专业承包单位技术负责人签字)。

由专业承包单位施工的分部分项工程或专项工程的施工方案,应由专业承包单位技术负责人/技术负责人授权的技术人员审批,有总承包单位时,由总承包单位项目技术负责人核准备案。 4、单位工程施工组织设计、施工组织总设计 项目负责人主持编制,项目技术负责人编写,单位施工组织设计由施工单位技术负责人或技术负责人授权的技术人员审批(施工组织总设计由总承包单位技术负责人审批),报监理单位,由项目总监理工程师审批签字。 (三)单位、人、行为 建设单位:建设单位负责人、建设单位项目技术负责人 监理单位:总监理工程师 总监理工程师代表 专业监理工程师(土建、水、设备)、安全监理 监理员(旁站、巡视) 总承包单位:总承包单位技术负责人 总承包单位技术负责人授权技术人员 施工单位:施工单位技术负责人 施工单位技术部门 专职安全员 项目:项目负责人 项目技术负责人 专业技术人员、质量人员、安全人员 专业分包:专业承包单位技术负责人

完整版高层住宅楼工程施工组织设计方案

完整版高层住宅楼工程施工组织设计方案

目录 第一章施工技术组织措施 (15) 第1节施工技术措施 (15) 1、土建工程施工技术措施 (15) 2、安装工程施工技术措施 (18) 第2节工程质量保证措施 (19) 第3节安全生产施工措施 (29) 1、安全管理措施 (29) 2、安全技术措施 (33) 第4节雨期施工措施 (39) 1、雨期施工预防措施 (39) 2、雨期施工纠正措施 (43)

第5节环境保护措施 (45) 第二章服务承诺 (47) 第1节与建设单位配合 (47) 第2节与工程监理配合 (48) 第3节工程服务 (49) 第4节设备安装、维修保养承诺 (49) 第5节竣工保修 (51) 第三章施工组织设计审核会签表 (52) 第四章附图目录 (54) 第五章工程概况 (58) 第1节工程说明 (58) 第2节现场情况 (59)

第3节水文、地质条件、场地、气象情况 (60) 1、水文、地质情况 (60) 2、场地情况 (60) 3、气象资料 (61) 第4节建筑、结构概况 (61) 第5节工程特点 (63) 第6节施工组织机构及职能 (64) 第7节工程项目总承包管理体系 (67) 第六章施工部署 (69) 第1节施工进度计划 (69) 1、结构施工 (69) 2、装修工程施工 (70)

3、进度控制点 (70) 第2节施工总进度计划 (71) 第3节施工总体方案 (71) 第4节主要施工方法 (74) 第5节施工顺序 (75) 第6节混凝土搅拌及输送机械 (76) 第七章施工准备工作 (77) 第1节施工现场总平面布置及文明施工措施 (78) 第2节劳动力计划 (88) 第3节工程材料的进场计划 (90) 第4节主要机具使用计划 (90) 第5节减少扰民、降低环境污染的措施 (92)

石材幕墙施工组织设计方案方案

天津生态城万拓住宅项目一期 外檐石材幕墙工程 施 工 组 织 设 计 编制人: 审核人: 审批人: 浙江中南建设集团有限公司 二00一一年九月十六日

目录 第一章、工程概况与施工条件 3 第二章、工程项目管理目标 5 第三章、设计方案 5 第四章、施工前的准备工作 5 第五章、施工工艺 12 第六章、施工质量保证措施 19 第七章、制品的运输与保管 26 第八章、安全文明环保措施 27 第九章、工程进度保证措施 30 施工组织设计

第一章工程概况与施工条件 一、编制说明 本《施工组织设计》为天津中新生态城万拓住宅项目一期外沿石材幕墙工程编制的施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件,为使该项工程的施工全过程能按科学规律组织规范施工,有计划地开展各分部分项工程的施工,与时做好各项施工准备工作,保证各种资源和劳动力的与时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质保量完成施工任务,特制订本施工组织设计。 1.1 适用范围 本《施工组织设计》适用于天津中新生态城万拓住宅项目一期外沿石材幕墙工程。 1.2 编制依据 1、招标施工图纸(电子版); 2、《建设工程项目管理规范》 50326-2001; 3、《金属与石材幕墙工程技术规范》 133-2001、113-2001 4、《石材幕墙工程施工工艺标准》;1003-2003/8/16 5、《建筑物防雷设计规范》50057-94 6、《建筑设计防火规范》16-87; 7、《高层民用建筑设计防火规范》 50045-95; 8、《建筑幕墙》3035; 9、《幕墙工程手册》中国建筑工业出版社出版,赵西安编著; 10、《建筑硅酮结构密封胶》 16776; 11、《天然石材产品放射性防护分类控制标准》518; 12、《钢结构工程施工质量验收规范》50205-2001; 13、《天然花岗岩建筑板材》 205; 14、《冷弯薄壁型钢结构技术规范》 15、《胶粘剂拉伸剪切强度测定方法》 1.3编制原则 (1) 认真贯彻国家对工程建设的各项方针、政策、相关规范和标准,严格执 行工程建设程序。全过程地接受业主与监理的管理与监督,认真按行业主管部门指导意见开展工作。 (2) 遵循建筑施工工艺与其技术规律,坚持合理的施工程序和施工顺序。 (3) 采用流水施工方法、工程网络计划技术和其它现代管理方法,组织有节 奏、均衡、连续施工。 (4) 充分利用现有施工机械和设备,扩大机械化施工范围,提高施工项目机

天津快速路解放南路立交桥施工组织设计

天津快速路解放南 路立交桥施工组织 设计 施工组织设计 1 综合说明 1.1 编制说明 1.1.1 说明书施工组织设计文件是本册的核心内容。施工组织设计主要是依据招标文件, 在充分考虑我公司现有的技术水平、施工管理水平和机械配套能力的基础上, 围绕着确保安全、保证质量、缩短工期、降低造价的目标来编制施工组

织设计。 在施工组织设计过程中, 我们依据招标文件, 结合工程特点和我们的施工能力对设计文件中涉及的各单项技术按设计、施工要求进行了细化, 针对招标文件中所提出的安全、文明施工、质量和工期目标, 从劳、材、机等几个方面提出了合理的组织计划和相应的保证体系。 1.1.2 编制依据 1.1. 2.1天津市快速路项目(五合同)施工招标(解放南路立交桥工程)招 标文件及补遗书。 1.1. 2.2 我公司现场考察所获得的调查资料。 1.1. 2.3 设计、施工过程中涉及的有关规范、规程。 1.1. 2.4 我公司现有人员的施工管理水平、技术水平、科研水平、机械设备配 套能力以及资金投入能力。 1.1. 2.5 国内外桥梁工程的先进施工经验和科研成果。 1.1.3 编制范围 业主提供的由天津市政工程设计研究院设计的《天津市快速路项目解放南路立交桥工程》的所有桥梁工程、道路工程、排水工程及照明工程。 以上所有分项工程施工的总体施工方案部署、工期进度安排、设备劳动力资金投入及各分项工程施工工艺、工艺流程、施工方法等; 以及为实现我公司在本项目中质量、工期、安全、信誉总目标而采取的监测、管线保护、质保、文明施工、环境保护、消防安全、保卫、健康等措施。 1.1.4 编制原则 1.1.4.1确保工程质量和施工安全, 科学安排施工顺序。

施工组织设计及专项方案

安全管理保证项目资料 第二分册 施工组织设计及专项施工方案

贵州建工集团有限公司项目部 安全管理资料目录 第二分册

审核:编制:年月日 施工组织设计/方案编审及实施规定 集团所属各单位: 为了更好的贯彻执行《建设工程安全生产管理条例》、建设部[2009]87号文、国家标准《施工组织设计编制规范》GB/T 50320-2009等相关建设法律法规及规范,培养和造就一批专业性较强的技术干部,最大限度地减少和消灭质量、安全隐患,杜绝重大质量安全事故发生,降低轻伤频率,提升集团整体技术优势,特制定本规定,纳入年度工作考核中,自2012年1月1日起实施。 第一条,项目部报审施工组织设计时,应配合公司按施组/方案流程图办理,各单位技术部门必须对项目施工组织设计实行登记制度,建立台帐。 第二条,已登记备案的项目,由项目部提供相关信息资料交技术中心(总工办)建档,以展开施工组织设计的审核工作。相关信息资料包括开工报告、现场项目组织机构人员任命文件、建筑结构设计图(主要为建筑设计说明、结构设计说明、一层建筑平面布置图、建筑剖面图、立面图、与危险性较大分部分项工程相关的建筑结构图)。

第三条,项目部向公司技术部门报审施工组织设计前,应根据设计施工图,初步填报危险性较大的分部分项工程自动识辨表(见表2),与施工组织设计一并报送技术中心审核,录入动态控制系统(见表3)。 第四条,以上程序完成,技术部门依据项目提供的信息进入施工组织设计审核程序,并形成审核意见发往项目部(见表4)。 第五条,项目部必须按照公司技术部门形成的审核意见修改完善施工组织设计,再反馈技术部门复查,并对审核意见作出书面回复。 第六条,施工组织设计经公司技术部门复查通过后,填写复查意见,并组织质量部门、安全部门会签。 第七条,施工组织设计批准前,项目部必须按第八条规定的格式装订成册(一式五份),再报企业技术负责人填写审批结论并签字,公司技术部门存档2份。 第八条,施工组织设计按以下顺序装订,硬壳封面→签字封面→审核审批记录→初审记录→修改回复→目录(二级)→正文内容→软封底→硬壳封底。硬壳封面、封底必须为蓝色,其它为白色。文本装订统一为A4规格, 第九条,封面字体统一为黑体字并在施组/方案名称下设置集团标志,目录及正文内容为四号宋体字并设置“公司名称”水印暗记,页码设置在页脚居中,目录页码单独设置,正文内容首页另行设置起始页码“1”。封面正文内容页边距上下右均为2.5cm,左为3cm。图纸采用A3纸(根据实际情况调整)打印折叠成A4规格。图纸可以晒蓝图装订成A4规格,图纸必须有图框、图名、图签、责任人签名;图中文字统一为

立交工程施工组织设计方案

目录 宁波某立交桥技术标 (5) 第一节前言5 1.1.1编制说明 (5) 1.2.1编制依据 (5) 1.3.1编制原则 (6) 第一节工程概况7 1.1.1工程简介 (7) 1.2.1工程施工条件 (17) 第一节施工总体部署18 1.1.1工程特点 (18) 1.2.1工程目标设计 (19) 1.3.1总体施工部署 (20) 第一节施工管理组织及人员安排24 1.1.1施工指导思想及组织原则 (24) 1.2.1施工管理组织 (25) 1.3.1施工人员组织及安排 (30) 第一节施工机械设备等资源配备及布置36 1.1.1施工机械配备计划及保证措施 (36) 1.2.1材料试验、测量、质检仪器设备配备计划 (46) 1.3.1人员及设备进场时间和方法 (51) 1.4.1材料供应计划及保证措施 (52) 第一节施工总平面布置53

1.3.1施工场地布置说明 (54) 第一节施工进度计划和保证措施57 1.1.1施工进度计划安排的原则和依据 (57) 1.2.1工程总工期目标控制 (58) 1.3.1阶段性工期安排和节点控制 (58) 1.4.1施工进度计划网络及衔接 (63) 1.5.1确保工期的技术组织措施 (63) 第一节桥梁工程项目的施工方案67 1.1.1工程概况 (67) 1.2.1施工测量方案 (72) 1.3.1钻孔灌注桩施工 (75) 1.4.1承台(桥台)施工 (82) 1.5.1墩柱、盖梁施工 (88) 1.6.1支座安装施工 (98) 1.7.1主线桥连续箱梁的施工 (100) 1.8.1主线桥及匝道桥现浇板梁的施工 (117) 1.9.1预制架设板梁的施工 (121) 1.10.1桥面系及附属工程施工 123 1.11.1辅道桥的施工 (127) 第一节给排水工程项目的施工方案127 1.1.1排水工程项目的施工方案 (127) 1.2.1给水工程项目施工方案 (149) 第一节道路工程项目的施工方案157

专项安全施工组织设计(方案措施)

目录 一、工程概况.......................................................... 错误!未定义书签。 二、安全生产管理目标............................................ 错误!未定义书签。 三、安全技术措施................................................... 错误!未定义书签。 四、许可证、准用证及安全检查验收制度 ................ 错误!未定义书签。 五、施工用电安全技术档案..................................... 错误!未定义书签。 六、工伤事故档案................................................... 错误!未定义书签。 七、施工现场处罚条例............................................ 错误!未定义书签。 八、应急救缓预案................................................... 错误!未定义书签。 九、各施工阶段安全管理的重点.............................. 错误!未定义书签。 十、防止环境污染................................................... 错误!未定义书签。 一、工程概况 邯郸市创信商厦工程位于邯郸市丛台区中华大街西侧,北仓路南侧。本工程为原自行车厂宿舍楼的改建。西面是邯郸市二十六中学。 邯郸市创信商厦工程,地下2层,地下一层为车库,地下二层平时为自行车库,战时为人防工程。地上27层,其中一~四层为商场、五层~二

房屋改造工程施工组织设计方案

精选范文、公文、论文、和其他应用文档,希望能帮助到你们! 2019年房屋改造工程施工组织设计方案 目录 第一章质量目标 (3) 第二章工期目标 (3) 第三章工程概况 (4) 第四章施工组织机构 (4) 第五章施工部署及主要部位形象进度 (5) 第六章施工准备及人力、设备、材料计划 (6) 第一节技术准备 (6) 第二节材料准备 (6) 第三节施工用电 (6) 第四节施工用水 (6) 第五节劳动力准备 (7) 第六节设备准备 (7) 第七节施工现场准备 (8) 第七章主要项目施工方法及技术措施 (9) 第一节测量放线 (9) 第二节基础工程 (9) 第三节主体工程施工方法 (9) 第四节楼地面工程施工方法 (10) 第五节门窗工程施工方法 (10) 第六节装饰工程施工方法 (10) 第七节屋面工程施工方法 (11) 第八节管道工程施工方法 (11) 第九节电照工程施工方法 (11) 第八章工程质量保证措施 (12) 第九章主要安全施工方案 (13) 第十章安全保证措施 (15)

第十一章工期保证措施 (16) 第十二章现场文明施工措施 (18) 第十三章原材料质量保证措施 (19) 第十四章成品与半成品保护措施 (19) 第十五章屋面卫生间地面及管道重要部位防渗漏技术措施 (20) 第十六章创优质工程质量保证措施及制约措施 (20) 第十七章创市级文明工地措施 (21) 第十八章农忙季节、节假日连续施工措施及违约承诺 (22) 第十九章创无质量通病工程措施 (23) 第二十章技术管理措施 (24) 第二十一章雨季施工措施 (25) 第二十二章停水停电保证连续施工措施 (26) 第二十三章环境保护措施 (26) 第二十四章回访保修措施及维修承诺 (27) 第二十五章降低燥音,减少污染的具体措施 (27) 第二十六章现场消防措施 (28) 第二十七章协调友临关系,保证施工现场的安定团结措施 (29) 第二十八章创优工程保工期制约措施 (29)

总施工组织设计方案模板

总施工组织设计方 案

第一章: 总体概述 第一节、工程简介: 1、工程名称: 广东第二师范学院番禺附属中学教学楼卫生间改建工程; 2、工程地点: 广东第二师范学院番禺附属中学内 3、建设单位: 广东第二师范学院番禺附属中学; 4、设计单位: 广州番禺区市桥建筑设计院有限公司 5. 监理单位: 广州城工建设监理有限公司; 6、工程规模及设计要求: 总建筑面积: 480.5㎡建筑层数: 地上 五层 ; 建筑工程等级: 三级 ; 结构形式:钢筋混凝土 框架结; 抗震设防烈度: 七度 ; 防火设计的的建筑 分类: 二类 该工程基础采用天然独立地基, 工程主体结构砼采用C25的商品砼, 结构墙体采用Mb7.5砂浆砌筑MU10蒸压加气砼砌块, 外窗户采用玻璃铝合金, 外墙饰面砖为条形砖。 第二节、项目管理目标 质量目标 本工程质量目标: 经过国家及行业质量验收达到合格标准。 工期目标 本工程暂定开工日期为12月13日。施工总工期60日历天,其中主体工程计划40个工作日内完成, 余下时间穿插着水电和装饰装修工程的施工。根据本工程的施工条件、施工地点、施工内

容及建设单位对工期的要求, 结合本公司的施工力量穿插着安排施工, 我司确保在60日历天内完成本工程施工。 安全生产文明施工目标 1、在施工期间严格遵守国家、省、市有关防火、防爆和施工安全的规定, 建立规章制度和防护措施。贯彻”安全第一, 预防为主”的方针, 有效地控制和防止事故的发生。实现: ①无工伤死亡事故; ②无交通死亡事故; ③无等级火警事故; ④无重伤事故, 轻伤事故率控制在3‰范围内; ⑤无倒塌、无中毒事故。 2、文明施工目标: 做好规划管理, 场容场貌创一流水平, 使本工程施工工地达到市级安全文明工地, 争创省级”双优”工地。 3、环境保护: 在施工过程严格遵守相关法规, 减少水污染、大气污染和噪声污染。 第三节、施工管理及计划 一、项目管理模式 我公司将委派具有同类工程承包经验和能力的项目经理和具有同类型工程施工管理经验的高素质的管理人员组成项目经理部, 对工程施工实施项目管理。项目经理部在总部和区域公司领导下充分发挥企业集团的整体优势, 标准模式建立管理体系, 形成以全面质量管理为中心环节, 以专业管理和计算机管理相结合的科学化管理为体制, 以便出众地实现对建设单位的承诺以及我公司的质量方针。 二、施工进度控制

某立交桥工程施工组织设计(doc 13页)

某立交桥工程施工组织设计(doc 13页)

5 施工组织设计 5.1工程概述 5.1.1工程概述 萧甬线K22+920 新建2-9m立交桥箱身工程是萧甬线道口平改立工程之一,该桥为铁跨公2-9m立交桥箱身主体工程,内孔高5.6m,该桥位于直线段,与铁路成斜交,斜交角度为2.19度,桥长21.4延长米,南北U型槽各4.0延长米。该桥主框构及U型槽基底部分采用30*30厘米、长6.0米264根钢筋混凝土方桩加固。 5.1.2工程地质 2.1填土层,标高为4.58~2.48; 2.2淤泥质粘土层,标高为2.48~1.68,土壤承载力δ=25kpa; 2.3淤泥质粘土层夹极薄层粉土,标高为1.68~-6.12,土壤承载力δ=50kpa; 2.4粉质粘土层,标高为-6.12~以下,土壤承载力δ=100kpa; 5.2编制依据及编制原则

5.5 施工技术方案 5.5.1施工准备 接中标通知书后,我方将在3日内组织施工队伍和主要机械设备进场并做好各项施工生产准备工作及相关的临时工程设施,保证按建设单位确定的开工日期开工。 施工准备期内,我方将组织精干的工程技术人员,会同设计院完成技术交底、图纸审核、工程调查、施工放样等工作,确保按时开工。 5.5.2施工技术方案 该工程工期紧、工程量集中、施工干扰大。施工难点是软土地基线路加固、桥涵顶进及压桩施工。 一、施工总体方案 1、采用箱身及U型槽整体予制,顶进施工方案。 2、箱身及U型槽顶进就位后,施工桥面系及箱身内人行道。 3、顶进工作坑选在线路下行线一侧,采用搅拌桩加固地基,工作坑周围采用两排搅拌桩加固并施打钢轨桩进行防护,人工辅助机械开挖土方,

钢筋工程专项施工组织设计方案(完整)

钢筋工程专项施工方案 一、编制依据 1本工程的施工合同要求、设计施工图纸及施工组织设计 2、国家及地方现行施工施工手册、施工质量验收规范、标准和相应法律、法规、国家强制性规范及条文等。 3、我公司多年积累的成熟施工经验。 4、根据当地水文、气象以及施工现场实际条件。 二、工程概况: 1、工程简介 本工程为洛栾洛卢高速公路监控分中心位于洛阳市洛龙区,洛阳至栾川高速公路的起点处, 与主线收费站合建,本期建设用地27.67亩,建筑面积为10597.57讥其中:管理分中心办公楼建筑物为6层现浇钢筋砼框架结构,建筑面积5675.37m2,建筑高度为22.65m;宿舍楼为4 层现浇钢筋砼框架结构建筑面积约3751.37m2,建筑高度为14.85m;门卫室建筑面积28叭配电房建筑面积95.14叭锅炉房建筑面积23.89讥本工程结构安全等级为二级,抗震设防类别为丙类,框架抗震等级:抗震等级主楼为三级, 监控中心部分为二级,耐火等级为二级,地基基础设计等级为丙级,抗震设防烈度为7度,建筑结构设计合理使用年限为50年。 2、构件种类普通构件:承台、柱、梁板。 3、使用的钢筋种类 本工程钢筋主要采用一级和三级钢筋,钢筋直径从mm到36mm。直径64^2的钢筋为HPB300钢筋,直径

d羽的钢筋为HRB400E钢筋。 本工程的钢筋规格种类多,并且使用了大直径钢筋,本工程主要钢筋分布情况:底板主要采用14、16钢筋,柱纵筋主要采用20、22、25、钢筋,箍筋采用6、8 10、12钢筋,墙边缘构件主要采用16、18、20、22、25钢筋。梁纵筋主要采用20、22、25钢筋。楼板主要采用8、10钢筋。 本工程中所有的钢筋连接采用焊接和绑扎搭接,焊接连接搭接长度不小于10d,绑 扎搭接搭接长度不小于35d,钢筋接头位置按规范要求错开现场连接(搭接连接、电渣压力焊、焊接。)钢筋连接方式如下表所示:

住宅小区施工组织设计方案

Xxx小区二期项目 施工组织设计 XX项目公司 前言 根据招标单位所颁发的xxxx二期项目(第六标段)施工招标文件中所作的规定,依据本项目期短,建筑栋号多,质量标准高等特点,我公司除将积极响应标书要求外,我们还将使用名厂优质建材,电脑资料管理,科学、合理布置施工现场平面,按省、市、公司及施工组织设计中的有关项目质量、文明、安全、雨期施工及网络施工、创优计划措施、竣工验收后的保修承诺等规章制度要求组织施工生产,并认真贯彻执行。 针对该项目的特点及建设单位的要求,我公司响应如下: 一、采用分区分段流水施工作业,同时开工,确保重点分项项目和关键工序的施工进度,土方项目挖填结合,分施工段按栋号流水作业。 二、按清水混凝土标准施工,模板采用九夹板。外脚手架采用落地式钢管双排脚手架。 三、施工进度计划编制科学合理,即突出主体项目,主要工序的施工路线,又兼顾其他支线,具有高度的实施性,采用网络图及横道图分别表述清晰易读。 四、安全生产、文明施工措施完善齐全,针对性强,切合本项目实际。 五、针对项目的特点和建筑规划意图,充分合理地利用场地,做到生产、办公、仓储设施等布置科学合理,互相干扰少,交通顺畅,联系方便,同时也较好地为安全生产、文明施工、优质高速创造有利的条件。 六、我们的项目质量、安全、工期和文明施工目标分别是: 质量目标: 全部达到市优,力争省优, 安全目标: 实现安全“五无”目标、轻伤事故频率在5‰之内,

工期目标: 工期7个月210d, 文明施工目标: 确保文明工地、争创示范文明工地。 为确保上述目标实现,在施工中合理利用人力、物力,有效利用时间和空间,采取先进的施工方法,加强施工协调,做到优质、高效、安全、低耗,确保实现建设单位提出的创优项目和公司计划的创优项目目标,为此,我公司特委任具有经理资质的优秀项目经理为首,组成精明强干的项目部。按照国家有关规范、规程要求严把项目质量关,如果不能达到市优良项目质量等级和工期要求,我公司愿接受招标书中所定的惩罚。 七、为在保证安全生产、文明施工的前提下优质高速地完成施工任务,采取的赶工期措施有:1. 采用机械挖运土石方,2.模板采用九夹板,3.保证各工序的施工质量,避免返工,4.科学合理利用时间和空间进行全方位立体交叉流水施工作业,5.杜绝劣质材料,既保证了优良又能保高速,6.合理调配施工人力物力,避免窝工现象发生,充分发挥和调动全体员工的劳动热情,以对xx市的建设做贡献的精神工作。 八、钢材、水泥除按标书要求分另类用南钢海鸥牌和xx滕王阁外,其他各种施工用材均根据招标人确定品牌,自行采购、采用正规厂生产的名优建材,并按规范要求做好检验工作。 九、为表达公司对xx市民居住事业的关心和重视,本着一切为用户着想的服务宗旨,公司保证做到竣工后一旦出现影响使用的质量问题即三天内赶到现场勘验,无论何方责任引起,小问题七日内修复,大问题十日内修复(费用由责任方支付)。公司接受建设单位规定的保修期要求条款。 对于这次有幸参加xxxx二期项目的投标,本公司在深表谢忱之余,谨郑重承诺,本公司将把xxxx项目列为重点施工项目,将派出最优秀的技术人员、管理人员和施工队伍,将调动最好的施工机械设备,实行项目法施工,在项目质

室内装饰施工组织设计方案9完整版

室内装饰施工组织设计 方案9 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

崇文街道办事处惠工社区(服务中心装修) 施 工 组 织 设 计 方 案 编制人: 编制单位:湖北星宇建设集团有限公司 第一节工程概况 工程名称:崇文街道办事处惠工社区服务中心装修工程 建设单位:湖北星宇建设集团有限公司

地点:荆州市沙市区中山路 建筑面积: 建筑物高度及层楼:地上4层,高 社区服务中心装修范围: 室内装修工程:①一层服务大厅、警务室、办公室、储物间、爱心超市,二层居民活动室、科普活动室,三层多功能活动室、社工办公室、民事调解及志愿者服务室,四层多媒体礼堂、会议室、后台音控室,天棚吊轻钢龙骨架封9厘纸面石膏板造型制作。内墙天棚:面刮腻子粉打磨做防霉三棵树乳胶漆面层,卫生间天棚做水性涂料。卫生间、保洁室:墙面堵漏防水、防渗漏处理后贴300*450陶瓷砖面层高,天棚300*300铝质扣板天棚吊顶。内部具体布置详图。②地面:居民活动中心、科普活动室、多功能活动室、各房间地面铺耐磨中密度复合木地板面层,公共走廊800*800抛光砖面层,保洁室、卫生间堵漏防水、防渗漏处理后铺300*300防滑地砖,墙面贴300*600瓷砖。一楼大厅及房间和四楼多媒体礼堂铺800*800抛光砖,一、楼公共墙面为600*1200聚晶面玻化砖干挂。楼梯扶手76主管铁不锈钢扶手、踏步、换步台为600*600(20厚)等。 ③水、电安装:卫生间、保洁室、公共预埋,铺设水、电设施全部暗埋,大理石洗脸台面。房间、通道、大厅、办公区、会议室、活动室强、弱电管线暗铺,具体详图,其它未明事项根据建设方的要求、下发的文件、技术交底、变更通知、隐蔽签证等具体在施工图及上述文件中体现。 第二节工程要求

某高速公路互通立交工程施工组织设计

四、施工组织设计 1、对本项目施工的总体安排 1.1编制依据与编制原则 1.1.1编制依据 ⑴G30连霍高速公路天水至定西段藉口互通立交工程土建工程施工招标文件;施工图设计文件。 ⑵G30连霍高速公路天水至定西段藉口互通立交工程土建工程施工图设计文件; ⑶企业管理水平、技术、设备及同类或类似工程施工经验; ⑷国家和交通部现行相关技术标准、技术规范、质量验评标准。 ①《公路工程技术标准》(JTG B01-2014) ②《公路路基施工技术规范》(JTG F10-2006) ③《公路工程质量检验评定标准》(JTG F80/1-2004) ④《公路沥青路面施工技术规范》(JTG F40-2004) ⑤《公路桥涵施工技术规范》(JTG/T F50-2011) ⑥《公路土工合成材料应用技术规范》(JTG/TD32-2012) ⑦《公路交通安全设施施工技术规范》(JTG F71-2006) 1.1.2编制原则 ⑴ 认真贯彻国家有关工程的各项方针和政策,严格执行工程建设程序。 ⑵ 施工方案、方法、工艺的选择能充分体现节能环保及其先进性。 ⑶ 严格执行有关设计、施工规范和招标文件要求,遵循建筑施工工艺及其技术规律、坚持合理的施工程序和规律。 ⑷ 在充分理解招标文件、招标图及认真踏勘现场的基础上采用安全、先进、合理、经济、可行的施工方案。严格控制施工质量、确保施工安全,努力缩短工期,降低工程成本。 ⑸ 应用先进的管理技术,合理计划,统筹安排,突出重点,控制关键工作,实现均衡生产,连续施工。 ⑹ 坚持优化技术方案和推广应用“四新”成果,加强科技创新和技术攻关,应用新技术、新材料、新工艺、新设备,确保工程全面创优。 ⑺ 科学规划施工场地,保证施工全过程对环境破坏最小、占用场地最少,并有周 密的环境保护措施。 ⑻ 加强施工管理,确保施工质量,保证现场施工安全、文明施工,保护环境,保证职工身体健康。

高层住宅施工组织设计方案

施工组织设计 一、工程概况 1、工程简述: 2、工程特点:

3、结构设计特点:

二、施工部署和施工预备

1、施工要紧安排及施工段和流水段的划分: 1.1依照本工程占地面积小,层高比较高、层数多,作业面大,用工多的特点,合理划分施工段。以每个单独楼体为一个施工段,采纳平行流水立体交叉的施工方法,尽量扩大工作面,合理穿插工序,确保在2006年8月25日主体混凝土工程全部完成。主体混凝土工程一半完成后,穿插进行砌体工程的施工。主体工程验收合格后,外墙、内墙、地面、屋面、设备安装等工程合理穿插进行,尽量做到互不干扰,互不阻碍,按期竣工。 1.2依照工程的特点,将本工程划分为五个要

紧施工时期,即±0.000以下基础及地下室施工为第一个时期;主楼主体施工(包括钢筋砼结构、围护结构、预留预埋)为第二时期;屋面防水及室内外装饰为第三时期;第四时期为设备安装和设备调试;第五时期为竣工清理验收时期。在五个时期施工时应充分利用时刻、空间,组织平行流水和立体交叉作业。主体结构施工过程中及时穿插围护墙的砌筑,安排安装工程做好预留预埋工作,土建和安装互相配合为下一步施工打下良好基础。在基础、主体结构完成后及时请质监站进行基础、主体部分验收,以及时穿插内墙抹灰和部分安装工程施工。

1.3做为总承包单位应以全局观念为重,全方位的为分包单位提供一切可能提供的方便条件,在甲方和监理单位的大力支持下,应在质量、工期、安全文明施工、技术资料治理等方面同时给予检查和要求,配合他们既保质保量及时完成施工任务,又能达到预期的质量目标,为工程质量评定打下有利基础。 1.4施工安排时一定要事前从现场、材料、设备、工序安排、安全用电和劳力预备等几个方面做好预备,对一些施工受季节阻碍的项目如屋面防水、外装修等要安排好作业时刻,尽量少受或不受季节施工的阻碍。

电气自动化施工组织设计方案

西安市临潼新区污水处理厂一期工程 电气仪表安装工程 施 工 组 织 设 计 方 案 编制: 审核: 批准: 总承包单位:

施工单位: 第一章工程概况 西安市临潼新区污水处理厂一期工程规划用地位于临潼区行者乡白庙村,处理能力为2.5 万吨/ 天。项目的主要建设内容包括:粗格栅及进水泵房;细格栅及旋流沉砂池;生物处理池;鼓风机房;污泥脱水间;接触消毒池;转盘滤池;加药车间;工业电视、电话、网络;二沉池、配水井及污泥泵池;出水计量渠及尾水加压泵房;周界防范系统;外线及围墙;厂区过程检测与控制设备;火灾报警设施;大门、门卫及自用水泵房;配电房;办公综合楼。我公司主要承担了该厂电气、仪表的安装 第二章编制依据 1设计图纸和相关设备厂家技术资料2《电气装置安装工程电力变压器、油浸电抗器,互感器施工及验收规范》GBJ148-90 3《电气装置安装工程母线装置施工及验收规范》GBJ50149-90 4《电气装置安装工程电缆线路施工及验收规范》GB50168-92 5《电气装置安装工程盘、柜及二次回路接线施工及验收规范》 GB50171-92 6《电气设备安装工程及验收规范(合订本)》GB50514-96、GB50259 -96 7《电气装置安装工程接地施工及验收规范》GB50169-92 8《电气装置安装工程电气设备交接试验标准》GBJ50150-91

9《建筑电气工程施工质量验收规范》GB50303-2002 10《施工现场临时用电安全技术规范》JGJ46-88 11国家标准图集《35KV及以下电缆敷设》(03D101-5)12《建筑电气工程施工质量验收规范》GB50303-2002 13《电力建设安全工作规程》DL50091-92 14《继电保护和自动装置技术规程》DL400-91 15国家标准图集《接地装置安装》(03D501-4) 16《自动化仪表工程施工及验收规范》GB50093-2002 17本公司有在多项类似工程中的施工经验。 第三章安装人员组织及安装工具一、人员组织 二、安装工具

高架桥工程施工组织设计方案

高架桥工程施工组织设计方案 高架桥工程施工组织设计

某施工单位 年月日

目录 第一章高架桥.................................................................................................................................................................

第一章高架桥 高架桥施工组织设计 、工程概况 高架桥共联,三跨连续梁组成,除第六联为()米三跨连续钢混结合梁外,其余均为三孔()米预应力混凝土连续梁组成。其中直线梁二联,曲线梁联,桥全长1285.米。梁体横截面为单箱室截面,箱梁高. 米。桥墩采用矩形双柱墩,按受力情况分固定墩(盆式固定橡胶支座),非制动墩(盆式横向固定、纵向活动橡胶支座)和联间墩(四氟板式橡胶支座)。墩身高米及米以上时,墩顶设一道系梁。基础采用钻孔桩,桩长米,承台高1.米。 该桥第六联为()米三跨连续钢混结构桥梁,第六联中跨跨越既有铁路单线,部分施工影响既有线,是此桥的施工难点工程。 桥位处地形基本平坦,西端略高,东端略低。地层自上而下依次为①人工堆积层;粘质粉土素填土层。②第四纪沉积层;粘质粉土粉质粘土层,粉质粘土粘质粉土层,圆砾卵石层,粉质粘土、粘质粉土层。本区段地下水可分为上层滞水,潜水和承压水。上层滞水含水层为砂质粉土层及粉细砂层,水位埋深为-1.米,潜水含水层主要为细砂层,水位埋深为14.米,承压含水层为圆砾卵石层,水头标高为-11.0米。 、主要施工方法 )钻孔灌注桩施工 ⑴施工方法 高架桥共有∮1.米钻孔灌注桩根,桩长米,总桩长米。根据地质条件及工程情况,本工程桩基拟采用旋转钻机钻孔,钢筋笼分段制作、吊装、入孔,井口焊接绑扎,汽车吊吊装。竖向钢导管法浇筑水下砼,封底前导管下口距孔底-0.5米,灌注中导管的埋深大于米,小于米,桩顶灌注至高于设计高程

安全专项施工组织设计方案

市全民健身活动中心土工程 安全专项施工组织设计 编制:年月日 审核:年月日 批准:年月日 主控部门:中冶集团华冶资源开发有限责任公司分公司

工程名称:编号:

施工组织设计、施工案审核表 JJ-004 省建设工程质量监督总站监制

“生产必须安全,安全保证生产”。安全是建筑永久的话题,安全生产作为建筑施工的一个重要面。关系到了群众的生命和财产安全。为进一步提高安全生产工作和文明施工的管理水平,确保职工的生命安全和生产的顺利进行,在本工程开工伊始,结合工程施工工作量大,工期短等特点,特编写此施工组织设计。 一、工程概况及安全目标 工程概况:本工程系市全民健身活动中心工程。本工程位于市路88号。建设单位为市圆建设监理有限公司,设计单位为市建筑设计研究院股份有限公司。本工程为综合楼四层和游泳馆一层(带综合楼一层地下室),总高度23.8米,游泳馆总高度9米,建筑面积为16362.1平米。 安全目标:按照建设部颁发的建设工程安全检查评分标准,在安全施工检查中,安全管理达到优良等级,杜绝重大伤亡事故。 二、机构和职责 1 机构 成立安全生产领导小组,项目经理任组长,专职安全员、安全监管员及班组长为组员,组成管理网络,组织领导安全施工。 2 职责 ①安全生产领导小组组长的职责为:贯彻上级有关安全生产的政策和法规,指挥和负责工地安全施工。 ②安全生产领导小组组员的职责为:组织实施安全技术措施,是安全生产的组织者和责任者,必须确保在市级以上的安全检查中不被罚款,不得黄牌警告和停工整顿;负责本施工区的安全检查,每旬召开一次安全施工会议,研究落实安全施工措施;每日对工地巡回检查,如发现隐患,书面提出整改单,

施工组织设计方案大全

施工组织设计方案大全(1) 2013-02-01 18:31:22| 分类:弱电、建筑工程资| 标签:|字号大中小订阅 施工组织设计方案大全 详细目录 - 1 - 多个完整施工组织设计方案方面的内容!本套系资料库包含 5000 多个完整施工组织设计方案方面的内容!主要包括以下多个专业方面的内容:主要包括以下多个专业方 面的内容:多个专业方面的内容 ★土建工程施工方案★安装工程施工方案★市政工程施工方案★园林绿化工程★装饰工程★电力工程施工方案★电气工程模板★给排水采暧燃气工程模板★精选建筑水暖电工程施工方案范例★弱电方面施工方案★通风与空调施工方案★照明工程施工方案★工业建筑施工方案★公共设施工程施工方案★幕墙工程施工方案★精选施工方案范例★桩基础工程施工方案★道路及高速公路工程施工方案★建筑文明施工方案范本★精选脚手架工程专项施工方案★精选全国鲁班奖施工方案★轻轨与地铁工程施工方案 ★水利工程施工方案★公路桥梁等施工方案 - 2 - 目 录 01.公共设施方案…… - 4 02.住宅建筑类…… - 9 03.水利水电方案…… - 12 04.房建工程…… - 14 05.道路桥梁隧洞工程…… - 16 06.市政工程方案…… - 22 07.结构工程…… - 24 08.土建工程施工方案…… - 26 09.园林景观绿化工程…… - 29 10.装饰工程方案…… - 31 11.电气电力电厂工程…… - 33 12.安装工程方案…… - 35 13.给排水采暧燃气工程…… - 38 14.工业建筑施工方案模板…… - 40 15.照明工程方案…… - 42 16.弱电工程施工方案模板…… - 42 17.脚手架施工方案…… - 43 18.通风与空调工程施工方案…… - 45 19.岩土工程…… - 45 20.轻轨与地铁施工方案…… - 46 21.各类表格…… - 47 22.各类合同范本…… - 57 23.各类技术交底…… - 61 24.各类施工工艺…… - 76 25.各类招标投标…… - 81 26.建筑工程施工工艺标准…… - 85 27.幕墙工程施工方案模板…… - 90 28.施工组织设计常用流程图集…… - 90 29.施组设计常用分项工程施工流程图…… - 92 30.文明施工范本…… - 93 31.专项施工方案模板…… - 94 32.其他相关资料…… - 94 33.施工组织设计资料库…… - 113 34.建筑工程施工资料管理与编制范例…… - 120 35.多个连续梁施工方案及整套资料…… - 129 36.铁路客运专线土建工程全套施工组织设计…… - 130 37.三里河南区改建工程东二区塔台、住宅楼工程施工组织设计方案整理…… - 130 2009-10 月更新添加 70 个方案…… - 130 2009-11 月更新添加 155 个方案…… - 132 - - 3 - 以下为本套设计参考资料的详细文件目录 01.公共设施方案公共设施方案 成都某办公楼拆除改造施工组织设计理工大学车库工程厂房施工组织设计南部县政务服务中心综合用房迁建工程施工组织设计南山田厦新村改造项目变压器防护棚方案廿三里二小学施工组织设计山水小学施工组织设计方案(全套) 上海某模具厂办公楼装饰工程施工组织设计田厦新村改造工程安全文明施工方案田厦新村改造施工组织设计×××学生公寓 1~3 栋施工组织设计 CDB 国际新城售楼处工程施工组织设计 kV 石牌变电站施
