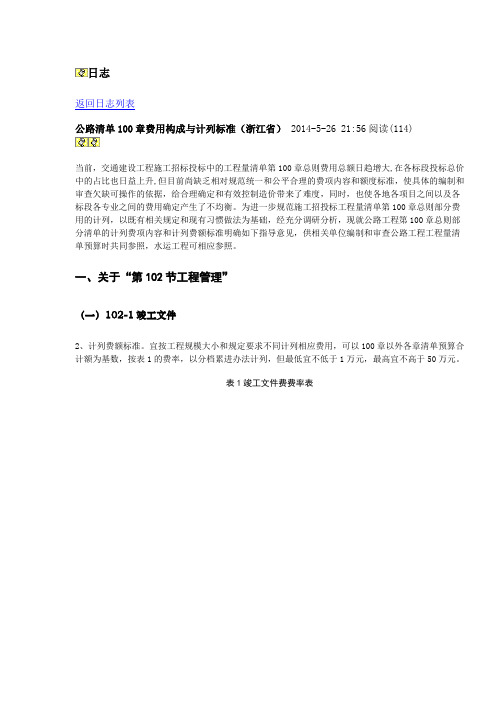

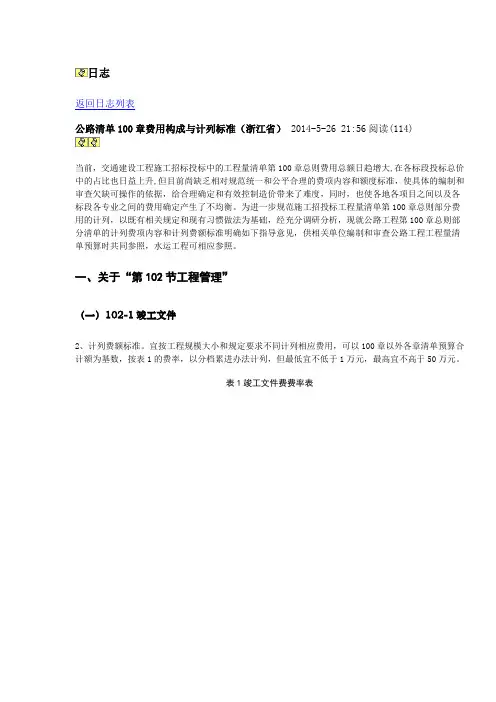

关于进一步规范交通建设工程量清单预算第100章总则部分费用计列

内容和标准的指导意见

发布日期:2014-01-27来源:江省交通厅工程造价管理站字号:[大中小]

各市交通工程造价管理站:

当前,交通建设工程施工招标投标中的工程量清单第100章总则费用总额日趋增大,在各标段投标总价中的占比也日益上升,但目前尚缺乏相对规范统一和公平合理的费项内容和额度标准,使具体的编制和审查欠缺可操作的依据,给合理确定和有效控制造价带来了难度,同时,也使各地各项目之间以及各标段各专业之间的费用确定产生了不均衡。为进一步规范施工招投标工程量清单第100章总则部分费用的计列,以既有相关规定和现有习惯做法为基础,经充分调研分析,现就公路工程第100章总则部分清单的计列费项内容和计列费额标准明确如下指导意见,供相关单位编制和审查公路工程工程量清单预算时共同参照,水运工程可相应参照。

一、关于“第102节工程管理”

(一)102-1竣工文件

1、计列费项内容。包括保管所有工程资料和记录,将分部工程资料按竣工文件编制要求编订成册并复印提交监理人,将全部工程资料按相关规定编制竣工资料并提交等发生的费用。

2、计列费额标准。宜按工程规模大小和规定要求不同计列相应费用,可以100章以外各章清单预算合计额为基数,按表1的费率,以分档累进办法计列,但最低宜不低于1万元,最高宜不高于50万元。

(二)102-2施工环保费

1、计列费项内容。包括满足环保要求在施工过程中所采取的施工场地砂石化、控制扬尘、降低噪音、合理排污等预防和消除环境污染的措施费用,防止水土流失和废料废方的不合理处理,防止和减轻水、大气受污染以及使绿色植被、土地资源和现有公用设施得到保护。

2、计列费额标准。常规的施工环保费宜按工程规模大小和规定要求不同计列相应费用,土建主体工程(含房建)可按100章以外各章清单预算合计额的1.0-2.0‰计列,但最低宜不低于2万元,最高宜不高于60万元,交安、机电、绿化等附属工程可按0.5-2万元/每标段计列;桥梁施工过程中产生的泥浆,当地有明确的施工过程远运集中处理要求的,宜按所需处理的泥浆数量及当地远运集中处理单价按实另行计算确定,一并纳入施工环保费中。

(三)102-4工程管理软件(暂估价)或工程管理信息化(暂估价)

1、计列费项内容。包括统一配备发包人开发或指定的工程管理软件系统并安装运行,系统操作人员的培训、劳务和专用计算机配置、维护、备份管理及网络构筑(含设施和租费)等费用,若工程管理软件或工程管理信息化中明确包含远程视屏监控系统的,还应包括设置监控中心或监控室,并配置符合标准和数量

要求的监控设备和传输网络等费用内容。

2、计列费额标准。宜按不同要求以总额价暂估,工程管理软件系统以不同软件数及其单价按实估列,计算机按配置台数及其单价按实估列,网络构筑费按网络系统设施费和施工期网络租费按实估列,系统操作人员的培训、系统维护等费用宜按上述三项费用暂估总额的10-20%暂估,以万元整数额形式暂估。包含远程视屏监控系统的,可参照上述方式估列,一并纳入该细目中。

二、关于“第103节临时工程与设施”

(一)103-1临时道路修建、养护与拆除(包括原道路的养护费)

1、计列费项内容。包括修建临时道路(含硬化)、桥梁、栈桥、码头及相关的安全设施、养护与拆除费,利用现有道路、桥梁、栈桥、码头的修整、加宽、加固及设置必要安全设施、养护、交通维护与使用后维修恢复费,租用道路、桥梁、栈桥、码头的租用费等。

2、计列费额标准。需修建、利用或租用临时道路、桥梁、栈桥、码头等临时工程的数量宜按施工图设计数量并结合现场调查的实际数量确定,按临时工程类别和来源方式分别列细目计列,费额标准参见表2。

(二)103-2临时占地

1、计列费项内容。包括承包人驻地办公、工地试验和生活用地,机械设备及材料停(堆)放场地,拌和及预制场地,仓库及加工场地,弃土场地(业主负责解决的除外),临时道路、桥梁等用地,用地退还前恢复到使用前状况的费用。

2、计列费额标准。各项用地数量按工程建设管理实际需要和施工标准化要求分项逐一估列,借地费用标准按当地借地政策标准和借地时间按实确定(应包含用地恢复费),有可利用土地或以租用方式获得既有房屋等设施的,不计该部

分借地费用。

(三)103-3临时供电设施

1、计列费项内容。包括符合国家电力标准并满足工程建设管理需要的临时供配电系统的修建、安装、维修和拆除的费用,根据工程需要配备的发电机组的发电与配电系统的安装、连接、操作、维修及拆除等费用,建立临时供配电系统向供电管理部门缴纳的有关费用。

2、计列费额标准。临时供电线路宜按施工图设计数量并结合现场调查的实际数量确定长度,套用预算定额中临时工程7-1-5架设输电、电信线路相应定额计列费用(变压器的摊销费用扣除另计);变压器的容量和数量按工程实际需要确定,以摊销或租用形式计列费用;发电机组费用按功率和数量以租赁或摊销费形式计列费用;设施维修费用按实际需要估列;向供电管理部门缴纳的有关费用按物价管理部门规定的费用标准计列。

临时供电线路(高压)不大于2km时,临时供电设施费用也可按变压器的施工组织设计总容量以250-300元/ KVA估列。

(四)103-4电信设施的提供、维修与拆除

1、计列费项内容。包括电话、传真、网络(若网络费用已明确在其它项目中计列,则不重复计列)等电信设施的修建、连接、安装和维修,电信费用的缴纳,电信设施的拆除。

2、计列费额标准。电话、传真等电信设施按实际需要数量和市场价计列,若需架设电信线路则按估列数量套用预算定额中临时工程7-1-5架设输电、电信线路相应定额计列费用,电信费用按使用时间和电信资费标准估列。

通常情况下,电信设施的提供、维修与拆除也可按工程规模、工期及相关要

求的不同,以0.2-2万元计列。

(五)103-5供水与排污设施

1、计列费项内容。包括施工和生活用水设施的提供、安装、保养和拆除,施工和生活污水和废水临时排污系统的安装、维修、管理和拆除,收集和处理所有工作区域的垃圾和污水。

2、计列费额标准。能估列出具体的内容和数量的,宜按给水、排污管道分别需安装的内容和数量,给水、排污系统所需的相应设施品种和数量,以及一定额度的日常管理和处理费用进行估列。难以具体估列的,可按承包人驻地建设的5-7%估列。

三、关于“第104节承包人驻地建设(含标化工地建设)”

1、计列费项内容。包括承包人办公室、住房及生活区的建立与管理以及现场办公设备的配置,工地试验室的建立与管理,医疗卫生与消防设施的提供与配置,车间与工作场地、仓库、储料场及拌和预制场(仅计列场地填筑、硬化分隔等基础工作费用,台座、龙门吊、拌和设施等直接生产设施在相应工程内容中计列)建设与管理,标化工地所要求的场地外围隔离围墙、作业区分开或隔离设施修筑、作业区、堆放区及场内道路硬化处理以及绿化、美化等配套建设,驻地设施的维护与完工后的拆迁。

2、计列费额标准。需修建、租用的数量宜按工程规模和内容并结合现场调

按实估列的承包人驻地建设总额加上电信设施的提供、维修与拆除费用和供水及排污设施费用之和应与预算中按各工程类别临时设施费率另行计算出的临时设施费用总额相比较,不超总额控制。100章中已单独计列承包人驻地建设等相关费用后,其它各章节的工程主体中不应再重复计列临时设施费率和费用。

对于上述100章中其它未涉及的常设清单子目,应按已有规定的计列标准计列,但在100章中已计列“102-3 安全生产费”后,其它各章节的工程主体中不应再重复计列安全及文明施工措施费率和费用;对于根据项目实际需要新设的非常设清单子目,应结合项目招标文件、专项设计、专项管理等规定和要求按实估算计列。

上述各项清单项目,若法规文件或招标文件中另有其它规定或要求的,应按相应规定和要求调整计列。

浙江省交通厅工程造价管理站

2014年1月27日

高速公路工程竣工结算审计计划

公路工程竣工结算审核

目录 第一章基本建设公路工程结算审核方案和程序 (2) 第二章工程竣工结算审计的特点 (3) 1.政策性强 (3) 2.涉及面广 (3) 3.技术性高 (3) 第三章做好工程竣工结算审计实施工作 (3) 1.重视项目环境监测 (4) 2.优化审计力量配置 (4) 3.落实一线勘察责任 (4) 4.建立完善市场价格 (4) 第四章工程竣工结算审计重点审核的内容 (4) 1.审核竣工结算编制依据 (4) 2.审核工程量 (5) 3.审核招标工程量清单 (5) 4.审核变更及隐蔽工程的签证 (5) 5.审核工程合同 (6) 第五章做好工程竣工结算审计具体工作内容 (6) 1.我方工作内容 (6) 2.业主工作内容 (7) 3.审计工作质量保证措施 (7) 第六章工程竣工结算审计中存在的常见问题 (8) 1.工程预算存在“冒算”现象 (8) 2.常见的结算“失真”的一些原因 (8) 第七章做好工程竣工结算审计应注意的几个问题 (8) 1.注意搜集、认真整理竣工资料 (9) 2.深入工地和市场,全面全过程掌握实际情况 (9) 3.讲究职业道德,掌握专业知识 (10) 第八章工程竣工结算审计工作时间计划 (10)

第九章工程竣工结算审计人员计划 (11) 第一章基本建设公路工程结算审核方案和程序 结算从其语意含义上理解,“结”是结束的意思,是一个阶段工作的完成:“算”是计算。概括讲结算就是对完成一个阶段工作所耗费资源,从价值量与实物量角度进行的计算。工程结算在《暂行办法》中是指对建设工程发承包合同价款进行约定和依据合同约定进行工程预付款、工程进度款、工程竣工款的结算的活动。公路工程竣工结算,指施工企业按照合同规定的内容全部完成所承包的工程,经验收质量合格,并符合合同要求之后,发包单位与承包单位进行的最终工程款结算。竣工结算是工程造价管理的重要环节, 直接关系到发包单位和承包单位的切身利益。经审查的工程竣工结算是核定建设工程造价的依据,也是建设项目竣工验收后编制竣工决算和核定新增固定资产价值的依据。因此,做好公路工程竣工结算审核工作是十分必要的。公路工程作为建设工程的一个分支,其结算的概念外延和内涵,应包含在建设工程结算中,因此其可定义为按照承包合同及招标文件的规定,根据监理工程师签发的计量支付证书,定期支付工程预付款、计量支付款以及按照有关合同或协议需要支付其他费用结算的经济行为过程。 决算从字面分析:“决”,终结也:“算”,计算。总括起来,就是对某一活动在规定的时间内所有资源运用全部终结进行计算。汉语词典的解释为“根据年度预算执行的结果编制的年度会计报告”。具体讲,决算是一项业务以某个时点为基准,以价值量和实物量为计量单位,对所耗费的资源归类、计算的过程,就是从不同角度、以不同的计量方式,反映该业务的实际价格。公路工程竣工决算是

浙江省公路水运工程施工监理招标投标管理实施细则样本

浙江省公路水运工程施工监理招标投标管理实施细则 ( 修订) 第一章总则 第一条为规范公路、水运工程施工监理招标投标活动, 维护各方当事人合法权益, 根据《中华人民共和国招标投标法》和国家七部委《评标委员会和评标方法暂行规定》、交通部《公路工程施工监理招标投标管理办法》、《水运工程施工监理招标投标管理办法》及《浙江省建设工程招标投标管理条例》等有关法律法规的规定, 结合我省公路、水运工程建设实际, 制定本实施细则。 第二条凡列入省公路、水运新( 改) 建计划, 总投资在3000万元以上或单项监理合同估算价在50万元以上的工程项目, 都应按本实施细则进行招标。 严禁任何单位和个人将依法必须招标的项目化整为零或以其它任何方式规避招标。 第三条公路、水运工程施工监理招标投标应当遵循公开、公平、公正和诚实信用的原则。 第四条公路、水运工程施工监理招标投标活动, 依法由招标人负责。任何单位和个人不得以任何方式非法干涉监理招标投标活动。 第五条全省公路、水运工程施工监理招标投标活动的行政监督管理工作按管理权限分别由省交通厅、市交通局( 委) 负责。 ( 一) 权限划分: 1.高速公路( 含连接线) 、国省道新( 改) 建项目、”四自”公路工程的施工监理招标投标活动的行政监督管理工作由省交通厅负责或由省交通厅委托项目所在地市交通局( 委) 负责, 其它公路项目的施工监理招标投标活动的行政监督管理工作由各市交通局( 委) 负责。

2.沿海万吨级码头、省级骨干航道、”四自”航道和总投资在5000万元 及以上的新( 改) 建水运工程施工监理招标投标活动的行政监督管理工作由省 交通厅负责或由省交通厅委托项目所在地市交通局( 委) 负责, 其它水运项目 的施工监理招标投标活动的行政监督管理工作由各市交通局( 委) 负责。 ( 二) 管理职责: 1.贯彻执行国家、省有关施工监理招标投标法律、法规和规章, 制定、完 善公路水运工程施工监理招标投标实施办法或细则; 2.审查、核备资格预审文件、招标文件、资格预审结果、评标委员会、 评标结果和签订的合同协议; 3.依法对招标项目基本建设程序和招标程序执行情况进行检查监督, 提高 工作的效率和透明度。防止擅自简化基本建设程序和招标程序或其它越权行为; 4.依法指导、监督施工监理招标投标活动, 并受理、办理、处理招标投 标活动中的投诉举报, 总结交流施工监理招标投标工作经验。 ( 三) 核备程序: 1.省交通厅管理的工程项目, 由市交通局( 委) 审核后, 报省交通厅核准 或备案。 2.市交通局( 委) 管理的工程项目, 由各市交通局( 委) 核准或备案。 第六条省、市交通工程质量监督部门受同级交通主管部门委托, 负责对 施工监理招标投标工作的监督和管理。 第二章招标 第七条公路、水运工程进行施工监理招标, 应当具备下列条件: ( 一) 项目法人已经依法成立, 并符合项目法人资格标准要求; ( 二) 初步设计文件及概算已经审批; ( 三) 已正式列入国家或省公路、水运工程建设计划, 建设资金已落实; ( 四) 招标方式、招标文件等已经核备。

公路工程测量方法总结

公路工程测量方法总结 一、常用计算公式和常用命令 1、已知A(X1,Y1)、B(X2,Y2)、C(X3,Y3)三点,求圆心O点坐标(X,Y)。 Y= ((X32+ Y32- X22- Y22)/(2X3-2X2) -(X22+ Y22- X12- Y12)/(2X2-2X1))/((Y1- Y2)/(X2-X1)-(Y2- Y3)/(X3-X2)) X=(X22+ Y22-2Y2Y- X12- Y12+2Y1Y)/(2X2-2X1) 结论:(X1-X) 2 +(Y1-Y) 2=(X2-X) 2 +(Y2- Y) 2=(X3-X) 2 +(Y3- Y) 2 2、三角形面积计算:已知三角形的三条边A、B、C,求三角形面积S。 D=(A+B+C)/2 S=√(D*(D-A)*(D-B)*(D-C))。 3、已知两条直线方位角和两条直线上任一点坐标,求交点坐标O(X,Y)。【直线MN,方 位角F、N点坐标(X1,Y1);直线HP:方位角E、H点坐标(X2,Y2)】。 交点O坐标:X=(X2*tan E- X1*tan F- Y2+Y1)/(tan E-tan F) Y= X*tan F- X1* tan F+ Y1 4、已知路基设计标高A、计算填土高程B、上次填土高程或原地面高程(基本为直线)C、 路基设计宽度L和边坡坡度为i,标高B到标高C的填土面积S。 S=((2A-B-C)*i+L)*(B-C) 5、缓和曲线坐标计算公式:【R为圆曲线半径(右偏为正,反之为负)、L为缓和曲线总长、 Z为起算切线方位角(即ZH或HZ点所在直线上的方位角)、D为起算点桩号、(X1,Y1)为ZH或HZ点坐标】 A=K-D W=A-A5/(40R2L2) (数学坐标X) E=A3/(6RL)-A7/(336R3L3) (数学坐标Y) X= X1+W cos Z-E sin Z Y= Y1+W sin Z+E cos Z C=A-A5/(90R2L2) 【(C为弦长,A为计算点到起算点的缓曲线弧长,L为缓和曲线全长),由于A5/(90R2L2)此值为微量,可以把C约等于A,得A=C+C5/(90R2L2) 】 F"FWJ"=Z+90*A2/(RLπ)为偏角(计算点的切线方位角)(F"FWJ":在CASIOfx-4800 计算器中将F值赋给FWJ并显示出来,在CASIOfx-4850计算器中将F值赋给FWJ并 显示出来为:"FWJ":F)。 6、圆曲线坐标计算公式:【R为圆曲线半径(右偏为正,反之为负)、Z为起算方位角、D 为起算点桩号、(X1,Y1)为ZY或YZ点坐标】 L=K-D【(计算点到起算点的弧长,D为起点桩号),弧长另一计算公式:L=Raπ/180 】

《公路工程预算定额》(2018版)系数调整全集

《公路工程预算定额》(2018版)系数调整全集 1.【总说明】 十九、本定额的基价是人工费、材料费、机械使用费的合计价值。基价中的人工费、材料费按附录四计算,机械使用费按《公路工程机械台班费用定额》(JTG/T3833-2018)计算。项目所在地海拔超过3000m以上,人工、材料、机械基价乘以系数1.3。 2.【第一章第一节说明路基土、石方工程】 (1)机械施工土、石方,挖方部分机械达不到,需由人工完成的工程量由施工组织设计确定。其中,人工操作部分,按相应定额乘以系数1.15。 (2)土石方体积的计算。 除定额中另有说明者外,土方挖方按天然密实体积计算,填方按夯(压)实后的体积计算;石方爆破按天然密实体积计算。当以填方压实体积为工程量,采用天然密实方为计量单位的定额时,如路基填方为利用方,所采用的定额乘以下列系数;如路基填方为借方,则应在下列系数基础上增加0.03的损耗。 3.【1-1-1伐树、挖根、除草、清除表土】 (1)注:挖芦苇根按挖竹根乘以系数0.73。 4.【1-1-2挖淤泥、湿土、流沙】 (1)挖掘机挖装淤泥、流沙如需远运,按土方运输定额乘以系数1.1另行计算。 5.【1-1-9挖掘机挖装土、石方】 (1)注:土方不需装车时,应乘以系数0.87。 6.【1-1-10装载机装土、石方】 (1)注:装载机装土方如需推土机配合推松、集土时,其人工、推土机台班数量按“推土机推运土方”第一个20m定额乘以0.8系数计算。

8.【1-1-13铲运机铲运土方】 (1)注:采用自行式铲运机铲运土方时,铲运机台班数量应乘以系数0.7。 (2)注:上坡推运的坡度大于10%时,按坡面的斜距乘以表列系数作为运距: 7.【1-1-12推土机推土、石方】 (1)注:上坡推运的坡度大于10%时,按坡面的斜距乘以表列系数作为运距: 9.【1-1-16拋坍爆破石方】 (1)注:采用推土机清运时,按推土机推软石定额乘以表列系数: 10.【1-2-6水泥、石灰搅拌桩处理软土地基】 (1)注:本章定额是按桩径50cm编制的,当设计桩径不同时,桩径每增加5cm,定额人工和机械增加5%。 11.【1-4-1人工铺草皮】 (1)注:采用叠铺草皮时,定额中人工工日和草皮数量加倍计算,其他材料费不变。 12.【第二章路面工程说明】 (1)压路机台班按行驶速度:两轮光轮压路机为 2.0km/h、三轮光轮压路机为2.5km/h、轮胎式压路机为5.0km/h、振动压路机为3.0km/h进行编制。如设计为单车道路面宽度时,两轮光轮压路机乘以系数1.14、三轮光轮压路机乘以系数1.33、轮胎式压路机和振动压路机乘以系数1.29。 13.【第二章第一节路面基层及垫层说明】 (1)各类垫层、级配碎石、级配砾石基层的压实厚度在15cm以内,填隙碎石一层的压实厚度在12cm以内,各类稳定土基层、其他种类的基层和底基层压实厚度在20cm以内,拖拉机、平地机、摊铺机和压路机的台班消耗按定额数量计算。如超过上述压实厚度进行分层拌和、摊铺、碾压时,拖拉机、平地机、摊铺机和压路机的台班消耗按定额数量加倍计算,每1000㎡增加1.5个工日。 14.【第二章第二节路面面层说明】 (1)泥结碎石、级配碎石、级配砾石、天然砂砾、粒料改善土壤路面面层的压实厚度在15cm以内,拖拉机、平地机和压路机的台班消耗按定额数量计算。当超过上述压实厚度且需进行分层拌和、碾压时,拖拉机、平地机和压路机的台班消耗按定额数量加倍计算,每1000㎡增加1.5个工日。 (2)在冬五区、冬六区采用层铺法施工沥青路面时,其沥青用量可按定额用量乘以下列系数: 沥青表面处治:1.05;沥青贯入式基层:1.02,面层1.028;沥青上拌下贯式下贯部分:1.043

《浙江省公路工程概算预算编制补充规定》

关于印发《浙江省公路工程概算预算编制补充规定》的 通知 浙交…2008?85号 各市交通局(委)、义乌市交通局: 根据交通部2007年公布施行的《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)及《公路工程概算定额》(JTG/T B06-01-2007)、《公路工程预算定额》(JTG/T B06-02-2007)、《公路工程机械台班费用定额》(JTG/T B06-03-2007),结合我省实际,厅制定了《浙江省公路工程概算预算编制补充规定》。现随文印发,请遵照执行。 附件:浙江省公路工程概算预算编制补充规定 浙江省交通厅 二○○八年四月九日

附件: 浙江省公路工程概算预算编制 补充规定 为进一步明确公路工程基本建设项目概算、预算的编制,以合理确定概算、预算,根据交通部2007年第33号公告公布施行的《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)及《公路工程概算定额》(JTG/T B06-01-2007)、《公路工程预算定额》(JTG/T B06-02-2007)、《公路工程机械台班费用定额》(JTG/T B06-03-2007)(以下简称“新编制办法”、“新定额”),结合我省实际,现就浙江省公路工程概算预算编制补充规定如下: 一、关于新编制办法、新定额执行时间和要求 (一)2008年1月1日以前已开工在建的公路工程项目,已批准的概预算不再进行调整,工程实施过程中发生的调概和设计变更,其相应造价的编制应执行新编制办法和新定额。 (二)2008年1月1日以后新建的公路工程项目,根据其前期工作的进展情况,分别按以下规定执行。 1.2008年1月1日以前已完成初步设计文件批复但未开工,或初步设计文件编制完成且已报审的工程项目,其初步设计概算仍执行原办法和原定额,但施工图预算及工程实施过程中发生的调概和设计变更,其相应造价的编制应执行新编制办法和

道路工程施工测量标准

公路工程施工测量工艺标准 QB/SYGL—JS—LJ—1—2010 1、适用范围 本工艺标准适用于公路工程施工测量作业 2、主要应用标准和规范 中华人民共和国行业标准《公路勘测规范》(JTG C10-2007)。 中华人民共和国国家标准《工程测量规范》(GB 50026-93)。 中华人民共和国行业标准《公路路基施工技术规范》(JTG F10-2006) 中华人民共和国行业标准《公路桥涵施工技术规范》(JTJ 041-2000) 中华人民共和国行业标准《公路工程质量检验评定标准》(土建工程)(JTG F80/1-2004)3、测量准备 3.1 技术准备 3.1.1 熟悉和分析施工现场的地理、地形资料、施工图纸,编制施工测量总体控制技术方案;向现场技术员、施工队伍进行书面的总体测量施工技术交底。 3.1.2 对测量施工过程的安全和环境因素进行识别和评价,并制定相应的预防措施和紧急预案。 3.2 仪器设备准备 3.2.1 测量仪器设备:全站仪、水准仪、棱镜、三脚架、50米钢尺、塔尺、花杆、直尺、盒尺、测绳等具有相应出厂合格证书。 3.2.2 数据处理设备:台式计算机、打印机、小型计算器、道路施工测量计算软件。 3.2.3 通讯设备:对讲机、充电器、信号旗。 3.2.4 其它工具:毛笔、记号笔、铁锤、木锯、太阳伞、文件柜。 3.2.5 交通设备:皮卡车或双排货车。 3.3 材料准备 小铁钉、线绳、木桩、油漆、工具袋、记录本、打印纸。 3.4人员准备 测量工程师、技术员、测工等均需考核,持相应级别证件上岗。 3.5作业条件 3.5.1天气:避免在高温、大风、大雾等天气作业。 3.5.2仪器:全站仪、水准仪、钢尺等必须经具有相应的计量标定合格证。 3.5.3人员:测量人员必须经过培训考核合格,持相应证书上岗。 4 操作工艺 4.1 工艺流程 4.1.1控制测量 图纸审核→设计交桩→水准点导线点复核→布置路线施工控制网→水准点导线点加密原地面复测→向现场技术员和施工队进行书面的水准点导线点交底。雨季后、越冬后水准点导线点复核→交工验收测量→测量档案归档和移交。 4.1.2施工放样测量 计算放样资料→现场施工放样→复核点位→标记放样点并现场交桩。 4.2操作方法 4.2.1 图纸审核 根据设计图纸和设计交底对路基平纵断面逐桩高程、坐标、超高、加宽等进行复核,发现错误及时上报监理工程师处理。 4.2.2设计交桩 工程开工前,在项目总工程师的带领下,测量组参加由驻地监理工程师组织的交接桩工作,逐一接收平面、高程控制点桩、交点桩、断链桩、合同分段桩、重要结构的中心桩,并按监理工程师的要求,办理交接桩签认。接桩后,与桩址所在土地的业主办理桩址占地使用、桩志保护合同,清理桩址周围杂物,建立醒目桩位标志。 4.2.3根据接桩资料和设计文件进行水准点、导线点等控制点复测及恢复定线。 1)工作开始之前,应向监理提交复测开工报告,内容包括:测量人员和仪器设备配置,

公路工程测量记录表表

. 第五章 公路工程施工原始记录表

专业资料word . 目录 施工测量放线 E-001 导线点测量现场检查记录表 施工增加导线点测量现场检查记录表E-002 附合导线测量计算表E-003

水准点测量现场检查记录表E-004 施工增加水准点现场检查记录表E-005 路线主点桩测量现场检查记录表E-006 施工放线测量现场检查记录表E-007 施工放样测量现场检查记录表E-008 水准测量记录表E-009 路基工程清理与掘除现场检查记录表E- 土方路基现场检查记录表E-011 石方路基现场检查记录表E-012 石方路基现场压实检查记录表E-012-1 路基整修现场检查记录表E-013 路基现场检查记录表E-014 填石路堤现场检查记录表E-015 路基边坡现场检查记录表E-016 软基处理砂、砂砾垫层现场检查记录表E-017 E-018 路堑边坡现场检查记录表E-019 横坡度现场检查记录表宽度现场检查记录表E-020 平整度现场检查记录表E- E- 挤实砂桩处理软土地基现场检查记录表E- 无砂砼桩处理软土地基现场检查记录表浆砌拱式、网格护坡现场检查记录表E- E-025 拉伸网草皮护坡现场检查记录表砂垫层现场检查记录表E-026 E-027 袋装砂井、塑料排水板现场检查记录表专业资料word

. 碎石桩(砂桩)现场检查记录表E- CFG E- 桩现场检查记录表 粉喷桩现场检查记录表E-030 加筋工程土工合成材料现场检查记录表E- 隔离工程土工合成材料现场检查记录表E-032 过滤排水工程土工合成材料现场检查记录表E-033 防裂工程土工合成材料现场检查记录表E-034 塑料盲沟现场检查记录表E- 管节预制现场检查记录表E-036 管道基础及管节安装现场检查记录表E- 检查(雨水)井砌筑现场检查记录表E-038 土沟现场检查记录表E-039 浆砌排水沟现场检查记录表E-040 盲沟现场检查记录表E-041 排水泵站(沉井)现场检查记录表E- 砌体挡土墙现场检查记录表E-043 干砌挡土墙现场检查记录表E-044 混凝土挡土墙现场检查记录表E- 筋带现场检查记录表E- 锚杆、拉杆现场检查记录表E-047

公路工程测量记录表表

第五章 公路工程施工原始记录表. 目录 施工测量放线 E-001 导线点测量现场检查记录表 施工增加导线点测量现场检查记录表E-002 附合导线测量计算表 E-003 水准点测量现场检查记录表E-004 施工增加水准点现场检查记录表E-005 路线主点桩测量现场检查记录表E-006 施工放线测量现场检查记录表E-007 施工放样测量现场检查记录表 E-008 水准测量记录表E-009 路基工程清理与掘除现场检查记录表 E-010 土方路基现场检查记录表 E-011 石方路基现场检查记录表 E-012 石方路基现场压实检查记录表E-012-1 路基整修现场检查记录表E-013 路基现场检查记录表E-014 填石路堤现场检查记录表 E-015 路基边坡现场检查记录表 E-016 软基处理砂、砂砾垫层现场检查记录表E-017 路堑边坡现场检查记录表E-018

横坡度现场检查记录表E-019 宽度现场检查记录表E-020 平整度现场检查记录表E-021 挤实砂桩处理软土地基现场检查记录表 E-022 无砂砼桩处理软土地基现场检查记录表E-023 浆砌拱式、网格护坡现场检查记录表E-024 拉伸网草皮护坡现场检查记录表 E-025 砂垫层现场检查记录表 E-026 袋装砂井、塑料排水板现场检查记录表E-027 碎石桩(砂桩)现场检查记录表 E-028 桩现场检查记录表CFGE-029 E-030 粉喷桩现场检查记录表 加筋工程土工合成材料现场检查记录表 E-031 隔离工程土工合成材料现场检查记录表E-032 过滤排水工程土工合成材料现场检查记录表E-033 防裂工程土工合成材料现场检查记录表E-034 塑料盲沟现场检查记录表 E-035 管节预制现场检查记录表E-036 管道基础及管节安装现场检查记录表E-037 检查(雨水)井砌筑现场检查记录表E-038 土沟现场检查记录表 E-039 浆砌排水沟现场检查记录表E-040 盲沟现场检查记录表E-041 排水泵站(沉井)现场检查记录表E-042 砌体挡土墙现场检查记录表E-043 干砌挡土墙现场检查记录表E-044 混凝土挡土墙现场检查记录表 E-045 筋带现场检查记录表E-046 锚杆、拉杆现场检查记录表 E-047 面板预制现场检查记录表 E-048 面板安装现场检查记录表E-049 锚杆、锚碇板和加筋土挡土墙总体现场检查记录表 E-050 锚杆、锚碇板和加筋土挡土墙墙背填土现场检查记录表 E-051 E-052 抗滑桩现场检查记录表挖方边坡锚喷防护现场检查记录表E-053 E-054 锥、护坡现场检查记录表 E-055 浆砌砌体现场检查记录表 E-056 干砌片石现场检查记录表 E-057 导流工程现场检查记录表石笼防护现场检查记录表E-058 E-059 基坑开挖现场检查记录表路面工程 E-060 水泥混凝土面层现场检查记录表水泥混凝土面板现场检查记录表E-061 水泥混凝土路面中间现场检查记录表E-062 E-063 透层、粘层、封层现场检查记录表 沥青混凝土路面中间现场检查记录表E-064 沥青混凝土面层和沥青碎(砾)石面层现场检查记录表E-065

2021年公路工程工程结算用表

7.工程结算用表 欧阳光明(2021.03.07) 工程结算表 目录 JS-1 (竣工)结算证书 JS-2 (竣工)结算申请书 JS-3 (竣工)结算支付证书 JS-4 清单结算报表 JS-5 计日工结算报表 JS-6 计日工竣工计量汇总表及附件 JS-7 工程变更资料一览表及附件 JS-8 价格调整竣工结算汇总表 JS-9 工程竣工计量汇总表 JS-10 分项工程竣工计量证书 JS11 分项工程竣工计量计算单 JS12 施工单位承担费用一览表及附件 JS-13 工程款支付记录一览表及附件 JS-14 其它费用一览表及附件 JS-15 合同工期执行情况一览表及附件 JS-16 索赔资料一览表及附件 JS-17 其它资料(《中标通知书》)复印件、《开工通知书》复印件、《交工证书》复印件、合同工程量清单复印件、项目经理及项目经理部印章授权复印件)一览表及附件。 (竣工)结算证书 编号:项目名称: 业主单位: 施工单位: 项目名称: 合同编号: 该工程的整体施工,交工验收及缺陷复工作已完成,并按合同有关要求对工程数量、造价等进行了全面度量与核算,双方同意竣工结算如下:

项目金额(人民币) 1、签约合同总价: 2、竣工结算总价: 3、累计已付工程款: 4、竣工结算应付工程款(大写): 施工单位谨此声明:施工单位在收取上述竣工结算费用后,保证不再向业主单位索取任何与该工程有关的费用,并负责按合规定及国家有关法规向驻地部门缴纳税金或向有关第三者支付相关款项。 双方签署: 业主单位:施工单位: (盖章)(盖章) 法定代表人:法定代表人: 日期:日期: 或授权代理人:或授权代理人: 日期:日期: (竣工)结算申请书 项目名称:施工单位: 合同号:监理单位:编号: 致: 由我单位承建的 工程(合约编号: )已完工,并通过了由贵单位组织的竣工验收,缺陷责任终止证书请见本申请书附件,现申请办理竣工结算。 附件:缺陷责任终止证书 施工单位: (盖章) 日期:

《浙江省公路工程竣工文件编制办法》(修订稿)

关于征求《浙江省公路工程竣工文件编制办 法》(修订稿)修改意见的通知 各市交通局(委),省公路局,厅质监局: 为适应当前公路工程管理的有关程序、规定,根据近年来公路工程档案编制的实际需要,应各有关单位的要求,我们对2002年编制的《浙江省公路工程竣工文件编制办法》进行了修订完善。现将《浙江省公路工程竣工文件编制办法》(修订稿)印发给你们,请各单位结合竣工文件编制的实际提出修改意见,并于6月5日前以书面形式或以电子邮件送厅档案室朱力平。 二○○七年五月十一日 浙江省公路工程竣工文件编制办法 (修订稿) 第一章总则 第一条为使我省公路竣工文件编制统一、规范、系统、完整和准确,根据《中华人民共和国档案法》、《国家重大建设项目文件归档要求与档案整理规范》DA/T28-2002和交通部《公路工程竣工验收办法》(交通部令2004年第3号)、《公路工程竣工文件材料立卷归档管理办法》(交办发[2001]390号),结合我省实际制定本办法。 第二条本办法适用全省新建、改建公路工程。公路大、中修工程可参照执行。 第三条竣工文件是指公路工程在“预可”、立项、“工可”、勘察设计、招投标、施工、交竣工验收及后评价等全过程中所形成的反映项目真实面貌、具有保存、查考、利用价值的各种形式和载体的历史记录。 第四条竣工文件是竣工验收的基础资料,必须始终重视资料的积累与管理,要与工程建设同步进行,以保证资料的真实、准确。竣工文件必须按统一标准和要求进行编制,坚持高标准、高质量。

第五条各级交通、档案行政主管部门应根据统一领导、分级管理的原则,依法对所辖范围内公路工程竣工文件材料立卷归档工作进行监督的指导。根据《国家重点建设项目档案管理登记办法》和《浙江省重点建设项目档案管理管理登记办法》规定,及时填报国家和浙江省《重点建设项目档案管理登记表》,并抄送厅档案室。 第二章职责和分工 第六条建设项目在招标、投标和签订设计、施工及监理合同、协议时,应当设立专门条款,明确约定有关方面提交竣工文件的套数、费用、时间、质量要求,以及对竣工文件的整理、归档责任。 第七条编制单位应将竣工文件编制纳入工程建设项目的管理之中,建立竣工文件编制及管理领导人责任制,明确一位分管领导并建立相应的管理机构和管理网络,配备专职的技术人员或档案人员负责竣工文件的编制工作,确保竣工文件的真实、完整、准确和系统,质量符合归档要求。编制人员要保持相对稳定。 第八条竣工文件资料应随工程建设进度同步积累与整理,工程竣工时竣工文件也应编制完毕。设计、施工和监理单位在项目完成时应按本办法的要求向建设单位提交有关项目竣工文件。 第九条竣工文件编制遵循“谁形成,谁编制”的原则。建设、设计、施工、监理等单位,根据各自的职责以施工、监理合同段为单位分别编制竣工文件,具体分工见附件1。 建设单位会同各参建单位编制项目申报文件、设计文件、工程管理文件及竣(交)工验收文件、科研文件。建设单位要对工程档案进行集中统一管理,负责竣工文件工作的组织、协调和指导。 设计文件由建设、设计单位负责编制。 施工文件和竣工图表、竣(交)工验收文件由施工单位编制,监理单位负责检查审核。 监理文件由监理单位负责编制,并负责监督、检查项目建设中文件收集、积累的完整、准确情况。 第十条重点工程档案按照交通部、省有关规定必须进行档案专项验收。项目档案验收应在项目竣工验收3个月之前完成。 档案专项验收申请,应严格执行《国家行政机关公文处理办法》的规定,按照厅一贯的行

道路工程测量记录计算表格

表1 测回法观测水平角记录表 工程名称仪器型号天气日期观测者记录者计算者校核者 测站测 回 竖盘 位置 目 标 水平度 盘读数 半测回角值一测回角值 各测回平 均角值°′″°′″°′″°′″ 左 右 左 右 左 右 左 右

表2 导线距离丈量记录计算表 工程名称仪器型号天气日期观测者记录者计算者校核者 起点终点平距 /m 平均平距 /m 相对误差备注 计算公式 /2 D D D =+ 返 均往 ()D D D ?=- 返 往 1D K D ? = 均

表3 坐标计算表 日期计算者校核者 点名 观测 角值 °′″ 方位角 °′″ 边 长 /m 坐标增量改正后坐标 增量 坐标 △X △Y △X △Y X Y 辅助 计算 = f f β β = 允 x y D f f f = = = 1 d f K D == ∑

表4 四等水准测量观测记录表 仪器型号天气日期观测者记录者计算者校核者测 站编号点 号 后 尺 下丝前 尺 下丝 方向及 尺号 标尺读数 K+黑减红 (mm) 高差 中数 (m) 备注上丝上丝 后视距前视距 黑面 (mm) 红面 (mm) 视距差d (m) 累计差 ∑d(m)

表5 高差闭合差调整与高程计算表日期计算者校核者 点号视距/ m 实测高差/ m 改正数/ mm 改正后 高差/m 高程/ m 备注 计算 公式 = h h f f = 允 h i i f v L L =-? ∑

表6 道路中桩纵断面测量外业记录表工程名称仪器型号天气日期观测者记录者计算者校核者 测点及桩号 水准尺读数(m) 视高线 (m) 高程 (m)后视中视前视 计算与检核:

公路工程承包合同

公路工程承包合同 甲方 乙方 为了确-----公路工程任务的顺利完成,确保工程质量和工程进度,经甲、乙双方协商甲方将本工程的部分施工任务承包给乙方。为明确双方相互权利、义务以及经济责任,依据《合同法》有关规定,经双方协商同意,签定本合同,以资共同遵守。 第一章总则 一、工程名称: 二、工程地点 三、承包范围和内容: 1、承包范围: 路基土石方工程以及相关的附属工程,以及按规定程序批准的路基工程变更的工程。 2、承包内容: 四、承包方式: 1、本工程实行单价承包,工程计量以监理检验合格并签认范围内的实际完成工程量(压实方)计算。工程中所发生的人工、材料、机械设备等各项费用均已包含在承包单价之中。 2、工程承包单价为含税单价,税款由乙方向有关税务部门交纳,或由甲方向有关部门代交,但费用将从乙方的工程款中扣除。 3、路基土石方工程数量由甲方技术员提供,乙方人员必须每五天与甲方有关技术人员、领工员对所完成工程量进行核实签认,并且及时上报工程部进行审核。如乙方负责人不在现场应指定现场代理人负责签认,乙方不进行工程量签认,则以甲方核定工程量为准。 3、工程价款按附表所列的单价乘以完成的工程量、工日或台班数量计算。

第二章工程期限 一、本项工程自签定合同之日起,于年月日开工,至年月日结束。且要求乙方在年月日前完成,以不影响工程总工期和明年施工组织的总体安排。 二、乙方进场后,甲方将不定期考核乙方工程完成情况。如因人工、机械数量不足而影响工程进度,甲方有权要求乙方在一定期限内进行增补。若乙方不能满足甲方要求,则甲方视情况的严重程度有权缩小乙方工程量或进行清退出场,乙方必须赔偿由此造成的一切损失。 三、乙方进场后要服从甲方技术人员及各职能部门的领导。乙方应根据甲方工程进展情况进行车辆调整,安排好拉运任务,按时完成甲方交给的任务。 四、凡人力不可抗拒的因素或工程工序排布需要以及自然因素(如下雨)造成的停工均属正常停工。 五、乙方所拉运的材料应满足甲方的质量要求。未经甲方同意,擅自拉运的质量不合格的材料,其费用不得结算。 六、如因乙方材料拉运不及时而原因造成停工,乙方要按合同规定赔偿甲方应有的损失。 第三章安全生产与文明施工 一、乙方必须按照有关法律、法规要求做到安全生产与文明施工,负责检查消除施工现场所有安全隐患(包括火灾、水灾、塌方等意外事故),做好防火、防洪、现场安全操作等工作。施工前要与甲方签订《安全合同》。 二、加强施工现场管理,做到文明施工,建立健全各项管理制度和安全生产措施,按照业主及监理的要求做好各项工作,树立良好的企业形象。 三、施工场地严禁赌博、吸毒、贩毒、偷盗、斗殴等违反社会治安活动,乙方必须自觉办好民工的暂住证及计划生育证,否则后果自负。 四、在全部施工期内,所有非甲方原因造成的机械损坏及人身伤亡事故及其它损失、责任均由乙

浙江省公路工程竣工文件编制办法(修订版)

浙江省公路工程竣工文件编制办法 (修订稿) 第一章总则 第一条为使我省公路竣工文件编制统一、规范、系统、完整和准确,根据《中华人民共和国档案法》、《国家重大建设项目文件归档要求与档案整理规范》DA/T28-2002和交通部《公路工程竣工验收办法》(交通部令2004年第3号)、《公路工程竣工文件材料立卷归档管理办法》(交办发[2001]390号),结合我省实际制定本办法。 第二条本办法适用全省新建、改建公路工程。公路大、中修工程可参照执行。 第三条竣工文件是指公路工程在“预可”、立项、“工可”、勘察设计、招投标、施工、交竣工验收及后评价等全过程中所形成的反映项目真实面貌、具有保存、查考、利用价值的各种形式和载体的历史记录。 第四条竣工文件是竣工验收的基础资料,必须始终重视资料的积累与管理,要与工程建设同步进行,以保证资料的真实、准确。竣工文件必须按统一标准和要求进行编制,坚持高标准、高质量。 第五条各级交通、档案行政主管部门应根据统一领导、分级管理的原则,依法对所辖范围内公路工程竣工文件材料立卷归档工作进行监督的指导。根据《国家重点建设项目档案管理登记办法》和《浙江省重点建设项目档案管理管理登记办法》规定,及时填报国家和浙江省《重点建设项目档案管理登记表》,并抄送厅档案室。 第二章职责和分工 第六条建设项目在招标、投标和签订设计、施工及监理合同、协议时,应当设立专门条款,明确约定有关方面提交竣工文件的套数、费用、时间、质量要求,以及对竣工文件的整理、归档责任。 第七条编制单位应将竣工文件编制纳入工程建设项目的管理之中,建立竣工文件编制及管理领导人责任制,明确一位分管领导并建立相应的管理机构和管理网络,配备专职的技术人员或档案人员负责竣工文件的编制工作,确保竣工文件的真实、完整、准确和系统,质量符合归档要求。编制人员要保持相对稳定。 第八条竣工文件资料应随工程建设进度同步积累与整理,工程竣工时竣工文件也应编制完毕。设计、施工和监理单位在项目完成时应按本办法的要求向建设单位提交有关项目竣工文件。 第九条竣工文件编制遵循“谁形成,谁编制”的原则。建设、设计、施工、监理等单位,根据各自的职责以施工、监理合同段为单位分别编制竣工文件,具体分工见附件1。 建设单位会同各参建单位编制项目申报文件、设计文件、工程管理文件及竣(交)工验收文件、科研文件。建设单位要对工程档案进

公路工程工程结算用表

公路工程工程结算用表标准化管理部编码-[99968T-6889628-J68568-1689N]

7.工程结算用表 工程结算表 目录 JS-1 (竣工)结算证书 JS-2 (竣工)结算申请书 JS-3 (竣工)结算支付证书 JS-4 清单结算报表 JS-5 计日工结算报表 JS-6 计日工竣工计量汇总表及附件 JS-7 工程变更资料一览表及附件 JS-8 价格调整竣工结算汇总表 JS-9 工程竣工计量汇总表 JS-10 分项工程竣工计量证书 JS11 分项工程竣工计量计算单 JS12 施工单位承担费用一览表及附件 JS-13 工程款支付记录一览表及附件 JS-14 其它费用一览表及附件 JS-15 合同工期执行情况一览表及附件 JS-16 索赔资料一览表及附件 JS-17 其它资料(《中标通知书》)复印件、《开工通知书》复印件、《交工证书》复印件、合同工程量清单复印件、项目经理及项目经理部印章授权复印件)一览表及附件。 (竣工)结算证书 编号:项目名称: 业主单位: 施工单位: 项目名称: 合同编号: 该工程的整体施工,交工验收及缺陷复工作已完成,并按合同有关要求对工程数量、造价等进行了全面度量与核算,双方同意竣工结算如下: 项目金额(人民币)

1、签约合同总价: 2、竣工结算总价: 3、累计已付工程款: 4、竣工结算应付工程款(大写): 施工单位谨此声明:施工单位在收取上述竣工结算费用后,保证不再向业主单位索取任何与该工程有关的费用,并负责按合规定及国家有关法规向驻地部门缴纳税金或向有关第三者支付相关款项。 双方签署: 业主单位:施工单位: (盖章)(盖章)法定代表人:法定代表人: 日期:日期: 或授权代理人:或授权代理人: 日期:日期: (竣工)结算申请书 项目名称:施工单位: 合同号:监理单位:编号: 致: 由我单位承建的 工程(合约编号: )已完工,并通过了由贵单位组织的竣工验收,缺陷责任终止证书请见本申请书附件,现申请办理竣工结算。 附件:缺陷责任终止证书 施工单位: (盖章) 日期:

公路工程工程结算用表

7. 工程结算用表 工程结算表 目录 JS-1(竣工)结算证书 JS-2(竣工)结算申请书 JS-3(竣工)结算支付证书 JS-4清单结算报表 JS-5计日工结算报表 JS-6计日工竣工计量汇总表及附件JS-7工程变更资料一览表及附件 JS-8价格调整竣工结算汇总表 JS-9工程竣工计量汇总表 JS-10分项工程竣工计量证书 JS11分项工程竣工计量计算单 JS12施工单位承担费用一览表及附件JS-13工程款支付记录一览表及附件JS-14其它费用一览表及附件 JS-15合同工期执行情况一览表及附件

JS-16 索赔资料一览表及附件 JS-17 其它资料(《中标通知书》)复印件、《开工通知书》复印件、《交工证书》复印件、合同工程量清单复印件、项目经理及项目经理部印章授权复印件)一览表及附件。 (竣工)结算证书 编号:项目名称:________________________________ 业主单位:________________________________ 施工单位:________________________________ 项目名称:________________________________ 合同编号:________________________________ 该工程的整体施工,交工验收及缺陷复工作已完成,并按合同有关要求对工程数量、造价等进行了全面度量与核算,双方同意竣工结算如下:项目金额(人民币)

1、签约合同总价: _________________________________________________

浙江省公路工程部分补充预算定额

浙江省公路工程部分补充预算定额 (2010~2011年)

目录 一、说明 (1) 二、补充定额 (5) 1-14带液压镐挖掘机破碎挖石方 (5) 1-8浇筑泡沫混凝土路基(修订) (6) 2-9预拌沥青碎石封层 (7) 4-11水泥混凝土表面抛丸处理 (8) 4-12组合式高支架现浇箱梁 (9) Ⅰ.管柱支架 (9) Ⅱ.贝雷支架 (10) Ⅲ.轻型门式支架 (11) Ⅳ.组合式高支架预压 (12) Ⅴ. 现浇箱梁(组合式高支架) (13) 4-13缓凝水冲法混凝土界面处理 (16) 三、附录 (17) 附录一新增机械台班费用定额 (17) 附录二定额基价新增材料单位质量、单价 (18) 附录三定额基价新增机械代号、规格、基价表 (19) 附录四定额项目对应的其他工程费及间接费取费标准工程类 别划分表 (20)

说明 一、本补充定额是以人工、材料、机械台班消耗量表现的工程预算定额。编制预算时,其人工费、材料费、机械使用费按照现行交通运输部《公路工程基本建设项目概算预算编制办法》的规定计算。 二、本补充定额包括带液压镐挖掘机破碎挖石方、浇筑泡沫混凝土路基(修订)、预拌沥青碎石封层、水泥混凝土表面抛丸处理、组合式高支架现浇箱梁、缓凝水冲法混凝土界面处理等6项共41个子目。 三、本补充定额是按照合理的施工组织和一般正常的施工条件编制的。定额所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术规范、公路工程质量检验评定标准及安全操作规程取定的,除定额中规定允许换算外,均不得因具体工程的施工组织、操作方法和材料消耗与定额的规定不同而变更定额。 四、本补充定额除隧道工作按每工日7h外,其余均按每工日8h 计算。隧道洞内工程如采用本补充定额时,所采用定额的人工工日、机械台班数量及小型机具使用费应乘1.26的系数。 五、本补充定额的工程内容均包括该项目的全部施工过程,定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。 六、本补充定额中的材料消耗量是按现行材料标准的合格料和标准规格料计算确定的。定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。材料的场外运输损耗、仓库保管

公路工程施工表格(测量及隧道表)

工程施工现场检查检测记录表目录 施检表1 导线点测量记录表 施检表2 全站仪测角、测距记录表 施检表3 水准点测量报表 施检表4 施工增加水准点测量记录表 施检表5 路线主点桩测量记录表 施检表6 平面位置检查记录表 施检表7 施工放样测量记录表 施检表7-1 施工放样测量记录表 施检表8 水准测量记录表 施检表8-1 水准测量记录表 施检表9 宽度检测记录表 施检表10 边坡坡度检测记录表 施检表11 厚度检测记录表 施检表12 水泥砼路面相邻板高差检测记录表 施检表13 水泥砼路面纵、横缝顺直度检测记录表 施检表14 垂直度或边坡检测记录表 施检表15 路面构造深度检测(砂铺法)记录表 施检表16 路面摩擦系数检测记录表 施检表17 弯沉测定记录表 施检表18 高程及横坡度检测记录表 施检表19 3m直尺平整度检测记录表 施检表20 连续式平整度仪测定平整度记录表 施捡表21 灌砂法压实度检测记录表 施捡表22 环刀法压实度检测记录表 施检表23 核子仪法压实度检测记录表 施检表24 混凝土钻芯取样记录表 施检表25 大面平整度检测记录表 施检表26 软土地基沉降量观测记录表 施检表27 软基分层沉降观测记录表 施检表28 孔隙水压力观察记录表 施检表29 软基测斜记录表

施检表31 桥涵背回填检查记录表 施检表32 清理掘除检查记录表 施检表33 路基填筑施工记录表 施检表34 粉喷桩施工现场记录表 施捡表35 塑料排水板施工现场记录表 施检表36 桩基桩位放样检查记录表 施检表37 回旋钻成孔记录表 施检表38 冲击钻成孔记录表 施检表39 人工挖孔记录表 施检表40 桩基成桩记录表 施检表41 桩基终孔后灌注混凝土前检查记录表施检表42 水下混凝土灌注记录表 施检表43 桥涵施工放样检查记录表 施检表44 基坑检查记录表 施检表45 地基处理检查记录表 施检表46 混凝土施工检查记录表 施检表47 现浇混凝土模板安装检查记录表 施检表48 预制混凝土构件模板安装检查记录表施捡表49 预应力管道检查表 施检表50 预应力张拉(先张法)记录表 施检表51 预应力张拉(后张法)记录表 施检表52 预应力孔道压浆记录表 施检表53 封端检查记录表 施检表54 顶推台座导梁安装质量检查记录表施检表55 支座安装检查记录表 施检表56 隧道开挖地质监测记录表 施检表57 隧道开挖断面检测记录表 施检表57-1 隧道开挖断面检测记录表 施检表58 隧道现场监控量测记录表 施检表59 周边收敛测试记录表 施检表60 收敛数据回归分析图 施检表61 拱顶下沉记录表 施检表62 拱顶下沉测量计算表 施检表63 拱顶下沉数据回归分析图 施检表64 明洞外贴式防水层检查记录表 施检表65 隧道安装钢筋检查记录表 施检表66 隧道混凝土钢筋网安装检查记录表施检表67 隧道模板安装检查记录表 施检表68 隧道预注浆堵水检查记录表 施检表69 隧道洞身锚杆检查记录表 施检表70 隧道模筑砼渗漏水检查记录表

相关主题
文本预览
相关文档 最新文档
