清洁能源化工有限责任公司余热发电机组

施工组织设计

项目类别:甲类编号:2017ZEPC-161-PCH-01

作业项目名称:直接空冷系统工程施工组织设计

编制:

审核:

批准:

xxxx技术有限公司蒲城项目部

二O一七年八月二日

目录

1工程概况 (2)

2工程范围.......................................................................................23本工程开竣工计划及工期进度安排 (2)

4临时设施布置及临时用地表 (3)

5 现场管理组织机构和劳动力计划 (5)

6施工管理……………………………………………………………………………8

7主要施工机械配备及进场计划表 (13)

8物资管理 (14)

9人员培训及资格评定 (21)

10主要施工方案 (22)

11质量控制措施 (36)

12质量标准和质量保证体系……………………………………………………………4113安全文明施工…………………………………………………………………………51

危桥改造施工方案(加图)

2012年普通国省道养护工程 施工方案 第一章编制说明 一、编制范围 本施工方案编制范围为:S348枣曹路丁庄桥、文亭桥、步楼桥、许口桥、三干渠桥;S259临商路杜庄桥、李庄桥;S261刘民路赵楼桥;G327连菏线姚店桥共9座桥梁,包括:桩基、盖梁、预应力空心板预制安装、桥面铺装、附属工程等。 二、编制依据及参考资料 《公路桥涵施工技术规范》(JTG/T F50-2011); 《公路工程质量检验评定标准》(JTG F80/1-2004); 《施工图设计》。 三、编制原则 本施工方案的编写严格现行标准文件,并深刻理解设计意图后,以技术规范,规程及标准为准绳。坚持实事求是,保证安全、质量、工期和环境保护为施工方案的基本原则。 四、编制的目的 为了有效的指导现场施工,在施工中做到抓重点部位,抢关键工序,提高生产效率,保证工程施工作业有条不紊,循序渐进,真正的做到干一想二预备三,最终确保安全,质量和工期目标的顺利实现。 五、其它应说明的事项

1、若在实施过程中发现施工方案中计划的机械和劳动力配置不能满足施工需要时,我处将根据工程的实际情况加大机械和劳动力的投入来保证工程施工的顺利进行。 2、在现场施工的生产过程中,有个别工艺的施工方法可能会受到其他如工期,施工条件等因素的影响。届时我们将针对具体情况对部分施工方案进行调整。调整后的方案决不违背安全,质量和工期等大的原则。 第二章工程概况 一、工程概述 我处本次承担的9座危桥改造工程,分布在曹县、成武、巨野、鄄城四县,由于损坏程度不同,因此改造情况不一,有改建、换板、重做桥面铺装、修复加固等。 文亭桥位于枣曹路成武境内,由原先1-13m普通空心板桥改建为1-20m预应力混凝土空心板桥。 丁庄桥、李庄桥、赵楼桥分别位于枣曹路成武县、临商路鄄城县、刘民路曹县境内。此三座桥更换普通空心板为先张预应力混凝土空心板;更换全部支座及垫石;重做桥面铺装及钢筋混凝土护栏;对其它剥落混凝土部位进行保护性修复。 姚店桥位于连菏线巨野县境内,更换第一空右幅两块空心板及支座;重做右幅桥面铺装;对其它剥落混凝土部位进行保护性修复。 杜庄桥位于临商路曹县境内,重做右幅桥面铺装;对其它剥落混凝土部位进行保护性修复。 步楼桥位于枣曹路成武县境内,重做桥面铺装。

危桥改造工程施工组织设计

危桥改造工程施工组织 设计 标准化管理部编码-[99968T-6889628-J68568-1689N]

娄星区青龙桥危桥改造工程 项目编号:2015-025 施 工 组 织 设 计 编制单位:湖南省新化公路桥梁建设有限公司 时间:二O一五年十一月二十日 施工组织设计目录 第一章总体概述:施工组织总体设想、方案针对性及施工段划分 第二章施工现场平面布置和临时设施、临时道路布置 第三章施工进度计划和各阶段进度的保证措施 第四章各分部分项工程的完整施工方案及质量保证措施

第五章安全文明施工及环境保护措施 第六章项目管理班子的人员配备、素质及管理经验 第七章劳动力、机械设备和材料投入计划 第八章关键施工技术、工艺及工程项目实施的重点、难点和解决方案 第九章冬雨季施工、已有设施、管线的加固、保护等施工措施 第十章新技术、新产品、新工艺、新材料的应用附表: 附表一拟投入本工程的主要施工设备表 附表二拟配备本工程的试验和检测仪器设备表 附表三劳动力计划表 附表四计划开、竣工日期和施工进度网络图 附表五施工总平面图 附表六临时用地表 附表七施工单人员情况一览表 附表八拟委任的项目经理资历表 附表九拟委任的项目总工资历表

第一章总体概述:施工组织总体设想、 方案针对性及施工段划分 第一节工程概况 一、工程项目名称、位置、工程概况 1、项目名称:娄星区青龙桥危桥改造工程。 2、位置:娄星区大埠桥。 3、工程概况:本工程为娄星区青龙桥危桥改造工程,桥梁主桥为2-20m预应力混凝土简支空心板,全桥均位于直线上,无超高及加宽,技术标准如下: 1)设计荷栽:公路-Ⅱ 2)桥面宽、长:7.5m=净-6.5m(行车道)+2*0.5M(防撞栏杆) 全长46.5M 3)地震设防烈度;VI度 4)桥下净空:2.41M,满足排涝要求 5)右交角:90度 二、结构形式 1、上部构造: (1)2*20M米空心板,横向布置5片,共10片。 (2)支座采用圆板式橡胶支座。 (3)桥面在桥台处设两道E-40弹性伸缩缝。桥面铺装15㎝厚C40商品砼。 2、下部构造:

施工组织设计

宁杭高速公路二期NH-NJ21合同段 主线收费广场施工组织设计 一、工程概况 宁杭高速公路二期NH-NJ21合同段工程项目,起讫里程桩号为K0+610.137-K9+800,长9.19公里。采用高速公路标准建设,计算行车速度为120km/h,K0+610.137-K7+000采用双向八车道标准,K7+000-K9+800采用双向六车道标准,中央分隔带宽3米。 1、收费广场设计 收费广场路面结构为28cm水泥砼面层+30cm水泥稳定碎石基层(分两层施工)。 2、收费岛设计 收费广场收费车道宽3.2m,外侧加宽车道宽4.0m。收费岛分入口单向收费岛长28m、出口单向收费岛37m和双向收费岛45m。收费岛采用现浇砼船型岛,岛头、岛尾、岛缘石采用C25砼现浇。收费亭基础砼采用C25号砼现浇,其顶面为水平,高程按最低点控制。设备基础均采用C25号砼现浇,收费岛内管道均采用φ60×3镀锌钢管,一端至设备基础,另一端至收费亭基础布线槽内,其埋深为岛面至管中心15cm。 3、人手孔设计 匝道收费广场共有17个收费岛下人孔,8个收费岛上手孔。 二、施工组织机构 根据本合同段特点,项目部设有项目经理1人,项目总工1人,项目

副经理2人。同时设立“四部一室”,即综合部、工程计划部、机安部、财务部、试验室(详见项目部组织机构图)。 三、收费广场施工方案 1、施工准备 ①设备,材料准备 配备齐全的施工机械,做好开工前的保养、试机工作,保证施工机械的完好率。主要施工设备为:振动梁1付、切缝机1台、平机振动器1台、插入振动棒3台、刻槽机1台、提浆辊1根、圆盘式抹面机1台、灌缝机1台及路面、收费岛钢模。 材料:砼采用天宝商品砼。钢材采用符合现行国道标准《钢筋砼用热带带肋钢筋》GB1449和《钢筋砼用热轧光园钢筋》GB13013的规定。路面及收费岛砼配合采用试配确定的配合比配制砼。 ②现场,图纸,技术的准备 根据设计图纸,复测中心线、桩号、高程,放出广场中心线、道路中心线及砼路面起点线、终点线及边线、收费岛位臵线、人手孔位臵线。 ③配合比设计 收费工程所用砼配合比设计由天宝商品砼公司设计。 2、水泥路面施工 ①立模 首先根据设计图纸准确放出每车道,每板块线,用钢钉标注,便于立模定线。钢模立纵向线立模,首先用电锤钻在基层面上打洞,用铁杆固定

桥梁加固改造建设项目施工组织设计方案

桥梁加固改造建设项目施工组织设计方案

目录 1、编制依据 (5) 2、工程概况 (5) 2.1工程简介 (5) 2.2本桥设计标准 (5) 2.4主要工程数量 (5) 3、施工总体布署及安排 (6) 3.1施工总体目标 (6) 3.2施工指导思想及施工组织原则 (7) 3.3施工组织机构 (7) 3.4临时工程安排 (7) 3.5施工进度安排 (8) 3.8主要施工设备表 (11) 4、总体施工方案 (14) 5、主要施工方法及工艺 (14) 5.1扩大基础施工 (14) 5.2台身、墩柱施工 (15) 5.3 盖梁、台帽施工 (17) 5.4钻孔灌注桩施工 (19) 5.5空心板预制和吊装 (20) 5.6混凝土桥面铺装及伸缩缝 (22) 5.7防撞护栏 (23)

5.9钢筋工程 (28) 5.10混凝土工程 (30) 6、质量体系及质量保证措施 (31) 6.1 质量方针 (31) 6.2 质量目标 (31) 6.3 质量保证体系 (31) 6.4 质量保证措施 (33) 6.5 工程试验 (38) 7、安全生产保证措施 (39) 7.1安全方针和目标 (39) 7.2安全保证措施 (40) 7.3消防保卫措施 (41) 8 雨季施工措施 (43) 9 风季施工措施 (44) 10、文明施工及环境保护措施 (44) 10.1 文明施工措施 (44) 10.2 环境保护措施 (47) 11、工期保证措施 (50) 11.1组织管理方面 (51) 11.2计划方面 (51) 11.3机械及材料方面 (51)

12、廉政建设 (52) 13事故应急预案 (52) 13.1事故报告 (52) 13.2救援程序 (53) 13.3事故处置 (54) 13.4应急终止 (54)

600MW热网首站施工组织设计概述(doc 87页)

目录 1工程简况...................................................................................... - 2 - 2施工总平面布置 ................................................................ -5- 3施工组织机构及劳动力计划 ........................................ -7 - 4工期计划............................................................................. -11 - 5主要施工方法 .................................................................... -14 - 6 质量保证体系 .......................................................... -49- 7 安全生产........................................................................... -56 - 8 文明施工管理?- 67- 9 施工管理措施 ............................................................... -79 - 10确保工期的技术组织措施86 -?-

1工程简况 1.1工程规模 本期工程为通辽发电厂三期600MW工程乏汽余热回收供热改造项目安装施工,本期工程新建5号机供热首站一座(包括热网加热站及其相关的设备安装工程、电气热控安装)、软化水处理室一座(包括相关设备及管道安装、电气热控安装)、5号机热泵房(包括相关设备及管道、电气热控安装),建筑工程采用钢筋混凝土框架结构,厂房外热网管道支架采用钢筋混凝土结构。5号机热泵房今年不考虑施工。 1.2.2 工艺系统特点 1.2.2.1汽轮机本体改造 1×600MW亚临界空冷机组采用热泵技术供热改造后,设计抽汽流量为475t/h,其中热泵驱动汽源为355t/h,尖峰加热器汽源为120t/h. 1.2. 2.2余热利用系统 在空冷岛西侧空地新建4台110MW余热回收供热机组,在A列前空冷排汽管道的上升段,分别从两根主排汽立管引出DN3500的乏汽管道,进入余热回收机组,通过355t/h驱动汽源,回收利用310t/h电厂乏汽余热,用于加热一次网热水;温度由50℃加热至90 ℃,再进入尖峰加热器中,分别由200MW机组和600MW机组的部分抽汽加热至110 ℃从电厂首站送出。 1.2. 2.3通辽发电总厂总装机容量为1400MW。包括4×200MW凝汽式发电机组和1×600MW直接空冷机组。4台200MW机组分别于1985年、1989年投产,600MW机组为首台国产化直接空冷示范项目,于2008年7月投入商业运营,汽轮机为哈尔滨汽轮机厂生产的亚临界直接空冷凝汽式汽轮机,设计背压1 3.1kPa,排汽温度51℃。4台200MW机组于 2008-2010年进行抽汽供热改造,抽汽量为400t/h,实现供热面积480万平方米。 1.3编制依据 建筑部分 《火电施工质量检验及评定标准》(土建工程篇) 《电力建设施工及验收技术规范》(建筑工程篇、水工结构篇)

危桥改造工程概况

危桥改造工程概况 一、工程概况 1、项目名称:某县2017年危桥改造工程何寨桥等7座危桥改造工程。 2、招标人:某县交通投资有限公司。 3、资金来源:上级补助+地方自筹。 4、建设地点:某县。 5、工程概况: 某县2017年危桥改造工程(何寨桥等7座桥)分别位于某县小池镇、弥陀镇、北中镇、城西乡、牛镇镇。何寨桥:位于小池镇老桥全长54m,全宽2.5m, 6*9m预制Ⅱ梁,老桥拆除重建。桥梁上部结构采用3*16m预制预应力空心板,全长54.04m,全宽7m,基础和下部结构采用钻孔灌注桩、盖梁式桥台、柱式墩身,10.32m 1-φ0.75m钢筋混凝土圆管涵;刘岭桥:位于小池镇老桥全长16m,全宽5m,1*6.6m现浇空心板,老桥加固。桥梁基础加固,重新浇筑桥面铺装,增设护栏、泄水管,完善安保设施等;徐家大屋桥:位于小池镇老桥全长45m,7*5m板梁,全宽3m,老桥拆除重建。桥梁上部结构采用全长48.04m,全宽7m ,3*16m预制预应力空心板,基础和下部结构采用钻孔灌注桩、盖梁式桥台、柱式墩身,15m长1-φ1.1m涵洞(钢筋混凝土圆管涵);吴山桥:位于弥陀镇老桥为2*8m预制T梁,重力式墩台,全长

20m,全宽4.5,老桥拆除重建。桥梁上部结构采用2*10m现浇空心板,全长25.04m,全宽5.5m,基础和下部结构采用钻孔灌注桩,盖梁式桥台,柱式墩身;望天桥:位于北中镇新建桥梁,桥梁上部结构采用2*10m现浇板,全宽6m,基础和下部结构采用薄壁式桥墩、重力式桥台、扩大基础;卜术二桥:拆除老建筑物新建一座1*8m现浇空心板,U型桥台扩大基础结构;柴家河桥:老桥为长30米宽2.5米、桥跨5米*5米现浇简支实心板,老桥拆除重建。桥梁上部结构采用3-13m预制预应力空心板,基础和下部结构采用钻孔灌注桩。桥梁全宽6.0米,全长为39.04米。 7、计划工期:180日历天。 8、质量标准:合格。 二、编制依据 1、安徽宇丰土建工程咨询有限公司和安徽远通工程设计有限公司设计的某县2017年危桥改造工程(何寨桥等7座桥)施工设计文件及本项目答疑。 2、公路工程标准施工招标文件(2009年版)。 3、《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)、《公路工程预算定额》(JTG/T B06-02-2007)、《公路工程机械台班费用定额》(JTG/T B06-03-2007)。 4、公路工程2008部颁费率标准及安徽省补充规定—皖交基【2008】17号。

桥梁改建施工组织设计

第一章编制说明及编制依据第一节、编制说明 本施工组织设计是根据招标方提供的施工图纸、招标文件,参考现行国内规范标准和四川省建设工程管理条例及地方规范标准,结合我公司多年来的工程施工经验,针对本项目的施工重点和难点,和《工程建设标准强制性条文》(公路工程部分)、《朝阳桥改建工程比选文件》、《朝阳桥改建工程工程量清单》而编制。 1、 2、 3、 4 5 6 7 第二章工程概况 第一节、工程项目概况 朝阳桥位于蒲江县朝阳湖镇,桥梁全长57.54米,桥梁宽10米。 第三章施工总平面布置及说明 第一节施工总平面布置原则

施工总平面布置时,结合现场的具体情况按以下原则进行布置: 1、场地布置遵循节约用地、紧凑的原则; 2、充分考虑现有的交通状况,不阻碍原有道路交通; 3、交通运输畅顺,尽易减少材料的二次搬运,降低生产成本;尤其应注意预制场地的布置,既要方便吊装又要做到对周围的影响最小。 1台 第一节、组织机构及人员安排 为有效管理控制该工程项目的进行,我公司将成立一个技术水平高、工作能力强的项目经理班子,项目经理部实行经理负责制,对整个合同的工期、质量负责。项目经理部下设:工程技术科、质检安全科、物资设备科、计划财务科、综合办公室。工程计划为1个桥梁施工队,1个道路及附属工程施工队。项目经理部对两个施工队进行直接管理并负责对业主、监理及相关部门的协调工作以及负责对整个合同工程的施工管理,工程质量进度

的安排、布置和督促检查工作。 第二节、项目管理组织机构 项目管理组织机构框图 导工作,负责文件的打印工作。 2、安全生产组工作职责 (1)认真贯彻执行“安全第一,预防为主”的方针和国家有关劳动保护的法律、法规,坚持管生产必须管理安全的原则,贯彻执行公司有关安全、保卫工作的管理规定。 (2)组织项目部职工认真学习安全知识,提高职工安全意识和安全操作技能,协助有关部门做

危桥改造工程施工设计方案

施工组织设计 第一章工程概况 第一节工程基本概述 一、工程项目名称、位置、工程概况 1、项目名称: 2014年市干线公路危桥改造工程。 2、位置:位于省道靖线K65+678水磨河桥位于市神木县麻家塔乡水磨 河村。 3、工程概况:该桥1997年建成通车,桥梁全长140.5米,桥宽12.6m, 为5孔20米钢筋混凝土拱桥。设计荷载为汽-20,挂-100。 二、结构形式 1、上部构造: ⑴、上部结构为钢筋混凝土拱桥。 (2)、支座采用板式橡胶支座。 (3)、桥面在桥台处设两道E-40弹性伸缩缝。 2、下部构造: 下部为砌石墩台,扩大基础。 三、现状 近年来桥梁出现不同部位的病害: 主拱圈出现不同程度纵、横向裂缝,部分拱圈渗水,有蜂窝麻面;侧墙外移,桥台、桥墩有竖向裂缝、墙身破损开裂,局部渗水;基础冲刷、勾缝脱落严重,锥坡被水冲毁。该桥技术状况评定为四类。桥梁存在极大通行安全隐患,影响桥梁安全通行。

3、病害成因: 拱圈:由于超重车辆单向通行,使桥梁的拱圈受力不均衡所致。超限超载严重影响结构 的承载力和耐久性。 拱脚:渗水主要是因为桥面泄水管堵塞,水流下渗。 桥墩、台侧墙开裂、外移:车辆重载行驶所致,石料风化、材料整体性能下降。 四、主要工程项目和工程数量 1、上部结构: C40钢筋混凝土加固拱圈: 584.5 m3; 2、下部结构: C40钢筋混凝土加固桥梁墩身: 829.4 m3; C40钢筋混凝土加固桥梁台身: 180.6 m3; C20混凝土桥梁墩、台身: 257.1 m3; 3、防护工程及排水工程: M7.5浆砌片石 144.3 m3; 4、凿毛处理: 3035.7 m2; 5、钻孔植筋:锚固定位筋φ12 8783 孔; 植筋φ25 568 孔; 6、挖基土方: 2129.6 m3; 7、砂砾回填: 507.1 m3; 8、填土方: 382.0 m3. 第二节施工组织总体设想 一、工程质量 本工程我单位将按质量体系标准的要求进行施工管理,提高精品意识, 争创精品艺术工程。施工中严格按建设部颁布现行的工程质量检验评定标准 和有关设计及施工技术规、施工图纸进行施工。 总体工程质量目标达到合格标准要求。 二、施工工期 本工程招标工期为 90天,针对本工程的实际情况,并综合考虑我单位 的综合实力和部协调能力,我单位重承诺:合理编制施工进度计划及调度我 单位司资源,精心施工,确保在工期围完成本工程任务。

危桥改造施工方案

危桥改造施工方案、方法与技术措施 一、施工准备 1、生产准备 (1)清除工程范围内的所有障碍物; (2)修筑临时施工便道; (3)按施工总平面布置图位置修筑临时设施,安装施工及生活用水、用电管线并试通; (4)按材料进场计划备料并运至施工现场。 2、技术准备 (1)认真进行施工图纸阅读、审查,参加设计交底和图纸会审,开工前澄清施工图中所有疑问。 (2)组织有关人员熟悉与本工程有关的施工及验收规范、质量检验评定标准等规范性文件。 (3)编制施工组织设计及作业设计,按施工组织设计及作业设计要求,组织所有施工人员进行学习,对专业人员进行技术培训。 (4)按现场条件做好座标平面控制桩及引测适用的临时水准点,按设计要求进行工程轴线放样。 测量放样: 1、控制点的测设 对勘测设计部门的测量交底进行复核,复核结果经监理复核认可后方可使用。根据业主所交的导线桩按照施工需要加密控制网,为了保证控制网的可信性,将根据现场条件把控制点都选定在施工作业范围外地势较高处,做到各控制点通视性良好,符合施工需要。控制点选定后,经过实测和导线闭合的平差计算把整个工程范围内的控制点坐标定下来。控制网采用经纬仪测设。 2、中心线、轴线的测量:以道路中心为基准测放出桥梁的中心线,以设计图纸提供的桥墩、桥台位置有经纬仪放出精确的墩、台中心线位置并以设计图纸提供的相交角度用经纬仪测放出墩、台立柱、盖梁的横轴线。在桥位两侧布置墩、台轴线控制点,在设定控制时要充分考虑施工对场地的需要,把控制点布置在不影响施工的地方,桥位两侧各布置2点,并用砼护桩。注意相邻桥台位置和距离

的校核和斜交角方向核对,相邻桥台距离精度确保±5mm并记录下控制点之间的距离及点到桥位点的距离。桥台纵横轴线测设完毕后经现场监理复核认可后方可使用。丈量跨度和预制梁的钢尺均需经过校核鉴定。 ①桩基测量放样:根据墩、台纵横轴线用钢尺测设四根边角桩位,并用钢尺复核这四根桩的相对位置无误后,根据这四个点用钢尺测设其他桩位。 ②墩、台测量放样:根据桩基轴线测设墩、台纵横轴线。纵横轴线用红色三角标注在已浇制完毕的承台上。 ③台帽盖梁测量放样:台帽盖梁是控制跨径和桥面标高的重要项目,因此盖梁测设时必须确保精度。具体测设时可根据桥台纵横轴线测设,并丈量跨径以确保架梁位置。 ④梁位置的测量: 根据施工图,首先测设桥梁纵横轴线和桥台横轴线,然后按照纵横轴线划出梁位,并测出跨径。 ⑤桥面系的测量: 采用坐标法和常规测设方法相结合的手段来测设。首先根据主线平面线型要素表用坐标法测设要素点位置(中线和边线),即测设直线和曲线的起讫点。然后用常规测设方法根据要素点位置,按照施工需要测设线上各点,直线用通视法,曲线用偏角法。 3、临时水准点的测量 根据勘测设计部门提供的国家水准点进行施工用临时水准点的设置,临时水准点的设置距离以测高不加转点原则,一般不大于200m。临时水准点必须与设计水准点复测闭合,其允许闭合差控制在±20√Lmm(L为水准线长度公里数)。另我临进水准点必须设置在施工范围以外,不受施工影响的位置,并应坚固稳定,同时每隔一定时间对其进行复核,以免由于临时水准点的升降而影响施工质量。 4、标高测量 标高测量均采用自动整平水准仪进行操作。 1)根据施工图纸计算和测设桥台标高,桥面标高。 2)桥面铺装、栏杆标高测设必须按照断面图,横断面图来进行放样,必须充分考虑坡道线型是直线坡还是曲线坡(竖曲线),横坡方向如何等因素来选择

小桥施工组织设计方案.dow

某高速公路 小桥施工组织设计 XXXXX公司 XXX合同项目经理部 X年X月X日

K155+933小桥施工组织设计 一、工程概况 该桥为单跨13m小桥,其上部构造由26片预制空心板组成,预制板之间用铰缝及整体化砼层使其形成整体共同受力;下部结构为钢筋砼薄壁桥台D120cm钻孔灌注桩基础组成,台顶与上部构造之间用固定锚栓连接,使台身做为上、下端支承的竖梁,承受台后土压力。 该桥设计荷载为:汽车——超20级,挂车——120;设计高程为中间带边缘处桥面高程,桥面横坡由台帽调整。本桥处于半径R=2800m左转平曲线和半径R=3000m的竖直曲线上,设超高i=3%。 该桥桩基直径为120cm,为磨擦桩,桩长18m,共有桩12根。 二、进度计划 该分部工程计划从2000年12月15日开工,于2001年5月15日完工,计划工期151天。其施工进度图(横道图)如下: 三、人员、机械设备、材料情况 1、人员:该桥安排专职施工员2名,负责对该桥的质量和进度的监督,并及时向项目部汇报工地的进展情况及困难;电工及修理工各1名,负责对工地的电和机械设备的正常运转提供保障;钻机操作手3名,保证钻机昼夜施工。劳动力视工程的进展逐渐增加至30人,以确保该分部工程按计划工期要求得以实现。

3、材料:贮料场堆积的材料已能满足该分部工程开工要求,随着工程进度的加快,其他的材料跟着进场,该分部工程现已准备材料如下: 四、施工工艺 一)桩基施工工艺 1、施工准备 准备工作主要有桩位测量放样,整理场地,布设道路或便道,设置供电、供水系统,制作和埋设护筒,泥浆备料、调制、沉淀、出渣和准备钻孔机具。 1)场地准备 钻机的工作平台的高度应考虑施工期间可能出现的高水位,并高出水位0.5~1.0米。施工工作平台应按以下不同情况处理: (1)场地为旱地时,应平整场地,清除杂物,换除软土,夯打密实,

危桥改造工程施工设计方案

娄星区青龙桥危桥改造工程 项目编号:2015-025 编制单位:省新化公路桥梁建设 时间:二O五年十月二十日

施工组织设计目录 第一章总体概述:施工组织总体设想、方案针对性及施工段划分 第二章施工现场平面布置和临时设施、临时道路布置 第三章施工进度计划和各阶段进度的保证措施 第四章各分部分项工程的完整施工方案及质量保证措施 第五章安全文明施工及环境保护措施 第六章项目管理班子的人员配备、素质及管理经验 第七章劳动力、机械设备和材料投入计划 第八章关键施工技术、工艺及工程项目实施的重点、难点和解决方案 第九章冬雨季施工、已有设施、管线的加固、保护等施工措施 第十章新技术、新产品、新工艺、新材料的应用 附表: 附表一拟投入本工程的主要施工设备表 附表二拟配备本工程的试验和检测仪器设备表 附表三劳动力计划表 附表四计划开、竣工日期和施工进度网络图 附表五施工总平面图 附表六临时用地表

附表七施工单人员情况一览表附表八拟委任的项目经理资历表 附表九拟委任的项目总工资历表

第一章总体概述:施工组织总体设想、方案针对性及施工段划分第一节工程概况 一、工程项目名称、位置、工程概况 1、项目名称:娄星区青龙桥危桥改造工程。 2 、位置:娄星区大埠桥。 3、工程概况:本工程为娄星区青龙桥危桥改造工程,桥梁主桥为2-20m 预应力混凝土简支空心板,全桥均位于直线上,无超高及加宽,技术标准如下: 1)设计荷栽:公路-H 2)桥面宽、长:7.5口=争-6.5m(行车道)+2*0.5M (防撞栏杆)全长46.5M 3)地震设防烈度;VI 度 4)桥下净空:2.41M,满足排涝要求 5)右交角:90 度 二、结构形式 1 、上部构造: (1)2*20M米空心板,横向布置5片,共10片。 (2)支座采用圆板式橡胶支座。 (3)桥面在桥台处设两道E-40弹性伸缩缝。桥面铺装15 cm厚C40 商品砼。 2、下部构造: 墩、台皆为钻孔灌注桩基础,桥台后接块石挡墙。

桥梁改造施工总结报告

XXX桥梁改造工程施工总结报告 一、工程概况 原xxx县xxx大桥位于省道S888xxx至xxx段xxx县境内横跨xxx桥梁,建于2005年,为18孔*20m简支箱梁桥,设计荷载等级为汽-超20、挂-120,桥梁全长366.12m,共分三联,桥面净宽0.5m+14m+0.5m,横向7片低高度箱梁,箱梁顶宽2.12m。下部采用三柱式墩台、钻孔灌注桩基础。桥面铺装采用7cm沥青混凝土8cm钢筋混凝土,联间及桥台处设JHSF-100型伸缩缝,其余墩顶采用桥面连接。 由于该路段交通量增长较快,超载超限的运输车辆较多,使原有xxx大桥负荷超出设计要求,箱梁受到损伤,经交通厅专家组现场勘查确定为五类危桥,已不能满足正常交通的需求。 xxx县xxx大桥上部结构改造全长366.12m,桥面总宽15.0m,18跨20m简支箱梁,每跨更换中间4片中梁及2片边部老箱梁通过翼缘板湿接缝及增设的三道横隔板连为整体,共同受力。新建箱梁钢筋混凝土桥面铺装层采用10cm厚,内设单层钢筋网,边梁钢筋混凝土桥面铺装层采用15cm厚,内设双层钢筋网片。护栏、伸缩缝等附属结构工程拆除重做。桥两端两侧增设标牌、警示牌。 本工程工期为120日历天,为了确保工期的实现,我们将精心组织,合理安排,优质高效地完成本工程的全部工程。根据我公司以往完成的类似工程的经验,本工程总工期为120日历天,计划2012年2月2日开工,2012年5月31日竣工。 二、组织机构 我公司根据本工程的特点,迅速按招标书的承诺在全公司范围内选调富有施工经验的管理人员、技术人员和施工队伍组建了精干、高效的项目经理部,作为我公司现场的指挥机构,全权负责组织、指挥、协调及本项目有关的一切事宜。项目经

(建筑施工方案)大金山岛施工组织设计

(建筑工程管理)大金山岛施 工组织设计

上海市大金山岛保护与开发利用示范工程 施工组织设计 施工单位:李小兵 二〇一六年二月 目录 1.编制说明 1.1工程概况 1.1.1概述 1.1.2主要结构形式和内容 1.2主要工程量 1.3编制依据 1.3.1编制依据 1.3.2参照的技术标准和规范 1.4投标书承诺和说明 1.5工程难点及应对措施 1.5.1工程难点 1.5.2应对措施 2.施工总体布置 2.1总体布置原则 2.2施工现场平面布置

2.3水电布置 2.3.1用水布置 2.3.2用电布置 2.4砼拌合系统布置 2.5模板及钢筋加工场 2.6临时用房 2.7场外交通及场内运输道路 2.8通讯 2.9医疗卫生与消防措施 2.9.1医疗卫生 2.9.2消防措施 3.主要工序施工方案 3.1施工总体部署 3.1.1施工队伍划分 3.1.2总体施工安排 3.2施工测量方案 3.3主要施工方案 3.3.1防波堤工程 3.3.2栈桥、引桥工程 3.3.3道路工程 3.3.4土建工程 3.3.5给排水工程

3.3.6电气工程 3.3.7景观工程 3.3.8码头修缮工程 4.进度保证措施 4.1施工总进度安排原则 4.2计划开竣工日期及工期 4.3施工进度表 4.4确保工期的相关措施 4.5各阶段进度保证措施 4.5.1施工阶段划分 4.5.2各阶段进度保证措施 5.施工质量保证措施及组织管理 5.1质量管理目标 5.2质量管理体系 5.3质量总体管理措施 5.4原材料质量保证措施 5.5施工过程中质量监督措施 5.6主要分部分项工程质量保证措施 5.6.1测量工程质量保证措施 5.6.2基坑开挖质量保证措施 5.6.3灌注桩质量保证措施 5.6.4模板质量保证措施

危桥重建请示报告

危桥重建请示报告 篇一:危桥认定及符合程序 黑龙江省收费公路管理局 危桥认定符合程序及管理办法 第一章总则 为了加强公路危桥管理,保证桥梁通行安全,根据《公路法》、《安全生产法》、《道路交通安全法》、《公路桥梁养护管理工作制度》的规定,制定本办法。 第一条本办法适用于黑龙江省收费公路管理局管理和监管的高速公路(含一级公路)的危桥管理工作。 第二条本办法所指危桥,是指处于危险状态,不能达到通行安全的桥梁,需符合交通部《公路桥涵养护规范》桥梁技术状况评定标准中第四、五类危险状态的桥梁。 第三条各级公路管理单位应充分利用公路数据库科学决策,按照统筹规

划、轻重缓急、突出重点、分级负责和组织实施的原则进行。 第四条收费公路经营管理单位应加强公路危桥的管理工作,落实管理责任,做好桥梁日常巡查、经常检查、病害发展的观察工作,负责第一时间发现危桥,及时落实危桥维修加固的保障措施。 第五条黑龙江省收费公路管理局负责审定危桥定期检查报告,安排危桥特殊检查计划、审定特殊检验报告,提出危桥维修加固建议计划。 第二章危桥的认定 第六条危桥需要符合下列两项指标之一:⑴桥梁重要部件出现严重的使用功能病害,且有继续扩展现象;关键部位的部分材料强度达到极限,出现部分钢筋断裂、混凝土压碎或压杆失稳变形的破损现象, 变形大于规范值,结构的强度、刚度、稳定性和动力响应不能达到平时交通安全通行的要求;⑵承载能力比设计

降低25%以上。 第七条对危桥各部件进行评分时,按照现行《公路桥涵养护技术规范》要求,首先检查基础、墩台、支座、上部承重构件等主要构件的缺损是否影响了全桥的技术状况评定,若影响,则以最差的主要构件的评分为该桥评定等级。 第八条公路桥梁的定期检查的时间根据公路桥梁的不同情况分为: 1、新建公路桥梁竣工管养1年后; 2、一、二类桥梁1年检查一次,三类桥梁6个月检查一次,四类桥梁每1个月检查一次; 3、负责桥梁日常巡查和经常性检查的人员发现病害四、五类技术状况的桥梁,应当立即向上一级管理单位报告报告,要求安排该桥的定期检查或特殊检查。 第九条收费公路经营管理单位负责桥梁定期检查,应在下级申请之日起15日内完成桥梁定期检查,并对桥梁技术状况做出是否危桥的初步认定。若评

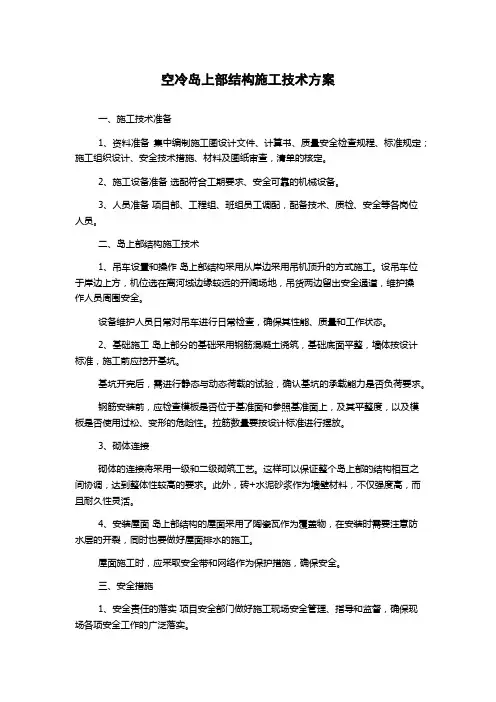

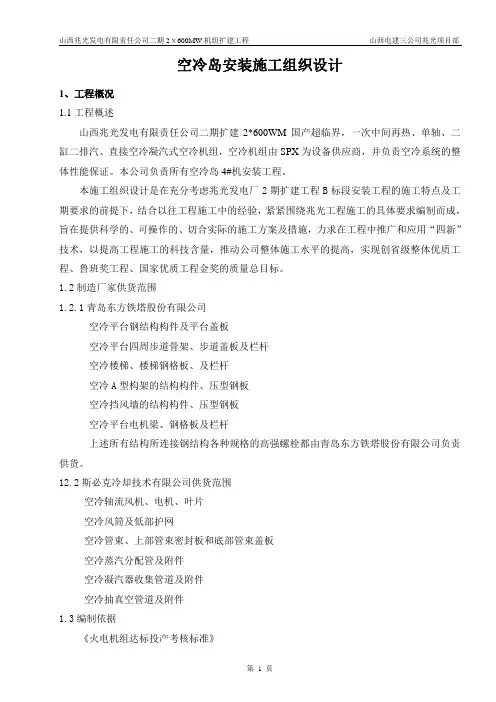

空冷机组工程施工现场总平面管理

空冷机组工程施工现场总平面管理 空冷机组工程施工现场总平面管理 遵循总平面布置应合理、紧凑,施工用地应符合施工组织设计的规定,应符合国家防火、工业卫生、环境保护等有关规定等的原则,进行施工总平面布置。 按照施工总平面布置图的要求和规划进行施工平面管理,划分责任区,责任落实。做到文明施工、安全有序、整洁卫生、不扰民、不损害公众利益。 施工总平面管理达到安全、文明要求,做到场地安排紧凑合理,符合工艺流程。方便施工以减少二次搬运,设备、机械、材料堆放合理,标记清晰,排放有序,符合防火、防洪要求。 在工程施工期间,保持现场不出现不必要的障碍,排除雨水或污水,并应将任何承包方的设备和多余材料储存并作出妥善安排,从现场清除并运走任何废料、垃圾及不再需要的临时工程物品。 各责任区应严格执行有关的环境卫生标准要求。一方面现场不积水,及时将其施工现场区域的积水处理掉,保持排水畅通;另一方面要防止尘土飞扬,定期洒水,保证施工人员的身体健康,为施工现场创造一个良好的工作环境。 厂区及施工区内的沟道、地面无垃圾,每个作业面都应作到”工完料尽场地清”,剩余材料要堆放整齐,废料及时清理。 项目部在施工现场的办公场所设置公司标志。项目部负责施工现场场容文明形象管理的总体策划和部署;若工程有分包,则分包人在承包人项目部的指导和协调下,按照分区划块原则,搞好分包人施工用地区域的场容文明形象管理规划,严格执行,并纳入承包人的现场管理范畴,接受监督、管理与协调。 在施工现场入口的醒目位置,建立工程标牌。 对施工现场进行经常性巡视检查,并与日常管理有机结合,认真听取邻近单位、社会公众的意见和反映,及时抓好整改。 不准随意在设备、结构、墙板、楼道上开孔或焊接临时结构,必要时需办理手续后方可实施。 在排污系统未建成前,我方将保证有沉淀池、净化池等设施处理污水并达到环保要求,将其排离生产与生活区。 感谢您的阅读!

农村危桥加固改造工程施工组织设计

五、施工组织设计 (一)总体施工组织布置及规划 一、施工组织 1、组织体系的建立 本工程中标后,我公司将在5天组织机械、人员进场,成立段工程项目经理部,全面负责该合同段的建设工作,实行项目施工。项目经理部享有生产、人事、经济调配权,全面负责该项目的质量、进度及管理工作。项目经理部下部工程技术质检部,计划财务部,机电物资部、生产安全部、中心试验室、综合办公室等管理部门及路基、路面及垫层施工队。 2、施工机构人员配置 本工程设项目经理一名,技术负责人一名。 工程技术部:7人,部长1人、技术员3人、质检员1人,道路工程师1人,试验工程师1人。 计划财务部2人,部长1人,会计师1人。 机电物资部1人、部长1人。 生产安全部:3人、部长1人,安全员1人。 中心试验室:2人、主任1人,试验员1人。 综合办公室:4人,主任1人,资料员1人,保卫2人。 路基、路面施工队:90人。 施工总人数:高峰期均100人左右,根据施工需要随时增减人员。

项目部下设四部二室,即: 质检、技术部:具体负责工程技术、测量、质量控制检查、资料管理等工作。 生产安全部:具体负责现场的人员、设备、材料(含材)的调配、施工进度及安全文明施工等项工作。 中心试验室:具体负责工程试验分析与检验工作。 物资设备部:具体负责工程材料的采购、保管发放、设备管理、维修、保养及调运等工作。 经营管理部:负责工程预算、结算、财务等项工作。 综合办公室:现场保卫、生活保障、对外关系协调以及文档管理。 根据该项目工程的特点,组建路基施工队1个,路面施工队1个、桥梁涵洞施工队1个。 二、工程管理 1、工程管理式及目标 本工程中标后,将格按菲迪克条款进行管理,管理目标为: 保质量:格按照公路工程质量验收评定标准要求,确保标段工程交工验收的质量评定合格,竣工验收的质量评定合格。 保工期:按施工计划合理安排,计划开工日期2013年3月20日,计划交工日期2013年8月19日,总工期控制在150日历天。 保安全:在施工期杜绝各类事故发生,格执行操作规程和材料使用的管理规定。 2、工程管理法

导流岛施工组织设计

永城市城区道路交叉口交通改造工程施工组织设计 编制:。 审核:。 审批:。 永城市市政工程公司 2014年3月

永城市城区道路交叉口交通改造工程 施工组织设计 一、工程概况 永城市市区道路交通疏导工程是由光明路-牡丹路、光明路-文化路、光明路-中原路、光明路-雪枫路、光明路-芒山路、东方大道-芒山路、东方大道-雪枫路、东方大道-中原路、东方大道-文化路、欧亚路-雪枫路十个城市道路交叉口组成。 二、改造要求及主要工程量 1、光明路与牡丹路 光明路东侧90m范围内边花坛外移同时压缩非机动车道,进出口车道由原来的双向4车道变为进口道为3车道,出口道为2车道,光明路西侧90m范围内为增加停车距离,边花坛外移同时压缩非机动车道,进出口车道路不变;牡丹路北侧90m范围内车行道加宽至20米,压缩人行道及边绿带、进出口车道由原来的混行双向2车道变为双向4车道,牡丹路南侧90m范围内车行道加宽至20米,进出口车道由原来的双向2车道变为双向4车道;增设交通导流岛,增加右转专用道,并在导流岛内加装人行信号灯,同时对该路口的交通标线重新进行施划。 工程部位数量单位工程部位数量单位 新建机动车道面积1450 平方米 新建人行道铺 装 320 平方米 新建侧石700 米交通标线770 平方米红绿行人灯16 套三隘体箭头灯 4 套圆形标志8 套 2、光明路与文化路

文化路路口两侧各130m范围内压缩中央分隔带进行拓宽,增加一个进出口车道,同时调整车道宽度,将原来的双向4车道变为双向5车道;光明路路口两侧各130m范围内压缩中央分隔带进行拓宽,同时调整车道宽度,将原来的双向4车道变为双向6车道;增设交通导流岛,增加右转专用道,并在导游岛内加半夜人行信号灯,同时对该路口的交通标线重新进行施划。 主要工程量: 工程部位数量单位工程部位数量单位 新建机动车道面积1450 平方米 新建人行道 铺装 320 平方米 新建侧石700 米交通标线770 平方米 红绿行人灯16 套三隘体箭头 灯 4 套 圆形标志8 套 3、光明路与中原路 中原路路口处维持现状路幅,拓宽边花坛增加进出右转车道,路口车道数变为双向6车道。光明路路口处维持现状路幅形式,压缩人行道拓宽进出口车道,路口车道数变为双向6车道;增设交通导流岛,增加右转专用道,并在导游岛内加半夜人行信号灯,同时对该路口的交通标线重新进行施划。 主要工程量: 工程部位数量单位工程部位数量单位 新建机动车道面积1210 平方米 新建人行道 铺装 320 平方米 新建侧石1530 米交通标线810 平方米 红绿行人灯8 套三隘体箭头 灯 3 套 圆形标志12 套

危桥改造施工组织方案

目录 第一章编制说明 (2) 第二章现场组织机构 (3) 第三章主要资源配置 (8) 第四章施工总平面布置 (10) 第五章主要工程项目的施工方案、方法与技术措施 (13) 第六章工期保证体系及保证措施 (44) 第七章工程质量管理体系及保证措施 (49) 第八章安全生产管理体系及保证措施 (54) 第九章环境保护、水土保持保证体系及保证措施 (58) 第十章文明施工保证体系及保证措施 (64)

第一章编制说明 一、编制依据 1、该工程的图纸、技术规范、工程量清单等有关资料。 2、现行设计规范、施工规范、验收标准及有关文件。 3、招标期间招标单位与我公司所有来往的函件及补遗资料。 4、我公司对施工现场实地勘察、调查资料。 5、我公司积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。

第二章现场组织机构 一、项目部组织机构 如果我单位中标,我单位将及时组建本标段项目经理部,全面负责该标段的工程指挥、协调和组织管理工作。项目经理部设五部二室,即工程技术部、安全质量环保部、物资设备部、计划合同部、财务部、综合办公室、工地试验室。 本标段工程施工实行项目经理负责制,项目经理对本项目工程实施管理,对内向公司负责,对外向业主负责。各专业工程师在项目总工程师的领导下负责各项技术管理工作,各职能部室分别负责工程的调度、安全环保,质量验收,征地拆迁、测量、试验及工程的计划、统计、验工计价、财务管理、物资、设备保障等工作。施工组织机构图见下图。

组织机构图

二、主要负责人和各部门主要职责范围 1、项目经理:贯彻工程质量方针和目标,建立健全组织机构,根据工程情况,合理配置所需资源;主持全面工作,确保全面履行项目合同的要求;主管进度、安全和质量工作,定期组织安全、质量大检查,主持制定改进方案和各项措施。 2、总工程师:全面负责本工程的施工技术管理工作,分管工程技术、试验等工作;主持编制本项目工程的实施性施工组织设计;督促检查采购物资、设备的控制,加强施工全过程的工序控制,解决工程质量中的关键技术和重大技术难题,主持对不合格品的评审和处置;组织竣工文件的编制及验收交接工作。 3、工程技术部:具体负责施工技术、工程测量管理工作;组织编写本项目实施性施工组织设计、施工作业指导书并组织实施;负责现场施工技术调查、图纸审核、现场核对、技术标准、技术交底、教育培训、变更设计、工程测量、技术创新、工程例会、施工资料、技术总结、竣工文件、施工调度、工程防洪等工作。 说明: 1、项目经理部定员34人,设经理、总工程师各1名,副经理2 名。工程技术部10人,其中专业工程师6名;安全质量环保部5人;工地试验室5人;计划合同部3人;财务部2人;物资设备部3人;综合办公室2人。经理部下属7个施工队伍。 2、本合同工程施工实行项目经理负责制,对全部工程实施管理,各专业工程师在项目总工程师的领导下负责各项技术管理工作。

收费岛工程施工组织设计方案

收费岛施工方案 一、概况 本项目位于××××桥收费站处,设置1入1出ETC收费车道,其余出口车道均采用MTC收费并安装计重收费设备,实行计重收费。收费岛分入口单向收费岛、出口单向收费岛和双向收费岛。入口单向收费岛岛长28m,出口单向收费岛岛长37m,双向收费岛岛长61m,收费岛岛宽2.2m,收费车道宽3.2m,最外侧的超宽车道宽4.2m。 1、入口单向收费岛 入口单向收费岛上设有雾灯、手动栏杆、信号灯、补光灯、车道摄像机、车牌抓拍设备和自动栏杆。 2、出口单向收费岛 出口单向收费岛上设有雾灯、手动栏杆、称重控制箱、称重显示屏、信号灯、补光灯、车道摄像机、车牌抓拍设备和自动栏杆。 3、双向收费岛 双向收费岛上设有雾灯、手动栏杆、信号灯、补光灯、车道摄像机、车牌抓拍设备和自动栏杆、天线及费额显示器各2套。 二、施工工艺流程 1、岛头、岛缘石、岛尾及收费亭基础 岛头、岛缘石、岛尾及收费亭基础均为现浇C25钢筋混凝土。 1)钢筋工程 (1)凡使用的各种钢筋均应有材质证明书或试验报告单; (2)钢筋在加工场制作配料、加工成型,为严格控制砼的保护层尺寸,在钢筋加工前首先进行实地放样,当加工的钢筋骨架符合规要求时方可进行批量加工,切忌钢筋的加工尺寸过大而影响砼保护层厚

度; (3)钢筋接头采用绑扎搭接,两钢筋搭接长度不应小于35d(d 为钢筋直径); (4)钢筋安装时一定要保证钢筋位置准确,控制好砼保护层,严防钢筋紧贴模板,砼浇筑前必须逐个检查钢筋无贴模现象且钢筋保护层符合设计要求,确认无误后才能进行浇筑; (5)严格按设计要求进行管道预埋及设置预留孔,预留孔的位置及深度最大偏差不得大于5mm。 2)模板工程 模板采用定型钢模板。先在平整场地上分节编号拼装,经检查其接缝、光洁度等合格并确认模板无变形后,方可用于施工。在支立过程中,要注意检查模板侧是否与钢筋接触,以确保结构物构件有足够的保护层厚度。 3)混凝土浇筑 收费亭基础顶面要预留3cm作为岛面铺筑的厚度。 砼浇筑采用集中拌合、砼罐车运输、溜槽放入模施工。振动棒与侧模应保持5~10cm的距离,避免振捣棒碰撞模板。振捣时移动间距不应超过振捣器作用半径的1.5倍,振捣应到混凝土不再沉落,无泡,表面出现浮浆为止,保证砼密实,无蜂窝麻面。 (5)浇注好的混凝土12小时用麻片覆盖,养护周期28天。温度连续5天低于5℃后,严格按照已批复的冬季施工方案进行养护。 2、设备基础、手孔及管道
