单位、分部、分项工程验收条件及程序

一、单位工程验收应具备的条件:

1、完成建设工程设计及合同规定的内容;

2、有完整的技术资料和施工管理资料;

3、有工程使用的主要建筑材料、建筑构配件和设备进场的试验报告;

4、有勘察、设计、施工、监理单位分别签署的质量合格文件;

5、按设计内容完成,工程质量和使用功能符合规范规定的设计要求。

二、单位工程组织验收程序:

1、施工单位自检合格,提交工程验收报告,建设单位收到验收报告后,由建设单位项目负责人组织施工,设计、监理等单位项目负责人进行单位工程验收。

2、对于施工单位将部分工程对外单独承包的,建设单位不考虑该部分分包事项,只将该分包纳入施工单位的工作内容一并统一验收。

3、对于建设单位直接将某分项或分部工程单独对外招标的,应由总承包单位验收,甲方分包支付一定的配合费。

4、单位工程质量验收合格后,建设单位一般应在15日内将竣工验收报告及相关技术资料文件,报建设行政主管部门备案。

三、分部工程质量验收应具备的条件:

1、分部工程包括的范围:土方开挖工程、桩基工程、基础工程、主体结构工程、装饰工程、屋面防水工程、安装工程。

2、分部验收条件:

(1)、所含分项工程质量均应合格;

(2)、质量控制资料应完整;

(3)、分部工程中有关结构安全与功能的检测结果应符合设计及有关规定;

(4)、观感质量应符合要求。

四、分部工程组织验收程序:(实施建设工程监理制度的)

由总监理工程师组织施工单位项目负责人、技术负责人及勘察、设计单位项目负责人进行工程验收。建设单位项目负责人对总监理工程师及工程项目各参与方项目负责人的质量行为给予监督、检查、管理。

五、分项工程验收应具备的条件

1、分项工程的范围:如钢筋工程、摸板工程、混凝土工程等。

2、分项验收的条件。

1)、钢筋工程验收条件。

a、按施工图核查纵向受力钢筋,检查钢筋品种、直径,数量、位置、间距、形状。

b、检查混凝土保护层厚度,构造钢筋是否符合要求。

c、检查钢筋接头,如绑扎搭接,要检查搭接长度、接头位置和数量(错开搭接,接头百分比);如焊接接头或机械连接,要检查外观质量,取样试件力学性能试验是否达到要求,接头位置(相互错开)、数量(接头百分比)

(2)模板工程验收条件:

a、每层都要复查,关键轴线及轴线标高一次,

b、检查预留孔、洞、及预埋构件的尺寸是否符合要求。

c、检查摸板是否具有足够的强度、刚度和稳定性。

d、检查摸板尺寸偏差是否在规定允许的范围内

(3)混凝土工程验收的条件:

a、混泥土浇注前应检查水泥出厂合格证,技术说明,按规定送检的试验报告。

b、检查砂石质量。

c、钢筋隐蔽验收是否合格。

d、检查水、电、材料、机械设备、作业人员及施工技术员是否已全部到位。

六、混凝土工程组织验收程序:(实施建设工程监理制度的)

由监理工程师组织施工单位项目专业技术负责人进行验收。建设单位项目负责人对监理工程师及工程项目各参与方项目负责人的质量行为给予监督、检查、管理。

七、建筑安装工程验收的基本要求:

1、质量应符合统一标准和相关专业验收规范的规定。

2、应符合工程勘察、设计文件的要求。

3、参加验收的各方人员应具备规定的资格。

4、质量验收应在施工单位自行检查评定的基础上进行。

5、隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收并形成验收文件。

6、涉及结构安全的试块、试件以及有关材料、应按规定进行见证取样检测。

7、检验批质量应按主控项目和一般项目验收。

8、工程的观感质量应由验收人员通过现场检查,共同确认。

八、施工现场质量检查的内容:

1、开工前检查。

2、工序交接检查。

3、隐蔽工程检查。

4、停工后复工前检查。

5、分部、分项工程完工后,应检查认可、签署验收记录后,才允许其下一道工序施工。

6、成品保护检查。

验收参照的技术标准或规范附后。

人防工程竣工验收方案

家运天城三期10-13号楼人防工程竣工验收方案 贵州省人防工程质量监督站: 由我单位建设、七冶土木工程有限责任公司施工、贵州宇建工程管理咨询有限 理的人防工程,现已按设计及合同约定内容要求完成。丁年月 日已进行初验;施工单位对初验中所提出的问题已整改(完成、基本完成),单位工程质量控制资料经审查(完整、基本完整),具备竣工验收条件。经协商确定丁年月日进行验收,由邹启友同志 担任验收组长,由葛平同志主持工程竣工验收会议。现确定竣工验收方案如下:一、验收程序:(一)、验收组组长宣布验收组成员名单: 工作单位姓名职务/职称工作单位姓名职务/职称 (二)、验收内容: 1 、审查单位工程质量控制资料; 2 、现场检查外观质量和使用功能 (三)、验收组成员分工: 1、资料审查组:由组成,负责; 2、现场检查组:由组成,负责; 3、其他与会人员参加现场检查或资料审查。 (四)、小组检查验收。 (五)、检查完毕由验收组长召集验收组成员会议,确定验收评定结论,签署验收意见,对质量验收评定表及备案表进行签证。 (六)、签证完毕召开验收会议。 二、验收会议议程: (一)、听取各责任主体汇报。 1、施工单位: (1)、项目经理汇报施工过程质量、安全、文明生产综合控制实施情况; (2)、施工单位技术负责人汇报质量责任行为、质量综合评定情况; 2、设计(勘察)单位汇报质量责任行为和检查报告以及强制性规范条文执行情况、确认工程(地基)质量满足设计(勘察)要求。 3、监理单位: (1)、现场监理工程师汇报质量责任行为、实物控制措施及各分部工程质量评定 情况; (2)、总监理工程师汇报合同履约、单位工程质量评价报告。 4、建设单位汇报质量责任行为、实物控制、合同履约及质量评价。

(完整版)工程验收管理流程

工程验收管理流程 建筑工程竣工验收准备工作1、工程竣工预验收(由监理公司组织,建设单位、承包商参加):工程竣工后,监理工程师按照承包商自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》(注:需要时填写),要求承包商限期整改;承包商整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提交建设单位2、工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加):1)、承包商:a、承包商编制《建设工程竣工验收报告》监理公司建设单位。b、工程技术资料(验收前20个工作日); 监理公司(5个工作日内)(2)、监理公司:编制《工程质量评估报告》(3)、勘察单位:编制质量检查报告(4)、设计单位:编制质量检查报告
(5)、建设单位:a、取得规划、公安消防、环保、燃气工程等专项验收合格文件。b、监督站出具的电梯验收准用证。C、提前15日把《工程技术资料》和《工程竣工质量安全管理资料送审单》交监督站(监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。d、工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站。 房屋建筑工程竣工验收应当具备哪些条件(1)完成房屋建筑工程设计文件和合同约定的各项内容;(2)有完整的技术档案和施工

管理资料;(3)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;(4)有勘察、设计、施工、监理等单位签署的质量合格文件;(5)有施工单位签署的工程保修书。 建筑工程竣工验收监督(由监督站操作)1、监督站在审查工程技术资料后,对该工程进行评价,并出具《建设工程施工安全评价书》(建设单位提前15日把《工程技术资料》送监督站审查,监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。2、监督站在收到工程竣工验收的书面通知后(建设单位在工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站,另附《工程质量验收计划书》),对照《建设工程竣工验收条件审核表》进行审核,并对工程竣工验收组织形式、验收程序、执行验收标准等情况进行现场监督,并出具《建设工程质量验收意见书》。 建筑工程竣工验收备案准备的资料工程竣工验收备案(由建设单位操作)备案准备的资料:1、《建设工程竣工验收报告》2、下列文件:(1)、施工许可证;(2)、施工图设计文件审查意见;(3)、工程质量评估报告;(4)、工程勘察、设计质量检查报告;(5)、市政基础设施的有关质量检测和功能性试验资料;6)、规划验收认可文件;(7)、消防验收文件或准许使用文件;(8)、环保验收文件或准许使用文件;(9)、有监督站出具的电梯验收准用证及分部验收文件;(10)、燃气工程验收文件;(11)、《广州市建设工程质量保修书》;(12)、法规、规章、规定必提供的其他文件。 建筑工程竣工验收备案程序1、建设单位向备案机关领取《房屋

单位工程竣工验收方案(范本)

本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品 文 档 1 【精品 word 文档、可以自由编辑!】

贵安新区市政道路基础设施 贵安新茶园路道路工程第二合同段 (道路、桥梁、管道工程) 单位工程竣工验收方案贵州贵安建设投资有限公司

2015 年 12 月 07 日

目录 一、项目概况 -------------------------------------------------1 二、验收依据 -------------------------------------------------2 三、验收时间 -------------------------------------------------2 四、验收地点 -------------------------------------------------2 五、验收范围及内容 -------------------------------------------2 六、竣工验收工作组织机构-------------------------------------3 七、工程竣工验收程序 -----------------------------------------5

贵安新区茶园路道路工程第二合同段 (道路、桥梁、管道工程) 单位工程竣工验收方案 根据《房屋建筑和市政基础设施工程竣工验收规定》及现行相关法 律法规、部门规章、施工及验收规范的要求,为有序推进贵安新区茶园 路道路工程第二合同段道路、桥梁、管道工程的竣工验收工作,特制定 本方案。 一、项目概况 茶园路位于贵安新区核心区南部马场产业园内,是“六横一纵”骨 干路网之一,在贵安路与黔中路之间形成骨架路网,是连接西纵线快速路、东纵线快速路的重要联络通道,根据贵安新区城市总体规划、道路 路网规划,结合城市道路的技术要求,茶园路按双线六车道城市主干路 标准进行设计。 道路按规划自西向东布线,茶园路道路工程第二合同段(K0+130 ~K4+500 及百马路交叉口辅道 K23+449 ~K24+019.74 )起于 X001 县道 与其平交后穿越羊艾监狱茶场,在水井湾与清杨路交叉,经龙滩水库后 在羊艾与百马路交叉。主线道路全长 4.37Km ,道路设计宽度 60m ,双向六车道城市主干路;百马路交叉口辅道道路全长 1.14Km ,道路设计宽度17.65m ,单向三车道。 主要工程内容:道路工程(含路基、挡墙、涵洞、遮挡设施、边坡 防护及绿化)、桥梁工程、排水工程(雨污水)、给水中水工程、电力 管网工程、监控照明工程。

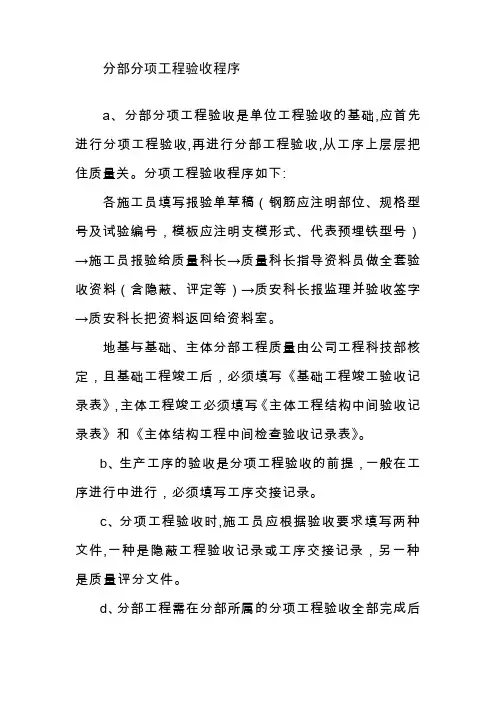

分部工程、单位工程验收程序

分部工程、单位工程验收程序 3分部工程验收 3.0.1分部工程验收应由项目法人(或委托监理单位)主持。验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商等单位的代表组成。运行管理单位可根据具体情况决定是否参加。质量监督机构宜派代表列席大型枢纽工程主要建筑物的分部工程验收会议。 3.0.2大型工程分部工程验收工作组成员应具有中级及其以上技术职称或相应执业资格;其他工程的验收工作组成员应具有相应的专业知识或执业资格。参加分部工程验收的每个单位代表人数不宜超过2 名。 3.0.3分部工程具备验收条件时,施工单位应向项目法人提交验收申请报告,其格式见附录D。项目法人应在收到验收申请报告之日起10 个工作日内决定是否同意进行验收。 3.0.4分部工程验收应具备以下条件: 1所有单元工程已完成; 2已完单元工程施工质量经评定全部合格,有关质量缺陷已处理完毕或有监理机构批准的处理意见; 3合同约定的其他条件。 3.0.5分部工程验收应包括以下主要内容: 1检查工程是否达到设计标准或合同约定标准的要求; 2评定工程施工质量等级; 3对验收中发现的问题提出处理意见; 3.0.6分部工程验收应按以下程序进行: 1听取施工单位工程建设和单元工程质量评定情况的汇报;

2现场检查工程完成情况和工程质量; 3检查单元工程质量评定及相关档案资料; 4讨论并通过分部工程验收鉴定书。 3.0.7项目法人应在分部工程验收通过之日后10 个工作日内,将验收质量结论(其格式见附录E)和相关资料报质量监督机构核备。大型枢纽工程主要建筑物分部工程的验收质量结论应报质量监督机构核定。 3.0.8质量监督机构应在收到验收质量结论之日后20 个工作日内,将核备(定)意见书面反馈项目法人。 3.0.9当质量监督机构对验收质量结论有异议时,项目法人应组织参加验收单位进一步研究,并将研究意见报质量监督机构。当双方对质量结论仍然有分歧意见时,应报上一级质量监督机构协调解决。 3.0.10分部工程验收遗留问题处理情况应有书面记录并有相关责任单位代表签字,书面记录应随分部工程验收鉴定书一并归档。 3.0.11分部工程验收鉴定书格式见附录F。正本数量可按参加验收单位、质量和安全监督机构各一份以及归档所需要的份数确定。自验收鉴定书通过之日起30 个工作日内,由项目法人发送有关单位,并报送法人验收监督管理机关备案。 4单位工程验收 4.0.1单位工程验收应由项目法人主持。验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成。必要时,可邀请上述单位以外的专家参加。 4.0.2单位工程验收工作组成员应具有中级及其以上技术职称或相应执业资格,每个单位代表人数不宜超过3 名。 4.0.3单位工程完工并具备验收条件时,施工单位应向项目法人提出验收申请报告,其格式见附录D。项目法人应在收到验收申请报告之日起10 个工作

单位分部分项工程验收条件及程序

单位、分部、分项工程验收条件及程序 一、单位工程验收应具备的条件: 1、完成建设工程设计及合同规定的内容; 2、有完整的技术资料和施工管理资料; 3、有工程使用的主要建筑材料、建筑构配件和设备进场的试验报告; 4、有勘察、设计、施工、监理单位分别签署的质量合格文件; 5、按设计内容完成,工程质量和使用功能符合规范规定的设计要求。 二、单位工程组织验收程序: 1、施工单位自检合格,提交工程验收报告,建设单位收到验收报告后,由建设单位项目负责人组织施工,设计、监理等单位项目负责人进行单位工程验收。 2、对于施工单位将部分工程对外单独承包的,建设单位不考虑该部分分包事项,只将该分包纳入施工单位的工作内容一并统一验收。 3、对于建设单位直接将某分项或分部工程单独对外招标的,应由总承包单位验收,甲方分包支付一定的配合费。 4、单位工程质量验收合格后,建设单位一般应在15日内将竣工验收报告及相关技术资料文件,报建设行政主管部门备案。 三、分部工程质量验收应具备的条件: 1、分部工程包括的范围:土方开挖工程、桩基工程、基础工程、主体结构工程、装饰工程、屋面防水工程、安装工程。 2、分部验收条件: (1)、所含分项工程质量均应合格;

(2)、质量控制资料应完整; (3)、分部工程中有关结构安全与功能的检测结果应符合设计及有关规定; (4)、观感质量应符合要求。 四、分部工程组织验收程序:(实施建设工程监理制度的) 由总监理工程师组织施工单位项目负责人、技术负责人及勘察、设计单位项目负责人进行工程验收。建设单位项目负责人对总监理工程师及工程项目各参与方项目负责人的质量行为给予监督、检查、管理。 五、分项工程验收应具备的条件 1、分项工程的范围:如钢筋工程、摸板工程、混凝土工程等。 2、分项验收的条件。 1)、钢筋工程验收条件。 a、按施工图核查纵向受力钢筋,检查钢筋品种、直径,数量、位置、间距、形状。 b、检查混凝土保护层厚度,构造钢筋是否符合要求。 c、检查钢筋接头,如绑扎搭接,要检查搭接长度、接头位置和数量(错开搭接,接头百分比);如焊接接头或机械连接,要检查外观质量,取样试件力学性能试验是否达到要求,接头位置(相互错开)、数量(接头百分比) (2)模板工程验收条件: a、每层都要复查,关键轴线及轴线标高一次, b、检查预留孔、洞、及预埋构件的尺寸是否符合要求。

装饰工程项目竣工验收方案

装饰工程项目竣工验收方案装饰工程项目竣工验收方案提要:竣工图是本装饰工程今后进行交工验收、维护管理的主要依据,它必须与竣工工程的实际情况完全符合;保证绘制质量 自 装饰工程项目竣工验收方案 一、工程竣工验收的依据 装饰工程竣工验收的依据,除了必须符合国家规定的竣工标准之外,在进行工程竣工验收和办理工程移交手续时,还应以下列文件为依据: 1.建设单位同施工单位签订的工程承包合同; 2.工程设计文件; 3.国家现行的装饰工程施工及验收规范; 4.相关的国家现行施工验收规范; 5.甲、乙双方特别约定的装修施工守则或质量手册; 6.分部分项工程的质量检验评定表; 7.有关施工记录和构件、材料合格证明文件; 8.引进技术或进口成套设备的项目还应按照签订的合同和国外提供的设计文件等资料进行验收; 9.上级主管部门的有关工程竣工的文件和规定; 10.凡属施工新技术,还应按照双方签订的合同书和提供的设计文件进行验收。

二、竣工验收交接程序 1.竣工自检 承包方首先自行组织预验收.一方面检查工程质量,发现问题及时补救:另一方面检查竣工图及技术资料是否齐全,并汇总、整理有关技术贷料。 自验的标准应与正式验收一样,主要依据是:国家规定的竣工标准,工程完成情况是否符合施工图纸和没计的使用要求;工程质量是否符合国家和地方政府规定的标准和要求;工程是否达到合同规定的要求和标准等。 参加自验的人员,应由项目经理组织生产.技术、质量、合同、预算以及有关的施工工长等共同参加。 自验的方式,应分层分段、分房间地由上述人员按照自己主管的内容根据施工田和工艺流程逐项进行检查,找出漏项和需修补工程,及时处理和返修.在检查中要做好记录,并指定专人负责,定期修理完毕,如发现较重大的工程质量问题,无论是设计原因或施工原因,均需在初验会议上研究并提出处理方案。 复验。在基层施工单位自我检查的基础上,并对查出的问题全部修补完毕以后,通过复验,解决全部遗留问题,为正式验收做好充分的准备。 2.正式验收: 发出《竣工验收通知书》,施工单位应于正式竣工验收之日的前10d,向建设单位发送《竣工驻收通知书》。

检验批及分项、分部、单位工程验收程序和要求

承包单位向监理单位进行材料报验: 1、总承包单位材料进场后首先进行自检,自检合格后向项目监理部提交(工程材料报审表),同时附:材料出厂合格证、检测报告、按规定要求进行复试的检验报告;经监理工程师审查并确认其质量合格后,方准使用。 2、专业承包单位材料进场后首先进行自检,自检合格后将合格资料报送总承包单位,总承包单位检查合格后由总承包单位项目部向项目监理部进行材料报验;经监理工程师审查并确认其质量合格后,方准使用。 检验批: 检验批是指按同一的生产条件或按规定的方式汇总起来供检验用的,由一点数量样本组成的检验体。 检验批是建筑工程质量验收的最小单元。 检验批可根据施工及质量控制和专业验收的需要按楼层、施工段、变形缝等进行划分。 检验批的质量验收记录由施工项目专业质量检查员填写,监理工程师(建设单位项目专业技术负责人)组织项目专业质量检查员等进行验收,并按照检验批质量验收记录填写。 检验批合格质量验收的内容:主控项目和一般项目的质量经抽样检验合格;具有完整的施工操作依据,质量检查记录。 分项工程: 分项工程可由一个或若干个检验批组成。 分项工程应按主要工种、材料、施工工艺、设备类别等进行划分。 分项工程的质量验收应由项目专业技术负责人负责。

分项工程质量应由监理工程师(建设单位项目专业技术负责人)组织施工单位项目专业质量(技术)负责人等进行验收,并按分项工程质量验收记录填写。 分项工程验收记录的表头及检验批部位、区段、施工单位检查评定结果,由项目专业质量检查员填写,由项目专业技术负责人检查后给出评价并签字,交监理单位或建设单位验收。 分项工程质量验收的内容:所含的检验批质量均应合格;质量验收记录应完整。 分部工程: 分部工程应由总监理工程师(建设单位项目负责人)组织施工单位负责人和技术、质量负责人、勘查、设计单位工程项目负责人和和施工单位技术、质量部门负责人进行工程验收。 分部工程质量验收内容有:所含分项工程质量均应合格;质量控制资料应完整;有关的检验和抽样检测结果应符合有关规定;观感质量应符合要求。 单位工程的质量验收: 1、单位工程完工后,施工单位首先应依据质量标准、设计图纸、等组织有关人员进行自检,并对检查结果进行评定,符合要求后向建设单位提交工程验收报告和完整的质量资料,请建设单位组织验收; 2、建设单位收到工程验收报告后,应由建设单位(项目)负责人组织施工(含分包单位)、设计、监理等单位(项目)负责人进行单位(子单位)工程验收;勘察单位虽亦是责任主体,但已参加了地基验收,故单位工程验收时可用不参加。 3、在一个单位工程中,对满足生产要求或具备使用条件,施工

单位工程竣工验收报告及方案

关于申请对单位工程竣工验收进行监督的报告 安义县建筑工程质量监督站: 我单位建设的安义县凤山路市政道路管网改造工程工程(监督注册号:),已完成设计文件和合同约定的内容,工程资料完整,工程质量符合国家规范及相关技术标准要求,具备竣工验收的条件,现拟定于年月日时(地点安义县凤山路)进行竣工验收,请你单位派员参加,予以监督。 特此报告 附件一:工程竣工验收方案 附件二:工程竣工验收组主要成员名单 附件三:工程竣工验收条件资料报送表 (附件均需加盖建设单位公章) 建设单位:(盖章) 项目负责人: 年月日 注:1、建设单位应在工程竣工验收7个工作日前,将本通知及相关材料报我站监督组核验; 2、参加竣工验收人员应包括建设、勘察、设计、施工(含分包单位、安装单位)、监理等单位(项目)负责人及其他有关方面专家、技术人员。

附件一 工程竣工验收方案 安义县凤山路市政道路管网改造工程(监督注册号:)由南昌明安基础设施建设有限公司投资兴建,中北工程设计咨询有限公司设计,江西鑫洪建设管理有限公司监理,龙元建设集团股份有限公司施工,道路长580米,宽36米。该工程于2017年5月12日开工,年月日完成施工合同和设计文件所要求的任务内容. 根据国家《城镇道路工程施工与质量验收规范》[CJJ1-2008]等规定和本工程具体情况,特制定本验收方案,具体内容如下: 一、竣工验收条件 1、完成工程设计和合同约定的各项内容; 2、施工单位在工程完工后应对工程质量进行检查,并提出了经审核签字的工程竣工报告; 3、监理单位提出了经审核签字的工程质量评估报告; 4、勘察单位、设计单位提出了经审核签字的质量检查报告; 5、有完整的技术档案和施工管理资料(包括由规划、环保等部门出具的认可文件); 6、有工程使用的主要建筑材料、构配件和设备的进场试验报告,以及工程质量检测和功能性试验资料; 7、有施工单位签署的工程质量保修书; 8、建设单位已按合同约定支付工程款; 9、质监站责令整改的问题全部整改完毕; 10、参加竣工验收各方人员应具备规定的资格。

单位工程、分部分项工程验收必备条件及验收组织程序

单位工程、分部、分项工程验收必备条件及验收组织程序 一、单位工程验收应具备的条件: 1、完成建设工程设计及合同规定的内容; 2、有完整的技术资料和施工管理资料; 3、有工程使用的主要建筑材料、建筑构配件和设备进场的试验报告; 4、有勘察、设计、施工、监理单位分别签署的质量合格文件; 5、按设计内容完成,工程质量和使用功能符合规范规定的设计要求。 二、单位工程组织验收程序: 1、施工单位自检合格,提交工程验收报告,建设单位收到验收报告后,由建设单位项目负责人组织施工,设计、监理等单位项目负责人进行单位工程验收。 2、对于施工单位将部分工程对外单独承包的,建设单位不考虑该部分分包事项,只将该分包纳入施工单位的工作内容一并统一验收。 3、对于建设单位直接将某分项或分部工程单独对外招标的,应由总承包单位验收,甲方分包支付一定的配合费。 4、单位工程质量验收合格后,建设单位一般应在 15 日内将竣工验收报告及相关技术资料文件,报建设行政主管部门备案。 三、分部工程质量验收应具备的条件: 1、分部工程包括的范围:土方开挖工程、桩基工程、基础工程、主体结构工程、装饰工程、屋面防水工程、安装工程。 2、分部验收条件:(1)、所含分项工程质量均应合格;(2)、质量控制资料应完整; 1 1 (3)分部工程中有关结构安全与功能的检测结果应符合、设计及有关规定;(4)、观感质量应符合要求。 四、分部工程组织验收程序:(实施建设工程监理制度的)由总监理工程师组织施工单位项目负责人、技术负责人及勘察、设计单位项目负责人进行工程验收。建设单位项目负责人对总监理工程师及工程项目各参与方项目负责

人的质量行为给予监督、检查、管理。 五、分项工程验收应具备的条件 1、分项工程的范围:如钢筋工程、摸板工程、混凝土工程等。 2、分项验收的条件。 1)、钢筋工程验收条件。 a、按施工图核查纵向受力钢筋,检查钢筋品种、直径,数量、位置、间距、形状。 b、检查混凝土保护层厚度,构造钢筋是否符合要求。 c、检查钢筋接头,如绑扎搭接,要检查搭接长度、接头位置和数量(错开搭接,接头百分比);如焊接接头或机械连接,要检查外观质量,取样试件力学性能试验是否达到要求,接头位置(相互错开)、数量(接头百分比)(2)模板工程验收条件: a、每层都要复查,关键轴线及轴线标高一次, b、检查预留孔、洞、及预埋构件的尺寸是否符合要求。 c、检查摸板是否具有足够的强度、刚度和稳定性。 d、检查摸板尺寸偏差是否在规定允许的范围内 (3)混凝土工程验收的条件: a、混泥土浇注前应检查水泥出厂合格证,技术说明,按规定送检的试验报告。 b、检查砂石质量。 c、钢筋隐蔽验收是否合格。 d、检查水、电、材料、机械设备、作业人员及施工技术员是否已全部到位。 六、混凝土工程组织验收程序:(实施建设工程监理制度的)由监理工程师组织施工单位项目专业技术负责人进行验收。建设单位项目负责人对监理工程师及工程项目各参与方项目负责人的质量行为给予监督、检查、管理。 七、建筑安装工程验收的基本要求:

单位工程竣工验收备案流程

单位工程竣工验收备案流程 常州市新北区建设工程质量监督站 2005年9月10日

单位工程竣工验收备案流程图说明依照《建设工程质量治理条例》、《房屋建筑工程和市政基础设施工程竣工验收暂行规定》建设部建建(2000)142号文、《房屋建筑工程和市政基础设施竣工验收备案治理暂行方法》建设部令(2000年)第78号和《建筑工程施工质量验收统一标准》GB5 0300-2001的规定,为确保新北区建设工程结构安全及正常使用,现结合新北区实际情形,新北区建设工程竣工验收和备案工作按下面流程进行。 新北区建设工程竣工验收由新北区建设工程质量监督站(以下简称区质监站)实施监督,房屋建筑工程的竣工备案由区质监站具体承办,市政基础设施工程竣工备案由区都市治理与建设局城建处具体承办。 建设工程竣工验收和备案工作共分三时期进行:单位工程质量竣工验收时期、竣工验收时期和竣工备案时期。 1 单位工程施工质量竣工验收时期 1.1 单位工程施工质量竣工验收一样以单位工程为验收单元。每个单位工程(包括各类单体建筑物,小区内道路、各类管线,装饰装修30万元以上,市政基础设施及设备安装工程)按合约内容施工终止,专门复杂的工程如大型综合建筑,能够依照“统一标准”的单位工程的划分原则细分验收单元。 1.2单位工程施工完成后,在施工单位自检合格的基础上向建设(监理)单位提 出竣工报告。施工单位出具的工程竣工报告,应包括结构安全、室内环境质量和使用功能抽样检测资料等合格文件,以及施工过程中发觉的质量问题整改完成报告等。 1.3单位工程施工质量竣工验收由建设单位组织施工(含分包单位)、设计、勘、监理等单位有关负责人成立验收组进行,并将《单位工程质量竣工验收方案》和《单位工程质量竣工验收通知书》,由建设单位在工程质量竣工验收日期的3个工作日前报区质监站。

工程竣工验收方案

竣 工 验 收 方 案 深圳有限公司 二零一六年十一月 工程竣工验收方案 一、工程概况 1、建设单位:有限公司 2、勘察单位:深圳市长勘勘察设计有限公司 3、设计单位:深圳市中建西南院设计顾问有限公司 4、监理单位:深圳市东鹏工程建设监理有限公司 5、施工单位:深圳建筑工程股份有限公司 6、工程特征:本工程为物流仓库,用地面积为 20930.61 平方米,拟建建筑总面积为 67437.21平方米。建筑高度 47.85 米,地上六层仓库,地下 1 层(局部 2 层),混凝土框架结构。本项目总投资估算约 3.67 亿元,其中建安工程费用约 2亿多元。外墙二层以上为玻璃及金属幕墙,一层外墙为涂料;上人屋面;室内地坪大部为金刚砂地坪;地下室为车库及设备用房,地上六层为仓库;垂直运输采

用箱式电梯。工程于2014年5月29日开工,2016年11月10日进行预竣工。 二、本工程完成情况 1、已完成工程设计和合同约定的各项内容。 2、涉及设计文件的重大变更,已由设计单位签署认可文件,并经审图机构审查通过。 3、施工、监理、勘察及设计单位分别提出了工程竣工报告、质量评估报告和质量检查报告。 4、监理单位已经对工程质量控制资料进行核查,监理工程师和监理单位有关负责人审核通过符合要求、已签字、盖章。 5、工程安全和功能检验资料已经建设(监理)单位核查并符合建筑工程申请认证。 6、专项工程(□建筑工程、□给排水工程、□防水工程、机电安装工程)已按要求办完相关专项验收手续。 7、本项目配套工程已办完相应批准手续。 8、对工程预验收中存在的问题,已督促落实到位。 三、验收依据 经审查通过的施工图设计文件,现行施工验收规范、标准,法律、法规、规章和规范性文件等。 四、竣工验收拟定时间为2016年12月5日。 五、验收的组织形式 根据规定,我单位组织成立了竣工验收组,验收组组长由建设单

工程验收流程

工程验收流程 一、流程概况: 1、流程目的:明确工程验收程序,规范工程验收过程,保证 工程验收全面、有效、合法。 2、适用范围:本流程适用于本公司项目工程的验收管理。 3、定义: 3、1:中间验收:指工程项目实施过程中对各分部、分项工程 的质量验收,如基础、主体结构、装修、电气安装等分部验收,钢筋、模板、混凝土、抹灰、砌体等分项工程验收。 3、2:交接验收:指不同工序间的工作面移交时(亦即不同施 工队伍配合施工)的检查验收。 3、3:单项工程验收:指独立施工的,需政府相关主管部门参 与的,具有垄断性质的工程验收,如永久供水、永久供电、消防、电梯、环保、人防等。 3、4:竣工验收:指工程完工后具备交付适用条件时,由建设 方(开发商)组织的,有施工方、监理方、设计方(含地质勘察)以及政府监督部门参与的工程验收。 3、5:竣工综合验收:指各单位单项工程验收合格后,由建设 方组织的,有施工方、监理方、设计方(含地质勘察)以及政府监督部门参与的工程验收,并签署综合验收文件、报告,该项验收完成后即可进行档案备。 4、验收组织成员:

4、1:中间验收:项目部质量技术管理负责人(或项目工程质 量监理工程师),施工单位负责人,外部监理单位工程师,工程技术部工程师、设计单位(必要时)和政府质量监督部门(必要时)。 4、2:交接验收:交接双方施工单位负责人,项目部质量技术 管理负责人(或项目工程质量监理工程师),项目部专业工程师。 4、3:单项工程验收:施工单位负责人,项目部质量技术管理 负责人(或项目工程质量监理工程师),项目部专业工程师,工程技术部工程师、成本部造价工程师、物业管理人员(或客服)、设计单位和政府相关主管部门。 4、4:竣工验收和竣工综合验收:施工单位负责人(指总承包 单位),项目部质量技术管理负责人(或项目工程质量监理工程师),项目部专业工程师,工程技术部工程师、成本部造价工程师、物业管理人员(或客服)、设计单位和政府相关主管部门。 二、工程验收流程图: 1、中间验收: 1、1:分项工程验收程序: 施工单位完工后提出验收并填写报验申请表 专业工程师检查验收

单位工程竣工验收程序

单位工程竣工验收程序

————————————————————————————————作者:————————————————————————————————日期:

1、 目的: 全面验收工程建设是否符合设计要求,检查承包合同执行情况,促进建设项目及时透 彻和交付使用,发挥投资效果,也是为了总结经验,为今后的工作积累经验。 2、 范围: 本程序适用于对工程项目的竣工验收的控制。 3、程序概要: 4、程序细节: 施工单位 施工单位 施工单位/A 4、程序细节(续): 验收申请 初验 正式验收 工程移交 土建工程竣工,设预验及文件申请工程竣工验收,提

总监 监理工程师 施工单位 是 是 总监 /B 业主(监理) 质监站 /C 否 质监站、业主 监理、设计、施工 是 质监站、业主 监理、设计、施工 /D 业主、施工单位 审查《竣工报告》,现场文件资料是否合格 是否填报单位工组织正式的单位工程质量等是否通过验收 签署工程验 办理工程移 审核结处理工程 进行补充完善整

使用、支付工 业主、施工单位 5、注解: 注1施工单位提交的资料包括 ●工程技术资料 ●质量签证文件 ●工程结算资料等 注2参加竣工初验的单位有:业主、设计、施工、监理及使用单位。 注3参加正式验收的单位包括:业主、施工、设计、接管单位、质监站、政府有关部门(计划、建设、银行、环保、消防)等,以上共同组成验收委员会。 6、相关文件及表单: A、竣工报告 B、单位工程初验报告 C、单位工程质量等级评定表 D、单位工程竣工验收表

单位工程竣工验收方案

单位工程竣工验收方案 根据《房屋建筑工程和市政基础设施施工工程竣工验收暂行规定》(建设部建建[2000]142号文)及现行相关法律、法规的要求,我单位特制定工程竣工验收方案,请杭州市经济技术开发区建设工程质量安全监督站监督。 一、本项目有关情况: 1、已完成设计文件和合同约定的内容; 2、已经建设(监理)、设计、勘察、施工等单位共同预验收,存在的问题已整改到位; 3、涉及设计文件的变更,已由设计部门签署认可文件,其中重大变更已经审图机构审查通过; 4、施工单位对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,已提出工程竣工报告; 5、监理单位对工程进行了评估,具有完整的监理资料,并已提出工程质量评估报告; 6、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更进行了检查,并已提出质量检查报告; 7、工程质量控制资料(其中包括:□桩基、□钢结构、□幕墙、□装修、□安装、□节能等)已经建设(监理)单位核查并符合要求; 8、工程安全和功能检验资料已经建设(监理)单位核查并符合要求;

9、专项工程(□桩基、□地下防水、□钢结构、□幕墙、□住宅工程质量通病控制、□节能、□住宅工程质量分户验收、□安装工程)已按要求办完相关专项验收手续; 10、报建面积为m2,实际竣工面积为m2,超出面积已按要求办完相应批准手续; 11、已具备以下文件: (1)、单位工程施工许可证 (2)、重大设计变更补充审查意见书 (3)、规划部门的认可文件 (4)、消防部门的认可文件 (5)、环保部门的认可文件 (6)、气象部门的认可文件 (7)、档案专项验收意见书 (8)、室内环境检测报告 (9)、单位工程质量保修书 (10)、工程合同付款不拖欠证明 (11)、商品住宅的《住宅质量保修书》和《住宅使用说明书》(12)、电线、电缆检测 12、本项目配套工程已办完相应批准手续。 二、竣工验收的组织: 本建设单位负责组织实施该项目的单位工程竣工验收工作,由杭州市建设工程质量安全监督站实施监督。

基础主体分部工程验收程序

建筑工程地基与基础(主体结构) 分部工程验收程序 地基与基础(主体结构)分部工程验收由建设单位组织,勘察、设计、监理、施工等单位参加,监督站对验收进行监督。 一、验收条件 1、施工单位已按设计图纸完成地基与基础(主体结构)分部工程施工内容; 2、施工单位已组织自验合格,并向监理(建设)单位提出验收申请; 3、监理(建设)单位已组织预验收合格,监理单位已出具分部工程质量评估意见; 4、根据工程需要基础(主体结构)可分阶段验收,除尚未到龄期的砂浆、混凝土试块试验报告与结构抽检报告外(但应提供砂浆、混凝土试块的检测委托单,核查试块留置数量就是否符合规范规定),其她资料应齐全,并经监理审查合格; 5、具备结构抽检条件的楼层,应经检测单位抽检合格并出具检测报告。 二、验收程序 1、建设单位应至少提前3天向监督站提出书面申报(详见表B-22地基与基础分部工程验收申报表、表B-23主体结构分部工程验收申报表); 2、施工单位报送施工技术资料,建设单位报送分部工程验收实施方案,经监督站审查合格后,方可组织验收; 3、由建设单位组织勘察、设计、施工、监理等单位进行验收,监督站对验收进行监督。 三、分部工程验收形成的资料: 1、《分部工程质量验收记录表》(地基与基础分部工程见表B1-10,主体结构

分部工程见表B1-11); 2、《地基与基础(主体结构)分部工程质量验收监督记录表》(表B-14); 3、《建设工程质量问题整改通知书》(表B-2); 4、《分部工程验收会议签到表》(表D-5)。 四、应注意的问题 1、未组织地基与基础分部工程验收的工程不得进行主体结构施工;未组织主体结构分部工程验收的工程不得进行装饰装修工程施工。 2、地基与基础(主体结构)分部工程验收合格后30日内,由建设单位组织施工单位到监督站办理工程结构备案手续。地基与基础分部未办理备案的,不得进行主体结构验收;主体结构分部未办理备案的,不得进行初步验收。办理结构备案时,需提交的资料目录见附表2。 五、参加验收单位及人员 监督单位人员:(项目监督负责人、监督员等不少于2人); 建设单位人员:(项目负责人、现场代表等); 勘察单位人员:(勘察项目负责人); 设计单位人员:(结构专业设计人员必须参加,建筑、设备专业视情参加); 施工单位人员:(企业领导、项目经理、技术负责人、质检员、安全员、资料员等必须参加); 监理单位人员:(总监及土建、设备专业监理工程师等)。 (以上人员无特殊情况必须参加,否则不予验收。)

单位工程竣工验收方案(20200516122538)

单位工程竣工验收方案 上海上合村安置区(时代嘉苑)项目施工第 一标段 竣 工 验 收 方 绿地集团控股有限公司

根据《房屋建筑工程和市政基础设施工程竣工验收暂行规定》建建【2000】142 号及相关法律、法规、规章和规范性文件的要求,我单位组织参建各方人员制订了__________________________________ 工程的竣工验收方案. 浦东新区上合村安置区(时代嘉苑)项目项目施工第一标段,单位工程住宅5 栋,楼号分别为1#、2#、3#、4#、5#;幼儿园1 栋楼号为11#,公共厕所1 个,开闭所1 个,地下车库1座,共10个单位工程。最早于2018年4月20 日开工,最早于2019年09月18日整体工程完工。建设单位组织勘察、设计、监理、施工及建设单位有关人员组成竣工验收小组。由绿地集团有限公司提出验收方案,提交验收组充分讨论,确定该工程整体竣工验收方案。 1、工程概况 1.1 、工程名称: 1.2 、工程地点: 1.3 参建单位: 建设单位:XX东龙控股有限公司 勘察单位:地矿建设工程(集团)有限公司 设计单位: 监理单位: 施工单位: 1.4 、设计指标:浦东新区上合村安置区(时代嘉苑)项目 单位工程竣工验收方案

项目施工第一标段. 位于上海市市浦东新区,由上海东龙控股有限公司投资建设。本标段工程工程包括1#、2#、3#、4#、5#及其对应地下车库, 总建筑面积131820.65 〃,其中3#楼建筑面积16202.23讥4# 楼建筑面积10627.54 讥5#楼建筑面积2803.3 讥11#楼建筑面积8214.42 讥2#楼建筑面积10607.54 讥1#楼建筑面积31946.9 m2. 54#楼建筑面积18876.56 〃、地下车库建筑面积32542.16 m。结构形式为剪力墙结构,抗震设防等级:7度,抗震构造措施按8 度抗震采取,耐火等级: 一级, 屋面防水等级: I级,设计使用年限:50年。 本工程安装部分有建筑给排水及采暖、强弱电工程;、通风防排烟工程、自动喷水灭火系统、气体灭火系统、电梯工程等。3、验收依据 3.1、《中华人民共和国建筑法》及《工程建设标准强制性条文》; 3.2、《建筑工程施工质量验收统一标准》GB50300-2013; 3.3、《混凝土结构工程质量验收规范》GB50204-2002(2011 版); 3.4、《高层建筑混凝土结构技术规程》JGJ3-2002; 3.5、《建筑工程文件归档整理规范》GB/T50328-2001; 3.6、本工程施工合同、设计图纸、设计变更及图纸会审纪要; 3.7、其他相关法律法规及工程建设标准; 、验收的组织形式 根据规定,我单位组织成立了竣工验收组,成员包括:建设单位(项目)负责人,勘察、设计单位工程项目负责人、各专业设计人员,总监理工程师和各专业监理工程师,施工单位技

工程预验收程序

工程预验收程序 在近段进行的工程竣工预验收中,我们发现,有的员工对验收的规范不够熟悉,对操作的流程也了解不全,使得工作起来不那么顺利,整理出来的资料有不少问题。为了把这一工作做的更好,在这里结合工作中容易出现的问题,把预验收的操作流程简单介绍一下。 工程预验收是工程完工后在竣工验收前要进行的一项工作,是为竣工验收做准备。预验收由项目总监理工程师主持,参加的单位包括施工承办单位和监理单位。工程实体的验收一般要在竣工资料验收合格后进行。预验收工作在实际操作中有些变化,参加的单位有时不止监理和施工单位,还邀请项目业主、设计单位参加,有时甚至邀请质量监督部门参加,为的是更好地发现问题、指出问题、解决问题,竣工资料也是经过项目监理处审查后在预验收时同步由资料验收组验收。 预验收时,由项目总监主持。首先简单介绍情况,提出工作要求,规定完成和开总结会时间,然后把参加的人员分组,指定各组组长。组长一般由监理人员担任,参加验收的各单位人员根据需要分别分到各组。一般分成三个大组,分别是外观组、资料组、实测组,实测组又可分成若干小组,根据项目现场情况,外观组也可分成几个小组。分组后,各组在组长的引领下分别开展工作,工作完成各组把结果整理后验收组开会总结。总结时重点指出工程实体和资料中存在的问题,并给工程外观、资料、实测打分,最后评出综合分和质量等级,特别要求施工承办单位对存在问题在限定时间内整改完毕。如果发现问题较多,则指出问题,先不打分,留待问题整改完毕再评分。对于存在的问题,监理必须发出《监理工程师通知单》要求施工承包单位限期整改。

整改完毕,由总监签署《工程竣工报验单》(表A10),并拟出《工程质量评估(价)报告》由总监和监理单位技术负责人审核签字盖章,写出《监理工作总结》一并交项目业主(实际操作有时是直接送质量监督部门),由业主向有关部门申请进行工程竣工验收。至此,预验收工作宣告结束。根据《房屋建筑工程和市政基础设施施工工程竣工验收暂行规定》(建设部建建[2000]142 号文)及现行相关法律、法规的要求,我单位特制定工程竣工验收方案,请杭州市经济技术开发区建设工程质量安全监督站监督。 一、本项目有关情况: 1、已完成设计文件和合同约定的内容; 2、已经建设(监理)、设计、勘察、施工等单位共同预验收,存在的问题已整改到位; 3、涉及设计文件的变更,已由设计部门签署认可文件,其中重大变更已经审图机构审查通过; 4、施工单位对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,已提出工程竣工报告; 5、监理单位对工程进行了评估,具有完整的监理资料,并已提出工程质量评估报告; 6、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更进行了检查,并已提出质量检查报告;

建设工程施工质量验收的程序和组织

建设工程施工质量验收的程序和组织 一、检验批的质量验收 (一)检验批合格质量规定 (1)主控项目和一般项目的质量经抽样检验合格。 (2)具有完整的施工操作依据、质量检查记录。 从上面的规定可以看出,检验批的质量验收包括了质量资料的检查和主控项目、一般项目的检验两方面的内容。 (二)检验批按规定验收 1.资料检查 2.主控项目和一般项目的检验 3.检验批的抽样方案 4.检验批的质量验收记录 (三)检验批的验收程序和组织 二、分项工程质量验收 1.分项工程质量验收合格应符合的规定 (1)分项工程所含的检验批均应符合合格质量规定。 (2)分项工程所含的检验批的质量验收记录应完整。 2.分项工程质量验收记录 分项工程质量应由监理工程师(建设单位项目专业技术负责人)组织项目专业技术负责人等进行验收,并按表5-4记录。 3.分项工程的验收程序与组织 分项工程由专业监理工程师组织项目专业技术负责人等进行验收。 检验批和分项工程是建筑工程施工质量基础,因此,所有检验批和分项工程均应由监理工程师或建设单位项目技术负责人组织验收。 三、分部(子分部)工程质量验收 1.分部(子分部)工程质量验收合格应符合的规定 (1)分部(子分部)工程所含分项工程的质量均应验收合格。 (2)质量控制资料应完整。 (3)地基与基础、主体结构和设备安装等分部工程有关安全及功能的检验和抽样检测结果应符合有关规定。 (4)观感质量验收应符合要求。 分部工程的验收在其所含各分项工程验收的基础上进行。 观感质量验收:以观察、触摸或简单量测的方式进行,并由各个人的主观印象判断,综合给出质量评价。 评价的结论:“好”、“一般”和“差”三种。 “差”的检点应通过返修处理等进行补救。 2.分部(子分部)工程质量验收记录 分部(子分部)工程质量应由总监理工程师(建设单位项目专业负责人)组织施工项目经理和有关勘察、设计单位项目负责人进行验收,并按表5-5记录。 3.分部工程的验收程序与组织 分部工程应由总监理工程师(建设单位项目负责人)组织施工单位项目负责人和项目技术、质量负责人等进行验收;由于地基基础、主体结构技术性能要求严格,技术性强,关系

单位工程竣工验收方案(范本)

贵安新区市政道路基础设施 贵安新茶园路道路工程第二合同段 (道路、桥梁、管道工程) 》 单位工程竣工验收方案

贵州贵安建设投资有限公司 ) 2015年12月07日

目录 一、项目概况-------------------------------------------------1 二、验收依据-------------------------------------------------2 三、验收时间-------------------------------------------------2 四、验收地点-------------------------------------------------2 五、验收范围及内容-------------------------------------------2 六、竣工验收工作组织机构-------------------------------------3 七、工程竣工验收程序-----------------------------------------5

贵安新区茶园路道路工程第二合同段 (道路、桥梁、管道工程) 单位工程竣工验收方案 根据《房屋建筑和市政基础设施工程竣工验收规定》及现行相关法律法规、部门规章、施工及验收规范的要求,为有序推进贵安新区茶园路道路工程第二合同段道路、桥梁、管道工程的竣工验收工作,特制定本方案。 一、项目概况 茶园路位于贵安新区核心区南部马场产业园内,是“六横一纵”骨干路网之一,在贵安路与黔中路之间形成骨架路网,是连接西纵线快速路、东纵线快速路的重要联络通道,根据贵安新区城市总体规划、道路路网规划,结合城市道路的技术要求,茶园路按双线六车道城市主干路标准进行设计。 道路按规划自西向东布线,茶园路道路工程第二合同段(K0+130~K4+500及百马路交叉口辅道K23+449~K24+)起于X001县道与其平交后穿越羊艾监狱茶场,在水井湾与清杨路交叉,经龙滩水库后在羊艾与百马路交叉。主线道路全长,道路设计宽度60m,双向六车道城市主干路;百马路交叉口辅道道路全长,道路设计宽度,单向三车道。 主要工程内容:道路工程(含路基、挡墙、涵洞、遮挡设施、边坡防护及绿化)、桥梁工程、排水工程(雨污水)、给水中水工程、电力管网工程、监控照明工程。 二、验收依据
