电梯安装焊接作业指导书

编制:

审核:

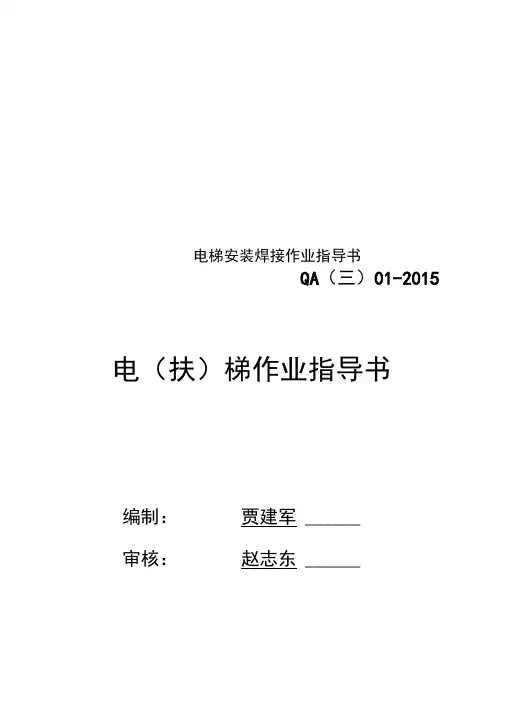

批准:

受控状态:

版次:第二版

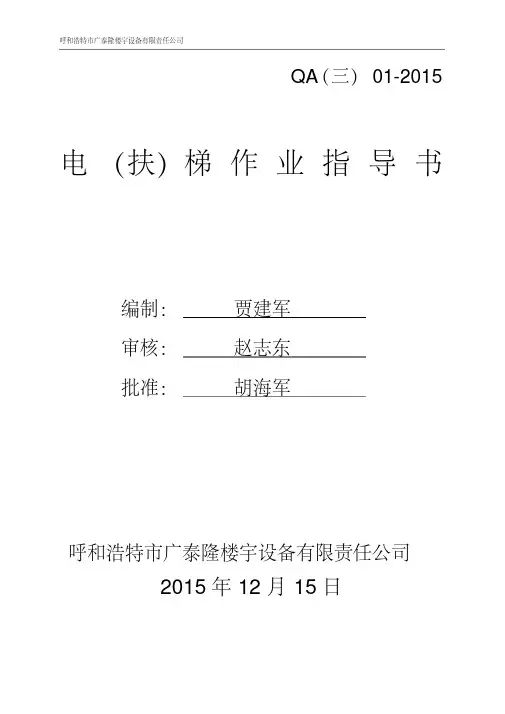

呼和浩特市广泰隆楼宇设备有限责任公司

2015年12月15日

电梯安装焊接作业指导书

1目的

为了规范焊接作业行为,获得优质焊缝,同时使焊接后质量得到有效的检验和控制。

2范围

适用于电梯安装的焊接作业。

3职责

工程部负责焊接工艺评定、焊工培训及焊条的烘干和焊接作业的实施。

质量控制部负责按设计要求及本工艺的要求进行检验。

4焊接工艺评定

所有第一次焊接的材料,必须要有相应的焊接工艺评定。

5焊工培训取证

所有参加焊接工作的焊工必须取得相应的焊接资格证。

6焊接材料选择

焊接时,按焊接方法和母材的不同的焊接材料。附录1仅提供常用焊接材料。

6.1焊材储存及焊条烘干规范

6.1.1焊材储存要求见《焊接控制程序》。

6.1.2焊条烘干规范

焊条烘干规范以厂家的技术说明书为准;如果厂家未提供,按下表规范执行。

7焊接工艺方法见附录2

7.1.1焊接环境条件一般要求:

A)环境温度不低于0℃;

B)风速不大于8m/s;

C)相对湿度不大于90%;

D)无雨、无雪天气;

7.1.2焊接前准备

A)下料加工采用机械方法加工,也可以采用氧气-乙炔切割,但必须除净其表面的氧化皮,否则将影响焊接质量。

B)不锈钢加工采用机械方法;

C)壁厚相同的材料组对时,应使内壁平齐,其错边不应超过壁厚的10%且不大于1mm;

D)不同壁厚的材料组对时,当壁厚差大于1.5mm时应将厚度较大者打磨或缓形过渡,过渡区长度小于4倍厚度差;

E)焊口组对前应用手工或机械方法清理其内外表面,在20mm范围内不得有油漆、毛刺、锈斑、氧化皮及其它对焊接有害的物质;

F)如果采用手工电弧焊焊接不锈钢,两侧各100mm范围内应涂白垩粉或其它防粘污剂以防焊接飞溅沾污焊件;

G)根部点固焊-即点焊,应与正式焊接的工艺要求相同,点焊的长度为10~15mm,高为2~4mm,且不超过壁厚的2/3;

H)点焊的焊肉不得有裂纹及其它缺陷,点焊两端应磨成缓坡形;

7.1.3工艺要求

A)不得在焊件表面引弧,焊件表面不得有电弧擦伤等缺陷;

B)不锈钢焊接时,如轿厢、厅门焊接时,应在保证焊透及熔合良好的情况下采用短电弧、小电流、快速度和多层多道焊工艺,层间温度不应过高,一般控制在60℃以下,每层焊道接头应错开。

7.1.4表面质量要求

见附录3,焊接焊缝表面质量标准

7.1.5内部质量要求

A)按设计和合同规定的规范要求等级进行检查;

B)同一焊缝返修次数不得超过二次;

C)每名焊工的同材质、同规格焊接检查、抽查数量不少于10%且不少于一个焊口;

7.1.6焊接工艺规定

A)焊工必须严格按照评定合格的焊接工艺进行焊接;

B)焊工无证不得上岗操作;

C)不合适的坡口和间隙不焊;

D)不明材质、不明工艺要求的不焊;

E)焊件口未清理之前不焊;

F)不得随便在产品上打火起弧;

G)焊后及时清理焊渣,清除熔合性飞溅,修磨不合格表面,处理表面缺陷。8焊接安全

8.1从事焊接的车间或小组,在上级领导下,应制定切实可行的安全措施,最大限度地减少由于焊接与气割所引起的各种事故。

8.2从事焊接和气割工作的车间或小组,必须做到思想重视、措施落实,并应组织有关人员定期对安全工作进行检查。

8.3在焊接和切割工作场所,必须有防火设备,如消防栓、砂箱、灭火器以及盛满水的水桶等。

8.4禁止在储有易燃、易爆物品的房间和场地进行焊接,在可燃物品附近进行焊接作业时,必须有一定的安全距离,一般应在5米以外。

8.5在易燃、易爆的车间或场所以及在易燃、易爆物品附近进行焊接或切割,必须取得公司安全控制部门的同意和配合,必要时必须取得市消防部门的许可。进行露天焊接或气割时,必须采取塔设挡风设施等措施,以防火星飞溅引起火灾。在风力过大时(一般认为是5级以上)不宜露天焊接。

8.6采用行灯照明时,在一般情况下,应采用36伏电压的行灯。

8.7焊接或气割的工作场地,应尽量改善通风和排除有害气体、灰尘和烟雾。

8.8焊工应穿干燥的工作服及绝缘胶鞋,防止混合气体遇到明火而操作。8.9高空作业时应遵守高空作业的相关安全规定。

8.10当焊接或切割工作结束后,要仔细检查焊接场地周围,确认没有起火危险后,才可离开现场。

电梯系统运行管理作业指导书(正式)

编订:__________________ 单位:__________________ 时间:__________________ 电梯系统运行管理作业指 导书(正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-5444-62 电梯系统运行管理作业指导书(正 式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 1.目的规范和指引电梯设备维护标准及维护作业要求,为监督供方维护电梯设备工作提供依据,确保电梯设备完好、安全、运行正常。 2.适用范围适用于电梯设备维护业务外包监督管理。 3.责任归属 3.1项目经理(即服务中心/管理处负责人)监督本项目电梯设备运行管理工作。 3.2工程主管(即设备管理负责人)负责监督电梯设备外包工作及电梯设备管理责任人的管理工作。 3.3维修技工(具体的设备责任人)定期对电梯外包单位进行监督、评估。 4.方法与过程控制4.1 电梯设备维护标准

4.1.1 轿厢设备维护标准 4.1.1.1轿厢内张贴电梯有效年检合格证、安全乘梯须知。 4.1.1.2轿厢内照明良好,轿厢通风风机无异常噪音,按钮面板整洁,字迹清晰。 4.1.1.3紧急对讲话筒有使用提示标识,摘挂便利、通话声音清晰。监控探头确保画面能分辨乘客面部。 4.1.1.4轿厢平层误差在正负10mm以内。 4.1.1.5电梯运行、增速、减速平稳。从启动到平层皆无异常震动、冲击及异常声响。行驶过程中轿厢无明显晃动,箱门无晃动而产生的撞击声,电梯门开启闭合灵活,无卡、擦声音。 4.1.2 电梯机房设备维护标准 4.1.2.1机房内配置盘车专用工具一套。 4.1.2.2控制柜内的排风扇运行正常,柜内温升符合要求,线路整洁,电器表面无积尘现象;主回路接触器无打火碳化迹象。接地电阻小于4欧、动力线

施工电梯操作规程

施工电梯操作规程 1、岗位安全职责 1.1 负责日常例行保养,对电梯进行检查、维修、调整,并作好记录。 1.2 严格按照安全技术交底和操作规程实施作业。 2、岗位任职条件 2.1 上岗前经过身体检查,无不适应性疾病。 2.2 必须经培训考核合格,持证上岗。 3、上岗作业准备 3.1 仔细阅读上一班司机写的运转记录,以便了解机械状况。3.2 检查电梯控制箱看电源开关是否在零位,电路是否正常。 3.3 检查电梯的技术状况,如: A、立柱导轨架附墙支撑的螺栓连接是否可靠。 B、梯笼、平衡重装置在运行范围内的绳轮系统是否有故障,钢索与夹具的联接是否松动。 C、检查齿轮齿条啮合,滚导轮与立柱之间间隙是否正常。 D、检查电缆导向上下有无障碍,安全保护开关以及电磁制动器是否灵敏可靠。 E、在传动机械试运转时是否有异常声响,各部分限位开关门和行程开关是否良好。 4、安全操作规程 4.1 当班期间,司机不能离开梯笼岗位。操作时,司机必须精神

集中眼观四方。遇有不正常声响,应立即停车检查。 4.2 电梯运行时,乘载人员必须听从司机指挥,严禁他人擅自操作。 4.3 上电梯的货物在笼内注意荷载均匀分布,尽量紧靠立柱中心,严防单边偏重。 4.4 司机在操作时遇雷雨、大雾、导轨冰冻以及风力超过6 级时 严禁开车,并应将梯笼停靠在地面。 4.5 发现电磁制动器、限速器以及其他安全装置出现失灵情况, 应立即停车,修复后再开车。 4.6 工作结束必须将电梯降至地面,断开梯笼内开关以及地面的 总开关,切断电源,并检查梯笼内机械动力部分,是否有过热或损坏现象;打扫梯笼,并做好电梯运转记录;锁好电器控制台和开关箱,并将钥匙移交下一班司机。 5、其它注意事项 5.1 电梯下降、橇动制动器的方法: A、如电梯已越过限位块或在安装梯笼时,电梯可进行橇动升降。 在着手橇动前,要切断电源。 B、用特制的木块松开一台传动机组的制动器。 C、把另一台传动机中间法兰盘上的检查盖取下,并用橇杆插入 该传动机组的联轴节孔内。橇动时,须用手拉电动机尾部的把手,以松开制动器。 D、橇动一次,需使制动器抱闸一次(否则梯笼要坠落)。

小区电梯安全操作规程标准范本

操作规程编号:LX-FS-A41216 小区电梯安全操作规程标准范本 In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall Behavior Can Reach The Specified Standards 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

小区电梯安全操作规程标准范本 使用说明:本操作规程资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 1.目的 确保操作的安全性和正确性。 2.适用范围 适用于西子奥的斯(TKJ-VVVF、XO-STAR)电梯的操作。 3.内容 3.1开机准备 3.1.1确认所有的操作开关都置于正常位置; 3.1.2合上机房配电箱电源开关; 3.1.3将控制柜电源开关置于ON位置。 3.2全自动运行。

3.2.1将首层基站锁用钥匙将关机状态(STOP)打到运行状态(RUN)处。 3.2.2按外召唤按钮"Δ"或"▽",门机开启进入轿厢。 3.2.3用钥匙打开轿厢内控制面板的操作盒,拨动照明开关(LS或SA1)到照明灯亮,拨动风扇开关(FS或SA2)到风扇运转。 3.2.4关闭控制盒。经几秒钟后,自动关门,按所需楼层,电梯即可运行。 3.3手动运行 3.3.1将首层基站锁用钥匙关机状态(STOP)打到运行状态(RUN)处。 3.3.2按外召按钮"Δ"或"▽",门机开启进入轿厢。 3.3.3用钥匙打开轿厢内控制面板的操作盒,拨

杂物电梯安装工艺(作业指导书)

杂物电梯 安装工艺(作业指导书) 编制: 审核: 批准: 2010年3月20日发布 2010年3月25日实施成都市立方安电梯有限责任公司

目录 一、安装前工作准备及开箱点件 二、制作样板和井道放线 三、安装导轨及调整 四、安装地坎、门框及门套 五、安装并调整厅门 六、安装机房设备 七、安装井道线槽及布线 八、安装轿架、对重架及地坑设备润滑 九、安装曳引钢丝绳和限速器绳 十、拼装轿厢和安装轿顶设备及布线 十一、安装随行电缆和保护装置 十二、慢车调试及感应板、补偿链等安装十三、快车调试 十四、清理工地、验收移交

一、安装前工作准备及开箱点件 1、当我们进入工地以后,第一要作的事就是检查仓。仓库的门、照明等。这些防盗和保护措施必须在开箱以前做好。施工工地是一个人员比较复杂的场所,当材料或工具被盗或被损坏时,都将给安装工作造成很大的困难。 2、搭货架:搭好货架,将部件分门别类放置。 2.1便于清点,搭好以后每档都用标签写上材料的名称、用途,箱子开 好后以便核对。做到有条不紊、一目了然。 2.2能更好地利用仓库,想空间要地方。在仓库面积紧张时,这是唯一的好办法。 2.3便于管理。避免在无意当中碰坏电梯零部件。 2.4便于取材料。不管是老师傅还是小徒弟都会带来方便。老师傅节省时间,小徒弟在取材料时能进一步地对电梯零部件的认识。 2.5便于现场管理。先装部件放在易取到的地方,后装的部件放在里面。 2.6美观 3、开箱 3.1先熟悉箱单,对每个箱内所装何物心里有数。 3.2熟悉合同附件,了解电梯的详细规格和产地。 3.3了解电梯布置图 3.4打开箱子,按照箱单对箱内的材料逐一加以清点,查清它的缺损。 把所有箱子开好以后,再全面核对一次,并填写现场开箱报告。 3.5有些材料箱单内未反映出来,但在我们安装时必须装的,也要在报 告上填好,并注明原因。 开箱时最重要当心的就是铁钉和快口。在搬运及存放时应注意方法,以免造成损坏及零部件砸伤手脚。戴好手套穿好工作鞋,防止快口割手。多人搬运重物时必须统一指挥。 4、安全防护 4.1召开由工长召集的所有安装人员参加的会议,会议内容应作好详细记录。会议内容有:

电梯检验作业指导书

电梯检验作业指导书 编号:YK-ZY-04-2016 版次:A/0 L Xjs 编制/日期:______________________________ 审核/日期: _____________________________ 批准/日期: _____________________________ 重庆怡快电梯有限公司CHONGQING YIKUAI ELEVATOR COMPANY LED

电梯检验作业指导书 1. 适用范围 本细则适用于在用电力驱动的曳引式电梯(防爆电梯、消防员电梯、杂物电梯除外)的安装、改造、重大维修施工检验。 2. 检验依据 《电梯制造与安装安全规范》GB7588-2003 《电梯监督检验和定期检验规则一曳引与强制驱动电梯》TSG T7001-2009 3检验性质 电梯施工检验是电梯生产单位对执行相关法规标准规定、落实安全责任,开展为保 证和自主确认电梯安全的相关工作质量情况的自行检验。电梯生产单位的检验记录或者 报告中的结论,是对设备安全状况的综合判定。 4. 检验基本规定 施工单位应当按照设计文件和标准的要求,对电梯机房(或者机器设备间)、井道、底坑等涉及电梯施工的土建工程进行检查,对电梯制造质量(包括零部件和安全保护装臵等)进行确认,并且做好记录,符合要求后方可以进行电梯施工。 施工单位应当按照相关安全技术规范和标准的要求,保证施工质量,真实、准确地 填写施工检验记录和检验报告书,对施工或者日常维护保养质量以及提供的相关文件、资料的真实性及其与实物的一致性负责。 实施施工检验,应当遵守以下规定: (一)对于电梯安装过程,按照本细则第9条规定的检验内容、要求和方法,对项目进行检验; (二)对于电梯改造和重大维修过程,按照本细则第9条规定的检验内容、要求和方法,对改造和重大维修涉及的相关项目及其内容进行检验,其他项目按照定期检验要求进行检验。 5. 整机检验条件 对电梯整机进行检验时,检验现场应当具备以下检验条件: (一)机房或者机器设备间的空气温度保持在5?40C之间; (二)电网输入正常,电压波动在额定电压值土7%的范围内; (三)环境空气中没有腐蚀性和易燃性气体及导电尘埃;

施工电梯安全操作规程(新版)

施工电梯安全操作规程(新版) The safety operation procedure is a very detailed operation description of the work content in the form of work flow, and each action is described in words. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0609

施工电梯安全操作规程(新版) 1、施工电梯安装后,安全装置要经试验、检测合格后方可操作使用,电梯必须由持证的专业司机操作。 2、电梯底笼周围2.5M范围内,必须设置稳固的防护栏杆,各停靠层的过桥和运输通道应平整牢固,出入口的栏杆应安全可靠。 3、电梯每班首次运行时,应空载及满载试运行,将电梯笼升离地面1M左右停车、检查制动器灵活性,确认正常后方可投入运行。 4、限速器、制动器等安全装置必须由专人管理,并按规定进行调试检查,保持其灵敏度可靠。 5、电梯笼乘人载物时应使荷载均匀分布,严禁超载使用,严格控制载运重量。 6、电梯运行至最上层和最下层时仍要操纵按钮,严禁以行程限位开关自动碰撞的方法停车。

7、多层施工交叉作业同时使用电梯时,要明确联络信号。风力达6级以上应停止使用电梯、并将电梯降到底层。 8、各停靠层通道口处应安装栏杆或安全门,其它周边各处应用栏杆和立网等材料封闭。 9、当电梯未切断总源开关前,司机不能离开操作岗位。作业完后、将电梯降到底层,各控制开关扳至零位,切断电源,锁好闸箱门和电梯门。 XXX图文设计 本文档文字均可以自由修改

电梯安装作业指导书

电梯安装作业指导书 1. 安装过程安全注意事项: 1.1 必须牢记“安全第一”的生产观念,从思想上保持警惕。 1.2 进入施工现场,必须头戴安全帽,工作时穿上合适的工作服和安全鞋,不可戴手镯、戒指等其它装饰品,严禁在工作时玩耍、打逗、饮酒。 1.3 在井道脚手架上工作,上、下爬行时要注意站稳抓实,每层脚手架中间须搭一根钢管铺两层脚手片,除非已提供某些防护措施,当工作高度超过2米而有坠落危险时,必须戴上安全带,并紧系在牢固的物体上。当拆除脚手架时,必须把附在木板上的钉子除去或弄弯。1.4 在每个井道顶部挂两根生命线,用足够强度的支架固定。 1.5 在厅门未安装前,必须在预留洞处设置防护栏,其高度不低于1米,并且张贴醒目的危险标记。防护栏底部用约150mm的踢脚板固定。 1.6 应避免在井道内的不同楼层进行两项或多项工作。 1.7 工作区域及周围地区必须保持清洁,任何时间均应防止绊倒,或其他损伤,保持安全的环境。在留有预留孔的机房内,须用木板固定或重物覆盖预留孔,以防物体坠入井道。机房内承重吊钩须有用户单位出具的承重载荷保证书。 1.8 井道内要有足够的照明,严禁使用明火或者220V电源作照明,必须使用36V以下的电源作照明。 1.9 当使用易燃、易爆及有害液体时,必须要有足够的空气流通,并有保护措施和设置消防器材。在现场严禁吸烟和引入火种。如在密封场所,又无通风设施,则必须戴上许可的口罩,防止溶液接触到皮肤。切勿将氧气、氯气等和这些溶液混合,以免发生爆炸。 1.10 在使用电动工具时,必须保证有可靠而有效的接地,并配有漏电保护器,电动工具不得在潮湿或水中使用,切不可将电动工具当作其它用途使用。 1.11 气割设备应放置妥善地方,并有《禁止吸烟》标志、消防措施和灭火工具。氧气瓶和乙炔瓶存放距离不得小于7米,且远离火源至少10米。 1.12 当进行电焊或气割工作时,应提前与业主防火部门取得联系,申请动火证,操作者必须持有操作证方可动火,动火必须有监护人并配备灭火器。 1.13 当放在棕绳、钢丝绳、电缆时,人不可钻其中间。

电梯安装作业指导书[整理]

电梯安装作业指导书[整理] 电梯安装作业指导书 1 1. 安装过程安全注意事项: 1.1 必须牢记“安全第一”的生产观念,从思想上保持警惕。 1.2 进入施工现场,必须头戴安全帽,工作时穿上合适的工作服和安全鞋,不可戴手镯、戒 指等其它装饰品,严禁在工作时玩耍、打逗、饮酒。 1.3 在井道脚手架上工作,上、下爬行时要注意站稳抓实,每层脚手架中间须搭一根钢管铺两 层脚手片,除非已提供某些防护措施,当工作高度超过2米而有坠落危险时,必须戴上安 全带,并紧系在牢固的物体上。当拆除脚手架时,必须把附在木板上的钉子除去或弄弯。 1.4 在每个井道顶部挂两根生命线,用足够强度的支架固定。 1.5 在厅门未安装前,必须在预留洞处设置防护栏,其高度不低于 1米,并且张贴醒目的危 险标记。防护栏底部用约150mm的踢脚板固定。 1.6 应避免在井道内的不同楼层进行两项或多项工作。 1.7 工作区域及周围地区必须保持清洁,任何时间均应防止绊倒,或其他损伤,保持安全的 环境。在留有预留孔的机房内,须用木板固定或重物覆盖预留孔移动,使物体坠入井道。

机房内承重吊钩须有用户单位出具的承重载荷保证书。 1.8 井道内要有足够的照明,严禁使用明火或者220V电源作照明,必须使用36V以下的电源 作照明。 1.9 当使用易燃、易爆及有害液体时,必须要有足够的空气流通,并有保护措施和设置消防 器材。在现场严禁吸烟和引入火种。如在密封场所,也无通风设施,则必须戴上许可的口罩, 防止溶液接触到皮肤。切勿将氧气、氯气等和这些溶液混合,以免发生爆炸。 1.10 在使用电动工具时,必须保证有可靠而有效的接地,并配有漏电保护器,电动工具不得 在潮湿或水中使用,切不可将电动工具当作其它用途使用。 2. 气割设备应放置妥善地方,并有《禁止吸烟》标志、消防措施和灭火工具。氧气瓶和乙炔 瓶存放距离不得小于7米,且远离火源至少10米。 2.1 当进行电焊或气割工作时,应提前与业主防火部门取得联系,申请动火证,操作者必须 持有操作证方可动火,动火必须有监护人并配备灭火器。 2.2 防止溶液溅到衣服。 2.3 当放在棕绳、钢丝绳、电缆时,人不可钻其中间。 2.4 严禁在电缆、电线、导轨、补偿链上爬行或滑下。 2.5 在井道中不得使用明火照明。在轿顶工作时须格外小心,要注意周围情况,以防电梯突然 起动时发生坠落事故。

工程-05电梯系统运行管理作业指导书

电梯系统运行管理作业指导书 1.目的 规范和指引电梯设备维护标准及维护作业要求,为监督供方维护电梯设备工作提供依据,确保电梯设备完好、安全、运行正常。 2.适用范围 适用于电梯设备维护业务外包监督管理。 3.责任归属 3.1项目经理(即服务中心/管理处负责人)监督本项目电梯设备运行管理工作。 3.2工程主管(即设备管理负责人)负责监督电梯设备外包工作及电梯设备管理责任人的管理工作。 3.3维修技工(具体的设备责任人)定期对电梯外包单位进行监督、评估。 4.方法与过程控制 4.1 电梯设备维护标准 4.1.1 轿厢设备维护标准 4.1.1.1轿厢内张贴电梯有效年检合格证、安全乘梯须知。 4.1.1.2轿厢内照明良好,轿厢通风风机无异常噪音,按钮面板整洁,字迹清晰。 4.1.1.3紧急对讲话筒有使用提示标识,摘挂便利、通话声音清晰。监控探头确保画面能分辨乘客面部。 4.1.1.4轿厢平层误差在正负10mm以内。 4.1.1.5电梯运行、增速、减速平稳。从启动到平层皆无异常震动、冲击及异常声响。行驶过程中轿厢无明显晃动,箱门无晃动而产生的撞击声,电梯门开启闭合灵活,无卡、擦声音。 4.1.2 电梯机房设备维护标准 4.1.2.1机房内配置盘车专用工具一套。 4.1.2.2控制柜内的排风扇运行正常,柜内温升符合要求,线路整洁,电器表面无积尘现象;主回路接触器无打火碳化迹象。接地电阻小于4欧、动力线绝缘电阻大于0.5兆欧、控制线绝缘电阻大于0.25兆欧。各种开关、按钮、蜂鸣器、电铃、对讲、指示灯、照明工作正常,无缺损,接线端子压接牢固,导线编号清楚无误。 4.1.2.3曳引机电动机连接紧固,无晃动,无异常运行声音,电动机轴承温度应不高于80℃。 4.1.2.4减速器螺栓无松动、无锈蚀,运行时无不均匀的噪声或撞击声,减速器内润滑油清洁,无渗漏,油面在标准范围内。减速器的机件和轴承的温度应不高于75度,油温不高于85度。 4.1.2.5减速箱箱盖、窥视孔盖和轴承盖应与箱体连接紧密无漏油。蜗杆轴伸出端橡胶材料机油密封,润滑性渗油小于每滴/3—5分钟。 4.1.2.6制动系统工作可靠,无不正常的撞击声。曳引机转动时闸瓦制动带与制动轮之间无相磨擦现象。闸瓦与制动轮间隙小于0.7毫米,制动器线圈温升不超过该电梯使用

电梯安装施工作业指导书

目录

1.编制目的及适用范围2.工程概况和特点3.编制依据 4.施工组织 5.施工准备 6.施工步骤 7.质量控制 8.安全文明施工 9.附录 1.编制目的及适用范围

本作业指导书主要叙述重庆双槐电厂二期扩建工程锅炉房布置的临时施工电梯安装有关技术安全要求,以来指导作业人员正确施工,确保施工电梯安全使用。 此作业指导书仅适用于本工程#3炉临时施工电梯安装作业指导。 2.工程概况及特点 **************工程**炉施工电梯由上海宝达工程机械有限公司制造,其型号为:SCD200/200VA,是一种采用齿轮、齿条驱动方式、双笼有对重、有驾驶室的施工升降机,每只吊笼额定载重量为2000kg,其工作原理是利用齿轮和齿条啮合传动来驱动吊笼在导架上下运动。 本施工升降机安装工程共有八大部分组成:基础平台、地面防护围栏、导架与附墙架、吊笼、传动装置、对重系统、电缆导向装置、电气设备与控制系统。 基础平台由预埋底架、地脚和钢筋混泥土组成,其上承受升降机自重及负荷重,并对导架起固定作用。防护围栏由基础底架、门框、接长墙板、侧墙板、后墙板、缓冲弹簧、直拉门组成。导架由标准节拼装而成作为吊笼上下运行的导轨。标准节每节高为1508毫米,装有两根齿条。四根立柱管中心间距800×800毫米,标准节之间采用螺栓、螺母连接。导架顶部和底部装有限位挡板、挡块,与吊笼上的限位开关相碰时使吊笼自动停车,当上下限位开关发生故障,三相限位开关会切断所有电源。传动机构由电动机、联轴器、减速器、齿轮、压轮装置组成,安装在传动底板上。传动机构两齿轮与导架上的齿条啮合来使驱动吊笼运动。传动底板上还装有上、下限位开关、三相限位开关、防坠安全器,防坠安全器也有一齿轮与导架齿条啮合,当吊笼以正常速度的1.5倍下坠时靠离心力动作将吊笼停住。 **炉施工电梯布置在固定端K4轴~K5轴之间。施工升降机高度为87.464m,导架共分58个标准节,共设10个附墙架,7个通道。 本工程单台施工电梯安装实务工程量为23.77t,主要包括: 围栏重量: 1250Kg 吊笼重量: 1600×2Kg 对重重量: 1258×2Kg 附墙架、动力电缆,电缆导向装置、钢丝绳等重量: 5730Kg

电梯管理作业指导书

电梯管理作业指导书1. 目的 确保电梯技术性能处于良好状态,及时消除安全隐患保证设备安全运行。更好的为业主服务。 2. 适用范围 适用于管理处在管小区所有电梯的运行管理。 3. 工作职责 3.1电梯管理员(或机电值班工)负责电梯运行情况巡查和故障报修。 3.2中心控制室、保安当班人员负责监视电梯运行情况。 3.3工程部主管负责电梯的综合管理以及对上述工作的检查监督。 3.4管理处经理对上述工作进行检查考核。 4. 程序 4.1 管理人员 4.1.1 电梯管理员 电梯管理员应每日对电梯运行的基本状况进行巡视,并认真填写巡视记录,每周对电梯运行状况进行一次全面检查,发现问题及时处理或联络电梯维保单位进行处理并及时跟进维修结果,督促并检查电梯公司按照维保计划实施维修保养并对维修保养的质量进行监督。执行维保单据和维保资料的签字确认。 4.1.2每月月底召开维保会议,总结本月内电梯故障情况及电梯运行现状,根据以上资料,提出合理化建议有针对性的开展维保工作。并与每月做出维保质量评估提交项目。为项目主管做好合同续签,费用结算的前期工作。 每年应协助项目经理进行不低于2次的电梯应急演练,并做好书面记录备档,已备电梯年检时政府检查时使用。 最晚于电梯年检前一个月向上级政府主管机关提出报验审请,做好报验工作,配合督促电梯公司做好电梯自检、并签字确认其自检记录,做好各种年检资料的整理。 4.1.2 中心控制室 实施电梯24小时运行监控。通过闭路电视观察轿厢内状况,如发现乘客吸烟、打斗或损坏电梯部件用内线电话制止,并录像。如果发生电梯故障困人,先了解电并及时通知维修工或总值班。马上通知电梯公司,设法安慰被困人员外, 梯内乘客数量和身体状况,如有必要及时拨打救援电话。 4.1.3 工程部主管 负责指导和监督电梯的综合管理,包括电梯技术资料、档案收集、保管。同时对电梯维修工、电梯公司的员工进行工作指导和监督。 4.1.4 项目经理 对以上工作进行周检和月检、。审核电梯检修、保养质量记录,审定维修、保养合同的履行情况,续签维修、保养合同。 4.2 电梯使用管理 4.2.1装修期间,实施在轿厢装饰面板及控制按钮板上另加木质胶合板保护层的办法。装修期间临时设置电梯专职司机。协调货物运输,保护电梯成品不被破坏。 4.2.2 电梯日常运行不设司机,由乘客自行操作,实行24小时运行制度。 4.2.3 客梯承载小区业主(用户)为主;消防电梯装修期间承载上、下货货物为主,并作为消防备勤。 4.3电梯安全运行

电梯安装焊接作业指导书-参考模板

QA(三)01-2015 电(扶)梯作业指导书 编制:贾建军 审核:赵志东 批准:胡海军 呼和浩特市广泰隆楼宇设备有限责任公司 2015年12月15日

电梯安装焊接作业指导书 编制: 审核: 批准: 受控状态: 版次:第二版 呼和浩特市广泰隆楼宇设备有限责任公司 2015年12月15日

电梯安装焊接作业指导书 1目的 为了规范焊接作业行为,获得优质焊缝,同时使焊接后质量得到有效的检验和控制。 2范围 适用于电梯安装的焊接作业。 3职责 工程部负责焊接工艺评定、焊工培训及焊条的烘干和焊接作业的实施。 质量控制部负责按设计要求及本工艺的要求进行检验。 4焊接工艺评定 所有第一次焊接的材料,必须要有相应的焊接工艺评定。 5焊工培训取证 所有参加焊接工作的焊工必须取得相应的焊接资格证。 6焊接材料选择 焊接时,按焊接方法和母材的不同的焊接材料。附录1仅提供常用焊接材料。 6.1焊材储存及焊条烘干规范 6.1.1焊材储存要求见《焊接控制程序》。 6.1.2焊条烘干规范 焊条烘干规范以厂家的技术说明书为准;如果厂家未提供,按下表规范执行。

7焊接工艺方法见附录2 7.1.1焊接环境条件一般要求: A)环境温度不低于0℃; B)风速不大于8m/s; C)相对湿度不大于90%; D)无雨、无雪天气; 7.1.2焊接前准备 A)下料加工采用机械方法加工,也可以采用氧气-乙炔切割,但必须除净其表面的氧化皮,否则将影响焊接质量。 B)不锈钢加工采用机械方法; C)壁厚相同的材料组对时,应使内壁平齐,其错边不应超过壁厚的10%且不大于1mm; D)不同壁厚的材料组对时,当壁厚差大于1.5mm时应将厚度较大者打磨或缓形过渡,过渡区长度小于4倍厚度差; E)焊口组对前应用手工或机械方法清理其内外表面,在20mm范围内不得有油漆、毛刺、锈斑、氧化皮及其它对焊接有害的物质; F)如果采用手工电弧焊焊接不锈钢,两侧各100mm范围内应涂白垩粉或其它防粘污剂以防焊接飞溅沾污焊件; G)根部点固焊-即点焊,应与正式焊接的工艺要求相同,点焊的长度为10~15mm,高为2~4mm,且不超过壁厚的2/3; H)点焊的焊肉不得有裂纹及其它缺陷,点焊两端应磨成缓坡形; 7.1.3工艺要求 A)不得在焊件表面引弧,焊件表面不得有电弧擦伤等缺陷;

电梯困人操作作业指导书通用范本

内部编号:AN-QP-HT805 版本/ 修改状态:01 / 00 In A Group Or Social Organization, It Is Necessary T o Abide By The Rules Or Rules Of Action And Require Its Members To Abide By Them. Different Industries Have Their Own Specific Rules Of Action, So As To Achieve The Expected Goals According T o The Plan And Requirements. 编辑:__________________ 审核:__________________ 单位:__________________ 电梯困人操作作业指导书通用范本

电梯困人操作作业指导书通用范本 使用指引:本管理制度文件可用于团体或社会组织中,需共同遵守的办事规程或行动准则并要求其成员共同遵守,不同的行业不同的部门不同的岗位都有其具体的做事规则,目的是使各项工作按计划按要求达到预计目标。资料下载后可以进行自定义修改,可按照所需进行删减和使用。 1.目的 保证电梯故障困人操作过程的安全。 2.适用范围 适用于XX总部物业服务处。 3.方法和过程控制 3.1当电梯发生困人时,中心值班人员应及时通过电梯对讲与被困人员沟通,告诉对方我们正在实施援救;同时通知电梯技术人员实施救援。 3.2电梯技术人员接到通知后迅速到中心领取电梯钥匙,然后到三楼用厅门机械匙打开厅门,打开井道照明开关,弄清电梯轿厢的位

施工升降机安全操作规程标准版本

文件编号:RHD-QB-K5024 (操作规程范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 施工升降机安全操作规 程标准版本

施工升降机安全操作规程标准版本操作指导:该操作规程文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 1 一般规定 1 施工升降机司机必须经专门安全技术培训,考核合格后,持证上岗。严禁酒后作业。 2 司机必须熟悉所操作升降机的性能、构造、保养、维修知识,按规定及时填写机械履历书和规定的报表。 3 施工升降机周围5米范围内,不得堆放易燃、易爆物品及其他杂物,不得在此范围内,挖沟、坑、槽。升降机的地面进出口应设置防护棚。 4 吊笼维修时,如果拆下零部件后,吊笼的重量低于对重时,必须将吊笼临时固定在导轨架上。

5 严禁利用施工升降机的导轨架、横竖支撑牵拉缆绳、标语和其他与升降机无关的物品。 6 同一现场施工的塔式起重机或其他起重机械应距离施工升降机5米以上,并应有可靠的防撞措施。 7 施工升降机安装完毕后必须经有关人员检查验收合格方可投入使用。 2 安全操作 1 施工升降机每班首次运行时,必须空载及满载运行,吊笼提升到离地面1米左右停车,检查制动器灵敏性,然后继续上行楼层平台,检查安全防护门、上限位、前、后门限位,确认正常方可投入运行。 2 吊笼在载人、载物时必须使载荷均匀分布,严禁超载作业。

3 升降机运行至最上层和最下层时仍应操纵按钮,严禁以行程开关自动碰撞的方法停机。 4 施工升降机启动前必须先鸣笛示警,夜间操作应有足够照明。 5 两个吊笼的升降机,当一个吊笼在进行吊笼保养或检修时,另一个吊笼不得运行。 6 升降机运行中,司机不得做有妨碍升降机运行的动作,不得离开操作岗位,应随时观察升降机各部音响、温度、气味和外来障碍物等现象,发现反常应及时停机检查处理,故障未排除严禁运行。 7 施工升降机停止运行后应遵守以下规定: 1 升降机未切断总电源开关前,司机不得离开操作岗位; 2 作业后,将吊笼降到底层,各控制开关搬到零位,切断电源,锁好开关箱和升降机门;

电梯管理作业指导书

电梯管理作业指导书 1 目的 规范电梯处于良好运行状态,防止事故发生。 2 范围 适用于各项目部电梯管理。 3 职责: 3.1 工程技术部经理是电梯安全的具体负责人,负责电梯的年检工作,设备工程师负责各项维护和保养工作的技术指导; 3.2 维修主管负责电梯的维护和保养工作的协调。 4 方法和过程控制 4.1 机房盘车 4.1.1 在使用松闸扳手松开抱闸之前,必须先切断电梯电源开关。 4.1.2 确定电梯升降方向,并由两人以上配合操作。 4.2 轿顶检修 4.2.1 切断轿顶红色急停开关,把快慢车运行转换开关拨至慢车位置。 4.2.2 检修完毕退出厅门前,须把快慢车转换开关恢复至快车位置,并把急停开关复位。 4.2.3 当打开楼层厅进入电梯轿厢内或轿箱顶维修前须确认电梯停留位置。 4.3 坑底维修 4.3.1 打开底层厅门,打开坑底照明灯,把红色急停开关按到“停”

的位置。 4.3.2 检修完毕退出坑底前,把红色急停开关复位,关照明灯,关厅门。 4.4 清洁保养 4.4.1 电梯技术人员每周清洁机房、每月两次清洁厅门地坎。 4.4.2 电梯技术人员每月清洁各电梯轿顶及底坑各一次,做到无积尘。 4.5 巡视检查 4.5.1 每天检查控制柜和电机温度是否过高,空调器的制冷情况,电梯运行声音是否正常。 4.5.2 每月一次检查并收紧各接线端,检查安全装置。 4.5.3 每半个月对各安全装置进行清洁检查、调整。 4.5.4 每月检查选层器、限速器接线端接线和各有关控制点情况。 4.5.5 每月测试各装置安全回路的电器操作。 4.5.6 每季检查导靴、抱闸闸皮磨损情况,磨损严重的需更换。4.5.7 检查各钢丝绳张力是否平衡,或有无破损现象。 4.5.8 每年对导轨夹块螺丝进行检查加固,检查各缆绳及补偿链条损蚀情况。 4.5.9 每年12月份检查各机械安全装置、电气设备(包括外壳接地等)绝缘情况。 4.6 加油工作 4.6.1 每月检查各活动部件润滑情况,并作补油。

电梯保养维修作业指导书.doc

1. 目的 维持电梯的良好性能,保证电梯正常运行 2. 范围 适用于有电梯的管理处。 3. 定义 无 4. 职责 5. 方法及过程控制 5.1清洁保养 5.1.1电梯设备责任人每天巡检机房环境温度(机房温度不能超过40°C )、电机运行情况、厅门地坎、扶梯踏板、扶手和轿厢、轿厢门光控感应器、轿厢内招援对讲、轿厢通风、摄像监控镜头动作情况,发现异常及时处理。 5.1.2电梯设备责任人每周清洁电梯轿顶、底坑和机房各一次,做到无积尘、无油 污。 5.2检查工作 5.2.1每周检杳轿厢门光控感应器、安全触板开关是否灵活,听接触器衔铁动作时声音是否异常、变频器(或大功率模块)里冷去卩风机工作是否正常。 5.2.2每半个月对各安全装置进行清洁检查、调整;重点检查厅、轿门门锁电气和 机械部分、轿厢门刀与厅门踏板距离是否在5-10mm之间。 5.2.3每月检查电磁制动器的间隙、制动器铁芯是否灵活、选层器、限速器接线端、接线和各有关控制点情况及导轨油杯里的油质,检杳对重装置和补偿链;液压式缓冲器缓冲越层标准为150-400mm弹簧缓冲器缓冲越层标准为200-350mm

需更换。 525每季检查并紧固轿顶锥套头、锁钉,清洁安全钳嘴的杂物、检查安全钳楔块距导轨的间隙是否在2-3mm之间。 5.2.6检查各钢丝绳张力是否平衡、平层标识是否完好,或有无破损现象。 527每年12月份对导轨夹块螺丝进行检查紧固,检查各缆绳及补偿链条损蚀情况,检查扶梯各踏板固定螺丝、主链条、齿轮螺丝的松紧程度,并紧固或更换。 528每年12月份检查各机械安全装置、电气设备(包括外壳接地等)绝缘情况,检查控制柜所有接触器、继电器的触头。 529日常检查时应依据以下标准: 529.1层门地坎与轿门地坎的高度差为0—5MM 529.2制动器间隙不超过0.7MM,制动时接触面积应达到80% 5.2.9.3减速箱油温不超过85度,轴承稳升不得超过60度 5.2.9.4钢丝绳出现断股或磨损超过10%寸应予以报废 5.2.9.5控制柜内接触器、继电器触头如有灼迹、拉毛等现象要更换或修复 5.2.9.6电梯动力回路绝缘电阻不小于0.5兆欧 5.2.9.7两主导轨垂直度偏差不超过2MM 5.3加油工作 5.3.1每月检查各活动部件润滑情况。 5.3.2每月检查选层器钢带及限速器润滑情况。 5.3.3每季检查曳引机、底坑缓冲器油位及油质情况。 5.3.4每年十二月份检查各活动部件进行换油润滑情况。 5.4做好对电梯服务供方保养维护工作的监督、检查、管理工作,确保电梯得到及时合理的检修保养。参见《电梯维保监控管理作业指导书》。 5.6每天巡视客梯、扶梯的运行情况,如有异常需立刻停止使用并查出原因。 5.7每天巡视检查扶梯各层踏板是否有断齿现象,如有须马上停梯并汇报工程部负责人处理。 5.8发生故障时,须立刻汇报工程部负责人,在能力范围内无法解决的,必须汇报管理处经理处理,并保护好现场。

电梯管理作业指导书

事务文书:________ 电梯管理作业指导书 单位:______________________ 部门:______________________ 日期:______年_____月_____日 第1 页共12 页

电梯管理作业指导书 服务中心配备电梯管理人员,落实每台电梯的责任人;配置必备的专业救助工具及24小时不间断的通讯设备。 在电梯轿厢内、外张贴宣传品和标明注意事项等方式,宣传电梯安全使用和应对紧急情况的常识。 在电梯维保合同到期前,从公司合格供方名录中选择电梯保养公司,签订电梯维修保养合同,(或按集团、公司的规定执行)在合同中须明确电梯维修保养单位为电梯应急处置责任方。 由电梯维修保养单位编制电梯设备保养计划,交项目维修组保存;按委托保养合同约定(或依据当地规定执行)定期对每台电梯保养。 电梯保养单位按计划对电梯进行保养,并做好相关记录;维修主管(电梯管理员)对保养情况验收并在电梯保养记录上签字确认。为了避免影响业主使用,每次电梯保养时间需选在凌晨0点到5点进行。 每年每台电梯、电梯限速器通过技术质量监督机构年检,取得合格检测报告并存档。(或依据当地规定执行) 电梯管理员每周一次对电梯的主要部位巡视一次,把检查情况记录在巡视记录簿上。巡视时,电梯管理人员对电梯的运行、乘感、平层度、照明、层楼显示及内外选层等项目进行检查,并做相应记录。发现异常情况及时报修。 外来人员进入电梯机房,必须经过服务中心经理同意,由电梯管理人员陪同方可入内,并作登记。 电梯发生故障,电梯保养单位接到报修,电梯修理工必须在合同约定时间内(或依据当地规定执行)赶至现场进行修理,并做记录;中、 第 2 页共 12 页

塔吊及施工电梯安装作业指导书

施 工 电 梯 安 装 作 业 指 导 书 1?适用范围 本作业指导书适用于本公司所实施的建筑工程中的塔吊、施工电梯安装作业。

2.作业准备 2.1塔吊安装准备 2.1.1施工现场准备 (1)根据施工方案及施工组织设计确定砼基础的铺设位置,严格按塔吊型号砼基础图的要求进行基础设置。 (2)为满足塔机安装及正常使用,配备符合安全要求的专用配电箱,并距塔机中心不大于3m (3)清理进场道路,清理回填并夯实塔机基础周边范围内的场地,以便于进场塔机部件的摆放和选择汽车吊的就位点。 2.1.2施工技术准备 (1)根据施工组织设计及工程建筑物的特点选用满足使用要求的塔吊型号, 并编制塔吊安装专项施工方案(由有资质的塔吊安装单位进行编制及安装),塔 吊安装技术人员必须提前进行现场实地勘测,仔细地考虑在安装中可能碰到的问题,制定切实可行的施工方案,对疑难问题及时同相关定位沟通,共同商讨解决对策,确保安装顺利安全的进行。 (2)做好安装前塔机的检查、维护。 (3)做好保养、检查,清理安装部件,做好装运准备。 (4)做好以下技术资料的准备: 1)安装说明书; 2)场地平面图; 3)基础验收记录; 4)塔机零部件安装验收表; 5)安装作业安全技术交底。 2.1.3塔吊安装施工人员准备(安装前应做详细报审)

注:安装前应对安装作业人员进行详细报审,安装人员根据实际情况进行调整。 2.1.4工具准备 根据塔吊安装专项方案进行安装工具的配备。 2.1.5起重机械准备 根据塔吊安装专项施工方案选择合适的起重机械配合塔吊安装作业。 2.2施工电梯的安装准备 2.2.1施工技术准备 根据工程特点及现场实际情况选择合适的施工电梯,并由有资质的安装单位进行安装专项方案的编制及安装。 2.2.2施工现场准备 (1)进出现场道路坚实平整,能满足施工电梯安装进出场的使用要求。 (2)主体结构施工达到安装施工电梯的要求。 (3)施工电梯基础已按方案要求施工。 2.2.3主要施工人员准备 注:施工人员可根据现场实际情况进行调整,安装前应对作业人员进行详细报验。

施工电梯安全操作规程

施工升降机安全操作规程 一、电梯操作人员必须遵守安全操作规程,并持特种作业证上岗。 二、作业前应重点做好例行保养并检查。作业成绩前应重点检查: 1、启动前依次检查:接零接地线、电缆线、电缆线导向架、缓冲弹簧应完好无损。地线无松动,电缆完好无损,无障碍,机件无漏电,安全装置、电气仪表灵敏有效。 2、电梯标准节、吊笼(梯笼)整体结构表面应无变形、锈蚀;标准节连接螺栓无松动及缺少螺栓情况。 3、动力部分应平衡无异声,齿轮箱无漏油现象。 4、各部结构应无变形,连接螺栓无松动,节点无开(脱)焊现象,钢丝绳固定和润滑良好,运行范围内无障碍,装配准确,附墙牢固符合设计要求。卸料平台(通道口)平整,安全门齐全,两侧边防护严密良好。 5、各部位钢丝绳无断丝、磨损断丝现象,夹具、索具紧固齐全符合要求。 6、齿轮、齿条、导轨、导向滚轮及各润滑点保持润滑良好。 7、安全限速器的使用必须在有效期内,超过标志上日期要及时更换(无标志应有记录备案)。安全限速器每隔三个月做一次吊笼坠落试验,检查该安全装置的可靠性(试验时应由专业人员操作)。电梯制动器调节松紧要适度,过松吊笼载重停车时会产生滑移,过紧会加快制动片磨损。

8、电梯上下运行行程内无障碍物,超高限位灵敏可靠。吊笼四周围护的钢丝网上,不准用板围起来挡风,特别在冬天。采用板挡风,会增加桥厢摇晃,对电梯不利。 三、每班运行前,必须进行空车升降试验,测定各传动机构和制动器灵敏可靠,首次载重运行时,必须从最低层上开,严禁自上而下开。当吊笼(轿厢)升离地面1m左右时要停车试验制动器的可靠性,如发现不正常,经修复后方可运行。 四、控制器(开关)手柄应在零位。电源接通后,检查电压是否正常;机件无漏电现象;电器仪表有效,指示标准;然后空车升降试运行,试验各限位装置、轿厢门、围护门等处电器联锁限位良好可靠;测定传动机构制动器的效能。确认无误、无损、无异常后再运行作业。 五、作业中操作技术和安全注意事项: 1、合上地面电源单独的电源开关,关门,合上吊笼内的三相开关,然后揿按欲去方向的按钮,电梯起动(操纵杆式应把操纵杆推向欲去的方向位置并保持在这一位置上)。按钮式裁判按“零”号位电梯停车(操纵杆式手一松自动停车),在顶部和底部电梯停靠站时不准有限位撞板来自动停车。 2、对于变速电梯,电梯停靠前要把开关转到低速档后再停车。 3、电梯在每班首次运行时,必须从最低层上开,严禁自上而下。当吊笼升离地面1~2米时,要停车试验制动器性能。如发现不正常,及时修复后方准使用。 4、轿厢内乘人、装物时,载荷要均匀分布,防止偏重;严禁超

作业指导书/载货电梯操作工安全规程标准范本

操作规程编号:LX-FS-A90135 作业指导书/载货电梯操作工安全 规程标准范本 In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall Behavior Can Reach The Specified Standards 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

作业指导书/载货电梯操作工安全 规程标准范本 使用说明:本操作规程资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 载货电梯操作工安全规程 1.使用前进行润滑并检查电气刹车、安全装置及钢丝绳是否良好。 2.电梯不得超载使用。所载重物安放应均衡,载货重心不要太偏心。 3.上下时不得乘人,电梯在上面时,任何人员不得进入底层。 4.货物装好后、应关门起动,与对方联络信号系统失灵时,不准使用电梯。 5.载货电梯应指定专人操作及管理,使用后

将电源断开。 6.检修或停用时应将电梯落到底层。 7.所没避雷针和接地线要定期检验和检查。 请在该处输入组织/单位名称 Please Enter The Name Of Organization / Organization Here

相关主题
文本预览
相关文档 最新文档
