当前位置:文档之家› 材料进场管理方案措施

材料进场管理方案措施

材料进场管理方案措施
材料进场管理方案措施

材料进场管理方案措施

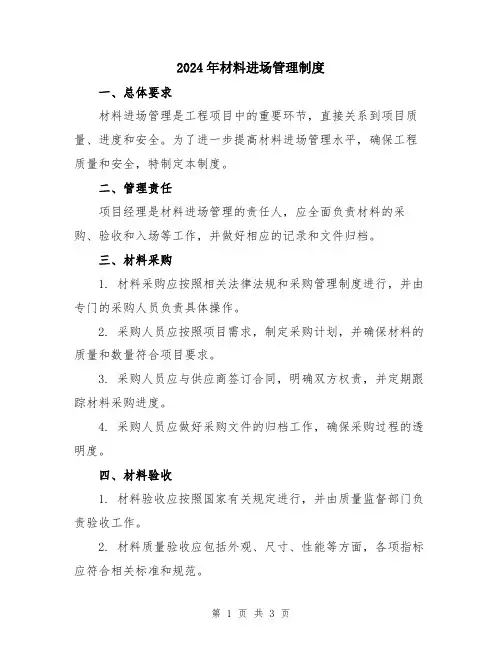

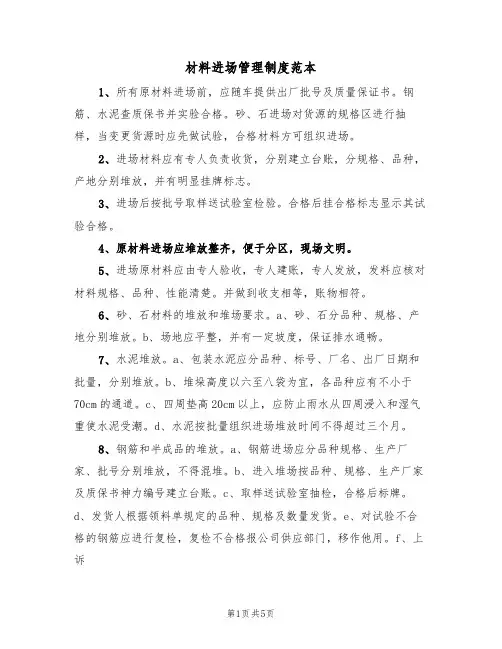

工程主要材料投入计划及材料质量控制的主要措施

3.3.1HDPE管道、钢管、钢筋混凝土管、钢材及其他材料等主要施工用材,本投标人均将严格按建设工程合同的要求使用招标方及监理工程师认可合格的材料,其他材料及地材以就近采购为主。工程所需的材料由项目经理部下设的材料部门统一按计划进行采购,根据施工进度计划安排进行材料供应和储备。

3.3.2所有用于本工程的材料必须是符合国家规范或行业标准的合格产品,必须有生产厂家的材质证明(包括厂名、品种、出厂日期、出厂编号、检验数据)和出厂证明。材料在进场后、使用前必须进行复检,有条件的在进场前就进行抽检,确保用于本工程所有材料都是合格产品。

3.3.3工程质量的优劣,原材料、成品料的质量是关键。为争取整个工程达到优良,在保证材料合格率方面采取如下措施:

(1)坚决按本工程的设计及业主指定的技术规范要求中规定的参数执行。

(2)材料采购和进库必须按照采购和进库程序文件的要求执行,工程中使用的各种材料均应有出厂合格证和质量保证书,不合格材料坚决不使用。

(3)材料进人工人地仓库前必须执行材料检验和试验程序,并按规定程序报验,抽样试验合格方可入库。入库材料按各种不同的材料、规格、品种进行标识,分区分片堆放。确保不受潮、不锈蚀、不变质,

否则退回或不使用。出厂合格证及试验合格格证等均由质安科资料员保管。

(4)工程材料,出库(厂)前按规定进行有关的质量检测,合格后才可使用。

3.3.4工程材料检验制度项目部设工地检验室,配齐所需仪器和人员,开工前作材料的鉴定检验和配合比试验,填发施工配料单。建立材料检验、质量检验及工序间交接验收等项制度,各种实验、检验应做到记录齐全,数据真实可靠,测试手段先进。会同工地负责人制作检查试件,按规定日期试验,施工中检验室要派专人值班,负责质量控制。对运到工地的主要工程材料,协助工地作好质量验收、分堆保管及使用,掌握砂石、水泥、外加剂及钢材等库存数量和质量情况。及时做好试验原始资料的整理、保管和报表工作。

二次搬运方案

1.3.工期概况2#、3#管道,环海东路至终点段2017年5月15日前完成管道安装,其它2017年4月30日前完成管道安装,确保5月30日通水目标。

2.二次转运现场实际情况 2.1、2#、3#管道走向穿越菜地、农田、公路、河流、沼泽地等,二条管线入海口段及2#管道SE006~SE007段,自然地面高程接近洱海水平面高程,长期经海水浸泡已经形成沼泽地。

2.2 、沿管道走向施工范围内基本无可利用的施工通道,需要沿管线全长修筑临时施工运输通道。

2.3、本区段地质条件复杂,现场土质实际情况不明,根据目前挖探坑观察后发现,现场土质较差,水位较高,开挖管沟过程中难度较大,为了保证管沟开挖过程中不出现塌方及管沟内施工人员的安全,需在管沟两边做拉森钢板桩支护。

2.4.本工程90%以上的施工面在农田内,且工程量较大,春耕时节为2017年5月5日左右,为了保证农民春耕,该工程需在春耕之前完工,并恢复田埂,工期只有45天,为了保证按期完工,必须加大资源投入启动赶工及交叉作业施工计划。

2.5、沿管管道施工范围周边计划设置5个材料堆场。因征地的范围影响,每个材料堆场计划面积为40m2。详见材料堆场平面图。

3.二次倒运施工总体部署转运线路总体部署:本项目2#、3#管道安装,

划分为五个施工段,第一施工段:SE001-SE003,平均搬运距离为360米;第二施工段:SE003-SE004,平均搬运距离为294.5米;第三施工段:SE004-SE006,平均搬运距离为691M;第四施工段:SE006-SE007,平均搬运距离为264米;第五施工段:SE004(SS001)-SS003,平均搬运距离为288米。五个施工段同时施工,材料转运根据施工进度进行,必须配置满足施工进度要求的转运劳动力和机械。第一施工段道路狭窄,在SE001点设置材料堆场。第二施工段在SE003位置设置一个大型的材料堆场,各种材料均可运至这里。第三施工段,SE005、SE006位置由于仅有较窄的乡村道路该位置不考虑大型材料运至施工现场,只考虑小型材料到达。第四段位于环海路各种材料均可运至该位置,在SE006周边要进行材料二次倒运。第五段位于环海路上各种材料均可运达,但在SS000~SE002远离环海路位置需要二次倒运。

4.主要存在的二次倒运情况

5. 4.1、尽管我单位施工现场施工全线铺设施工便道,但由于其下淤泥层较厚,路基层标准断面也只有900MM。综合平衡考虑,对于SE005、SE006及SE001、SE002全段,SE004周边的大综材料主要采用二次搬运的施工方法运至施工地点。

4.2、需要二次倒运的主要材料有直径1000mm的PE管、各种筏门、法兰、模板、钢筋、混凝土、钢板桩等。

4.3、二次倒运机械的选择二次倒运主要机械为ZL50装载机、25T 汽车吊、小型农用车、管道拖排架。4.4、二次倒运要配备的人工配

备技术工人二人、普工10人、管理人员二人、安全员二人。4.5.二次倒运计划时间二次倒运的时间段为第一施工段:SE001-SE003管道安装及模板安装、混凝土浇筑阶段;第二段的施工点SE004周边:管道安装及模板安装、混凝土浇筑阶段;第三施工段:SE004-SE006,在管道安装及模板安装、混凝土浇筑阶段;第四施工段:SE006-SE007,在SE006周边在管道安装及模板安装、混凝土浇筑阶段;第五施工段:SE004(SS001)-SS003,在远离环海路位置,在管道安装及模板安装、混凝土浇筑阶段。搬运共需耗时约15天,具体以实际介入时间确定。 5.二次倒运的主要操作方法 5.1.管材搬运 5.1.1.在进行土方开挖之前先进行施工便道修筑,在便道施工完成之后才进行管材搬运; 5.1.2.管材堆放于计划的五个材料堆场,然后用25吨汽车吊将直径1M的PE管搁放于管道拖排架上,用转载机进行托运至施工点。5.1.3.管道经装载机托运至施工点之后稳妥放置指定位置。5.1.4.重复以上步骤完成整个施工片区的管道安装前的二次倒运工作。5.2.阀门倒运阀门用小型农用车从材料堆场运输至安装地点。5.3.模板、钢筋及混凝土模板、钢筋及混凝土用农用车进行材料的二次倒运工作,含拆出的模板二次搬回。 5.4.钢板桩的转运钢板桩的二次搬运由拖板车运输至指定位置,钢板桩还包括拆除退场工作。5.5、其他材料转运其他转运的材料有工字钢、枕木、焊接材料、钢板等,使用农用机及拖板车从堆放场转运至施工地点。大理州三库连通洱海应急补水工程-----------------------------二次倒运专项施工方案5 6.二次倒运投入计划表拟使用的主要机械、工具计划表序号物资名

称规格型号单位数量时间备注1.布吊带10T套50施工全过程2.绑扎带2T副25施工全过程3.钢绳10吨副12施工全过程4.绳扣10吨副50施工全过程5.装载机台班20施工全过程 6.农用车ZH1130台班43施工全过程7.汽车吊25吨台班35施工全过程8.拖排架2个/套2套施工全过程9.拖板车9m台班20施工全过程拟投入的人员计划表序号工种数量时间备注1管理员2施工全过程2安全员2施工全过程3技术员2施工全过程4装载机驾驶员2施工全过程5起重工2施工全过程6普工10施工全过程7汽车驾驶员4施工全过程7.二次倒运的安全管理7.1.二次倒运进行正式搬运的时候先用装载机行走3遍,确保临时无大的塌陷。7.2.二次搬运过程中管理人员全程跟随;7.3.管材及钢板桩二次搬运的全程不得有人员作业,以防陷轮而出现意外。7.4.管道及钢板桩的二次搬运只能在白天进行作业,严禁晚上加班施工。

Welcome To Download !!!

欢迎您的下载,资料仅供参考!

相关主题
文本预览
相关文档 最新文档
