饰面砖粘贴工程

(一)工艺流程

清理基层→抄平放线→设标志(打灰饼)→基层抹灰→面砖检验、排砖、做样板→样板件粘结强度检测→孔洞整砖套割→结合层(刷水泥浆或涂刷界面处理剂)→饰面砖粘贴→养护(保护成品)→饰面砖缝填嵌。

(二)施工方法

饰面砖粘贴排列方式主要有“对缝排列”和“错缝排列”两种。内墙饰面砖粘贴工程主要采用传统直接抹浆(水泥砂浆、水泥浆等)粘贴法、胶粘法(胶粘剂、多功能建筑胶粉等)。外墙饰面砖粘贴工程采用满粘法施工,一般采用传统直接抹浆(水泥砂浆、水泥浆等)粘贴。

1.饰面砖样板件的粘结强度检测

外墙饰面砖粘贴前和施工过程中,均应在相同基层上做样板件,并对样板件的饰面砖粘结强度进行检验,其检验方法和结果判定应符合《建筑工程饰面砖粘结强度检验标准》(JGJ 110)的规定。其中,在建筑物外墙上镶贴的同类饰面砖,其粘结强度同时符合以下两项指标时可定为合格:

(1)每组试样平均粘结强度不应小于0.40MPa;

(2)每组可有一个试样的粘结强度小于0.40MPa,但不应小于0.30MPa。

当两项指标均不符合要求时,其粘结强度应定为不合格。

2.墙、柱面砖粘贴

(1)墙、柱面砖粘贴前应进行挑选,并应浸水2h以上,晾干表面水分。

(2)粘贴前应进行放线定位和排砖,非整砖应排放在次要部位或阴角处。每面墙不宜有两列(行)以上非整砖,非整砖宽度不宜小于整砖的1/3。

(3)粘贴前应确定水平及竖向标志,垫好底尺,挂线粘贴。墙面砖表面应平整、接缝应平直、缝宽应均匀一致。阴角砖应压向正确,阳角线宜做成45°角对接。在墙、柱面突出物处,应整砖套割吻合,不得用非整砖拼凑粘贴。

(4)结合层砂浆宜采用1∶2水泥砂浆,砂浆厚度宜为6~10mm。水泥砂浆应满铺在墙面砖背面,一面墙、柱不宜一次粘贴到顶,以防塌落。

施工方案-饰面砖粘贴工程施工方案修改后

一、工程概况 本工程为潍坊赋海仁居小区二期工程,地下室二层,地上部分为14层、16层和18层。该工程地点位于潍坊市高新技术产业开发区,东临金马路;南接福寿东街;西临广场东街;北接创新街。 根据图纸设计及相关变更要求,1~17层及18、19层楼梯间、机房部位外墙粘贴饰面砖。 二、施工准备 (一)技术准备 1、施工前认真按照图纸尺寸核对结构施工的实际情况。 2、对施工人员进行详细的技术交底,应强调技术及安全措施、质量要求和成品保护,架子拆除时不得碰撞已完的成品等。 3、面砖铺贴前应先进行挑选、颜色搭配,浸水阴干后方可使用。 4、铺贴前应进行放线定位和排砖,非整砖应排放在次要部位或墙的阴角处。每面墙不能有两排非整砖,非整砖宽度不能小于整砖的1/3。 5、大面积施工前应先做样板,经质检人员检验评定合格后,还需经过建设、设计、监理单位共同认定。 (二)材料准备 1、饰面砖 本工程采用45*195外墙面砖,砖缝6mm 2、粘结材料 水泥、砂、面砖胶粘剂、嵌缝剂、界面剂等。 (三)主要机具 砂浆搅拌机、切割机、钻、手推车、秤、锹、铲、桶、灰板、抹子、铁簸箕、软管、喷壶、合金钢扁錾子、操作支架、尺、木垫板、托线板、

平尺板、刮杠、线坠、粉线包、小白线、开刀、钳、锤、细钢丝刷、笤帚、擦布或棉丝、红铅笔、刷子、电钻等。 (四)作业条件 1、办理好结构验收,将不平整的保温板处理平整,破损部位修补完整。 2、墙面隐蔽、室外应完成空调出水管。 3、在每面墙门窗洞口、凸窗等处垂线打点做灰饼,同时注意沿子、 窗台、雨篷等突出部位的流水坡度。 4、脚手架采用结构施工用脚手架时必须需重新组织验收,其横竖杆 等应离开墙面和门窗口角150~200mm。 5、现场具备垂直运输设备。 6、雨天严禁施工。日平均气温低于50C,最低温度低于00C时停止 外墙面砖的粘贴施工。 7、施工前必须根据施工情况进行预排砖,通过审核后根据预排砖进 行施工。 三、材料质量控制 (一)饰面砖 应表面平整、边缘整齐;棱角不得损坏,并应有生产厂家的出厂检 验报告及产品合格证。进场后应按规定项目进行复检。 外观要求:表面应平整光滑,几何尺寸规矩,平边应平直;不得缺棱 掉胶;质地坚固,同颜色砖色泽一致,不得有暗痕和裂纹;严格按照业主 要求的1:2:2的颜色比例配砖。 (二)饰面砖胶粘剂 1、粘贴用水泥采用PO32.5水泥,水泥的凝结时间、安定性和抗压

内墙饰面砖粘贴工程

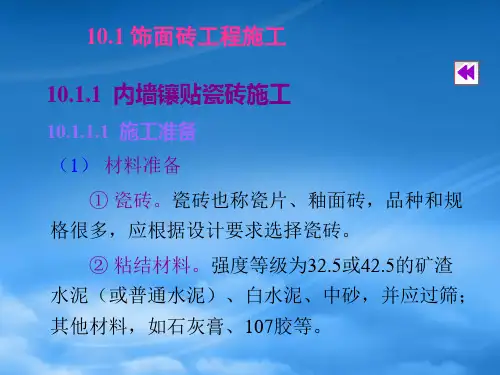

内墙饰面砖粘贴工程 内墙饰面砖粘贴工程 本章适用于工业与民用建筑工程室内墙面粘贴饰面砖(釉面砖、陶瓷锦砖)工程。 14.1 材料要求: 1. 水泥:一般采用强度等级为3 2.5或42.5普通硅酸盐水泥和矿渣硅酸盐水泥。水泥应有出厂合格证书及性能检测报告。 水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录。 水泥进场后应对其凝结时间、安定性和抗压强度进行复验。 当水泥出厂超过3个月时应按试验结果使用。 2.砂子:中砂,粒径为0.35~0.5mm,含泥量不大于3%,颗粒坚硬、干净,无有机杂质,用前过筛,其他应符合规范的质量标准。 3.饰面砖:饰面砖品种、规格、尺寸、色泽、图案应符合设计规定。其质量和性能均应符合国家现行产品标准的规定。 4.生石灰粉:磨细生石灰粉,其细度应通过4900孔/cm2筛子,用前应用水浸泡,其时间不少于3d。如使用石灰膏,应用块状生石灰淋制,必须用孔径3mmx3mm的筛网过滤,并储存在沉淀池中,熟化时间,常温下不少于15d,石灰膏内不得有未熟化的颗粒和其他物质。 5.粉煤灰:细度过0.08mm筛,筛余量不大于5%。 6.界面剂胶和矿物颜料:按设计要求配比,其质量应符合规范标准。 二、主要机具: 主要施工机具:砂浆搅拌机、瓷砖切割机、手电钻、铁板、铁皮抹子、木抹子、托灰板、木刮尺、方尺、铁制水平尺、小铁锤、木锤、錾子、垫板、小白线、开刀、墨斗、小线坠、小灰铲、盒尺、钉子、红铅笔、工具袋等。 三、作业条件: 1.墙面抹灰及有防水要求墙面的防水层、保护层施工完成并验收合格后,方可进行粘贴饰面砖施工。 2.室内应搭设双排架子或钉高马凳,脚手架距墙间隙应满足安全规范的要求,同时宜留出施工操作空间。架子的步高和马凳高、长度要符合施工要求和安全操作规程。 3.安装好门窗框扇,隐蔽部位的防腐、填嵌应处理好,并用1:3水泥砂浆将门窗框、洞口缝隙塞严实,铝合金、塑料门窗、不锈钢门等框边缝所用嵌塞材料及密封材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。 4.脸盆架、镜卡、管卡、水箱、煤气设备安装等预埋件应提前安装好、位置正确。 5.按饰面砖的尺寸、颜色进行选砖,并分类存放备用。 6.统一弹出墙面上水平线,大面积施工前应先放大样,并做出样板墙并经有关部门共同确认后,方可组织大面积施工。并向施工操作人员做好技术交底工作。 7.安装系统管、线、盒等安装完并验收。 8.饰面砖粘贴完成后,常温下应养护3d。在养护期应防止墙面受到震动、撞击、水冲及表面污染。 四、操作工艺: (一)工艺流程:

工程样板报验申请使用表.doc

工程样板报验申请表

屋面工程样板报验申请表 工程名称:江山帝景G16#栋编号:致: 珠海巨业建设监理有限公司(监理单位): 1 、我单位已完成了G16#栋屋面工程膨胀珍珠岩颗粒、绝热用挤塑苯乙烯泡沫 塑料板施工样板工作,现报上该工程报验申请表,请予以审查和验收。 附件: 1、隐蔽工程验收记录 2、屋面保温层检验批质量质量验收记录 3、施工照片 项目经理: 施工单位(章) 年月日监理单位意见: 总 / 专业监理工程师: 监理项目部(章) 年月日

建设单位意见: 总 /专业工程师: 建设单位(章) 年月日 工程样板报验申请表 工程名称:江山帝景G4#栋编号:致: 珠海巨业建设监理有限公司(监理单位): 2 、我单位已完成了G4#栋三楼B1、B2户型给、排水安装施工样板工作,现 报上该工程报验申请表,请予以审查和验收。 附件: 1、隐蔽工程验收记录 2、室内给水、排水管道及配件安装工程检验批质量质量验收记录 3、施工照片 项目经理: 施工单位(章) 年月日监理单位意见: 总 / 专业监理工程师: 监理项目部(章)

年月日 建设单位意见: 总 /专业工程师: 建设单位(章) 年月日 工程样板报验申请表 工程名称:江山帝景G16#栋编号:致: 珠海巨业建设监理有限公司(监理单位): 我单位已完成了 G16#栋 J3 户型十一楼室内找平施工样板工作,现报上该工程报验申请表,请予以审查和验收。 附件: 1、找平层检验批质量质量验收记录 2、施工照片 项目经理: 施工单位(章) 年月日

监理单位意见: 总 / 专业监理工程师: 监理项目部(章) 年月日建设单位意见: 总 /专业工程师: 建设单位(章) 年月日 工程样板报验申请表 工程名称:江山帝景G16#栋编号:致: 珠海巨业建设监理有限公司(监理单位): 我单位已完成了 G16#栋 J3 反户型十一楼卫生间防水施工样板工作,现报上该工程报验申请表,请予以审查和验收。 附件: 1、涂膜防水层检验批质量验收记录表 2、施工照片 项目经理: 施工单位(章)

外墙饰面砖粘贴工程施工工艺标准

外墙饰面砖粘贴工程施工工艺标准 适用范围 本标准适用于建筑工程高度不大于100米、抗震设防烈度不大于8度、采用满粘法施工的外墙饰面砖粘贴工程。 引用标准 建筑工程施工质量验收统一标准(GB50300—2001) 建筑装饰装修工程质量验收规范(GB50210—2001) 外墙饰面砖工程施工及验收规程(JGJ126—2000) 建筑工程饰面砖粘结强度检验标准(JGJ110—97) 普通混凝土用砂质量标准及检验方法(JGJ52) 干压陶瓷砖(GB/T4100—1999) 瓷质砖(JC/T665—1997) 术语 饰面砖——用于保护和装饰建筑物墙面的陶瓷面砖和玻璃面砖。其中最常用的为陶瓷面砖,主要包括各种釉面内墙砖、外墙面砖等。 满粘法——饰面砖的贴面与基层之间用水泥砂浆或其它粘合剂完全粘合不留缝隙的粘贴方法。 结合层——由聚合物水泥砂浆或其它界面处理剂构成的用于提高界面间粘结力的材料层。 材料要求 水泥:综合考虑技术经济指标,饰面砖粘贴应采用强度等级为32.5MPa或等级更高的矿渣硅酸盐水泥或普通硅酸盐水泥,如设计有要求则按照设计要求执行。外墙勾缝一般采用与粘结层相同的水泥。水泥出厂证明及检验报告要齐全,复试合格。勾缝用水泥应使用同一牌号、强度等级、同一批生产的产品,一次进够,分库存放。 砂:基层处理及外墙饰面砖粘贴应采用粗砂或中砂,勾缝砂浆应采用细砂,试验报告各项指标要符合《普通混凝土用砂质量标准及检验方法》JGJ52要求,使用前过筛,含泥量不得大于3%。勾缝用砂应使用同一批进场的砂子,一次备足,单独存放。 粘结剂:如采用专用胶粘剂粘贴饰面砖,应符合《陶瓷墙地砖胶粘剂》JC/547的要求。且按照《建筑工程饰面砖粘结强度检验标准》JGJ110的规定,外墙饰面砖粘结强度不应小于0.6MPa。外墙饰面砖不得采用有机物作为主要粘结材料。 饰面砖:陶瓷饰面砖按表面质量和变形程度可分为优等品,一等品和合格品,不同种类的饰面砖其理化性能和技术质量标准也各不相同。瓷质外墙砖要求无釉瓷质砖吸水率平均值不大于0.5%,单个值不大于0.6%,有釉瓷质砖吸水率平均值不大于1%,单个值不大于1.2%。寒冷地区如北京地区要在允许范围内尽量选用吸水率较小的产品。因此在采购外墙饰面砖时,要严格按照设计和业主的要求及饰面砖产品行业标准的规定,确定饰面砖的种类、规格和级别。进货时按照排砖图准确计算饰面砖使用量和损耗量,要求厂家同批生产,并一次进够,妥善存放。 勾缝用矿物颜料:同种颜色的矿粉,应采用同一厂家同一产地同批生产的产品,一次性购进。 施工准备 作业条件 外墙施工脚手架或施工吊篮已搭设完毕,经安全部门验收,符合使用要求和安全规定;

饰面砖粘贴工程.

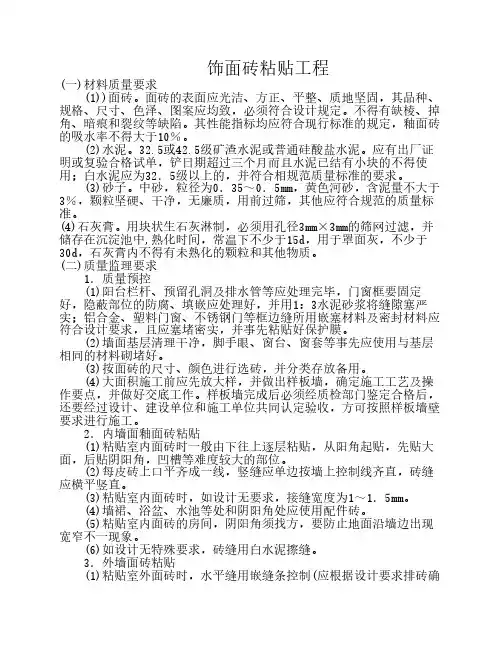

饰面砖粘贴工程 (一)工艺流程 清理基层→抄平放线→设标志(打灰饼)→基层抹灰→面砖检验、排砖、做样板→样板件粘结强度检测→孔洞整砖套割→结合层(刷水泥浆或涂刷界面处理剂)→饰面砖粘贴→养护(保护成品)→饰面砖缝填嵌。 (二)施工方法 饰面砖粘贴排列方式主要有“对缝排列”和“错缝排列”两种。内墙饰面砖粘贴工程主要采用传统直接抹浆(水泥砂浆、水泥浆等)粘贴法、胶粘法(胶粘剂、多功能建筑胶粉等)。外墙饰面砖粘贴工程采用满粘法施工,一般采用传统直接抹浆(水泥砂浆、水泥浆等)粘贴。 1.饰面砖样板件的粘结强度检测 外墙饰面砖粘贴前和施工过程中,均应在相同基层上做样板件,并对样板件的饰面砖粘结强度进行检验,其检验方法和结果判定应符合《建筑工程饰面砖粘结强度检验标准》(JGJ 110)的规定。其中,在建筑物外墙上镶贴的同类饰面砖,其粘结强度同时符合以下两项指标时可定为合格: (1)每组试样平均粘结强度不应小于0.40MPa; (2)每组可有一个试样的粘结强度小于0.40MPa,但不应小于0.30MPa。 当两项指标均不符合要求时,其粘结强度应定为不合格。 2.墙、柱面砖粘贴 (1)墙、柱面砖粘贴前应进行挑选,并应浸水2h以上,晾干表面水分。 (2)粘贴前应进行放线定位和排砖,非整砖应排放在次要部位或阴角处。每面墙不宜有两列(行)以上非整砖,非整砖宽度不宜小于整砖的1/3。 (3)粘贴前应确定水平及竖向标志,垫好底尺,挂线粘贴。墙面砖表面应平整、接缝应平直、缝宽应均匀一致。阴角砖应压向正确,阳角线宜做成45°角对接。在墙、柱面突出物处,应整砖套割吻合,不得用非整砖拼凑粘贴。 (4)结合层砂浆宜采用1∶2水泥砂浆,砂浆厚度宜为6~10mm。水泥砂浆应满铺在墙面砖背面,一面墙、柱不宜一次粘贴到顶,以防塌落。

饰面砖铺贴施工方案

目录 一、说明................................................................. 错误!未指定书签。 二、施工准备............................................................. 错误!未指定书签。 2.1技术准备.......................................................... 错误!未指定书签。 2.2主要材料.......................................................... 错误!未指定书签。 2.3主要机具.......................................................... 错误!未指定书签。 2.4作业条件.......................................................... 错误!未指定书签。 三、施工工艺............................................................. 错误!未指定书签。 3.1 工艺流程......................................................... 错误!未指定书签。 3.2施工要点.......................................................... 错误!未指定书签。 3.3材料质量控制...................................................... 错误!未指定书签。 四、质量控制............................................................. 错误!未指定书签。 4.1主控项目.......................................................... 错误!未指定书签。 4.2一般项目.......................................................... 错误!未指定书签。 瓷砖铺贴施工方案 一、说明 砖面层采用陶瓷锦砖、无釉陶瓷地砖、陶瓷地砖和水泥花砖在水泥砂浆、沥青胶结材料或胶粘剂结合层上铺设而成。有防腐蚀要求的砖面层采用耐酸瓷砖、浸渍沥青砖、无釉陶瓷地砖等在胶泥或砂浆结合层上铺设而成。其材质、铺设以及施工要求和质量验收应符合现行国家标准《建筑防腐蚀工程施工及验收规范》GB50212的规定。 二、施工准备 2.1技术准备 1)进行图纸审核,复核图纸尺寸及墙体、地面材料及法,为下步施工提供依据。 2)复核结构与建筑标高差是否满足各构造层总厚度及找坡的要求。 3)实测楼层结构标高,根据实测调整建筑地面的做法或依实际标高。结构误差较大的应做适当处理,如局部剔凿,局部增加细石混凝土找平层等;外委加工的各种门框的安装,应以调整后的建筑地面标高为依据。 4)对板块面层的排板如设计无要求,应做排板设计。 5)施工前编制施工方案和进行技术交底,必要时应先做样板间,经业主(监理)或设计认可后再

内墙饰面砖粘贴施工工艺规程

本章适用于工业与民用建筑工程室内墙面粘贴饰面砖(釉面砖、陶瓷砖)工程。 一、材料要求: 1、水泥:一般采用强度等级为32.5或42.5普通硅酸盐水泥和矿渣硅酸盐水泥。水泥应有出厂合格证书及性能检测报告。 水泥进场需核查其品种、规格、强度等级、出厂日期等,并进行外观检查,做好进场验收记录。 水泥进场后应对其凝结时间、安定性和抗压强度进行复验。 当水泥出厂超过3个月时应按试验结果使用。 2、砂子:中砂,粒径为0.35-0.5mm,含泥量不大于3%,颗粒坚硬、干净,无有机杂质,用前过筛,其他应符和规范的质量标准。 3、饰面砖:饰面砖品种、规格、尺寸、色泽、图案应符合设计规定。其质量和性能均应符合国家现行产品标准的规定。 4、生石灰粉:磨细生石灰粉,其细度应通过4900孔/cm2筛子,用前应用水浸泡,其时间不少于3d。如使用石灰膏,应用块状生石灰淋制,必须用孔径3mm*3mm的筛网过滤,并储存在沉淀池中,熟化时间,常温不少于15d,石灰内不得有未熟化的颗粒和其他物质。 5、粉煤灰:细度过0.08㎜筛,筛余量不大于5%。 6、界面剂和矿物颜料:按设计要求配比,其质量应符合规范要求。 二、主要机具: 主要施工机具:砂浆搅拌机、瓷砖切割机、手电钻、铁板、铁皮抹子、木抹子、托灰板、木刮尺、方尺、铁制水平尺、小铁锤、木锤、錾子、垫板、小白线、开刀、墨斗、小线坠、小灰铲、盒尺、钉子、红铅笔、工具袋等。 三、作业条件:

1、墙面抹灰及有防水要求墙面的防水层、保护层施工完成并验收合格后,方可进行粘贴饰面砖施工。 2、室内应搭设双排架子或钉高马凳,脚手架距墙间隙应满足安全规范的要求,同时宜流出施工操作空间。架子的步高和马凳高、长度要符合施工要求和安全操作规程。 3、安装好门窗框扇,隐蔽部位的防腐、填嵌应处理好,并用1:3水泥砂浆将门窗框、洞口缝隙塞严实,铝合金、塑料门窗、不锈钢门等框边缝所用嵌塞材料及密封材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。 4、脸盆架、镜片、管卡、水箱、煤气设备安装等预埋件应提前安装好,位置正确。 5、按饰面砖的尺寸、颜色进行选砖,并分类存放备用。 6、统一弹出墙面上的水平线,大面积施工前应先放大样,并做出样板墙并经有关部门共同确认后,方可组织大面积施工。并向施工操作人员做好技术交底工作。 7、管、线、盒等安装完并验收合格。 8、饰面砖粘贴完成后,常温下应养护3d。在养护期应防止墙面受到震动、撞击、水冲及表面污染。 四、操作工艺: 1、工艺流程: 基层处理—吊垂直、套方、找规矩、贴灰饼—抹底层砂浆—分格弹线—排砖—浸砖—粘贴饰面砖—饰面砖勾缝与擦缝—清洁; 2、操工工艺: 2.1 基层处理: 2.1.1 墙面修补:基层为预制或现浇混凝土墙板不抹灰时,要事先清理表面流浆、尘土,将其缺棱掉角及板面凹凸不平处刷水湿润,修补处刷含界面剂的水泥浆一道,随后抹1:3水

(建筑工程标准法规)内墙饰面砖粘贴工程施工工艺标准精编

(建筑工程标准法规)内墙饰面砖粘贴工程施工工艺 标准

J352—2004 内墙饰面砖粘贴工程施工工艺标准2004-04-10发布2004-05-01实施 **公司发布 J352—2004 I 目次 1适用范围 (1) 2引用标准 (1) 3术语 (1) 4材料要 (1) 5施工准备 (1) 6操作工艺 (2) 7质量控制 (3) 8质量标准 (3) 9成品保护 (4) J352—2004 1 内墙饰面砖粘贴工程施工工艺标准 1适用范围 本标准适用于建筑施工内墙饰面砖粘贴工程。 2引用标准 建筑施工施工质量验收统壹标准(GB50300—2001)

建筑装饰装修工程质量验收规范(GB50210—2001) 建筑施工饰面砖粘结强度检验标准(JGJ110—97) 干压陶瓷砖(GB/T4100—1999) 瓷质砖(JC/T665—1997) 3术语 饰面砖——用于保护和装饰建筑物墙面的陶瓷面砖和玻璃面砖。其中最常用的为陶瓷面砖,主要包括各种釉面内墙砖、外墙面砖等。 满粘法——饰面砖的贴面和基层之间用水泥砂浆或其它粘合剂完全粘合不留缝隙的粘贴方法。 结合层——由聚合物水泥砂浆或其它界面处理剂构成的用于提高界面间粘结力的材料层。4材料要求 4.1水泥 内饰面砖粘贴应采用32.5Mpa及之上等级的矿渣硅酸盐水泥或普通硅酸盐水泥,勾缝及擦缝壹般采 用白水泥,水泥出厂证明及检验方案要齐全,复试合格。勾缝及擦缝用水泥应使用同壹牌号、强度等级、 同壹批生产的产品,壹次进够,分库存放。 4.2砂 基层处理及饰面砖粘贴应采用粗砂或中砂,勾缝及擦缝砂浆应采用细砂,试验方案各项指标要符合 JGJ52《普通混凝土用砂质量标准及检验方法》要求,使用前过筛,含泥量不得大于3%。勾缝及擦缝用

饰面砖检验批

饰面砖工程报验申请表 工程名称:安龙县LNG油气合建站项目建设工程编号:-001 致:广东顺业石油化工建设监理有限公司(监理公司) 我方已完成了站房内墙饰面砖粘贴工作,现报上该工程报验申请表,请予以审查。 附件:1、内墙饰面砖粘贴工程检验批质量验收记录表1份 承包单位(章) 七冶安装工程有限责任公司 项目经理: 日期:年月日 审查意见: 项目监理机构 总/专业监理工程师 日期:年月日

内墙饰面砖粘贴工程检验批质量验收记录表 GB50210-2001 030602 单位(子单位)工程名称安龙县LNG油气合建站项目建设工程 分部(子分部)工程名称装修工程验收部位站房内墙 施工单位七冶安装工程有限责任公司项目经理吴金明分包单位/ 分包项目经理/ 施工执行标准名称及编号建筑工程施工质量验收规范 GB50210-2001 施工质量验收规范的规定施工单位检查评定记录监理(建设)单位验 收记录 主控项目1 饰面砖质量第8.3.2条√ 2 饰面砖粘贴材料第8.3.3条√ 3 饰面砖粘贴第8.3.4条√ 4 满粘法施工第8.3.5条√ 一般项目1 饰面砖表面质量第8.3.6条√ 2 阴阳角及非套砖第8.3.7条√ 3 墙面突出物周围第8.3.8条√ 4 饰面砖接缝、填嵌、宽深第8.3.9条√ 5 滴水线第8.3.10条/ 6 允许偏差第8.3.11条√ 施工单位检查评定结果 专业工长(施工员)涂江福施工班组长刘玉堂 项目专业质量检查员:年月日 监理(建设)单位验收结论专业监理工程师: (建设单位项目专业技术负责人):年月日

饰面砖工程报验申请表 工程名称:安龙县LNG油气合建站项目建设工程编号:-003 致:广东顺业石油化工建设监理有限公司(监理公司) 我方已完成了室内地面饰面砖粘贴工作,现报上该工程报验申请表,请予以审查。 附件:1、饰面砖粘贴工程检验批质量验收记录表1份 承包单位(章) 七冶安装工程有限责任公司 项目经理: 日期:年月日 审查意见: 项目监理机构 总/专业监理工程师 日期:年月日

饰面砖铺贴施工方案

目录 一、说明 (2) 二、施工准备 (2) 2.1 技术准备 (2) 2.2 主要材料 (2) 2.3 主要机具 (3) 2.4 作业条件 (3) 三、施工工艺 (3) 3.1 工艺流程 (3) 3.2 施工要点 (3) 3.3 材料质量控制 (9) 四、质量控制 (9) 4.1主控项目 (9) 4.2 一般项目 (10)

瓷砖铺贴施工方案 一、说明 砖面层采用陶瓷锦砖、无釉陶瓷地砖、陶瓷地砖和水泥花砖在水泥砂浆、沥青胶结材料或胶粘剂结合层上铺设而成。有防腐蚀要求的砖面层采用耐酸瓷砖、浸渍沥青砖、无釉陶瓷地砖等在胶泥或砂浆结合层上铺设而成。其材质、铺设以及施工要求和质量验收应符合现行国家标准《建筑防腐蚀工程施工及验收规范》GB 50212的规定。 二、施工准备 2.1 技术准备 1)进行图纸审核,复核图纸尺寸及墙体、地面材料及法,为下步施工提供依据。 2)复核结构与建筑标高差是否满足各构造层总厚度及找坡的要求。 3)实测楼层结构标高,根据实测调整建筑地面的做法或依实际标高。结构误差较大的应做适当处理,如局部剔凿,局部增加细石混凝土找平层等;外委加工的各种门框的安装,应以调整后的建筑地面标高为依据。 4)对板块面层的排板如设计无要求,应做排板设计。 5)施工前编制施工方案和进行技术交底,必要时应先做样板间,经业主(监理)或设计认可后再大面积施工。 2.2 主要材料 水泥、108胶、白水泥(擦缝用)、矿物颜料、中砂、胶粘剂、陶瓷锦砖、釉面瓷砖、陶瓷地砖等。

2.3 主要机具 1)机械设备 砂浆搅拌机、小型台式砂轮机、切割机等。 2)主要工具 靠尺、木锤(或橡皮锤)、手推胶轮车、合金尖錾子、合金扁錾子、拨缝开刀、平铁锹、钢丝刷、铁抹子等。 2.4 作业条件 1)水电、通风、设备安装等已完成。 2)墙面隐蔽及抹灰工程、窗框工程均已完毕,门窗框贴好保护膜。 3)浴室的肥皂洞、镜箱已经预留剔出放好位置线或已安装就位。 4)设防水层的房间地面、墙已做好防水层,并打好垫层及保护层。 5)室内墙面已弹好标准水平线,应使整个外墙面能够交圈。 三、施工工艺 3.1 工艺流程 基层处理→抹找平层→刷结合层→排砖、分格、弹线→选砖、浸砖→镶贴面砖→面砖勾缝→擦缝、清理表面。 3.2 施工要点 1)基层处理 凿除浴室原墙面瓷砖和抹灰层,凿除完毕后进行抹灰处理,抹灰前应将墙体上的灰尘、渣体清理干净,浇水湿润;抹灰最少分2遍进行。 2)抹找平层、刷结合层

内墙饰面砖粘贴工艺标准

内墙饰面砖粘贴工艺标准 1 适用范围 本工艺标准适用于建筑物内墙陶釉面砖粘贴施工。 2 施工准备 2.1 材料要求: 2.1.1 水泥:32.5Mpa及以上的普通硅酸盐水泥或矿渣硅酸盐水泥。 2.1.2 白水泥与矿物颜料:32.5Mpa白水泥,与瓷砖色泽相协调的矿物颜料,擦缝用。 2.1.3 砂:中砂,用前过筛。 2.1.4 面砖:片状精陶釉面砖,品种、规格、花色按设计规定,并有出厂合格证。面砖表面平整方正、厚度一致,不得有缺楞、掉角、翘曲、裂纹等缺陷。如遇规格复杂,色差悬殊,应逐块挑选,分类存放使用。 2.1.5 界面剂、108胶等。 2.2 主要机具: 砂浆搅拌机、瓷砖切割机、铁抹子、木抹子、托灰板、木刮尺、方尺、小铁锤、木锤、钢凿子、墨斗、水平尺、小线坠等。 2.3 作业条件: 2.3.1 天棚、墙柱面粉刷抹灰施工完毕。 2.3.2 墙柱面暗装管线、电器盒箱、门窗框等安装完毕,并经验收合格。 2.3.3 门窗框与墙柱之间缝隙已按设计及规范要求填嵌密实。 2.3.4 大面积施工前,应先做样板墙或样板间,并经质量及有关部门检查,符合要求后方可大面积施工。 3 操作工艺 3.1 工艺流程: 基层处理→吊垂直、找规矩、出灰饼、冲筋→抹底子灰→选砖、排砖、弹线→贴面砖→擦缝。 3.2 基层处理: 3.2.1 砖墙面:将墙面清扫干净,并浇水湿润。 3.2.2混凝土墙面:先将凸出墙面的混凝土剔平,将混凝土基面上的污垢、油渍等清洗干净,并洒水湿润,用聚合物水泥砂浆(水泥:砂:胶水:水=1:1:0.3:0.4)进行喷点毛化,硬化后浇水养护(或采用在抹底层砂浆前先抹一道专用界面剂砂浆)。 3.3 吊垂直、找规矩、出灰饼、冲筋:吊垂直找规矩时,应与墙面的门窗洞口、阳角立边等部位面砖排列方法对称性以及室内地面块料铺贴方正综合考虑。 3.4 抹底子灰:

饰面砖工程施工方案

高陵县何村小村并大村7-4F-1工程 饰 面 砖 工 程 施 工 方 案 编制: 审核: 批准: 高陵县建筑工程公司何村小村并大村项目三标

高陵县何村小村并大村7-4F-1工程 饰面砖工程施工方案 一、基体为砖墙面时: 1)基层处理:抹灰前,墙面必须清扫干净,浇水湿润。 2)吊垂直、套方、找规矩:大墙面和四角、门窗口边弹线找规矩,必须由顶层到底一次进行,弹出垂直线,并决定面砖出墙尺寸,分层设点、做灰饼(间距为1.6m)。横线则以楼层为水平基线交圈控制,竖向线则以四周大角和通天垛、柱子为基准线控制。每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度。 3)抹底层砂浆:先把墙面浇水湿润,然后用1︰3 水泥砂浆刮一道约5~6mm 厚,紧跟着用同强度等级的灰与所冲的筋抹平,随即用木杠刮平,木抹搓毛,隔天浇水养护。 4)弹线分格:待基层灰六至七成千时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。 5)排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,注意大墙面、通天柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排在次要部位,如窗间墙或阴角处等。但亦要注意一致和对称。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。面砖接缝的宽度不应小于5mm,不得采用密缝。 6)选砖、浸泡:釉面砖和外墙面砖镶贴前,应挑选颜色、规格一致的砖;浸泡砖时,将面砖清扫干净,放人净水中浸泡2h 以上,取出待表面晾干或擦干净后方可使用。 7)粘贴面砖:粘贴应自上而下进行。高层建筑采取措施后,可分段进行。在每一分段或分块内的面砖,均为自下而上镶贴。从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面砖。

内墙饰面砖粘贴工程

内墙饰面砖粘贴工程

————————————————————————————————作者:————————————————————————————————日期:

工程名称交底部位 工程编号日期 交底内容: 内墙饰面砖粘贴工程 本章适用于工业与民用建筑工程室内墙面粘贴饰面砖(釉面砖、陶瓷锦砖)工程。 一、材料要求: 1. 水泥:一般采用强度等级为3 2.5或42.5普通硅酸盐水泥和矿渣硅酸盐水泥。水泥应有出厂合格证书及性能检测报告。 水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录。 水泥进场后应对其凝结时间、安定性和抗压强度进行复验。 当水泥出厂超过3个月时应按试验结果使用。 2.砂子:中砂,粒径为0.35~0.5mm,含泥量不大于3%,颗粒坚硬、干净,无有机杂质,用前过筛,其他应符合规范的质量标准。 3.饰面砖:饰面砖品种、规格、尺寸、色泽、图案应符合设计规定。其质量和性能均应符合国家现行产品标准的规定。 4.生石灰粉:磨细生石灰粉,其细度应通过4900孔/cm2筛子,用前应用水浸泡,其时间不少于3d。如使用石灰膏,应用块状生石灰淋制,必须用孔径3mmx3mm的筛网过滤,并储存在沉淀池中,熟化时间,常温下不少于15d,石灰膏内不得有未熟化的颗粒和其他物质。 5.粉煤灰:细度过0.08mm筛,筛余量不大于5%。 6.界面剂胶和矿物颜料:按设计要求配比,其质量应符合规范标准。 二、主要机具: 主要施工机具:砂浆搅拌机、瓷砖切割机、手电钻、铁板、铁皮抹子、木抹子、托灰板、木刮尺、方尺、铁制水平尺、小铁锤、木锤、錾子、垫板、小白线、开刀、墨斗、小线坠、小灰铲、盒尺、钉子、红铅笔、工具袋等。 三、作业条件: 1.墙面抹灰及有防水要求墙面的防水层、保护层施工完成并验收合格后,方可进行粘贴饰面砖施工。 技术负责人:交底人:接交人:

外墙饰面砖粘贴施工方案

建设工程 外墙瓷砖施工方案 一、工程概况: 有限公司建设工程位于、滨海投资创业中心(瞻岐镇)鄞东南路与咸开路交界。总建筑面积:,建筑层数:,结构类型:框架结构,基础类型:桩承台基础。设计±0.00标高相当与黄海高程3.550m。外墙采用面砖(面砖样式和色彩由建设方与设计方再定)。面层为外墙高级弹性涂料和陶瓷饰面砖。 二、施工部署 第一节工程技术质量管理体系 瓷砖面外墙是容易渗水的部位,主要集中在混凝土与砖墙交接部位、窗框与墙体交接处、爬架预留孔、以及外墙配电箱薄弱部位。预防渗漏是一个系统工程,从主体施工阶段就必须采取措施,形成多点设防。加强管理,成立了以项目经理为组长;项目生产副经理、项目技术负责人为副组长的工程施工领导小组,其机构组成、人员编制及责任分工如下:组长:(项目经理)——负责组织协调工作 副组长:(生产副经理)——负责现场施工、质量监督工作 (项目技术负责人)——技术总部署、方案编制及交底组员:——现场施工管理、协调 ——现场施工管理、协调 ——现场施工质量及细部施工做法管理 第二节质量保证体系 以质量生存、求发展是我公司的质量方针。我项目经理部通过认真学习工程相关规程、规范、标准,强化质量意识,建立了行之有效的规范化质量管理体系,能够使工程的各项工作均处于良好的受控状态。

在施工过程中,项目经理部将严格按照相关规程、规范、标准等执行。为完成好工程各项工艺施工,根据本工程的特点,将对以下环节作为工程的质量控制点: (1)班组的选择:外墙瓷砖工程的班组,应选择有类视工程施工经验的队伍,并对其在施工程(或已完工的工程)进行考察。 (2)瓷砖材料的检验 A. 材料须有本市材料准用证、检验报告及出厂合格证。 B.材料使用前必须经复试合格后方能使用。 (3)制定相应技术措施,作好工序过程控制。 A.施工前应做好图纸审查工作,将技术关口前移。施工前认真编好作业指导书,做好技术交底。 B.施工过程中严格执行三检制和样板引路制度,做好预测预控及全方位的过程控制。 C.做好技术复测及资料整理工作,施工过程操作要留有痕迹,具有可追溯性。 D.对关键部位及特殊工序要责任到人,全方位进行控制。 E.做好各专业接口及预留预埋的专业检查。 三、施工准备: (1)、基层墙体应符合《混凝土结构施工质量验收规范》(GB50204-2002)和《砌体工程施工质量验收规范》(GB50203-2002)的要求,施工前应会同设计、监理、业主、施工方进行结构验收。如基层墙体偏差过大,则抹1:3水泥砂浆找平。 (2)、房屋各大角的控制钢垂线安装完毕。钢垂线应用经纬仪校验合格。 (3)、外窗框安装完毕,墙面脚手架孔,穿墙孔及墙面缺损处用相应材料修整好。 (4)、混凝土梁或墙面的钢筋头和凸起物清除完毕。 (5)、根据工程量、施工部位,制定合理的施工工期,准备材料机具。

外墙纸面砖粘贴施工工艺

外墙纸面砖粘贴施工工艺 一、施工工艺 基层找平层或者混凝土基面的养护期必须达到要求,砂浆找平层 14d,混凝土结构≤28天,将瓷砖胶粉剂与清水混合并搅拌均匀的膏糊状,若胶浆静置时间数分钟后再行搅拌可增加强度,混合比例为1Kg(粉):0.23~0.25Kg(水),用锯齿刮板将胶浆涂抹于工作面上,使之均匀分布,约涂抹0.5m2左右,将纸面砖按照分格线揉压与上面即可。夏季施工时,水分挥发较快,可以适当多添加3-5%的水分,批刮的面积应相对减少,约0.3-0.5m2即可,基层处理一定要平整,否则粘贴的质量和用量都得不到最好的保证。 1、根据基层情况,用抹灰刀将调好的瓷砖胶(粘结剂)批刮于基层上,使墙面基层平整,批刮厚度约2MM左右。 2、用抹灰刀将调好的二合一瓷砖胶批刮在鉓面砖背面,并用6*6的齿形抹刀批刮条纹状,并使砖缝饱满。将饰面砖按照分格控制线粘贴于墙体,使用平整的木抹板轻拍砖面,使砖粘结牢固、平整。并随机抽取一块饰面砖,目测检查鉓面砖与墙面的粘贴面积,粘贴面积应在90%以上。饰面砖粘贴后的20分钟内,可调整面砖的位置和接缝宽度,并用水泥尺来检测饰面砖粘贴的平整度和垂直度。 3、须及时用泡沫填缝刀将填缝剂压入纸联砖之间的砖缝,填满并压实。饰面砖粘贴后的20分钟内,可调整砖的位置和接缝宽度,并用水平尺来检测鉓面砖粘贴的平整度和垂直度。

4、30分钟后(视天气温度,瓷砖胶初凝)用滚筒或海绵沾微量水充分润湿砖面的贴纸,约3分钟后沿砖贴纸的对角的方向把贴纸撕去,并用泡沫填缝刀将填缝剂压实,并将砖面多余的填缝剂刮干净。 5、待填缝剂表干后,用拧干的湿海绵对砖面进行第一次初洗,并沿同一方向擦拭,初次清洗时必须拧干海绵,清洗干净瓷砖表面残留的浆料,以免水量太大会在填缝剂表面形成气泡,影响填缝剂的强度和颜色。约24小时后,在拆架前对整个外墙进行最后大面积清洗,直至墙面彻底干净。 二、施工步骤

面砖铺贴施工方案

地面地砖铺贴施工方案 一、工程简介 本工程位于南通市通州区延寿路,总建筑面积107588.94㎡,结构类型为框架剪力墙结构,抗震设防烈度为6度;地下一层地上九层、十八层,计划开工日期2016年9月18日,竣工日期2019年4月3日。本工程由南通力顺置业有限公司开发,江苏省苏通建工项目管理有限公司监理,南通八建集团有限公司总承包。 本工程门厅、电梯厅采用防滑地砖。 二、材料要求 (1)、地砖 地砖品质应采用优等品。进场开箱检查,尺寸应标准,平整度、边直度、直角度误差应不大于±0.4mm,色差不明显无夹层、裂纹、开裂等缺陷。 (2)、砂、粉料 水泥砂浆用粗砂,过筛,应洁净无杂物。吸水率不大于2%,含泥量不大于1%,水泥为MPa32.5级。 三、主要机具,工具 (1)、主要机具 砂浆拌合机、手提切割机,小型砂轮、手电钻等。 四、施工操作工艺 (1)、质量要求

1、材料质量要求: 几何尺寸允许偏差:长度±1mm,厚度±2.5mm, 2、铺装质量要求: 烧结砖表面无裂缝、掉角、翘曲等明显缺陷,接缝均匀、顺直。表面平整度不大于3mm,缝格顺直不大于2mm,接缝高低差不大于1.5mm,板块间隙宽度不大于3mm。 (2)、工艺流程 准备工作→基层处理→试拼→分线→试排→铺砂浆结合层→正式铺装→后期保护 (3)、操作工艺 1、准备工作 以施工大样图为依据,仔细核对各部位尺寸和做法,计算好各细部边角部位尺寸。 2、基层处理 将地面垫层的杂物清理干净,检查基层有无空鼓现象,如有将空鼓部位切除并重新浇筑。垫层上的砂浆污泥必须清除,并清扫干净。 3、试拼 正式铺设前,对砖要按图案、颜色、纹理试拼,并注意遇到管道套割;将非整块排放在边角部位,然后式放整齐。 4、分线 为了更好控制铺装质量,在地面上应先分好控制线,在铺装前预先拉好控制线,加以固定并做好记录且随时查看控制线是否移位(由

钢骨架上饰面砖粘贴施工工法(暂定稿)

钢骨架上饰面砖粘贴施工工法 Q/20005—2011 1 适用范围 本工法适用于一般工业与民用建筑室内墙柱立面安装高度不超过24m的陶瓷饰面砖工程的施工工程验收。 2 引用标准 建筑工程施工质量验收统一标准(GB50300—2001) 建筑装饰装修工程质量验收规范(GB50210—2001) 民用建筑工程室内环境污染控制规范(GB50325—2010) 陶瓷砖(GB/T4100—2006) 3 术语 陶瓷砖:山粘土和其他无机非金属原料制造的用于覆盖墙面和地面的薄板制品,陶瓷砖是在室温下通过挤压或干压或其他方法成型,干燥后,在满足性能要求的温度下烧制而成。砖是有釉(GL)或无釉(UGL)的,而且是不可燃的、不怕光的。 4 材料要求 4.1材料选用 4.1.1陶瓷饰面砖规格、型号、品种均应符合设计要求,质量应符合 GB/T4100.1-1999《干压陶瓷砖瓷质砖(吸水率E≤0.5%)》和GB6566-2001《建筑材料放射性核素限量》标准要求。 4.1.2所有钢骨架材料(槽钢、角钢、钢板)的质量均应符合GB/T3077-1999《碳素结构钢》标准,并采用热镀锌工艺,钢材自身应平直。 4.1.3焊条的质量应符合GB/T5117-1995《碳素焊条》标准。 4.1.4固定钢板用的螺栓均应镀锌处理,所用化学螺栓的质量应符合 Q/ZLJG005-2002标准。 4.1.5所用防锈漆应符合Q/320124TL18-2002标准。 4.1.6所用普通硅酸盐水泥,强度不低于42.5级,质量应符合GB2015-91《白色硅酸盐水泥》标准。 4.1.7胶粘剂选用“环氧树脂胶粘剂310型”,其质量应符合JC/T547-2005《陶瓷墙地砖胶粘剂》标准,其技术性能见下表1。

(完整版)墙面瓷砖粘贴施工工艺

墙面瓷砖粘贴施工工艺 一、施工准备 1)水泥:425号矿渣水泥或普通硅酸盐水泥。应有出厂证明或复试单,若出厂超过三个月,应按试验结果使用。 2)白水泥:425号白水泥。 3)砂子:粗砂或中砂,用前过筛。 4)面砖:面砖的表面应光洁、方正、平整;质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。不得有缺楞、掉角、暗痕和裂纹等缺陷。共性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%. 5)107胶和矿物颜料等。 2. 主要机具 1)孔径5mm筛子、窗纱筛子、水桶、木抹子、铁抹子、中杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、毛刷、钢丝刷、笤帚、锤子、小白线、擦布或棉丝、钢片开刀、小灰铲、石云机、勾缝溜子、线坠、盒尺等。 3. 作业条件 1)墙面基层清理干净,窗台、窗套等事先砌堵好。 2)按面砖的尺寸、颜色进行选砖,并分类存放备用。 3)大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。 二、操作工艺 1. 工艺流程 基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→浸砖→镶贴面砖→面砖勾缝与擦缝 2. 基层为混凝土墙面时的操作方法 1)基层处理:首先将凸出墙面的混凝土剔平,对大钢模施工的混凝土墙 面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。如果基层混凝土表面很光滑时,亦可采取如下的“毛化处理”办法,即先将表面尘土、污垢清扫干净,用10%火碱水将板面的油污刷

掉,随之用净水将碱液冲净、晾干,然后用1:1水泥细砂浆内掺水重20%的107胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度(用手掰不动)为止。 2)吊垂直、套方、找规矩、贴灰饼:根据面砖的规格尺寸设点、做灰饼。 3)抹底层砂浆:先刷一道掺水重10%的107胶水泥素浆,紧跟着分层分遍抹底层砂浆(常温时采用配合比为1:3水泥砂浆),每一遍厚度宜为5mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度约8-12mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直到把底层砂浆抹平为止。 4)弹线分格:待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制出墙尺寸及垂直、平整。 5)排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证砖缝隙均匀,符合设计图纸要求,注意大墙面要排整砖,以及在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行应排在次要部位,如窗间墙或阴角处等。但也要注意一致和对称。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。 6)浸砖:釉面砖和外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。 7)镶贴面砖:镶贴应自上而下进行,从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面。在面砖外皮上口拉水平通线,作为镶贴的标准。 在面砖背面宜采用1:2水泥砂浆镶贴,砂浆厚度为6-10mm,贴上后用灰铲柄轻轻敲打,使之附线,再用钢片开刀调整竖缝,并用小杠通过标准点调整平面和垂直度。 8)面砖勾缝与擦缝:面砖铺贴拉缝时,用1:1水泥砂浆勾缝,先勾水平缝再勾竖缝,勾好后要求凹进面砖外表面2-3mm.若横竖缝为干挤缝,或小于3mm者,应用白水泥配颜料进行擦缝处理。面砖缝子勾完后,用布或绵丝蘸稀盐酸擦洗干净。 三、质量标准 1. 保证项目 1)饰面砖的品种、规格、颜色、图案必须符合设计要求和符合现行标准的规定。 2)饰面砖镶贴必须牢固,无歪斜、缺楞、掉角和裂缝等缺陷。 2. 基本项目 1)表面平整、洁净,颜色一致,无变色、起碱、污痕,无显著的光泽受损处,无空鼓。

外墙饰面砖粘贴工程的施工工艺正式版

Different positions have their own specific rules of doing things, in order to make the work achieve the expected goal according to the plan and requirements. 外墙饰面砖粘贴工程的施工工艺正式版

外墙饰面砖粘贴工程的施工工艺正式 版 下载提示:此管理规范资料适用于团体或社会组织中,需共同遵守的办事规程或行动准则并要求其成员共同遵守,不同的行业不同的部门不同的岗位都有其具体的做事规则,目的是使各项工作按计划按要求达到预计目标。文档可以直接使用,也可根据实际需要修订后使用。 外墙饰面砖粘贴工程的施工工艺 本章适用于建筑工程高度不大于 100m、抗震设防烈度不大于8度、采用满粘法施工的外墙饰面砖粘贴工程。 一、材料要求: 水泥:当设计无要求时,饰面砖粘贴应采用普通硅酸盐水泥或硅酸盐水泥,其性能应符合国家标准《硅酸盐水泥、普通硅酸盐水泥》(GB175)的要求,硅酸盐水泥强度等级不应低于42.5,普通硅酸盐水泥强度等级不应低于32.5。水泥应有出厂证明,并对凝结时间、安定性及抗压强度进

行复试。勾缝应采用具有抗渗性的粘结材料,其性能应符合现行行业标准《砂浆、混凝土防水剂》(JC474)的相关规定。 砂:基层处理及饰面砖粘贴应采用粗砂或中砂,勾缝所用砂浆应采用细砂,各项指标要符合《普通混凝土用砂质量标准及检验方法》(JGJ52)要求,使用前过筛,含泥量不应大于3%。 粘结剂:不得采用有机物作为主要粘结材料。如采用专用胶粘剂粘贴饰面砖,应符合《陶瓷墙地砖胶粘剂》(JC/T547)的要求,且按照《建筑工程饰面砖粘结强度检验标准》(JGJ110)的规定,其粘结强度不应小于0.6MPa。 饰面砖:为满足北京地区抗冻性的要
