水利水电工程

乐山市市中区高中-山珍水库灌区“五小水利”及生态治理合同工程完工验收

乐山市市中区高中-山珍水库灌区“五小水利”及生态治理合同工程完工验收工作组

二〇一六年十一月三十日

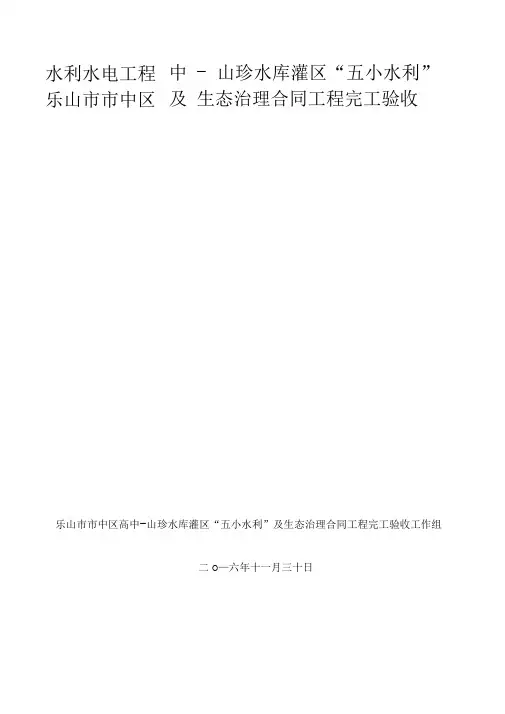

水利水电工程

乐山市市中区高中-山珍水库灌区“五小水利”

及生态治理合同工程完工验收

项目法人:乐山市市中区山珍水库管理所

设计单位:乐山市水利电力建筑勘察设计研究院

监理单位:乐山市聚能水电工程监理有限责任公司

施工单位:四川金海建设有限公司

质量监督机构:乐山市市中区水利工程质量管理站

项目主管部门:乐山市市中区水务局、乐山市市中区财政局

运行管理单位:乐山市市中区山珍水库管理所

验收时间:二〇一六年十一月三十日

验收地点:乐山市市中区全福镇、土主镇、青平镇、凌云乡

乐山市市中区高中-山珍水库灌区五小水利及生态治理

合同工程完工验收鉴定书

前言

验收依据:乐山市市中区高中-山珍水库灌区五小水利及生态治理合同工程设计文件、施工合同、招投标文件、《水利水电建设工程验收规程》(SL223-2008)、《水利水电工程施工质量检验与评定规程》(SL176-2007)等相关规范规程、工程建设技术标准和强制性条文。

组织机构:乐山市市中区高中-山珍水库灌区“五小水利”及生态治理合同工程完工验收由乐山市市中区山珍水库管理所主持,验收工作组由乐山市市中区水务局、乐山市市中区财政局、乐山市市中区发改局、全福镇人民政府、乐山市市中区水利工程质量管理站、乐山市市中区山珍水库管理所、乐山市水利电力建筑勘察设计研究院、乐山市聚能水电工程监理有限责任公司、四川金海建设有限公司等单位代表13人组成,曹忠文同志担任验收工作组组长。

验收过程:于2016年11月30日,对乐山市市中区高中-山珍水库灌区“五小水利”及生态治理合同工程完工验收。验收工作组听取了各参建单位关于工程建设情况和工程质量评定情况的汇报,到现场检查了工程完成情况和工程实体质量情况,核查了分部工程质量评定、外观质量评定、单位工程质量评定等相关档案资料,经讨论并最终形成了本合同工程完工验收鉴定书。

一、合同工程概况

(一)合同工程名称及位置

合同工程名称:乐山市市中区高中-山珍水库灌区“五小水利”及生态治理工程。

合同工程位置:项目范围涉及乐山市市中区全福镇、土主镇、青平镇、凌云乡等乡镇。

合同价款:本合同工程签约合同价为535.00万元。

合同工期:本合同工程合同工期为90天,即3个月。

(二)合同工程主要建设内容

合同工程主要建设内容为:整治恢复高中水库-山珍水库连接渠4.92km,其中:新建取水闸1座,整治明渠4.379km,隧洞6处长425.8m,渡槽2座长115.5m;改造整治山珍水库桅杆坝支沟2.0km;整治小塘坝7口;整治小渠道(红光支渠、向阳支渠、解放支渠)6.4km。

(三)合同工程建设过程

1、前期工作。乐山市市中区高中-山珍水库灌区“五小水利”及生态治理工程,由乐山市水利电力建筑勘察设计研究院负责勘察设计,工程设计方案经乐山市水务局、乐山市财政局组织专家咨询审查,并以(乐水函[2015]193号)号文件批准同意建设。

工程严格实行项目法人制、招标投标制、建设监理制和合同管理制。本工程招标为一个标段。2015年12月,通过公开招标方式招标,由四川金海建设有限公司中标,工程中标价535.00万元。

2、施工准备。2016年1月10日~2016年1月17日为施工准备阶段。施工单位搭建临时设施,编制施工组织设计,采购原材料,组织施工机械进场。监理单位组织设计等有关部门进行技术交底和施工图纸会审,编制监理规划和监理实施细则。建设单位组织各单位进行了项目划分,办理工程有关报建手续。

3、开完工时间。本工程于2016年1月18日正式开工,应于2016年4月18日完工。工程开工后,因春节放假、雨天、工程调整变更报批等原因,施工单位报经项目业主同意,工程延期90天,工程于2016年7月15日完工。

4、工程变更。工程施工过程中,由于地形地质等原因,并应当地老百姓的要求,对项目区内部分建设内容进行了调整和变更。有关调整、变更详见乐中水[2016]25号,及区政府收文编292号。

5、施工过程。

(1)按设计和规范要求对进场的原材料、半成品进行验收和见证取样送检,经建设、监理、施工等单位联合验收合格后,按照确定的工艺、质量标准组织正常施工;

(2)施工中每道工序严格按照设计图纸、规范、国家强制标准施工。

(3)土石方开挖。土石方开挖采用挖掘机、人工配合;开挖完成后,施工单位初检合格及相应的自检资料收集整理齐全后报请现场监理工程师验收。现场监理工程师接到承包人的验

收申请后先进行初验,认为具备验收条件后再由建设单位、监理、施工等相关技术人员到现场一同验收并签字确认。

(4)混凝土施工。混凝土浇筑过程中,施工单位施工技术人员、模板工在现场跟踪混凝土浇筑全过程,确保混凝土浇筑质量。监理工程师旁站混凝土浇筑全过程。混凝土浇筑完毕后,待初凝后立即进行洒水养护保持混凝土表面湿润。

(5)土方回填。回填料按设计、规范要求进行回填,每20~30㎝分层机械或人工夯填,监理单位现场检查合格后再进行下道工序回填,直至完成回填设计标高。

二、验收范围

合同工程验收范围包括工程设计、施工图纸、工程量清单等本工程所有建设内容。检查连接渠、山坪塘、桅杆支渠、三条支渠是否按批复内容、施工图纸及变更内容全部完成;有关调整、变更是否合理,并按程序报批;检查工程是否存在质量隐患和影响工程安全运行的问题;检查工程是否具备运行条件;鉴定工程施工质量;检查运行管护主体、人员落实情况;对验收中发现的问题提出处理意见;确定未完工程清单及完工期限和责任单位等。

三、合同执行情况

(一)合同管理。

按照合同约定,已经按质按量完成合同工程内容,未发生任何质量与安全事故,建设单位已经按规定及时支付工程款,甲

乙双方无合同纠纷,合同执行和管理情况良好。

(二)工程完成情况及主要工程量。

目前,各项工程已经按设计内容和施工合同约定施工完毕。

合同工程完成主要工程量汇总表

(三)结算情况。

乐山市市中区高中-山珍水库灌区“五小水利”及生态治理工程,工程建设资金全部为财政资金,来源包括省级专项资金、市级资金、区级配套资金。

工程款结算与支付情况:在工程开工后,按照合同价的20%支付了工程预付款,即107.0万元;主体工程完工后,支付了20%的工程款,即107.0万元。目前,已累计支付工程款214.0万元。

工程完工并通过验收后,按合同应再支付合同价的20%工程进度款。最终工程价款由乐山市市中区财政投资评审中心结算评审,市中区审计局进行审核,并以评审和审核的结果作为工程价款结算的依据。

四、合同工程质量评定

(一)工程质量监督

由乐山市市中区水利工程质量管理站负责高中-山珍水库灌区“五小水利”及生态治理工程的质量监督工作。根据工程实际需要,落实了质量监督人员,明确了质量监督工作的主要任务、监督范围、监督内容等,并根据工程施工进度,不定期地派员到现场进行监督检查。

(二)工程项目划分

根据《水利水电工程施工质量检验与评定规程》(SL176-2007)的有关规定,项目法人组织设计、监理、施工等单位对高中-山珍水库灌区“五小水利”及生态治理工程进行了项目划分,经乐山市市中区水利工程质量管理站确认:工程划分为1个单位工程,4个分部工程,380个单元工程;其中分部工程有连接渠工程、小塘坝工程、渠系工程、支沟工程。

(三)工程质量评定

1.外观质量评定。2016年9月2日,项目业主组织工程参建单位对工程进行了外观质量评定。经评定,应得87.0分,实得70.9 分,得分率81.5 %,达到合格标准。

2.合同工程质量评定。经施工单位自评,监理单位复核,项目法人认定,质量监督机构核定,乐山市市中区高中-山珍水库灌区“五小水利”及生态治理工程,包括:1个单位工程,4个分部工程,380个单元工程全部质量合格;原材料质量全部合格,中间产品质量全部合格。

3.工程质量第三方检测情况。建设单位委托四川省禾力建设工程检测鉴定咨询有限公司负责高中-山珍水库灌区“五小水利”及生态治理工程质量检测工作。2016年9月,四川省禾力建设工程检测鉴定咨询有限公司出具了该工程施工质量抽检报告,工程质量达到合格标准。

五、历次验收遗留问题处理情况

无。

六、存在的主要问题及处理意见

无。

七、意见和建议

(一)建后管理

工程通过验收后要及时办理移交手续,由施工单位将建成工程移交山珍水库管理所管理和使用。请山珍水库管理所按照项目的有关规定和要求,建立健全规章制度,落实管护措施,加强宣传,做好沟渠沿线的管护工作,以利发挥工程效益,造福百姓。

(二)资料整编

请山珍水库管理所、施工承建单位,按照工程建筑施工合同和有关要求,抓紧完善竣工资料的收集、整理和编制工作,立卷归档。尽早进行完工结算和财务决算工作。

八、结论

验收小组采取“听、查、看、议”的检查验收方式,经过现场检查、会议座谈讨论等形成如下验收结论意见。

(一)工程按设计文件和施工合同要求,所有工程项目内容(包括增减及变更项目内容)均已完成。

(二)本工程主要原材料、中间产品按规范要求进行了质量检测,检测结果合格。工程质量检查资料和评定资料齐全,施工过程中未发生质量、安全事故。

(三)工程投入试运行以来,结构稳定、安全,达到设计要求。

(四)本合同工程包含1个单位工程,4个分部工程。经评定合同工程质量达到合格标准。

(五)工程完工以财评和审计结果作为结算支付的依据。

根据《水利水电建设工程验收规程》(SL223-2008)和《水利水电工程施工质量检验与评定规程》(SL176-2007)有关规定,验收工作组同意通过乐山市市中区高中-山珍水库灌区“五小水利”及生态治理合同工程完工验收,并办理相关移交手续。

九、保留意见

(无)

十、合同工程验收工作组成员签字表

附件:乐山市市中区高中-山珍水库灌区“五小水利”及生态治理合同工程完工验收工作组成员签字表

验收组长签字:

二〇一六年十二月五日

乐山市市中区高中-山珍水库灌区“五小水利”及生态治理合同工程完工验收工作组成员签字表

2016年11月30日

小农水竣工资料小型农田水利工程竣工资料整理 (供参考)(2)

小型农田水利工程竣工验收 一、档案管理要求 1、资料装订时,应保证卷皮与页面资料下口整齐,采取三孔一线的装订方法,孔距7cm。注意装订时装订线不得将字迹压住。 2、资料用纸统一为A4纸,装订厚度一般在0.5-1.5cm,最厚不得超过2cm。若超过2cm,可分多本装订,但需标出能够说明该资料是一体的标志。 3、各类资料必须有封面(卷皮),资料内红印章,目录,页面要有页码,页底要有备考表。 4、资料整理成册后,必须是有档案盒、卷皮、卷内目录、页面资料、页码、卷内备考表,应该签字的地方,必须签字到位,无遗漏、印章加盖到位。 4、施工单位应负责向建设单位提交竣工资料原件一份,复印件二份,同时应加盖印章。进行资料移交时,施工单位应提供完整的资料清单供建设单位、档案室查阅(资料归档总目、分卷归档目录)。 A、施工单位资料 一、工程施工开工卷(第一卷) 1、卷内目录 2、进场通知 3、合同项目开工令; 4、合同项目开工申请; 5、现场组织机构及主要人员报审表; 6、单位工程开工令;(此为一个项目工程内多个单位工程用)

7、单位工程开工申请;(同上) 8、施工设备进场报验单; 9、施工放样报验单; 10、工程技术要求与图纸会审纪要、技术交底(包括设计交底); 11、成立项目经理部的通知及一些其它资料(如各种通知等); 二、工程方案及报批文件(第二卷) 1、施工组织设计,施工计划、方案、措施(含施工单位相应的报验资料); 三、原材料及构件(第三卷) 1、材料检验报告(含出厂合格证、质量复验报告)。 四、工程施工技术卷(第四卷) 1、施工单位营业执照,资质; 2、停工报告、停工令、返工处理报告、复工令; 3、业主、监理、质量监督单位来文及通知; 五、设计变更、联系单(第五卷) 1、设计变更; 2、业务联系单等; 六、施工定位(第六卷) 1、水准点、导线点、基准线等; 七、基础处理(第七卷) 1、桩基记录; 2、地基验槽记录;

水利工程竣工验收报告大全

XXXX工程验收工作大纲(试行) 为加强XXxx工程验收管理,进一步规验收工作,保证验收质量,根据《水利水电建设工程验收规程》(SL223-1999,以下简称《规程》),结合我省XXxx工程特点,特制订本大纲。 一、验收工作的依据 验收工作的依据是国家有关部门颁发的有关政策法规、规、规程及标准,批准的设计文件、设计图纸和技术要求以及相应的设计变更和修改文件,工程施工合同及由监理单位签发的文件,设备技术说明书,审计报告及审计决定(或审计意见)等。 二、验收工作主要容 1、检查工程是否按照批准的设计进行建设。 2、检查已完工程在设计、施工及设备制造安装等方面的质量,并对工程施工质量做出评价;对验收遗留问题提出处理要求。 3、检查工程是否具备运行或进行下一阶段建设的条件。 4、总结工程建设中的经验教训,并对工程作出评价。 5、及时移交工程,发挥工程效益。 三、验收工作程序 验收分为分部工程验收、阶段验收、单位工程验收、专项验收、竣工验收等阶段。 1、分部工程验收:分部工程中所有单元工程全部完成,且质量合格,应进行分部工程验收。分部工程含多个标段的,可先进行标段工程的完工验收,再进行分部工程验收。 2、阶段验收:当工程施工达到一定关键阶段时(一般包括基础处理完成、截流、水库蓄水、机组启动、输水工程通水等),应进行阶段验收,

主持单位可根据工程实施情况确定阶段验收时间,主体工程更换施工单位以及停、缓建时,应及时组织阶段验收。水库加固工程蓄水安全鉴定按水利部有关规定执行,因水源不足等原因不具备机组启动验收条件的,由竣工验收主持单位决定机组启动验收的时间。 3、单位工程验收:包括单位工程完工验收和单位工程投入使用验收。 (1)一个项目仅有一个单位工程的,经竣工验收主持单位批准,可以只进行单位工程验收,不进行竣工初验,也可将单位工程完工验收与竣工初验结合进行,但应分别形成单位工程验收鉴定书和初步验收工作报告。 (2)工程中含有多个类似建设容的单位工程的,可分期分批、打捆进行,一次打捆验收中的各单位工程在满足相应条件的情况下可合并编写各类报告,监理、设计、施工、运行管理分别为同一单位,相应的各类报告可合并编写;由多个参建单位共同承担建设任务,各类报告分别编写,并由项目法人或其指定承担主要任务的单位负责汇总,各参建单位单独编写的验收工作报告作为汇总报告的附件。单位工程质量评定,在施工单位自评的基础上,由建设(监理)单位复核,报质量监督机构核定。每个单位工程的验收鉴定书必须单独编写。 4、专项验收:包括建设征地补偿及移民安置专项验收、档案专项验收、水土保持专项验收、环境保护专项验收等。 (1)各项目竣工初验前,应按有关程序和要求进行建设征地补偿及移民安置、档案等专项验收。没有完成专项验收的项目,不予竣工验收。 (2)档案验收按省水利厅《关于做好我省水利基本建设项目(工程)档案竣工验收工作的通知》(皖水办函[2003]83号)执行,有关文件材料归档围和保管期限按省水利厅档案管理部门规定执行。

小型农田水利工程验收管理手册

小型农田水利工程验收管理手册 《小型农田水利工程验收管理手册》编委会编著 二零零九年八月 内容提要 本书以中华人民共和国水利部2008年新颁布的SL 223-2008《水利水电建设工程验收规程》为依据,对小型农田水利工程验收管理的重要环节作了解读并以示例详细说明。全书共分4章,内容包括工程开工手续及项目划分、工程验收鉴定书格式、工程质量评定常用表式、工程资料归档要求及装订样式。 本书可供水利支出财政补贴资金项目、农业综合开发项目、国土整治项目、以工代赈项目、扶贫项目、标准良田项目、饮水工程项目等小型农田水利工程项目验收时参考使用。 目录 前言 第一章工程开工手续及项目划分 (1 第一节小型农田水利工程开工报告审批表 (2 第二节小型农田水利工程开工报告单 (5 第三节协议书格式 (8 第四节质量监督书格式 (10 第五节小型农田水利工程项目划分核定表 (16 第六节项目划分一般规定 (20

第二章工程验收鉴定书格式 (21 第一节分部工程验收鉴定书格式 (22 第二节单位工程验收鉴定书格式 (26 第三节竣工验收鉴定书格式 (30 第四节工程建设工作报告编制大纲 (37 第五节质量评定报告 (38 第三章工程质量评定常用表式 (48 第一节单位工程质量评定表 (51 第二节单位工程施工质量检验资料核查表 (54 第三节分部工程质量评定表 (59 第四节重要隐蔽单元工程(关键部位单元工程质量等级签证表 (62 第五节施工放样报验单 (65 第六节排水沟单元工程质量评定表 (68 第七节渠道单元工程质量评定表 (71 第八节堤基清理单元工程质量评定表 (74 第九节土料碾压筑堤单元工程质量评定表 (77 第十节软基和岸坡开挖单元工程质量评定表 (80 第十一节混凝土单元工程质量评定表 (83 第十二节基础面或混凝土施工缝处理工序质量评定表 (86

小型水利工程监理规划

小型水利工程监理规划 Company number:【0089WT-8898YT-W8CCB-BUUT-202108】

一、工程概况 工程名称:珠藏镇石榴山村人饮 工程地点:珠藏镇石榴山村 主管部门:瓮安县水利局 建设单位:瓮安县水利局 设计单位:瓮安县水利局堪测设计队 工程质量监督单位:水利局质检站 监理单位:贵州省江河监理有限公司黔南分公司 工程建设规模: 230人/106头 工程主要效益: 230人/106头 工程主要建设内容:集水池、高位水池、管道安装。 工程计划工期: 4个月 工程进展情况 本工程目前已完成工程施工承包合同签订工作,施工单位即将进场开展临建工程布置和施工准备,监理工程师应根据工程进展和专业要求逐步到位,开展监理工作。以实行“建设单位—监理工程师—承包方”三者各司其职的建设管理机制,促进工程建设目标的全面实现。 二、监理范围、业务和目标 监理范围:整个工程监理 监理业务: (1)负责项目法人委托范围内的工程施工阶段监理。

(2)按照国家有关工程建设的法律,法规,水利部颁现行技术规程,规范,设计文件要求,以及工程建设施工合同对工程实施投资,工期和质量控制。 (3)按国家经济法规进行工程建设合同管理。 (4)配合项目法人协调工程内部,外部各方的工作关系。 监理工作的目标: 监理工作主要是对本工程项目进行目标控制,尽可能实现工程项目投资目标,进度目标,质量目标.使工程项目的实际投资不超过计划投资(地质条件变化引起工程设计的变更和人工,材料,设备和物价上涨因素不包括在内),实际工期不超过计划工期,实际质量达到技术规范和设计文件规定的要求。为此,监理应将项目的总投资额,总进度目标和项目质量目标展开到单位工程,分部工程和单元工程,以单元工程为基础,采取动态管理,促进工程总目标的实现。 在投资到位不好的情况下,监理将以积极的态度协助项目法人调整计划,减少损失。 三、监理组织机构和人员 监理组织机构 受建设单位委托,贵州江河水利监理有限公司黔南分公司对工程施工进行全面监督管理。根据工程特点及监理任务情况,组建工程项目建设监理机构(如图3—1所示),对工程监理实行总监理工程师负责制,设有总监理工程师1个,监理员1人,实施进程中根据工程进展情况和专业需要进行适当的补充和调整。

水利水电工程验收备案表

《水利工程建设项目验收管理规定》 (2006年11月9日水利部令第30号) 第十六条分部工程验收的质量结论应当报该项目的质量监督机构核备;未经核备的,项目法人不得组织下一阶段的验收。 单位工程以及大型枢纽主要建筑物的分部工程验收的质量结论应当报该项目的质量监督机构核定;未经核定的,项目法人不得通过法人验收;核定不合格的,项目法人应当重新组织验收。质量监督机构应当自收到核定材料之日起20个工作日内完成核定。 《水利工程质量管理规定》 (1997年12月21日水利部令第7号) 第十四条???水利工程质量监督实施以抽查为主的监督方式,运用法律和行政手段,做好监督抽查后的处理工作。工程竣工验收时,质量监督机构应对工程质量等级进行核定。未经质量核定或核定不合格的工程,施工单位不得交验,工程主管部门不能验收,工程不得投入使用。 《水利工程质量监督管理规定》 (1997年8月25日水利部水建[1997]339号) 第五条???工程竣工验收前,必须经质量监督机构对工程质量进行等级核验。未经工程质量等级核验或者核验不合格的工程,不得交付使用。 工程在申报优秀设计、优秀施工、优质工程项目时,必须有相应质量监督机构签署的工程质量评定意见。

分部工程验收备案表

说明:1、本表一式三份,质监站、建设单位、施工单位各一份。 2、除第3项单元工程质量评定表外,其余资料质监站将在核备时留存原件。 单位工程验收备案表

说明:1、本表一式四份,质监站、建设单位、施工单位、档案管理机构各一份。 2、质监站将在核定时留存报审资料原件。 工程项目质量等级核定表

说明:1、本表一式四份,质监站、建设单位、施工单位、档案管理机构各一份。 2、质监站将在核定时留存报审资料原件。

【工程文档】水利工程竣工资料全套表格(doc 180页)

水利工程竣工资料全套表格(doc 180页) 部门: xxx 时间: xxx 制作人:xxx 整理范文,仅供参考,勿作商业用途

目录 一、工程项目资料 1.中标通知书 2.施工合同 3.工程投标文件 4.开工报告 5.施工大事记 6.工程施工管理报告 7.竣工验收报告 8.竣工图(另册) 9.工程质量等级核验申请 二、工程质量管理资料 1.施工组织设计(方案) 2.质量保证体系 3.岗位责任制 4.施工场地平面布置图 5.工程技术交底 6.图纸会审纪要 7.质量管理、安全生产、文明施工三项制度 8.设计变更通知

9.施工日记 10.各种会议纪要、来往函件 三、工程质量保证资料 1.原材料、构件及设备合格证书 2.原材料复试报告 3.砂、石骨料试验报告 4.混凝土及砂浆配合比通知单 5.混凝土、砂浆试块试验报告 6.土料干密度试验报告 7.粉喷桩施工记录 8.土建工程定位测量资料 9.隐蔽工程验收签证 10.沉降观测资料 11.设备安装调试资料 四、工程质量检查评定资料 1.工程项目划分表 2.质检站对工程项目划分的批文 3.单位工程综合评定表 4.工程外观质量评定

5. 单位工程质量评定表 6.分部工程质量评定表 7. 分部工程验收签证 8. 单元工程质量评定汇总表 9.单元工程质量评定表、自检记录表及拌和物质量评定表 (1)Ⅰ分部xx单元工程质量评定表及自检记录表 (2)Ⅱ分部xx单元工程质量评定表及自检记录表 (3)Ⅲ分部xx单元工程质量评定表及自检记录 ...... 附表1、水利水电工程施工、监理用表; 附表2、质量评定类《水利水电全集质量评定表》请去网上找

水利工程竣工验收报告

水利工程 竣工验收报告工程名称:xx地震xx区xx水库灌区灾后恢复重建工程 建设单位:xx市xx区水务投资有限公司

水利工程竣工验收报告 工程名称xx地震xx区xx水库灌区灾 后恢复重建工程 工程地点xx市xx区北郊镇和多营镇境内 工程规模工程类别灌区水利工 程 结构类型 开工日期竣工日期立项文件 参加单位名称备注建设单位xx市xx区水务投资有限公司 设计单位四川xx工程设计研究院 施工单位四川xx建工集团有限公司 监理单位绵阳禹兴建设工程监理有限责任公司 主 要 施 工 竣 工 验 收 人 员 姓名单位职务签名备注

竣工验收意见表 竣工验收报告施 工 单 位 意 见 单位(项目)负责人: (公章) 年月日 监 理 单 位 意 见 单位(项目)负责人: (公章) 年月日 设 计 单 位 意 见 单位(项目)负责人: (公章) 年月日 建 设 单 位 意 见 单位(项目)负责人: (公章) 年月日 附单位工程质量综合验收文件: 1、勘察单位对工程勘察文件的质量检验报告; 2、设计单位对工程设计文件的质量检验报告; 3、施工单位对工程施工质量的检查报告,包括:单位工程,分部工程质量自评记录,工程竣工资料目录自查表,建筑材料、砼、金属结构及设备的出厂合格证和进场试验报告的汇总表,设计工程结构安全的试块、试件以及有关材料的试(验)报告汇总表和强度合格评定表,工程开、竣工报告; 4、监理单位对工程质量的评估报告; 5、有关工程质量检测的功能性试验资料; 6、上级水利行政部门、质检监督机构责令整改问题的整改结果; 7、验收人员签署的竣工验收原始文件; 8、竣工验收遗留问题的处理结果; 9、施工单位签署的工程质量保修书;

水利工程竣工验收报告表格

水利工程竣工验收报告表格 水利工程竣工验收报告表格 水利工程 竣工验收报告 工程名称:建设单位: 水利工程竣工验收报告 工程名称工程规模开工日期工程地点工程类别竣工日期结构类型立项文件备注参加单位名称建设单位设计单位施工单位监理单位姓名单位职务签名备注主要施工竣工验收人员 竣工验收意见表 施工单位意见单位(项目)负责人:单位(项目)负责人:单位(项目)负责人:单位(项目)负责人:(公章)年月日(公章)年月日(公章)年月日(公章)年月日竣工验收报告监理单位意见设计单位意见附单位工程质量综合验收文件:1、勘察单位对工程勘察文件的质量检验报告;2、设计单位对工程设计文件的质量检验报告; 3、施工单位对工程施工质量的检查报告,包括:单位工程,分部工程质量自评记录,工程竣工资料目录自查表,建筑材料、砼、金属结构及设备的出厂合格证和进场试验报告的汇总表,设计工程结构安全的试块、试件以及有关材料的试(验)报告汇总表和强度合格评定表,工程开、竣工报告; 4、监理单位对工程质量的评估报告; 5、有关工程质量检测的功能性试验资料; 6、上级水利行政部门、质检监督机构责令整改问题的整改结果; 7、验收人员签

署的竣工验收原始文件;8、竣工验收遗留问题的处理结果;9、施工单位签署的工程质量保修书;?10、法律、规章规定必须提供的其他文件。 (黄色部分资料不具备如果没必要的话就删除那些条目再打印) 建设单位意见 交工验收接收书 工程名称工程规模开工日期验收意见工程地址工程类型竣工日期设计单位负责人:年月日 监理单位负责人:年月日施工单位负责人:年月日建设单位负责人:年月日工程 竣工验收签到册 姓名单位(全称)职务和职称签字备注 扩展阅读:水利工程竣工验收申请报告 水利工程竣工验收申请报告 一、工程完成情况: XXX水库除险加固工程经省、市主管部门批准立项,核定总投资1006万元,其中:国债资金投资700万元,地方配套资金306万元。该水库除险加固的主要内容为:①、大坝前坝坡1563高程以上改为浆砌块石,加固上游坝坡,在大坝左坝肩心墙与溢洪道右侧墙接触面的齿墙后增设一道砼防渗墙;②、加固溢洪道及下游河道治理;③、更换弧形工作门及平板检修门,更换弧门启闭机;④、加固改造上坝及进库公路;⑤、增设大坝观测设施与自动化控制系统。 工程于20xx年5月31日开工建设,20xx年6月底全面竣工,历时13个月,除险加固工程按照设计批准的方案已完成了主要工程,即:完成了大坝前坝坡加

水利工程竣工报告.pdf

工程竣工报告 一、工程概况 1、工程地理位置及工程结构形式 巴东县2011年度小型农田水利重点县建设项目(一标段),位于巴东县水布垭镇。 2、工程参建各相关单位、工期及合同造价 业主单位:巴东县小农水建设项目领导小组办公室 设计单位:湖北省漳河土木工程设计院 监理单位:湖北楚元工程建设咨询有限公司 施工单位:湖北新大地工程有限公司 合同造价:286.21万元 合同开工日期:2012年2月28日合同完工日期:2012年6月7日 实际开工日期:2012年2月28日实际完工日期:2012年8月18日 3、主要技术经济指标: 规划整修渠道14条,共13.224km,其中有矩形渠 4.82km,U型槽8.404km;新建水池11口,其中100m3水池4口,300m3水池6口,500m3水池1口;闸阀井24个,渡槽1座,公路涵9处,渠上泄洪槽8处;灌溉管网5km,田间管网12km。土石方开挖 1.52万方;土石方回填0.8万方;砼浇筑0.18万方;钢筋46.85t;水泥400t;炸药150kg;砂石料0.23万方;砌筑砼砖0.03万方;工程总投资286.12万元。 4、主要建设内容: 计划建设内容: 渠系工程:整修渠道14条,共13.224km;其中有矩形渠 4.82km,U型槽8.404km; 调节池工程:新建水池11口,其中100m3水池4口,300m3水池6口,500m3水池1口; 配套建筑物:闸阀井24个,渡槽1座,公路涵9处,渠上泄洪槽8处;管网工程:灌溉管网5km,田间管网12km。 完成建设内容: 渠系工程:完成渠道整修13条(其中纸厂湾渠道和乐山渠道既有U型槽,又有矩形渠),共12.835km;(其中:矩形渠4条,共5.135km;U型槽有11条,共7.700km); 调节池工程:新建300m3水池6个, 200m3水池2个,100m3水池2个;

水利工程竣工验收鉴定书79739

xxxx治理工程竣工验收 鉴定书 xxxx治理工程竣工验收委员会2015年xx月xx日

前言 依据《水利工程建设项目验收管理规定》(水利部令30号)和《水利水电建设工程验收规程》(SL223-2008),2015年xx月xx日,由xxx水利局主持,对xxxx治理工程进行了竣工验收。验收委员会由xxx水利局、xxx财政局、xxx水利水电工程建设质量监测监督站、xxxx 管理所单位人员及有关专家组成。 xxxx治理工程建设管理局、xxxx勘测设计院、xxxx工程咨询有限公司、xxxx公司、xxxx公司等单位作为被验单位参加了验收会议。 验收委员会查看了工程现场,听取了建设有关单位汇报,查阅了工程档案资料,经讨论,形成了工程竣工验收鉴定书。 一、工程设计和完成情况 (一)工程名称及位置 工程名称:xxxx治理工程。 位置:xxx境内。 (二)工程主要任务和作用 对河道进行清淤疏浚,对险工段进行岸坡护砌,对危桥进行拆除重建,解决xxxx的除涝和交通问题,保护河道两岸人民生命财产安全,促进流域内经济社会发展。 (三)工程设计主要内容 1、工程立项、设计批复文件 xx年xx月xx日,xxx水利厅以《关于对xxxx治理工程初步设

计的审批》(x水行许字〔xx〕xx号)对初步设计进行了批复,核定工程投资xx万元。 2、设计标准、规模及主要技术经济指标 xxxx治理工程为Ⅳ等工程,设计标准为河道治理工程除涝标准5年一遇,主要建筑物为3级。 起点桩号xx(xx)~终点桩号xx(xx)5年一遇设计除涝流量xx~xxm3/s,除涝水位xx~xxm,除涝水深xx~xxm,河底高程xx~xxm,河底宽xx~xxm,河底比降xx~xx,边坡xx,糙率xx。 3、主要建设内容及建设工期 xxxx治理工程主要建设内容为:河道清淤疏浚xxkm;险工护砌xx处共xx km。拆除重建生产桥xx座。建设工期为6个月。 4、工程投资及来源 xxxx治理工程计划投资xx万元,其中中央投资xx万元;省级配套补助资金xx万元;县级财政配套资金xx万元。 (四)工程建设有关单位 项目法人:xxxx 设计单位: xxxx 监理单位: xxxx 施工单位: xxxx 运行管理单位:xxxx 质量监督机构:xxxx (五)工程施工过程 1、主要工程开工和完工日期

水利工程完工验收鉴定书

水利水电工程 乐山市市中区高中-山珍水库灌区“五小水利”及生态治理合同工程完工验收 鉴 定 书

乐山市市中区高中-山珍水库灌区“五小水利”及生态治理合同工程完工验收工作组 二〇一六年十一月三十日

水利水电工程 乐山市市中区高中-山珍水库灌区“五小水利” 及生态治理合同工程完工验收 项目法人:乐山市市中区山珍水库管理所 设计单位:乐山市水利电力建筑勘察设计研究院 监理单位:乐山市聚能水电工程监理有限责任公司 施工单位:四川金海建设有限公司 质量监督机构:乐山市市中区水利工程质量管理站 项目主管部门:乐山市市中区水务局、乐山市市中区财政局 运行管理单位:乐山市市中区山珍水库管理所 验收时间:二〇一六年十一月三十日

验收地点:乐山市市中区全福镇、土主镇、青平镇、凌云乡 乐山市市中区高中-山珍水库灌区五小水利及生态治理 合同工程完工验收鉴定书 前言 验收依据:乐山市市中区高中-山珍水库灌区五小水利及生态治理合同工程设计文件、施工合同、招投标文件、《水利水电建设工程验收规程》(SL223-2008)、《水利水电工程施工质量检验与评定规程》(SL176-2007)等相关规范规程、工程建设技术标准和强制性条文。 组织机构:乐山市市中区高中-山珍水库灌区“五小水利”及生态治理合同工程完工验收由乐山市市中区山珍水库管理所主持,验收工作组由乐山市市中区水务局、乐山市市中区财政局、乐山市市中区发改局、全福镇人民政府、乐山市市中区水利工程质量管理站、乐山市市中区山珍水库管理所、乐山市水利电力建筑勘察设计研究院、乐山市聚能水电工程监理有限责任公司、四川金海建设有限公司等单位代表13人组成,曹忠文同志担任验收工作组组长。 验收过程:于2016年11月30日,对乐山市市中区高中-山珍水库灌区“五小水利”及生态治理合同工程完工验收。验收工作组听取了各参建单位关于工程建设情况和工程质量评定情况的汇报,到现场检查了工程完成情况和工程实体质量情况,

水利工程竣工验收资料编制顺序

水利工程竣工验收资料编制顺序 第一卷:竣工验收资料 1、单位工程验收鉴定书 2、单位工程质量评定表 3、分部工程验收签证 4、工程质量评定汇总表 5、工程施工管理工作报告 第二卷:竣工资料(施工管理资料) 1、工程概况表 2、承包单位概括、组织机构及人员资质 3、施工组织设计及批复文件 4、施工放样报验单及监理审查意见 5、进出场设备申报单及监理审查意见 6、施工人员进出场情况申报表及监理审查意见 7、开工申请报告及开工令 8、监理通知单及工作联系单 9、施工过程中往来函件 10、设计变更 11、有关施工会议纪要 12、工程质量事故调查及处理报告、重大缺陷处理预检查记录 13、施工大事记 14、施工日志、工序管理资料 第三卷:质量保证资料 1、单位工程施工质量检验资料核查表 2、原材料进场签证单 3、原材料出厂合格证

4、原材料技术性能指标 5、原材料自检报告及统计资料 6、原材料监理见证取样单 7、中间产品检测试验资料 8、中间产品试件及统计资料 9、配合比试验报告(混凝土) 10、配合比试验报告(砂浆) 11、土方碾压检测资料 12、土方碾压监理见证取样单 13、设备进场签证资料 14、设备出厂合格证及有关技术文件 15、基桩试验检测资料 16、试运行资料 17、重要隐蔽工程施工记录 18、重要隐蔽工程验收签证单 19、单位工程施工质量检验资料核查表 第四卷:质量评定资料 1、工程项目划分审批文件 2、工程质量评定汇总表 3、单位工程质量评定表 4、外观质量检测表、评定表 5、外部工程质量评定表 6、单元工程质量评定表 7、隐蔽工程质量评定表 8、工程试运行期间观测资料 其他质量评定表 9、

水利工程竣工验收施工管理工作报告

1 工程概况 (1) 2 工程投标 (3) 2.1投标过程 (3) 2.2投标书编制原则 (3) 2.3合同签订 (3) 3 施工进度管理 (3) 4 主要施工方法 (5) 4.1大坝加固单位工程 (5) 4.1.1上游坝坡抛填块石 (5) 4.1.2上游坝坡干砌石护坡 (5) 4.1.3下游坝坡加固工程 (6) 4.1.4坝顶加固工程 (6) 4.1.5下游坝坡排水工程 (7) 4.1.6下游排水渠改造工程 (7) 4.1.7坝端防护工程 (8) 4.2溢洪道加固单位工程 (9) 4.2.1闸室段处理 (9) 4.2.2陡槽段加固 (9) 4.2.3金属结构 (10) 4.3泄洪洞加固单位工程 (11) 4.3.1进水口防护 (11) 4.3.2有压泄水段加固 (12) 4.3.3出口消能段防护 (12) 4.3.4金属结构及启闭机安装 (13) 4.4电气单位工程 (14) 4.4.1线路改造工程 (14) 4.4.2变压器安装 (14) 4.4.3其他电气设备安装 (15) 4.5交通单位工程 (16) 4.5.1路基工程 (16) 4.5.2路面工程 (16) 4.5.3过水路面工程 (17) 4.6房屋建筑单位工程 (17) 4.6.1溢洪道启闭机室改造 (17) 4.6.2溢洪道柴油机房 (17) 4.6.3泄洪洞柴油机房 (18) 4.6.4办公及安全保卫维修 (18) 4.6.5大坝管理房 (18) 4.6.6防汛物资储备仓库 (18) 4.7附属工程(码头)单项工程 (18)

4.8水土保持专项工程 (19) 4.9完成的主要工程量 (19) 5 施工质量管理 (20) 5.1质量方针 (20) 5.2质量目标 (20) 5.3质量管理组织机构设臵 (21) 5.4质量控制措施 (21) 5.4.1质量控制的依据 (21) 5.4.2质量控制基本内容 (21) 5.4.3试验及检验 (22) 5.4.4提高质量的制度和措施 (22) 5.4.5落实协调措施 (24) 5.4.6落实好质量保证的相关措施 (24) 5.4.7落实质量管理措施 (24) 5.4.8实施创优的措施 (25) 5.4.9质量检查工作制度 (25) 5.5单位工程验收情况 (26) 5.6主要试验检测结果 (27) 6 文明施工与安全生产 (28) 6.1组织机构 (28) 6.2施工安全 (29) 6.2.1 安全保证措施 (29) 6.2.2 技术措施 (29) 6.3文明施工 (30) 7 合同管理 (30) 8 经验与建议 (31) 9 附件 (32) 附件一、施工管理机构设臵及主要工作人员情况表 (32) 附件二、主要投入材料情况表 (32) 附件三、主要设备配臵情况表 (32) 附件四、工程施工管理大事记 (32) 附件五、主要技术标准目录 (32)

水利水电工程竣工资料整理要求-超详细

水利水电工程竣工资料整理要求 一、档案管理要求 1、资料装订时应采取三孔一线的装订方法,孔距7cm。注意装订时装订线不得将字迹压住。 2、资料用纸统一为A4纸,装订厚度一般在0.5-1.5cm,最厚不得超过2cm。若超过2c m,可分多本装订,但需标出能够说明该资料是一体的标志。 3、各类资料必须有封面,并加盖印章,且附有相应的目录,并在页面底部(中间)注明页码。 4、施工单位应负责向建设单位提交竣工资料原件一份,复印件二份,同时应加盖印章。进行资料移交时,施工单位应提供完整的资料清单供建设单位查阅。 A、施工单位资料 (1)开工资料 ①开工令; ②开工申请; ③施工组织设计,施工计划、方案、措施(含施工单位相应的报验资料); ④进场设备报验单; ⑤进场人员报验单(含项目经理或总工的变更请示及函复); ⑥施工放样报验单; ⑦工程技术要求与图纸会审纪要、技术交底(包括设计交底);

⑧材料检验报告(含出厂合格证、质量复验报告)。 (2)综合资料 ①施工单位营业执照,资质; ②停工报告、停工令、返工处理报告、复工令; ③事故处理资料; ④设计变更; ⑤工程建设有关会议记录; ⑥竣工报告、竣工验收报告(申验请示); ⑦成立项目经理部的通知及一些萁它资料(如各种通知等); (3)、第*分部单元工程质量评定及报验回复:单元工程质量评定、工程报验单回复、施工自检原始记录表(按分部)可合订一本; (4)施工日志:单本装订; (5)质量评定资料:装订顺序为项目划分报告,单位、分部; (6)分部工程收签证:分部工程收资料,单本装订; (7)工程计量资料、工程结算资料:含增加收、核减的各类报告,单本装订; (8)施工管理工作报告:附件:施工大事记,可合订一本; (9)声像材料(照片、录音带、录像带、光盘、软盘等); (10)竣工图:单本装订; (11)移交资料清单(三份,盖章,签字)见附表 B、监理资料 (1)监理合同单本装订(建设单位提供); (2)监理规划、监理细则各订一本; (3)监理日志、监理大事记各订一本;

水利工程竣工验收自查报告

竭诚为您提供优质文档/双击可除水利工程竣工验收自查报告 篇一:水利工程竣工验收报告 水利工程 竣工验收报告 工程名称:芦山地震雨城区黄龙水库灌区灾后恢复重建工程 建设单位:雅安市雨城区水务投资有限公司 水利工程竣工验收报告 竣工验收意见表 1、勘察单位对工程勘察文件的质量检验报告; 2、设计单位对工程设计文件的质量检验报告; 3、施工单位对工程施工质量的检查报告,包括:单位工程,分部工程质量自评记录,工程竣工资料目录自查表,建筑材料、砼、金属结构及设备的出厂合格证和进场试验报告的汇总表,设计工程结构安全的试块、试件以及有关材料的试(验)报告汇总表和强度合格评定表,工程开、竣工报告;

检测的功能性试验资料;6、上级水利行政部门、质检监督机构责令整改问题的整改结果;7、验收人员签署的竣工验收原始文件;8、竣工验收遗留问题的处理结果;9、施工单位签署的工程质量保修书; 10、法律、规章规定必须提供的其他文件。 交工验收接收书 篇二:水利工程竣工验收报告 水利工程 竣工验收报告 工程名称:平武县响岩坝大田村河道排险清淤工程建设单位: 水利工程竣工验收报告 竣工验收意见表 1、勘察单位对工程勘察文件的质量检验报告; 2、设计单位对工程设计文件的质量检验报告; 3、施工单位对工程施工质量的检查报告,包括:单位工程,分部工程质量自评记录,工程竣工资料目录自查表,建筑材料、砼、金属结构及设备的出厂合格证和进场试验报告的汇总表,设计工程结构安全的试块、试件以及有关材料的试(验)报告汇总表和强度合格评定表,工程开、竣工报告;

检测的功能性试验资料;6、上级水利行政部门、质检监督机构责令整改问题的整改结果;7、验收人员签署的竣工验收原始文件;8、竣工验收遗留问题的处理结果;9、施工单位签署的工程质量保修书;10、法律、规章规定必须提供的其他文件。 交工验收接收书 平武县响岩坝大田村河道排险清淤工程 竣工验收签到册 篇三:水利工程档案验收自查报告 会理县“8.30”地震小型震损水库黑泥田水库枢纽除险加固工程档案验收自查报告 会理县水务局 二〇一〇年十二月 一、工程概况 (:水利工程竣工验收自查报告) 黑泥田水库位于会理县绿水乡境内,属金沙江水系城河支流绿水河上游,是一座年调节水库,蓄水、防洪、灌溉,具有综合效益的小 (二)型水利枢纽工程。水库坝址以上控制流域面积 11.73km2,总库容60万,有效灌面400亩。 工程建设主要项目为: 1大坝整治

水利工程竣工资料

卷内目录 (一)项目立项文件………………………………………第1 页 (二)中标通知书…………………………………………第6 页 (三)施工合同……………………………………………第6 页 (四)履约金支付凭证……………………………………第6 页 (五)企业资质报审表 (12) (六)营业执照复印件 (12) (七)资质等级证书复印件 (12) (八)企业信誉及荣誉 (12) (九)项目管理人员资质报审表 (12) (十)项目管理人员名单 (21) (十一)项目管理人员资质文件 (18) (十二)工程开工报审表 (18) (十三)质量、安全、技术管理制度 (18) (十四)开工报告 (19) (十五)施工组织设计(专项施工方案)报审表 (20) (十六)施工方案 (21) (十七)项目实施进度表 (42) (十八)施工机械设备进场情况表 (43) (十九)劳动力投入情况表 (44) (二十)设备材料进出场情况表 (45) (二十一)施工区域图 (46)

(二十二)工程材料/构配件/设备报审表 (47) (二十三)材料数量清单及自检结果 (48) (二十四)材料/构配件/设备合格证及检测报告 (48) (二十五)产品说明书 (51) (二十六)设备使用维护保养手册 (51) (二十七)水泵出厂检测报告 (51) (二十八)水泵调试报告 (51) (二十九)水泵试运行报告 (51) (三十)工程量清单 (54) (三十一)工程竣工报告 (55) (三十二)竣工验收报告 (56) (三十三)工程竣工小结 (57) (三十四)施工照片 (61) (三十五)工程预决算 (63)

水利水电工程竣工验收工作报告格式报告内容概述

竣工验收主要工作报告格式

竣工验收主要工作报告内容格式 O.1工程建设管理工作报告O.1.1工程概况 1工程位置 2立项、初设文件批复 3工程建设任务及设计标准 4主要技术特征指标 5工程主要建设内容 6工程布置 7工程投资 8主要工程量和总工期 O.1.2工程建设简况 1施工准备 2工程施工分标情况及参建单位 3工程开工报告及批复 4主要工程开完工日期 5主要工程施工过程 6主要设计变更 7重大技术问题处理 8施工期防汛度汛 O.1.3专项工程和工作 1征地补偿和移民安置 2环境保护工程 3水土保持设施 4工程建设档案 O.1.4项目管理 1机构设置及工作情况 2主要项目招标投标过程 3工程概算与投资计划完成情况 1)批准概算与实际执行情况 2)年度计划安排 3)投资来源、资金到位及完成情况 4 合同管理 5 材料及设备供应

6 资金管理与合同价款结算 O.1.5工程质量 1工程质量管理体系和质量监督 2工程项目划分 3质量控制和检测 4质量事故处理情况 5质量等级评定 O.1.6安全生产与文明工地 O.1.7工程验收 1单位工程验收 2阶段验收 3专项验收 O.1.8蓄水安全鉴定和竣工验收技术鉴定 1蓄水安全鉴定(鉴定情况、主要结论) 2竣工验收技术鉴定(鉴定情况、主要结论) O.1.9历次验收、鉴定遗留问题处理情况 O.1.10工程运行管理情况 1管理机构、人员和经费情况 2工程移交 O.1.11工程初期运行及效益 1工程初期运行情况 2工程初期运行效益 3工程观测、监测资料分析 O.1.12竣工财务决算编制与竣工审计情况 O.1.13存在问题及处理意见 O.1.14工程尾工安排 O.1.15经验与建议 O.1.16附件: 1项目法人的机构设置及主要工作人员情况表 2项目建议书、可行性研究报告、初步设计等批准文件及调整批准文件。 O.2工程建设大事记 O.2.1根据水利工程建设程序,主要记载项目法人从委托设计、报批立项直到竣工验收过程中对工程建设有较大影响的事件,包括有关批文、上级有关批示、设计重大变化、主管部门稽察和检查、有关合同协议的签定、建设过程中的重要会议、施工期度汛抢险及其

水利工程竣工验收资料

水利工程施工管理资料、验收资料整理要求 一、施工单位工程资料编制顺序 1、竣工验收资料:(1)、单位工程验收鉴定书;(2)、单位工程质量评定表;(3)、分部工程验收签证;(4)、工程质量评定汇总表;(5)、工程施工管理工作报告; 2、施工管理资料:(1)、工程概况表;(2)、承包单位概括、组织机构及人员资质;(3)、施工组织设计及批复文件;(4)、施工放样报验单及监理审查意见;(5)、进出场设备申报单及监理审查意见;(6)、施工人员进出场情况申报表及监理审查意见;(7)、开工申请报告及开工令;(8)、监理通知单及工作联系单;(9)、施工过程中往来函件;(10)、设计变更;(11)、有关施工会议纪要;(12)、工程质量事故调查及处理报告、重大缺陷处理预检查记录;(13)、施工大事记;(14)、施工日志、工序管理资料; 3、质量保证资料:(1)、单位工程施工质量检验资料核查表;(2)、原材料进场签证单;(3)、原材料出厂合格证;(4)、原材料技术性能指标;(5)、原材料自检报告及统计资料;(6)、原材料监理见证取样单;(7)、中间产品检测试验资料;(8)、中间产品试件及统计资料;(9)、配合比试验报告(混凝土);(10)、配合比试验报告(砂浆);(11)、土方碾压检测资料;(12)、土方碾压监理见证取样单;(13)、设备进场签证资料;(14)、设备出厂合格证及有关技术文件;(15)、基桩试验检测资料;(16)、试运行资料;(17)、重要隐蔽工程施工记录;(18)、重要隐蔽工程验收签证单;(19)、单位工程施工

质量检验资料核查表; 4、质量评定资料:(1)、工程项目划分审批文件;(2)、工程质量评定汇总表;(3)、单位工程质量评定表;(4)、外观质量检测表、评定表;(5)、分部工程质量评定表;(6)、单元工程质量评定表;(7)、隐蔽工程质量评定表;(8)、工程试运行期间观测资料;(9)、其他质量评定表 二、施工单位工程建设资料装订目录 第一册《综合资料》:(1)、招投标文件、中标通知书、技术交底、防洪渡汛、施工技术方案;(2)、工程质量监督联系单及批复文本、设计联系单;(3)、施工承包合同及协议书、单位工程开工申请、分部工程开工申请;(4)、上报监理单位的文件;(5)、会议纪要、与有关单位往来文件; 第二册《单元工程、分部工程质量评定资料》:附(1)、原材料质量保证书及检测资料;(2)、中间产品质量检测资料;(3)、砼试块测试及统计资料; 第三册《施工月报、施工日记》 第四册《隐蔽工程(包括防渗工程)验收资料》 第五册《各分部工程验收报告》 第六册《工程施工联系单及月结算及支付签证单》 第七册《验收资料》:(1)、竣工图纸;(2)、施工结算审价(审查)报告;(3)、工程施工管理工作报告;(4)、完工验收后报质监站所需资料;(5)、分部工程、合同工程完工(单位工程)

小型水利工程验收指南复习过程

小型水利工程验收指南 一、小型水利工程验收范围和分类 范围:小型水库工程以外的所有小型水利工程建设项目及4级、5级堤防工程。 分类:小型水利工程建设项目验收分为法人验收和政府验收,法人验收包括分部工程验收和单位工程验收,政府验收分为阶段验收、专项验收和竣工验收。 二、验收依据 小型水利工程建设项目验收的依据是国家有关法律、法规、规章和技术标准,有关主管部门的规定,经批准的初步设计文件、调整概算文件、设计变更文件,施工图纸及技术说明,设备技术说明书,施工合同等。 三、法人验收 分部工程或单位工程完工并具备验收条件时,施工单位应向项目法人提出验收申请,项目法人应在收到验收申请之后10个工作日内决定是否同意进行验收。 法人验收由项目法人主持,项目法人可以委托监理单位主持分部工程验收,涉及主体工程的分部工程验收应由项目法人主持。 分部工程验收应具备的条件为单元工程已完建,施工质量经评定全部合格,有关质量缺陷已处理完毕或有监理机构批准的处理意见,以及合同约定的其他条件。 单位工程验收应具备的条件为分部工程已完建并验收合格,分部工程验收遗留问题已基本处理完毕,未处理的遗留问题不影响单位工程质量评定并有处理意见,以及合同约定的其他条件。 法人验收应成立验收工作组。工作组由项目法人、勘测设计、监理、施工、主要设备制造(供应)等单位的代表组成。对于分部工程验收,质量监督机构可派员列席涉及关键部位的验收会议。对于单位工程验收,运行管理单位应参加验收会议,质量监督机构应派员列席验收会议。

法人验收会议按以下程序进行: 1. 听取有关参建单位的工程建设情况汇报; 2.现场检查工程完成情况和工程质量; 3.对于分部工程验收,检查单元工程施工质量验收评定及相关档案资料;对于单位工程验收,检查分部工程验收文件及相关档案资料; 4.评定工程施工质量; 5.对验收中发现的问题提出处理意见; 6.讨论并通过验收鉴定书。 项目法人应在法人验收通过之日起10个工作日内,将验收质量结论报质量监督机构核备。质量监督机构应在收到核备材料之日起20个工作日内完成核备并反馈项目法人。未经核备的,不得组织下一阶段验收。 项目法人应当自法人验收通过之日起30个工作日内,制作法人验收鉴定书,发送参加验收单位并报送法人验收监督管理机关备案。 法人验收监督管理机关应加强对法人验收的监督管理,对法人验收工作情况组织检查,当发现验收工作中存在问题时,应及时要求项目法人予以纠正,必要时可要求暂停验收或重新验收。 四、政府验收 小型水利工程建设项目竣工验收由地级以上市人民政府水行政主管部门或者其委托的县级人民政府水行政主管部门主持。省直管的水利项目由省水利厅组织验收。 有关水行政主管部门可视情况邀请同级发展改革、财政部门共同主持竣工验收或参加验收会议。

水利工程及小型农田水利工程竣工顺序供参考

水利工程及小型农田水利 工程竣工顺序供参考 The following text is amended on 12 November 2020.

水利工程及小型农田工程竣工资料整理 一、档案管理要求 1、资料装订时,应保证卷皮与页面资料下口整齐,采取三孔一线的装订方法,孔距7cm。注意装订时装订线不得将字迹压住。 2、资料用纸统一为A4纸,装订厚度一般在-1.5cm,最厚不得超过2cm。若超过2cm,可分多本装订,但需标出能够说明该资料是一体的标志。 3、各类资料必须有封面(卷皮),资料内红印章,目录,页面要有页码,页底要有备考表。 4、资料整理成册后,必须是有档案盒、卷皮、卷内目录、页面资料、页码、卷内备考表,应该签字的地方,必须签字到位,无遗漏、印章加盖到位。 4、施工单位应负责向建设单位提交竣工资料原件一份,复印件二份,同时应加盖印章。进行资料移交时,施工单位应提供完整的资料清单供建设单位、档案室查阅(资料归档总目、分卷归档目录)。 A、施工单位资料 一、工程施工开工卷(第一卷) 1、卷内目录 2、进场通知 3、合同项目开工令; 4、合同项目开工申请; 5、现场组织机构及主要人员报审表;

6、单位工程开工令;(此为一个项目工程内多个单位工程用) 7、单位工程开工申请;(同上) 8、施工设备进场报验单; 9、施工放样报验单; 10、工程技术要求与图纸会审纪要、技术交底(包括设计交底); 11、成立项目经理部的通知及一些萁它资料(如各种通知等); 二、工程方案及报批文件(第二卷) 1、施工组织设计,施工计划、方案、措施(含施工单位相应的报验资料); 三、原材料及构件(第三卷) 1、材料检验报告(含出厂合格证、质量复验报告)。 四、工程施工技术卷(第四卷) 1、施工单位营业执照,资质; 2、停工报告、停工令、返工处理报告、复工令; 3、业主、监理、质量监督单位来文及通知; 五、设计变更、联系单(第五卷) 1、设计变更; 2、业务联系单等; 六、施工定位(第六卷) 1、水准点、导线点、基准线等; 七、基础处理(第七卷) 1、桩基记录; 2、地基验槽记录;
