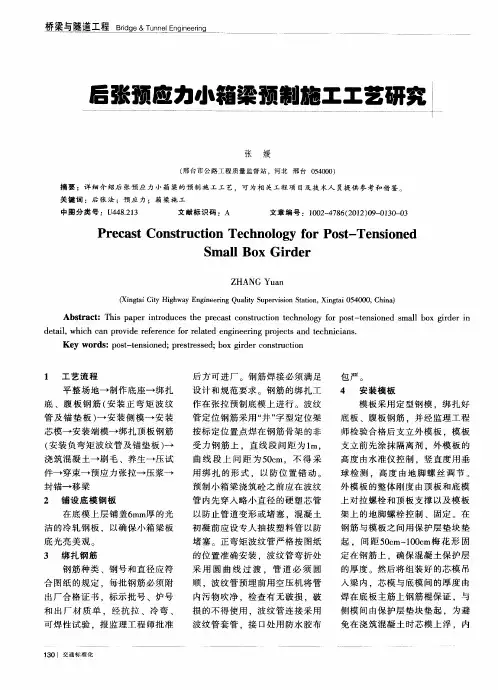

预应力小箱梁预制施工工艺探究

摘要:上海嘉闵高架桥预制小箱梁预制施工,采用后张法施工,详细介绍了施工工艺流程。

关键词:预应力小箱梁;施工工艺

一、前言

上海嘉闵南延伸段高架桥梁上部结构采用预制小箱梁结构,为了检验小箱梁预制施工工艺、设备能力和完成各道工序的时间,根据上海嘉闵南延伸各标段架设计划,选择pm129~pm130东侧02#梁作为小箱梁预制首件的施工对象,跨径28.52m,梁型为a2内梁。

箱梁左侧长28.530m、右侧长28.525m,角度为89.9508。,修正角为-0.286。梁型为a2型内梁。梁高1750mm、梁宽3010mm,底板厚度为180mm(端横梁位置为350mm)、腹板厚度为200mm(端横梁位置为400mm)、顶板厚度为200mm,混凝土设计强度为c50,设计方量为52.8m3,实际浇筑48.5 m3(不含封头砼),钢筋用量为10052.7kg,钢绞线用量为1713.0kg。

二、施工机械、人员及材料的配备

2.1 主要施工机械

三、主要施工方法及施工工艺

3.1 施工方法

本次首件采用模块化施工。钢筋在加工车间统一加工为半成品后,在施工现场利用胎膜架进行焊接、绑扎;模板采用定型的钢模版,待钢筋绑扎完成后用桁车吊入模板内进行混凝土浇筑,混凝土

后张法预应力箱梁施工方案.docx

后张法预应力箱梁施工方案 一、工程慨况 二、场地布置 箱梁预制场地设在贝草夼大桥西北角路基北侧,征地范围及场地平 面图见附图. 1、制梁台座 台座采用 30cm厚 C30砼制作。制梁区内台座周围原地面整平压实后,开挖基槽,铺筑20cm厚 C20砼基础,再制作台座。台座制作时,跨中向下设,2cm 的预拱度,采用二次抛物线。 2、砼、材料运输道路 梁场内和梁场周围设置车辆进出的施工运输道路,道路硬化采用20cm 砼。 3、钢筋加工场地 钢筋加工场地设于预制场两端,用于钢筋加工、存放等,加工好的钢 筋分类挂牌存放,并搭设钢筋棚防护。 4、排水设施 制梁场区内地面按 2%排水坡设置,并于四周和存梁两台座中间设置排、截水沟,确保降水及施工用水顺利排出场外。三、主要技术措施 1、模板准备

外模采用大块定型钢模拼装,内模采用分节组合的形式。板缝中均嵌 入固定式弹性嵌缝条,保证不漏浆和梁体美观。 (1)外模 外模面板采用 6mm厚冷轧普通钢板,分段长度为 6.2m,即 30m箱梁外模长为( 4×6.2+0.9m),其中端头部分 0.9m 为横隔梁模板。面板加劲助及支架均采用 100×63×4.5 工字钢。工厂制作完毕之后运至工地,用砂轮 磨平焊缝,各块模板之间用螺栓联结。外模试拼装完毕后,应进行各截 面的尺寸和拼缝的检查合格后才能进行下步施工。外模与底座之间嵌有 U 型橡胶条,以防底部漏浆。底部拉杆每隔 1.0m 一根,另外,为了保证模板就位后支撑稳固,满足受力要求,模板支架每隔 5m设两根可调丝杆作为就位后的支撑。 立模时用龙门吊逐块吊到待用处,上紧拉杆及可调螺杆。拆除外模时, 拆除上下拉杆和接缝螺栓,松掉可调螺杆,逐步拆除。 (2)内模 根据箱梁内部尺寸及操作难度,内模每单件的尺寸以 1.2m 为宜。内模支架每隔 60cm一道,每个支架用 4 块焊接成三角形的独立支架和三根可调丝杆组成一个稳定的组合支架。 立内模先在拼装场地按 3.6~6m 拼装成节,待底板、腹板钢筋及成孔波 纹管绑扎安装完毕后,再将内模分节吊入箱梁内组拼,应定位准确、牢固。 为保证箱梁内模的位置,内模与钢筋间设置砼垫块,下部每侧间隔 2m左右用预制同标号混凝土垫块顶紧内模,底板也用预制同标号混凝土垫块作为 支撑。为了防止内模上浮,每隔 1.2m 在外模上设一道横梁,以此横梁为支

预制小箱梁安装施工方案

预制小箱梁安装施工方案 一、编制依据及原则 1.编制依据: 31省道北延绍兴市区段工程主线桥小箱梁安装施工技术方案编制,依据以下有关文件、规范、规程以及工程实际特点进行编制。 (1)施工工地现场的实地踏勘调查及施工安全的具体要求。 (2)31省道北延绍兴市区段工程第C标段施工图设计文件。 (3)《公司桥梁施工技术规范》(JTJ041-2000);《公路工程质量检验按评定标准》(JTGF80/1-2004);《公路工程施工安全技术规程》(JTJ076-95)。 2、编制原则: (1)、严格执行“安全第一,预防为主”的原则,参建人员经安全考试合格后,方准上岗。 (2)、当施工与杭甬高铁施工发生矛盾,遵循“安全第一”的原则,服从杭甬高铁施工安全的需要。 (3)、施工前对有关人员进行岗前培训,掌握安装技术要点及应注意的安全事项,确保小箱梁施工万无一失,俺是公主志计划进行。(4)、最大限度地减少对杭甬高铁施工干扰的原则。 二、施工总体安排: 1、工程概况: 31省道北延绍兴市区段工程,位于绍兴市灵芝镇庄头村,主要主线

桥分左其中桥梁分主线桥和辅道桥;分桥梁和路基两部分工程, 右幅,桩号分别为:K9+220~K9+320.25和K9+220~K9+361.25上部桥面设计各为2×20M+29M的预应力小箱梁,小箱梁共计28片,30M 为20片,29M为8片。下部结构:柱式墩,场600桩基础,桥台为柱式台及∮1500桩基础。主线桥左右两侧设计为辅道桥,分A、B辅道桥,桩号分别为:K9+200~K9+316 K9+220~K9+357。 上部桥面设计分别是3×16M和3×16M+3×16M先简支后连续预应力空心板梁,共计27片;下部结构为:独立墩、∮1200桩基础。桥台为柱式台及∮1000柱基础。连接主线桥‘督导桥的路基场45~65M 不等,宽:主线桥:45M,辅道桥:30M。工程主要技术标准:主线桥设计速度为80KM/H,辅道桥设计速度60KM/H,桥涵设计荷载为公路一级。本工程合同造价:1439万元,安全目标:安全无事故。质量目标:交工验收质量等级评定90分及以上;工期4个月,于2011年28日开工,到2011年28日竣工。 该桥梁吊装工程的特点及难点:一试桥梁走向由西南向东北,穿越杭甬高铁桥(由东向西),桥穿越的部位的桥面设计标高为:8.7M~9.4M,高铁桥底标高为:17.776M,有效净空在8~9M,既要保证高铁桥无损坏,有要在吊装过程中安全顺利,是大吨位安全吊装的难题。二是该工程用地紧张,桥又位于河江鱼塘地段,地质复杂,切实按规定做好部分河江、鱼塘的清淤、抛石、填碾、整平等工作,确保临便道和作业面得稳固的及作业面积有效性,较大吨位车辆安全通行和汽吊问过安全吊装,也是小箱梁安全吊装的重要环节和难点。

预应力混凝土连续箱梁施工工艺

预应力砼连续箱梁施工工艺

第一章总则 1、为了保证工程安全质量,使项目管理达到效益最大化、规范标准化施工、避免不必要的重复工作,根据所建的项目和所接触的项目,编写本工艺。 2、本工艺为预应力砼连续箱梁施工工艺,主要包括:普通挂蓝悬浇施工工艺、箱梁节段预制施工工艺和步履式吊架悬拼施工工艺。 3、本工艺的编制按照项目工程施工的顺序:先墩顶箱梁块段(即0#块段)施工,接着在箱梁0#块段桥面上拼装挂蓝悬浇箱梁块段或拼装步履式吊架悬拼箱梁预制块段,并同时进行支架现浇段施工,最后灌注合拢段砼,经体系数转换后成桥。 4、预应力箱梁连续梁悬臂灌注或悬臂拼装法施工,在公路和铁路桥梁建设中得到广泛应用和较快发展,对原胶管制孔和预应力钢丝材料等本工艺只提到,未详细规定,如果需要可查找有关国家标准。 5、本工艺编写时,荷载及有关规定遵照《公路桥涵施工技术规范》并参照《铁路桥涵施工规范》和《铁路砼及砌体工程施工及验收规范》以及其他有关国家标准、部颁标准等条款。 6、本工艺编写时尽可能吸收现代科技的发展和创新成果,但由于视野所限,仍有不少缺憾之处。在确保制梁质量的前提下,应积极开展技术革新和科学试验活动,积极引进应用先进成熟的新技术、新工艺、新设备,以缩短施工工期,提高劳动生产率和经济效益。

第二章材料 第一节模板 1、模板必须保证必要的强度、刚度和稳定性,能可靠地承受施工过程中的各种荷载,保证箱梁各部分形状、尺寸,符合设计要求。 2、模板分块后结构合理、装拆方便,并充分考虑模板的适应性和周转率。 3、模板可采用符合设计要求的材料制作。钢材可采用现行国家标准《碳素结构钢》(GB700)中的标准,钢材模板的设计可按《公路桥涵钢结构及木结构设计规范》(JTJ025)的有关规定执行。 4、箱梁外模应采用定型钢模或大块高强度覆膜竹胶合模板,模板表面应光洁、无变形,接缝严密不漏浆,在同一结构中并应采用同一类别的脱模剂,脱模剂不得用废机柴油,也不得使用易粘在砼上或使砼变色的油料。 5、内模宜采用木模、钢模、钢木组合模,内模定位应准确、牢固,不得有错位、上浮、涨模等情况。 6、模板的浇度。外模不应超过模板两支点距离1/400,内模不得超过模板两支点距离1/250。 7、钢模板的面板变形应不超过1.5㎜。

预应力砼简支小箱梁

Ⅰ、预应力砼简支小箱梁 一、下部结构 (一)钻孔灌注桩(冲击钻机施工) 桩基采用冲击钻孔机钻孔。该桥墩地势陡峻,修建便道可到达各桩位。 1、埋设钢护筒 在冲孔施工的各墩位埋设孔口式护筒,采用挖埋式埋设,埋设护筒的目的是为了钻孔导向和定位。钢护筒拟定最高高度4.5m,露出地面0.5m,壁厚12mm,每隔1.5米焊一道12mm厚钢板加强箍。桩基施工完毕钢护筒随钻机周转使用。 2、安装钻机 钢护筒埋设完成后进行墩位处场地平整、碾压夯实,然后安装钻机。安装过程中用全站仪测量定位,要求钻头中心对准钢护筒中心,钢护筒中心要求与桩基设计中心一致。 3、钻孔主要工序及注意事项 (1)冲击钻头造孔时,钻头须不断沿一个方向旋转,方能均匀钻圆孔。钻头的旋转,主要靠悬挂钻头的钢丝绳各股钢丝束的扭转所产生的扭转力。当钻头冲击孔底的一刹那,钢丝绳因不承受荷载,即恢复原来的松绞状态,一提空钻头,钢丝绳各束钢丝被拉紧拉直,即产生扭矩,带动钻头旋转。故在钢丝绳与冲击钻头间必须连接牢固并设转向装置。 (2)冲击钻孔,为防止冲击振动使邻孔壁坍塌或影响邻孔刚灌注的砼的凝固,应待邻孔砼灌注完毕,一般经24h后,方可开钻,或进行隔孔施钻。 (3)开孔阶段钻孔时,开孔前应在孔内多放一些粘土,并加适量粒径不大于15cm的片石,顶部抛平,用低冲程冲砸,泥浆比重控制在1.6左右。钻进到0.5~1.5m时,再回填粘土(如地表为砂土,第二次宜回填1:1的粘土和碎石;如为软土或粉砂,即回填粘土和粒径不大于15cm的片石。)继续以低冲程冲砸。如此反复二、三次,必要时多重复几次。 (4)冲孔过程如发现有失水现象,护筒内水位缓慢下降,应补水投粘土。如泥浆太稠,进尺缓慢时,应抽碴换浆。开孔时为了使钻碴泥浆尽量挤入孔壁,

30M箱梁预制施工方案

30M箱梁预制施工方案 一、编制依据 1、公路桥涵施工技术规范(JTJ041-2000) 2、公路工程质量检验评定标准(JTGF80/1-2004) 3、公路工程国内招标文件范本(2003年版) 4、两阶段施工图设计(第三册) 5、公路工程施工安全技术规程(JTJ076-95) 二、使用范围 K25+700~K30+714.988段大桥 三、材料 1、混凝土所用的水泥、砂、石、水、外掺剂及拌和料的质量和规格必须符合有关技术规范要求,经检验合格后方可使用,按规定的配合比施工。 2、钢筋经检验合格方可进场并附有质保单,进场后经监理抽检合格后方可使用。 3、预制箱梁的锚具及其配套设备,波纹管符合规范要求,必须检验合格后方可使用。 四、机具 拟投入的机械设备

五、详细的技术方案 (一)设计要求 箱梁采用单独预制,简支安装,现浇连续接头的先简支后连续的结构体系。 (二)施工方法和施工工艺 根据现场的施工特点,同时结合我部的实际情况,箱梁施工工序如下: 1、施工前的准备 ①、机具准备 施工现场配备各种计量仪器设备,如钢尺、水准仪等,以便检查钢筋尺寸、模板几何尺寸和砼浇筑高度。现场施工人员在开工前应检查机具的完好性,如振捣棒、发电机的正常性等,以确保正常施工。 ②、技术准备 a、在开工前进行技术交底工作,技术交底由项目经理部技术科和质检科

组织完成。 b、在开工前上道工序经监理工程师验收合格后,方可进行下一步的施工。 ③人员进场 组织施工技术人员进场,明确职责,定岗定员,组织施工作业人员进场,进行质量安全教育,特种作业人员进行培训,持证上岗,安排前期准备工作。 ④现场准备 平整场地,修筑施工便道,接通水电设施,设置测量控制桩,规划场地布置,箱梁预制场设置在桥头的路基上,基础为岩层,平整后硬化场地,采用C20混凝土硬化,厚度10cm,做好场内排水工作,根据平面布置图搭设临建、库房、钢筋棚,施工台座。 2、现场施工工艺 (1)底模制作 底模板采用C25混凝土台座,高出地面30 cm,底模预留侧模板拉杆穿孔,台面使用水磨石面板,台面边缘设5×5cm的角铁,使用前均匀涂刷隔离剂,底模平整度需达到规定的模板检验标准。 (2)钢筋加工及安装: ①钢筋加工 a、钢筋必须符合现行的国家标准及合同文件的要求。 b、钢筋按不同的钢种、等级、牌号、规格及生产厂家分批验收,分别堆放不得混杂,且设立识别标志,露天堆放时垫高并加遮盖。

预制预应力小箱梁施工方案

成新蒲快速路(新津段)第二标段 预制预应力小箱梁施工方案 一、编制依据和标准 (1) 《公路桥涵施工技术规范》(JTJ041-2000) ; (2) 《公路工程技术标准》(JTB01-2003) ; (3) 《公路工程质量检验评定标准?第一册?土建工程》 (JTG ? F80/1 -2004); (4) 《公路桥涵工程施工工艺标准规范》(CYB-2004) ; (5) 《公路桥梁工程施工要点与技术规范全书》(CYCN-2002) ; (6) 《建筑施工现场环境与卫生标准》(JGJ-46-2004); (7) 本工程技术规范的有关条款。

、工程概况 西河大桥 1、桥梁的结构形式 (1) 、上部构造 上部采用(4 X 30+3 X 30+4 X 30)m后张法预应力砼简支箱梁,全桥共分三联,全长334.57 米,正交。本桥平面位于直线上,纵面位于R=12000m 的竖曲线上。全桥宽度为30.5m(包括中央分隔带4m)。本桥分为左右两幅,横向由6 片2.2m中梁+4片2.35m边梁组成,梁高 1.6m ;桥面铺装采用10cm 厚C40 混凝土+防水粘结层+9cm 厚沥青混凝土形成。 (2) 、下部结构 下部桥墩采用双柱式墩,桥台采用桩柱式台,墩台均采用钻孔灌注摩擦桩基础。柱高8m?11m。桥墩采用$ 150cm 柱+ $ 180cm桩基础组合,桥台采用$ 180cm桩基础。桥面 为双向横板,由盖梁斜置形成。在墩桩连接处设置1.2X 1.5m 系梁。为防止桥头跳车,在台后设置6.0m 长搭板。 (3) 、支座、伸缩缝 0、11 号桥台处设置F-60 型伸缩缝,4 号、7 号桥墩处设置F-80 型伸缩缝,其余桥墩设桥面连接; 两桥台及4 号、7 号桥墩采用GYZF4 450 X 71 型四氟滑板式橡胶支座;其余桥墩采用GYZ 450 X 69 型板式橡胶支座。

施工方案——装配式预应力砼箱梁施工

目录 一、工程概况 (1) 二、主要施工方案及工程量 (1) 1、主要施工方案 (1) 2、主要工程数量 (1) 3、施工计划及安排 (2) 三、设备、人员配置及施工前期准备 (2) 1、组织机构框图 (2) 2、主要施工设备配置 (3) 3、劳动力及人员配置 (3) 4、施工前期准备 (4) 四、施工工艺、方法及施工控制重点 (5) 1、施工工艺 (5) 2、小箱梁预制施工 (6) 3、小箱梁架设 (11) 4、施工中的控制重点 (12) 五、各项施工保证措施 (12) 1、质量保证措施 (12) 2、施工管理保证措施 (14) 4、安全保证措施 (14) 5、环境保护及现场文明施工保证措施 (15)

预制装配式预应力混凝土箱梁施工方案 一、工程概况 本合同段共有装配式预应力混凝土箱梁100片,其中20m小箱梁76片,分布情况为:哈图互通A匝道2号桥AK0+972.062处20片、K38+970大桥56片;25m小箱梁24片,分布在ZK33+964(YK33+951)分离式立交上。 二、主要施工方案及工程量 1、主要施工方案 (1)总体施工方案 预制箱梁在制梁场集中预制,外模采用厂家定制的定型钢模板。施工时外模安装由人工配合5t龙门吊安装,底模由台座代替。钢筋骨架在台座上一次整体绑扎;梁体混凝土一次浇筑成型,混凝土用5t龙门吊吊运入模,附着式振动器配合插入式振捣器振捣;钢绞线由人工编束穿束;预应力张拉采用应力与伸长量双控法,对称张拉;微膨胀混凝土封锚;场内采用50T龙门吊移梁。 箱梁预制完成满足运输要求后,通过炮车运至架设现场,架桥机架设安装,安装时采用砂箱作为中墩顶临时支座,完成结构连续后进行体系转换时,拆除砂箱。 2、主要工程数量 主要工程数量见下表

预应力小箱梁

预应力混凝土小箱梁 一、技术标准及采用规范 1、交通部标准《公路工程技术标准》(JTG B01—2003) 2、交通部标准《公路桥涵设计通用规范》(JTG D60—2004) 3、交通部标准《公路钢筋混凝土及预应力混凝土桥涵设计规范》 (JTG D62—2004) 4、交通部标准《高速公路交通工程及沿线设施设计通用规范》 (JTG D80—2006) 5、交通部标准《公路桥涵施工技术规范》(JTG/T F50—2011) 二、荷载标准: 计算荷载:公路—Ⅰ级 三、主要材料及要点 1、预应力钢筋采用高强度低松弛钢绞线Φs15.2mm,其技术性能应符合(GB/T5224—2003)标准,其力学性能如下:fpk=1860MPa,Ep=1.95×105,整根钢绞线公称截面积为140mm2。 2、混凝土标号:预制箱梁,横梁采用C50。现浇接头,湿接头采用C50微膨混凝土。 3、锚下控制应力:σcon=0.73fpk=1357.8MPa 4、锚具极其附件:锚具需选用OVM等符合国家技术质量标准的产品及配套锚垫板,螺旋筋,锚具须符合现行的《预应力筋用锚具和连接器应用技术规范》,预应力管道采用预埋塑料波纹管成孔(圆形)。 5、普通钢材:除特殊要求外,钢筋直径≥12mm时,用HRB335(B);钢筋直径<12mm时,用HPB235(A)。 四、构造处理 1、为了减轻安装重量和增加横向整体性,在各箱梁之间设横向湿接缝。每联端部横梁部分与箱梁同时预制,各中间蹲位处横向采用现浇(箱内堵头板采用单独预制)。 2、为了满足锚具布置的需要,箱梁端部在箱内侧方向加厚,腹板内预应力钢束除竖向弯曲外,在主梁加厚段尚有平面弯曲。与此相应,锚固面在三个方向倾斜,使预应力钢束张拉时垂直与锚固端面。

现浇箱梁预应力施工方案

惠民大道东段C标连续箱梁预应力施工方案 一、程概论及设计要求 1、本桥上部结构为连续箱梁,双箱双室,连续箱梁采用二相预应力体系,梁体为 50#号砼,满堂支架现浇成形。 2、(1)预应力钢束布置:连续箱梁分为纵向连续束、顶板束、底板束,为9?j15.24, 支点横梁横向束为9? j 15.24,横向顶板束为4? j 15.24扁锚体系。详见《施工图部分预应 力钢束布置图》 (2)预应力筋材料:纵横预应力采用? j 15.24,抗拉强度R b y =1860mp,高强低松驰钢铰线(公称面积 140mm2符合ASTM416—90A标准)。 (3)锚具体系:按设计纵向通长束、顶板束及底板束为YM15-12,顶板束为YM15-7;箱梁横向预应为YBM15-3,竖向高强精轧粗钢筋锚具为YGM型,根据其设计要求,施工方便减小预应力损失出发,建议全部采用能适应分级张拉的锚具。 3、张拉砼强度:按设计要求需待梁浇筑砼达到90%σ n 强度后方可设施。 4、成孔:孔道采用预埋波纹管成孔。考虑其结构特殊性,横均采用先行穿束,竖向束?45波纹管。波纹管直径(内径)7孔为?65mm,12孔?90-100mm,竖向束?45波纹管。 5、方案编制依据:《公路桥涵施工规范》、《公路桥涵设计手册预应力分册》、《本桥施工图》。 二、预应力张拉施工 1、梁体预应力布束 本梁体按整体现浇施工设计,箱梁横断面为双箱双室等截面结构,顶面宽12m,底宽6m,梁高1.8m,跨中,左右箱臂厚40m,板与底板厚分别25cm、3cOm(支点除外),梁体为三相预体系,①纵向束可分为顶板束,全桥共22-17φj15.24;底板束15-12φj15.24;②支点横梁横向预应力束一端张拉,张拉端与锚固端交错布置,与构造钢筋相交时,适当移动构造钢筋位置,○3顶板横向束平面布置间距45~60cm。 2、张拉工艺:纵向预应力筋,按设计要求采用两端同时对称张拉,即采用YCW-250千斤顶二套进行对称张拉,对由于千斤顶油缸引伸量及操作要求限制,当伸长量在30cm以上的预应力束采取分级张拉工艺;支点横梁横向束采用YCW-250千斤顶一端张拉,顶板横向束YDC-25单根张拉。工艺流程如下:

预制小箱梁梁场建设方案

编号: 施工方案 编制人:职务(称): 审核人:职务(称): 批准人:职务(称): 批准部门(章): 建设集团股份有限公司 年月日

梁板预制场建设方案 一、编制依据 1、昌宁高速公路冈上至宁都段D11标施工招标文件、施工图纸。 2、昌宁高速公路冈上至宁都段D11标合同文件。 3、交通部现行的设计、施工规范和工程质量检验评定标准。 4、本项目部施工工班的编制、技术力量、专业化程度、机械设备情况、综合生产能力等。 二、梁场建设 (一)梁场平面布局设置 梁场的布局主要依据计划工期的要求、预制箱梁总数量,并对起重能力、生产流水线以及材料堆放、生产配套设施综合考虑来进行设计。根据项目部施工总体计划安排,预制箱梁施工工期为150天,2014年3月15日开始制梁,至2014年8月15份完成生产任务。本标段共计25m 小箱梁150片,根据单个台座的制梁周期、产梁速率、供应时间要求、生产能力等因素确定制梁台座数量为12个,预制场总面积200*32㎡。台座基础采取整体硬化的方式,以满足梁体浇筑和存放要求。 1、场地处理 由于箱梁预制梁场整体位于挖方段,地基承载力较好,能保证在施工过程中地基稳定,不会出现下沉等不良现象,不需要进行复杂的地基处理。地基处理分为两步,将箱梁制梁区范围整体硬化20cm厚度C20混凝土,场区硬化后,开始进行制梁底座施工。

2、场区道路 由于场区内运梁车、运料车、砼运输车等均为重型设备,梁场场区道路路面宽度分别按2.8米设置,施工标准为25cm厚C25混凝土。 3、施工用电 梁场内施工用电供应由拌合站内一台315KV A变压器供应,并配备2台300KW发电机,以确保正常的施工生产、生活。 4、施工用水 砼拌合和养护砼用水,不得含有影响水泥正常凝结硬化的有害杂质,污水酸碱度小于4的酸性水和含碱量超过水重1%的水不得使用。根据现场情况,首先考虑在拌合站内打井,经水质检测后,如合格则用于生活、生产,如不合格,则采用饮用水。 (二)梁场具体布置 梁场设在S323省道西南侧,毗邻搅拌站,水、电、交通便利,并方便原材料进场。具体布置在盖板预制场南侧,西侧15×80米为钢筋棚场,梁场台座工作区南侧其余位置用作存梁场,具体布置见后附梁场布置图。根据箱梁结构型式,考虑到模板数量、工期要求,初步设计制梁台座数量为12个。 1、起重设备 空心板预制梁场东侧箱梁生产线上设起重5T/跨度32米龙门吊1台,100T/跨度32米龙门吊1台,分别用于吊放钢筋笼、钢模板及预制箱梁的移存。龙门吊行走轨道采用专用钢轨,轨道基础采用条形C30砼基础,基础处理采用抛石基础+混凝土条形基础,抛石处理范围为两道

现浇预应力砼连续箱梁施工方案

现浇预应力砼连续箱梁施工方案 一、工程概况 XXXXXXX跨越联江路,主桥采用35+48.5+35m预应力砼连续箱梁,斜交正做。引桥采用跨度20m左右先张法预应力砼空心板结构。桥梁起始桩号K5+127.900终止桩号K5+497.160,桥长369.24m。设计采用等截面箱梁,梁高2.3m,单箱单室断面,箱底宽6.75m,翼板悬臂长3.5m,总宽13.75m。 二、施工方法 1、施工工艺流程图(见下图) 2、支架搭设及模板的制作、安装 ①、地基的处理 因XXXXXXX位于现状桂和路上,原地面为水泥砼路面,因此基底承载力能满足支架搭设要求。桩基施工时,对原砼路面造成局部破坏,墩柱施工完毕后,采用回填石屑,层层夯实,填至原地面后,垫5mm厚钢板,钢板上铺18#槽钢即可。 ②、支架搭设 预应力连续箱梁支架采用门式满堂支架,行车道采用Ф52.9钢管立柱,主梁及次梁均采用40#工字钢。支顶上加活动支托,以调节其高度(具体见支架构造图)。 ③、模板 箱梁模板拟采用18mm厚酚醛模板,板底布置两层10×12cm木枋,上层间距30cm,下层木间距60cm。底模施工时应设预拱值。 箱室内模板由箱室内侧模板和箱室顶模组成,箱室内顶板模安装待箱室内侧模板拆除后方能开始施工,内侧模板用组合钢模板和特制木模配套使用,组合钢模板采用8×10cm木枋,与梁侧模通过Φ16

螺杆穿心对拉。箱室内模板采用钢管固定。顶板模板采用门架及8×10cm木枋支撑。为了能拆除箱室内支架及模板,在每个箱室顶板上距支座1/4跨度处预留1m ×1m 洞口,四周预留钢筋,待拆除箱室

内模后,再将顶板钢筋焊接好,用同强度等级微膨胀砼补浇洞口。④、支架预压 支架应有足够的强度、刚度和稳定性,并采取措施消除压缩变形,纵、横、斜向构造结合紧密整体性好,能承受施工过程中可能产生的各种荷载。支架搭设后需加以相当于箱梁重力的堆载进行不间断预压,预压荷载全联一次加载,并观测其变形和沉降,待24小内累计沉降不超过1.5mm方可卸载,施工期间必须加强梁体及支架变形的检测和控制. 3、钢筋加工与安装 ①、钢筋加工在现场钢筋加工场集中加工成型,用自卸车或人工运到施工现场进行安装。 ②、钢筋直径大于12mm时,连接应采用电弧焊。钢筋直径小于等于12mm时,钢筋连接可采用绑扎。焊接接头双面焊焊缝长度不应小于5d,单面焊焊缝长度不应小于10d(为钢直径)。采用的焊条,Ⅰ级钢筋E4302(422),Ⅱ级钢筋E7016(506)。 ③、钢筋安装分两部分进行,首先安装横梁底板、腹板钢筋,待横梁、底板腹板砼浇筑完毕及顶板模板装好后,再安装顶板及翼板钢筋。绑扎钢筋时,钢筋交叉点用扎丝绑扎牢实,必要时亦可采用点焊。除设计有特殊要求外,梁的箍筋应与主筋垂直,箍筋弯钩的叠合位置位于梁的断面上方,并交错布置。 ④、钢筋和钢束的放样要准确,钢筋之间的焊接要满足规范要求。 ⑤、钢束以及钢筋的下料长度以现场施工放样为准,在横梁处由于纵向钢筋和横向钢筋相遇,第一层为横梁第一排筋,第二层纵向钢筋,在纵向钢筋上再布置横梁的第二排钢筋,横梁的箍筋应箍在最外面。

箱梁预制场建设施工方案

安平高速AP6合同段箱梁预制场建设施工方案 一、编制依据及原则 1、编制依据 (1)交通部部颁《公路工程技术规范》(JTG B01-2003); (2)交通部部颁《公路桥涵设计通用规范》(JTG D60-2004); (3)交通部部颁《公路桥涵施工技术规范》(JTG/T F50-2011);(4)《施工现场临时用电安全技术规范》(JGJ46-2005); (5)安平高速公路两阶段施工图设计资料; (6)本项目总体工期要求; (7)我单位实际投入的机械和人员数量; (8)建设同类及类似工程的施工经验、科技成果及用于本桥施工队伍的施工设备和技术力量情况。 2、编制原则 (1)遵循设计文件的原则。在编制方案时,认真阅读、核对所获得的技术设计文件资料,了解设计意图,加强现场实地调查,掌握现场情况,确保施工组织设计的实施性,减少施工过程中实施性施工组织设计的变动,保证施工质量满足设计标准和规范要求。 (2)遵循“安全第一、预防为主、综合治理”的原则。严格按照有关涉及安全方面的法律、法规、标准、文件,从制度、管理、方案、资源等方面制定切实可行的措施,确保施工安全。服从建设单位指令,接受监理工程师的监督检查,严格按规程办事。

二、工程概况 1、工程位置 安康至平利高速公路是陕西省“2637”高速公路网中的一条联络线,也是连接陕鄂两省的新通道,路线起于安康市汉滨区,接十堰至天水高速公路,途经平利县、至于陕鄂交界的关垭,全场62.237公里。安平高速位于安康东南部,不仅是平利县东进西出的大通道,也是沟通陕鄂两省的省际公路运输通道,对进一步强化陕鄂两省经济和文化交流,促进西部开发和中部崛起,构建陕鄂生态文化旅游圈,带动平利绿色产业、环保工业、生态旅游业等特色产业发展,促进陕南地区经济突破具有重要意义。 本标段为AP6标段,起讫桩号:YK29+000~YK31+960,标段全长2.96km。 2、工程概况 2.1工程主要技术标准 本工程路段采用双向四车道高速公路标准建设,设计速度80km/h,整体式路基宽24.5m,分离式路基宽12.25m,最小曲线半径:800m,设计荷载为公路-Ⅰ级。 2.2桥梁概况

箱梁预制施工工艺标准

箱梁预制施工工艺(扼要概括) 一、施工准备 1、技术准备 认真组织和落实与本工程有关的施工技术人员、质量管理人员,详细熟悉图纸、认真阅读标书内容和业主的一切规定及参照标准,预先梳理与掌握箱梁预制施工所涉及各个阶段,对制梁台座、钢模板进行验收等。 2、物资准备 箱梁预制所需的碎石、砂、水泥、钢筋、钢绞线、锚具等材料已经进场,数量满足开工需要,凡有实验检测要求的,在进场前均已进行实验,经监理工程师同意之后,方可采购至工地。 3、人员准备 工程管理人员根据有关要求按需设岗、实行定员、定岗,劳动力队伍根据施工需要配备,并对参加工程施工的所有人员进行施工前的思想教育和岗前技能培训,特殊工种实行持证上岗,使所有参加施工的管理人员和广大职工做到思想统一、步调一致,充分做到职责分明、责任落实到人,确保本工程能够按期、优质、高效顺利完成。 二、施工方案及施工方法 (一)钢筋加工 钢筋加工应严格按规范要求做好钢材的进货、下料、弯制、连接等工作。底板、腹板钢筋的绑扎直接在模内进行,顶板钢筋骨架先分成几节做好,待内模安装完毕后用专用吊架起吊拼接,也可以待模板安装好之后直接绑扎顶板钢筋。

1、材料 原材料必须选用符合规范标准的R235光圆钢筋和HRB335螺纹钢筋。对于非预应力钢筋按不同钢种、等级、型号、规格及生产厂家分批验收,试验室根据相关规范、规程和设计规定抽取相应数量试样,经试验质量检验合格的产品才允许进场。进场材料必须分别堆放,不得混杂,且必须设立识别标志。现场不得存放不合格材料,更不得非法在工程结构中应用不合格材料或未经验收合格标注的材料。水泥、非预应力钢筋和预应力材料等,必须具有出厂质量证明书和试验检验报告单。 2、加工及安装 钢筋均集中在钢筋加工场地加工制作。钢筋表面应清洁,使用前应将表面油渍、铁锈清除干净,避免在运输中受到污染。加工时钢筋应平直,无局部弯折,盘筋钢筋采用冷拉方法调直,Ⅰ级钢筋的冷拉率不宜大于2%。钢筋的加工尺寸应符合设计图纸及规范要求,钢筋的焊接、绑扎长度应符合规范要求, 并考虑到焊接接头的位置相互差开,以满足规范要求,所有焊工在开始工作之前考核和试焊,合格后持证上岗。 采用高标号砂浆做成的半圆形球体状作为保护垫块,垫块按梅花型布置,用于确保钢筋与模板间保护层厚度。保护垫块与模板成为线接触,有力于保持梁体外观。钢筋先进行试下料和试弯制,合格后进行批量下料。底模清理干净,涂上一层隔离剂,绑扎钢筋笼,用垫块与底板隔离,避免隔离剂污染钢筋。 (二)波纹管施工

25m预应力混凝土小箱梁荷载试验报告

××大桥荷载试验报告二○○四年十二月二日

项目委托单位: 试验测试研究单位: 项目负责人: 项目参加人员:

目录 一、前言 (2) 二、测试内容及测点布置 (2) 三、测试方法 (3) 四、试验荷载 (4) 五、静载试验结果 (6) 六、动载测试结果 (9) 七、结论与建议 (12)

一、前言 ××大桥位于××高速公路,结构形式为部分预应力混凝土简支变连续箱梁桥。该桥位于R=7600m,T=140.75,E=1.30m的竖曲线及直线内,桥跨布置为7×25m+8×25m。桥梁设计荷载为汽-超20,挂-120,设计地震烈度为Ⅵ度。该桥总体布置如图1所示。 图1 ××大桥总体布置图 现场试验工作于2004年11月15—16日进行。 二、测试内容及测点布置 根据交通部颁试行办法[1],结合现场条件,考虑到简支变连续箱梁桥的受力特点,并根据桥梁调查的结果,选取边跨跨中截面、1#墩墩顶主梁截面、2#跨跨中截面和2#墩墩顶主梁截面作为静载试验的分析和检测对象。共进行了以下项目的检测: ①1#跨跨中截面的应力和挠度; ②2#跨跨中截面的应力和挠度; ③1#墩墩顶箱梁截面的应力; ④2#墩墩顶箱梁截面的应力; 测试截面布置见图2,测点布置见图3。

图2 测试截面布置图 a) 1-1、2-1测试截面测点布置图 b) 1-2、2-2测试截面测点布置图 图3 测试截面测点布置图 三、测试方法 应变测试:本试验采用静态电阻应变仪测量混凝土的应变。应变测试中,注意了温度的补偿,在布片截面的梁底搁置贴有温度补偿的试块。边跨跨中和1#墩墩顶主梁截面应变片的布置采用搭设钢管支架进行,2#跨跨中截面和2#墩墩顶主梁截面应变片的布置采用桥梁检测车。 挠度测试:本试验通过装置在独立的刚性比较大的支撑上的数显式电子位移计和百分表直接测读梁底挠度。

预制小箱梁施工方案..

小箱梁预制 首件施工方案 中铁十四局集团津汕高速公路项目部 2007年7月

一、工程概况 津汕高速公路天津段工程第六标段小孙庄互通立交位于天津市西青区,津汕高速公路与津王公路相交处。桥梁包括主线1#桥、主线2#桥、A线桥,其中主线1#桥、2#桥上部结构为预应力箱梁、小箱梁,A线桥上部结构为预应力箱梁、普通箱梁。小箱梁共计330片,1#桥130片,2#桥200片。小箱梁共计330片,全部在预制场集中预制。架设采用双导梁架桥机进行。 二、工期及人员安排 根据总体计划要求,小箱梁施工工期为07年11月全部完成,安排人员100人。 为保证施工的质量、进度,项目部成立了预制厂施工小组。 施工负责人:朱光宇 技术负责人:杨德青 质量负责人:杨立军 试验负责人:王合功 测量负责人:候宪魁 安全文明负责人:陈贵俊 三、现场布局和临时设施 1、梁场建在主线K13+350右侧,现场设一个钢筋加工场,一座HZS40混凝土拌合站; 2、施工用水采用地下水

3、现场设315KVA变压器一台 四、主要机具设备 五、小箱梁的预制(施工工艺见附表1) 预制采用周转性台座,箱梁台座按垂直于桥向布置, 21个台座,24m宽走行式龙门架跨台座负责模板的安拆、混凝土的浇注、移梁。预制场面积为140*37m,原地面掺灰压实,台座间用5cm砼硬化。 (1)、台座及模板的设计、加工 ⑴台座由现浇30cm厚的C30号混凝土上铺6mm的钢板而成,宽度与梁底同宽,台座基础采用20cm厚条型扩大基础,宽200cm。为防止梁张拉起拱后端部下沉,在台座两端200cm范围内基础加宽加厚,并增加5棵直径为50cm,深度为6m的粉喷桩,以增加两端承载能力。 ⑵箱梁模板采用钢模板,每6m分节,面板采用5mm钢板,纵

预制小箱梁吊装方案

两港公路(拱极路~S32)新建工程2标 预制小箱梁 专 项 吊 装 方 案 编制:周汉成 审核:虞德良 审批:敖翔 中达建设集团股份有限公司 二零一三年五月 目录 1、工程概况 (2) 2、总体设想与施工准备 (6)

3、小箱梁运输 (14) 4、吊装方案 (15) 5、施工进度计划与劳动力安排 (19) 6、安全生产及文明施工措施 (19) 1、工程概况 1.1工程设计概况 本标段为两港公路(拱极路~S32)新建工程2标,桩号为:K7+500~K8+600,本标段地处浦东新区老港镇,本标段范围内包括道路、排水和两座跨河桥梁,分别为三灶路港桥、联合支河桥; (1)、三灶路港桥 三灶路港桥上部结构均采用预制小箱梁,简支变连续,桥梁全长175米,跨径组合为3*25m+4*25m,双幅桥宽为38.6米,该桥设计为15度斜交,共计小箱梁83片。 (2)、联合支河桥 联合支河桥上部结构均采用预制小箱梁,桥梁全长30米,跨径为单跨30米简支小箱梁,双幅桥宽度为35米,该桥设计为顺交6度,共计小箱梁10片。 1.2参建单位 建设单位:上海南汇汇集建设投资有限公司 设计单位:上海千年工程建设咨询有限公司 监理单位:上海永宏工程建设监理有限公司 总包单位:中达建设集团股份有限公司 1.3编制依据 两港公路新建工程2标桥梁施工图纸; 《公路桥涵施工技术规范》(JTG/T F50-2011); 《公路工程技术标准》(JTGB01-2003); 《公路工程质量检验评定标准》(JTG F80/1-2004); 《公路工程质量管理办法》(交通部2000年第6号); 《施工现场安全生产保证体系》(DBJ08-903-2003);

30米预制箱梁施工方案

30米预制箱梁施工方案 一、工程概况: 某桥梁起点桩号为K1+770,终点桩号K2+040。全桥长270m。桥面净宽2×24.5m。上部结构采用先简支后连续的施工工艺。共计9孔标准梁长30m的预应力混凝土连续箱梁,每孔左右幅各7片,共计126片。箱梁高度1.60m、上宽2.4m,下宽1.0m。本桥平面处于左偏半径400m和450m缓和曲线内。本桥纵坡位于坡度0.5%和0.605%,半径为8000m的竖曲线内,横坡为1.5%。 二、30米箱梁预制场平面布置及建设方案 结合以往施工经验,我部把全桥30米箱梁的预制及安装作为我部在此工程中的重点和难点工程。 1#桥共有30米预制箱梁126片,为方便管理,集中在一个预制场进行预制施工。预制场平面布置及建设方案如下: 1、预制场地布设 预制场设置在桩号K2+040-K2+240的路基上,根据总体施工进度计划预制箱梁生产架设施工工期(7个月),预制场设置14个箱梁底模,2套箱梁侧模,2套内模。预制场内箱梁底模按顺桥向布置。预制场内设置60t龙门吊2台,张拉、压浆设备各2套。有轨运梁平车1辆。在预制场适当位置设置接线电箱,同时安装漏电、触电保护装置并由专门电工负责管理,布线时充分考虑预制梁施工时机械的影响,做到安全合理布线,并做到文明施工、文明用电。预制场外专门设置钢筋加工场和搅拌站。根据安全文明施工要求,在预制场内设置有关的标志牌、消防设施,在预制场两端设置小型机具及小型材料存放区,做到机具设备和材料堆放整齐、有序。 于K2+040-K2+100右侧规划存梁区,计划存梁20片。建设好的预制场日生产能力为1.2片。 详见预制梁场平面布置图 2、箱梁台座制作 预制场场地范围内,用粘性土填至预设的标高,然后用推土机平整后,用

预应力混凝土小箱梁的施工质量控制论文

预应力混凝土小箱梁的施工质量控制摘要:预应力混凝土小箱梁以其优越的特性和良好的经济指标,在公路桥梁工程施工中得到了广泛的应用,而且由大量工程实践可以证明,其所取得的成绩和效果极为可观,甚至可以说,预应力混凝土小箱梁对我国公路桥梁工程的施工建设也具有重要且不可替 代的意义,值得进行更为深入的开发研究和推广应用。本文对预应力混凝土小箱梁的施工准备、施工设计以及施工过程等方面的质量控制进行了简单的介绍和探讨。 关键词:预应力混凝土小箱梁;施工;质量控制 中图分类号:o213.1 文献标识码:a文章编号: abstract: the prestressed concrete small box girder with its superior properties and good economic indicators, in highway bridge construction in a wide range of applications, and a lot of engineering practice by can be proven, its the achievements and effect is very impressive, and even, prestressed concrete small box girder highway bridge to our country of construction of the project construction also has important and irreplaceable significance, it is worth for more in-depth development research and application. in this paper, the little box girders of prestressed concrete construction preparation, construction design and construction, and other aspects of the quality control is also

完整word版预应力混凝土现浇箱梁施工方案

录目................................................................................................................. 一、工程概况:1 ......................................................................................... 二、主要施工方案及工程量:1 .................................................................................................... 1 、主要施工方案: 1 .................................................................................................... 2 、主要工程数量: 2 ................................................................................................ 2 、主要施工计划安排 3 ............................................................................. 三、设备、人员配置及施工前期准备2 ........................................................................................................ 2 、组织机构框图 1 ................................................................................................ 3 、主要施工设备配置 2 ................................................................................................ 3 3、劳动力及人员配置........................................................................................................ 4 4、施工前期准备............................................................................. 四、施工工艺、方法及施工控制重点4 ................................................................................................ 4 1、现浇箱梁施工工艺............................................................................................................ 6 2、地基处理:............................................................................................ 6 、支架立杆位置放样:3 .................................................................................................... 6 、满堂支架搭设:4 ............................................................................................................ 6 、支架预压:5: ................................................................................... 7 、支撑系统强度与刚度计算6: ............................................................................................... 、预应力管道安装7.891010 .................................................................................................... 11 11、锚垫板安装:................................................................................................ 11 12、预应力筋穿束:.................................................................................................... 13 13、混凝土浇筑:............................................................................................................ 14 、砼养护:14 ................................................................................................ 14 、预应力筋张拉:15 ........................................................................................................ 18 16、支架拆除:............................................................................................ 18 17、施工中的控制重点................................................................................................... 五、各项施工保证措施19 ...................................................................................................... 19 1、质量保证措施. (20) 2、施工管理保证措施...................................................................................................... 21 、安全保证措施
