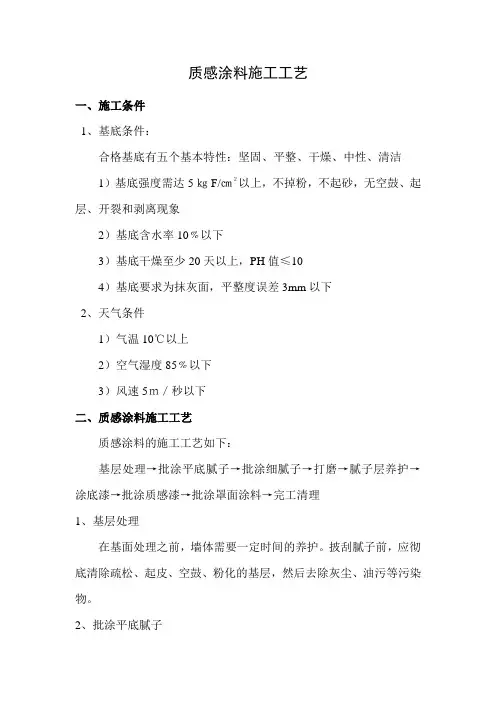

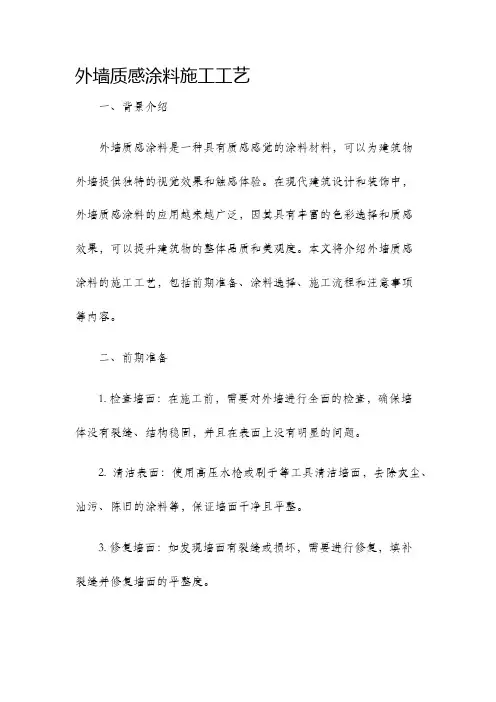

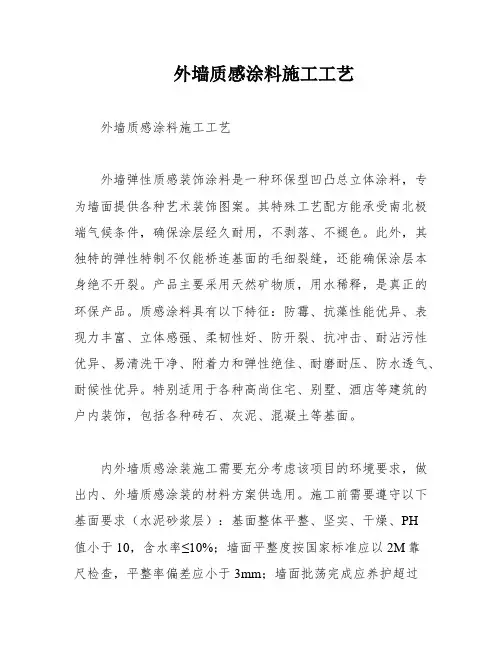

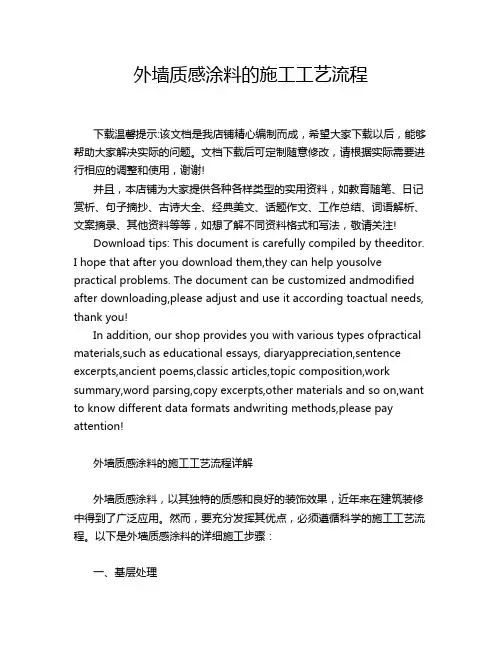

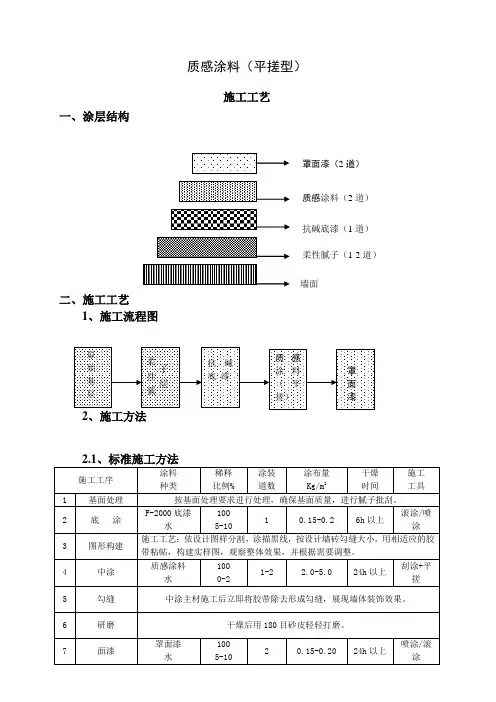

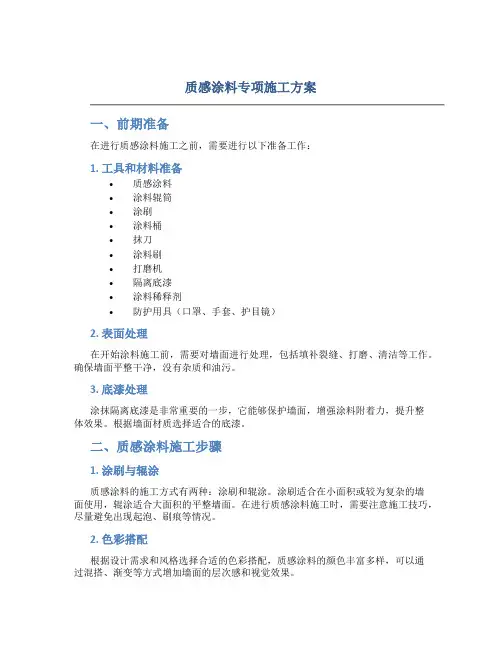

外墙质感涂料施工工艺

外墙质感涂料施工工艺
外墙质感涂料施工工艺

施工方案

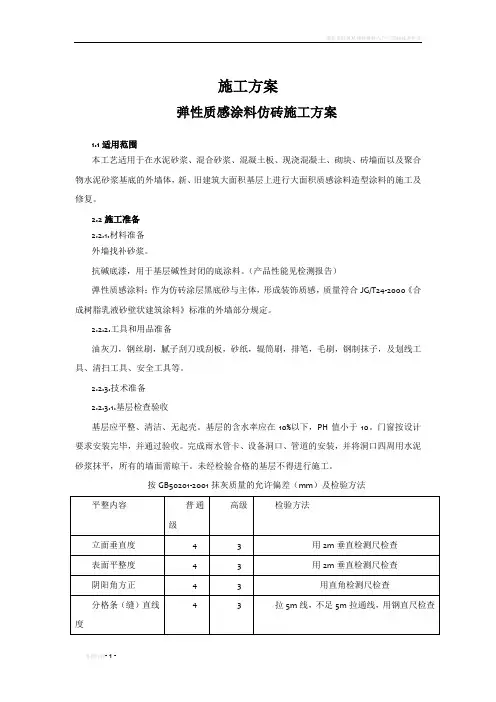

弹性质感涂料仿砖施工方案

1.1适用范围

本工艺适用于在水泥砂浆、混合砂浆、混凝土板、现浇混凝土、砌块、砖墙面以及聚合物水泥砂浆基底的外墙体,新、旧建筑大面积基层上进行大面积质感涂料造型涂料的施工及修复。

2.2施工准备

2.2.1.材料准备

外墙找补砂浆。

抗碱底漆,用于基层碱性封闭的底涂料。(产品性能见检测报告)

弹性质感涂料:作为仿砖涂层黑底砂与主体,形成装饰质感,质量符合JG/T24-2000《合成树脂乳液砂壁状建筑涂料》标准的外墙部分规定。

2.2.2.工具和用品准备

油灰刀,钢丝刷,腻子刮刀或刮板,砂纸,辊筒刷,排笔,毛刷,钢制抹子,及划线工具、清扫工具、安全工具等。

2.2.

3.技术准备

2.2.

3.1.基层检查验收

基层应平整、清洁、无起壳。基层的含水率应在10%以下,PH值小于10。门窗按设计要求安装完毕,并通过验收。完成雨水管卡、设备洞口、管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需晾干。未经检验合格的基层不得进行施工。

按GB50201-2001抹灰质量的允许偏差(mm)及检验方法

2.2.

3.2.样板

施工面积较大时,应按设计要求做样板,经设计、建设单位认可后,作为验收依据。

2.2.

3.3.现场

脚手架与墙面的距离适宜,架板要有足够的长度,不少于三个支点。遮挡外窗,避免施工时被涂料沾污。

2.2.

3.

4.人员组织

施工班组应有技术负责人,对所有进场的施工人员进行施工管理教育,主要操作人员须是熟练技工,经工艺施工培训,合格者方可上岗,辅助工应有专人指导。

2.3 .作业条件

2.3.1.建筑物外墙基层全部完成,按标准验收合格方可进行涂饰作业。

2.3.2.阴阳角方正、顺直、光滑、无残缺现象。

2.3.3.涂料工程应选用有资质的专业队伍进行施工。操作人员应了解涂料的性能,熟悉操作

方法,确定施工方法。

2.3.4. 施工时墙体温度不低于5℃。风力在4级以下,雨天不宜施工。

2.4.工艺程序

外墙弹性质感涂料涂饰工程施工操作工序流程图如下所示:

2.5.操作方法 2.5.1.基层清理与修补

首先清除基层表面尘土和其它粘附物,将接缝错位部分和凹陷孔洞处用聚合物水泥砂浆

修补平整;清除妨碍喷涂的钢筋、木片等;墙面泛碱起霜时用稀盐酸或稀草酸溶液刷洗,最后再用清水洗净。总之,基层表面要求平整、结实、无脱皮、无空鼓、无油污、无浮灰,且PH小于10。若基层表面过于干燥或吸水性较强,基层处理完毕后方可进行下一道工序。2.5.2.封闭处理

滚抗碱底漆,涂刷一定要均匀,不可过量兑水,可兑5%的水进行施工。要求完全遮盖底材,专用底漆的颜色要和质感涂料的颜色接近,防止质感涂料透底出现发花现象。

披弹性质感黑色底砂,披刮一定要均匀,不可过量兑水,可兑5%的水进行施工。要求完全遮盖底材,专用底漆的颜色要和质感涂料的颜色接近,防止质感涂料透底出现发花现象。

2.5.

3.分格:底砂涂刷完且干透后,在基层面上按设计要求做分格处理(通常采用贴美纹纸法)。分格处理时注意线条清晰整齐。

2.5.4.主涂层:刮涂涂主层涂料

将弹性质感涂料搅拌均匀后视天气和具体施工条件可加入适量水稀释,一般采用刮涂(抹涂)施工方式。刮涂(抹涂)施工是用钢抹子将涂料均匀刮涂到墙面上,来回抹刮出需要的造型。

2.5.5.罩面:涂饰罩面涂料要等质感涂料完全干透后,通常在2天之后开始下一道罩面涂料施工,可采用喷涂或辊涂施工方法(最好喷涂)。涂覆要求均匀,通常需涂刷两遍,每遍间隔时间应在4h后,以干透为准。

备注;黑底砂厚度约为0.5—0.6mm,用量为0.7_0.8kg。质感仿砖厚度约为1—1.2用量为

1.6_1.7kg。

2.6注意事项

注意事项1:必须按照施工工艺中的要求使用配套的腻子或底漆,并且层间需充分干燥后再粘贴胶带,以免出现粘连而将底漆撕下,保证系统的稳定性。

注意事项2:避免冬季施工。保证环境温度大于5℃,大气温度不高于35℃

注意事项3:一个批次尽可能使用在一个墙面上,避免色差的出现。

注意事项4:做好计划减少订货批次。

注意事项5:加强现场用料与施工管理,控制料耗与质量

注意事项6:发现异常及时停止,快速反馈,减少损失。

注意事项7:质感涂料施工要求做分格处理,高层至少要求层间进行分格,施工作业段的衔接应保持在分格缝或阴阳角处,减少干接茬而发花。

注意事项8:如果是架子管施工,要求层间上下两个人同时进行,如果是小别墅施工墙面,要求几个人同时进行施工。保持湿碰湿接茬施工,避免阳光直射的墙面施工。

注意事项9:质感涂料施工对基层的平整度要求高,避免出现凹凸不平而出现发花现象。

注意事项10:储存应在0℃以上,40℃以下,阴凉干燥处,避免阳光直射。

4、工程验收

4.1外墙涂料工程应分段进行,应以分格缝、墙的阴阳角处或水落管等为分界线。

4.2外墙涂饰工程验收时应检查下列文件和记录:

(1)涂饰工程施工图、设计说明及其他设计文件。

(2)外墙涂料工程所用材料的产品合格证、性能检测报告和进场验收记录,施工记录。

4.3外墙涂料工程,同一墙面应用同一批号的涂料;每遍涂料不宜施涂过厚;涂层应均匀,

颜色一致。

4.4各分项工程的检验批应按下列规定划分

外装饰工程的同类涂料涂饰的墙面每1000m2应划分为一个检验批,不足1000m2也划分为一个检验批。

4.5厚浆质感涂料质量要求

编制依据:

〖1〗建筑工程招标投标指南;

〖2〗《建筑装饰装修工程质量验收规范》(GB50210-2001);〖3〗《建筑涂饰工程施工及验收规程》(JGJ/T29-2003);〖4〗《施工现场临时用电安全技术规范》(JGJ46-88);〖5〗《建筑施工高空作业安全技术规范》;

〖6〗《装饰工程手册》;

〖7〗《建筑工程施工质量验收统一标准》(GB50300-2001);〖8〗《建筑施工安全检查标准》(JGJ59-99);

〖9〗《建筑工程施工技术管理管理》;

〖10〗国家及长春市有关施工现场管理的基本标准和条例。

外墙质感涂料工程施工组织设计方案

外墙质感涂料施工方案

目录 一、编制依据 (1) 二、工程概况 (1) 三、组织机构 (1) 四、项目管理制度 (4) 五、成品保护和冬雨季措施 (7) 六、施工协调 (8) (一)进场前施工条件 (8) (二)施工期间 (8) (三)主要施工工具进场计划 (8) (四)施工完毕 (8) 七、施工和材料管理 (8) (一)施工管理 (8) (二)材料供应控制保证措施 (9) (三)材料管理 (9) 八、质量保证措施 (10) 九、工程应急机制及措施 (12) 十、配合总承包工程进度计划保障措施 (12) 十一、安全保证措施 (12) 十二、现场文明施工措施 (14) 十三、对周围环境、设施的保护措施 (17)

十四、产品施工工艺 (17) 十五、原材料组成成分 (19) 十六、产品供货及样品调制周期 (23) 十七、承诺书 (24) 十八、产品自检报告 (25) 十九、产品检测报告 (26)

一、编制依据 1、《建筑装饰装修工程质量验收规范》(GB50210-2001) 2、《外墙涂料涂饰工程施工及验收规程》(DBJ50-046-2006) 3、《建筑涂饰工程施工及验收规范》(JGJ/T 29-2003) 4、《合成树脂乳液外墙涂料》(GB/T 9755-2001) 二、工程概况 (一)工程名称: (二)建设地点: (三)建设单位: (四)施工面积:约3万㎡ (五)工程内容:外墙质感涂料 三、组织机构 1、成立项目组 对本工程施工全面负责,项目组由工程总指挥、质量总监、项目经理、专职质检员、安全员、材料员、施工队长组成。 项目组负责编制施工组织方案,负责对施工队伍的技术培训、考核与监督,解决施工过程中的施工技术难题,抓工期、抓质量,完成各项施工任务。 施工队长:我公司将从所有施工队中抽调技术水平最高、组织纪律最好的工人组成本项目施工队,并从中选拔一名管理与技术能力顶尖者担任施工队长。 现场项目组织人员一览表:

外墙真石漆施工工艺完整流程

外墙真石漆施工工艺完整流程 真石漆属于个性化、定制化的产品,需求不同,对应的产品组合体系,以及施工工艺、人工费用也不同。真石漆的关键性指标:耐候性、耐水性、附着力是比较关键的。能到这种标准的真石漆价格一般在4—8元/公斤。具体的要根据用量和厂家详谈的。真石漆根据品牌不同每升大概在10或20元不等一般5升可以刷40平米一遍,可以根据自己房间面积来计算具体花费外墙涂料主要有腻子类、丙烯酸墙面漆、外墙氟碳漆、真石漆等,真石漆工艺是由高性能树脂乳液、各种天然彩砂和多种助剂配置而成的厚浆型质感类涂料,经过喷涂或抹涂施工形成类似天然石材装饰效果的一种涂装工艺。由基层找平层、封闭底漆、真石漆、罩光清漆组成。通过不同的颜色搭配可以呈现不同的装饰效果,用于高档建筑的外墙装饰。 按正规施工: 典型工序 清扫墙面――填补缝隙――遮盖保护――喷、刷或辊涂底层涂料――墙面分格――喷涂主层涂料――喷涂、或辊涂罩面涂料 基底 本工艺适用于不泥砂浆、石棉水泥板、混凝土预制板、现浇混凝土、木质胶合板、石膏板、旧涂层基层. 基底检查验收 基层抹灰达到中级抹灰要求(参见涂料施工规范)

要点 平整度清洁含碱率含水率孔洞眼 工具 基底处理:油灰刀、钢丝刷、腻子刮刀或刮板、腻子托板、砂纸 涂装工具:滚筒、毛刷砂壁状涂料专用喷枪空压机 保护:薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服辅助设备:手提式电动搅拌机、过滤筛、塑料桶、匀料板、钢卷尺、粉线包 基层要求 因砂壁状材料较厚(2――5mm左右),并将基底完全遮盖,一般基底的小缺陷也 被掩盖.所以我们在处理基层时只要将孔洞和裂缝修补好即可. 施工技术措施: 外墙喷真石漆施工 基面处理:表层需平整、坚实、清洁、干燥.新建的墙体基面必须养护28天.检查主体墙面平整度及线条是否顺直清晰,要求基层表面:平整、干燥(水泥砂浆面应保养15天以上),无浮灰、沥青等污渍,且PH<10,含水率<10%。根据装饰的要求,用水泥砂浆或胶带纸将基面分割成所需图形(每个分割面最好不大于1.5m2). 基层处理:对于抹灰墙面应要求表面平整坚固,对缺棱掉角的地方要事先修补完成。修补采用刷一道水泥浆加20%胶液后抹1:3水泥砂浆局部勾抹平整,

外墙涂料施工工艺方法

外墙涂料施工工艺方法 1 施工准备 ①底材要求:基层抹灰已完成并保养了20天左右,基层的碱度PH值在9以下,同时基层已干燥(至少已干燥15天),湿度低于8%;基层表面平整,阴阳角及角线密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡孔洞等结构问题。没有粉化松脱物,没有油、脂和其他粘附物。 ②外墙预留的缝已进行防水密闭处理。 ③所用涂料有出厂合证明,同时经检验达到国家相关规范标准要求。 ④所用涂料经业主同意,同时样板墙经业主、监理及设计单位同意。 ⑤装饰脚手架已搭设完毕。 ⑥基层外露铁件已做好相应的防锈处理(镀锌或刷防锈漆。 ⑦施工条件:外墙涂料由于是水性涂料,对施工保养条件要求较高。施工保养要求温度高于5℃,环境湿度低于85%,以保证成膜良好。低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良。外墙施工必须考虑天气因素,在涂刷涂料前,12小时未下雨,以保证基层干燥,涂刷后,24小时不能下雨,避免漆膜被雨水冲坏。 2 外墙涂料施工方法 本工程中外墙建筑涂料涂装体系分为三层,即底漆、第一遍面漆、第二遍面漆。其作用如下: 底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能的影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命。 第一遍面漆:第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量。 第二遍面漆:第二遍面漆是体系中最后涂层,具装饰功能,抗拒环境侵害。 2.1施工工艺 修补→清扫→填补腻子、局部刮腻子→磨平→贴玻纤布→满刮腻子→磨平→底漆施工→第一遍面漆施工→第二遍面漆施工 2.2 操作方法 a、修补: 施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。下面为具体做法: 空鼓——如为大面积(大于10cm2)空鼓,将空鼓部位全部铲除,清理干净,重新做基层,若为局部空鼓(小于10cm2),则用注射低粘度的环氧树脂进行修补。 缝隙——细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填1:2.5水泥砂浆,干后用水泥砂纸打磨平整。 孔洞——基层表面以下3mm 以下的孔洞,采用聚合物水泥腻子进行找平,大于3mm 的孔洞采用水泥砂浆进行修补待干后磨平。

外墙涂料工程施工方案

外墙涂料工程施工方案 第一章工程概况 1.1、概述 本工程为天津市武清区保利·上河雅苑17#楼33层商品房外墙涂料工程,主体框架剪力墙结构。外墙装饰为1~5层为干挂劈岩石饰面,西单元6层~29层大面、东单元6~23层大面为仿砖弹性质感涂料,西单元29层至顶层大面、东单元23层至顶层大面为弹性质感涂料,面积约20000m2,采用吊篮施工。涂料品牌采用杜克,色样分别为:大面仿砖7176,大线脚以上7175,砖缝TR107,大线脚TT2466,小线角TT1928。(均以现场样板为准) 1.2、工程相关单位名称 建设单位:保利(天津)房地产开发有限公司 监理单位:天津建工建筑工程监理有限公司 设计单位:中建(北京)国际设计顾问有限公司 总包单位:江苏省苏中建设集团股份有限公司 分包单位:武汉市海岛装饰工程有限公司 1.3、编制依据 《建筑工程施工质量验收统一标准》﹙GB50300—2001﹚ 《建筑装饰装修工程质量验收规范》﹙GB50201—2001﹚

《建筑涂饰工程施工验收规程》﹙JGJ/T29—2003﹚ 《建筑外墙弹性涂料应用技术规程》﹙DB/JT01—57—2001﹚ 《外墙涂料工程应用技术规程》﹙DB/TJ8—504—2000﹚ 《施工现场临时用电安全技术规范》﹙JGJ46—2005﹚ 《建筑施工安全检查标准》﹙JGJ59—99﹚ 《建筑机械使用安全技术规范》﹙JGJ33—2001﹚ 本工程施工图纸和招标文件 第二章施工部署及项目组织管理 2.1、施工准备 2.1.1、材料准备 A 根据本工程的涂料性质、颜色(根据甲方要求),结合实际面积与现场施工条件材料分批进场。 B 材料进场后,即时向甲方及监理方报告,并共同核验进场涂料的色泽、品牌、出厂合格证、检验报告、文件等,符合标准后备用。 C工程所用的涂料应按品种、颜色分别堆放,并实行专人管理。 D所用的腻子、底漆与面漆相配套进场。 2.1.2、施工机具、工具

(完整版)外墙涂料施工工艺和技术标准

外墙涂料 施工工艺及技术标准 一、材料准备 1、柔性腻子、涂料:按设计要求及样板颜色选用,所用材料应 一次备齐。涂料应有出厂合格证、出厂日期及使用说明书。选用的材 料应符合设计要求及国家、行业现行规范规定的标准。 2.底材要求:基层抹灰已完成并保养了20天左右,基层的碱度PH值在9以下,同时基层已干燥(至少已干燥15天),湿度低于8%;基层表面平整,阴阳角及角线密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡孔洞等结构问题。没有粉化松脱物,没有油、脂和其他粘 附物。 3.外墙预留的缝已进行防水密闭处理。 4.所用涂料经业主同意,同时样板墙经业主、监理及设计单位 同意。 5.吊篮已搭设完毕。 6.基层外露铁件已做好相应的防锈处理(镀锌或刷防锈漆)。 7.施工条件:外墙涂料由于是水性涂料,对施工保养条件要 求较高。施工保养要求温度高于5℃,环境湿度低于85%,以保证成

膜良好。低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜 长时间不干,并最终导致成膜不良。外墙施工必须考虑天气因素,在 涂刷涂料前,12小时未下雨,以保证基层干燥,涂刷后,24小时不 能下雨,避免漆膜被雨水冲坏。 二、作业条件 1、基层抹灰完成后进行检查,合格后方可进行施工。 2、基层涂刷涂料时,含水率不得大于10%。在施工时若没有测含水 率的手段,可以在基层表面放一块1m2卷材,静置3~4小时以后掀开 检查,基层覆盖部位与卷材上未见水印即可铺设。 3、门窗安装已完成,经检查合格,门窗框四周与墙之间的缝隙堵抹 应符合规范要求。 4、墙面的设备管洞已处理完毕,为确保墙干燥,各种穿墙孔洞应提 前抹灰补齐,墙面基层及女儿墙处出水口防水节点应处理完毕,雨落 水管卡、设备穿墙管道等安装预埋件工作已完成,并将洞口用水泥砂 浆堵实、抹平、晾干。 5、外用吊篮已安装调试完毕。 6、根据工程量及施工进度计划安排,已准备好相应的机械设备,并 接通电源试机。

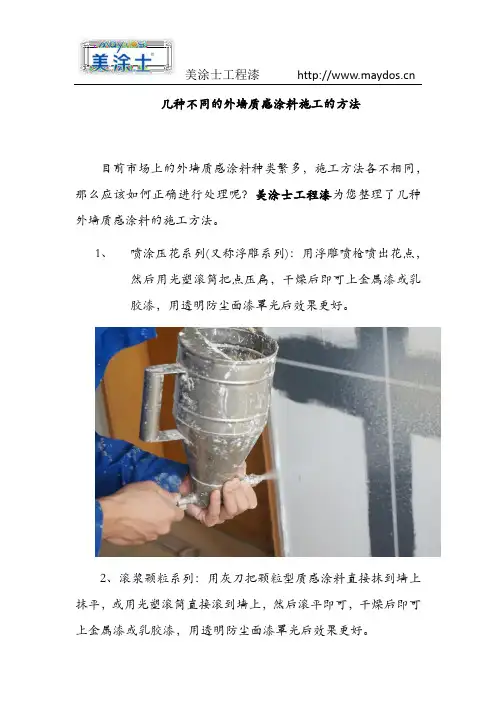

几种外墙涂料施工工艺

几种外墙涂料的施工工艺 一、中(高)档平(有)光外墙涂料施工工艺 1.1 基面处理 1.1.1基面达到《建筑装饰工程施工及验收规范》(JGJ73-91)规定。 1. 1.2对原有建筑进行涂料涂刷时,对外饰面进行粘结强度测试,粘结强度≥1.0Mpa。基面如果出现空鼓、脱层等现象,应将原有外墙饰面层清除,露出基层墙体重新抹灰,若被油污或浮灰污染需清除,满涂界面剂。 1. 1. 3 基层含水率<10%,PH值<10。 2.2 施工条件 2.2.1 外墙涂料施工应在基层墙体工程验收合格后进行。 2.2.2外墙涂料施工前,外墙门窗框必须安装完毕并验收合格。 2.2.3 施工现场应做到通电、通水并保持工作环境的清洁。 2.2.4 环境温度和基层墙体表面温度均不低于0℃;风力不大于5级。最适宜施工温度为15℃-35℃。 2.2.5 夏季高温时,不宜在强光直射下施工。雨天不得施工。 2.2.6 外墙涂料施工宜采用人工脚手架,墙体不应预留孔洞及其它有碍于施工的杂物。 3.1 施工方法 3.1.1 对基面进行全面检查,如抹刀痕迹,粗糙的拐角和边沿,露网等现象,进行修补;墙面不平,应刮补找平腻子。 3.1.2 待腻子干透后方可施工。 3.1.3 施工方法:滚涂、刷涂、喷涂均可。 3.1.4 施工时所使用工具要保持清洁干燥,施工完毕要及时清洗干净,浸入水中,以待第二天再用。 3.1.5 涂料使用前,用电动手提搅拌器适度搅拌至稳定均匀状态,不能过度搅拌。

3.1.6 利用墙面拐角、变形缝、分格缝、水落管背后或独立装饰线进行分区,一个分区内的墙面或一个独立墙体一次施涂完毕。 3.1.7 同一墙应用同一批号的涂料,每遍涂料不宜施涂过厚,涂层应均匀,颜色一致。 3.1.8 施工通常两遍成活,第一遍加水10%-15%,第二遍加水5%-10%。两遍主料间隔时间大于4小时。如有露底,须在2小时内修补。 3.1.9水为生活饮用水。 3.1.10 根据墙面湿度、空气温度、主料稠稀度以及风速加水量可适度调整。 3.1.11 应使用相同涂刷工具,涂抹的纹路要左右前后相同,颜色一致,施工涂层的墙面应有防雨,防污染措施。 3.1.12 一种颜色涂料用一套涂刷工具,界面变动要横平竖直,不要将两种主料穿插在一起。 3.1.13 每平方米主料用量:平光:0.3-0.4 kg/m2 ;有光: 0.25-0.30 kg/m2 3.1.14 雨后施工要检查基层含水率,含水率应小于10%,检验方法将一块正方形的塑料布用胶带沿塑料布四周粘贴在墙面上,阳光照射1小时左右,观察塑料布上是否有水珠出现,若无水珠出现,可以施工,否则不能进行施工。二、水性纯丙弹性外墙涂料施工工艺 1.1 基面处理 1.1.1基面达到《建筑装饰工程施工及验收规范》(JGJ73-91)规定。 1. 1.2对原有建筑进行涂料涂刷时,对外饰面进行粘结强度测试,粘结强度≥1.0Mpa。基面如果出现空鼓、脱层等现象,应将原有外墙饰面层清除,露出基层墙体重新抹灰,若被油污或浮灰污染需清除,满涂界面剂。 1. 1. 3 基层含水率<10%,PH值<9.5。 2.2 施工条件 2.2.1 外墙涂料施工应在基层墙体工程验收合格后进行。

外墙质感涂料施工工艺

外墙质感涂料施工工艺 一、外墙质感涂料施工工艺流程: 基面检查→基面处理→腻子找平→成品保护→施涂底漆→外墙弹性涂料施工 二、外墙质感涂料施工工艺: 1、基面检查与验收 检查抗裂聚合物砂浆基层和水泥砂浆抹灰基面的平整度是否符合国家标准要求 (±3mm/2m),门窗洞口和露台及雨棚防水是否完工。若有未完工和不符合规范要求,是否向甲方提出通知,由相关方作出整改处理。 将附着在抗裂聚合物砂浆基层和水泥砂浆抹灰基面上的杂物、土砂、油腻、灰尘等物清除。 检查抗裂聚合物砂浆基层和水泥砂浆抹灰基面的含水率及PH值。 测量基面含水率之方法(现场简单测定法) A 晴天时利用透明胶布平铺基面,以胶布封合胶布四周,经过2-4个小时后,若胶布内部呈现结露现象,则基面含水率高,不宜施工。 B 取干燥报纸平铺基面,再以透明胶带封合,约2小时后,报纸取出点火,若无法点燃,则基面含水率高,不宜施工。 水泥砂浆基面养护时间至少应在15-28天以上,外保温基面养护时间至少应在3-5天以上,方可进行涂料施工。注:养护期的长短根据当时的季节、气温和湿度等有关; 注:基面检查与验收应由甲方、总包方及涂料方等相关部门进行,验收合格后,并填写验收报告后,由涂料方进场。 2、基面处理 针对抗裂聚合物砂浆基层和水泥砂浆抹灰基面的平整度达不到要求的地方,使用外墙双组份柔性腻子进行局部找补批刮作整平,使墙面更加平整。 3、腻子整平层 使用双组份柔性腻子作整平,用量约为1.5-2.5公斤/平方; 配合比例:双组份柔性腻子A组份:B组份:水=25:2:4-6,先加水后加添加剂再粉料,用电动搅拌机搅拌5-10分钟直至无颗粒的浆料,静置5分钟,再搅拌一次即可施工; 施工方法:采用刮涂的施工工艺,一次施工不宜过薄过厚,对缺陷如凹陷、空鼓、砂眼、裂缝等应预先清理和修补;批腻子应先刮上部.再刮下部,操作时将腻子置于托板上,用抹

外墙涂料施工工艺流程

外墙涂料施工工艺流程公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-

外墙涂料施工工艺流程 一、外墙涂料施工工艺流程 原则是由上而下、先墙面后线条。 1、基层处理(铲除、修补、清扫)→填补腻子、局部刮腻子、磨平、满刮腻子、磨平→底漆施工→涂饰骨浆、滚花(拉毛)→第一遍面漆施工→第二遍面漆施工→涂料修整。 2、施工工具准备 其主要机具有:刷涂工具:排笔、漆刷等;滚涂工具:长毛绒 辊筒、盛料桶等;抹涂工具:铁抹刀、油灰刀、灰盘等和电动搅拌机. 二、外墙涂料主要施工方法 本工程外墙建筑涂料涂装体系分为三层,即底漆、第一遍面漆、第二遍面漆。其作用如下: 1)、底漆: 底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能的影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命。 2)、第一遍面漆: 第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量。 3)、第二遍面漆:

第二遍面漆是体系中最后涂层,具装饰功能,抗拒环境侵害。 1、具体操作方法如下: ⑴、铲除 因该工程是旧楼改造,基层质量较差,增加用工量及工艺,采用人工铲除原有面层涂料及开裂空鼓基层,保证基层光洁。 ⑵、修补 施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。下面为具体做法: 空鼓--如为大面积(大于10cm2)空鼓,将空鼓部位全部铲除,清理干净,重新做基层,若为局部空鼓(小于10cm2),则用注射低粘度的环氧树脂进行修补。 缝隙--细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填1:水泥砂浆,干后用水泥砂纸打磨平整。 孔洞--基层表面以下3mm以下的孔洞,采用聚合物水泥腻子进行找平,大于3mm的孔洞采用水泥砂浆进行修补待干后磨平。此外对于新的水泥砂浆表面,如急需进行涂刷时,可采用15%-20%浓度的硫酸锌或氧化锌溶液涂刷于水泥砂浆基层表面数次,待干燥后除去表面析出的粉末和浮砂即可进行涂刷。 ⑶、清扫: 尘土、粉末→可使用扫帚、毛刷、高压水冲洗,油脂→使用中性洗涤剂清洗;灰浆→用铲、刮刀等除去;霉菌→室外高压水冲洗,用清水漂洗晾干。 ⑷、填补腻子,局部刮腻子:

外墙涂料施工方案

外墙涂料施工方案 工程名称: _____________________________________________ 编编人: ___________________ 职务:_____________________ 审核人: ____________________ 职务:_____________________ 审批人: ____________________ 职务:_____________________ 施工单位: ______________________________________

建设单位: ____________________________________ 外墙涂料施工方案 监理单位: ____________________________ 审核人(监理工程师): ___________ 意见________________ 审批人(总监理工程师): _________ 意见________________

(1) ..... 错误!未定义书签 .. (1) 3.2劳动力准备 ........................................................ 1.. 3.3材料准备 ......................................................... 1.. 3.4机具准备 .......................................................... 1.. 3.5作业条件 .......................................................... 1.. 四、 操作工艺 (2) 4.1工艺流程 ............................................................2. 4.2施工操作 ............................................................2. 五、 质量标准 ....................................... 4 六、 施工注意事项 ................................... 5 七、 成品保护 ....................................... 8 八、 安全环保措施 . (9) 一、 编制依据 二、 工程概况 三、 施工部署 3.1组织机构 .......................................................... 1..

外墙质感涂料施工工艺

施工方案 弹性质感涂料仿砖施工方案 1.1适用范围 本工艺适用于在水泥砂浆、混合砂浆、混凝土板、现浇混凝土、砌块、砖墙面以及聚合物水泥砂浆基底的外墙体,新、旧建筑大面积基层上进行大面积质感涂料造型涂料的施工及修复。 2.2施工准备 2.2.1.材料准备 外墙找补砂浆。 抗碱底漆,用于基层碱性封闭的底涂料。(产品性能见检测报告) 弹性质感涂料:作为仿砖涂层黑底砂与主体,形成装饰质感,质量符合JG/T24-2000《合成树脂乳液砂壁状建筑涂料》标准的外墙部分规定。 2.2.2.工具和用品准备 油灰刀,钢丝刷,腻子刮刀或刮板,砂纸,辊筒刷,排笔,毛刷,钢制抹子,及划线工具、清扫工具、安全工具等。 2.2. 3.技术准备 2.2. 3.1.基层检查验收 基层应平整、清洁、无起壳。基层的含水率应在10%以下,PH值小于10。门窗按设计要求安装完毕,并通过验收。完成雨水管卡、设备洞口、管道的安装,并将洞口四周用水泥砂浆抹平,所有的墙面需晾干。未经检验合格的基层不得进行施工。 按GB50201-2001抹灰质量的允许偏差(mm)及检验方法

2.2. 3.2.样板 施工面积较大时,应按设计要求做样板,经设计、建设单位认可后,作为验收依据。 2.2. 3.3.现场 脚手架与墙面的距离适宜,架板要有足够的长度,不少于三个支点。遮挡外窗,避免施工时被涂料沾污。 2.2. 3. 4.人员组织 施工班组应有技术负责人,对所有进场的施工人员进行施工管理教育,主要操作人员须是熟练技工,经工艺施工培训,合格者方可上岗,辅助工应有专人指导。 2.3 .作业条件 2.3.1.建筑物外墙基层全部完成,按标准验收合格方可进行涂饰作业。 2.3.2.阴阳角方正、顺直、光滑、无残缺现象。 2.3.3.涂料工程应选用有资质的专业队伍进行施工。操作人员应了解涂料的性能,熟悉操作 方法,确定施工方法。 2.3.4. 施工时墙体温度不低于5℃。风力在4级以下,雨天不宜施工。

外墙涂料施工工艺流程图

外墙涂料施工工艺流程 一、外墙涂料施工工艺流程 原则是由上而下、先墙面后线条。 1、基层处理(铲除、修补、清扫)→填补腻子、局部刮腻子、磨平、满刮腻子、磨平→底漆施工→涂饰骨浆、滚花(拉毛)→第一遍面漆施工→第二遍面漆施工→涂料修整。 2、施工工具准备 其主要机具有:刷涂工具:排笔、漆刷等;滚涂工具:长毛绒 辊筒、盛料桶等;抹涂工具:铁抹刀、油灰刀、灰盘等和电动搅拌机. 二、外墙涂料主要施工方法 本工程外墙建筑涂料涂装体系分为三层,即底漆、第一遍面漆、第二遍面漆。其作用如下: 1)、底漆: 底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能的影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命。 2)、第一遍面漆: 第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量。 3)、第二遍面漆: 第二遍面漆是体系中最后涂层,具装饰功能,抗拒环境侵害。 1、具体操作方法如下:

⑴、铲除 因该工程是旧楼改造,基层质量较差,增加用工量及工艺,采用人工铲除原有面层涂料及开裂空鼓基层,保证基层光洁。 ⑵、修补 施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。下面为具体做法: 空鼓--如为大面积(大于10cm2)空鼓,将空鼓部位全部铲除,清理干净,重新做基层,若为局部空鼓(小于10cm2),则用注射低粘度的环氧树脂进行修补。 缝隙--细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填1:2.5水泥砂浆,干后用水泥砂纸打磨平整。 孔洞--基层表面以下3mm以下的孔洞,采用聚合物水泥腻子进行找平,大于3mm的孔洞采用水泥砂浆进行修补待干后磨平。此外对于新的水泥砂浆表面,如急需进行涂刷时,可采用15%-20%浓度的硫酸锌或氧化锌溶液涂刷于水泥砂浆基层表面数次,待干燥后除去表面析出的粉末和浮砂即可进行涂刷。 ⑶、清扫: 尘土、粉末→可使用扫帚、毛刷、高压水冲洗,油脂→使用中性洗涤剂清洗;灰浆→用铲、刮刀等除去;霉菌→室外高压水冲洗,用清水漂洗晾干。 ⑷、填补腻子,局部刮腻子: 如果墙体平整、光滑,可不使用腻子;腻子的要求除了易批易打磨外,还应具备较好的强度和持久性,在进行填补、局部刮腻子施工时要求,宜薄批而不宜厚刷。 刮腻子时的施工技术: ①、掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满。 ②、为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同

外墙涂料施工工艺方案

外墙涂料施工工艺方案 吊篮施工工艺方案: 高处悬挂专项安全施工方案 安全施工责任重于泰山,警钟长鸣,长抓不懈.由变电所楼外墙涂料面积约700㎡.按照《浙江省高处悬挂施工安全管理规定(试行)》的指示精神,为了加强安全生产管理避免事故的发生,争取零事故目标,根据安全管理规定第五条高处悬挂施工企业必须建立健全安全生产责任制的规定和变电所外墙涂饰工程实际情况,特制定以下管理措施: 一、安全施工岗位责任制 1、项目总负责:负责本工程的人员、材料、设备等安全因素的总体管理计划实施的监督协调工作,保证安全施工的正常运作. 2、项目经理:对本工程的安全文明施工进行监督与实施.负责工程的质量、进度、工地各方面的协调等现场全面日常管理工作和工程每道工序的验收. 3、质量总监:负责工程每道工序的验收及工程质量系统的全面安全监督管理和考评,觖决施工过程中施工技术的难点及要点. 4、安全员:负责现场安全生产的统一指挥调度及监督.组织安全方针政策实施和安全人员进行日常安全检查和定期安全检查工作,在施工作业过程中如发生碰撞、磨损、单绳破断等情况,及时报告,修整后方可施工.安全责任落实到位.做好安全知识宣传教育,树立“安全第一,预防为主”的思想. 5、设备员:组织符合国家安全标准或行业标准的施工设备及安全附件器材,安全绳和安全带等特种劳动防护用品入场,负责设备的安装及调试和常规及突发情况下设备的检查维修维护.做到施工前对设备检查调试,施工后对设备进行保养.定期进行设备抽查.确保无安全隐患的设备施工. 6、施工队长:负责对施工人员安全施工的组织.选择具有丰富施工经验的施工人员,保质、按时完成施工任务.监督施工人员进场清理工作. 二、高处悬挂施工安全规程 1、高处作业人员须经过技术培训,具备操作的基本知识和应急处理方法. 2、高空作业人员必须戴好安全带,扣好保险钩.高处作业不准穿硬底鞋或带钉易滑鞋,不准往上或向下乱抛材料和工具等物件. 3、高空作业人员不带病上岗,凡患有不适宜从事高空作业疾病的人员,一律禁止从事高空作业. 4、高空作业应有足够的照明设备和避雷设施.高空作业、机械作业,做到统一指挥、统一信号,划定安全警界区.加强施工现场管理,做到工完、料尽、场清,防止各类事故发生. 5、高空作业所需的料具、设备等,必须有可靠的坠落措施和防护装置,根据施工进度随用随运,禁止超负荷运转.施工垃圾应集中堆放,及时清理,倾倒于专门区域. 6、六级以上大风、大雨、大雪、浓雾及夜间无照明时,禁止从事露天高空作业. 7、高空作业的料具堆放平稳,工具应随时放入工具袋内,严禁乱堆放和从高

外墙涂料施工工艺

立邦真石漆效果施工技术方案 立邦涂料(成都)有限公司 2014年6月

目录 1、外墙涂装体系简介 1.1外墙仿大理石—立邦真石漆涂装体系 1.2外墙仿大理石—立邦岩片漆涂装体系 1.3外墙仿花岗岩—立邦岩彩水性陶石涂料 2、产品体系特点 3、涂装前对底材的要求 3.1外墙外保温底材 3.2水泥砂浆底材 3.3节点处理 4、涂料施工作业条件 4.1基层质量要求 4.2环境要求 5、涂装工艺流程 5.1施工工艺 5.2基层表面处理 5.3批刮外墙腻子 5.4打磨及养护 5.5底涂涂装 5.6分格处理 5.7石漆涂装(真石漆、岩片漆) 5.8揭美纹纸、修补处理 5.9描分格线 5.10技术要求 5.11清漆涂装 5.12完工清理 5.13涂装质量要求 5.14石漆常见问题及预防 5、岩彩漆的涂装 7、施工注意事项 8、文明施工 8.1施工管理制度 8.2现场环境管理制度 8.3项目管理制度 8.4成品管理制度 8.5雨天施工管理制度 9、工程质量与安全管理措施 9.1施工前准备 9.2工程质量基本要求 9.3工程质量监控 9.4施工环境管理制度 10、确保工期措施

工程名称六盘水市时代·蝴蝶湾外墙 施工单位六盘水蓝天美装饰有限公司分项工程名称 技术提要时代·蝴蝶湾外墙真石漆、岩片漆、岩彩漆涂装技术方案 1.外墙涂装体系简介 1.1外墙仿大理石—真石漆涂装体系: 工序涂料名称涂装 道数 耗漆量 (kg/m2) 重涂时间 (h/25℃) 稀释量(%) 抗裂找平粗腻子立邦QB-126B外墙找平腻子 1 3 6 ---- 底漆立邦QB-229水性含砂底涂 1 0.12-0.15 24 <20% 贴压条根据设计划线,贴压条或美纹纸 中涂漆 打底层立邦QB-317真石漆 1 1.50~2.0 >3h,三日以内 3.5~5.0 纹理层立邦QB-317真石漆 1 ~1.70 >24 3.5~5.0 去压条表干前撕掉分格缝压条的第一层或美纹纸;24小时后移走全部压条 面漆立邦HG-601硅树脂罩光清漆 1 ~0.12 ---- ---- 注:实际耗漆量会因施工方法、施工工具、表面平整度、粗糙度及施工环境而有差异。 真石漆耗量会根据涂装效果不同而有所不同。以上耗量为平喷效果参考用量。 1.2外墙仿大理石—立邦岩片漆涂装体系: 工序涂料名称涂装 道数 耗漆量 (kg/m2) 重涂时间 (h/25℃) 稀释量(%) 抗裂找平粗腻子立邦QB-126B外墙找平腻子 1 3 6 ---- 底漆立邦QB-229水性含砂底涂 1 0.12-0.15 24 <20% 贴压条根据设计划线,贴压条或美纹纸 中涂漆 打底层立邦QA-357岩片陶石涂料 1 1.50~2.0 >3h,三日以内 3.5~5.0 纹理层立邦QA-357岩片陶石涂料 1 ~3 >24 3.5~5.0 去压条表干前撕掉分格缝压条的第一层或美纹纸;24小时后移走全部压条 面漆立邦HG-601硅树脂罩光清漆 1 ~0.12 ---- ---- 注:实际耗漆量会因施工方法、施工工具、表面平整度、粗糙度及施工环境而有差异。 岩片陶石涂料耗量会根据涂装效果不同而有所不同。以上耗量为平喷效果参考用量。

质感漆的做法施工方案,室内质感漆施工工艺

晨阳水漆刮砂型弹性质感涂料施工详 情 一、施工方法: 工序名称次序 基层处理1 填补缝隙、刮腻子、磨平2 辊涂抗碱封闭底漆3 涂饰底层涂料(黑)4 5 批刮质感涂料 (根据厚度确定批刮次数) 辊涂罩光漆6 成品保护7 1、基层处理:基材养护期一定要达到要求,应彻底清除疏松、起皮、空鼓、粉化的基层,然后去除灰尘、油污、藻类等污染物。 2、刮腻子2道:用外墙腻子修补墙面,第一道局部找平,干燥后,经局部打磨再满披腻子使基层平整。腻子完全干燥后,进行打磨使基层平整,保证平整度。 3、刷抗碱底漆:辊涂抗碱封闭底漆一道,此底漆禁止兑水,涂布率约为10㎡/Kg,待底漆完全干燥后进入下一道工序。

4、辊涂黑色底漆:此道工序与外墙乳胶漆的施工方法相同,只需辊涂均匀即可,兑水不超过20%,辊涂黑色底漆1遍保证均匀即可,涂布率约8㎡/Kg。 5、批刮质感涂料:一般采用刮涂(抹涂)施工方式,刮涂(抹涂)施工是用铁抹子将涂料均匀刮涂到墙面上,来回抹刮,刮涂时批刀的痕迹尽量要小。根据施工造型的要求,可以使用其他施工工具及方法。质感涂料施工1道,厚度约1-1.5mm,耗漆量为1.5-2.0Kg/㎡;若施工二道,总厚度约2mm,耗漆量为2.5-3Kg/㎡。一遍施工均匀,批刀接痕小就不需第二道施工。待质感涂料批刮完毕,应立即将美纹纸揭开,防止质感涂料干燥后不易揭掉美纹纸或者损坏仿砖效果的边缘。 6、喷涂或辊涂罩光漆:辊涂一遍罩光漆以形成保护层,提高立体涂层的装饰效果和涂层的耐候性。罩光漆要涂均匀,不可有漏涂和流挂现象。涂布率约为10㎡/Kg。.

7、成品保护:需对整体作品进行清理工序。清理工作同样非常重要,应仔细,作到清理到位,美观整洁,达到设计的质量目标。根据该项目的特殊情况而定对必要的成品用塑料薄膜、胶带、彩布条进行保护,避免涂料的污染。 二、注意事项: 1、确保基面牢固、无空壳、清洁,基面线条平整垂直。 2、质感涂料应养护完全干固后,方可施工。 3、切忌把已乾结的料加入浆料中搅拌再用。 4、施工温度5-40℃,湿度<70%,基面含水率<10%,PH值<10。 5、抹涂厚度均匀,在边缘未干之前及时处理搭接处,防止色差出现。 6、理论涂布率为1.5-2.0Kg/m2(厚度1-1.5mm),禁止兑水。 三、储存条件:须存放在阴凉干爽处,储存温度在5-35℃,严防霜冻、高温及烟火;保质期12个月。 晨阳水漆是中国水性漆行业创领品牌,加盟商近2000家,专注于水性家装墙面漆、水性木器漆、家具漆、工程水漆[真石漆、质感漆等]、工业水漆的研发、生产与销售,是全水漆涂料生产企业,旗下产品被应用广泛到多个行业。

外墙平涂涂料施工工艺流程

1.施工工艺 (1)外墙涂装工程的基底应该干燥、其含水率≤10%,PH≤10。相对温度湿度≤85%的条件下方可施工。基层不应有开裂、掉粉、起砂、起壳、空鼓、剥离、石灰爆裂点等缺陷。 (2)专业外墙腻子;满刮腻子一遍、找平腻子一遍,基层砂纸打磨平整,养护7天以上至含水率、碱性达标,选购油漆就选邦韵漆。 (3)涂装工程的基底必须清洁,无尘土、油污、溅浆等污染物。若发现有上述附着物,应用铲刀,钢丝刷、砂纸、洗涤剂等除去,再用高压水冲洗干净,干透后方可进行涂装。墙面处理后应该尽快施工,以免重新污染。 (4)涂料工程的基底不得出现泛碱发花,若基底出现泛碱发花时,应使用5%草酸水溶液刷洗,再用清水冲洗干净。 (5)底漆施工,采用滚涂施工时,使用短毛滚筒,使用前除去松脱的滚毛并用溶剂浸润。涂饰时应采用均匀,同向平行的湿涂覆盖。同一面应一次涂饰完成。滚涂时滚筒应避免粘过多油漆,应使用均料板,避免发生流挂。漆膜待干透后方可涂饰下一层。 (6)面漆施工,先以不超过100微米湿膜的厚度使用普通滚筒先涂第一道漆,之后在采用花纹滚筒施涂第二遍。采用滚涂施工时,先使用花纹滚筒,使用前除去松脱的滚毛并用清水加少量清洁剂浸润,使用时洗净、甩干。涂饰时应采用均匀、同向、平行的涂湿覆盖。同一面应一次涂饰完成。滚涂时滚筒应避免粘过多油漆,漆膜待干透后方可涂饰下一层。 2、工艺流程墙面基层处理→满刮腻子一遍→找平腻子一遍→基层砂纸打磨→刷底漆→刷弹性面漆二遍→局部修补 (1)基层处理及满刮腻子 1)人员进场后,用铲刀、砂纸等对基层的灰尘、浮砂,凹凸、庇点、堆痕进行清理、修补,如墙面出现非空鼓产生的细微裂缝,即采用补缝胶嵌实,同时做好相关设施的防污染保结工作。 2)使用腻子加入清水搅拌均匀调节至合适的施工黏度后即可批刮,批刮用专用的刮铁板或油漆刀批刮,直至基层平整。混合后的腻子在25℃可供2小时使用,超过时间回引起固化而报废,表干60min/25℃。批刮下道腻子时间间隔至少12小时以上,上底漆前要养护5—7天,达到最佳强度后用砂纸打磨平整。 3)质量要求:平整、光滑、无油污、无裂纹、无空洞、无砂眼、角平整、顺直。

外墙涂料施工工艺流程

外墙涂料施工工艺 一、施工工艺流程 外墙涂料施工原则就是山上而下、先墙面后线条。 1、基层处理(修补、清扫)一 2、填补腻子、局部刮腻子、磨平、满刮腻子、磨平- 3、底漆施工一5、第一遍面漆施工一6、第二遍面漆施工。 外墙漆颜色比较多,要严格按照分色图施工。 二、主要施工方法 本工程外墙建筑涂料涂装体系分为三层,即底漆、第一遍面漆、第二遍面漆。 1、底漆: 产得:上海品牌:嘉宝莉牌 底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。如不使用底漆,漆膜附着力会大大削弱,墙面碱性对面漆性能得影响很大,尤其使用腻子得底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,严重者漆膜脱落,影响漆膜得使用寿命。 2、第一遍面漆: 产得:上海品牌:嘉宝莉牌 笫一遍面漆主要作用就是提高附着力与遮盖力,增加丰满度,并相应减少面漆用量。 3、第二遍面漆: 产得:上海品牌:嘉宝莉牌 第二遍面漆就是体系中最后涂层,具装饰功能,抗拒环境侵害。 外墙涂料施工具体操作方法如下: ⑴、修补: 施涂前对于基体得缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。下面为具体做法: 空鼓一如为大面积(大于10cm')空鼓,将空鼓部位全部铲除,清理干净,重新做基层,若为局部空鼓(小于10cm2),可以用注射低粘度得粘结砂浆进行修补。 缝隙一细小裂缝采用腻子进行修补(修补时要求薄批而不宜卑刷),干后用砂纸打平;对于大得裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层, 再

嵌填1:2、□水泥砂浆,干后用水泥砂纸打磨平整。 孔洞一基层表面以下3mm以下得孔洞,采用聚合物水泥腻子进行找平,大于3mm 得孔洞采用水泥砂浆进行修补待干后磨平。 ⑵、清扫: 尘土、粉末一可使用扫帚、毛刷、高压水冲洗,油脂一使用中性洗涤剂清洗; 灰浆一用铲、刮刀等除去。 ⑶、满刮腻子两遍: 腻子得要求除了易批易打磨外,还应具备较好得强度与持久性,在进行填补、局部刮腻子施工时要求,宜薄批而不宜厚刷。 刮腻子时得施工技术: ①掌握好刮涂时工具得倾斜度,用力均匀,以保证腻子饱满。 ②为避免腻子收缩过大,出现开裂与脱落,一次刮涂不要过厚,根据不同腻子得特点,厚度以0、5mm为宜。不要过多地往返刮涂,以免出现卷皮脱落或将腻子中得胶料挤出封住表面不易干燥。 ③用油灰刀填满、填实,基层有洞与裂缝时,食指压紧刀片,用力将腻子压进缺陷内,将四周得腻子收刮干净,使腻子得痕迹尽量减少。 ⑷、磨平: ①不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作。 ②砂纸得粗细要根据被磨表面得硬度来定,砂纸粗了会产生砂痕,影响涂层得最终装饰效果。 ③手工打磨应将砂纸(布)包在打磨垫:块上,往复用力推动垫块,不能只用一两个手指压着砂纸打磨,以兔影响打磨得平整度。 ④打磨时先用粗砂布打磨,再用细砂布打磨;注意表面得平整性,即使表面得平整性符合要求,还要注意基层表面粗糙度、打磨后得纹理质感,要就是出现这两种情况会因为光影作用而使面层颜色光泽造成深浅明暗不一得错觉而影响效果,这就要求局部再磨平,必要时采用腻于进行再修平,从而达到粗糙程度一致。 ⑤对于表面不平,可将凸出部分用铲平,再用腻子进行填补,等干燥后再用砂纸进行打磨。要求打磨后基层得平整度达到在侧面光照下无明显批刮痕迹、无粗糙感,表面光滑。

外墙油漆施工工艺流程

一、外墙油漆施工工艺流程 原则是由上而下、先墙面后线条。 1、基层处理(修补、清扫)→ 2、填补腻子、局部刮腻子、磨平、满刮腻子、磨平→ 3、底漆施工→ 4、涂饰骨浆、滚花(拉毛)→ 5、第一遍面漆施工→ 6、第二遍面漆施工→ 7、涂料修整。 2、施工工具准备 其主要机具有:1.刷涂工具:排笔、漆刷等;2.滚涂工具:长毛绒辊筒、盛料桶等; 3.抹涂工具:铁抹刀、油灰刀、灰盘等和电动搅拌机. 二、外墙涂料主要施工方法 本工程外墙建筑涂料涂装体系分为三层,即底漆、第一遍面漆、第二遍面漆。其作用如下: 1、底漆: 底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能的影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命。 2、第一遍面漆: 第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量。 3、第二遍面漆: 第二遍面漆是体系中最后涂层,具装饰功能,抗拒环境侵害。 具体操作方法如下: ⑴、修补: 施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。下面为具体做法: 空鼓--如为大面积(大于10cm2)空鼓,将空鼓部位全部铲除,清理干净,重新做基层,若为局部空鼓(小于10cm2),则用注射低粘度的环氧树脂进行修补。 缝隙--细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填

1:2.5水泥砂浆,干后用水泥砂纸打磨平整。 孔洞--基层表面以下3mm以下的孔洞,采用聚合物水泥腻子进行找平,大于3mm的孔洞采用水泥砂浆进行修补待干后磨平。此外对于新的水泥砂浆表面,如急需进行涂刷时,可采用15%-20%浓度的硫酸锌或氧化锌溶液涂刷于水泥砂浆基层表面数次,待干燥后除去表面析出的粉末和浮砂即可进行涂刷。 ⑵、清扫: 尘土、粉末→可使用扫帚、毛刷、高压水冲洗,油脂→使用中性洗涤剂清洗;灰浆→用铲、刮刀等除去;霉菌→室外高压水冲洗,用清水漂洗晾干。 ⑶、填补腻子,局部刮腻子: 如果墙体平整、光滑,可不使用腻子;腻子的要求除了易批易打磨外,还应具备较好的强度和持久性,在进行填补、局部刮腻子施工时要求,宜薄批而不宜厚刷。 刮腻子时的施工技术: ①掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满。 ②为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以0.5mm为宜。不要过多地往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥。 ③用油灰刀填要填满、填实,基层有洞和裂缝时,食指压紧刀片,用力将腻子压进缺陷内,将四周的腻子收刮干净,使腻子的痕迹尽量减少。 ⑷、磨平: ①不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作。 ②砂纸的粗细要根据被磨表面的硬度来定,砂纸粗了会产生砂痕,影响涂层的最终装饰效果。 ③手工打磨应将砂纸(布)包在打磨垫:块上,往复用力推动垫块厂,不能只用一两个手指压着砂纸打磨,以兔影响打磨的平整度。机械打磨采用电动打磨机,将砂纸夹于打磨机上,轻轻在基层上面推动,严禁用力按压以免电机过载受损。 ④ 打磨时先用粗砂布或打磨机打磨,再用细砂布打磨;注意表面的平整性,即使表面的平整性符合要求,还要注意基层表面粗糙度、打磨后的纹理质感,要是出现这两种情况会因为光影作用而使面层颜色**造成深浅明暗不一的错觉而影响效果,这就要求局部再磨平,必要时采用腻于进行再修平,从而达到粗糙程度一致。
