新房交房验收明细

新房交房验收明细
新房交房验收明细

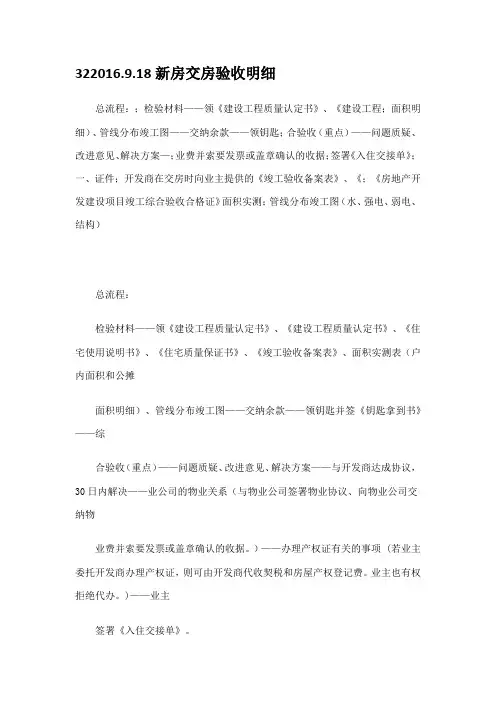

322016.9.18新房交房验收明细

总流程:;检验材料——领《建设工程质量认定书》、《建设工程;面积明细)、管线分布竣工图——交纳余款——领钥匙;合验收(重点)——问题质疑、改进意见、解决方案—;业费并索要发票或盖章确认的收据;签署《入住交接单》;

一、证件;开发商在交房时向业主提供的《竣工验收备案表》、《;《房地产开发建设项目竣工综合验收合格证》面积实测;管线分布竣工图(水、强电、弱电、结构)

总流程:

检验材料——领《建设工程质量认定书》、《建设工程质量认定书》、《住宅使用说明书》、《住宅质量保证书》、《竣工验收备案表》、面积实测表(户面积和公摊

面积明细)、管线分布竣工图——交纳余款——领钥匙并签《钥匙拿到书》——综

合验收(重点)——问题质疑、改进意见、解决方案——与开发商达成协议,30日解决——业公司的物业关系(与物业公司签署物业协议、向物业公司交纳物

业费并索要发票或盖章确认的收据。)——办理产权证有关的事项(若业主委托开发商办理产权证,则可由开发商代收契税和房屋产权登记费。业主也有权拒绝代办。)——业主

签署《入住交接单》。

一、证件

开发商在交房时向业主提供的《竣工验收备案表》、《住宅质量保证书》和《住宅使用说明书》必须为原件而不是复印件。《建设工程质量认定书》原件,可带走《住宅使用说明书》原件,可带走《住宅质量保证书》原件,可带走《竣工验收备案表》原件,可带走

《房地产开发建设项目竣工综合验收合格证》面积实测表

管线分布竣工图(水、强电、弱电、结构)原件,可带走其他:进房前从物业拿钥匙并签/《钥匙拿到书》,钥匙分别有:楼门、户门、信箱、水表、电表;

二、验房容:1.房屋主体

顶棚:(是否平整,无空鼓,开裂,脱落,露筋,锈点)墙面:(是否平整,洁净,颜色均匀,无空鼓,开裂,爆点)地面:(是否平整,无空鼓,开裂,露筋,起沙;)阳台:(是否平整,无开裂,有无地漏,倒返水;)

厨房:(有无表支架,出口铜阀,烟道,地平落差是否达标;)卫生间:(地平落差是否达标,蓄水试验;)墙柱,阴阳角:(有无大小头,方正度,垂直度;)2.窗户

窗框:(是否稳固、周正,表面平整,材质是否符合合同;)

窗扇:(是否安装牢固、开关灵活,关闭严密,材质是否符合合同;) 玻璃:(是否完好(安全玻璃的使用);把手:(是否完好、牢固、灵活;) 密封:(是否窗缝严密、窗框严密;) 窗台:(是否完好、无裂缝、浸水;)

窗前护栏:(高度是否符合规、安全、稳固、无妨碍。) 3.门

门框:(是否稳固,灌浆,周正,安装牢固,胶条密封性;)

门扇:(是否外观平整,漆面完好无流坠、漏刷和磕碰,色泽一致;) 门锁:(是否牢固,操作轻便,均匀锁紧;) 门把:(是否牢固,操作灵活;) 门轴:(是否平整牢固,转动平稳;) 猫眼:(是否完好,视野清晰;)

门铃:(是否按钮完好,加电有声;) 可视对讲:(有无,是否清晰,加电有声。) 4.水电

电源总闸:(是否完好,有效,回路状况;) 电表:(是否完好,底数;) 信息箱:(信息线是否已入户;) 有线插座:(是否完好、稳固(个数);) 水表:(是否完好、底数;) 阀门:(是否闸完好;)

上水管:(是否水管完整,无渗水,无明显磕碰;) 下水管:(是否封口完整,无渗水,水封高度;) 空调洞:(是否位置合理;)

地漏:(低平高低差,是否通畅,灌水试验;) 防水:(有无屋面,外墙渗水。)

简单验房自备工具

1只塑料洗脸盆:用于验收下水管道;

1只小榔头:用于验收房子墙体与地面是否空鼓;1只塞尺:用于测量裂缝的宽度;1只5米卷尺:用于测量房子的净高;

1只万用表:用于测试各个强电插座及弱电类是否畅通;1只计算器:用于计算数据;1只水笔:用于签字;

1把扫帚:用于打扫室卫生;

1只小凳子和一些报纸、塑料带、包装绳:用于长时间验房休息及预先封闭下水管道

常见问题点说明

1、房屋面积

(1)房屋面积与合同签订面积

在交房验房时需要对房子的面积进行核实,尽管房地产部门已经进行实际测量,但是有条件的话最好请其他部门进行二次核查。因为开发商请的监察部门的核查结果不一定准确。

(2)户和公摊面积需要一起核查

开发商提供的检测面积表只有整个套面积和公摊面积总数,无明细的具体面积。为了纠纷发生,在交房验房是,要进行户面积计算和公摊面积计算。因为很多开发商会在公摊面积上钻空子,因而需要对公共部分进行认真的计算和核查。(提示:售房合同,一般如与实际测量面积误差在3%之,不予考虑,误差超过3%的,以双方签订合同的赔偿约定为准。建议约定房屋面积与实际测量面积误差为2%,最好不超过5%。)

2、房屋层高

房屋的层高可以自己带卷尺进行测量,看看房屋的实际高度是否与合同上的一致,并走好记录。同时把一些验收房子的数据和问题写在物业公司提供的纸上。(提示:取4-5个点,进行测量,若数值一致,比如房高均为2.7m(或者2.65 m)说明房顶或地面没有倾斜。)

3、防水防漏

看看房子的有水区域,如厨房、卫生间的防水情况。(1)防漏问题

房屋的墙面地面渗水情况,察看厨房、卫生间(顶面、外墙),阳台的顶部和管道接口是否渗漏。留意厕所顶棚有无油漆脱落或长霉菌。(2)排水情况卫生间马桶浴缸、厨房、阳台、洗手池等下水情况,合格的地面不应有积水存在,因地漏是最低处,但毛坯房地漏周围留出了一定的后期铺装地面的高度。

(3)防水问题

在厕、卫放水(约高2cm),24小时以后查看下家厕卫的天花。验收防水的办法是:用水泥沙浆做一个槛堵着厕卫的门口,然后再拿一胶袋罩着排污/水口,再加以捆实,然后在厕卫放水,浅浅就行了(约高2cm)。然后约好楼下的业主在24小时后查看其家厕卫的天花。

4、墙面地面空鼓问题

房子在修建时可能会出现墙面和地面的空鼓,这样使用寿命不长。检验方法:右手会小锤子轻敲,听到空空的声音就是空鼓,对于空鼓的现象,找物业人员尽快修复。否则在装修中会很容易打穿楼板,妨碍邻里关系。墙面地面裂缝,看墙面地面平整度,是否有水迹,如顶面、外墙等地方,如有的话,务必尽快查明原因。(提示:阳台裂缝危险大。墙面的裂缝不是结构裂缝,危险性不大。房屋的结构问题常出现在阳台,阳台的连接处有裂缝,很有可能是阳台断裂的先兆,一定要立即通知相关单位。)

5、电气

拉断电闸看分路,拉断电闸后看户是否完全断电,分别检查各个分闸是否完全控制各分支线路。最好用万用表测量各个强弱电是否畅通。(提示:记得打开、电视的线路接口,用力拉一拉,看一下插座的牢固程度,看是否虚设。)

6、门窗灵活听隔音

试试门窗开启是否灵活,目测门与门框、窗与窗框的各边之间是否平行,关上门窗听听隔音效果,同时也了解了它们的密封程度。(提示:为了防水,卫生间的门须离地面预留1.5厘米。)

7、交房的税费问题

(1)契税的问题

契税交纳的时间:按规定,契税应在办理产权证时交,有很多开放商/物业会要求入住前就交,业主们完全可以拒绝。

契税的收取人:契税在国只有税务机关和税务机关指定的单位才有权收取,物业公司是无权向业主收取的!

房地产竣工验收及交房全过程汇总

竣工验收全过程记录 (转) 一、验收条件: 1、土建、水电工程全部结束; 2、各种门、窗、栏杆等安装完毕; 3、通正式水、电; 4、幕墙、钢结构、中央空调、电梯、消防等工程安装、调试结束; 5、雨污水、小区内道路等市政工程结束; 6、景观绿化、各类综合管线等配套工程结束。 二、分户验收: 1、住宅工程分户验收由建设单位组织,已选定物业公司的,物业公司宜参与验收工作; 2、单位工程质量竣工验收前,建设单位应将包含验收时间、地点及验收组名单的《单 位工程质量竣工验收方案》和《单位工程质量竣工验收通知书》连同《住宅工程质量分户验收汇总表》报送该工程的质量监督机构。 (一)室内地面、墙面、顶棚抹灰、门窗工程质量分户验收: 1、普通水泥楼地面; 2、板块楼地面面层; 3、室内墙面; 4、室内顶棚; 5、门窗: (1)开启 (2)配件 (3)密封 (4)排水 (5)进户门质量。 (二)室内空间尺寸、护栏、玻璃质量分户验收: 1、室内空间尺寸; 2、护栏和扶手的造型、尺寸、高度、栏杆间距和安装位置; 3、玻璃的品种、观感质量。 (三)防水工程、公共部位分户验收: 1、外墙防水; 2、外窗防水; 3、防排水楼地面; 4、屋面防水; 5、公共部位楼层梯段踏步及楼梯护栏; 6、地下室防水、通道; 7、其他:烟道、透气孔及通风道。 (四)安装工程分户验收:

1、给水管道及配件安装; 2、排水管道安装工程; 3、室内采暖系统; 4、卫生器具; 5、电气工程; 6、智能建筑。 (五)住宅工程质量分户验收汇总表:施工单位填写,监理单位审核签字。 (六)到市质监站购买成品合格证,建设单位、监理单位、施工单位填写,建设单位盖章后,一份张贴在户内明显处,合格证原件交付时交给业主。 三、单位工程质量竣工验收(竣工预验收): 单位工程施工质量竣工验收由建设单位组织施工(含分包单位)、设计、勘察、监理等单位有关负责人成立验收组进行,并将《单位工程质量竣工验收方案》和《单位 工 程质量竣工验收通知书》,在工程质量竣工验收日期的3个工作日前报该工程的质量监 督机构。 (一)现场实物质量验收: 1、验收组应按《建筑工程施工质量验收统一标准》GB50300-2001要求,对照 验收标准审查施工资料质量,抽查安全和使用功能的质量、进行工程观感质 量检查。对验收内容做出全面评价,形成工程施工质量竣工验收结论意见, 验收组人员签字。如果验收不合格,验收组提出书面整改意见,限期整改, 重新组织工程施工质量竣工验收;如果验收合格,填写《单位(子单位)工 程施工质量竣工验收记录》,相关单位签字盖章。 2、项目质量监督机构对单位工程质量竣工验收的条件、组织形式、验收人员资格、 验收程序、执行标准等情况进行现场监督,并对工程实物质量和工程资料进行 监督抽查;如发现有不满足验收条件及违反建设工程质量管理规定行为和强制 性条文的,责令改正或要求整改后重新验收,参建方有严重违反建设工程质量 管理规定行为和强制性条文的,列入不良行为记录并在网上公示。当参建各方 对工程验收意见不一致时,由项目质量监督机构协调处理,当参建各方对工程 验收意见一致且抽查结果达到验收合格要求时,提出明确的验收监督意见并形 成《单位工程施工质量竣工验收监督记录》。 (二)竣工资料验收: 2.1 监理资料: 1、监理规划; 2、监理实施细则; 3、监理月报中的有关质量问题; 4、监理会议纪要中的有关质量问题; 5、工程开工/复工审批表; 6、工程开工/复工暂停令; 7、不合格项目通知;

最新新房验收交房全套流程及注意事项(1)

新房验收交房全套流程及注意事项 收房应知 【提示】:“两书两表”又增加了实测面积登记表 开发商在交房时向业主提供的《竣工验收备案表》、《住宅质量保证书》和《住宅使用说明书》、《房屋土地测绘技术报告书》〈实测面积登记表〉、必须为原件而不是复印件。 《住宅质量保证书》是开发商针对房屋质量及保修期限、范围作出的承诺。《住宅使用说明书》则是针对房屋设计、施工及验收中的具体技术指标,如抗震指数、墙体结构类型等作出的相关说明。目前我国的房地产业在《质量保证书》和《使用说明书》上已形成大体统一的规范,问题较少; 《竣工验收备案表》上的每一项都必须报主管部门备案,如果缺少任何一项的话,这个楼盘就属于“黑楼”,是不能入住的。消防这种关键环节,一旦出了问题,就是人命关天的大事故。而对于业主来说,人身安全才是第一位的,因此购房者验房的时候不能只看发展商有没有这张《备案表》,一定还要仔细察看各个分项有没有都备案。《竣工验收备案表》对房地产商有着严格的约束作用,只要将项目送交主管部门备案后,发展商就必须对楼盘终生负责,即使是十年二十年以后出了问题,查下来如果是发展商的过失,一样可以追究其责任。 需要提醒购房者注意的是,一定要坚持先验房,后办理入住手续。如验房时发现问题,如房屋质量、室内有害气体超标、公摊不公等问题,要书面呈送给开发商并让其签收,以免留下后患。 公用建筑面积分摊原则: 1、商品房公用建筑面积的分摊以幢为单位。分摊的公用建筑面积为本幢内的公用建筑面积,与本幢不相连的公用建筑面积不得分摊到本幢房屋内。

2、为整幢商品房服务的公用建筑面积,由该幢楼各套商品房分摊;为局部范围服务的公用建筑面积,由受益的各套商品房分摊。多次分摊公用建筑面积的,分别计算分摊系数。各套商品房应分摊的公用建筑面积,为各次分摊的公用建筑面积之和。 3、公用建筑面积分摊后,不划分各套商品房摊得建筑面积的具体部位,但任何人不得侵占或改变原设计的使用功能。 可分摊的公用建筑面积: 1、大堂、公共门厅、走廊、过道、公用厕所、电(楼)梯前厅、楼梯间、电梯井、电梯机房、垃圾道、管道井、消防控制室、水泵房、水箱间、冷冻机房、消防通道、交(配)电室、煤气调压室、卫星电视接收机房、空调机房、热水锅炉房、电梯工休息室、值班警卫室、物业管理用房等以及其他功能上为该建筑服务的专用设备用房。 2、套与公用建筑空间之间的分隔墙及外墙(包括山墙)墙体面积水平投影面积的一半。 不应入的公用建筑空间: 1、仓库、机动车库、非机动车库、车道、供暖锅炉等,作为人防工程的地下室、单独具备使用功能的独立使用空间。 2、售房单位自营、自用的房屋。 3、为多幢房屋服务的警卫室、管理(包括物业管理)用房。 其他原则:其他购房人受益的其他非经营性用房,需要进行分摊的,应在销(预)售合同中写明房屋名称、需分摊的总建筑面积。 售房单位在预售商品房前,应向商品房预售管理部门提交预售商品房的面积测量报告。预售商品房设计方案变更涉及预售房屋面积的,应重新提交面积测量报告。 售房单位在销(预)售商品房时,在销(预)售合同(含补充协议)中应明确商品房销售面积、分摊的公用建筑面积及公用建筑部位。 装饰、设备标准 外墙:贴外墙砖内墙:耐水腻子找平地面:细石混凝土抹光顶棚:耐水腻子找

商品房交付验收质量标准

项目交付验收质量标准 一、单体 1.楼地面面层与基层粘结牢固,不空鼓。整体面层平整,无裂缝,无脱皮,无 起砂,分格缝设置合理;块料面层表面平正,接缝均匀顺直,无缺棱掉角,粘贴牢固,色泽均匀一致,无明显色差。 2.卫生间、阳台地面应低于相邻地面不少于2cm,不应有积水,倒泛水和渗漏。 3.内墙面: (1)抹灰面平整,面层涂料均匀,无漏刷。无面层剥落,无明显裂缝,无污渍; 阴阳角顺直方正;管线槽洞口细部收刹干净;厨卫间的天棚与墙面分色顺直清晰; (2)块料面层:粘贴牢固,无缺棱掉角;面层无裂纹损伤,色泽一致;对缝砂浆饱满,线条顺直。 4.顶棚批嵌平整,面层涂料均匀,无脱皮,无裂缝,无霉点,无锈斑、无水迹, 无污渍。 5.外墙面: (1)涂饰工程:饰面色泽、喷点均匀;涂层分色线、分格线清晰、顺直;细部收刹合理; (2)饰面砖(板)工程:饰面砖表面平整、洁净、嵌缝密实、深浅一致;饰面板材色泽一致,排版、分格缝设置合理,细部收刹合理; 6.主体结构: (1)外墙不得渗水; (2)墙面及窗角无可见裂缝; 7.屋面、阳台、露台:排水畅通、无积水、不渗漏;出水口、檐沟、落水管安 装牢固、接口严密、不渗漏。 8.门、窗: (1)门开启自如,无晃动和裂缝,零配件齐全,位置准确,无翘曲变形;(2)门锁、窗销连接牢固,开启灵活; (3)玻璃安装牢固,胶封密实,无明显刮花痕迹,无损伤; (4)油漆均匀,色泽光亮新鲜、完整; (5)电子防盗门通话清晰、完好、无锈迹; (6)防盗门光洁,线条顺直,对缝严密、牢固; (7)安全玻璃上有安全认证标识(标识不得隐蔽);中空玻璃内外表面应洁净,玻璃中空层内不应有灰尘和水蒸气。

竣工验收备案表的重要性及房屋交付注意事项

商品房竣工验收备案表 《竣工验收备案表》虽是房地产商自己填写,但要得到有关部门同意备案,是需要向备案部门提供规划、公安消防、环保、城市建设档案管理、人防等部门出具的认可文件或者准许使用文件的,购房人可由此知道房地产商所交付的房屋是否符合原来规划的要求。购房人收房时一定要看到备案表的正本,并检查上面是否有备案部门同意备案的签署和公章。 竣工验收备案表——《建筑法》、《合同法》等法律都规定了建筑工程竣工经验收合格后,方可交付使用,这是国家强制性规范。依据有关规定,我国目前的房屋经过验收和验收合格的标志是取得《建筑工程竣工备案表》,因此,出卖人在交付房屋时,应向买受人出示竣工验收备案表原件,否则,买受人有权拒绝交接,由此产生的逾期交房责任由出卖人承担。如果出卖人交付的商品住宅未能取得竣工验收备案表,其中不排除该商品房在建筑质量方面存在重大的缺陷(但并不代表就一定有缺陷),同时,竣工验收备案表直接关系到房产证的办理,一旦将来发现该房屋始终无法拿到竣工验收备案表,房产证则始终无法办理。 根据建设部制定的房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法及省市的有关规定,竣工验收备案表通常包括以下内容: 1、工程的基本情况,包括项目名称、地址、规划许可证号、施工许可证号、工程面积、开工时间、竣工时间、各单位(建设、勘察、

设计、施工、监理、质量监督等单位)名称;2、勘察、设计、施工、监理单位意见;3、竣工验收备案文件清单,主要包括:(1)工程竣工验收报告,分5项,其主要内容为室内环境检测报告和勘察、设计、施工、工程验收等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件;(2)规划许可证和规划验收认可文件;(3)、工程质量监督注册登记表;(4)工程施工许可证或开工报告;(5)消防部门出具的建筑工程消防验收意见书;(6)建设工程档案预验收意见;(7)、工程质量保修书;(8)住宅质量保证书;(9)住宅使用说明书;(10)建设单位与施工单位双方已签署意见的竣工结算;(11)房屋建筑工程和市政基础设施的有关质量检测和功能性试验资料;(12)法规、规章规定必须提供的其他文件。质量监督站在收到建设单位报送的竣工验收备案文件并验证齐全后,应当在工程竣工验收备案表上签署文件收讫,加盖备案专用章;对符合条件、证明文件齐全有效的,应当收到申请之日起15日内按程序办理竣工验收备案。这时,共计四页的竣工验收备案表才是一份完整的备案表。另外,《竣工验收备案表》上的每一项都必须报主管部门备案,例如消防设施等。缺少任何一项,买受人不能接受。需要注意的是,《竣工验收备案表》只是建设(开发商)、设计、施工、监理及有关建设行政机关各方,就完工的建筑物的施工是否符合相关法律法规和设计所作的验收报告,并不能证明该建筑物没有质量问题,如果该商品房确有质量问题,主管单位可以收回备案表,责令建设单位按要求进行整改,全部整改完毕后重新组织工程竣工验收。同时,《商品房买卖合同》是开发商

新房交房验收明细

322016.9.18新房交房验收明细 总流程:;检验材料——领《建设工程质量认定书》、《建设工程;面积明细)、管线分布竣工图——交纳余款——领钥匙;合验收(重点)——问题质疑、改进意见、解决方案—;业费并索要发票或盖章确认的收据;签署《入住交接单》; 一、证件;开发商在交房时向业主提供的《竣工验收备案表》、《;《房地产开发建设项目竣工综合验收合格证》面积实测;管线分布竣工图(水、强电、弱电、结构) 总流程: 检验材料——领《建设工程质量认定书》、《建设工程质量认定书》、《住宅使用说明书》、《住宅质量保证书》、《竣工验收备案表》、面积实测表(户面积和公摊 面积明细)、管线分布竣工图——交纳余款——领钥匙并签《钥匙拿到书》——综 合验收(重点)——问题质疑、改进意见、解决方案——与开发商达成协议,30日解决——业公司的物业关系(与物业公司签署物业协议、向物业公司交纳物

业费并索要发票或盖章确认的收据。)——办理产权证有关的事项(若业主委托开发商办理产权证,则可由开发商代收契税和房屋产权登记费。业主也有权拒绝代办。)——业主 签署《入住交接单》。 一、证件 开发商在交房时向业主提供的《竣工验收备案表》、《住宅质量保证书》和《住宅使用说明书》必须为原件而不是复印件。《建设工程质量认定书》原件,可带走《住宅使用说明书》原件,可带走《住宅质量保证书》原件,可带走《竣工验收备案表》原件,可带走 《房地产开发建设项目竣工综合验收合格证》面积实测表 管线分布竣工图(水、强电、弱电、结构)原件,可带走其他:进房前从物业拿钥匙并签/《钥匙拿到书》,钥匙分别有:楼门、户门、信箱、水表、电表; 二、验房容:1.房屋主体 顶棚:(是否平整,无空鼓,开裂,脱落,露筋,锈点)墙面:(是否平整,洁净,颜色均匀,无空鼓,开裂,爆点)地面:(是否平整,无空鼓,开裂,露筋,起沙;)阳台:(是否平整,无开裂,有无地漏,倒返水;)

商品房交房必须通过验收的法律规定

商品房交付时必须先通过验收的相关法律规定 1、《中华人民共和国建筑法》 第六十一条交付竣工验收的建筑工程,必须符合规定的建筑工程质量标准,有完整的工程技术经济资料和经签署的工程保修书,并具备国家规定的其他竣工条件。 建筑工程竣工经验收合格后,方可交付使用;未经验收或者验收不合格的,不得交付使用。 2、《中华人民共和国城市房地产管理法》 第二十七条房地产开发项目的设计、施工,必须符合国家的有关标准和规范。 房地产开发项目竣工,经验收合格后,方可交付使用。 3、《城市房地产开发经营管理条例》 第十七条房地产开发项目竣工,经验收合格后,方可交付使用;未经验收或者验收不合格的,不得交付使用。 房地产开发项目竣工后,房地产开发企业应当向项目所在地的县级以上地方人民政府房地产开发主管部门提出竣工验收申请。房地产开发主管部门应当自收到竣工验收申请之日起30日内,对涉及公共安全的内容,组织工程质量监督、规划、消防、人防等有关部门或者单位进行验收。 第十八条住宅小区等群体房地产开发项目竣工,应当依照本条例第十七条的规定和下列要求进行综合验收: (一)城市规划设计条件的落实情况; (二)城市规划要求配套的基础设施和公共设施的建设情况; (三)单项工程的工程质量验收情况; (四)拆迁安置方案的落实情况; (五)物业管理的落实情况。 住宅小区等群体房地产开发项目实行分期开发的,可以分期验收。

第三十六条违反本条例规定,将未经验收的房屋交付使用的,由县级以上人民政府房地产开发主管部门责令限期补办验收手续;逾期不补办验收手续的,由县级以上人民政府房地产开发主管部门组织有关部门和单位进行验收,并处10万元以上30万元以下的罚款。 经验收不合格的,依照本条例第三十七条的规定处理。 第三十七条违反本条例规定,将验收不合格的房屋交付使用的,由县级以上人民政府房地产开发主管部门责令限期返修,并处交付使用的房屋总造价2%以下的罚款;情节严重的,由工商行政管理部门吊销营业执照;给购买人造成损失的,应当依法承担赔偿责任;造成重大伤亡事故或者其他严重后果,构成犯罪的,依法追究刑事责任。 4、《建设工程质量管理条例》 第十六条建设单位收到建设工程竣工报告后,应当组织设计、施工、工程监理等有关单位进行竣工验收。 建设工程竣工验收应当具备下列条件: (一)完成建设工程设计和合同约定的各项内容; (二)有完整的技术档案和施工管理资料; (三)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告; (四)有勘察、设计、施工、工程监理等单位分别签署的质量合格文件; (五)有施工单位签署的工程保修书。 建设工程经验收合格的,方可交付使用。 5、《商品房销售管理办法》 第三十二条销售商品住宅时,房地产开发企业应当根据《商品住宅实行质量保证书和住宅使用说明书制度的规定》(以下简称《规定》),向买受人提供《住宅质量保证书》、《住宅使用说明书》。 第三十四条房地产开发企业应当在商品房交付使用前按项目委托具有房产测绘资格的单位实施测绘,测绘成果报房地产行政主管部门审核后用于房屋权属登记。 第四十条房地产开发企业将未组织竣工验收、验收不合格或者对不合格按

精装修房屋交房标准

精装修房屋交房标准 一、精装修房屋标准: “精装修”指的是“商品住宅为新建城镇商品住宅中的集合式住宅,房屋交钥匙前,所有功能空间的固定面全部铺装或粉刷完成,厨房和卫生间的基本设备全部安装完成,简称全装修住宅。”但与毛坯房交付的主要区别在于:毛坯房交房的装修标准是国家强制标准,如《住宅工程初装饰竣工验收办法》。而精装修房屋在交房时却没有国家强制执行的验收办法作为准绳,有的只是一些如《建筑装饰装修工程质量验收规范》等推荐标准,这就给开发商在打出“精装修”标签的房子上添加了很多的不确定因素。无论是“800元/平方米”还是“1500元/平方米”的装修标准,在没有统一验收规范的保证下都成了模糊概念。即使在开发商与购房人签订的购房合同中明确框定使用材料,也难以避免收房时业主对精装质量和效果不满而产生的心理落差,导致纠纷繁多。 二、精装修房屋内容: 开发商将各种服务及配套品牌分门别类地制作成精细的《交房清单》和《物业管理服务质量标准》。《交房清单》中清楚地标明房屋装修的地板、墙面、顶棚、厨卫等所用的材料、品牌、规格、型号,室内家电、灯具、家具的品牌等;《物业管理服务质量标准》中,针对项目五星级管理的前提条件,有的放矢地安排条款中的内容,设置行政会所、会员卡、管家服务、24小时送餐、保安等内容,使业主买房时能一目了然、心中有数。交房时,业主只需对照表格核实结果,一项一项地画勾即可。这样,房子交到业主手中,业主有单可查,便能避免不必要的纠纷。 三、精装修房屋责任人: 1、建设部出台的有关文件中规定,开发单位为住宅装修质量的第一责任人,承担住宅装修工程质量责任,负责相应的售后服务。建筑装饰施工单位、装修材料和部品生产厂家负责相应的施工和产品的质量责任。 2、建立和推行住宅装修质量保证体系,将设计、生产和施工的质量保证有机地联系起来,便于发现问题,研究对策,改进措施,使装修质量经得起长时间的检验。 3、住宅开发单位必须向购房者提交装修质量保证书,包括装修明细表、装修平面图和主要材料及部品的生产厂家,并执行有关的保修任务。推行装修一次到位的商品住宅,由住宅开发单位负责装修工程的全过程管理,不允许购房者个人聘请施工单位自行装修。 附1:精装修公寓、别墅验收标准 一、精装修公寓 (一)相关文件 《住宅使用说明书》、《住宅质量保证书》、《竣工验收备案表》、《住户验房交接表》、《楼宇验收记录表》、《商品房预售合同》 (二)检测项目 1 、套内面积验收:根据现场测量,依据相关的数据计算房屋的套内面积是否与购房合同数据相符。

工程交付验收标准

工程交付验收标准 1.1.资料: 1.1.1.产权资料(建设单位) A.用地批准资料。 B.项目批准资料。 C.施工许可证。 1.1. 2.技术资料(施工、建设单位) A.金展珠宝广场规划图、竣工总平面图。 B.所有单体建筑、结构、设备安装竣工图。 C.单位工程竣工验收证明书。 D.地质勘探报告,沉降观察记录。 E.地下管网竣工图。 F.所有设备订货合同、产品合格证、随机资料(使用说明书、检验报告)、随机 专用工具清单。 G.电缆铺设记录。 H.线路及电力电缆试验记录。 I.发电机、电动机检查试运转记录。 J.电气设备试验调整记录。 K.电气设备绝缘检查。 L.电气设备送电验收记录。 M.防雷接地电阻检测记录。 N.防雷引下线焊接记录。 O.水、卫生器具检验合格证。 P.通风机风量测量调整记录。 Q.空调器性能测定调整记录。 R.环保达标验收许可证。 S.消防、人防、节能、电梯验收许可证。 T.房屋测绘验收资料。 U.房屋验收记录。 V.绿化平面图。 1.2.房屋检验标准

1.2.1.主体结构检验标准:符合工程建设主体结构验收程序,以房屋竣工验收合格证 明文件为依据。 1.2.2.土建部分质量和功能检查标准 1.2.2.1.内墙面 A.表面平整(光滑),阴阳角方正顺直,无明显抹纹,接槎平整,无空鼓开裂, 批嵌细腻,无脱皮; B.预留洞、槽、管道等色泽一致,尺寸正确、方正、整齐、光滑; C.墙表面细裂缝空鼓处,经修补后应保持与原墙面色泽一致,无修补痕迹。 1.2.2.2.顶棚(层高),开间尺寸 A.验收标准基本同内墙面。 B.顶棚平整,观感质量良好。 1.2.2.3.地坪 A.地坪表面平整,水泥颜色一致,清洁干净,无污染,无开裂空鼓,表面无麻 面,不起砂。 B.地坪2m靠尺和塞尺检查平整度允许偏差小于4mm。 C.踢脚线平整顺直,高度一致,无空鼓开裂,与墙面结合牢固,上下接槎平整, 分色清楚。 1.2.2.4.门 A.门扇开启灵活,不碰擦,无自开、自关、回弹现象; B.表面平整,光洁无雀丝、划痕、毛刺、锤印和缺、断角; C.门框与墙体间砂浆填嵌饱满均匀;框的正、侧面垂直。门锁、拉手、插销、小 五金、门碰头安装齐全,无遗漏,安装位置准确。 1.2.2.5.阳台、走廊、连廊 A.墙面平整,无空鼓开裂,大墙角、阴角挺拔通直,表面无明显射影和波纹,阴 阳角清晰不含糊;涂料均匀,无色差,无接痕,无污染。 B.地坪除符合楼地面地要求外,不倒泛水,无积水,无渗漏,无空鼓开裂。 C.阳台栏杆表面无明显凹面和损伤,划痕不超过,栏杆整齐一致,位置正确;阳 台挂落线宽度一致,出底板高度一致。 1.2.2.6.卫生间 A.墙面细砂批嵌粗细一致,平整清洁,纹路上下顺直,无裂缝,不起壳,地坪平 整。 B.卫生间地面48小时盛水试验,以水覆盖满地面为准,达到不渗不漏。 C.各出水管道灌水通球试验,每根管道试验2分钟。

新房交房程序

新房交房程序 总流程: 检验材料——领《建设工程质量认定书》、《建设工程质量认定书》、《住宅使用说明书》、《住宅质量保证书》、《竣工验收备案表》、面积实测表(户内面积和公摊面积明细)、管线分布竣工图——交纳余款——领钥匙并签《钥匙拿到书》—— 综合验收(重点)——问题质疑、改进意见、解决方案—— 与开发商达成协议,30日内解决——业公司的物业关系(与物业公司签署物业协议、向物业公司交纳物业费并索要发票 或盖章确认的收据。)——办理产权证有关的事项 (若业主委托开发商办理产权证,则可由开发商代收契税和房屋产权 登记费。业主也有权拒绝代办。)——业主签署《入住交接单》。 一、证件 开发商在交房时向业主提供的《竣工验收备案表》、《住宅质量保证书》和《住宅使用说明书》必须为原件而不是复 印件。 《建设工程质量认定书》原件,可带走 《住宅使用说明书》原件,可带走 《住宅质量保证书》原件,可带走 《竣工验收备案表》原件,可带走 《房地产开发建设项目竣工综合验收合格证》 面积实测表

管线分布竣工图(水、强电、弱电、结构)原件,可带走 其他:进房前从物业拿钥匙并签/《钥匙拿到书》,钥匙分别有:楼门、户门、信箱、水表、电表; 二、验房内容: 1.房屋主体 顶棚:(是否平整,无空鼓,开裂,脱落,露筋,锈点) 墙面:(是否平整,洁净,颜色均匀,无空鼓,开裂,爆点) 地面:(是否平整,无空鼓,开裂,露筋,起沙;) 阳台:(是否平整,无开裂,有无地漏,倒返水;) 厨房:(有无表支架,出口铜阀,烟道,地平落差是否达标;)卫生间:(地平落差是否达标,蓄水试验;) 墙柱,阴阳角:(有无大小头,方正度,垂直度;) 2.窗户 窗框:(是否稳固、周正,表面平整,材质是否符合合同;) 窗扇:(是否安装牢固、开关灵活,关闭严密,材质是否符

精装修房交付验收标准及验收方法

精装修房在完成合同内的所有施工内容及卫生保洁后,向公司交付过程中,由金泰地产公司研发部、预算部、物业公司、工程指挥部对房屋施工质量及以后销售客户关注的观感和使用功能,并形成验收结果记录。 精装修房交付验收表格。 验收部位 公共部位:内墙面、顶棚;地板;入户门及户内门;PVC窗及阳台栏杆; 厨房、卫生间:瓷砖;整体橱柜;燃气灶;洗菜盆;台盆;座便器;淋浴隔断及花洒;浴缸及花洒;集成吊顶; 设备设施:抽油烟机;配电箱;开关、插座、灯具; 验收标准及方法: 1. 内墙面、顶棚(涂料) 垂直度:立面垂直度允许偏差3mm 用2m垂直检测尺检查 平整度:表面平整度允许偏差3mm 用2m靠尺和塞尺检查 无裂缝: 在全部开灯时观察检查 表面质量:涂料均匀、平整光滑,不允许有漏刷、脱皮、流坠、皱皮、斑纹,无刷纹、露底、色差,接痕、污染在灯光全部开启时沿墙面观察、手摸 2 .木地板 踢脚线:上口平直度踢脚线部位无外撇、内斜现象,与整面墙体顺直平整;水平方向应平直,通长高差不大于3mm。 接缝踢脚线与地板面拼装严密、平直,缝隙不大于2mm。突出墙面厚度应一致,一般厚度在-2cm,安装后应能覆盖地板留出的涨缩缝 尺量检查及在全部开灯时人站在侧面观察 (1)平整度:地板表面平整度≤,接缝高低≤ 用2m靠尺和塞尺检查;用钢直尺和塞尺检查 (2)表面质量:表面洁净,无沾污,无刨痕、刨茬和毛刺 在全部开灯时人蹲在地板上观察 3.户内门 与框的接缝接缝宽度一致,框底正、侧面垂直;目测 五金配件合叶、铰链、门锁、拉手、插销、小五金、门吸无损坏、凹痕、铁锈、划痕 钥匙开启灵活目测及手动操作检查 门的开启情况:开关灵活,关闭严密,无倒翘目测及手动操作检查 表面质量表面平整、光洁、色泽一致;无缺、断角 无雀丝、划痕、毛刺、锤印目测

交房验收标准版

彰泰集团交房验收标准 第一部分:总体要求: 1、建筑实体无渗漏情况,如有渗漏均判定为不合格,严禁验收; 2、主体结构外形尺寸应符合设计要求,轴线偏移和大小头现象在允许偏差范围内; 3、楼板厚度应全部符合设计要求,楼板降板标高应符合设计要求; 4、大地下室土建及水电安装工程符合设计要求及验收标准。 第二部分:内墙面抹灰、顶棚抹灰、顶棚免批灰: 1、抹灰层无脱层、空鼓、面层无开裂、起砂、爆灰现象;层高满足设计要求,净空高度偏差控制在土10mm内;室内净宽尺寸符合设计要求,不得有3.0cm以上(含3.0cm)的开间大小头现象;楼梯平台及梯段净高符合国家强制性规范要求。 2、抹灰材料、表面平整度、立面垂直度、阴阳角方正、抹灰厚度、护角及加强措施等 符合设计要求及《建筑装饰装修工程质量验收规范》GB50210-2001要求。厨房、卫生间墙 面使用水泥砂浆配比必须符合设计要求,严禁出现违规使用混合砂浆代替水泥砂浆抹灰的现象。 3、观感要求: 3.1 、室内抹灰整体观感:抹灰要求一次成活,严禁随意修补,如由于空鼓开裂等缺陷造成的修补,则将该部位涂刷方正,确保抹灰面整齐美观(如图1)。 图1 室内抹灰整体观感 3 . 2 、天棚及墙面抹灰观感:天棚抹灰顺着光线方向收面,即朝着门窗洞口方向收面)(如图2)。墙面抹灰沿竖直方向收面,抹灰表面无明显抹纹,(如图3) 图2 天棚面抹灰观感图3 墙面抹灰观感 3.3、免批灰顶棚:基层需处理干净、平整,表面要求平整光洁,腻子色泽一致,均匀自然,同一项目内所有清水顶棚所用腻子材料,颜色应统一,收口线应平直。具体施工工序如下:①、顶棚板缝打磨,如有金属外露时必须进行防锈处理(如图4);②、板缝交接 处用界面处理剂处理(如图5);③、在墙面与顶棚阴角处以下50mn处弹直线收口(如图6);④、板缝交接处涂刮两道腻子找平(如图7);顶棚全面刮两道腻子最终成活(如图8) 图4 顶棚打磨平整图5 板缝交接处界面处理剂处理 图6阴角处以下50mn处弹直线图7板缝交接处再刮两道腻子找平 图8 顶棚全面刮两道腻子后成活 4、线盒口内应无砂浆,抹灰面层应无污染。抹灰细部接口如护栏端头、铝合金门窗框边、滴水线等应规整、密实,不得出现粗糙,收口不平的现象。 5、抹灰表面光滑洁净、颜色均匀,护角、孔洞、槽、盒周围的抹灰边缘饱满平整,表面应整齐、光滑,管道后面的抹灰表面应平整。抹灰表面无污染。 6、预留洞口、施工洞口、其它施工间歇接槎面要留直边,切割方正,接口处平整。如遇特殊情况需打凿后修补,应切直口后修补。(如图9、图10) 图9 施工洞口抹灰留直边图10 施工洞口抹灰修补完成 7、阴阳角整洁、方正、顺直(如图11、图12)。 图11 抹灰阴阳角(一)图12 抹灰阴阳角(二)&墙面踢脚、阳角、门窗洞口边,按要求刷色(如无特殊要求,墙面护角50mm宽端 头刷成45°角,2000mm高,踢脚200mm高),刷色横平竖直,色泽一致。(如图13、14, 整体可参考图1)

新房交房是需缴纳的费用

一、开发商在交房时,一般会要求购房者交纳大修金、天然气、有线电视等费用等。交给开发商的费用通常有:面积增加的补差款;违约金;管道天然气开户费;有线电视安装费;电话、宽带初装费;安防系统费用;产权代办相关费用;其他房地产买卖合同中约定的费用。这些费用是根据实际情况,以及具体的管理部门规定来收取的。其中如果面积没有差异,或是没有违约的情况,也就不会出现补差款和违约金等费用了。 大修基金按下列规定交纳和提取:建设单位出售商品房屋时,多层住宅的购房者按购房款百分之二的比例交纳,高层住宅的购房者按购房款百分之三的比例交纳。现为每平方米60元。 实际中房产证的费用通常是开发商代办,在收房时候可能会要求购房者交纳相关的费用,办理房产证交纳的主要费用有:登记费:住房所有权登记费每套收取80 元;交易手续费:新建商品住宅每平方米3元;契税,普通住宅契税按照总房款1.5%收取,非普通住宅契税按照总房款3%收取,需买方承担。如果在11月1日以后购房,根据财政部和国家税务局于10月22日联合发布的《关于调整房地产交易环节税收政策的通知》,其中规定,对个人首次购买90平方米及以下普通住房的,契税税率暂统一下调到1%。首次购房证明由住房所在地县(区)住房建设主管部门出具。您可以根据您房屋的实际情况,根据以上大概计算。 一、注意及时接收入住通知书 1. 这是收房的第一步,要注意期限。一般,开发商约定的交房时限在通知书寄出30天内,所以购房者要安排好时间。 2. 接到入住通知书后,首先应判断开发商是否如期交房。若逾期交房,则应提出处理意见,并根据开发商的答复决定是否前往收房,按通知上约定的时间前往收房。 特别提示: 1. 要注意收房的期限,错过收楼日期麻烦多。 2. 收楼日期可提早不可推迟。若实际交楼日期超过了合同上约定的收楼日期,可考虑向开发商按合同索赔。 3. 有特殊情况不能如期到场的,可以书面形式委托亲友、律师进行,也可及时与开发商联系,商议另行约定时间,并以书面形式确认。 4. 若购房者在约定时间内没有到指定地点办理相关收房手续,从法律角度来说,则一般被视为开发商已实际将该房交付买家使用,买家应从通知单的最后期限之日起承担所有购房风险责任及税费。 二、确定房屋是否达到交付条件 1. 《竣工验收备案表》――最重要 《房屋建筑工程和市政基础设施工程竣工验收备案表》是目前收房环节中最应该注意的文件。该表是建设部为规范工程竣工验收备案的管理工作而制定的,它由设计、监理、建设单位和施工单位四方合验后,在工程竣工15天内到建设行政主管部门竣工备案。 《竣工验收备案表》中的项目,只要送交主管部门备案后,发展商就必须对楼盘终生负责。所以《竣工验收备案表》对房地产商有着严格的约束作用,按照有关规定,表上的每一项都必须报有关主管部门备案,缺少任何一项的话,这个楼盘就是“黑楼”,是不能入住的,购房者有权拒绝收房。 2. 《住宅质量保证书》 《住宅质量保证书》是开发商针对房屋质量及保修期限、范围作出的承诺,必须作为购房合同的附件,与购房合同具有同等的效力。所以提醒收房者要仔细审查其中的具体各款,特别注意保修期限。 3. 《住宅使用说明书》 《住宅使用说明书》是针对房屋设计、施工及验收中的具体技术指标,如抗震指数、墙体结构类型等作出的相关说明和提出注意事项。 4. 《建设工程质量认定证书》

住宅交房验收标准

交房验收标准 1 目的 为加强我公司开发项目中住宅工程质量管理,保证住宅工程使用功能和观感质量,维护业主的合法权益,减少业主的投诉,树立我公司在房地产市场的良好形象,根据《建设工程质量管理条例》及国家相关工程施工质量验收规范等编制此标准并作为我公司工程竣工验收的标准性文件,指导成品住宅完工后进行的交房验收工作。 2 适用范围 适用于我公司开发的住宅工程。 3基本规定 3.1 交房验收的条件: 1)工程已完成设计施工图和合同约定的工作范围及内容; 2)所含分部(子分部)工程的质量按国家的验收标准均验收合格; 3)工程质量控制资料完整,交接验收资料齐全; 4)主要功能项目的抽查结果均符合国家的验收标准要求; 5)有关安全和功能的检测资料应完整。 6)装修设计图纸、图纸会审及设计变更等文件。 7)装修原材料及住宅部品的质量证明文件及相关复检报告。 8)装修工序的隐蔽工程验收记录。 9)检验批、分项、分部(子分部)工程的质量验收记录。 10)分户验收的相关文件及表格。 11)室内环境检测等功能性检测报告。 3.2 交房验收前的准备工作: 1)项目管理部负责成立交房验收小组,组织制定验收方案,进行技术交底; 2)配备好验收所需的检测仪器和工具,并经计量检定合格; 4、住宅工程质量交房验收不符合要求时,应按下列规定进行处理: 1)施工单位制订处理方案报监理单位(建设)审核后,对不符合要求的部位进返修或返工。 2)处理完成后,应对返修或返工部位重新组织验收,直至全部符合要求。 3)当返修或返工确有困难而造成质量缺陷时,在不影响工程结构安全和使用功能的情况下,项目管理部应根据《建筑工程施工质量验收统一标准》的规定进行处理。 5、交房标准如下:(交房前由甲方独立每户验收) 5.1、室内墙面 5.1.1、室内墙面抹灰面层 质量要求:⑴.表面无裂缝、空鼓,无脱层、爆灰,无露筋、锈点,无明显色差; ⑵.平整度偏差(5mm),无明显凹凸; ⑶.垂直度偏差(4mm);

商品房交房验收

商品房交房验收资料 一、需要带的证件: 收楼通知书、业主身份证复印件、原缴交房款收据等单据、购房合同等 二、携带工具 直角尺、卷尺5米、纸、笔、易贴便条、试电笔(或其他即插型小电器)、 数码相机或DV、小锤子、矿泉水 三、收房程序 1、开发商应首先出示《建筑工程竣工验收备案表》,向住户发放《住宅使用说明书》、《住宅质量保证书》及各种相关验收表格,如《住户验房交接表》(房间功能分区及标的物详列各项验收内容,如客厅楼板、阳台地面等等)与验收意见表(如《楼宇验收记录表》); 2、买家缴交身份证复印件、收楼通知书,领取房屋钥匙(楼层钥匙、进户门钥匙、信箱钥匙),并由商家接待人员带领,到所购楼房依双方约定的交楼标准查验楼房状况; 3、依原合同约定标准验楼; 4、验完楼后,买家按实际验收情况填写《住户验房交接表》,同时将水表、电表底数抄在指定表格(一般附在《验房交接表》中);如有不满意的地方,可提出意见并将意见填写在《楼宇验收记录表》中,作为书面依据,如开发商未准备有关表格,买家应另以书面形式将意见送交发展商。 5、根据买家意见,买卖双方协商解决办法,如属可整改内容,应协商并签署有关整改维修文件,约定下次验收时间,一般不应超过30天; 6、如买家对楼房基本满意,应在《住户验房交接表》上签字认可。 7、办理入住手续 1)换发票、缴交各项入住相关费用; 2)填写《住户档案表》、《入住协议》、《消防责任书》等表格; 3)领取《住户手册》、《服务指南》等各种入住手册及赠送物品。

四、相关证书和资料检查验收表 2、《住宅质量保证书》、《住宅使用说明书》要原件,其他资料(特别是“管线分布图”)要求复印一份给自己保留。

新房验收八大验收标准

新房验收八大验收标准 根据《中华人民共和国建设部城市住宅小区竣工综合验收管理办法》第二条规定建设用地规模在2万平方米以上的新建住宅小区及组团(以下简称住宅小区)应进行综合新房验收。也就是说凡竣工的工程,一般须做到“五通一平”,即煤气、上水、电热、污水、路通,一平即楼前6米、楼后3米场地要平整,不准堆积建材或杂物,以确保进出安全,下面八大验收标准让你无忧安居。 一、索要新房验收合格表 《住宅工程质量分户验收管理规定》要求开发商在向购房者交房时,必须提供《住宅工程质量分户验收表》,该表必须详细记录该套住宅中房屋外观及尺寸偏差、防水、水电安装等8项内容的验收过程、曾经存在的问题以及整改情况。 住宅工程质量分户验收的主要内容包括:依据设计图纸的要求,在确保工程地基基础和主体结构安全可靠的基础上,检查住宅观感质量和使用功能质量。

分户验收合格后,开发商必须按户出具由建设、施工、监理单位负责人签字(签章)确认的《住宅工程质量分户验收表》,并加盖建设、施工、监理单位工程质量验收专用章。住宅工程质量分户验收如果不合格,建设单位就不能组织整个工程竣工验收。 二、业主自行验收 验收标准一:入户门检查 1.验收标准 (1)门的割角、拼缝应严密平整 (2)门与墙体间缝隙的填嵌应饱满 (3)门制作的允许偏差:门框翘曲允许偏差为3mm,门扇翘曲允许偏差为2mm,门扇的表面平整度允许偏差为2mm,门框门扇对角线长度允许偏差为3mm。 (4)安装的留缝限值、允许偏差:门扇对口缝、门扇与门扇与门框立缝宽度为~2.5mm。 (5)毛坯房入户门与地面的留缝宽度不应小于3.5cm。 2.业主如何查验入户门是否符合房屋质量验收标准 通常情况下,业主应当对入户门的以下方面进行检查: (1)门框检查:门框安装是否牢固平整,门框与墙体连接是否密闭严实,门框表面有无异常毛刺、开裂、破损等情况。 (2)门扇检查:门扇有无无变形、开裂问题,面漆外观是否完好、表面是否平整,有无明显划痕,磕撞,距离地面是否考虑预留地面装修做法。

最全、最完整的验收新房标准及项目

收房时要带小锤(检查空鼓用)、软管(检查地漏及排水坡度用)、电笔(检查开关插座用)专家建议:收楼日应带以下装备: 1、带有日期显示功能的相机一部,以便拍下有问题之处作为凭证。 2、纸笔,即时记下发现的问题。 3、易贴便条一叠,写下问题所在及维修意见,贴在出现问题的地方,以便维修人员查找。 4、扁型三插头小电器一个(如电吹风、电须创等),插入屋内各个电源插座检查电源是否已全部接通。 5、售楼说明书,边看边对照着厨房、浴室等附送的设备是否合符发展商当初的承诺。 6、请有收楼经验的朋友同行,帮助提供意见,发现问题。 收房注意事项: 1 检查所有插座没有电笔的朋友可以拿个充电器和一个三相接头的排插。充电器可以检查两相插座,三相接头的排插可以检查三相插座。 2 检查所有窗户 ·检查玻璃:玻璃不能有疤痕,我们所买的每一件都是商品,要仔细检查,否则吃亏的是自己。不要以为那么大的一块玻璃上有个小小的疤痕无所谓,想想如果你是在买一面镜子,有疤痕的镜子你肯定不要。 ·检查窗纱好多纱窗上的窗纱都是破的,或者上面有很大的划痕。 ·检查窗户开启时是否碰墙墙面很容易毁坏 3 检查电话线,宽带接口天伦的电话线和宽带面板质量不好,而且要看是否固定牢靠! 4 检查暖气片、阳台护栏是否牢固 5 检查每一个灯和开关 6 检查每一个水龙头 7. 收房要查验《竣工备案验收表》的原件和《房屋面积实测表》,否则一旦接钥匙,再提面积问题就晚了,在司法实践中,以收房时未提异议,视同购房人事实接房放弃对面积争议的权利 8. 收房注意窗户合页,和水管,毛病不少啊 一、房屋具备使用条件后,开发商将房屋交付于购房者,对于购房者来说就意味着收房。与一般的商品买卖相比,房屋的交付更为复杂,因为它涉及到两方面的关系,一方面是房屋买卖合同的履行,另一方面是物业管理合同的建立。示范合同第十一条专门对房屋的交接做了规定,本文就其中的几个主要问题进行讲解。 交房一般程序 1.开发商发出收房通知。收房通知中包括收房的时间、须交纳的费用、未按时收房的处理等。通知的形式有电话、传真、信件等。稳妥起见,开发商在用电话、传真等方式通知之外,最好能同时使用挂号信件的方式,否则,很难证明自己已向购房者发出收房通知,有可能造成承担延期交房责任的不利后果。 2.购房者交纳有关费用。如房屋价款结算、物业费、公共维修基金等。 3.验房。购房者对房屋进行验收,看是否存在质量问题,对发现的质量问题向开发商提出,开发商进行整改,修理后再由购房者验房。

新房交房验收需要带工具

新房交房验收需要带的工具 1)1只塑料洗脸盆--用于验收下水管道 2)1只小榔头--用于验收房子墙体与地面是否空鼓 3)1只塞尺--用于测裂缝的宽度 4)1只5米卷尺--用于测量房子的净高 5)1只万用表---用于测试各个强电插座及弱电类是否畅通 6)1只计算器---用于计算数据 7)1只水笔--用于签字 8)1把扫帚--用于打扫室卫生 9)1只小凳子和一些报纸、塑料带,包装绳--用于时间长,可休息一下及预先封闭下水管道。过程: 1)去物业部门查看资料部分,分别有以下几份资料需要查验: A、房屋的《住宅质量保证书》--可带走 B、《住宅使用说明书》--可带走 C、《竣工验收备案表》 D、面积实测表 E、管线分布竣工图(水、强电、弱电、结构)--可带走 如果房产商准备充分的话,一般10分钟即可查看完资料。 2)核实面积、合同及价钱多退少补问题。 确认售楼合同附图与现实是否一致,结构是否和原设计图相同,房屋面积是否经过房地产部门实际测量,与合同签订面积是否有差异。(先查看售房合同,看之间的误差为多少,一般为3%,3%之不考虑,超出部分进行处理,建议定合同为2%误差,但是不超过5%比较好)以双方签定合同为准。 看完那些资料后,基本就可以去验收房子了。 提示:暂且先不要交付一些物业费用及相关费用,此时物业会催促你来交付,可同他们交流,验收好后,再交付费用。从物业处拿钥匙,分别应该有楼层钥匙、进户门钥匙、信箱钥匙、水表、电表(若有远程抄表另)等几把。接着就可以同物业人员一起去房子里了。(记得拿那些工具哦) 1)详细检查房屋质量,包括门窗、阳台等部位有无开裂现象;(阳台裂缝危险大) 【提示】:由于新房子空关时间较长,在门窗轨道里会有一些灰尘和建筑垃圾,所以切不可很冲动,用蛮力推拉门窗,一感觉有阻塞感的时候,仔细查看一下,用扫帚清楚后就可以看了 2)检查墙体平整度、是否渗水、是否有裂缝 【提示】:特别是查看一些墙体是否有水迹,特别是一些山墙、厨房卫生顶面、外墙等地方,

新房交房验收标准

一.常用术语解释 何为低层房、高层房?答:低层房是指1至8层高的楼房;高层房是指总高在12层以上的楼房。 什么是使用率?答:住宅套内净面积即使用面积和住宅面积的比为使用率,一般高层塔楼在72%至75%之间,板楼在78%至80%之间。需要注意的是,实用率与使用率不同,不能混为一谈。 实用率是套内建筑面积和住宅面积之比,比使用率要大。 什么是开间、进深? 答:是指房屋的宽度,在住宅设计中,住宅的宽度是指一间房屋内一面墙皮到另一面墙皮之间的实际距离。因为是就一自然间和宽度而言,故又称为开间。 住宅开间一般为3.0到4.5米。规定较小的开间尺度,可缩短楼板的空间跨度,增强住宅结构整体性、稳定性和抗震性;房屋的进深,则是指房屋的实际长度。 什么是层高和净高? 答:层高是指下层地板面或楼板面到上层楼层面之间的距离,也就是一层房屋的高度。住宅的高度计量除了用“米”,还可用“层”来计算,每一层的高度在设计上有一定要求,称为层高。 而层高通常指下层地板面或楼板面到上层楼板面之间的距离。层高减去楼板的厚度的差,叫做净高。目前一般住宅层高都在2.8米左右。 1.地面检查: 1.1地面平整度检查:是否预留地面做法?一般地面平整度补大于2cm对于毛坯房就可以接收(国家规范2 米靠尺那允许偏差不大于5mm) 1.2地面是否有裂纹,蜕皮,马面,起砂? 1.3地面是否存在倒反水和积水现象? 1.4地面水暖预埋线是否有标识? 2.墙面检查: 2.1墙面平整度检查:一般强棉平整度不大于5mm对于毛坯房就可以接收(国家规定2米靠尺那允许偏差不大于3mm) 2.2墙面是否有空鼓,裂纹和水印? 2.3阴阳角垂直度检查:一般通常检测不大于5mm对于毛坯房就可以接收(国家规范通常检测允许偏差不大于3mm) 2.4对角,找方检查:对角误差不大于1cm对于毛坯房就可以接收(国家规范允许偏差不大于5mm),房间方正不允许有偏差. 2.5梁拄位置检查:检验梁与住的位置,高度是否影响出入动线与生活动线,尤其是针对跃层而言. 2.6预留门窗洞口检查:洞口位置不允许有偏斜,边长允许偏差2mm,方正对角允许2mm
