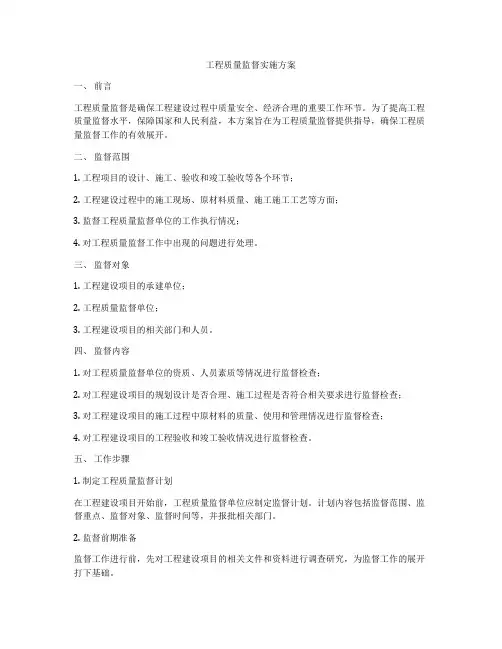

工程质量监督工作方案 Prepared on 22 November 2020

工程

质量监督工作方案

为保证质量监督工作的顺利实施,依据中华人民共和国《建筑法》、国务院《建设工程质量管理条例》、《湖南省建设工程质量和安全生产管理条例》、住房和城乡建设部《工程质量监督工作导则》及省住房和城乡建设厅《关于进一步推进我省建设工程质量安全监督规范化工作的通知》等相关法律、法规规定,制定如下监督工作方案:

一、工程概况:

根据施工图设计文件,该工程为结构,层,建筑高度米,建筑面积平方米,预算总造价万元,建设单位

,勘察单位,设计单位

,施工单位

,监理单位

,施工图审查单位

二、监督人员配备:

该工程的质量监督工作,由监督组组长、监督工程师

等2人组成的监督组承担,联系电话:。

三、监督工作方式:

对参建各方责任主体质量行为的监督,按照湘建建【2010】107号《关于进一步推进我省建设工程质量安全监督规范化工作的通知》文件要求,采用监督抽查方式进行;对工程实体质量的监督,采用对重要部位、关键工序的检查和随机

抽查相结合的方式进行,并辅以必要的检测手段。在监督过程中将严格行为监

督,突出监督执法。

四、质量行为监督抽查的主要内容:

(一)监督建设单位的质量行为。

1、核查建设单位施工前是否办理施工图审查及备案、施工许可等手续以及是否向施工单位提供相关场地资料和经加盖审查机构图章的施工图设计文件情况;

2、核查建设单位对同一建设工程分项发包时办理施工许可手续情况;

3、核查建设单位是否有将工程发包给不具备相应资质或处于停业整顿、吊销资质证书状况的施工企业及将相应业务委托给不具有相应资质或资格的工程监理、检验检测单位的情况;

4、核查建设单位对涉及建筑物重要功能、重大结构改变的重大设计变更的施工图设计文件重新报审情况和对涉及建筑主体、承重结构变动的装修工程在施工前委托原设计单位或具有相应资质的设计单位提出设计方案的情况;

5、核查建设单位是否对施工项目部、现场监理部关键岗位人员配备和到岗履职进行检查并形成检查记录情况;

6、核查建设单位是否有明示或暗示施工单位使用不合格的建筑材料、建筑

构配件和设备,或直接采购使用不合格建筑材料、建筑构配件和设备的情况;

7、核查建设单位是否有明示或暗示勘察、设计、施工、监理、检验检测等单位违反工程建设强制性标准,降低工程质量标准,任意压缩合理工期的行为;

8、核查建设单位是否按规定组织住宅工程分户验收及单位工程竣工验收,是否经竣工验收合格才交付使用;是否按规定时限办理竣工验收备案和移交建设项目档案手续。

(二)监督勘察、设计单位的质量行为。

1、核查提供的勘察成果文件、施工图签字盖章手续是否齐全以及用于施工

现场的施工图是否加盖施工图审查专用章的情况;

2、核查勘察、设计单位按规定参加检验批、分项、分部(子分部)、单位(子单位)工程质量验收情况;

3、核查勘察、设计单位按规定参与工程质量、安全事故和问题的处理情况;

4、核查勘察单位根据地质情况和工程实际提出保护各类管线、设施和周边

建筑物、构筑物安全措施的情况;

5、核查设计单位在设计文件中注明施工安全重点部位、环节及提出指导性意见的情况;对采用新材料、新结构、新工艺或特殊结构的建筑工程提出保障安全和预防事故措施的情况;

6、核查设计单位关于设计修改变更、技术洽商通知的签发情况。

(三)监督监理单位的质量行为。

1、核查监理单位项目监理机构组成人员的资格、数量和专业满足项目监理工作需要及相关规定的情况;

2、核查监理单位监理规划、监理实施细则和旁站监理方案的编制、审批及执行情况;

3、核查监理单位对施工组织设计、专项工程施工方案中的施工技术措施进行审查和对施工组织设计、专项工程施工方案的落实和执行进行监督检查的情况;

4、核查监理单位按规定履行对建筑材料(含场外加工的钢材)、建筑构配

件、设备和预拌混凝土入场检验职责和执行见证取样制度的情况;

5、核查监理单位对分包单位的资质和人员资格进行核查及到岗考勤的情

况;

6、核查监理单位对重点部位、关键工序实施旁站监理情况;

7、核查监理单位按规定履行对工程项目检验批、分项、分部工程的质量验收和工序管理的监理职责情况;

8、核查监理单位是否对工程质量隐患或违法违规行为及时发出书面整改通知,或是否督促有关单位及时落实相关建设主管部门及其工程质量监督机构提出的整改意见,或是否及时检查整改情况并签署检查意见情况;

9、核查监理单位是否对拒不执行工程质量隐患或违法违规行为整改通知的,及时书面报告相关建设主管部门或其工程质量监督机构的情况;

10、核查监理单位按规定建立工程项目工程质量隐患及违法违规行为监理台帐的情况;

11、核查监理单位监理资料的收集整理情况。

(四)监督施工单位的质量行为。

1、核查施工单位资质、项目经理部管理人员的资格、配备及到位和考勤情况;核查主要专业工种操作人员上岗资格、配备及到位和考勤情况;

2、检查施工单位质量责任制的建立健全和落实情况;

3、检查施工单位施工现场施工操作技术规程及国家有关规范、标准的配置

情况;

4、检查施工单位按通过施工图审查机构及有关部门备案批准的工程勘察、设计文件施工的情况及是否有工程勘察、设计文件未通过审查备案擅自施工的情况;

5、检查施工单位是否有工程项目(含分项发包工程)未取得施工许可证擅自开工的情况;

6、核查施工分包单位资质及施工总承包单位对分包单位的管理情况;

7、核查施工单位施工组织设计或施工方案的编制、审批程序;抽查地基基础、主体结构、建筑节能、建筑幕墙等工程按专项工程施工方案和有关规范、规程、标准施工的情况;

8、抽查对涉及结构安全的分部分项工程按照有关规范、规程、标准规定的施工工序和检查验收程序组织施工的情况;

9、核查预制构(配)件、预拌混凝土生产单位的资质情况,必要时可对其质量控制情况进行延伸监督抽查;

10、抽查施工单位检验批、分项、分部(子分部)、单位(子单位)工程质量检验评定情况;

11、核查施工单位按有关规范、规程、标准的有关规定程序对规定的严重质量缺陷或达不到工程建设强制性标准规定检验检测值的地基基础、主体结构分部分项工程及检验批进行及时整改和对未执行工程建设强制性标准施工的地基基础、主体结构分部分项工程及检验批及时返工或按规定加固处理的情况;

12、核查施工单位技术资料的收集、整理情况。

(五)监督检验检测单位的质量行为。

1、核查检测单位按核准的类别、业务范围承接任务情况;

2、核查检测单位与建设单位签订检测合同、制定符合规范要求的检测方案

情况;

3、核查检测单位检测人员执证上岗情况;

4、核查检测单位检测内容和方法的规范性情况;

5、核查检测单位检测报告形成程序、数据及结论的符合性情况和报告的真

实性情况;

6、核查检测单位是否及时向质量监督机构报告检测不合格的情况。

五、工程实体质量监督抽查的主要内容:

1、抽查涉及结构安全和使用功能的主要材料、构配件和设备的出厂合格

证、试验报告、见证取样送检及结构实体检测情况,抽查外加工钢筋的进场检验和施工现场钢筋调直过程中延伸率的控制情况;

2、抽查混凝土、砌筑砂浆的试验配合比及计量措施和按有关规范、规程、标准的规定进行拌制并使用非自落式搅拌机正确拌制各类砂浆的情况;

3、抽查结构混凝土及承重砌体施工过程的质量控制情况;

4、抽查钢结构、混凝土结构等重要部位及有特殊要求部位的质量及隐蔽验

收情况;

5、抽查钢结构工程中首次采用的焊接方法按有关规范、规程、标准的规定对焊缝热处理、钢材和焊接材料等进行工艺评定或按评定报告的结果进行焊接作业的情况;抽查钢结构安装中确保整体稳定性的措施的执行情况;

6、抽查预制构(配)件的搬运、码放、型号标示和安装符合规范规程、标准规定的情况;

7、抽查按有关规范、规程、标准的规定见证取样留置混凝土、砂浆标准养护试块及混凝土同条件养护试块和对混凝土、砂浆标准养护试块实行标准养护的情况;

8、抽查桩基、地基处理的施工质量及检测、验槽、验收情况;

9、检查工程实体的观感质量;

10、抽查现浇砼结构模板支撑系统的强度、刚度、稳定性及拆模条件和相应的验收程序情况;

11、抽查幕墙工程、外墙粘(挂)饰面工程、大型灯具等涉及安全和使用功能的重点部位的施工情况;

12、抽查安装工程使用功能的检测及试运行情况;

13、抽查屋面、外墙和厕所、浴室等有防水要求的房间及卫生器具防渗漏试验情况;

14、抽查建筑节能工程的施工情况。

六、工程竣工验收监督的主要内容:

在监督工程竣工验收时,将重点对工程竣工验收的组织形式、验收程序及

执行验收规范等情况实行监督。工程完工后必须符合下列条件要求方可申请进行竣工验收:

1、完成工程设计和合同约定的各项内容;

2、施工单位在工程完成后对工程质量进行了检查,确认工程质量符合有关

工程建设强制性标准,达到设计文件及合同要求,并出具工程施工质量验收申请报告;施工质量验收申请报告应经项目经理和施工单位有关负责人审核签章;

3、监理或建设(对于未委托监理的工程项目)单位对工程质量进行了评价,具有完整的建设监理资料,并出具工程质量评价报告,其工程质量评价报告应经总监理工程师和监理或建设单位有关负责人审核签章;

4、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计

变更通知书进行了确认,并出具工程质量检查报告;

5、建设单位出具工程竣工验收申请报告,已组成验收委员会(组)并制定了竣工验收方案;

6、质量控制资料齐全;

7、住宅工程质量经分户验收合格;

8、建筑节能分部工程验收合格;

9、消防工程、电梯、室内空气质量等经有资质的检测机构检测合格;

10、水电检测合格;

11、观感质量符合要求;

12、我站组织的竣工验收前检查时责令整改的问题全部整改完毕并有书面

回复。

在工程竣工验收过程中,验收人员对竣工验收资料的核查、主要安全及功能的抽查、实体观感质量的检查等应符合国家施工质量验收规范的规定要求,并有工程质量验收结论和参建各方责任主体单位(项目)负责人签字、加盖公章。

参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应报我站进行协调,待意见一致后,重新组织工程竣工验收。

七、监督工作程序:

1、每次监督抽查都将分别对施工项目部和现场监理部关键岗位人员到岗及符合性和履职情况进行查验并形成书面记录。对人员配备不达标、擅自更换、不到岗或不按规定履职的责令改正;对发现二次以上违规行为的将按规定上报相关企业和人员不良行为记录,情节严重的提出行政处罚建议。

2、在监督过程中发现存在质量安全隐患和责任主体违法违规行为,将及时向站领导报告并提出限期整改、停工整改、不良行为告知等意见;情节严重的,将严格按照《关于强化施工现场工程质量监督执法的通知》(湘建建〔2008〕175号)要求,提出处罚建议,并跟踪落实整改到位。

八、监督计划表:(见下页)

监督计划表

编制人(项目监督组组长)签字:

审批人(监督机构分管负责人)签字:

建设单位签收:

监理单位签收:

施工单位签收:

工程质量监督机构

(公章)

工程质量监督工作方案

工程质量监督工作方案 根据____________号质量监督书,我站对_____________________工程进行质量监督。为保证质量监督工作顺利实施,依据《建设工程质量管理条例》和《成都市建筑工程和市政基础设施质量工程监督检查暂行规定》,结合工程特点,我站制定如下监督方案: 一、监督组织 由项目监督工程师____________(专业__________)、____________(专业__________)、项目监督员____________(专业__________)、____________(专业__________)负责对该工程的监督检查。 二、工程建设过程中监督检查工作安排 (一)下列工程部位在隐蔽前,施工单位应提前2个工作日通知我站到场进行监督检查。在我站监督检查前,有关各方应作好自检自评和准备工作,工程有关质量文件应放置施工现场,并通知有关单位和人员到场。 (二)下列重要部位(工序)为工程质量重点巡检抽查项目,施工单位在其隐蔽前应提 前通知我站,我站根据工程特点和质量责任主体的信誉和质量保证能力安排监督抽查。在我站监督抽查前,有关各方应作好自检自评和准备工作,工程有关质量文件应放置施工现场,并通知有关单位和人员到场。

工程具备竣工验收条件后,建设单位组织竣工验收。建设单位应在工程竣工验收5个工作日前将验收时间、地点、内容及验收组名单书面通知我站。我站对建设单位组织的工程竣工验收实施监督检查。 四、工程建设过程中,我站依法对工程各方质量责任主体的质量行为进行监督。 五、在我站对工程质量实施监督的过程中,请建设(监理)、施工单位提供必要的检查(抽测)条件。 六、根据工程建设过程中质量监督的实际情况,本方案如有变化,我站将另行签发《工程质量监督工作方案补充通知单》。 七、监督检查登记联系地址、联系电话: 北片:青羊区八宝街111号4楼 86633513 南片:高新区紫荆北路18号 85194197 项目监督人员: 审核: 成都市建设工程质量监督站(监督业务专用章) 年月日 此方案一式四份,建设单位、施工单位、监理单位、质量监督站各一份。 签收人:

农配网工程安全监理工作方案示范文本

农配网工程安全监理工作方案示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

农配网工程安全监理工作方案示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 农配网工程 安 全 监 理 工 作 方 案

福建和盛工程管理有限责任公司农配网工程监理项目部 20xx年03月 批准:年月日审核:年月日编写:年月日

目录 一、工程概况及编制依据 (4) (一)工程概况 (4) (二)编制依据 (4) 二、安全监理工作目标 (7) (一)安全目标 (8) (二)文明施工目标 (8) 三、安全组织机构 (8) 四、各级监理人员的安全职责 (8) (一)总监理工程师的安全监理职责 (8) (二)安全监理工程师的安全监理职责 (9) (三)专业监理工程师的安全监理职责 (10) 五、安全监理工作要点 (10) (一)安全监理的主要方法 (11) (二)安全监理工作要点 (12)

安全生产月活动监理方案通用版

解决方案编号:YTO-FS-PD974 安全生产月活动监理方案通用版 The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

安全生产月活动监理方案通用版 使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。文件下载后可定制修改,请根据实际需要进行调整和使用。 为进一步加强邢庄桥工程桥梁施工安全生产工作,保证工程安全生产的良好形势,认真贯彻落实《郑州市交通重点工程管理中心关于开展安全生产月活动》通知的精神,结合本工程安全生产实际情况,特制定郑东新区龙子湖新建邢庄桥项目驻地监理处深入开展“安全生产月”活动实施方案。 一、总体工作目标 通过深入开展“安全生产月”活动,进一步加强本工程的安全生产管理工作,督促施工单位落实安全生产责任制,加大各项安全生产制度的实施力度,加大隐患排查工作,解决桥梁施工的安全生产存在的薄弱环节和突出问题,杜绝重大责任事故及10万元以上的财产损失,保证安全生产工作达到预期目标,实现全过程安全生产零事故。 二、活动组织 郑东新区龙子湖新建邢庄桥工程驻地监理处深入开展“安全生产年”活动领导小组: 组长:高级驻地监理工程师

建设工程施工现场安全监督工作方案通用版

解决方案编号:YTO-FS-PD584 建设工程施工现场安全监督工作方案 通用版 The Problems, Defects, Requirements, Etc. That Have Been Reflected Or Can Be Expected, And A Solution Proposed T o Solve The Overall Problem Can Ensure The Rapid And Effective Implementation. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

建设工程施工现场安全监督工作方 案通用版 使用提示:本解决方案文件可用于已经体现出的,或者可以预期的问题、不足、缺陷、需求等等,所提出的一个解决整体问题的方案(建议书、计划表),同时能够确保加以快速有效的执行。文件下载后可定制修改,请根据实际需要进行调整和使用。 为了加强建设工程安全监督管理,认真贯彻“安全第一、预防为主”的方针,保障人身和财产安全,根据《中华人民共和国建筑法》、《建设工程安全生产管理条例》和《建筑施工安全检查标准》(JGJ59-99)等法律、法规、规范、标准的要求,制定本安全监督工作方案。 一、工程概况 该工程为结构层,建筑面积M2,总造价万元。建设单位,勘察单位,设计单 位,施工单 位,监理单 位。计划开工日 期,计划竣工日 期。 二、监督内容 (一)对建设单位安全行为的监督

1.安全报监手续及有关安全施工措施的资料是否齐全。 2.是否向施工单位提供施工现场毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料,气象和水文观测资料,相邻建筑物和构筑物、地下工程的有关资料,并保证资料的真实、准确、完整。 3.是否有对勘察、设计、施工、工程监理等单位提出不符合建设工程安全生产法律、法规和强制性标准规定的要求,压缩合同约定工期的行为。 4.明示或者暗示施工单位购买、租赁、使用不符合安全施工要求的安全防护用具、机械设备、施工机具及配件、消防设施和器材。 5.是否将拆除工程发包给具有相应资质等级的施工单位,是否在拆除工程施工15日前将有关资料报送主管部门备案。 6.工程招标时是否把安全生产措施费用单列并不低于省建设厅规定的标准;是否按照合同约定及时、足额拨付安全生产措施费用。 (二)对勘察、设计单位安全行为的监督 1.勘察单位是否按照法律、法规和工程建设强制标准进行勘察,提供的勘察文件应当真实、准确,满足建设工程安全生产的需要。勘察单位在勘察作业时是否严格执行

水利工程质量监督管理办法

各县(区)水利(水务、水保)局、金巢农村工作局、局属各单位: 《抚州市水利工程建设质量监督管理办法》经局长办公会议讨论通过,现印发给你们,请根据通知要求认真贯彻执行。 附件:《抚州市水利工程建设质量监督管理办法》 附件: 抚州市水利工程建设质量监督管理办法(试行) 第一条为加强全市水利工程建设质量管理,规范质量监督工作,根据《中华人民共和国建设工程质量管理条例》、《水利工程质量监督管理规定》、《江西省水利工程质量监督管理规定实施细则》、《江西省中小河流治理项目建设质量与安全监督管理办法》、《江西省中小型灌区项目建设质量与安全监督管理办法》、《江西省小型水库除险加固工程建设质量与安全监督管理办法》等法规和相关规定,结合我市实际情况,制定本办法。 第二条本办法适用于按照基本建设程序管理的水利工程建设项目。 其他水利工程建设项目可参照执行。 第三条水利工程项目建设质量管理实行项目法人负责、监理单位控制、施工单位保证和政府监督相结合的管理体制。 第四条市人民政府水行政主管部门负责指导全市水利工程建设项目质量管理工作。 市、县(区)人民政府水行政主管部门设立的质量与安全监督站(分站)(以下简称质监机构)按分级管理的原则具体负责水利工程建设项目的质量监督。 市人民政府水行政主管部门负责本辖区内(不含保护县城或设区市工业园区)的中小河流治理项目及防洪工程;灌溉面积30万亩以下、5万亩及以上的灌区项目;小(1)型病险水库除险加固工程;小农水重点县项目; 5000千瓦以下的水电站;1000千瓦以下泵站;35千伏输变电工程;保护面积10万亩以下、1万亩及以上的堤防项目及排涝工程;其它投资1000万元以下的生产性项目;400万元以下的非生产性项目的质量监督工作。 县(区)人民政府水行政主管部门负责本辖区内灌溉面积5万亩以下的灌区项目;小(2)型病险水库除险加固工程的质量监督工作。 第五条水利工程建设项目质量监督方式以抽查为主,可根据需要建立质量监督项目站

建设工程施工现场安全监督工作方案

建设工程施工现场安全监督工作方案 一、工程概况该工程为结构层,建筑面积 M2,总造价万元。建设单位,勘察单位,设计单位,施工单位,监理单位。开工日期,竣工日期。 二、监督内容建设工程安全监督主要内容是各方责任主体的安全行为。 (一)对建设单位安全行为的监督 1、安全监督手续及有关安全施工措施的资料是否齐全。 2、是否向施工单位提供施工现场毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料,气象和水文观测资料,相邻建筑物和构筑物、地下工程的有关资料,并保证资料的真实、准确、完整。 3、是否有对勘察、设计、施工、工程监理等单位提出不符合建设工程安全生产法律、法规和强制性标准规定的要求,压缩合同约定工期的行为。 4、明示或者暗示施工单位购买、租赁、使用不符合安全施工要求的安全防护用具、机械设备、施工机具及配件、消防设施和器材。 5、是否将拆除工程发包给具有相应资质等级的施工单位,是否在拆除工程施工15日前将有关资料报送主管部门备案。 (二)对勘察、设计单位安全行为的监督 1、勘察单位是否按照法律、法规和工程建设强制标准进行勘察,提供的勘察文件应当真实、准确,满足建设工程安全生产的需要。勘察单位在勘察作业时是否严格执行操作规程,采取措施,保证各类管线、设施和周边建筑物、构筑物的安全。 2、设计单位是否按照法律、法规和工程建设强制性标准进行设计,防止因设计不合理导致生产安全事故的发生。设计单位是否考虑施工安全操作和防护的需要,对涉及施工安全的重点部位和环节在设计文件中说明,并对防范生产安全事故提出指导意见。采用新结构、新材料、新工艺的建设工程和特殊结构的建筑工程,设计单位是否在设计中提出保障施工作业人员安全和预防生产安全事故的措施建议。 (三)对监理单位安全行为的监督 1、是否对施工组织设计中的安全技术措施或者专项施工方案进行审查; 2、发现安全事故隐患是否及时要求施工单位整改或者暂时停止施工;

监理安全方案

监理安全方案 集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-

监理安全方案一、按照法律、法规和工程建设强制性标准及监理委托合同实施监理,对所监理工程的施工安全生产进行监督检查,具体内容包括: (一)施工准备阶段安全监理的主要工作内容 1、根据《建设工程安全生产管理条例》的规定。按照工程建设强制性标准、《建设工程监理规范》(GB50319)和电力行业监理规范的要求,编制包括安全监理内容项目监理规划,明确安全监理的范围、内容、工作程序和制度措施,以级人员配备计划和职责等。 2、审查施工单位编制的施工组织设计中的安全技术措施和危险性较大的分部分项工程安全专项施工方案是否符合工程建设强制性标准要求。 审查的主要内容应当包括: (1)施工单位编制的地下管线保护措施方案是否符合强制性标准要求;(2)基坑支护与降水、土方开挖与边坡、模板、起重吊装、脚手架、拆除、爆破等分部分项工程的专项施工方案是否符合强制性标准要求;(3)施工现场临时用电施工组织设计或者安全用电技术措施和电气防火措施是否符合强制性标准要求; (4)冬季、雨季等季节性施工方案的制定是否符合强制性标准要求;(5)施工总平面布置图是否符合安全生产的要求,办公、宿舍、食堂、道路等临时设施设置以及排水、防火措施是否符合强制性标准要求;

3、检查施工单位在工程项目上的安全生产规章制度和安全监管机构的建立、健全及专职安全生产管理人员配备情况,督促施工单位检查各分包单位的安全生产规章制度的建立情况。 4、审查施工单位资质和安全生产许可证是否合法有效。 5、审查项目经理和专职安全生产管理人员是否具备合法资格,是否与投标文件相一致。 6、审核特种工作人员的特种作业操作资格证书是否合法有效。 7、审核施工单位应急救援预案和安全防护措施费用使用计划。 (二)施工阶段安全监理的主要工作内容 1、监督施工单位按照施工组织设计中的安全技术措施和专项施工方案组织施工,及时制止违规施工作业。 2、定期巡视检查施工过程中的危险性较大工程作业情况。 3、核查施工现场施工起重机械、整体提升脚手架、模板等自升式架设施和安全设施的验收手续。 4、检查施工现场各种安全标志和安全防护措施是否符合强制性标准要求,并检查安全生产费用的使用情况。 5、督促施工单位进行安全自查工作,并对施工单位自查情况进行抽查,要求施工单位每周出安全周报,并组织每周一、四的安全生产专项检查,。 二、建设工程安全监理的工作程序 (一)按照《建设工程监理规范》和电力行业监理规范要求,编制含有安全监理内容的监理规划和监理实施细则。

宗教场所安全生产监督管理工作实施方案示范文本

宗教场所安全生产监督管理工作实施方案示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

宗教场所安全生产监督管理工作实施方 案示范文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 为切实做好宗教场所安全工作,从根本上、源头上严 密防范、坚决遏制宗教活动场所安全事故的发生,确保安 全生产和社会稳定。根据市、区有关安全生产工作部署精 神,结合辖区宗教场所的实际情况,特制定如下工作方 案: 一、目标任务 通过深入开展宗教场所安全生产大检查,及时整改安 全隐患,推进宗教场所安全生产宣传教育持续深入开展, 切实提高场所安全生产意识,推动宗教场所安全事故隐患 排查治理深入开展,健全和完善职责清晰、规范有序的长 效管理机制,有效预防和减少宗教安全生产事故的发生,

确保辖区宗教安全生产形势稳定。 二、整治范围 按照“全覆盖、零容忍、严执法、重实效”的总要求,在辖区开展宗教场所安全生产监督管理工作,重点整治辖区大小宗教活动场所,重点排查消防、食品和大型宗教活动等方面存在的安全隐患。 三、检查方式及责任部门 (一)检查方式 查阅资料、查看资料、实地查看。 (二)责任部门 安监局、建设局、民宗局、消防局、卫生监督局。 四、整治重点 (一)安全生产方面 1、是否建立安全生产管理制度,明确消防管理人员和职责。

[最新版]地铁工程安全生产监理实施细则

XX地铁工程 安全生产监理实施细则 内容提要: 监理安全控制依据 监理安全控制的责任与义务(监理安全控制要点) 安全控制监督责任人员 监理安全控制的方法及措施

目录 一监理安全控制依据 二监理安全控制的责任与义务(监理工作安全控制要点) 三安全控制监督责任人员 四监督安全控制目标值 五监理安全控制的方法及措施

根据《中华人民共和国建筑法》、《中华人民共和国安全生产法》和国务院令393号《建筑工程安全生产管理条例》、建设部《建筑生产监督管理条例》以及地方政府有关建设工程施工安全管理文件的规定,为保障工程项目安全管理工作的实施,履行项目监理部对施工安全控制负有的监督管理的责任与义务,保证本项目安全目标的实现,制定本监理细则。 一、监理工作安全控制依据 1、国家及有关法律规定,规范、规程,文件 《中华人民共和国建筑法》 《中华人民共和国安全生产法》 《建筑工程安全生产管理条例》国务院令393号 建设部《安全生产监督管理条例》 建设部《建设工程施工现场管理条例》建设部令第15号 《建筑工程预防高处坠落事故若干规定》建质【2020】82号 《建筑工程预防坍塌事故若干规定》建质【2020】82号 《XX市建筑条例》 《XX市建设工程施工安全责任制》 《XX市建设工程现场文明施工管理办法》 《建设工程项目管理规范》 《建筑施工安全检查标准》 《施工现场临时用电安全技术规范> 《建筑施工扣件式钢管脚手架安全技术规范》 《龙门架及井架物料提升机安全技术规范》 《建筑施工高处作业安全技术规范》 《建筑塔式起重机安全规程》 《建筑机械使用安全技术规程》 《铁路建设工程监理规范》(TB10402-2003/J269-2003) 《工程建设标准强制性条文》(铁道工程)(2002年版) 《铁路工程施工安全技术规程》(上、下册) 【TB10401.1-2003和TB10401.2-2020|/J260-2020】 2.XX地铁《设备监理合同》 经批准的施工单位安全组织设计或安全技术措施 二、监理安全控制的责任与义务(监理安全控制要点) 1.建立有针对性的安全文明施工专项监理制度和明确安全监理责任人员;监理人员必 须经安全培训并持证上岗。 2、审核施工单位专项安全文明施工组织设计方案或施工组织设计方案的安全技术措施并签 署意见;审核进入施工现场的各承包、分包单位的资质和证明文件; 3、审查工地的安全组织体系和安全人员的配备;审核新工艺、新技术、新材料、新结构的 使用安全技术方案及安全措施。 4、把安全生产作为日常监理工作的重要内容,有安全施工监理记录和日记,及时纠正施工单 位在安全生产当中的违规行为;监理月报有反应工地安全生产和文明施工状况。 5、严格执行监理制度,重要施工环节确保做到旁站和二十四小时平行巡检;审核施工单位 提交的关于工序交接检查、分部、分项工程安全检查报告;审核并签署现场有关安全技术签证文件。 6、根据《建筑施工安全检查标准》(JGJ59-99)进行现场监督与检查,对危机工 程安全的施工,按照监理权限下达停工指令,并及时报告建设单位。

建设工程安全监督工作计划

注册编号:_______________ 建设工程安全监督工作计划 安全监督检查坚持“以人为本”的理念,贯彻“安全第 一、预防为主、综合治理”的方针,落实企业安全生产主体责任,依靠科学管理和技术进步,推动建设工程安全生产,减少安全事故的发生。建设工程现场施工安全监督管理,遵循属地管理和层级监督相结合、施工安全行为监督与工程实体防护监督相结合、全面要求与重点监管相结合、重点监控和差异化管理相结合的原则,综合考虑所监督工程项目的数量、种类、工程参建各方主体管理能力、工程施工难度等因素,结合自身监督力量,对工程建设责任主体履行安全生产职责,执行法律、法规、规章、制度及工程建设强制性标准等情况实施抽查并对违法违规行为进行处理。 一、安全监督内容 1、抽查工程建设责任主体履行安全生产职责情况; 2、抽查工程建设责任主体执行法律、法规、规章、制度及工程建设强制性标准情况; 3、抽查建筑施工安全生产标准化开展情况; 4、组织或参与工程项目施工安全事故的调查处理;

5、依法对工程建设责任主体违法违规行为实施行政处罚或提出行政处罚建议; 6、依法处理与工程项目施工安全相关的投诉、举报。 二、抽查频次 (一)根据《湖北省房屋建筑和市政基础设施工程施工安全监督办法》及工程的特点,工程从开工到竣工,应明确常规抽查确定次数。 (二)若本工程含有超过一定规模的危险性较大分部分 项工程,应至少增加专项抽查次数1次 (三)若施工单位在本省近一年发生过生产安全责任事故,工程至少增加抽查次数1次。 (四)若本工程在施工过程中,发生生产安全事故以及 检查中发现安全隐患较多,将增加抽查1次 抽查频次标准:

基建工程质量监督工作方案

基建工程质量监督工作方案 篇一:XX年基建质量管理策划方案(南京公司 XX年基建质量管理策划方案 国网南京供电公司 XX.2 一、XX年基建质量管理工作回顾 XX年,南京供电公司建设部(项目管理中心)(下文简称建设部)在省公司建设部的领导和关心下,围绕南京电网建设的目标,贯彻工程质量管理的思路,南京供电公司建设部以质量管理达标投产为基础、以创优质工程为目标,面对极为繁重的基建工程建设任务,科学合理安排,扎实稳步提升工程质量,攻坚克难,全面完成XX年南京电网各项建设任务。 1、重点开展输变电工程建设与管理质量提升总体方案策划,着力全面推动创优示范工程建设,为全面提升南京公司输变电工程建设与管理质量打下坚实基础 XX年8月,根据江苏省电力公司的统一部署,南京供电公司谋划开展基建管理“三步走”战略(一年打基础、两年提素质、三年创品牌)。经过XX年公司上下的共同努力,基建项目推进总体顺利,项目经理业务能力稳步提升,基建总体管控水平有了一定提高。已经基本完成了“第一步走”的目标,具备向“第二步走”转型的基本条件。

从XX年8月份开始,基建工作的重心逐步由“打基础”向“提素质”转变。希望通过XX年一年的努力,提高建设部 对工程的全过程管控能力,提高项目经理对工程的全过程履职能力,提高参建队伍及支撑部门对工程的全过程支撑能力,全面提升输变电工程建设和管理质量。 质量提升整体策划方案以“标准工艺控制”和“质量通病防治”为抓手,以“安全优质文明示范工程”为切入点,全面提升输变电工程建设与管理质量。该策划方案在XX年11月份的相关工作专题汇报中,受到了省公司建设部的高度评价。 2、质量监督体系进一步完善 (1)成立质量监督领导小组,下设质量监督办公室(设在安全监督质量部),明确相应的职责分工。完成质量监督工作实施细则、质量事件调查处理暂行办法、质量技术支持队伍管理办法制订工作,下发公司全面质量监督工作方案;建立健全质量监督管理机构。全年共计检查67次,发现质量问题417条。 (2)建立质量监督技术支持队伍,依托经研院、检修分公司专业技能人员协作,组建公司系统质量监督技术支持专家队伍,组织质量监督宣贯培训和专题交流。 (3)加强隐蔽工程验收、工程中间验收和竣工验收等

建设工程施工现场安全监督工作方案

建设工程施工现场安全监督工作方案 为了加强建设工程安全监督管理,认真贯彻安全第一、预防为主的方针,保障人身和财产安全,根据《中华人民共和国建筑法》、《建设工程安全生产管理条例》和《建筑施工安全检查标准》(JGJ59-99)等法律、法规、规范、标准的要求,制定本安全监督工作方案。 一、工程概况 该工程为结构层,建筑面积M2,总造价万元。建设单位,勘察单位,设计单位,施工单位,监理单位。计划开工日期,计划竣工日期。 二、监督内容 (一)对建设单位安全行为的监督 1.安全报监手续及有关安全施工措施的资料是否齐全。 2.是否向施工单位提供施工现场毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料,气象和水文观测资料,相邻建筑物和构筑物、地下工程的有关资料,并保证资料的真实、准确、完整。 3.是否有对勘察、设计、施工、工程监理等单位提出不符合建设工程安全生产法律、法规和强制性标准规定的要求,压缩合同

约定工期的行为。 4.明示或者暗示施工单位购买、租赁、使用不符合安全施工要求的安全防护用具、机械设备、施工机具及配件、消防设施和器材。 5.是否将拆除工程发包给具有相应资质等级的施工单位,是否在拆除工程施工15日前将有关资料报送主管部门备案。 6.工程招标时是否把安全生产措施费用单列并不低于省建设厅规定的标准;是否按照合同约定及时、足额拨付安全生产措施费用。 (二)对勘察、设计单位安全行为的监督 1.勘察单位是否按照法律、法规和工程建设强制标准进行勘察,提供的勘察文件应当真实、准确,满足建设工程安全生产的需要。勘察单位在勘察作业时是否严格执行操作规程,采取措施,保证各类管线、设施和周边建筑物、构筑物的安全。 2.设计单位是否按照法律、法规和工程建设强制性标准进行设计,防止因设计不合理导致生产安全事故的发生。 设计单位是否考虑施工安全操作和防护的需要,对涉及施工安全的重点部位和环节在设计文件中说明,并对防范生产安全事故提出指导意见。 采用新结构、新材料、新工艺的建设工程和特殊结构的建筑工程,设计单位是否在设计中提出保障施工作业人员安全和预防生产安全事故的措施建议。

水库工程监理部安全生产月活动实施方案示范文本

水库工程监理部安全生产月活动实施方案示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

水库工程监理部安全生产月活动实施方 案示范文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 20xx年全国“安全月”的活动主题为“全面落实企业 安全生产主体责任”,积极围绕主题开展各类安全专项活 动,提高全体员工的安全意识,增强安全知识和技能。结 合《全国安全生产月活动组织委员会办公室国家安全生产 应急救援指挥中心关于深入开展20xx年安全生产应急演练 专题行活动的通知》(安组委办[2017]5号》及电建集团公 司、西北院以及咨询公司“安全月”活动安排及要求,监 理部特制定《韩城侯家峪水库工程20xx年“安全月”活动 方案》。 一、总体目标 通过开展“安全月”活动,营造良好的安全生产氛

围,进一步落实安全生产责任制,有效解决重点部位、重大隐患,积极预防和控制各类安全生产事故的发生,保证20xx年安全目标实现。 二、活动时间及主题 活动时间:6月1日~6月30日。 活动主题:“全面落实企业安全生产主体责任” 三、组织机构 监理部成立“安全月”活动领导小组: 组长:赵小正 成员:贾生栋李红侠 四、主要活动内容 1、宣传动员(6月1 日-4日) (1)6月1日,监理部在监理例会结束后,专题召开本年度“安全月”活动动员大会,动员施工单位尽快按照“安全月”活动方案,开展相关工作。监理部于6月1日

安全生产监督检查工作方案

仅供参考[整理] 安全管理文书 安全生产监督检查工作方案 日期:__________________ 单位:__________________ 第1 页共5 页

安全生产监督检查工作方案 为进一步加强安全生产监督检查,消除安全事故隐患,夯实管理基础,有效预防各类安全事故,保障人民群众生命财产安全和张石公司安全生产形势稳定,根据《河北交通投资集团公司关于印发2016年安全生产监督检查计划的通知》(冀交投办〔2016〕20号)文件精神,结合张石公司实际情况,特制定本安全生产监督检查计划,请公司所属各单位、各部室认真贯彻学习。 一、指导思想 全面贯彻落实科学发展观,牢固树立安全发展理念,坚持安全第一、预防为主、综合治理的方针和管生产必须管安全、谁主管谁负责的原则,健全主要负责人全面负责、其他领导一岗双责、成员单位各负其责制度。完善公司安监办组织协调和监督管理,依靠全员参与和支持的安全监督管理机制,坚持治标与治本、预防与查处相结合,进一步推动企业安全生产主体责任和部门安全监管责任的落实,提升安全生产监管水平,减少一般事故,遏制较大事故,杜绝重特大事故。 二、组织机构及职责分工 (一)组织机构。为确保全年安全生产监督检查工作扎实有效进行,公司决定成立安全生产监督检查领导小组。 组长:王领战 副组长:李广、周同文 成员:魏延军、唐烁、张艳辉、刘伟、郝志祥、苑威 (二)责任分工。按照一岗双责、管生产必须管安全的要求,由各分管领导牵头具体抓好职责范围内的安全生产监督检查工作。 三、监督检查 第 2 页共 5 页

由收费运营部、工程养护部、办公室抽调专人组成联合检查组的方式进行检查。要求公司所属各单位每月进行安全生产自查不少于一次,公司每季度安全生产综合督查不少于一次,以及重点时段开展专项检查。 (一)组织重点时期监督检查。一是监督检查五一和国庆节等重要节假日期间的安全生产工作。针对此期间集中出行带来的交通运输压力,以路网运行为重点,着重监督检查保畅措施落实情况,确保节假日期间的路网畅通安全。二是监督检查暑期汛期和冬季的安全生产工作。针对高温酷热、强降雨、寒潮大风、雾雪等恶劣天气,以山区公路在建项目和地质不良、易水毁路段等为重点,着重监督检查桥隧路网防汛抢通、除雪保畅,重要设施防风防雷、施工现场支护防护,户外作业防寒保暖、防暑降温等制度措施执行情况,确保暑期汛期和冬季的交通运输安全。 (二)组织重点领域监督检查。一是监督检查公路运营安全管理情况。着重监督检查危桥险隧排查治理,确保路网通行安全。二是监督检查工程建设安全管理情况。着重监督检查专项方案审批落实、特种设备进场验收、施工现场安全防护等情况,确保工程建设安全。三是监督检查其他领域安全管理情况。着重监督检查收费站、养护工区、监控(分)中心、稽查大队、隧道监控所的消防安全等情况,确保道路安全,严防火灾事故发生。 (三)组织重点工作监督检查。一是监督检查各项工作开展情况。根据集团公司工作部署和年度计划安排,着重监督检查安全体系构建、平安交通创建、安全生产诚信管理、安全生产标准化和承诺制建设、安全风险管理、隐患排查治理体系建立等情况,努力确保各项工作有序实 第 3 页共 5 页

工程质量监督管理实施办法

工程质量监督管理实施办法 一、工程报验程序制度 施工方未建立质量自检、互检、专职检的三级检验制度,监理工程师在接到报验申请后发现施工方未进行自检的,工程存在明显不符合设计和规范要求的,施工方应重新进行自检,并每次罚款500元。 二、现场管理人员资质管理制度 1、所有参建单位进场施工前必须经监理部资质审核,合格后方可进场施工。 2、项目经理、主要技术管理人员、特殊工种人员无(真实的)上岗资格证明,或有岗位证明不能满足工程需要而上岗进行操作的,每人·次经济处罚100元并立即撤换。 三、工程施工测量管理制度 1、未按规定的原始基准点、基准线和标高控制点进行复核或未经监理部审查批准就自行施工的,应重新复核、报验通过后方可进行施工并经济处罚200~1000元。 2、检测仪器、仪表应具有合格证明,满足检测工作要求并定期检测否则处罚200~1000元/次。 四、模板工程 1、进入施工现场的钢管、扣件、竹胶板、方木等材料要严格检查,杜绝不合格的材料用到施工过程中。 2、模板钢管脚手架的搭设不符合脚手架的搭设规范要求,支撑使用伪劣材料或支撑刚度明显不能满足上部荷载要求的,要立即更换材料重新搭设,并发现每次/每处200元。 3、模板支撑时未按设计要求起拱的或刚度及稳定性达不到要求的,应重新返工并每处罚款200元。 4、模板经报验后,其平整度、几何尺寸不满足规范要求的,罚款50元处·次。 5、在砼施工过程中出现模板严重变型的每发现一处罚款100元并要求及时采取有效的措施按要求加固。 6、模板拆除时必须报验,私自拆除模板或在不符合混凝土强度要求的时间

内拆除模板的,要求对已拆除的模板采取措施重新加固,并对其处罚每处500元。 7、梁、板模板拆除时施工单位必须向监理部提供本段砼试件的试压强度报告,试压强度符合规范要求后方可进行模板拆除,否则每次罚款500元。 8、未按设计要求进行模板安装或预留可能引起砼后凿的,应根据设计要求进行安装或预留并罚款50元/处。 9、未按设计要求或未理解设计意图安装模板,将导致砼构件施工错误的,施工方应重新返工并罚款50元/处。 五、钢筋工程 1、施工单位进场的钢筋必须是由甲方指定厂家生产,杜绝非指定钢筋进场,否则每发现一次处罚500元,并立即清退出场。 2、所进场的钢筋按监理程序要求进行现场见证取样实验,未按要求取样实验的禁止使用,并每次罚款200元。 3、工程中的钢筋焊接及机械连接必须按要求进行现场取样试验,未进行取样试验或试验不合格的禁止施工,并罚款300元。 4、所有隐蔽工程隐蔽前未经监理工程师签字同意就进行下道工序施工的,每次罚款2000元,隐蔽工程及下道工序施工内容不予认可,所需的质量鉴定费用由施工单位负责。 5、监理工程师在巡检过程发现并提出的问题要及时处理,如果在验收时该问题仍然存在,影响工程进度的每处罚款50元。 6、隐蔽工程验收时发现有明显不符合设计要求和施工规范的,监理工程师下发整改通知书要求施工单位进行整改,并每次罚款200元。 7、施工单位接到整改通知书后应及时、认真进行整改,整改合格后填报监理工程师整改通知回复单,监理工程师接到整改回复单后进行二次验收,如二次验收仍未合格的,施工单位应加大整改力度并每次罚款200元,直至整改合格。 8、监理工程师在施工现场发现有钢筋半成品其几何尺寸、焊接质量、套丝长度等不符合规范要求的,施工单位应在30分钟内将已使用和未使用的钢筋不合格半成品清理出施工现场的,否则每次罚款200元。如在验收时仍然发现有不合格品用于工程中的。根据现场的实际情况处以200~1000元的罚款。

安全生产监理实施细则

安全生产监理实施细则 目录第一节、安全生产责任制、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、 21、监理安全生产管理机构、、、、、、、、、、、、、、、、、、、、、、、、、、、、、 22、监理安全生产管理总监安全生产职责、、、、、、、、、、、、、、、、、 23、监理安全生产管理安全监理员生产职责、、、、、、、、、、、、、、、 34、监理安全生产管理专业工程师安全生产职责、、、、、、、、、、、3第二节、安全监理方法、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、4第三节、安全监理针对性措施、、、、、、、、、、、、、、、、、、、、、、、、、、、、、12第四节、安全文明施工监理部分检查参考用表、、、、、、、、、、、、、、、14第一节安全生产责任制 一、监理安全生产管理机构总监(第一责任人)专业监理工程师(土建责任人)专业监理工程师(水电责任人) 二、监理安全生产管理总监安全生产职责监理安全生产管理总监是监理项目部安全生产的第一责任人,对本项目的安全生产承担监理责任。其安全生产职责如下: 1、贯彻执行安全生产政策、法规和标准,审定、检查施工单位的安全生产管理制度、安全生产教育培训制度和操作规程,定期或不定期召开会议,检查施工单位安全生产工作。 2、检查、总结、评比安全工作,对重要的经济技术决策,检查施工单位职工安全、健康的措施。 3、审批施工单位的施工组织设计、安全文明施工方案,临水临电方案、升降机械安装和拆除方案、脚手架搭设拆除方案、土方开挖方案模板支架方案、拆除爆破等专项方案。 4、对所监理的建设工程进行定期和专项安全生产检查,并做好记录,对存在安全隐患。应当及时签发监理通知,把事故消灭在萌芽状态。5参与重大伤亡事故的调查分析,按“四不放过”的原则,责任事故单位作出整改措施。 6、检查施工单位对施工人员进行安全教育、安全技术培训和考核记录,和特种作业人员持证上岗证书。 7、对施工单位严重违反安全生产和强制性条文的行为应及时要求其纠正,当施工单位推不执行时,应报告建设执行管理部门。

建设工程施工现场安全监督工作方案示范文本

建设工程施工现场安全监督工作方案示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

建设工程施工现场安全监督工作方案示 范文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 为了加强建设工程安全监督管理,认真贯彻“安全第 一、预防为主”的方针,保障人身和财产安全,根据《中 华人民共和国建筑法》、《建设工程安全生产管理条例》 和《建筑施工安全检查标准》(JGJ59-99)等法律、法 规、规范、标准的要求,制定本安全监督工作方案。 一、工程概况 该工程为结构层,建筑面积M2,总造 价万元。建设单位,勘察单 位,设计单 位,施工单 位,监理单

位。计划开工日 期,计划竣工日 期。 二、监督内容 (一)对建设单位安全行为的监督 1.安全报监手续及有关安全施工措施的资料是否齐全。 2.是否向施工单位提供施工现场毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料,气象和水文观测资料,相邻建筑物和构筑物、地下工程的有关资料,并保证资料的真实、准确、完整。 3.是否有对勘察、设计、施工、工程监理等单位提出不符合建设工程安全生产法律、法规和强制性标准规定的要求,压缩合同约定工期的行为。 4.明示或者暗示施工单位购买、租赁、使用不符合安

建设工程质量安全监督管理制度

建设工程质量安全监督管理制度 为全面落实建设工程质量安全监督管理规定,体现建设工程质量安全监督工作的公开、公正和透明原则,进一步明确目标,强化责任,充分履职,严格追责,根据《建设工程质量管理条例》、《建设工程质量安全监督管理规范》及相关法律法规,结合我站实际,制定本制度。 第一条质量安全监督工作必须由两名或两名以上监督人员共同实施。监督的基本工作单元为监督小组,监督的工作内容包括建设工程质量安全监督的全部过程。监督小组在监督科科长的直接负责下开展工作。 第二条以下监督工作,应由相同或相近专业不少于两名监督员参加: ①监督交底; ②对违法、违规行为的处理; ③分部、子分部工程中间验收及单位工程验收监督; ④工程质量事故调查处理; ⑤每月的工地现场巡查; ⑥其他行政执法行为。 第三条监督文书及监督报告应由两名以上监督员签名,监督文书中若涉及实体质量及技术问题,应由两名以上监督员签名。 第四条工程质量监督工作中重大问题的处理,应由监督

小组成员集体讨论、做出初步决定意见,由站分管领导审批后才能下达处理决定书,站分管领导认为需提交站务会研究的,由站务会议研究后再下达处理决定书。 本条款中重大问题是指以下情形之一:①对责任单位记不良行为记录或严重不良行为记录的;②对中心城市重点项目下达停工整改监督文书的;③对工业园区项目下达停工整改监督文书的。 第五条督查指导科在站长的领导下组成抽查巡查小组,对各科室的质量安全监督工作进行每月督查和不定期抽查。 第六条质量安全监督一线人员,对正常管理项目必须每月至少2次到项目进行质量安全监督管理,对实行差别化管理的项目,每月至少3次到项目进行质量安全督查检查,对非正常监督项目(重点项目)每月至少4次进行质量安全跟踪记录和查处,并将所有项目监督管理情况及时登录站质量安全监督信息网和省建筑工程监管信息平台。对非正常监督项目存在的重大安全隐患、严重质量问题,要形成专题调查报告,报站务会研究,并上报上级主管部门。 第七条严把建设工程开工安全条审查关。 、监督科在接到项目开工安全条审查申请后,分管领导要委派安全监督员,在个工作日内按照《xx省建设工程开工安全生产条审查制度》对施工现场进行实地安全生产条核查,符合要求的签署审查意见;对不具备开工安全生产条的项目,

安全监督工作方案范例

整体解决方案系列 安全监督工作方案(标准、完整、实用、可修改)

编号:FS-QG-47396 安全监督工作方案 Model safety work programme 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目 标管理科学化、制度化、规范化,特此制定 为了加强建设工程安全监督管理,认真贯彻“安全第一、预防为主”的方针,保障人身和财产安全,根据《中华人民共和国建筑法》、《建设工程安全生产管理条例》和《建筑施工安全检查标准》(JGJ59-99)等法律、法规、规范、标准的要求,制定本安全监督工作方案。 一、工程概况 该工程为框架、短肢框剪结构结构地下一、二层;地上二、三、五、六层,建筑面积112986.66M2,总造价万元。建设单位大庆新华联房地产开发有限公司,勘察单位哈尔滨中建建筑设计有限公司,设计单位中处建工程设计与顾问有限公司,施工单位,监理单位黑龙江百元工程管理咨询有限责任公司。计划开工日期2012-6-20,计划竣工日期2013-9-30。 二、监督内容

(一)对建设单位安全行为的监督 1.安全报监手续及有关安全施工措施的资料是否齐全。 2.是否向施工单位提供施工现场毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料,气象和水文观测资料,相邻建筑物和构筑物、地下工程的有关资料,并保证资料的真实、准确、完整。 3.是否有对勘察、设计、施工、工程监理等单位提出不符合建设工程安全生产法律、法规和强制性标准规定的要求,压缩合同约定工期的行为。 4.明示或者暗示施工单位购买、租赁、使用不符合安全施工要求的安全防护用具、机械设备、施工机具及配件、消防设施和器材。 5.是否将拆除工程发包给具有相应资质等级的施工单位,是否在拆除工程施工15日前将有关资料报送主管部门备案。 6.工程招标时是否把安全生产措施费用单列并不低于省建设厅规定的标准;是否按照合同约定及时、足额拨付安全生产措施费用。
