视频监控系统施工工艺

本标准适用于以监视为主要目的的民用闭路电视监控系统的安装工程。工程施工应以设计图纸和有关施工质量验收规为依据。

施工工艺描述

1.1施工技术总则

本着先预制后安装、先预埋后安装、先配管后安装、先暗后明的原则,整个弱电工程与土建、装饰施工进度密切配合,穿插进行。

施工顺序为:施工准备——管路线槽的阶段性验收交接——支架、基础安装——设备现场定位——穿线及电缆敷设——设备安装——控制盘、柜的加工和安装——校线和压线——终端面板的安装——子系统调试——竣工

和验收。

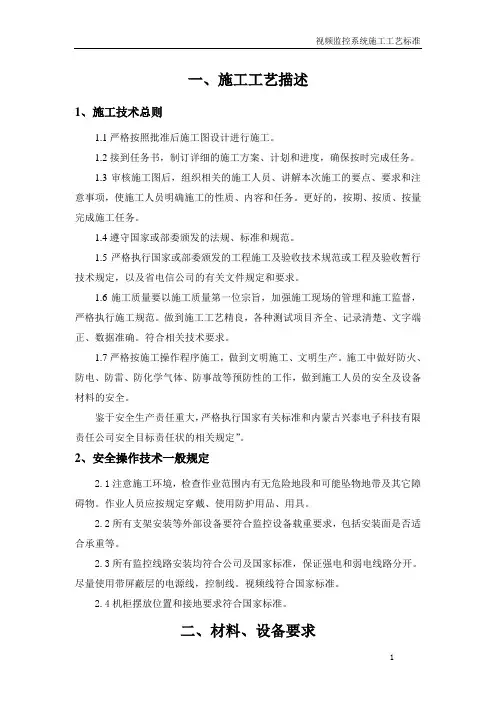

1.1.1严格按照批准后施工图设计进行施工。

1.1.2接到任务书,制订详细的施工方案、计划和进度,确保按时完成任务。

1.1.3审核施工图后,组织相关的施工人员、讲解本次施工的要点、要求和注意事项,使施工人员明确施工的性质、容和任务。更好的,按期、按质、按量完成施工任务。

1.1.4遵守国家或部委颁发的法规、标准和规。

1.1.5严格执行国家或部委颁发的工程施工及验收技术规或工程及验收暂行技术规定,以及省电信公司的有关文件规定和要求。

1.1.6施工质量要以施工质量第一位宗旨,加强施工现场的管理和施工监督,严格执行施工规。做到施工工艺精良,各种测试项目齐全、记录清楚、文字端正、数据准确。符合相关技术要求。

1.1.7严格按施工操作程序施工,做到文明施工、文明生产。施工中做好防火、防电、防雷、防化学气体、防事故等预防性的工作,做到施工人员的安全及设备材料的安全。

鉴于安全生产责任重大,严格执行国家有关标准和兴泰电子科技有限责任公司安全目标责任状的相关规定”。

1.2安全操作技术一般规定

1.2.1注意施工环境,检查作业围有无危险地段和可能坠物地带及其它障碍物。作业人员应按规定穿戴、使用防护用品、用具。

1.2.2所有支架安装等外部设备要符合监控设备载重要求,包括安装面是否适合承重等。

1.2.3所有监控线路安装均符合公司及国家标准,保证强电和弱电线路分开。尽量使用带屏蔽层的电源线,控制线。视频线符合国家标准。

1.2.4机柜摆放位置和接地要求符合国家标准。

2.材料、设备要求

2.1、前端部分:矩阵主机、控制键盘、长延时录像机或硬盘录像机,、画面分割器、监视器、计算机、系统软件、打印机、不间断电源等。.

2.2、传输部分:光/电转换器、信号放大器、视频分配器、分线箱、同轴电缆、光缆、电源线、控制线等。

2.3、终端部分:摄像机、镜头、云台、解码器、防护罩、支架、红外灯、避雷接地装置等。

2.4、上述设备、材料应根据合同文件及设计要求选型,设备、材料和软件进场应验收,并填写验收记录。设备应有产品合格证、检测报告、安装及使用说明书、“CCC”认证标识等。如果是进口产品,则需提供原产地证明和商检证明,配套提供的质量合格证明,检测报告及安装、使用、维护说明书的中文文本。设备安装前,应根据使用说明书进行全部检查,合格后方可安装。

2.5、其他材料:镀锌材料、镀锌钢管、镀锌线槽、金属膨胀螺栓、金属软管、塑料胀管、机螺钉、平垫圈、弹簧垫圈、接线端子、绝缘胶布、各类接头等。

3.机具设备

3.1安装器具:手电钻、冲击钻、电烙铁、电工组合工具、对讲机、BNC 接头专用压线钳、尖嘴钳、剥线钳、光缆接续设备、脚手架、梯子等。

3.2测试器具:万用表、兆欧表、水平尺、钢尺、小线、线坠等。

4.作业条件

4.1控制室土建工程、装修完毕,门、窗、门锁装配齐全完整。

4.2控制室、弱电竖井、建筑物其他公共部分及外围的线缆沟、槽、管、箱、盒施工完毕。

4.3施工图纸齐全,已经会审。 4.4施工方案编制完毕并经审批。

4.5施工前,应组织施工人员熟悉图纸、方案及专业设备使用说明书,并进行有针对性的培训及安全、技术交底。

5.操作工艺

5.1工艺流程

5.1.1施工准备

①开工前现场项目经理和技术员做好施工资料的移交、技术交底工作,施工队长应详细阅读移交的所有资料,了解工程围、进度、质量等要求,组织调配好自身队伍的施工人员、施工工具,并对施工人员做好技术交底等工作。制定《现场施工资料交接单》,施工队长签收。

②开工前施工队长应尽可能根据所得到的资料,及早发现施工图纸、施工文件、施工进度计划中的问题,及时向项目部提出,由现场项目经理牵头各相关方沟通、协调,以达成一致,如协调的容超出现场项目经理权限的情况,需公司相关领导做出协调安排,如不能达成一致,将按原施工图纸、施工文件、施工进度计划执行,所有问题及执行情况形成确认记录。

③开工前施工队长应有计划的在各施工岗位上配置满足施工要求、满足进度要求的合适数量的施工人员及施工工具,并将施工各阶段、各单项工程所安排的施工人数、单项工程负责人等信息(、上岗证、及照片)填表提交给项目部。

5.1.2管路敷设

5.1.2.1暗配管

施工准备管路敷设箱、盒安装

线缆敷设前端设备安装

机房设备安装

设备接线

设备调试

①敷设与多尘和潮湿场所,应作密封处理。

②暗配的管子宜沿最近的路线敷设并应减少弯曲;埋入管或混凝土的管子离表面距离不应小于15mm。

③埋入地下管不宜穿过设备基础,如过基础时应加保护管。

④管子煨弯、切断、套丝应符合要求,管口无毛刺、光滑,管无铁屑,丝扣清晰干净,不过长。

⑤测定盒、箱位置。

⑥稳注盒、箱。

⑦管路连接:丝扣连接应上好管箍,焊接应牢固;管路超过一定长度应加装接线盒。

⑧暗管敷设方式:随墙配管;大模板混凝土墙配管;现浇混凝土楼板配管;预制圆孔板上配管。

⑨穿过变形缝的管路应该设有补偿装置,补偿装置应活动自如,配电线路穿过建筑物或设备基础时加装保护套管,保护套管平整,管口光滑,护口牢固,与管口紧密连接,加保护套管处在隐蔽工程中表示正确。

⑩作好地线连接。

5.1.2.2明配管

①根据设计图加工支架、吊架、抱箍及弯管。

②弯管半径不小于管外径的6倍;扁铁支架不小于30mm×3mm,角钢支架不小于25mm×25mm×3mm。

③测定盒、箱及固定位置:根据设计首先测出盒、箱与出线口等的准确位置。根据测定的盒、箱位置,把管路的垂直、水平走向弹出线来,按照安装标准规定的卧定点间距的尺寸要求,计算确定支架、吊架的具体位置。固定点的距离应均匀,管卡与终端、转弯中点、电气器具或接线盒边缘的距离为150—300mm。

④固定方法有胀管法、木砖法、预埋铁件焊接法、稳注法、剔注法、抱箍法。

⑤管路连接:检查管子有无毛刺,镀锌层或防锈漆是否完整,钢管不准焊接在其它管道上。

⑥钢管与设备连接应加软管,潮湿处或室外应作防水处理。

⑦穿过变形缝的管路应该设有补偿装置,补偿装置应活动自如,配电线路穿过建筑物或设备基础时加装保护套管,保护套管平整,管口光滑,护口牢固,与管口紧密连接,加保护套管处在隐蔽工程中表示正确。

⑧吊顶、护墙板管路敷设,其操作工艺及要求:才智、固定参照明配管工艺;连接、弯度、走向等可参照暗敷工艺要求施工,接线盒可使用暗盒。

5.1.2.3线槽敷设

(1)线槽安装要求:

①线槽直线段连接应采用连接板,用垫圈、弹簧垫圈、螺母紧固,连接处应严密平整无缝隙。

②线槽进行交叉、转弯、丁字连接时,应采用单通、二通、三通、四通等进行变通连接,线槽终端应加装封堵。导线接头处应设置接线盒或将导线接头放在电气器具。

③线槽采用钢管引入或引出导线时,可采用分管器或用锁母将管口固定在线槽上。

④建筑物的表面如有坡度时,线槽应随其坡度变化。

⑤线槽盖板安装后应平整,无翘角,出线口的位置应准确。⑥在吊顶敷设时,如果吊顶无法上人,应留检修孔。

⑦穿过墙凿壁的线槽四周应留出50mm空隙,并用防火材料封堵。

⑧金属线槽及其金属支架和引入引出的金属导管必须接地可靠。

⑨线槽经过建筑物的变形缝(伸缩缝、沉降缝)时,线槽本身应断开,槽用连接板搭接,不需固定。保护地线和槽导线均应留有补偿余量。

⑩敷设在竖井、吊顶、通道、夹层及设备层等处的线槽应符合现行国家标准《高层民用建筑设计防火规》GB 50045的有关防火要求。

(2)吊装金属线槽安装

①线槽直线段组装时,应先做干线,再做分支线,将吊装器与线槽用蝶形夹卡固定,并逐段组装成形。

②线槽与线槽可采用连接头或外连接头,配上平垫和弹簧垫用螺母紧固。

③转弯部位应采用弯头,安装角度应适宜。

④出线口处应利用出线口盒进行连接,末端部位要装上封堵,在盒、箱、柜进出线处应采用抱脚连接。

(3)地面金属线槽安装

①根据弹线位置,固定线槽支架,将地面金属线槽放在支架上,然后进行线槽连接,并接好出线口。

②线槽与分线盒连接应正确选用分线盒、管件,连接应固定牢靠。

③地面线槽及附件全部安装后,进行系统调整,根据地面厚度调整线槽干线、分支线、分线盒接头、转弯、转角和出口等处,水平高度与地面平齐,并将盒盖盖好,封堵严实,以防污染堵塞,直至配合土建地面施工结束为止。

(4)线槽保护地线安装

①金属线槽及其支架全长不应少于2处与接地干线相连接。

②非镀锌线槽间连接板的两端跨接铜芯接地线,接地线最小允许截面积不小于6MM. ③镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。

5.1.3箱、盒安装

①分线箱安装位置应符合设计要求,当设计无要求时,高度宜为底边距地1.4m。②箱体暗装时,箱体板与框架应与建筑物表面配合严密,严禁采用电焊或气焊将箱体与预埋管焊在一起,管进箱应用锁母固定。

③明装分线箱时,应先找准标高再钻孔,膨胀螺栓固定箱体。要求箱体背板与墙面平齐。④解码器箱一般安装在现场摄像机附近。安装在吊顶时,应预留检修口;室外安装时应有良好的防水性,并做好防雷接地措施。

⑤当传输线路超长需用放大器时,放大器箱安装位置应符合设计要求,并具有良好的防水、防尘性。

5.1.4线缆布放及连接

5.1.4.1线缆的布放标准:(线缆包括信号线、视频线、电源线)

①线缆完好无损,外皮完整,中间严禁有接头和打结的地方;

②线缆布放时,连接正确,保持其顺直、整齐,布放时线缆按一定顺

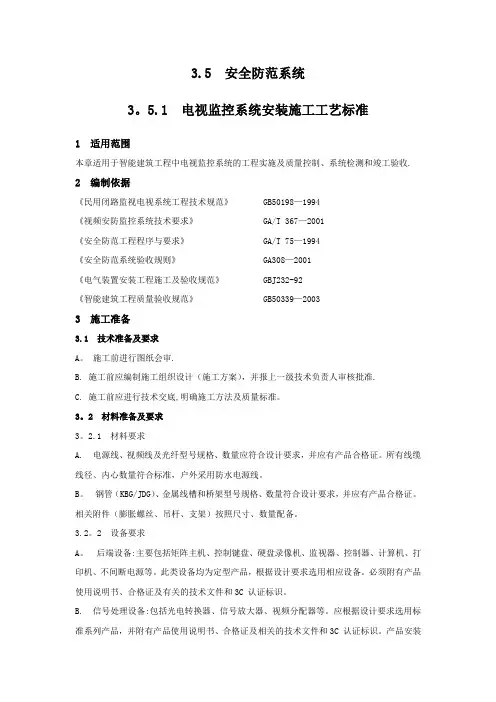

视频监控施工工艺标准

视频监控系统施工工艺 本标准适用于以监视为主要目的的民用闭路电视监控系统的安装工程。工程施工应以设计图纸和有关施工质量验收规为依据。 施工工艺描述 1.1施工技术总则 本着先预制后安装、先预埋后安装、先配管后安装、先暗后明的原则,整个弱电工程与土建、装饰施工进度密切配合,穿插进行。 施工顺序为:施工准备——管路线槽的阶段性验收交接——支架、基础安装——设备现场定位——穿线及电缆敷设——设备安装——控制盘、柜的加工和安装——校线和压线——终端面板的安装——子系统调试——竣工 和验收。 1.1.1严格按照批准后施工图设计进行施工。 1.1.2接到任务书,制订详细的施工方案、计划和进度,确保按时完成任务。 1.1.3审核施工图后,组织相关的施工人员、讲解本次施工的要点、要求和注意事项,使施工人员明确施工的性质、容和任务。更好的,按期、按质、按量完成施工任务。 1.1.4遵守国家或部委颁发的法规、标准和规。 1.1.5严格执行国家或部委颁发的工程施工及验收技术规或工程及验收暂行技术规定,以及省电信公司的有关文件规定和要求。 1.1.6施工质量要以施工质量第一位宗旨,加强施工现场的管理和施工监督,严格执行施工规。做到施工工艺精良,各种测试项目齐全、记录清楚、文字端正、数据准确。符合相关技术要求。 1.1.7严格按施工操作程序施工,做到文明施工、文明生产。施工中做好防火、防电、防雷、防化学气体、防事故等预防性的工作,做到施工人员的安全及设备材料的安全。 鉴于安全生产责任重大,严格执行国家有关标准和兴泰电子科技有限责任公司安全目标责任状的相关规定”。

1.2安全操作技术一般规定 1.2.1注意施工环境,检查作业围有无危险地段和可能坠物地带及其它障碍物。作业人员应按规定穿戴、使用防护用品、用具。 1.2.2所有支架安装等外部设备要符合监控设备载重要求,包括安装面是否适合承重等。 1.2.3所有监控线路安装均符合公司及国家标准,保证强电和弱电线路分开。尽量使用带屏蔽层的电源线,控制线。视频线符合国家标准。 1.2.4机柜摆放位置和接地要求符合国家标准。 2.材料、设备要求 2.1、前端部分:矩阵主机、控制键盘、长延时录像机或硬盘录像机,、画面分割器、监视器、计算机、系统软件、打印机、不间断电源等。. 2.2、传输部分:光/电转换器、信号放大器、视频分配器、分线箱、同轴电缆、光缆、电源线、控制线等。 2.3、终端部分:摄像机、镜头、云台、解码器、防护罩、支架、红外灯、避雷接地装置等。 2.4、上述设备、材料应根据合同文件及设计要求选型,设备、材料和软件进场应验收,并填写验收记录。设备应有产品合格证、检测报告、安装及使用说明书、“CCC”认证标识等。如果是进口产品,则需提供原产地证明和商检证明,配套提供的质量合格证明,检测报告及安装、使用、维护说明书的中文文本。设备安装前,应根据使用说明书进行全部检查,合格后方可安装。 2.5、其他材料:镀锌材料、镀锌钢管、镀锌线槽、金属膨胀螺栓、金属软管、塑料胀管、机螺钉、平垫圈、弹簧垫圈、接线端子、绝缘胶布、各类接头等。 3.机具设备 3.1安装器具:手电钻、冲击钻、电烙铁、电工组合工具、对讲机、BNC 接头专用压线钳、尖嘴钳、剥线钳、光缆接续设备、脚手架、梯子等。 3.2测试器具:万用表、兆欧表、水平尺、钢尺、小线、线坠等。 4.作业条件

视频监控系统设计方案新整理

九江东毅港口 监控系统设计方案

目录

1.系统概述

近几年视频监控报警系统的发展突飞猛进,它的推广和应用也在遍布各个领域,它已成为现代化管理和安全防范的重要手段。随着IP网络和宽带技术的不断发展,采用先进计算机通信技术及图像视频压缩技术为核心的网络化、数字化视频监控系统方案越来越得到人们的广泛使用。视频监控系统防范于未然,用来实现较周密的外围区域及建筑物内重要的区域管理,减少管理人员的工作强度,提高管理质量及管理效率。作为现代化管理有力的辅助手段,视频监控系统将现场内各现场的视频图像传送至监控中心,管理人员在不亲临现场的情况下可客观地对各监察地区进行集中监视,发现情况统一调动,节省大量巡逻人员,还可避免许多人为因素。并结合现在的高科技图像处理手段,还可为以后可能发生的事件提供强有力的证据,有了良好的环境,全方位的安全保障,才能创造良好的社会效益和经济效益。 我司考虑到以上监控系统的重要性,所以根据公司实际情况,本着“立足现在、着眼未来、功能齐全、布局合理、有效控制、经济适用”的原则,需要设计出针对本项目整个区域的全天候、全方位、多层次、多角度的监控系统设计,这套监控系统要求认真研究公司需求的基础上,根据项目规划特点,利用时下技术稳定、成熟的产品,并需要结合多年的行内经验和工程实施经验而提供。该系统一定是一个功能完善、技术先进、质量稳定可靠的管理与安全保卫系统,将为公司未来的综合治理管理体系发挥积极的作用。监控系统作为一项先进的高科技技术防范手段,通过安装在公司出入口、主要通道、重要位置如:大门、办公楼、仓库、码头等区域设置前端摄像机,将采集的图像信息传送到监控管理中心,进行全方位监控监

村级视频监控方案

村级视频监控平台 设计方案 2013-11-14

第一章项目背景 改革开放以来,绍兴地方经济得到快速发展,大量的外来人口的涌入,给农村治安综合治理增加了很大的难度。加之中央提出“和谐社会”与“平安城市”的建设目标,人民群众对生命财产安全提出更高要求,客观要求采用高新技防与人防相结合的手段来确保地方治安稳定,为地方经济发展保驾护航。村建设监控系统,对于维护村治安、保障人民生命财产不受侵犯、遏制重大犯罪案件发生可起到至关重要的作用。 第二章项目需求 在村范围内重要路段和路口设置监控点进行全天候监控,能够动态实时掌握整个村镇的社会治安情况和交通情况,以便应付紧急情况发生,进行统一调度指挥。为全面提高农村的治安防控水平,中广有线绍兴县分公司充分发挥自身有线电视光纤网络的资源优势,与村合作建设“安全监控系统” 项目。本项目建设内容主要完成二个方面的建设任务:一是完成监控网络物理线路搭建,二是完成监控设备建设。 第三章技术方案 3.1设计原则 系统建设以“统一规划、统一标准、技术先进、突出应用、稳定可靠、资源共享、信息安全”为原则。 3.2设计方案 3.2.1 前端系统的组成 每个前端系统的设计与施工都由以下部分组成: ?前端探头 采用海康威视高清红外枪式固定探头,设备详细介绍见第七章。根据实际情况,部分重要路口或情况比较复杂的监控点采用多台摄像机同时监控的方式。在满足监视目标视场范围要求的条件下,其安装高度:室内离地不能低于 2.5m,室外离地不宜低于 3.5m 。实际安装根据现场情况调整。

探头现场调试步骤如下: 连接电源到探头电源插头,探头上电。需要半分钟的启动时间,用网线连接探头网络接口,另外一头连接上网本网络接口。查看上网本本地连接是否连接正常。在连接正常后,打开本地连接,设置上网本IP地址,该IP地址需要根据摄像头默认IP地址来设置。摄像头默认IP地址192.168.0.64,子网掩码255.255.255.0。配置好上网本IP后,通过浏览器中输入探头IP地址来访问探头,进行对探头的配置和管理。探头默认用户名:admin 密码:12345 ?选址 探头原则上布置在村主要出入口,交叉路口,重点区域和场所。视频探头安装点的选址由乡镇广电站配合村委会来实施,实施过程中,可以征求当地公安派出所的建议。选址主要考虑如下几点: 一,网络是否接入是否方便。 二,周围是否有电线杆或墙体可以固定支架。 三,探头附近夜间是否有灯光,主要考虑夜间补光。 四,不能安装于背光的环境下,那样会造成图像发白,不清晰。 五,.避免安装于潮湿的环境中,会缩短监控摄像头的寿命。 六,.避免安装高温、有蒸汽的地方,这样会造成监控摄像头镜面起雾,成像不良。 七,不可靠近强干扰源,会干扰监视画面画质。 ?横杆 在本项目中,绝大部分探头是室外安装,所以在安装时我们考虑用横杆来支撑探头及EOC设备。横杆均应采用钢管和钢板加工、焊接、热镀锌制成。目前只有2种规格。横杆长度0.7米和1.2米,横杆上设置有EOC设备固定位,探头固定位。横杆具体长度使用根据现场点位需求。公司默认使用0.7米杆。如图(1)。

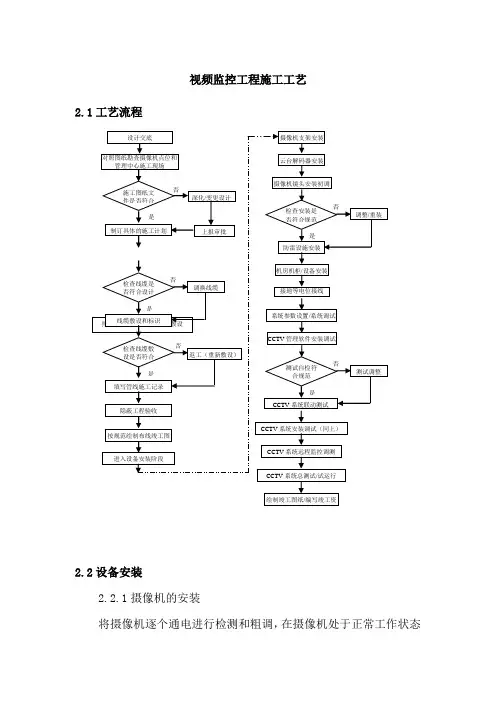

视频监控系统施工工艺

视频监控系统施工工艺 1、摄像机及其它设备的安装技术要求 摄像机、监视器、录像机、视频切换器以及控制台的安装应符合技术说明书的要求。摄像机的安装必须牢固,应装在不易振动,人们难以接近的场所,以便看到更多的东西。鉴于安防工程的特殊要求,摄像机应一律加装防护罩。在室外安装的摄像机要加防雷防拆装置。控制箱的安装应符合技术说明书的要求。控制箱的交流电应不经开关引入,如要用开关,则应安装在控制箱里面,交流电源线应单独穿管走线,严禁与其他导线穿在同一管内。控制箱的引线,从控制箱至大棚一段要求用铁管加以保护,铁管与控制箱要用双螺帽连接。电源箱的安装要高于地面2米以上,要牢固、美观、保证安全。监视器要求图像清晰,切换图像稳定。传输电缆在长于300米时要加视频补偿措施,使图像清晰。 2、设备安装施工工艺标准 产品的型号规格、性能应符合设计要求。设备说明书、产品的使用操作说明书等资料齐全。摄象机电源线与视频线、信号线不得同管敷设,只有在电源线与控制线合用多芯时,多芯线与电缆可一起敷设;应实际测算所用电缆长度,进行备料和敷设,避免不必要的接续;当必须进行接续时应采用专用接插件。尽量采用电缆从机架、控制台底部引入设备,此时应将电缆顺着所盘方向理直,按电缆的排列次序放入槽内;拐弯处应符合电缆曲率半径要求,根据电缆的数量

应每隔100~200mm空绑一次。在摄像机标准照度下,监控图象质量和系统技术指标应满足下列要求;图象质量可按5级损伤制评定,图象质量不应低于4级。摄象机的安装应牢靠、稳固。从摄象机引出的电缆宜留有1m的余量,不得影响摄象机的转动。摄象机宜安装在监视目标附近不容易受外界损伤的地方,安装位置不应影响现场设备运行和人员的正常生活。摄象机镜头应从光源方向对准监视目标,并应避免逆光安装;当需要逆光安装时,应降低监视区域的对比度。监视器的安装位置应使荧幕不受外来光直射,当有不可避免的光时,应加遮光罩遮挡。先对摄象机进行初步安装,经通电试看、细调、检查各项功能,观察监视区域的覆盖范围和图象质量,符合要求后方可固定。机架安装应竖直平稳,垂直偏差不得超过1%。机架内的设备、部件安装,应在机架定位完毕后并加固后进行,安装在机架内的设备应牢固、端正。系统图象清晰,系统功能符合设计要求,运行检修方便。 3 、系统设备及系统调试 1)设备连接检查目测检查前端各位置摄象机的电源及视频线连线是否正确目测检查前端各位置云台的电源及控制线是否正确目测检查末端各设备之间的连线似的否正确2)供电电源检测测量电源供电电压是否在正常范围之内检查各设备到电源的连接是否正确在确定供电电压正常及全部连线正确无误后给系统加电3) 单机测试依次将每一台摄象机的图象输入到指定的监视器上、观察图象状况,调整摄象机镜头达到最佳效果观察图象监视范围,调整摄象机

市政府视频监控系统设计方案

1.1 视频监控系统设计方案 1.1.1 系统概述 视频监控系统是指将从市公安系统中接入的8路视频监控信号以及数字化城管将要建设的视频信号,结合城市管理地理信息系统,在城市管理信息中心的大屏幕和PC终端上显示,实现对城市部件和事件的全方位、全时段的可视化监控管理,从而对城管事件作出准确判断并及时响应,对监控范围内的突发性城管事件录像取证,起到综合治理效果。 视频监控系统建设主要包括三部分的内容,即政府中心控制节点的建设、城管中心视频监控系统建设和城管中心安防监控系统建设。 1.1.2 城管中心视频监控 扬州市公安局已经在扬州市内建设36个公安监控点,需连接到市城管 监督中心之外,还包括以下内容: 根据扬州市建设全市城管监控系统的要求,计划建设50个,后续可以 扩展到100个(当前建设50个,后续可以扩展到100个)可控监视探头, 探头采用数字式以太网传输模式,通过通信运营商提供的传输通道,汇集到 监督中心机房,并通过大屏幕展现出来。 1.1. 2.1 系统建设要求 视频监控系统可以随时选择需要监控的8路视频监控信号。 视频监控系统主要应包括以下功能模块:视频图像播放、视频源选择、 监控探头调整控制等。 ?视频图像播放 应能播放支持扬州市现有的视频数据压缩格式。要求能在城市管理信息 中心的大屏幕和PC终端上显示。 ?视频源选择 应可在系统的电子地图上选择需要调用查看的视频源,方便地查看相应 的视频信息。 ?监控探头调整控制 应能实现对监控探头的调整控制(公安局建设的36路图像除外)。可以通过调整监控探头,实现视频图像的放大、缩小,还可以实现监控探头的方向调整。

1.1. 2.2 系统设计 1.1. 2.2.1 视频前端设计 扬州城管中心视频监控系统前端图像源只要来自两个方面:扬州市公安局已建的36路视频图像接入和扬州市城管计划建设100个(当前建设50个,后续可以扩展到100个)可控监视探头。 公安局已建的36路图像,考虑节省传输路由租用费用,采取租用电信8条2M带宽路由同时到达城管监督中心。 扬州市城管计划建设的100个(当前建设50个,后续可以扩展到100个)可控监视探头,拟采用数字式以太网传输模式,通过通信运营商提供的传输通道,汇集到监督中心机房,并通过大屏幕展现出来。 1.1. 2.2.2 系统传输设计 公安局已建的36路图像,通过租用电信8条2M带宽路由,加编解码器同时送8路图像至城管中心,在大屏幕上显示。 由于公安局原配置的图像切换矩阵有控制限制,设计采用配置一台48*16矩阵放在公安局机房,接入36路视频源;配置一台主控键盘放在城管监督中心,通过编解码器的双向数据口,远程控制矩阵,自由选择城管需要监视的视频图像。 扬州市城管计划建设的100个可控监视探头,拟采用数字式以太网传输模式,通过通信运营商提供的传输通道,汇集到监督中心机房。 由于城管监督中心在二楼,配线总机房在一楼,因施工前后衔接很难统一,电信的宽带路由一般只到一楼配线总机房,故考虑在一楼配线总机房至二楼监督中心机柜预留110根视频线缆(SYV75-5)和10根RVVP线缆作为远端视频图像信号接入路由。 1.1. 2.2.3 系统功能实现 各路视频图像汇集到城管监督中心,通过监督中心的图像显示系统进行切换、选择,显示在大屏幕上。实现以下功能: 1) 视频图像播放 能播放支持扬州市现有的视频数据压缩格式。能在城市管理信息中心的 大屏幕和PC终端上显示。为城管中心对整个城市进行实时掌控提供了准确 无误的保障。

视频监控施工方案

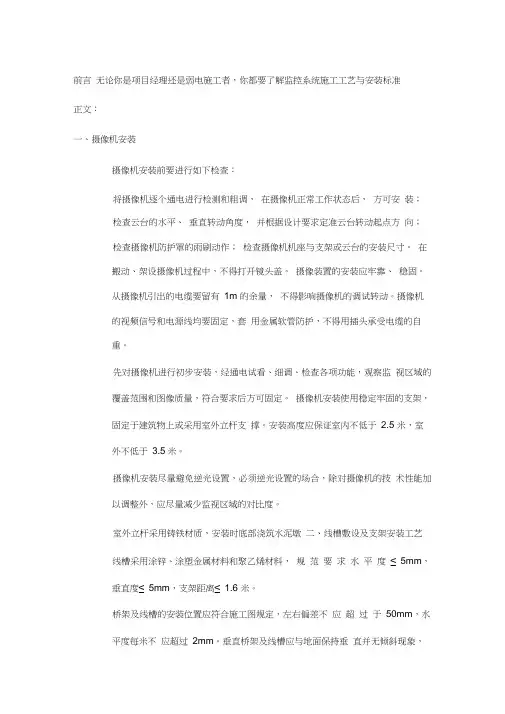

闭路电视监控工程 施 工 方 案

第一章、项目综述 1.1 工程概况 1.2 工程及质量目标 工程质量管理是我公司各项工地工作的综合反映,我公司将会在实际施工中作好以下几个质量环节,确实作好质量控制、质量检验和质量评定: ?管线、配管施工的质量要求和监督 ?配线、配管的质量要求和监督 ?系统验收的质量标准 ?系统操作与运行管理的规范要求 ?系统的保养和维修的规范和要求

第二章施工准备情况 商务部与工程部进行商务正式移交后,由项目经理组织工程部、技术部并知会供应部和质监部,分项或同时进行如下工作安排。 2.1 现场勘察 如发现施工的条件与设计图纸条件不符或者有错误,又或者因为材料、设备规格质量、场地不能满足设计要求,可以大家探讨合理化的改进意见,并遵循技术核定和设计变更签证制度,进行图纸的施工现场变更签证。如对投资影响较大时,要报请项目的原批准单位批准。所有变更改动资料,都要有正式的文字记录,作为施工、竣工验收和工程估算的依据。 2.2 物资器械准备 材料、构(配)件、订制品、机具和设备是保证施工顺利进行的物资基础,这些物资的准备工作必须在工程开工之前完成。根据各种物资的需要量计划,分别落实货源,安排运输和储备,使其满足连续施工的要求。物资准备工作主要包括线材、辅材准备;构(配)件的加工准备,机具的准备和生产工艺设备的准备。 2.3 施工材料准备 主要是根据施工预算进行人析,按照施工进度计划要求,按材料名称、规格、使用时间、材料储备额和消耗定额进行汇总,编制出材料需要量计划,为施工备料、确定仓库、场地堆放所需的面积的组织运输等提供依据,必要时设立临时仓库。 2.4 构(配)件的加工准备 根据工程预算提供的构(配)件、制品的名称、规格、质量和消耗量,确定加工方案和供应渠道以及进场后的存放地点,编制出其需要量计划,为组织运输、确定堆场面积等提供依据。

项目视频监控系统施工方案

保障房项目 视 频 监 控 系 统 施 工 方 案 2016-6-15

一、项目概述 为满足业主安全和科学系统化管理的需要,以及对施工现场随时发生的情况进行全面、及时的了解和掌握,对意外情况能迅速做出正确判断,给出合理、有效、快速的指挥和处理。本设计从现场实际情况出发,在施工区域以及办公区设置若干监控点,进行数字化系统监控,提高现场安全防范水平。 二、设计依据 JGJ/T16-92《民用建筑电气设计规范》; GB502540259-96《电器装置安装工程施工及验收规范》; GB50169-92《电气装置安装工程接地装置施工及验收规范》; GA/T75-94《安全防范工程程序与要求》; GB500198-94《建筑物防雷设计规范》; 国家现行的有关行业标准、规范、规程和规定。 三、工程的施工技术、施工方法、工艺流程 3.1施工程序 线缆敷设→设备安装→设备调试→投入试运行→验收交付使用3.2主要施工方法

3.2.1系统安装 按照施工图纸的要求,明确安防系统中各种设备与摄像机的安装位置,明确各位置的设备型号和安装尺寸,根据业主具体需求确定安装要求。 根据安防系统设备的技术参数,由业主方做好各设备安装所需的预埋和预留位置。 根据安防系统设备的技术参数和施工设计图纸的要求。配置供电线路和接地装置。 摄像机的镜头应从光源方向对准监视目标,镜头应避免受强光直射。 从摄像机引出的电缆留有1m的余量,以便不影响摄像机的转动。 摄像机安装在监视目标附近不易受到外界损伤的地方,而且不影响附近人员的正常活动。安装高度室内不低于2.5m,室外不低于3.5m。 摄像机应尽量避免逆光安装。 解码器安装在离摄像机不远的现场,安装不要明显;若安装在吊顶内,吊顶要有足够的承载能力,并在附近有检修孔。 机架底座与地面固定,安装竖直平稳,垂直偏差不超过3‰;控制台正面与墙的净距不小于1.2m,侧面与墙或其他设备的净距不小于0.8m。 监控室内电缆理直后从地槽或墙槽引入机架、控制台底部,再引到各设备处。所有电缆成捆绑扎,在电缆两端留适当余量。并标示明显的标记。

远程视频监控系统设计方案

目录 1前言 (2) 2系统的组成 (3) 2.1前端设备 (3) 2.2图像的传输。 (3) 2.3控制中心 (4) 2.3.1图像的控制。 (4) 2.3.2图像的显示设备。 (4) 2.3.3图像的记录设备。 (4) 2.4系统结构图 (5) 3系统功能介绍 (6) 4系统配置 (10) 5费用说明 (11)

远程视频监控系统方案 1前言 当今视频是一个高速发展、日新月异的社会,社会安全生产问题也是日益复杂、多种多样,对安全生产的监管工作也要求与时俱进,采用新技术、新方法、新系统来进行合理有效的监管和指导。现在的建筑工地开工面积大、地域分布广,对监管巡查工作带来很大难度,对生产安全问题不能及时有效的控制。对目前的工作难点和经后工作的长远发展,特采用《远程视频监控系统》对施工工地进行监管。 远程视频监控系统是一门被人们日益重视的新兴专业,就目前发展看,应用普及越来越广,科技含量越来越高。几乎所有高新科技都可促进其发展,尤其是信息时代的来临,更为该专业发展提供新动力。远程视频监控系统可不间断,全方位的对施工工地进行远程监控和记录,可实现无人值守的全天候监控。可让施工工地长期有效的得到监督和指导,同时也可以减少人为因素对监管工作的影响。 远程视频监控系统在国防、公安、消防等众多领域得到广泛应用,也取得了很好的实用效果,对各领域的监管工作起到了很大的促进作用,也对监管工作的高效、创新起较大的推动作用。在工程建筑行业的安全生产监管工作中采用此技术是一个新的创举,也是发展的必然。

2系统的组成 远程视频监控系统由前端设备、图像的传输、控制中心、三部分组成。 2.1前端设备 这部分是系统的前沿部分,是整个系统的"眼睛"。它布置在被监控场所的某一位置上,其视场角能覆盖整个被监控场所。当被监控场所面积较大时,为了节省摄像机的数量、简化传输系统及控制与显示系统,在摄像机上加装电动的(可遥控的)可变焦距(变倍)镜头,使摄像机能观察的距离更远、观察得更清楚;有时还把摄像机安装在电动云台上,通过控制台的控制,可以使云台带动摄像机进行水平和垂直方向的转动,从而使摄像机能覆盖的角度更广、面积更大。总之,摄像机就像整个系统的眼睛一样,它把监控的容变为图像信号,传送到控制中心的监视器上。摄像装置主要包含摄像机、镜头、云台、解码器箱、报警探头、紧急按钮等。 2.2图像的传输。 传输部分就是系统的图像信号通路。一般来说,传输部分指的是传输图像信号。但是,由于某些系统除要求传输图像外,还要求传输声音信号,同时。由于需要在控制中心通过控制台对摄像机、镜头、云台、防护罩等进行控制,因而在传输系统中还包含有控制信号的传输,所以这里所讲的传输部分,通常是指由所有要传输的信号形成的传输系统的总和。传输部分的传输介质主要包括视频电缆、控制信号传输电缆、光缆等。如果采用数字摄像机,则需要利用互联网来传送信号,传输线路就是综合布线系统的双绞线。

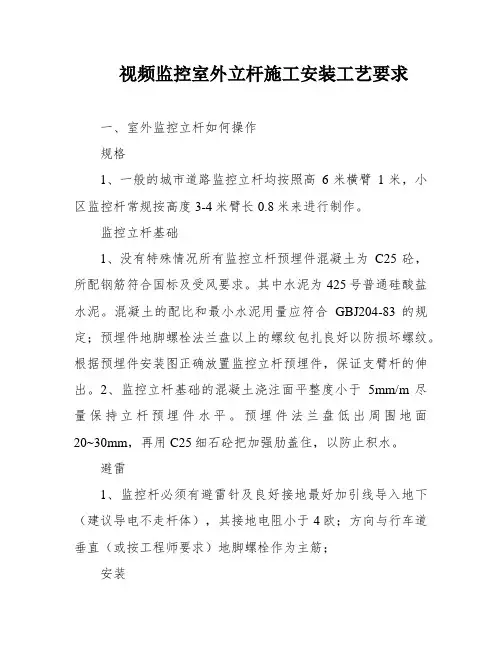

XX镇视频监控实施方案

XX镇远程视频监控 —实施方案 成都华迈通信技术有限公司 2013-6 版权声明 Copyright ? 2009-2015 by 成都华迈通信技术有限公司 All rights reserved. 未经本公司书面许可,本书任何部分内容不得以任何方式抄袭、节录、 翻印或传播。

目录 第一章、摄像机安装及布点 (3) 1. 点位选择 (3) 2.安装 (4) 2.1夜间补光要求 (4) 2.3 立杆和基础要求 (5) 2.3 设备箱 (7) 2.4 监控点的防雷与接地 (8) 第二章系统设计 (9) 1. 系统结构图: (9) 2. 采集终端介绍 (10) 3. 中心处理端介绍 (12) 4. 应用终端介绍 (14) 第三章、系统部署 (16) 1. 系统组网拓扑图: (16) 2.传输部分配置 (17) 3.显示系统配置 (18) 4.1采用普通显示器显示(被监管单位): (18) 4.2采用电视墙方式(监控中心) (18) 4.存储方式及存储大小计算 (19)

5.1、前端摄像机存储: (19) 5.2、集中存储: (19) 5.中心管理平台 (20) 6.监控中心搭建 (20) 6.1显示单元: (21) 6.2存储单元: (22) 7.系统管理 (23) 8.网络要求 (23) 第四章、监控所需设备 (24) 第一章、摄像机安装及布点 1.点位选择 前端摄像机监控点位选择高度:室内摄像机的安装高度以2.5~5m为宜,室外以3.5~10m 为宜。

摄像机的点位选择:摄像机镜头应避免强光照射,切勿将摄像机的镜头正向光线直射的区域。 2.安装 本监控系统以各城镇区域为基础单位,网点非常分散,环境都不是很好,对防范措施要求很高。该系统是一个典型的分布式系统。各个监视站点分布在各个地方,彼此相对分散。这个系统结构对于使用传统模拟系统来讲是非常困难的。 解决这个问题需要新建设一个开放式的软件平台和相应的硬件设备,因此,我们使用网络视频解决方案,完成多系统、多任务综合处理、分布式、高度安全的网络视频监视系统。 前端网络高速球直接接入网络,通过TCP/IP网络传输数字视频,不再需要经过传统的布线,如光纤、同轴电缆等等。这个结构可以利用系统已经具备的LAN或WLAN布线系统极其方便的传输视频信号。打破了传统布线的点对点方式,有效地节省用户的前期投资以及后期的线路维护工作投资。即使是需要新敷设线路,其链路所需要的线缆量以及线缆敷设、维护的工作量也较模拟系统小得多。 2.1夜间补光要求 由于目前的道路监控点所处的环境和位置相对比较恶劣,从而使部分监控点在夜间光源较弱的环境下,无法保证其图象质量,为了改变目前这个现状必须对该监控点进行补光处理,从而使监控设备和图像在夜间也能正常的工作,达到理想及满意的效果。 针对监控点所处环境及周边其他光源的影响不同,从而导致夜间监控摄像机对监控图象

高清网络数字视频监控系统施工方案

高清网络数字视频监控系统 施 工 方 案 有限公司 目录 一、系统需求 ................................................................................................................. 错误!未指定书签。

二、系统特点 ................................................................................................................. 错误!未指定书签。 三、系统结构 ................................................................................................................. 错误!未指定书签。 四、视频采集 ................................................................................................................. 错误!未指定书签。 、百万高清网络摄像机 ................................................................................................. 错误!未指定书签。 、组网策略 ..................................................................................................................... 错误!未指定书签。 、报警联动 ..................................................................................................................... 错误!未指定书签。 五、数据存储 ................................................................................................................. 错误!未指定书签。 六、显示部分 ................................................................................................................. 错误!未指定书签。 七、施工规范 ................................................................................................................. 错误!未指定书签。 八、售后服务 ................................................................................................................. 错误!未指定书签。 .服务方式 ....................................................................................................................... 错误!未指定书签。 .服务承诺 ....................................................................................................................... 错误!未指定书签。 .服务承诺内容 ............................................................................................................... 错误!未指定书签。 一、系统需求 根据对射击场高清视频监控项目需求情况,采用网络数字视频监控系统来搭建视频监控系统。

视频监控系统施工方案

副本住宅小区监控系统 施工方案

视频监控系统施工方案 1. 工程的施工技术、施工方法、施工进度计划、工期安排 1.1施工程序 线缆敷设→设备安装→设备调试→投入试运行→竣工资 料整理→验收交付使用 1.2主要施工方法 1.2.1系统安装 按照施工技术图的要求,明确安防系统中各种设备与摄像机的安装位置,明确各位置的设备型号和安装尺寸,根据供应商提供的产品样本确定安装要求。 根据安防系统设备供应商提供的技术参数,配合土建做好各设备安装所需的预埋和预留位置。 根据安防系统设备供应商提供的技术参数和施工设计图 纸的要求。配置供电线路和接地装置。 摄像机应安装在监视目标附近,不易受外界损伤的地方。其安装位置不易影响现场设备和工作人员的正常活动。通常最低安装高度室内为2.50米,室外3.50米。 摄像机的镜头应从光源方向对准监视目标,镜头应避免受强光直射。

摄像机采用超5类网线及光纤。 必须在土建、装修工程结束后,各专业设备安装基本完毕,在整洁的环境中安装摄像机。 从摄像机引出的电缆留有1m的余量,以便不影响摄像机的转动。 云台安装时按摄像监视范围决定云台的旋转方位,其旋转死角处在支、吊架和引线电缆一侧。 电动云台重量大,支持其的支、吊架安装牢固可靠,并考虑其的转动惯性,在它旋转时不发生抖动现象。 安装球形摄像机、隐蔽式防护罩、半球形防护罩,由于占用天花板上方空间,因此必须确认该安装位置吊顶内无管道等阻档物。 在监控室内的终端设备,在人力允许的情况下,可与摄像机的安装同时进行。监控室装修完成且电源线、接地线、各视频电缆、控制电缆敷设完毕后,将机柜及控制台运入安装。 机架底座与地面固定,安装竖直平稳,垂直偏差不超过3‰;几个机柜并排在一起,面板应在同一平面上并与基准线平行,前后偏差不大于3mm,两个机柜中间缝隙不大于3mm。控制台正面与墙的净距不小于1.2m,侧面与墙或其他设备的净距不小于0.8m。

港口智能化视频监控系统方案

港口数字智能视频监控方案 公司名称:北京光桥科技股份有限公司

目 录 1.概述 (3) 2.设计原则 (4) 3.设计规范和依据 (6) 4.系统功能和特点 (7) 5.方案设计 (14) 6.中心管理平台 (17)

1.概述 随着全球一体化进程的加快和国际经济活动的日趋频繁以及供应链管理思想的兴起,现代港口特别是大型枢纽港的地位越来越突出,港口码头的运作和管理逐渐与整个交通运输和仓储配送的大链条融合在一起。作为开展现代物流服务的推进器与连接器,港口处于陆运和水运两大基本运输方式的联结点,现代客流、物流活动所要求的全过程、全方位系统跟踪管理已成为现代港口的主要服务内容,涉及到口岸功能,多式联运功能,监管进出境的运输工具、货物、行李物品、邮递物品和其他物品,征收关税和其他税、费,查缉走私,并编制海关统计和办理其他海关业务;货物集散、中转、仓储功能,货代和船代功能,集装箱CY和CFS功能,管理信息系统及EDI应用功能,生产、生活辅助服务功能等等。 按照港口数字化视频网系统的总体规划和设计要求,建立和完善港区各作业区域,锚地、航道、泊位、堆场、门卫、公安交通、环境监测等数字化视频监控系统。在码头各作业区域建立视频监控系统的基础上,为海关、港口公安局、海事局、边防等其他协作单位,提供监控点及相应的控制手段,与以上单位建立统一和共享的视频监控网络,逐步完成港口的数字化视频网建设。 为提高港口海关的工作效率,更好地实施“依法行政,为国把关,服务经济,促进发展”的方针,进一步满足社会经济发展与人们文明生活的高标准要求,创造一个安全、方便、快捷、高效的港口与营运环境。

视频监控实施方案

高域自然城一期三标 视频监控实施方案 长沙乔口建设有限公司 2013年3月12日?1.视频监控得目标 本工程采用视频监控得目得就是为了确保车辆及人员出入得安全,施工工序得规范,施工质量得透明,形成工程施工得人性化、现代化管理,营造一个安全、文明、有序得现场施工环境。 2、视频监控系统 2、1摄像机布置 本工程视频监控系统监控点设置相对来说比较集中,主要对四周掌子面与出(入)口外围进行监控。本监控系统针对每个施工掌子面安装摄像机8台:其中内设4台智能化防水、防尘、防爆得全方位红外摄像机(索尼原装);每个出入口设全方位红外球型一体化摄像机(索尼原装)1台. 2、2监控中心布置 视频监控中心设于项目部办公楼,可在监控中心内或任何接入互联网(网速必须达到4M/S)得电脑上,随时调整视频得清晰度,角度等参数。并在监控中心内安放视频录像机、网络服务器、调制解调器与路由器等设备。 2、3监控线路布置 视频监控所有电源线、控制线、视频信号传输线等所有线路,均以明线得方式整齐得布置在侧墙上.

3、视频监控方案 1)通过接入互联网,实现远程操作。即可在任何连有互联网(要求网速4M/S)得地方,通过密码登录服务器后,瞧到清晰、连续得视频画面,并可以远程录像、拍照及调整摄像机方位等。 2)视频信号与控制信号传输,采用无线与有线相结合得方式。 3)摄像机与云台所用电源,统一经稳压电源接出,防止电压不稳对摄像机与云台造成损害,甚至发生浪涌后起火. 4)洞内摄像机安装在施工台车上。 4、视频监控内容 4、1施工质量监控 1)进场材料监控 主要对锚杆长度得测量(采用塔尺测量)得情况、时间、过程进行实时监控,并对进场其它材料(包括拱架、钢格栅、钢筋网片)检验得时间及过程进行实时监控。 2)钢支撑(钢格栅)及钢筋网片得安装 主要对钢支撑(钢格栅)间距得测量(采用塔尺或标杆测量)得情况、时间、过程进行实时监控;并对安装钢支撑(钢格栅)、锚杆、钢筋网片得过程进行实时监控。 3)超挖回填与欠挖处理 主要包括对超挖回填得过程与材料进行实时监控,对欠挖处理过程进行实时监控. 4、2施工安全监控 1)进出口人员记录 主要包括进出人员得人数,就是否有与工程无关人员进入隧道. 2)安全设备配备情况 现场工作人员就是否按要求配带安全帽等。 3)施工人员就是否安全操作得情况

施工现场视频监控系统管理办法(最新版)

施工现场视频监控系统管理办 法(最新版) Safety management is an important part of enterprise production management. The object is the state management and control of all people, objects and environments in production. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0584

施工现场视频监控系统管理办法(最新版) 第一章总则 第一条随着集团公司经营规模的不断扩大,为及时掌握施工现场动态的形象进度,切实加强对施工现场安全生产的监管力度,确保安全生产、文明施工贯穿于施工全过程,集团公司决定在所有符合监控系统安装条件的施工现场安装无线视频监控系统,特制定本办法。 第二条利用视频监控系统对施工现场安全设施、安全标识、临建搭设以及现场作业情况进行监控,通过远程可视化管理措施,借以促进和提高安全文明施工的管理效果,达到进一步提升施工现场安全质量管理水平的目的。 第三条本规定所指监控系统的管理工作,包括前期准备、施工

建设、维护保养、完工拆除的全过程管理。 第二章管理单位和职责 第四条信息化部负责监控软硬件系统的建设、管理工作。主要职责: 4.1.软件部分: 4.1.1负责监控系统平台的建设和日常管理维护,保障监控系统的正常运行。 4.1.2根据使用单位申请,经集团公司主管领导批准,为用户开通监控系统使用权限。 4.1.3负责为监控系统用户提供技术指导和技术服务,做好用户的技术保障工作。 4.1.4负责监控系统平台的完善改造和软件程序优化工作,以满足用户的工作需求。 4.2.硬件部分 4.2.1负责各监控点的监控系统的采购、发放和登记工作。 4.2.2负责指导项目部等监控安装点的监控系统安装。

视频监控系统设计方案

网络监控系统设计方案 导读:本次设计方案中,视频监控系统分为如下几个部分,每部分的基本功能和组成如下: (一) 前端视频数据采集部分:通过网络摄像机实现对各个监控区域的图像采集;前端视频数据 采集设备包括红外一体化网络摄像机、网络半球、网络智能球、高清网络摄像机、立杆、墙挂支架等设备。 视频监控总体设计 1.1. 网络视频监控系统组成 本次设计方案中,视频监控系统分为如下几个部分,每部分的基本功能和组成如下: (一) 前端视频数据采集部分:通过网络摄像机实现对各个监控区域的图像采集;前端视频数据采集设备包括红外一体化网络摄像机、网络半球、网络智能球、高清网络摄像机、立杆、墙挂支架等设备。 (二) 视频数据传输部分:通过超五类双绞线、室外4芯室外多模铠装光缆、光电转换设备和网络交换机等设备组成转发视频图像数据的传输网络,并通过传输网络将图像数据从前端监控设备传送到后端监控中心进行视频显示和存储,主要设备和线材包括:网络交换机、光电转换设备、超五类双绞线、室外铠装光缆等。 (三) 视频监控中心部分:视频监控中心是将前端采集的视频图像信息通过软件解码,转化为图像信号传送到监视器上,形成直观图像信息并且显示出来,同时对视频信息按照存储策略进行存储。通过网络监控中心管理平台对整个系统进行统一操作、配置、管理,其中主要设备网络监控中心管理平台、监控录像主机、大尺寸电视等设备。 (四) 监控终端部份:监控终端主要功能是监看实时视频画面、查询回放录像、抓拍图像、手动录像,主要包括监控客户端、多路视频解码器。 1.2. 监控系统拓扑图

1.3. 前端视频监控部分 1.3.1. 前端监控点设置说明 序号安装位置产品名称 单 位 数量备注 1 负一层停 车场 红外一体化网络摄像 机 台11 监控车位及通道,安全通道等出入口情 况

视频监控系统的组织实施方案(1)

节能环保产业园工业地产项目C区 从业人员智能卡管理系统和 施工现场视频监控系统 组 织 实 施 方 案 湖南麓谷建设工程有限公司 二0一七年十二月

从业人员智能卡管理系统和施工现场视频监控系统的 组织实施方案 一、项目工程概况 工程名称:节能环保产业园工业地产项目C区 建设单位:长沙麓谷实业投资有限公司 设计单位:中机国际工程设计研究院有限责任公司 监理单位: 湖南长顺项目管理有限公司 施工单位: 湖南麓谷建设工程有限公司 项目位于岳麓大道南辅道与许龙路交汇处 本工程为节能环保产业园工业地产项目C区项目,C1栋:1967.06㎡、C2栋:1967.06㎡,C3 栋:1967.06㎡,C4栋:1967.06㎡,C5栋:4060.15㎡,C6栋:6201.22㎡,C7栋为6234.82㎡,C8栋为4160.15㎡,B5栋为13500㎡建筑高度(m) C1~C4栋:均为15.9m,C5-C8栋:均为15.75m,B5栋为44.85m组成,总建筑面积42124.58m2。C1~C8栋标高:1F为4.8m,2F~4F 均为3.6m,B5栋标高1F为5.5m,2F-3F为3.6m,4F-12F为3.3m,13F为3.35m。地上层数 C1-C8栋均为4F,B5栋为13F,结构类型为框架结构。 二、从业人员智能卡管理及视频监控方案概述 随着社会的不断进步,安全生产的概念已经深入人心,人们对安全生产的要求也越来越高。在事故多发的建筑行业,如何保证施工人员的人身安全,以及工地的建筑材料、设备等财产的保全是施工单位关心的头等大事。由于施工环境的限制,设备、材料的安全管理不完善及部分员工的自我防护意识的薄弱,为犯罪分子提供了可乘之机。为了建筑工地的安全管理,项目部决定按照《长沙市全面推行建筑从业人员信息智能管理系统

视频监控工程施工方案

视频监控工程施工方案 1、线缆的敷设和保护 (1)线缆的敷设: 线缆的型号、规格应与设计规定相符。 线缆的布防应自然平直,不得产生扭绞、打圈接头等现象,不应受到外力的挤压和损伤。 线缆两端应贴有标签,应标明编号,标签书写应清晰、端正和正确。线缆的弯曲半径应符合下列规定: 电缆的弯曲半径至少为电缆外径的6--10倍。主干对绞电缆的弯曲半径至少为电缆外径的10倍。光缆的弯曲半径至少为光缆外径的15倍。 电源线、各种线缆应分隔布放。 (2)线缆间的最小净距符合设计要求。 线缆与电力线最小净距 注:双方都在接地的金属槽道或钢管中,且平行长度小于10米时,最小间距可为10mm。

(3)布放电缆管道面积利用率: 注:线缆外径为5.6mm,截面积为:A=0.79D2=25mm2(4)电缆布放最大数量:

2、水平布线 水平布线系统主要包括从现场设备到中心主机的走线路由,水平配线系统的总体施工要求如下: (1)布线过程中缆线的施工应尽量避免扭绞、打圈接头等现象,不应受到外力的挤压和损伤; (2)线路的走线要作好外观防护、防雨、防火、防鼠。户内使用线槽保护,户外线管保护。缆线两端应贴有标签,应标明编号,标签书写应清晰、端正和正确; (3)缆线终接后,应有余量,水平配线系统在设备端预留的线长为30cm-80cm,管理配线端预留的线长为3-5m;各种端接设备应接触良好; 3、设备中心 (1)设备中心布线主要包括监控中心的走线路由,施工要求如下: (2)设备间应提供不少于一个220V、10A带保护接地的单相电源插座。 (3)设备工作台及控制箱安装完毕后,垂直偏差度应不大于3mm,安装位置应符合设计要求。 (4)各种设备安装符合有关规定的技术要求。 4、前端设备的安装 (1)一般要求 ①按安装图纸进行安装。 ②安装前应对所装设备通电检查。 ③安装质量应符合《电气装置安装工程及验收规范》的要求。 (2)摄像机的安装 ①安装前应对摄像机进行检测和调整,使摄像处于正常工作状态。 ②摄像机应牢固地安装在云台上或固定位置上,所留尾线长度以不影响摄像机为宜,尾线须加保护措施。 ③摄像机安装过程中尽可能避免逆光摄像。
