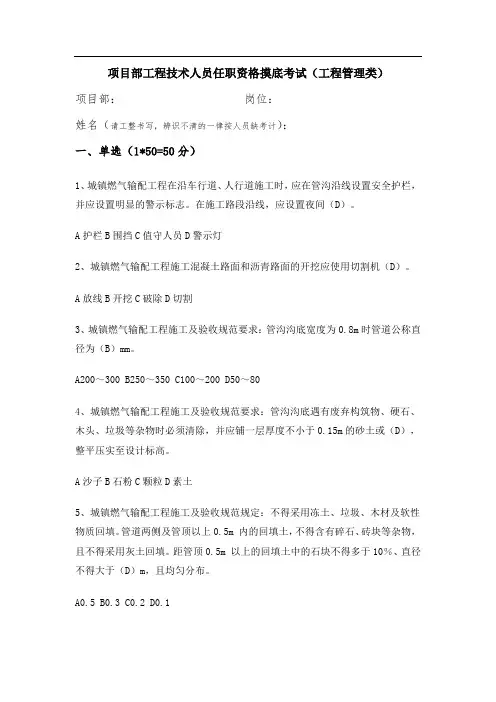

项目部工程技术人员任职资格摸底考试(工程管理类)

项目部:岗位:

姓名(请工整书写,辨识不清的一律按人员缺考计):

一、单选(1*50=50分)

1、城镇燃气输配工程在沿(D)、人行道施工时,应在管沟沿线设置安全护栏,并应设置明显的警示标志。在施工路段沿线,应设置夜间警示灯。

A铁路B河流C道路D车行道

2、城镇燃气输配工程施工(D)和沥青路面的开挖应使用切割机切割。

A地面B方砖路面C泥土路面D混凝土路面

3、城镇燃气输配工程施工及验收规范要求:管道公称直径50~80mm时,管沟沟底宽度为(D)m。

A0.3 B0.4 C0.5 D0.6

4、城镇燃气输配工程施工及验收规范要求:管沟沟底遇有废弃构筑物、硬石、木头、垃圾等杂物时必须清除,并应铺一层厚度不小于(B)m的砂土或素土,整平压实至设计标高。

A0.1 B0.15 C0.2 D0.25

5、城镇燃气输配工程施工及验收规范规定:不得采用冻土、垃圾、木材及软性物质回填。管道两侧及管顶以上(D)m 内的回填土,不得含有碎石、砖块等杂物,且不得采用灰土回填。距管顶0.5m 以上的回填土中的石块不得多于10%、直径不得大于0.1m,且均匀分布。

A1.0 B0.8 C0.6 D0.5

6、城镇燃气输配工程施工及验收规范规定:埋设燃气管道的(沿线)应连续敷设警示带。警示带敷设前应将敷设面压实,并平整地敷设在管道的正上方,距管顶的距离宜为0.3~0.5m,但不得敷设于路基和路面里。

A周围B上方C顶端D沿线

7、城镇燃气输配工程施工及验收规范规定:管道、设备应(D)在地面上,并应采用软质材料支撑,离地面的距离不应小于30mm,支撑物必须牢固,直管道等长物件应做连续支撑。

A贴合B垂直C牢固D平放

8、城镇燃气输配工程施工及验收规范规定:(D)与支架边缘或墙面距离不宜小于200mm。

A管材B设备C弯头D法兰

9、城镇燃气输配工程施工及验收规范规定:管道(D)间距不应小于管道的公称直径,且不得小于150mm。

A焊缝B角焊缝C直焊缝D环焊缝

10、城镇燃气输配工程施工及验收规范规定:管道(D)前应将管道、管件内部清理干净,不得存有杂物。每次收工时,敞口管端应临时封堵。

A焊接B防腐C运输D对口

11、城镇燃气输配工程施工及验收规范规定:管道下沟前必须对防腐层进行(D)的外观检查,回填前应进行l00%电火花检漏,回填后必须对防腐层完整性进行全线检查。不合格必须返工处理直至合格。

A5% B15% C50% D100%

12、城镇燃气输配工程施工及验收规范规定:管材、管件从生产到使用之间的存放时间,黄色管道不宜超过(D)年,黑色管道不宜超过2年。超过上述期限时必须重新抽样检验,合格后方可使用。

A5 B3 C2 D1

13、城镇燃气输配工程施工及验收规范规定:(D)、补偿器及调压器等设施严禁参与管道的清扫。

A管道B管件C调压器D阀门

14、进行城镇燃气输配工程施工的单位,必须具有与工程规模相适应的(C)。

A建设资质B监理资质C施工资质D工程资质

15、承担燃气(C)管道、设备焊接的人员,必须具有锅炉压力容器压力管道特种设备操作人员资格证(焊接)焊工合格证书。且在证书的有效期及合格范围内从事焊接工作。间断焊接时间超过6个月,再次上岗前应重新考试。

A热镀锌钢管B聚乙烯C钢质D铝塑复合

16、城镇燃气输配工程施工必须按(C)进行,如发现施工图有误或燃气设施的设置不能满足现行国家标准《城镇燃气设计规范》GB 50028 时,不得自行更改,应及时向建设单位和设计单位提出变更设计要求。修改设计或材料代用应经原设计部门同意。

A施工图B设计说明C设计文件D技术交底

17、城镇燃气输配工程施工所用(D)、管道组成件等,应符合国家现行有关产品标准的规定,且必须具有生产厂质量检验部门的产品合格文件。

A管材B阀门C管件D设备

18、《城镇燃气输配工程施工及验收规范》规定:在入库和进入施工现场安装前,应对管道组成件进行检查,其材质、规格、型号应符合(D)和合同的规定,并应按现行的国家产品标准进行外观检查;对外观质量有异议、设计文件或本规范有要求时应进行有关质量检验,不合格者不得使用。

A设计说明B产品合格证C材质单D设计文件

19、城镇燃气输配工程施工及验收规范规定:顶管施工燃气管道采用钢管时,燃气钢管的焊缝应进行(D)的射线照相检验。

A抽样B15%C50%D100%

20、城镇燃气输配工程施工及验收规范规定定向钻施工燃气管道安装要求:燃气钢管的焊缝应进行(C)的射线照相检查。

A15% B50% C100% D抽样

21、燃气管道穿墙套管的两端应与墙面齐平;穿楼板套管的上端宜高于最终形成的地面(C)cm,下端应与楼板底齐平。

A2 B3 C5 D10

22、DN25的燃气管道穿过建筑物基础、墙和楼板所设套管的管径不宜小于DN(D)

A65 B32 C40 D50

23、城镇燃气室内工程施工及验收规范中对管子切口规定错误的是(B)

A切口表面应平整,无裂纹、重皮、毛刺、凹凸、缩口、熔渣等缺陷;

B切口端面(切割面)倾斜偏差不应大于管子外径的10%,且不得超过3mm;凹凸误差不得超过1mm;

C应对不锈钢波纹软管、燃气用铝塑复合管的切口进行整圆。

D不锈钢波纹软管的外保护层,应按有关操作规程使用专用工具进行剥离后,方可连接。

24、城镇燃气室内工程施工及验收规范规定现场攻制的管螺纹数DN15管道应为(D)

A6~8 B8~9 C9~10 D9~11

25、城镇燃气室内工程施工及验收规范规定室内明设燃气管道与装饰后墙面的净距要求,管道公称尺寸<DN25,与墙净距≥(C)mm

A10 B20 C30 D40

室内燃气管道与相邻管道交叉敷设时,最小净距为(B)mm

A1 B2 C5 D10

27、室内燃气管道强度试验压力应为设计压力的(C)倍且不得低于0.1MPa。

A0.5 B1.0 C1.5 D2.5

28、室内燃气管道严密性试验范围应为(D)至燃具前阀门之间的管道。通气前还应对燃具前阀门至燃具之间的管道进行检查。

A调压箱B埋地管道C PE阀门D引入管阀门

29、沿外墙敷设的燃气管道距公共或住宅建筑物门、窗洞口的间距应符合现行国家标准《城镇燃气设计规范》GB 50028的规定——沿建筑物外墙的燃气管道距住宅或公共建筑物中不应敷设燃气管道的房间门、窗洞口的净距:中压管道不应小于(C)m,低压管道不应小于0.3m。燃气管道距生产厂房建筑物门、窗洞口的净距不限。

A1.0 B0.8 C0.5 D0.3

30、当燃气管道穿越(D)、建筑物基础、墙和楼板时必须敷设于套管中,且宜与套管同轴。

A下水道B热力管道C雨水管沟D管沟

31、燃气室内工程使用的管道组成件应按设计文件选用;当设计文件无明确规定时,当管子公称尺寸小于或等于(D),且管道设计压力为低压时,宜采用热镀锌钢管和镀锌管件。

A DN80

B DN25

C DN100

D DN50

32、钢制燃气管道焊接在管道上开孔接支管时,开孔边缘距管道环焊缝不应小于(D)mm;当小于100mm时,应对环焊缝进行射线探伤检测,且质量不应低于现行国家标准《无损检测金属管道熔化焊环向对接接头射线照相检测方法》GB/T 12605中的Ⅲ级;管道环焊缝与支架、吊架边缘之间的距离不应小于50mm。

A10 B20 C50 D100

33、燃气计量表与热水器之间的最小水平净距为(B)cm

A10 B30 C50 D100

34、室内燃气管道的连接要求:公称尺寸不大于(C)的镀锌钢管应采用螺纹连接;当必须采用其他连接形式时,应采取相应的措施。

A DN80

B DN65

C DN50

D DN25

35、室内燃气管道安装后检验的允许偏差和检验方法规定:管径小于或等于DN100钢管水平管道纵横方向弯曲允许偏差为(D)

A1.5mm/m且≤25mm B3mm/m且≤8mm C3mm/m且≤25mm D2mm/m且≤13mm

36、聚乙烯管道和钢骨架聚乙烯复合管道严禁用于( D )和室外明设燃气管道。

A 开挖沟槽敷设燃气管道 B顶管用燃气管道 C 插入管敷设燃气管道D室内地上燃气管道

37、聚乙烯管道热熔连接是指用专用加热工具热连接部分,使其熔融后,施压连接成一体的连接方式。热熔连接方式有( D )、热熔对接连接、热熔鞍形连接等。

A 热熔法兰连接

B 电熔承插连接C电熔鞍形连接D热熔承插连接

38、聚乙烯管道( D )是指采用内埋电阻丝的专用电熔管件,通过专用设备,控制内埋于管件中电阻丝的电压、电流及通电时间,使其达到熔接目的的连接方法。

A 法兰连接

B 鞍形连接 C热熔连接 D电熔连接

39、聚乙烯管道和钢骨架聚乙烯复合管道埋设的最小覆土厚度(地面至管顶)规定错误的是(C)

A埋设在车行道下时,不得小于0.9m;

B埋设在非车行道(含人行道)下时,不得小于0.6m;

C埋设在机动车不能到达的地方时,不得小于0.3m;

D埋设在水田下时,不得小于0.8m。

40、不符合聚乙烯管道连接一般规定5.1.1条要求的是(B)

A管道连接前应对管材、管件及管道附属设备按设计要求进行核对

B应在材料到货时进行外观检查

C管材表面划伤深度不应超过管材壁厚的10%

D符合要求方可使用。

41、聚乙烯管材与管件的连接和钢骨架聚乙烯复合管材与管件的连接,必须根据不同连接形式选用专用的连接机具,不得采用(D)或粘结。连接时,严禁采用明火加热。

A热熔连接B电熔连接C法兰连接D螺纹连接

42、聚乙烯管道(D)冷却期间,不得移动连接件或在连接件上施加任何外力。

A热熔连接B保压C焊接D电熔连接

43、聚乙烯管道敷设时,管道允许弯曲半径应不小于(D)倍公称直径,当弯曲管段上有承口管件时,管道允许弯曲半径不应小于125倍公称直径。

A5 B10 C20 D25

44、管道敷设时,应随管走向埋设金属示踪线(带)、警示带或其它标识。

示踪线(带)应贴管敷设,并应有良好的(C)、有效的电气连接和设置信号源井。

A连续性B准确性C导电性D韧性

45、聚乙烯管道强度试验压力应为设计压力的(C)倍,且最低试验压力应符合下列规定:

1 SDR11聚乙烯管道不应小于0.40MPa。

2 SDR17.6聚乙烯管道不应小于0.20MPa。

A1.0 B1.15 C1.5 D2.0

46、用户验收聚乙烯管材、管件时,不是检查项目的是( D ):

A外径及壁厚 B检测报告 C外观 D 商标

47、不符合电熔承插连接操作规定的是(B)

A应将管材、管件连接部位擦拭干净

B测量管件承口长度,并在管材插入端或插口管件插入端标出插入长度和刮除插入长度加100mm的插入段表皮,刮削氧化皮厚度宜为0.1~0.2mm

C钢骨架聚乙烯复合管道和公称直径小于90mm的聚乙烯管道,以及管材不圆度影响安装时,应采用整圆工具对插入端进行整圆

D将管材插入端或插口管件插入端插入电熔承插管件承口内,至管材插入长度标记位置,并应检查配合尺寸

E通电前,应校直两对应的待连接件,使其在同一轴线上,并应采用专用夹具固定管材、管件

48、不属于电熔鞍型连接操作规定的是(D):

A应采用机械装置固定干管连接部位的管段,使其保持直线度和圆度。

B应将管材连接部位擦试干净,并宜采用刮刀刮除管材连接部位表皮。

C通电前,应将电熔鞍形连接管件用机械装置固定在管材连接部位。

D通电前,应校直两对应的待连接件,使其在同一轴线上,并应采用专用夹具固定管材、管件

49、聚乙烯管道对接焊接出现麻点有可能是因为加热板表面(C)

A过热B温度较低C不洁净D油污

50、聚乙烯管道热熔对接连接设备要求加热板表面结构应完整,并保持洁净,温度分布应均匀,允许偏差为设定温度的(D)

A 5%

B ≤5℃

C ≥5℃

D ±5℃

二、多项选择题(2*10=20分)

1、符合《城镇燃气输配工程施工及验收规范》中顶管施工燃气管道安装要求的是(BCD)

A采用钢管时,燃气钢管的焊缝应进行10%的射线照相检验。

B采用PE 管时,应先做相同人员、工况条件下的焊接试验。

C接口宜采用电熔连接;当采用热熔对接时,应切除所有焊口的翻边,并应进行检查。

D燃气管道穿入套管前,管道的防腐已验收合格。

2、《新奥燃气工程有限公司工程文档管理制度》中所指外来文件指非本公司编

写并发放的文件。一般指(ABC)下发的文件,以及标准、规范、法律法规和国家或上级单位来文。

A 当地技术监督部门

B 监理

C 建设方

D 业主

3、《聚乙烯燃气管道工程技术规程》规定:聚乙烯管热熔连接接头外观检查,翻边下侧有杂质、小孔,翻边弯曲有细小裂纹,可能是(AD)造成的

A加热板被污染B活动夹具行程不到位C对接错位量大D铣削后管端被污染

4、室内燃气管道的连接要求:无缝钢管或焊接钢管可采用的连接方式有(BD)。A螺纹B焊接C钎焊D 法兰

5、室内燃气管道安装后检验的允许偏差和检验方法规定:管径(AB)DN100钢管水平管道纵横方向弯曲允许偏差为2mm/m且≤13mm

A小于B等于C大于D近似与

6、符合室内燃气管道支架安装要求的有(ACD)

A管道的支架应安装稳定、牢固,支架位置不得影响管道的安装、检修与维护

B每隔一个楼层的立管至少应设支架1处

C当水平管道上设有阀门时,应在阀门的来气侧1m范围内设支架并尽量靠近阀门

D与不锈钢波纹软管、铝塑复合管直接相连的阀门应设有固定底座或管卡

7、属于聚乙烯管道对接焊接出现麻点原因的是(ABC)

A加热板表面不洁净

B大风环境下焊接,带入沙尘或气泡

C管材吸水,使管端水分含量过高

D管道固定不牢

8、符合聚乙烯管道热熔对接连接设备规定的有(ABC)

A机架应坚固稳定,并能保证加热板和铣削工具切换方便及管材或管件方便的移动和校正对中;

B夹具应能固定管材或管件,并能使管材或管件快速定位或移开;

C铣刀应为双面铣削刀具,应将待连接的管材或管件端面铣削成垂直于管材中轴线的清洁、平整、平行的匹配面;

D加热板表面结构应完整,并保持洁净,温度分布应均匀,允许偏差为设定温度的≤5℃;

9、《民用户室外集中挂表过程表箱设计、施工及验收技术规程》适用于楼层为12层及十二层以下民用户楼房室外集中(CD)安装工程。

A管道B立管C表箱D表后管

10、室外燃气计量表箱严禁安装在下列场所(ACDE)

A有可能滞留泄露燃气的隐蔽场所

B经常下雨的地方

C堆放易燃易爆或有放射性物质等危险的地方

D有变、配电等电器设备的地方

E有明显震动的地方

三、判断题(1×10=10分)

1、《新奥燃气工程有限公司轻微、一般事故处理办法》规定同一单位多次发生事故或不同单位重复发生类似事故的从重处罚。(√)

2、《常规燃气管网工程竣工图绘制要求》中竣工图纸绘制所需基础资料的收集要求要求施工技术人员必须准确记录各项施工数据包括管径、标高、埋深、相对桩号、焊缝位置、间距、关键控制点与地表永久性建筑的相对位置等。(√)

3、《城镇燃气输配工程施工及验收规范》规定:室外架空燃气管道焊缝距支、吊架净距不应小于50mm。(√)

4、竣工资料编制完成、竣工图绘制完成即可进行验收。(×)

5、管道施工每次收工时管口封堵,是为了防止杂物、雨水、地下水等进入管道,影响吹扫。(√)

6、《民用户室外集中挂表过程设计、施工及验收技术规程》规定:工程现场验收内容需包括施工现场清理是否彻底、工程整体的美观性。(√)

7、《工业金属管道工程施工规范》规定当吹扫的系统容积大、管线长、口径大,并不宜用水冲洗时,可采取“空气爆破法”进行吹扫。爆破吹扫时,向系统充注的气体压力不得超过0.05MPa,并应采取相应的安全措施。(×)

8、《工业金属管道工程施工质量验收规范》规定安全阀应水平安装(×)

9、《埋地钢质管道聚乙烯防腐层》要求管材堆放时,防腐管底部应采用两道(或以上)支垫垫起,支垫间距为4m~8m,支垫最小宽度为100mm,防腐管离地面不应小于100mm,支垫与防腐管之间以及防腐管相互之间应垫上柔性隔离物。(√)10、《现场设备、工业管道焊接工程施工规范》规定厚度3~9mm的碳素钢、合金钢的V形焊接坡口角度应为60~65°。(√)

四、简答题(2×10=20分)

1、在《聚乙烯燃气管道工程技术规程》中规定,验收管材管件时,应该按有关标准检查哪些项目?

答:(1)、检验合格证(2)、检测报告(3)、使用的聚乙烯原料级别和牌号(4)、外观(5)、颜色(6)、长度(7)、不圆度(8)、外径及壁厚(9)、生产日期(10)、产品标志

2、简述公司年度技术质量管理重点工作部署的通知中重点工作计划有哪些?答:(1)推行质量分级管理

(2)实行单项工程管理责任制

(3)推行工程质量问责制

(4)推行标准化流程

(5)开展质量改进月活动

(6)工程质量信息分析与整改

(7)规范竣工资料、竣工图管理

(8)推行目视化管理

(9)强化监督检查与分包单位管理

(10)加强施工规范培训与考核

大学《土木工程施工》试题库及答案

单选题 道路的防护林带一般应距离路基()。 收藏 A. 1~5m B. 10~30m C. 5~l0m D. 50~100m 回答错误!正确答案: B 柱子吊装、运输时的混凝土强度不应低于设计强度标准值的() 收藏 A. 80% B. 70% C. 75% D. 100% 回答错误!正确答案: C 单层工业厂房吊装柱时,其校正工作的主要内容是( )。 收藏 A. 垂直度 B. 平面位置 C. 牛腿标高 D. 柱顶标高 回答错误!正确答案: A 场地狭窄,结构安装工程量集中的工程应优先选用的起重机械是()收藏 A. 履带式起重机 B. 桅杆式起重机 C.

汽车式起重机 D. 轮胎式起重机 回答错误!正确答案: B 单层工业厂房结构安装时,柱采用旋转法吊装时,柱斜向布置中三点共弧是指( ) 收藏 A. 停机点,杯形基础中心点,柱脚 B. 柱吊点,柱脚,停机点 C. 柱吊点,停机点,杯形基础中心点 D. 柱吊点,杯形基础中心点,柱脚 回答错误!正确答案: D 地下防水混凝土工程施工时,应满足的要求是()。 收藏 A. 施工缝应留在底板表面以下的墙体上 B. 环境应保持潮湿 C. 自然养护时间应不少于7天 D. 混凝土浇筑时的自落高度应控制在1.5m以内 回答错误!正确答案: D 收藏 A. 斜吊法 B. 滑行法 C. 旋转法 D. 直吊法 回答错误!正确答案: D 某厂房平面宽度为72m,外搭脚手架宽度为3m,采用轨距为2.8m塔式起重机施工塔式起重机为双侧布置,其最大起重半径不得小于( )。 收藏

A. 40.4m B. 40.9m C. 41.8m D. 42.3m 回答错误!正确答案: A 不设人行道的桥面上,其两边所设安全带的宽度应()。 收藏 A. 不小于0.25m B. 不小于2.0m C. 不小于0.75m D. 不小于1.0m 回答错误!正确答案: A 结构构件的吊装过程一般为() 收藏 A. 绑扎、起吊、对位、校正、临时固定和最后固定; B. 绑扎、起吊、校正、对位、临时固定和最后固定; C. 绑扎、起吊、临时固定、对位、校正和最后固定; D. 绑扎、起吊、对位、临时固定、校正和最后固定; 回答错误!正确答案: C 为使汽车在弯道顺利行驶,地下汽车停车场单向行驶车道的弯曲段回转半径有效宽度应()。 收藏 A. 大于5.5m B. 大于3.5m C. 大于5.0m D.

做好建筑工程现场施工管理的策略分析 (2)

做好建筑工程现场施工管理的策略分析 摘要:建筑工程的现场施工安全管理工作,首先就要紧扣其中的“管”和“理”这两大主题。详细来说,就是在建筑工程施工中既要有计划地做好劳动力与施工机具等方面的组织与分配工作,又要理顺施工全过程中的各项施工工序的工艺技术与工艺流程及其之间的相互制约关系。对于建筑工程的现场施工安全管理而言,首当其冲就是建立健全一个工程现场施工安全管理保证体系,确保建筑工程现场施工安全管理的规范化。同时,想要真正实现建筑工程现场施工安全管理中各项工作的圆满完成,就有必要对每一项安全管理工作都提前进行系统而又细致地把握,这也是建筑工程现场施工安全管理工作能够顺利完成的不二法门。 关键词:建筑工程;现场施工;安全管理 一、引言 随着近年来我国建筑行业的飞速发展和施工技术的不断进步,在建筑工程的施工管理当中,安全管理已经不知不觉地发展成为了一项不可或缺的重要环节。而所谓的建筑工程施工过程中的安全管理,指的就是在建筑工程施工项目的整个施工过程中,所有与现场施工安全挂钩的施工管理与组织工作。换句话说,建筑施工的安全管理,主要就是在建筑工程的施工过程当中,对其中影响到工程现场施工安全所有因素进行严格的管理,从而有效地减少甚至是完全杜绝这些不安全因素对工程现场施工安全所造成的影响,并由此而实现发生一般安全事故可能性的有效减少和重大安全事故的完全避免等的现场施工安全目标,最终圆满完成建筑工程的现场施工安全管理工作。本文简要地阐述了当前我国建筑工程的现场施工安全管理现状,并对其安全管理工作的一些具体措施进行了浅要的分析和探讨。 二、当前我国建筑工程的现场施工安全管理现状 1、安全管理机构的缺失以及安全管理人员的缺乏 在当前我国的一些建筑工程施工过程当中,仍然只是配备了项目经理以及施工员等寥寥数人来进行建筑施工的现场管理,因此一人身兼数职或者人不在岗的现象非常严重,从而导致了管理人员的大部分精力都投入到工程的施工进度、施工质量、施工造价等方面的管理当中。而对于施工现场的安全管理确往往没有完整、独立的管理机构,责任也不甚明确,甚至有些施工现场根本就没有配备专职

土木工程施工试卷及答案

江苏科技大学继续教育学院2017级土木工程专业(本科) 《土木工程施工》考试试卷 班级:姓名:学号: 、单项选择题(本大题共10小题,每小题2分,共20 分) 1.将土分为松软土、普通土、坚土、砂砾坚土、软石等是根据() A.颗粒级配 B.塑性指数 C.抗剪强度 D.开挖难易程度 2.采用井点降水,应持续到()为止。 A.基坑开挖完毕 B.基础施工完毕 C. 土方回填后 D.通过计算确定 3.现场浇注振捣断面小且钢筋密的构件- -般应采用() A.内部振动器 B.表面振动器 C.振动台 4.P3015表示组合钢模板尺寸() A.长 300mm,宽 150mm B.长 1500mm,宽 300mm C.长 3000mm,宽 150mm D.长 3000mm,宽 1500mm 5?单层工业厂房结构吊装中,在柱脚与基础杯口的空隙浇筑细石混凝土作最后固定时,在第一次浇筑的混凝土强度达到设计强度等级的()后可以进行第二次浇筑。 A.25% B.50% C.75% D.100% 6 ?承受轴向荷载摩擦桩入土深度的控制应采用() A控制标遍B控制贯入度 C标高为主,贯入度为参考D贯入度为主,标高为参考 7.在已浇筑的砼强度未达到()以前,不得在其上踩踏或安装模板及支架。 A.1.2N/mm2 B.1.5N/mm2 C.2.0N/mm2 D.3.0N/mm2 8. 下列钢筋砼构件,可设施工缝的是()。 A.桩承台 B.板式基础 C.柱 D.预制桩 9. 跨度在1m以下的砼梁承重模板拆除,应在砼强度等级达到设计强度标准值的()后始能拆除。 A.50% B.75% C.90% D.100% 10.SBS卷材的施工方法没有下列哪一个?() A.热熔法 B.自粘法 C.胶(冷)粘法 D.外防外贴法 二、简答题(每题10分,计60分) 1. 砖墙砌筑的施工工艺是什么?砌筑时有哪些技术要求?

关于燃气工程现场施工技术管理探析

关于燃气工程现场施工技术管理探析 发表时间:2017-11-15T11:27:55.123Z 来源:《建筑学研究前沿》2017年第17期作者:王忠山 [导读] 近年来,我国燃气工程规模不断扩大,燃气工程在满足人们日益增长的物质文化需求的同时,也存在一定的安全隐患。华润燃气郑州工程建设有限公司南京分公司江苏南京 210000 摘要:因为我国现在目前为发展中国家,主要发展力导致目前城市规划建设和城市的相关规模持续的增大,由此就会增加居民的城市燃气需求量。目前我国主要通过挖通地下网络线路进行燃气管道的布控,随着城市规模扩大的同时,地下燃气的网络线路也越来越多,由此而来的燃气管道建设工程中的暴露的问题也就越来越多,形成了很多较大的安全隐患,较为常见的问题一般由于地下管道泄露、导致居民一氧化碳中毒,甚至会导致燃气管道的爆炸,严重威胁到群众的生命安全及财产。由此可见,进行城市燃气工程的合理科学的管理是必不可少的工作 关键词:燃气工程;现场施工;技术管理 一、燃气工程现场施工技术管理中存在的问题 1、安全问题 近年来,我国燃气工程规模不断扩大,燃气工程在满足人们日益增长的物质文化需求的同时,也存在一定的安全隐患。燃气工程本身具有一定的危险性,当前的燃气工程施工人员大多是一些农民工,他们的文化水平较低,在燃气工程施工中随意性较大,没有严格按照施工技术规范进行施工。再加上在工程施工中,工程施工企业注重的是工程进度,对安全问题没有引起足够的重视,进而引起安全事故,造成巨大的经济损失和人员伤亡。 2、质量问题 在燃气工程中,施工阶段是工程建设的一个重要的阶段,就当前燃气工程施工来看,由于工程管理制度的不完善,对施工管理的不重视,对工程施工质量监督不到位,施工管理人员在施工过程中没有发挥出施工管理人员的作用,进而影响到了工程施工质量。 3、材料、设备问题 在这个经济快速发展的社会里,以经济效益为核心价值观的观念已经形成,就燃气工程来看,对材料的要求非常严格,然而工程施工企业为了节省成本,往往会选用一些有质量问题的材料,为工程留下较大的隐患。另外,燃气工程作为一项特殊的工程,材料、设备很容易受到外力因素的干扰,使得其本身的性能下降,如,在埋设管道时,如果管道中的垃圾不清除干净,随着时间的推移,管道就会被这些垃圾腐蚀,进而影响到燃气工程的效益。 二、燃气工程现场施工技术管理对策 1、施工前期做好安全管理控制工作 在进行施工之前,加强安全管理工作,这一环节的安全管理包含各个方面的内容,所以必须进行全面控制,尤其是对施工准备阶段和施工技术等方面加强管理。首先施工之前,对施工的基本要求有全面了解,按照施工要求对施工技术和施工管理工作进行合理分配,设置专门的工作人员对工程施工区域的环境和施工路线进行勘查和分析,并遵照勘查结果选择科学的施工路线和施工技术,对整个工程的施工工作进行合理规划可以保证工程顺利进行。 在进行燃气工程施工设计环节中,也要加强安全管理控制工作,对施工中可能会出现的施工问题进行全面分析,并针对问题制定应对措施。施工前的技术管理工作是非常重要的环节,必须由专门的技术人员负责整个燃气施工工艺,同时严格按照施工要求规范技术人员的安全管理质量。在进行施工之前,技术人员对施工图纸进行分析,并与施工人员进行沟通,明确施工过程中关键环节,同时工程责任人必须加强与施工人员和技术人员的沟通,保证施工工程始终按照相关标准进行。除对施工图纸进行管理以外,还需要对施工现场的设备加强检查,对施工设备技术问题进行管理,将所有能够影响施工质量的问题进行综合考虑,并及时做好应对措施。 2、加强城市燃气工程施工过程中的质量管理 城市燃气工程施工过程是最重要的环节,施工过程中的质量控制直接关系着用户的安全使用,所以在施工过程中必须做好燃气工程施工质量控制,保障用户的使用安全。这要求施工单位必须在施工中严格按照施工要求和施工标准进行施工,严格执行施工方案,在施工中以工程的施工质量为前提,动员所有施工人员提高安全施工意识,全面做好施工工程质量的控制。相关管理人员在施工环节中加强对工程施工的监管和控制,保证施工中每个环节按照施工要求进行施工。同时施工中建立责任机制,将工程质量问题落实到个人,使每个人都能全身心的投入到工程的施工中。 3、采用高效的城市燃气工程施工安全技术方法 在城市燃气工程施工过程中,安全是贯穿施工始终的问题,必须保证施工安全是保证施工质量的重要前提,采用有效的燃气工程施工安全技术方法能够最大程度保证施工的质量和施工安全。相关安全施工技术方法主要涉及到两个方面,一个是高空作业安全管理措施,另一个是防止物品坠落的安全管理措施。在城市燃气工程施工中,高空作业是必不可少的,在这一工作环节中采用正确的施工方法是非常有必要的。 首先在城市天然气工程施工中,经常会有在外墙铺设燃气立管的施工问题,这一工作必须在高空中作业,所以在这一环节进行施工时必须对所有的安全设备进行检查,同时还要对高空作业的施工人员进行身体机能方面的检查,在高空作业中,为了保证施工质量,必须选择专业的施工人员,并且持证上岗。其次是高空坠落物的安全管理措施是指在施工中可能会受到外部因素干扰,比如说不利的天气环境等,恶劣的环境因素可能会导致建筑上层的施工物品坠落,造成人身伤害,针对这种状况必须在施工前做好安全措施,配备专业的安全设备,保证施工安全和施工质量。 4、城市燃气工程现场施工技术管理 在确定施工方案的同时必须对施工方案进行科学分析,保证施工的价值,并且保证施工方案的可行性和经济性。时刻对材料市场信息变动进行采集和分析,在施工中保证质量的同时实现经济合理。城市燃气工程现场施工技术管理工作,必须进行相应的技术讨论和抽样检查,保证施工中材料的质量,一旦施工中出现施工问题,还需要各个部门技术人员进行商讨,寻求最优化解决方案。

建筑施工技术试题及答案

最新建筑施工技术试题及答案 一、选择 1、从建筑施工得角度,根据土得( ),可将土分为八类。 A、颗粒级配 B、沉积年代 C、坚硬程度 D、承载能力 2、土得类别越大,越难开挖,其可松性( ) A、越小 B、无变化 C、变大 D、趋于零 3、某沟槽得宽度为 4、0m,轻型井点得平面布置宜采用( ) 布置形式。 A、单排井点 B、U型井点 C、双排井点 D、环形井点 4、土方边坡得边坡系数就是以( )之比表示。 A、土方开挖深度与底宽 B、土方每层开挖深度与底宽 C、底宽与土方每层开挖深度 D、土方每层开挖深度与土方总开挖深度 5、反铲挖土机得工作特点就是( ) A、后退向下,自重切土 B、前进向上,强制切土 C、后退向下,强制切土 D、直上直下,自重切土 6、影响填土压实得主要因素之一就是( ) A、土得种类 B、土得含水量 C、可松性大小 D、土得渗透系数 7、土方得开挖顺序,方法必须与设计情况相一致,并遵循开槽支撑、( )严禁超挖得原则。 A、先撑后挖,分层开挖 B、先挖后撑,分层开挖 C、先撑后挖,分段开挖 D、先挖后撑,分段开挖 8、在河岸淤泥质土层中做直径为600mm得灌注桩时, 应采用( )成孔方法。 A、螺旋钻钻孔法 B、套管成孔法

C、爆扩法 D、人工挖孔法 9、锤击打桩法进行打桩时,宜采用( )得方式, 可取得良好得效果。 A、重锤低击,低提重打 B、重锤高击,低提重打 C、轻锤低击,高提重打 D、轻锤高击,高提重打、 10、需要分段开挖及浇筑砼护壁(0、5~1、0m为一段),且施工设备简单, 对现场周围原有建筑得影响小,施工质量可靠得灌注桩指得就是( ) A、钻孔灌注桩 B、沉管灌注桩 C、人工挖孔灌注桩 D、爆扩灌注桩 11、浇注水下混凝土时,导管应始终埋入混凝土中不小于 ( )。 A、3~4m B、 0、3~0、5m C、0、8m D、2m 12、某混凝土梁得跨度为9、0m,采用木模板、钢支柱支模时, 如无设计要求,则该混凝土梁跨中得起拱高度为(9-27mm) A、6mm B、8mm C、18mm D、28mm 13、钢筋进行冷拉加工时,常采用控制钢筋得冷拉率与( )两种 方法。 A、强度 B、冷弯性能 C、应力 D、变形 14、对厚度大而面积较小得大体积设备基础,浇筑混凝土时应采取( )方案。 A、全面分层 B、斜面分层 C、分段分层 D、分期浇筑 15、首次使用得混凝土配合比应进行开盘鉴定,其工作性应满足设计配合比得要求。开始生产时,应至少留置( )组标准养护试件,作为验证配合比得依据。 A、一 B、二 C、三 D、六 16、混凝土得自由倾落高度不应超过( )m,否则应采用串筒或溜槽下料。 A、1 B、2 C、3 D、4 17、对于泵送得混凝土,优先选用得粗骨料为( )。 A、碎石 B、卵碎石

燃气安全培训计划

篇一:天然气公司安全培训计划 2012年度安全生产宣传培训计划 一.培训的目的和目标 目的:根据企业安全生产教育培训的需求,结合我公司安全生产情况,为加强我公司安全管理水平, 普及员工安全知识,提高安全意识和素质,提升专业知识、提高工作技能,深入贯彻“安全第一、预防为主”的方针,确保安全工作取得实效,保障生产工艺、操作技能、维修水平得到进一步的提高。 目标:通过安全生产培训,提搞管理人员安全、生产管理知识,强化“安全第一”的观念;提高员工的 安全技能、熟悉安全操作规程、不断增强操作、维修技能。安全、高效完成2012年度安全生产各项 指标。 二.安全生产教育培训计划三.安全生产培训考核与存档管理 1.:为考察培训效果,必须对培训对象进行考核,可采取面试、笔试、问答、实际操作等方式。特种 作业人员培训必须通过相关部门考试,取得上岗证书。 2:管理外出培训人员返岗后应尽快写书面培训总结并存档,存档内容包括培训人员信息、培训内容、培训时间、培训地点、培训收获、考核结果等。应分类归档。四.安全生产培训经费预算计划约万元 五.年度常态化教育培训内容 1.认真贯彻执行安全教育培训制度,做好“三级”安全教育工作,建立“三级”教育档案。 2. 转 岗、复岗、四新教育。 3. 特殊教育工作,对新工艺、新设备、新技术投产前,经考核合格,发给上岗操作证方可上岗操作。 4. 现场教育。 5. 日常教育要坚持“四落实”,坚持每周一次安全活动。六.安全宣传教育活动基本内容 1.宣传教育培训形式采取集中与分散,定点与不定点相结合的方式进行。 2.学习有关《安全生产法》、《消防法》等法律法规,行业规范,地方性 法规。 3.本岗位的操作规范。 4. 相关考核。篇二:天然气公司2014年度安全生产工作计划 xxxxx天然气开发有限公司 2014年度安全生产工作计划 2014年公司认真贯彻落实董事会的安排和部署,以安全生产为宗旨,以天然气安全输配为核心任务,上下团结,攻坚克难,基本完成了年度生产经营计划。全年始终坚持安全第一、预防为主的工作方针,以防范重大安全事故为重点,狠抓责任落实和制度落实,实现了全年无一例着火、爆炸、轻伤、重伤、死亡等责任事故的安全生产目标,为公司持续稳定发展奠定了坚实基础。 2014年,公司将根据年度生产经营计划安排,以安全生产、稳定供气为中心任务,完成基本建设、市场开发、新用户发展和天然气置换四项重点工作,努力开创公司发展新局面。为了全面完成公司生产 经营目标,现将2014年度安全生产工作安排如下: 一、安全生产指导思想 认真贯彻落实安全第一、预防为主、综合治理的工作方针,坚持以人为本,以防范重大安全生产责任 事故为重点,强化落实各项安全管理制度、安全生产责任制、岗位职责、操作规程和技术标准,规范

关于建筑工程现场施工管理的方法分析

关于建筑工程现场施工管理的方法分析 发表时间:2012-12-05T16:10:12.107Z 来源:《建筑学研究前沿》2012年7月作者:林国健 [导读] 现场施工管理是工程管理中的重要组成部分,加强其管理的水平对于我们提高工程的投资收益有着重要的作用。 (林国健;身份证号:440711************;529070) 摘要:现场施工管理是工程管理中的重要组成部分,加强其管理的水平对于我们提高工程的投资收益有着重要的作用。本文主要从工程现场施工管理存在的问题以及相对应的策略来综合性的探讨工程施工管理的方法。 关键词:建筑工程施工管理现场方法分析 On the construction site construction management methods of analysis (LinGuoJian; the id number: 440711************; 529070) Abstract: the construction site management is an important part of the project management, strengthening the management of the project for us to raise the level of investment income and plays an important role. This article mainly from the project site construction management of the problems and the corresponding strategies to comprehensive discussion engineering construction management method. Keywords: building project construction management field method analysis 近几年来,国内房地产行业的快速发展以及国家宏观调控政策的不断实施加剧了建筑工程行业的竞争剧烈程度。建设单位以及施工单位想要在如此激烈的竞争环境中长久地经营发展下去,通过加强管理来提高自身的核心竞争力是非常有必要的。基于工程施工对于工程建设本身以及周遭环境所造成的巨大影响,我们有必要对工程现场施工管理作出科学的探讨和分析,以便于提高工程现场管理的水平,从而进一步确保工程施工顺利的开展。 一、目前建筑工程现场施工管理所存在的问题 对当前工程现场施工管理所存在的问题进行分析与探讨,有助于我们从问题发生的根源有针对性地去制定现场施工管理的有效方法和策略,主要的问题有以下几个方面: (一)现场施工管理中安全管理的意识不强 工程施工过程中工程建设的相关单位以及全体施工人员依然存在着安全管理意识不强的现象,其具体表现在:首先,工程安全管理缺乏行之有效的规章制度和计划方案。工程安全管理是贯穿工程建设每一个环节、涉及工程建设每一个要素的一些列活动,这需要我们根据工程的具体条件来综合性的计划与管理,不能简单粗放地放任自流。其次,工程安全管理缺少专门的组织结构。在工程实际施工的过程中,安全施工的责任一般由工程管理人员负责,既要兼顾工程的质量和造价,又要兼顾工程的施工安全,难免会出现分身乏术或者有心无力的现象。最后,现场施工安全管理中缺乏对细节的管理与控制。能够造成安全事故的原因并非全是工程施工的重大环节,往往一些施工中的细节才是造成工程安全事故的主要原因。比如说,建筑预留孔洞标示不明或者楼梯、阳台等防护措施尚未完全建成等等。 (二)工程现场施工管理中对于财产安全管理的能力不够 工程施工过程中所涉及到的物资材料以及机器设备是非常多的,加强对他们的管理与控制对于抑制工程造价提高工程建设的投资收益有着重要的作用。但是在实际的建设过程中,往往对财产安全管理以及资源合理利用的管理缺乏有效的策略和方案,从而致使工程的造价上扬,进而影响了企业的发展与壮大。其主要表现在以下几方面: 1、现场管理中缺乏对工程用材料进行科学规范的管理,致使材料管理存在诸多的问题,造成了材料的浪费、丢失或者损毁。工程用材料作为工程主体的重要构成物质,其使用数量与质量关乎着工程建设的质量与造价,是我们在工程管理中应当关注的重点。但是目前依然存在着不少问题有待于我们去解决,比如说,材料采购管理比较混乱,缺乏对供应商的系统管理以及对采购人员的有效控制,依然存在着暗箱操作等致使工程造价上扬的现象存在。 2、工程机械设备的利用效率低下,缺乏科学的统筹和组织。在科技技术日益发达的今天,工程建设机械化的程度越来越越高,加强对机械设备利用效率的控制与管理对提高工程建设能力有着重要的作用。但是在实际的工程施工过程中往往在机械设备管理上重视程度不够,具体表现在:首先,缺乏对工程用机械设备进行整体上的组织与计划,常常造成机器闲置的现象。其次,机械设备的使用与操作并不能按照科学的标准进行施工,工作效率比较低下。最后,缺乏对机械设备进行检验、检修,机械设备的磨损率太高。 (三)工程现场施工管理中缺乏对工程整体上的把握与控制 由于工程建设的项目众多,专业性比较强,这就造成了对工程全过程管理控制难的特点。工程建设的过程,本身就是对工程的质量、造价以及工期进行平衡控制的过程。如果太过于考虑工程的质量则势必会上扬工程的造价和减慢工程的工期。如果为了工程的快速完工,则势必加大人力、物力的短期投入从而忽略了细节的处理,造成了质量的下降。在当前的工程施工中往往缺乏对这三者之间平衡性上的把握。 二、建筑工程现场施工管理的方法与对策 通过我们对工程现场管理存在问题进行的分析与探讨,我们下面就可以制定一些有针对性的措施与方法加强现场施工的管理与控制。主要的内容有以下几点: (一)加强工程安全管理意识,提高安全管理的能力 工程安全管理作为施工管理的第一要务,提高全体施工人员的安全意识,加强安全管理的能力,对于保障工程施工顺利进行,减少安全事故的发生有着重要的作用和意义。具体的措施与方案有:一方面定期对工程全体施工人员尤其是管理人员进行质量安全知识的普及与培训,提高他们施工安全的意识。另一方面,加强对工程全体人员的安全防护技能培养以及提高他们的安全防护装置。 (二)做好工程现场施工的财产安全管理,提高工程施工的效率以及投资产出比率 做好财产安全管理首先应从工程用材料的规范性管理上入手:1、国家应该规范建筑用料生产市场,从源头上确保建筑用料的质量。 2、施工企业单位做好建筑用料的采购工作和质量检测工作,坚决制止暗箱操作、回扣以及裙带关系造成的物料质量下降。 3、做好建筑用料的现场账务工作,将建筑用料的来源和去处弄得一清二白。 做好财产安全管理还应该做好工程用机械设备的科学管理:首先,根据工程实际建设的需要来合理的购买和租赁所要使用的机械设

城市燃气工程施工建设中的现场管理 赵海波

城市燃气工程施工建设中的现场管理赵海波 发表时间:2019-01-02T14:45:26.917Z 来源:《建筑模拟》2018年第29期作者:赵海波 [导读] 目前,随着国家人口的增长,对天然气的需求也在增加。因此,在天然气工程建设中,必须保证工程质量,只有这样我们才能更好地为人民服务。 赵海波 齐齐哈尔港华燃气有限公司黑龙江省齐齐哈尔市 161000 摘要:目前,随着国家人口的增长,对天然气的需求也在增加。因此,在天然气工程建设中,必须保证工程质量,只有这样我们才能更好地为人民服务。然而,燃气项目依然存在一定的施工隐患,严重威胁生命和健康。因此,有必要加强城市燃气工程施工现场管理,整合施工全过程和安全因素,采取具体措施,解决项目管理中存在的问题和缺陷。 关键词:燃气工程;施工现场;施工管理 1燃气工程施工管理中存在的问题分析 1.1施工现场管理的责任制度不够健全 现阶段,在城市燃气工程施工过程中,还缺乏相关的施工现场管理制度,对于很多施工现场的细节,都缺乏明确的技术和管理规范。导致燃气工程现场施工过程中,安全生产的意识较低,给工程的建设埋下了安全隐患。因此,在进行城市燃气工程现场施工管理过程中,必须建立一个科学、合理的管理责任制度,通过严格的执行该项制度,对施工现场进行管理,达到提升燃气工程施工质量的目的。 1.2缺乏安全意识的培养 随着人们生活水平的提高,城市燃气工程的施工质量也越来越受到人们的关注。现阶段,城市燃气工程的相关施工人员,在施工过程中对现场的安全管理缺乏足够的重视度。尤其是部分城市燃气工程施工企业,在施工过程中为了获取更多的经济利益,压低了成本的投入,在施工人员的选择过程中,对相关人员的专业技能和综合素质能力要求较低,不仅无法保障燃气工程施工的顺利完成,而且在施工过程中很容易出现一些安全问题。因此,为了确保燃气工程的顺利开展,相关企业和主管部门在燃气工程现场施工之前,必须注意对相关施工人员和管理人员的安全意识培训,提升他们的现场施工管理水平,增强施工团队的安全生产意识,从而确保燃气工程的顺利进行。 1.3安全监督以及现场的施工规范问题 在城市燃气工程现场施工过程中,部分室外作业会遇到高空的管道作业,为了确保相关施工人员的安全,必须在施工之前采取有效的安全措施;尤其是在雨雪、大风等恶劣天气下,如果没有提前制定相关的安全防护措施,很容易引发安全事故,造成人员伤亡等恶劣的社会影响。因此,城市燃气工程现场施工管理过程中,必须严格遵守相关的安全管理制度,并组织好现场的安全防护措施设计和布置,确保相关工作人员必须佩戴安全防护装备。 2做好城市燃气工程现场管理的措施 2.1要加强对燃气工程施工人员的安全管理监督 做好施工安全资料的管理,根据施工进度做出合理的评价,保证各项安全质量管理工作能够顺利进行,加强第三方监管力度,要坚决杜绝监管不严格的行为。另外,还要提高监理人员的素质,因为这直接影响施工监理的效果,要不断提高监理人员自身觉悟,不滥用职权,不断积累日常监理的工作经验,及时总结监理过程中出现的问题,要不断加强对监理人员的成本管理、质量控制、进度管理、施工工艺以及相关法律等方面的培训,还要建立对监理人员的考核制度,完善相应的奖惩机制。 2.2建筑燃气施工事故管理 在建筑燃气工程施工过程中,安全管理人员对事故的发生要有很强的预见性,能够及时对不合理的施工进行修正,保证施工的顺利安全开展,避免在施工过程中发生意外。重点管理燃气危险环节的施工,要及时采取有效措施更正工作中的细小漏洞,做到万无一失,保证建筑燃气工程施工安全顺利进行。这就要求燃气工程施工的监理人员要有良好的洞察力和较高的技术能力,使施工能在一个稳定和安全的环境中进行,促进各项工程的顺利实施。因此,要提高燃气施工安全管理人员的安全管理意识,加强其对建筑燃气工程事故管理和控制的能力。 2.3加强对燃气工程施工安装人员的安全教育培训 在建筑燃气设备安装施工正式开始前,施工单位要对安装人员进行安全教育培训,保证燃气设备安全管理落实到位。第一,要组织施工安全人员观看安全事故案例,提高教育警示作用,重视整个安装燃气设备的细节;第二,加大安全知识宣传力度,提高安全教育的针对性,认真学习相关安全法律法规;第三,要对广大的施工安装人员进行安全知识考核,做好安全知识检测;第四,施工单位要对员工进行操作过程、规程以及基础知识的培训。 2.4城市燃气工程施工前期的技术管理 注重城市燃气工程技术与管理的同时,首先要做的是重视燃气工程施工前的技术管理。城市燃气工程施工是一件危险系数很高的操作,稍有不慎就会导致事故的发生。不论是在城市燃气施工的哪一环节,都需要时刻谨记“安全第一”的安全防范意识。在城市燃气施工开始前,燃气安装公司必须要对参与燃气工程施工项目的人员进行事前培训。当然,短期的培训是不够的,应该在早期就对工作人员进行系统培训,重点针对燃气施工工程的安全技术及安全知识进行培训,确保工作人员掌握必要的安全操作。其次,要合理准备燃气工程施工过程中所需要使用的设备机器,对这些设备进行检修,确保燃气施工所要用到的设备是符合安全要求的。在进行燃气施工前,对一些设备的质量及质检都必须要有相关证明材料,严格把关。在城市燃气工程施工进行过程中,除需要注意一些操作技术外,施工借助的机器和设备也同样重要,机器的质量会间接影响施工时间的长短,进而影响施工作业的质量,并可能会造成一些危险事故的发生。因此,机器和设备的检查也是燃气施工需要注意的一个重要环节。机器和设备的检查包括机器设备使用前后的清洁处理,以及机器设备性能的检测,对机器使用时间的控制等都是需要施工人员注意的。此外,在机器设备使用完毕后,对机器设备尤其是大型机器设备的维修保存也是极其重要的。 2.5城市燃气工程施工现场及后期的技术管理 在城市燃气工程处于施工状态时,工作人员要各就各位,一些特殊操作部分的技术工位需要具备特殊操作技能的工作人员进行施工。

施工技术试题及答案

一、填空题(25分,1空1分) 1.降水深度在3~6m时,可优先考虑的人工降低地下水位的方法是。 2.单斗挖土机按其工作装置分,可以分为:正铲、 、、。 3.在制作钢筋混凝土高炉时,最适宜的模板施工工艺是。 4.最适宜做钢筋网片的焊接方法是:。 5.在预应力混凝土工程中,需要台座进行张拉的是先张法还是后张法。 6.土方填筑压实施工中,影响土压实的因素有: 土的类别、、、。 7.在单层工业厂房结构吊装时,构件柱的吊装常用一种叫三点共弧的旋转吊装法,所谓的三点共弧是指的哪三点:、、;屋架吊装时,首先要进行扶直,在扶直过程中,起重机停机点在屋架下弦一边的扶直方式为。 8.砌筑工程中,每一个组砌层中既有丁砖又有顺砖组砌方式为。 9. 在浇筑混凝土时,如果由于技术上的原因或设备、人力的限制,混凝土的浇注不能连续进行,中间的间歇时间需超过初凝时间,则应留置。10.混凝土在温度20℃ 3℃,相对湿度90%的潮湿环境或水中的条件下进行的养护称。 11.结构抹灰施工中,抹灰层一般分为三层,主要起与基层粘结作用,并对基层初步找平;的作用是找平;是使表面光滑细致,起装饰作用。 12.按桩的受力情况,桩分为和。 13.砖墙砌体的质量要求是横平竖直;;;。 二、问答题(30分) 1.在大体积混凝土施工中有哪几种常见的温度裂缝,它形成的原因是什么? (8分) 2.土方工程中引起土方塌方的因素主要有哪些?有哪些防治措施?(6分) 3.分别讲述一次投料法和二次投料法搅拌混凝土的工艺,并说明各自优点。(4分) 4.在钢筋下料制作中,假设:180°弯钩在弯曲过程中圆弧弯曲直径D为3d,平直部分也为3d。试推导此180°弯钩的度量差值。(6分)

土木工程施工试题库及答案完整版

土木工程施工试题库及 答案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

《建筑工程施工技术与管理》试题库答案 第一章土方工程(32个题) 一、单项选择题 1、以下哪项不属于常见的土方工程。 A、人工挖孔灌注桩 B、场地平整 C、沟槽开挖与回填 D、深基坑开挖答案:A 2、在土方施工中,根据土的______和_______将土分为八类。 A. 坚硬程度/开挖方法 B. 相对密实度/含水量 C.密实度/可松性系数 答案:A 3.土的天然含水量,反映了土的干湿程度,按下式 _____ 计算。 A.W=m/v。 B. W=m W /m s ×100%。 C.n=V v /V×100%。 D. K=V 3 /V 1 。 答案:B 4.关于深基坑开挖下列说法明显错误的是。 A. 分层开挖、严禁超挖 B.开槽支撑、先挖后撑 C.坑底防浸水 D.尽快浇筑基础垫层 答案:B 5. 土方边坡可做成直壁不加支撑,根据判断,碎石土、可塑粉土、可塑粘性土和坚 硬粘土, 将它们做成直壁最大限制深度,正确的数据排列应该是。 A. B. C. 答案:B 6. 土方边坡的稳定,主要是由于。 A. 毛细水作用 B. 土颗粒间摩阻力和粘聚力 C. 重力 答案:B 7. 以下不属于常用基坑坡面保护法的是。 A. 挂网抹面 B.薄膜覆盖 C.早拆模板 D.喷射砼 E.砌石压坡答案:C 8. 反铲挖土机的工作特点是。 A.后退向下,自重切土 B.前进向上,强制切土 C.后退向下,强制切土 D.直上直下,自重切土 答案:C 9. 关于填土压实效果,正确的描述是。

建筑工程施工现场管理制度()

淄川区紫御城(南区)5、6、7#住宅楼及附 属车库工程 施 工 现 场 管 理 制 度 淄博金信建设监理有限公司 2018年3月8日

施工现场管理制度 为促进各参建单位共同项目的质量、进度、安全文明施工管理,保证项目目标的顺利实现,根据有关法律、法规的规定建设监理委托合同和建设工程施工合同的有关内容,制定本项目施工现场管理制度如下: 一、质量管理方面: 1.每周四上午9:00的监理例会,施工单位项目经理、技术负责人、专职安全员、安装负责人、总监必须按时参加,特殊原因不能到场应提前请假,无故缺席的每人次处以200元违约金,迟到5分钟以上的每人次处以50元违约金。监理、建设组织的协调会、验收会会议纪律参照以上要求进行。 2.施工单位必须根据工程进度在重要、关键部位开始施工前14日编制施工组织设计或专项施工方案,报监理审核,不能按要求时间编报的,视为乙方违约,每次应支付违约金100元至300元(视情节定)。 3.质量保证体系建立后必须认真落实,不能只停留在书面上,技术交底制度和三检制度要贯彻到每道工序中,所有检验批报监理验收前必须有各专业工长和专职质检员亲笔签字严禁代签,无签字的监理可以拒绝验收;施工单位上述管理人员若质量意识淡薄、把关不严、敷衍监理,经监理实体检查存在较多质量问题的(三个以上问题),视为乙方违约,应支付违约金300元/次。监理第二次验收不合格处罚5000元/次。若监理验收不认真或故意放水的一并处罚。并由建设召开现场专题会处理。 4.不经报验或经建设、监理验收不合格擅自进行下道工序施工的,视为乙方违约,做返工处理支付违约金5000元/次并承担一切后果及责任。 5.原材料进场必须先经建设、监理共同证取样然后使用,见证取样时施工单位要提供出厂合格证、质检报告及材料进场验收单等资料,没有提供上述资料监理不予见证取样;原材料不见证取样就擅自使用的的,视为乙方违约,应支付违约金300元/次。试验不合格的材料严禁使用,并在一天内退场,否则每发现一次乙方

燃气工程施工管理制度

燃气工程施工管理规定 为了进一步理顺施工程序,加强施工管理,确保燃气工程质量和安全,根据国家有关规范及行业标准,并结合公司实际情况,制定本规定: 第一章施工程序管理 1、开工前的准备工作 1.1同施工单位签订工程建设施工合同。 1.2完善《用气申请书》,确保设计参数,避免出现纠纷;加强内部图纸审查,确保设计方案的合理性;同时在专业机构对图纸进行审查,协调三通一平,办理开挖手续。 1.3必须有完整的正规设计图纸。施工图设计是指导施工单位进行工程施工的重要依据,在施工前由工程技术部组织设计技术交底,并按有关规定及时填写相关资料表格,同时要求用户单位在施工图纸和技术交底记录上签字认可。 1.4指导施工单位依据施工图设计编制详细可行的施工组织设计。 内容包括: ①编制依据; ②工程概况; ③施工现场管理组织机构及责任人; ④施工进度计划及措施;

⑤施工工序及方案; ⑥质量、安全保证措施; ⑦主要材料计划; ⑧主要机械设备供应计划; ⑨劳动力安排; ⑩文明施工保证措施。 1.5对单项工程在施工前办理质量安全监督申报手续。 1.6材料供应部门要提供施工用材料的出厂合格证,材质证明及生产许可证等资料。 1.7在完成上述工作的基础上,施工单位填写开工报告,经工程技术部、监理单位审批通过后方可组织开工建设。 1.8无开工报告或开工报告未经建设、监理单位签字认可而擅自开工的工程,要追查项目负责人的责任,并按有关规定对其进行处罚。 2、施工过程中 2.1室外工程施工程序及要求 2.1.1放线 2.1.1.1依据已通过审查的施工图设计及设计技术交底进行放线; 2.1.1.2在放线的同时进行内部技术交底,即施工单位向施工班组的单项工程负责人交底; 2.1.1.3放线完毕后要及时整理出相关放线技术资料(放线记录),并提交监理单位、建设单位、用户单位审核签字认可后方能进行下道工序。

施工员考试试题及答案

施工员考试试题(习题集) 一、填空题(每题2分,共15题) 1、入场前必须经过()、项目部和班组三级安全教育。答:公司。 2、入场必须带平安卡和()。答:安全帽。 3、现浇混凝土当槽坑深度大于()米时,应设置混凝土溜槽。答:3。 4、砌块、小钢模的码放高度不得超过()米。答:1.5米。 5、非落地式脚手架结构外侧每隔()层应设一道水平网。答:4。 6、槽、坑、沟边1米外的堆土高度不得超过()米。答:1.5米。 7、人工开挖土方,两人横向间距不得小于()米。答:2米。 8、氧气瓶、乙炔瓶使用时不得倒置,两瓶间距不得小于5米,距明火间距不得小于()米。答:10米。 9、结构施工中的伸缩缝和后浇带必须用()盖板防护。答:固定。 10、施工现场脚手架应由()搭设。答:架子工。 11、附着式脚手架在升、降作业时,必须设置()名指挥人员,统一指挥。答:1名。 12、脚手架作业面必须()脚手板。答:满铺。 13、搭接铺脚手板时搭接长度不小于()厘米。答:不小于20厘米。 14、电焊作业时,焊把线()使用其他金属物替代。答:不能。 15、焊机一次侧的电源线长度不超过()米。答:5米。 二、选择题(每题2分,共12题) 1、未煮熟的扁豆()吃。1、不可以 2、可以答:不可以。

2、油漆工作业场所()进行焊接和明火作业。1、不可以2、可以答:不可以。 3、高处作业是指凡在坠落基准面()米以上,可能坠落的高处进行作业。1、2,2、2.5 答:2。 4、手上沾有浆水时,()扳动喷浆机电气开关。1、不可以2、可以答:不可以。 5、人字梯顶部绞轴处()铺设脚手板。1不可以2可以答:不可以。 6、油漆工作业场所()存放易燃易爆物品。1不可以2可以答不可以。 7、展开盘圆钢筋应一头,()防止钢筋回弹时造成人员伤害。1卡牢2不卡牢答:卡牢。 8、在高处、深坑绑扎钢筋和安装骨架,必须搭设脚手架。1搭设2不搭设答:搭设。 9、向混凝土搅拌机料斗内倒水泥时,操作人员的脚()蹬在料斗上。1不能2能答:不能。 10、搭设脚手架时,不同外径的钢管()混用。1不可以2可以答不可以。 11、脚手架与建筑物拉结点间的水平距离不应大于()米。1、6米2、3米答:6米。 12、电、气焊工上岗时()随身携带有效操作证件及用火证。1必须2严禁答:必须。

土木工程施工期末试题含答案

土木工程施工期末试题 含答案 Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】

一、选择题(每题2分,共20分) 1.当梁跨度____时,应使梁底模略为起拱,以防止由于灌注混凝土后跨中 梁下垂。 A、大于等于2米 B、大于等于4米 C、大于等于6米 D、大于等于8米 2.当悬臂结构大于等于2米时,底模拆除时应达到立方体抗压强度标准值 的____。 A、30% B、50% C、75% D、100% 3.饰面砖的吸水率不得大于____。 A、8% B、12% C、18% D、20% 4.当屋面坡度在3%~15%时,铺贴方法为____。 A、平行屋脊铺贴 B、垂直屋脊铺贴 C、可平行可垂直屋脊铺贴 D、既不平行也不垂直屋脊铺贴 5.当混凝土抗压强度不得小于____时,才允许继续在上面进行施工活动。 A、 B、 C、 D、 6.基坑中的淤泥排水,常用____井点排水。 A、轻型井点 B、喷射井点 C、电渗井点 D、管井井点 7.用于砌体结构的砂浆最低强度等级为____。 A、 B、M5 C、 D、M10 8.当混凝土浇筑高度大于8m时,则应采用____。 A、溜槽 B、成组串筒 C、振动串筒 D、料斗 9.水泥砂浆和水泥混合砂浆必须在搅拌后____时内使用完毕。

A、1~2h B、2~3h C、3~4h D、4~5h 10.当混凝土出现比较严重露筋现象时,应采取____修补。 A、细石混凝土环氧树脂 B、表面抹浆 C、环氧树脂 D、其他 答案:1~5 B D C C B 6~10 C B C C A 二、填空题(每空1分,共20分) 1.施工排水可分为明排水和人工降低地下水位法两种。 2.成管灌注桩施工过程:就位、沉套管、开始灌注混凝土、下放钢筋骨架 继续浇筑混凝土、拔管成型。 3.砌筑的质量要求包括:横平竖直、砂浆饱满、组砌得当、接槎可靠。 4.钢筋代换方法包括:等强代换、等面积代换。 5.拆模顺序:先支后拆、后支先拆、先非承重部位再承重部位、自上而下 的原则。 6.柱的吊升方法分为:旋转法、滑行法。 7.支撑杆是千斤顶向上爬升的轨道。 8.地下卷材防水的施工方法为:外防外贴法、外防内贴法。 9.一般抹灰按使用要求、质量标准和操作程序不同,可分为:普通抹灰和 高级抹灰。 10.钢筋的连接方法有:绑扎、焊接、机械连接。 三、名词解释(每题3分,共15分) 1.土的可松性:在自然状态下的土,经开挖后,其体积因松散而增加,以 后虽经回填压实仍不能恢复其原有的体积。

房屋建筑工程施工技术及现场施工管理示范文本

房屋建筑工程施工技术及现场施工管理示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

房屋建筑工程施工技术及现场施工管理 示范文本 使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 摘要:随着我国经济社会的发展,房屋建筑工程的 要求也日益提高。本文就当代房屋建筑工程的施工技术和 现场施工管理进行了研究探讨,以期推动我国房屋建筑工 程的发展,具有较强的意义和价值。 关键词:房屋建筑工程;施工技术;现场施工管理 随着我国经济的飞速发展,生活水平的不断提高,房 屋建筑工程施工技术及现场施工管理要求发生了较大变 化,提出了更高的要求。 1现代房屋建筑工程施工技术要点 1.1房屋建筑的泵送技术 在现代房屋建筑施工时,其混凝土的使用量较大,而

且由于高度原因,混凝土的运送常常使用泵送技术,所以说在进行混凝土的施工时,为了保证浇筑施工的工期和质量,因此应该准备相应数量的土泵机和布料机,除此之外,混凝土在配比的比例上也应该严格按照施工规定进行。当前,我国混凝土的泵送技术采用的是掺粉煤灰和化学外加剂的双渗技术,这一技术不仅满足了混凝土的配合比,而且满足相关设备的要求,混凝土的泵送高度不断增加,此外泵送到顶技术的应用,大大增加了混凝土施工中的效率。 1.2钢结构施工技术 现代房屋建筑的钢结构主要包括各种轻型、高层中型、大跨度、钢筋混凝土组合等钢结构。钢结构生产往往采用工业化批量生产,而且钢结构在施工过程中具有简单快速的优势,其在房屋建筑中的应用非常广泛。但是钢结构也存在它的缺点,那就是其热传导性很容易导致火灾发
