当前位置:文档之家› 钢筋配料计算

钢筋配料计算

钢筋配料计算
钢筋配料计算

1. 钢筋配料单。

根椐设计图纸,以一个构件为单位,把每一种钢筋的直径、各段尺寸、

弯法、每根下料长度、根数等数据计算出来,列成表格,供现场加工制作

和预算使用,这样的清单称为“钢筋配料单”.

2. 基本概念。

2.1.钢筋的弯曲直径:

2.2 钢筋加工的/中线尺寸(下料尺寸)/度量尺寸。

①中线尺寸(下料尺寸):

按钢筋加工中心线形状长度计算的钢筋下料长度;

②度量尺寸:

按图示,钢筋在构件内可度量的直线尺寸;

①-②之差/±/,称为“度量差”。

?钢筋的外包尺寸:构件中,每根钢筋扣去砼保护层的钢筋外皮尺寸。

?钢筋的内包尺寸:构件中,外包尺寸扣去钢筋直径的钢筋内皮净尺寸。

?外包尺寸和内包尺寸均可度量,均属度量尺寸。

3 钢筋下料长度计算。

3.1 直钢筋的下料长度。

直钢筋的下料长度= 构件长度-混凝土保护层+末端弯勾加长;

光圆钢筋末端180度弯钩

3.2 圆钢末端180°弯钩增加6.25d长度值的推导

①现行规范规定,Ⅰ级钢的弯心直径是2.5d;

②钢筋中心线半圆的半径就是2.5d/2+d/2=1.75d

③半圆周长为1.75dπ=5.498d取5.5d;

④平直段为3d;

所以180度弯钩增加的展开长度为:8.5d-2.25d=6.25d

抗震结构末端弯钩平直段5d

3.3 直钢筋一处弯折/引起长度变化(度量差)。弯折角度θ钢筋级别弯心直径D 度量差△

30°所有级别 5d -0.30d

45°所有级别 5d -0.55d

60°所有级别 5d -0.90d

90°所有级别 5d -2.29d

135° HPB235、300 2.5d -0.38d

HRB335、 4d -0.11d

HRB400、500 4d -0.11d

180°

末端3d直段/HPB235、300 2.5d +6.25d

3.4 箍筋下料长度的计算。

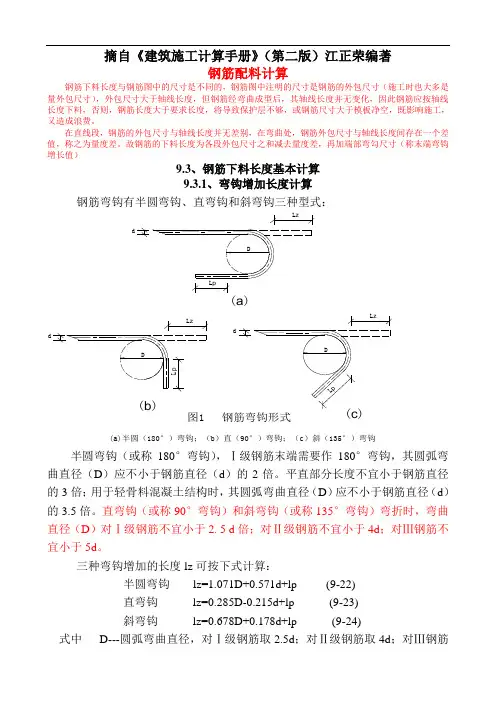

3.4.1 箍筋下料长度计算公式。(参见陈雄辉教授主编《建筑施工技术》)抗震:L=2(A+B)+25.1d

非抗震:L = 2(A+B)+15.1d

式中:

A: 箍筋内包尺寸宽;

B: 箍筋内包尺寸高;

d: 钢筋直径。

箍筋下料长度=

【(梁宽-保护层×2-钢筋直径×2)+(梁高-保护层×2-钢筋直径×2)】×2+25.1d(15.1d)3.4.2 例题:(陈雄辉教授提供)

某混凝土框架梁,处在室内干燥环境,混凝土强度为C30,截面200mm×500mm,净跨距5000mm,两端为

400mm×400mm的柱子,梁下部纵向受力钢筋为2ф25,箍筋为ф6@200。已知梁钢筋的混凝土保护层厚度为20mm,

直线锚固长度Lab=35d;

试计算:

(1)下部纵向受力钢筋的下料长度;

(2)箍筋的下料长度

(3)箍筋的总个数

(提示:当不能采用全直线锚固时,可采用直线加弯折锚固,

其中直线段取max{≥0.4Lab,0.5hc+5d}),弯折段取15d。hc为柱断面尺寸。)解:⑴.下部纵向受力钢筋:

35d=35×25=875>400不能直线锚固,15d=15×25=375 mm

max{0.4×35d=0.4×875=350 mm ,0.5×400+5×25=325}=350 mm

下料长度L=2(375+350)+5000-2×2.29×25=6335.5mm

解:⑵. 箍筋的下料长度

箍筋的保护层取=20mm,箍筋直径为6mm,

则箍筋的内包尺寸a=200-2×26=148mm,b=500-2×26=448mm

箍筋的下料长度L=2(a+b)+25.1d=2(148+448)+25.1×6=1343mm

解:⑶.箍筋的个数N=(5000-2×50)÷200+1=26个。

3.5 弯起钢筋下料长度的计算。

3.5.1 弯起钢筋下料计算公式。

弯起钢筋的下料长度=

钢筋的水平直段长+斜段长+末端弯勾加长-弯折引起的度量差。

弯起钢筋的长度=L +2ΔL + 2 x-△(一对弯折度量差)

ΔL=S- L1

底边长度 1.732h h 0.575h

3.5.2 当θ=45°,60°钢筋一对反向弯折时的度量差△

弯起角度钢筋弯折一对时的度量差△ D=5d时的△

计算公式

θ=45°△=0.043D+0.457d -0.67d

θ=60°△=0.108D+0.685d -1.23d

在有些配筋图中,若没有注示弯起角度时,可根据梁板高度来确定:当梁断面高≥0.8m时,按60度角。

当梁断面高<0.8m时,按45度角。

板均按30度角。

3.5.3 例题

在某钢筋混凝土结构中,现在取一跨钢筋混凝土梁L-1,其配筋均按Ⅰ级钢筋考虑,如

下图所示。试计算该梁钢筋的下料长度,给出钢筋配料单。

解:梁两端的保护层厚度取10mm,上下保护层厚度取25mm。

(1)①号钢筋为2Φ18,下料长度为:

直钢筋下料长度=构件长-保护层厚度+末端弯钩增加长度

=6000-10×2 +(6.25×18)×2 =6205mm

(2)②号钢筋为2Φ10,下料长度为:

直钢筋下料长度=构件长-保护层厚度+末端弯钩增加长度=6000-10×2 +(6.25×10)×2 =6105mm

(3)③号钢筋为1Φ18,下料长度为:

端部平直段长=400 -10 =390mm

斜段长=(450 -25×2)÷sin45°=1.414h = 564mm

中间直段长=6000 -10×2 -390×2 -400×2 =4400mm

钢筋下料长度=外包尺寸+端部弯钩-量度差值(45°)

=[2×(390 +564)+4400]+(6.25 ×18)×2-(0.67×18)×2(或0.5d×4)

=(1908 +4400)+225-36=6497mm

(4)④号钢筋为1Φ18,下料长度为:

端部平直段长=(400+500)-10 =890mm

斜段长=(450 -25×2)÷sin45°=1.414h =564mm

中间直段长=6000 -10×2 -890×2 -400×2 =3400mm

钢筋下料长度=外包尺寸+端部弯钩-量度差值(45°)

=[2×(890+564)+3400]+(6.25 ×18)×2-(0.5×18)×4(或0.67×18×2)=6308+225-36=6497mm

(5)⑤号钢筋为Φ6,下料长度为:

宽度内包尺寸=(200-2×25 - 2×6)=138mm

长度内包尺寸=(450-2×25- 2×6)=388mm

箍筋下料长度=

【(梁宽-保护层×2-钢筋直径×2)+(梁高-保护层×2-钢筋直径×2)】×2+25.1d(15.1d)箍筋的下料长度L= 2(a+b)+25.1d = 1052+ 150.6=1202.6mm

不考虑加密区,箍筋数量=(6000 -10 × 2-50× 2)÷200 +1 ≈ 31(个)

(本节完毕,谢谢观看)

整个楼的钢筋计算原理

钢筋计算原理 钢筋重量=钢筋长度*根数*理论重量 钢筋长度=净长+节点锚固+搭接+弯钩(一级抗震) 柱 基础层:筏板基础〈=2000mm时,基础插筋长度=基础层层高-保护层+基础弯折a+基础纵筋外露长度HN/3+与上层纵筋搭接长度LLE(如焊接时,搭接长度为0) 筏板基础〉2000mm时,基础插筋长度=基础层层高/2-保护层+基础弯折a+基础纵筋外露长度HN/3+与上层纵筋搭接的长度LLE(如焊接时,搭接长度为0) 地下室:柱纵筋长度=地下室层高-本层净高HN/3+首层楼层净高HN/3+与首层纵筋搭接LLE (如焊接时,搭接长度为0) 首层:柱纵筋长度=首层层高-首层净高HN/3+max(二层净高HN/6,500,柱截面边长尺寸(圆柱直径))+与二层纵筋搭接的长度LLE(如焊接时,搭接长度为0) 中间层:柱纵筋长度=二层层高-max(二层层高HN/6,500,柱截面尺寸(圆柱直径))+max (三层层高HN/6,500,柱截面尺寸(圆柱直径))+与三层搭接LLE(如焊接时,搭接长度为0) 顶层: 角柱:外侧钢筋长度=顶层层高-max(本层楼层净高HN/6,500,柱截面长边尺寸(圆柱直径))-梁高+1.5LAE 内侧钢筋长度=顶层层高-max(本层楼层净高HN/6,500,柱截面长边尺寸(圆柱直径))-梁高+LAE 其中锚固长度取值: 当柱纵筋伸入梁内的直径长〈LAE时,则使用弯锚,柱纵筋伸至柱顶后弯折12d,锚固长度=梁高-保护层+12d;当柱纵筋伸入梁内的直径长〉=LAE时,则使用直锚:柱纵筋伸至柱顶后截断,锚固长度=梁高-保护层, 当框架柱为矩形截面时,外侧钢筋根数为:3根角筋,b边钢筋总数的1/2,h边总数的1/2。 内侧钢筋根数为:1根角筋,b边钢筋总数的1/2,h边总数的1/2。 边柱:外侧钢筋长度=顶层层高-max(本层楼层净高HN/6,500,柱截面长边尺寸(圆柱直径))-梁高+1.5LAE 内侧钢筋长度=顶层层高-max(本层楼层净高HN/6,500,柱截面长边尺寸(圆柱直径))-梁高+LAE 当框架柱为矩形截面时,外侧钢筋根数为:2根角筋,b边一侧钢筋总数

钢筋配料计算

、钢筋配料计算实例 地震区某砌体结构中某钢筋混凝土梁,梁配筋如图 4.56所示,梁混凝土保护层厚度20mm,混凝土强度等级C30。采用HPB300级和HRB335级钢筋,钢筋简图见表4.23。试计算梁中钢筋下料长度。 图4.56 梁配筋图 解:①号钢筋为HRB335级钢筋,钢筋下料长度为: L1=6000+120+120-2×20+2×250-2×2×25 =6600 mm ②号钢筋的下料长度: L2=6000+120+120-2×20+2×0.414×(600-2×(20+8))-4×0.5×25+2×250-2×2×25 =7000mm ③号钢筋的下料长度: L3=6000+120+120-2×20+2×250-2×2×12 =6652mm ④号钢筋为腰筋,两端1800弯钩,弯后平直段取3d;按表4.20计算下料长度: L4=6000+120+120-2×20+2×6.25×10 =6325mm ⑤号钢筋为箍筋,两端1350弯钩,弯后平直段取10d;按表4.21计算下料长度: L5=〔(600-2×20-2×8)+(250-2×20-2×8)〕×2+ 27×8 =1692mm 箍筋个数=(6240-2×20)/200+1=32(个) ⑥号钢筋为拉筋,两端1350弯钩,弯后平直段取10d;按表4.20计算下料长度时, 注意将弯钩增长值增加7d,计算过程如下: L6=(250-2×20)+ 2×(4.9+7)×8 =400mm

一道拉筋个数=(6240-2×20)/500+1=13(个);两道为26个。 表4.23 钢筋配料单 构件名称钢筋 标号 钢筋简图符号 直径 (mm) 下料长度 (mm) 数量 重量 (kg) 梁①25 6600 2 ②25 7000 2 ③12 6652 2 ④10 6325 4 ⑤8 1692 32 ⑥8 400 26

钢筋计算基础常识

钢筋计算基础常识 表2-11箍筋弯钩增加长度取值 2.5.2变截面构件钢筋下料长度计算 一、变截面构件箍筋 根据比例原理,每根箍筋的长短差数△=Ld-Lcn-1 ,如图2-31: 图2-31变截面构件箍筋 式中Ld为箍筋的最大高度;Lc为箍筋的最小高度;n为箍筋个数,=sa +1;s为最长箍筋和最短箍筋之间的总距离;a为箍筋间距。 二、圆形构件钢筋 A、按弦长布置:先很需要下式计算钢筋所在处弦长,再减去两端保护层厚度,就得钢筋长度,如图2-32: 图2-32圆形构件钢筋 说明:(a)单数间距(b)双数间距 当配筋为单数间距时Li=a (n+1)2-(2i-1)2 ; 当配筋为单数间距时Li=a (n+1)2-(2i)2 ; 式中Li为第i根(从圆心向两边计算)钢筋所在的弦长;a为钢筋间距;n为钢筋根数,等于Da -1(D为圆直径);i为从圆心向两边计算的序号数。 B、按圆形布置:采用比例方法求每根钢筋的圆直径,再乘圆周率算得钢筋长度。如下图2-33。 三、曲线构件钢筋 A、曲线钢筋长度,根据曲线形状不同,可分别采用下列方法计算。 圆曲线钢筋的长度,可用圆心角θ与圆半径R直接算出或通过弦长L与矢高h查表得出(《建筑施工手册(第四版)》)1中“施工常用数据”),如图2-34示。 抛物线钢筋的长度L,可按下式计算:L=(1+8h2/3l 2)l,式中l为抛物线的水平投影长度,h 为抛物线的矢高。 图2-34抛物线钢筋长度 其他曲线状钢筋的长度,可用渐近法计算,即分段按直线计,用勾股定理求得每段长度,然后汇总。 如图3-35,设曲线方程式y=f,沿水平方向分段,每段长度为l(经常取为0.5m),求已知x 值时的相应y,然后计算每段长度,例如,第三段长度为2(y3-y2)2+ l 2 。 图2-35曲线钢筋长度 B、曲线构件箍筋高度,根据已知曲线方程式求解。先根据箍筋的间距确定x值,代入曲线方程式求y值,然后计算该处的梁高h=H-y,再扣除上下保护层厚度,即得箍筋高度。 对于非常复杂的构件,用数学方法很难计算钢筋长度时,可以用“放足尺”(1:1)或放小样(1:5)方法计算钢筋长度。

钢筋下料长度计算案例

框架结构钢筋配料计算案例分析 一、平法识图 国家建筑标准设计图集03G101-1 混凝土结构施工图平面整体表示方法制图规则和构造详图 (现浇混凝土框架、剪力墙、框架-剪力墙、框支剪力墙结构) 1、框架柱 1)柱编号 框架柱:在框架结构中主要承受竖向压力;将来自框架梁的荷载向下传输,是框架结构中承力最大构件。 框支柱:出现在框架结构向剪力墙结构转换层,柱的上层变为剪力墙时该柱定义为框支柱; 芯柱:它不是一根独立的柱子,在建筑外表是看不到的,隐藏在柱内。当柱截面较大时,由设计人员计算柱的承力情况,当外侧一圈钢筋不能满足承力要求时,在柱中再设置一圈纵筋。由柱内内侧钢筋围成的柱称之为芯柱; 梁上柱:柱的生根不在基础而在梁上的柱称之为梁上柱。主要出现在建筑物上下结构或建筑布局发生变化时; 墙上柱:柱的生根不在基础而在墙上的柱称之为墙上柱。同样,主要还是出现在建筑物上下结构或建筑布局发生变化时。 1 / 1

2)注写柱钢筋方式:两种:框架柱列表注写方式--03G101-1P10;框架柱截面注写方式--03G101-1P11 3)柱钢筋计算:柱所在位置不同钢筋节点构造也不同 与基础的连接----基础插筋 中间层钢筋的连接-----主要注意连接形式 顶层的钢筋锚固-----要根据柱子所在位置不同区分柱子类型(边、角、中柱) ①柱子基础插筋长度:a+h 1+h n /3 a:弯折长度:按图集进行判断/按图纸标注长度 h1:基础厚-底部保护层厚度 hn:层净高,层高-楼层框架梁高。 ②-1层柱子纵筋长度: -1层层高-Hn/3+1层Hn/3+(搭接长度LlE ) 如果出现多层地下室,只有基础层顶面和首层顶面非连接区是1/3hn ,其余均为(1/6净高、500、柱截面长边)取大值 ③首层柱子纵筋长度:首层层高-首层Hn/3+max(Hn/6,hc ,500)+(搭接长度LlE ) ④中间层柱子纵筋长度:中间层层高-当前层非连接区+(当前层+1)非连接区+(搭接长度LlE ) 非连接区=max (1/6Hn 、500、Hc ) ⑤顶层柱纵筋计算: (黑色纵筋锚固长度是从梁底开始1.5lae (la );其余纵筋伸至柱顶梁高- 保护层+12d 或直锚lae )

钢筋工程量计算 (1)

钢筋工程量计算 一、理论部分 1、钢筋单位理论质量:是指钢筋每米长度的质量,单位是kg/m。钢筋密度按7850kg/m3计算。 2、钢筋单位理论质量=(πd2/4)X7850X(1/1000000)=2,其中d——钢筋的公称直径。钢筋弯钩按弯起角度分为180°(旋转90°的“U”)、135°、90°三种。见图1-10 3、钢筋锚固长度(L Ae 、L a )是指钢筋伸入支座内的长度。(如梁内钢筋伸入到柱内)见图1-12 所示 4、为了便于钢筋的运输、保管及施工操作,钢筋是按一定长度(定尺长度)生产出厂的,如6m、8m、12m等,所以在实际施工时必须进行连接。 钢筋的连接包括焊接、机械连接和绑扎搭接等方式。 5、绑扎搭接:是利用钢丝(扎丝)将两根钢筋绑扎在一起的接头方式,其用于纵向受拉的接头。见图1-18 6、钢筋计算公式:钢筋质量=∑(钢筋长度X单位理论质量X构件数量),其中钢筋长度——钢筋混凝土构件中钢筋的长度,根据施工图纸及相关标准图集计算;单位理论质量——钢筋的单位理论质量;构件数量——按施工图纸计算。 7、独立基础和杯口独立基础配筋,均为双向配筋,其注写规定如下: ①以B代表各种独立基础底板的底部配筋。X向配筋以X打头注写,y向配筋以y打头注写,见图2-8(a)中集中标注的B:x:14@200. Y:12@15: 当两向配筋相同时,则以x&y打头注写。见图2-8(b)中集中标注的B:x&y:14@200 ②当圆形独立基础采用双向正交配筋时,以x&y打头注写;当圆形独立基础采用放射状配筋时,以R S 打头,先注写径向受力钢筋(间距以径向排列钢筋的最外端度量),并在“/”后注写环向配筋。见图2-9 当独立基础底板的边长不小于时,钢筋长度按基础底板的边长缩短10%,即按边长的90%

学习手算钢筋算量基本方法汇总

一、梁 (1)框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度二通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3 +端支座锚固值; 第二排为Ln/4 +端支座锚固值 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 以上三类钢筋中均涉及到支座锚固问题,那么总结一下以上三类钢筋的支座锚固判断问题: 支座宽》Lcfe> 0.5Hc 5d,为直锚,取Max{Lae , 0.5Hc + 5d }。 钢筋的端支座锚固值=支座宽W 或w LaeHc 5+,为弯锚,取Max{Lae,支座宽度-保护层+15d } o 钢筋的中间支座锚固值二Max{Lae,0.5Hc + 5d } 4、腰筋 构造钢筋:构造钢筋长度二净跨长+ 2 X 15d 抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽— 2 X保护层)+ 2 X 11.9d (抗震弯钩值)+ 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数二

(箍筋根数/2 )X(构造筋根数/2 );如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。 6、箍筋 箍筋长度=(梁宽— 2 X保护层+2X保护层)*2 + 2 X 11.9d 84 箍筋根数=(加密区长度/加密区间距+1 )X 2 +(非加密区长度非加密区间距—1)+1 注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。 7、吊筋 吊筋长度二2*锚固(20d )+2*斜段长度+次梁宽度+2*50, 其中框梁高度>800mm 夹角=60 ° < 800mm 夹角=45 ° 二、中间跨钢筋的计算 1、中间支座负筋 中间支座负筋:第一排为:Ln/3 +中间支座值+ Ln/3 ; 第二排为:Ln/4 +中间支座值+ Ln/4 注意:当中间跨两端的支座负筋延伸长度之和》该跨的净跨长时,其钢筋长度: 第一排为:该跨净跨长+(Ln/3 +前中间支座值)+ (Ln/3 +后中间支座值);第二排为:该跨净跨长+(Ln/4 +前中间支座值)+ (Ln/4 +后中间支座值)。

手工计算钢筋公式大全

手工计算钢筋公式大全

手工计算钢筋公式大全 手工计算钢筋公式大全第一章梁 第一节框架梁一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值2、端支座负筋 端支座负筋长度:第一排为Ln/3 +端支座锚固值; 第二排为Ln/4+端支座锚固值(1. In表示梁净长 2.不是除以4 (除以3)念得时候念做四分之ln或者梁净长的四分之一处,他表示第一排支座负筋伸入梁内三分之一梁净长的长度 https://www.doczj.com/doc/0017577560.html,e表示抗震锚固长度 4.建议你仔细看一下03G101-1图集看不明白的话推荐你一本书陈达飞教授的《平法识图和钢筋计算疑惑解析》)

3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现 03G101-1 中关于支座锚固的判断呢?现在我们来总结一下以上三类钢筋的支座锚固判断问题: 支座宽》Lae且》0.5H+ 5d,为直锚,取Max{Lae , 0.5Hc + 5d }式 中hc 为柱截面沿框架方向的高度, d 为钢筋直径(即是超过柱中心线5d )。 钢筋的端支座锚固值=支座宽 < Lae或w 0.5Hc+ 5d,为弯锚,取 Max{Lae,支座宽度-保护层+15d }。 钢筋的中间支座锚固值=Max{Lae , 0.5Hc + 5d } 4、腰筋 构造钢筋:构造钢筋长度=净跨长+ 2xi5d 抗扭钢筋:算法同贯通钢筋 5、拉筋 拉筋长度=(梁宽—2 X保护层)+ 2 xi1.9d (抗震弯钩值)+ 2d 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋 的根数=(箍筋根数/2)X (构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度怖筋间距。 6、箍筋

预算部广联达钢筋软件计算标准

预算部广联达钢筋软件计算标准为了达到公司每个预算人员的软件水平及操作习惯一致,便于内部资源的串换,将软件操作中的重点及要求罗列如下,大家都必须按施工图设计及以下要求做好施工图预算及结算工作: 一、工程设置 1、将A6的容重修改成A6.5的容重。 二、计算设置 柱: 1、2点:柱纵筋伸入基础锚固形式:如果插筋在软件里计算,要根据设计的要求修改计算式。 4点:柱在基础插筋锚固区的箍筋数量:软件默认为2个,按04G101-3第32页大样要求为“间距≤500且不少于两道”,注意箍筋的计算及修改。 5点:矩形柱基础锚固区只计算外侧箍筋:软件默认为是,但若在基础层未画柱,矩形柱的内箍仍然计算;基础层上画柱,基础层上所画的柱的钢筋就只计算所设置的几个外箍,我们就要根据设计图及施工方案做好设置是否只计算外箍。(此条不适用于剪力墙柱) 10点:纵筋搭接接头错开百分率:软件默认为50%,按设计修改。 剪力墙: 2点:纵筋搭接接头错开百分率:软件默认为≤25%,按设计修改。 3点:拉筋配置:修改6为6.5。 9点:暗柱、端柱在基础插筋锚固区内的箍筋数量:软件默认为2个,按04G101-3第32页大样要求为“间距≤500且不少于两道”,注意箍筋的计算及修改。 21点:暗梁在暗柱内是否布置箍筋:软件默认为否,应修改为是,暗梁和暗柱不互为支座,应注意,设为是后柱内依然未计算箍筋,需人为的修改计算式。 22点:暗梁纵筋与连梁纵筋相交构造:软件默认为伸入连梁边暗柱内互相锚固。 29点:墙在基础锚固区内的水平分布钢筋排数:软件默认为2排,按04G101-3第32页大样要求为“间距≤500且不少于两排”,注意水平筋的计算及修改。 框架梁: 10点:次梁两侧共增加箍筋数量:软件默认为0,按设计施工图要求将个数修改,减少

钢筋计算原理,新手必须懂

柱基础层:筏板基础〈=2000mm时,基础插筋长度=基础层层高-保护层+基础弯折a+基础纵筋外露长度HN/3+与上层纵筋搭接长度LLE(如焊接时,搭接长度为0)筏板基础〉2000mm时,基础插筋长度=基础层层高/2-保护层+基础弯折a+基础纵筋外露长度HN/3+与上层纵筋搭接的长度LLE(如焊接时,搭接长度为0)地下室:柱纵筋长度=地下室层高-本层净**N/3+首层楼层净**N/3+与首层纵筋搭接LLE(如焊接时,搭接长度为0)首层:柱纵筋长度=首层层高-首层净**N/3+max(二层净**N/6,500,柱截面边长尺寸(圆柱直径))+与二层纵筋搭接的长度LLE(如焊接时,搭接长度为0)中间层:柱纵筋长度=二层层高-max(二层层**N/6,500,柱截面尺寸(圆柱直径))+max(三层层**N/6,500,柱截面尺寸(圆柱直径))+与三层搭接LLE(如焊接时,搭接长度为0)顶层:角柱:外侧钢筋长度=顶层层高-max(本层楼层净**N/6,500,柱截面长边尺寸(圆柱直径))-梁高+1.5LAE内侧钢筋长度=顶层层高-max(本层楼层净**N/6,500,柱截面长边尺寸(圆柱直径))-梁高+LAE其中锚固长度取值:当柱纵筋伸入梁内的直径长〈LAE时,则使用弯锚,柱纵筋伸至柱顶后弯折12d,锚固长度=梁高-保护层+12d;当柱纵筋伸入梁内的直径长〉=LAE时,则使用直锚:柱纵筋伸至柱顶后截断,锚固长度=梁高-保护层,当框架柱为矩形截面时,外侧钢筋根数为:3根角筋,b边钢筋总数的1/2,h边总数的1/2。内侧钢筋根数为:1根角筋,b边钢筋总数的1/2,h边总数的1/2。边柱:外侧钢筋长度=顶层层高-max(本层楼层净**N/6,500,柱截面长边尺寸(圆柱直径))-梁高+1.5LAE内侧钢筋长度=顶层层高-max(本层楼层净**N/6,500,柱截面长边尺寸(圆柱直径))-梁高+LAE当框架柱为矩形截面时,外侧钢筋根数为:2根角筋,b边一侧钢筋总数内侧钢筋根数为:2根角筋,b边一侧钢筋总数,h边两侧钢筋总数。中柱:纵筋长度=顶层层高-max(本层楼层净**n/6,500,柱截面长边尺寸(圆柱直径))-梁高+锚固其中锚固长度取值:当柱纵筋伸入梁内的直径长〈LAE时,则使用弯锚,柱纵筋伸至柱顶后弯折12d,锚固长度=梁高-保护层+12d;当柱纵筋伸入梁内的直径长〉=LAE时,则使用直锚:柱纵筋伸至柱顶后截断,锚固长度=梁高-保护层,梁梁的平面表示方法:集中标注-1、梁编号2、截面尺寸3、箍筋4、上部贯通筋或架立钢筋5、侧面纵向构造钢筋或受扭钢筋6、梁顶面标高高差原位标注7、梁支座上部筋8、梁下部钢筋9、吊筋、附加钢筋及构造钢筋钢筋公式上部通长筋:长度=净跨长+左支座锚固+右支座锚固当hc-保护层(直锚长度)>=LaE时,取Max(LaE ,0.5hc+5d)当hc-保护层(直锚长度) 算法1:hc-保护层+15d算法2:取0.4LaE +15d算法3:取Max(LaE ,hc-保护层+15d)算法4:取Max(LaE ,0.4LaE+15d)左、右支座负筋:第一排长度=左或右支座锚固+净跨长/3第二排长度=左或右支座锚固+净跨长/4如有第三排筋伸入跨内1/5,如果一共两排,第一排为通长筋,则第二排按LN/3计算中间支座负筋长度上排长度=2*净跨长/3+支座宽下排长度=2*净跨长/4+支座宽注:净跨长为左右较长的跨架立筋长度=净跨-左负筋伸入长度-右负筋伸入长度+ 150*2注:当贯通筋和架立筋同时存在时,搭接值取150MM。构造筋长度=净跨长+2*15d 抗扭筋长度=净跨长+2*锚固长度拉筋长度=梁宽-2*保护+2*1.9d+2*max(10d,75mm) 根数=【(净跨长-50*2)/非加密间距*2+1】*排数当梁宽≤350时,拉筋直径为6mm;梁宽>350时,拉筋直径为8mm。拉筋间距为非加密区箍筋间距的两倍。当设有多排拉筋时,上下两排拉筋竖向错开设置。下部钢筋下部通长钢筋长度=净跨长+左支座锚固+右支座锚固下部不伸入支座钢筋长度=净跨长-0.1*2*净跨长下部非通长钢筋长度=净跨长+左支座锚固+右支座锚固箍筋长度=(梁宽-保护层*2 +梁高-保护层)*2+1.9d*2+max(10d,75mm)*2 根数=2*【(加密区长度-50)/加密间距+1】+(非加密区长度/非加密间距-1)当结构为一级抗震时,加密长度为max(2*梁高,500),当结构为二到四级时,加密长度为max(1.5*梁高,500)吊筋长度=2*锚固+2*斜段长度+次梁宽度+2*50斜段角度:高度主梁高>800mm a为60度主梁高<=800mm a为45度板底筋长度=净长+2*max (支座宽/2,5d)+2*6.25d(一级钢筋)+搭接根数=(净长-2*50)/间距+1面筋长度=净长+2*la+2*6.25d(一级钢筋)+搭接根数=(净长-2*50)/间距+1la:非抗震; lae:抗震端支座

钢筋配料计算

1. 钢筋配料单。 根椐设计图纸,以一个构件为单位,把每一种钢筋的直径、各段尺寸、 弯法、每根下料长度、根数等数据计算出来,列成表格,供现场加工制作 和预算使用,这样的清单称为“钢筋配料单”. 2. 基本概念。

2.1.钢筋的弯曲直径:

2.2 钢筋加工的/中线尺寸(下料尺寸)/度量尺寸。 ①中线尺寸(下料尺寸): 按钢筋加工中心线形状长度计算的钢筋下料长度; ②度量尺寸: 按图示,钢筋在构件内可度量的直线尺寸; ①-②之差/±/,称为“度量差”。 ?钢筋的外包尺寸:构件中,每根钢筋扣去砼保护层的钢筋外皮尺寸。 ?钢筋的内包尺寸:构件中,外包尺寸扣去钢筋直径的钢筋内皮净尺寸。 ?外包尺寸和内包尺寸均可度量,均属度量尺寸。

3 钢筋下料长度计算。 3.1 直钢筋的下料长度。 直钢筋的下料长度= 构件长度-混凝土保护层+末端弯勾加长; 光圆钢筋末端180度弯钩 3.2 圆钢末端180°弯钩增加6.25d长度值的推导 ①现行规范规定,Ⅰ级钢的弯心直径是2.5d; ②钢筋中心线半圆的半径就是2.5d/2+d/2=1.75d ③半圆周长为1.75dπ=5.498d取5.5d; ④平直段为3d; 所以180度弯钩增加的展开长度为:8.5d-2.25d=6.25d

抗震结构末端弯钩平直段5d 3.3 直钢筋一处弯折/引起长度变化(度量差)。弯折角度θ钢筋级别弯心直径D 度量差△ 30°所有级别 5d -0.30d 45°所有级别 5d -0.55d 60°所有级别 5d -0.90d 90°所有级别 5d -2.29d 135° HPB235、300 2.5d -0.38d HRB335、 4d -0.11d HRB400、500 4d -0.11d 180° 末端3d直段/HPB235、300 2.5d +6.25d 3.4 箍筋下料长度的计算。

钢筋算量 基础知识试题(有答案)

一、选择题:(每题1分) 1、由于建筑与结构标高的差异,对下( A、D )构件在计算钢筋时要注意增加垫层或找平层的厚度。 A、栏板 B、楼梯 C、圈梁 D、构造短柱 2、Φ10@100/200(Φ12@100)括号内的数值表示( C ) A、基础内箍筋加密 B、柱端头箍筋加密 C、框架节点核心区的箍筋 D、梁端头箍筋加密 3、当图纸标有:JZL1(2A)表示?( A ) A、1号井字梁,两跨一端带悬挑 B、1号井字梁,两跨两端带悬挑 C、1号剪支梁,两跨一端带悬挑 B、1号剪支梁,两跨两端带悬挑 4、当图纸标有:KL7(3)300*700 GY500*250表示( D ) A、7号框架梁,3跨,截面尺寸为宽300、高700,框架梁加腋,腋长250、腋高500 B、7号框架梁,3跨,截面尺寸为宽700、高300,第三跨变截面根部高500、端部高250 C、7号框架梁,3跨,截面尺寸为宽300、高700,第一跨变截面根部高250、端部高500 D、7号框架梁,3跨,截面尺寸为宽300、高700,框架梁加腋,腋长500、腋高250 5、高板位筏型基础指:( C ) A、筏板顶高出梁顶 B、梁顶高出筏板顶 C、梁顶平筏板顶 D、筏板在梁的中间 6、基础梁箍筋信息标注为:10Φ12@100/Φ12@200(6)表示( B ) A、直径为12的一级钢,从梁端向跨内,间距100设置每边5道,其余间距为200,均为6支箍 B、直径为12的一级钢,从梁端向跨内,间距100设置每边10道,其余间距为200,均为6支箍 C、直径为12的一级钢,加密区间距100设置10道,其余间距为200,均为6支箍 D、直径为12的一级钢,加密区间距100设置5道,其余间距为200,均为6支箍 7、板块编号中XB表示?( B ) A、现浇板 B、悬挑板 C、延伸悬挑板 D、屋面现浇板 8、任何情况下,受拉钢筋锚固长度不得小于:( A ) A、200mm B、250mm C、300mm D、350mm 9、任何情况下,受拉钢筋搭接长度不得小于( C ) A、200mm B、250mm C、300mm D、350mm 10、当纵向钢筋搭接接头面积百分率为25%时,纵向受拉钢筋的修正系数为:( A ) A、1.2 B、1.4 C、1.6 D、1.8 11、Φ6抗震箍筋的弯钩构造要求采用135度弯钩,弯钩的平直段取值为:( A ) A、75 B、10d C、 85 D、12d

钢筋算量基本理论

钢筋算量基本理论 一、钢筋工程量计算步骤 (1)确定构件砼的强度等级和抗震级别; (2)确定钢筋保护层的厚度; (3)计算钢筋的锚固长度La,抗震锚固长度Lae,钢筋的搭接长度Ll,抗震搭接长度Lle;(4)计算钢筋的下料长度和重量 (5)按不同直径和钢种分别汇总现浇构件钢筋重量 (6)计算或查用标准图集确定预制构件钢筋重量; (7)按不同直径和钢种分别汇总预制构件钢筋重量 二、钢筋工程量基本计算规则及公式 (1)计算规则:钢筋工程量应区分不同钢筋类别、钢种和直径分别以吨(t)计算其重量。 (2)计算公式:钢筋工程量=钢筋下料长度(m)×相应钢筋每米重量(kg/m)式中:钢筋下料长度(m)=构件图示尺寸-砼保护层厚度+钢筋弯钩增加长度+弯起钢筋弯起部分的增加长度-量度差(钢筋弯曲调整值)+图中已经注明的搭接长度钢筋长度=净长+节点锚固+搭接+弯钩(一级抗震) (3)计算钢筋工程量时,设计已规定钢筋搭接长度的,按规定搭接长度计算;自然接头损耗及下料损耗已包括在钢筋的损耗率之内,不得另计。钢筋的电渣压力焊、套筒挤压等接头,以"个"计算。 三、梁的钢筋计算规则及公式 1、单跨梁钢筋的计算公式:直钢筋净长=L-2C;弯起钢筋净长=L-2C+2×0.414(0.268或0.577)×弯起高度;弯起钢筋两端带直钩净长=L-2C+2×0.414(0.268或0.577)×弯起高度+2×(梁高-保护层厚度×2);

2、多跨梁钢筋的计算公式 (1)首跨钢筋的计算:上部贯通筋长度=通跨净跨长+首尾端支座锚固值端支座负筋长度=设计构造长度+端支座锚固值;下部钢筋长度=净跨长+左右支座锚固值 (2)中间跨钢筋的计算:中间支座负筋长度=两边跨设计构造长度+中间支座值; (3)箍筋:箍筋长度=(梁宽-2×保护层+2d)×2+(梁高-2×保护层+2d)×2+14d 或24d 箍筋根数=(梁净长-100mm)/设计间距+1,加密区另计。 (4)腰筋、拉筋、吊筋应按构造要求计算其长度。 四、现浇板钢筋的计算方法与公式 现浇板筋主要有:受力筋(单向或双向,单层或双层)、支座负筋、分布筋、附加钢筋(角部附加放射筋、洞口附加钢筋)、撑脚钢筋(双层钢筋时支撑上下层)。 (1)受力筋长度=轴线尺寸+左锚固+右锚固+两端弯钩(如果是Ⅰ级筋);根数=(板净长-100MM)/布筋间距+1 (2)负筋长度=负筋长度+左弯折+右弯折;负筋根数=(布筋范围-扣减值)/布筋间距+1 (3)分布筋长度=负筋布置范围长度-负筋扣减值:负筋分布筋根数=负筋的长度/分布筋间距+1 (4)附加钢筋(角部附加放射筋、洞口附加钢筋)、支撑钢筋(双层钢筋时支撑上下层)根据实际情况直接计算钢筋的长度、根数。

练习——钢筋下料长度计算

钢筋下料长度计算 钢筋下料长度=外包尺寸+端头弯钩长度-量度差 箍筋下料长度=箍筋长+箍筋调整值 钢筋弯曲量度差值 钢筋弯曲角度30456090 量度差值0.35 d0.5d0.85d2d 2.5d 箍筋调正值 箍筋直径4-56810-12 量外包尺寸40506070 量包尺寸80100120150- 1.钢筋配料单的编制 (1)编制钢筋配料单之前必须熟悉图纸,把结构施工图中钢筋的品种、规格列成钢筋明细表,并读出钢筋设计尺寸。 (2)计算钢筋的下料长度。 (3)根据钢筋下料长度填写和编写钢筋配料单,汇总编制钢筋配料单。在配料单中,要反映出工程名称,钢筋编号,钢筋简图和尺寸,钢筋直径、数量、下料长度、质量等。

(4)填写钢筋料牌根据钢筋配料单,将每一编号的钢筋制作一块料牌,作为钢筋加工的依据,见图5-24所示。 钢筋的下料长度计算 一、直线钢筋下料长度=构件长度-保护层厚度+弯钩增加长度 二、弯起钢筋下料长度=直段长度+斜段长度-量度差值(弯曲调整值)+弯钩增加 长度。 注意:度量差值=钢筋的外包尺长度减去钢筋的中轴线的长度 钢筋在弯曲时:外侧会变长,而侧会变短,但轴线尺寸不变。(所以最外侧的尺寸和中轴线的尺寸就会有一个差值,这个差值就是度量差值,或者叫做弯曲调整值) 可能我的表达有点不清楚,懂了没?要是不明白就给我信息咯。。。。 钢筋弯曲角 度:30°45°60°90°°钢筋弯曲调整值:0.35d0.5d0.85d2d 2.5d若钢筋需要搭接时,还需加上钢筋的搭接长度。弯钩分为:1。半圆弯钩2。直弯钩3。斜弯钩弯钩弯曲度数:°90°45°弯钩增加长度: 6.25d 3.5d 4.5d (注意:要区分开弯曲和弯钩,不然你要晕的。。。。。。)

钢筋工程量计算规则及方法

钢筋工程量计算规则及方法 一、钢筋工程量计算规则 1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。 2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。钢筋电渣压力焊接、套筒挤压等接头,以个计算。 各类钢筋计算长度的确定 钢筋长=构件长-保护层*2+弯勾长*2+弯起钢筋增加值(△L)*2 钢筋的混凝土保护层 受力钢筋的保护层,应符合设计要求;当设计无要求时,不应小于受力钢筋直径,并应符合下表要求: 纵向受力钢筋的混凝土保护层的最小厚度(㎜) 混凝土保护层的最小厚度见下表: 附注:①基础中纵向受力钢筋的混凝土保护层厚度不应小于35㎜,无垫层时不应小于70㎜; ②板墙壳中的分布筋的保护层厚度不应小于表中相应数值减10㎜,且不应小于10㎜;梁柱中的箍筋和构造筋的保护层不应小于15㎜. 2. 箍筋的弯勾长度: 平钩(180 °)6.25d ; 直钩(90 °) 3.5d ; 斜钩(135 °)4.9d 3. 弯起钢筋增加长度: 30 °:0.268H0; 45 °:0.41H0; 60 °:0.585H0 4. 箍筋长度:

封闭方箍箍筋长度=2*(长+宽)+20d 或=构件截面外边周长-8倍保护层厚+27.8d ⑶箍筋根数的确定:N= (构件长- 保护层)/ 间距+1 二各种构件钢筋计算方法 基础 (一)条形基础 1、横向受力钢筋的直径,一般为6~16mm;间距为120—250mm。 2、纵向分布钢筋的直径,一般为5~6mm;间距为250~350mm。 3、条形基础的宽度B≥1600mm时,横向受力钢筋的长度可减至0.9B,交错布置,如图2-3示。 (二)独立基础 1、独立基础系双向受力,其受力钢筋直径不宜小于8mm,间距为100~200mm。沿短边方向的受力钢筋一般置于长边受力钢筋的上面。当基础边长B≥3000mm时(除基础支承在桩上外),受力钢筋的长度可减为0.9B交错布置。 2、现浇柱下独立基础的插筋直径、根数和间距应与柱中钢筋相同,下端宜做成直弯钩,放在基础的钢筋网上,如图2-5示。当基础高度较大时,仅四角插筋伸至基底。插筋的箍筋与柱中箍筋相同,基础内设置二个。

梁钢筋的计算方法

梁钢筋的计算方法 通常情况下梁的钢筋种类 上:上部通长筋 中:侧面纵向钢筋——构造或抗扭 下:下部钢筋(通长筋或不通长) 左:左支座钢筋 中:架立钢筋或跨中钢筋 右:右支座钢筋 箍筋 附加钢筋:吊筋、次梁加筋、加腋钢筋 (1)框架梁 一、首跨钢筋的计算 1、上部贯通筋 上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值 2、端支座负筋 端支座负筋长度:第一排为Ln/3+端支座锚固值; 第二排为Ln/4+端支座锚固值。 3、下部钢筋 下部钢筋长度=净跨长+左右支座锚固值 以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现03G101-1中关于支座锚固的判断呢? 现在我们来总结一下以上三类钢筋的支座锚固判断问题: 1)支座宽≥Lae且≥0.5Hc+5d,为直锚,取Max{Lae,0.5Hc+5d }。

2)钢筋的端支座锚固值=支座宽≤Lae或≤0.5Hc+5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。 钢筋的中间支座锚固值=Max{Lae,0.5Hc+5d } 4、腰筋 1)构造钢筋:构造钢筋长度=净跨长+2×15d

2)抗扭钢筋:净跨长+2*锚固长度(同框架梁下部纵筋) 注:当hw≥450时,在梁的两侧面应沿高度配置纵向构造钢筋,纵向构造钢筋间距a≤200;当梁宽≤350时拉筋直径为6mm,梁宽>350时,拉筋直径为8mm。拉筋间距为非加密区箍筋间距的两倍,当设有多排拉筋时,上下两排拉筋竖向错开设置。 5、拉筋 拉筋长度=(梁宽-2×保护层)+2d+2×11.9d(抗震弯钩值)(只拉住主筋)拉筋根数=((净跨长-50*2)/非加密区间距*2+1))*排数。 注:拉筋根数计算如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数=(箍筋根数/2)×(构造筋根数/2);如果给定了拉筋的布筋间距,那么拉筋的根数=布筋长度/布筋间距。 6、箍筋 箍筋长度=(梁宽-2×保护层+2d+梁高-2×保护层+2d)*2+2×11.9d。 箍筋根数=((加密区长度-50)/加密区间距+1)×2+(非加密区长度/非加密区间距-1)+1。四舍五入(其中:一级抗震加密区≥2Hb≥500,Hb为梁截面高度;二至四级抗震加密区≥1.5Hb≥500。)。 注意:因为构件扣减保护层(受力主筋外边缘到混凝土表面距离)时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多

钢筋配料计算实例

已知某教学楼钢筋混凝土框架梁KL1的截面尺寸与配筋见图1,共计5根。混凝土强度等级为C25。求各种钢筋下料长度。 平法施工图 图1 钢筋混凝土框架梁KL l [解] 1.绘制钢筋翻样图 根据“配筋构造”的有关规定,得出: (1)纵向受力钢筋端头的混凝土保护层为25mm; (2)框架梁纵向受力钢筋Φ25的锚固长度为35×25=875mm,伸入柱内的长度可达500-25=475mm,需要向上(下)弯400mm; (3)悬臂梁负弯矩钢筋应有两根伸至梁端包住边梁后斜向上伸至梁顶部; (4)吊筋底部宽度为次梁宽+2×50mm,按45°向上弯至梁顶部,再水平延伸20d=20×18=360mm。 对照KL1框架梁尺寸与上述构造要求,绘制单根钢筋翻样图(图2),并将各种钢筋编号。 框架梁钢筋翻样图 图2 KL 1 2.计算钢筋下料长度 计算钢筋下料长度时,应根据单根钢筋翻样图尺寸,并考虑各项调整值。 ①号受力钢筋下料长度为:

(7800-2×25)+2×400-2×2×25=8450mm ②号受力钢筋下料长度为: (9650-2×25)+400+350+200+500-3×2×25-0.5×25=10888mm ③号受力钢筋下料长度为: 2745+400-2×25=3092mm ④号受力钢筋下料长度为: 4617+350-2×25=4917mm ⑤号受力钢筋下料长度为: 2300mm ⑥号吊筋下料长度为: 350+2(1060+360)-4×0.5×25=3140mm ⑦号腰筋下料长度为: 7200mm ⑧号腰筋下料长度为: 2050mm ⑨号箍筋下料长度为: 2(770+270)+70=2150mm ⑩号箍筋下料长度,由于梁高变化,因此要先按公式(9-7)算出箍筋高差△。 补充:变截面构件箍筋 根据比例原理,每根箍筋的长短差数△,可按下式计算(图9-50): 1 --=?n l l d c (9-7) 式中 l c ——箍筋的最大高度; l d ——箍筋的最小高度; n ——箍筋个数,等于s/a +1; s ——最长箍筋和最短箍筋之间的总距离; a ——箍筋间距。

快速学习广联达钢筋算量软件

新建工程后(设置好计算规则、计算设置以及节点设置、楼层及各层砼标号),我们在绘图输入界面当中,通过构件导航栏中打开“CAD识图”导航栏,按照导航栏的顺序进行操作即可。 点击“CAD草图”,在工具栏中点击“导入CAD图”,然后找到存放CAD图文件的路径并打开,导入过程当中,还需要根据CAD图纸比例的大小,设置并调整,软件默认是1:1。 在“CAD草图”状态下,还可以转换钢筋级别符号、识别柱表、剪力墙连梁表、门窗表等。温馨提示:由于现在大部分的CAD图有多个CAD图单元组成,在导入前,可以在CAD软件或者CAD图形调整工具把CAD分割开来,然后再进行导入,这样可以提高CAD导入的速度。二、导入轴网 在导航栏中选择“识别轴网”,然后选择提取轴线(ctrl+左键选择,右键确认),提取轴标识(ctrl+左键选择,右键确定),最后点击“识别轴线”,这样就可以把轴线识别过来了。温馨提示:通过CAD识别过来的轴线是辅助轴线;选择导入轴线的CAD图尽量是轴网最完整的。 三、导入柱 提取柱的操作步骤: 第一步:在“CAD草图”中导入CAD图,CAD图中需包括可用于识别的柱;(如果已经导入了CAD图则此步可省略) 第二步:在“CAD草图”中转换钢筋级别符号,识别柱表并重新定位CAD图; 第三步:点击导航栏“CAD识别”中的“识别柱”; 第四步:点击工具条“提取柱边线”; 第四步:利用“选择相同图层的CAD图元”(ctrl+左键)或“选择相同颜色的CAD图元”(alt+左键)的功能选中需要提取的柱CAD图元,此过程中也可以点选或框选需要提取的CAD图元,点击鼠标右键确认选择,则选择的CAD图元自动消失,并存放在“已提取的CAD 图层”中; 第五步:点击绘图工具条“提取柱标识”; 第六步:选择需要提取的柱标识CAD图元,点击鼠标右键确认选择; 第七步:检查提取的柱边线和柱标识是否准确,如果有误还可以使用“画CAD线”和“还原错误提取的CAD图元”功能对已经提取的柱边线和柱标识进行修改; 第八步:点击工具条“自动识别柱”下的“自动识别柱”,则提取的柱边线和柱标识被识别为软件的柱构件,并弹出识别成功的提示。 温馨提示:如果不重新定位CAD图,导入的构件图元有可能就会与轴线偏离;门窗表通常情况在建筑施工图总说明部分,柱表通常在柱平面图中,连梁表在剪力墙平面图中。 四、导入墙 1、提取墙边线 第一步:导入CAD图,CAD图中需包括可用于识别的墙;(如果已经导入了CAD图则此步可省略) 第二步:点击导航栏“CAD识别”下的“识别墙”; 第三步:点击工具条“提取墙边线”; 第四步:利用“选择相同图层的CAD图元”或“选择相同颜色的CAD图元”的功能选中需要提取的墙边线CAD图元,点击鼠标右键确认选择。 2、读取墙厚 第一步:点击绘图工具条“读取墙厚”,此时绘图区域之显示刚刚提取的墙边线; 第二步:按鼠标左键选择墙的两条边线,然后点击右键将弹出“创建墙构件”窗口,窗口中已经识别了墙的厚度,并默认了钢筋信息,只需要输入墙的名称,并修改钢筋信息等参数,

广联达钢筋算量计算设置操作

广联达钢筋算量GGJ2013操作札记要点 模块(如柱、梁、板、基础、装修等)T构件(定义属性时新建的是构件)T图元(绘制的是图元,一个构件有一个或多个 图元) 总则: 流程:首层T地上T地下(如地下室部分)T基础(如筏板……);主体-零星; 主体:剪力墙结构----- 剪力墙—门窗洞—暗柱/端柱—暗梁/连梁; 框架结构------ 柱—梁—板; 框剪结构------ 柱—剪力墙部分—梁—板—砌体墙部分 砖混结构砖墙—门窗洞—构造柱—圈梁 顺序:建工程—建楼层—建轴网—绘图输入—汇总看结果绘图输入:定义属性(及套用做法后)—定义属性输入钢筋信息、绘制图形—汇总计算后(查看工程量及计算式)常用快捷键功能: 执行“工具菜单—选项—绘图设置”,勾选“动态输入”(包括“指针输入”和“标注输入”两种功能, 它们之间用“f键”进行切换。每个功能自身中采用“Tab键”切换输入框)、“动态提示”选项。可使用快 捷键组合Alt+Z显示关闭动态输入功能,使用快捷键组合 Ctrl+Q显示关闭动态提示功能。 钢筋符号:AHPB235 或HPB300钢筋;B:HRB335钢筋,BE: HRB335钢筋,BF: HRBF335钢筋,BFE: HRBF335 钢筋;C: HRB400钢筋,CE: HRB4O0钢筋,CF: HRBF400钢筋,CFE HRBF4O0钢筋;D: RRB400钢筋;E: HRB500 钢筋,EE: HR500钢筋,EF: HRBF335钢筋,EFE: HRBF500钢筋。注:“HRBF代表细晶粒?;“RRB代表余热处理?。 一、新建工程 1、工程信息 (1)工程信息 按设计输入(结构类型、檐高、设防烈度决定着抗震等级)。抗震等级影响钢筋搭接及锚固长度。 (2)工程设置 ①损耗模板:当地定额子目中如含有损耗(江苏计价表为2%时,钢筋算量应选用“不计算损耗” ②报表类别:下拉选项中有本地区报表得选本地区报表,若无则选择全统。地区报表优势在于有当地钢筋子目可套用。 ③汇总方式:一般预决算均为“按钢筋外皮(不考虑弯

钢筋重量的计算方法

钢筋重量的计算方法 直径(mm)*直径(mm)*0.00617*钢筋长度(m)=钢筋重量(kg) W=(1/4)0.78πD^2 D为钢筋直径厘米结果是公斤/米 钢筋重量(kg/m)计算公式: W= 0.006165 ×d×d d = 直径mm 钢筋工程量计算规则 (一)钢筋工程量计算规则 1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。 2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。钢筋电渣压力焊接、套筒挤压等接头,以个计算。 3、先张法预应力钢筋,按构件外形尺寸计算长度,后张法预应力钢筋按设计图规定的预应力钢筋预留孔道长度,并区别不同的锚具类型,分别按下列规定计算: (1)低合金钢筋两端采用螺杆锚具时,预应力的钢筋按预留孔道长度减0.35m,螺杆另行计算。 (2)低合金钢筋一端采用徽头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算,螺杆另行计算。 (3)低合金钢筋一端采用徽头插片,另一端采用帮条锚具时,预应力钢筋增加0. 15m,两端采用帮条锚具时预应力钢筋共增加0.3m计算。 (4)低合金钢筋采用后张硅自锚时,预应力钢筋长度增加0. 35m计算。 (5)低合金钢筋或钢绞线采用JM,XM,QM型锚具孔道长度在20m以内时,预应力钢筋长度增加lm;孔道长度20m以上时预应力钢筋长度增加1.8m计算。 (6)碳素钢丝采用锥形锚具,孔道长在20m以内时,预应力钢筋长度增加lm;孔道长在20m以上时,预应力钢筋长度增加1.8m. (7)碳素钢丝两端采用镦粗头时,预应力钢丝长度增加0. 35m计算。 (二)各类钢筋计算长度的确定 钢筋长度=构件图示尺寸-保护层总厚度+两端弯钩长度+(图纸注明的搭接长度、弯起钢筋斜长的增加值) 式中保护层厚度、钢筋弯钩长度、钢筋搭接长度、弯起钢筋斜长的增加值以及各种类型钢筋设计长度的计算公式见以下: 1、钢筋的砼保护层厚度
