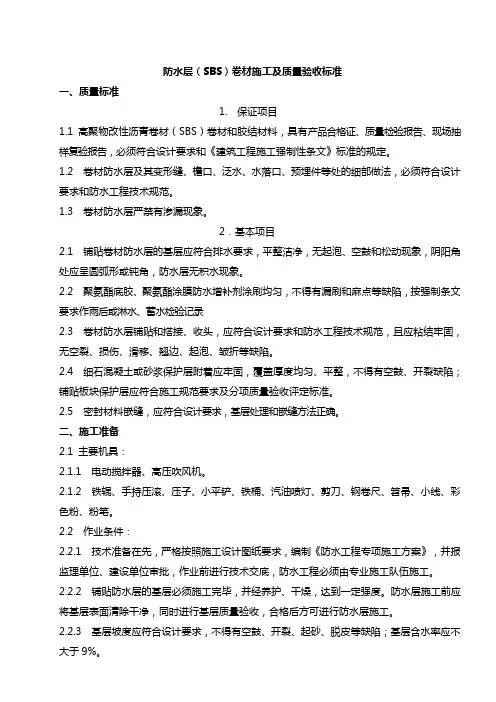

防水层(SBS)卷材施工质量标准
施工工艺流程
基层处理→阴阳角加强层施工→防水层施工→防水保护层施工→回填。
基层要求:
1)基层不允许有凹凸不平及起砂现象;
2)基层阴阳角处应用水泥砂浆抹成圆弧形;
3)基层应干燥,含水率小于9%为宜。检查时可用高频水分测定计测定,也可用厚为1.5~2.0mm的1m2卷材覆盖基层表面,放置3~4小时,若覆盖的基层表面无水印,且紧贴基层的橡胶板一侧也无凝结水痕,则可施工防水层.
防水层施工
1)在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。
2)卷材的展开时,将卷材的一端粘贴固定在预定的部位,再沿着基准线铺展,对卷材不要绷的过紧,而要在松驰的状态下;每隔一米画一条基准线,以此顺序保证卷材边对线齐平,铺贴卷材时不允许拉伸卷材,也不得有皱折存在。
3)对于阴阳角部位、管子根部以及排水口等部位,应再附加一层或两层卷材,并应先做细部。
4)每当铺完一段卷材后,应立即用干净而松软的长把滚刷从卷材的一端开始向卷材的横向顺序用力地滚压一遍,以彻底排除卷材粘结层间的空气,要边铺边压实以排除空气,在排除空气前尽量不要踩踏卷材。
5)卷材末端的收头处理时,为了防止卷材末端的剥落或渗水,末端收头必须用封口胶封闭。采用多层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3幅宽,且两层卷材不得互相垂直铺贴。
6)两幅卷材的搭接长度,长边与短边均不应小于100mm。
7)对于复杂部位加强处理,立面和平面交接处的阴阳角,先做一层500mm的附加层,而后才能大面积施工。
8)铺贴卷材时,先铺贴平面,后铺贴立面,平、立面交接处应交叉搭接。在平面与立面的转角处,接缝应留在平面上距立面不小于600mm处。
立面防水层施工:
1)卷材应竖向进行铺贴。
2)铺贴立面卷材时,应自下而上铺贴。
3)立面搭接应采取错茬搭接,搭接长度不小于150mm。
4)立面卷材施工完后,在卷材外侧用50mm厚的聚苯乙烯保护板作保护层。采取边铺板边进行土方回填的施工顺序。
5)防水卷材铺贴完成经检查合格后,立即进行保护层施工。
材料存放
1)材料进入现场应存放在通风室,严禁接近火源。
2)防水卷材应横向顺序码放,高度不超过五层,不得倾斜和横压。
3)施工前,应准备好喷灯和施工中所需用各种施工工具,如汽油、笤帚、小平铲、剪刀、抹子、合尺、弹线包、手套等。
质量标准
高聚物改性沥青卷材(SBS)卷材和胶结材料,具有产品合格证、质量检验报告、现场抽样复验报告,必须符合设计要求和《建筑工程施工强制性条文》标准的规定。
卷材防水层及其变形缝、檐口、泛水、水落口、预埋件等处的细部做法,必须符合设计要求和防水工程技术规范。
卷材防水层严禁有渗漏现象。
铺贴卷材防水层的基层应符合排水要求,平整洁净,无起泡、空鼓和松动现象,阴阳角处应呈圆弧形或钝角,防水层无积水现象。
聚氨酯底胶、聚氨酯涂膜防水增补剂涂刷均匀,不得有漏刷和麻
点等缺陷,按强制条文要求作雨后或淋水、蓄水检验记录卷材防水层铺贴和搭接、收头,应符合设计要求和防水工程技术规范,且应粘结牢固,无空裂、损伤、滑移、翘边、起泡、皱折等缺陷。
细石混凝土或砂浆保护层附着应牢固,覆盖厚度均匀、平整,不得有空鼓、开裂缺陷;铺贴板块保护层应符合施工规范要求及分项质量验收评定标准。
密封材料嵌缝,应符合设计要求,基层处理和嵌缝方法正确。
SBS防水卷材标准化施工流程 SBS防水卷材适用于工业与民用建筑的屋面和地下防水工程、防护工程、隧道、地铁以及道路、桥梁等建筑物的防水。尤其适用于较低气温环境的建筑防水。下面,跟随小编一起来了解一下SBS 防水卷材的标准化施工工艺。 #详情查看#【SBS防水卷材:标准化施工工艺】 一、施工准备: 1、材料、机具准备: 材料:弹性体SBS改性沥青防水卷材 (1)规格:宽度1m、长度10m,3mm 4mm SBS卷材。 (2)技术性能:符合国家标准。 2、主要工具:小平铲、滚刷、卷尺、剪刀、扫帚、喷枪、液化气、聚氨脂、抹子、刮板、安全带、壁纸刀、绳索、等以方便现场的施工。 3、作业条件: (1)基层必须牢固,没有松动、起鼓、凹坑、起砂、掉灰等缺陷。 (2)基层表面应平整光滑,均匀一致。其平整度可用2m长直尺检查,基层与直尺间的最大空隙不应超过5 mm,空隙仅允许平缓变化。基层阴阳角处应做成半径50mm圆弧。 (3)雨后基层尚未干燥时不得施工。 (4)基层必须干燥,一般以含水率不大于9%为宜。
二、施工操作工艺: 1、工艺流程:铲除原防水层——清扫施工面-——特殊部位加铺附加层——定位弹线涂——刷聚氨脂底层——铺贴卷材——卷材收头处理——防水层表面清理检查——验收签证 2、施工要点: (1)施工面保证平整度、坡度及表面尘土、砂粒、杂物清扫干净。 (2)、细部处理:排气管、分格缝、出屋面的水管的留设要求; (3)细部节点部位防水层的加强处理; 三、防水层铺设的一般程序 (1).在同一标高作业面上,应以"先难后易"的原则,先做檐头、内外角、排水口、集水沟、等,然后再做大面积铺设,在大面积铺设时,应按顺水方向先铺设低处,后铺设高处,最后作立面、等突出部位的铺设。 (2)在同一建筑防水工程中,如有高低跨两个部分,应按"先高后低"的顺序进行施工,即先高跨建筑施工,后再做低跨建筑施工。 四、施工方案及处理措施: 根据楼面构造,确定具体的施工方案:
***********************项目 施 工 组 织 计 划 ︵ 方 案 ︶
******************公司 ****年**月**日 目录 一、编制依据 二、工程概况 三、施工组织机构 四、施工进度计划 五、屋面防水工程施工方案 六、成品保护 七、保证工期措施 八、质量保证措施
九、安全文明施工措施 十、工程保修 一、编制依据 (一)根据GB50207-2002《屋面防水工程质量验收规范》 (二)根据GB50345-2004《屋面工程技术规范》 (三)根据设计图纸、图集及业主对工程质量要求进行编制 二、工程概况 工程名称:*********** 屋面防水工程采用3mm厚SBS改性沥青防水卷材。 该工程工程量大、工期紧,应紧密配合土建施工单位的施工。 三、施工组织机构 我公司针对此工程的重要性,公司将该工程纳入一级目标管理,公司决定派施工经验丰富、具有国家二级项目经理资质的项目经理和技术管理水平高、责任心强的项目副经理及技术负责人组成项目经理部驻守施工现场,对关键部位和特殊部位亲自把关,公司各职能部门定期到现场监督检查。项目
部在公司的统一管理下完善各项管理制度,严格按照项目法进行本工程的施工和管理。项目经理部的成员相互间配合默契,保证在项目经理的直接领导下,做到有计划地施工和管理,确保工程项目的质量、工期和安全文明施工,达到建设方满意的效果,真正体现企业水平。 施工组织机构: 四、施工进度计划 (一)施工段的划分 结合工程具体情况,各施工段工作交叉进行。 (二)施工工期:
(三)劳动力的配备及工种配合 此防水施工由防水专业人员操作,根据工作面大小配备人员,每2000m2的施工配备一组人员,每组人员6人,在清理工作面浮灰后,二人配料运料,四人进行防水层施工。 (四)施工工具的准备 主要施工用具
屋面防水规范 一、关于发布国家标准《关于印关<二000至二00一年度工程建设国家标准制度、修订计划>的通知》(建标[2001]87号)的要求,山西省建设厅会同有关部门共同修订了《程质量验收规范》。我部组织有关部门对该规范进行了审查,现批准为国家国家标准,编号为GB0207-2002,自2002年6月1日起施行。其中3.0.6、4.1.8、4.2.9、4.3.16、5.3.10、6.1.8、6.2.7、7.1.5、7.3.6、8.1.4、9.0.11为强制性条文,必须严格执行。原《屋面工程技术规范》GB0207-94于2002年10月1日废止。 本规范由建设部负责管理和对强制性条文的解释,山西建筑工程(集团)总公司负责具体技术内容的解释,建设部标准定额研究所组织中国建筑工业出版社出版发行。 中华人民共和国建设部 二00二年四月一日 二、前言 本规范是根据建设部《关于印关<二000至二00一年度工程建设国家标准制度、修订计划>的通知》(建标[2001]87号)的要求,由山西建筑工程(集团)总公司会同有关单位共同对《屋面工程技术规范》GB50207-94和《建筑安装工程质量检验评定标准》GBJ301-88修订而成的。 在修订过程中,规范编制组开展了专题研究,进行了比较广泛的调查研究,总结了多年建筑屋面工程材料、施工的经验,按照“验评分离、强化验收、完善手段、过程控制”的方针,进行全面修改,先后参加部规范研究会、协调会议,并以多种方式广泛征求了全国有关单位的意见,对主要了反复论证,最后召开审查会议定稿上报。 本规范的主要内容为:总则、术语、基本规定、卷材防水屋面工程、涂膜防水屋面工程、刚性防水屋面工程、隔热屋面工程、细部构造、分部工程验收。 本规范将来可能需要进行局部修订,有关局部修订的条文内容将刊登在《工程建设标准化》杂志上。 本规范以黑体字条文为强制性条文,必须严格执行。 为了提高规范质量,请各单位在执行本标准的过程中,注意总结经验,积累资料,随时将有关意见和建议反馈给山西建筑工程(集团)总公司《屋面工程质
SBS防水卷材施工工艺 本工程采用热熔法进行卷材的铺贴,采用滚涂法进行冷底子油的施工。 油毡铲除→找平(基层处理)→刷底油→铺设SBS防水卷材→缝边(等第一层SBS 防水卷材铺设完毕后)→第二层与第一层错0.5米铺SBS防水卷材→缝边→验收 防水施工工序:材料进场验收→排汽道设置→找平层含水率测定→节点密封处理 →涂刷冷底子油→附加层卷材铺贴→卷材收头固定和密封。 (一)施工条件准备:各项防水材料按时运输到现场,垂直运输可利用土建施工用的龙门架,屋面找平层上已清理完毕,含水率符合规定,伸出屋面的设施, 予埋件等已安装完毕。 (二)找平层 1./ 2.找平层采用1:2.5水泥砂浆(20厚)体积配合比; 3.在铺设找平层前,应将下一层表面清理干净; 4.找平层与突出屋面结构的连接处和转角处,均应做成元弧形,且整齐平顺;5.找平层铺设时先刷一遍水泥浆,其水灰比宜为1:0.4~0.5,并应随刷随铺;水泥砂浆找平层上留出20×20宽的分格缝(6m×6m),并用沥青油膏嵌缝; 6.水泥砂浆找平层应表面平整压光、压实、无起砂、脱皮、积水现象。 (三)水落口处理 水落口应设在标高的最低处,水落口周围500mm半径内的找平层坡度应加大为5%在水落口与找平层的接触处应留宽20mm深20mm的凹槽,槽内用SBS改性沥青弹性密封膏嵌填严密,上面做SBS附加层一道。 | (四)卷材铺贴方向 由于本屋面工程的坡度为2%,且室内有较大的振动影响,故采用平行屋脊的 铺贴方法,其搭接缝应顺流水方向搭接。 (1)卷材搭接缝宽度 卷材防水层采用热熔法施工,故要求长边及短边的搭接缝宽度分别不小150mm、100mm。为确保搭接缝宽度,应先在找平层上弹出粉线,进行卷材试铺,排列正确后
自粘式防水卷材施工工艺 一、前言 防水工程的施工质量直接影响到建筑物的使用,甚至结构安全。随着建筑技术的发展,对建筑物防水的施工质量、环保要求也越来越高,需要选用更加优良的防水材料,采用先进的施工工艺,以保证建筑物的防水效果和结构安全。 自粘式防水卷材是一种新型防水材料,与同类材料相比,具有施工简便、防水性能好、注重环保等优点。随着自粘式防水卷材的逐步推广应用,在施工中不断摸索、改进,总结该项施工技术,我们形成了自粘式防水卷材施工工法。 二、工法特点 自粘式防水卷材与普通防水材料相比,具有如下特点: 1、常温下冷施工,不需要热熔。施工时只要剥开隔离纸,即可直接铺贴,施工极为方便,可有效缩短工期; 2、具有较高的撕裂强度,能有效的抵御基层开裂、变形产生的应力对防水系统的破坏; 3、具有极高的抗穿透、抗冲击性能; 4、优异的粘结性保证了卷材搭接缝的连续性与密封性;
5、耐高低温,抗老化,使用寿命长。 6、在施工方法上,本工法具有如下特点: (1)施工工艺完善、简便,可操作性强,劳动强度低; (2)施工速度快、工效高,可确保工期; (3)施工质量容易得到保证,能够满足较高的防水要求。 三、适用范围 自粘橡胶沥青防水卷材可适用于一般的工业与民用建筑以及其它对防水性能有较高要求的防水工程。 可用于地下建筑物各部位(包括地下室底板、电梯井、地下室外墙、地下室顶板等)以及屋面、裙楼、阳台(露台)、卫生间的防水防潮。 四、工艺原理 自粘橡胶沥青防水卷材,是以SBS 等弹性体沥青为基料,以聚乙烯膜、铝箔为表面材料或无膜(双面自粘),采用防粘隔离层的自粘防水卷材。该防水卷材有超强的粘接强度,特制的橡胶自粘层可保证卷材与基层、卷材与卷材的粘结密封,形成整体的密封防水层。具有很好的耐酸碱腐蚀性及其他化学介质侵蚀的性能。自粘卷材表面有HDPE,具有较高的抗撕裂强度,满足耐穿刺等要求,能有效地抵御基层开裂、变形所产生的应力对防水系统的破坏。
防水层(SBS)卷材施工质量标准 施工工艺流程 基层处理→阴阳角加强层施工→防水层施工→防水保护层施工→回填。 基层要求: 1)基层不允许有凹凸不平及起砂现象; 2)基层阴阳角处应用水泥砂浆抹成圆弧形; 3)基层应干燥,含水率小于9%为宜。检查时可用高频水分测定计测定,也可用厚为1.5~2.0mm的1m2卷材覆盖基层表面,放置3~4小时,若覆盖的基层表面无水印,且紧贴基层的橡胶板一侧也无凝结水痕,则可施工防水层. 防水层施工 1)在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。 2)卷材的展开时,将卷材的一端粘贴固定在预定的部位,再沿着基准线铺展,对卷材不要绷的过紧,而要在松驰的状态下;每隔一米画一条基准线,以此顺序保证卷材边对线齐平,铺贴卷材时不允许拉伸卷材,也不得有皱折存在。 3)对于阴阳角部位、管子根部以及排水口等部位,应再附加一层或两层卷材,并应先做细部。 4)每当铺完一段卷材后,应立即用干净而松软的长把滚刷从卷材的一端开始向卷材的横向顺序用力地滚压一遍,以彻底排除卷材粘结层间的空气,要边铺边压实以排除空气,在排除空气前尽量不要踩踏卷材。 5)卷材末端的收头处理时,为了防止卷材末端的剥落或渗水,末端收头必须用封口胶封闭。采用多层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3幅宽,且两层卷材不得互相垂直铺贴。
6)两幅卷材的搭接长度,长边与短边均不应小于100mm。 7)对于复杂部位加强处理,立面和平面交接处的阴阳角,先做一层500mm的附加层,而后才能大面积施工。 8)铺贴卷材时,先铺贴平面,后铺贴立面,平、立面交接处应交叉搭接。在平面与立面的转角处,接缝应留在平面上距立面不小于600mm处。 立面防水层施工: 1)卷材应竖向进行铺贴。 2)铺贴立面卷材时,应自下而上铺贴。 3)立面搭接应采取错茬搭接,搭接长度不小于150mm。 4)立面卷材施工完后,在卷材外侧用50mm厚的聚苯乙烯保护板作保护层。采取边铺板边进行土方回填的施工顺序。 5)防水卷材铺贴完成经检查合格后,立即进行保护层施工。 材料存放 1)材料进入现场应存放在通风室,严禁接近火源。 2)防水卷材应横向顺序码放,高度不超过五层,不得倾斜和横压。 3)施工前,应准备好喷灯和施工中所需用各种施工工具,如汽油、笤帚、小平铲、剪刀、抹子、合尺、弹线包、手套等。 质量标准 高聚物改性沥青卷材(SBS)卷材和胶结材料,具有产品合格证、质量检验报告、现场抽样复验报告,必须符合设计要求和《建筑工程施工强制性条文》标准的规定。 卷材防水层及其变形缝、檐口、泛水、水落口、预埋件等处的细部做法,必须符合设计要求和防水工程技术规范。 卷材防水层严禁有渗漏现象。 铺贴卷材防水层的基层应符合排水要求,平整洁净,无起泡、空鼓和松动现象,阴阳角处应呈圆弧形或钝角,防水层无积水现象。 聚氨酯底胶、聚氨酯涂膜防水增补剂涂刷均匀,不得有漏刷和麻
SBS防水卷材施工工艺() 一、施工工具:汽油喷灯(3.5升)、滑轮、刷子、压子、剪子、卷尺、扫帚等。 二、基层处理:基层为水泥砂浆找平层,基层必须坚实平整,不能有松动、起鼓、面层凸起或粗糙不平等现象,否则必须进行处理。 三、基层必须干燥,含水率要求在9%以内,测试时在基层表面放一块卷材,经3—5h后如其下表面基本无水珠时即可施工。 四、在施工前要认真清扫基层表面上残留的水泥砂浆残渣、灰尘及杂物,然后涂刷底油,要求涂刷均匀一致,一次涂好,干燥8h以上(以气温而定,不粘脚为宜)一般每平方米用量为0.2—0.3kg。 五、复杂部位处理:阴阳角部位均应做成八字形,对女儿墙、管根、烟筒、排气孔及落水口、伸缩缝等拐角部位均应做附加层,一般宽为30cm,搭接为6—8cm。 六、卷材铺贴:铺贴卷材前,要量好要施工的防水面积,然后根据材料尺寸合理使用材料,从最低处开始铺贴,先将卷材按位置放正,长边留出8cm接茬、短边留出10cm接茬。然后点燃喷灯对准卷材底面及基层表面同时均匀加热(喷灯嘴距卷材表面约30cm为宜),待卷材表面熔化后,随即向前滚铺卷材,并
把卷材压实压平,接茬部分以压出熔化沥青为宜,滚压时不要卷入空气和异物,并防止偏斜、起鼓和折皱。最后再用喷灯和压子均匀细致的把接缝封好,防止翘边。 七、劳动保护及安全防护:卷材在运输及施工过程中要防止坚硬物体硌伤、刺破,施工完毕后禁止随意践踏,并做好使用保护工作。在施工过程中戴好手套,避免烧伤、烫伤,对于汽油桶、卷材等易燃物品要单独存放,远离火源,预防火灾和工伤事故的发生。 石博士公司是国内防水堵漏技术研究、产品开发、工程施工的综合服务公司。不断的引进国内外高性能优质高压灌浆设备、在防水堵漏领域积累丰富的施工经验,公司也在不断完善防水堵漏施工工艺、以及高效防水堵漏技术的创新、专业治理各种地下工程渗漏、对隧道工程堵漏、砼结构裂缝漏水堵漏、沉降缝堵漏、伸缩缝漏水堵漏、有多年的成功处理经验、完全具备高难度防水堵漏的能力,是您身边的堵漏专家!我公司的施工业绩遍布全国各地。 屋面防水等级确定为二级,防水层耐用年限不小于15年。按招标文件要求,防水材料采用防水性能好,抗老化能力强的sbs改性沥青卷材,并应严格按国家“屋面工程技术规范”(GB50207-2002)等技术标准执行施工,确保施工质量。
目录 一、目录 (1) 二、总则 (2) 下、施工准备 (3) 四、施工材料及用量 (3) 五、施工操作程序 (5) 六、找平层技术要求 (5) 七、粘接胶的选用与配制 (5) 八、复合卷材施工 (6) 九、保护层施工 (10) 十、工程断续防护 (11) 十一、复合防水卷材屋面、地下工程施工各项质量验收规定 (12) “矩圆牌”SBCl20聚乙烯丙纶复合防水卷材 屋面、地下工程施工操作规定 QJ一91—1 此规定经黑龙江省建委审查,可以做为企业标淮施工的依据。以保证屋面、地下工程的防水质量。 黑龙江省建委施工管理处 一九九一年一月十五日 一、总则 (一)本规定适用于建筑屋面、地下防水工程“SBCl20聚乙烯丙纶复合防水卷材(以下简称为复合卷材)”的施工操作。 (二)防水施工过程中,应对前项工程进行质量验收,合格后方可进行下道工程施工。 (三)施工所用各种材料应符合设计要求,并有质量证明文件。 (四)复合卷材的屋面、地下防水施工操作按本规定执行,对本规定以外的事项,应按现行的有关工程施工操作规范执行。 (五)屋面、地下防水工程施工必须符合国务院颁发的《建筑安装工程安全技术规程》和劳动部颁发的《关于防止沥青中毒的办法》及安全防火规定。 二、施工准备
一个施工组7人:请理基层1人,制运胶3人,铺贴卷材2人,复杂部位1人。使用器具见表1。 注:一组人员施工需用器具,电动搅拌器可用手电钻改制。 三、施工材料及用量 施工材料及用量应按防水层构造进行计算和确定,可按结构分项查表2计算: 注:搭接接缝用聚氨酯胶时水泥等材料用括号内用量
四、施工操作程序 验收基层(找批平层)→清扫基层(找平层)→制备粘接胶→处理复杂部位→铺贴复合卷材→检验复合卷材施工质量→保护层施工→验收。 五、找平层技术要求 (一)屋面找平层应符合《屋面工程技术规范》(GB50207-94)规定,地下防水找平层应符合《地下防水工程施工及验收规范》(GBJ208—83)规定。 (二)找平层拐角处(女儿墙、烟囱、天窗、墙角等)均有应做成折角。 (二)屋面防水,天沟纵向坡度不宜小于1%,内排水的雨水口应做成略低的凹坑。 六、粘接胶的选用与配制 (一)粘接胶的选用复合卷材采用水泥添加这专用配套胶或107胶(聚乙烯醇缩甲醛溶液)或乳白胶(聚醋酸乙烯乳液)制成的水泥胶(简称水泥胶)与基层满面粘贴。用于现浇混凝上构造时,将卷材敷于模板内侧,直接铺贴。 反面防水构造、屋面隔汽构造和地下防水构造、复合卷材与基层的粘贴选用水泥胶或低粘度双组份聚醚型聚氨酯胶。各类工程用粘接胶配比见表2。 (二)粘接胶的配制 1、水泥胶的配制 ①水泥添加专用配套胶的配制方法 首先按比例称取专用配套胶(见表2),然后把专用配套胶与水泥干混均匀后,加入水泥重量50%的水(水温10—40℃)边加水边搅拌至无凝块、无沉淀、无泡沫,静止15—20分钟,再搅拌即可使用。 ②水泥添加107胶的配制方法 107胶与水泥的重量比为20%时,每公斤水泥加水控制在 0.40—0.43公斤;107胶与水泥的重量比为10%时,每公斤水泥加水控制在0.47—O.50公斤。配制时,先把107胶放入制胶容器中,边搅拌边加水,加水后搅拌至107胶全部溶解,再边搅拌边加水泥,加完水泥搅拌至均匀无凝块、无沉淀、无泡沫即可使用。 ③水泥添加乳白胶的配制方法 乳白胶与水泥的重量比为17%时,每公斤水泥加水控制在0.38—0.48公斤,乳白胶与水泥的重量比为7%时,每公斤水泥加水控制在0.45—0.55公斤。配制时,先把乳白胶放入制胶容器中,边搅拌边加水,加水后搅拌至乳白胶全部溶解,再边搅拌边加水泥,加完水泥搅拌至均匀无凝块、无沉淀、无泡沫即可使用。 制成的水泥胶应在4小时内用完,并根据挥发情况随时少量补水调和。 2、聚氨酯胶的配制:另见聚氨酯胶使用说明书。 七、复合卷材施工 复合卷材施工前必须在找平层验收合格后、含水率在30—50%时即可进行防水层施工。 (一)复杂部位处理 防水层施工前,应按图纸要求先做好复杂部位(屋面的凸出部位、雨水口、天沟、檐口、檐沟;地下防水的阴角、阳角、穿墙管等)的附加层,复杂部位的附加层用复合卷材、水泥胶(配比同防水层粘接用胶)或聚氨酯胶处理粘接。
面防水维修(SBS)工程 一、施工方案 山西煤炭运销集团大同有限公司办公楼楼顶防水工程,防水层耐用年限不小于5年。按招标文件要求,防水材料采用防水性能好,抗老化能力强的SBS弹性改性沥青卷材,并应严格按国家“屋面工程技术规范”(GB50207-94)等技术标准执行施工,确保施工质量。 1.施工前准备工作 1.1.施工管理准备如能中标,我们将立即抓紧时间,组建项目经理部,并组织指挥项目部做好如下施工管理准备工作: 1.1.1.迅速按投标书施工组织机构图的要求,组织主要领导和技术人员到位,进行合同交底和技术交底。所有参加人员均须明确岗位职责,分工到人,并在建设单位的组织下,做好协调工作,以确保工程的顺利进行; 1.1. 2.要求在投标书的基础上进一步做好施工组织设计工作,报建设单位及现场监理审批 1.1.3.在业主、现场监理、土建施工单位及相关单位参加的情况下,对基层进行检查验收; 1.1.4.熟悉施工现场,确定项目质量计划、施工方案、作业指导计划及进度计划安排,并根据现场实际情况确定人员及材料供应计划,并做好临建和生产用房的安排工作;
1.1.5.按计划组织施工必要工具的到位,对现场施工用设备按规定进行必要的调试和检查,确保施工用设备能正常运行。根据本工程工期紧的特点,所有工具、设备必须备足、备全、备齐; 1.1.6.落实材料供应计划,在现场监理工程师参加的情况下,切实做好材料进场的检验工作,必要时抽样送检。 1.2.材料准备 此材料采用SBS改性沥青为主要材料加工制成,是近年来深受社会推崇的一种新型防水卷材,具有高温不流淌,低温柔度好,延伸率大,不脆裂,耐疲劳,抗老化,韧性强,抗撕裂强度和耐穿刺性能好,使用寿命长,防水性能优异。采用热熔施工法,把卷材热熔搭接,熔合为一体,形成防水层,达到防水效果。 1.3.施工用具 根据施工现场的实际情况要求,辅助材料均应采用符合国家行业标准的材料,如密封膏、冷底子油等。并应配备空气压缩机、喷涂压力罐、液化气喷枪、高压吹风机、抹子、刮板、安全带、小平铲、搅拌器、毛刷、专用火焰枪、壁纸刀、绳子、滚子等必备用具,以方便现场的施工。
三元乙丙防水卷材施工工艺标准 1、编制依据 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002 《地下工程防水技术规范》GB50108-2001 《地下防水工程施工质量验收规范》GB50208-2002 2、材料要求 2.1 三元乙丙橡胶防水卷材 2.1.1 规格:厚度1.2mm,1.5mm;宽度1.0mm,长度20.0m。 2.1.2 主要技术性能:抗拉断裂强度≥7Mpa;断裂伸长率>450%;低温冷脆温度-40℃以下;不透水性(Mpaxmin)>0.3×30。 2.2 聚氨酯底胶:用来做基层处理剂(相当于涂刷冷底子油),材料分甲、乙两组份,甲料为黄褐色胶体,乙料为黑色胶体。 2.3 CX.404 胶:用于卷材与基层粘贴为黄色混浊胶体。 2.4 丁基胶粘剂:用于卷材接缝,分A、B 两组份,A 组为黄浊胶体,B 组为黑色胶体,使用时按1:1 的比例混合搅拌均匀使用。 2.5 聚氨酯涂膜材料:用于处理接缝增补密封,材料分甲、乙两组份,甲组份为褐色胶体,乙组份为黑色胶体。 2.6 聚氨酯嵌缝膏:用于卷材收头处密封。 2.7 其他材料 2.7.1 二甲苯:用于浸洗刷工具。 2.7.2 乙酸乙酯:用于擦洗手。 3、作业条件
3.1 在地下水位较高的条件下铺贴防水层前,应先降低地下水位,做好排水处理,使地下水位降至防水层底标高300mm 以下,并保持到防水层施工完。 3.2 铺贴防水层的基层表面应平整光滑,必须将基层表面的异物、砂浆疙瘩和其他尘土杂物清除干净,不得有空鼓、开裂及起砂、脱皮等缺陷。 3.3 基层应保持干燥,含水率应不大于9%,阴阳角处应做成圆弧形。 3.4 防水层所用材料多属易燃品,存放和操作应隔绝火源,做好防火工作。 4、施工准备 4.1 工具准备 橡胶刮板4 把,腻刀2 把,4 寸毛刷2 把,滚刷2 把,清扫工具,秤10kg 一台,手提搅拌器一台,1 吨卷场机一台,专用吊架一台,卷尺1 把,弹线合1 支。4.2 基层清理施工前将验收合格的基层上杂物、尘土清理干净。 5、操作工艺标准 5.1 工艺流程基层清理--聚氨酯底胶配制--涂刷聚氨酯底胶--特殊部位进行增补处理(附加层)--卷材粘贴面涂胶--卷材晾胶--基层表面涂胶--晾胶--铺贴防水卷材--排气、压实、接收头处理--做保护层。 5.2 基层清理:施工前将验收合格的基层上杂物、尘土清理干净。 5.3 聚氨酯底胶配制:聚氨酯材料按甲:乙=1:3(重量比)的比例配合,搅拌均匀即可进行涂刷施工。 5.4 涂刷聚氨酯底胶:在大面积涂刷施工前,先在阴角、管根等复杂部位均匀涂刷一遍,然后用长把滚刷大面积顺序涂刷,涂刷底胶厚度要均匀一致,不得有露底现象。涂刷的底胶经4h 干燥,手摸不粘时,即可进行下道工序。 5.5 特殊部位增补处理
SBS防水卷材施工工艺 一、依据 《建筑工程施工质量检验评定统一标准》GB50300-2013 《屋面工程技术规范》GB50345-2012 《建筑防水工程技术规程》 二、概况 XXXX项目 三、施工准备 1.组织准备: ⑴.项目经理为第一责任人的项目管理班子,负责实现防水工程的施工管理目标,项目经理解决施工资源和监督防水施工管理的目标实现,负责工作布置和检查。 ⑵.项目执行经理负责施工进度计划,施工质量、安全文明施工措施落实及督促检查,负责工作汇报。 ⑶.项目安全经理负责防水安全、文明施工、消防、职业健康管理。 ⑷.项目技术负责:负责编制施工专项方案,技术交底。 ⑸.建筑防水施工组织系统图: 2.施工技术准备 ⑴组织有关人员学习防水工程施工规范和施工工艺,熟悉施工图纸。 ⑵针对工程特点,编写技术交底,提出材料计划。 ⑶熟悉质量标准。 3.施工物资机具准备 所有进场物资必须有合格的材质证明、出厂合格证和试验报告。做好进场检验工作,及
时取样复试,不合格的材料禁止使用。 施工机具一览表 用途机具 涂料涂刮工具橡胶刮 地漏、转角处等涂料涂刷工具油漆刷 清理基层工具铲刀 修补基层工具抹子 基层清理小平铲、扫帚、钢丝刷、高压吹风机 测量弹线皮卷尺、钢卷尺、粉线包、石笔 剪刀、刮板、滚刷、橡胶锤、大小压辊、油漆刷喷灯、长把铺贴工具 刷、自动热风焊接机、电动、搅拌器、铁抹子、小白线等 4.劳动力计划 ⑴防水工程属重点控制项目和特殊工种操作,防水操作人员必须持有有效的“上岗证”,上岗证要报监理处审核。施工过程中,随时持备案文件检查防水施工队伍是否遵照执行,以确保防水施工由经过培训的专业熟练工人完成。 ⑵安排防水工:2-5人;(可根据现场实际情况调整) ⑶施工人员一律持证上岗。 四、质量要求、通病防治及保证措施 1.质量要求 防水卷材外观质量见下图: 项目质量要求 孔洞、缺边、裂口不允许 边缘不整齐不超过10mm 胎体露白、未浸透不允许 撒布材料粒度、颜色均匀 每卷卷材的接头不超过1处,较短的一段不应小于1000mm,接头处应加长150 mm
王牌SBS改性沥青防水卷材 施工方法及技术规范 SBS APP改性沥青防水卷材施工技术一、产品性能本公司生产的SBS APP 等系列产品,采用目前国内最先进的自动化聚合物改性沥青防水卷材成套设备和技术,符合GB18242-2000《塑性体和弹性体沥青防水卷材》中华人民共和国国家标准。SBS APP改性沥青防水卷材主要采用玻纤毡,聚酯毡做胎基体,其型号和厚度主要有:25# (2mr)i、35#(3 mm、45# (4mrh ,并且可根据用户要求生产不同厚度不同胎基体,不同覆面的产品。 二、设计要求1、一般要求屋面排水坡度;不上人屋面,上人屋面,天沟排水坡度,雨水口排水坡度。 2、基本构造层⑴屋面的结构层要有足够的刚度,有良好的整体性,水泥砂浆厚度,含水率,平整、压光、不起砂、不空鼓、泛水坡度符合设计要求。 ⑵一般情况下,层面防水为单层,根据具体要求进行双层或双层以 上防水。⑶防水层上可做隔热层。⑷地下室:无论钢筋混凝土或石结构,其底层均用钢筋混凝土,找平层厚度大于20mm砂浆,含水率小于10%底板下防水层采用50mmcl8昆凝土做保护层。 三、施工要求1、基层要求⑴基层处理应符合国家规范要求, 找平层与突出结构的连结处以及基层的转角处可做成80×80 的钝角。 ⑵表面应干燥,含水率,坚硬、无空鼓、起砂、浮尘、裂缝凹凸不平等缺陷。⑶泛水坡度符合设计要求,表面平整,用1m直尺检查,直尺与基层间隙不大于10mm并且平滑变化,每米长度内不能多于一处。⑷地下室阴阳角,穿墙管,屋面女儿墙、烟囱等孔道及伸缩缝的外形及排水坡度符合设计要求。⑸雨雪天及有积水时不得施工。⑹基层清理干净、干燥后涂一遍 冷底油,特殊情况下涂冷底油时,应符合国家规范的技术要求。2、施工机具专用工具:单头或多头火焰喷枪、喷灯。
施工方案 大连创新建设集团有限公司
沥青防水卷材施工方案 一、施工准备 1、主材:SBS改性沥青防水卷材 2、辅助材料:PVC沥青胶泥、纤维布等 3、施工机具: (1)对该工程的施工计划投入以下机械设备及工具:
(2)安全工具:现场施工人员必须佩带安全帽等安全用具。
5、施工现场准备 (1)因施工部位是屋面工程,在施工中考虑到施工人员的安全及难免有建筑垃圾及建筑材料的撒落,所以做好屋面四周的围护工作。 (2)及时将屋面清理的建筑垃圾外运。 二、施工工艺 1、施工前的准备: (1)防水层施工前,应认真审核图纸做好技术交底。各道工序应建立自检、交接检和专职人员检查的“三检”制度,并有完善的检查记录,防水层施工前,应经监理单位对基层检查验收合格,方可进行防水施工; (2)防水层应由专业的防水队伍进行施工,作业人员应持有当地建设行政主管部门颁发的上岗证; (3)铺贴防水层的基层表面,应将尘土、杂物彻底清扫干净;基层必须坚固,无松动、起砂等缺陷; (4)基层表面均匀光滑,不得有突出尖角和低坑,用2m直尺检查时,直尺与基层表面间的空隙不应超过5mm,空隙允许平缓变化; (5)两基层相邻表面构成转角处,应做成圆弧形或钝角; (6)基层应干燥,含水率小于9%,测定方法是将1 m见方卷材覆盖在基层表面上,静置4小时,若覆盖处的基层表面无水印,且靠基层
一侧卷材表面也无凝结水痕,即为基层含水率小于9%; 2、防水卷材施工: 基层处理→PVC沥青胶泥一遍→纤维布一遍→PVC沥青胶 泥一遍→铺贴3mmSBS卷材→热熔焊接搭接缝→热熔焊接搭接缝→铺贴3mmSBS卷材→热熔焊接搭接缝→热熔焊接搭接缝→防水层验收;(1)基层处理-选用适当工具清理基层,使基层平整、清洁、干燥,达到卷材施工条件; (2)PVC沥青胶泥一遍,要涂刷均匀; (3)纤维布一遍,摊铺要均匀、平实; (4)PVC沥青胶泥一遍,要涂刷均匀; (5)弹线-在已处理好并干燥的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长、短边搭接宽度均为80mm),将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工; (6)将起始端卷材粘牢后,持火焰喷灯对着待铺的整卷卷材,使喷灯距卷材及基层加热处0.3~0.5m施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),应加热均匀,不得过分加热或烧穿卷材。至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),及时推滚卷材进行粘铺,后随一人施行排气压实工序; (7)搭接缝及收头的卷材必须均匀、全面地烘烤,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,并用刮刀将挤出的热熔胶刮平,沿边端封严,以保证接缝的密闭防水功能;
防水卷材施工方法及技术规范
王牌SBS改性沥青防水卷材 施工方法及技术规范 SBS、APP改性沥青防水卷材施工技术一、产品性能本公司生产的SBS、APP等系列产品,采用当前国内最先进的自动化聚合物改性沥青防水卷材成套设备和技术,符合GB18242- 《塑性体和弹性体沥青防水卷材》中华人民共和国国家标准。SBS、APP改性沥青防水卷材主要采用玻纤毡,聚酯毡做胎基体,其型号和厚度主要有:25#(2mm)、35#(3mm)、45#(4mm),而且可根据用户要求生产不同厚度不同胎基体,不同覆面的产品。 二、设计要求1、一般要求屋面排水坡度;不上人屋面,上人屋面,天沟排水坡度,雨水口排水坡度。 2、基本构造层⑴屋面的结构层要有足够的刚度,有良好的整体性,水泥砂浆厚度,含水率,平整、压光、不起砂、不空鼓、泛水坡度符合设计要求。⑵一般情况下,层面防水为单层,根据具体要求进行双层或双层以上防水。⑶防水层上可做隔热层。⑷地下室:无论钢筋混凝土或石结构,其底层均用钢筋混凝土,找平层厚度大于20mm砂浆,含水率小于10%,底板下防水层采用50mmc18混凝土做保护层。
三、施工要求1、基层要求⑴基层处理应符合国家规范要求,找平层与突出结构的连结处以及基层的转角处可做成80×80的钝角。 ⑵表面应干燥,含水率,坚硬、无空鼓、起砂、浮尘、裂缝凹凸不平等缺陷。⑶泛水坡度符合设计要求,表面平整,用1m直尺检查,直尺与基层间隙不大于10mm而且平滑变化,每米长度内不能多于一处。⑷地下室阴阳角,穿墙管,屋面女儿墙、烟囱等孔道及伸缩缝的外形及排水坡度符合设计要求。⑸雨雪天及有积水时不得施工。⑹基层清理干净、干燥后涂一遍冷底油,特殊情况下涂冷底油时,应符合国家规范的技术要求。2、施工机具专用工具:单头或多头火焰喷枪、喷灯。 SBS防水卷材施工方法及技术规范
省直汉峪住宅区一期三标段 SBS 卷 材 防 水 施 工 方 案 编制: 审核: A2 施工方案报审表 工程名称:省直机关汉峪住宅区一期三标段编号:2011-3-24-3
施工组织设计、施工方案审核表
注:附施工方案。 省直汉峪住宅区一期三标段 SBS防水卷材施工方案
一、工程概况: 省直机关汉峪住宅区一期三标段(C13#、C14#楼、C16#、C17#楼、C18#楼、C1#车库)工程,根据图纸设计地下室底板、外墙防水材料选用弹性体高聚物改性沥青(SBS)防水卷材,厚度单层为4mm,聚酯胎,低温柔性-20℃。 地下室防水工程: 1、地下室防水工程执行《地下室防水工程技术规范》GB05108和地方的有关规定。 2、地下室防水等级为一级,设防做法为外防外贴法:混凝土结构自防水并在迎水面加一道4mm厚高聚物改性沥青(SBS)防水卷材。防水做法详省标《地下室防水》L06J301-P34做法。 3、防水混凝土的施工缝、穿墙管道预留洞、转角、坑槽等部位和变形缝等薄弱环节应按《地下防水工程质量验收规范》GB50208控制。 设备管线穿越混凝土外墙处,穿墙套管做法详省标《地下室防水》L06J301-P27,31,32页。 二、施工准备 1、材料及要求 1.1、4厚高聚物改性沥青防水卷材 1.2、规格:卷材厚度为4mm,幅宽1m,卷长10m。 1.3、外观检查:卷材面应平滑、无空洞、裂纹、折皱以及影响不透水性的其它缺陷,5mm以下的疙瘩每平方米不超过3个。每卷卷材允许有一处接头,其中较短的一段不少于2m。 1.4、贮存、运输 防水卷材避免雨淋、日晒和受潮,严禁接近火源。卷材应直立堆放,其高度不得超过两层,两层存放或运输时应在两层之间放一块托板。短途运输平放
沥青防水卷材施工方 案 一、工程概况 项目位于天津市津南区咸水沽镇东南部,“金芳园”与“金华里”住区的东北侧南洋职专斜对过,由地下车库、17、25、26、27号楼、31号楼(配建3号楼)、变电站及换热站组成。该项目建筑设计年限为50年,建筑规模为高层住宅楼。住宅建筑总面积为47072.21㎡;地下车库建筑面积为38828.31㎡;配套建筑1486.46㎡ 该工程地下车库建筑分类为一类,耐火等级为一级,抗震设防烈度为7度,建筑结构形式为钢筋混凝土框架结构,结构类别为丙类;住宅建筑分类为一类高层建筑,耐火等级为一级,高层建筑剪力墙结构,抗震类别为丙类;配套建筑为二级建筑,耐火等级为二级,建筑物结构形式为钢筋混凝土框架结构;基础形式为桩基础;建筑物±0.000相当于大沽标高 3.8m;地
下车库内-5.7m相当于大沽高程-1.9m。 二、施工准备 1 主材:SBS聚酯胎(弹性体)改性沥青防水卷材 2 辅助材料:基层处理剂(乳化沥青),液化气。 3 施工机具: 4安全工具:现场施工人员必须佩带安全帽等安全用具。 三、技术交底
防水工程施工前应对前道工序的工程质量进行验收,双方(土建与防水)做好交接手续及隐蔽工程记录,前道工程的质量合格后方可做防水工程施工。 1 要求防水基面干燥、坚硬、牢固、无空鼓、起砂、裂缝、松动、掉灰和凹凸不平等缺陷。 2 要求表面平整、无积水,排水坡度符合设计要求。 3 防水基层若有缺陷或积水等现象,必须进行修理和清理,合格后方可进行防水施工。 四、施工工艺 1 施工操作要点 1.1 涂刷基层粘结剂厚度要均匀一致,不得有漏刷堆积现象。 2.2 基层处理剂干燥后,按照设计要求对需做附加层的部位进行处理。 2.3确定卷材铺贴顺序和方向后铺贴卷材,卷材不同部位粘结按以下要求施工:铺贴顺序为先高跨后低跨,同等高度先难后易,先远后近,同一平面,从低处开始铺贴。 2.4 粘结方法:用喷枪烘烤卷材的底面和基面,
面防水维修(SBS工程 一、施工方案山西煤炭运销集团大同有限公司办公楼楼顶防水工程,防水层耐用年限不小于5 年。按招标文件要求,防水材料采用防水性能好,抗老化能力强的SBS弹性改性沥青卷材,并应严格按国家“屋面工程技术规范”(GB50207-94等技术标准执行施工,确保施工质量。 1. 施工前准备工作 . 施工管理准备如能中标,我们将立即抓紧时间,组建项目经理部,并组织指挥项目部做好如下施工管理准备工作: 迅速按投标书施工组织机构图的要求,组织主要领导和技术人员到位,进行合同交底和技术交底。所有参加人员均须明确岗位职责,分工到人,并在建设单位的组织下,做好协调工作,以确保工程的顺利进行; 要求在投标书的基础上进一步做好施工组织设计工作,报建设单位及现场监理审批 在业主、现场监理、土建施工单位及相关单位参加的情况下,对基层进行检查验收; 熟悉施工现场,确定项目质量计划、施工方案、作业指导计划及进度计划安排,并根据现场实际情况确定人员及材料供应计划,并做好临建和生产用房的安排工作; 按计划组织施工必要工具的到位,对现场施工用设备按规定进行
必要的调试和检查,确保施工用设备能正常运行。根据本工程工期紧的特点,所有工具、设备必须备足、备全、备齐; 落实材料供应计划,在现场监理工程师参加的情况下,切实做好 材料进场的检验工作,必要时抽样送检。 .材料准备 此材料采用SBS改性沥青为主要材料加工制成,是近年来深受社会推崇的一种新型防水卷材,具有高温不流淌,低温柔度好,延伸率大,不脆裂,耐疲劳, 抗老化,韧性强,抗撕裂强度和耐穿刺性能好,使用寿命长,防水性能优异。采用热熔施工法,把卷材热熔搭接,熔合为一体,形成防水层,达到防水效果。 .施工用具 根据施工现场的实际情况要求,辅助材料均应采用符合国家行业 标准的材料,如密封膏、冷底子油等。并应配备空气压缩机、喷涂压 力罐、液化气喷枪、高压吹风机、抹子、刮板、安全带、小平铲、搅 拌器、毛刷、专用火焰枪、壁纸刀、绳子、滚子等必备用具,以方便现场的施工。
防水层(SBS)卷材施工及质量验收标准 一、质量标准 1. 保证项目 1.1 高聚物改性沥青卷材(SBS)卷材和胶结材料,具有产品合格证、质量检验报告、现场抽样复验报告,必须符合设计要求和《建筑工程施工强制性条文》标准的规定。 1.2 卷材防水层及其变形缝、檐口、泛水、水落口、预埋件等处的细部做法,必须符合设计要求和防水工程技术规范。 1.3 卷材防水层严禁有渗漏现象。 2.基本项目 2.1 铺贴卷材防水层的基层应符合排水要求,平整洁净,无起泡、空鼓和松动现象,阴阳角处应呈圆弧形或钝角,防水层无积水现象。 2.2 聚氨酯底胶、聚氨酯涂膜防水增补剂涂刷均匀,不得有漏刷和麻点等缺陷,按强制条文要求作雨后或淋水、蓄水检验记录 2.3 卷材防水层铺贴和搭接、收头,应符合设计要求和防水工程技术规范,且应粘结牢固,无空裂、损伤、滑移、翘边、起泡、皱折等缺陷。 2.4 细石混凝土或砂浆保护层附着应牢固,覆盖厚度均匀、平整,不得有空鼓、开裂缺陷;铺贴板块保护层应符合施工规范要求及分项质量验收评定标准。 2.5 密封材料嵌缝,应符合设计要求,基层处理和嵌缝方法正确。 二、施工准备 2.1 主要机具: 2.1.1 电动搅拌器、高压吹风机。 2.1.2 铁辊、手持压滚、压子、小平铲、铁桶、汽油喷灯、剪刀、钢卷尺、笤帚、小线、彩色粉、粉笔。 2.2 作业条件: 2.2.1 技术准备在先,严格按照施工设计图纸要求,编制《防水工程专项施工方案》,并报监理单位、建设单位审批,作业前进行技术交底,防水工程必须由专业施工队伍施工。 2.2.2 铺贴防水层的基层必须施工完毕,并经养护、干燥,达到一定强度。防水层施工前应将基层表面清除干净,同时进行基层质量验收,合格后方可进行防水层施工。 2.2.3 基层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷;基层含水率应不大于9%。
施工组织设计(专项施工方案)审批表
审批意见: (公章)签字:年月 日 某某新建工程 屋面SBS卷材防水工程 专项施工方案 编制: 审核: 审批:
某某有限责任公司 某某新建工程项目 二零一七年三月十七日 一.工程概况 本工程为某某新建工程。为地上五层,局部地上六层钢框架厂房建筑。一二层为较大部构件维修层高为4.2米,三至五层为飞机小型构部件维修层高为3.4米,局部出屋面为楼梯间及电梯机房等用房层高为3米。本工程室内外高差为-0.3—0.45米,结构高度为18.6米。总建筑面积为9992.5㎡,±0.000相对绝对标高为1912.700m。建筑抗震设防烈度为7度,火灾危险性分类为丙类,结构安全等级为二级,抗震设防类别为丙类。本屋面为不上人屋面,找坡层为炉渣找坡,最薄处30厚,保温层为80厚岩棉板保温,找平层为40厚C20细石混凝土压光处理,防水层为3厚SBS改性沥青防水卷材+4厚板岩SBS改性沥青防水卷材一道,屋面防水等级为I级,出屋面管道、风道、女儿墙、雨水口等处增设一道附加层,并做好泛水。 二.编制依据 (1)《建设节能工程施工质量验收规范》GB50411—2007; (2)《建筑工程施工质量验收统一标准》GB50300—2013; (3)《建筑设计防火规范》GB50016—2014;
(4) 《民用建筑设计通则》GB50352- 2005; (5)《屋面工程技术规范》GB50345-2012; (6) 甘肃省工程建设标准设计图集甘12J8; (7) 国家、地方、行业现行法律、法规; 三.施工部署 屋面防水等级确定为I级。按图纸设计要求,防水材料采用防水性能好,抗老化能力强的SBS改性沥青防水卷材,并应严格按国家、地方、行业现行技术规范执行施工,确保施工质量。 1.施工前准备工作 1.1.施工工序开始前,我们将立即抓紧时间,组建专业防水施工班组,并组织项目部做好如下施工管理准备工作: 1.1.1.按设计图纸、规范的要求,组织项目相关技术人员和专业防水施工班组到位,进行合同交底和技术交底。所有参加人员均须明确岗位职责,分工到人,并在项目经理组织下做好与专业防水施工单位衔接与协调工作,以确保工程的顺利进行; 1.1. 2.要求在设计图纸和规范要求的基础上进一步做好施工组织细 化工作; 1.1.3.在业主、现场监理、土建施工单位及相关单位参加的情况下,对基层进行检查验收;
