电气专业检修施工方案

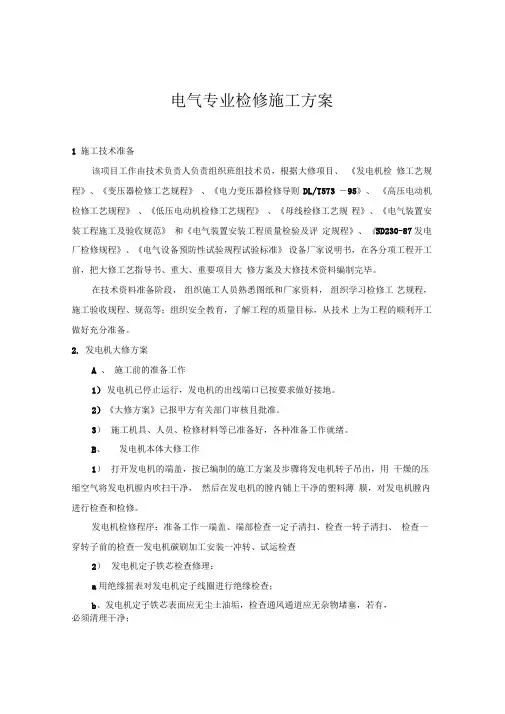

1 施工技术准备

该项目工作由技术负责人负责组织班组技术员,根据大修项目、《发电机检修工艺规程》、《变压器检修工艺规程》、《电力变压器检修导则DL/T573-95》、《高压电动机检修工艺规程》、《低压电动机检修工艺规程》、《母线检修工艺规程》、《电气装置安装工程施工及验收规范》和《电气装置安装工程质量检验及评定规程》、《SD230-87发电厂检修规程》、《电气设备预防性试验规程试验标准》设备厂家说明书,在各分项工程开工前,把大修工艺指导书、重大、重要项目大修方案及大修技术资料编制完毕。

在技术资料准备阶段,组织施工人员熟悉图纸和厂家资料,组织学习检修工艺规程,施工验收规程、规范等;组织安全教育,了解工程的质量目标,从技术上为工程的顺利开工做好充分准备。

2. 发电机大修方案

A、施工前的准备工作

1) 发电机已停止运行,发电机的出线端口已按要求做好接地。

2)《大修方案》已报甲方有关部门审核且批准。

3)施工机具、人员、检修材料等已准备好,各种准备工作就绪。

B、发电机本体大修工作

1)打开发电机的端盖,按已编制的施工方案及步骤将发电机转子吊出,用干燥的压缩空气将发电机膛内吹扫干净,然后在发电机的膛内铺上干净的塑料薄膜,对发电机膛内进行检查和检修。

发电机检修程序:准备工作→端盖、端部检查→定子清扫、检查→转子清扫、检查→穿转子前的检查→发电机碳刷加工安装→冲转、试运检查

2)发电机定子铁芯检查修理:

a、用绝缘摇表对发电机定子线圈进行绝缘检查;

b、发电机定子铁芯表面应无尘土油垢,检查通风通道应无杂物堵塞,若有,

必须清理干净;

c、铁芯叠片应紧固防锈漆层无脱皮,铁芯外形无伤痕;

d、铁芯槽锲紧固无松动。如发现铁心表面有氧化铁粉时,可用干燥的压缩

空气吹扫干净,再用竹片制作的铲子状工具清除,然后在该处涂绝缘漆。

3)发电机定子线圈检查修理:

a、检查发电机定子线圈两端部绕组是否变形,若有变形应查明原因处理。

b、检查发电机定子线圈表面应清洁干净,若有污垢必须清理干净;

c、绑线扎紧固无松动,绝缘层无伤痕,若有伤痕或绑线松动,必须进行处理;

d、检查端部紧固螺母防松措施及紧固零件应完好。

4)发电机转子检查修理:

a、检查发电机转子铁芯通风孔应畅通无阻;

b、防锈漆层外观应无脱皮反锈,若有脱皮,必须用漆补刷;

c、转子线圈绕组引至滑环引线装配应帖服,引线至滑环的焊接牢固可靠,引线绝缘包扎紧固完好;

d、滑环表面的光滑,无锈斑及大面积伤痕,若有,必须打磨清理;

e、滑环摆度符合要求,电刷与极电环接触良好,电刷压力符合要求,若碳刷接触面不够,必须研磨或更换。

5)发电机大修时注意事项:

a、进入发电机膛内检查或修理时,工作人员的身上不得带有金属物品;

b、要注意周围的环境卫生,发电机不得有水或杂物进入;

c、发电机膛内检查完毕后,必须清查膛内无杂物遗留在内,然后将线圈端部用塑料薄膜包裹起来。

3变压器大修方案

变压器大修的程序:准备工作→高压套管、电流互感器、变压器油试验→吊出有载调压开关检查→本体检查清扫→附件检查清扫→抽真空注油→排气→整体密封试验→电气试验→补漆、结尾工作。

A、准备工作

A.高压套管及电流互感器、变压器油已试验且合格。

B.大修设备、机具及工具已准备就绪。

C.安装应在无雨、无大风且湿度≯75%的条件下进行。

B、主要安装设备

主要施工设备:滤油机一台,真空机一台,10吨油罐一个,电焊机一台。

C、变压器检查修理

(一) 外壳和绝缘油:

A.检查和清扫外壳及其附件,消除渗油、漏油

B.检查和清扫防爆管、压力释放器阀、气体继电器等安全保护装置

C.检查及清扫油位指示装置

D.根据绝缘油的电气试验和化学试验,并根据油质情况,过滤或再生绝缘

(二)冷却系统:

A.检查风扇电动机及其控制回路

B.检查、修理强迫油循环泵、油流继电器及其控制回路、管路、阀门

C.检查、清理冷却器

(三)分接头切换装置:

A.检查修理有载或无载分接开关切换装置。

B.检查分接开关机械转动灵活,转轴密封完好,无卡滞,上部指示位置与

下部实际位置一致,操作导杆拨出后应做标识,防止互换。

C.检查开关、静触头表面有无氧化,镀银层脱落、焊头松动等情况,若有

上述情况,较轻时,可用炭化钼和白布带穿入触柱来回擦拭,严重时需

更换或短接。

D.分接开关绝缘件完好,无破损变形、整洁干净,分接开关所有紧固件均

应拧紧。

E.分接开关所有电气性能应试验合格。

(四)真空注油

把调压开关的切换开关箱内的油抽至油罐,并装好连管,开始抽真空,当真空度达时,观察油箱应无变形,维持1小时,然后抽至厂家规定值,维持1小时,进行观察无异常开始注油,注油时继续保持真空,注油注至规定油位,其时间不

少于6小时,注油高度为低于油箱顶部10厘米。

(五)文明施工

A.严格按施工技术管理制度中有关文明施工的规定和要求进行。

B.实行统一指挥,作业人员服从总指挥、班组长的安排,不得盲目乱干。

C.在施工现场工器具和材料不得乱放,做到下班时认真收拾清点工具材

料,做到工完、料尽、场地清。

D.施工中清洗的废油用油罐回装。

4变压器油务处理

A、对油处理系统的要求

1)对油罐要彻底清除原油垢,抹除干净油罐底部残油,旧油罐应用少量新油清洗,清洗后的油不能使用。油罐应能密封,在滤油循环过程中油不应与外界大气直接接触,因此,每只油罐应装上呼吸器或数罐联体互通公用2个呼吸器,在每只油罐应装上油位管以便监视。

2)软油管用具有钢丝编织衬层的耐油氯丁胶管,并允许受全真空,与钢管连接头采用专门的子卡固,阀门选用密封性能良好的铸钢截止阀(真空管道可用球阀);管道系统要进入真空试验,经冲洗干净的管道要严格封闭防止污染;呼吸系统的管道可使用镀锌钢管。

3)油处理系统以高真空滤油机为主体、压力式滤油机、10-12吨大油罐及其连接的管阀门组成,整个系统按能承受真空的要求装配,凡是新油或从运输桶油进入油处理系统中的木油罐和进入真空滤油设备的油,必须先经压力式滤油机过滤,并确认滤油上看不到脏污时,才能用真空滤油机进行油处理。

B、原油接收和检验

1)厂家是采用带油囊的集装箱车运输绝缘油,首先检查集装箱车有无油渗漏,并测量厢的体积,核实到货数量与运输单是否一致。

2)根据变压器厂家安装施工规范规定,从每辆集装箱车里取两个油样,进行耐压,简单试验和全分析试验,作为对厂家提供的试验单数据的核对。

3)将集装箱车的油用压力式滤油机注入储油罐内,应检查储油罐顶部的封盖是否密封好,并用塑料薄膜包好,防止雨水渗入储油罐内。

4)每只油罐内的油在进行真空除气过滤后均应取油样检验:耐压强度、微

水量、色谱介质损,合格后才能注油进变压器。如果油质较差,应先用压力式滤油机首先循环以减少高真空滤油设备的工作时间。

C、滤油

1)由于油量大,工期短;当原油质量较好时,每只油箱的油一般经高真空滤油设备循环三次后取滤油样试验应能达到标准要求,油滤好后要密封保存待用。

2)填写好滤油设备运行日记和有关记录表,作为油质处理过程及变压器注油开始至热油循环结束的全过程质量监督的依据及备查,并作为变压器安装记录移交资料。

D、施工注意事项

1)滤油时,施工人员应熟悉滤油系统的各个阀门,性能、作用,并监视油箱油位高度以免过满而溢出。

2)变压器进行热油循环时,外壳及线圈应可靠接地。

3)油系统工作期间,所有阀门应挂“开”或“关”的牌子,非值班人员不准操作阀门,以确保阀门处于正确工作状态。

4)储油罐与呼吸器连通的管道阀门必须在开启位置,经常检查以保证畅通,并随时检查呼吸器的硅胶,保证起防潮吸湿作用,防止吸入潮湿空气。

5)滤油场地周围要采取有效措施,防止尘土飞扬,必要时变压器前的马路禁止大车通行。

E、安全技术措施

1)滤油棚、滤油设备、堆放原油桶、大油桶的地方应设置围绳,并挂上“禁止烟火的警示牌。油务处理人员和其它人不得在禁火区范围内吸烟和动火作业.10米范围内不得有火种及易燃易爆物品。

2)滤油棚和滤油设备周围应设置足够和可靠(6只以上)的油剂灭火器。

3)金属油管道及大储油桶外壳必须接地良好,以防止静电产生火花。

4)滤油前要检查滤油机具电源线应绝缘可靠,线芯截面要满足滤油机具额定电流的要求,电动机具外壳应接地良好。

5)电烘箱应放在远离滤油棚、油桶、滤油设备的防雨防火建筑物内,使用时应派值班或安排专人定时检查。

6)在大储油桶顶部工作时,要系上安全带,安全带可扣在人孔盖挽手上,并在工作岗位铺上麻袋片,防止滑跌。进入大储油桶内部清理工作时,人孔口要装上换气扇,并要有人在人孔口监护接应。内部照明要用手电筒或12V行灯。

7)使用竹梯应有铁线扎实,靠置点要牢固,当不能稳固搁置时,要设专人扶持.脚要套上防滑胶套,并且放置角度以600度为宜。

8)施工人员进入现场要正确佩带安全帽,穿工作服和工作鞋。

9)处理后的废弃油不能倒入下水道或施工场地,交给有资质的部门处理。

10)安全施工措施根据电力工业部—1997《电力建设安全工作规程》执行。隔离开关调整

调整工艺要求:三相同期要求≤5mm;开关合闸后,动触头连杆成一直线,分闸到位后,两动触头连杆平行,且与合闸时成90度及两动触头净距满足厂家规定;水平连杆水平度及垂直连杆垂直度≤1;接地刀合闸时,动杆要垂直,且插入深度一致。

5 低压电机检查修理

A、检修前准备

1)施工人员必须熟悉图纸,并做到按图施工。

2)施工人员认真学习检修作业指导书,并经技术交底,按作业指导书进行检修。

3)施工中所使用的工器具必须齐全、完好、保证施工。

4)要准备好三爪、青壳纸、清漆、白布、锉刀、剪刀、铜棒、扳手、螺丝刀、摇表等工器具。B、电机的外观检查

1)电机应完好,不应有损伤现象。

2)定子和转子无锈蚀现象。

3)电机的附件备件应齐全,无损伤。

C、电机的常规检查

1)盘动转子应灵活,无碰卡声。

2)润滑脂的情况正常,无变色、变质及变硬等现象。

3)电机的引出线鼻子焊接或压接应良好,编号齐全,裸露带电部分的电气间隙应符合产品标准的规定。

4)电机的功率应符合设计规定。

D、抽芯检查的要求

1)出厂日期超过制造厂保证期限。

2)当制造厂无保证期限时,出厂日期已超过一年。

3)经外观检查或电气试验,质量可疑时。

4)开启式电机经端部检查可疑时。

5)试运转时有异常情况。

E、抽转子检查

电机内部清洁无杂物。

电机的铁芯、轴颈、集电环和换向器应清洁,无伤痕和锈蚀现象,通风孔无阻塞。

绕组绝缘层应完好,绑线无松动现象。

定子槽楔应无断裂、凸出和松动现象。

风扇方向应正确,叶片无裂纹。

转子端面应无裂纹,焊接良好,转子表面应光滑平整;导电条和端环不应有气孔、缩孔、夹渣、裂纹、细条、断条和浇注不满现象。

电机绕组应连接正确,焊接良好。

电机轴承工作面应光滑清洁,无麻点和裂纹,并记录下轴承型号。轴承滚动体与内外圈接触良好,无松动。转动应灵活无卡塞。

加入轴承内的润滑脂应填满其内部间隙的2/3,同一轴承内不得填入不同品种的润滑脂。

F、检修方法:

应准备好塑料布、汽油、润滑脂等材料。

在要打开的端盖侧做好标记,以便于回装时的正确性。然后在松紧螺栓时应按对角顺序;取端盖时不应在一地方用力,应边旋转端盖边往下取,安装时应用铜棒均匀敲击端盖面。

取下的螺栓等物件应放在干净的塑料布上。

换润滑脂时,应先用汽油把旧的润滑脂洗干净,再把轴承晾干,然后再用新的润滑脂填满轴承内部间隙的2/3。

电机内部用白布擦干净,毛刺等用小锉刀锉掉。

抽转子时,作业人员在电机两头均匀带起向某一方向抽出,不得划伤、

挤伤、砸伤定子线圈和转子表面。

测量绝缘电阻,低压电机用500V兆欧表测量,其绝缘电阻值不得小于兆欧。高压电机用2500V兆欧表测量,其绝缘电阻值不得小于6兆欧。对于绝缘电阻值相对较低的电机,用灯泡干燥法或电流干燥法干燥。

灯泡干燥法:即用白炽灯泡或碘钨灯烘烤,但应注意与电机的距离和人员安全。

电流干燥法

对低压电机: A

A

~220V

对高压电机:

~380V

加电流干澡时,需每小时测量一次电流(用钳型电流表),每隔一定的时间要把转子旋转180度。对于绝缘太低的电机禁止用此法进行干燥。

G、质量控制点

电机端盖的拆卸与安装。

润滑脂的清洗和填充。

电机的干燥。

H、质量控制措施

电机端盖的拆卸应做好标记, 以便安装时同卸取前的方位相同。拆卸螺栓应对角同时进行,再用螺丝刀从端盖接口处的不同方向撬动或用榔头在端盖的表面轻轻震动;安装时应用铜棒逐步的将端盖敲击进入,紧固螺栓时亦应对角同时紧固。

润滑脂的清洗应先将不合格的润滑脂清出后,用汽油将润滑脂填充的部分清洗干净并晾干;填充时应和原先的润滑脂型号相同,填充量为其填充间隙的2/3。

电机的干燥应由技术人员拿出具体干燥操作方法及其施工中应遵循的安全规程,并做到责任到人。

组装电机时应与先前的记号相符,螺栓均匀对角拧紧。

I、施工危险点及防范措施

较重电机的解体检查工作。应由起运人员配合进行,在遵守起运规程的同时应防止挤、碰、砸伤人员,并应同时防止设备的损伤。

电机的搬运。电机的搬运应用绳索轻抬轻放,防止砸伤人员和损坏设备。

施工场所错综复杂的作业点,应设置围栏,有孔洞的部位应予以封堵,高于2米的作业点应配戴安全带。

J、安全施工要求

进入施工现场要正确戴好安全帽。

抬电机、抽芯时,要同心协力,防止挤伤、砸伤。

电机检修属前期作业,所以现场情况复杂,应注意高空坠物及摔倒,朝天钉扎脚等事故,要做到检修区域干净无杂物。

对在电机基础上进行检修的电机,应放稳,防止电机倾倒,摔下砸伤事故,做到电机中心应在基础上,不得担空。

大型电机需起运人员配合,应符合有关起运的规章制度。要做到轻起轻落。

对于超过自己负荷重量的电机,不得强行抬起。

电流干燥时需注意防止触电事故发生。

干燥电机时,要有专人监护,禁止他人触摸,干燥电机周围应设警戒带。

6 6kV 、380/220V配电装置检修

A、开关柜的清扫检查

验明柜内无电压后方可工作。用吸尘器和毛刷清理干净柜内积尘

清扫检查柜体及柜内各部件

检查负荷侧一次连接触头有无过热或烧损情况,如有应用细锉或金相砂纸擦磨修整。

用白布蘸清洗剂清抹一次连接触头,再涂上少量凡士林。

检查连接部位是否牢固,转动是否灵活,并在转动轴上加适量润滑油润滑。

检查瓷瓶表面整洁,无裂痕。

B、开关母线检查,绝缘测试

清扫母线上灰尘,除去积灰污垢。

检查连接件紧固,无变形,母线接头螺丝紧度。

检查支撑物,夹件应无松动,看有无放电痕迹和过热情况。

检查母线绝缘,是否符合绝缘要求。

检查清理并恢复母线盖板。

用500V兆欧表测试开关对地的绝缘电阻

C、开关柜各元器件的检查

检查各接点螺丝是否紧固。

检查各接线座及电气接头有无老化及脆裂。

检查各绝缘座及绝缘板是否完好。

检查接地线接触良好。

清扫柜体表面,并确认柜内无任何遗留物。

D、结束工作

清理工作现场

检查各标志正确,齐全

办理工作票终结手续

一小型车间加热炉大修施工方案

小型轧钢厂 一小型车间热带加热炉大修工程 施 工 方 案 编制人: 审核人: 审批人:

目录 一、工程概况......................................................................................... 错误!未定义书签。 二、编制依据......................................................................................... 错误!未定义书签。 三、施工准备工作计划 (1) 四、施工方案......................................................................................... 错误!未定义书签。 五、质量保证措施 (4) 六、安全保证措施 (4) 七、文明施工措施 (4) 八、工期网络计划 (5)

一、工程概况 1、该工程为一小型车间热带加热炉大修工程,本大修工程主要包括:(1)、炉顶加热段、均热段拆除,重新浇筑,炉顶钢结构利旧。 (2)、炉底水管、汽化水管:炉底横、立水管、纵水管、汽化水管、炉底部分更换。 (3)、燃烧系统:更换烧嘴及配套阀门。 (4)、钢结构:根据大修内容钢结构部分进行适当的修补。 (5)、自动化调节系统:对加热炉自动化系统进行更换部分元器件,恢复控制精度。 (6)、软水系统:软水系统更换。 (7)、推钢机基础部分拆除及重新浇筑 2、工程特点: 施工场地狭窄,交叉作业。由于该工程大部分在厂房内施工,工作量大,参战人员多,又多为交叉作业,给施工作业造成一定难度。我公司将以科学的管理水平,先进的工机具装备,一流的技术水平,统一协调指挥,克服各种困难,争创优良工程。保证按期完成。 二、编制依据 本工程施工方案编制依据对加热炉现场实地勘察、《工业炉砌筑工程施工及验收规范》GB50211-2004、《工业炉砌筑工程质量验收规范》GB50309-2007、其它现行国家有关规程技术标准以及我公司长期施工经验编制。 三、施工准备工作计划 1、材料准备:提前将材料需求计划报材料主管部门,由材料主管部门统一安排材料进场。材料到位后进行送检,经检验合格后方可使用。 2、人员准备:各施工班组对施工人员应合理安排,加强组织,搞好协作,创造各种有利条件,确保工程按期完工。(施工中所用各工种人数统计见下表) 3、施工机具一览表 工程所需的各种机具,设备提前进行检验,开工前到达现场,保证工程按时顺利进行。(施工机具见下表)

高压电动机检修施工方案

高压电动机检修施工方案编制: 审核: 批准:

高压电动机检修施工方案 一、编制依据 1、《电业安全工作规程》 2、《电动机检修作业规程》 二、主题内容与适用范围 工程项目简介 设备技术特性表 三、设备检修前运行状况与检修原因 电机到检修周期,需定期检查,更换轴承 四、检修内容深度 1、清扫电机外表、风扇罩,清除外风扇积尘。 2、检查电机接线盒内所有电机引线、电缆、联接线是否有发热、腐

蚀、接触不紧密或飞弧情况。 3、检查电机定、转子的绝缘,电缆绝缘符合要求。 4、检查电机外壳及接地线是否牢固可靠。 5、检查电机油路是否畅通。 6、检查温度探头及温度表指示是否正确,必要时进行校验或更换。 7、清理废油储槽。 8、电机解体,检查转子、铁芯、鼠笼条有无裂纹、断裂、缺损、扫镗。 9、检查定子线圈槽路有无毛刺、碰伤,线圈有无擦伤,发热老化、松动,绝缘良好。 10、检查电机轴承与轴、轴承与端盖配合是否良好,必要时进行处理。 五、施工步骤方法 1、按规定办理任务书、电气工作第一种工作票,由值班电工做好一切安全措施后,检修人员方可进行工作。 2、拆除电动机电源线及加热器电源线、接地线、并做好相位标记。 3、拆除电机底脚螺栓及定位销钉并脱开对接的轴。 4、拆卸联轴器。 5、拆风扇叶。 6、拆除所有轴承盖及热电偶。 7、拆卸端盖。拆卸前需在电机前后端盖与基座、轴承小油盖与端盖的接缝处做好标记,以便回装。 8、如需抽芯时,所用钢丝绳必须垫上软的物质,注意转子不要碰到定子上,转子抽出后,要用方木垫稳,防止因其滚动而损伤人员和设备。

9、轴承的拆卸和检查。拆卸轴承需用专用拔轴器,严禁硬拉损伤转轴。测量轴承与轴、端盖的配合尺寸,必要时进行处理。 10、电机转子抽过芯回装后,必须要按电机试验规程做绝缘电阻测量。 11、在检修过程中,要防止金属及其它杂物掉入电机内部,装配前要仔细检查定子内部确无遗留物留下。 12、轴承安装。应采用热装法,轴承有标志的一面要朝外。 13、轴承用润滑脂要选用正确,注油量要适宜,同一轴承不得加入不同的润滑脂。 14、端盖回装时在接触面上涂一层密封胶。 15、电机的回装顺序按相反过程进行。 六、验收质量标准 1、做到文明检修,工完、料尽、场地清。 2、严格按检修项目规定的内容,进行认真作业,不得漏项随意更改检修项目。 3、按按《电业安全工作规程》和《电动机检修作业规程》进行检修作业。 4、电机检修完试运行过程中,各机械性能,应符合检修规程规定值。 5、电机试运行前应检查绝缘情况并符合电气运行规程的要求。 6、电机安装就位,必须保证地脚螺栓紧固,电机外表无明显伤痕、裂纹、且找正数据符合规定。 7、各种试验数据齐全,符合电气试验规程要求。 8、及时做好检修记录,记录内容必须齐全,不得漏项。

起重机大修方案

起重机大修方案

桥式起重机大修施工方案 施工单位: 施工项目: 编制:

施工组织设计 为确保此次施工项目安全、质量地完成,根据贵方技术要求说明内容和我单位具体情况,结合我公司多年来在外承包此类项目工作的经验,针对承揽工程设备的特殊性、专业性、技术难度,本着真实、可信的原则编制此次检修项目的组织方案。 一、施工组织机构 此次检修项目,我公司将组建专项项目部,具体负责在此检修工程范围内的一切事务,公司将选派具有丰富对外施工经验的人员担任项目部经理,项目经理负责包括工程质量、安全管理、文明生产等全面事务。项目经理部下设现场技术负责人、安全负责人。在检修过程中严格按照质量管理体系标准和业主要求认真进行组织、实施。 二、施工前准备 我公司将按照计划或要求安排有关技术人员进行现场的前期准备工作,根据现场实际情况对工器具及办公器具等按标准配置,对于调配到此项目的工作人员进行上岗前的培训工作,所有参加此项目的人员必须参加安规考试并合格。各种专用工具、仪器仪表等,须进行严格的操作调试,使其达到使用规范条件要求。 三、人员安排 我公司参加检修的人员安排计划: 参加人数:共人,其中:项目经理:人;机械工:人; 电气:人;安全人员人;质检员人。 四、技术支持、服务和监督管理 检修项目部在我公司总部的领导下,为保证施工项目管理的正常良好,公司总部管理部门给予宏观监督管理;在安全和技术质量方面,公司总部给予强有力的支持和指导;随着工程的变动如设备大修,公司总部随时给予人员、物力、机具的增加。

五、修理施工机具用检验器具 1、主要施工设备 2、主要检验仪器及量具

1#汽轮机组大修技术协议

1#汽轮发电机组大修工程技术协议附件一: xxxx热电有限公司 1#汽轮发电机组大修工程 技术协议 甲方:xxxx热电有限公司 乙方:xxxx电力有限公司 签约地点:

主合同编号: 甲方(发包方):xxxx热电有限公司 乙方(承包方):xxxx电力有限公司 一、总则 1、工程质量等级:合格。 2、工程具备竣工验收条件,乙方按国家竣工有关规定向甲方提供完整的竣工资料和竣工验收报告,并出具质量保修书,甲方接到资料后应于10天内组织有关人员进行验收审定完毕合格后给予办理竣工结算。 3、甲方有权对已经隐蔽的工程重新检验,乙方应按要求进行剥离或开孔,并在检验后重新覆盖或修复。检验合格,甲方承担由此发生的全部追加合同价款,并相应顺延工期;检验不合格,乙方承担发生的全部费用,工期不予顺延。 4、竣工工程验收,以甲方相关专业的图纸、说明书和国家颁发的工程施工验收规范、质量检验标准为依据。 5、乙方承担本工程质量保修责任,其最低保修期限按《建设工程质量管理条例》有关规定执行,在保修范围和保修期限内发生质量问题的,乙方应当履行保修义务,并对造成的损失承担赔偿责任。 6、机组大修前15天,甲方通知乙方计划停机时间,乙方在停机前10天派出人员到现场进行技术交底以及测量有关技术数据,届时乙方人员不到位,扣工程款1000元,并且甲方测量的结果乙方必须承认。 7、乙方应严格按照甲方的考核工期要求按期完工,因乙方原因造成工期拖延,每拖延一天,扣工程款5000元。 8、乙方应严格按照检修计划项目施工,不得漏项、缺项,如果发生漏项、缺项,扣除该项目的检修工时费用外,再视项目大小酌情扣除工程款1000~5000元。 9、工程检修结束并经甲方验收质量合格,机组一次启动成功,并连续运行7天以上,乙方须在10日内将检修完工资料送甲方审查,甲方在接到结算报告后应在10日内审定完毕合格后办理竣工结算,付至合同总承包价款的50%;若

卧式外燃燃气锅炉维修施工方案示范文本

卧式外燃燃气锅炉维修施工方案示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

卧式外燃燃气锅炉维修施工方案示范文 本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 第一章工程概况及工程特点 一、工程概况 1)工程名称及相关单位 2)工程名称:XXX供热中心煤改气工程 3)工程地点:XXX供热中心 4)施工单位:XXX有限公司 5)总工期:6个日历天 6)工程质量等级标准合格 二、工程特点 施工进度计划的安排,在尊重甲方意见的前提下。严 格执行进度计划安排和调度,处理好甲乙双方的关系。

制定有针对性的锅炉房内现有设备的保护制度,有效地保证已完成产品的质量。 我公司各作业队应严格按照本施工方案规定的作业要求进行工作,不允许有违章操作的乱指挥现象的发生. 第二章实施目标 一、实施目标 工程质量目标:合格 工期目标:遵照施工方案中规定的工期日历天数,我公司将在6个日历天内完成锅炉前后墙及检修门的修复工作。 文明施工管理目标:施工现场做到物料堆放有序,场容整洁,文明安全施工。 管理目标:对施工的全过程中与质量有关的施工工序进行严格检查和控制;对特殊、关键部位和过程设置质量控制点,消除不合格,确保质量目标的实现。采用先进的

桥式起重机大修施工方案标准版本

文件编号:RHD-QB-K5916 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 桥式起重机大修施工方 案标准版本

桥式起重机大修施工方案标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 一、施工概况: 设备型号:QD20/5t-19.5m 一台;QD10t- 19.5m一台。起升高度9m。 二、检修前的准备。 1. 检修现场的勘查:场地情况,可应用设备情况; 2. 设备和工具的准备:本期工程需要焊机1台,氧气乙炔1套,手拉葫芦2台,垫木梯子以及钢丝绳等。 3. 材料的准备:本工程所使用电缆、电器柜和焊条根据实际需要提前备足。

4. 人员安排:起重机械电气安装工2名,钳工1名,焊工1名,起重机械维修工2名,安全员1名。 三、安装进度安排。 1. 10月4日进驻现场,清理场地,特别是易燃物品,准备用料、工具等;拆除既有电线、电缆及控制柜; 2. 10月4日-26日,更换新部件,大修部件; 四、本次施工为独立作业,不影响正常生产秩序和人身、设备设施的安全。 五、进场前对施工作业人员进行电气化安全、防触电,防高出坠落、防车辆伤害等人身安全教育,使每人提高人身、设备设施安全的自保意识,在施工作业中严格落实各项作业安全制度和操作规程,确保人身设备安全不发生任何问题。如果发生事故,责任由

我单位负全部责任,与业主单位无关。 六、修理过程中的安全要求和措施 1. 在天车维修前,要全面清理施工现场,将与天车维修工程无关的一切有碍物体拆除或清出施工现场。并全面服从现场安全管理人员的指挥。 2. 特种作业人员须持有效证件上岗作业,严格执行有关安全规程操作,严禁违章作业; 3. 进场开工前,根据实际作业情况有针对性对作业人员进行防触电伤害、防车辆伤害、防机械伤害、防物体打击、防高空坠落、防起重伤害等人身安全的教育,特别是电气化人身安全的教育,防止发生人身安全事故。严格遵守北京电力设备总厂厂区内的各项安全规章制度; 4. 作业中,高空作业多,电线、电缆等附件均需在高空作业安装,人员在作业中观察好脚下及空中

起重机械大修施工方案

起重机械大修 施 工 方 案 编制单位:起重机械总厂有限公司 2011-07-20

一、一、基本情况 贵单位有6台起重机械设备,长期未使用,机械传动部分配件缺失损坏,并有多处磨损变形和损坏,安全装置失灵,现已无法保证正常安全使用。贵公司计划外委有资质的厂家对该设备进行大修改造,要求大修改造后恢复起重机原设计性能,符合国家标准要求。起重机目前状况如下: 1、机械部分:大小车运行及起升传动部分的电机、制动器缺失;传动轴、联轴器、吊钩、车轮组、减速器、钢丝绳等机械部件有磨损,运行不平稳; 2、电气部分:大部分电器元件及电缆电线已老化损坏,安全装置失灵; 3、结构部分:表面油漆已大面积脱落生锈。 二、修理方案制定 一)、为了确保起重机修理质量,我公司计划依据GB/T14405桥式起重机标准和起重机安全规程标准对起重机进行全面检测,根据实际情况做具体分析。并制定详细的修理工艺和方案,起重机修理后按GB5905起重机检验试验规程。二)、起重机主要项目修理 1、机械传动部分 按大修标准对起升和运行机构的车轮组、减速器、电机、联轴器、传动轴、卷筒组、滑轮组、等部件进行清洗、检查、修理、更换报废件,重新装配调整符合标准。 三)、电气部分 1、按大修标准进行电机检修维护; 2、检查各电器箱(柜)内电器元件及电缆电线老化情况,和各控制系 统损坏情况,更换报废件,重新组装调试符合标准。

四)、对修后的起重机按GB5905起重机检验试验规范和程序。 三、起重机修理施工监督计划 一)质量保证措施 1)建立健全施工管理制度,施工现场技术交底制度,精心组织,精心施工,以工作质量保证产品质量,从原材料、设备及附材的进厂开始把关,对关键部位和重点工序必须严格把关,严格按施工图纸、施工规范、标准和技术文件进行施工; 2)特殊工程的施工人员必须持证上岗; 3)严格执行质量“三检制”,限自检、互检、专检工作,认真填写检验记录,并签字确认以备存档,对联合隐蔽工程必须经设备厂方现场指导人员、监管部门和专检人员共同检验确认合格,并做好记录后方可转入下道施工工序。 4)加强技术档案整理、归档制度切实做到工程完资料清。 二)施工进度保证措施 1、认真学习有关规程,加强安全技术培训,提高职工队伍素质。 2、将工程各层分解,落实到责任人。 3、工程技术人员要保证使技术工作走到施工的前面,确保工程施工顺利。 4、严格贯彻施工组织质量标准,作到施工人员施工方法知道,施工标准知道,确保各项工程一次成功,避免二次作业。 5、施工中出现特殊情况,须经主管厂领导批准后方可进行下一步操作。 三)、安全技术保证措施

汽轮机大修施工方案

汽轮机大修施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

型50MW双抽凝汽式 汽轮机大修方案 编制: 审核: 批准: 新疆奎屯华能火电设备安装工程公司

型汽轮机施工方案 1概述 新疆广汇新能源有限公司2#、3#汽轮机本体进行大修,机组型号型50MW双抽凝汽式汽轮机,机组生产厂家南京汽轮机(集团)有限责任公司。本次大修包括本体标准检修项目及特殊检修项目。 本次机组标准检修项目包括:气缸、转子、滑销、轴承、盘车、调速系统、保安系统、自动主气门、调速气门、前箱、油系统、发电机抽转子检查。 特殊检修项目:2台机组气缸中分面漏气;2台机组前汽封漏气大;3#机旋转隔板卡涩;2台机组盘车手柄漏油;更换中调门阀碟。 本次检修直接原因:汽轮机前汽封漏气大。

本次检修重点需要解决的问题:汽轮机中分面漏气。 本次检修重点需要注意的问题:如果汽轮机系统管线需要拆开,因汽轮机属较大型设备,必须在机组找正完毕后,再联汽轮机出入口第一道法兰,以避免过大的管道附加力影响机组的正常运行。 2.编制依据: 南京汽轮机(集团)有限责任公司提供《型50MW 双抽凝汽式汽轮机》产品使用说明书 《施工质量检验及评定标准》第四篇汽机 《施工及验收技术规范》汽轮机机组篇 《电力建设安全工作规程》(火力发电厂部分) 3.检修前准备 组织检修人员学习有关资料,交流机组检修经验,熟悉施工方案。 落实物资准备(包括材料、备品、安全工具、施工机具等)和检修施工场地准备。 制定检修安全措施和检修质量保证体系。 由检修技术负责人确定施工工艺和现场作业负责人,现场作业负责人填写的施工日志,应及时准确。 4. 施工工序 拆卸前的准备 4.1.1检修所需的工量卡备齐,现场行吊进行负荷试验合格 4.1.2按规定进行断电、停气、倒空等工艺处理完毕,具备检修条件,办理安全作业票后,方可施工。 拆卸与检查 4.3.1拆除与检修相关的的全部管线,并封好管口。 拆卸联轴节罩、短接、供油管,供油管要小心拆卸,不得损坏或弯曲。 复查机组同轴度。 拆卸调速器部分。 4.7.1拆卸、检查气缸螺栓时,应使用专用工具,检查气缸螺栓外观有无缺陷,检测硬度并进行无损探伤。 汽缸的拆卸 4.8.1插入猫爪垫块和汽缸导向杆。 4.8.2吊出上缸体,并翻转。 4.8.3检查汽缸中分面有无裂纹、冲刷、损伤、漏气痕迹等缺陷,必要时制定修复方案按方案进行修复。 检查滑销系统,测量其间隙。 检查扰性支架有无裂纹、开焊等缺陷。 拆卸并检查轴位移、轴振动探头。 复测止推瓦、气封、喷嘴和动叶片的间隙。 径向瓦和推力瓦 4.13.1拆卸上半轴承箱,检查径向瓦、止推瓦,并检查瓦的间隙。 4.13.2检查各瓦块的工作面的接触与磨损是否均匀,检查轴承合金表面有无过度磨损、电腐蚀、裂纹、夹渣、气孔、剥落等缺陷。 4.13.3检查瓦胎内、外弧及销钉孔有无磨亮痕迹,定位销钉是否弯曲、松动。 4.13.4检查薄壁瓦的接触痕迹及余面高度。 4.14.2用专用工具水平吊出转子 4.14.3检查轴颈、叶片、围带、推力盘等有无损伤、裂纹等缺陷,必要时进行无损探伤,并做叶频分析。 4.14.4检查转子的各部跳动值。 4.14.5检查调速器驱动轮齿的啮合、磨损情况。 4.14.6检查超速紧急跳闸装置。

空调机组施工方案范文

一、工程概况 该工程包括水管路、风管路的制作、安装、保温及中央空调机组、组合式空调箱、风机盘管的安装。 本公司专业从事中央空调工程的设计与施工,具有丰富的设计加工和施工经验,对于本工程,公司将委派有多年经验的工程师担任设计并参加施工管理,以确保本工程达到优质工程。 二、施工方案的选择 在施工过程中,往往有不同的施工方法可供选择。制定施工方案时应根据工程特点、工期要求、施工条件等因素,进行综合权衡,选择适用于本工程的最先进、最合理、最经济的施工方法,以达到降低工程成本和提高劳动生产率的预期效果。 根据图纸要求,结合本公司从事中央空调安装的实际经验,将本工程各项目的安装工艺和相应的施工方法具体说明如下: 1 分项工程施工工艺流程图示: 机组位置的定位——机组组装或吊装 风管路安装工艺流程: 测量、放线——确认主体结构轴线及各面中心线——以中心线为基础,做风管路的安装——校正位置——管道与机组的连接——做风管路验收检查——保温 水管路安装施工工艺流程: 测量、放线——根据管路不同位置设支架,固定架,吊筋——按图纸所示位置安装水管路——与机组连接(包括风机盘管)——压力实验——外表面的防腐防锈处理——保温——清洁整理——检查验收 2 分项工程施工方法

风管路安装施工,采用工厂和现场相结合方式进行,即所有风管道和吊筋、风口及阀门等组件均在场外加工,经质检合格后运往工地现场安装,并按照下列方法进行施工: 测量放线:由专业技术人员确定管道的位置,并在两端定位中拉线以确保管道安装平直 风管及部件安装 1)风管及部件穿墙,穿墙时,应设予留孔洞,尺寸和位置应符合设计要求。 2)风管和空气处理室内,不得铺设电线以及输送有毒、易燃、易爆气体或液体的管道。 3)风管与配件可拆卸的接口及调节机构,不得装设在墙或楼板内。 4)风管及部件安装前,应清除内外杂物及污物,并保持清洁。 5)风管及部件安装完毕后,应按系统压力等级进行严密检验,漏风量应符合《通风与空调工程施工及验收规范》第37页之规定。 6)现场风管接口的位置,不得缩小其有效截面。 7)风管支、吊架的施工应符合下列规定: ①风管与部件支、吊架的预埋件,射钉或膨胀栓位置应正确,牢固可靠,埋入部分应去除油污,并不得涂漆。 ②在砖墙或混凝土上预埋支架时,洞口内外应一致,水泥沙浆捣固应密实,表面应平整,预埋应牢固。 ③用膨胀螺栓固定支架时,应符合膨胀螺栓使用技术的规定。 ④支吊架的型式应符合设计规定。当设计无规定时,应按下列规定执行。 (I)靠柱安装的水平风管宜用悬臂支架或有斜撑支架;不靠墙或柱安装的水平风管宜用托底吊架,直径或边长小于400mm的风管可采用吊带式吊架。

起重机大修施工方案.doc

起重机大修 施 工 方 案 编制单位: 编制日期:

施工方案实施计划 一、建立健全施工管理制度 1、严格执行施工图纸会审制度,施工现场技术交底制度,精心组织,精心施 工,以工作质量保证产品质量,从原材料、设备用附格的进厂开始把关,对关键部位和重点工序必须严格把关,严格按施工图纸、施工规范、标准和技术文件进行施工; 2、特殊工种的施工人员必须持证上岗; 3、严格执行质量“三检制”,即自检、互检、专检工作,认真填写检验记录, 并签字确认以备存档,对隐蔽工程必须经设备厂方现场指导人员、监理部门和专检人员共同检验确认合格,并做好记录后方可转入下道施工工序。 4、加强技术档案整理、归档制度,切实做到工程完资料清。 二、施工进度保证措施 1、认真学习有关规程,加强安全技术培训,提高职工队伍素质。 2、将工程各部分层层分解,落实到责任人。 3、工程技术人员要保证使技术工作走到施工的前面,确保工程施工顺利进行。 4、严格贯彻施工组织及质量标准,作到施工人员施工方法知道,施工标准知 道,确保各项工程一次成功,避免二次作业。 5、施工中出现特殊情况,须经主管厂领导批准后方可进行下一步操作。 三、安全技术保证措施 1、严格遵守系统安装安全施工技术规程和相关劳动安全条例。 2、所有参与施工人员,必须认真学习本“施工组织方案”,做到心知肚明。 牢固树立“安全第一”思想,施工时必须有专人统一指挥,严格开好施工班前会,交代安全注意事项,明确任务,施工方法和质量要求,全过程对施工进行安全大检查,消除事故隐患。 3、施工人员要配戴齐全安全劳动保护用品,正确使用安全带,凡是发现违章

者,立即停止其工作。 4、切除厂房上部所有供电电源,并挂“严禁合闸、正在施工”警示牌,待整 机安装完成恢复。 5、安装现场设置安全警戒线和隔离墙,确保其他设备的正常运行,并有明显 安全警示标语。 6、正确使用吊具并固定牢靠,密切注意安装设备用机具动作情况,特别是起 吊设备、钢丝绳用捆扎接头等完好和牢固定联结情况,制动器的制动可靠情况等。 7、选好吊装着力点用吊装辅助结构,注意行车各部位的正确就位用在空中的 正确连接,特别要保证连接件的牢固、有效,符合安装规范。 8、现场电气焊和各种用火现场地要有防火措施,所有气割电焊工作必须有专 人监护。 9、氧气、乙炔瓶应按国家规定摆放使用。 10、电气安装须严格按照国家用行业施工安全标准执行。 11、必须设有专职或兼职安全人员。 12、必须按安全要求保证安全施工。 四、文明施工 为保证作业现场文明施工,减少不必要的工作量和安全隐患,保证本工程安全、高效开展,采取如下措施: 1、施工中产生的废料、废油要集中收集处理。 2、电焊过程中产生的焊渣、电焊头、电焊条要用时收集处理。 3、施工中的工具和设备,要摆放整交,标识明显,符合“5S”要求。 4、施工用的电源和电气制备,严格按照“岗位工操作规程”作业。 5、严格按照程序施工,不准颠倒工序施工和违反常规。 6、对施工机械、设备要妥善使用,造成损坏照价赔偿。 7、设备的安装要严格按照作业规程进行,严禁有不文明的施工行为。 8、特殊设备操作施工必须持证上岗和没有操作证则不能操作。

新汽轮机几年才会大修_汽轮机大修方案

新汽轮机几年才会大修_汽轮机大修方案 兰州丰泉环保电力有限公司汽轮机大修方案一、汽轮机概述由杭州汽轮机股份有限公司生产的20MW凝汽式汽轮机型号:N20-3.82 型式:中温中压凝汽式汽轮机额定功率:20000KW 汽轮机额定转速:3000r/min 汽轮机一阶临界转速:~1612r/min 发电机额定转速:3000r/min 转向:顺气流方向看为顺时针主进气压力:3.82+0.18-0.32MPa 主进气温度:435+10-15℃主蒸汽流量:98t/h 额定排气压力:0.017 MPa 二、引用依据本篇的编写是根据制造厂家的《使用说明书》《产品合格证明书》和图纸要求以及《汽轮机设备检修》一书等到资料。由于水平有限,难免有错误之处,望大家批评指正。 三、总则搞好发电厂的设备检修,是保证发电设备安全、经济运行,提高发电设备可用系数,充分发挥设备潜力的重要措施。是设备全过程管理的一个重要环节。各级管理部门和每一个工作者都必须充分重视检修工作,提高质量意识,自始至终坚持“质量第一“的思想,切实贯彻”应修必修,修必修好“的原则。 检修人员要达到“三熟、三能”,“三熟”是指系统和设备的构造、性能; 熟悉设备的装配工艺、工序和质量标准,熟悉安全施工规程。“三能”

是能掌握钳工手艺,能与本职业密切相关和其它一两种手艺,能看懂图纸,并绘制简单零部件图。 1、检修计划根据本厂规定的具体办法和要求进行,应对设备进行调查了解,(分析设备的技术状况,落实检修项目,项目为一般和特殊项目两种,也可分为标准项目和特殊项目。 2、检修准备工作编制大修工作计划,安排施工进度,制定施工技术措施和安全措施; 做好物资准备(包括材料、备品、安全用具、施工器具等)及场地布置。准备好技术记录表格,组织检修人员讨论大修计划、项目、进度施工方案,学习工艺规程、质量标准,技术措施、安全施工方案及安全规程。 3、施工管理贯彻安全施工规程,确保人身和设备的安全,严格执行质量标准。工艺措施和岗位责任制,保证检修质量及时掌握进度,保证按期竣工,节约工料,防止浪费。 汽轮机大修工作开始尽快解体检查,分析设备技术状况,针对发现的缺陷,落实修理方法,及时做好检修记录,内容包括设备的技术状况,系统或结构的改变。所有记录应做到正确完整,简明实用。重要工序的分段验收项目应有检修人员和验收人员的签名。 4、注意事项 (1) 汽缸温度降至100℃时,才允许拆除保温层。 (2) 汽缸温度降至80℃时,开始拆除汽缸螺栓。 (3) 解体拆下的部件,均应按指定地方妥然放置。 (4) 保温材料应进行回收,放在指定地点,现场清理干净。

锅炉大修施工方案

电炉一车间2#炉(110t)烟气余热回收锅炉大修工程 安全施工总方案 编制:***

审核:*** 日期:2017-4-3 ****责任公司 一、工程概述 1.1编制依据 ㈠相关规范 ⑴《TSG特种设备安全技术规范锅炉监督检验规则》TSG G7001—2015 ⑵《锅炉安全技术监察规程》TSG G0001-2012 ⑶《锅炉安装工程施工及验收规范》GB 50273-2009 ⑷《工业金属管道工程施工及验收规范》GB50235-2010 ⑸《现场设备、工业管道焊接工程施工及验收规范》GB50236-2011 ⑹《钢管环缝熔化焊对接接头射线透照工艺和质量分级》GB/T12605-90 ⑺《工业设备及管道绝热工程施工质量验收规范》GB GB50185-2010 ㈡承揽合同及技术协议、***设计院图纸、*****有限公司锅炉设备图纸、施工现场测绘校核资料 ㈢现场施工条件及我单位以往施工经验 1.2基本情况 ⑴建设单位:*** ⑵施工单位:*** ⑶工程地点:*** ⑷工期要求:具备条件进场后,40天施工完成,不包含煮炉及保温时间。 计划4月10日进场拆除上升管及下降管、保温拆除,更换安装5月20日结束,5月21日至28日调试投产 1.3主要施工内容及范围: ****电炉炼钢一车间2#电炉(110t)烟气余热锅炉由于长期停运,其上升管、下降管、排污管以及蒸发器、汽包间连接管道、阀门等锈蚀严重,现进行大修后重新特检。 烟气余热回收锅炉系统主要由钢结构框架(高43m)、蒸发器8台、水预热器2台、汽包2台、过渡段8台、上升管36根、下降管36根、烟气进出口、灰斗、吹灰器、以及配套的管道、电气仪表、保温等构成。锅炉工作压力2.3MPa,设计温度221.8℃(饱和蒸汽);蒸汽管道最高设计压力2.3MPa,设计温度252℃。本次大修内容如下清单:

翻车机大修施工方案(精选.)

翻车机电缆更换施工方案 一、施工目的:由于银前翻车机电缆老化严重,影响设备正常运转,需对翻车机转子电缆进行更换+。 二、检修人员:李永迪、韩寿亮、郑世勋,负责人:李吉武 三、实施步骤: 1、停机挂牌、断电、验电、填写工作票。 2、检测操作台,拆卸坏按钮、转换开关、指示灯。 3、安装操作台上新按钮、转换开关、指示灯。 4、测量电缆、滑线绝缘,拆除破损电缆、滑线。 5、敷设新电缆、检测调整滑线集电器。 6、拆除现场坏限位。 7、安装新限位、安装现场照明。 8、检测变频器、电机数据,记录数据。 9、无关人员撤离现场,填写完工工作票、摘牌、送电、验电。 10、卸车机单独控制回路试车,完毕。 11、卸车机主回路试车。 四、施工准备 1、施工班组组织全体施工人员熟悉施工方案,了解施工作业现 场,熟悉施工作业规程及可能出现的危险源,对全体施工人员进行安全和技术安排说明,做好施工前的准备工作。 2、工具: 电工工具验电笔、钳子、扳手、螺丝刀、绝缘胶带)万用表1个 摇表1个 图纸卸车机图纸1份 内六角扳手1套 五、安全防护: 1、工作过程中,做到一人工作一人监护,带电设备随时验电。 2、更换器件过程中随时注意螺丝刀等工具安全 3、2米以上作业,佩戴安全带,检查安全带是否牢靠,有人监护。 4、本项目属于高空、部分带电作业,必须做好防护,班组安全员 专人监护。

六、危险源辨识 1、高空作业时——坠落事故危险等级D级 2、电缆的拆除、敷设、接线——触电伤害;危险等级D级 3、电工工具应用——触电、工具划伤;危险等级D级 4、废旧件伤害——机械伤害;危险等级D级 5、粉尘——尘肺伤害;危险等级D级 七、技术测量表 最新文件仅供参考已改成word文本。方便更改

起重机改造维修施工方案

起重机改造维修施工方案 编制:王朝军_________________ 审核:胡力 批准:赵文国_________________ 河南省黄河防爆起重机有限公司 2012年09月30日 起重机改造维修施工方案 一、工程概况 1.起升小车安装 2.电器装置安装

3 ?辅助设备安装 4.起重机调试 5.安装验收 三、吊装架设安装方案确定 一)安装验收应遵循的标准 GB6067起重机械安全规程 GB50256电器装置施工及验收规范 GB5905起重机试验规范和程序 GB50278起重机维修改造工程施工及验收规范 一)吊装方案 1、根据起重机单件重量及安装高度、起重机安装,选用汽车起重机为主要 吊装设备,把起重机分部件吊装,在高空组装连接(吊装方法见附图)。 2、起重机安装后按标准检验和试验。 四、安装施工组织计划 一)现场施工组织机构 组织机构图 1、根据本次起重机安装工程量,我公司计划配备现场管理人员及有关技术人员5人,即项目经理1人,技术工4人。

2、施工总工期为10个工作日。 五、施工准备 一)场地要求(甲方应当事先做好准备) 1、要求场地相对开阔平整无杂物、无障碍物,保证行车安装前地面摆放应有足够的存放空间。 2、场地应设有临时库房和办公地点约30平方米,便于现场办公和机具存放 3、土建工程应全部验合格为起重机安装施工做好准备。 4、力能配置:场地应有三相和两相电源闸刀,便于动力设备用电。氧气、乙炔等应满足现场施工需要。 二)施工机具准备 拟投入本次工程机械设备机具及检验器具 1)主要施工设备机具

三)技术准备 1、施工前必须认真审阅相关技术文件、图纸及相关资料。 2、主要技术数据测算及机具的选择。 3、技术负责人做好安装前技术交底工作,提出具体安装工艺要求及施工质量措施。 4、参加施工人员进行技术培训。 5、汽车吊车进场准备就绪。 六、施工管理 一)施工技术管理 1、方案审定 方案审定是技术准备工作的主要内容,项目部组织工程施工技术人员并邀请业主方的主要技术负责人员对方案中的疏漏及可能出现的错误、不合理性进行审 核评述,以期施工方案能够更加全面、准确地成为施工的主要依据,因此方案审定应认真作好记要。 2、技术交底 开工前,项目部(经理)组织技术、质检、安全人员、班组长进行技术交底工作。以使现场施工人员能够对此吊装工作有全面、准确的感性和理性认识,并透彻了解吊装程序、吊装工艺、施工进度计划及安全注意事项等。技术交底对现场施工应起到可靠的普及作用,技术交底要认真作好记录。

C级检修汽轮机本体检修施工方案

C级检修汽轮机本体检 修施工方案 文档编制序号:[KK8UY-LL9IO69-TTO6M3-MTOL89-FTT688]

#1机组C级检修汽轮机本体 检修方案 批准: 审核: 编写: 2017年05月11日 目录

1、项目概况及说明 本次C级检修所列汽轮机本体项目主要包括#7、#8、#9轴瓦检修,发电机密封瓦检修、机组轴系中心调整等工作,是为了配合电气专业检查发电机定子线圈个别层间温度高的缺陷而设定了,由于目前发电机定子线圈温度高的缺陷已经利用反冲洗消除,且汽轮机本体各轴承振动、温度均在优良范围,发电机氢气纯度为97%,并有向好的方向发展的趋势,因此汽机专业专门组织了一次讨论会,会议决定在给定工期13天的情况下(正常检修工期15天)可以解体检修,如果时间不足建议不做处理。 但是,为了能够进一步提升发电机氢气纯度,同时本次C修本体检修工期公司按11天控制,汽机专业根据公司统一安排,特制定本检修方案,以求能够满足公司的本次C修工期要求。 2、施工组织措施 2.1检修人员配置: 为保证本次检修检修如期顺利完成,本次检修设总负责人1名,甲方技术负责人3名,甲方协作技术负责人1名;乙方检修项目负责人1名,现场安全专责人1名,技术负责人1名,施工主要组长2名,力工若干,起重工2名,共计29人。 2.2检修组织机构: 总负责人: 甲方技术负责人: 白班负责人: 早8:00~晚20:00

夜班负责人: 晚20:00~早8:00 甲方协作技术负责人: 冀华电力检修项目负责人: 冀华电力安全专责人: 冀华电力检修技术负责人: 冀华电力发电机白班组长: 冀华电力发电机夜班组长: 2.3检修人员分工和职责: 2.3.1总负责人: 负责监督检查检修工期的总体完成情况,检修质量情况。 2.3.2甲方技术负责人: 负责落实检修项目的开展情况,掌控检修进度和质量,负责协调热工、电气、运行等相关专业及部门,保证各项工作能够顺利开展。 2.3.3甲方协作技术负责人: 负责在甲方不在现场时的验收工作,负责配合甲方人员共同完成物资的领用工作。 2.3.4项目负责人: 2.3.4.1落实检修项目,掌握检修进度,协调各项工作,保证施工质量,做到不漏项,不甩项,使整体检修工作如期顺利完成; 2.3.4.2负责现场实施、现场决策,重点解决实际工作中遇到的难点,并带领职工共同实施解决。 2.3.5技术负责人:

锅炉大修方案

#2炉大修方案 编制:薛希群 审核:薛希群 批准:胡亮 南通热电厂 二OO一年八月二十三日

锅炉大修方案 锅炉信息网 https://www.doczj.com/doc/0017290583.html, 一、#2炉大修前工作安排: ㈠组织措施:成立大修领导小组,工作小组。 1、领导小组: 组长:胡亮付组长:薛希群 组员:陆梁成勇金杨若尧陈怀忠陶夕成 徐育华杨纪兵李向前 2、工作小组: a、质量验收小组: 组长:薛希群付组长:陆梁杨纪兵 成员:高自民谭鹤芳卢伟明朱建华倪建国明凤 杨若尧陈怀忠李向前倪建国及当班班长 b、安全管理小组: 组长:杨若尧成员:刘柏林郭晓江 c、物资供应:徐育华 d、木工、瓦工、后勤配合:陶夕成 ㈡工作安排: 1、主要内容:讨论大修项目,要求材料供应、大修进度及人力调配(时间:4月25日)。 2、编制检修项目表、工艺方案及进度表:由生产经营部汇同宝菱公司编制检修常规项目、进度表、检修工艺、安全措施,并制订特项目的技术措施。 3、宝菱公司大修准备会:宝菱公司组织各队讨论大修项目、进度,学习大修工艺、安全规程、技术方案等(时间:8月27日—30日)。 4、大修领导小组会:由组长召开大修领导小组会,检查大修各方面准备情况,决定大修开工日期(时间:9月1日)。 5、召开大修动员会:由厂部召开各有关科室、车间、公司参加(时间:8月30日)。 二、大修项目安排顺序:

1、用6天时间敲炉墙,整理现场。 2、炉墙拆完好,安排11天时间完成技改项目,除炉排以外的全部大项目。 3、待水压试验结束后,安排12天时间完成筑炉、炉排大修工作。 4、安排11天时间烘煮炉。 三、检修项目: ㈠标准项目及工艺要求 锅炉部分: 1、汽鼓检修基本检修内容: ⑴开人孔后炉检人员会同化水人员一同进汽鼓内部进行检查; ⑵拆除内部装置进行检查修理并作防锈处理; ⑶汽鼓内部检查并除锈,油漆; ⑷恢复安装内部装置; ⑸全面检查合格后封人孔。 2、水冷壁、联箱基本检修内容: ⑴联箱手孔打开,请化水人员检查并进行清理; ⑵汽鼓检修结束后,经检查联箱无异物后封手孔; ⑶搭脚手架水冷壁管进行清灰; ⑷检查、测量水冷壁管并作记录; ⑸拆除脚手架。 3、省煤器及联箱基本检修内容: ⑴打开手孔检查,清理无异常后封手孔; ⑵省煤器管清灰; ⑶检查省煤器,调整省煤器管管间距离,更新防磨罩。 4、过热器及联箱基本检修内容: ⑴打开联箱手孔检查无异常,清理合格后封手孔; ⑵过热器蛇形管清灰; ⑶检查、测量过热器管并作记录; ⑷调整蛇形管间距。 5、减温器基本检修内容: ⑴抽心检查;

起重机改造维修工程施工组织设计方案

起重机改造维修施工方案编制:王朝军 审核:胡力 批准:赵文国 河南省黄河防爆起重机有限公司 2012年09月30日 起重机改造维修施工方案一、工程概况

2)主要检验仪器及量具

定应认真作好记要。 2、技术交底 开工前,项目部(经理)组织技术、质检、安全人员、班组长进行技术交底工作。以使现场施工人员能够对此吊装工作有全面、准确的感性和理性认识,并透彻了解吊装程序、吊装工艺、施工进度计划及安全注意事项等。技术交底对现场施工应起到可靠的普及作用,技术交底要认真作好记录。 3、技术方案审批 鉴于此次吊装工作的难度及特殊性,项目部应严格遵守方案审批制度。从施工准备阶段到施工过程中所有的技术方案、图纸、技术书等应由公司指定技术负责人和其他相应负责人审批,否则不得成为施工文件。 4、技术资料编制 技术资料编制是指施工前技术准备阶段及施工中,竣工后技术资料的编写、讨论与制定。技术资料编制应严格按照质量体系标准中的有关规定执行,数据力求准确,格式必须规范,并配合作好存档工作。 5、设计变更 因某种原因需要更改设计时,其格式、内容和方式应按我方有关程序文件或工作手册执行。 二)工程质量管理 1、强化现场施工质量管理是控制工程质量的重要环节,施工前应作好图纸会审、技术交底、质量交底工作,并编制全面的质量计划。 2、本工程为大型起重机吊安装,故基础验收工作尤为重要。设备基础交付前,应会同项目工程技术人员、专职质检员、土建单位代表和业主代表共同进行检查验收。验收合格,办理会签手续。 3、工序交接检查(测):工序交接在本工程中为吊(安)装工序的停点检查及交接,工序的停点检查(测)仪器须经检验部门检验,检测手段亦应正确合理,易于实现。 4、项目部应明确各职能部门及人员的质量管理职责:具体职责应按公司制

起重机大修方案分解

桥式起重机大修施工方案 施工单位: 施工项目: 编制:

施工组织设计 为确保此次施工项目安全、质量地完成,根据贵方技术要求说明内容和我单位具体情况,结合我公司多年来在外承包此类项目工作的经验,针对承揽工程设备的特殊性、专业性、技术难度,本着真实、可信的原则编制此次检修项目的组织方案。 一、施工组织机构 此次检修项目,我公司将组建专项项目部,具体负责在此检修工程范围内的一切事务,公司将选派具有丰富对外施工经验的人员担任项目部经理,项目经理负责包括工程质量、安全管理、文明生产等全面事务。项目经理部下设现场技术负责人、安全负责人。在检修过程中严格按照质量管理体系标准和业主要求认真进行组织、实施。 二、施工前准备 我公司将按照计划或要求安排有关技术人员进行现场的前期准备工作,根据现场实际情况对工器具及办公器具等按标准配置,对于调配到此项目的工作人员进行上岗前的培训工作,所有参加此项目的人员必须参加安规考试并合格。各种专用工具、仪器仪表等,须进行严格的操作调试,使其达到使用规范条件要求。 三、人员安排 我公司参加检修的人员安排计划: 参加人数:共人,其中:项目经理:人;机械工:人; 电气:人;安全人员人;质检员人。 四、技术支持、服务和监督管理 检修项目部在我公司总部的领导下,为保证施工项目管理的正常良好,公司总部管理部门给予宏观监督管理;在安全和技术质量方面,公司总部给予强有力的支持和指导;随着工程的变动如设备大修,公司总部随时给予人员、物力、机具的增加。

五、修理施工机具用检验器具 1、主要施工设备 主要施工设备 序号设备名称设备能力设备数量 1 手拉葫芦5t、3t 各4台 2 千斤顶16t、18t 各4台 3 焊机500A 2台 4 钳工工具成套工具6套 5 电工工具成套工具10套 6 气割工具成套工具2套 2、主要检验仪器及量具 主要检验与试验仪器设备状况序号仪器设备名称仪器设备能力仪器设备数量 1 水准仪DS 1 2 框式水平仪250×250 1 3 兆欧表SL-500V、SL-1000V 2 4 钢卷尺 1 5 角尺(二级以上)315×200 3 6 游标卡尺0.02mm(0.03mm)×0—1000mm 2 7 钢丝0.49—0.52 200mm 8 拉力称 1 优质服务:我们的维保本着业主至上、安全生产第一、质量规范为首要条件,以我们的优质服务意识和行动体现在每一个工作环节中。 快速反应:建立健全应急体系,保持信息畅通,收到应急信息后15分钟内到场,对于较大的突发事件,公司本部派员在8小时内赶到,组织有效的人力、物力进行抢修、抢险。 持续改进:在办公自动化、生产管理规范化方面,我们会根据贵方的要求在最短的时间内采用。利用我公司在对外工程上的优势,不断学习业主的先进管理理念和维保工艺用于起重机械的维保,努力完善系统的合理性、提高设备的安全可靠性。
