温州市瓯海区消防站建设工程

施工现场消防专项安全方案一、工程概况

二、工程特点

(一)、建筑设计概况

(二)、结构设计概况

消防工程施工组织设计方案(完整版)word版本

目录 第一章工程概况 第二章施工现场平面布置图 第三章施工进度计划 第四章劳动力、主要设备材料、施工机械设备需求计划 第五章拟投入本项目的主要施工机械设备表 第六章确保工程质量的技术组织措施 第七章确保安全生产的技术组织措施 第八章确保文明施工的技术组织措施 第九章确保工期进度的技术组织措施 第十章保证项目成本目标的措施 第十一章施工技术方案 第十二章施工质量检测办法 第十三章与设计、监理、土建承包方及其他专业的协调配合措施

第一章工程概况 一、工程概况: 工程名称:平顶山市第二人民医院病房综合楼 建设单位:平顶山第二人民医院 设计单位:浙江省现代建筑设计研究院 项目地点:平顶山第二人民医院内 质量要求:符合《工程施工质量验收规范》合格标准 工期要求:满足工程总体工期要求 本项目总建筑面积为58288平方米,建筑总高度为96.3米。 二、主要施工内容与范围: 项目施工内容: 火灾自动报警联动控制系统、消防广播系统、消防电话系统、消火栓系统、自动喷水灭火系统、电气火灾监控系统。 其主要工程量包括:智能报警控制器、消防联动控制柜、消防电话主机、消防广播主机、消防对讲电话分机、消防电话插孔、感烟探测器、感温探测器、手动报警按钮、消火栓报警按钮、监视控制模块、广播扬声器、离心式消防水泵、湿式报警阀、消防水泵接合器、金属软管、管内及槽内配线、镀锌钢管、沟槽管件、各类阀门、消火栓箱、电气火灾监控探头,电气火灾监控主机等。 项目施工范围: 1、火灾自动报警及联动控制系统 在安装工程中,于一层设置消防控制室,设置有火灾报警控制器、联动控制台、火灾应急广播主机、消防专用对讲电话主机、电气监控主机等消防主控设备。 消防联动控制规则:任一消火栓按钮动作,显示其位置并自动启动消防泵,消控中心接收反馈信号;任一湿式报警阀压力开关动作,显示其位置并自动启动喷淋泵,消控中心接收反馈信号;喷淋系统的水流指示器及信号阀的位置在报警主机上具有地址码;火灾报警后打开报警层的送风阀,启动相关的防排烟风机,并接收反馈信号;疏散通道上的防火

消防工程施工工艺流程

消防工程施工工艺流程 消防工程施工工艺流程根据固定灭火和报警的要求,为充分地体现消防应以“预防为主,防治结合”的原则。本工程在自动报警和自动灭火的配合上必须根据工程的特点,讲究施工工艺。一、消防控制中心工作原理

根据国家有关消防法规的规定,本系统消防设施主要由以下系统组成:、自喷水灭火系统1、二氧化碳灭火系统2、防排烟系统3、消防广播系统4、疏散与应急照明系统5、消防给水系统6以上各系统既是独立的又是相互联系的,其独立性在于其各自发挥不同的作用。相互联系性在于所有的系统均受控制中心的指挥,协调行动,相互配合,完成从发现火灾到消灭火火灾,使火灾损失降到最低限度的过程。以上各个系统,既可统一动作,又可单独动作,统一动作时只能由控制中心来执行,单独动作时,各个系统由人员操作完成。因此本系统的消防设施既有其完整性,又有独立性。本系统的消防设施工作原理如图:

由各类探测器来监测环境的火灾情况,一旦有火灾发生,由探测器将信息传送给报警控制器并报警,然后由报警器将信息传送给CRT,并对信息进行确认,发出报警信号,将信息传送给控制中心。控制中心再次确认后,切断(一般使用)电源,打开应急照明和疏散指示灯,打开排烟风机,向控制区域内广

播火灾信息,引导人员疏散,并将信息传送到有关部门,启动消防泵,启动防火卷帘和防火门,关闭防火阀,将火灾区域予以分隔,启动灭火系统,对火灾区域实施灭火。二、火灾自动报警系统的工作原理火灾自动报警系统是所有固定消防设施中的火灾感知系统,用于发现火灾,并将火灾信息在第一时间传送给 消防控制中心,由消防控制中心采取后续措施。火灾自动报警系统的基本结构如图:

消防工程概述

消防工程概述 一、消防与消防工程的概念 "消防"之意,从最浅显的意义讲,一是防止火灾发生;二是及时发现初期火灾,避免酿成重大火灾;三是一旦火灾形成,采取适宜的措施将其消灭。 所谓"火灾",即失去控制的燃烧。而燃烧必须具备可燃物、温度、氧化剂和链式反应四个必备条件。因此,只要破坏其中任何一个条件,燃烧都会受到控制。 为了防止发生火灾,建筑物内尽量不用或少用可燃材料,或把可燃材料表面刷防火涂料;为了及时发现初期火灾,建筑物内需要安装火灾报警装置;为了控制已发生的火灾的范围,不使火灾扩大,建筑物内通常设置防火分区和防火分隔物,如防火墙、防火窗、防火门、防火阀等;为了消灭已发火灾,建筑物内可根据需要安装不同的灭火系统,上述这些为了防止火灾发生和控制、消灭已发火灾而建造和安装的工程设施、设备统称为"消防工程"。 二、消防设施与消防系统 1.防火分区和防火分隔物 1)、防火分区即采用具有一定耐火性能的分隔构件划分的,能在一定时间内防止火灾向同一建筑物的其他部分蔓延的局部区域。一旦火灾发生,在一定时间内,分区可将火势控制在局部范围内,为组织人员疏散和灭火赢得时间。 2)、防火分隔物是防火分区的边缘构件,一般有防火墙、耐火楼板、甲级防火门、防火卷帘、防火水幕带、上下楼层之间的窗间墙、封闭和防烟楼梯间等。其中,防火墙、甲级防火门、防火卷帘和防火水幕带是水平方向划分防火分区的分隔物,而耐火楼板、上下楼层之间的窗间墙、封闭和防烟楼梯间属于垂直方向划分防火分区的防火分隔物。 2、消防电梯

消防电梯是为了给消防队员扑救高层建筑火灾创造条件,使其迅速到达高层起火部位,去扑救火灾和救援遇难人员而设置的特有的消防设施。 3、火灾自动报警系统 火灾自动报警系统是探测初期火灾并发出警报的系统。根据监控范围不同可分为三种基本形式:区域报警系统、集中报警系统、控制中心报警系统。 4、灭火系统 灭火系统有消火栓系统、自动喷水灭火系统、泡沫灭火系统、气体灭火系统等,在哥哥系统中又有不同的形式。 三、有关名次解释 1、多线制系统间信号按各回路进行传输的布线制式 2、总线制系统间信号采用无极性两根线进行传输的布线制式 3、单输出可输出单个信号 4、多输出具有两个以上不同输出信号 5、Xxxx点指报警控制器所带报警器件或模块的数量,也指联动控制器所带联动设备的控制状态活控制模块的数量 6、X路信号回路数 7、点型感烟探测器对警戒范围内某一点周围的烟密度升高响应的火灾探测器 8、点型感温探测器对警戒范围内某一点周围的温度升高响应的火灾探测器 9、红外光束探测器将火灾的烟雾特征物理量对光束的影响转换成输出电信号的变化并立即发出报警信号的邮件,由光束发生器和接收器两个独立部分组成

消防工程施工特点难点

消防工程施工特点难点 (一)工程特点 本标段施工场地狭窄、楼层高,对于现场材料和交通布置以及施工队伍安排提出了相应的要求。高层施工、现场布置和施工队伍部署是工程施工组织最大难点,由此增加了环境、工期和安全管理的难度。 1、施工技术、工程质量要求高 本标段是超高层,内部设施完备、技术先进、装修水准高。消防安装工程只有达到高质量标准,才能保证设施的可靠性、安全性及建筑、安装、装饰三者的整体美观与协调。 2、工程地处城区,施工场地狭窄 本标段地处城区繁华地区,材料进出运输受到一定的限制,如,像钢管、角钢这类体长材料。场地狭窄,楼层高,施工队伍多,材料二次搬运受到一定限制,主要协调总包单位垂直运输工具搬运。 3消防工程施工配合量大、面广、时间长 安装工程高峰期与土建、机电、弱电、电梯、装饰工程等单位施工交叉作业量大、时间长,施工协调工作量大。 该工程分布在楼面、墙体及吊顶天花内水、电气管线多而繁杂,吊顶内空间小。预留预埋套管、线管线盒的清理需要协调土建;设于吊顶内的穿线、配管、报警设备安装、喷淋头安装必须紧密配合二次装修、机电、弱电等工作进行。 安装工程后期主要与装修工程交叉作业多、时间长,消防喷淋头、烟温感探测器的水平标高与装饰吊顶、灯具配合要求高,要达到整体美观一致。 整个住宅楼内各类系统多、管线工程量大、线路交错复杂,安装各专业只有紧密配合、综合协调、分清先后施工顺序,才能有条不紊地进行安装。 由于是高层、使用垂直施工电梯上下班、材料搬运等待造成施工时间浪费,故使本工程工期相对紧张。 塔楼上部结构为单元房标准层,因装饰为公共区域精装修,有利于样板区及组织标准化施工和开展施工竞赛;因此可着重从保证地下室和塔楼立管管道、穿线、喷头、报警探头安装施工工期入手,从业主关注的里程碑节点入手,保证总体工期目标的实现;同时中、高区对工程安全、进度、质量要求高,需要合理组织,快速反应,保证在发包方要求的开工日期至竣工工期内完成施工任务。 4、联动调试复杂 本工程联动调试复杂,需协调各其他单位。 5、施工工期短 本工程除开施工准备、联动调试、检测、消防验收的日期,实际安装工期短,,针对本标段的消防安装工程量,只有采取有力的抢工措施,合理安排人力物力,精心组织施工,才能保证工程的总工期。 (二)施工重点与技术关键 本消防工程管道安装工程量大,施工时必须抓住重点,特别要注意以下几个方面: 1、在施工进场后及时协调土建单位取得绘制预留预埋综合图,避免在支吊架安装膨胀螺栓时,把预埋管子打穿。 2、将喷淋、消火栓系统中区、高区等部位立管管道安装,地下室消防设备间湿式报警阀安装,地下室、低、中、高区管道试压设为重点,特别是中、高区水压试验后用塑料软管要及时将水排放到室外雨水井并放净,不能就地排放,顺

消防工程施工工艺流程28432

消防工程施工工艺流程 一、施工前准备成立项目组 1、项目部了解工程概况、图纸会审,审定最佳施工方案,依据土建大计划确定我方工期、进度计划及用工计划; 2、制定材料计划,依据工程进度及施工图纸,合理提供现场实际用量计划,抄送采购部; 3、项目主管接触建设及监理单位办理一切开工手续(递交资质、组织设计、开工报告等); 4、组织施工人员进场,进行安全教育及技术交底。 二、施工工艺流程 1、质安部全程检查 (1)消防水系统 组织项目成员→熟悉图纸→施工资质、组织设计、开工报告,进场安全教育、技术交底、编制计划→钢管进场报验→预留孔洞尺寸核查→支吊架制作安装→管道除锈刷油→主管道安装→钢管检验批、隐蔽工程报验→支、配管安装→阀门、消火栓进场报验及阀门强度严密性试验→阀门、消火栓安装→阀门、消火栓检验批报验→喷头进场报验→喷头安装→稳压装置、水泵、水泵接合器进场报验→稳压装置、水泵及水泵接合器安装→水泵接合器检验批报验→系统调试→管道强度严密性试验、管道清洗消毒记录、消火栓试射记录、管道通水试验报验→分部(子分部)工程报验→分项工程报验→水泵联动调试→竣工图制作→工程自检→整改→自检合格→报验→检测公司检测合格→报验→消防部门验收合格→工程移交→售后服务 (2)火灾自动报警系统 组织项目成员→熟悉图纸→施工资质、组织设计、开工报告,进场安全教育、技术交底、编制计划→钢管、桥架进场报验→钢管敷设(明敷钢管防火处理)→钢管、桥架检验批、隐蔽及分项工程报验→穿引丝→桥架安装及桥架内布线→线缆进场报验→管内穿线→接线(焊锡)→管内穿线检验批及分项工程报验→线路绝缘测试→绝缘电阻测试记录报验→设备进场报验→设备底座安装→设备安装→设备安装检验批及分项、分部/子分部工程报验→系统调试→系统调试分项工程报验→点位布置图制作→工程自检→整改→自检合格→报验→检测公司检测合格→报验→消防部门验收合格→工程移交→售后服务 三、工程部自检 1、消防水系统检测依据:DB64/T404-410-2005《消防系统质量检验评定规程》、GB50261-96《自动喷水灭火系统施工及验收规范》检测项目:消防水泵、水泵接合器、室外消火栓、输水管网、压力、主要设备、消防水池、消防水箱、气压给水装置、报警阀组、水力警铃、水流指示

办公楼消防工程施工方案

某办公楼消防工程 施工方案 技术负责人: 投标单位:

目录 一、工程概况及特点 二、管理力量及劳动力安排计划 三、主要施工机械配备 四、施工方案及主要施工方法 ㈠、施工安装准备 ㈡、主要施工工艺流程及安装施工方法 ㈢、确保工程质量的技术组织措施 ㈣、确保安全生产的技术组织措施 ㈤、确保文明施工的技术组织措施 ㈥、确保工期的技术组织措施

建设厅办公楼(水电消防) 福州市晋安区地方税务局办公楼 消防工程施工组织设计方案 一、工程概况及特点: ㈠、 主要工程内容 1、火灾自动报警、消防联动控制、消防广播、消防对讲电话系统 本工程设计为集中火灾报警系统。消防控制室设报警主机,计算机及辅助设备,在门厅、电梯前室、公共走道等处设置感烟火灾探测器,在每层电梯前室、楼梯口等处设置手动报警按钮,在机房、水泵房、配电房等处设电话插孔及消防对讲电话,通过开启或关闭模块来实现对火灾楼层防火联动设备的控制。 2、消火栓系统: 在火灾发生初期,其消防用水由屋顶消防储水供给。在10分钟后,通过消火栓内的按钮,将火灾信号自动传送到消控中心,由消控中心自动或手动启动消防泵,将水池内的水通过二台消防泵(一用一备)加压送入消火栓管网,送到灭火点。 该系统主要设备有:设SGL24/65型白色铝合金消火栓箱,地下室设SGP24B50型泡沫水两用消火栓箱。室外设水泵接合器。 3、自动喷淋系统: 在火灾初期,其消防用水经屋顶水箱、气压罐供给,温度达到68度,喷头自动爆裂喷水,压力开关动作,反馈信号传至消控中心,由消控中心自动或手动启动喷淋加压泵,将水池的水抽入喷淋管网,送至灭火点。 二、管理力量及劳动力安排计划: ㈠、 现场施工组织机构 鉴于本工程内部现代化设施先进、完善,工程技术质量要求高,工作量大,工期紧凑的特点,我司在施工管理组织结构、劳力配备上将采取以下措施: 确定现场合理的组织结构,建立强有力的项目组织机制: 根据本项目的特殊性和施工组织的需要,选择有工程施工经验,组织能力强的项目经理担任本项目的项目经理,全面负责本项目工程,实行因事设职, 因职选人的原则,为加强施工组织运作,保证质量、保证文明安全生产,保证工程进度,提高劳动生产力及各施工单位协作配合而实施有效的管理。施工组织的管理工作量由计划→实施→检查→处理→完善的环节组成,施工现场的管理由现场项目经理部指挥,现场项目部由公司统一领导,现场设项目组。 实行项目经理负责制进行管理: 项目经理 ★ 认真贯彻国家有关方针、政策、法规及公司制定的各项规章制度,确保公司下达的各项经济指标圆满完成。 ★ 根据公司及合同有关要求编制项目管理制度,策划项目管理模式。 ★ 负责项目的全面管理工作,领导项目组完成公司下达的各项指标,对项目工作质量全面负责,主要对项目班子工作质量负责。 ★ 维护企业形象和社会信誉,批准执行项目《质量计划》,建立项目各项管理制度,签发项目对业主、监理单位、业主指定土建施工承包方、公司文件。 ★ 严格执行项目承包合同中由项目经理负责履行的各项条款。 ★ 控制工程成本,合理管理项目资金运转。 ★ 定期向公司总经理报告工作。 ★ 做好项目管理人员的人事管理工作。 ★ 参照工程总包单位生产计划,组织编制项目工程进度计划与施工技术方案,实施落实施工质量和现场安全文明生产。 ★ 组织制定项目经理部各类管理人员的岗位职责权限和各项规章制度。 ★ 协调与业主、总包方、监理及各施工单位等的工作联系。 项目技术负责人 ◆参与制定的执行项目管理制度,并依据管理制度及施工规范制定项目施工组织设计。制定并监督执行项目质量计划和程序实施细则。负责项目全面质量管理和技术管理工作,对施工管理实行监控,反馈整理信息。 ◆全面负责项目技术质量日常管理,具体协调施工技术管理工作。 ◆负责指导项目检验试验,审定技术保证资料。负责总体施工进度计划和月计划的控制工作。 项 目 经 理 安全质检员 调试负责材料员 试验员 水、电施工员 施 工 班 组

(完整word版)消防工程施工组织设计方案(完整版)

消防工程施工组织设计方案(完整版) 目录 第一章工程概况 第二章施工现场平面布置图 第三章施工进度计划 第四章劳动力、主要设备材料、施工机械设备需求计划 第五章拟投入本项目的主要施工机械设备表 第六章确保工程质量的技术组织措施 第七章确保安全生产的技术组织措施 第八章确保文明施工的技术组织措施 第九章确保工期进度的技术组织措施 第十章保证项目成本目标的措施 第十一章施工技术方案 第十二章施工质量检测办法 第十三章与设计、监理、土建承包方及其他专业的协调配合措施

第一章工程概况 一、工程概况: 工程名称:*******************************(B3、B4地块)消防、防排烟、通风及人防工程 建设单位:******************************* 设计单位:********************** 项目地点:*******城东片区 质量要求:符合《工程施工质量验收规范》合格标准 工期要求:满足工程总体工期要求 本项目A标段为东区工程,包括地下室、*#楼、*#楼、*#楼、*#楼、*#楼工程。 二、主要施工内容与范围: 项目施工内容: 火灾自动报警系统、消防联动控制系统、消防广播系统、消防对讲电话系统、消火栓系统、自动喷水灭火系统、通风及防排烟系统。 其主要工程量包括:智能报警控制器、消防联动控制柜、消防对讲电话主机、消防广播主机、消防对讲电话分机、消防电话插孔、感烟探测器、感温探测器、手动报警按钮、消火栓报警按钮、监视控制模块、广播扬声器、离心式消防水泵、湿式报警阀、消防水泵接合器、金属软管、线槽、管内及槽内配线、镀锌钢管、沟槽管件、各类阀门、消火栓箱、无机玻璃钢风管、风口、防火排烟阀、消声器、防排烟风机、正压送风机、等。 项目施工范围: 1、火灾自动报警及联动控制系统

消防工程施工方法

1、消防工程施工方法 2)、主要施工工序及安装施工方法 ⒈火灾自动报警、联动控制、消防自动广播、消防对讲电话系统 ⑴、施工顺序: PVC塑料管暗敷 墙体 PVC塑料管接管桥架敷设 管内穿线 线槽敷线 绝缘电阻测试 安装探测器底座、按钮、警铃、信号灯 消控中心设备安装探头安装 系统调试 ⑵、施工方法及技术要求:所用阻燃型塑料管,其材质均能应具有阻燃、耐冲击性能,并应有检定检验报告单和产品出厂合格证。阻燃型塑料管,其外壁应有间距不大于1m的连续阻燃标记和制造厂厂标,管里外应光滑,无凸棱、凹陷、针孔、气泡;内外径尺寸应符合国家统一标准,管壁厚度应均匀一致。所用阻燃型塑料管附件及暗配阻燃型塑料制品,如接线盒、管箍头,必须使用配套的阻燃型塑料制品,接线盒,均应外观整齐,开孔齐全,无劈裂损坏等现象。 管路连接应使用套箍连接(包括端接头接管)。用小刷子沾配套供应的塑料管粘接剂,均匀涂抹在管外壁上,将管子插入套箍;管口应到位。粘接剂性能要求粘接后1min内不移位,粘性保持时间长,并具有防水性。管路垂直或水平敷设时,每隔1m距离应有一个固定点,在弯曲部位主尖以圆弧中心点为始点距两端300~500mm处各加一个固定点。管进盒、箱,一管一孔,先接端接头然后用内锁母固定在盒、箱上,在管孔上用顶帽型护口堵好管口,最后用泡沫塑料块堵好盒子口。 抹灰及地面工程结束后,在管内或线槽内布线,穿线前应将管内或线槽内的污水杂物清除干净,放线前应对导线的规格、型号进行核对,管内穿线应检查护口是否齐全,对不同极性的电线颜色按规范要求加以区分。不同电压等级,不同电流类别线路不应在同一管内或同一槽孔内,线接头只能在接线盒上,根据吊顶高度和现浇板底平的净空高度,预留导线长度,并穿金属软管保护,绝缘电阻

(消防培训)消防工程概况及编制说明最全版

(消防培训)消防工程概况 及编制说明

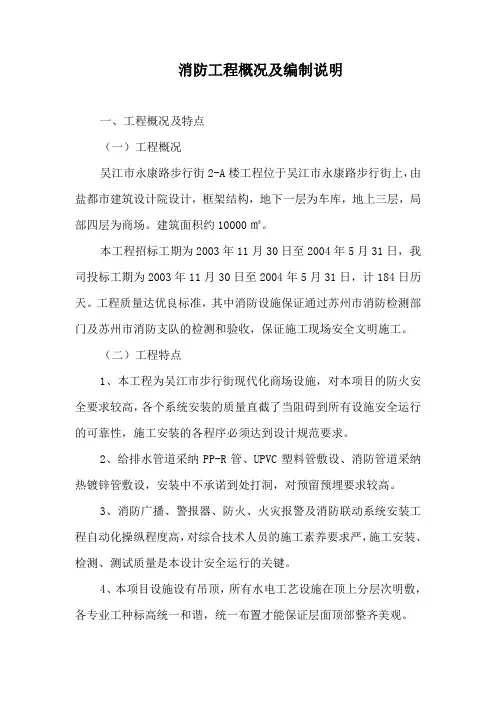

工程概况及编制说明 壹、工程概况及特点 (壹)工程概况 吴江市永康路步行街2-A楼工程位于吴江市永康路步行街上,由盐城市建筑设计院设计,框架结构,地下壹层为车库,地上三层,局部四层为商场。建筑面积约10000㎡。 本工程招标工期为2003年11月30日至2004年5月31日,我司投标工期为2003年11月30日至2004年5月31日,计184日历天。工程质量达优良标准,其中消防设施保证通过苏州市消防检测部门及苏州市消防支队的检测和验收,保证施工现场安全文明施工。 (二)工程特点 1、本工程为吴江市步行街现代化商场设施,对本项目的防火安全要求较高,各个系统安装的质量直接影响到所有设施安全运行的可靠性,施工安装的各程序必须达到设计规范要求。 2、给排水管道采用PP-R管、UPVC塑料管敷设、消防管道采用热镀锌管敷设,安装中不允许到处打洞,对预留预埋要求较高。 3、消防广播、警报器、防火、火灾报警及消防联动系统安装工程自动化控制程度高,对综合技术人员的施工素质要求严,施工安装、检测、测试质量是本设计安全运行的关键。 4、本项目设施设有吊顶,所有水电工艺设施在顶上分层次明敷,各专业工种标高统壹协调,统壹布置才能保证层面顶部整齐美观。 5、本安装工程系统复杂,前期必须和土建紧密配合,后期和装

修配合密切。各工种主体交叉必须采用流水施工,施工期间应主动接受业主和监理的统壹协调,在全面透彻理解设计意图的基础上,编制可行的施工方案,采用科学的施工组织管理和控制手段,先进的施工技术,保质保量完成本工程招标范围内的管道、电气和设备安装。二、招标内容 吴江市永康路步行街2-A楼安装工程含水、强电、弱电、消防、设备等。具体施工范围根据招标文件包括下述安装内容: 1、管道的预埋和安装 1)上水管。 2)下水管。 3)强电电线管。 4)弱电电线管(含公共广播、火灾报警系统)。 5)消火栓系统和喷淋系统管道预埋和安装。 2、管内穿线 1)强电系统(含照明、插座、设备用电)。 2)消防、火灾报警穿线。 3、设备安装 1)卫生设备(含卫生间洁具)。 2)消防设备 3)防雷避雷系统。 三、吴江市永康路步行街2-A楼主要安装工程量见下表。 吴江市永康路步行街2-A楼主要安装工程量表表1-1

消防工程现场施工与管理

消防工程现场施工与管理 进场前需要向甲方、监理递交消防公司开工报告,给监理单位、甲方、安全员递交消防公司专业公司资质、管理人员花名册(专业证件、身份证、保险单复印件)及主持项目经理委托书、施工人员的花名册(特种作业证件、身份证、人身意外保险单复印件)、施工组织设计、施工方案、按照图纸规范要求符合施工现场事实编制,总安全交底、技术交底,给总包方签订水电安全协议。向甲方、监理、总包、各专业互换通信录联系方式,递交进场机械检验及数量清单,向甲方及总包单位递交加工区及办公区施工人员宿舍申请单。 临时搭建及区域安全摆放 如果甲方及总包提供给施工人员宿舍及办公场所最好,不提供的情况下只提供场地,就有我们自己来搭建。办公场所、加工区、施工人员宿舍、库房的搭建最好在一起。加工区及库房材料及设备不同的位置,不同的品种分开存放,安装安全标志牌。油漆、稀料及易燃品要单独存放。加工场、办公场所、工人宿舍大小面积按实际需要搭建。配电箱要安放最佳位置做到防雨、防风、防漏电、灭火器必须具备办公场所门口,宿舍门口,库房门口。材料及设备按不同规格型号分开整齐摆放,挂号标牌名称、产地、规格型号要清晰。所有材料设备不能直接与地面接触,与地面隔开铺垫东西,该上架的上架。临时用电线要做到高挂低用,机械设备电线插头要配备齐全,有很多项目工人管理散漫临时电线没插头直接把线插入插座,这是绝对不应许的。机械设备要定期的检查灵敏度、安全度。安排专人清理卫生,临时用电的操

作必须有特种作业人员来操作,工人宿舍要有轮班值日表,做到被褥整齐、卫生整洁。 准备施工 在施工前给甲方发联系单,需要甲方组织图纸会审,在图纸会审前必须要把图纸中、结合施工现场、规范要求发生的所有问题做出清单及设计变更洽商,每一项问题进行会审有设计、甲方工程师、监理单位进行会审后的确认方案记录,并入档案存放,需要做签证的做签证单。材料供应周期、工作面、施工人员的配备、机械的配备、及时的协调与工程进度、质量、安全有直接关系,如果处理安排不恰当会影响进度造成损失给公司。所有材料及设备在进材料前必须按照图纸设计规范要求名称、规格型号及数量要一清二楚。工作联系单给甲方及监理表达清楚有没有甲方要求需要更换的设备和主材规格型号,尤其是材质问题,如果没有异议的情况下开始先封样监理及甲方认可了再大批进材料和设备。所有进设备材料及施工过程中资料必须做到,资料与工程同步进行,因为什么呢举例说明:甲方单位、监理单位、总包单位有时候不断的更换现场管理人员及其中间发生各种不必要的原因吧。质量控制:进场的所有材料和设备及辅材要严格按照图纸设计规范要求名称、规格型号、数量合不合格有现场项目经理和分包劳务队同时接收签字,材料进场前做好材料进场计划,不同施工阶段进不同的材料和设备,避免给公司造成资金的挤压与周转。管道及设备安装质量是否好坏首先加工场的制作及其重要,项目经理亲自监督管道的连接预制,支架的预制流程方法方式,进行与班长、施工人员交代清

消防工程施工方法

消防工程施工方法 一、主要施工工序及安装施工方法 ⒈火灾自动报警、联动控制、消防自动广播、消防对讲电话系统 施工顺序: PVC塑料管暗敷 墙体 PVC塑料管接管桥架敷设 管内穿线 线槽敷线 绝缘电阻测试 安装探测器底座、按钮、警铃、信号灯 消控中心设备安装探头安装 系统调试 ⑵、施工方法及技术要求:所用阻燃型塑料管,其材质均能应具有阻燃、耐冲击性能,并应有检定检验报告单和产品出厂合格证。阻燃型塑料管,其外壁应有间距不大于1m的连续阻燃标记和制造厂厂标,管里外应光滑,无凸棱、凹陷、针孔、气泡;内外径尺寸应符合国家统一标准,管壁厚度应均匀一致。所用阻燃型塑料管附件及暗配阻燃型塑料制品,如接线盒、管箍头,必须使用配套的阻燃型塑料制品,接线盒,均应外观整齐,开孔齐全,无劈裂损坏等现象。 管路连接应使用套箍连接(包括端接头接管)。用小刷子沾配套供应的塑料管粘接剂,均匀涂抹在管外壁上,将管子插入套箍;管口应到位。粘接剂性能要求粘接后1min内不移位,粘性保持时间长,并具有防水性。管路垂直或水平敷设时,每隔1m距离应有一个固定点,在弯曲部位主尖以圆弧中心点为始点距两端300~500mm处各加一个固定点。管进盒、箱,一管一孔,先接端接头然后用内锁母固定在盒、箱上,在管孔上用顶帽型护口堵好管口,最后用泡沫塑料块堵

好盒子口。 抹灰及地面工程结束后,在管内或线槽内布线,穿线前应将管内或线槽内的污水杂物清除干净,放线前应对导线的规格、型号进行核对,管内穿线应检查护口是否齐全,对不同极性的电线颜色按规范要求加以区分。不同电压等级,不同电流类别线路不应在同一管内或同一槽孔内,线接头只能在接线盒上,根据吊顶高度和现浇板底平的净空高度,预留导线长度,并穿金属软管保护,绝缘电阻值不应小于20MΩ。 布线结束对导线进行绝缘测试,阻值应符合规范要求,编号并做好测试记录。在土建及内装修结束后,?按图纸位置安装探测器底座至梁、墙边等距离不应小于0.5米,周围0.5米内不应有遮挡物,至送风口距离不小于1.5米,探测器应水平安装,倾斜度不应大于45°。? 手动报警按钮安装高度距地1.5米,线路应按要求进行接线,所有设备安装应考虑装饰效果,不影响美观。?消防控制中心报警器落地安装时,其底宜高出地坪0.1-0.2米,控制器的主电源引入线应直接与消防电源连接,严禁用电源插头。控制器的接地应牢固,有明显标志。系统安装结束后由一组有经验的专业技术人员进场,对整个系统按照规范进行调试,对报警主机要求测试如下功能: ①火灾报警自检功能; ②消音、复位功能; ③故障报警功能; ④火灾优先功能; ⑤报警记忆功能; ⑥电源自动转换和备用电源的自动充电功能; ⑦备用电源的欠压和过压报警功能。 主机调试完毕后,按各系统干线安装探头,要求逐个测试电压,电压正常方可装上。 采用专用的检查仪器对探测器逐个进行加烟或加温试验,其动作应准确无误。 ⑶、质量要求: A.管道连接紧密、管口光滑、护口齐全、管子弯曲处无明显折皱,盒、箱设置正确、固定可靠、管子入合、箱处顺直。

消防工程专项施工方案

重庆嘉慧仓储一期项目 消防安装工程 专项施工方案 编制人: 审批人: 编制单位:

目录 第一章、工程基本概况及编制依据 一、编制说明 二、编制依据 三、工程基本概况 第二章、施工部署及施工准备 一、施工总体目标 二、施工准备 三、施工程序 第三章、组织机构 一、组建项目组 二、施工管理 三、工程主要管理人员 第四章、施工组织及施工计划 一、本公司管理组织机构图 二、施工现场组织图 三、施工调度 四、施工进度计划 第五章、施工方法 一、自动喷水灭火系统、消火栓给水系统 二、火灾自动报警系统及联动控制系统 三、应急照明、疏散指示系统 第六章、安全管理保证措施 一、确保品质管制的技术组织措施 二、确保工程施工安全卫生及雨季技术组织措施 三、确保文明施工的技术组织措施 四、确保工期技术组织措施 五、降低成本控制措施 六、建立与土建、装饰装修单位的配合协调措施 七、主要部位质量通病及防治办法 第七章、系统主要工作流程 一、火灾自动报警系统 二、自动喷淋灭火系统 三、消火栓给水系统 四、应急照明系统、疏散指示系统 第八章、工程项目竣工验收 一、竣工验收的准备工作 二、竣工验收依据 三、竣工验收的标准 四、竣工验收的范围

五、验收程序 第九章、成品及设备的保护措施第十章、售后服务承诺 一、售后服务承诺的具体内容资源配备计划 附表

第一章工程基本概况及编制依据 一、编制说明 本施工组织设计作为指导施工的依据 ,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周期材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、选用设备材料品牌优质生产厂家,降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。目前,我公司已做好了相应的技术、资源准备,我们的宗旨是对能为业主更好的服务。为实现本工程“优质、快速、安全、低耗”的施工目标 ,我们将“用我们的智慧和行动 ,实现对用户的承诺”。 二、编制依据 1 、依据信息产业电子第十一设计研究院科技工程股份有限公司,提供 的施工图。 2 、主要法规 : (1) 中华人民共和国建筑法、中华人民共和国消防法 (2) 中华人民共和国安全生产法 (3) 中华人民共和国环境保护法 (4) 建设工程质量管理条例 3 、主要规程、规范 : (1) 火灾自动报警施工验收规范 GB50166-92 (2) 自动喷水灭火系统施工验收规范 GB50261-96 (3) 火灾自动报警系统检验规程 DB21 / T1204-2003

消防工程现场施工方法

消防工程施工方案 1.工程概况 消防工程主要包括:消防管道安装和水泵安装工程。 2.施工准备工作 (1)消防工程施工前,必须协助甲方进行消防设施的设计审核,未经设计审核或设计审核不合格不得擅自施工。 (2)消防工程施工前必须向消防部门申报有关资料,办理消防施工进场许可证。 (3)所选用的材料必须在消防部门经过登记并具有消防部门发放的准销证。 (4)认真阅读施工图纸,对设计有疑问的地方要迅速与设计单 位、消防部门、甲方联系,确保消防工程符合规范要求。 (5 )施工中原则上遵循“电让水,水让风,风让设备”的顺序施工。 3.消火栓系统 1.消防给水管道安装 1. 施工程序: 施工顺序是:先地下后地上,先干线和主管,后支线或支管,每道工序施工完毕后邀请业主、监理工程师进行检评、隐蔽。然后进行下一道工序的施工。

2. 主要施工方法 2 .1 预留预埋 (1)预留预埋是给排水专业在主体施工中的工作重点,它主要包括屋面水箱防水套管、穿墙、穿梁钢套管,管道穿楼板孔洞及预埋件等。预留预埋准确与否对整个工程至关重要。它将直接影响给水管道安装的顺利进行。 (2)施工准备期间,专业工长认真熟悉施工图纸,找出所有预埋预留点,并统一编号,同时与其他专业沟通,以避免今后安装有冲突、交叉现象,减少不必要的返工。 (3)所有出外墙和过楼板管道先预留钢套管,立管预留孔洞上下应竖直,预留孔洞应比相应水管径大1.5 倍。 (4)隐蔽预埋的管道,试压合格并经监理验收后才可隐蔽。 (5)所有预留预埋都须进行二次复核。 2.2 套管安装 (1)刚性套管安装:主体结构钢筋绑扎好后, 按照给排水施工图标高几何尺寸找准位置,然后将套管置于钢筋中,焊接在钢筋网中,如果需气割钢筋安装的,安装后必须用加强筋加固,并做好套管的防堵工作。 (2)穿墙套管安装:土建专业在砌筑隔墙时,按专业施工图标高,几何尺寸将套管置于隔墙中,用砌块找平后用砂浆固定,然后交给土建队伍继续施工。 (3)给水引入管和给水管排水及通气立管,穿过地板楼板、屋面及墙处均应预留套管。套管直径比穿过管道直径大2 号,管道与管道间有25mm间隙。 (4)套管材质为热浸镀锌钢管,套管应高出地面100mm,在地板处管道与 套管之间用沥青胶泥填封。在楼板处用阻火材料填封。 (5)严格按标准图集加工制作防水套管、穿墙套管,套管长度按结构施工图尺寸确定,套管管径参照下列标准:

消防工程竣工报告

. 消防工程竣工

报 告 竣工报告 一、工程概况 工程名称:·核电··项目 工程地点:· 建设单位:·中核··公司 设计单位:·科学研究院 监理单位:· 总包施工单位:中国核工业·有限公司 消防施工单位:·有限公司 1、本工程位于··。 2、工程竣工范围:·#楼至··#楼住宅 3、建筑类别及耐火等级:··#楼至··#楼、··#楼至··#楼为18层二类高层建筑,·#、·#、·#楼为24层一类高层建筑,耐火等级均按一级设计。 4、火灾自动报警系统(采用··厂):本工程消防控制室位于··#楼一层。设有火灾自动报警主机、联动控制柜、火警专用对讲电话主机、消防水炮主机控制柜等。具体情况为:在··楼的入户大厅、电梯前室、电井、电表间、商铺等部位设置了智能型感烟探测器;在每层设置了手动报警按钮、声光讯响器、消火栓远程启

泵按钮;在疏散楼梯设置了楼层层号灯;在··楼合用前室设置了正压送风阀控制功能及启动前室加压送风机;在电梯机房设置了电梯迫降至首层和接收其反馈功能;在1层电表间设置了非消防电源切除功能;在相关层电井内设置了应急照明启动功能;消控室设置了控制室内外消火栓、喷淋系统的启、停以及其他联动设备的控制及状态显示功能。 5、火灾事故广播系统:消控室设有总线广播通讯系统,消防广播主机,总线广播分区控制盘以及CD播放器。广播主机内置消防火灾报警声,在··#楼1层入户大厅、电梯前室等部位设置了吸顶式火灾事故广播(3W),火灾确认后手动控制和广播模块自动接入火灾部位的广播系统,并持续发出警报和疏散指示。 6、消防电话系统:消控室设置有总线消防电话主机,在电梯前室手动报警按钮处设置了消防电话插孔,在··楼电梯机房设置消防对讲电话分机,在消防控制室内设置了专用对外的火警直通电话专机。 7、室内消火栓系统:地下室水泵房设有室内消火栓泵 XBD11/40-150x20x6/1(Q=40L/S,H=110m,P=75KW),一用一备,室内消火栓用水量:40L/s,火灾延续时间2h,共计288 m3。消火栓给水管网分2路供水,一路减压后在地下室形成环网后供应··楼住宅消火栓,一路不减压直接在地下室形成环网供应6#~8#楼住宅消火栓。·楼住宅均采用双栓消防箱(甲型),商铺采用单栓消防箱(甲型),消火栓为SN65消火栓,25m衬胶,水带和Ф19水枪。·楼住宅12层以下的消火栓采用减压稳压消火栓。·楼住宅18层以下的消火栓采用减压稳压消火栓,保证消火栓出口压力不大于0.49MPa,其他层的采用普通消火栓。屋面均设置了试验栓。·住宅屋顶消防水箱与6#楼消火栓环管相连。在室外··楼东面、·楼西北面2处设DN150地上式水泵接合器(组合式)各3套,与小区消防环管相接。火灾时,按动任一消火栓处启泵按钮,消火栓泵启动,且消防控制室设置有手动、自动控制消火栓泵的启、停,并显示其工

施工现场消防工程施工方案

老街坊人和花园3号院5#、6#、8#及地下车 库住宅楼 临 时 消 防 专 项 施 工 方 案 编制人: 审核人: 审批人: 河南豫达建筑安装工程有限公司

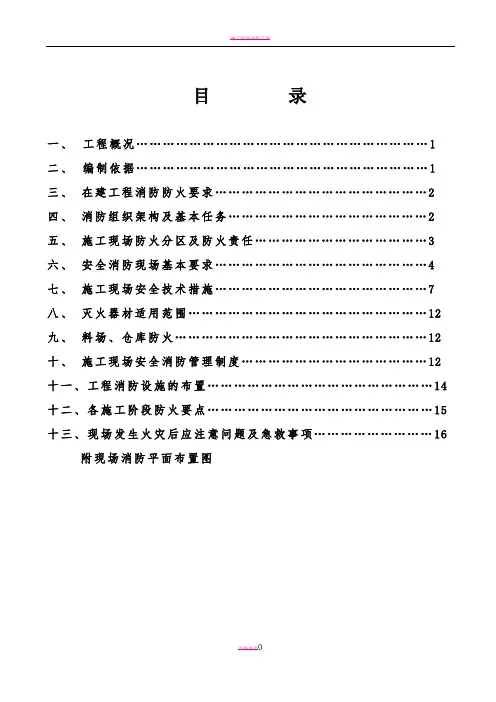

2016年月日 目录 第一章工程概况 (1) 第二章编制依据 (1) 第三章消防组织管理体系 (2) 第四章消防基本要求 (4) 第五章施工现场消防安全技术措施 (7) 第六章消防管理制度 (12) 第七章消防设施布置 (14) 第八章消防应急预案 (15)

第一章工程概况 工程名称:老街坊人和花园3号院5#、6#、8#住宅楼及地下车库 建设单位:郑州博雅置业有限公司 设计单位:河南省建筑设计研究院有限公司 监理单位:河南新恒丰建设监理有限公司 本工程为老街坊人和花园3号院,场地位于河南省中牟县解放路东侧,北临荟萃路,南至惠民路。有高层住宅、商业用房、幼儿园、地下车库等组成。本工程主楼地下三层,地上三十三层(局部两层商业用房),其中地下一层夹层,地下一层为非机动车库,地下二层为设备用房,地上1-2层局部为商业网点、社区综合用房及物业用房,其余为住宅。老街坊人和花园3号院5#住宅楼:建筑面积32806.85㎡。剪力墙结构,地上33层,地下3层2416.89㎡;本工程为住宅现浇剪力墙结构,水泥粉煤灰碎石桩(CFG桩)处理地基,筏板基础。主体结构设计使用年限:50年。6#住宅楼:建筑面积10524.68㎡。剪力墙结构,地上24层,地下3层1816.77㎡;本工程为住宅现浇剪力墙结构,水泥粉煤灰碎石桩(CFG桩)处理地基,筏板基础。主体结构设计使用年限:50年。8#住宅楼:建筑面积32732.17㎡。剪力墙结构,地上33层,地下3层建筑面积1883.03㎡;本工程为住宅现浇剪力墙结构,水泥粉煤灰碎石桩(CFG桩)处理地基,筏板基础。主体结构设计使用年限:50年。 第二章编制依据 1、《建设工程施工现场消防安全技术规范》(GB50720-2011) 2、《中华人民共和国消防法》

消防工程施工组织设计内容简介模板

消防工程施工组织设计内容简介

消防工程施工组织设计内容简介 第一节电气工程电气工程包括报警线路施工、报警控制器回路、探测器、手动报警按钮、模块接线施工等, 施工必须有施工严密的管理措施, 严格质量管理体制, 高水平专业施工管理人员, 科学的施工方法和积极主动的协调配合精神。 1、根据专业分类组织专业技术负责人员认真熟悉图纸。 2、对施工人员强化岗前培训, 由专业技术人员根据具体专业特点, 对本专业技术要求及规范、质量通病、特殊材料设备、工艺流程进行全面讲述, 并进行岗前练兵考核, 达不到要求者不准上岗。 2.1、做好图纸会审, 避免施工的盲目性。 2.2、做好开工前材料设备, 施工进度总计划及施工中月、旬计划。 2.3、施工机具组织进场, 先进设备购置。 2.4、技术交底内容包括: 工艺、质量、安全、方案交底, 并有针对性。 2.5、材料设备进场, 配合施工开始。 3、施工程序安排: 3.1检查施工阶段内, 各种管路的数量规格, 位置是否与其它专业有矛盾, 如有矛盾及时提交监理部门或建设单位相关专业人员协调。

3.2验线、穿线、校线。 3.3配合土建装修、设备安装。 3.4各系统控制器安装。 3.5全系统调试。 3.6组织交工验收。 4.主要施工方法: 4.1管内穿线安装工程4.1.1管内穿线 1、在穿线前,应首先检查各个管口的护口是否整齐,应将管内或线槽内的积水及杂物清除干净,当管路较长或转弯较多时,要在穿线的同时往管内吹入适当的滑石粉,穿线时,同一回路的导线,必须穿入同一管内或线槽内,不同回路,不同电压以及交流与直流的导线,不得穿入同一管或线槽内。 2、穿入管内导线包括绝缘层的总截面积不应大于管子内截面积的40%,且穿入的导线应能满足日后维修更换要求,杜绝死线。 3、严禁导线在管内接头和扭结,也不得将导线接头埋入箱底板后的墙体,如有接头必须在箱盒内。 4、导线的分色:报警信号线正极为红色、负极为蓝色。 4.1.2导线焊接铜导线的焊接,加热时要掌握好温度,温度过高焊锡不饱满,温度过低刷锡不匀,因此,要根据焊锡的成分质量及外界环境温度等诸多因素,随时掌握好适宜的温度进行焊接,焊接完后必须用布将焊接处的

消防工程专项施工方案.doc

消防工程专项施工方案 一、宗旨:精心施工,严格执行消防施工规范和设计要求。 二、工程概况 句容香溪湾二期工程为框剪结构,D1#、D2#、E1#、E2#住宅楼,其中D1#、D2#、E1#地下2层,地上18层,E2#楼为地下2层,地上32层,另有商业楼S-3#、S-5#、S-6#、S-7#楼及3#地库。 建设单位:句容市金宏地产建设有限公司 监理单位:江苏苏伟项目管理有限公司 施工单位:江苏溧鸿建设有限公司 施工准备 1、生产技术准备 (1)调查研究收集施工需要的各种技术资料。 (2)组织施工人员熟悉图纸,审查图纸和资料是否齐全,使施工技术和管理人员充分了解和掌握设计意图、技术要求,明确建设 期限和工程所用主要材料、设备数量、规格、来源,向施工人 员进行技术交底。 (3)由建设单位主持,消防建审部门及设计、施工单位参加,进行设计图纸技术交底和图纸会审,以图纸会审纪要作为与设计文 件同时使用的技术文件和知道施工的依据。 (4)编写切实可行的施工组织方案。 2、物质准备 (1)施工机具准备(见附表)

(2)劳动组织准备(见附表) 3、材料准备 根据施工预算的工料分析,按照施工进度计划的使用要求,材料储备和消耗定额分别按材料名称、规格、使用时间进行汇总,编织出材料需求量,为组织备料、确定库存和组织运输等提供依据。 三、主要系统工程施工方案 (一)电控系统 1、施工说明: (1)系统采用集式主站作为中央控制设备,有消防控制室集中控制,系统对各个回路的感烟感温探测器、手动报警按钮、消火栓按 钮、联动模块等进行控制。 (2)各层非消防电源设控制模块,发生火灾时,切除非消防电源。(3)所有消防总线及联动线均采用阻燃型。 (4)消防手动报警按钮、消防广播按设计标高安装,安装要牢固、美观。 (5)报警设备采用的产品。 2、布线 (1)自动报警系统的布线应符合现行国家标砖《电气装置工程施工及验收规范》的规定,并对导线的种类、电压等进行坚持。(2)管内或槽内穿线前应将管内或槽内的积水及杂物消除干净。(3)不同系统、不同电压等级、不同电源类别的线路不应穿在同管内或线槽的同一槽孔内。

消防工程施工方案完整版

一、编制依据: (一)设计文件及有关资料:设计图纸、总说明; (二)现行规范、规程: 1.《火灾自动报警系统施工及验收规范》GB50166-92 2.《自动喷水灭火系统工程施工及验收规范》GB50261-2005 3.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 4.《施工现场临时用电安全技术规范》 JGJ46-2005; 二、方案编制原则: 1、严格遵守国家现行规范规程 2、合理安排施工程序和顺序: 工程施工有其自身的客观规律,按照反映这种规律的程序组织施工,能够保证各项施工活动相互促进、紧密衔接,避免不必要的重复工作,加快施工进度,缩短工期; 1、用流水作业法安排施工进度计划,采用流水作业组织施工,保证施工的连续性、均衡性和有节奏地进行、合理地使用人力、物力和财力,为快、省、安全地完成施工任务; 2、贯彻多层次技术结构的技术政策,因时因地制宜地促进技术进步。同时积极采用新材料、新工艺、新设备、新技术; 3、从实际出发,做好人力、物力的综合平衡,组织均衡施工; 4、尽量利用当地资源,合理安排运输、装卸与储存作业,精心进行规划布置,节约施工用地,防止施工事故,做到文明施工。 三、工程概况: 本项目地处山东淄博市,位于柳泉路和共青团西路交叉路口,总建筑面积为6140.00㎡,为商业用途确定。本工程地下室部分耐火等级为一级;商业部分为高层建筑,耐火等级为一级;塔楼为一类高层公共建筑,耐火等级为一级;商业及汽车库内设有自动喷淋灭火系统。 室内消防: 1).消火栓给水灭火系统: 系统为常高压供水系统由市政给水管网直接供给。 消防箱的配备及要求:室内消火栓口径DN65,直流水枪d19,衬胶消防水龙带DN65,消防水龙带长度L=25m,消防箱箱体材料为铝合金。 消火栓管道:当工作压力等于或小于1.2MPa时, 采用普通内外热镀锌钢管;当工作压力大于 1.2MPa时,采用内外热镀锌钢管接加厚钢管或内外热镀锌无缝钢管,管径小于或等于
