大唐定边张家山风电场一期工程(49.5MW)强制性条文执行计划

西北电力建设工程监理有限责任公司

大唐定边张家山风电场一期工程监理部

2010年6月

批准:审核:编制:

风电场工程强制性条文实施计划

前言 (1)

第一章:变电站建筑工程施工 (4)

第二章:输电线路工程施工 (12)

第三章:风机基础工程施工 (22)

第四章:电缆线路工程施工 (24)

第五章:电气安装工程施工 (26)

第六章:风电场安全施工工程 (29)

前言

为加强大唐定边张家山风电场一期工程(49.5MW)建设过程控制,强化质量安全责任,规范质量安全行为,确保工程建设严格执行强制性条文,保证工程质量,根据国家有关法律、法规及相关规定,制定本计划。

本计划贯彻“强制性条文、强制性执行”的指导思想;本标准由如下部分组成:《建设工程质量管理条例》(国务院令第279号)

《建设工程安全生产管理条例》(国务院令第393号)

《建设工程勘察设计管理条例》(国务院令第293号)

《生产安全事故报告和调查处理条例》(国务院令第493号)

《特种设备安全监察条例》(国务院令第373号)

《电力建设工程质量监督检查大纲(火电、送变电部分增补版)

《实施工程建设强制性标准监督规定》(建设部令第81号,2000.8.25)

《电力建设安全工作规程》

《工程建设标准强制性条文》(汇编)

(1)房屋建筑部分(2009版)

(2)电力工程部分(2006版)

《输变电工程建设标准强制性条文实施管理规程》(2008版)

国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准。

一、强条的实施

1、强制性条文与强制性标准的其它条款都应认真执行,对违反强制性条文规定者,无论其行为是否一定导致事故的发生,都将依据《建设工程质量管理条例》和建设部81号令的规定进行处罚,即“事前查处”。

2、任何单位和个人不得更改强制性条文。

3、任何单位和个人对违反工程建设标准强制性条文的行为,有权向上级主管部门检举、控告、投诉。

4、工程项目开工前,施工单位应按单位、分部、分项工程明确本工程项目所涉及的强制性条文,编制《工程施工强制性条文执行计划》经内部审批后,报监理单位审核,建设单位批准执行,保证工程项目执行强制性条文的完整性。工程施工强制性条文实施计划见表1。

5、工程施工阶段,强制性条文执行的主体责任单位为施工单位。

6、工程施工过程中,施工单位相关责任人应及时将强制条文实施计划的落实情况,根据工程进展按分项工程据实记录、填写《工程施工强制性条文执行记录表》,并由监理工程师审核。输变电工程强制性条文执行记录表见表2。

表2工程施工强制性条文执行记录表

7、在分部工程验收时,应由总监组织施工单位执行强制性条文情况进行阶段性检查,检查结果填入《工程施工强制性条文执行检查表》,并应由施工单位签证。工程质量强制性条文执行检查表见表3。

第一章:变电站建筑工程施工

下列文件中的条款通过本规程的引用而成为本计划的条款,其最新版本适用于本计划。

GB 50119—2003 混凝土外加剂应用技术规范

GB 50202—2002 建筑地基基础工程施工质量验收规范

GB 50203—2002 砌体工程施工质量验收规范

GB 50204—2002 混凝土结构工程施工质量验收规范

GB 50205—2002 钢结构施工质量验收规范

GB 50207—2002 屋面工程质量验收规范

GB 50209—2002 建筑地面工程施工质量验收规范

GB 50210—2002 建筑装饰装修工程质量验收规范

GB 50242—2002 建筑给水排水及采暖工程施工质量验收规范

GB 50243—2002 通风与空调工程施工质量验收规范

GB 50303—2002 建筑电气工程施工质量验收规范

GB 50300—2001 建筑工程施工质量验收统一标准

GB 50325—2001 民用建筑工程室内环境污染控制规范

GB 50345—2004 屋面工程技术规范

JGJ 12 —2006 钢筋焊接及验收规程

JGJ 52 —2006 普通混凝土用砂和石质量标准及检验方法

JGJ 55 —2006 普通混凝土配合比设计规程

JGJ 63 —2002 混凝土用水标准

JGJ 81 —2002 建筑钢结构焊接技术规程

JGJ 98 —2000 砌筑砂浆配合比设计规程

JGJ 102 —2003 玻璃幕墙工程技术规范

JGJ 113 —2003 建筑玻璃应用技术规程

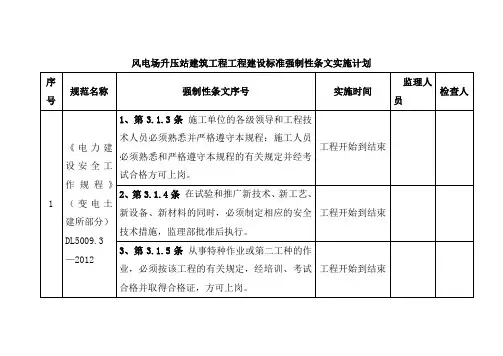

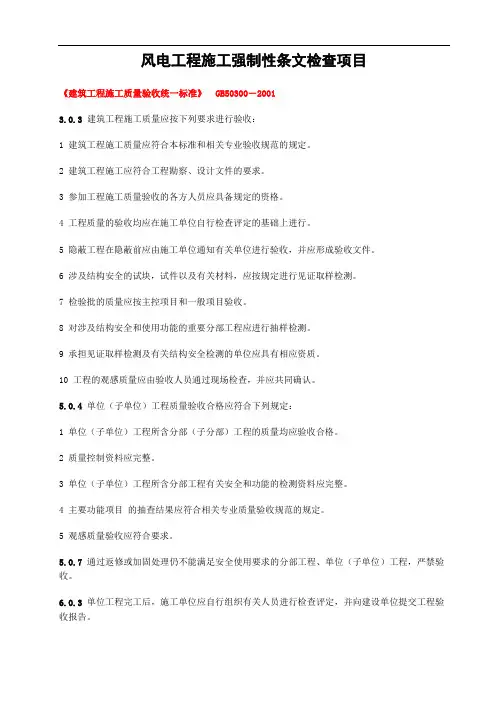

表4.0.2 建筑施工验收管理强制性条文执行记录表

第二章:输电线路工程施工

下列文件中的条款通过本规程的引用而成为本规程的条款,其最新版本适用于本规程。

GB 50168―2006 电气装饰安装工程电缆线路施工及验收规范

GB 50169―2006 电气装置安装工程接地装置施工及验收规范

GB 50173―1992 电气装置安装工程35KV及以下架空电力线路施工及验收规范GB 50233-2005 110KV-500KV 架空线路送电装置施工及验收规范。

输电线路工程施工强制性条文执行计划表

风电工程安全文明施工策划方案(试行)

HD-AQCH-2011 风电工程安全文明施工策划 (试行) 电力股份有限公司 风电项目工程部 二○一一年五月

本策划方案根据华电电力股份有限公司暨华电工(2008)582号文件精神,充分结合了风电工程建设的实际施工情况编制。 策划方案编制负责人: 策划方案编制执行人: 策划方案编制人员: 批准人:

目录 一、总则: 1.本策划编制说明 2.编制过程依据的主要法律、法规和标准 3.风电建设安全管理总体目标 二、细则: 4. 安全文明生产组织保证和安全监督管理体系 5. 现场安全文明施工总体要求 6. 工程项目开工必须具备的安措条件 7. 施工现场安全文明管理规定 8. 个人安保防护及现场安全文明施工规范 9. 风机吊装安全技术措施 10. 职业安全卫生与环境保护 11. 消防、防汛、警卫与交通安全管理 12. 应急预案管理 13.设备运输、吊卸及现场保管安全制度 14.安全文明施工奖惩考核管理规定 一、总则:

1.本策划编制说明 为加强华电电力股份有限公司(以下简称公司)风电工程建设,实现全过程安全文明施工管理,本着高起点、高标准、高效益、严要求的原则,编制本策划方案。 1.1本策划是工程高水平达标投产,争创行业优质风电工程,建设中国华电集团公司(以下简称集团公司)风电工程安全文明一流的施工工地编制的。 1.2本策划是参照《中国华电集团公司火电工程建设安全文明施工标准化配置手册》的基础上,结合风电工程的特点编制。 1.3本策划涵盖了建设、设计、监理、施工、调试、考核等各参建单位的行为规范、标准和制度等。 1.4本策划内容应作为施工组织设计的一部分进行分述。 1.5施工各标段根据《策划》内容进行二次策划,并报监理公司审核,经建设单位批准后实施。 2、编制过程依据的主要法律、法规和标准: 2.1中华人民共和国《安全生产法》 2.2中华人民共和国《环境保护法》 2.3中华人民共和国《职业病防治法》 2.4国务院《建设工程安全生产管理条例》 2.5国务院《安全生产许可证条例》 2.6国家环境保护总局《建设项目竣工环境保护验收管理办法》 2.7中国电力监管委员会《电力安全生产监管办法》

风电工程质量评估报告

风电工程质量评估 报告

特变电工十三师红星一牧场风电场工程 工程监理质量评估报告 四川能达水利水电咨询有限公司 特变电工农十三师红星一牧场风电场工程监理部 二〇一五年十二月

审定:许言希 审查:孟祥福 编写:韩超、胡双林、商富强、董鹏

工程监理质量评估报告 一、工程概况: 1、工程项目概况及参建单位: 1.1 工程项目名称:特变电工十三师红星一牧场一、二期风电场99MW工程。 1.2 工程参建单位: 建设单位:哈密新特能源有限责任公司 监理单位:四川能达水利水电咨询有限公司 设计单位:中国能源建设集团新疆电力设计院有限公司 总承包单位:特变电工新能源责任有限公司 1.3工程地点及现场条件: 特变电工农十三师红星一牧场风电场工程位于新疆生产建设兵团十三师。距离哈密地区巴里坤县城70km,风电场距三塘湖乡直线距离约27km;与哈密市直线距离约152km,风电场区域海拔高度约在1390—1450m,场地开阔,地形较平坦,地势南部高,北部低。 1.4工程建设规模: 本项目设计一、二期2×49.5MWp风力发电机组。一期安装33台单机容量为 1.5MWp的风力发电机组,总装机容量为49.5MWp,预计平均年上网电量为10048 .5 万kW?h,年等效满

负荷小时数为2030h,容量系数为0.2317;二期安装33台单机容量为1.5MW的风力发电机组,总装机容量为49.5MW,预计平均年上网电量为10444 .5 万kW?h,年等效满负荷小时数为2110h,容量系数为0.2409。风电场新建一座110kV升压变电站,一回110kV出线接入红星220KV风电汇集站。 1.5建设投资:一期工程静态投资43394.47万元动态投资44649.44万,二期工程静态投资42128.55万元动态投资43346.91万。 2、工程施工概况: 2.1风机基础:按照设计要求,用GPS测放出风机基础中心点,采用挖掘机基础开挖等工作,经监理工程师验收合格后进行预埋件安装及垫层浇筑工作。基础环吊装后进行水平度测量,在基础环法兰外侧均匀分布6个标准点,用水平仪进行观测,各观测点偏差值应满足厂家要求≤3mm,在钢筋安装过程中避免影响到基础环,钢筋安装完成后由监理验收合格后进行基础混凝土浇筑,浇筑拆模后进行沥青漆防腐,待混凝土达到设计及规范要求的抗压强度后进行土石方回填工作。 2.2箱变基础:按照设计要求,进行土石方开挖、钢筋制作、预埋件埋设、箱变接地。 2.3风机吊装:风力发电机组的主辅设备、材料及吊装工具到场卸货、清点验收。在风机基础施工完毕并验收合格,具备安装条件后,就可进行风机的安装工作。根据设备结构特点,风机安装从

风电工程专用标准清单

2.风电工程专用标准 2.1 风电场工程可行性研究报告设计概算编制办法及计算标准 FD001—2007 2.2 风电场工程等级划分及安全标准(试行) FD002—2007 2.3 风电机组地基基础设计规定(试行) FD003—2007 2.4 风电场工程概算定额 FD004—2007 2.5 风力发电厂设计技术规范 DL/T 5383—2007 2.6 风力发电工程施工组织设计规范 DL/T 5384—2007 2.7 风力发电场项目建设工程验收规程 DL /T 5191—2004 2.8 风力发电机组验收规范 GB/T 20319—2006 2.9风力发电场运行规程 DL/T 666-2012 2.10风力发电场安全规程 DL 796-2012 2.11风力发电场检修规程 DL/T 797-2012 2.12风力发电场项目可行性研究报告编制规程 DL/T 5067-1996 2.13风力发电机组设计要求GB/T18451.1 2.15风电场风能资源测量方法 GB/T 18709-2002 2.16风电场风能资源评估方法 GB/T 18710-2002 2.17风力发电机组装配和安装规范 GB/T 19568-2004 2.18风电场场址工程地质勘察技术规定发改能源[2003]1403号 2.19风电特许权项目前期工作管理办法发改能源[2003]1403号 2.20风电场工程前期工作管理暂行办法发改办能源[2005]899号 2.21风电场工程建设用地和环境保护管理暂行办法发改能源[2005]1511号 2.22风电工程安全设施竣工验收办法水电规办[2008]001号 2.23风力发电机组第1部分:通用技术条件 GB/T 19960.1-2005 2.24风力发电机组第2部分:通用试验方法 GB/T 19960.2-2005 2.25风力发电机组电能质量测量和评估方法 GB/T 20320-2014 2.26风力发电机组异步发电机第1部分:技术条件 GB/T 19071.1-2003 2.27风力发电机组异步发电机第2部分:试验方法 GB/T 19071.2-2003 2.28风力发电机组塔架 GB/T 19072-2010 2.29风力发电机组功率特性试验 GB/T 18451.2-2012 2.30风力发电机组电工术语 GB/T 2900.53-2001 2.31风力发电机组控制器技术条件 GB/T 19069-2003 2.32风力发电机组控制器试验方法 GB/T 19070-2003 2.33风力发电机组齿轮箱 GB/T 19073-2008 2.34风力发电机组风轮叶片 JB/T 10194-2000

风电项目工程建设安全管理制度

风电项目工程建设安全管理制度 第一章总则 第一条为贯彻国家“安全第一,预防为主,综合治理”的安全生产方针,为确保风电项目工程建设周期过程中安全管理更加规范、科学,根据xx公司相关标准,同时结合xx风力发电有限公司(以下简称xx项目部)工程实际情况,制定本制度。 第二条本制度适用于风电项目部工程建设全过程的安全管理工作。 第三条风电项目部各参见单位应建立健全各级安全生产责任制,落实“管工程必须管安全”、“谁主管,谁负责”、“安全文明施工,人人有责”的全员安全、环境控制责任制。 第四条风电项目部对整个工程安全管理进行监督、检查和考核。xx公司工程安全归口管理部门是工程管理部、安全质量部。 第五条风电项目部在项目建设期间对基建安全管理总负责,制定安全管理目标和规划,健全安全管理制度和职责,积极开展各种安全活动,认真分析潜在安全隐患,制定工程应急预案,确保人员和财产安全。 风电项目部应处理好安全、效益、进度三者之间的关系,始终把安全文明施工摆在首位,在实际工作中做到“三级控制”(公司、部门、项目部安全控制)、“五同时”(在计划、布置、检查、总结、评比施工工作时,同时计划、布置、检查、总结、评比安全工作);对安全文明施工实行“奖罚并重”、对发生的事故实行“四不放过”(事故原因未查清不放过,事故责

任者未受到处理不放过,没有采取防范措施不放过,事故责任者和应受教育者没有受到教育不放过)的原则。 第六条不断强化安全生产责任制。各参建单位的总经理是本单位安全管理的第一责任人,对本单位的安全管理工作负全面领导责任;监理单位对项目工程建设过程中的安全工作进行监督控制,总监理工程师对安全监督控制工作负直接领导责任。勘察、设计单位对提供的勘察、设计文件的真实性、准确性和合理性负责;施工承包商是现场安全工作的责任主体,依法对各自承包工程范围的安全工作负全面责任。 第七条各参建单位的工程安全工作应实行科学管理。依靠科技进步,完善安全设施,强化安全教育,提高本单位员工的安全技术素质,逐步做到对事故的预测、预控。 第二章工程安全管理机构 第八条安全生产委员会(简称“安委会”) (一)在工程建设期间应建立由xx公司领导、各相关监理单位、施工单位负责人和风电项目部负责人组成的安全委员会,安委会由xx公司总经理任主任,风电项目部负责人和总监理工程师任副主任,其他人员为成员。 (二)安委会主要职责: 1.通过并发布本工程相关单位必须遵守的、统一的安全管理办法和安全工作规定; 2.决定本工程中重大安全问题的解决议案,并做到人员、责任、资金、时间四落实;

风电场工程质量验收项目划分表(doc 40页)

风电场工程质量验收项目划分表(doc 40页)

施工质量检验及评定范围表工程名称:XXXX200MW风电场工程 工程编号 工程名称关 键 ︵ 重 要 ︶ 工 程 验收单位检验方式 标准编号 单位工程子 单 位 工 程 分 部 工 程 子 分 部 工 程 分 项 工 程 检 验 批 ︵ 分 段 ︶ 施 工 单 位 勘 测 单 位 设 计 单 位 监 理 单 位 建 设 单 位 见 证 点 ︵ W ︶ 停 工 待 检 点 ︵ H ︶ 旁 站 点 ︵ S︶ 01 风力发电机组安装工程√√√√DFFD—13(自行设计) 01 —81 750kw风力发电机组安装★√√√√DFFD—13(自行设计)01 风力发电机组基础工程√√DL/T5210表3.0.18—3 01 土方工程√√DL/T5210表3.0.18—3 01 定位及高程控制√√DL/T5210表3.0.18—2 01 定位及高程控制√√√DL/T5210表5.2.1 02 挖方√√DL/T5210表3.0.18—2 01 土方开挖√√√DL/T5210表5.3.1 03 填方√√DL/T5210表3.0.18—2 01 土方回填√√√DL/T5210表5.3.2 02 基础工程√√DL/T5210表3.0.18—3 01 垫层√√DL/T5210表3.0.18—2 01 垫层√√√DL/T5210表5.12.7 02 模板工程√√DL/T5210表3.0.18—2 01 模板安装√√√DL/T5210表5.10.1 02 模板拆除√√√DL/T5210表5.10.4 03 钢筋工程√√DL/T5210表3.0.18—2 01 钢筋加工√√√DL/T5210表5.10.5 02 钢筋安装√√√DL/T5210表5.10.6 04 混凝土工程√√DL/T5210表3.0.18—2 01 混凝土原材料及配合比√√√DL/T5210表5.10.7 02 混凝土施工√√√DL/T5210表5.10.8 03 混凝土结构外观及尺寸偏差√√√DL/T5210表10.3.7 02 箱式变压器工程√√DL/T5210表3.0.18—3 01 箱式变压器基础工程√√DL/T5210表3.0.18—3 01 定位及高程控制√√DL/T5210表3.0.18—2 01 定位及高程控制√√√DL/T5210表5.2.1 02 模板工程√√DL/T5210表3.0.18—2 01 模板安装√√√DL/T5210表5.10.1 02 模板拆除√√√DL/T5210表5.10.4 03 钢筋工程√√DL/T5210表3.0.18—2 01 钢筋加工√√√DL/T5210表5.10.5

风电场工程建设标准与成果汇编

风电场工程建设标准与成果汇编 第一篇国家政策法规 1、国家发展改革委办公厅关于开展全国大型风电场建设前期工作的通知(发改办能源[2003]408号) 2、国家发展改革委关于印发风电特许权项目前期工作管理办法及有关技术规定的通知(发改能源[2003]1403号) 附件一:风电特许权项目前期工作管理办法 3、国家发展改革委办公厅关于印发风电场工程前期工作有关规定的通知(发改办能源[2005]899号) 附件一:风电场工程前期·工作管理暂行办法 4、关于印发《风电场工程建设用地和环境保护管理暂行办法》的通知(发改能源[2005]1511号) 附件:风电场工程建设用地和环境保护管理暂行办法 5、国家发展改革委关于完善风力发电上网电价政策的通知(发改价格[2009]1906号) 附件:全国风力发电标杆上网电价表 6、国家发展改革委办公厅关于加强可再生能源工程定额和造价管理有关问题的复函(发改办能源[2008]135号) 7、国家发展改革委办公厅关于印发《可再生能源发电工程定额和造价工作管理办法》的通知(发改办能源[2008]649号)附件:可再生能源发电工程定额和造价工作管理办法

8、关于印发《风电场工程安全设施竣工验收办法》的通知(水电规办[2008]0001号) 附件:风电场工程安全设施竣工验收办法 9、国家能源局关于印发《风电标准建设工作规则》、《能源行业风电标准化技术委员会章程》和《风电标准体系框架》的通知(国能科技[2010]162号) 10、国家能源局关于印发风电信息管理暂行办法的通知(国能新能[2011]136号) 11、国家能源局《风电开发建设管理暂行办法》(国能新能[2011]285号) 12、国家能源局《关于规范风电开发建设管理有关要求的通知》(国能新能〔2012〕47号) 13、国家能源局《关于印发风电场工程竣工验收管理暂行办法和风电场项目后评价管理暂行办法的通知》(国能新能[2012]310号)第二篇国家技术标准与技术规定 1、国家发展改革委关于印发《全国风能资源评价技术规定》的通知(发改能源(2004]865号) 附件:全国风能资源评价技术规定 2、国家发展改革委办公厅关于印发风电场工程前期工作有关规定的通知(发改办能源(2005]899号) 附件二:风电场工程规划报告编制办法

风电工程项目施工区交通安全管理制度

风电工程项目施工区交通安全管理制度 1 目的 为了加强****有限公司2×49.5MW新建工程施工现场交通安全管理,确保工程建设顺利进行,杜绝车辆违章行驶,特制定本标准。 2 适用范围 本标准适用于****有限公司2×49.5MW新建工程施工作业过程的环境运行控制的管理。 3 引用标准及相关子系统 3.1引用标准 3.1.1《中华人民共和国安全生产法》; 3.1.2《电力建设安全工作规程》(火力发电厂) DL 5009.1—2002; 3.1.3《中国****集团公司工程安全、健康与环境管理办法》。 3.2相关子系统 3.2.1安健环管理; 3.2.2档案管理; 3.2.3评估及改进管理; 3专用术语定义(略) 4职责

4.1标准监督实施及完善负责人 ****有限公司基建副总经理是本标准负责人,负责本标准的全面管理,监督检查****有限公司2×49.5MW新建工程参建单位执行本标准的有效性,批准修订本标准的意见。 5.2 标准监督实施及完善执行人 ****有限公司安生部主管领导是本标准监督实施及完善执行人,负责检查本标准在本部门的执行情况,对执行标准中存在的问题应积极及时予以解决或处理,负责收集和提出完善本标准的建议,经本标准负责人同意和授权修订本标准。 5执行标准 5.1安全管理 5.1.1为强化交通安全管理,****风电公司安委会负责领导本工程的交通安全工作。 5.1.2安全委员会办公室负责对施工现场的交通事故进行调查、调解、处理等工作。对工地交通安全工作实施宏观管理和检查、监督指导等日常工作且由各单位分管交通的领导或部门负责。 5.1.3各拥有车辆单位的主要行政领导必须亲自抓交通安全工作,安排好车辆的维护保养,组织好驾驶员按时参加安全学习和技术培训。 5.1.4加强行车前的检查教育,派车时,部门领导或车管负

风电场工程项目划分

同一个工程中大小关系(由大到小):单项工程单位工程分部工程分项工程。 1、单项工程是指具有独立的设计文件,竣工后可以独立发挥生产能力或效益的工程。也有称作为工程项目。如工厂中的生产车间、办公楼、住宅;学校中的教学楼、食堂、宿舍等,它是基建项目的组成部分。 2、单位工程是指具有单独设计和独立施工条件,但不能独立发挥生产能力或效益的工程,它是单项工程的组成部分。如生产车间这个单项工程是由厂房建筑工程和机械设备安装工程等单位工程所组成。建筑工程还可以细分为一般土建工程、水暖卫工程、电器照明工程和工业管道工程等单位工程。以上两者的区别主要是看它竣工后能否独立地发挥整体效益或生产能力。 3、分部工程:按工程的种类或主要部位将单位工程划分为分部工程。如:基础工程、主体工程、电气工程、通风工程等 4、分项工程:按不同的施工方法、构造及规格将分部工程划分为分项工程。如土方工程、钢筋工程、给水工程中的铸铁管、钢管、阀门等安装。 一、单位工程划分范围: 1、风力发电机组 2、升压站 3、集成线路(架空电力线路、电力电缆线路)

4、建筑 5、交通(每条独立的公路为一个单位工程)共五大类 二、分部工程划分范围: (一)风力发电机组分部工程划分范围: 1、风力发电机组基础 2、风力发电机组安装 3、风力发电机组监控系统 4、塔架 5、电缆 6、箱式变电站 7、防雷接地网 (二)升压站分部工程划分范围: 1、主变压器 2、高压电器 3、低压电器 4、母线装置 5、盘柜及二次回路接线 6、低压配电设备 7、电缆敷设 8、防雷接地装置 (三)

场内电力线路分部工程划分范围: 场内架空电力线路工程和电力电缆工程分别以一条独立的线路为一个单位工程。 1、架空电力线路工程(每条独立的线路) (1)电杆基坑及基础埋设 (2)电杆组立与绝缘子安装 (3)拉线安装 (4)导线架设 2、电力电缆工程(每条独立的线路) (1)电缆沟制作 (2)电缆保护管的加工与敷设 (3)电缆支架的配制与安装 (4)电缆敷设 (5)电缆终端和接头的制作 (四)中控楼和升压站建筑分部工程划分范围 1、基础(包括主变基础 2、框架 3、砌体 4、屋面 5、楼地面 6、门窗 7、装饰

分布式风电项目可行性研究报告范文

分布式风电项目 可行性研究报告 规划设计 / 投资分析

摘要 该分布式风电项目计划总投资11887.90万元,其中:固定资产投资8284.34万元,占项目总投资的69.69%;流动资金3603.56万元,占项目 总投资的30.31%。 达产年营业收入27976.00万元,总成本费用21795.34万元,税金及 附加225.45万元,利润总额6180.66万元,利税总额7258.61万元,税后 净利润4635.49万元,达产年纳税总额2623.11万元;达产年投资利润率51.99%,投资利税率61.06%,投资回报率38.99%,全部投资回收期4.06年,提供就业职位499个。 本报告所描述的投资预算及财务收益预评估均以《建设项目经济评价 方法与参数(第三版)》为标准进行测算形成,是基于一个动态的环境和 对未来预测的不确定性,因此,可能会因时间或其他因素的变化而导致与 未来发生的事实不完全一致,所以,相关的预测将会随之而有所调整,敬 请接受本报告的各方关注以项目承办单位名义就同一主题所出具的相关后 续研究报告及发布的评论文章,故此,本报告中所发表的观点和结论仅供 报告持有者参考使用;报告编制人员对本报告披露的信息不作承诺性保证,也不对各级政府部门(客户或潜在投资者)因参考报告内容而产生的相关 后果承担法律责任;因此,报告的持有者和审阅者应当完全拥有自主采纳 权和取舍权,敬请本报告的所有读者给予谅解。

总论、项目背景及必要性、项目市场前景分析、建设规划、选址方案、项目工程设计说明、项目工艺说明、环境影响概况、安全规范管理、项目 风险应对说明、节能方案分析、项目实施进度计划、投资方案说明、项目 经营效益分析、综合结论等。

中国华能集团公司风电场工程设计导则

中国华能集团公司风电场工程设计导则目录 1 范围 1.1 本导则适用于中国华能集团公司及其全资、控股公司所属或管理的国内建设的陆上风电场工程,在国外投资建设的工程可参照执行。 1.2本导则适用于装机容量为50MV级以上的并网型风电场工程设 计,其他规模和离网型风电场工程可参照执行。 1.3本导则适用于风电机组单机容量为750kM级以上的风电场工场设计,其它机组可参照执行。 1.4本导则适用于新建和扩建的风电场工程设计,改建工程的设计可参照执 行。 1.5本导则由中国华能集团公司负责解释。 2 总则 为贯彻落实中国华能集团公司“两高一低” (高速度、高质量、低造价)的基建方针,按照“安、快、好、少、廉”的基建工作管理要求,规范和促进中国华能集团公司所属区域公司、产业公司的风电场工程建设工作,统一和明确设计标准,特制定本导则。 本导则作为中国华能集团公司的企业标准,如与国家的强制性标准不一致时,应按照国家标准执行。 本导则按国家和行业现行的标准、规程、规范编制。如遇标准、规程、规范调整或新增,则以最新颁布的标准、规程、规范为准。 风电场工程设计一般包括风电场和升压变电站(开关站)两部分,风电所 长勤务员接入系统设计按有关规定执行。

风电场工程设计的基本原则 1风电场工程设计应符合安全可靠、技术先进和经济适用的要求; 2风电场工程设计应在工程中长期规划的基础上进行,应正确处理近期 建设和远期规划的关系,充分考虑后期工程建设的可能性; 3风电场工程设计应充分利用场区已有的设施,统筹考虑分期建设情况,避免重复建设; 4风电场工程设计中,工程建设用地应与规划、国土等部门相直辖市,必须坚持节约用地、集约用地的原则; 5风电场工程设计应落实环境保护和水土保持措施,减少工程建设对环境和植被的破坏; 6风电场工程设计应采用先进技术、先进方法,减少损耗,以达到节能降耗的目的; 7风电场工程设计应符合劳动安全与工业卫生的要求,落实安全预评价提出的安全对策措施; 8风电场工程生产运营管理模式一般考虑“无人值班、少人值守”的原则。 风电场工程设计一般包括工程规划、预可行性研究、可行性研究(项目核准申请报告)、招标设计、施工图设计、竣工图编制等阶段。各设计阶段文件编制深度应满足国家和待业现行的标准、规程、规范及相关规定的要求。 各设计阶段的工作内容 1工程规划阶段 按照风电场工程规划的编制要求,收集基本资料,编制风电场工程规划报告,主要工作内容和深度根据“国家发展改革委办公厅关于印发风电场工程前期工作有关规

风电项目安全管理制度

编号:SM-ZD-88205 风电项目安全管理制度Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

风电项目安全管理制度 简介:该制度资料适用于公司或组织通过程序化、标准化的流程约定,达成上下级或不同的人员之间形成统一的行动方针,从而协调行动,增强主动性,减少盲目性,使工作有条不紊地进行。文档可直接下载或修改,使用时请详细阅读内容。 1. 范围 本标准规定了风电安全的管理要求。 本标准适用于公司在风电新能源施工过程中的安全管理工作。 2. 规范性引用文件 DL 796- 2001风力发电场安全规程 DLT5191-2004风力发电厂项目建设工程验收规程 电力建设安全工作规程第1部分:火力发电厂 中华人民共和国安全生产法 中华人民共和国建设部第166号令《建筑起重机械安全监督管理规定》 电力建设安全健康与环境管理工作规定(20xx年) 3. 职责 3.1组织机构建设及安全岗位责任制 3.1.1项目组织机构设置

1) 项目部决策层的设置项目经理一名、总工程师一名、生产经理一名。(党组织负责人可由决策层人员兼任) 3.1.2安全管理组织机构设置 1) 项目部安全第一责任人为项目经理,另外设置安全部长一名,各专业设置专职安全员一名。 2) 安全执行层分为机械化工程处、建筑工程处、电仪工程处、设备安装工程处及架业、试验室等机构,负责合同范围内相关专业的施工、试验及管理3.各级岗位职责 3.1项目经理 1) 负责组织机构确立、人力资源配置到位,明确各级人员职责和权限,监督职责履行。 2) 组织制定项目的各项管理制度,主持项目部日常工作。 3) 负责项目管理的整体策划工作,组织编制项目施工组织设计和主要合同评审。 4) 负责组织项目施工整体规划和计划,制定月度工作计划。 5) 负责项目进度、质量、安全、成本控制管理,确保项目部目标、指标的实现。

风电场工程可行性研究报告

风电场工程可行性研究报告 设计概算编制办法及计算标准 第一章总则 第一条为适应投资体制改革的需要,规范风电场工程设计概算的项目划分、费用构成和计算标准,统一编制内容、深度和表现形式,合理确定工程投资,特修编《风电场工程可行性研究报告设计概算编制办法及计算标准》(以下简称本办法)。 第二条本办法适用于规划建设的大、中型风电场工程可行性研究报告设计概算的编制,其他风电场项目可根据具体情况参照执行。编制上述项目预可行性研究报告投资估算时也可参考。 第三条设计概算是可行性研究报告的重要组成部分,是进行项目经济评价的基础,设计概算经核准后,是控制固定资产投资规模和进行工程审计、项目法人筹措建设资金和控制、管理工程造价的依据。 第四条设计概算的编制单位应具备相应的工程造价咨询资质;概算编制人员应具备相应的工程造价专业执业资格和从业资格,掌握政策,熟悉工程,坚持原则,实事求是;在编制过程中应充分了解工程建设条件、收集相关工程资料,严格按照国家有关规定,合理选用定额、费用标准和价格。 第五条风电场工程可行性研究报告设计概算,应按编制年的价格水平及国家有关政策进行编制。 第二章项目划分 第六条风电场工程项目划分包括设备及安装工程、建筑工程和其他费用三部分。 (一)设备及安装工程 指构成风电场固定资产的全部设备及其安装工程。由以下内容组成: ⒈发电设备及安装工程,包括风电机组和塔筒(架)、机组配套电气设备、机组变压器、集电线路等设备及安装工程。

⒉升压变电设备及安装工程,包括主变压器系统、配电装置、无功补偿系统、所用电系统和电力电缆等设备及安装工程。 ⒊通信和控制设备及安装工程,包括监控系统、直流系统、通信系统、远动和计费系统等设备及安装工程。 ⒋其他设备及安装工程,包括采暖通风和空调系统、照明系统、消防系统、生产车辆、劳动安全与工业卫生工程及全场接地等设备及安装工程。 (二)建筑工程 风电场建筑工程由以下内容组成: ⒈发电设备基础工程,包括风电机组和塔筒(架)、机组变压器等设备的基础工程。 ⒉变配电工程,主要指主变压器、配电设备基础和配电设备构筑物的土石方、混凝土、钢筋及支(构)架等。 ⒊房屋建筑工程,包括中央控制室、配电装置室、辅助生产建筑、办公及生活文化建筑及其室外工程等。 ⒋交通工程,包括新建及改扩建的公路、桥梁及码头等。 ⒌施工辅助工程,包括施工电源、施工水源、施工道路、风力发电机组安装平台场地平整、施工围堰及大型专用施工设备(如大型吊车)安拆及进出场等。 ⒍其他,包括环境保护与水土保护工程、劳动安全与工业卫生工程、变电所场地平整工程和其他工程等。 环境保护与水土保护工程指为减轻或消除项目施工过程中对环境的不利影响而采取的各种保护工程和措施所发生的费用,主要包括环境保护和水土保持等工程。 消防设施指消防水池等土建设施。 劳动安全与工业卫生工程指劳动安全和工业卫生中的土建工程。 变电所场地平整指风电场变电所场地平整及其土石方工程。 (三)其他费用 ⒈建设用地费,包括土地占用费、旧有设施迁移补偿费和余物拆除清理费。 ⒉建设管理费,包括工程前期费、建设单位管理费、建设监理费、项目咨询服务评审费、工程验收费和工程保险费。 ⒊生产准备费,包括生产人员培训及提前进厂费、办公及生活家具购置费、工器具及生产家具购置费、备品备件购置费和联合试运转费。 ⒋勘察设计费,包括勘察费、设计费、施工图预算编制费及竣工图编制费等。

中国华能风电工程设计导则

中国华能风电工程设计导则 1 范围1 2 总则2 3 风能资源测量12 3.1 风电场宏观选址12 3.2 测风方案13 3.3 测风数据采集与整理18 4 风能资源分析评判21 4.1 风能资源分析21 4.2 风能资源评判26 5 风电场总体规划29 5.1 建设条件初步分析与评判 29 5.2 风电场总体规划34 6 风电机组选型36 6.1 风电机组选型原则 36 6.2 风电机组选型比较 37 6.3 风电机组轮毂高度选择40

6.4 风电场发电量估算 40 7 风电场总体布置42 7.1 风电机组布置方案 43 7.2 微观选址45 7.3 升压变电站位置选择48 8 风电场测量50 8.1 测量原则50 8.2 测量技术要求51 8.3 测量成果59 9 风电场地质勘察60 9.1 勘察时期划分60 9.2 各时期勘察技术要求62 9.3 勘察成果整编69 10 风电场土建设计71 10.1 交通工程71 10.2 风电机组基础设计78 10.3 箱变基础设计 101 11 升压变电站土建设计102

11.1 升压变电站总平面布置原则 102 11.2 建筑设计107 11.3 结构设计112 11.4 采暖、通风空调设计 117 11.5 给排水设计123 12 电气设计128 12.1 接入电力系统设计128 12.2 电气一次设计 143 12.3 电气二次设计 158 12.4 场内架空线路设计186 13 消防设计193 13.1 一样设计原则 193 13.2 消防总体设计 194 13.3 工程消防设计 195 13.4 施工消防设计197 14 劳动安全与工业卫生198 14.1 一样规定 198 14.2 要紧危险有害因素分析 200

风电场规划规范

风电场工程规划报告编制办法 国家发展和改革委员会 2005 5 年月

风电场工程规划报告编制办法 第一章 总 则 第一条为了促进风电事业发展,合理开发利用风能资源,确保风电场建设的有序开展,特制定《风电场工程规划报告编制办法》(以下简称本办法)。本办法对编制风电场工程规划报告应遵循的原则、工作程序、工作内容、应满足的工作深度和技术要求作出规定。 第二条 风电场工程规划应贯彻统一规划、分期实施、综合平衡、讲求效益、合理开发、保护资源的原则,同国民经济发展规划及电力发展规划保持一致,并与土地利用和环境保护等相协调。 第三条 本办法适用于省(自治区、直辖市)级单位的风电场工程规划,非省(自治区、直辖市)级单位的地区风电场工程规划或其它风电场项目发展规划可参照执行。 第二章 编制依据和任务 第四条 风电场工程规划应贯彻执行国家的有关政策,符合行业的有关规定。 第五条确定规划目标、规划范围、规划水平年和实施年份。 第六条规划阶段的主要内容和基本任务 1对规划风电场的建设条件进行调查,取得可靠的基础资料,并进行分析归纳,作为规划的依据。 1) 收集规划风电场及周围比例尺不小于1:50000的地形图,地形图范围应在风电场范围基础上向四周延伸10km; 2) 收集规划风电场附近长期测站气象资料、灾害情况、长期测站基本情况(位置、高程、周围地形地貌及建筑物现状和变迁,资料记录,仪器,测风仪位置变化的时间和位置)以及近30年历年各月平均风速; 3) 收集已有的风能资源普查及风电场选址成果。如有条件,应收集规划风电场场址处或附近已有连续一年的现场实测数据和已有的风能资源评估资料; 4) 收集规划风电场场址区工程地质资料; 5) 收集规划风电场所在地区交通运输条件资料; 6) 收集规划风电场所在地区电网地理接线图,电力系统概况及发展规划等; 7) 收集规划风电场所在地区土地利用规划、已查明重要矿产资源分布、自然环境

风电标准规范清单(国电创优)

国电定边黄湾50MW风电工程 主要技术规范清单(创优) 批准 编制 宁夏兴电工程监理公司 国电定边黄湾50MW风电工程项目监理部 2015年9月

风电工程主要技术规范清单(国电创优) 总目录 1综合性标准或文件 2风电工程专用标准 3电气标准 4建筑工程标准 5相关材料标准 6本工程全部设计、设备、施工、调试的技术文件 7安全文明施工规范和文件 8创优规范和文件 9法律、法规、文件 10道路工程 1综合性标准或文件: 1.1电力建设工程施工技术管理导则国电电源〔2002〕896 号 1.2 工程质量监督工作导则建质〔2003〕162 号; 1.3 电力建设工程质量监督规定(暂行) 电建质监〔2005〕52 号; 1.4实施工程建设标准强制性监督规定(2000)建设部令81号 1.5工程建设标准强制性条文(输变电工程部分)2013 1.6工程建设标准强制性条文(工业建筑部分) 2013; 1.7 工程建设标准强制性条文(房屋建筑部分) 2013; 1.8 工程建设标准强制性条文电力工程部分 2011版中电联(含通用、火电、水电、风电、输变电、) 1.9 电力建设安全健康与环境管理工作规定国电电源〔2002〕49 号; 1.10 建筑市政工程施工现场专业人员职业标准JGJ/T250-2011 1.11 电力建设工程土建试验室资质认证管理办法电建质监(2005)56号 1.12 测绘资质管理规定 2014 1.13 建设工程勘察设计资质管理规定(2007)建设部令160 号; 1.14 建筑业企业资质管理规定(2007)建设部令159 号;

1.15 工程建设施工企业质量管理规范 GB/T50430-2007 1.16 建设工程勘察设计管理条例国务院令第 293 号 1.17 工程建设勘察企业管理规范 GB/T50380-2006 1.18 工程建设设计企业管理规范 GB/T50379-2006 1.19 关于加强测绘质量管理的若干意见国测国字[2008]8 号 1.20 建设项目工程总承包管理规范 GB/T50358-2005 1.21 建筑施工现场环境与卫生标准 JGJ 146 — 2013 1.22 施工现场临时用电安全技术规范 JGJ 46 — 2005 1.23 电力工程调试能力资格管理办法(2013 版) 1.24 建筑施工特种作业人员管理规定建质[2008]75 号 1.25 工程监理企业资质管理规定(2007)建设部令158号; 1.26 建设工程项目管理规范 GB/T50326-2006; 1.27 建设工程监理规范 GB 50319-2013 1.28 国家重大建设项目文件归档要求与档案整理规范 DA/T28-2002; 1.29 建设工程文件归档整理规范 GB/T50328-2001; 1.30 风力发电企业科技文件与归档整理规范NBT31021-2012 1.31 电子文件归档管理规范 GB/T 11894—2002 1.32 照片档案管理规范 GB/T 11821—2002 1.33 重大建设项目档案验收办法档发〔 2006〕 2 号 2. 风电工程专用标准 2.1 风电场工程可行性研究报告设计概算编制办法及计算标准 FD001—2007 2.2 风电场工程等级划分及安全标准(试行) FD002—2007 2.3 风电机组地基基础设计规定(试行) FD003—2007 2.4 风电场工程概算定额 FD004—2007 2.5 风力发电厂设计技术规范 DL/T 5383—2007 2.6 风力发电工程施工组织设计规范 DL/T 5384—2007 2.7 风力发电场项目建设工程验收规程 DL /T 5191—2004 2.8 风力发电机组验收规范 GB/T 20319—2006 2.9 风力发电场运行规程 DL/T 666-2012 2.10 风力发电场安全规程 DL 796-2012

风电项目工程安全管理协议书

合同协议:_________风电项目工程安全管理协议书 甲方:_________________________ 乙方:_________________________ 签订日期:______年_____月_____日 第1 页共13 页

风电项目工程安全管理协议书 发包方:(甲 方) 承包方:(乙 方) 根据《中华人民共和国安全生产法》等相关安全环境保卫方面的法律法规规定,为加强承包风机建筑、安装工程及风机维护检修的安全环境管理,防止工作过程中的不安全、不文明、不负责的行为,防止造成人身、设备事故和环境污染等,确保施工现场工作过程的安全和文明,保护员工在工作中的安全和健康,营造良好治安环境,明确甲、乙双方权利和义务,特制订本协议,以资履行。 名称 地点 范围 期限: 一、安全目标 1.1杜绝人身死亡事故; 1.2控制轻伤,不发生人身重伤事故; 1.3杜绝重大工作机械设备损坏事故; 1.4杜绝重大火灾事故; 1.5杜绝负主要责任的重大交通事故; 第 2 页共 13 页

1.6杜绝重大环境污染事故; 1.7杜绝重复发生相同性质的事故; 1.8杜绝群体卫生健康事故。 二、安全文明工作执行法律、标准 2.1《中华人民共和国安全生产法》 2.2《电力建设安全工作规程》 2.3《电力建设文明工作规定及考核办法》 2.4《火电机组达标投产考核标准(最新版)》 2.5《建设工程安全管理条例》 2.6《GB50870-xx建筑施工安全技术统一规范》 2.7《GJG348-xx建筑工程施工现场标志设置》 2.8《建设工程消防监督管理规定》 2.9《GJG-59》检查标准 三、甲方的权利和义务 3.1甲方每周组织召开一次安全环境管理例会,对乙方安全环境工作进行业务指导和通报安全文明工作状况,乙方必须准时参加并按要求积极落实会议安排的各项工作。 3.2甲方要对乙方进行适当的职业安全健康与环境管理知识宣贯,特别是有关危害辨识、危险评价和风险控制内容的宣贯。应向乙方明确工作过程中所要建立的安全环境管理文件资料。 3.3工作前,甲方应督促乙方对工作人员进行安全生产进场教育,介绍工作中有关安全、防火等要求,并对乙方工作人员的安全教育和安全考试的情况进行抽查或抽考,不合格者不得进入现场工作。 3.4甲方要依法秉公办事,组织开展所属区域内的安全环境工作, 第 3 页共 13 页

风电项目建设过程简介

风电项目建设过程简介 一个风电场项目的投资和建设必须与项目所在地的风电规划和电网建设规划相一致,与当地的经济发展、电力消费水平和电网接纳或输送能力相一致。在此基础上,从有了建设风电场的意向,确定了风场场址,到最后建成风电场投入生产,一般要经历项目立项(项目建议书的申报和批准)、可行性研究、工程建设和运行管理几个阶段。各阶段的工作目标、工作内容和工作性质有很大的不同,本文将分别介绍其具体要求。 1 风电场项目的立项 风电场项目的立项是在风电规划的基础上,由有意开发风电的企业发起(或由政府部门提出设想后由企业操作),提出开发风电的项目,而后由政府有关部门批准。风电场立项之前首先要确定厂址,应选择风况较佳,交通运输、安装运行和上网条件都较好的地点做场址。风电场的厂址选择也应通过大范围初选、初步测风、测风数据处理、风能资源评估等几个步骤,最后综合分析确定风电场场址。具体方法需按照我国电力行业标准《风力发电厂选址导则》进行。 场址选定,有了一定的测风资料并经评估可开发之后,就可以组织进行风电项目预可行性研究[预可行性研究的内容和深度可以参见国家电力公司下发的《风力发电项目预可行性研究内容深度规定》(试行)]。预可行性研究报告经有关权威部门审查通过后,可组织编制风电场项目建议书,并按国家规定的程序上报审批。

风电场项目建议书包括的主要内容有项目建设的必要性、工程建设规模、工程建设条件(包括风力资源资料及其评价)、环境影响评价及节能效益分析、投资估算及筹资方案、经济分析和财务评价等。此外,还需取得以下附件: (1) 预可行性研究及其审查意见。 (2) 项目发起人意向书。 (3) 土地征用意向书。 (4) 当地环保部门的意向函。 (5) 同意电量上网的意向函。 (6) 银行贷款意向函。 将风电场项目建议书连同所需附件一起上报有关主管部门,申请风电场项目的立项。我国目前负责审批风电项目的主管部门主要是国务院职能部门国家发改委及他们的下属机构。项目可以根据自己的情况选择上报相关部门审批。项目申报立项过程中可能要准备回答国家主管部门提出的一些问题,补充有关的材料等等。直到国家正式行文批复项目建议书,同意所申报的项目予以立项后,项目的立项工作才算完成。 2 风电场项目的可研报告 风电场项目经批准立项以后,可以进行风电场项目的可行性研究。风电场项目可行性研究的有关内容和深度要求,按我国已颁发的电力行业标准《风力发电厂项目可行性研究报告编制规程》进行。风电场项目可行性研究的内容是在预可行性研究的基础上的进一

中国华电集团公司火电工程设计导则

机密 中国华电集团公司 火力发电工程设计导则 (A版) 印数200 册 页数68 页 编号

中国华电集团公司2005年7月北京

目录 1、范围 (1) 2、总则 (1) 3、厂址选择 (3) 4、总体规划 (7) 5、主厂房布置 (10) 6、运煤系统 (12) 7、锅炉设备及系统 (16) 8、除灰渣系统 (18) 9、汽轮机设备及系统 (21) 10、水处理设备及系统 (23) 11、热工自动化 (27) 12、电气设备及系统 (29) 13、水工设施及系统 (35) 14、辅助及附属设施 (41) 15、建筑与结构 (42) 16、采暖通风和空气调节 (48)

17、环境保护 (51) 18、消防 (58) 19、工程投资及经济评价 (60) 1 范围 1.1本导则适用于中国华电集团公司(以下简称:集团公司)(含分支机构)及其全资、控股子公司所属的火力发电工程。 1.2 本导则作为企业的指导性标准,如与国家的强制性标准相矛盾,应按国家标准执行。 1.3本导则适用于汽轮发电机组容量为300MW~600MW级机组的凝汽式及供热火力发电厂设计。其它机组可参照使用。 1.4 本导则适用于新建或扩建火电厂的设计,改建工程的设计也可参照使用。

1.5 本导则中未涉及的内容仍按照国家和行业有关标准执行。 2 总则 2.1为了贯彻集团公司提出的“安全高效、经济适用、有保有压、区别对待”电力建设基本方针和控制工程造价的一系列措施,积极推广先进、成熟、可靠的设计技术,注重节煤、节水、节电、节地和控制非生产性设施的规模和标准,统一和明确建设标准,以合理的投资,获得最佳的企业经济效益和社会效益,特制定本导则。 2.2 发电厂的设计,必须按国家最新规定的核准制程序进行。设计文件应按规定的内容和深度完成批准手续。对于扩建电厂,其建设规模在电厂的规划容量范围内且外部建厂条件变化不大的扩建工程,可直接进入可行性研究阶段。 程序:初可----初可审查----可研阶段(含其它六个报告)----可研阶段报告审查----核准报告----核准批复----初步设计----施工图----竣工图。 2.3新建或扩建的发电厂的设计和校核煤种及其分析数值是设计的基本依据,影响设备和系统选择、工程造价、发电厂的
