医用气体工程施工方案及技术措施
- 格式:doc
- 大小:39.00 KB
- 文档页数:9

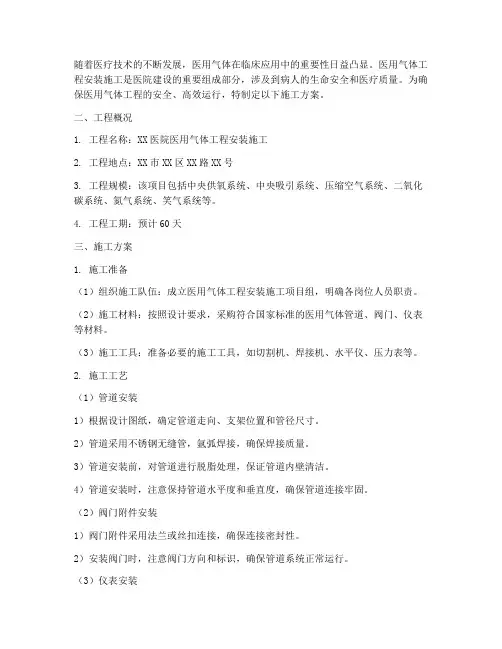

随着医疗技术的不断发展,医用气体在临床应用中的重要性日益凸显。
医用气体工程安装施工是医院建设的重要组成部分,涉及到病人的生命安全和医疗质量。
为确保医用气体工程的安全、高效运行,特制定以下施工方案。
二、工程概况1. 工程名称:XX医院医用气体工程安装施工2. 工程地点:XX市XX区XX路XX号3. 工程规模:该项目包括中央供氧系统、中央吸引系统、压缩空气系统、二氧化碳系统、氮气系统、笑气系统等。

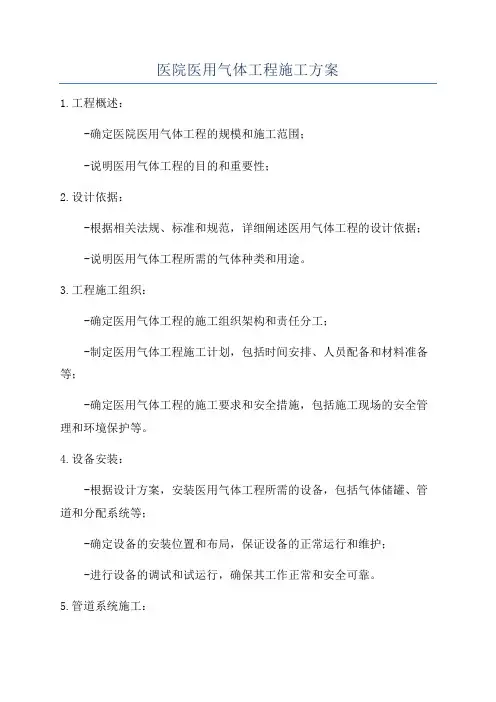

4. 工程工期:预计60天三、施工方案1. 施工准备(1)组织施工队伍:成立医用气体工程安装施工项目组,明确各岗位人员职责。
(2)施工材料:按照设计要求,采购符合国家标准的医用气体管道、阀门、仪表等材料。
(3)施工工具:准备必要的施工工具,如切割机、焊接机、水平仪、压力表等。
2. 施工工艺(1)管道安装1)根据设计图纸,确定管道走向、支架位置和管径尺寸。
2)管道采用不锈钢无缝管,氩弧焊接,确保焊接质量。
3)管道安装前,对管道进行脱脂处理,保证管道内壁清洁。
4)管道安装时,注意保持管道水平度和垂直度,确保管道连接牢固。
(2)阀门附件安装1)阀门附件采用法兰或丝扣连接,确保连接密封性。
2)安装阀门时,注意阀门方向和标识,确保管道系统正常运行。
(3)仪表安装1)按照设计要求,安装压力表、流量计等仪表。
2)仪表安装后,进行调试和校准,确保仪表运行正常。
3. 施工质量控制(1)严格执行国家相关标准和规范,确保工程质量。
(2)加强施工过程中的质量控制,严格控制材料质量、施工工艺和施工环境。
(3)对施工过程进行监督检查,发现问题及时整改。
四、施工安全管理1. 施工现场设立安全警示标志,加强施工人员安全教育。
2. 严格遵守施工现场安全操作规程,确保施工安全。
3. 加强施工现场防火、防盗、防触电等措施,确保施工现场安全。
五、施工进度安排1. 施工前期准备(5天)2. 管道安装(15天)3. 阀门附件安装(5天)4. 仪表安装(5天)5. 系统调试(10天)6. 工程验收(5天)六、工程验收1. 施工完成后,组织相关部门进行工程验收。
医用气体工程安装施工方案一、医用气体的种类及使用要求医用气体一般包括氧气、氮气、氧气混合气体、气体混合物等,它们在医院中主要用于手术、急救和重症监护等方面。
不同的气体有不同的使用要求,因此在安装医用气体系统时,要根据实际情况进行合理的规划和设计。
二、医用气体工程安装施工的一般要求1. 工程前期准备在进行医用气体工程安装施工前,首先要进行充分的工程前期准备工作。
包括对医院建筑结构和空间进行合理布局和设计,确定气体管道的敷设路线和位置,对施工人员进行培训和指导,做好安全防护措施等。
2. 施工材料和设备医用气体工程安装施工需要使用符合国家相关标准和规定的材料和设备,如医用气体管道、连接件、阀门、压力表、流量计等。
在选择和购买材料和设备时,要严格按照相关技术要求进行,以确保施工质量和安全性。
3. 施工组织和管理医用气体工程安装施工需要进行严格的组织和管理,包括施工图纸和施工方案的编制与审核、施工计划的制定与调整、施工现场的管理与协调、施工人员的培训与监督等。
同时要加强与其他施工工程的协调配合,确保医用气体系统与其他设施的整体安装效果。
4. 安全防护措施医用气体工程安装施工是一项重大的安全工程,对施工现场的安全防护工作尤为重要。
在进行施工时,要加强对施工人员的安全教育和培训,严格执行作业规程和安全操作规程,做好现场安全标识和警示,保证施工过程中不发生安全事故。
5. 质量控制医用气体工程安装施工的质量控制是保证工程质量和安全的重要措施。
在进行施工前,要对施工人员进行专业技术培训和考核,确保他们具备相关的资质和技能。
同时要制定严格的施工质量检查计划,对施工过程和成果进行定期检验和验收,及时发现和解决问题,保证工程质量。
6. 施工后期保养医用气体工程安装施工完成后,还需要进行一定的保养和维护工作。
包括对气体管道和设备进行巡检和保养,对系统进行定期的清洗和消毒,确保医用气体的纯度和安全性,延长系统的使用寿命。
三、医用气体工程安装施工的注意事项1. 施工过程中要严格按照设计要求进行,严禁随意更改施工图纸和设计方案。
医用气体工程主要施工方案引言医用气体工程是医疗设施建设中不可或缺的一部分,为医院提供各类医用气体,包括氧气、氮气、制氮空气等。
医用气体在医院的各个科室起着至关重要的作用,不仅能保障医院的正常运作,还能为患者的康复提供必要的支持。
本文将介绍医用气体工程的主要施工方案,包括气体管道系统的设计和安装、压缩机房的布置以及安全监测系统的设置等。
气体管道系统设计与安装医用气体管道系统是医用气体工程中最为重要的部分,其设计与安装需要严格依据相关标准和规范进行。
下面是医用气体管道系统设计与安装的主要步骤:1.设计规划阶段:根据医院的实际情况和需求,确定医用气体的用量、压力要求等参数,并绘制管道系统的布置图。
2.材料选择:选择具有良好耐腐蚀性、安全可靠的材料,如不锈钢、铜等。
3.管道布置:根据设计规划,合理布置气体管道,避免交叉、交错现象,并尽量缩短管道长度,减少压力损失。
4.安装施工:在管道布置完成后,进行管道的焊接、连接等施工工作,确保连接紧密、无漏气现象。
5.压力测试:完成管道安装后,进行压力测试,确保管道系统的密封性和稳定性。
压缩机房的布置医用气体工程中的压缩机房是医院供应氧气、氮气等医用气体的重要环节。
压缩机房的布置需要考虑以下几个方面:1.环境要求:压缩机房应该选址在无毒、无尘、无腐蚀气体的环境中,室内温度要适宜,并保证通风良好。
2.安全要求:压缩机房必须具备防火、防爆等安全措施,避免发生意外事故。
3.设备布置:压缩机、储气罐等设备应合理布置,避免过度拥挤,方便维护和管理。
4.噪音控制:压缩机房应采取降噪措施,减少噪音对医院正常工作和患者休息的影响。
安全监测系统设置医用气体工程中的安全监测系统是为了保障医用气体的安全使用而设置的。
安全监测系统的设置需要考虑以下几个方面:1.气体泄漏监测:安装气体泄漏传感器,实时监测气体泄漏情况,一旦发生泄漏,及时报警并采取相应的应急处理措施。
2.压力监测:安装压力传感器,监测医用气体管道的压力变化,确保气体供应的稳定性和可靠性。
医用气体工程施工方案一、施工前准备工作1.1 全面了解医院气体消耗情况,合理确定气体需求量及使用地点。
1.2 确定医用气体储存区域,保证储气罐的安全运行。
1.3 设计气体输送管道,确保输送管道的安全性和稳定性。
1.4 确保施工现场的通风情况,保证作业人员的安全。
1.5 申请相关许可证和批文,合法合规开展医用气体工程施工。
二、施工流程及要求2.1 施工前,应设置安全警示标志,确保施工现场的安全。
2.2 围绕气体输送管道进行布置,确保管道的连接牢固。
2.3 采用专业工具和设备进行焊接、切割等作业,确保气体管道的质量。
2.4 在管道连接处进行气密测试,确保气体输送系统不会发生泄漏。
2.5 进行压力测试,确认气体输送系统的正常运行。
2.6 完成管道安装后,进行涂装、绝缘等工艺处理,保护管道的表面。
2.7 负责人员进行验收,确保医用气体系统的安全运行。
三、施工中的安全措施3.1 严格执行安全规章制度,保证作业人员的安全。
3.2 进行动火作业时,应设置专人负责,保障现场火源的安全。
3.3 施工现场做到通风良好,防止气体泄漏对作业人员的危害。
3.4 作业人员必须穿戴符合要求的劳动保护用具,确保施工过程的安全。
3.5 定期进行安全检查,发现问题及时解决,保障医用气体系统的安全。
四、施工后的维护管理4.1 完成施工后,进行系统调试,确保医用气体系统正常运行。
4.2 对气体系统进行定期检查,排查隐患,消除风险,保障系统的稳定性。
4.3 建立健全的管理制度,明确各项工作的责任,并进行记录和跟踪管理。
4.4 对医用气体系统进行定期维护,保持设备的良好状态,延长设备的使用寿命。
4.5 对医用气体系统的使用进行监督和管理,确保系统的安全、高效运行。
五、总结医用气体工程施工方案应以保障医用气体供应的稳定性和安全性为核心,遵守相关法规和标准要求,建立健全的管理体系,确保医用气体系统的良好运行。
同时,施工人员应严格执行操作规程,保持施工现场的整洁和安全,做好施工记录和数据管理,保障医院医用气体系统的正常使用。

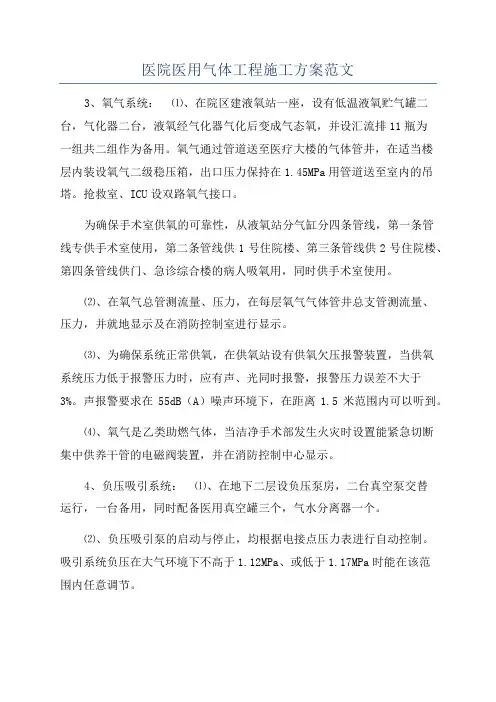

医院医用气体工程施工方案范文3、氧气系统:⑴、在院区建液氧站一座,设有低温液氧贮气罐二台,气化器二台,液氧经气化器气化后变成气态氧,并设汇流排11瓶为一组共二组作为备用。
氧气通过管道送至医疗大楼的气体管井,在适当楼层内装设氧气二级稳压箱,出口压力保持在1.45MPa用管道送至室内的吊塔。
抢救室、ICU设双路氧气接口。
为确保手术室供氧的可靠性,从液氧站分气缸分四条管线,第一条管线专供手术室使用,第二条管线供1号住院楼、第三条管线供2号住院楼、第四条管线供门、急诊综合楼的病人吸氧用,同时供手术室使用。
⑵、在氧气总管测流量、压力,在每层氧气气体管井总支管测流量、压力,并就地显示及在消防控制室进行显示。
⑶、为确保系统正常供氧,在供氧站设有供氧欠压报警装置,当供氧系统压力低于报警压力时,应有声、光同时报警,报警压力误差不大于3%。
声报警要求在55dB(A)噪声环境下,在距离1.5米范围内可以听到。
⑷、氧气是乙类助燃气体,当洁净手术部发生火灾时设置能紧急切断集中供养干管的电磁阀装置,并在消防控制中心显示。
4、负压吸引系统:⑴、在地下二层设负压泵房,二台真空泵交替运行,一台备用,同时配备医用真空罐三个,气水分离器一个。
⑵、负压吸引泵的启动与停止,均根据电接点压力表进行自动控制。
吸引系统负压在大气环境下不高于1.12MPa、或低于1.17MPa时能在该范围内任意调节。
⑶、在负压吸引管道总管测压力(在地下一层)并就地显示及在消防控制室进行显示。
⑷、在真空吸引泵房设压力远程报警器并就地显示及在消防控制室进行显示。
5、压缩空气系统:⑴、在地下二层空压机房,设有无油旋齿式风冷空压机3台,其中2台交替使用1台备用。
由空压站分气缸引出一条管道接至本楼气体管井,供给病房、ICU、重症、抢救等,使用压力1.45MPa。
⑵、在压缩空气总管测流量、压力,在每层气体管井测压缩空气总支管的流量、压力,并就地显示及在消防控制室进行显示。
医用气体工程施工方案一、项目介绍医用气体工程是医院重要的能源设施,为医疗设备和手术台提供所需的气体,包括氧气、氮气、氧化乙炔气等。
它对医院日常运行和医疗保障起着非常重要的作用。
本项目是对医院医用气体工程进行施工,并且确保其运行安全和质量。
二、工程施工范围1. 医院内部布管和仪表安装;2. 气源站、气瓶手动转换装置、吸引站等设备安装;3. 医用气体管网系统安装;4. 医疗气体供应系统设置;5. 监测仪表等设备安装;6. 相关设备联接调试;7. 完成验收。
三、施工前的准备工作1. 编制施工方案和安全预案;2. 确认相关设备的材料和数量;3. 人员的分工和技术培训;4. 与相关管理部门进行沟通,明确施工的权限和责任;四、施工工艺流程1. 进场对接;2. 布管敷设;3. 设备安装;4. 管路系统联接;5. 调试;6. 灌气及阀门操作;7. 测试;8. 调整改善;9. 完成验收。
五、工程实施的具体步骤1. 进场对接(1)确认施工区域,做好施工区域保护;(2)与医院相关部门对接,明确施工时段、施工区域,并制定施工时间表;(3)对施工区域进行勘察,了解相关情况和施工环境。
2. 布管敷设(1)根据设计图纸进行布管;(2)对气体管道进行切割、焊接,保证管道的安全性和通畅性;(3)在布管过程中,确保管道的水平度和垂直度;(4)密封连接处,确保气体不外泄。
3. 设备安装(1)确定设备的安装位置,并根据设计图纸进行安装;(2)对设备进行调整,以确保其在使用中的稳定性和安全性;(3)对设备进行耐压测试,确保其密封性和安全性。
4. 管路系统联接(1)根据设计要求,对布管进行联接,确保管道之间的通畅性;(2)对管路系统进行调试,排除可能存在的故障。
5. 调试(1)对联接好的管路系统进行调试,调试过程中要注意系统的稳定性和安全性;(2)对监测仪表进行校准,确保其准确性。
6. 灌气及阀门操作(1)对系统进行灌气,确保管道不漏气;(2)对阀门进行操作,确保其正常开闭。

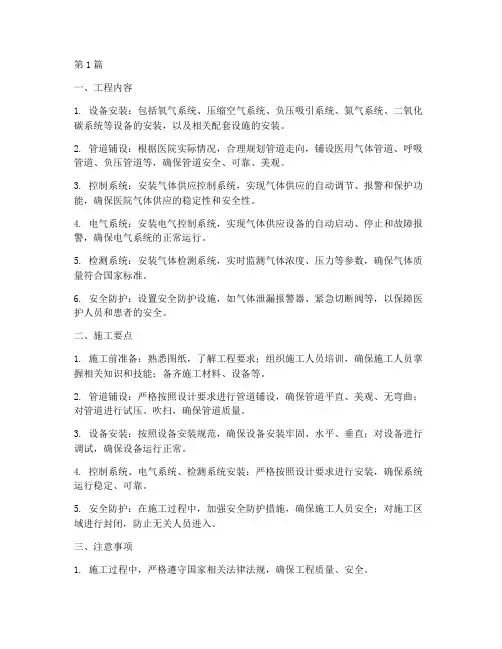

医用气体管道安装技术方案1.管道安装工程1.1.管道工程重点和难点分析(1)医用气体管道施工的重点与难点是楼层走道水平管道的安装。
楼层走道为各专业管道施工的公共空间,种类繁多,有空调水管、空调风管、消防管、强弱电线槽等等,而可用于气体管道安装的空间很小,同时气焊过程中需保护焊和注意焊渣,还需要注意其他专业的管道的成品保护。
(2)医用供氧气体管道一般采用脱脂无缝紫铜管或无缝不锈钢管,管道安装前需经过脱脂处理,焊接手段主要采用惰性气体保护焊接,铜管主要采用氧气+乙炔焊接,不锈钢管可采用亚弧焊或普通电焊。
(3)医用中心吸引气体管道一般采用镀锌钢管或不锈钢管,管道安装前无需脱脂,镀锌钢管可采用丝扣连接或焊接,不锈钢管可采用亚弧焊或普通电焊。
2.管道工程的主要施工技术(1)总则1)项目安装过程中,必须遵循设计图纸,遵守现行国家及地方规范、规定进行。
2)工程所使用的主要材料、设备、成品或半成品,应由符合国家或部颁发的现行标准的技术质量鉴定文件或产品合格证。
3)施工中,应与建筑及其它相关专业工种密切配合,同时应做好质量检验评定,保证工程质量达到国家标准和设计要求。
4)管道安装前,必须清除内部污垢和杂物,安装中断或完毕的敞口处,应临时封存闭。
5)管道穿墙壁或楼板时,应设置保护套管,套管可以是PVC管或金属管,套管长度不得小于墙壁厚度,或应高出楼面或地面50mm,管道接驳口不得置于管道内部。
(2)支吊架制作与安装1)支吊架制作①支吊架的型式、材质、加工尺寸、精度及焊接应符合设计要求;②支架底板、工作面应平整;③焊缝应进行外观检查,不得有漏焊、电焊、裂纹等缺陷;④制作合格的支吊架方可进行防腐处理,并妥善保管。
2)支吊架安装①管道安装时,应及时进行支、吊架的固定和调整工作,支吊架位置应正确,安装要平整牢固,管子与支架接触良好。
②支吊架安装的间距应符合设计或规范要求。
具体数据见下表。
(3)供氧管道脱脂处理1)一般要求①供氧管道及连接附件、阀门等安装前均应进行脱脂。
第1篇一、工程内容1. 设备安装:包括氧气系统、压缩空气系统、负压吸引系统、氮气系统、二氧化碳系统等设备的安装,以及相关配套设施的安装。
2. 管道铺设:根据医院实际情况,合理规划管道走向,铺设医用气体管道、呼吸管道、负压管道等,确保管道安全、可靠、美观。
3. 控制系统:安装气体供应控制系统,实现气体供应的自动调节、报警和保护功能,确保医院气体供应的稳定性和安全性。
4. 电气系统:安装电气控制系统,实现气体供应设备的自动启动、停止和故障报警,确保电气系统的正常运行。
5. 检测系统:安装气体检测系统,实时监测气体浓度、压力等参数,确保气体质量符合国家标准。
6. 安全防护:设置安全防护设施,如气体泄漏报警器、紧急切断阀等,以保障医护人员和患者的安全。
二、施工要点1. 施工前准备:熟悉图纸,了解工程要求;组织施工人员培训,确保施工人员掌握相关知识和技能;备齐施工材料、设备等。
2. 管道铺设:严格按照设计要求进行管道铺设,确保管道平直、美观、无弯曲;对管道进行试压、吹扫,确保管道质量。
3. 设备安装:按照设备安装规范,确保设备安装牢固、水平、垂直;对设备进行调试,确保设备运行正常。
4. 控制系统、电气系统、检测系统安装:严格按照设计要求进行安装,确保系统运行稳定、可靠。
5. 安全防护:在施工过程中,加强安全防护措施,确保施工人员安全;对施工区域进行封闭,防止无关人员进入。
三、注意事项1. 施工过程中,严格遵守国家相关法律法规,确保工程质量、安全。
2. 加强施工现场管理,确保施工材料、设备等有序堆放,避免影响施工进度。
3. 严格控制施工质量,确保工程符合设计要求和国家标准。
4. 施工过程中,加强与医院、设计、监理等单位的沟通,及时解决施工过程中出现的问题。
5. 施工完成后,进行验收,确保工程达到预期效果。
总之,医疗气体工程施工是一项系统工程,涉及多个专业领域。
在施工过程中,要严格按照设计要求和国家标准进行施工,确保工程质量、安全,为医院提供稳定、可靠的气体供应。

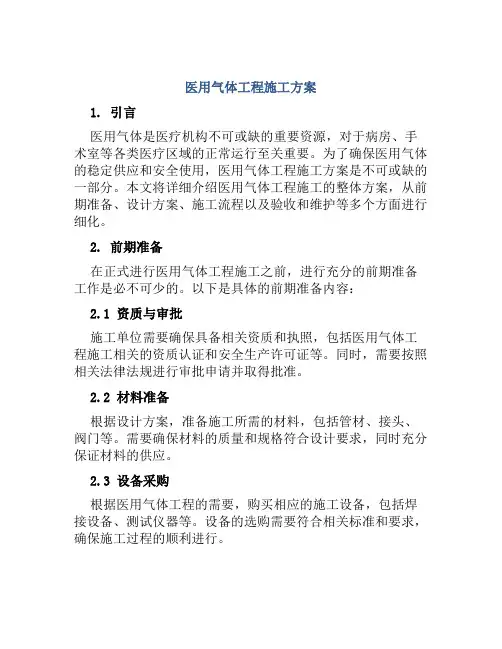

医用气体工程施工方案1. 引言医用气体是医疗机构不可或缺的重要资源,对于病房、手术室等各类医疗区域的正常运行至关重要。
为了确保医用气体的稳定供应和安全使用,医用气体工程施工方案是不可或缺的一部分。
本文将详细介绍医用气体工程施工的整体方案,从前期准备、设计方案、施工流程以及验收和维护等多个方面进行细化。
2. 前期准备在正式进行医用气体工程施工之前,进行充分的前期准备工作是必不可少的。
以下是具体的前期准备内容:2.1 资质与审批施工单位需要确保具备相关资质和执照,包括医用气体工程施工相关的资质认证和安全生产许可证等。
同时,需要按照相关法律法规进行审批申请并取得批准。
2.2 材料准备根据设计方案,准备施工所需的材料,包括管材、接头、阀门等。
需要确保材料的质量和规格符合设计要求,同时充分保证材料的供应。
2.3 设备采购根据医用气体工程的需要,购买相应的施工设备,包括焊接设备、测试仪器等。
设备的选购需要符合相关标准和要求,确保施工过程的顺利进行。
2.4 安全措施制定详细的安全措施和操作规程,指导施工人员在施工过程中保证安全。
包括对施工现场的安全防护、施工人员的培训和防护用品的准备等。
3. 设计方案根据医疗机构的需求和现有的条件,制定医用气体工程的设计方案。
设计方案需要符合相关的规范和标准,确保医用气体系统的稳定供应。
以下是设计方案的具体内容:3.1 医用气体种类和用途明确医用气体的种类和用途,包括氧气、氧化亚氮等。
根据不同的用途和需要,设计相应的供气管道和设备。
3.2 管道布局和走线根据医疗区域的不同,合理布置管道和走线,确保医用气体的供应和分配顺畅、合理。
需要考虑到各个区域的用气量和用气压力等因素。
3.3 安全防护设施在设计方案中,需要考虑医用气体工程的安全防护设施。
包括压力调节装置、漏气报警装置等。
这些设施可以保障医用气体的安全使用。
3.4 排风和通风系统在设计方案中,需要考虑医疗区域的排风和通风系统。
医用气体工程施工方案在医疗设施的建设中,医用气体工程的施工至关重要。
医用气体包括氧气、氮气、氧化亚氮等,是医疗机构不可或缺的重要设施。
正确的施工方案和流程可以确保医用气体的安全供应和有效利用。
本文将详细介绍医用气体工程的施工方案。
1. 施工前准备在开始医用气体工程施工之前,必须做好充分的准备工作。
首先要对施工区域进行勘测和评估,确保施工条件符合安全规范。
同时,要准备好所需的设备、材料和人员。
施工前还需制定详细的施工计划和安全措施,确保施工过程安全可靠。
2. 施工流程2.1 安装管道首先要进行医用气体管道的安装。
根据设计图纸和规范要求,对管道进行定位和布置。
在安装过程中,要注意管道的连接牢固、密封性良好。
安装完成后,需进行压力测试,确保管道系统完好无损。
2.2 安装气体输送设备接下来是安装气体输送设备,包括气体罐、气体输送管路等。
设备的安装位置要符合设计要求,同时要保证设备安全可靠。
在接驳管路时,需确保连接处密封完好,避免气体泄漏。
2.3 系统调试完成设备安装后,需要进行系统调试。
通过逐步开启设备、调节气体流量等操作,检查系统运行情况。
在调试过程中,要注意观察气体压力、流量等参数,确保系统正常运行。
3. 施工质量控制在医用气体工程施工过程中,质量控制至关重要。
要严格按照设计要求和标准进行施工,确保设备安装位置准确、管道连接牢固、气体输送稳定可靠。
同时要做好施工记录和验收工作,确保施工质量符合标准。
4. 安全管理安全是医用气体工程施工的首要任务。
施工现场要严格执行安全操作规程,做好防护措施,避免发生意外事故。
施工人员要接受必要的培训和指导,保证操作规范。
同时要配备应急处理设备,以备不时之需。
结语医用气体工程施工是一项细致、复杂的工作,需要严谨的施工方案和流程。
只有做好施工前的准备工作、严格执行施工流程、控制施工质量、做好安全管理,才能确保医用气体系统的安全稳定运行。
希望本文对医用气体工程的施工方案有所启发,为相关工作者提供参考和借鉴。

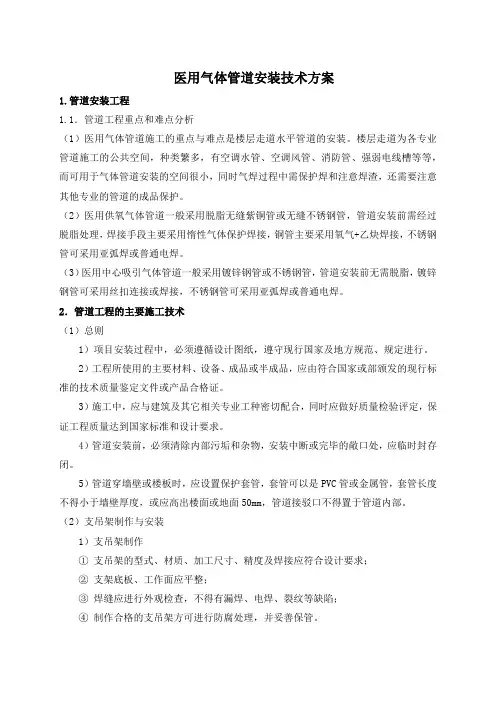

医院医用气体工程施工方案
1.工程概述:
-确定医院医用气体工程的规模和施工范围;
-说明医用气体工程的目的和重要性;
2.设计依据:
-根据相关法规、标准和规范,详细阐述医用气体工程的设计依据;
-说明医用气体工程所需的气体种类和用途。
3.工程施工组织:
-确定医用气体工程的施工组织架构和责任分工;
-制定医用气体工程施工计划,包括时间安排、人员配备和材料准备等;
-确定医用气体工程的施工要求和安全措施,包括施工现场的安全管理和环境保护等。
4.设备安装:
-根据设计方案,安装医用气体工程所需的设备,包括气体储罐、管道和分配系统等;
-确定设备的安装位置和布局,保证设备的正常运行和维护;
-进行设备的调试和试运行,确保其工作正常和安全可靠。
5.管道系统施工:
-设计医用气体管道系统的布置和连接方式,保证医用气体的准确输送和分配;
-进行管道的施工和安装,包括管道的切割、焊接和封堵等;
-进行管道的测试和检验,保证其安全可靠和密封性能。
6.安全保护措施:
-制定医用气体工程的安全管理制度和操作规程,确保医用气体的安全使用;
-配备必要的安全设备和防护措施,保护施工人员和设备的安全;
-进行医用气体工程的质量检查和验收,确保施工质量和安全性。
7.工程管理:
-对医用气体工程进行全程监督和管理,包括工程进度、质量和安全等;
-配合医院其他工程项目的施工,确保医用气体工程与医疗设施的协调和配合;
-协调施工单位和监理单位的工作,解决工程中的问题和难题。
通过以上工程施工方案的制定和执行,可以保证医用气体工程的正常施工和安全运行,满足医院内部各项医用气体需求,为医疗工作提供有力的保障。

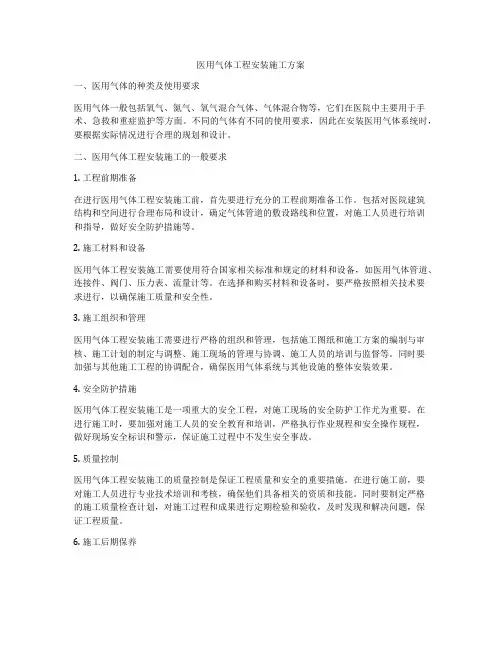

医用气体工程主要施工方案一、医用气体工程施工前的准备工作1.1 确定项目需求医用气体工程的施工必须首先明确项目需求,包括气体种类、各种用气点的位置和数量等。
例如,手术室和急诊科所需的氧气和氮气数量需根据手术室和急诊科的规模和工作强度进行合理计算,以满足患者和医护人员的需要。
1.2 确定施工方案针对项目需求,工程设计师将制定医用气体工程的施工方案,包括管道布置、设备选型、工艺流程等。
施工方案必须要符合相关的法规标准,并且需要经过专业人员的审查批准。
1.3 人员培训在医用气体工程施工前,需要对施工人员进行专业培训,包括气体管道的安全操作规程、紧急处理措施、气体泄漏的应急处理等。
只有经过专业培训的人员才能确保医院内气体供应的安全和可靠。
1.4 采购设备和材料医用气体工程施工需要一系列的设备和材料,包括气体管道、气体输送设备、气体净化设备、阀门、压缩机等。
这些设备和材料必须要符合国家标准和医疗器械的相关要求,非常重要。
1.5 安全环保评估医用气体工程施工前需要进行安全环保评估,确保工程的施工和使用符合相关的法规标准,不会对环境和人员造成任何危害。
二、医用气体工程施工中的关键环节2.1 管道铺设医用气体工程的管道铺设是整个施工过程中最关键的环节。
管道的铺设必须要符合相关的施工标准和规范,包括管道的材质、管道的焊接工艺、管道的支吊架安装等。
在进行管道铺设前,需要做好管道的布局规划、管道安装位置的测量等工作。
2.2 设备安装医用气体工程的设备安装涉及到各种气体输送设备、气体净化设备、压缩机等。
这些设备的安装必须要严格按照制造商提供的安装说明来进行,并需要经过专业人员的验收。
2.3 系统调试设备安装完毕后,需要对整个气体系统进行调试,包括管道的泄漏检测、气体设备的正常运转检测、气体净化设备的效果检测等。
只有通过系统调试,才能确保医用气体工程的施工质量和性能达标。
2.4 安全监控医用气体工程的安全性是施工过程中需要着重关注的问题。
医用气体工程施工一、背景介绍医疗用气体是医院及医疗机构广泛使用的物质,在手术室、急诊室、产房等多个科室都需要使用氧气、氧气混合气、氮气等气体。
为了确保医院正常运转,医疗用气体工程的施工十分重要。
医疗用气体工程施工需要遵循严格的规范和标准,以保证医院用气的安全性和持续性。
本文将从医疗用气体工程施工的流程、要点和注意事项等方面进行详细介绍。
二、医疗用气体工程施工流程1. 审图阶段在医疗用气体工程施工之前,首先需要进行审图工作。
审图是为了保证医疗用气体工程设计的合理性和规范性。
审图的主要内容包括设计方案的合理性、施工方案的可行性、工程技术标准的符合性等。
审图结束后,方可进行医疗用气体工程的施工。
2. 气体管道布置医疗用气体工程的施工首先要进行气体管道的布置。
气体管道的布置需要遵循一定的规范和标准,避免管道交叉、混乱等情况,以确保气体的正常输送。
布置气体管道时,还需要考虑管道的防护和隔离,避免管道受到外部破坏或影响。
3. 气体管道安装气体管道的安装是医疗用气体工程的重要环节。
在安装气体管道时,需要注意管道的质量、材料、连接方式等方面。
安装气体管道要保证管道的牢固性和密封性,避免气体泄漏和安全事故的发生。
同时还要对气体管道进行检测和验收,确保管道符合相关标准和要求。
4. 气体设备安装除了气体管道的安装外,医疗用气体工程还需要进行气体设备的安装。
气体设备包括气体储藏罐、气体净化器、气体分配系统等。
在安装气体设备时,需要严格按照设备说明书进行操作,确保设备的正常运转和安全性。
5. 系统调试医疗用气体工程施工完成后,需要进行系统调试工作。
系统调试是为了检验工程施工的质量和可靠性,确保医疗用气体系统的正常运转。
在系统调试过程中,需要对气体管道、气体设备等进行检查和测试,发现问题及时处理,保证系统的稳定性和安全性。
6. 系统验收系统调试完成后,需要进行系统验收工作。
系统验收是医疗用气体工程施工的最后一道工序,也是整个工程的重要环节。
净化医用气体专项施工方案一、项目概述医用气体净化工程是指对医院内部用于诊断和治疗的各类气体进行净化和分配的工程。
本方案的目标是确保医院内使用的氧气、笑气、氧化亚氮等医用气体的净化和分配,以确保医用气体的质量符合相关标准和要求,保证病人的安全和治疗效果。
二、施工组织1.施工组织机构:项目经理负责整个工程的组织和协调,包括施工计划、施工进度的安排,材料的采购和施工人员的调配等。
2.施工人员:施工人员应具备相应的资质和经验,包括建筑、机电和净化工程等方面的专业人员。
3.施工设备:根据具体工程需要,选择适当的施工设备,包括净化设备、气源设备等。
三、施工流程1.前期准备工作(1)施工现场勘查:对施工区域进行勘查,了解院内气体设备的分布和现状。
(2)施工方案设计:根据现场勘查结果和医院的具体需求,设计净化医用气体的具体方案。
(3)材料和设备采购:根据施工方案,采购所需的净化设备、管道、阀门等材料和设备。
(4)施工组织安排:安排施工人员和施工设备,制定详细的施工计划。
2.施工准备工作(1)清理现场:清除施工区域内的垃圾和杂物,确保施工现场干净整洁。
(2)安装净化设备:根据施工方案,进行净化设备的安装和布置,包括气体过滤器、压力调节器等。
(3)管道连接:根据施工方案,进行气体管道的连接和焊接,确保管道的质量和安全性。
3.净化系统调试(1)气体分配系统调试:调试氧气、笑气、氧化亚氮等医用气体的分配系统,确保各个气体的准确分配和稳定输出。
(2)净化设备调试:调试气体过滤器、压力调节器等净化设备,确保其正常运行和过滤效果。
4.验收和试运行(1)验收:根据相关标准和要求,对净化医用气体工程进行验收,确保各项指标符合要求。
(2)试运行:进行净化医用气体系统的试运行,观察其运行情况和效果,排除可能存在的问题。
五、安全措施1.严格遵守安全操作规程,做好现场防火、防爆措施。
2.施工人员必须戴好防护装备,如手套、护目镜等。
3.施工区域设置明显的警示标志,防止外来人员入侵。
医院医用气体工程施工方案1. 项目概述医院医用气体工程是指为医院提供医用气体供应和管道系统的安装工程,包括氧气、氮气、氩气、二氧化碳气体等。
医用气体是医院生产和医疗服务的重要物质,对医院的正常运行和患者的治疗起着至关重要的作用。
因此,医用气体工程的施工必须严格按照相关标准和规范进行,确保气体的供应安全可靠。
2. 施工前准备2.1. 设计与规划在进行医院医用气体工程的施工之前,首先需要进行详细的设计与规划。
根据医院的需要和实际情况,确定气体种类、用量、供应位置、管道布局等参数,进行系统的设计。
同时,需严格遵守相关标准和规范,确保设计方案合理可行。
2.2. 材料准备医用气体工程所需的材料主要包括气体储存设备、管道、阀门、仪表等。
在施工前需要做好材料的采购工作,确保材料的质量符合标准要求,并对材料进行清点、检验和储存。
2.3. 施工人员培训医用气体工程施工需要具备相应资质和技能的专业施工人员进行操作。
在施工前,需要对施工人员进行培训,包括气体设备的安装、管道连接、阀门操作等内容,确保施工人员具备必要的技能和知识。
2.4. 安全防护医用气体施工过程中,需要严格遵守安全操作规程,做好安全防护工作。
施工现场应设置明显的安全警示标志,引导施工人员正确佩戴安全防护用具,并定期进行安全培训与演练,确保施工人员的安全意识和操作技能。
3. 施工流程3.1. 气体储存设备安装医用气体的储存设备一般包括气瓶、液氧储罐等。
在施工过程中,需要根据设计方案,对储存设备进行安装和固定,确保设备的稳固和安全性。
3.2. 管道系统安装医用气体的管道系统是医用气体工程的重要组成部分,管道的安装质量直接影响医用气体的供应质量和稳定性。
在施工过程中,需根据设计方案,对气体管道进行布置、连接与固定,采取有效的防腐措施,确保管道安全可靠。
3.3. 阀门与仪表安装阀门与仪表是医用气体管道系统中的重要部件,用于控制气体的流量和压力。
在施工中,需根据设计方案对阀门与仪表进行安装和调试,确保其正常运行和可靠性。
医用气体工程技术规范第一篇:医用气体工程技术规范一、总则医用气体工程技术是指将氧气、氮气、医用压缩空气、氧化亚氮、氦气等多种气体分别输送到医院各科室并满足相应用途的一项技术。
医用气体工程技术规范是为保障患者和医护人员的安全,规范医用气体工程的建设、维护、管理和使用而制定的技术标准。
二、工程建设1.设备选型医用气体工程设备应符合国家标准和行业标准,在保证安全的前提下,优先选用节能、环保、易于维护的设备。
2.布局设计医用气体工程的管路布局应符合相关规范,各类气瓶应当按照规定进行分类存放,应在安全、管理和美观方面进行综合考虑。
3.安全控制医用气体工程应当设置紧急切断装置和安全护栏,对重要部位设置视频监控与报警系统。
对医用气体工程的开关设备,应进行数据采集并建立与监测系统的连接。
三、设备维护设备维护应按照规定周期进行定期检修。
常规维护应包括气瓶检验、管路清洗、储气罐排空、压力悬挂与仪表校正,以及基础设施的维修。
四、管理1.负责人医用气体工程应当指定专人负责,其职责包括设备管理、维护、安全监控与联系服务商维护,以及发现问题及时上报。
2.标识医用气体工程的储气罐、气瓶、管线等应当进行标识,标识应包括气体种类、压力等级、有效日期等基本信息。
3.安全培训医院应定期对医护人员、工作人员进行安全培训,包括气体工程的使用、保养、安全控制等。
五、使用1.各领域使用定义各领域使用气体工程时,需明确定义可接受的气压范围、气量范围等。
使用人员应检查所使用的设备是否符合规范,严格按照操作规程执行操作。
2.应急措施医院应当设有应急预案和应急设备,一旦气体系统发生事故,应尽快采取应急措施和对外通报。
六、质量控制医用气体工程应当遵循GMP原则制定质量管理制度,建立压力容器管理档案,定期检验并记录压力容器的设计、安装、使用情况;保证药物的质量,避免气体污染。
七、结论医用气体工程的建设、维护、管理和使用应符合相关法律法规和技术规范,具有严格的安全、管理和控制措施,是重要的医疗设施。
第1篇一、医用气体系统的组成医用气体系统主要包括以下几种:1. 中央供氧系统:为患者提供氧气,配合其他气体使用。
2. 中央吸引系统:用于病房患者插管,术中吸痰、血。
3. 压缩空气系统:为医疗器械提供动力。
4. 二氧化碳系统:用于手术。
5. 氮气系统:用于手术。
6. 氧化亚氮系统:用于手术(麻醉气体)。
7. 氩气系统:用于手术。
8. 笑气系统:用于手术。
9. 废气回收系统:麻醉气回收。
二、医用气体工程施工要点1. 施工前准备:施工前,需确保施工图纸、施工方案、施工材料等齐全。
施工人员需具备相关资质证明和执业证书。
2. 施工材料要求:医用气体管材及附件应符合国家标准,具备良好的耐腐蚀、耐压、耐高温等性能。
管材端口密封包装应完好,阀门、附件包装应无破损。
3. 管道施工:管道采用不锈钢无缝管,氩弧焊接。
施工过程中,需注意以下几点:(1)管道安装工艺流程:下料、坡口加工、组对、焊接、试压、冲洗、保温。
(2)管道焊接:采用氩弧焊封底,保证焊接质量。
(3)试压:管道安装完成后,需进行试压,确保管道无泄漏。
4. 设备安装:设备安装前,需检查设备编号、产品合格证、配套附件文件等,确保设备完好、无损伤。
5. 安全措施:施工过程中,需严格遵守安全操作规程,确保施工安全。
三、材料要求1. 管材:采用不锈钢无缝管,符合GB/T 3280-2015标准。
2. 阀门:采用符合GB/T 12241-2005标准的阀门。
3. 附件:采用符合GB/T 1047-2005标准的法兰、垫片等附件。
4. 焊接材料:采用符合GB/T 8110-2011标准的焊条。
四、总结医用气体工程施工是一项专业性较强的工作,需严格按照规范进行操作。
在施工过程中,要注重施工质量、安全措施和材料选择,确保医用气体系统安全、稳定、高效地运行,为患者提供优质的医疗服务。
第2篇一、概述医用气体工程施工主要包括医用气体管道、设备、阀门等系统的安装、调试和验收。
根据《医用气体工程技术规范》GB 50751-2012,医用气体系统包括中心供氧系统、中心吸引系统、压缩空气系统、二氧化碳系统、氮气系统、笑气系统等。
医用气体管道专业施工方案一、简介医用气体是医疗机构中必不可少的重要物质,为了确保医用气体安全可靠地输送到各个用气点,医用气体管道的专业施工显得尤为重要。
本文将从医用气体的基本要求、施工前准备、施工流程和质量控制等方面提出医用气体管道专业施工方案。
二、医用气体的基本要求1. 纯净度医用气体必须具有高纯度,避免携带有害物质对患者造成伤害。
2. 压力稳定性医用气体的供应压力必须保持稳定,以确保各个用气点的需要能够得到满足。
3. 可靠性医用气体供应必须具有高度的可靠性,以确保医疗设备正常运行。
三、施工前准备1. 设计方案在施工前,必须根据医疗机构的具体情况,制定详细的设计方案,包括管道走向、管径选择以及用气点设置等。
2. 材料准备选择符合标准要求的医用气体管道材料,确保材质安全稳定。
3. 人员培训施工前应对施工人员进行医用气体安全使用和施工操作规范的培训。
四、施工流程1. 管道布置根据设计方案,在施工现场进行管道布置,确保医用气体管道的布局合理,方便维护。
2. 焊接安装严格按照相关规范要求对医用气体管道进行焊接安装,确保焊接质量可靠。
3. 密封检测在安装完成后,进行管道系统的密封性检测,确保医用气体不会泄漏。
五、质量控制1. 定期维护医用气体管道施工完成后,需要定期对管道系统进行维护保养,及时发现和处理问题。
2. 安全监控建立医用气体管道系统的安全监控机制,定期检查管道运行状态,确保安全可靠。
结语医用气体管道的专业施工是保障医疗机构运行安全的重要保障措施,只有严格按照规范要求进行施工,才能确保医用气体的安全可靠输送。
希望本文提出的医用气体管道专业施工方案能对相关从业人员有所帮助。
精品--- --精品 医用气体工程施工方案及技术措施
一、管道施工方案及主要技术措施 本工程为综合门诊楼,医用气体管道采用不锈钢无缝管,氩弧焊接。阀门附件采用法兰或丝扣连接。 1、医用气体管道的施工方法和主要技术措施: ⑴、医用气体管道安装工艺流程:
⑵、管道氩弧焊接操作工艺: ①管道在焊接前应该使用四氯化碳进行脱脂处理(吸引管道除外),脱脂处理选择专业公司进行或者是采购经过脱脂的不锈钢管材。处理合格后方可进行焊接作业。 ②管材必须按设计图纸下料,坡口制作按GB50236-98 附录C 进行。坡口加工宜采用等离子切割或机械加工方法。修磨管口使用专用砂轮片,预制安装不得用铁质工具敲击。组对时不得采用强力组装,接头内壁必须齐平。在坡口两侧 200MM 范围内用碳水涂刷一遍。 ③点固焊,不得有气空、夹渣、夹钨、裂纹存在。为防止焊缝产出热裂纹,焊后可采用水冷强制冷却措施。
焊前准备 管道脱脂 干管安装 立管安装 支管安装 管道探伤 管道试压及吹扫 系统验收 精品---
--精品 ④奥氏体不锈钢采用手工电弧焊时,其运条方法角度与底碳钢焊接基本相同。 ⑤不锈钢管道的焊接采用氩弧焊封底,手工焊盖面、管腔内充氩保护,使管内侧焊缝不产生氧化,保证光洁,对于口径较小的不锈钢管,也可直接用氩弧焊封底和盖面。 ⑥不锈钢管道焊接时,不允许在焊口外的基体金属上引弧和熄弧,熄弧或更换焊条时,应在弧坑前方约20mm-25mm处引弧,然后在将电弧返回弧坑,同时注意焊接盖面在上一段焊缝10mm-15mm处开始。 ⑦为了防止焊接时飞溅物等落在管材上,焊接前应在焊口周围用阻燃带,白垩粉和石棉橡胶板进行保护,防止飞溅物落上管子上。 ⑧焊接层数及焊道数应根据壁厚选择。不锈钢焊接后,首先要除去溶渣和焊缝附近的污垢,然后进行钝化处理。 ⑨不锈钢管子管件组对的焊口,要便于施焊,减少横焊、和仰焊、焊接时采取防变形措施,减少固定焊口,力求做到整体预制安装。 ⑩当采用气焊时,其操作方法一般采用左焊法。焊距与焊件成40~50°。火焰中心与熔池距离不小于2MM为宜,焊炬不作横向摆动,一条焊缝一次焊完不得中断。
⑶、管道氩弧焊接质量标准: 对接接头表面严禁有气孔、裂纹、夹渣等缺陷。 精品--- --精品 施焊前必须进行工艺评定并编制作业指导书。 所使用的材料必须符合设计要求。 允许偏差项目必须符合下表规定:
焊缝余高错边接头平直度的允许偏差: 检查内容 允许偏差 检验方法
余高b ⅠⅡⅢ类钢管 b≤1+0.1δ≤3 检验尺 ⅣⅤ类钢管 b≤1+0.2δ≤
5
外壁错边量
ⅠⅡⅢ类钢管 <15% h且≤3 检验尺 ⅣⅤ类钢管 <25% h且
≤5
接头平直度
h≤10 0.28
检验尺 10<h≤20 2 >20 3 表中:δ为焊缝宽度 b 为余高 h 为板管厚
⑷、成品保护: 焊口焊完后用稀盐酸把焊口清洗干净,并用清水清洗。 精品--- --精品 焊后成品、半成品应放置合理,位于反修位置,不宜布置在支架上、混凝土及墙壁套管内。 直径管不得有十字形焊缝。 不锈钢管,不锈板材不得与其它钢材混放在一起。
⑸、管道检查、检验和试验: ① 外观检验: 外观检验应包括对各种管道组成件、管道支承件的检验以及在管道施工过程中的检验。 管道组成件及管道支承件、管道加工件、坡口加工及组对、管道安装的检验数量和标准应符合《工业金属管道工程施工及验收规范》的有关规定。 除焊接作业指导书有特殊要求的焊缝外,应在焊完后立即除去渣皮、飞溅,并应将焊缝表面清理干净,进行外观检验。 ② 射线照相接验和超声波检验: 管道焊缝的内部质量,应按设计文件的规定进行射线照相检验或超声波检验。射线照相检验和超声波检验的方法和质量分级标准应符合现行国家标准《现场设备、工业管道焊接工程施工及验收规范》的规定。 管道焊缝的射线照相检验或超声波检验应及时进行。当抽样检验时,应对每一焊工所焊焊缝技规定的比例进行抽查,抽检比例不得低于5%,其质量不得低于Ⅲ级。检验位置应由施工单位和建设单位的精品--- --精品 质检人员共同确定。 当检验发现焊缝缺陷超出设计文件和本规范规定时,必须进行返修,焊缝返修后应按原规定方法进行检验。 当抽样检验未发现需要返修的焊缝缺陷时,则该次抽样所代表的一批焊缝应认为全部合格;当抽样检验发现需要返修的焊缝缺陷时,除返修该焊缝外,还应采用原规定方法按下列规定进一步检验:每出现一道不合格焊缝应再检验两道该焊工所焊的同一批焊缝。当这两道焊缝均合格时,应认为检验所代表的这一批焊缝合格。当这两道焊缝又出现不合格时,每道不合格焊缝应再检验两道该焊工的同一批焊缝。当再次检验的焊缝均合格时,可认为检验所代表的这一批焊缝合格。当再次检验又出现不合格时,应对该焊工所焊的同一批焊缝全部进行检验。
⑹、管道强度试验: 管道强度试验前,应检查系统各管道接口、节点是否已完善,管道支架是否牢固,试验时应缓慢向管道内充气,升压时应缓慢升压。本系统使用气体介质进行试压。 室内医用气体管道的试验压力必须符合设计要求。设计无明确要求时,医用气体管道系统试验压力应为设计压力的1.15倍,真空管道的试验压力应为0.2MPa,当管道的设计压力大于0.6MPa时,必须有设计文件规定或经建设单位同意,方可用气体进行压力试验。 严禁使试验温度接近金属的脆性转变温度。 精品--- --精品 试验前,必须用空气进行预试验,试验压力宜为0.2MPa。 试验时,应逐步缓慢增加压力,当压力升至试验压力的50%时,如未发现异状或泄漏,继续按试验压力的10%逐级升压,每级稳压3min,直至试验压力。稳压10min,再将压力降至设计压力,停压时间应根据查漏工作需要而定。以发泡剂检验不泄漏为合格。
⑺、系统吹扫: ① 一般规定: 管道在压力试验合格后,建设单位应负责组织吹扫或清洗(简称吹洗)工作,并应在吹洗前编制吹洗方案。 公称直径小于600mm的气体管道宜采用空气吹扫。 不允许吹洗的设备及管道应与吹洗系统隔离。 管道吹扫前,不应安装孔板、法兰连接的调节阀、重要阀门、节流阀、安全阀、仪表等,对于焊接的上述阀门和仪表,应采取流经旁路或卸掉阀头及阀座加保护套等保护措施。 吹扫的顺序应按主管、支管、疏排管依次进行,吹洗出的脏物,不得进入已合格的管道。 吹扫前应检验管道支、吊架的牢固程度,必要时应予以加固。 吹扫时应设置禁区。 管道吹洗合格并复位后,不得再进行影响管内清洁的其他作业。 管道复位时,应由施工单位会同建设单位、监理单位共同检查,并应填写“管道系统吹扫及清洗记录”及“隐蔽工程(封闭)记录”。 精品--- --精品 ② 空气吹扫: 管道系统的吹扫应在管道试压合格后进行。 空气吹扫应利用已经安装并验收合格的无油旋齿风冷空压机,也可利用装置中的液氧贮气罐蓄气,进行间断性的吹扫。吹扫压力不得超过容器和管道的设计压力,流速不宜小于20m/S。 空气吹扫过程中,当目测排气无烟尘时,应在排气口设置贴白布或涂白漆的木制靶板检验,5min内靶板上无铁锈、尘土、水分及其他杂物,应为合格。 管道吹扫进气口及排气口应选择适当位置,并能保证将管道系统内的杂物吹扫干净。排气管截面积不小于被吹扫管道截面的60%,排气管应接至室外无人到达的地方。
⑻、静电接地安装: 有静电接地要求的管道,各段管子间应导电。当每对法兰或螺纹接头间电阻值超过0. 03Ω时,应设导线跨接。 管道系统的对地电阻值超过100Ω时、应设两处接地引线。接地引线宜采用焊接形式。 有静电接地要求的不锈钢管道,导线跨接或接地引线不得与不锈钢管道直接连接,应采用不锈钢板过渡。 用作静电接地的材料或零件,安装前不得涂漆。导电接触面必须除锈并紧密连接。 静电接地安装完毕后,必须进行测试,电阻值超过规定时,应进精品--- --精品 行检查与调整
2、管道支架安装: 管道支架设置的高度和间距,应符合设计要求和施工规范的要求。支架的尺寸和型式应根据现场实际情况确定,支架上孔眼应采用钻床进行开孔,严禁使用电、气焊进行开孔。支架上孔眼的孔径比所穿螺栓直径大1~2mm为宜;支架上飞边毛刺要及时打磨掉,其端头要进行倒角处理。支架上焊缝要饱满且无夹渣,除埋入砼中的部分外,应及时刷防锈漆做好防护处理。 支架安装时,成排支架一定要先放线后安装,并确保同层支架高度一致。立管支架一般要求以1.5~1.8m高为宜。层高5m以上,平均设置两个管卡。对干、立管支架安装定位,应考虑布置美观,管道支架的最大间距应符合下表的要求。 管道支架的最大间距: 管道规格(mm) D10×1.0 D15×1.2 D18×1.2 D22×1.5 D35×2.0 支架最大间距(m) 2.5 2.5 3.0 3.5 4.0
管道规格(mm) D54×2.0 D67×2.5 D85×2.5 D108×3.5 支架最大间距(m) 5.0 6.0 6.0 8.0
管道支架在梁上安装时,膨胀螺栓位置应处于梁的中线以上,这
