场区土方平整方法
- 格式:doc
- 大小:25.50 KB
- 文档页数:6
第1篇一、土地平整工程施工基本内容1. 施工准备:包括现场勘察、设计图纸审查、施工方案编制、施工组织设计、人员培训、材料设备准备等。
2. 施工场地清理:清除地面障碍物、拆迁建筑物、移植树木、挖掘树根、填平坑穴、清除表层杂物等。
3. 土方工程:包括土方开挖、土方运输、土方回填、压实等。
4. 水利工程:包括排水沟、渠道、水井等建设。
5. 道路工程:包括路基、路面、交通设施等建设。
6. 照明工程:包括照明线路、灯具等安装。
7. 环保工程:包括噪声、粉尘、废水等污染治理。
二、土地平整工程施工方法1. 土方开挖:根据设计要求,采用挖掘机、推土机等机械设备进行开挖,确保开挖深度、宽度、坡度符合规范。
2. 土方运输:采用自卸汽车、装载机等机械设备进行运输,确保运输过程中的安全。
3. 土方回填:根据设计要求,选择合适的回填材料,采用推土机、挖掘机等机械设备进行回填,确保回填厚度、密实度符合规范。
4. 压实:采用振动压实、静压压实等方法,确保回填土的密实度。
5. 水利工程:根据设计要求,采用挖掘机、推土机等机械设备进行施工,确保工程质量。
6. 道路工程:根据设计要求,采用挖掘机、推土机、压路机等机械设备进行施工,确保路基、路面质量。
7. 照明工程:根据设计要求,采用电缆、灯具等材料进行安装,确保照明效果。
三、土地平整工程施工注意事项1. 施工过程中,严格按照设计图纸和规范要求进行施工,确保工程质量。
2. 加强施工现场管理,确保施工安全,防止安全事故发生。
3. 严格控制施工进度,确保工程按时完成。
4. 加强环境保护,减少施工过程中的污染。
5. 加强施工过程中的质量控制,确保工程质量。
6. 加强与业主、监理等单位的沟通协调,确保工程顺利进行。
总之,土地平整工程施工是一项复杂的系统工程,需要充分准备、精心组织、科学施工。
只有做好施工过程中的每一个环节,才能确保工程质量,为我国农业、城市建设、环境保护等事业做出贡献。
第2篇一、土地平整工程施工概述土地平整工程施工是指对土地进行翻耕、平整、改良等一系列作业,使其达到适宜种植、建设或开发利用的状态。

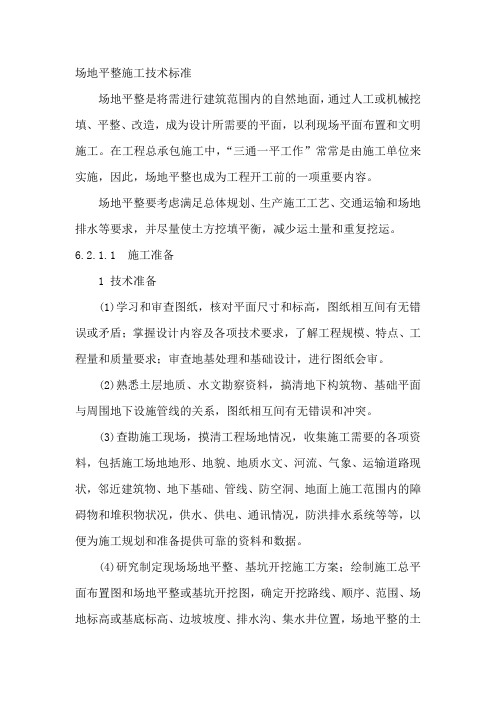

场地平整施工技术标准场地平整是将需进行建筑范围内的自然地面,通过人工或机械挖填、平整、改造,成为设计所需要的平面,以利现场平面布置和文明施工。
在工程总承包施工中,“三通一平工作”常常是由施工单位来实施,因此,场地平整也成为工程开工前的一项重要内容。
场地平整要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。
6.2.1.1 施工准备1 技术准备(1)学习和审查图纸,核对平面尺寸和标高,图纸相互间有无错误或矛盾;掌握设计内容及各项技术要求,了解工程规模、特点、工程量和质量要求;审查地基处理和基础设计,进行图纸会审。
(2)熟悉土层地质、水文勘察资料,搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突。
(3)查勘施工现场,摸清工程场地情况,收集施工需要的各项资料,包括施工场地地形、地貌、地质水文、河流、气象、运输道路现状,邻近建筑物、地下基础、管线、防空洞、地面上施工范围内的障碍物和堆积物状况,供水、供电、通讯情况,防洪排水系统等等,以便为施工规划和准备提供可靠的资料和数据。
(4)研究制定现场场地平整、基坑开挖施工方案;绘制施工总平面布置图和场地平整或基坑开挖图,确定开挖路线、顺序、范围、场地标高或基底标高、边坡坡度、排水沟、集水井位置,场地平整的土方调配方案,多余土方或基槽土方的堆放地点、运距,提出需用的施工机具、劳动力、推广新技术计划等。
(5>根据施工方案编制技术交底,并向参加施工人员进行详细的技术和安全文明施工交底。
2 材料准备做好临时设施用料和机械用油料计划、采购和进场组织工作,按施工平面图要求指定地点存放。
3 主要机具推土机、铲运机、装载机、挖掘机、自卸汽车等。
常用土方机械的选择见表6.2.1.1。
表6.2.1.1常用土方机械的选择续表6.2.1.14作业条件(1)现场已作初步勘察,根据现场实际情况编制了场地平整施工方案。
第1篇一、工程概况本工程位于XX市XX区,占地面积约XX平方米,主要包括土方平整、基础施工、主体结构施工等部分。
土方平整工程是整个施工过程中的重要环节,直接影响到后续施工的顺利进行。
为确保工程质量和施工进度,特制定本施工方案。
二、施工准备1. 施工组织设计根据工程特点,成立土方平整施工项目部,明确项目经理、技术负责人、质量负责人等岗位职责,确保施工组织有序、高效。
2. 施工图纸及资料收集整理施工图纸、地质勘察报告、设计变更文件等相关资料,确保施工依据准确、完整。
3. 施工人员及设备(1)施工人员:组织具备相关资质和经验的施工人员,进行岗前培训,确保人员素质满足施工要求。
(2)施工设备:准备挖掘机、推土机、压路机、洒水车等土方平整施工设备,并进行检查、调试,确保设备性能良好。
4. 施工材料(1)土方材料:根据工程需求,采购合格的原材料,如砂石、土等,并进行检验,确保材料质量。
(2)混凝土材料:采购符合设计要求的混凝土材料,并进行检验,确保混凝土强度满足设计要求。
三、施工工艺及方法1. 施工工艺流程(1)施工放样:根据设计图纸,确定施工范围、标高、坡度等,并进行现场放样。
(2)土方开挖:采用挖掘机进行土方开挖,确保开挖深度、宽度、坡度等符合设计要求。
(3)土方运输:采用推土机将土方运输至指定位置,并进行堆放。
(4)土方平整:采用推土机进行土方平整,确保平整度、坡度等符合设计要求。
(5)碾压:采用压路机进行碾压,确保土方密实度满足设计要求。
(6)洒水保湿:采用洒水车进行洒水保湿,防止土方干燥、开裂。
(7)检测验收:对平整度、密实度、坡度等指标进行检测,确保施工质量符合设计要求。
2. 施工方法(1)土方开挖:采用挖掘机进行土方开挖,开挖过程中注意保护地下管线、树木等设施。
(2)土方运输:采用推土机将土方运输至指定位置,运输过程中注意安全,防止土方洒落。
(3)土方平整:采用推土机进行土方平整,确保平整度、坡度等符合设计要求。
第1篇一、项目概述本项目位于XX市XX区,占地面积XX亩,主要功能为XX。
土方平整工程是园区建设的基础性工作,直接影响到后续的工程建设质量和进度。
为确保土方平整工程顺利进行,特制定本施工方案。
二、施工范围及内容1. 施工范围:本工程主要包括园区内所有区域的土方平整工作,包括道路、广场、绿化带等。
2. 施工内容:- 土方挖掘、运输;- 土方回填、压实;- 土方边坡处理;- 土方平整度检测。
三、施工组织机构1. 施工项目经理:负责整个工程的施工管理和协调工作。
2. 技术负责人:负责施工方案的实施、技术指导和质量监督。
3. 施工班组长:负责本班组的具体施工任务,确保施工质量和进度。
4. 质量检查员:负责现场质量检查和验收。
四、施工工艺及流程1. 施工工艺:- 土方挖掘:采用挖掘机进行挖掘,确保挖掘深度和宽度符合设计要求。
- 土方运输:采用自卸汽车进行运输,确保运输过程中土方不洒落。
- 土方回填:采用自卸汽车将挖掘出的土方回填至指定区域,分层回填,每层厚度不超过30cm。
- 土方压实:采用振动板或压路机进行压实,确保压实度达到设计要求。
- 土方边坡处理:根据设计要求,采用植草、砌石等方式进行边坡处理。
- 土方平整度检测:采用水平尺或激光平整仪进行检测,确保平整度达到设计要求。
2. 施工流程:- 施工准备:确定施工方案,准备施工设备、材料,组织施工人员。
- 土方挖掘:按照设计图纸进行挖掘,挖掘深度和宽度符合要求。
- 土方运输:将挖掘出的土方运输至指定区域。
- 土方回填:将土方分层回填,每层厚度不超过30cm。
- 土方压实:采用振动板或压路机进行压实,确保压实度达到设计要求。
- 土方边坡处理:根据设计要求进行边坡处理。
- 土方平整度检测:采用水平尺或激光平整仪进行检测,确保平整度达到设计要求。
- 施工验收:完成施工后,进行自检和监理验收。
五、施工进度安排1. 施工准备阶段:5天2. 土方挖掘阶段:10天3. 土方运输及回填阶段:15天4. 土方压实及边坡处理阶段:10天5. 土方平整度检测阶段:3天6. 施工验收阶段:2天总计:45天六、施工质量控制措施1. 严格按照设计图纸和施工规范进行施工。
土地平整工程施工方法1、平整土地土地平整的施工包括耕作田块修筑工程、耕作层地力保持工程等。
1)梯田定线根据梯田规划确定梯田区的坡面,在其正中(距左右两端大致相等)从上到下划一中轴线。
根据梯田断面设计的田面斜宽,在中轴线上划出各台梯田的斜宽基点。
从各台梯田的基点出发,用手水准向左右两端分别测定其等高点,连各等高点成线,即为各台梯田的施工线。
当坡面有浅沟或小突起时,地块布设采取“大弯就势,小弯取直”,不强求一律顺等高线开垦。
2)田坎清基以各台梯田的施工线为中心,上下各划出50〜60cm宽,作为清基线。
修筑田坎修筑田坎的顺序如下:①根据地埂放线及控制标高先由推土机或铲运机堆筑毛地埂,再用人工修补填筑。
②用木夯人工夯实地埂,以达到其密实要求。
③检验完工后的地埂是否达到设计要求。
需要注意的是,田坎必须用生土填筑,土中不能夹有石砾、树根、草皮等杂物。
修筑时应分层夯实,每层虚土厚约20cm,夯实后约15cm。
修筑时每道埂坎应均匀地同时升高,不应出现各段参差不齐,影响接茬处质量。
田坎升高的过程中根据设计的田坎坡度,逐层向内收缩,并将坎面拍光。
随着田坎的升高,坎后的田面也相应升高,将坎后填实,使田面与田坎紧密结合在一起。
修平田面①机械修平田面施工时以格田为平整单元,在一个格田内基本保持填挖平衡,在施工过程中采用推土机挖运土,在坡改梯施工中实行推、挖、运、填相结合,回填时利用拖拉机履带碾压,局部辅以人工整平、夯实,并按上述程序进行其它田块的施工。
为保证机械效率,推土机推运土时推运距离应控制在20m以内。
②人工平整土地水平梯地的修筑方法一般采用以下两种办法:A、在开垦坡度10°以下、田面宽8〜20m左右的地块,采用中间堆土法,把每级水平梯地田面从上到下略分为三段,将上下两段挖填部分的表土全部堆放在中间一段处,然后清基开沟培地坎,培地坎时,先在开挖线下方开沟挖土,进行下挖上垫,若下挖上垫取土已不方便时,可用里挖外垫以补充。
施工现场土方平整与压实技术施工现场土方平整与压实技术对于土方工程的质量和效率具有重要的影响。
土方平整与压实是土方工程的关键环节,直接影响到后续施工的顺利进行以及工程质量的稳定与安全。
本文将介绍施工现场土方平整与压实的相关技术和方法,旨在提高土方工程的施工质量和效率。
一、土方平整技术土方平整是在土方开挖或填筑后,对土壤表面进行处理,使其达到设定的平整度要求。
土方平整技术可分为手工平整和机械平整两种。
1. 手工平整技术手工平整是在小型或特殊情况下使用的一种平整技术。
具体步骤包括:清理土方表面杂物、填补低洼区域、挖除高出区域、压实土方表面等。
手工平整精度较低,工作效率也较低,不适用于大型土方工程。
2. 机械平整技术机械平整是采用机械设备进行土方平整的技术。
常用的机械设备包括推土机、平地机等。
机械平整具有工作效率高、平整精度高的优点,适用于各类土方工程。
在机械平整过程中,应注意选择合适的机械设备,并根据土壤性质和施工要求进行施工操作。
二、土方压实技术土方压实是指对土方进行加固处理,提高土体的密实度和稳定性。
常用的土方压实技术包括静压和动压两种方法。
1. 静压技术静压技术是指利用静压力来压实土方。
常用的静压设备包括压路机、均布器等。
静压的主要原理是通过设备在土方表面施加压力,使土壤颗粒间产生变形和位移,从而提高土壤的密实度。
在进行静压施工时,应注意选择合适的设备和施工参数,掌握合适的施工方法。
2. 动压技术动压技术是指利用动态载荷来压实土方。
常用的动压设备包括振动压路机、尖端排气压路机等。
动压通过振动载荷的作用,使土方颗粒发生微小的振动和调整,以达到压实的效果。
在进行动压施工时,应注意选择合适的设备和施工参数,确保施工效果和质量。
三、土方平整与压实技术的配合应用土方平整与压实技术在实际工程中往往是相互配合应用的。
具体操作流程如下:1. 土方平整前,首先要进行土方开挖或填筑,然后进行初步的土方平整。
2. 进行初步平整后,采用适当的平整设备进行二次平整,以保证土方表面的平整度。
土石方平场施工方案(正式版)一、项目概况1.1 项目名称土石方平场施工方案(正式版)1.2 项目地点该项目位于XX省XX市,占地面积约XX平方米。
1.3 项目背景土石方平场施工是土建工程中的重要环节,对土地平整、场地布局等起着至关重要的作用。
本文档旨在提供一套完整的土石方平场施工方案,确保施工过程顺利进行,达到预期的效果。
二、施工方案2.1 前期准备工作在开始施工前,需要进行详细的勘察和测量工作,确定场地的地形、土质等情况。
同时组织好施工人员和机械设备,确保施工顺利进行。
2.2 场地平整根据勘察测量结果,确定土石方的开挖和填方量,然后按照设计要求进行开挖和填方作业。
在填方过程中,要严格控制填土的均匀性和密实性,确保场地平整度达标。
2.3 场地排水在土石方平场施工过程中,要合理设计排水系统,确保场地排水畅通,防止水logging现象的发生。
可以采用排水沟、排水管等方式进行排水。
2.4 场地保护在施工过程中,要注重场地保护工作,避免场地被破坏。
可以采取覆盖土石方施工区域,设置围栏等措施进行保护。
2.5 环境保护在施工过程中,要注重环境保护工作,避免对周围环境造成污染。
要严格控制施工废水、废土等产生物的排放,确保环境卫生。
三、施工注意事项3.1 安全第一在施工过程中,要始终将安全放在首位,加强安全教育和培训,保证施工人员的安全。
3.2 资源合理利用在土石方施工中,要合理利用资源,减少浪费,提高资源利用效率。
四、验收标准4.1 场地平整度场地平整度应符合设计要求,坡度、高差等参数应在规定范围内。
4.2 排水系统排水系统应设计合理,确保排水通畅,防止水logging现象的发生。
五、总结土石方平场施工是土建工程的重要环节,施工过程中要注重前期准备工作,严格控制土石方施工质量,保障环境安全。
同时,要合理利用资源,减少浪费,达到经济高效的目的。
以上是土石方平场施工方案的正式版,希望能为施工工作提供一定的指导和参考。
场地平整施工方案 场地平整是指将原本有高低不平的地面表面处理为平整的状态,使之满足后续施工要求的基础工程。场地平整工程是建筑工程的基础和重要环节,对继续进行后续工程有着至关重要的作用。然而,场地平整是一个复杂的工程,涉及到多方面的技术和流程。 一、施工准备 1.了解施工现场条件 在开始施工之前,应该了解施工现场的情况,包括地形地貌、地质条件、地下管网、附近建筑物等。这些信息能够帮助施工人员确定施工步骤、采取防护措施并预测可能出现的风险。 2.制订施工方案和施工图 施工方案是制定整个施工过程的规划,在施工过程中有着至关重要的作用。施工图是描述施工场地各项工程参数的图纸,它可以让施工人员更清晰地了解整个施工过程及其每一步的细节,避免在施工过程中发生错误。 3.准备施工材料 根据施工方案和施工图,准备好平整设备、土方机械设备、平整用料等。此外,应根据地质条件和施工需要合理选择材料,如选择地砖、沙子、砾石等。 二、平整施工流程 1.清理施工现场 在开始施工之前,应清理场地并扫除杂草等垃圾物品。同时,应保留地面上的树木,以便于施工完成后的绿化工作。 2.进行场地勘测 针对场地地形、地貌、地下管网等进行详细勘测,确定场地复杂程度,进行避难措施,规划平整方案。 3.拓展施工 根据勘测结果,施工人员在场地上测出一定的施工轮廓线,将场地细分为若干个平面,进行施工平整。 4.挖掘土方 挖掘土方是场地平整工程的一个重要工作,如果施工人员操作不当,就可能出现水土流失等问题。因此,施工人员需要根据施工方案进行挖土,一定要注意保证其稳定性。 5.填充强化层 在场地挖掘的基础上,施工人员在被挖掘的土地上设计并施工坚实的结构土层,以保障场地稳定性和承载力。 6.平整地面 当有强化层时,施工人员需要进行地面平整,以确保被挖掘的区域能够承载重量。在地面上呈现平坦,基本达成线性和垂直平整度的时,就可以结束了。 7.进行场地测量检查 施工完成后,进行验收测量,确认结果与施工方案的要求一致,并进行结构稳定性检测。在测量检查过程中,一定要防止出现变形和差错等问题。 三、施工要点 1.确保现场安全 场地平整需要对勘测和挖土过程等施工细节进行严格控制,不论是施工人员还是周边居民都需要避免施工地点的危险区域以权衡和记录在案。并定时进行现场安全检查,一旦发现安全问题,及时排除隐患。 2.技术人员在场 施工过程中需要安排专业技术人员进行指导和操作,以充分保证平整工程的正确性和安全性。 3.选用合适的机具设备 针对不同地域和场地,可以根据施工方案和施工图选择合适的设备和工具,以保证施工工程的高效性和质量。 4.合理选料 在场地平整时,需要选择适合的材料,如砾石、沙子、水泥等。需要根据不同的场地和施工方案,选择合适的材料。 五、安全防范 场地平整过程中,安全至上。在进行场地平整前,需要了解施工现场地质及建筑区的情况,以便更好地制定施工方案和采取防范措施。同时,人员要戴好安全帽并定期进行安全检查,防止出现意外。 六、环保措施 在进行场地平整时,应注意环保问题,尽可能减少地面过程的挥发和危险物质泄漏。施工现场要清除施工垃圾,尽可能减少对周围环境的影响。未使用的土地要及时进行绿化,确保场地平整的同时也给人们提供一个良好的环境。 综上所述,场地平整工程是建筑工程的基础,并对后续施工有着至关重要的作用。场地平整施工方案是多方面技术和流程的结合,需要在施工前充分了解现场条件并制定适当的施工方案。同时,在施工过程中要注意安全和环保措施,以确保场地平整工程的顺利进行。
场地平整施工方案一、工程概述本场地平整工程位于_____,占地面积约为_____平方米。
场地现状高低不平,存在一定的坡度和起伏,需要进行平整处理以满足后续建设项目的需求。
二、施工准备1、技术准备熟悉施工图纸和设计要求,进行现场勘察和测量,确定场地平整的范围和标高。
制定施工方案和技术交底,明确施工工艺和质量标准。
2、材料准备准备好所需的土方、石料等材料,并确保其质量符合要求。
3、机械设备准备调配挖掘机、装载机、推土机、压路机等机械设备,并进行检查和维护,确保其性能良好。
准备好测量仪器,如水准仪、全站仪等。
4、现场准备清理施工现场的障碍物和杂物,确保施工场地畅通。
设置临时排水设施,防止雨水浸泡场地。
三、施工流程1、测量放线使用全站仪或水准仪等测量仪器,根据设计图纸和现场实际情况,确定场地平整的边界和控制点,并设置控制桩。
测量场地的原始标高,绘制地形剖面图,为土方计算和施工提供依据。
2、土方开挖根据测量放线的结果,采用挖掘机等机械设备进行土方开挖。
遵循先高后低、分层分段开挖的原则,避免超挖和乱挖。
开挖过程中,及时进行边坡支护和排水,确保施工安全。
3、土方运输开挖出的土方采用装载机或自卸汽车等运输工具,运至指定的填方区域或弃土场。
合理安排运输路线,避免交通拥堵和环境污染。
4、填方压实对于填方区域,先进行基底处理,清除杂物和软弱土层,然后分层填土压实。
填土应选用符合要求的土料,控制填土的含水量和分层厚度。
采用压路机等机械设备进行压实,确保填方的密实度符合设计要求。
5、场地平整在土方开挖和填方完成后,采用推土机等机械设备对场地进行平整,使其达到设计标高和坡度要求。
对平整后的场地进行检查和测量,如有偏差及时进行调整。
6、排水设施施工在场地平整过程中,同步施工排水设施,如排水沟、集水井等。
确保排水设施畅通,能够有效地排除场地内的雨水和积水。
四、质量控制1、建立质量管理体系,明确质量责任人,加强施工过程中的质量监督和检查。
场地平整方案目录一、项目概述 (2)1. 项目背景 (2)2. 项目目标 (4)3. 项目范围 (4)二、场地现状分析 (5)1. 场地地理位置 (6)2. 场地地形地貌 (7)3. 场地土壤性质 (8)4. 场地气候条件 (9)三、平整方案设计 (10)1. 设计原则 (12)2. 设计标准 (13)3. 平面设计 (13)4. 剖面设计 (15)四、施工流程 (16)1. 施工准备 (16)2. 施工顺序 (17)3. 施工技术措施 (18)4. 施工进度计划 (20)五、质量控制与监测 (20)1. 质量控制标准 (21)2. 监测措施及方法 (22)3. 质量风险评估及应对措施 (24)六、安全环保措施 (25)1. 安全生产管理 (26)2. 环境保护措施 (27)七、投资预算与资金筹措 (28)1. 投资预算 (29)2. 资金使用计划 (30)3. 资金筹措方式 (31)八、效益分析 (32)1. 经济效益分析 (33)2. 社会效益分析 (34)九、风险评估与应对措施 (35)1. 风险识别 (36)2. 风险评估及等级划分 (37)一、项目概述本次场地平整方案旨在针对特定场地进行整治与改造,以确保其满足相关使用要求和标准。
本项目的实施背景基于城市化进程中的土地规划与建设需求,目的在于提升土地利用效率,优化城市空间布局,同时确保环境可持续发展。
场地平整方案涉及的关键内容包括对场地的地形地貌、土壤条件、周边环境等因素进行全面分析,制定切实可行的平整方案,确保施工过程中的安全、质量、进度及成本控制。
本项目的实施将遵循科学规划、环保优先、合理利用、因地制宜的原则。
通过专业的设计、精细的施工管理和严密的监测手段,旨在创造一个平整、安全、宜人的场地环境,为后续的建设活动奠定坚实的基础。
本场地平整方案的制定与实施,对于推动城市化进程、提高城市品质、改善人居环境具有重要意义。
项目概述部分主要介绍了场地平整方案的背景、目的、意义以及实施原则。
5.1整个施工场区的场地平整:
5.1.1由于本工程项目所处位置的地形、地貌及标高等较为复杂,
整个场区的地势及标高错落有致。为保证本建筑物的定位放线及其施
工,必须在建筑物定位放线前,根据设计总平面图以及现场实际地形、
地势及标高等情况进行场区内的挖填平整。场区内挖填平整的原则是
必须符合整个建筑物场区的总体规划、必须尽量减少对原有场区地
形、地势及地貌的破坏,尽量保持原有的地貌。
5.1.2施工准备:
5.1.2.1清理施工现场,做好地表排水及临时排水工作,为方格网
测量及施工定位放线和机械开挖创造条件。
5.1.2.2原貌测量:根据放线回单,测量建筑物区域地形原貌图,
测量后绘制成果,交监理方及业主方审核,确保测量准确无误。
5.1.2.3提出机械设备用量计划和劳动力安排计划。
5.1.2.4施工协调:建立业主方、监理方、设计方以及本项目部四
方参加的协调会议制度,及时解决施工中的重大问题,充分尊重各单
位意见,协调与周边关系,提前落实弃土区,提前办理城管准运手续,
为大型土方的开挖创造条件。
5.1.3场地清理工作:
5.1.3.1在工程施工前,首先对场内所有的障碍物,包括施工场地
内的树木、灌木、草皮、高压线、电杆、塔架、地上和地下管道、电
缆、坟墓、旧有的房屋等进行拆除或进行搬迁(移植)、改建、改线
等,对不能拆除、移迁(或移植)的电杆或经济性及观赏性均较好的
树木等将采用防护加固措施,并作出明显标识,在施工过程中加以注
意,防止被破坏。
5.1.3.2在施工场区内对影响施工、并不需要保留的树木和灌木及
草皮,需在施工前将采取砍伐、挖除或移栽至场区范围以外的方式进
行处理,为防止污染环境和发生火灾,禁止采用焚烧的方式进行处理。
5.1.3.3在土方挖填施工前,必须进行施工场区范围内的清淤、清
表工作。
5.1.4场区平整的施工测量:
5.1.4.1将业主方提供的基本高程控制点和基本平面控制点引测
至施工现场附近并采取相应的保护措施(如采用砼加固),以作为场
区平面和高程控制的依据。采用全站仪、经纬仪、水准仪和钢尺等进
行测定,在施工场区内建立20×20m的方格网,为便于测量高程和
进行施工,需在各方格点上做控制桩,并测出各标桩的自然地形、标
高,作为计算挖、填土方量和施工控制的依据。
5.1.4.2根据设计总平面图中各规划建筑物、构筑物、道路等分布
的情况,结合现场地形情况与施工现场总平面图,先选定方格网的主
轴线,组成环形导线网,再按交会法加密网中其它方格点位,全面布
设方格网。
5.1.4.3在方格网中的每个交点处设立木桩,依据施工图上方格网
的编号在每个木桩上按要求标出桩号和施工标高(挖土区用“+”号,
填土区用“-”号),以方便于施工操作。
5.1.4.4由于本工程施工的部分区域开挖及回填土方较高、较深,
在施工时,所设置的木桩可能被挖填土埋没或被挖除掉,所以在进行
分层开挖或分层回填土方时,必须采取分层放线设置木桩的方法进行
控制。
5.1.5依据设计图纸和施工测量所得的数据,进行内业的计算与
整理,核对场区内土方挖填的数量,进行土方量的挖填分区,根据土
方的平衡调配原则,制定土方调配的方案,确定缺土、外借土和弃土
的数量。
5.1.6根据本工程土方挖填的实际数量、施工场区的特点、施工
期的要求、土方挖填的要求、机械设备的特性和作业特点以及土方挖
填平衡调配的原则进行机械设备的选型:具体包括用于场地内高切方
区所需使用的反铲挖掘机,用于地面坡度较缓、进行铲土、运土和卸
土的推土机和自行式铲运机,用于进行土方压实的重型压路机,用于
进行场外弃土运输的自卸式汽车以及配备相应的洒水车等。
5.1.7场区的排水:土方工程场区内的排水相当重要,施工时主
要的排水水源为地表水和雨水,为保证填土的施工质量,在挖、填土
方前,应对施工场地范围内的现场排水系统进行统一的规划。场区内
原有的排水系统能够保留的应尽量保留,如不能保留,应在填土前做
好新的地面排水系统,所增设的临时性排水设施应尽量和永久性排水
设施相结合,并注意与后续排水系统相适应,以免破坏挖、填方的边
坡及周围环境遭受水害的影响。施工场区内的排水采用按坡度散排和
挖沟集中排相结合的方式,同时在施工临时便道两侧必须设置临时排
水沟,不管采用何种排水方式,均需汇集到施工现场四周所设的临时
排水沟内,通过在留泥井内进行净化处理后再采用潜污泵抽排至北向
沿线的市政排水管网中。
5.1.8施工场区内高切方区土方的开挖:
5.1.8.1工艺流程:开挖部分的清表处理→确定开挖的顺序和坡度
→采用反铲挖掘机分段分层平均下挖→采用自卸式汽车将开挖的土
方运至填方区回填或多余的土料运至弃土点处理→标高及边坡的控
制→开挖至设计标高面后进行修边、清理、整平与压实。
5.1.8.2本工程施工场区内的土方高切方区必须按照自上而下、分
层的开挖方式进行,并严禁采用爆破法施工,也不得采用“挖神仙土
法”施工。根据挖方区的土质情况,严格按照技术规范及设计所规定
的边坡坡率进行分层开挖和放坡,本部分的土方将采用反铲挖机进行
机械开挖,自卸式汽车向外运输土方。开挖过程中,采用坡度板和定
位及标高木桩进行控制,不得出现乱挖、超挖以及不按要求开挖的现
象,以保证挖方区的边坡稳定和整体的美观以及开挖后的实际标高与
设计标高相符。同时根据设计要求,在挖方区开挖到西半球后,即进
行毛石挡土墙的砌筑施工,以免护坡暴露过久、受外界各方面因素影
响而发生塌方、滑坡等质量安全事故。毛石挡土墙的施工方法详见后
述。
5.1.8.3在开挖过程中根据地势形成纵向和横向排水坡度,及时开
挖好临时排水沟,防止出现坑洼、造成积水,当开挖地段有含水层时,
在开挖土方前采取排水措施后,再行开挖。开挖后必须对挖方区段的
边坡部分进行适当的防护处理,以防止发生水土流失。
5.1.9本工程施工场区内挖切方深度不高、坡度不大的地段将根
据土质情况采用推土机或自行式铲运机直接将高出设计标高的土方
采用分层铲土、运土和卸土的方式,直至该挖方段的标高符合设计标
高、坡度符合设计要求为止。为了增大切土深度和运土数量,提高工
作效率,推土机可采用下坡推土法进行施工,但坡度一般不超过15
度。
5.1.10土方的铲土、运土和卸土的方式:根据本工程的挖填土方
量及施工作业面和原始地面和设计地面标高及坡度将采用推土机和
自行式铲运机进行铲土、运土和卸土。推土机在进行铲土、运土和卸
土时将采用并列推土法的方式,即用2台推土机并列作业,以减少土
体的漏失量,2台并列推土推土机的铲刀相距15~30cm,采用此种
方法可相应地提高推土量15~30%。自行式铲运机进行铲土、运土
和卸土时将采用连续式开行路线的方式,即铲运机在同一直线段连续
地进行铲土和卸土作业,采用此方法可消除跑空车的现象,减少转弯
次数,提高生产效率,同时还可使整个填方面积得到均匀压实。
5.1.11土方开挖过程中所需注意的几个事项:
5.1.11.1土方开挖的施工过程中应保持施工作业面有一定的纵
坡,以利于排水,确保土源不受雨水或地表积水的浸泡。
5.1.11.2开挖过程中如发现土层性质有变化时,必须及时地调整
施工方法,并报告监理方批准。
5.1.11.3土方的开挖与土方的填筑相结合,做到随挖随填、当天
开挖当天填筑,场内严禁滞留大量的开挖松土,以防止突然下雨时,
开挖土受雨水浸泡、含水率过高而不能用于填筑。
5.1.12场区内土方的填筑施工:
5.1.12.1本工程施工范围内填方区段的填土料主要是采用本工程
场区范围内挖方地段、适宜于填筑的土料。
5.1.12.2压实:
(1)本工程挖填范围较大,填筑材料特性不一,加之场区内各
填方段的压实要求不同(如现场规划道路、建筑物或构筑物用地区域
以及对压度要求不高的其它区域等)因此在进行大面积填压施工前,
应对不同材料和不同区域进行压实试验,以确定正确的压实方案,选
定压实机械设备的类型及相应的配套机具,土方的松铺厚度、最佳的
压实遍数和压实厚度。
(2)采用压路机进行碾压,在碾压时,先边后中,即静压二遍
时先由填土边缘碾压逐渐向中间靠拢,二次之间重叠30~50cm,直
到中部。然后到另一边同样碾压到中间算一遍,直到静压两遍。振压
两遍后,从第三遍开始采用与原碾压方向成45度斜角方向碾压,以
达到更好的碾压效果,无法采用大型压路机进行碾压的区域,将采用
小型打夯机或由人工进行压实。每层碾压结束后,必须进行压实度的
试验,并将压实试验结果上报监理方,符合要求并得到批准后,再进
行另一层填筑与压实。
