钢结构工程-灯具、开关、插座安装本工程优先考虑选用高效节能型灯具(要求具有“3C”认证标志的产品),以遵循“绿色照明”工程原则,所有荧光灯采用节能型整流器。
消防控制室、消防水泵、消防电梯、防排烟机房、配电室和自备发电机房等场所的照明100%为应急照明,展览厅、观众厅、光控室、声控室等场所的照明不少于50%为应急照明,其他公共场所应急照明一般按正常照明的15%设置。
应急照明配电系统由市电及柴油发电机分两路供电,在末端设ATS自动切换装置。
1)、施工顺序施工准备→清理接线盒→灯具支吊架制作安装→检查灯具→灯具安装→开关、插座接线→开关、插座安装→通电试亮本工程不包括智能照明系统和门厅等区域灯具、开关、插座的安装。
灯具安装时必须和土建单位密切配合,预留灯具位置,合理布置,并画出详细布置图。
2)、施工准备会同业主代表及工艺专业确定灯具和开关、插座安装的具体位置;根据已确定好的安装具体位置确定安装支、吊架的型式、安装位置;检查所有灯具和开关、插座的技术文件及合格证是否齐全;安装前的外观检查:灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落,灯罩破裂,灯箱歪翘等现象。
外壳及各零部件应完整无损。
各种型号规格的灯具及开关、插座必须符合设计要求和国家标准规定。
安装灯具所需的支吊架必须根据灯具的重量选用相应规格的镀锌材料。
施工机具配备齐全,己对各班组进行过技术交底。
3)、施工方法a、测量定位依设计文件技术要求和施工规范、验收标准要求,对各种灯具、开关、插座位置进行测量定位,并核对所有的灯型、开关、插座的型号及容量。
测量定位过程中请监理工程师来现场检查确认是否符合标准要求。
b、灯具安装本工程各种规格型号的灯具,根据灯具的形式及安装部位的不同,按设计图和批准的方式予以牢固的支撑,灯具的安装方式共分为以下几种: 嵌入式安装、吸顶安装等。
灯具检查:灯具的型号规格符合设计要求,各种标志灯的指示方向正确无误,应急灯必须灵敏可靠。
SGBZ-0631 开关、插座安装施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-20021、范围本施工工艺标准适用于室内电气照明的开关插座安装工程。
2、施工准备2.1材料要求:2.1.1各型开关:规格型号必须符合设计要求,并有产品合格证。
2.1.2各型插座:规格型号必须符合设计要求,并有产品合格证。
2.1.3塑料(台)板:应具有足够的强度。
塑料(台)板应平整,无弯翘变形等现象,并有产品合格证。
2.1.4木制(台)板:其厚度应符合设计要求和施工验收规范的规定。
其板面应平整,无劈裂和弯翘变形现象,油漆层完好无脱落。
2.1.5其他材料:金属膨胀螺栓、塑料胀管、镀锌木螺丝、镀锌机螺丝、木砖等。
2.2主要机具:2.2.1红铅笔、卷尺、水平尺、线坠、绝缘手套、工具袋、高凳等。
2.2.2手锤、錾子、剥线钳、尖嘴钳、扎锥、丝锥、套管、电钻、电锤、钻头、射钉枪等。
2.3作业条件:2.3.1各种管路、盒子已经敷设完毕。
盒子收口平整。
2.3.2线路的导线已穿完,并已做完绝缘摇测。
2.3.3墙面的浆活、油漆及壁纸等内装修工作均已完成。
3、操作工艺3.1工艺流程:清理——接线——安装3.2清理:用錾子轻轻地将盒子内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净。
3.3结线:3.3.1一般结线规定:3.3.1.1开关结线:a同一场所的开关切断位置应一致,且操作灵活,接点接触可靠。
b电器,灯具的相线应经开关控制。
3.3.1.2插座连线:a单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接中性;竖装时,面对插座的上极接相线,下极接中性,见图3.3.1.2.1和图3.3.1.2.2所示。
图3.3.1.2.a.1插座横装示意图图3.3.1.2..a.2插座竖装示意图b单相三孔及三个四孔插座结线示意,见图3.3.1.2.b.1和图3.3.1.2.b.2保护接地线注意应接在上方。
VPX系列连接器使用指导书VPX系列连接器不具有防舀挖设计结构,但通过可识别的导销、导套引导定位可以在使用过程中进行盲插使用。
VPX系列连接器插座装到背板上方可与插头进行对插,否则插座和插头对插时会将插座绝缘体部件顶出。
发生此类事情后,将绝缘体部件按原来位置重新装入插座壳体即可。

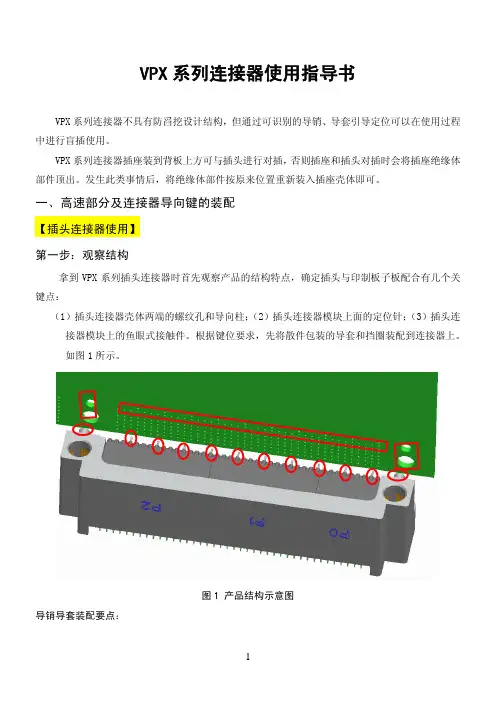

一、高速部分及连接器导向键的装配【插头连接器使用】第一步:观察结构拿到VPX系列插头连接器时首先观察产品的结构特点,确定插头与印制板子板配合有几个关键点:(1)插头连接器壳体两端的螺纹孔和导向柱;(2)插头连接器模块上面的定位针;(3)插头连接器模块上的鱼眼式接触件。
根据键位要求,先将散件包装的导套和挡圈装配到连接器上。
如图1所示。
图1 产品结构示意图导销导套装配要点:3U 连接器有2对导销导套,6U 连接器有3对导销导套,每对导销导套有8个键位,可以防止相同型号的连接器错装,即每个型号的3U 连接器有64种不同的键位组合形式,每个型号的6U 连接器有512种不同的键位组合形式,用以防止错装。
每对导销导套有8个键位,使用时需要导销、导套的键位一致,才能保证连接器的正常对插。
所以导销导套的安装对连接器的正常插合有很大的影响,下面就介绍下导套的安装方法及注意事项,导销安装在插座安装说明中介绍。
1.导套的安装导套安装在插头连接器上,利用弹性挡圈进行固定,如图所示安装步骤:1)首先确定连接器的键位;2)键位确定后,将导套装入插头连接器的导套孔内,安装到位。
注意导套的八方结构与壳体的八方结构相适配;如下图所示:3)导套安装到位后,将弹性挡圈装入壳体的环形挡圈槽中,装入时注意弹性挡圈的开口与壳体的开槽开口方向一致。
装配步骤如下:a)将弹性挡圈的一端放入壳体中,开口与壳体槽口一致; b)稍用力将弹性挡圈大部分装入壳体; c)借用工具将弹性挡圈压进壳体环形槽中;d)弹性挡圈压入后,由于变形,可能会出现两端交错现象,这时调整下弹性挡圈位置即可(利用细小的镊子尖端或者其他可以插入弹性挡圈两端孔内的小工具稍微转动下挡圈即可)至此,导套装配完毕,若要更换导套的键位,利用工具将弹性挡圈取出,更换键位后按照以上安装步骤使用备用的弹性挡圈安装即可,取出的弹性挡圈不再使用。
插座安装位置规则:1、一般插座下沿当距地面0.3米,且安装在同一高度,相差不能超过5mm;2、客厅卧室每个墙面,两个插座间距离当不高于2.5米,墙角0.6米范围内,至少安装一个备用插座;3、洗衣机插座距地面1.2米至1.5米之间,最好选择带开关三极插座;4、电冰箱插座距地面0.3米或1.5米(根据冰箱位置而定),且宜选择单三极插座;5、分体式、挂壁空调插座宜根据出线管预留洞位置距地面1.8米处设置,窗式空调插座可在窗口旁距地面1.4米处设置,柜式空调器电源插座宜在相应位置距地面0.3米处设置6、油烟机插座当根据厨柜设计,安装在距地1.8米至2米高度,最好能为脱排管道所遮蔽;7、电热水器插座应在热水器右侧距地1.4m~1.5m安装,注意不要将插座设在电热器上方;8、露台插座距地当在1.4米以上,且尽可能避开阳光、雨水所及范围;9、厨房、卫生间、露台,插座安装当尽可能远离用水区域。
如靠近,当加配插座防溅盒。
台盆镜旁可设置电吹风和剃须用电源插座,离地1.5~1.6米为宜;10、近灶台上方处不得安装插座家庭改造中一般电器安装高度:1.抽油烟机:欧式抽油烟机一般距地面2100mm左右,左右取抽油烟机的中间。
中式抽油烟机一般距地面2100mm左右,排烟道在左面时,插座往右放,排烟道在右面时,插座往左放。
烟管不会挡住插座。
2.微波炉:一般距地面2000左右mm,放到微波炉上面的柜子里(需要把上面柜子的底板开一个50mmd的孔穿过插头),插上一般就不拔下来了,美观一些。
3.热水器:距地面左右,在热水器的下方偏左或偏右,不影响冷热水和煤气管为准。
4.消毒柜:吊在墙上的一般距地面左右,放到消毒柜上面的柜子里(需要把上面柜子的底板开一个50mmd的孔穿过插头),插上一般就不拔下来了,美观一些。
立式放在地柜里面的,距地面左右,在消毒柜后面,一般插上就不拔下来了。
需要在插座正上方1200左右位置加一个控制开关。
5.小厨宝:距地面左右,在水槽柜相邻的柜子里。
开关、插座安装工程施工方案依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-20021、范围本施工工艺标准适用于国家环保总局履约中心业务用房精装修工程室内电气照明的开关插座安装工程。
2、施工准备2.1材料要求:2.1.1各型开关:规格型号必须符合设计要求,并有产品合格证。
2.1.2各型插座:规格型号必须符合设计要求,并有产品合格证。
2.1.3其他材料:金属膨胀螺栓、塑料胀管、镀锌木螺丝、镀锌机螺丝、木砖等。
2.2主要机具:2.2.1红铅笔、卷尺、水平尺、线坠、绝缘手套、工具袋、高凳等。
2.2.2手锤、錾子、剥线钳、尖嘴钳、扎锥、丝锥、套管、电钻、电锤、钻头、射钉枪等。
2.3作业条件:2.3.1各种管路、盒子已经敷设完毕。
盒子收口平整。
2.3.2线路的导线已穿完,并已做完绝缘摇测。
2.3.3墙面的浆活、油漆及壁纸等内装修工作均已完成。
3、操作工艺3.1工艺流程:清理——接线——安装3.2清理:用錾子轻轻地将盒子内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净。
3.3结线:3.3.1一般结线规定:3.3.1.1开关结线:a同一场所的开关切断位置应一致,且操作灵活,接点接触可靠。
b电器,灯具的相线应经开关控制。
3.3.1.2插座连线:a单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接中性;竖装时,面对插座的上极接相线,下极接中性,见图3.3.1.2.1和图3.3.1.2.2所示。
图3.3.1.2.a.1插座横装示意图图3.3.1.2..a.2插座竖装示意图b单相三孔及三个四孔插座结线示意,见图3.3.1.2.b.1和图3.3.1.2.b.2保护接地线注意应接在上方。
图3.3.1.2.b.1单相三孔插座示意图图3.3.1.2.b.2三相四孔插座示意图c交、直流或不同电压的插座安装在同一场所时,应有尽有明显区别,且其插头与插座配套,均不能互相代用。
20种电工最常见照明灯接线电路图另附开关、插座安装技术交底电工最常见电路包括电力配电系统接线图,电气仪表安装接线图,照明灯控制电路图,电动机控制电路图,电视、通信电路图,家用电器电路图,设备保护电路图,安全报警电路图。
以下提供一些电工最常见照明灯接线电路图,只供参考:1、又联开关的两种双控电路2、通电延时亮灯3、桥式全波整流滤波电路4、两种控制方式5、双灯双开关6、延时断电电路7、延时通断不断循环且达到设置循环数断电9、传统镇流器和电子镇流器10、通电延时断电11、循环流水灯12、两灯循环点亮13、延时通断不断循环且达到设置循环数断电14、延时通、断循环运行15、两灯循环亮和熄16、桥式全波整流滤波电路17、时间继电器断电延时控制18、时间继电器断电延时控制20、通电延时亮灯开关、插座安装技术交底1范围本工艺标准适用于室内电气照明的开关、插座安装工程。
2施工准备2.1 材料要求:2.1.1 各型开关:规格型号必须符合设计要求,并有产品合格证。
2.1.2 各型插座:规格型号必须符合设计要求,并有产品合格证。
2.1.3 塑料(台)板:应具有足够的强度。
塑料(台)板应平整,无弯翘变形等现象,并有产品合格证。
2.1.4 木制(台)板:其厚度应符合设计要求和施工验收规范的规定。
其板面应平整,无劈裂和弯翘变形现象,油漆层完好无脱落。
2.1.5 其他材料:金属膨胀螺栓、塑料胀管、镀锌木螺丝、镀锌机螺丝、木砖等。
2.2 主要机具:2.2.1 红铅笔、卷尺、水平尺、线坠、绝缘手套、工具袋。
高凳等。
2.2.2 手锤、錾子、剥线错、尖嘴钳、扎锥、丝锥、套管、电钻、电锤、钻头、射钉枪等。
2.3 作业条件:2.3.1 各种管路、盒子已经敷设完毕。
盒子收口平整。
2.3.2 线路的导线已穿完,并已做完绝缘摇测。
2.3.3 墙面的浆活、油漆及壁纸等内装修工作均已完成。
3操作工艺3.1 工艺流程:清理→结线→安装3.2 清理:用錾子轻轻地将盒子内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净。
建筑电气工程开关插座安装施工工艺1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-20022、施工准备2.1材料要求:2.1.1各型开关:规格型号必须符合设计要求,并有产品合格证。
2.1.2各型插座:规格型号必须符合设计要求,并有产品合格证。
2.1.3塑料(台)板:应具有足够的强度。
塑料(台)板应平整,无弯翘变形等现象,并有产品合格证。
2.1.4木制(台)板:其厚度应符合设计要求和施工验收规范的规定。
其板面应平整,无劈裂和弯翘变形现象,油漆层完好无脱落。
2.1.5其他材料:金属膨胀螺栓、塑料胀管、镀锌木螺丝、镀锌机螺丝、木砖等。
2.2主要机具:2.2.1红铅笔、卷尺、水平尺、线坠、绝缘手套、工具袋、高凳等。
2.2.2手锤、錾子、剥线钳、尖嘴钳、扎锥、丝锥、套管、电钻、电锤、钻头、射钉枪等。
2.3作业条件:2.3.1各种管路、盒子已经敷设完毕。
盒子收口平整。
2.3.2线路的导线已穿完,并已做完绝缘摇测。
2.3.3墙面的浆活、油漆及壁纸等内装修工作均已完成。
3、操作工艺3.1工艺流程:清理——接线——安装3.2清理:用錾子轻轻地将盒子内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净。
3.3结线:3.3.1一般结线规定:3.3.1.1开关结线:a同一场所的开关切断位置应一致,且操作灵活,接点接触可靠。
b电器,灯具的相线应经开关控制。
3.3.1.2插座连线:a单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接中性;竖装时,面对插座的上极接相线,下极接中性,见图3.3.1.2.1和图3.3.1.2.2所示。
图3.3.1.2.a.1插座横装示意图图3.3.1.2..a.2插座竖装示意图b单相三孔及三个四孔插座结线示意,见图3.3.1.2.b.1和图3.3.1.2.b.2保护接地线注意应接在上方。
图3.3.1.2.b.1单相三孔插座示意图图3.3.1.2.b.2三相四孔插座示意图c交、直流或不同电压的插座安装在同一场所时,应有尽有明显区别,且其插头与插座配套,均不能互相代用。
24口插座式交流PDU说明书

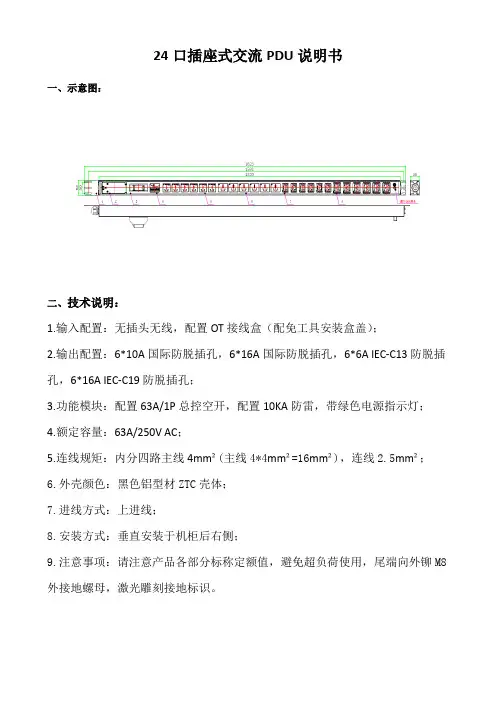

一、示意图:
二、技术说明:
1.输入配置:无插头无线,配置OT接线盒(配免工具安装盒盖);
2.输出配置:6*10A国际防脱插孔,6*16A国际防脱插孔,6*6A IEC-C13防脱插孔,6*16A IEC-C19防脱插孔;
3.功能模块:配置63A/1P总控空开,配置10KA防雷,带绿色电源指示灯;
4.额定容量:63A/250V AC;
5.连线规矩:内分四路主线4mm²(主线4*4mm²=16mm²),连线2.5mm²;
6.外壳颜色:黑色铝型材ZTC壳体;
7.进线方式:上进线;
8.安装方式:垂直安装于机柜后右侧;
9.注意事项:请注意产品各部分标称定额值,避免超负荷使用,尾端向外铆M8外接地螺母,激光雕刻接地标识。
1、采用焊接钢管,钢管管径分别为::KBG16、KBG20、KBG25、KBG32、KBG40、KBG50 的。
2、接线盒选用钢质接线盒,材质厚度要求 1.2mm,镀锌层完好。
主要规格型号: 86H50,86H60,86H70, 86H80 敲落孔完整无缺。
3、套管和盒接外形完好无损,丝扣清晰,有产品合格证。
电工工具:钢锯、线坠、水平管、煨管器、卷尺、钳子、煨簧、专用顶管器等。
1、各层水平线和墙厚度线弹好,配合土建施工。
2、现浇混凝土板内配管,在底层钢筋绑扎完后,上层钢筋未绑扎前,根据施工图尺寸位置配合土建施工。
3、随墙(砌体)配合施工立管。
(1)、暗配的管路应沿着最近的路径敷设,并应减少弯曲:埋入墙内或混入土的管子,距结构表面的净距离不小于 15 毫米。
(2)、进入落地式配电箱(盒)的管路应顺直,排列整齐无毛刺,管口应高出基础面,不小于 50 毫米,管口由大到小依次排列。
根据设计图,加工好各种盒、箱、管弯。
钢管煨弯可采用冷煨法。
(1)、冷煨法:管径为 20mm 及以下时,用手扳煨管器。
先将煨簧插入管,再将管插入煨管器,逐步煨出所需弯度。
管径为 25mm 及以上时,采用成品弯头。
(2)、切管:管子切断常用钢锯,砂轮锯,将需要切断的管子长度量准确,放在钳口内卡牢切割,断口处应平齐不歪斜,管口刮锉光滑,无毛刺,清除管内铁屑。
根据设计图确定盒、箱轴线位置,以土建弹出的水平线为基准,挂线找平,线坠找正,标出盒、箱实际尺寸位置。
(1)、稳住盒、箱:稳住盒、箱要求灰浆饱满,平整牢固,坐标正确。
现浇混凝土板墙中盒、箱需加支铁固定,盒、箱底距外墙面小于 30mm 时,需加金属网固定后再抹灰,防止空裂。
(2)、现浇混凝土楼板,将盒子堵好随底板钢筋固定牢,采用钉子钉于盒四周,用于固定盒,管路配好后,随土建浇灌混凝土施工同时完成。
(1)、暗配管采用专用管接连接,套管长度为连接管径的 2~3 倍;连接管口的对口处应在套管的中心,管接内壁应均匀涂抹导电膏,再用顶管器一边各压1-2 下。
西南11J517厨房、卫生间、浴室设施图集西南11J517厨房、卫生间、浴室设施图集一、厨房设施1.厨房布局图2.水槽和龙头安装图3.炉具安装图4.橱柜和橱柜门安装图5.厨房电器插座位置图6.厨房通风装置安装图7.厨房照明装置安装图8.防火设施示意图二、卫生间设施1.卫生间布局图2.坐便器安装图3.洗手盆和龙头安装图4.淋浴器安装图5.浴缸安装图6.卫生间地漏安装图7.卫生间电器插座位置图8.卫生间通风装置安装图9.卫生间照明装置安装图10.防水处理示意图三、浴室设施1.浴室布局图2.浴缸安装图3.洗手盆和龙头安装图4.淋浴器安装图5.厕所安装图6.浴室地漏安装图7.浴室电器插座位置图8.浴室通风装置安装图9.浴室照明装置安装图10.防水处理示意图附件:本文档附带相关图纸和设计文件,请参考。
法律名词及注释:1.建筑法 - 指规范建筑工程建设行为的法律法规。
2.建筑布局图 - 包括各个房间在建筑中的位置和相对位置关系的图纸,用于指导建筑施工。
3.安装图 - 描述设备或设施在建筑内的具体安装方式、位置和细节的图纸。
4.电器插座位置图 - 显示电器插座位置的图纸,用于规划电器安装和使用。
5.通风装置安装图 - 描述建筑内通风装置位置和安装方式的图纸,用于确保室内空气流通。
6.照明装置安装图 - 描述建筑内照明装置位置和安装方式的图纸,用于确保合适的照明。
7.防火设施示意图 - 显示建筑内防火设施位置和类型的图纸,用于指导灭火和疏散措施。
8.防水处理示意图 - 描述建筑内防水措施和细节的图纸,用于确保防水效果。
开关、插座安装施工工艺1范围本工艺标准适用于室内电气照明的开关、插座安装工程。
2施工准备2.1材料要求:2.1.1各型开关:规格型号必须符合设计要求,并有产品合格证。
2.1.2各型插座:规格型号必须符合设计要求,并有产品合格证。
2.1.3塑料(台)板:应具有足够的强度。
塑料(台)板应平整,无弯翘变形等现象,并有产品合格证。
2.1.4木制(台)板:其厚度应符合设计要求和施工验收规范的规定。
其板面应平整,无劈裂和弯翘变形现象,油漆层完好无脱落。
2.1.5其他材料:金属膨胀螺栓、塑料胀管、镀锌木螺丝、镀锌机螺丝、木砖等。
2.2主要机具:2.2.1红铅笔、卷尺、水平尺、线坠、绝缘手套、工具袋。
高凳等。
2.2.2手锤、錾子、剥线错、尖嘴钳、扎锥、丝锥、套管、电钻、电锤、钻头、射钉枪等。
2.3作业条件:2.3.1各种管路、盒子已经敷设完毕。
盒子收口平整。
2.3.2线路的导线已穿完,并已做完绝缘摇测。
2.3.3墙面的浆活、油漆及壁纸等内装修工作均已完成。
3操作工艺3.1工艺流程:3.2清理:用錾子轻轻地将盒子内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净。
3.3结线:3.3.1一般结线规定:3.3.1.1开关结线:a同一场所的开关切断位置应一致,且操作灵活,接点接触可靠。
b电器,灯具的相线应经开关控制。
c多联开关不允许拱头连接,应采用LC型压接帽压接总头后,再进行分支连接。
3.3.1.2插座接线:a单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接中性线;竖装时,面对插座的上极接相线,下极接中性线。
b单相三孔及三相四孔插座结线示意,见图3-69和图3-70保护接地线注意应接在上方。
c交、直流或不同电压的插座安装在同一场所时,应有明显区别,且其插头与插座配套,均不能互相代用。
d插座箱多个插座导线连接时,不允许拱头连接,应采用LC型压接帽压接总头后,再进行分支线连接。
3.4安装开关、插座准备:先将盒内甩出的导线留出维修长度,削出线芯,注意不要碰伤线芯。
