钢结构设计原理课程组织设计
- 格式:doc
- 大小:56.50 KB
- 文档页数:8
钢结构施工组织设计方案范本一、前言本方案旨在为钢结构施工提供全面、系统的组织设计,以确保施工进度、质量、安全和成本的有效控制。
本方案结合实际工程情况,综合分析施工环境、资源条件和风险因素,提出合理的施工组织和管理措施。
二、工程概况本工程为某项钢结构建设项目,主要工程内容包括钢框架、钢梁、钢楼板、钢支撑等。
结构形式以焊接H型钢为主,连接方式采用高强螺栓和焊接。
施工期限为X个月,施工场地及相关条件已具备。
三、施工组织机构与职责1.施工项目经理部:负责整个工程的施工组织、协调和管理工作。
2.工程技术部:负责施工图纸会审、技术交底、质量检查等工作。
3.物资设备部:负责材料采购、设备租赁、现场管理等工作。
4.安全质量部:负责安全教育、安全检查、质量监督等工作。
5.现场施工队:负责具体施工任务,确保施工进度和质量。
四、施工部署与进度计划1.施工部署:根据工程特点,合理分配资源,确保关键工序的施工进度。
2.施工顺序:按照先地下、后地上;先主体、后装修的原则,合理安排施工顺序。
3.施工进度计划:结合现场实际情况,绘制施工进度横道图和网络图,明确关键线路和工期安排。
根据实际情况,适时调整进度计划,确保按时竣工。
五、施工技术方案1.钢构件加工:采用数控机床进行加工,确保构件尺寸精度和形状精度。
2.构件运输:制定合理的运输方案,确保构件安全送达施工现场。
3.钢柱安装:采用液压爬升模板系统,确保钢柱垂直度和标高。
安装过程中,加强安全控制和质量控制。
4.钢梁安装:采用吊车进行吊装,确保安装位置准确和结构稳定。
安装完成后,进行荷载试验,确保结构安全。
5.高强螺栓连接:做好预处理和后处理工作,确保连接强度和稳定性。
施工过程中,加强质量控制和安全控制。
六、施工资源与现场管理1.劳动力计划:根据施工进度和工程量,合理配置劳动力资源。
2.施工机具:配置合适的施工机具,如切割机、焊接机、吊车等,确保施工效率和质量。
3.材料管理:建立材料采购、验收、保管和使用制度,确保材料质量符合要求。
钢结构施工组织设计方案范文【范本1】正文:第一章简介1.1 项目背景本项目是钢结构建造的施工组织设计方案,位于某市市中心,总建造面积约XXX平方米,分为地上XXX层和地下XXX层。
1.2 施工目标本项目的施工目标是按照像关法律法规和质量标准,保证工程施工的安全、质量和进度,并最大程度地避免对周边环境和人员的影响。
第二章工程内容2.1 建造结构本项目采用钢结构建造,包括主体结构、外墙装饰和屋顶构造。
2.2 施工工艺在施工过程中,采用先进的施工方法和技术,包括钢结构制作、安装及装饰材料的施工。
第三章施工组织设计3.1 施工组织架构根据工程特点和要求,建立相应的施工组织架构,包括施工队伍的组织、职责划分和人员配备等。
3.2 施工流程制定详细的施工流程,包括各个施工阶段的工序安排、施工顺序和时间节点等。
3.3 安全措施根据相关法律法规和施工现场实际情况,制定完善的安全措施,包括施工期间的安全教育培训、施工设备的安全使用和施工现场的安全防护等。
第四章质量控制4.1 施工质量标准根据相关规范和标准,制定建造结构施工的质量要求和验收标准,确保施工质量符合设计要求。
4.2 质量检验制定详细的质量检验方案和程序,对施工过程中的关键节点和关键工序进行质量检验,及时发现和解决质量问题。
第五章进度管理5.1 施工进度计划根据项目实际情况和施工工艺要求,制定合理的施工进度计划,确定各个工序和工期,并及时进行调整和优化。
5.2 进度控制通过施工现场的实时监控和施工进度的分析,实施进度控制,确保工程按照预定时间节点完成。
第六章环境保护根据环保要求,制定施工期间的环境保护方案,包括施工废弃物的处理、施工现场的噪音和扬尘控制等措施。
附件:1. 项目施工图纸2. 施工组织设计报告3. 相关法律法规文本说明法律名词及注释:1. 建造结构:指钢结构建造的承重构件。
2. 施工质量标准:指建造施工过程中所需达到的技术要求。
3. 环保要求:指国家对建造施工环保方面所规定的要求和限制。
水工钢结构第三版课程设计一、课程设计背景水工钢结构设计是针对水文工程建筑物建设而产生的一种专业设计,其设计越来越受到人们的关注。
在此背景下,开设基于水工钢结构设计的课程已经成为水利工程专业课程体系中的必备内容。
本课程设计是针对“水工钢结构”课程内容的一次实践,旨在通过学生自主设计和实施的方式,提高学生在水工钢结构领域的能力和实践经验。
二、课程设计目标1.了解水工钢结构的基本原理、设计方法和实际应用;2.掌握水工钢结构的计算方法,具备进行设计分析和实施的能力;3.能够在设计过程中采用合适的材料和构件,保证安全性和可靠性;4.提高学生在实际操作中的技能和沟通能力。
三、课程内容3.1 课程时间安排•第1-2周:课程介绍及基本概念讲解•第3-4周:主要构件的设计和计算•第5-6周:钢结构的施工及质量控制•第7-10周:设计示例分析及实践操作3.2 课程教学方法本课程采用集中授课和课程设计相结合的教学方法,由教师完成课程的基本概念、主要构件的设计和计算等理论知识讲解,并组织学生进行设计实践和操作演示。
3.3 课程设计要求1.在课程设计前,教师讲解水工钢结构设计的基本原理和设计方法,提供一些水工钢结构设计的案例,以便学生理解、掌握、模仿和创新;2.学生根据设计题目,进行课程设计方案和施工方案的制定;3.学生应使用专业软件对设计方案进行计算;4.学生需撰写课程设计报告,明确设计方案的主要内容、计算方法、材料和构件的选择、安全性分析和细节问题;5.课程设计结束后,学生应进行实践操作和模型展示,以达到培养其实际操作技能和沟通能力的目的。
四、课程评估本课程的评估主要依据以下三个方面:1.课程设计报告和答辩——包括设计思路、设计过程、设计结果等内容;2.实验成果——包括实验记录、分析、使用方案及其评估等方面;3.课程参与度——包括学生提交的所有作业和实践操作中的表现。
五、课程总结水工钢结构课程设计是水工建筑设计的基础。
钢结构专业施工组织设计方案钢结构专业施工组织设计方案一、项目背景钢结构是一种常见且广泛应用的建筑结构形式,具有重量轻、强度高、施工速度快等特点。
在建筑工程中,钢结构的施工组织设计是确保项目顺利进行、质量高效完成的重要环节。
本文将针对一座大型商业综合体的钢结构施工,编写一份专业施工组织设计方案。
二、施工项目概述本项目是一座商业综合体,包括地下停车场、地上商业空间以及办公区域。
钢结构的施工是该项目的重要组成部分,包括钢框架的安装、连接、调整等工作。
总计钢结构面积约为5000平方米,总工期为120天。
三、施工组织机构1. 项目经理办公室:负责对项目进行全面管理和协调,制定施工计划、安排人员、分配资源等工作。
2. 技术质量部:负责质量管理、施工技术指导和安全监管等工作。
3. 钢结构部:负责钢结构的施工组织、材料采购、施工图设计和质量控制等工作。
4. 安全环保部:负责制定安全生产和环境保护措施,监督施工现场的安全管理。
四、施工流程1. 施工前期准备:a. 设计施工图纸:由钢结构部根据设计要求制定详细的施工图纸。
b. 采购材料:钢结构部与供应商协调,按照计划采购所需的钢材和连接件等材料。
c. 施工设备准备:准备起重机、吊车等设备,保证施工期间的顺利进行。
d. 现场勘察:对施工现场进行勘察,确定施工方面的准备工作。
2. 钢框架安装:a. 基础施工:根据设计要求进行地基开挖、基础浇筑、固定螺栓等工作。
b. 钢柱安装:将钢柱按照设计要求定位安装,并进行垂直度、位置等检查。
c. 钢梁安装:连接好钢柱和底部的梁板,安装好悬挑部分梁板。
d. 屋架安装:根据设计图纸安装钢梁和屋顶板。
3. 连接、调整与固定:a. 连接:采用焊接和螺栓连接等方式,进行梁柱之间、梁梁之间以及梁地之间的连接。
b. 调整:通过调整螺栓、加压等方式,使钢结构的垂直度和平整度达到设计要求。
c. 固定:采用焊接、膨胀螺栓等方式,将钢结构固定在地基上,确保稳定性和安全。

一、钢构造加工、制作和安装重要工艺流程原材料下料打磨热镀锌处理二、钢构件旳加工、制作一、有关钢构造构件中放样、号料和切割1.放样和号料应根据工艺规定预留制作和安装时旳焊接受缩余量及切割、刨边和铣平等加工余量。
放样和样板(样杆旳容许偏差符合下表旳规定号料旳容许偏差符合下表规定2.切割前应将钢材切割区域表面旳铁锈、污物等清除洁净,切割后应清除熔渣和飞溅物。
切割旳容许偏差应符合下表旳规定注:t为切割面厚度。
3.机械剪切旳零件,其钢板厚度不适宜不小于12.0mm,剪切面应平整。
机械剪切旳容许偏差应符合下表旳规定4.碳素构造钢在环境温度低于-20℃、低合金构造钢在环境温度低于-15℃时,不得进行剪切、冲孔。
二、有关钢构件制作旳矫正和成型1.碳素构造钢在环境温度低于-16℃、低合金构造钢在环境温度低于-12℃时不得进行矫正和冷弯曲。
2.冷矫正和冷弯曲旳最小曲率半径和最大弯曲矢高宜符合有关规范规定。
3.炭素构造钢和低合金构造钢在加热校正时,加热温度应根据钢材性能选定,但不得超过900℃。
底合金构造钢在加热校正后应缓慢冷却。
4.校正后旳钢材表面,不应有明显旳凹面或损伤,划痕深度不得不小于0.5mm,且应符合有关规范规定。
钢材校正后旳容许偏差,应符合下表旳规定5.当零件采用热加工成形时,加热温度宜控制在900~1000℃;炭素构造钢在温度下降到700℃之前、低合金构造钢在温度下降到800℃之前,应结束加工;底合金构造钢应缓慢冷却。
6.弯曲成形旳零件应采用弧形样板检查。
当零件弦长不不小于或等于1500mm 时,样板弦长不应不不小于零件弦长旳2/3;零件弦长不小于1500mm时,样板弦长不应不不小于1500mm。
成形部位与样板旳间隙不得不小于2.0mm。
三、钢构件制作旳边缘加工1.切割或机械剪切旳零件,需要进行边缘加工时,其刨削量不应不不小于2.0mm。
2.边缘加工旳容许偏差应符合下表旳规定。
3.焊缝坡口尺寸应按工艺规定确定。
钢结构施工组织设计方案doc.完整版范本一:---------------------------------------------------------------一、工程概况1.1 工程背景1.2 工程规模1.3 工程地点1.4 工程时间1.5 工程目标二、工程组织设计2.1 施工组织机构2.1.1 组织架构图2.1.2 组织职责分工2.1.3 人员配备2.2 施工方案2.2.1 施工方法选择2.2.3 施工工期计划2.3 施工机械设备2.3.1 设备清单2.3.2 设备管理计划2.4 施工材料及供应2.4.1 材料选择2.4.2 供应计划2.4.3 材料质量控制措施2.5 安全管理2.5.1 安全组织机构2.5.2 安全管理措施2.5.3 安全培训计划2.5.4 应急预案三、施工管理3.1 管理目标3.2 管理措施3.2.2 质量控制3.2.3 进度管理3.2.4 费用控制3.3 进度计划3.3.1 工程进度计划表 3.3.2 施工节点控制3.4 质量控制3.4.1 施工质量要求 3.4.2 质量检测计划3.4.3 质量整改措施四、施工图纸及图样4.1 施工图纸4.1.1 结构平面图4.1.2 立面图4.1.3 剖面图4.2 施工图样4.2.2 施工构造图以上是钢结构施工组织设计方案的基本内容,根据具体工程实际情况,可适当增加或减少相应章节。
---本文档涉及附件---1. 工程背景资料附件2. 组织架构图附件3. 施工工期计划附件4. 设备清单附件5. 材料供应计划附件6. 安全管理措施附件7. 培训计划附件8. 应急预案附件9. 工程进度计划表附件10. 检测报告附件11. 图纸及图样附件---本文所涉及的法律名词及注释---1. 施工组织设计:指在施工前对工程进行全面细致的方案设计,包括组织机构、施工方案、施工机械设备、材料供应和安全管理等内容。
2. 工艺流程:是指施工过程中各个工序的具体操作步骤和要求。
钢结构施工组织设计钢结构施工组织设计是一个复杂但又激动人心的过程。
我们来聊聊这个话题,看看怎么把它搞得既顺利又高效。
一、施工准备阶段1.1 项目现场勘察首先,咱们得对项目现场进行仔细的勘察。
你想,地形地貌、周围环境,都会对后续的施工产生影响。
我们需要收集这些信息,了解土壤类型、气候条件,还要看看周围有没有干扰源。
风水轮流转,这些细节决定成败,得重视起来。
1.2 材料选择与采购接着,材料的选择就显得尤为重要。
钢材的种类多得让人眼花缭乱,要根据具体需求来选。
比如,抗拉强度、耐腐蚀性等,都是要考虑的因素。
采购的时候,价格当然不能忽视,但质量更是硬道理。
俗话说,买的便宜,做的贵,切忌贪小便宜。
二、施工组织与计划2.1 人员配置这一步,我们得合理配置施工人员。
团队的专业水平直接影响施工的质量。
我们需要技术工人、操作工、监理人员,得把他们的职责分清楚。
人尽其才,才是关键。
每个人都要清楚自己的岗位,形成合力。
2.2 施工流程设计接下来,施工流程的设计是个大头。
各个工序之间得有条不紊,不能出现拖沓。
比如,焊接、涂装、安装,每一步都要衔接得当。
我们要制定详细的施工进度表,确保工期的有效控制。
时间就是金钱,不能浪费每一分每一秒。
2.3 安全措施安全问题更是重中之重。
工地上总是潜藏着许多隐患,我们得提前预判。
制定安全操作规程,确保每个工人都熟悉流程。
安全帽、护目镜这些小细节都不能忽视,毕竟“安全第一”不是空口无凭的口号,而是每个人的责任。
三、施工实施3.1 现场管理施工过程中,现场管理显得尤为重要。
必须时刻保持工地的整洁有序。
工人要按规定穿戴好安全装备,施工工具要妥善放置。
现场管理人员要定期巡查,发现问题及时解决。
这样一来,施工效率自然会提升。
3.2 质量控制质量控制更是一个不容忽视的环节。
我们得严格按照设计图纸和标准来施工。
施工过程中,要进行自检和互检,确保每道工序的质量都过关。
别怕麻烦,细节决定成败,宁可多花点时间,绝不能马虎。
【完整版】钢结构施工组织设计方案一、工程概况本工程为_____钢结构项目,位于_____,建筑面积为_____平方米。
结构形式为_____,主体结构高度为_____米。
该项目的建设旨在满足_____需求,具有重要的经济和社会意义。
二、施工准备(一)技术准备1、熟悉施工图纸和设计文件,组织图纸会审,提出并解决图纸中存在的问题。
2、编制施工组织设计和专项施工方案,明确施工工艺和质量标准。
3、进行技术交底,确保施工人员了解施工要求和技术要点。
(二)材料准备1、根据设计要求,采购符合标准的钢材、焊材、螺栓等材料。
2、对进场材料进行检验和复验,确保材料质量合格。
3、合理存放材料,采取防雨、防潮、防锈等措施。
(三)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、搭建临时办公和生活设施,满足施工人员的工作和生活需要。
3、安装施工用电和用水设施,确保施工正常进行。
(四)劳动力准备1、根据施工进度计划,组织充足的劳动力。
2、对施工人员进行培训和考核,确保其具备相应的技能和资格。
(五)机械设备准备1、配备先进的钢结构施工机械设备,如吊车、电焊机、切割机等。
2、对机械设备进行调试和维护,确保其性能良好。
三、施工流程(一)钢结构制作1、放样和下料根据施工图纸,进行精确的放样和下料。
采用先进的切割设备,保证切割质量。
2、构件加工对钢梁、钢柱等构件进行加工,包括钻孔、焊接等工序。
严格控制加工精度,确保构件符合设计要求。
3、构件组装将加工好的构件进行组装,检查组装尺寸和精度。
4、焊接采用合适的焊接工艺和方法,进行焊接作业。
对焊缝进行质量检验,确保焊缝质量符合标准。
5、防腐处理对钢结构进行防腐处理,提高其耐久性。
(二)钢结构安装1、基础验收对基础进行验收,确保基础的尺寸和强度符合要求。
2、构件运输和堆放选择合适的运输方式,确保构件在运输过程中不受损坏。
合理堆放构件,便于安装时取用。
3、吊装根据构件的重量和长度,选择合适的吊车和吊具进行吊装。

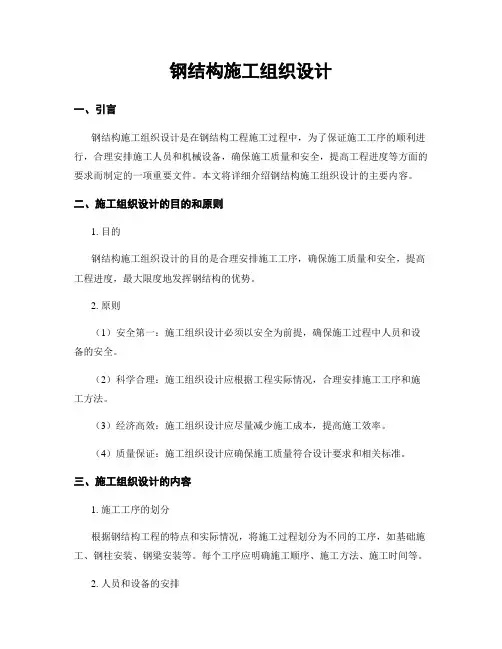

钢结构施工组织设计一、引言钢结构施工组织设计是在钢结构工程施工过程中,为了保证施工工序的顺利进行,合理安排施工人员和机械设备,确保施工质量和安全,提高工程进度等方面的要求而制定的一项重要文件。
本文将详细介绍钢结构施工组织设计的主要内容。
二、施工组织设计的目的和原则1. 目的钢结构施工组织设计的目的是合理安排施工工序,确保施工质量和安全,提高工程进度,最大限度地发挥钢结构的优势。
2. 原则(1)安全第一:施工组织设计必须以安全为前提,确保施工过程中人员和设备的安全。
(2)科学合理:施工组织设计应根据工程实际情况,合理安排施工工序和施工方法。
(3)经济高效:施工组织设计应尽量减少施工成本,提高施工效率。
(4)质量保证:施工组织设计应确保施工质量符合设计要求和相关标准。
三、施工组织设计的内容1. 施工工序的划分根据钢结构工程的特点和实际情况,将施工过程划分为不同的工序,如基础施工、钢柱安装、钢梁安装等。
每个工序应明确施工顺序、施工方法、施工时间等。
2. 人员和设备的安排根据施工工序的要求,合理安排施工人员和机械设备。
人员安排应包括施工队伍组织结构、工种分工、人员数量等;设备安排应包括起重机械、焊接设备、安全防护设备等。
3. 施工工艺和方法根据钢结构工程的特点和实际情况,确定施工工艺和方法。
包括起重作业、焊接工艺、防腐处理等方面的要求。
4. 安全措施针对钢结构施工过程中存在的安全风险,制定相应的安全措施。
包括施工现场的防护措施、人员的安全教育、施工过程中的安全监控等。
5. 质量控制确定钢结构施工过程中的质量控制要求,包括材料验收、焊接质量控制、工序间的质量检查等。
确保施工质量符合设计要求和相关标准。
6. 进度计划根据工程的总体进度要求,制定钢结构施工的详细进度计划。
包括各个工序的施工时间、工期的安排、关键节点的控制等。
四、施工组织设计的编制和审批流程1. 编制(1)组织设计编制人员应具备相关专业知识和经验。

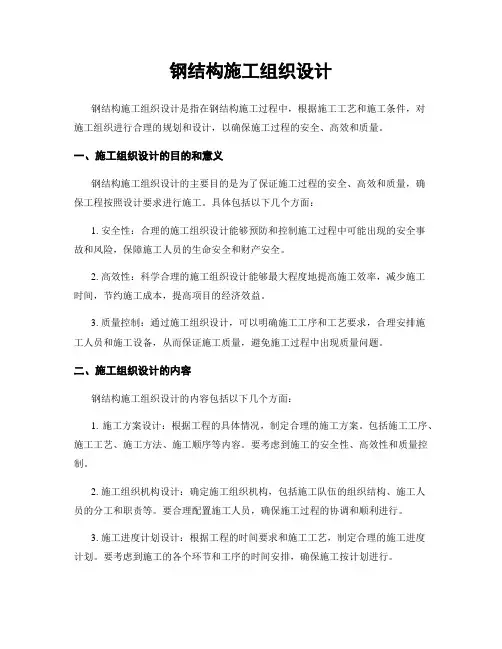

钢结构施工组织设计钢结构施工组织设计是指在钢结构施工过程中,根据施工工艺和施工条件,对施工组织进行合理的规划和设计,以确保施工过程的安全、高效和质量。
一、施工组织设计的目的和意义钢结构施工组织设计的主要目的是为了保证施工过程的安全、高效和质量,确保工程按照设计要求进行施工。
具体包括以下几个方面:1. 安全性:合理的施工组织设计能够预防和控制施工过程中可能出现的安全事故和风险,保障施工人员的生命安全和财产安全。
2. 高效性:科学合理的施工组织设计能够最大程度地提高施工效率,减少施工时间,节约施工成本,提高项目的经济效益。
3. 质量控制:通过施工组织设计,可以明确施工工序和工艺要求,合理安排施工人员和施工设备,从而保证施工质量,避免施工过程中出现质量问题。
二、施工组织设计的内容钢结构施工组织设计的内容包括以下几个方面:1. 施工方案设计:根据工程的具体情况,制定合理的施工方案。
包括施工工序、施工工艺、施工方法、施工顺序等内容。
要考虑到施工的安全性、高效性和质量控制。
2. 施工组织机构设计:确定施工组织机构,包括施工队伍的组织结构、施工人员的分工和职责等。
要合理配置施工人员,确保施工过程的协调和顺利进行。
3. 施工进度计划设计:根据工程的时间要求和施工工艺,制定合理的施工进度计划。
要考虑到施工的各个环节和工序的时间安排,确保施工按计划进行。
4. 施工安全措施设计:制定合理的施工安全措施,包括施工现场的安全设施、施工人员的安全培训和防护措施等。
要考虑到施工过程中可能出现的安全风险,采取相应的措施进行防范和控制。
5. 施工设备和材料的选择和采购:根据施工工艺和施工要求,选择合适的施工设备和材料,并进行采购和调配。
要考虑到设备和材料的质量和性能,确保施工过程的顺利进行。
三、施工组织设计的步骤钢结构施工组织设计的步骤主要包括以下几个方面:1. 收集工程资料:收集工程的设计文件、施工图纸、技术规范等相关资料,了解工程的具体情况和要求。
钢结构施工组织设计一、施工组织设计的原则1.安全原则:确保施工过程中保障工人的安全,避免事故发生。
2.经济原则:优化施工组织设计,合理利用资源,降低施工成本。
3.提高效率原则:合理安排施工任务,提高工程施工效率,减少工期。
4.质量原则:保证施工工艺的正确执行,确保工程质量。
二、钢结构施工组织设计的步骤1.工程资料的准备和分析:a.获取施工图纸和技术文件,了解工程的总体要求和详细设计方案;b.根据图纸和文件对工程的主要构件、节点等进行分析,并综合考虑材料、工艺等因素。
2.施工方法和工序的确定:a.根据工程的特点和施工条件,确定钢结构的安装、拆除、活动支撑等方法;b.制定施工顺序和工序,合理安排施工任务,确保施工的顺利进行。
3.资源的组织和准备:a.根据施工需要,确定所需的人员、机械设备和材料等资源,并进行合理组织和调度;b.确保施工过程中的资源供应充足,减少资源的浪费。
4.安全保障措施的制定:a.根据工程的特点和风险因素,制定安全预案和应急预案,确保施工过程安全;b.加强安全教育和培训,提高工人的安全意识和技能。
5.质量控制措施的制定:a.制定施工质量控制计划,明确各施工工序的质量要求和控制措施;b.加强施工质量检查和监督,及时发现和处理质量问题,确保工程的质量。
6.进度计划和资源调度:a.制定施工进度计划,合理安排施工任务,确保按时完成工程;b.对施工进度进行动态跟踪和调整,合理分配资源,保障施工进度。
7.施工组织设计的可行性分析:a.对施工组织设计进行可行性分析,评估其所需的资源、时间和成本等方面的可行性;b.根据分析结果进行必要的调整和改进。
三、钢结构施工组织设计的注意事项1.确保施工过程中的安全:加强施工现场安全管理,建立并落实安全制度,增加安全防护设施,确保工人的安全。
2.加强质量控制:严格按照施工质量控制计划进行施工,加强施工过程中的质量检查和监督。
3.合理安排施工进度:根据工程的实际情况和时间限制,制定合理的施工进度计划,并进行动态跟踪和调整。
钢结构施工组织设计钢结构施工组织设计是针对钢结构施工过程中的组织和安排进行详细规划和设计的一项工作。
它包括了施工过程中的任务分工、施工方法、施工顺序、施工要点等内容。
下面将详细介绍钢结构施工组织设计的标准格式。
一、项目背景钢结构施工组织设计是为了确保钢结构施工过程中的安全、高效和质量,根据项目的具体情况进行详细规划和设计。
二、施工目标1. 安全:确保施工过程中的安全措施得到合理安排和落实。
2. 高效:合理安排施工顺序和施工方法,提高施工效率。
3. 质量:保证施工过程中的质量控制和质量验收。
三、组织机构1. 项目经理:负责整个施工过程的组织和协调工作。
2. 技术负责人:负责施工技术和工艺的指导和监督。
3. 安全负责人:负责安全措施的制定和执行。
4. 施工人员:根据任务分工进行具体施工工作。
四、施工方法和顺序1. 施工方法:根据钢结构的特点和项目需求,确定适合的施工方法,如吊装、焊接、装配等。
2. 施工顺序:根据钢结构的组成部份和施工要求,确定施工的先后顺序,确保施工的联贯性和协调性。
五、施工要点1. 钢结构件的制作:根据设计图纸和工艺要求,进行钢结构件的制作和检验。
2. 吊装作业:根据吊装计划和安全要求,进行钢结构件的吊装作业。
3. 焊接作业:根据焊接工艺规程和质量要求,进行钢结构的焊接作业。
4. 装配作业:根据装配图纸和装配要求,进行钢结构的装配作业。
5. 防腐保护:根据施工图纸和防腐要求,进行钢结构的防腐保护作业。
六、安全措施1. 安全教育:对施工人员进行安全教育和培训,提高安全意识。
2. 安全防护:提供必要的安全防护设施,如安全帽、安全绳等。
3. 安全监督:加强对施工现场的安全监督,及时发现和处理安全隐患。
七、质量控制1. 质量检验:对钢结构件的制作、吊装、焊接和装配进行质量检验。
2. 质量验收:对钢结构的整体质量进行验收,确保符合设计要求和规范要求。
八、施工进度根据项目计划和施工要求,制定合理的施工进度计划,并进行动态跟踪和调整,确保施工进度的顺利进行。
钢结构施工组织设计钢结构施工组织设计是指在钢结构施工过程中,根据项目需求和施工条件,合理安排施工人员、设备和材料,制定施工流程、安全措施和质量保证措施,确保施工进度符合要求,施工质量达到标准。
钢结构施工组织设计的主要内容包括以下几个方面:1. 人员组织设计:根据项目规模和施工进度要求,合理配置施工人员。
钢结构施工需要具备一定的专业知识和技能,包括钢结构设计师、结构工程师、焊接工、螺栓工、起重工等。
根据施工进度和工作量,确定人员数量和工作安排。
2. 设备组织设计:根据施工图纸和施工工艺要求,确定所需施工设备。
包括吊车、升降机、焊接设备、起重工具等。
设计合理的设备使用方案,保证设备运行稳定、安全可靠。
3. 材料组织设计:根据项目需求和施工图纸,确定所需钢材和其他辅助材料。
合理安排采购时间和方式,确保材料供应及时。
对材料进行检验和验收,确保质量合格。
4. 施工流程设计:根据钢结构施工的特点和工艺要求,制定施工流程和工序安排。
针对具体工作任务,确定施工顺序、作业方法和时间计划。
同时,要考虑施工现场的安全和环境影响,确保施工过程中安全可控。
5. 安全措施设计:根据施工现场的特点和风险分析,制定安全措施和安全工作方案。
包括施工现场的防护措施、安全宣传和教育、应急预案等,确保施工过程中人员和设备的安全。
6. 质量保证措施设计:根据施工图纸和质量要求,制定质量保证措施和质量检验计划。
包括施工现场的质量检验和验收标准,以及检验人员的培训和认证。
确保施工质量符合标准和要求。
综上所述,钢结构施工组织设计是一个综合的工作,需要综合考虑施工过程中的人员、设备、材料、工艺和安全等方面的因素,合理安排施工工作,确保施工进度和质量。
【完整版】钢结构施工组织设计方案【完整版】钢结构施工组织设计方案一:项目概述本项目是针对某建筑工地的钢结构施工组织设计方案,旨在确保施工过程的安全、有效和高效。
本文档详细介绍了施工方案的各个要点和步骤。
二:施工组织机构及人员安排2.1 项目经理办公室(PMO)2.1.1 人员组成:项目经理、施工经理、质量经理、安全经理、材料采购管理员等。
2.1.2 职责概述:负责项目的整体管理和协调,各职责具体细化在后文详细描述。
2.2 施工队伍2.2.1 钢结构安装队2.2.1.1 队长:负责钢结构安装的组织和协调工作。
2.2.1.2 队员:根据施工计划进行钢结构的安装作业。
2.2.2 钢结构焊接队2.2.2.1 队长:负责钢结构的焊接工作的组织和协调。
2.2.2.2 队员:根据施工图纸进行焊接作业,并确保质量和安全要求。
三:施工准备3.1 安全准备3.1.1 制定安全标准和操作规程3.1.2 配备个人防护装备3.1.3 安全培训和教育工作3.2 材料准备3.2.1 订购钢材及配件3.2.2 确保钢材质量和数量符合要求3.2.3 保护和储存钢材3.3 设备准备3.3.1 配置所需的施工设备3.3.2 对设备进行检查和维护,确保正常运行四:施工流程4.1 钢结构预制4.1.1 制作施工图纸4.1.2 钢构件加工和预制4.1.3 质量检验4.2 钢构件运输和现场拼装4.2.1 安排合适的运输工具4.2.2 确保运输过程安全可靠4.2.3 根据施工图纸进行现场拼装五:质量控制5.1 质量检查5.1.1 按照规定的检查程序进行检查5.1.2 记录和整理检查结果5.2 质量整改5.2.1 发现质量问题及时整改5.2.2 进行复检,确保问题得到解决六:安全措施6.1 安全教育和培训6.2 现场安全监控6.3 安全防护设施的设置和维护七:附件本文档涉及附件详见附件清单。
八:法律名词及注释1. 法律名词:施工组织设计注释:施工组织设计是指在施工前阶段,对施工过程中需要进行安排的工作内容、工作程序、工作方法以及安全措施等进行规划和设计的过程。
钢结构课程设计摇摆柱一、课程目标知识目标:1. 让学生掌握摇摆柱在钢结构中的作用与重要性;2. 使学生了解摇摆柱的结构特点及其与其他构件的连接方式;3. 引导学生理解摇摆柱的设计原理,包括受力分析、稳定性计算等;4. 帮助学生掌握摇摆柱施工图识读及基本的制图技巧。
技能目标:1. 培养学生运用力学原理进行摇摆柱受力分析的能力;2. 提高学生根据摇摆柱设计要求进行稳定性计算和选材的能力;3. 培养学生通过团队合作,完成摇摆柱设计方案的制定与优化;4. 培养学生运用现代技术手段,如计算机软件,进行摇摆柱施工图绘制的能力。
情感态度价值观目标:1. 激发学生对钢结构工程的兴趣,培养其热爱专业、追求卓越的态度;2. 培养学生面对工程问题,敢于挑战、勇于创新的精神;3. 强调工程伦理,使学生认识到摇摆柱设计的重要性,树立质量第一、安全至上的价值观;4. 通过团队合作,培养学生互相尊重、协同合作的良好品质。
本课程针对高中年级学生,结合学科特点,注重理论与实践相结合,旨在提高学生对摇摆柱知识的理解和应用能力。
课程目标既注重知识传授,又关注技能培养和情感态度价值观的塑造,为学生的未来发展奠定坚实基础。
二、教学内容1. 摇摆柱的概念与作用- 引导学生了解摇摆柱的定义及其在钢结构中的应用;- 分析摇摆柱与其他类型支撑结构的区别与优势。
2. 摇摆柱的结构特点与连接方式- 讲解摇摆柱的结构组成、受力特点;- 介绍摇摆柱与梁、基础等连接方式及其力学性能。
3. 摇摆柱设计原理- 深入剖析摇摆柱的受力分析方法和稳定性计算;- 引导学生掌握摇摆柱设计的相关规范和标准;- 分析摇摆柱设计的创新理念和方法。
4. 摇摆柱施工图识读与制图- 指导学生阅读摇摆柱施工图,识别关键信息;- 教授基本的摇摆柱制图技巧,培养学生绘图能力;- 结合实际工程案例,让学生学会运用计算机软件绘制摇摆柱施工图。
5. 摇摆柱设计方案制定与优化- 培养学生根据实际工程需求,制定摇摆柱设计方案;- 分析摇摆柱设计方案的优化方法,提高学生解决实际问题的能力;- 通过团队合作,锻炼学生的沟通协调和协作能力。
钢结构施工组织设计范本
钢结构施工组织设计范本
1. 项目概述
描述项目的背景、目标和范围,包括工程名称、地点、规模和主要施工内容。
2. 施工组织机构
2.1 项目经理
负责项目的整体管理和协调工作,包括施工计划、资源调配和质量控制等。
2.2 技术负责人
负责技术方案的设计和优化,并监督施工过程中的质量控制。
2.3 施工人员
包括钢结构施工工人、焊工、起重机械操作员等。
3. 施工方法和工序
3.1 施工方法
描述钢结构施工的具体方法和流程,包括起重、焊接、安装等。
3.2 施工工序
列出施工过程中的各个工序,并指明每个工序的具体内容和要求。
4. 资源需求和调配
4.1 人力资源
描述所需人员数量和岗位要求,并制定相应的招聘和培训计划。
4.2 设备资源
列出所需的起重机械、焊接设备和其他施工工具,并进行相应的采购和调配。
4.3 材料资源
列出所需的钢材、焊材和其他施工材料,并进行相应的采购和储存。
5. 安全措施和质量控制
5.1 安全措施
制定钢结构施工过程中的安全管理措施和应急预案,并进行相应的培训和演练。
5.2 质量控制
制定钢结构施工的质量控制标准和检查方法,并建立相应的质量档案和记录。
6. 进度计划和调整
6.1 进度计划
制定钢结构施工的施工计划和进度表,并进行进度跟踪和调整。
6.2 调整措施
描述可能出现的延期和变更情况,并制定相应的调整措施和方案。
以上是钢结构施工组织设计范本的一般内容,具体可根据项目的实际情况进行调整和补充。
1 / 8 钢结构设计原理课程组织设计方案 概况:课程理论教学64学时,课程设计1.5周 组织方式: (1)按课程班进行分组,每小组10人左右,其中选择组长1名,负责小组的联系及组织工作。 (2)考勤:按小组考勤和布置作业,以小组作为交流的基本单元 (3)课程目标:转变学生角色,调动学生积极性,发挥学生的主动性,提高教学质量 2 / 8
第一讲 课程章节 第一章 绪论
主要内容 1、 钢结构及其发展 2、 钢结构的特点和应用 3、 钢结构课程的学习方法 4、 钢结构典型示例
作业 小论文 (要求:写1篇2000字左右小论文,以小组为单元进行交流) 论文参考题目:桥梁的现状与发展 钢结构建筑的发展 桥梁的跨度与极限 钢结构产量及行业发展 钢结构事故及教训 桥梁工程事故及原因分析 钢结构网上资源及利用 特殊性能钢及研究现状 钢结构防火技术 教学手段 多媒体,照片展示 教学目标 扩充信息量,吸引学生,激发学生兴趣 3 / 8
第二讲 课程章节 第二章 第一节 钢结构对钢材性能的要求
主要内容 1、钢材的性能 强度、塑性、韧性、冷弯性能、可焊性、耐久性、Z向伸缩性 2、钢结构用钢对性能的要求 作业 讨论 问题的提出: 一焊接组合工字型截面梁,为测定所用钢板的强度及塑性,需要截取一定尺寸的钢板作为试件进行拉伸试验。如何选取试件的尺寸?
教学手段 多媒体、动画 教学目标 掌握钢材的主要力学性能 4 / 8
第三讲 课程章节 第二章 第二节 影响钢材性能的主要因素
主要内容 1、化学成分 4、应力集中和残余应力 2、冶金工艺 5、温度 3、冷加工硬化和时效硬化 6、复杂应力状态 7、加荷速度 作业 讨论 案例1 XX某山区建有一座大型石油储罐,直径20米,高18米,采用厚度为12mm的钢板焊接而成。该储罐1973年建成,1975年突然崩塌,原油外溢,染遍了山区草木,结果引起火灾。主要由于钢板中含硫量超标引起的热脆所致。 案例2 2004年新集皮革加工厂(由邓老师补充) 案例3 铁丝剪一豁口——应力集中
教学手段 多媒体、案例 教学目标 掌握影响钢材性能的主要因素及影响结果 5 / 8
第四讲 课程章节 第二章 第三节 钢材的破坏形式
主要内容 1、塑性破坏 2、脆性破坏 3、疲劳破坏
作业 讨论 案例1 1989年1月,XX某糖厂竣工后使用不久的废蜜储罐在气温-12度是发生事故。该球罐直径20米,高15.76米,罐身上下共10层,有6-18毫米的钢板焊成,容量5600吨,实际储量4300吨,应力尚低。破坏时整个罐体炸裂为5大部分,其中上面7层和盖帽甩出去后将25米处的墙体砸倒,废蜜罐冲击力将相聚4米处的两层泵房夷为平地。事后调查该起事故是由于一些焊缝严重未焊透和质量差引起裂纹扩展,导致突发低温脆断。 案例2 关于疲劳破坏的补充
教学手段 多媒体、案例 教学目标 掌握影响钢材性能的主要因素及影响结果 6 / 8
人类采用钢结构的历史和炼铁、炼钢的发展有密切的关系。对于一个国家来说,还和本国的钢铁产量有关。在古代,我们中华民族在冶炼技术方面是处于遥遥领先的地位的。从XX六合和XXXX等地春秋时期的墓葬和遗址中,发现人工冶炼的铁块、铁条、铁销、铁锛等,说明中国在春秋时期已使用人工制铁。中国发现的最早生铁制品,比外国最先使用生铁的时间早一千八百多年。我国也是最早用铁建造承重结构的国家。在公元前二百多年(秦始皇时代)就已经用铁建造桥墩。在公元前六七十年间,就成功地用熟铁建造铁链桥。以后建造的铁链桥不下数十座之多,其中以XX的沅江桥(四百多年前),XX的盘江桥(三百年前)及XX泸定大渡河桥(建于1696年)为最大。大渡河铁链桥净跨长达100米,桥宽2.8米,可并列两辆马车,由九根桥面铁链和四根桥栏铁链构成。铁链是由生铁铸成,每根铁链重达一吨半,锚固在直径为20厘米,长4米的锚桩上。该桥比英国用铸铁建造的欧洲第一座跨长31米的拱桥早八十三年,比美洲第一座跨度为21.3米的铁链桥早一百多年。此外我国还建造了不少铁塔,如XX荆州玉泉寺铁塔,XXXX寺铁塔和XX甘露寺铁塔等。这些建筑物都表明了我国古代建筑和冶金技术方面的高度水平。
我国古代在金属结构方面虽有卓越成绩,但由于长期封建制度的束缚,特别是1840年鸦片战争以后,沦为半殖民地和半封建的国家,倍受帝国主义、封建主义和官僚资本主义的压迫和剥削,钢结构的发展比较缓慢。解放前一些为数不多的钢结构,象铁路和公路桥梁一级高层建筑等,几乎全是外商承揽设计和施工的。。
新中国成立后,在中国共产党的领导下,中国人民推翻了长期压在头上的三座大山,成为国家的主人,开始了大规模的经济建设,钢结构科学技术和工业建设有了很大的发展。
第一个五年计划期间,我国很快地出现了自己的钢铁冶金企业、重型机器制造业、汽车制造工业、动力设备制造工业以及一些轻化工业等,在这伟大的建设事业中,很多厂房,都采用了规模巨大的钢结构。其中主要的有:恢复和扩建了XX钢铁公司、XX钢铁公司和XX船厂等;新建的有XX、富拉尔基重型机器制造厂、XX汽车制造厂、XX和XX的三大动力厂、XX拖拉机厂以及一些飞机制造厂等。
钢结构的发展有赖于钢产量的提高,我国冶金工业建国后虽有了很大的发展,但产量还不高,使钢结构在我国的采用受到了客观条件的限制,只在必需采用钢结构的重要建筑物中才得到应用。公用和民用建筑中,主要的有首都人民大会堂60米跨度的钢屋架,工人体育馆94米直径的悬索结构、首都体育馆99米跨度的平板网架结构,XX体育馆110米直径的圆形平板网架结构、XX秦始皇陵兵马俑陈列馆70米跨度的三铰拱钢结构。在高耸结构中,先后建成200米高的XX电视塔、210米高的XX电视塔,325米高的背景环境气象桅杆等。
此外,预应力钢结构、薄壁钢结构、钢管混凝土结构、高强度螺栓等都得到了不同程度的发展。 7 / 8
随着我国经济建设的迅速发展,钢产量的提高,钢结构在我国建设事业中将得到更加广泛的应用。
钢结构的发展史 1660 虎克发现材料变形与受力大小的比例关系(虎克定律) 1744 欧拉Euler推导出压秆稳定极限荷载公式,沿用至今。 1779 第一座铸铁拱桥,英格兰Coalbrookdale大桥建造完成。建在塞文河上。 1786 法国建造巴黎法兰西剧院,铁+玻璃顶。 1820 美国费城建造第一栋铸铁建筑。 1828 维也纳建造第一座钢桥。 1851年,伦敦花匠帕克斯顿设计的“水晶宫”展览馆,为玻璃铁架结构,完全表现了工业生产的机械本能。“水晶宫”开创了建筑形式的新纪元。 1856 美国开始产钢 1874 第一座大跨钢桁桥Eads Bridge在圣路易(St. Louis)建成 1876 法国巴黎建造艾菲尔铁塔Eiffel Tower 1881 电弧焊工艺问世 1883 布鲁克林(Brooklyn)吊桥完工.始建于1869年 1889年,法国世博会上设计的“埃菲尔铁塔”和“机械馆”,“埃菲尔铁塔”为高架铁结构,塔高328M。“机械馆”是空前未有的大跨度结构,刷新了世界建筑的新纪录,长420M,跨度达115M,结构方法首次运用了三铰拱的原理。 1889 CHICAGO的The Rand Mally Building(图中4号楼)建成,成为第一栋全钢结构的大厦,10层。 1890 3月苏格兰福斯桥(Firth of Forth Bridge)完成,用钢55,000吨,57条生命。8百万铆钉运回家。 1907 美国设立伯力恒钢厂(Bethlehem Steel) 1908 伯力恒(Bethlehem Steel)开始生产热轧型钢 1909年,德意志制造联盟的彼得。贝伦斯设计了“柏林通用电气公司透平机车间”,以钢结构为骨架与大玻璃窗为特点,被称为是第一座真正的现代建筑。 1909 美国麻州采用热轧型钢用于建筑结构 1914 匈牙利Kazinczy证实梁具有塑性铰极限行为。 1921 美国钢结构学会AISC成立 1923 AISC年發行第一版钢结构设计规XAISC-ASD(容许应力法) 1930 耐候钢问世 1931 纽约帝国大厦完工,102层,高381米。 1944 柱研究学会(Column Research Council, CRC)成立 (后改名稳定学会?) 8 / 8
1940 Lehigh University开始研究结构及构件的极限强度 1947 高强度螺栓规X出版 1950? 中国东北制定钢结构设计内部规定 1953 建成世界第一个悬索屋面,美国北卡罗里那州的雷里体育馆(RALEIGH大剧院?),现代悬索结构的开始。 1954 中国颁布第一本《钢结构设计规X》(结规4-54)容许应力设计法。 1955 苏联颁布НйТУ 121-55规X。 日本中之岛制钢所开始生产轻量型钢。 1956 12月中XX用苏联颁布НйТУ 121-55规X为参考规X。 1957 第一次将塑性设计法用于建筑 1960 日本积水(SEKISUI HOUSE)公司推出A型钢结构住宅。 1961 建成工人体育馆。中国现代悬索结构的开始。 1962 日本大和公司推出A型钢结构住宅。 1965 日本松下住宅推出R2N型钢结构住宅。 1970 当时世界最高大厦纽约世界贸易大厦建成,高410米 1973 当时最高的芝加哥西尔斯大厦Sears Tower完工,110层,高442米。 1974 中国颁布TJ 17-44 (半概率,半经验的设计法) 1976 在加拿大的XX大略大学进行的风洞实验室研究。这一研究对MBMA、SBC和世界其他一些国家的规X中风荷载的规定做出贡献,广泛用于低层金属结构系统。 同年,法国USINOR发展可耐900℃的耐火钢。 1980 日本钢管公司NKK发展OLAC钢板工艺(TMCP钢板) 1983 美国钢结构学会AISC颁布第一本AISC-LRFD,极限设计法 1988 中国颁布《钢结构设计规X》(GBJ 17-88) 概率极限设计法 1994 日本公布JIS G3106 SN钢材标准 1995 阪神地震 钢结构抗震性能展现 1999 中国成为世界第一大产钢国。产钢量过亿吨。 XX容许应力设计法,极限设计法于1月1日颁布施行。9月21日地震,震后钢结构使用X围大增。 2002 世界各国钢材生产全面过剩。贸易战开始。钢结构将全面应用。
