积石峡水电站设计基本资料
- 格式:docx
- 大小:86.28 KB
- 文档页数:23

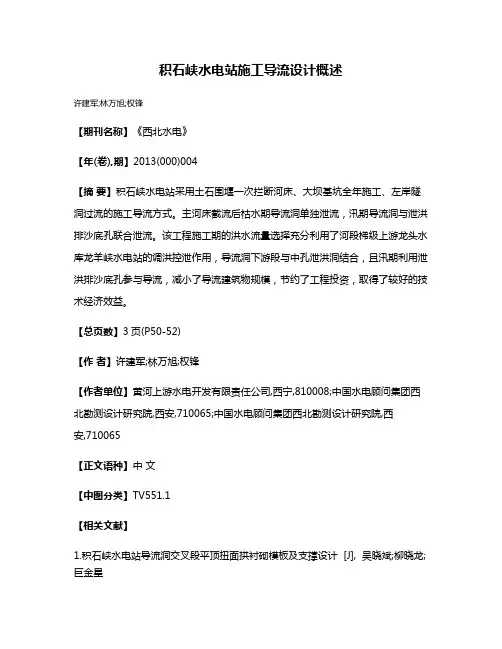

积石峡水电站施工导流设计概述
许建军;林万旭;权锋
【期刊名称】《西北水电》
【年(卷),期】2013(000)004
【摘要】积石峡水电站采用土石围堰一次拦断河床、大坝基坑全年施工、左岸隧洞过流的施工导流方式。
主河床截流后枯水期导流洞单独泄流,汛期导流洞与泄洪排沙底孔联合泄流。
该工程施工期的洪水流量选择充分利用了河段梯级上游龙头水库龙羊峡水电站的调洪控泄作用,导流洞下游段与中孔泄洪洞结合,且汛期利用泄洪排沙底孔参与导流,减小了导流建筑物规模,节约了工程投资,取得了较好的技术经济效益。
【总页数】3页(P50-52)
【作者】许建军;林万旭;权锋
【作者单位】黄河上游水电开发有限责任公司,西宁,810008;中国水电顾问集团西北勘测设计研究院,西安,710065;中国水电顾问集团西北勘测设计研究院,西
安,710065
【正文语种】中文
【中图分类】TV551.1
【相关文献】
1.积石峡水电站导流洞交叉段平顶扭面拱衬砌模板及支撑设计 [J], 吴晓斌;柳晓龙;巨金星
2.积石峡水电站泄洪洞与导流洞交叉段大洞室设计与施工 [J], 任苇;王康柱;益波
3.积石峡导流洞交叉段顶拱模板及支撑系统设计与应用 [J], 甘贺德;周瑞红
4.积石峡导流洞交叉段顶拱模板及支撑系统设计与应用 [J], 甘贺德;周瑞红
5.积石峡水电站导流洞进口胸墙支撑结构设计及施工 [J], 吴晓斌;马天舒
因版权原因,仅展示原文概要,查看原文内容请购买。
目录第一章综述 (1)1.1工程概况 (1)1.2项目名称及工作范围 (8)1.3总体方案 (12)1.4本工程的特点与施工重点 (15)1.5本标段与其他标段的衔接与协调 (16)1.6本工程的质量、安全、文明与环境保护目标 (17)1.7我局承建本工程的优势分析 (18)第二章施工总布置 (22)2.1布置原则与依据 (22)2.2总布置说明 (22)2.3施工交通 (22)2.4施工供电 (24)2.5施工供水 (28)2.6施工排水 (31)2.7施工照明 (32)2.8施工通讯 (33)2.9施工供风及通风 (33)2.10砂石料及混凝土拌和系统 (35)2.11生活及公用设施 (35)2.12施工辅助设施 (36)2.13其他临时设施布置 (37)第三章施工总进度 (38)3.1编制依据及原则 (38)3.2主要控制性工期 (38)3.3施工关键线路 (39)3.4主要工程项目施工工期及强度分析 (39)3.5施工总体进度计划 (39)第四章施工导流及水流控制 (42)4.1概述 (42)4.2施工平面布置 (45)4.3上、下游围堰与主河床截流的设计 (47)4.4主河床截流戗堤及上、下游围堰工程施工 (52)4.5上、下游围堰防渗体施工 (60)4.6施工排水 (67)4.7安全度汛 (70)4.8质量、进度保证措施 (72)4.9安全文明生产及环境保护措施 (74)4.10施工进度计划 (76)4.11资源配置计划 (76)4.12施工导流及水流控制替代方案设计 (76)4.13引用标准和规程规范 (88)第五章土方明挖工程 (89)5.1概述 (89)5.2施工方案及工艺流程 (89)5.3施工方法 (92)5.4特殊质量保证措施 (93)5.5安全文明生产及环境保护措施 (95)5.6施工进度计划安排 (100)5.7施工人员、设备配置 (101)5.8引用标准和规程规范 (103)第六章石方明挖工程 (104)6.1概述 (104)6.2施工方案及工艺流程 (105)6.3施工方法 (120)6.4特殊质量保证措施 (130)6.5安全文明生产及环境保护措施 (142)6.7雨季施工措施 (154)6.8施工进度计划安排 (154)6.9施工人员、设备配置 (155)6.10引用标准和规程规范 (161)第七章支护工程 (162)7.1概述 (162)7.2施工方案及工艺流程 (162)7.3施工方法 (167)7.4特殊质量保证措施 (185)7.5安全文明生产及环境保护措施 (186)7.6施工进度计划安排 (190)7.7施工人员、设备配置 (193)7.8引用标准和规程规范 (196)第八章钻孔与灌浆工程 (198)8.1概述 (198)8.2施工方案及工艺流程 (198)8.3施工方法 (202)8.4质量保证措施 (212)8.5安全文明生产及环境保护措施 (214)8.6施工进度计划安排 (216)8.7施工人员、设备配置 (218)8.8引用标准和规程规范 (218)8.9对帷幕灌浆方式的建议 (218)第九章土石方填筑工程 (221)9.1概述 (221)9.2坝体填筑施工方案 (221)9.3坝体填筑施工道路布置 (223)9.4坝体填筑工艺流程 (228)9.5坝体填筑料开采与平衡 (228)9.7坝体填筑的一般原则 (236)9.8各类坝料填筑施工工艺与方法 (240)9.9坝体特殊部位填筑 (241)9.10混凝土挤压墙与垫层料施工 (242)9.11坝基反向排水与封堵施工 (247)9.12坝体基坑临时泡水(含充水、抽水等) (247)9.13坝顶及坝后“之”形上坝公路施工 (248)9.14雨季坝体填筑施工措施 (248)9.15冬季坝体填筑施工措施 (249)9.16施工过程质量控制 (250)9.17特殊质量保证措施 (261)9.18安全文明生产及环境保护措施 (263)9.19施工进度计划安排 (268)9.20资源配置 (268)9.21引用标准和规程规范 (268)第十章混凝土工程 (270)10.1坝基处理混凝土施工 (270)10.2趾板混凝土施工 (276)10.3面板混凝土施工 (293)10.4防浪墙混凝土施工 (329)10.5坝顶其他结构混凝土施工 (332)10.6堆石面板坝坝后写字方案 (337)10.7观测道路混凝土施工 (339)10.8大坝混凝土工程施工总体进度计划 (339)10.9大坝混凝土工程施工劳动力计划 (339)10.10引用标准和规程规范 (339)第十一章砌体工程 (342)11.1概述 (342)11.2施工方案及工艺流程 (342)11.4质量保证措施 (345)11.5安全文明生产及环境保护措施 (346)11.6施工进度计划安排 (346)11.7施工人员、设备配置 (347)11.8引用标准和规程规范 (347)第十二章电气管道、接地系统与埋件 (349)12.1概述 (349)12.2施工方案及工艺流程 (349)12.3施工方法 (349)12.4施工人员、设备配置 (352)12.5引用标准和规程规范 (352)第十三章原型观测 (354)13.1观测项目概述 (354)13.2观测工程工作主要内容 (354)13.3观测施工执行的依据 (354)13.4观测工作引用的规范 (354)13.5施工组织机构及人力资源 (355)13.6观测项目总体施工计划 (356)13.7观测工程施工总体程序 (357)13.8观测工作总体要求 (358)13.9质量管理体系及质量控制措施 (358)13.10安全防护及安全生产措施 (359)13.11文明施工及环境保护措施 (360)13.12减少施工干扰及确保工期措施 (360)13.13有关工程设计及施工建议 (360)13.14日常观测 (360)13.15观测人员 (361)13.16检测设备功能及质量 (361)13.17埋设承诺 (361)13.19观测自备设备 (363)13.20观测施工业绩 (364)13.21观测施工工艺程序 (364)13.22观测及竣工提交资料 (372)第十四章质量保证措施 (374)14.1目的 (374)14.2项目质量及计划 (374)14.3相关文件 (375)14.4术语/定义 (375)14.5质量保证措施 (375)第十五章安全保证措施 (406)15.1目标 (406)15.2组织机构和职责的分配 (406)15.3危险源辨识和风险评价的保证措施 (407)15.4安全教育培训的保证措施 (409)15.5施工现场的保证措施 (410)15.6安全制度的保证措施 (416)15.7安全检查考评的保证措施 (418)15.8紧急响应预案的保证措施 (428)15.9防治粉尘、有毒有害气体、噪音的保证措施 (430)15.10易燃易爆物品控制的保证措施 (431)15.11施工度汛安全保证措施 (434)15.12安全投入、劳动保护的保证措施 (434)15.13职业病防护措施 (435)15.14安全考核及奖惩 (436)15.15安全生产设施、标志 (439)第十六章文明施工保证措施 (440)16.1文明施工的目的 (440)16.2文明施工的要求 (440)16.4施工道路的文明施工措施 (444)16.5施工照明及供电的文明施工措施 (445)16.6施工供风、供水管路的文明施工措施 (445)16.7仓库、弃渣场及倒运场的文明施工措施 (446)16.8施工车辆的文明施工措施 (446)16.9降尘的文明施工措施 (446)16.10施工废水处理的文明施工措施 (446)16.11工作面清理的文明施工措施 (446)16.12其他文明施工措施 (447)16.13特殊要求的文明施工措施 (448)16.14施工标志牌设置 (450)16.15文明施工考核及奖罚 (450)16.16文明生产设施标志 (451)第十七章环境保护措施 (452)17.1总要求 (452)17.2组织保障 (452)17.3环境保护措施计划 (452)17.4环境保护措施 (453)第十八章资源配置 (456)18.1施工资源配置依据 (456)18.2劳动力配置 (457)18.3材料用量表 (459)18.4主要施工设备表 (463)18.5主要设备生产能力计算 (470)第十九章施工管理 (475)19.1管理目标 (475)19.2现场组织机构 (475)19.3施工管理制度及措施 (485)19.4施工信息管理 (486)。

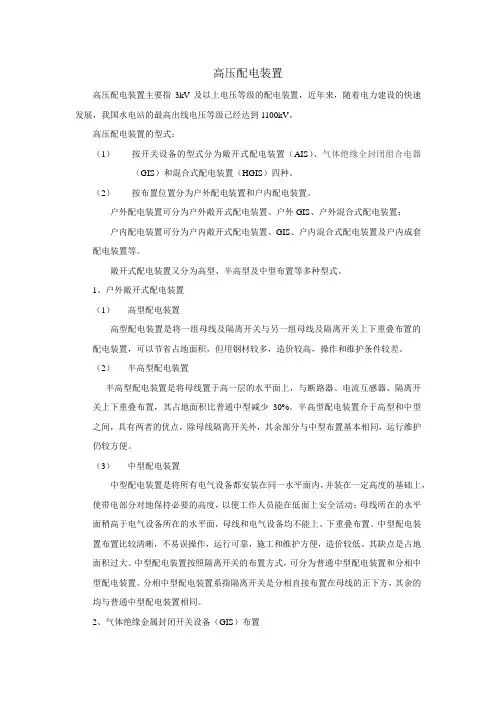

高压配电装置高压配电装置主要指3kV及以上电压等级的配电装置,近年来,随着电力建设的快速发展,我国水电站的最高出线电压等级已经达到1100kV。
高压配电装置的型式:(1)按开关设备的型式分为敞开式配电装置(AIS)、气体绝缘全封闭组合电器(GIS)和混合式配电装置(HGIS)四种。
(2)按布置位置分为户外配电装置和户内配电装置。
户外配电装置可分为户外敞开式配电装置、户外GIS、户外混合式配电装置;户内配电装置可分为户内敞开式配电装置、GIS、户内混合式配电装置及户内成套配电装置等。
敞开式配电装置又分为高型、半高型及中型布置等多种型式。
1、户外敞开式配电装置(1)高型配电装置高型配电装置是将一组母线及隔离开关与另一组母线及隔离开关上下重叠布置的配电装置,可以节省占地面积,但用钢材较多,造价较高,操作和维护条件较差。
(2)半高型配电装置半高型配电装置是将母线置于高一层的水平面上,与断路器、电流互感器、隔离开关上下重叠布置,其占地面积比普通中型减少30%。
半高型配电装置介于高型和中型之间,具有两者的优点,除母线隔离开关外,其余部分与中型布置基本相同,运行维护仍较方便。
(3)中型配电装置中型配电装置是将所有电气设备都安装在同一水平面内,并装在一定高度的基础上,使带电部分对地保持必要的高度,以便工作人员能在低面上安全活动;母线所在的水平面稍高于电气设备所在的水平面,母线和电气设备均不能上、下重叠布置。
中型配电装置布置比较清晰,不易误操作,运行可靠,施工和维护方便,造价较低。
其缺点是占地面积过大。
中型配电装置按照隔离开关的布置方式,可分为普通中型配电装置和分相中型配电装置。
分相中型配电装置系指隔离开关是分相直接布置在母线的正下方,其余的均与普通中型配电装置相同。
2、气体绝缘金属封闭开关设备(GIS)布置气体绝缘金属封闭开关设备(GIS)是被断路器、隔离开关、接地开关、电流及电压互感器、避雷器等元件,按电气主接线的要求,依次连接,封闭于接地的金属外壳内,采用气体作绝缘介质的高压配电装置。
6.2泄洪洞设计6.2.1泄洪洞说明泄洪洞作为积石峡水电站的主要泄洪建筑物之一,为深孔无压式隧洞,主要任务为施工期的导流和水库运行期间的泄洪。
泄洪洞位于坝左岸,设计洪水位下泄流量为763.353/s ,校核洪水位下泄流量为797.17m 3/s 。
洞身横断面为10×13m 圆拱直墙型,衬砌厚度分别为1.0m 。
泄洪洞由引渠段、控制段、抛物线段、斜洞段、明渠段和出口消能段构成,分部设计如下。
6.2.2体型设计⑴引渠段桩号泄 0+000.00m 之前为泄洪洞的引渠段,用C25混凝土砌护。
⑵控制段桩号泄 0+000.00m 至泄 0+030.50m 为塔式进水口及闸室段。
进水口底板高程为1805.0m ,为有压短管式进水口。
塔顶平台高程为1864.07m ,与岸坡永久道路之间以5m 宽的工作桥相连,桥长为40m ,中间设置跨度为15m 的排架。
按《水工建筑物》中的式(8-2),进水口的顶板和边墙体形采用椭圆曲线,其方程为:12222=+by a x (6.7) 其中:a 为椭圆长半轴,对于顶板曲线约等于闸门处的孔口高度H ,对于边墙曲线约等于闸门处的孔口宽度B ;b 为椭圆的短半轴,对于顶板曲线约为H/3,对于边墙曲线约为(1/5~1/3)B 。
此处设计顶板和边墙的体形曲线同为:2222113.5 4.5x y += (6.8) 为了使短管型进水口具有良好的压力分布,顶板曲线的长轴仰角按工程经 验取为12°。
检修平板钢闸门孔口至弧形工作钢闸门孔口间的顶板压坡为1:4,压坡水平长度为5m 。
闸室段体形设计详图如下图所示:图6-1 泄洪洞进口详图⑶抛物线段桩号泄 0+030.50m 至泄 0+040.560m 为抛物线段。
深孔短管型进水口后的抛物线段底板曲线应符合射流曲线,并有一定的安全值,以便闸门在不同开度时均能保持一定的正压。
根据《水工建筑物》中的式(8-1),可求得抛物线底板的方程为:224x Hy φ= (6.9)式中:H ——工作闸门处孔口顶缘的最大设计水头,取30.72m ;Ψ——流速及保持边界正压的修正系数,一般在1.18~1.3范围内。
第11卷第10期中国水运V ol.11N o.102011年10月Chi na W at er Trans port O ct ober 2011收稿日期:2011-06-29作者简介:唐中秋(),女,河南台前人,西北工程勘察研究院测绘工程大队助理工程师,主要从事测绘工作。
轩臣金(),男,河南鹿邑人,长江空间信息技术工程有限公司助理工程师,主要从事测绘工作。
积石峡水电站外部变形监测系统设计唐中秋1,轩臣金2(1西北工程勘察研究院测绘工程大队,陕西西安710065;2长江空间信息技术工程有限公司,湖北武汉430000)摘要:我国最近数十年来兴建了大量的水利水电工程,这些建筑物在外界的影响下会位移或变形,当这种变化超出一定限度后将影响到建筑物的正常使用,甚至危害到建筑物的安全。
文中针对积石峡水电站的特点,对外部变形监测进行了系统设计,提出了蓄水期和施工期位移监测可行的监测方法和精度指标。
关键词:变形监测;水平位移;竖向位移垂直位移;精度指标;工作基点中图分类号:TV 698.1文献标识码:A 文章编号:1006-7973(2011)10-0197-02一、工程概况积石峡水电站于2007年3月实现截流,站址位于积石峡出口处的黄河干流上,其主要任务是发电。
水工建筑物主要由大坝及厂房等建筑物构成。
积石峡水库为日调节水库,正常蓄水位1,856m ,最大坝高100m ,总库容2.635亿m 3,最大发电水头73m ,总装机容量1,020MW ,保证出力332.3MW ,多年平均发电量33.63亿KWh 。
二、变形监测系统设计1.主要设计思想及设计原则采用以大坝堆石体的变形检测为主,岩体变形监测为铺的设计思想来设计积石峡水电站外部变形监测系统。
在设计时遵循如下原则:①大坝的堆石体和面板是砼面板堆石坝的观测重点。
②监测点的布置不仅要能够反映出坝体总体变形的性态,而且要能够获得最大变形发生的部位及其大小方向而且要能够获得最大变形发生的部位及其方位位移。

第十六章文明施工保证措施**文明施工的目的为提高建设水平、加强项目施工现场全方位管理,提高该项目的经济效益、社会效益、环境效益,以“三清、六好、一保证”为主要内容,全面实施施工现场标准化,有效地促进项目的各项基础管理,改善现场生产生活环境。
按照文明生产的要求完成本工程的施工,达到合同文件中《文明施工考核管理办法》的要求,在业主的文明施工考核评比中取得好的成绩,使我局的文明施工水平得到进一步提高。
**文明施工的要求**主要内容三清、六好、一保证。
即现场清整、物料清楚、操作面清洁;职业道德好、工程质量好、降低消耗好、安全生产好、职工生活好;保证使用功能。
**现场清整**施工现场必须设置围护设施,围护要安全、牢固、有效。
施工工地必须设置大门,并有明显五种标牌,即:工程概况牌、施工管理网络牌、施工现场总平面布置图、安全宣传牌、文明施工措施牌。
凡在施工现场外公共场地临时存放的施工材料要码放整齐,并符合有关规定。
散体、流体材料必须设置围挡,围挡高度不得低于1.0m,易飞扬的材料必须覆盖;**施工场地应平整清洁,工程废料及时清理,道路要坚实、平整、畅通;**临时给、排水设施要符合使用要求,无跑、冒、滴、漏现象。
施工污水按规定排放,不准污染现场。
有危险的位置必须设置明显标志,并有夜间防护设施;**应有宣传党的方针、政策,鼓舞员工,保证工程质量,注意安全,保护环境,文明施工等标语口号。
**物料清楚**施工材料堆放区、机械设备安置区、机具车辆停放区、构件加工区、生活办公区、仓库等要按施工现场平面布置图分设清楚,并有区域标志和责任人;**砂石骨料等散体材料要成堆,不混杂,材料堆放场地要坚实平整,料底随时清用;**库存水泥须设垫板,垫高不小于50㎝,库房不漏。
露天存放须下垫上盖,无散包。
散装水泥无飞灰,无受潮变质;**成品、半成品材料及构件的放置须符合要求,整齐。
须防潮的要有防雨、防潮措施,不准有水浸现象;**大型设备和工具要严格管理,分类码放。

第十二章电气管道、接地系统预埋件**概述本标段预埋件的埋设工作项目包括预埋管道、预埋固定件和接地装置埋设等三部分。
电气管道预埋规格为Φ50、200mm水煤气管,数量8t;预埋固定件包括角钢、圆钢、铁板及引出盒、连接盒等,数量2.35t;接地系统埋件为扁钢,共三种规格,数量13.38t。
预埋件埋设施工根据设计图纸要求,在土建施工中穿插进行。
**施工方案及工艺流程**施工方案预埋件计划在左岸综合加工厂制作,按图纸要求提前制作好,依据施工进度安排由载重汽车运至现场,人工安装并校正,提请监理验收。
**预埋件施工工艺流程材料采购→运输→加工→安装→检查→试验→验收。
**施工方法**预埋件埋设的一般要求(1)使用的所有材料,符合施工图纸的规定。
材料必须具有制造厂的质量证明书,其质量不得低于国家现行标准的规定。
(2)若要求采用代用材料时,将代用材料的质量证明书及试用成果报送监理人审批。
未经监理人批准的代用材料不得使用。
(3)如需修改施工图纸,事先须经监理人批准,修改后的埋件位置避免与其它埋件相干扰,并与建筑物表面处理相协调。
(4)焊工持有相应资格的上岗合格证。
**电气管道的埋设**进行管道埋设时应严格按图施工。
需要修改时,采用有效的措施,保证所作的变更与其他管道工作、建筑工作、配管及建筑表面处理协调,并保证将来管道延伸时不互相干扰。
对于两个不同电气设备之间的管道,其修改应在保证管道两端口位置不变的前提下进行。
每次要求修改施工详图规定,都必须经监理人批准方可实施,并按监理人规定的方式作好更改的完整记录。
** 在整个施工期间,采取必要的预防措施以确保管道不受损坏并保证其畅通。
所有埋设管道在混凝土浇筑前检查其有无破损、是否连续、外壳的完整性等,一旦发现管道不能使用,及时向监理人报告,并负责更换。
** 管道敷设完毕后采用盖子或塞子或承包人认为可行的其他方式将管子端头密封,除检查或试验外,封口一直保持,直至导线拉入管道中。
积石峡水电站工程石方明挖工程6.1概况6.1.1工作范围本标段石方明挖包括施工图纸所示的趾板基础及趾板上游边坡、右岸高边坡、左岸补坡混凝土基础的土石方明挖以及大坝堆石体基础的土石方明挖和清基,大坝下游因坝体开挖而引起的边坡开挖,还包括各项永久工程和临时工程的基础开挖以及监理人指明的其它石方明挖工程。
其开挖工作内容包括:准备工作、场地清理、施工期排水、钻孔爆破、石碴的运输和堆存、边坡防护、地基缺陷处理、完工验收前的维护以及按监理人指示对废弃的碴场进行清理等工作。
6.1.2地质情况6.1.2.1坝址区工程地质条件坝址区出露基岩主要为白垩系下统河口群,按岩性组合共分五大层(K11~K51)。
岩层走向NE24°~30°,倾SE,倾角11°~12°,在坝址区呈平缓皱曲,上坝址倾左岸偏下游。
K11层:深灰色杂色砾岩,上部夹粗中粒砂岩。
主要分布在坝区上游木场村一带。
K21层:紫红色中细砂岩,砖红色泥质粉砂岩,砖红色泥铁质粉砂岩,灰色砾岩。
该层岩性软弱,力学强度较低,软弱夹层及裂隙较发育,主要分布于坝址区河床及两岸较低部位以及木场村一带。
K31层:紫红色、青灰色中细砂岩夹紫红色砾岩,紫红色、紫灰色砾岩,局部夹泥质粉砂岩,单层厚25~40cm。
该层强度中等,软弱夹层及裂隙中等发育,主要分布于坝址区两岸。
K41层:砖红色、紫红色泥质粉砂岩及中细砂岩、砾岩,砖红色泥质粉砂岩夹杂色砾岩,单层厚0.3~2m。
该层强度较差,软弱夹层发育,主要分布于坝址区左岸坝肩及右岸较高部位。
K51层:紫红、紫灰色砾岩夹细、粗粒砂岩为主,局部夹有粉砂岩及泥质粉砂岩。
该层强度较差,表面易风化破碎,主要分布于坝址区左岸较高部位。
坝址区地震基本烈度为7度。
6.1.2.2砼面板堆石坝河床坝基工程地质条件河床靠左岸发育一长条形深槽,纵向长约160~170m,上游宽10~20m,下游宽20~50m,深槽最深部位的基岩面高程1758.39m。
