征天水库除险加固工程(施工组织设计)_电力水利_工程科技_专业资料技术标特征值表浙江江南春建设集团有限公司2008年9月28日目录技术标特征值表 (1)第一节、工程项目简介 (3)第二节、施工准备与现场平面布置 (8)一、施工准备 (8)二、施工现场平面布置 (9)第三节、施工工期及进度保证措施 (12)一、工期安排 (12)二、进度保证措施 (13)三、施工进度计划网络图 (16)第四节、质量等级目标及保证措施 (17)一、质量等级目标 (17)二、施工质量的控制和检验手段 (17)三、原材料、半成品、外构件的质量保证措施 (25)第五节、主要施工技术方案 (28)一、施工测量 (28)二、拦河坝加固工程 (32)二、溢洪道工程及其右侧山坡边坡处理 (46)三、倪家沿泄洪闸改建工程 (56)四、发电输水隧洞进水口改建工程 (68)五、跨流域引水渠道处理工程 (78)六、房建工程 (80)第六节、组织机构及技术力量和劳动力配置情况 (89)一、组织机构 (89)二、技术力量配置 (90)三、劳动力配置 (90)第七节、施工机具机械设备配置及进场情况 (93)第八节、安全文明施工及环保措施 (96)一、安全施工 (96)二、文明施工 (104)三、环境保护 (105)四、消防保证措施 (106)第九节、防台、渡汛措施 (107)第一节、工程项目简介一、工程概况征天水库位于诸暨市枫桥区东一乡旺妙倪家沿北大冈溪出口,库区地形狭长,北起大冈山,东靠海螺山,西连小马岭,南邻孝泉江。
距枫桥镇6km,水库接纳发源与大冈山的大冈溪,控制流域面积13.4km2,引水面积5.05km2,坝高24.5m,总库容1253万m3。
坝形为心墙、均质混合坝,是一座以灌溉为主,结合防洪、发电、养鱼等综合利用的中型水库,枢纽由大坝、溢洪道、输水涵洞、电站等建筑物组成。
本标段包括本工程的建筑安装工程,本标段工程计划于2008年10月1日开工,于2009年12月31日完工,总工期15个月,质量:合格。
第一章施工总说明工程地址现状工程安插及建筑物型式本水库枢纽工程由大坝、副坝、溢洪道〔现状为泄洪洞〕、高、低放水涵。
大坝坝址区原河底高程,河底床宽约100m,河谷呈“U〞字形,两岸山势起伏较平缓。
拦河坝直跨河床,坝轴线近南北向安插。
副坝位于主坝东北角的山坞。
泄洪洞位于主坝东侧山坳。
放水涵位于主坝西端的山体与坝体接合处,有高、低涵各一座。
大坝为粘土心墙砂壳坝,坝顶高程100.58~101.12m〔含防浪墙〕,全长175m,最大坝高,顶宽4.2~4.8m;心墙堤高程,底宽,顶宽,边坡1:0.5。
上游坝坡在88~89m 和高程处各设一平台,宽度别离为4~6m和1.0m,二级平台上、下边坡别离为1:2和1:3,坡面全部采用干砌块石护坡,厚度为0.1~0.4m,局部零乱松散、塌陷。
下游坝坡在处设一宽的平台,上、下边坡别离为1:2.75和1:3,坡面设有纵横向干砌石集水槽各4道,断面均为b××,大局部砂浆脱落,局部块石松动。
长约50米的浆砌石高涵出口渠道颠末坝体外坡中部,发生了严重的渗透破坏,坝体形成冲坑;坝脚沿线局部池沼化。
副坝位于主坝东北角的山坞,为均质土坝,坝顶高程100.2~103.82m,全长约300m,顶宽4m,最大坝高。
上游边坡为1:2,下游边坡为1:2.5,靠近西北边坝脚设有干砌石挡土墙,顶高程82.0m,长约150m,面宽,高1.8~2m。
溢洪道位于主坝东侧山坳处,由泄洪隧洞和明渠泄槽组成。
泄洪隧洞位于溢洪道进口,长76m。
隧洞进口底高程为,出口底高程为;洞身断面下部为2×2m的矩形,上部为R=的半圆拱;洞身顶拱为钢筋砼衬砌,进口测长侧墙也为钢筋砼衬砌,出口侧长侧墙为浆砌石衬砌。
明渠泄槽段位于泄洪隧洞后,总长。
放水涵洞位于主坝西端的山体与坝体结合处,有高、低涵各一座。
高涵长84m,进、出口底高程别离为和。
此中,进口段为风化隧洞内套长约10m、直径700mm的预制素砼圆涵;其余为直径700mm的现浇钢筋砼圆涵;进口为钢筋砼启闭机台,砼闸门、5t启闭机控制。
水库除险加固工程施工组编制单位:编制时间:目录一、编制说明二、施工规划总说明及工程特点三、施工总布置四、施工组织措施五、施工进度计划及进度保证措施六、主体工程项目施工技术方案七、确保工程质量的技术组织措施八、确保安全生产的技术组织措施九、确保文明施工的技术组织措施十、附表第1章编制说明本施工组织设计严格按照工程招标文件对施工组织设计的要求并结合现场实际施工条件,在综合考虑人员、1.1、编制目的及原则机械、材料调配、施工方案、质量要求、进度安排、安全文明等各方面因素后按照统一部署、精心组织、合理安排的原则进行编制。
根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量终身负责,对安全文明施工强化管理的精神,以“科学、经济、优质、高效”为原则进行编制。
1.2、编制依据(1)水库除险加固工程的招标文件及答疑文件。
(2)设计图纸。
(3)现场实际踏勘情况。
(4)国家现行相关工程建设法规和当地政府有关地方性法规和规定。
(5)国家和行业颁布的相关现行的技术标准和规程、规范。
(6)本单位质量体系文件和企业标准。
(7)本单位有关质量管理、安全管理、文明施工管理等项目管理方面的文件。
1.3、引用的主要施工规范标准(1)《建筑工程施工质量验收统一标准》GB50300—2001;(2)《建筑地基基础工程施工质量验收规范》GB50202—2002;(3)《碾压式土石坝施工技术规范》DL/T5129-2001;(4)《水利水电工程施工测量规范》DL/T5173—2003;(5)《喷射混凝土施工技术规程》YBJ226—91;(6)《地基与基础工程施工及验收规范》GBJ2302—83;(7)《粉煤灰混凝土应用技术标准》GBJ146-90;(8)《水利水电工程等级划分及洪水标准》SL252-2000(9)《水工建筑物抗震设计规范》(SL203-97)(10)《浆砌石坝设计规范》SL25-91(11)《水工建筑物水泥灌浆施工技术规范》(SL62-94)(12)《水工预应力锚固设计规范》SL62-98(13)《水工混凝土施工规范》SDJ207-82(14)《水利水电工程混凝土防渗墙施工技术规范》SL174-962.1、工程概况(15)《水利水电工程天然建筑材料勘察规程》SDJ17-78(试行)(16)《水利水电工程施工测量规范》SL52-93(17)《水利水电基本建设单元工程质量等级评定标准》SDJ249-88、SDJ259-91、SL38-92第2章施工规划总说明及工程特点2.1、工程概况水库位于****,工期要求为50日历天,工程质量标准为合格。
第1篇招标公告招标编号:[招标编号]招标单位:[招标单位名称]发布日期:[发布日期]一、招标项目基本情况1.1 项目名称:[项目名称]1.2 项目地点:[项目地点]1.3 项目规模:[项目规模,如:总装机容量、水库库容、灌溉面积等]1.4 项目内容:[项目具体内容,包括但不限于:主体工程、配套工程、附属工程等]1.5 工程建设期限:[工程建设期限,如:12个月]1.6 招标范围:[招标范围,如:主体工程、配套工程、附属工程等]二、投标人资格要求2.1 投标人须具备中华人民共和国法人资格,具有独立承担民事责任的能力。
2.2 投标人须具备有效的企业营业执照,且经营范围包含水利工程或相关领域。
2.3 投标人须具备水利工程施工总承包相应等级的资质证书。
2.4 投标人须具备安全生产许可证,且在有效期内。
2.5 投标人近三年内(自投标截止之日起计算)至少完成过一个类似规模的水利工程施工项目,并取得良好的工程业绩。
2.6 投标人须具备良好的财务状况,无重大债权债务纠纷。
2.7 投标人须具有良好的商业信誉和社会信誉。
三、招标文件获取3.1 招标文件获取方式:[招标文件获取方式,如:现场购买、网络下载等]3.2 招标文件获取时间:[招标文件获取时间,如:自公告发布之日起至投标截止之日止]3.3 招标文件售价:[招标文件售价]四、投标文件编制4.1 投标文件编制要求:[投标文件编制要求,如:格式、内容、盖章等]4.2 投标文件递交截止时间:[投标文件递交截止时间]4.3 投标文件递交地点:[投标文件递交地点]五、开标时间和地点5.1 开标时间:[开标时间]5.2 开标地点:[开标地点]六、评标办法6.1 评标委员会组成:[评标委员会组成,如:专家、招标人代表等]6.2 评标办法:[评标办法,如:综合评分法、最低评标价法等]6.3 评标标准:[评标标准,如:施工组织设计、项目管理机构、工程报价、企业信誉等]七、合同签订及履约7.1 合同签订:中标通知书发出后,中标人应在规定时间内与招标人签订合同。
一、招标公告根据《中华人民共和国招标投标法》及相关法律法规,郯城县水利工程建设项目现已具备招标条件,现对该项目进行公开招标。
欢迎具备相应资质的企业参与投标。
二、项目概况1. 项目名称:郯城县水利工程建设项目2. 项目地点:郯城县3. 项目规模:本项目总投资约XX万元,主要包括以下内容:(1)河道整治工程:对XX河道进行整治,包括河道清淤、护岸工程、桥梁建设等;(2)水库除险加固工程:对XX水库进行除险加固,包括水库大坝加固、溢洪道改造等;(3)灌区节水改造工程:对XX灌区进行节水改造,包括灌溉渠道整治、灌溉设施更新等。
4. 项目工期:自合同签订之日起,工期为XX个月。
三、投标人资格要求1. 具有独立法人资格,注册资金不少于XX万元;2. 具有水利行业工程施工总承包壹级(含)以上资质;3. 具有良好的财务状况和履约信誉,无不良记录;4. 具有类似项目施工经验,近三年内完成过XX万元以上的水利工程;5. 具有安全生产许可证,具备安全生产条件;6. 拥有完善的施工组织机构和管理制度。
四、招标文件获取1. 招标文件获取时间:自公告发布之日起至XX年XX月XX日止。
2. 招标文件获取方式:有意向的投标人可前往郯城县水利工程招标办公室购买招标文件,联系电话:XXX-XXXXXXX。
3. 招标文件售价:人民币XX元,售后不退。
五、投标文件递交1. 投标文件递交截止时间:XX年XX月XX日XX时XX分。
2. 投标文件递交地点:郯城县水利工程招标办公室。
六、开标时间及地点1. 开标时间:XX年XX月XX日XX时XX分。
2. 开标地点:郯城县水利工程招标办公室。
七、其他事项1. 本项目采用资格后审方式招标,投标文件应按照招标文件要求编制。
2. 投标人应严格按照招标文件要求提供真实、准确、完整的投标文件。
3. 本项目不接受联合体投标。
4. 招标人有权对投标文件进行评审,并有权对中标候选人进行考察。
5. 如有疑问,请及时与郯城县水利工程招标办公室联系。

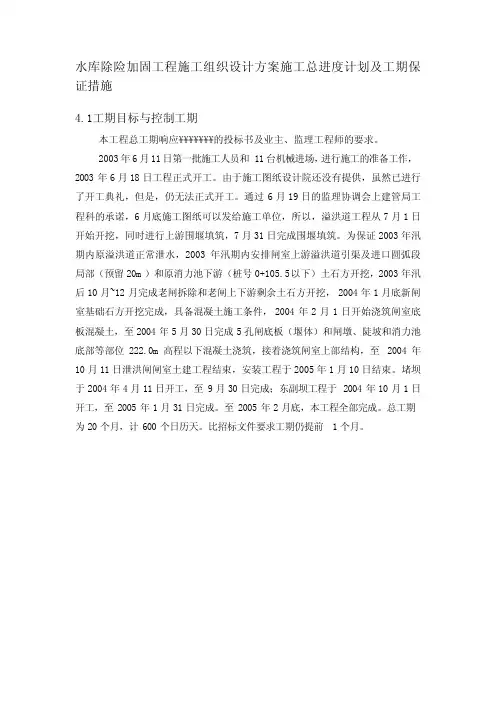

水库除险加固工程施工组织设计方案施工总进度计划及工期保证措施4.1工期目标与控制工期本工程总工期响应¥¥¥¥¥¥¥的投标书及业主、监理工程师的要求。
2003年6月11日第一批施工人员和11台机械进场,进行施工的准备工作,2003年6月18日工程正式开工。
由于施工图纸设计院还没有提供,虽然已进行了开工典礼,但是,仍无法正式开工。
通过6月19日的监理协调会上建管局工程科的承诺,6月底施工图纸可以发给施工单位,所以,溢洪道工程从7月1日开始开挖,同时进行上游围堰填筑,7月31日完成围堰填筑。
为保证2003年汛期内原溢洪道正常泄水,2003年汛期内安排闸室上游溢洪道引渠及进口圆弧段局部(预留20m)和原消力池下游(桩号0+105.5以下)土石方开挖,2003年汛后10月~12月完成老闸拆除和老闸上下游剩余土石方开挖,2004年1月底新闸室基础石方开挖完成,具备混凝土施工条件,2004年2月1日开始浇筑闸室底板混凝土,至2004年5月30日完成5孔闸底板(堰体)和闸墩、陡坡和消力池底部等部位222.0m高程以下混凝土浇筑,接着浇筑闸室上部结构,至2004年10月11日泄洪闸闸室土建工程结束,安装工程于2005年1月10日结束。
堵坝于2004年4月11日开工,至9月30日完成;东副坝工程于2004年10月1日开工,至2005年1月31日完成。
至2005年2月底,本工程全部完成。
总工期为20个月,计600个日历天。
比招标文件要求工期仍提前1个月。
4.2关键控制性工期序号 关键控制性节点项目 计划完成日期 招标文件要求完成日期1 溢洪道工程开工 2003年7月1日 2003年6月20日2 溢洪道土石方开挖完成 2004年1月31日3 老闸拆除完成 2003年12月31日4 上游围堰填筑完成 2003年7月31日 2004年5月底以前5 闸底板(堰体) 2004年4月6日 2004年5月30日完成6 闸墩浇筑完成 2004年5月20日7 启闭机安装完成 2004年8月10日8 启闭机房建筑及装饰完成 2004年10月11日9 溢洪道上下游底部混凝土 2004年5月30日 2004年5月30日完成10 溢洪道上下游边墙混凝土 2004年10月31日11 闸门安装完成 2005年1月10日12 东副坝工程完工 2005年1月31日13 堵坝工程完工 2004年9月30日14 上游围堰拆除 2004年11月15日15 竣 工 2005年2月28日 2005年3月30日 4.3施工关键线路老闸拆除、溢洪道开挖、闸室混凝土浇筑及闸门、启闭机安装是本工程施工控制性工程,溢洪道上下游工程、堵坝及东副坝工程可在闸室施工中穿插安排施工,工期较富裕,对总工期影响不大。

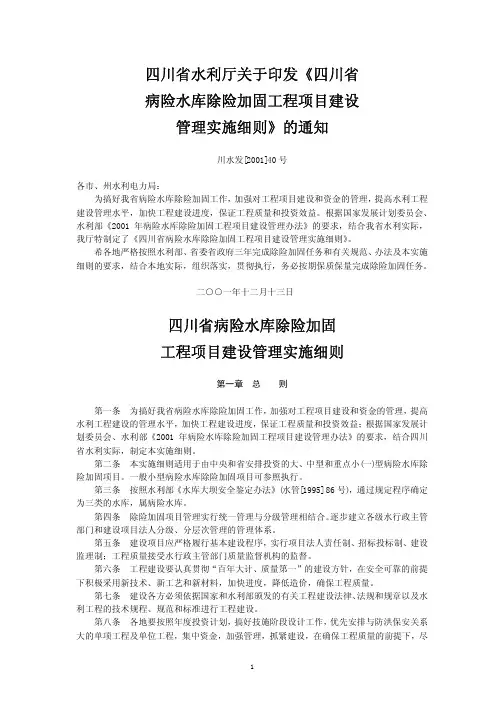

病险水库除险加固工程项目建设管理办法国家发改委、水利部计投资[2002]683号第一章总则第一条为了搞好病险水库除险加固工作,加强对项目建设和资金的管理,特制定本办法。
第二条按照《水库大坝安全鉴定办法》(水库〔1995〕86号),通过规定程序确定病险水库。
第三条要按照轻重缓急,将各个单项工程及单位工程的施工程序进行合理排队,优先安排与防洪保安关系大的单项工程及单位工程,集中资金,加强管理,抓紧建设,确保工程质量,尽可能缩短建设工期。
第二章前期工作第四条病险水库除险加固属基本建设项目,应按照国家规定的基本建设程序管理。
1、安全鉴定:按水利部颁布的《水库大坝安全鉴定办法》的有关规定,按照分级负责的原则,由各级水利行政主管部门组织安全鉴定。
安全鉴定工作必须委托有相应资格的单位承担。
水利部《关于公布水利水电建设工程蓄水安全鉴定单位名单的通知》(水建管〔2000〕210号)公布的一、二级蓄水安全鉴定单位可以承担各等级水库大坝安全鉴定工作。
2、核查:中央补助投资的病险水库,必须将安全鉴定成果报水利部大坝安全管理中心进行核查,由其确认并出具核查认定书。
第三章项目申报第五条病险水库除险加固项目要按照管理权限逐级申报,由省级计委、水利厅(局)共同审查后,联合上报国家计委和水利部。
第六条申报项目应提交以下文件和材料:1、大坝安全鉴定书和水利部大坝安全管理中心的复核意见。
2、初步设计批复文件。
3、省级和地方有关部门对建设资金的承诺文件。
第七条国家计委和水利部根据国家财力和全国水利建设任务,综合平衡后,按照量力而行和区分轻重缓急的原则,对各省上报的项目进行研究,联合下达项目年度投资计划。
第四章建设资金第八条各地要对各个渠道承诺的配套投资落实情况进行督促和检查,确保投资按时、足额到位。
今年底以前,各省要将配套资金到位,完成情况和明年的计划安排情况上报国家计委、水利部备案。
第九条凡经稽查、审计发现地方配套资金不按承诺文件到位,中央将相应停止安排补助投资,并视情况停止该省(自治区、直辖市)其它水利工程的中央投资。

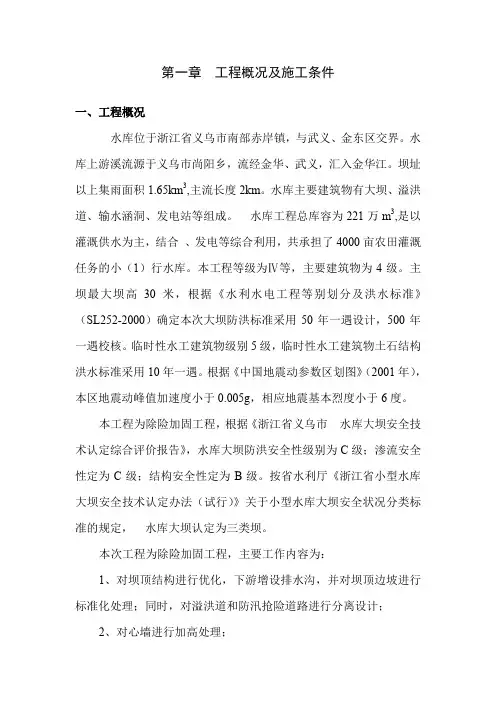

第一章工程概况及施工条件一、工程概况水库位于浙江省义乌市南部赤岸镇,与武义、金东区交界。
水库上游溪流源于义乌市尚阳乡,流经金华、武义,汇入金华江。
坝址以上集雨面积1.65km3,主流长度2km。
水库主要建筑物有大坝、溢洪道、输水涵洞、发电站等组成。
水库工程总库容为221万m3,是以灌溉供水为主,结合、发电等综合利用,共承担了4000亩农田灌溉任务的小(1)行水库。
本工程等级为Ⅳ等,主要建筑物为4级。
主坝最大坝高30米,根据《水利水电工程等别划分及洪水标准》(SL252-2000)确定本次大坝防洪标准采用50年一遇设计,500年一遇校核。
临时性水工建筑物级别5级,临时性水工建筑物土石结构洪水标准采用10年一遇。
根据《中国地震动参数区划图》(2001年),本区地震动峰值加速度小于0.005g,相应地震基本烈度小于6度。
本工程为除险加固工程,根据《浙江省义乌市水库大坝安全技术认定综合评价报告》,水库大坝防洪安全性级别为C级;渗流安全性定为C级;结构安全性定为B级。
按省水利厅《浙江省小型水库大坝安全技术认定办法(试行)》关于小型水库大坝安全状况分类标准的规定,水库大坝认定为三类坝。
本次工程为除险加固工程,主要工作内容为:1、对坝顶结构进行优化,下游增设排水沟,并对坝顶边坡进行标准化处理;同时,对溢洪道和防汛抢险道路进行分离设计;2、对心墙进行加高处理;3、对坝顶坝基采用套井回填和帷幕灌浆进行防渗处理;4、对发电引水隧洞漏水问题进行防漏处理,并对进口起闭设备进行更新改造;5、增设对水库配套安全监测设施。
二、施工条件分析1、对外交通本工程地处义乌市南部赤岸镇,与武义、金东区交界,有水泥道路直通工程区,虽然上坝道路不宽大,但上坝道路直通库尾,交通条件还算便利。
根据现场踏勘情况,对外交通已基本能满足建筑材料和施工机械的运输。
2、主要建材及水电本工程采用的块石料主要利用新购块石,拆除的旧石可兼顾利用,但要求无风化且大小均匀、无腐蚀、质地坚硬。

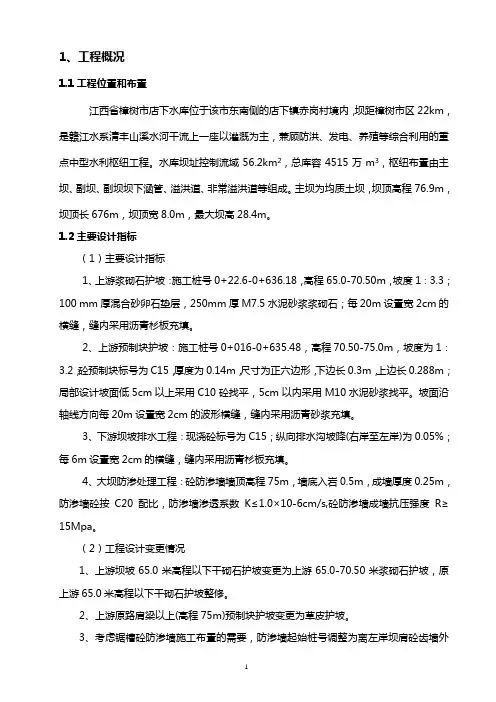

1、工程概况1.1工程位置和布置江西省樟树市店下水库位于该市东南侧的店下镇赤岗村境内,坝距樟树市区22km,是赣江水系清丰山溪水河干流上一座以灌溉为主,兼顾防洪、发电、养殖等综合利用的重点中型水利枢纽工程。
水库坝址控制流域56.2km2,总库容4515万m3,枢纽布置由主坝、副坝、副坝坝下涵管、溢洪道、非常溢洪道等组成。
主坝为均质土坝,坝顶高程76.9m,坝顶长676m,坝顶宽8.0m,最大坝高28.4m。
1.2主要设计指标(1)主要设计指标1、上游浆砌石护坡:施工桩号0+22.6-0+636.18,高程65.0-70.50m,坡度1∶3.3;100 mm厚混合砂卵石垫层,250mm厚M7.5水泥砂浆浆砌石;每20m设置宽2cm的横缝,缝内采用沥青杉板充填。
2、上游预制块护坡:施工桩号0+016-0+635.48,高程70.50-75.0m,坡度为1:3.2;砼预制块标号为C15,厚度为0.14m,尺寸为正六边形,下边长0.3m,上边长0.288m;局部设计坡面低5cm以上采用C10砼找平,5cm以内采用M10水泥砂浆找平。
坡面沿轴线方向每20m设置宽2cm的波形横缝,缝内采用沥青砂浆充填。
3、下游坝坡排水工程:现浇砼标号为C15;纵向排水沟坡降(右岸至左岸)为0.05%;每6m设置宽2cm的横缝,缝内采用沥青杉板充填。
4、大坝防渗处理工程:砼防渗墙墙顶高程75m,墙底入岩0.5m,成墙厚度0.25m,防渗墙砼按C20配比,防渗墙渗透系数K≤1.0×10-6cm/s,砼防渗墙成墙抗压强度R≥15Mpa。
(2)工程设计变更情况1、上游坝坡65.0米高程以下干砌石护坡变更为上游65.0-70.50米浆砌石护坡,原上游65.0米高程以下干砌石护坡整修。
2、上游原路肩梁以上(高程75m)预制块护坡变更为草皮护坡。
3、考虑锯槽砼防渗墙施工布置的需要,防渗墙起始桩号调整为离左岸坝肩砼齿墙外边线以外10m(0+006),终止桩号调整为离右岸坝肩迎水坡踏步右边线以外10m(0+650.5)。
第1篇一、招标公告根据《中华人民共和国招标投标法》、《中华人民共和国招标投标法实施条例》等法律法规的规定,经凤翔县水利局批准,现对凤翔县水利设施工程进行公开招标。
欢迎具备相应资质的单位参加投标。
二、项目概况1. 项目名称:凤翔县水利设施工程2. 项目地点:凤翔县3. 项目规模:详见招标文件4. 工程内容:包括但不限于河道整治、水库建设、灌溉设施改造、供水工程等5. 投资估算:详见招标文件6. 工期要求:详见招标文件三、投标人资格要求1. 具有独立法人资格,持有有效的营业执照;2. 具有水利行业工程施工总承包二级及以上资质;3. 具有良好的财务状况和履约信誉;4. 具有类似工程业绩,近三年内完成过同类工程业绩;5. 拥有符合工程要求的技术力量、设备和管理能力;6. 拥有良好的社会信誉,无不良记录。
四、招标文件获取1. 招标文件获取时间:自公告发布之日起至投标截止时间止。
2. 招标文件获取方式:有意向的投标人可在凤翔县水利局网站下载招标文件。
3. 招标文件售价:每套人民币XX元,售后不退。
五、投标文件递交1. 投标文件递交截止时间:详见招标文件。
2. 投标文件递交地点:详见招标文件。
3. 逾期送达的或者未送达指定地点的投标文件,招标人不予受理。
六、开标时间及地点1. 开标时间:详见招标文件。
2. 开标地点:详见招标文件。
七、评标办法1. 采用综合评分法,对投标文件进行综合评分。
2. 评标委员会根据招标文件的要求,对投标文件进行评审,最终确定中标人。
八、中标公告1. 中标公告将在凤翔县水利局网站发布。
2. 中标通知书将在中标公告发布后5个工作日内发出。
九、联系方式1. 招标人:凤翔县水利局2. 联系人:XXX3. 联系电话:XXX4. 电子邮箱:XXX十、其他事项1. 本公告未尽事宜,详见招标文件。
2. 投标人应严格按照招标文件的要求进行投标,否则将取消投标资格。
3. 招标人对投标文件进行保密,未经投标人同意,不得向任何第三方泄露。
(招标投标)水库除险加固工程设计投标文件项目名称:湖南省邵阳县张家冲水库除险加固工程勘察与设计项目招标编号:技术标书投标时间:2014年2月11日1 对本工程认识1.1 工程概况张家冲水库位于东经104°30′、北纬25°59′、水库大坝座落在郦家坪镇栗树庙村,系资水二级支流槎江水系,距县城塘渡口56km,距邵阳县62km,有简易公路可达。
水库控制集雨面积23.78k㎡,外引17.48k㎡,坝址以上干流长3.5km,平均坡降35‰。
水库正常蓄水位425.2m,设计洪水位426.21m,校核洪水位426.57m,死水位397.63m,相应库容分别为1010万m³、1168万m³、1196万m³、死库容3万m³。
是一座以灌溉为主,兼有防洪、养殖、旅游等综合效益的中型水利工程。
枢纽工程由主坝、溢洪道、输水低涵、副坝、副坝输水高涵、引水渠及引水隧洞组成。
主坝设计为粘土斜心墙坝,大坝坝顶高程426.99m,最大坝高33.507m,坝顶轴线长121.5m,坝顶宽6.0m,坝顶设0.8m高防浪墙。
坝内坡坡比自上而下分别为1:2.0、1:2.5、1:2.9、1:3.3,在421.98m、415.48m、408.48m均设有1.5m宽的平台,外坡坡比自上而下分别为1:2.0、1:2.5、1:2.9、1:3.3、1:1.75(棱体),在421.98m、415.48m、408.48m均设有宽1.5m的平台、401.48m平台宽2.0m。
溢洪道位于主坝左侧垭口,坐落于强风化岩石上,为宽浅式,溢流堰堰顶高程为425.2m,由进口段、控制段、一级陡坡段、二级陡坡段、消力池、泄洪渠组成,其中进口段长15.0m,控制段长35.5m,坡降2%,一级陡坡段长48.02m(宽×高=5m×1.8m),坡降37.3%,二级陡坡长69.28m,坡降29.2%,消力池长14m,宽5m,下接泄洪渠,未衬砌。
灌溉输水低涵位于主坝中部,为圬工拱涵。
进口底板高程397.63m、断面尺寸为0.9×1.2m、输水能力为2.1m³/s,卧管取水,闸门型式为悬臂铸铁闸门,启闭设备为3t手摇绞车。
刘家院副坝为均质坝,坝顶高程426.99m,最大坝高12.45m,坝顶轴线长172m,坝顶宽4.0m,坝顶高防浪墙未建成。
灌溉输水高涵位于刘家院副坝中部,已损毁,具体情况不明,取水设施未建成。
王家皂副坝设计为均质坝,未建成。
引水渠共5条,总长为19.8km,分别是地田冲、蔡家田、城天堂、付家坪、刘家院引水渠。
外引集雨面积为17.48k㎡。
引水隧洞共2条,总长996m,分别是喷水岩及东塘岭引水隧洞。
该工程于1964年动工兴建为小(Ⅰ)型水库,坝高20.6m,蓄水量556.0万m³。
1978年冬,将小(Ⅰ)型水库扩建改造,主坝设计坝高34.46m,设计坝顶高程427.943m,由于沉陷,实际坝顶高程426.80m,坝高33.32m。
水库扩建后,由于水源问题,一直未正式批文升级。
1986年3月,打通了栗树庙岩溶水入库,年增水量276.48万m³。
1995年10月,打通了东塘岭岩溶水,通过引水隧道引入已建的城天堂引水渠入库,年引水量达430.62万m³。
湖南省水利厅于1998年6月23日正式批复,同意张家冲水库从小Ⅰ型水库级为中型。
1.2 工程任务1.2.1初设报告任务篇章:(1)综合说明(2)水文(3)工程地质(4)除险加固设计(5)工程管理(6)水土保持和环境保护(7)机电及金属结构(8)施工组织设计(9)投资概算(10)经济评价(11)综合评价和结论1.2.2招标及施工图勘测设计工作任务发包及施工图勘测设计阶段按工程计划、工程实际进展状况和业主要求,积极配合进行工程招标和施工详图设计工作,编制相关工程招标文件,提供施工技术文件及设计图纸,作好现场设代服务等。
(1)招标设计1)根据项目前期工程实际进展状况,积极配合进行前期工程、工程招标和施工详图设计工作。
2)依据可研报告的审定意见,完成施工规划报告,确定分标方案,编制监理、招标文件;3)开展施工控制网的设计和建立。
4)按照批准审定的可研报告及相关规程规范要求,开展招标设计工作,完成招标设计文件及图纸(分标段)5)工程永久占地(不含水库)和施工期征地范围图6)围绕工程建设项目招标的需要,复核初设阶段的地质资料和结论,补充查明遗留的工程地质问题,为完善和优化设计及落实招标合同有关的问题提供地质资料。
(2)施工详图设计1)按照工程计划和与业主签订的施工技术文件及设计供图计划,进行枢纽建筑物、引水建筑物及各专业设计,提供工程建设所需各专业施工详图。
2)组建满足工程进展的常驻现场的设计代表处,做好现场设计服务工作。
a.工程开工后组建设计代表部,配备办公生活用品,派驻设代人员,提供现场设计服务。
b.遇到工程技术问题时派出相关专业人员参与研究,提出处理意见和技术方案。
c.应业主要求参与各种以外情况的处理工作,如防洪、度汛,质量事故的处理等。
3)进行施工地质工作,检验、核定前期勘察的地质资料和结论,提出工程地质问题处理措施建议,补充论证专门性工程地质问题。
分析施工其地质检测和监测资料,提出完善施工期和运行期的工程地质监测和检测内容、布置方案和技术要求建议。
4)施工期分年提供的工程度汛报告。
5)阶段性设计报告。
包括水库蓄水、加固验收等阶段性工作报告,并参与工程安全鉴定。
;6)施工控制网的设计、建立、稳定期观测及资料移交等报告;(3)设计总结及项目后评价1)编制施工设计报告及阶段性验收、竣工验收所需相关设计文件和报告。
2)配合业主开展各专项验收及工程竣工验收工作。
3)编制技施设计报告等。
4)按照《水利工程建设项目后评价报告编制规程》的规定,配合业主开展项目后评价工作。
1.2.3勘测设计工作任务(1)勘测工作量详见本设计大纲部分。
(2)科学试验、专题研究的工作规划见本大纲部分。
(3)张家冲水库除险加固的工程方案进行综合比较,选择动能指标较优的方案。
(4)研究枢纽总布置方案,进行多方案比较,从而选择推荐的枢纽布置方案。
(5)施工导流布置方案,施工总进度布置,场内交通布置,主体工程施工方法也必须进行多方案比较论证,一般比较方案不少于2个。
(6)其它项目按对初设报告的深度要求进行论证。
1.3 工程规模张家冲水库大坝座落在邵阳县郦家坪镇栗树庙村,系资水二级支流槎江水系,距县城塘渡口56km,距邵阳县62km,张家冲水库集雨面积23.78k㎡(库区6.3 k㎡、外引17.48 k㎡),坝址以上干流长3.5km,平均坡降35。
该水库以农田灌溉为主(总体灌溉两个镇39个行政村的农田,设计灌溉面积3.49万亩,现实际灌溉1.80 万亩,旱涝保收1.6万亩),兼有防洪养殖、旅游等综合效益。
枢纽工程主要由主坝、刘家院副坝、主坝溢洪道、主坝输水涵洞、副坝高涵、5条引水渠及2条引水隧洞组成。
主坝为粘土心墙坝,最大坝高33.51m,水库正常水位425.2m,相应库容为1010万m³,校核洪水位为426.57 m³,死水位397.63m,相应库容3万m³。
按《水利水电工程等级划分及洪水标准》(SL252-2000)第3.1.2条,其洪水标准按山丘区标准确定。
根据《防洪标准》(GB50201-94),确定等别为Ⅲ等工程,中型水利工程。
主要建筑物级别为3级,次要建筑物级别为4级,设计洪水标准为100年一遇,校核洪水标准为1000年一遇。
溢洪道消能防冲洪水标准为30年一遇。
1.4 工程认识1.4.1 对现场安全检查存在的问题的认识张家冲水库运行40多年来,出现过一系列隐患,这些隐患部分虽已处理过,1998年进行过扩建改造,但由于配套资金不足,前期工作时间早,深度不够等原因,大坝加固处理不彻底,仍存在部分工程隐患及问题有待进一步改进处理,以保证大坝的安全运行,现以建筑物分序分述存在的主要问题。
1.4.1.1主坝存在的主要问题a)主坝基岩节理裂隙较发育,且由于清基不彻底,坝基存在厚约7.0m左右的中等透水带,特别是接触带透水率较大,当库水位处于401.0m高程时,下游坡脚有明显的漏水现象,渗量达2.5L/s左右,且随库水位上升而加大;b)主坝填筑质量差,夯压不密实,造成主坝沉陷,坝顶累计沉陷量达最大达0.52m (现坝顶高程左岸最高427.01m、中间最低为426.47m及右岸为426.80m);且整体渗透系数较大,未达到规范要求,当库水位为424.8m高程时,主坝外坡415.5m高程平台以上左端出现大面积散浸,面积约为90㎡,漏水量最大达到1.0L/s;c)主坝排水棱体局部淤堵严重,排水效果差,导致坝体浸润线及逸出点升高,危及大坝结构稳定;d)坝体内坡护坡块石脱落,损坏严重,外坡杂草丛生,原草皮护坡损毁严重,坡面排水沟部分毁坏、淤堵。
1.4.1.2刘家院副坝存在的主要问题a)坝基施工质量差,清基不彻底,坝基存在5.0m左右中等透水带,高水位时下游坝脚、平台部位出现渗漏现象;b)刘家院副坝坝体填筑质量较差,干密度偏低,坝身存在渗漏隐患,当库水位为424.8m时,坝体有7处漏水点、漏水量1.2 L /s。
c)副坝内坡护坡块石脱落,损坏严重,外坡杂草丛生,原草皮护坡损毁严重,坡面排水沟部分毁坏、淤堵。
1.4.1.3溢洪道存在的主要问题a)溢洪道泄槽及消力池底板混凝土质量较差,存在开裂现象;b)溢洪道基础未处理彻底,表层存在5.0m左右中等透水带,破碎严重,存在渗漏隐患;c)溢洪道进口年久失修,损毁严重,堰顶水平段未铺盖,尾水渠利用自然水沟,未衬砌;d)溢洪道进口上坝公路左侧山体有一不稳定崩塌体,最大厚度达5.1m,面积达500㎡,体积约800m³,由于一直未处理,对溢洪道及大坝存在极大安全隐患;e)溢洪道进口处无公路桥,行人、车辆直接从进口平台上坝,存在较大安全隐患。
1.4.1.4输水建筑物存在的问题张家冲水库库区存在问题的输水建筑物主要包括:主坝输水涵洞、副坝高涵、喷水岩引水隧洞、东塘岭引水隧洞及库区的5条引水渠。
(1)主坝涵洞存在的问题主坝涵洞施工质量差,洞身衬砌不彻底,漏水严重,当库水位达到401.0m时,实测漏水量达2L/s,当水位继续上升时,最大渗量达5L/s,存在严重的安全隐患,且启闭机已锈蚀毁坏,无法使用,卧管损毁严重。
(2)副坝高涵存在的问题由于配套资金未到位等原因,副坝高涵取水设施一直未建成,现高涵已损毁弃用。
(3)引水隧洞存在的问题喷水岩、东塘岭引水隧洞由于年久失修,且原本未衬砌,存在渗漏隐患。
(4)引水渠存在的问题库区的5条引水渠普遍存在衬砌质量差或未衬砌,局部垮塌、渠中淤堵、渗漏严重,引水利用率极低。
