工程计划项目方案建设资料(资料员)管理目标.内容及其流程(详述)
- 格式:doc
- 大小:144.26 KB
- 文档页数:10
项目工程资料管理方案在项目工程中,资料管理是至关重要的一环。
良好的资料管理方案可以帮助项目团队更好地组织、存储和使用项目相关的信息和文件,提高工作效率,减少错误和遗漏。
本文将就项目工程资料管理方案进行详细探讨,包括资料管理的重要性、目标、流程和工具等方面。
一、资料管理的重要性。
项目工程涉及大量的信息和文件,包括设计图纸、合同文件、施工记录、质量检测报告等。
这些资料对项目的顺利进行和最终的交付都起着至关重要的作用。
良好的资料管理可以保证项目团队能够随时随地获取需要的信息,及时做出决策,减少沟通成本,提高工作效率。
另外,良好的资料管理也可以帮助项目团队更好地管理风险。
通过对项目资料的及时、准确记录和分析,可以帮助项目团队及时发现和解决问题,避免风险的扩大和延误。
二、资料管理的目标。
良好的资料管理应该以提高工作效率、降低风险为目标。
具体来说,资料管理的目标应包括以下几个方面:1. 确保项目团队能够随时随地获取需要的信息,提高工作效率;2. 确保项目资料的完整性和准确性,降低错误和遗漏的风险;3. 提高项目团队的沟通效率,减少沟通成本;4. 帮助项目团队及时发现和解决问题,降低风险。
三、资料管理的流程。
良好的资料管理应该建立清晰的流程和规范。
一般来说,资料管理的流程应包括以下几个环节:1. 资料收集,项目团队应该明确项目所涉及的所有资料类型,并建立相应的收集机制,确保所有相关资料都能够被及时收集到;2. 资料分类,收集到的资料应该按照一定的分类标准进行分类,便于后续的存储和使用;3. 资料存储,分类好的资料应该被存储到指定的位置,可以是电子文档管理系统、云端存储等;4. 资料检索,存储好的资料应该能够被快速、准确地检索到,便于项目团队随时获取需要的信息;5. 资料更新,随着项目的进行,部分资料可能会发生变化,需要及时进行更新和记录;6. 资料归档,项目结束后,部分资料可能需要被归档存档,以备后续查阅和使用。
工程资料管理流程一、概述工程资料管理流程是指对工程项目中产生的各类资料进行有效的组织、管理和利用的过程。
良好的工程资料管理流程可以确保项目的顺利进行,提高工程质量和效率,保证项目的可持续发展。
二、流程步骤1. 资料采集在项目启动阶段,需要采集与工程项目相关的各类资料,包括设计文件、合同文件、技术规范、施工方案等。
资料采集应该由专人负责,确保资料的完整性和准确性。
2. 资料分类采集到的资料需要按照一定的分类标准进行分类,例如按照工程阶段、资料类型、责任主体等进行分类。
分类的目的是为了方便后续的管理和利用。
3. 资料归档对分类后的资料进行归档,建立统一的档案管理系统。
每份资料都应该有惟一的编号,并记录在档案系统中。
档案系统可以采用电子化管理或者纸质档案管理,根据实际情况选择适合的方式。
4. 资料检索建立便捷的资料检索系统,使得需要某份资料时可以快速找到。
资料检索系统可以根据资料的编号、关键词、项目名称等进行检索。
同时,还可以建立索引和目录,方便用户查找资料。
5. 资料借阅对于需要借阅资料的人员,应该建立借阅流程。
借阅人员需要填写借阅申请单,并经过相关责任人的审批后方可借阅。
借阅的资料需要做好登记和记录,借阅期限到期后需要及时归还。
6. 资料更新随着工程项目的进行,可能会产生新的资料或者对原有资料进行修改。
对于新增的资料,需要按照同样的流程进行采集、分类、归档和检索。
对于修改的资料,需要进行版本控制,确保使用的是最新的版本。
7. 资料销毁对于一些过期或者无效的资料,需要进行及时的销毁。
销毁的资料应该经过相关责任人的审批,并按照规定的程序进行销毁,确保信息的安全性。
三、流程控制1. 责任分工在工程资料管理流程中,需要明确各个环节的责任人和责任范围。
每一个环节的责任人应该具备相关的专业知识和技能,并严格按照流程要求进行操作。
2. 流程监控建立监控机制,对整个工程资料管理流程进行监控和评估。
监控的方式可以包括定期检查、抽样检查、自查自评等。
工程资料员工作内容篇一:资料员的工作内容资料员的工作内容主要负责项目资料、图纸等文件的收集和管理,参与分部分项工程的验收,管理计划和统计,管理项目内部工作,完成工程部经理交办的其他任务。
下文将详细描述文件员的具体工作。
资料员负责工程项目的资料档案管理、计划、统计管理及内业管理工作。
负责项目资料、图纸等档案的收集和管理。
1.负责工程项目的所有图纸的接收、清点、登记、发放、归档、管理工作:在收到工程图纸并进行登记以后,按规定向有关单位和人员签发,由收件方签字确认。
负责收存全部工程项目图纸,且每一项目应收存不少于两套正式图纸,其中至少一套图纸有设计单位图纸专用章。
竣工图采用散装方式折叠,按资料目录的顺序,对建筑平面图、立面图、剖面图、建筑详图、结构施工图等建筑工程图纸进行分类管理。
2.收集和归档施工过程中的所有技术变更、谈判记录、会议纪要等资料:负责对每天收到的管理文件和技术文件进行分类、记录和归档。
负责项目文件资料的登记、控制、单独处理、催办、签字、盖章、传递、归档、归档、销毁。
负责各类资料的积累、整理、加工、保管、归档、归档,注意保密原则。
进出文件、资料的收发应及时记入台帐,并根据文件、资料的内容和性质报项目经理批准,及时送交有关部门处理。
确保设计变更和谈判的完整性,要求各方严格执行接收程序。
收到的设计变更和谈判必须经各方签字确认并加盖公章。
设计变更原件(包括图纸审查纪要)应存档。
收到的技术数据必须是原件。
无法取得原件的,应当详细背书并加盖公章。
收集和整理信息,确保管理目标的全面实现。
二.参加分部分项工程的验收工作1.负责备案资料的填写、会签、整理、报送和归档:负责项目备案管理,实现竣工验收相关指标(包括质量数据审核记录和单位工程综合验收记录)的备案。
检查桩基工程、基础工程、主要工程和结构工程的档案资料。
严格遵守数据集成的要求,遵守分类方案和编码规则,数据份数应满足数据归档的需要。
2.监督检查施工单位施工资料的编制、管理,做到完整、及时,与工程进度同步:对施工单位形成的管理资料、技术资料、物资资料及验收资料,按施工顺序进行全程督查,保证施工资料的真实性、完整性、有效性。

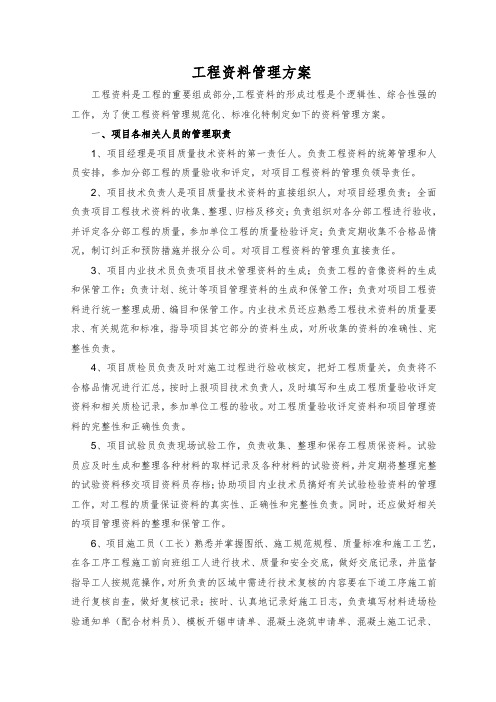

工程资料管理方案工程资料是工程的重要组成部分,工程资料的形成过程是个逻辑性、综合性强的工作,为了使工程资料管理规范化、标准化特制定如下的资料管理方案。
一、项目各相关人员的管理职责1、项目经理是项目质量技术资料的第一责任人。
负责工程资料的统筹管理和人员安排,参加分部工程的质量验收和评定,对项目工程资料的管理负领导责任。
2、项目技术负责人是项目质量技术资料的直接组织人,对项目经理负责;全面负责项目工程技术资料的收集、整理、归档及移交;负责组织对各分部工程进行验收,并评定各分部工程的质量,参加单位工程的质量检验评定;负责定期收集不合格品情况,制订纠正和预防措施并报分公司。
对项目工程资料的管理负直接责任。
3、项目内业技术员负责项目技术管理资料的生成;负责工程的音像资料的生成和保管工作;负责计划、统计等项目管理资料的生成和保管工作;负责对项目工程资料进行统一整理成册、编目和保管工作。
内业技术员还应熟悉工程技术资料的质量要求、有关规范和标准,指导项目其它部分的资料生成,对所收集的资料的准确性、完整性负责。
4、项目质检员负责及时对施工过程进行验收核定,把好工程质量关,负责将不合格品情况进行汇总,按时上报项目技术负责人,及时填写和生成工程质量验收评定资料和相关质检记录,参加单位工程的验收。
对工程质量验收评定资料和项目管理资料的完整性和正确性负责。
5、项目试验员负责现场试验工作,负责收集、整理和保存工程质保资料。
试验员应及时生成和整理各种材料的取样记录及各种材料的试验资料,并定期将整理完整的试验资料移交项目资料员存档;协助项目内业技术员搞好有关试验检验资料的管理工作,对工程的质量保证资料的真实性、正确性和完整性负责。
同时,还应做好相关的项目管理资料的整理和保管工作。
6、项目施工员(工长)熟悉并掌握图纸、施工规范规程、质量标准和施工工艺,在各工序工程施工前向班组工人进行技术、质量和安全交底,做好交底记录,并监督指导工人按规范操作,对所负责的区域中需进行技术复核的内容要在下道工序施工前进行复核自查,做好复核记录;按时、认真地记录好施工日志,负责填写材料进场检验通知单(配合材料员)、模板开锯申请单、混凝土浇筑申请单、混凝土施工记录、拆模申请单等资料,负责填写负责区域内的各种工程质量技术资料(如地基验槽、隐蔽记录、中间交接记录、混凝土施工记录、检验批质量验收记录等)。
工程资料管理流程工程资料管理是工程项目管理中至关重要的一环,它涉及到项目的进度、质量、安全等方方面面。
一个良好的工程资料管理流程可以帮助项目团队更好地组织、存储和利用各类资料,提高工作效率,减少错误和遗漏,保障项目顺利进行。
下面将介绍一个典型的工程资料管理流程,希望对大家有所帮助。
首先,工程资料管理流程的第一步是资料收集。
在项目启动阶段,项目团队需要收集与项目相关的各类资料,包括设计文件、施工图纸、合同协议、技术规范、验收标准等。
这些资料是项目顺利进行的基础,需要及时、全面地收集起来。
接着,是资料分类和整理。
收集到的各类资料需要进行分类整理,建立清晰的档案目录结构,确保每一份资料都能够被准确地归档。
合理的分类和整理可以帮助项目团队快速定位所需的资料,提高工作效率。
第三步是资料存储和保管。
对于不同类型的资料,需要采取不同的存储和保管方式。
一般来说,电子资料可以存储在专门的电子文档管理系统中,实物资料可以存放在专门的档案室或仓库中。
在存储和保管过程中,需要注意资料的安全性和完整性,防止遭到损坏或丢失。
接下来是资料利用和传递。
项目团队成员需要在工作中不断地利用各类资料,包括查阅、复制、传递等。
在这个过程中,需要建立规范的流程和权限管理机制,确保资料的正确使用和传递。
最后,是资料归档和销毁。
随着项目的进行,一些资料可能会逐渐失去作用,或者项目结束后不再需要。
这时需要对这些资料进行归档和销毁,以释放存储空间,减少管理成本。
总的来说,一个良好的工程资料管理流程应该是有序、规范、高效的。
它需要全体项目团队成员的共同努力,需要建立科学的制度和流程,以确保项目资料的安全、完整和有效利用。
只有这样,才能为工程项目的顺利进行提供有力的保障。
在实际工程项目中,工程资料管理流程可能会因项目类型、规模、特点等而有所差异,但其基本原则和方法是相通的。
希望大家在实践中能够根据具体情况,不断总结经验,完善工程资料管理流程,为工程项目的成功实施提供有力支持。
工程资料管理流程程序一、工程资料管理流程:1.资料收集阶段:在项目启动阶段,项目经理会建立一个项目资料收集的目录,并逐一列出需要收集的资料清单。
然后,项目团队成员以及相关部门负责人将会根据清单,逐一收集所有相关的文件。
2.资料归档阶段:当项目资料收集完成后,项目团队将对这些文件进行归档。
首先,根据文件的性质和用途,对文件进行分类。
然后,项目团队会为每个文件分配一个唯一的编号,并将其存储在指定的文件夹中。
3.资料存储阶段:归档完毕后,项目团队要确保文件的存储安全和易用性。
可以建立一个专门的文件存储库,并制定一套标准的文件命名方式和存储规则。
这样可以确保文件的易查找性和定位性,以便在需要的时候能够快速找到相关文件。
4.资料传递阶段:在工程项目进展的过程中,不同的成员和部门之间需要进行文件的传递和共享。
为了确保文件的准确传递和及时传递,可以使用电子邮件、文件共享软件以及会议等方式,将文件传递给相关人员。
5.资料备份阶段:为了防止文件的丢失或损坏,需要对文件进行定期备份。
可以建立定期备份的计划,并使用外部存储设备或云存储服务进行备份。
同时,还要对备份文件进行管理,确保备份的完整性和可用性。
6.资料销毁阶段:在工程项目结束后,对于废弃的或不再需要的文件,需要进行及时的销毁。
可以制定一套文件销毁的规定,并确保按照规定进行销毁。
同时,还要确保销毁的文件不会对项目和组织带来任何损失。
二、工程资料管理程序:1.建立资料管理制度:在项目启动阶段,项目经理要制定一套完整的工程资料管理制度,明确资料的收集、归档、存储、传递、备份和销毁等各个环节的要求和规范。
2.制定资料管理流程:根据项目的实际情况,制定一套完整的工程资料管理流程,包括资料收集、归档、存储、传递、备份和销毁等各个环节的具体步骤和操作流程。
3.实施资料管理:项目团队成员要按照资料管理制度和流程,严格执行资料管理的各项要求和规定。
需要清楚每个环节的具体责任人,并确保各个环节的协调和配合,确保文件的及时和正确处理。
建设工程资料管理方案一、前言建设工程资料是指对建设工程活动过程中产生的各类文件、图纸、数据和资料的总称。
建设工程资料的管理对于项目的顺利进行和后续运营维护具有重要意义。
因此,建设工程资料管理方案既是建设工程管理的一部分,也是建设工程质量管理的一部分。
本方案旨在通过规范的建设工程资料管理流程和方法,确保建设工程所有资料的完整、准确和及时性,以提高管理效率和工程质量。
二、建设工程资料的分类建设工程资料可以根据其内容和形式进行分类。
一般可以分为文件、设计文件、施工图纸、技术资料、质量资料、安全资料、验收资料等多种类型。
其中,设计文件和施工图纸是建设工程的核心资料,对工程质量和工期具有直接影响。
1. 文件文件是建设工程活动中产生的各种书面材料,包括项目合同、施工合同、文件通知、会议纪要、报表、验收记录等。
2. 设计文件设计文件是建设工程的设计部门根据工程设计任务书所进行的设计成果,包括建筑、结构、给排水、暖通、电气等专业的施工图纸和设计说明书。
3. 施工图纸施工图纸是建设工程的施工部门根据设计文件编制的各种施工图纸和计算书,包括施工图、工程量清单、构件加工图、施工方案等。
4. 技术资料技术资料是建设工程施工过程中产生的各种技术资料和记录,包括现场检测数据、试验记录、验收报告、质量验收资料等。
5. 质量资料质量资料是建设工程施工过程中产生的各种质量管理相关资料,包括施工过程的检验记录、试验报告、质量合格证书等。
6. 安全资料安全资料是建设工程施工过程中产生的各种安全管理相关资料,包括施工现场的安全记录、事故报告、安全检查记录等。
7. 验收资料验收资料是建设工程施工结束后进行验收的各种验收记录和报告,包括竣工验收报告、质量保修书、资料归档等。
三、建设工程资料管理的基本原则1. 确保资料的完整性建设工程资料管理的首要原则是确保资料的完整性,即要求所有资料都要真实存在且不可缺失。
这要求所有部门和单位在产生、使用、传递和存储资料时都要遵循规范,确保每份资料都能够完整、准确、及时地传递和存储。
工程资料管理方案工程资料管理方案一、引言工程项目的顺利进行离不开各种资料的支持和管理。
合理有效地管理好工程资料是保证项目成功的重要环节之一。
本文以某工程项目为例,提出了针对该项目的工程资料管理方案。
二、目标和原则1. 目标:保障项目资料的安全、完整、准确以及高效的使用。
2. 原则:(1)规范性原则:资料应按照统一的格式和标准进行管理,保证其规范性。
(2)文件化原则:对重要的项目资料应进行文件化处理,以方便存储和查阅。
(3)分类管理原则:将资料按照不同的类别进行分类管理,便于查找和使用。
(4)权限控制原则:对于敏感资料应进行严格的权限控制,保证机密性。
(5)备份原则:重要的项目资料应进行定期备份,防止数据丢失和损坏。
(6)流程化原则:建立资料流转的流程,确保资料的流转和处理按照规定进行。
三、工程资料分类管理1. 设立统一的资料管理系统,按照项目的不同阶段和类别进行分类管理。
2. 根据项目需求,将资料分为规划设计、施工准备、施工过程、验收交付等不同类别,并在系统中建立相应的目录结构。
3. 对于每类资料,制定详细的管理规范和要求,包括命名规范、文件格式、存放位置等。
四、工程资料电子化和文件化1. 对重要的项目资料进行电子化处理,采用光盘、云存储等方式保存,并配备相应的设备和软件进行浏览和查找。
2. 在电子化的基础上,对重要资料进行文件化处理,包括打印出纸质文档、制作文件夹等,方便存储和查阅。
五、权限控制和保密管理1. 对于有敏感信息的资料,建立权限控制机制,只授权给相关人员访问和使用。
2. 给予不同人员不同的权限,确保资料的机密性。
3. 加强资料的传输安全,采用加密技术和访问控制策略,防止非授权人员获取资料。
六、定期备份和数据恢复1. 对于重要的工程资料,定期进行备份,建立多重备份机制,防止数据丢失。
2. 在发生意外损坏或丢失的情况下,及时进行数据恢复,确保项目的顺利进行。
七、工程资料流转和处理1. 建立明确的资料流转和处理流程,确保项目资料在各个环节的流转和处理按照规定进行。
工程资料员的年度工作计划一、工作目标:1. 提高工程资料管理水平,确保施工资料的及时、准确、完整。
2. 加强与各部门的沟通与协作,提高工程进度和质量。
3. 做好工程档案管理工作,提高档案整理和归档的效率。
4. 提高个人技能和专业素质,适应快节奏的工作环境。
二、核心指标:1. 施工图纸、规范等各种施工资料的平均准确率达到90%以上。
2. 完成工程项目要求的工作量,提前或按时完成工作任务。
3. 档案整理和归档的效率提高20%以上。
4. 通过自主学习提高个人技能和专业素质。
三、工作计划:1. 加强与各部门的沟通与协作1.1 与设计、施工、采购等部门建立良好的合作关系,及时获取相关资料。
1.2 参与工程会议,了解工程进展,及时传达和落实相关要求。
2. 提高施工资料管理水平2.1 制定并优化资料管理流程,明确各环节的责任和工作要求。
2.2 健全施工资料核对机制,确保施工图纸、规范等资料的准确性。
2.3 定期组织施工资料的整理和归档工作,确保工地的资料完整和及时可查。
3. 提高工程档案管理效率3.1 制定档案整理和归档的标准和流程,规范工程档案管理工作。
3.2 加强档案登记和编目,提高操作的准确性和效率。
3.3 完善工程档案存储和检索系统,提高档案的利用价值。
4. 提高个人技能和专业素质4.1 制定个人学习计划,针对自己的短板进行有针对性的学习和提高。
4.2 参加相关培训班和交流会,及时了解最新的工作方法和技术。
4.3 参与工程问题的讨论和解决,提升解决问题的能力和经验。
四、工作安排:1. 第一季度(1月-3月)1.1 与各部门深入沟通,了解工程需求和资料要求。
1.2 制定施工资料管理标准和流程。
1.3 学习档案整理和归档方面的知识和技能。
2. 第二季度(4月-6月)2.1 组织施工资料的整理和归档工作。
2.2 参加相关培训班,提高个人专业素质。
2.3 协调解决工程进展中的问题,确保项目顺利进行。
3. 第三季度(7月-9月)3.1 审核施工图纸和规范的准确性。
\\ 资料管理内容及流程
一、 前期资料: 工程开工前期做的工作主要是收集、整理、归档工程开工前期所有的法律性文件: 1、国有土地使用证及用地许可证; 2、建设用地许可证及审批; 3、建设规划许可证及审批; 4、施工许可证及审批; 5、图纸审查(土建,消防,节能等); 6、临水、临电、市政、排污等等各个主管单位的办理相关手续等; 7、申请办理相关证件的所有手续,会议纪要,设计委托,地质勘察,与建设行政主管部门以及其他相关单位的往来函件等。 因后续施工中及工程竣工期间用到前期资料的次数较多,以上所有文件项 目资料员必须收集并存档彩色扫描件,同时确认原件保管人,建立前期资 料台账。 二、施工中资料 1、文字资料: (1)、工程项目合同; 施工单位定标(备选)报告
合同签订: 项目部起草备选(定标)报告上报物流事业部审批(线下)云商审批(线上SOA)
项目部起草合同(或用对方合同模板)
在SOA中发起
合同申请流程
审批完成后签订合同并上传合同扫描件,原件邮寄一份回总部存档。\\ (2)、监理工程师大纲、规划、条例,监理月报,指令,通知,函件;
资料名称 责任流程 资料员上报中心时间 模板 备注 监理周例会会议纪要 资料员 监理例会召开后的第2天 监理表格 附件1.1 上传至知识管理系统中(SOA)
监理月报 资料员 每月5号前 监理表格 附件1.2 上传至知识管理
系统中(SOA)
(3)、承包商报告、函件; (4)、甲方指令、通知(附件2.1,附件2.2); (5)、设计图纸和设计文件;
有设计变更时要及时上报设计变更流程,一般是设计部门上报,项目部是没有权限的。
接收图纸后、将图纸进行登记,录入电子台账。接着将图纸发放到项目部、监理方、施工方人员手中。图纸有变更时,将变更图纸录入台账,并及时将变更的图纸发放给相关人员,同时收回作废的图纸,加盖作废章。\\ (6)、会议纪要; (7)、工程质量事故核查处理类报告;
资料名称 责任流程 资料员上报中心时间 模板 备注
会议纪要 资料员 会议召开后的第2天 表格附件3.1 上传至知识管理系统中(SOA)
渗漏水情况上报 (同上) 每次中到大雨后一个工作日 表格附件3.2 发给事业部项目对接人
项目部每月(下旬27日前)检查情况简报 (同上) 检查后第2天 表格附件3.3
上传至知识管
理系统中(SOA) 公司月度检查情况整改回复单 (同上) 按整改单上 要求的日期 表格附件3.4 发给事业部项目对接人
质量实测数据月报表 (同上) 每月30日 18:00前 表格附件3.5 上传至知识管理系统中(SOA) 项目部质量、安全管理工作月度汇总简报 (同上) 项目部于每月
最后一日
表格附件3.6 报事业部质量
管理部
(8)、施工组织设计; (9)、施工进度计划
附件4.1:月度/季度/年度 工作计划及评估表 附件4.2:物流建设计划(模板) 附件4.3:项目总体计划(供计划制定参考)
年度节点计划(总部制定)季度节点计划(总部制定)
月度节点计划(项目部根据年、季度计划并结合实际制定后下发各施工单位)周计划(施工单位制定,并与每周监理例会前上报项目部)\\ 附件4.4:成本计划 附件4.5:计划变更申请表 (10)、工程报表;
资料名称 责任流程 资料员上报中心时间 模板 备注
每日跟进 工程师、各工作经办人编制 每日 5:00前 附件5.1 上传至知识管理系统中(SOA) 项目工作周简报 (同上) 每周一 10:00前 附件5.2 上传至知识管理系统中(SOA) 项目周计划及周总结 (同上) 每周一 10:00前 附件5.3 发给事业部项目对接人 月计划及月总结 (同上) 每月29日 18:00前 附件5.4 上传至知识管理系统中(SOA) (下)月度资金付款计划、招标工作计划 资料员 每月24日 18:00前 附件5.5 附件5.6 发给事业部项目对接人
各项目(本)每月资金计划统计 资料员 每月30日 18:00前 附件5.7 发给事业部项目对接人
各项目(以往)资金整体情况统计 资料员 每月30日 18:00前 附件5.8 发给事业部项目对接人
主要在建项目工作进展情况月度报告、项目月度情况汇报(PPT) 工程师、各工作经办人编制 每月29日 18:00前 附件5.9 附件5.10 发给事业部项目对接人
重大突发事件 工程师、各工作经办人编制 事发当日 附件5.11 发给事业部项目对接人 \\ (11)、经济签证(附件6.1);
(12)、现场技术核定单;(附件6.2) (13)、认价单(附件6.3);
3份),附件是否齐全,监理是否签批。少一样退回。
转交工程师及项目负责人审批转交项目成本审批录入台账,线上上报签证流程(SOA)\\ (14)、工程款支付申请单;(表格:附件7) 预付款
资料员签收核定单、认价单转交工程师、项目负责人、项目成本审批上报物流事业部相关部门审批(线下)
回复后存档并下发施工单位、监理及项目成本
•附件上传:已签订合同扫描件及线下工程款支付申请•注:线下流程截至项目部审批完成(工程师,项目负责人,项目部成本),无需上报事业部。SOA
•SOA审批完成后会自动下传至SAP付款计划,需要继续跟进审批。•发票的提供根据合同要求。
SAP(付
款计划)
•因该计划是预付款,工程量尚未闭合,在预付款支付完成后,还需在SAP中再上报一次工程结算单,闭合工程量。SAP(工
程结算单)\\ 进度款 结算款 •附件上传:已签订合同扫描件及线下工程款支付申请•注:线下流程截至项目部审批完成(工程师,项目负责人,项目部成本),无需上报事业部。
SAP工程
结算单)
•工程结算单审批完成后会自动下传至SAP付款计划,需要继续跟进审批•发票需在置业审批过程中完成校验,否则无法下传至云商SOA流程继续审批(云商SOA流程可在项目负责人的SOA中查看)。
SAP(付款计划)\\ 非合同费用: (15)、中间工程验收资料; 1、重要的分部工程(子分部)工程(包括桩基础、天然地基、地基处理等工程、地下结构工程(含防水工程)、主体结构工程(混凝土、钢、砖、木等结构)、幕墙工程、低压配电(含发电机组)安装工程、电梯安装、建筑节能分部。分部在完工后30个工作日内,施工单位应按照国家有关验收规范及标准全面检查工程质量,整理技术资料,填写《分部(子分部)工程质量验收申请表》,连同工程技术资料提交监理单位审核。 2、监理单位在5个工作日内审核完毕,同时按照有关规定对工程实物进行检查,经总监理工程师签署见连同工程技术资料送负责该工程的质量监督机构(监督员)抽查。 3、监督机构在5个工作日内对工程技术资料进行抽查,在《分部(子分部)工程质量核查记录表》上填写资料抽查意见,并将抽查意见书面通知监理单位。 4、监理单位通知勘察、设计、施工、建设等单位的有关人员进行验收,并须
施工单位按结算要求上报结算资料,资料员进行初审转交工程师及项目负责人审批转交项目成本审批
转交审计审核,由审计或成本部门发起线上结算流程结算流程结束后会直接出付款计划(SAP)
SOA合同审批流程(合同种类选非合同)合同流程结束后会直接出付款计划(SAP)
发票可以付款
后校验\\ 提前通知质量监督机构(监督员)到场实施验收监督。(监理、勘察、设计、施工、建设、监督) 5、在组织完验收后,监理应在5日内将填写、签章齐全的《分部(子分部)工程质量验收记录》及其他有关资料文件送交质监站办理重要分部(子分部)工程中间验收登记(表)手续。 6、监督机构对符合要求的分部(子分部)工程办理中间验收登记,并签署登记意见及盖章后,将《分部(子分部)工程质量验收记录》及《分部(子分部)工程质量验收登记表一式三份退回,建设单位、施工单位及档案馆各持一份。 7、《 分部(子分部)工程质量验收登记表》是单位工程竣工验收资料的必备文件,没有办理重要验收分部(子分部)工程中间验收登记手续的将视为质量控制资料不齐全。 (16)、工程竣工资料; 具体见:附件一《工程资料管理(中心文件)》 (17)、公司内部文件资料; (18)、各种电子文档 详见:附件二《项目日志记录及资料管理标准》 三、工程竣工后的工作: 1、收集整理相关资料,上报主管部门,进行工程验收及竣工备案工作; 环保验收、防雷验收、规划验收、消防验收、 人防验收、档案验收、竣工验收
详见:附件三《建设工程质量验收程序及验收条件》 2、会同有关方进行工程结算上报工作; 根据《建设工程施工发包与承包计价管理办法》规定, 工程竣工验收合格,承包方应当在工程竣工验收合格后的约定期限内提交竣工结算文件,进行竣工结算:工程竣工结算文件经发包方与承包方确认即应当作为工程决算的依据。 应按合同约定,提醒承包方尽快上报工程结算资料。 具体我司对工程结算资料的要求见《工程结算资料要求及表格》 3、在工程保修期内,负责与监理及施工单位联系,处理有关问题; 4、工程档案的归档;
