高速公路绿化及环境保护工程施工组织设计
- 格式:doc
- 大小:36.50 KB
- 文档页数:14
高速公路环境保护与景观绿化工程施工组织设计(绿化养护)一、工程概况工程名称:某省惠水至兴仁高速公路环境保护与景观工程(含绿化)施工32合同段。
工程地点:本项目位于某省南部的黔南州、安顺和黔西南州,地处桂、滇、黔三省接合部,在惠水县同时与“4纵”和“6联”相连接;在紫云县与“5纵”交叉,终点在兴仁并入“6纵”的晴隆至兴义段,起止桩号为YK133+600~K203+030.058。
工程内容:主线及连接线共约68.805km红线范围内的中央分隔带、两侧绿化带及碎落台、立交区,隧道进出口、取弃土场等绿化及后续服务,主要施工内容回填种植土、栽植乔灌木和撒播植草。
二、总体施工组织布置及规划1、工期安排根据招标文件要求计划开工日期:2012年8月15日,计划完工日期2012年12月20日制定详细可行的施工进度计划。
中标后,我公司将立即组织人员到现场调查测量,初步落实项目经理部临设搭建地址,作好进驻工地的准备;并根据业主提供的绿化工程数量确定该工程所需材料用量,同时做好物质储备工作和施工准备工作,确保在业主规定的开工日期开工。
进场后,根据现场实际情况,结合路基单位施工进度,制定边坡合理施工进度计划,利用施工的黄金季节进行大面积施工;遇到因季节、气候因素带来损失时,及时做好补救及缺陷修复工作,确保在业主规定的竣工日期前竣工。
2、组织机构和专业技术力量配备情况根据本项目工程施工要求,我公司决定委派有项目管理经验的项目经理为本工程项目经理,并配备经验丰富、技术过硬的项目总工,由我公司多年从事公路绿化施工经验的人员组成项目经理部。
项目经理部下辖计划统计组、技术组、施工组、质检组、财务组等部门,并选派工程部中有多年、多项类似工程经历和经验、深谙绿化工程各项相关业务,具有较强责任感和组织管理能力的业务骨干担任各部门的负责人,各部门均配备有足够的专业技术人员,以对工程进行严格施工组织、管理、监督,确保工程按时按质按量完成。
3、材料、机械设备、人员前期组织、准备工作(1)材料准备:我公司自接到中标通知书,将根据项目部提供的施工进度计划和用款计划订购主要材料,保证开工前开工所需材料全部到场。

施工组织设计(一)、工程概况x 至x 高速公路绿化工程施工是xx 年创建的一条精品景观高速道路,对提高城乡品位、扮靓x 有着重要作用。
本工程划分为x个合同段,我公司位于第x合同段(桩号:X),全长x公里, 主要包括:x 绿化工程。
(二)、编制目的为工程提供完整的纲领性文件, 用以指导所承包工程的施工与管理,确保优质、高速、安全、文明、环保地完成本工程的建设任务。
(三)、编制依据①、按照招标文件要求:②、现有的设计施工图纸。
③、《公路工国内招标文件范本》(20XX版)④、《城市绿化和园林绿化用植物材料木本草(CJ/T34-91)»⑤、《城市园林苗圃育苗技术规程(CJxxxx城市绿化工程施工及验收规范(CJJ/T82-99)⑦、施工经验。
(四)、编制原则①、以设计图纸为主导,并经充分现场考察,编制合理、经济的施工方案。
②、施工总体部署合理、施工计划可行、高效,确保总体施工要求。
③、采用先进的设备和科学的管理方式确保工程质量及施工安全。
④、在施工全过程中采取周密的环境保护措施及文明施工措施。
(五)、指导思想我公司施工组织的指导思想是:质量第一,服务周到、业主满意。
以质量为中心,建立工程质量保证体系,选配高素质的项目经理、工程师及工程技术人员、管理人员、积极推广新技术、新工艺,精心组织,科学管理;优良高速地完成本工程的施工任务。
(六)、实施目标发挥我公司的优势,科学地组织土方、人行道铺装及绿化地整理、栽植交叉作业,精心选材,严格履行合同,确保实现如下目标:①、质量目标:整体工程达到优良工程标准。
②、工期目标:工期限定于x 月x 号前全部完工,总工期为x 个月,根据我公司的技术和管理水平,确保按甲方要求总工期提前完工。
③、安全施工目标:采取有效措施,杜绝安全事故,确保零事故率。
④、文明施工目标:确保文明施工,保证达到省级文明施工工地。
⑤、服务目标:信守合同,认真协调与各有关方面的关系,接受业主和监理及质检等有关部门对工程质量、工程进度、计划协调、现场管理的监督。
高速公路绿化工程施工方案一、项目背景当前,随着城市化进程的不断加快,高速公路建设已成为一项重要的基础设施建设。
为了改善环境质量、提升通行舒适度,绿化工程在高速公路建设中尤为重要。
高速公路绿化工程施工方案的制订意义非常重大,将直接影响到高速公路环境的美观程度和生态功能的发挥。
二、施工目标1. 美化车行线路通过合理的绿化设计和布局,使得高速公路两侧的绿化带呈现出良好的视觉效果,提升路段的整体美观度。
2. 提高生态系统功能通过植物的引入和布局,增加绿化带的生物多样性,构建一个良好的生态系统,改善空气质量和生态环境。
3. 保障道路安全合理设置绿化区域,使得植被的生长不会对道路的视线和交通安全造成影响,确保行车线路畅通无阻。
三、施工步骤1. 勘测与规划在确定绿化工程区域后,进行现场勘测,制定详细的绿化规划方案,包括植物种类选择、植被布局、绿化带宽度等内容。
2. 土地准备对施工区域进行清理、平整等土地准备工作,确保土地表面平整、无障碍物。
3. 植物种植根据规划方案,选择适宜的植物种类进行种植,确保植物种类的多样性和生长适应性。
4. 管理保养定期对绿化带进行管理保养,包括修剪、浇水、施肥等,确保植物的良好生长状态。
四、施工要点1. 植物选择根据区域气候和土壤条件,选择适宜的植物种类,确保植物能够良好生长。
2. 绿化带宽度根据道路环境和行车速度等因素,合理确定绿化带宽度,避免影响交通安全。
3. 生态环境保护在施工过程中,做好生态环境保护工作,保护当地生态系统的完整性。
五、效果评估在绿化工程完成后,进行效果评估,评估绿化工程对环境的改善效果和对周边地区的影响。
六、总结通过科学规划和精心施工,高速公路绿化工程将成为高速公路建设中不可或缺的一部分,提升高速公路通行舒适度、美观度,改善周边生态环境,为人们的出行和生活带来更好的体验。

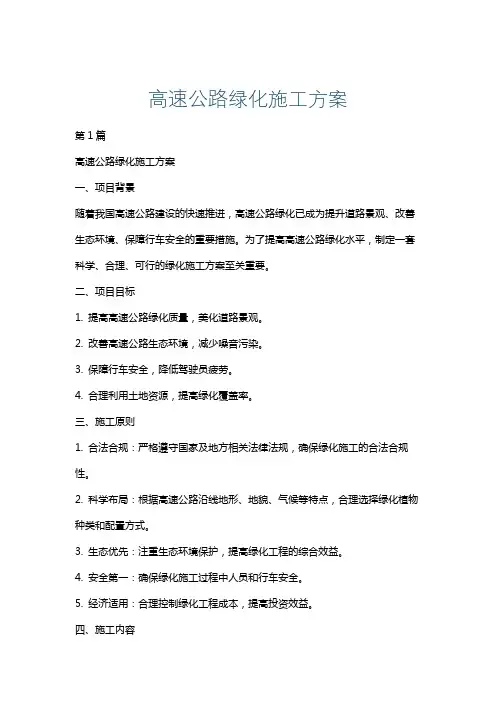

高速公路绿化施工方案第1篇高速公路绿化施工方案一、项目背景随着我国高速公路建设的快速推进,高速公路绿化已成为提升道路景观、改善生态环境、保障行车安全的重要措施。
为了提高高速公路绿化水平,制定一套科学、合理、可行的绿化施工方案至关重要。
二、项目目标1. 提高高速公路绿化质量,美化道路景观。
2. 改善高速公路生态环境,减少噪音污染。
3. 保障行车安全,降低驾驶员疲劳。
4. 合理利用土地资源,提高绿化覆盖率。
三、施工原则1. 合法合规:严格遵守国家及地方相关法律法规,确保绿化施工的合法合规性。
2. 科学布局:根据高速公路沿线地形、地貌、气候等特点,合理选择绿化植物种类和配置方式。
3. 生态优先:注重生态环境保护,提高绿化工程的综合效益。
4. 安全第一:确保绿化施工过程中人员和行车安全。
5. 经济适用:合理控制绿化工程成本,提高投资效益。
四、施工内容1. 绿化植物选择:根据沿线气候、土壤等条件,选择适应性强、生长迅速、景观效果好的绿化植物。
2. 绿化模式设计:结合道路等级、设计速度、路基形式等因素,设计合理的绿化模式。
3. 绿化带施工:包括乔木、灌木、地被植物的种植,以及绿化带的土方、给排水、施肥等工程。
4. 绿化设施建设:包括绿化带围栏、标识牌、灌溉系统等。
5. 养护管理:制定绿化养护管理制度,确保绿化效果长期稳定。
五、施工步骤1. 前期调查:收集沿线气候、土壤、地形等资料,为绿化植物选择和绿化模式设计提供依据。
2. 设计方案:根据前期调查结果,制定绿化设计方案,包括植物种类、配置方式、绿化带宽度等。
3. 施工准备:办理施工手续,组织施工队伍,准备施工材料、设备等。
4. 绿化带施工:按照设计方案进行绿化植物的种植,同步实施土方、给排水、施肥等工程。
5. 绿化设施建设:安装绿化带围栏、标识牌,建设灌溉系统等。
6. 养护管理:制定绿化养护计划,实施浇水、修剪、施肥、病虫害防治等养护措施。
7. 验收评估:绿化工程完成后,组织验收评估,确保绿化效果达到预期目标。

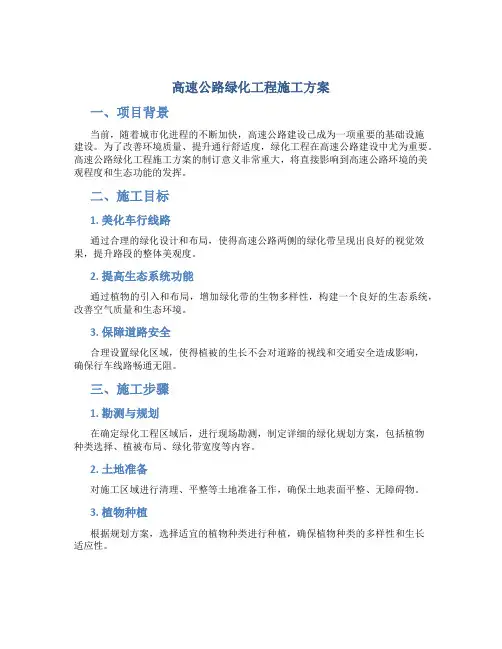

高速工程绿化工程施工方案一、项目概况随着我国交通事业的迅速发展,高速公路已成为我国精密的脉动大动脉。
高速公路通行方便、速度快,是国内外重要的交通运输工具之一。
然而,由于高速公路在设计初期一般是为了保证车辆行驶的安全和便捷,因此在设计环节中绿化工程往往被忽视,导致很多高速公路都显得砖砾单调,缺乏生机和美感,并且容易引发一些影响行车安全和景观美观的问题。
为了提高高速公路环境的整体品质,发挥绿色生态的作用,同时满足公路沿线的美观性及生态环境保护的要求,开展了高速公路绿化工程。
绿化工程的实施将极大地改善高速公路环境,提高其整体美观性,创造良好的行车环境,同时也对生态环境起到保护作用。
本方案拟针对高速公路绿化工程,进行施工规划及现场环境保护措施,确保施工过程中的顺利进行以及环境保护。
二、绿化工程内容及范围1. 绿化范围:本次绿化工程范围为某某高速公路沿线绿化带及部分外延绿化区域,总长度约100公里,总面积约5000亩。
2. 绿化内容:绿化内容主要包括植树、花草种植、草坪修建、人工湖塘建设等。
3. 环境保护措施:为了保护沿线生态环境,绿化工程过程中将采取相应的环境保护措施,包括修复已受破坏的土地、植树造林、水源保护等。
三、绿化工程施工方案1. 施工过程管理1.1 施工前准备:施工前应进行现场勘察和测量,确定绿化范围,清除施工现场杂物及杂草,做好土地的准备工作。
1.2 施工方案设计:根据绿化范围和内容,设计合理的施工方案,确定植树种类、数量及分布,科学安排施工节点。
1.3 施工协调:施工中应加强与相关部门的协调,包括土地部门、林业部门及环境保护部门等,确保施工过程的合理性、合规性。
1.4 施工队伍管理:对施工队伍进行合理管理和组织,保证施工的安全、质量和进度。
2. 施工技术与方法2.1 土地准备:在确定的绿化范围内,对土地进行平整、翻耕、松土等准备工作。
2.2 植树造林:选择耐旱、适应性强的树种进行植树造林,根据绿化带的地理位置和气候环境进行合理布局。

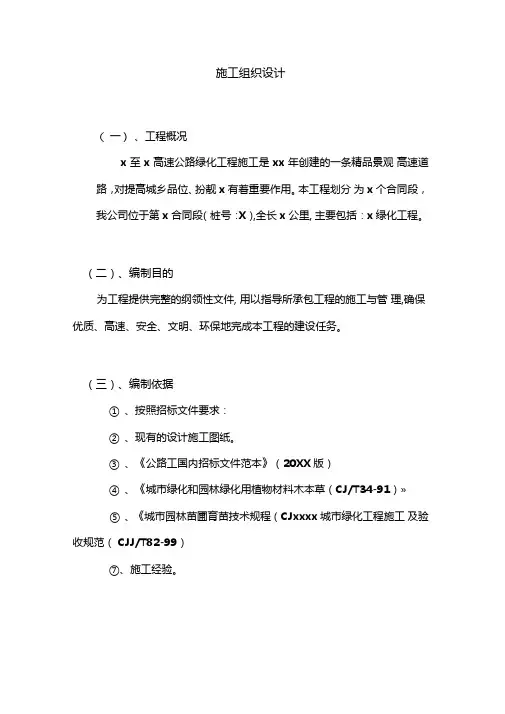

施工组织设计(一)、工程概况x至x高速公路绿化工程施工是xx年创建的一条精品景观高速道路,对提高城乡品位、扮靓x有着重要作用。
本工程划分为x个合同段,我公司位于第x合同段(桩号:x),全长x公里,主要包括:x绿化工程。
(二)、编制目的为工程提供完整的纲领性文件,用以指导所承包工程的施工与管理,确保优质、高速、安全、文明、环保地完成本工程的建设任务。
(三)、编制依据①、按照招标文件要求:②、现有的设计施工图纸。
③、《公路工国内招标文件范本》(2003版)④、《城市绿化和园林绿化用植物材料木本草(CJ/T34-91)》⑤、《城市园林苗圃育苗技术规程(CJ14-86)》⑥、《城市绿化工程施工及验收规范(CJJ/T82-99)⑦、施工经验。
(四)、编制原则①、以设计图纸为主导,并经充分现场考察,编制合理、经济的施工方案。
②、施工总体部署合理、施工计划可行、高效,确保总体施工要求。
③、采用先进的设备和科学的管理方式确保工程质量及施工安全。
④、在施工全过程中采取周密的环境保护措施及文明施工措施。
(五)、指导思想我公司施工组织的指导思想是:质量第一,服务周到、业主满意。
以质量为中心,建立工程质量保证体系,选配高素质的项目经理、工程师及工程技术人员、管理人员、积极推广新技术、新工艺,精心组织,科学管理;优良高速地完成本工程的施工任务。
(六)、实施目标发挥我公司的优势,科学地组织土方、人行道铺装及绿化地整理、栽植交叉作业,精心选材,严格履行合同,确保实现如下目标:①、质量目标:整体工程达到优良工程标准。
②、工期目标:工期限定于x月x号前全部完工,总工期为x个月,根据我公司的技术和管理水平,确保按甲方要求总工期提前完工。
③、安全施工目标:采取有效措施,杜绝安全事故,确保零事故率。
④、文明施工目标:确保文明施工,保证达到省级文明施工工地。
⑤、服务目标:信守合同,认真协调与各有关方面的关系,接受业主和监理及质检等有关部门对工程质量、工程进度、计划协调、现场管理的监督。
施工组织设计表1 工程施工组织设计的文字说明一、工程投入的主要机械设备情况,人员、主要施工机械进场计划。
二、工程主要施工方法。
三、确保工程质量的技术组织措施。
四、确保安全施工的技术组织措施。
五、确保文明及环保施工的技术组织措施。
六、确保工期的技术组织措施。
七、其他应说明的事项。
一、工程投入的主要机械设备情况,人员、主要施工机械进场计划为确保工程顺利开展及保证工程质量及进度,公司会派出项目经理、成立项目部,安排主要人员进入施工现场。
选好临时用地,建设临时设施及用房,并配备必要的办公设备,以保证本工程施工的正常进行。
主要需从事以下工作:1、施工现场确认:确定场地地形、土质、土壤硬度坡度等栽植地面的各种条件。
2、工程量及工期确认:施工人员根据设计图纸及相关资料,确认总工程量和日标准作业量。
同时采取总体施工进度计划及分项工程施工进度计划上强制度,确保如期交工。
3、施工方法的确认:把握绿化的内容,选定使用的机械设备材料,研究在不适宜绿化时期采取的措施。
4、人员进场计划:接到开工通知后,成立项目经理部,根据工程量和工程进度拟出本工程所需机械、技术力量和施工人员。
并要求所有人员带齐所需的物品(如衣服、被子以及生活必需品),同事对他们进行安全教育、法制教育,到达目的地后,由项目部安排好吃、住,要求严格按照公司的规定,严格守法,及当地群众搞好关系,严禁赌博、打架斗殴、嫖娼的违法现象发生。
所有的人员必须身体健康,无传染病,并随时接受健康检查。
5、施工总体计划及材料搬入计划:根据施工现场计算材料数量,和施工现场的将要施工情况派入各种机械分批到达,并由专业人员操作机械。
再根据各有关施工工序的前后关系,确定搬入苗木的途径。
6、临时设施搭建:设立项目经理驻地,成立项目经理部,安置项目施工管理人员,开展项目的日常施工管理等;建立物料及设备停放地点,保证工程机械设备到场后的性能完好,确保施工正常有序进行;选择苗木假植区及小型育苗区,保证苗木栽植的可持续操作;搭建相应施工管理房址及配套相应的生活设施,如驻地建设工程用电、生活用水、灌溉用水等。
六、施工组织设计施工组织设计文字说明鹤大高速公路桓仁新开岭至丹东古城子绿化工程第四标段,如果一旦中标,我单位将拟定如下方案:〔一〕、初步的现场组织管理图工程经理工程副经理总工程师办施技材取资公工术料样料室员员员员员质土工苗检建艺木组员组组机管员后勤养护〔二〕、施工方案绿化工程季节性强,准备期短,根据招标文件要求的任务性质、分步有序的组织施工进度。
初拟施工进度方案如下:〔一〕施工准备工作技术准备认真做好扩大初步设计方案的审查工作。
园林施工任务确定以后,提前与设计单位沟通,掌握扩大初步设计方案编制情况,使方案的设计在质量、功能、艺术性等方面均能适应当前园林建设开展水平,为其施工扫清障碍。
熟悉和审查施工图纸。
在施工前研究熟悉设计图纸的详细内容,以便掌握设计意图,确认现场状况以便编制分项工程施工组织设计,提供各项依据。
组织图纸自审,写出图纸自审记录。
物资准备做好绿化材料准备,所有进场材料须经业主及监理部门同意前方可进场并做好材料堆放工作。
施工现场准备施工现场控制网测量。
根据给定永久性坐标和高程,按照总平面图要求,进行施工场地控制网测量,设置场区永久性控制测量标桩。
做好“三通一平〞,认真设置消火栓。
确保施工现场水通、电通、道路畅通和场地平整;应按消防要求,设置足够数量的消火栓。
场地平整要因地制宜,合理利用竖向条件,既要便于施工,又要保存良好的地形景观。
建造施工设施。
按照施工平面图和施工设施需要量方案,建造各项施工设施,包括材料堆放区、后勤区、指挥区、植物假植区、机械停放区等,为正式开工准备好用房。
组织施工机具进场。
组织施工机械设备和工具进场,按规定地点和方式存放,并进行相应的保养和试运转等项工作。
组织施工材料进场。
按各项材料需要量方案,组织其进场,按规定地点和方式储存或堆放;植物材料随到随栽,不能立即栽植的,要选择好假植地点和养护方式。
做好季节性施工准备。
认真落实雨季施工和高温季节施工项目的施工设施和技术组织措施。

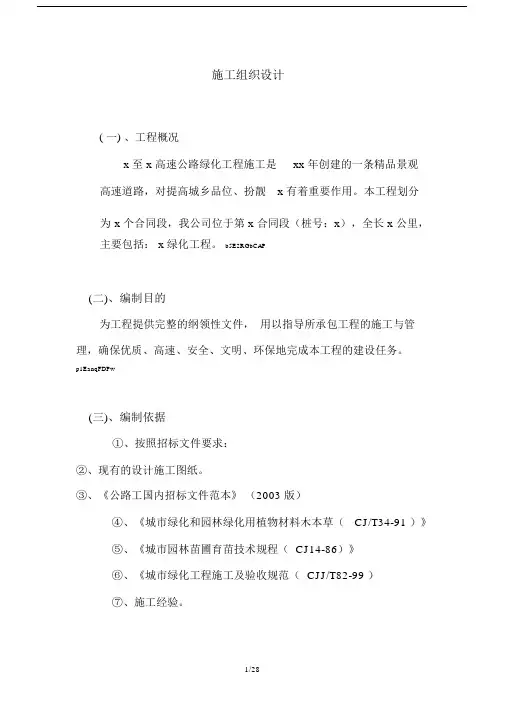

施工组织设计( 一) 、工程概况x 至 x 高速公路绿化工程施工是xx 年创建的一条精品景观高速道路,对提高城乡品位、扮靓x 有着重要作用。
本工程划分为x 个合同段,我公司位于第 x 合同段(桩号:x),全长 x 公里,主要包括: x 绿化工程。
b5E2RGbCAP(二)、编制目的为工程提供完整的纲领性文件,用以指导所承包工程的施工与管理,确保优质、高速、安全、文明、环保地完成本工程的建设任务。
p1EanqFDPw(三)、编制依据①、按照招标文件要求:②、现有的设计施工图纸。
③、《公路工国内招标文件范本》(2003 版)④、《城市绿化和园林绿化用植物材料木本草(CJ/T34-91 )》⑤、《城市园林苗圃育苗技术规程(CJ14-86)》⑥、《城市绿化工程施工及验收规范(CJJ/T82-99 )⑦、施工经验。
(四)、编制原则①、以设计图纸为主导,并经充分现场考察,编制合理、经济的施工方案。
②、施工总体部署合理、施工计划可行、高效,确保总体施工要求。
③、采用先进的设备和科学的管理方式确保工程质量及施工安全。
④、在施工全过程中采取周密的环境保护措施及文明施工措施。
(五 )、指导思想我公司施工组织的指导思想是:质量第一,服务周到、业主满意。
以质量为中心,建立工程质量保证体系,选配高素质的项目经理、工程师及工程技术人员、管理人员、积极推广新技术、新工艺,精心组织,科学管理;优良高速地完成本工程的施工任务。
DXDiTa9E3d(六 )、实施目标发挥我公司的优势,科学地组织土方、人行道铺装及绿化地整理、栽植交叉作业,精心选材,严格履行合同,确保实现如下目标:RTCrpUDGiT①、质量目标:整体工程达到优良工程标准。
②、工期目标:工期限定于 x 月 x 号前全部完工,总工期为x 个月,根据我公司的技术和管理水平,确保按甲方要求总工期提前完工。
5PCzVD7HxA采取有效措施,杜绝安全事故,确保零事故率。
④、文明施工目标:确保文明施工,保证达到省级文明施工工地。
双向车道高速公路边坡绿化施工组织设计(二级公路)1.投标人应按以下要点编制施工组织设计(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)工期的保证体系和保证措施(4)工程质量的管理体系以及保证措施(5)安全生产管理体系及保证措施(6)环境保护、水土保持保证体系及保证措施(7)文明施工、文物保护保证体系及保证措施(8)项目风险预测与防范,事故应急预案(9)支付保障措施(有关农民工工资、设备采购等的按期支付保证措施)(10)其他应说明的事项2.施工组织设计除采用文字表述外可附下列图表附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表附表八外供电力需求计划表第一章总体施工组织布置及规划一、工程概况本项目为国家高速公路网中北京至新疆高速公路(编号G7)内蒙古境内的一段,起于晋蒙界韩家营村南,与京新高速山西段对接,止于乌兰察布市察哈尔右翼前旗巴音塔拉乡刘家村东,接京新高速集宁至呼和浩特段高速公路,起讫桩号K0+105.258—K72+050,全长70.666公里,采用新建双向车道高速公路建设标准。
设某连接线18.416公里,二级公路标准。
道路主体位于某县境内,某县丘陵、平原、山地镶嵌分布。
土壤以黄绵土、黑垆土、栗钙土为主。
道路周边为禾草、半灌木草原,植物建群种为克氏针茅、冰草、冷蒿、绣线菊等,植被覆盖度约为50%左右。
河谷平原的土壤为暗栗钙土,丘陵的土壤为灰褐土,厚度为10cm左右。
道路边坡为挖掘所形成,原有自然土壤A-B层即植物根系生长发育层完全丧失,其下部的母质层裸露出来,母质层质地坚硬,由沙砾岩的风化物构成,大部分为砂粒和砾石,砾石直径在3-5cm以上,不仅没有团粒结构,而且养分含量极差,有机质含量不及当地自然土壤1/3。

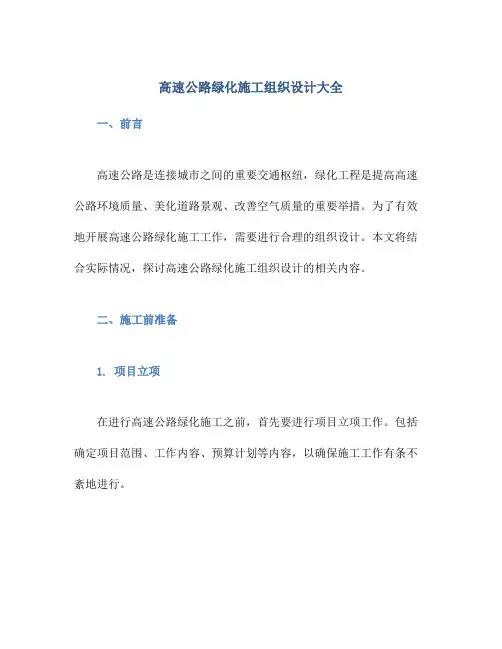

高速公路绿化施工组织设计大全一、前言高速公路是连接城市之间的重要交通枢纽,绿化工程是提高高速公路环境质量、美化道路景观、改善空气质量的重要举措。
为了有效地开展高速公路绿化施工工作,需要进行合理的组织设计。
本文将结合实际情况,探讨高速公路绿化施工组织设计的相关内容。
二、施工前准备1. 项目立项在进行高速公路绿化施工之前,首先要进行项目立项工作。
包括确定项目范围、工作内容、预算计划等内容,以确保施工工作有条不紊地进行。
2. 人员配备合理配置施工人员是高速公路绿化工程成功的关键。
需要确定施工队伍规模、人员构成以及各岗位职责,确保施工过程中各项工作有序开展。
三、施工方案设计1. 绿化方案确定根据高速公路绿化的实际情况,确定绿化方案,包括植物种类选择、种植密度、施工工艺等内容,确保绿化效果符合设计要求。
2. 施工工艺设计设计施工工艺包括施工顺序、方法、工期计划等内容,以确保施工过程中安全、高效地进行。
四、施工组织实施1. 施工流程按照设计方案和工艺要求,合理安排施工流程,确保施工质量和进度。
2. 施工管理加强对施工人员的管理,做好安全生产、质量检查、责任追究等工作,确保施工安全、质量和文明施工。
五、施工后维护1. 绿化维护施工完成后,需要进行相关的绿化维护工作,包括浇水、修剪、除草等,保证绿化效果长久持续。
2. 环境监测定期对高速公路绿化环境进行监测,及时发现和解决问题,确保环境质量达标。
六、总结高速公路绿化施工组织设计是一个系统工程,需要在施工前、施工中和施工后进行合理的规划和管理。
通过本文的介绍,希望可以为相关工作提供有效的指导和参考,确保高速公路绿化施工工作的顺利进行。
以上为高速公路绿化施工组织设计大全,希望对您有所帮助。
高速公路绿化工程施工组织设计方案一、背景高速公路的绿化工程是保障公路沿线环境质量的重要措施之一,也可以起到美化环境,减少车辆噪音和尘土等污染物的效果。
因此,加强和规范高速公路绿化工程的建设和管理,具有十分重要的意义。
二、预算绿化工程需要一定的经费支持,我们先对本次绿化工程的费用进行概算:1. 绿化苗木费用:550万元。
2. 护坡铺设及养护费用:250万元。
3. 绿化施工人工费用:150万元。
4. 水电费及设备租赁费用:50万元。
总费用为950万元。
三、设计方案1. 绿化苗木的选用为了使公路两侧的绿化景观更美观、并且增强其生态性,我们选用了采摘在本地区的乔木、灌木、草本等有地方特色的植物。
我们应充分考虑到每个种植区的地形和气候环境,而选择适合当地环境条件的植物。
2. 护坡铺设及养护为使绿化效果达到最佳,我们需要给高速公路两侧的护坡进行铺设,以便更好地保持水分和养分,为植物生长创造有利条件。
在铺设过程中,我们应仔细按照设计方案进行施工。
为保证整个工程的质量,我们会对铺设工程进行严格的质量监管。
铺设完成后,我们需要对绿化进行及时的养护,保证它们能够尽快生长,形成绿色屏障。
3. 绿化施工人工费用为了保证绿化工程能够顺利进行,我们需要聘请大量的工人进行施工。
我们会在施工过程中,安排专业人士对工人进行培训和指导,确保他们能够正确地施工,避免发生因施工不当造成的损失。
4. 水电费及设备租赁费用为了保证绿化工程的顺利施工,我们需要使用一系列的设备和机械,并消耗一定的公共事业水电等资源。
我们会通过租赁这些设备和机械,确保绿化工程能够按时完成,并减少因购买设备等造成的成本。
对于消耗的水电等公共事业资源,我们应按照规章制度进行缴纳。
四、安全与管理绿化工程是一项复杂的工程,需要严格把关安全和管理工作。
在工程开始前,我们会安排专业人员对施工现场进行安全消防、停车等规划,并对施工现场进行不定期巡查。
我们会对每个施工队伍的人员进行身份认证,减少非法人员的进入,并掌握绿化施工现场人员的人数、作业进度等,随时掌握施工进度。
1
2020年4月19日
高速公路绿化及环
境保护工程施工组
织设计
文档仅供参考,不当之处,请联系改正。
2
2020年4月19日
国高网乐山至雅安段公路TJ4标段项目经理部
边坡绿化工程
施
工
方
案
江西省宜春公路桥梁工程有限责任公司
国高网乐山至雅安段公路TJ4合同段项目经理部
5月5日
文档仅供参考,不当之处,请联系改正。
3
2020年4月19日
第一章:工程概况
本合同段起止桩号为K17+820~K30+800,全长13.048Km,包括夹江
服务区、夹江互通。合同段由南东向北西,路线基本沿青衣江右岸布
设,先后经过峨眉符溪镇、夹江顺河乡,穿过夹江平坝区,于省道103
线永兴收费站南处设夹江互通后跨省道103线、成昆铁路,止于
K30+800夹江县界牌镇游坝村。本合同段工期自 5月1日至 12月30
日,总工期20个月。绿化工程主要施工内容包括挂三维网喷播植草、
挂铁丝网喷播植草、直接喷播植草等。
第二章:施工方案、施工方法及顺序
一、挂三维网喷播植草
1、三维植被网的护坡机理
植被的抗侵蚀作用是经过它的三个主要构成部分来实现的:一是植
物的生长层(包括花被、叶鞘、叶片、茎),经过自身致密的覆盖防止
边坡表层土壤直接遭受雨水的冲蚀,降低暴雨径流的冲刷能量和地表径
流速度,从而减少土壤的流失;二是腐质层(包括落叶层与根茎交界
面),为边坡表层土壤提供了一个保护层;三是根系层,这一部分对坡
面的地表土壤加筋锚固,提供机械稳定作用。一般情况下,在植物生长
初期,由于单株植物形成的根系只是松散地纠结在一起,没有长卧的根
系,易与土层分离,起不到保护作用。而三维网的应用正是从增强以上
三方面的作用效果来实现更彻底的浅层保护的。一是在一定的厚度范围
内,增加其保护性能和机械稳定性能;二是由于三维网的存在,植物的
文档仅供参考,不当之处,请联系改正。
4
2020年4月19日
庞大根系与三维网的网筋连接在一起,形成一个板块结构(相当于边坡
表层土壤加筋),从而增加防护层的抗张强度和抗剪强度,限制在冲蚀
情况下引起的“逐渐破坏”(侵蚀作用会对单株植物直接造成破坏,随时
间推移,受损面积加大)现象的扩展,最终限制边坡浅表层滑动和隆起
的发生。
2、三维植被网的作用:
三维植被网护坡技术综合了土工网和植物护坡的优点,起到了复合
护坡的作用。边坡的植被覆盖率达到30%以上时,能承受小雨的冲刷,
覆盖率达80%以上时能承受暴雨的冲刷。待植物生长茂盛时,能抵抗
冲刷的径流流速达6m/s,为一般草皮的2倍多。土工网的存在,对减
少边坡土壤的水分蒸发,增加入渗量有良好的作用。同时,由于土工网
材料为黑色的聚乙烯,具有吸热保温的作用,可促进种子发芽,有利于
植物生长。
3、三维植被网防护施工工艺
(1)、工艺流程
边坡整理成型→覆改良客土(厚5cm)→挂网→固定→网上覆土(2cm)→点
播乔木、灌木种子→喷播植草→后期养护。
(2)、施工技术方案
1)、边坡整理成型,细平整。
a.在路基土方已经完工并经监理工程师验收后,放出路基边坡坡脚桩。
直线路段基边桩及坡脚桩每隔20cm打桩,进入曲线段加密到5—
10m,以保证路基边坡线平滑顺直。
文档仅供参考,不当之处,请联系改正。
5
2020年4月19日
b.定出路基边桩及坡脚桩后,用白灰标出控制线,然后开始刷坡。刷
坡时能够用人工配合挖掘机按1:1.5的坡度进行。用挖掘机刷坡时要
预留约20cm宽由人工清除,以保证路基边坡的密实度,人工刷坡时要
挂线,并用坡度尺检验路基边坡坡度,以确保基边坡的外观线形,刷坡
后将边坡上的土块粉碎、平整,并施入底肥。完工后经监理工程师检查
验收。
2)、开挖沟槽。在坡顶及坡脚处,按照施工图纸设计尺寸,人工开挖预
埋植被网的沟槽,并平整。注意开挖沟槽和刷坡一次不要过长,防止雨
水、风沙等作用破坏路基边坡坡面。
3)、覆土。在坡面整理平整以后,覆一薄层(厚5cm)改良土在边坡
上(能够用木条刮平),而土壤要求细碎、肥沃、pH值适中。
4)、覆网。边坡整理完工并经监理工程师验收后,按照设计图纸和施工
规范要求或工程师的指示,及时进行人工铺设EM3型三维植被网。覆
网时,先将网置于坡顶沟槽内,然后从坡顶到坡脚依次进行。网昼与坡
面贴附紧密,防止悬空,使网保持平整,不产生皱褶。网块之间要重叠
搭接,搭接部分应在10cm左右。
5)、固定三维植被网。覆网后按照一定的密度和方式,采用竹钉(长
25cm)或R型钢筋(长25cm)打入边坡进行固定;然后将植被网预埋
在沟槽中,再回填土夯实。
6)、覆土。在三维植被网固定好以后,在网上覆一薄层土进入网包(能
够用木条刮入),而土壤要求细碎、肥沃、pH值适中。
7)、点播乔木、灌木种子:坡面先点播灌木和乔木籽(种子点播前需
