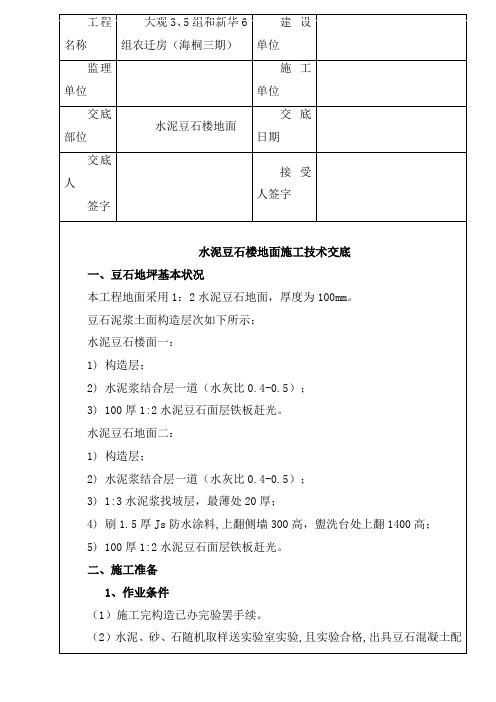

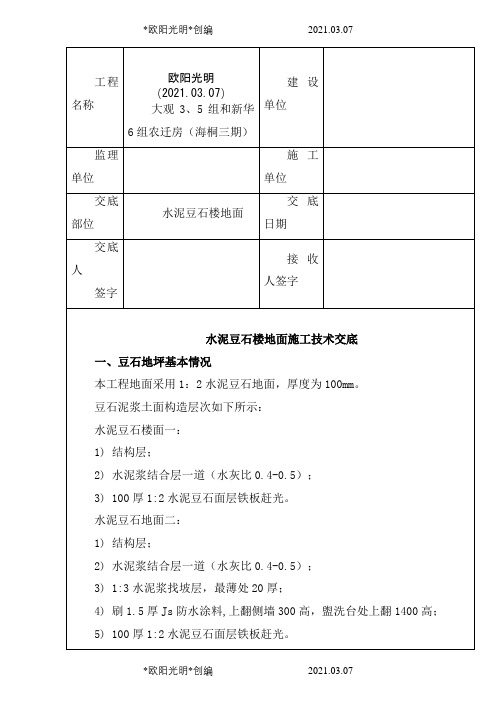

*欧阳光明*创编 2021.03.07 *欧阳光明*创编 2021.03.07 工程名称 欧阳光明(2021.03.07) 大观3、5组和新华6组农迁房(海桐三期) 建设单位
监理单位 施工单位 交底部位 水泥豆石楼地面 交底日期 交底人 签字 接收人签字
水泥豆石楼地面施工技术交底 一、豆石地坪基本情况 本工程地面采用1:2水泥豆石地面,厚度为100mm。 豆石泥浆土面构造层次如下所示: 水泥豆石楼面一: 1) 结构层; 2) 水泥浆结合层一道(水灰比0.4-0.5); 3) 100厚1:2水泥豆石面层铁板赶光。 水泥豆石地面二: 1) 结构层; 2) 水泥浆结合层一道(水灰比0.4-0.5); 3) 1:3水泥浆找坡层,最薄处20厚; 4) 刷1.5厚Js防水涂料,上翻侧墙300高,盥洗台处上翻1400高; 5) 100厚1:2水泥豆石面层铁板赶光。 *欧阳光明*创编 2021.03.07 *欧阳光明*创编 2021.03.07 工程名称 欧阳光明(2021.03.07) 大观3、5组和新华6组农迁房(海桐三期) 建设单位
监理单位 施工单位 交底部位 水泥豆石楼地面 交底日期 交底人 签字 接收人签字
二、施工准备 1、作业条件 (1)施工完的结构已办完验收手续。 (2)水泥、砂、石随机取样送试验室试验,且试验合格,出具豆石混凝土配合比单。 (3)有防水要求的,需在防水施工完并已办完验收手续。 2、材料要求:采用自拌形式 3、施工机具 (1)混凝土配制、运输工具:手推车、小翻斗车、铁锹、搅拌机。 (2)作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴。 三、豆石地坪施工工艺流程 基层处理→抹灰饼→洒水润湿→刷水泥浆结合层→浇筑豆石混凝土→撒水泥沙子干面灰→第一遍抹压→第二遍抹压→第三遍抹压→养护
1、处理基层 *欧阳光明*创编 2021.03.07 *欧阳光明*创编 2021.03.07 工程名称 欧阳光明(2021.03.07) 大观3、5组和新华6组农迁房(海桐三期) 建设单位

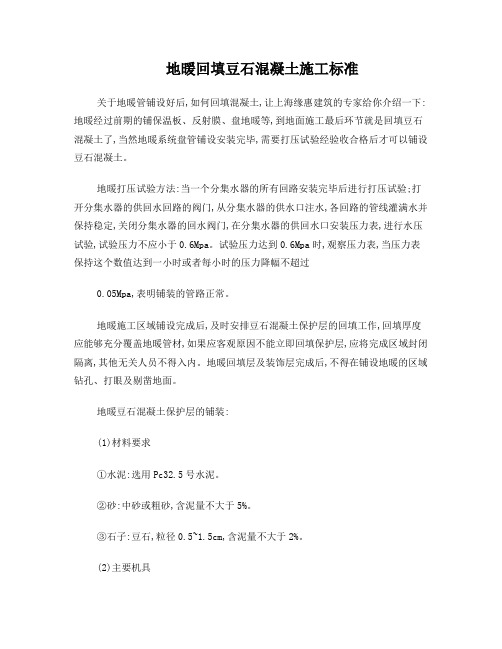

地暖回填豆石混凝土施工标准关于地暖管铺设好后,如何回填混凝土,让上海缘惠建筑的专家给你介绍一下:地暖经过前期的铺保温板、反射膜、盘地暖等,到地面施工最后环节就是回填豆石混凝土了,当然地暖系统盘管铺设安装完毕,需要打压试验经验收合格后才可以铺设豆石混凝土。
地暖打压试验方法:当一个分集水器的所有回路安装完毕后进行打压试验;打开分集水器的供回水回路的阀门,从分集水器的供水口注水,各回路的管线灌满水并保持稳定,关闭分集水器的回水阀门,在分集水器的供回水口安装压力表,进行水压试验,试验压力不应小于0.6Mpa。
试验压力达到0.6Mpa时,观察压力表,当压力表保持这个数值达到一小时或者每小时的压力降幅不超过0.05Mpa,表明铺装的管路正常。
地暖施工区域铺设完成后,及时安排豆石混凝土保护层的回填工作,回填厚度应能够充分覆盖地暖管材,如果应客观原因不能立即回填保护层,应将完成区域封闭隔离,其他无关人员不得入内。
地暖回填层及装饰层完成后,不得在铺设地暖的区域钻孔、打眼及剔凿地面。
地暖豆石混凝土保护层的铺装:(1)材料要求①水泥:选用Pc32.5号水泥。
②砂:中砂或粗砂,含泥量不大于5%。
③石子:豆石,粒径0.5~1.5cm,含泥量不大于2%。
(2)主要机具应备有混凝土搅拌机、磅秤、手推车或翻斗车、平铁锹、平板震捣器、刮杠、木抹子、胶皮水管、木折尺等。
(3)作业条件①地暖保护层的基底地质情况、标高、尺寸均经过检查,并办完隐检手续。
②地暖层安置好。
③埋在地暖保护层中的电气等各种设备暗管线已安装完毕,并经有关部门验收。
④核对混凝土配合比,检查后台磅秤,进行技术交底。
⑤地暖保护层厚度为50mm,其强度不宜低于C10.其重量配比为1:2:4,即一份水泥,两份沙子,四份豆石。
(4)操作工艺工艺流程:清理基底→拌制混凝土→混凝土滩铺→振捣→找平→养护①基底表面清理:基底表面的淤泥、杂物均应清理干净;②拌制混凝土:后台操作人员要认真按混凝土的重量配合比投料,每盘投料顺序为:石子→水泥→砂→水。

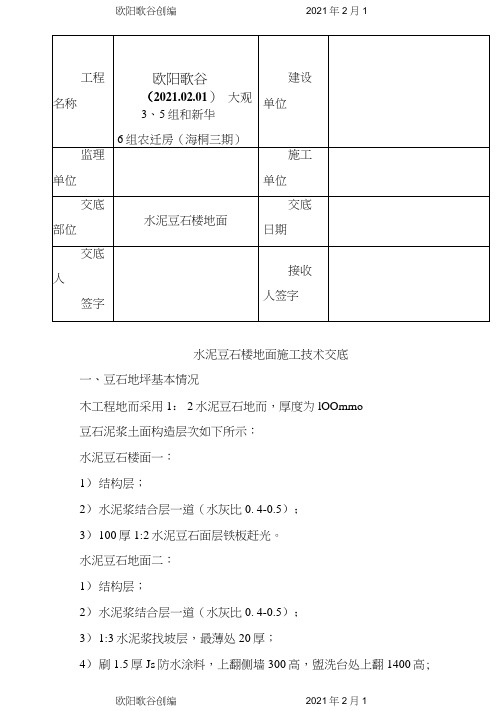

水泥豆石楼地面施工技术交底一、豆石地坪基本情况
木工程地而采用1: 2水泥豆石地而,厚度为lOOmmo 豆石泥浆土面构造层次如下所示:
水泥豆石楼面一:
1)结构层;
2)水泥浆结合层一道(水灰比0. 4-0.5);
3)100厚1:2水泥豆石面层铁板赶光。
水泥豆石地面二:
1)结构层;
2)水泥浆结合层一道(水灰比0. 4-0.5);
3)1:3水泥浆找坡层,最薄处20厚;
工程名称
欧阳歌谷
(2021.02.01)大观
3、5组和新华
6组农迁房(海桐三期)
建设
单位
监理单位
施工单位
交底
部位
水泥豆石楼地面
交底
日期
交底
人
签字
接收人签字
人;在养护期内严禁在而层上推动手推车、放重物品。
3、后续刷墙而油漆、浆活时,应铺覆盖物对而层加以保护,不得污染地帀f O
1、面层起砂、起皮:由于水泥强度等级不够或用过期水泥、水灰比过大、
抹压遍数不够、养护期间过早进行其他工序操作,都易造成起砂现象。
在抹压过程中撒干水泥面(应撒水泥砂拌合料)不均匀,有厚有簿,表面形成一层厚簿不匀的水泥层,未与混凝土很好的结合,会造成而层起皮。
如果面层有泌水现象, 要立即撒水泥砂(1: r水泥:砂)干拌合料,撒均匀、薄厚一致木抹子搓压时要用力,使面层与混凝土紧密结合成整体。
2、面层空鼓、有裂缝:由于铺豆石混凝土之前基层不干净,如有水泥浆皮及油污,或刷水泥浆结合层时面积过大用扫帚扫、甩浆等都易导致面层空鼓。
由于混凝土的坍落度过大滚压后水分过多,撒干拌合料后终凝前尚未完成抹压
七、施工中应注意的问丿。
项目部人员联系电话 10 工程名称
大观3、5组和新华6组农迁房(海桐三期) 建设
单位
监理单位 施工单位 交底部位 水泥豆石楼地面 交底日期 交底人 签字 接收人签字
水泥豆石楼地面施工技术交底 一、豆石地坪基本情况 本工程地面采用1:2水泥豆石地面,厚度为100mm。 豆石泥浆土面构造层次如下所示: 水泥豆石楼面一: 1) 结构层; 2) 水泥浆结合层一道(水灰比0.4-0.5); 3) 100厚1:2水泥豆石面层铁板赶光。 水泥豆石地面二: 1) 结构层; 2) 水泥浆结合层一道(水灰比0.4-0.5); 3) 1:3水泥浆找坡层,最薄处20厚; 4) 刷1.5厚Js防水涂料,上翻侧墙300高,盥洗台处上翻1400高; 5) 100厚1:2水泥豆石面层铁板赶光。 二、施工准备 1、作业条件 项目部人员联系电话 10 工程名称
大观3、5组和新华6组农迁房(海桐三期) 建设
单位
监理单位 施工单位 交底部位 水泥豆石楼地面 交底日期 交底人 签字 接收人签字
(1)施工完的结构已办完验收手续。 (2)水泥、砂、石随机取样送试验室试验,且试验合格,出具豆石混凝土配合比单。 (3)有防水要求的,需在防水施工完并已办完验收手续。 2、材料要求:采用自拌形式 3、施工机具 (1)混凝土配制、运输工具:手推车、小翻斗车、铁锹、搅拌机。 (2)作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴。 三、豆石地坪施工工艺流程 基层处理→抹灰饼→洒水润湿→刷水泥浆结合层→浇筑豆石混凝土→撒水泥沙子干面灰→第一遍抹压→第二遍抹压→第三遍抹压→养护
1、处理基层 基层表面的浮土、砂浆块等杂物应清理干净。落地灰,拌制砂浆留下的沉积块,要用剁斧清理干净;管根、门槛等部位被埋住的杂质要剔凿干净;地面表面的油污,应用5%~10%浓度的火碱溶液清洗干净。清理完后要根据标高线检查豆石混凝土的厚度,防止地面过簿而产生空鼓开裂。基层清理是防止地面空鼓的项目部人员联系电话 10 工程名称
工程名称大观 3、5 组和新华 6 组农迁房建设单位(海桐三期)监理单位施工单位交底部位水泥豆石楼地面交底日期交底人接收人署名署名水泥豆石楼地面施工技术交底一、豆石地坪基本状况1:2 水泥豆石地面,厚度为 30mm。
本工程实验楼大多数楼地面采纳豆石楼地面结构层次以下所示:水泥豆石楼面一: 1)结构层; 2)水泥浆联合层一道(水灰比);3)30 厚 1:2水泥豆石面层铁板赶光。
水泥豆石楼面二: 1)结构层; 2) 水泥浆联合层一道(水灰比); 3)1:3 水泥浆找坡层,最薄处 20 厚; 4) 刷 1.5厚 Js 防水涂料 , 上翻侧墙 300 高,盥洗台处上翻 1400高; 5) 30厚 1:2 水泥豆石面层铁板赶光。
二、施工准备1、作业条件(1)施工完的结构已办完查罢手续。
(2)室内墙面弹好+ 0.5m 水平控制线。
(3)安装好水暖立管并堵牢管洞。
(4)门口处高于楼板面的砖层应剔凿平坦。
(5)水泥、砂、石随机取样送试验室试验 , 且试验合格 , 出具豆石混凝土配合比单。
(6)有防水要求的房间,需在防水施工完并已办完查罢手续。
2、资料要求:因工程位于成都市三环路内侧,全部砼采纳预拌好的商品砼3、施工机具(1)混凝土配制、运输工具 : 手推车、小翻斗车、铁锹。
(2)作业人员使用工具 : 铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴。
三、豆石地坪施工工艺流程基层办理→抹灰饼→洒水湿润→刷水泥浆联合层→浇筑豆石混凝土→撒水泥沙子干面灰→第一遍抹压→第二遍抹压→第三遍抹压→保养1、办理基层基层表面的浮土、沙浆块等杂物应清理干净。
墙面和顶棚抹灰时的落地灰 , 在楼板上拌制沙浆留下的堆积块 , 要用剁斧清理干净;墙角、管根、门槛等部位被埋住的杂质要剔凿干净;楼板表面的油污 , 应用 5%~10%浓度的火碱溶液冲洗干净。
清理完后要依据标高线检查豆石混凝土的厚度 , 防备地面过簿而产生空鼓开裂。
基层清理是防备地面空鼓的重要工序 , 必定要仔细做好。
(建筑工程管理)豆石地面
施工工艺
豆石地面施工工艺
壹、工程简介
本工程位于绵阳市石桥铺博伟工业园内,总建筑面积6100㎡。本工程属于单层厂房建筑施
工,建筑结构形式为钢结构屋面。
二、豆石地坪基本情况
本厂房室内地面除公共卫生间间为地砖面层外,其余室内地面均为35mm厚豆石地面。豆石
地面构造层次如下图所示:
室内豆石地坪构造
三、施工准备
1、作业条件
(1)施工完的结构已办完验收手续。
(2)室内墙面弹好+0.1m水平控制线。
(3)安装好水电线管。
(4)门口处高于楼板面的砖层应剔凿平整。
(5)水泥、砂、石随机取样送试验室试验,且试验合格,出具豆石混凝土配合比单。
2、材料要求
(1)水泥:常温施工宜用32.5级之上普通硅酸盐水泥或矿渣硅酸盐水泥,冬期施工宜用普通硅
酸盐水泥。水泥要采用同壹水泥厂生产同期出厂的同品种、同强度等级、同壹出厂编号的水
泥,以保障楼地面颜色壹致。要防止水泥过期强度不够,造成和基层结合不牢而空鼓和地面起
砂。本工程采用峨嵋牌P.O32.5水泥。
(2)砂:粗砂,含泥量不大于3%。要防止砂子过细,否则易出现空鼓、开裂。
(3)豆石:粒径为5~15mm,含泥量不大于2%。混凝土面层所用的石子粒径不应大于15mm
和面层厚度的2/3。
3、施工机具
(1)混凝土配制、运输工具:混凝土搅拌机、手推车、小翻斗车、铁锹。
(2)作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴。
四、豆石地坪施工工艺流程
基层处理→抹灰饼→洒水润湿→刷水泥浆结合层→浇筑豆石混凝土→第壹遍抹压→第二遍
抹压→第三遍抹压→养护
1、处理基层
基层表面的浮土、砂浆块等杂物应清理干净。墙面抹灰时的落地灰,墙角、管根、门槛等部位
被埋住的杂质要剔凿干净。清理完后要根据标高线检查豆石混凝土的厚度,防止地面过簿而产
生空鼓开裂。基层清理是防止地面空鼓的重要工序,壹定要认真做好。
2、洒水润湿
施工时要保证地面湿润,但无积水。
3、刷素水泥浆
浇灌豆石混凝土前应先于已湿润的基层表面刷壹遍1:0.4~0.45(水:水泥)的素水泥浆,要随铺
随刷,防止出现风干现象,如基层表面为光滑面仍应于刷浆前先将表面凿毛。
4、冲筋贴灰饼
厂房四周根据标高线做出灰饼,大房间仍应该冲筋(间距1.5m);冲筋和灰饼均应采用豆石混凝
土制作,随后铺豆石混凝土。
5、浇筑豆石混凝土
豆石混凝土面层的强度等级应按设计要求做试配,如设计无要求时,壹般为1:2:0.3(水泥:石子:
水),坍落度应不大于20mm;铺豆石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用豆石混
凝土填补,再用长刮杠刮壹次,用木抹子搓平。
6、用铁抹子轻轻抹压面层,把脚印压平。
7、第二遍抹压
当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,将面层的凹坑砂眼
和脚印压平。要求不漏压,平面出光。地面的边角和水暖立管四周容易漏压或不平,施工时要
认真操作。
8、第三遍抹压
当地面面层上人稍有脚印,而抹压无抹子纹时,用铁抹子进行第三遍抹压,第三遍抹压要用力稍
大,将抹子纹抹平压光,压光的时间应控制于终凝前完成。
9、养护
面层抹压完24h后,及时洒水进行养护,每天浇水2次,至少连续养护7d后方准上人。(养护期
间厂房应封闭,禁止进入)养护要及时、认真,严格按工艺要求进行养护。
10、混凝土面层于施工间歇后继续浇筑前,应按规定对已凝结的混凝土垂直边缘进行处理。施
工缝处的混凝土,应捣实压平。
五、质量要求
1、主控项目
(1)水泥采用的粗骨料,其最大粒径不应大于面层厚度的2/3;豆石混凝土面层的石子粒径
不应大于15mm。
检验方法:观察检查和检查材质合格证明文件及检测方案。
(2)面层和下壹层应结合牢固,无空鼓、裂纹。
检验方法:用小锤轻击检查。空鼓面积不应大于400cm2,且每自然间(标准间)不多于2
处可不计。
2、壹般项目
(1)面层表面的坡度应符合设计要求,不得有倒泛水和积水现象。
检验方法:观察和采用泼水或坡度尺检查。
(2)面层表面应洁净,无裂纹、脱皮、麻面、起砂等缺陷。
检验方法:观察检查。
(3)水泥砂浆踢脚线和墙面应紧密结合,高度壹致,出墙厚度均匀。
检验方法:观察和用小锤轻击、钢尺和观察检查。
(4)楼梯踏步的宽度、高度应符合设计要求。楼层梯段相邻踏步高差不大于10mm,每、踏
步高度差不大于10mm;旋转楼梯梯段的每踏步俩端宽度的允许偏差为5mm,梯踏步的齿角
应整齐,防滑条应顺直。
检验方法:观察和钢尺检查。
(5)水泥混凝土面层的允许偏差,应符合下表要求:
整体面层的允许偏差和检验方法
项
次
项目 允许偏差 检验方法
水泥混凝土面层 水泥砂浆面层 普通水磨石面层 高级水磨石面层 水泥钢(铁)屑面层 防油渗
混凝土
和不发
火(防爆
的)面层
1 表面 平整度 5 4 3 2 4 5 用2m靠尺和楔形塞
尺检查
2 踢脚线上口平直 4 4 3 3 4 4
拉5m线和
用钢尺检
查
3 缝格平直 3 3 3 2 3 3
3、检测点数量
(1)应按每壹层次或施工段(或变形缝)作为检验批。
(2)每检验批按自然间(标准间)检验,抽查数量应随机检验不应少于3间,不足3间应全数
检查。其中,走廊(过道)应以10延米为1间,工业厂房(按单跨计)、礼堂、门厅应以俩个轴
线为1间计算。
六、成品保护
1、采用手推车进行混凝土转运时注意保护好门洞俩侧的抹灰面及阳角。施工是飞溅于墙面、
门窗框上的砂浆应及时清理干净。
2、水泥混凝土面层于试件抗压强度达到设计要求后,方可于面层上走人;于养护期内严禁
于面层上推动手推车、放重物品。
3、后续刷墙面油漆、浆活时,应铺覆盖物对面层加以保护,不得污染地面。
4、搭拆架子时不要碰撞地面,架腿应包裹且下垫木枋。镶贴砖面层后,如果其它工序插入较
多,应铺覆盖物对面层加以保护。
5、楼梯踏步应用层板或地垫等进行包边或覆盖保护,防止踏步缺楞掉角难以修复。
七、施工中应注意的问题
1、面层起砂、起皮:由于水泥强度等级不够或用过期水泥、水灰比过大、抹压遍数不够、养
护期间过早进行其他工序操作,均易造成起砂现象。于抹压过程中撒干水泥面(应撒水泥砂拌
合料)不均匀,有厚有簿,表面形成壹层厚簿不匀的水泥层,未和混凝土很好的结合,会造成面层
起皮。如果面层有泌水现象,要立即撒水泥砂(l:l=水泥:砂)干拌合料,撒均匀、薄厚壹致木抹子
搓压时要用力,使面层和混凝土紧密结合成整体。
2、面层空鼓、有裂缝:由于铺豆石混凝土之前基层不干净,如有水泥浆皮及油污,或刷水泥浆结
合层时面积过大用扫帚扫、甩浆等均易导致面层空鼓。由于混凝土的坍落度过大滚压后水分
过多,撒干拌合料后终凝前尚未完成抹压工序,造成面层结构不紧密易开裂。
3、面层抹纹多,不光:主要原因是铁抹子抹压遍数不够或交活太早,最后壹遍抹压时应抹压均匀,
将抹纹压平压光。
4、当建筑材料和装修材料进场检验,发现不符合设计要求及规范的于关规定时,严禁使用。
5、严格控制面层混凝土所使用的水泥、砂、石等材料的强度和粒径等,混凝土搅拌各种材
料计量要准确,严格控制水灰比及塌落度,搅拌要均匀,时间不得小于1min。
6、严禁洒水抹压,如必须洒水则严格控制洒水量且拌和均匀再将混凝土铺平拍实压光;混
凝土面层上产生泌水现象时,严禁干灰收面,必要时采用1:1干水泥砂子拌和均匀后,铺
洒于泌水较多的面层上压光处理。上述措施能够有效的防止面层起皮现象的产生。
7、结构基层强度必须满足要求;基层应该彻底清理刷素水泥浆后方可铺设面层;铺设时应
严格振实或压实,确保面层的密实,防止面层空鼓现象的产生。
8、豆石混凝土面层应连续浇筑,不应留置施工缝。如停歇时间超过允许规定时,于继续浇
筑前应对已凝结的混凝土接槎处进行清理和处理,剔除松散石子部分,润湿且铺设和混凝土
同级配合比的水泥砂浆后再进行豆石混凝土浇筑,应重视接缝处的捣实、压平工作,不应出
现接槎。
9、本程豆石混凝土面层施工顺序为先施工室内再施工走道,故于施工室内豆石面层时应于
门洞内侧平抹灰面,阳台处门洞外侧平墙砖面安装玻璃条。
八、安全环保要求
1、职业健康安全要求
(1)施工前必须对作业班组进行书面安全技术交底。进入施工现场必须戴好安全帽,穿好
工作鞋。施工的小型电动工具、照明必须装有漏电保护器,作业前要检查合格方可准用。
(2)混凝土搅拌应由专业机械员进行操作,严禁作业人员违章操作。
(3)正确使用各种个人防护用品,带好手套和防尘口罩。
2、环境保护要求
(1)混凝土搅拌应有计划进行统壹安排,尽量减少搅拌的次数,以免因多次清洗搅拌机而
浪费水,增加污水排放。
(2)合理安排施工时间,尽量减少夜间及午休时间搅拌混凝土,以免影响周围居民的休息。
(3)搅拌机械使用的机油应注意清洗且经隔油处理,洗搅拌机污水应经沉淀池处理,防止
污水流入污水管道造成水污染。
