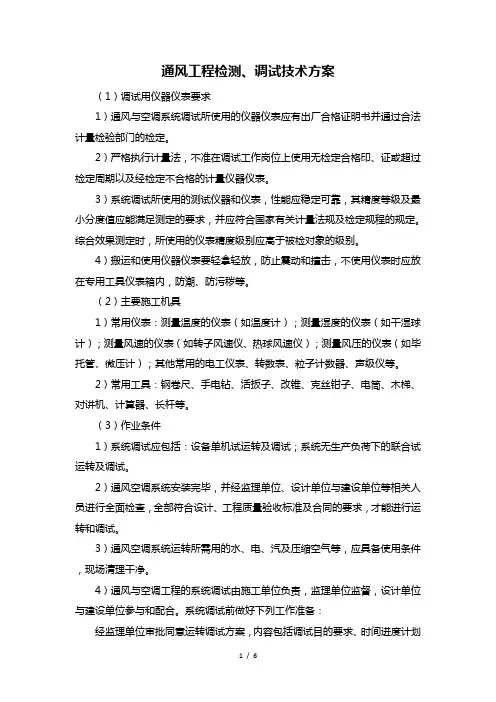

通风工程检测、调试技术方案(1)调试用仪器仪表要求1)通风与空调系统调试所使用的仪器仪表应有出厂合格证明书并通过合法计量检验部门的检定。
2)严格执行计量法,不准在调试工作岗位上使用无检定合格印、证或超过检定周期以及经检定不合格的计量仪器仪表。
3)系统调试所使用的测试仪器和仪表,性能应稳定可靠,其精度等级及最小分度值应能满足测定的要求,并应符合国家有关计量法规及检定规程的规定。
综合效果测定时,所使用的仪表精度级别应高于被检对象的级别。
4)搬运和使用仪器仪表要轻拿轻放,防止震动和撞击,不使用仪表时应放在专用工具仪表箱内,防潮、防污秽等。
(2)主要施工机具1)常用仪表:测量温度的仪表(如温度计);测量湿度的仪表(如干湿球计);测量风速的仪表(如转子风速仪、热球风速仪);测量风压的仪表(如毕托管、微压计);其他常用的电工仪表、转数表、粒子计数器、声级仪等。
2)常用工具:钢卷尺、手电钻、活扳子、改锥、克丝钳子、电筒、木梯、对讲机、计算器、长杆等。
(3)作业条件1)系统调试应包括:设备单机试运转及调试;系统无生产负荷下的联合试运转及调试。
2)通风空调系统安装完毕,并经监理单位、设计单位与建设单位等相关人员进行全面检查,全部符合设计、工程质量验收标准及合同的要求,才能进行运转和调试。
3)通风空调系统运转所需用的水、电、汽及压缩空气等,应具备使用条件,现场清理干净。
4)通风与空调工程的系统调试由施工单位负责,监理单位监督,设计单位与建设单位参与和配合。
系统调试前做好下列工作准备:经监理单位审批同意运转调试方案,内容包括调试目的要求、时间进度计划、调试项目、程序和采取的方法等。
按运转调试方案,备好仪表和工具及调配记录表格。
(4)操作工艺1)准备工作熟悉空调系统设计图纸和有关技术文件,室内、外空气计算参数,风量、冷热负荷、恒温精度要求,各风口风量、风速等,弄清送(回)风系统、供冷和供热系统、自动控制系统的全过程。
调试人员会同设计、施工和建设单位深入现场,查清空调系统安装质量不合格的地方,清查施工与设计不符的地方,记录在缺陷明细表内,限期修改完。
关于空调与通风系统的调试方案一、调试说明1二、工程概况11、空调负荷12、空调冷源、热源23、各单位工程需调试系统三、调试依据四、调试目标参数1、室内设计参数2、通风与防排烟调试目标五、总体调试安排1、调试顺序2、调试人员安排3、调试用检测设备清单4、调试前的准备工作六、设备单机试车1、准备工作工作2、风机试车3、空气处理机试车4、风机盘管试车5、风量调节阀(电动调节阀)的单体动作试验6、防火阀单体调试7、循环水泵单体调试8、冷却塔单体调试9、单机调试设备清单(见附表)23334555567778999101011七、空调系统并无负荷联手试车的测量与调试111、2、空调水系统联合调试11空调风系统联合调试13八、系统效果测量17九、竣工验收程序18十、调试中常突遇问题化解方法181、风机柜风量过大2、个别风口噪音过大十一、系统故障排除1、风柜系统2、风机盘管系统十二、成品维护十三、文明安全注意事项十四、调试工作应急预案1、调试进度2、不合格品质量处置规定3、1919292021222222231、本调试方案仅适用于*****工程空调与通风系统调试工作。
2、本调试方案根据本项目的通风空调系统结构、施工进度和现场条件而制订。
3、本调试方案所用的仪表均为经***市计量监测所检验合格的仪表,均在非常有限期内采用。
4、调试中,有关的配合电工为持证电工(相关单位),并按规程进行所有操作。
***********************************************************************************************************************************************************************************************************************************************************************************************************************************************************我公司承揽工程为通风系统、空调水系统及其相配套的电气系统安装工程。
通风与空调系统测定与调试方案XX工程公司年月日目录一、编制依据二、项目质量管理目标三、工程概况四、施工部署五、作业条件及施工部署六、空调水系统调试七、空调风系统调试八、联合调试九、成品保护十、安全文明施工通风与空调系统测定与调试方案一、编制依据1.********设计顾问有限公司的设计图纸及其说明。
2.通风与空调工程施工及验收规范.3.北京市建筑设备安装分项工程施工工艺标准(第二版)二、项目质量管理目标1.质量目标:此分项工程为优.2.施工现场安全文明消防管理目标:此分项工程施工安装符合北京市文明消防安全各项管理规定.3.工期目标:本会所空调专业分部工程6月30日调试完毕.三、工程概况1.本会所空调工程空调水系统在地下二层设有螺杆式冷水机组,总制冷量为580KW,冷水出入口温度为7/12摄氏度。
冷水循环泵2台,冷却循环水泵2台,会所二层屋顶设冷却塔一台,流量为150M3/H(冷却塔由厂家负责安装并到现场配合调试)。
空调水系统采两管制,冬季采暖由城市集中供暖,热媒管接至地下二层冷冻机房空调管系统进行冷热水切换,热媒管出入口温度为50/65摄氏度。
2.通风系统分为空调系统、送排风系统、排烟系统。
空调机组设置在地下一层空调机房,HS-X3-B1-01、HS-X3-B1-02空调机组风量为2X4000立方米/小时,功率2X0.8KW,冷量2X24KW,热量2X30KW,共2台,主要负责游泳池区域。
HS-X1-B1-01空调机组风量为15000立方米/小时,功率3.3KW,冷量150KW,热量200KW,共1台,主要负责会所的地下一层、夹层的西边区域。
HS-X1-B1-01空调机组风量为8000立方米/小时,功率1.6KW,冷量48KW,热量60KW,共1台,主要负责会所的地下一层、夹层的东边区域、会所一层、二层。
空调新风作为补充每个局部区域的新风,局部区域内设置风机盘管或卡式风机。
3.各区域的送排风、排烟、排风兼排烟系统具体见图纸设计。
通风与空调系统测定与调试方案一、编制依据1.*设计顾问有限公司的设计图纸及其说明。
2.通风与空调工程施工及验收规范。
3.北京市建筑设备安装分项工程施工工艺标准(第二版)二、项目质量管理目标1.质量目标:此分项工程为优。
2.施工现场安全文明消防管理目标:此分项工程施工安装符合北京市文明消防安全各项管理规定。
3.工期目标:本会所空调专业分部工程6月30日调试完毕。
三、工程概况1.本会所空调工程空调水系统在地下二层设有螺杆式冷水机组,总制冷量为580KW, 冷水出入口温度为7/12摄氏度。
冷水循环泵2台,冷却循环水泵2台,会所二层屋顶设冷却塔一台,流量为150M3/H(冷却塔由厂家负责安装并到现场配合调试)。
空调水系统采两管制,冬季采暖由城市集中供暖,热媒管接至地下二层冷冻机房空调管系统进行冷热水切换,热媒管出入口温度为50/65摄氏度。
2.通风系统分为空调系统、送排风系统、排烟系统。
空调机组设置在地下一层空调机房,HS-X3-B1-01、HS-X3-B1-02空调机组风量为2X4000立方米/小时,功率2X0 。
8KW,冷量2X24KW,热量2X30KW,共2台,主要负责游泳池区域。
HS-X1-B1-01空调机组风量为15000立方米/小时,功率3 。
3KW,冷量150KW,热量200KW,共1台,主要负责会所的地下一层、夹层的西边区域。
HS-X1-B1-01空调机组风量为8000立方米/小时,功率1 。
6KW,冷量48KW,热量60KW,共1台,主要负责会所的地下一层、夹层的东边区域、会所一层、二层。
空调新风作为补充每个局部区域的新风,局部区域内设置风机盘管或卡式风机。
3.各区域的送排风、排烟、排风兼排烟系统具体见图纸设计。
各风机型号、风量具体见图纸设计及设备表。
四、施工部署1、主要管理人员及布置施工力量准备:负责人:技术调试人员:: *质验、安全员::劳动力8人左右。
2 。
根据装饰施工进度预计5月初开始至6月底五、作业条件及施工准备1 。
矿产资源开发利用方案编写内容要求及审查大纲
矿产资源开发利用方案编写内容要求及《矿产资源开发利用方案》审查大纲一、概述
㈠矿区位置、隶属关系和企业性质。
如为改扩建矿山, 应说明矿山现状、
特点及存在的主要问题。
㈡编制依据
(1简述项目前期工作进展情况及与有关方面对项目的意向性协议情况。
(2 列出开发利用方案编制所依据的主要基础性资料的名称。
如经储量管理部门认定的矿区地质勘探报告、选矿试验报告、加工利用试验报告、工程地质初评资料、矿区水文资料和供水资料等。
对改、扩建矿山应有生产实际资料, 如矿山总平面现状图、矿床开拓系统图、采场现状图和主要采选设备清单等。
二、矿产品需求现状和预测
㈠该矿产在国内需求情况和市场供应情况
1、矿产品现状及加工利用趋向。
2、国内近、远期的需求量及主要销向预测。
㈡产品价格分析
1、国内矿产品价格现状。
2、矿产品价格稳定性及变化趋势。
三、矿产资源概况
㈠矿区总体概况
1、矿区总体规划情况。
2、矿区矿产资源概况。
3、该设计与矿区总体开发的关系。
㈡该设计项目的资源概况
1、矿床地质及构造特征。
2、矿床开采技术条件及水文地质条件。
For personal use only in study and research; not for commercial use
袀

通风与空调系统调试
蚅

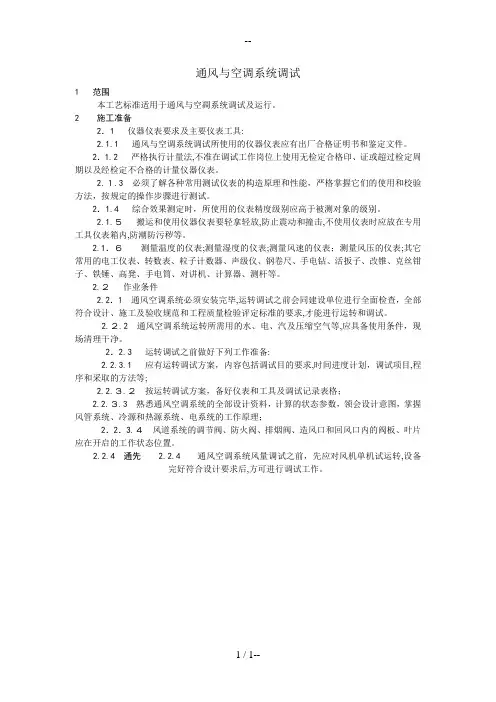

1 范围
芃
本工艺标准适用于通风与空凋系统调试及运行。
肃
2 施工准备
羇
2.1 仪器仪表要求及主要仪表工具:
莇
2.1.1 通风与空调系统调试所使用的仪器仪表应有出厂合格证
明书和鉴定文
肂
件。
肃
2.1.2 严格执行计量法,不准在调试工作岗位上使用无检定合
格印、证或超
蒈
过检定周期以及经检定不合格的计量仪器仪表。

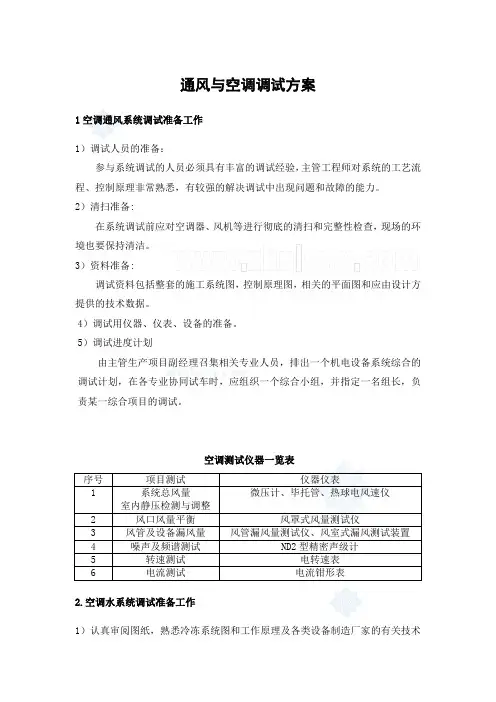

通风与空调调试方案1空调通风系统调试准备工作1)调试人员的准备:参与系统调试的人员必须具有丰富的调试经验,主管工程师对系统的工艺流程、控制原理非常熟悉,有较强的解决调试中出现问题和故障的能力。
2)清扫准备:在系统调试前应对空调器、风机等进行彻底的清扫和完整性检查,现场的环境也要保持清洁。
3)资料准备:调试资料包括整套的施工系统图,控制原理图,相关的平面图和应由设计方提供的技术数据。
4)调试用仪器、仪表、设备的准备。
5)调试进度计划由主管生产项目副经理召集相关专业人员,排出一个机电设备系统综合的调试计划,在各专业协同试车时,应组织一个综合小组,并指定一名组长,负责某一综合项目的调试。
空调测试仪器一览表序号项目测试仪器仪表微压计、毕托管、热球电风速仪1 系统总风量室内静压检测与调整2 风口风量平衡风罩式风量测试仪3 风管及设备漏风量风管漏风量测试仪、风室式漏风测试装置4 噪声及频谱测试ND2型精密声级计5 转速测试电转速表6 电流测试电流钳形表2.空调水系统调试准备工作1)认真审阅图纸,熟悉冷冻系统图和工作原理及各类设备制造厂家的有关技术说明书。
2)认真检查管道安装质量,按系统图核对设备和管道及各类阀门安装位置连接的准确性和可靠性。
3)空调系统进入调试前,管道系统水压试验工作已经完毕。
4)认真做好调试记录,出具调试报告。
5)认真配合各工种和设备供应商的单机调试。
3.空调通风系统调试系统调试是对工程质量进行体验的过程,也是使系统功能正常发挥的调整过程。
主要包括:设备单机试运转;系统联动试运转;无生产负荷系统联合试运转的测定和调整;带生产负荷的综合效能试验的测定和调整。
其中无生产负荷系统联合试运转的测定和调整由我公司负责实施,监理单位监督,并由设计及业主参与配合。
带生产负荷的综合效能试验的测定和调整,应由业主负责,同时在设计、监理及我公司共同配合下完成。
系统调试是一项非常重要而又繁琐的工作,在具体实施时包括空调系统各环节以及电气线路检查、风机性能测定、系统风量测定和调整、及室内空气参数的测定和调整等等一系列工作,目的是使各环节的风量、风压、温湿度、噪声、冷热量指标达到设计和使用要求。

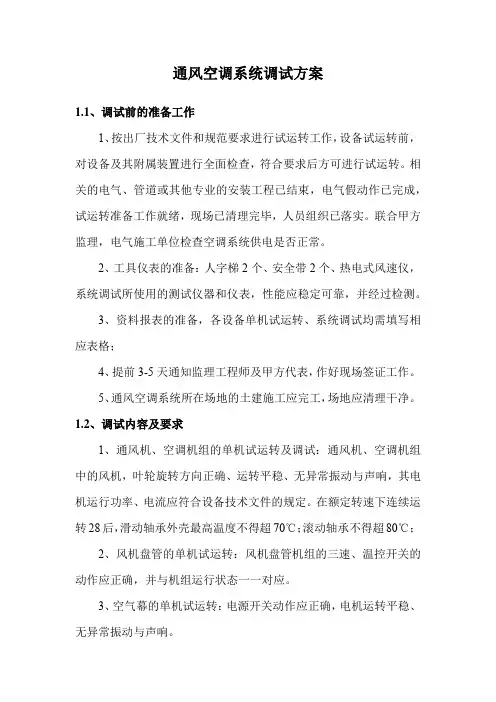

通风空调系统调试方案1.1、调试前的准备工作1、按出厂技术文件和规范要求进行试运转工作,设备试运转前,对设备及其附属装置进行全面检查,符合要求后方可进行试运转。
相关的电气、管道或其他专业的安装工程已结束,电气假动作已完成,试运转准备工作就绪,现场已清理完毕,人员组织已落实。
联合甲方监理,电气施工单位检查空调系统供电是否正常。
2、工具仪表的准备:人字梯2个、安全带2个、热电式风速仪,系统调试所使用的测试仪器和仪表,性能应稳定可靠,并经过检测。
3、资料报表的准备,各设备单机试运转、系统调试均需填写相应表格;4、提前3-5天通知监理工程师及甲方代表,作好现场签证工作。
5、通风空调系统所在场地的土建施工应完工,场地应清理干净。
1.2、调试内容及要求1、通风机、空调机组的单机试运转及调试:通风机、空调机组中的风机,叶轮旋转方向正确、运转平稳、无异常振动与声响,其电机运行功率、电流应符合设备技术文件的规定。
在额定转速下连续运转28后,滑动轴承外壳最高温度不得超70℃;滚动轴承不得超80℃;2、风机盘管的单机试运转:风机盘管机组的三速、温控开关的动作应正确,并与机组运行状态一一对应。
3、空气幕的单机试运转:电源开关动作应正确,电机运转平稳、无异常振动与声响。
4、防火阀的操作应灵活、可靠。
5、系统无生产负荷的联合试运转及调试:(1)各空调风系统需要经过平衡调整,各风口或吸风罩的风量与设计风量的允许偏差不应大于15%(2)空调工程水系统应冲洗干净、不含杂物,并排除管道系统中的空气;系统连续运行应达到正常、平稳。
(3)模拟火灾条件下空调机组的风机应能立即停止运行。
6、运转时,附属系统运转正常,压力、流量、温度等均符合设备随机技术文件的规定。
7、吊顶空调器启动运转后,用钳形电流表测量电动机的运转电流,如果电流超过额定值,可将风量调节阀逐渐关小,直到额定值为止。
8、机组运行时,借助螺丝刀仔细倾听轴承内有无噪音,判断轴承是否损坏,必要时停机检修。

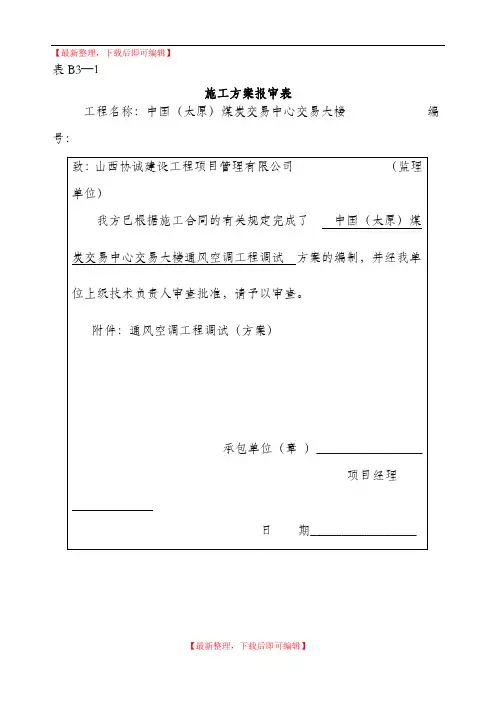

【最新整理,下载后即可编辑】表B3—1施工方案报审表工程名称:中国(太原)煤炭交易中心交易大楼编号:中国(太原)煤炭交易中心交易大楼工程通风空调工程调试方案编制:审核:批准:编制日期:2011年6月21日山西八建集团煤炭交易中心安装项目部中国(太原)煤炭交易中心交易大楼通风空调工程调试方案山西八建(集团)有限公司2011年6月21日中国(太原)煤炭交易中心交易大楼通风空调调试方案目录:1、工程概况2、空调系统简介3、空调水管系统冲洗4、通风空调工程单体试车5、通风空调工程联动调试6、资源配置计划7、附录、图表中国(太原)煤炭交易中心交易大楼空调通风调试方案(一)工程概况中国(太原)煤炭交易中心位于山西省太原市长风商务区北端,长风西街以南,滨河西路以西,市府北街以北,新晋祠路以东的城市中心区,建筑面积55730平方米,主楼地面以上二十三层(其中2-3层之间为设备夹层)地上裙楼二层,地下一层,建筑总高度99.45米。
该工程结构形式采用全现浇钢筋混凝土框架核心筒结构,裙楼局部采用钢结构组合楼板和新型平面网络弦之结构。
是集办公(3万人办公)、会议、煤炭交易、宴会(1100人宴会厅)为一体的综合大楼。
建成后将成为中国煤炭交易的重要场所。
其中交易大厅,将直接影响中国乃至世界的煤炭指导价格。
其中宴会大厅将容纳1100人举行宴会,将成为太原市最大的宴会场所。
(二)空调系统简介本工程地下一层,1~23层主楼、裙楼一、二层,大厅、宴会厅、会议室全部采用集中式中央空调系统,空调系统冬夏两用,夏季供冷,冬季供热。
集中空调夏季供冷总负荷为5908KW,建筑冷负荷指标为106W/㎡,冬季总负荷为6070KW,建筑热指标为108W/㎡。
其中空调热水系统热负荷5830KW,地板辐射采暖系统热240KW。
1、空调系统主楼的首层入口大厅及咖啡厅、二层会议室及裙楼的咖啡厅、宴会厅、入口门厅、贵宾室、食堂、会见大厅、政务大厅、交易大厅等区域设置全空气定风量系统,采用组合式空调机组,共分六段,即初效混合段、电子除尘段、中间段、加湿段,表冷/加热段、送风机段。

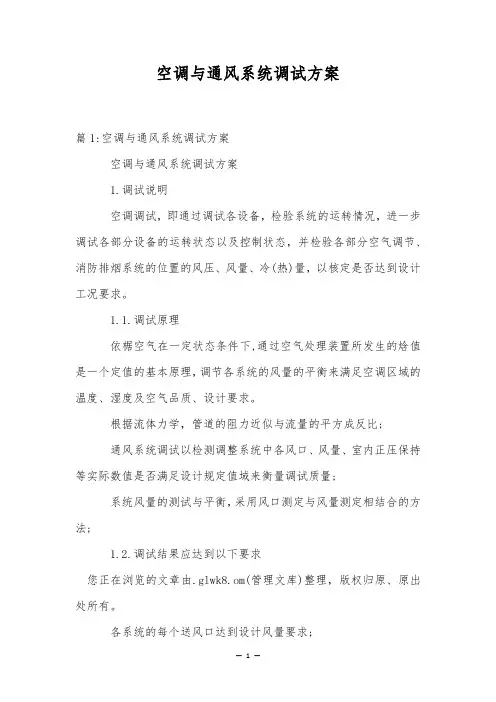

空调与通风系统调试方案篇1:空调与通风系统调试方案空调与通风系统调试方案1.调试说明空调调试,即通过调试各设备,检验系统的运转情况,进一步调试各部分设备的运转状态以及控制状态,并检验各部分空气调节、消防排烟系统的位置的风压、风量、冷(热)量,以核定是否达到设计工况要求。
1.1.调试原理依椐空气在一定状态条件下,通过空气处理装置所发生的焓值是一个定值的基本原理,调节各系统的风量的平衡来满足空调区域的温度、湿度及空气品质、设计要求。
根据流体力学,管道的阻力近似与流量的平方成反比;通风系统调试以检测调整系统中各风口、风量、室内正压保持等实际数值是否满足设计规定值域来衡量调试质量;系统风量的测试与平衡,采用风口测定与风量测定相结合的方法;1.2.调试结果应达到以下要求您正在浏览的文章由.glwk8.om(管理文库)整理,版权归原、原出处所有。
各系统的每个送风口达到设计风量要求;按设备使用功率调整各系统新风量;确保回风量达到设备使用要求;检验冷却水系统达到设计要求;务必将各设备调整到额定的工况下运行。
本工程我方将总结安装调试经验,特别是以往的大型空调系统的调试经验,坚持重视调试的一前一后工作,重视过程控制,和重视与其他系统联动的原则。
各项具体参数将由施工资料给出。
2.调试流程图:(见下页)3.调试内容:空调水:XX空调冷水机组制冷系统。
本系统的主要部分是:冷水机组;冷却水泵;冷却塔;冷冻水泵;冷冻水管道;冷却水管道;各区域功能场所的新风处理机、空气处理机、盘管风机、变频空调系统;风机风管:包括送排风机,排烟机,防火阀,电动手动调节阀,防火调节阀,卫生间排气扇;调试人员熟悉图纸、调试目的、要求、步骤仪器、工具准备空调水管冲洗通风设备电气检查、单机试运转空调柜机电气检查、单机试运转清洗过滤器水泵、冷却塔电气检查、单机试运转回风量测试联合试运转综合调试各区域通风系统平衡清洗过滤器编写调试方案检测空调效果资料汇总交工验收冷冻水泵、冷却水泵单机试运行测试;冷水机组单机试运行测试;冷却水系统试运行,冷却塔单机试运行测试;冷冻、冷却水管道冲洗、加药、清洗;水量平衡调试;各个单独的风管系统风量平衡调试(含调节阀);区域风压测试。
通风与空调工程调试方案一、前言通风与空调工程是建筑工程中非常重要的一部分,它不仅直接影响着建筑物内部的空气质量和舒适度,也影响着建筑物的能源消耗和运行成本。
因此,在施工完工后,对通风与空调系统进行调试是非常重要的一环。
通过调试,可以保证系统设备的正常运行,达到设计要求,提高能源利用率,减少维修成本,延长设备寿命。
本文将会介绍通风与空调工程的调试方案,主要包括调试目标、调试流程、调试工具和仪器以及调试注意事项等内容。
通过合理的调试方案和严格的调试流程,能够有效地提高通风与空调系统的运行效率,保证系统设备的正常运行,为建筑物的使用和维护提供有力的支持。
二、调试目标1. 确保通风与空调系统设备的正常运行,达到设计要求。
2. 提高通风与空调系统的运行效率,减少能源消耗。
3. 保证系统设备的安全可靠,延长设备寿命。
4. 为后续的运行和维护提供参考依据。
三、调试流程通风与空调工程调试的流程一般包括以下几个步骤:1. 检查与准备工作2. 系统设备的启动3. 系统设备的调整4. 设备的测试与检验5. 系统的功能测试6. 调试报告的编写7. 调试结果的确认与验收下面将会就以上几个步骤进行详细介绍:1. 检查与准备工作在开始通风与空调工程调试之前,需要对系统设备进行检查与准备工作。
首先要检查系统设备的安装是否完好,各项参数是否与设计要求相符。
同时还要检查系统设备的运行和控制仪器是否正常,阀门、风口等部件是否安装正确,管道连接是否密封。
另外,还要对调试所需的工具和仪器进行准备,确保能够顺利进行调试工作。
2. 系统设备的启动在检查与准备工作完成后,就可以开始对系统设备进行启动。
首先要对各项设备进行逐一检查,确认无异常后进行逐一启动。
在启动过程中,要注意观察设备的运行状态,确保设备能够正常启动。
3. 系统设备的调整系统设备启动完成后,就需要对系统设备进行调整。
这一步主要是根据设计要求和实际情况,对系统设备的参数进行调整,以达到设计要求。
1、通风系统调试(1)调试目的与要求(2)调试内容(3)空调系统无负荷试运转调试步骤与方法1)调试前的准备2)空调机组、新风机组的试运转3)通风空调系统的风量、风压、风机转速的测定系统风量的测定内容主要为:送风量、回风量、新风量、排风量和各分支管风量的测定,可以在送风管、回风管、排风和新风管及各分支管上测定。
1、系统风量一般在风管内采用毕托管和微压计测定,根据风管的计算式:L=3600×F×V(m³/h)其中式中:F—风管测定断面面积 m2V—风管测定断面上的平均风速 m/s因此系统风量测定,实质上是测定风管的断面面积和该断面上的平均风速。
为了准确测定风管内风量,应正确选择测定断面和确定测定断面上的测点。
2、测定断面的选择:测定断面原则上须选在气流均匀且稳定的直管段上,即按气流方向在局部阻力之后大于或等于4倍管径(矩形风管大边尺寸),以及在局部阻力之前大于或等于1.5倍管径(矩形风管大边尺寸)的直管段上,如果现场条件受到限制,应适当缩短距离,但也应使测定断面到前局部阻力的距离大于测定断面到后局部阻力的距离,同时应适当增加测定断面测点的数目。
3、确定断面内测点首先将测点断面划分为若干个接近正方形面积相等的小断面,其面积不大于0.05m2,测点位于各个断面的中心。
如果气流不均匀,可通过增加测点数,各点动压测得后则可计算出平均动压。
由下式确定风速:(a)Pd=(错误!未找到引用源。
)2/n式中: pd1 pd2 …—各点动压,Pa(b)V=错误!未找到引用源。
式中:Pa—风管内平均动压Pa空调机组送风量、新风量、回风量均可采用上述方法测量,根据现场情况当送风管太短,无法开测量孔时,可以直接在回风口、新风口用热球风速仪测得回风、新风,并计算出系统风量。
对于新风机组亦可用热球风速仪,在新风入口直接测得新风量,测试方法见风口风量测量。
排风机的排风量可用上述方法测量,也可在排风出口用风速仪测量。
通风、空调系统调试方案1、工程介绍(一)、空调通风系统及防排烟、排气系统工程介绍该楼通风空调大致分为六个系统:K(全空气系统,其中包括KJ洁净室全空气系统)、XF(新风及风机盘管加新风系统)、P,PY(排风及排烟系统)、J(进风系统或平时进风火灾时补风)、FG(排风系统)、HR(该系统平时排风,与新风连锁运行)。
1.空调、新风及显热交换器系统(K、XF、HR):其机房主要分布在楼内地下一层至六层的西北侧和东南侧,其中吊顶式空调机组3台,组合式空调机组14台,共计17台。
恒温恒湿机组室内机及室外机共两套。
显热交换器共计10台,左式1台,右式9台。
根据设计要求,空调机组、风机盘管采用两管制,仅夏季使用,新风机组为四管制,冬夏共用。
除报告厅内庭,门庭、地下二层采用全空气系统外,地下一层至六层均为风机盘管加新风系统。
楼内通风专业其他主要设备及部件有:各类风机53台,风机盘管382台,阀部件约600多个,风口1800个,分布各楼层。
2、消防防排烟系统(PY):楼内地下一层至六层每层设置4~5个排烟口。
二层、五层及屋顶设置排烟风机,全楼共计14台。
地下部分当火灾发生时,消防控制中心电信号打开排烟系统上的排烟阀,并启动火灾层防火分区内的排烟风机排烟,同时送风系统开启送风,当烟气温度达到280。
(:时,记忆合金关闭风机前280。
C防火阀,并联动关闭该排烟风机,同时关闭送风机。
地上部分当火灾发生时,70。
C防火阀熔断关闭并输出电信号关闭空调、新风系统上的所有防火阀并联动关闭新风机组和空调机组。
3、楼内平时排气、进风系统(P、FG、J):楼顶及各层分别设置轴流、斜流、离心风机作为平时通风换气W各层实验用通风柜废气的排放。
4、洁净空调系统(KJ):洁净空调机组采用风冷直冷式独立冷源。
该楼共两个系统,一层KJ-201系统为细胞培养室(洁净等级为十万级)全空气系统,顶送下回、地下二层KJ-D201系统为发酵罐实验室(洁净等级三十万级)全空气系统,顶送顶回。
厂区工艺通风系统调试方案 一、调试准备工作 1. 参加试运转测定和调试的人员要妥善安排,并做到思想重视,分工明 确,组织
严密,指挥统一,行动一致。 2. 参加试运转人员要认真熟悉运转有关资料和生产工艺要求,掌握试运 转中的问
题处理知识和技巧。 3. 按照设计和施工规范和质量评定标准的要求,全面检查已安装完工的 系统。
4. 试运转中所用水、电、蒸汽及压缩空气等应具备可供使用的条件,并 无泄漏堵
塞等情况。 5. 试运转场地整洁,有标示牌,并准备好有关防护设施。
6. 准备好试运转过程中各种仪器、仪表以及核查各种项目的记录表格。
7. 设备和管道系统
(1) 设备清洗合格,注入符合要求和数量的润滑油,并且外观未发现 有任何缺陷,同时认真填写设备检查记录表。 (2)通风机、通风管内部都已清理干净,各种调节阀等动作灵活可靠。 (3) 通风系统中的各种送、排风口位置正确,内部的风阀和叶片已达 到要求的开度和角度。 (4) 附件设备和部件,已具备试运转的条件。 8. 电气和自控系统
(1) 配电箱及电动机等设备接线正确并试验完毕,性能符合规定的要 求。 (2) 电保护和控制系统模拟试验符合要求,动作灵活可靠。 (3) 自控系统的敏感元件、调节器以及执行机构等的安装位置准确, 动作灵活,其性能达到了标准的规定。 (4) 各种仪表和配管,配线安装齐全,位置符合要求,灵敏度准确。 (5) 自动系统的模拟试验达到了设计和规范的规定。 二、通风系统单机试运转: 工艺通风系统的单机试运转主要指通风机的试运转。 1. 风机试运转
(1)试运转前的检查 ① 核对通风机,电动机的规格、型号是否符合设计要求。 ② 通风机与电动机带轮(连轴器)中心是否在允许偏差范围内,其地角 螺栓是否已紧固。 ③ 润滑油(脂)有无变质,添加量是否达到规定。 ④ 通风机启闭阀门是否灵活,柔性接管是否严密。 ⑤ 风管上的检查门、检查孔和清扫孔应全部关闭好。 ⑥ 用手转动风机时,叶轮不应有卡碰和不正常的响声。 ⑦ 电动机的接地应符合安全规程要求。 ⑧ 通风管上的调节阀要全部打开。 ( 2)通风机起动 ① 通风机点动后,即可停止运转,这时检查叶轮和机壳是否擦碰或发出 其它不正常的响声;叶轮的转动方向是否正确。 ② 通风机起动后,如发现有异物,应及时取出,以避免损坏叶轮和机壳。 ③ 通风机起动前,要关闭起动闸板阀;起动后,要缓慢开动阀门的开度, 直至全开,以防止起动电流过大导致烧坏电动机。 ④ 通风机起动时,用电流表测量电动机的启动电流是否符合要求。运转 正常后,要测定电动机的电压和电流,各相之间是否平衡。如电流超过 额定值时,应关小风量调节阀。 ⑤ 在通风机运转中,用金属棒或螺丝刀仔细触听轴承内部有无杂音,以 此来检查轴承内是否脏物或零件损坏。 ⑥ 用温度计测量轴承表面温度,不应超过 70 C 。 ⑦ 用转速表测定通风机转速。 ⑧ 通风机运转正常后,要检查电动机、通风机的振幅大小,声音是否正 常,整个 系统是否牢固可靠。各项检查无误后,经运转 8h 即可进行调整 测定工作。 三、无生产负荷联合试运转 设备单机试运转合格后,应进行整个通风系统的无负荷联合试运转。其 目的是检验通风系统的流速等是否达到了标准的规定,也是考核设计、 制造和安装质量等能否满足工艺生产的要求。 1. 试运转的准备工作:
(1) 要熟悉通风系统的有关资料, 了解设计施工图和安装说明书的意图, 掌握设备构造和性能以及各种参数的具体要求。 (2) 了解工艺流程和自动调节等系统的工作原理,控制机构的操作方法 等,并能熟练运用。 (3) 编制无负荷联合试运转方案,并定制具体实施办法,保证联合试运 转的顺利进行。 (4) 在单机试运转的基础上进行一次全面的检查,发现隐患及时处理, 特别是单机试运转遗留的问题,更要慎重对待。 (5) 作好机具、 仪器、 仪表的准备, 同时要有合格证明或检查试验报告, 不符合要求的机具和仪表不能在试运转工作中使用。 2. 试运转的主要项目和程序:
(1) 电气设备和主要回路的检查和测试, 要按照有关的规程、 标准进行。 (2) 通风设备试运转,是在电气设备和主回路符合要求的情况下进行, 其中包括风机试运转。考核其安装质量并对发现的问题应及时加以处理。 (3) 风机性能和系统风量的测定与调整。 3.通风空调系统的风量测定与调整: (1)开风机之前,将风道和风口本身的调
节阀门放在全开位置。
(2)开启风机进行风量测定与调整,先粗测总风量是否满足设计风量要 求,做到心中有数,有利于下一步测试工作。 (3)风口风量测试可用热电风速仪。用定点法或匀速移动法测出平均风 速,计算出风口风量,测试次数不少于3〜5次。在送风口气流有偏斜时, 测定时应在风口安装长度为 0.5〜1.0m与风管断面尺寸相同的短管。 (4) 系统风量调整平衡后,应达到: ① 风口的风量的实测值与设计风量的允许偏差值不大于 15%。 (5) 系统风量测试调整时应注意的问题: ① 测定点截面位置选择应在气流比较均匀稳定的地方,一般选在 产生局部阻力这后 4〜 5 倍管径(或风管长边尺寸)以及产生局部阻力之 前约 1.5〜2倍管径(或风管长边尺寸)的直风管段上。 ② 在矩形风管内测定平均风速时,应将风管测定截面划分若干个 相等的小截面,使其尽可能接近于正方形;在圆形风管内测定平均风速 时,应根据管径大小,将截面分成若干个面积相等的同心圆环,每个圆 环应测量四个点。 ③ 没有调节阀的风道,如果要调节风量,可在风道法兰处临时加 插板进行调节,风量调好后插板留在其中并密封不漏。 四、自控系统的调试 本通风工程的自控系统调试应注意以下联锁控制。 1. 锡槽冷却风机电动阀位
置开关动作是否正常;到 MCC.B4/2输入输出 模块的信号是否正常; 2 •稀释风机到MCC.B1/2输入输出模块的信号是否正常;
3. L型吊墙
风机与压力开关联锁、气动阀的开度是否正常,到 MCC.B1/2 输入输出模块的信号是否正常; 4. 小炉垛冷却风机到 MCC.B1/2输入输出模块的信号是否正常;
5. 搅拌器冷却风机到 MCC.B4/2输入输出模块的信号是否正常;
6. S02排风机到MCC.B4/2输入输出模块的信号是否正常;
7. 助燃风机与压 力开关联锁、气动阀的开度是否正常,到 MCC.B4/2输 入输出模块的信号是否正常; 8. 池壁冷却风机到 MCC.B4/2输入输出模块的信号是否正常;
9. 退火窑上冷却风机到 MCC.D3/3输入输出摸块的信号是否正常;
五、 通风系统综合效果测定在各分项调试完成后进行,测定系统联动运 行的综合指标是否满足设计与生产工艺要求,如果达不到规定要求,应 在测定中做进一步调整。 1. 确定经过空调器处理后的空气参数和空调房间工作区的空气参数。
2. 检验自动调节系统的效果,各调节元件设备经长时间的考核,应达到 系统安全
可靠地运行。
3. 在自动调节系统投入运行条件下,确定空调房间工作区内可能维持的 给定空气
参数的允许波动范围和稳定性。 4. 空调系统连续运转时间,一般舒适性空调系统不得少于 8h。
5. 空调系统带生产负荷的综合效能试验的测定与调整,应由建设单位负 责、施工
和设计单位配合进行。 六、 资料整理、编制交工调试报告。将测定和调整后的大量原始数据进 行计算和整理,应包括下列内容:
1. 通风工程概况。
2. 电气设备及自动调节系统设备的单体试验及检测、信号,联锁保护装 置的试验
和调整数据。 3. 自动调节系统的整定参数。 七、调试时间及人员安排 为保证本工程调试顺利进行,成立了以项目部领导为核心的领导小组, 并详细制定调试时间进度计划。 八、成品保护
1. 风机的开动、关闭,应配合电工操作,竖守工作岗位。
2. 系统风量测试调整时,不应损坏风管保温层。调试完成后,应将测点 截面处的
保温层修复好,测孔应堵好,调节阀门固定好,划好标记以防 变动。 3. 自动调节系统的自控仪表元件、控制盘箱等应做特殊保护措施,以防 电气自控
元件丢失及损坏。 4. 系统全部测定调整完毕后,及时办理交接手续,由使用单位运行启用, 负责系
统的成品保护。 九、调试过程中的防火、保安 1. 认真执行“安全第一、预防为主”的方针。
2. 调试过程中设专人负责旁站防火,并备有足够数量的灭火器。
3. 对负责防火的人员进行消防安全教育和培训。
4. 安排工地保安人员对机房等设备所在位置进行严格管理,闲杂人员 禁止入
内。 5. 防火和保安人员必须坚守岗位,出现异常情况及时处理并上报主管 领导。
十、其它
1. 所有参加调试人员应提前熟悉现场情况。
2. 各部门参加调试的人员保持通信设施畅通,协调行动。
