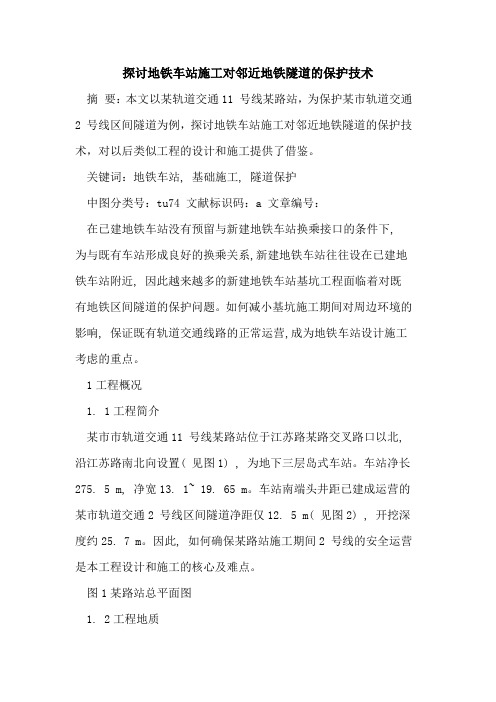

1工程概况1. 1工程简介某市市轨道交通11 号线某路站位于江苏路某路交叉路口以北, 沿江苏路南北向设置( 见图1) , 为地下三层岛式车站。
车站净长275. 5 m, 净宽13. 1~ 19. 65 m。
车站南端头井距已建成运营的某市轨道交通2 号线区间隧道净距仅12. 5 m( 见图2) , 开挖深度约25. 7 m。
因此, 如何确保某路站施工期间2 号线的安全运营是本工程设计和施工的核心及难点。
图1某路站总平面图1. 2工程地质某路站拟建场地的地基土在100 m 深度范围内均为第四纪松散沉积物, 属第四系滨海平原地基土沉积层, 主要由饱和黏性土、粉性土以及砂土组成, 一般具有成层分布特点。
图211 号线某路站南端头井与2 号线区间隧道位置关系示意图2邻近地铁隧道的变形控制要求在某路站基坑开挖过程中, 随着围护结构水平位移的增加, 紧靠深基坑的正在运行的2 号线区间隧道亦会产生水平位移, 并会伴随横向水平直径的增大而使圆环变形。
当隧道变形超过一定限度,轻则造成隧道漏水, 重则影响2 号线地铁车辆的安全运行, 所以运营中的地铁隧道对变形的控制要求相当严格。
根据《某市市地铁沿线建筑施工保护地铁技术管理暂行规定》, 隧道中心线两侧各50 m 的范围内,应作为隧道控制区。
第1篇一、概述地铁建设工程是我国城市公共交通的重要组成部分,对于缓解城市交通压力、促进经济发展具有重要意义。
为确保地铁建设工程的质量、安全、环保和高效,特制定本施工规范。
二、施工准备1. 工程设计文件审查施工单位应认真审查工程设计文件,确保设计合理、可行。
对设计文件中存在的问题,应及时与设计单位沟通,并提出修改意见。
2. 施工图纸会审施工前,组织召开施工图纸会审会议,对施工图纸进行会审,明确施工技术要求、质量标准、安全措施等。
3. 施工组织设计根据工程设计文件和施工图纸,编制施工组织设计,明确施工方案、施工工艺、施工进度、质量保证措施、安全防护措施等。
4. 施工人员培训对施工人员进行专业技术培训,提高施工人员的技术水平、安全意识和操作技能。
5. 施工现场布置施工现场布置应合理、安全、整洁,满足施工需求。
施工现场应设置明显的安全警示标志,确保施工安全。
三、施工工艺1. 土方工程(1)土方开挖:采用机械开挖,确保开挖质量。
开挖过程中,注意保护地下管线、设施。
(2)土方回填:采用分层回填、压实,确保回填质量。
2. 基础工程(1)桩基础:采用钻孔桩、沉管桩等桩基础形式,确保桩基础质量。
(2)地下连续墙:采用地下连续墙施工,确保地下连续墙质量。
3. 结构工程(1)钢筋工程:严格按照设计要求,进行钢筋加工、绑扎、焊接,确保钢筋质量。
(2)模板工程:采用钢模板、木模板等模板,确保模板质量。
(3)混凝土工程:采用商品混凝土,确保混凝土质量。
4. 防水工程(1)防水材料:选用符合国家标准的防水材料。
(2)防水施工:严格按照防水施工工艺进行,确保防水效果。
5. 电气工程(1)电缆敷设:采用电缆桥架、电缆沟等敷设方式,确保电缆敷设质量。
(2)电气设备安装:严格按照设备安装要求进行,确保电气设备安装质量。
6. 通风空调工程(1)通风管道:采用优质通风管道,确保通风效果。
(2)空调设备安装:严格按照设备安装要求进行,确保空调设备安装质量。
轨行区施工与运输管理办法(试行)1、目的为确保沿线参建单位的生命、财产安全,以及便于轨行区内的集中统一指挥,合理的调度土建、装修、机电系统设备安装单位紧张有序的作业。
特制定本办法。
2、适用范围1)、按《轨行区场地交接管理办法》中规定的所有已移交的区域.2)、具体包括:所有距车站站台边缘0.5米的范围内(含上空)、区间任何距离轨道中心线3。
0米范围内(含上空),或是任何区间风道、风井、连通道及折返线等。
3)、本办法仅适用于施工期间,移交运营后管理办法另行制定。
4)、本办法对停车场、车辆段及出入段线同样适用。
3、组织机构及岗位职责3.1、组织机构3。
2、定义及职责1)调度长(一)组成:由深圳地铁三号线投资公司指定专人担任。
(二)职责:管理、指导轨行区调度室工作。
协调公司本部与外单位于工程运输管理计划会议上未能商妥的问题;协调公司内各部、室间于工程运输管理计划会议上未能商妥的问题;审核需于《工程运输通告》中颁发的有关章程,签发《工程运输通告》.2)轨行区调度室(一)组成:轨行区调度室(以下简称调度室)是调度长的具体执行机构,由三号线公司牵头组织各参建单位、相关部、室组成,负责日常工作。
设调度员和办事人员若干.人员、办公地点及联系电话将另文公布。
(二)职责:负责收集、汇总各施工承包商申报的周(日)计划,定期召开工程运输管理计划会议,协调各施工承包商申报的(日)计划,编制《工程运输通告》;组织、指挥和实施调度长批准的《工程运输通告》;负责协调审批日变更计划和临时补充计划,组织并监督有关单位执行审批的日变更计划和临时补充计划;合理安排、协调、指挥参建单位计划/调度室对线路、机车(轨道车)车辆的使用;对轨行区的工程与运输进行实时的调度指挥与管理,有权立即停止危及线路和运输安全的任何施工;负责工程运输中的安全事宜,负责调查、分析、处理、上报与轨行区相关的事故及违反施工计划的行为;向调度长汇报工程与运输计划的执行情况;制定轨行区的管理方法、安全制度及组织措施,并监督执行;制订冷热滑调试计划,组织、指挥和实施调度长批准的冷热滑调试等计划;协调与运营线的有关工作,监督、协调通过运营线相关的轨行区工作。
000001成都地铁运营有限公司文件成地铁运发〔2013〕64号成都地铁运营有限公司关于印发《地铁保护区管理工作细则》的通知各中心、部门:为规范成都地铁运营有限公司地铁保护区管理工作,结合运营公司实际情况,特制定《运营公司地铁保护区管理工作细则》,现予以发布。
本细则自发布日开始执行。
特此通知。
附件:《运营公司地铁保护区管理工作细则》-1-成都地铁运营有限公司2013年2月27日-2-CDYY 成都地铁运营有限公司企业文件CDYY-AQZL-039-2013地铁保护区管理工作细则(试行)(A版0次)2013-2-27发布2013-2-27实施-3-成都地铁运营有限公司发布目次1 编制目的 (6)2 适用范围 (6)3 职责 (6)4 巡查内容 (8)5 地铁保护区管理程序................................... 错误!未定义书签。
6 地铁保护区管理资料................................... 错误!未定义书签。
7 附则................................................................ 错误!未定义书签。
成都市城市轨道交通运营管理办法............... 错误!未定义书签。
-4-前言本细则版本号为2013年版,第1次修订。
本制度由安全部提出并归口管理本制度起草部门:成都地铁运营有限公司安全部本制度主要起草人:胡佳、王聪本制度审核人:谢斌、申景宇本细则审定人:张剑本细则批准人:饶咏-5-1编制目的根据《成都市轨道交通运营管理办法》等法规,为规范地铁保护区管理,预防和消除危及运营公司所管理的地铁线路安全的违法施工、野蛮施工等隐患,确保运营安全和内部稳定,特制定本细则。
2适用范围2.1本细则适用于运营公司管辖范围内的各运营线路及相关保护区,包括地铁隧道、车站及相应区间的地铁保护区:2.1.1地下车站和隧道结构外边线外侧五十米内;2.1.2地面和高架车站、地面和高架线路结构外边线外侧三十米内;2.1.3出入口、通风亭、冷却塔、主变电所、残疾人直升电梯等建筑物、构筑物外边线和车辆基地范围外侧十米内。
2024年地铁工程安全风险管理办法导言:随着城市化进程的加快和人口的不断增长,地铁成为了现代城市交通的重要组成部分。
然而,地铁工程的建设和运营过程中也伴随着一系列的安全风险。
为了保障地铁建设和运营的安全,特制定本办法,规范地铁工程的安全风险管理。
第一章安全风险管理的基本原则第一条安全风险管理的基本原则是“预防为主、安全第一、综合管理、风险控制”。
第二条地铁工程安全风险管理的目标是确保地铁工程从设计、施工到运营过程中不发生重大事故,保障乘客、员工和财产的安全。
第三条安全风险管理以科学规划、防范为基础,以信息化手段为支撑,以监测预警为手段,以应急响应为保障,全面提升地铁工程的安全风险管理水平。
第二章安全风险管理的组织与管理第四条安全风险管理工作由地铁建设和运营单位负责组织实施,可以委托专业机构进行协助。
第五条安全风险管理应设立专门的管理岗位,明确责任人员,并制定相应的安全风险管理制度。
第六条地铁建设和运营单位应建立健全安全风险管理领导机构和工作机制,明确各级责任人员的职责,定期开展安全风险管理会议和培训。
第七条安全风险管理应与地铁工程的各个环节相结合,从设计、施工、运营等环节上进行全面管理。
第三章安全风险管理的基本内容第八条地铁工程安全风险管理应包括以下内容:(一)建立安全风险管理档案,记录相关的安全风险情况、管理措施和事故应急等信息。
(二)制定安全风险评估制度,对地铁工程施工、设备、运营中的安全风险进行全面评估。
(三)建立安全风险监测体系,对地铁工程的各项安全指标进行动态监测,及时发现异常情况并采取相应措施。
(四)建立应急预案,明确各岗位的应急职责和应急措施,并进行定期演练。
第九条地铁工程安全风险管理应遵循以下原则:(一)风险评估全面、科学、客观,包括对地质、水文、地形等自然条件的评估,对材料、设备等技术条件的评估,对施工和运营过程的评估。
(二)安全风险监测及时、准确、全面,采用先进的监测设备和技术手段,确保监测数据的精确性和可靠性。
施工安全管理措施落实各级管理人员和操作人员的安全生产负责制,全员承担安全生产责任,做到纵向到底,横向到边,人人做好本岗位的安全工作7.1 制定安全管理目标“三无一杜”。
三无即无工伤死亡事故,无交通死亡事故,无火灾、洪灾事故,一杜绝即杜绝重伤事故。
7.2 制定安全保证体系7.3 安全管理措施7.3.1 安全施工组织设计开工前由安全副经理组织安全人员编制安全施工组织设计,编制和实施专项安全措施设计,确保施工安全。
同时,成立施工现场警备室,聘请专业保安公司,建立治保组织并纳入当地派出所群防群控系统,对发生在施工现场的土方丢失、违章建筑及与施工无关人员进出场地等现象应及时制止,确保现场内施工人员遵守国家法律、法规,确保不发生赌博、打架、斗殴等违法事件,为工程顺利进行做好安全保障。
7.3.2 实施逐级安全交底技术由安全副经理、项目总工及安全主管组织施工人员进行详细的安全技术交底,凡参加安全技术交底的人员要履行签字手续,并保存资料,安全员对安全技术措施的执行情况进行监督检查,并作好记录。
7.3.3 加强施工现场安全教育1、针对本工程特点,对所有从事管理和施工的人员,施工前进行全面的安全教育,重点对专职安全、从事特殊作业的人员,机动车辆驾驶员等进行培训教育。
2 、未经安全教育的施工管理人员和生产人员,不准上岗。
3、特殊工种的操作人员的安全教育、考核、复验,严格按照《特种作业人员安全技术考核管理规定》考核合格,获取操作证方能持证上岗。
对己取得上岗证的特种作业人员要进行登记,按期复审,并要设专入管理。
7.3.4 分项工程施工过程采取的安全技术措施1、各分项工程开工前编制安全施工组织设计。
施工现场做到井然有序。
做好防火、防汛等安全工作。
2 、施工现场除设置安全宣传标语牌外,在导行路口需进行围挡并安装安全警示标志。
3、现场的生产、生活区设足够的消防水源和消防器材并掌握消防设备的使用方法。
4、施工人员要掌握本工种的安全操作要领,上岗前禁止饮酒,进入施工现场必须戴安全帽,正确使用劳保用品。
上海市地铁沿线建筑施工保护地铁
技术管理暂行规定
一、 总则
1、 在上海市人民政府(93)37号令地铁保护区域内(隧道中心线
两侧各30米、车站中心线两侧各50米)进行加载和卸载的建筑施工
活动,必需慎重地采取可靠的技术措施对各种建筑活动引起的地铁结
构设施的移动,控制到允许的限度内,以确保地铁安全运行。
2、 建设项目业主必须慎重选择有资质和实施能力的单位承担
地铁沿线保护区内建设项目的管理工程设计、施工、监理和监测工作。
3、 有关工程设计方案、对地铁影响的预测分析、施工组织设
计、施工监测设计、监理大纲需报地铁总公司,经技术复核后,予以
批复,方可实施。技术复核及隧道监护工作由地铁总公司负责委托和
审查。当监护工作中发现隧道变形达到限值时,地铁总公司责成监护
负责人通知施工单位停止施工,待落实可靠保护措施后方可继续施
工。
4、 地铁总公司须在工程进展全过程中,对保护地铁的有关各
方面工作进行监督检查。
5、 建设项目业主在办理建筑用地、设计方案、施工执照等申
报手续中,可按工程项目规模及复杂性、一次或分批地向地铁总公司
提交如下技术资料,以便及时复核审查。
(1) 规划用地报批时,需提交:
① 工程用地范围及座标;
② 工程和地铁工程结构的相对位置;
③ 初步设计说明书;
④ 工程地质、水文地质资料;
⑤ 工程用地周围建筑、地下管线、道路等环境条件的资料。
(2) 保护地铁的设计方案报批时,需提交:
① 工程总体布置及有关部门设计详图及技术资料、建筑面
积、层高、荷载、地下管线、基坑深度及尺寸、桩基布
置、桩设计承载力及单桩加荷沉降试验资料、地质详勘
资料等;
② 基坑工程设计说明书及坑周地层位移计算;
③ 工程桩引起的地面以下地层沉降位移场计算;
④ 由于②、③两项工程实施时对地铁工程影响的预测资
料;(隧道、车站的纵横断面的垂直和水平位移最大值
及变形曲线的曲率并预测工程实施后期的沉降量)
(3)地下工程开工报批时,需提交;
①工程施工组织设计,须提出各项具体施工管理参数、施
工监测设计)
②提出拟选监理和施工单位的资质条件;
③向地铁总公司办理落实监护(包括监护测量)工作的有关
手续。
二、地铁保护技术标准
由于深基坑高楼桩基、降水、堆载等各种卸载和加载的建筑活
动对地铁工程设施的综合影响限度,必须符合以下标准;
1、 地铁工程(外边线)两侧的邻近3米范围内不能进行任何工
程。
2、 地铁结构设施绝对沉降量及水平位移量≤20毫米。(包括
各种加载和卸载的最终位移量)
3、 隧道变形曲线的曲率半径R≥15000米。
4、 相对变曲≤1/2500。
5、 由于建筑物垂直荷载(包括基础地下室)及降水、注浆等施工
因素而引起的地铁隧道外壁附加荷载≤20Kpa。
6、 由于打桩振动、爆炸产生的震动隧道引起的峰值速度≤
2.5cm/秒。
监护单位按上述标准对隧道进行监测工作。
三、 深基坑施工中保护地铁的技术要求:
1、 首先按工程项目的地质、环境及施工具体条件,根据上海
深基坑工程控制地层移动的理论和经验,必须考虑上海地质和施工条
件下基坑周围地层移动中的时空效应,提出地下墙开始卸荷至加好支
撑的时间限制,以及以此为主的各项施工管理指标,以及保证实现施
工管理指标的开挖、工艺及支撑体系的基坑设计方案。以能保证在整
个开挖过程的每一个步骤中、坑周地层及支撑体系均处于稳定状态并
能达到控制变形的要求。
2、 竖向挡墙内力、变形、墙后地表沉降预测及地下管线保护
设计,应用国内外已有使用经验的半理论解析法,求出挡墙内力、最
大水平位移、墙后地面最大沉降量及沉降曲线以判断与挡墙垂直或斜
交的地下管线断裂的可能性,并采取有效的防治措施严防压力水管及
煤气管发生断裂而危及隧道稳定和地铁安全运行。
对平行于挡墙的地下管线的保护设计、可用三维有限元或经验预
测法求出平行挡墙的地面纵向沉降曲线并提出相应的管线保护法。
计算公式中必须考虑与上海地质和施工条件相符合的设计参数
和考虑施工因素的经验调整系数,以保证在规定的施工条件下使计算
符合实际。
3、 水平支护框架体系的内力变形计算••
·各层支护框架体系的各计算支撑杆件轴力,必与相应的竖向
挡墙支撑力相匹配。
·各层各护框架体系各节点的变形除考虑理论计算值外还要考
虑此支点因施工或土质不均而发生的水平向及竖向位移以及因此而
引起的两端固结支撑杆件因两端差异位移而发生的由弯曲、剪切、扭
转所组成的复杂应力。严防支撑杆件、特别是两端固结的钢筋砼斜撑
和两端支座薄弱的钢斜撑在开挖中受力不平衡而造成的两端差异位
移及扭转条件下断裂失稳 。
·平面框架节点支柱的承载力应有>2.5的安全系数。
4、 地基加固
·在靠近隧道外边软弱或松散不稳定地层中,做地下墙围护体
时对泥浆槽做稳定性分析、合理确定浆液性能指标、液位高度及槽幅
长度,必要时做地层加固,并防止槽壁附近剧烈震动。
·在夹薄砂层的粘性地层中首先考虑在有防水围幕作用的基坑
围护内,用降水法加固地层,但降水深度要根据地质条件适当确定,
以防基坑外侧地层下沉。
·为严格控制挡墙侧向水平位移,可在地下墙被动区用水泥搅
拌桩旋喷桩或分层注浆法进行加固,以满足控制墙体水平位移的要
求,对加固设计、施工方法、检验方法应提出科学依据和具体操作规
程。
·严格实行基坑内降水、排水和堵水作为保持基坑稳定的一个
关键措施,必须予以落实,严防基坑积水软化挡墙底部地基而增大挡
墙位移,并严防堵水不力发生水土流失而引起墙后土体掏空产生急剧
沉陷和支撑节点移动失稳。
·对天然或加固地基的基坑,必须选用适当的土壤参数。进行
基坑抗隆起安全系数Ks的验算,务使Ks达到所要求的控制地层移
动的要求。
5、 应用有限元法,计算一定地基加固、支护体系和施工管理
条件下的基坑外侧地铁隧道水平及垂直位移,使之在规定限度内计算
中土壤参数应按地质及施工条件适当选定,以使有限元法预测之墙后
地面最大沉降及曲线与三·2法所计算者相符。
6、 长期固结沉降量按地质特性及有关理论或经验公式预测,
一般此数值为施工阶段沉降量的30%~50%。
7、 基坑施工组织设计、必须考虑控制地层位移的技术措施,
其要点是:
① 对坑周地层及环境详查报告。
② 提出符合基坑设计中控制地层移动要求的开挖支撑施工。
③ 地基加固方法及检查加固施工中具体检查法,使加固地层
的土工参数达到预计要求。
④ 制订支撑、围拎质量标准及支撑加工安装允许偏心值及现
场跟踪检查确保质量的办法。
⑤ 分层、分部开挖土方和施加支撑的顺序、工作量及工作时
限。
⑥ 每层开挖平整度的指标及保证措施。
⑦ 确保排水、降水及堵水的措施。
⑧ 监测、设计及信息施工管理办法。
监测项目为挡墙测斜、分层沉降、坑侧地表及水平位移、孔隙
水压、水位观测、支撑轴力、支撑节点的水平及垂直向位移。监测频
率在开挖支撑阶段要实行跟踪监测。
⑨ 基坑拆撑及回填中,要有防止坑周地层位移措施。
四、桩基施工对地铁保护措施
1、 对大楼建筑群桩基础对地铁隧道的影响做计算分析
计算依据:
① 综合楼桩位平面图;
② 桩顶荷载;
③ 各土层物理力学指标;
④ 单桩静载(两根试桩P―S与S―logt曲线)。
2、 选用国内外有应用经验的计算理论与计算方法预测,沿隧
道轴线选至少20点,计算该点隧道底部产生的沉降,绘出隧道纵向
沉降曲线,并将之与基坑施工引起的纵向沉降相叠加,务使叠加值及
长期固结沉降量之总和符合规定的技术规准。
3、 计算中选用的各土层压缩模量等土层物理力学指标E。按
土层深度及单桩加荷沉降试验结果,提出经验修正。
4、 以所用计算方法、参数及经验修正系数,验算某个有沉降
记录的建筑物的沉降量,以证明计算结果的可信度。
5、 当引起沉降过大时必须加大桩长,使其端部伸入上海第⑨
层土层并在每根钻孔灌注桩的桩端进行注浆加固。
6、 在桩伸入第9层土层后,预测隧道沉降仍超过限值,须与
地铁总公司协商采取保证隧道及列车安全运行特殊措施。
