交通部公路工程监理工程师考试《综合考试》题3及答案
- 格式:doc
- 大小:49.00 KB
- 文档页数:7

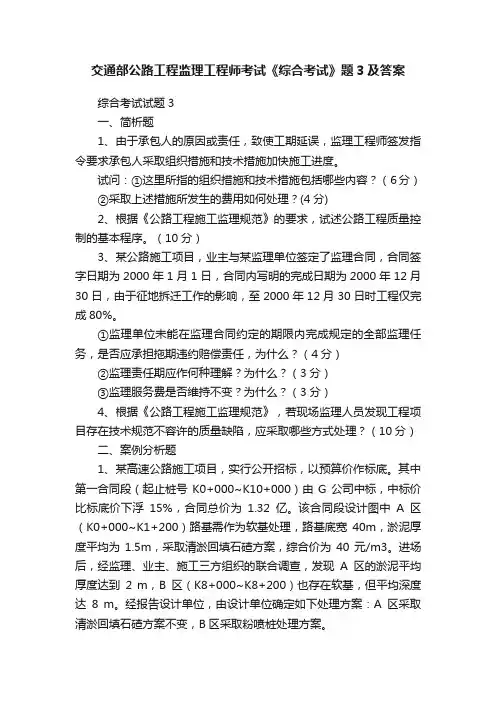

交通部公路工程监理工程师考试《综合考试》题3及答案综合考试试题3一、简析题1、由于承包人的原因或责任,致使工期延误,监理工程师签发指令要求承包人采取组织措施和技术措施加快施工进度。
试问:①这里所指的组织措施和技术措施包括哪些内容?(6分)②采取上述措施所发生的费用如何处理?(4分)2、根据《公路工程施工监理规范》的要求,试述公路工程质量控制的基本程序。
(10分)3、某公路施工项目,业主与某监理单位签定了监理合同,合同签字日期为2000年1月1日,合同内写明的完成日期为2000年12月30日,由于征地拆迁工作的影响,至2000年12月30日时工程仅完成80%。
①监理单位未能在监理合同约定的期限内完成规定的全部监理任务,是否应承担拖期违约赔偿责任,为什么?(4分)②监理责任期应作何种理解?为什么?(3分)③监理服务费是否维持不变?为什么?(3分)4、根据《公路工程施工监理规范》,若现场监理人员发现工程项目存在技术规范不容许的质量缺陷,应采取哪些方式处理?(10分)二、案例分析题1、某高速公路施工项目,实行公开招标,以预算价作标底。
其中第一合同段(起止桩号K0+000~K10+000)由G公司中标,中标价比标底价下浮15%,合同总价为1.32亿。
该合同段设计图中A区(K0+000~K1+200)路基需作为软基处理,路基底宽40m,淤泥厚度平均为1.5m,采取清淤回填石碴方案,综合价为40元/m3。
进场后,经监理、业主、施工三方组织的联合调查,发现A区的淤泥平均厚度达到2 m,B区(K8+000~K8+200)也存在软基,但平均深度达8 m。
经报告设计单位,由设计单位确定如下处理方案:A区采取清淤回填石碴方案不变,B区采取粉喷桩处理方案。
现承包人根据合同有关规定,认为原清淤换填投标单价太低,粉喷桩没有投标报价,要求重新确定单价。
试问:①A、B区施工前,监理工程师在合同管理方面应作如何处理?(6分)②根据《公路工程国内招标合同范本》(通用合同条件)的有关规定,A区路基的清淤换填是否可以重新商定单价?(3分)为什么?(6分)③第一合同段软基处理单价应如何确定?(5分)2、某高速公路特大桥,其中0#桥台的桩基础为4根水中钻孔灌注桩,依次为0#—1、0#—2、0#—3、0#—4,设计为摩擦桩,地面标高为▽100m,设计桩尖标高为▽80m。
2022-2023年监理工程师之交通工程目标控制综合检测试卷A卷含答案单选题(共20题)1、某桥梁工程网络计划中,工作M的持续时间为4天,工作M的三项紧后工作的最迟开始时间分别为第18天、第16天和第15天,则工作M的最迟开始时间是第()天。
A.11B.14C.15D.17【答案】 A2、根据交通运输部办公厅发布的《公路水运工程生产安全事故应急预案》规定,公路水运工程生产安全事故按照人员伤亡(含失踪)、涉险人数、直接经济损失、影响范围等因素,分为()级。
A.二B.三C.四D.五【答案】 C3、在进行项目敏感性分析时,最基本的项目效益指标指标是()A.折现率B.内部收益率C.净现值D.净年值【答案】 B4、以下费用支付描述错误的是()A.安全生产费用应为投标价(不含安全生产费及建筑工程一切险及第三者责任险的保险费)的1.5%(若发包人公布了最高投标限价时,按最高投标限价的1.5%计)B.在评标和合同谈判时,安全生产费用为不可竞争性费用C.施工环保费用属于总额支付项目,属于清单支付项目D.承包人的驻地建设费用、施工标准化费用等都属于单价支付项目【答案】 D5、下列关于“三同时”的说法,不正确的是()。
A.同时设计B.同时投入使用C.同时施工D.同时检查6、石油沥青的牌号以()值表示。
A.延度B.软化点C.针入度D.黏滞度【答案】 C7、“三定一落实”中的“三定”是指()。
A.定点、定时、定措施B.定人、定时、定措施C.定人、定时、定方法D.定点、定人、定方法【答案】 B8、()作为开展监理工作的总目标,或称综合目标、终极目标、提升性目标。
A.建设平安百年品质工程B.建设高品质工程C.建设智能化工程D.建设信息化工程9、梁式桥中两相邻桥墩中线之间的距离,或墩中线至桥台背前缘之间的距离称为()。
A.标准跨径B.净跨径C.总跨径D.计算跨径【答案】 A10、直接经济损失为7500万元的特大桥主体结构垮塌,属于()质量事故。

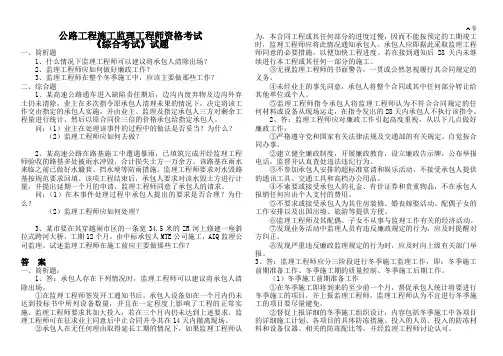

A卷公路工程施工监理工程师资格考试《综合考试》试题一、简析题1、什么情况下监理工程师可以建议将承包人清除出场?2、监理工程师应如何做好廉政工作?3、监理工程师在整个冬季施工中,应该主要做那些工作?二、综合题1、某高速公路通车进入缺陷责任期后,边沟内废弃物及边沟外弃土仍未清除,业主在多次指令原承包人清理未果的情况下,决定将该工作交由指定的承包人实施,并由业主、监理及指定承包人三方对剩余工程量进行统计,然后以原合同价三倍的价格承包给指定承包人。
问:(1)业主在处理该事件的过程中的做法是否妥当?为什么?(2)监理工程师应如何去做?2、某高速公路在路基施工中遭遇暴雨,已填筑完成并经监理工程师验收的路基多处被雨水冲毁,合计损失土方一万余方。
该路基在雨水来临之前已做好水簸萁、挡水埂等防雨措施。
监理工程师要求对水毁路基按规范要求回填。
该项工程结束后,承包人要求对该水毁土方进行计量,并提出延期一个月的申请,监理工程师同意了承包人的请求。
问:(1)在本事件处理过程中承包人提出的要求是否合理?为什么?(2)监理工程师应如何处理?3、某市要在其穿越闹市区的一条宽34.5米的ZR河上修建一座斜拉式跨河大桥,工期12个月,由中标承包人MTE公司施工,AIQ监理公司监理。
试述监理工程师在施工前应主要做那些工作?答案一、简析题:1、答:承包人存在下列情况时,监理工程师可以建议将承包人清除出场。
①在监理工程师签发开工通知书后,承包人设备如在一个月内仍未达到投标书中所列设备数量,并且在一定程度上影响了工程的正常实施,监理工程师要求其加大投入,若在三个月内仍未达到上述要求,监理工程师可在征求业主同意后中止合同并令其在14天内撤离现场。
②承包人在无任何理由取得延长工期的情况下,如果监理工程师认为,本合同工程或其任何部分的进度过慢,因而不能按预定的工期竣工时,监理工程师应将此情况通知承包人。
承包人应即据此采取监理工程师同意的必要措施,以便加快工程进度。

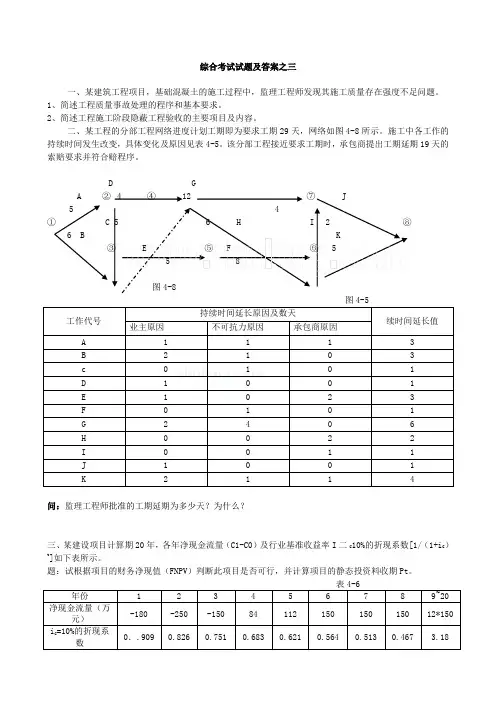

综合考试试题及答案之三一、某建筑工程项目,基础混凝土的施工过程中,监理工程师发现其施工质量存在强度不足问题。
1、简述工程质量事故处理的程序和基本要求。
2、简述工程施工阶段隐蔽工程验收的主要项目及内容。
二、某工程的分部工程网络进度计划工期即为要求工期29天,网络如图4-8所示。
施工中各工作的持续时间发生改变,具体变化及原因见表4-5。
该分部工程接近要求工期时,承包商提出工期延期19天的索赔要求并符合赔程序。
D GA5 4① C 5 6 H6 B③1问:监理工程师批准的工期延期为多少天?为什么?三、某建设项目计算期20年,各年净现金流量(C1-C0)及行业基准收益率I二C10%的折现系数[1/(1+i C)t]如下表所示。
题:试根据项目的财务净现值(FNPV)判断此项目是否可行,并计算项目的静态投资料收期Pt。
注:3.18是第9年至第20年各年折现系数之和.四、某工程项目的原施工进度双代号网络计划如图4-12所示,该工程总工期为18个月。
在上述网络计划中,工作C 、F 、J 三项工作均为土方工程,土方工程量分为别为7000 M 3、10000 M 3、600 M 3、共计23000 M 3,土方单份为17元/ M 3。
合同中规定,土方工程量增加超出原估算工程量15%时,新的土方单价可从原来的17元/ M 3调到15 元/ M 3。
在工程按计划进行4个月后(已完成A 、B 两项工作的施工),业主提出增加一项新的土方工程N ,该项工作要求在F 工作结束以后开始,并在G 工作开始前完成,以保证G 工作在E 和N 工作完成后开始施工,根据承包商提出并经监理工程师审核批复,该项N 工作的土方工程量约为9000 M 3,施工时间需要3个月。
根据施工计划按排,C 、F 、J 工作和新增加的土方工程N 使用同一台挖土机先后施工,现承包方提出由于增加土方工程N 后,使租用挖土机增加了闲置时间,要求补偿挖土机的闲费用(每台闲置1天为800元)M ① 2 2 3 3 4问:1、增加一项新的土方工程N 后,土方工程的总费用应为多少?2、监理工程师是否应同意给予承包方施工机械置补偿?应补偿多少费用?3、监理工程是否应同意给予承包方工期延长?应延长多长时间?五、某工程下部为钢筋混凝土基础,上面安装设备。
选择题

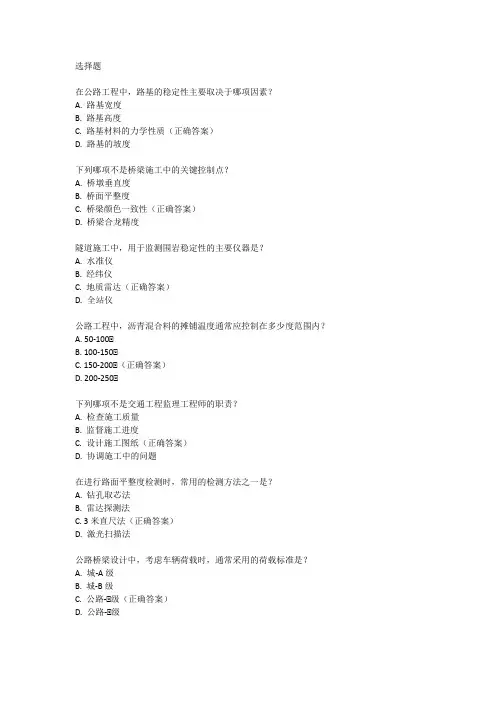

在公路工程中,路基的稳定性主要取决于哪项因素?
A. 路基宽度
B. 路基高度
C. 路基材料的力学性质(正确答案)
D. 路基的坡度
下列哪项不是桥梁施工中的关键控制点?
A. 桥墩垂直度
B. 桥面平整度
C. 桥梁颜色一致性(正确答案)
D. 桥梁合龙精度
隧道施工中,用于监测围岩稳定性的主要仪器是?
A. 水准仪
B. 经纬仪
C. 地质雷达(正确答案)
D. 全站仪
公路工程中,沥青混合料的摊铺温度通常应控制在多少度范围内?
A. 50-100℃
B. 100-150℃
C. 150-200℃(正确答案)
D. 200-250℃
下列哪项不是交通工程监理工程师的职责?
A. 检查施工质量
B. 监督施工进度
C. 设计施工图纸(正确答案)
D. 协调施工中的问题
在进行路面平整度检测时,常用的检测方法之一是?
A. 钻孔取芯法
B. 雷达探测法
C. 3米直尺法(正确答案)
D. 激光扫描法
公路桥梁设计中,考虑车辆荷载时,通常采用的荷载标准是?
A. 城-A级
B. 城-B级
C. 公路-℃级(正确答案)
D. 公路-℃级
隧道施工中,遇到围岩破碎带时,应采取的主要措施是?
A. 加快施工速度
B. 减少施工人员
C. 加强支护措施(正确答案)
D. 改用大型机械
在交通工程项目的环境影响评价中,下列哪项不是必须考虑的内容?
A. 水土流失影响
B. 噪声污染影响
C. 空气质量影响
D. 项目投资回报率(正确答案)。
交通部公路工程监理工程师考试《综合考试》题4及答案第一篇:交通部公路工程监理工程师考试《综合考试》题4及答案综合考试试题4一、简析题(分)1、某高速公路建设项目,项目业主将其分为十个施工合同段,两个监理合同段,并通过公开招标选择十个施工单位和两个监理单位。
×××咨询监理有限公司和×××咨询公司两家监理单位已通过投标获得了此项目的监理任务。
试问:(1)监理委托合同与施工合同签订的先后顺序如何?(2)在招标选择施工单位过程中,监理单位是否有决定权?谁具有决定权?(3)“承包商要分包某部分工程,则分包商要由监理工程师选择”的说法是否正确?为什么?(4)如果承包商要将某部分工程分包出去,则需要谁批准?(5)“在做标期间,对某投标人提出的问题,业主或招标机构只需向该投标人作出书面答复”,请问是否正确?2、某高速公路第A合同段,在施工过程中未经监理工程师事先同意,施工单位就订购了一批预应力钢绞线。
钢绞线运抵施工现场后,经监理人员检查发现,钢绞线质量存在下列问题:(1)施工单位未能提交产品合格证、质量保证书和检测证明材料;(2)钢绞线外观不良,无标识。
试问:监理工程师应如何处理上述问题?3、某高速公路第C合同段,施工单位与业主签订施工合同后开始进场施工。
施工单位按照设计提供的取土场开始清表取土填筑路基(该合同段全为借土填方,运距10公里),当取土场取深3m后发现下面是岩石和不能用作填土的不良土,施工单位只能另选取土场,运距增加2公里,加修便道2公里,这样造成该施工单位运输负担沉重,进度受到影响,成本费用大量增加。
施工单位就此提出在投标时,业主未在标书中将此种情况预先告知施工单位。
而业主则认为根据合同第11款(现场勘察)的规定,投标人已经认真进行了现场考察,对于料场应有充分考虑,拒绝任何增加费用的索赔要求。
试问:(1)作为监理工程师你对此有何看法?(2)承包商应吸取什么经验教训?二、案例分析(分)1、某高速公路建设项目,业主委托×××监理咨询公司负责该项目的施工监理工作。
监理工程师之交通工程目标控制综合提升练习题库附答案详解单选题(共20题)1. 用承租的机械设备和施工机具及配件的,由承租单位出租单位和安装单位共同进行验收,验收合格方可使用。
验收合格后()日之内,应当向当地交通运输主管部门登记。
A.15B.30C.45D.60【答案】 B2. 根据《公路工程标准施工招标文件》(2018年版)专用合同条款第10.1条规定:监理人应在()内对承包人施工进度计划和施工方案说明予以批复或提出修改意见。
A.14天B.24天C.7天D.10天【答案】 A3. 安全防护、保险、信号等装置缺乏或有缺陷;设备、设施、工具、附件有缺陷;个人防护用品用具缺少或有缺陷;生产(施工)场地环境不良等,均属于事故发生原因中的()。
A.人的不安全行为B.物的不安全状态C.管理缺陷D.领导失误【答案】 B4. 下列属于安全生产考核指标隐患类的是()A.安全生产总目标B.安全生产管理人员到位率C.事故起数D.重大事故隐患整改率【答案】 D5. 煤矸石路堤的填筑施工中,未经充分氧化与陈化的煤矸石用于路堤填筑时,每填筑2~3m应设置()mm厚的细粒土隔离层,路堤顶面应进行封闭处理。
A.100B.200C.300D.500【答案】 C6. 关于关键工作和关键线路的说法正确的是()。
A.关键线路上的工作全部是关键工作B.关键工作不能在非关键线路上C.关键线路上不允许出现虚工作D.关键线路上只有一条【答案】 A7. 承包人未在已标价工程量清单中填入单价或总额价的工程子目,其处理方法是()。
A.取消该子目B.承包人必须完成该子目,发包人支付费用C.承包人必须完成该子目,但发包人不支付费用D.由建设单位决定与承包人协商决定处理方法【答案】 C8. 施工现场生产区、生活区、办公区应分开设置,距离集中爆破区应不小于()A.300mB.800mC.500mD.1000m【答案】 C9. 低路堤应对地基表层土进行超挖、分层回填和压实,其处理深度应不小于()。
2022年-2023年监理工程师之交通工程目标控制综合检测试卷A卷含答案单选题(共40题)1、面层水泥混凝土使用的机制砂细度模数宜在()。
A.2.0~3.1B.2.3~3.7C.2.0~3.7D.2.3~3.1【答案】 D2、在项目的控制系统中,()分系统贯穿于项目实施的全过程。
A.组织B.程序C.手段D.信息【答案】 D3、采空区路基施工期间及完工后,处理区段宜进行水平位移和沉降监测,一般情况下,采空区处理期间及路基正常施工期间,()内每周监测一次。
A.一个月B.三个月C.半年D.一年【答案】 C4、在石方开挖的过程中,下列说法正确的是()。
A.每挖深1m应进行边坡边线和坡率的复测B.每挖深4m应进行边坡边线和坡率的复测C.每挖深7m应进行边坡边线和坡率的复测D.每挖深10m应进行边坡边线和坡率的复测【答案】 B5、以下关于监理机构说法正确的是()。
A.公路工程项目监理均应设总监办B.公路工程项目监理均应设驻地办C.80km以上的高速公路、一级公路工程可设驻地办D.高速公路、一级公路等宜按照每年9000万元建安费的标准配备监理工程师1名【答案】 A6、在调值公式:p=P0(a0+a1A/A0+a2B/B0+a3C/C0+……)中,a0的含义是()权重。
A.固定要素B.合同价款中工程预算进度款C.基期价格指数D.现行价格指数【答案】 A7、路床填筑的每层最大压实厚度宜不大于()mm,路床顶面最后一层压实后的厚度应不小于100mm。
A.150B.200C.250D.300【答案】 D8、项目资本金可以用货币出资,也可以用实物、工业产权、非专利技术、土地使用权、资源开采权作价出资,除国家对采用高新技术成果有特殊规定外,其比例不得超过项目资本金总额的()。
A.10%B.20%C.30%D.40%【答案】 B9、概预算编制中,属于人工费的是()。
A.架子工工资B.材料采购人员工资C.驾驶施工机械人员工资D.施工管理人员工资【答案】 A10、某市采石场位于山腰,自2009年投产以来每年都排放一定数量的污水顺山坡流到山下由农民何阳承包的鱼塘,由于对养鱼影响不大,何阳一直未曾提出异议。
监理工程师之交通工程目标控制综合提升试卷附带答案单选题(共20题)1. 某工程项目,已知(F/A,i,n)=1.333,F=100万元,则A应为()万元。
A.100B.133.3C.75D.25【答案】 C2. 下列情形属于I级事故的是()。
A.55人重伤B.经济损失1.1亿元C.危及55人生命安全D.省政府责成省级交通运输主管部门组织处置的事故【答案】 C3. 基本预备费以建筑安装工程费、主地使用及拆迁补偿费、工程建设其他费之和为基数,修正概算按()计列。
A.11%B.5%C.4%D.3%【答案】 C4. 开挖至零填、路堑路床部分后,应及时进行路床施工;如不能及时进行,宜在设计路床顶高程以上预留至少()厚的保护层。
A.100mmB.200mmC.300mmD.400mm【答案】 C5. 关于塑料排水板施工的说法不正确的是()。
A.塑料排水板技术指标应满足设计要求,露天堆放时应有遮盖B.施工中应防止泥土等杂物进入套管内C.板长应抽查2%,且不少5个点D.塑料排水板不得搭接,预留长度应不小于300mm,并及时弯折埋设于砂垫层中【答案】 D6. 土石路堤是指用石料含量占总质量()的土石混合材料填筑的路堤。
A.20%~80%B.30%~70%C.40%~60%D.50%【答案】 B7. 填石路堤采用易风化岩石或软质岩石石料填筑时,应按设计要求采取边坡封闭,顶部设置()等措施。
A.粘层B.排水垫层C.过渡层D.防渗层【答案】 D8. 对于硬岩,周边炮孔痕迹保存率ε≥()%。
A.90B.80C.70D.60【答案】 B9. 作为路面结构中的承重层,且具有足够的强度和刚度,指的是()。
A.面层B.基层C.垫层D.联结层【答案】 B10. 防水层铺设施工,铺挂的固定点间距()。
A.拱部宜为0.5~0.7mB.侧墙宜为0.5~0.7mC.拱部宜为0.7~1.0mD.在凸处适当加密固定点【答案】 A11. 对于桥梁工程混凝土配合比设计,高性能混凝土中粗集料其压碎指标应不大于()。
2024年监理工程师之交通工程目标控制综合检测试卷B卷含答案单选题(共40题)1、某工程出现安全生产事故,造成10人死亡,该事故属于()。
A.特别重大事故B.重大事故C.一般事故D.较大事故【答案】 B2、发包人可以单方解除建设工程施工合同的情形包括()。
A.明确表示或者以行为表明不履行合同主要义务的B.合同约定的期限内没有完工,且在发包人催告的合理期限内仍未完工的C.已经完成的建设工程质量不合格,并拒绝修复的D.将承包的建设工程非法转包. 违法分包的E.建设工程必须进行招标而未招标或者中标无效的【答案】 A3、关于招标控制价的说法错误的是()。
A.招标人可以设标底B.招标人可以规定最低投标限价C.国有资金投资的工程建设项目应编制招标控制价D.招标人设有最高投标限价的,应当在招标文件中明确最高投标限价或者最高投标限价的计算方法【答案】 B4、各行业固定资产投资项目的最低资本金比例按以下规定执行,错误的是()A.城市和交通基础设施项目:城市轨道交通项目由25%调整为20%B.港口、沿海及内河航运、机场项目由30%调整为25%C.公路项目由25%调整为10%D.房地产开发项目:保障性住房和普通商品住房项目维持20%不变【答案】 C5、试验路段铺筑后、正式施工前,()应共同检查、验收路面的基层、封层或夹层或滑动层、应力吸收层的质量。
A.施工单位和建设单位B.建设单位和监理机构C.施工单位和监理机构D.施工单位、建设单位和监理机构【答案】 C6、施工过程中,由于施工人员不遵守操作规程所造成的质量波动为()。
A.环境性波动B.正常波动C.工艺性波动D.异常波动【答案】 D7、()应当审查施工单位的竣工申请,并参加建设单位组织的工程竣工验收。
A.项目总监B.驻地监理工程师C.专业监理工程师D.监理员【答案】 A8、路堤填前压实质量控制标准:二级及二级以上公路,一般土质的压实度应不小于90% 。
三级、四级公路,压实度应不小于()。
2022-2023年监理工程师之交通工程目标控制综合提升检测卷和答案单选题(共20题)1. 承包人应在知道或应当知道索赔事件发生后()天内,向监理人递交索赔意向通知书,并说明发生索赔事件的事由。
A.7B.14C.28D.42【答案】 C2. 用承租的机械设备和施工机具及配件的,由承租单位出租单位和安装单位共同进行验收,验收合格方可使用。
验收合格后()日之内,应当向当地交通运输主管部门登记。
A.15B.30C.45D.60【答案】 B3. 一般地,提前工期奖金累计最高不得超过合同总价的()。
A.2%B.3%C.5%D.8%【答案】 C4. 工作A持续时间11天,紧后工作有B、C、D、E四项,最迟完成分别为24天、22天、25天、33天,各工作持续时间9天、5天、7天、14天,则工作A最迟开始时间为()。
A.4B.5C.7D.8【答案】 A5. ()是指路基边坡土体或岩石,沿着一定的滑动面成整体状向下滑动。
A.滑塌开裂B.剥落C.碎落D.坍塌【答案】 A6. 新设项目法人融资的特点包括()。
A.项目投资者承担项目风险B.项目融资成本较高C.用于支持贷款的信用结构固定D.贷款人可以追索项目以外的任何资产【答案】 B7. 监理合同签订之日至工程开工令确定的合同工程开工之日为()的监理工作。
A.施工准备阶段B.施工阶段C.交工验收与缺陷责任期D.竣工验收阶段【答案】 A8. 竣工决算报告应在竣工验收委员会审查同意后的()报出。
A.28天内B.两个月内C.三个月内D.五个月内【答案】 C9. 设工程施工企业以建筑安装工程造价为计提依据,公路工程计提标准为()。
A.1%B.1.5%C.2%D.3%【答案】 B10. 以下关于开工预付款的支付与扣回说法错误的是()A.现阶段,工程预付款包括开工预付款和材料预付款、设备预付款B.开工预付款和材料预付款多用在公路水运工程特别是高速公路工程等重大工程的施工过程中C.设备预付款是指支付工程施工机械设备的预付款D.招标工程项目是否实行预付款制度,取决于合同工程的规模大小、合同工期的长短以及发包人在招标文件中的约定【答案】 C11. 关于样本中位数的说法,正确的是()。
2021年交通部公路工程监理工程师考试复习题库学校:__________ 姓名:__________ 班级:__________ 考号:__________注意事项:1.答题前填写好自己的姓名、班级、考号等信息2.请将答案正确填写在答题卡上一、单选题1.梁桥重力式墩,验算墩身强度和基底最大应力时荷载组合是《桥规》中的()。
A.组合I或组合ⅢB.组合ⅡC.组合Ⅱ或组合ⅣD.组合V2.若某重交通道路石油沥青的针入度为61,则该沥青应属于()。
A.AH—50B.AH—70C.AH—903.在对土进行击实试验过程中,随着单位击实功的增加最大干密度所对应的含水量将()。
A.增加B.不变C.减小D.无法确定4.在填方路基的施工过程中,上路堤压实度要求为()。
A.90%B.93%C.95%5.在桥梁钻孔灌注桩的施工中,深水处的护筒内径应比桩径大()。
A.15~20CmB.20~40CmC.40Cm6.常用的砂浆强度等级分别为()六个等级。
A.M17.5,M15,M12.5,M10,M7.5,M5B.M20,M15,M10,M7.5,M5,M2.5C.M15,M12.5,M10,M7.5,M5,M2.5D.M20,M15,M12.5,M10,M7.5,M57.滑模摊铺水泥混凝土路面的施工基准线设置,宜采用()。
A.基准线B.滑靴C.多轮移动支架8.在桥梁施工中,泵送混凝土拌合物的坍落度宜为()mm。
A.150~180B.120~200C.80~1809.石灰土作为垫层是使用最广泛的材料之一,它是采用生石灰(含钙量>70%)和粘土或亚粘土,按(),经洒水.搅拌.闷料.碾压后结成板体。
A.百分比B.体积比C.重量比D.一定比例10.灌注桩护筒高度宜高出地面米或水面米。
A.0.1. 0.5~1.0B. 0.2. 0.7~1.5C.0.3. 1.0~2.011.三组砼的三块试件的抗压强度分别为① 27.8MpA.26.6 MpA.26.9 MpA ②26.8 MpA.27.1 MpA.32.4MpA③ 21.4MpA.26.7MpA.33.2MpA ④27.5MpA.27.6MpA. 31.2MpA他们的测定值为相同的是()。
公路工程施工监理工程师资格考试《综合考试》试题一、简析题1、雨季施工中监理工程师应做哪些工作?2、某高速公路在路基施工中,发现主线下有文物。
作为一名监理工程师应如何处理?3、简述开工报告的内容二、综合题1、某省XHT大桥由中标的LJZ公司大桥项目经理部施工,RHF监理公司进行施工监理,全桥236根钻孔灌注桩。
9月20日上午8:00灌注第41棵桩,此桩桩长59.8米,到10:30分时,已灌注到46.5米,导管埋在43米处,但天突降大雨,致使砼运输车不能将砼运到现场,3小时后运到现场再进行施工时,砼已经不能下料,导管已很难提动,施工技术员在征得监理人员的同意的情况下,多次强烈提升导管,最后当导管提升至45.6米处时,才将砼灌注下去,此后灌注过程顺利。
请分析:(1)此桩的施工前后,承包人和监理人员存在那些问题?(2)你认为,28天后承包人要计量该桩需满足什么条件?(3)如果3小时后砼运至现场,导管已很难提动,监理工程师不同意再灌注砼,从而造成承包人损失25m3砼,且造成断桩,责任应该有谁负,为什么?2、某省XJ-DG高速公路三合同由JG公司中标施工,DH监理公司进行施工监理。
本合同段全长16.2公里,工程项目包括大中桥、互通立交、路基、小桥涵、路面等。
在施工准备阶段,监理工程师应做哪些工作?3、某省在建的一条高速公路,其中六合同段从K60+625~K61+020段为高填方,路基已施工完且沉降期已过,进行了二灰土底基层的施工。
72小时后出现了以下的问题:在二灰土已施工完毕的K60+400~K61+020段发现有普遍的横向、纵向裂纹,宽度有0.1~1mm,深度在1~4mm左右。
请分析:(1)造成路面底基层出现此种裂纹的原因?(2)你作为监理工程师认为应该如何处理?答案一、简析题1、答:作为一名监理工程师应督促承包人做好如下工作:①督促承包人制订详细的雨季施工方案。
②加强与气象部门联系,随时掌握气象动态。
③路基施工时,应将路基横坡控制在2%-4%之间,每个压实层面应保持基本平整,以保证排水通畅。
监理工程师之交通工程目标控制综合提升试卷和答案单选题(共20题)1. 承包人接受索赔处理结果的,发包人应在作出索赔处理结果答复后()天内完成赔付。
A.21B.28C.35D.42【答案】 B2. 常见的工程项目管理模式有很多种,其中()指的是项目管理公司代表发包人管理项目,将项目所有的设计、施工任务发包出去,施工单位与项目管理公司签订承包合同。
A.PMCB.PMC.PPPD.BOT【答案】 A3. 在施工过程中,路面基层材料品质或规格发生变化、结合料品种发生变化时,应()。
A.按照原配合比设计B.根据经验进行调整C.重新进行材料组成设计D.仅对变化部分进行调整【答案】 C4. 钻孔灌注桩施工的主要工序正确的是()。
A.钻孔→埋设护筒→钻机就位→清孔→钢筋笼制作与吊装→灌注水下混凝土B.埋设护筒→钻机就位→钻孔→清孔→钢筋笼制作与吊装→灌注水下混凝土C.钻孔→灌注水下混凝土→埋设护筒→钻机就位→钻孔→清孔→钢筋笼制作与吊装D.钻机就位→埋设护筒→钻孔→钢筋笼制作与吊装→清孔→灌注水下混凝土【答案】 B5. 采空区路基施工期间及完工后,处理区段宜进行水平位移和沉降监测,一般情况下,采空区处理期间及路基正常施工期间,()内每周监测一次。
A.一个月B.三个月C.半年D.一年【答案】 C6. 下列关于安全生产双重预防机制说法错误的是()。
A.是构筑防范生产安全事故的两道防火墙B.第一道是管风险C.第二道是控风险D.安全风险分级管控和隐患排查治理共同构建起预防事故发生的双重机制【答案】 C7. 公路工程验收委员会由交通运输主管部门、公路管理机构、质量监督机构、造价管理机构等单位代表组成。
大中型项目及技术复杂工程,应邀请有关专家参加。
国防公路应邀请()参加。
A.军队代表B.政府部门C.国防单位D.国家安全单位【答案】 A8. 下列属于施工服务过程的是()。
A.燃料运输B.生产电力C.机械维修D.材料加工【答案】 A9. 关于桥梁悬臂浇筑合龙的说法,不正确的是()。
综合考试试题3一、简析题1、由于承包人的原因或责任,致使工期延误,监理工程师签发指令要求承包人采取组织措施和技术措施加快施工进度。
试问:①这里所指的组织措施和技术措施包括哪些内容?(6分)②采取上述措施所发生的费用如何处理?(4分)2、根据《公路工程施工监理规范》的要求,试述公路工程质量控制的基本程序。
(10分)3、某公路施工项目,业主与某监理单位签定了监理合同,合同签字日期为2000年1月1日,合同内写明的完成日期为2000年12月30日,由于征地拆迁工作的影响,至2000年12月30日时工程仅完成80%。
①监理单位未能在监理合同约定的期限内完成规定的全部监理任务,是否应承担拖期违约赔偿责任,为什么?(4分)②监理责任期应作何种理解?为什么?(3分)③监理服务费是否维持不变?为什么?(3分)4、根据《公路工程施工监理规范》,若现场监理人员发现工程项目存在技术规范不容许的质量缺陷,应采取哪些方式处理?(10分)二、案例分析题1、某高速公路施工项目,实行公开招标,以预算价作标底。
其中第一合同段(起止桩号K0+000~K10+000)由G公司中标,中标价比标底价下浮15%,合同总价为1.32亿。
该合同段设计图中A区(K0+000~K1+200)路基需作为软基处理,路基底宽40m,淤泥厚度平均为1.5m,采取清淤回填石碴方案,综合价为40元/m3。
进场后,经监理、业主、施工三方组织的联合调查,发现A区的淤泥平均厚度达到2 m,B区(K8+000~K8+200)也存在软基,但平均深度达8 m。
经报告设计单位,由设计单位确定如下处理方案:A区采取清淤回填石碴方案不变,B区采取粉喷桩处理方案。
现承包人根据合同有关规定,认为原清淤换填投标单价太低,粉喷桩没有投标报价,要求重新确定单价。
试问:①A、B区施工前,监理工程师在合同管理方面应作如何处理?(6分)②根据《公路工程国内招标合同范本》(通用合同条件)的有关规定,A区路基的清淤换填是否可以重新商定单价?(3分)为什么?(6分)③第一合同段软基处理单价应如何确定?(5分)2、某高速公路特大桥,其中0#桥台的桩基础为4根水中钻孔灌注桩,依次为0#—1、0#—2、0#—3、0#—4,设计为摩擦桩,地面标高为▽100m,设计桩尖标高为▽80m。
0#—1桩钻至标高▽85m时,已进入微风化岩层,而后0#—2桩钻至▽80m时,仍为强风化岩层。
本合同的工程量清单价为:陆上摩擦桩1100元/m,陆上嵌岩桩为1900元/m,水上摩擦桩1800元/m,水上嵌岩桩2700元/m。
试问:①对0#台1、2号桩的终孔,应作如何处理?(5分)②在等待处理方案时,停工二天,施工方提出停工补偿,应如何处理?(5分)③对该桥台的桩基应如何计量?(5分)④工程量清单中仅有桩的每延米综合价,现施工方提出水上施工平台应另行计量,应如何处理?(5分)3、某高速公路工程的合同工程量清单“说明”中列明了“工程一切险”的保险费率为0.5%;第三方责任险的投保金额为10万元,保险费率为1.0%。
A施工单位投标书中的工程量清单100章填报的保险费总额为37560元。
A施工单位中标后,按规定办理了投保。
在施工过程中发生了几件事故,其经济损失情况如下:㈠、路基施工时,导致离路基边缘约10m的一幢旧式砖混结构民房墙体三处开裂,少量砖瓦下落,经地方协调部门协调,由A施工单位赔偿0.4万元;㈡、在一座中桥基础施工时,因遭遇特大洪水袭击,导致在河边施工的2台钻机、1台发电机、1台汽车、3吨水泥、25m3砂、25m3碎石受淹、2m3木材被冲走。
事后经监理工程师现场调查落实,情况属实,将承包人的损失及时上报了业主。
经清查核实的经济损失如下合计金额:17060元事后3个多月后,A施工单位将上述2项事故损失用索赔申请形式向业主提出索赔9并将地方协调部门和监理工程师签章的证明材料一并附上)。
业主收到此索赔申请报告后,认为与合同规定程序不符,不予受理。
问:①、业主不予受理的理由是什么?(4分)②、监理工程师处理不当之处有哪些?(4分)③、这两件事故可通过什么正确途径解决?(4分)④、这两件事故可索赔多少金额?(4分)⑤、根据投标人的工程量清单报价,A施工单位的中标价应是多少(不包括“不可预见费”)?(4分)承包人施工至C、D工序时,发现地基中存有软土,因而须对路基和涵洞的基底进行处理,同时要将原设计φ1.5m的圆管涵改为2×2m的盖板涵。
这样,设计院出涵洞图纸延误工期7天,路基清淤换填用去15天,涵洞基底加固处理施工用去4天。
由此,承包人提出要求延长工期。
试根据以上背景资料回答下列问题:①、将此施工计划绘制成双代号时标网络图?(4分)②、计算关键线路、计划工期及各工序的总时差?(4分)③、监理工程师批准的计划工期延长应是多少才合理?(5分)④、承包人要求费用索赔是否合理,为什么?(4)参考答案一、简析题答:1、组织措施包括:①组织增加机械设备和劳力;②调换素质较高的人员进场,加强施工现场管理;③增加每天施工时间,但需上报监理工程师批准。
技术措施包括:①改进施工技术、缩短工艺问题时间;②采用性能先进的施工机械;③将顺序作业法改为流水作业法或平行作业法。
2、采取上述措施所发生的费用全部由承包人承担。
因为是承包人的原因导致工期延误,监理工程师的指令,是促使承包人履行合同义务。
2、公路工程质量控制的基本程序:①开工报告,即监理工程师应要求承包人在开工之前提交各单位、分部、分项工程的开工报告并进行审批;②工序自检报告,即监理工程师应要求承包人对每道工序完工后首先进行自检,自检合格后申报监理工程师进行检查认可;③工序检查认可,即监理工程师在承包人对工序进行自检之后或进行自检的同时进行检查验收并签认;④中间交工报告,即在分项或分部工程完工后,承包人应再进行一次系统自检,并汇总各道工序的检查记录,提出交工报告;⑤中间交工,即监理工程师应组织对承包人提交的“中间交工报告”所申请的完工工程进行一次系统的检查验收,对合格工程签发《中间交工证书》。
⑥中间计量证书。
3、①非监理单位的原因造成的工程拖期,监理单位不应承担拖期违约责任。
因为监理单位不是合同工程的具体实施者,仅负责业主与第三方所签订合同履行过程中的协调管理及监督检查义务。
监理合同中规定的监理单位的义务,与所监理的施工合同的履行紧密相关,因此由于业主或第三方原因导致合同工程的施工不能按期完成时,监理单位不应承担拖期违约的责任。
②此时监理责任期应理解为从合同约定的开始监理业务之日起至实际完成全部监理业务之日止。
因为合同内约定的监理业务开始和完成时间是预计的时间,以便于确定正常监理工作的酬金。
因非监理方责任导致全部预定监理工作不能按时完成,所需增加的时间属于附加监理工作或额外监理工作,仍为监理单位必须继续完成的工作。
③监理合同中有明确规定的,按监理合同中有关各款执行,如无明确规定,监理单位有权获得在相应延长时间内执行监理业务的额外酬金。
4、①当因施工而引起的质量缺陷处于萌芽状态时,应及时制止;②当质量缺陷已出现时,应立即向承包人发出暂停施工的指令,待承包人采取有效措施,对质量缺陷进行了正确的补救处理后,再书面通知恢复施工;③当质量缺陷的发现是在某项工程完工后,监理工程师应指令其不得进行后续工序(或工程)的施工,应当对质量缺陷发生的原因及责任作出判定并确定了补救方案后,进行质量缺陷的处理;④在交工使用后的缺陷责任期内发现施工质量缺陷时,监理工程师应及时指令承包人进行修补、加固或返工处理。
二、案例分析题1、①A、B区开始施工前,督促承包人按工程变更的有关程序办理变更手续,待监理工程师下达变更令后方可开始施工。
②A区的清淤回填单价应予以重新商定。
因为A区的清淤换填设计工程量(即清单中的工程量)为1200×40×1.5=72000m3,金额为72000×40=2880000元,占合同总额的2880000/132000000=2.18%>2%,同时增加的方量为1200×40×0.5=24000m3,增加的量超过原有工程量的24000/72000=33%>25%,根据合同通用条款52.2,该项目单价应予以调整。
③根据合同通用条件52.1款变更后的作价规定:“变更工程价格的增加或减少额,应以工程量清单中的单价或总额价为依据。
如果工程量清单中未包含适用于变更工程的单价,则采用工程量清单中监理工程师认为适合的单价用于作价的依据。
如果不适合,则由监理工程师和承包人协议一个合适的单价或总额价并报业主批准。
如果不能达成协议,则监理工程师应根据情况在报业主批准后,定出他认为合理的单价或总额价,并通知承包人,抄送业主”。
结合本标段的实际情况,合适的单价应与投标单价总体水平一致。
据此对A、B区的单价作如下处理:处理程序:a、承包人提出单价分析资料;b、监理审核;c、报业主确定。
A区:原清单范围内的工程量单价保持不变,增加的工程量单价可按预算单价下浮15%确定(与合同单价总体水平一致)。
B区:按预算单价下浮15%确定。
2、①对0#台的终孔,应作如下处理:0#-1桩未到原设计标高已进入微风化,应将此桩改为嵌岩桩,按嵌岩桩的终孔原则终孔;根据同一墩台应桩性相同的原则,0#-2桩也应改为嵌岩桩。
由于该桥台的桩性及桩长发生变化,应办理工程变更手续。
②因地质及设计问题导致的停工,属业主风险,应对桩机及相关的机械实际停工的台班补偿停滞费,经监理工程师查实,有关人员确因此待工的应补偿待工费,若调作他用时,则不予补偿。
③0#台桩应在监理工程师对各道工序检查合格,正常灌注完成,并经质监部门的无损检测合格,监理工程师签发了中间交工证书后才能计量,并应按嵌岩桩、按变更后实际长度计量。
④水上施工平台费用属施工措施费,除非在工程量清单中已单列可以另行计量外,都应认为包括在桩的综合单价内,不应另行计量。
3、①业主不予受理的理由是:承包人送达“索赔申请报告”的程序和时限不符“合同”的规定;②监理处理不当之处是:事故发生后应要求承包人向承保单位及时报告,由承保单位派人到现场调查,而不是单由地方协调部门和监理工程师独立调查处理;③这两件事故的正确处理途径是:由承包人向承保人(即受理“工程一切险”和“第三方责任险”的保险公司)提出索赔;具体程序应按“保险单规定的条件和期限及时向承保人报告,并抄送业主和监理工程师;然后按保险公司的规定程序处理。
④可挽回的经济损失为:a、房屋赔偿4000元(按“第三方责任险”);b、钻机和发电机修理费7000元(工程一切险);c、水泥、石、木材损失费3560元(工程一切险)。
以上费用应由保险公司调查核实。
其他;碎石因冲洗后可用,可由保险公司赔偿冲洗人工费;汽车为可移动设备,抢险人员为承包人职工,这2项均不符合保险赔偿内容。
