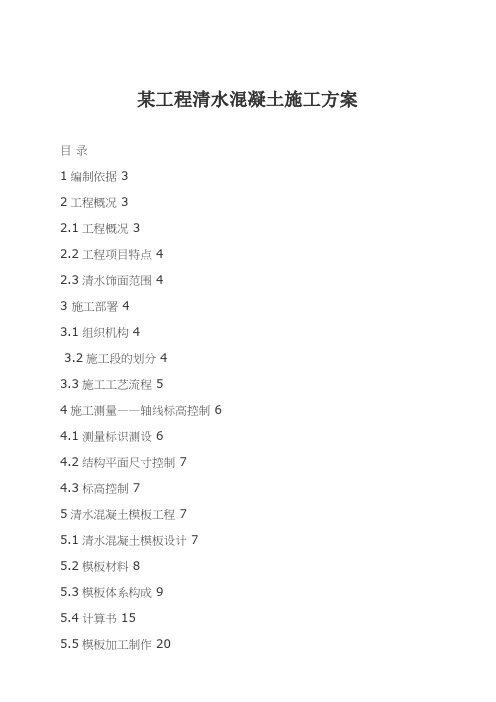

某工程清水混凝土施工方案目录1编制依据 32工程概况 32.1工程概况 32.2工程项目特点 42.3清水饰面范围 43 施工部署 43.1组织机构 43.2施工段的划分 43.3施工工艺流程 54施工测量——轴线标高控制 64.1测量标识测设 64.2结构平面尺寸控制 74.3标高控制 75清水混凝土模板工程 75.1清水混凝土模板设计 75.2模板材料 85.3模板体系构成 95.4计算书 155.5模板加工制作 205.6 墙体模板的安装、拆除 215.7 柱模板的安装、拆除 225.8吊装与运输 235.9模板保养 236钢筋工程 246.1钢筋加工制作 246.2钢筋绑扎 247混凝土工程 277.1对商品混凝土的要求 277.2混凝土的浇筑` 307.3混凝土的养护 337.4冬施措施 337.5泵位布置 338质量标准及质量控制要点 368.1质量标准 368.2质量控制要点 379成品保护 411编制依据(1)xx(北京)有限公司提供的招标文件、招标答疑文件、施工图纸、施工合同。
(2)ISO9000质量管理体系、ISO14000环境管理体系、OSHMS180 00职业安全卫生管理体系标准。
(3)建设部推荐重点推广的十项新技术。
《混凝土结构施工图平面整体表示方法制图规则和构造详图》00G101 北京市城乡建设委员会关于印发《预防混凝土工程碱集料反映技术管理规定(试行)》97质监总站128号通知《建筑工程施工质量验收统一标准》GB50300-2001《混凝土结构工程施工及验收规范》GB50204-2002《建设工程文件归档整理规范》GB/T50328-2001《普通混凝土配合比设计规程》JGJ55-20002工程概况2.1工程概况工程名称:xxxxxx工程建设单位:xxxxx有限公司设计单位:xxx市建筑设计研究院监理单位:xxxxxx监理有限公司施工单位:中建三局本工程位于xxxxxxxxxxxxxxxxxx地。
一、工程概况本工程为XX项目,结构形式为框架-剪力墙结构,总建筑面积XX平方米,建筑层数为XX层。
本方案旨在确保清水混凝土施工的质量与效果,实现建筑外观的整洁与美观。
二、施工准备1. 材料准备:- 模板:选用定型覆塑木模板、定型钢模板、木塑模板等,确保模板质量稳定,不翘曲、不变形、不开裂,耐水性能好。
- 混凝土:选用符合国家标准的优质混凝土,确保强度、耐久性等性能满足设计要求。
- 其他材料:钢筋、水泥、砂、石子等原材料均需经过严格的质量检验。
2. 人员准备:- 组织专业施工队伍,进行专项技术培训,确保施工人员掌握清水混凝土施工工艺。
- 明确各施工人员职责,确保施工过程中责任到人。
3. 设备准备:- 搅拌机、振捣器、切割机、打磨机等设备,确保施工过程中设备运行正常。
三、施工工艺1. 模板安装:- 根据设计要求,合理确定模板类型及安装顺序。
- 采用专业的模板加固措施,确保模板稳定,防止出现变形、移位等问题。
- 模板接缝处理要严密,防止出现漏浆、错台等现象。
2. 混凝土浇筑:- 混凝土浇筑前,对模板进行清理、湿润,防止出现吸附现象。
- 混凝土浇筑过程中,严格控制浇筑速度,确保混凝土密实、平整。
- 浇筑过程中,及时进行振捣,排除气泡,确保混凝土质量。
3. 养护:- 混凝土浇筑完成后,及时进行养护,防止出现裂缝、收缩等问题。
- 养护过程中,保持混凝土表面湿润,温度控制在适宜范围内。
4. 模板拆除:- 混凝土强度达到设计要求后,方可进行模板拆除。
- 拆除模板时,注意保护混凝土表面,防止出现损坏。
四、质量控制1. 材料质量:对原材料进行严格检验,确保符合设计要求。
2. 施工工艺:严格按照施工工艺进行操作,确保施工质量。
3. 过程控制:对施工过程进行全程监控,发现问题及时整改。
4. 成品保护:对清水混凝土表面进行保护,防止污染、损坏。
五、安全文明施工1. 安全措施:落实安全生产责任制,确保施工安全。
2. 文明施工:保持施工现场整洁,文明施工,减少对周边环境的影响。
目录1 编制依据 (3)2 工程情况介绍 (4)2.1 项目概况 (4)2.2 结构概况 (5)2.3 清水混凝土概况 (5)3 施工安排 (6)3.1 流水段划分 (6)3.2 A区施工安排 (7)3.3 B区施工安排 (7)3.4 拱顶施工安排 (8)3.5 作业面内竖向施工示意 (10)4 资源配置及施工准备 (13)4.1 劳动力准备 (13)4.2 主要材料准备 (13)4.3 场地准备 (15)4.4 样板墙试验 (16)5 重难点分析及对策 (18)5.1标高多 (18)5.2 节点多 (19)5.3超长清水墙裂缝控制 (22)5.4 预埋多 (24)5.5 清水混凝土自身要求的高质量 (24)6 模板体系设计 (26)6.1 清水混凝土墙模板体系选择 (26)6.2 拱顶模板体系设计 (28)6.3 118体系计算验证 (31)6.4 钢框周转及分析 (37)7 施工工艺 (40)7.1 模板加工 (40)7.2 模板体系安装 (41)7.4 模板拆除 (45)7.5 成品保护 (46)7.6 模板清理保护 (47)8 质量保证措施 (48)8.1 人员与组织 (48)8.2清水混凝土质量风险识别 (52)8.3 检查与验收制度 (54)9 安全技术措施 (60)附件一:《清水混凝土钢框验收表》 (61)附件二:《清水混凝土模板安装验收表》 (62)附件三:《清水混凝土养护及成品保护验收表》 (64)规划馆项目清水混凝土模板施工方案1 编制依据规划馆项目合同文本规划馆项目工程设计施工图纸项目施工组织设计《混凝土结构工程施工质量验收规范》GB50204-2015《清水混凝土应用技术规程》JGJ169-20092 工程情况介绍2.1 项目概况2.2 结构概况2.3 清水混凝土概况3 施工安排3.1 流水段划分本工程由A1、A2、B1、B2四段围合而成,四个区域存在天然分割或伸缩缝,整个项目具有单层面积大、楼层少的特点。
第1篇一、工程概况本工程为某住宅小区的一栋高层建筑,总建筑面积为XX万平方米,建筑高度为XX 米,共XX层。
本方案针对该住宅小区的建筑特点,提出清水模板施工方案,旨在确保施工质量、提高施工效率、降低施工成本。
二、施工准备1. 技术准备- 对施工图纸进行详细审查,明确清水模板的设计要求。
- 组织施工技术人员进行技术交底,确保施工人员了解清水模板施工的技术要点。
- 编制清水模板施工方案,明确施工流程、质量控制要点、安全措施等。
2. 材料准备- 模板材料:选用优质钢板或铝合金模板,表面光滑、平整,易于脱模。
- 支撑体系材料:选用高强度、耐腐蚀的钢管或槽钢,确保支撑体系的稳定性。
- 钢筋材料:选用符合设计要求的钢筋,确保钢筋的强度和延性。
- 连接件:选用适合的连接件,如螺栓、扣件等,确保模板的连接牢固。
3. 机械设备准备- 模板吊装设备:选用合适的起重机械,如塔吊、汽车吊等,确保模板的吊装安全。
- 钢筋加工设备:选用钢筋弯曲机、钢筋调直机等,提高钢筋加工效率。
- 钢筋绑扎设备:选用钢筋绑扎机、电焊机等,确保钢筋绑扎质量。
4. 人员准备- 组建专业的施工队伍,包括模板工、钢筋工、焊工等,并进行岗前培训。
- 明确各工种的责任和任务,确保施工有序进行。
三、施工流程1. 模板安装- 根据施工图纸,进行模板的现场拼装,确保模板的尺寸和形状符合设计要求。
- 对模板表面进行清理,去除油污、锈迹等,确保模板表面平整、光滑。
- 模板安装前,对支撑体系进行检查,确保其稳定可靠。
2. 钢筋绑扎- 根据设计图纸,进行钢筋的绑扎,确保钢筋的位置、间距、形状等符合要求。
- 钢筋绑扎完成后,进行自检和互检,确保钢筋绑扎质量。
3. 混凝土浇筑- 混凝土浇筑前,对模板进行检查,确保模板的完整性。
- 混凝土浇筑过程中,严格控制浇筑速度和浇筑高度,避免出现离析、蜂窝等现象。
- 浇筑完成后,进行混凝土养护,确保混凝土强度和耐久性。
4. 模板拆除- 混凝土强度达到设计要求后,进行模板拆除。
以我给的标题写文档,最低1503字,要求以Markdown文本格式输出,不要带图片,标题为:清水砼模板施工方案# 清水砼模板施工方案## 1. 简介清水砼是一种常用的装饰砼,具有光滑平整的表面效果,常用于建筑物外立面、地面、围墙等的装饰。
清水砼模板施工方案是指在进行清水砼施工时,对模板的使用和施工工艺进行规划和安排的方案。
本文档将介绍清水砼模板施工方案的具体步骤、注意事项以及常用工具和材料等内容。
## 2. 施工步骤清水砼模板施工的步骤主要包括准备工作、模板搭设、钢筋绑扎、混凝土浇筑、养护等。
### 2.1 准备工作在进行清水砼模板施工之前,需要完成以下准备工作:- 材料准备:清水砼、模板板材、钢筋等;- 器具准备:铁锤、锤子、木工锯、电钻等;- 工具准备:搭模板所需的脚手架、操作板等。
### 2.2 模板搭设根据设计要求,将模板的尺寸和形状标出,然后按照标示进行模板的搭设。
具体搭设步骤如下:1. 根据需要,选择合适的模板板材,确保其平整度和强度满足要求。
2. 根据设计要求,确定模板的支撑结构和间距,进行脚手架、模板板材的安装。
3. 在模板板材的连接处使用钢钉或钢丝进行固定,确保模板的稳定性。
4. 对模板进行水平和垂直的检查,调整模板位置,确保其符合设计要求。
### 2.3 钢筋绑扎在模板搭设完成后,进行钢筋的绑扎工作。
具体步骤如下:1. 根据设计要求,选择合适规格的钢筋,并进行加工。
2. 将钢筋放置在模板内,并使用钢丝或钢夹进行固定。
3. 注意钢筋的排布和连接方式,确保其能够承受清水砼的荷载。
4. 对钢筋进行检查,确保其位置和间距符合设计要求。
### 2.4 混凝土浇筑钢筋绑扎完成后,进行混凝土浇筑。
具体步骤如下:1. 根据设计要求,选择合适的清水砼。
2. 在施工前,进行模板的清理和润湿处理。
3. 将混凝土倒入模板内,并使用均匀扩散器进行铺排。
4. 使用振动器进行震实处理,确保混凝土充分填充模板内的空隙。
现浇清水混凝土施工方案清水混凝土是一种常见的建筑材料,适用于各种建筑结构和工程中。
在施工现场,现浇清水混凝土是一种常见的施工方式,其优点包括施工简单、成本低廉、施工周期短等。
本文将就现浇清水混凝土的施工方案进行详细介绍。
1. 施工准备在进行现浇清水混凝土施工前,首先需要做好充分的施工准备工作。
施工准备包括但不限于以下工作:•设计方案确认•材料准备•施工人员培训和技术交底•施工设备检查和维护2. 现浇清水混凝土施工流程2.1 模板安装在进行现浇清水混凝土施工时,首先需要搭建好适当的模板。
模板的安装需要考虑混凝土的形状和尺寸,确保混凝土浇筑后能够得到理想的形状。
2.2 混凝土搅拌与运输在模板搭建完成后,需要进行混凝土的搅拌和运输。
搅拌站会按照设计的比例将水泥、沙子、石子等原材料进行搅拌,然后通过搅拌车将混凝土运输到施工现场。
2.3 浇筑和振捣混凝土运输到现场后,需要立即进行浇筑。
在浇筑过程中,要避免出现空鼓、错位等现象,确保混凝土整体质量。
同时,在浇筑完成后要及时进行振捣,以确保混凝土的密实性。
2.4 养护混凝土浇筑完毕后,还需要进行养护工作。
养护的目的是为了让混凝土逐渐硬化并达到设计强度。
养护期间需要保持混凝土湿润,避免太阳直射等不利条件。
3. 施工注意事项在进行现浇清水混凝土施工时,需要注意以下事项:•确保混凝土搅拌均匀•控制浇筑速度,避免冷缝•确保模板支撑稳固•注意施工现场安全结语现浇清水混凝土施工是一项细致的工程,需要施工人员严格按照方案进行操作。
只有认真细致地完成每一个环节,才能确保施工质量和安全。
希望本文的介绍能对相关人员有所帮助。
.....目录2一、工程概略 .......................................................................................................................二、清水混凝土整体解决方案 (2)三、清水混凝土对钢筋工程的要求 (4)四、工程成效设计阶段对清水混凝土模板经济性的影响 (5)五、清水模板的设计原则与步骤 (5)六、阴阳角、丁字墙、对拉螺栓节点结构 (11)八、清水梁、板、柱节点模板结构 (16)九、面板的组拼、拼缝的防漏浆举措与面板钉眼办理 (17)十、脱模剂的采纳与施工 (18)十一、清水模板安装检验 (18)十二、混凝土工程对原资料的质量要求 (19)十三、混凝土配合比 (20)十四、混凝土拌合物的制备与性能 (21)十五、清水混凝土的运输与浇筑 (22)十六、混凝土的保养 (24)十七、清水混凝土施工操作重点 (24).....清水混凝土样板专项方案一、工程概略1.1 设计概略序号项目内容1建筑功能展览馆地下 1097m22建筑面积3541m2地上 2444 m23建筑层数地下一层,地上一层局部二层。
4建筑高度建筑檐高 10.9m ,建筑总高度 10.9m5结构形式框架剪力墙6设计使用年限50 年7建筑安全等级二级8抗震等级分类9抗震布防烈度8 度11建筑高程+0.000 高程相当于绝对高程 35.00m 。
12地下防水等级一级,13混凝土抗渗等级一级1.2、什么是清水混凝土清水混凝土是指:混凝土浇筑一次成型,不做任何外装修,直接采纳现浇混凝土的自然色作为饰面。
二、清水混凝土整体解决方案1、表现清水混凝乡俗格的设计方案(1)合适清水混凝乡俗格的建筑外观设计及景观搭配;(2)与清水混凝土搭配的建筑资料的选择;2、合理的结构设计(1)建筑物的清水混凝土成效部位一定是现浇混凝土。
清水混凝土模板技术一、工程概况本工程混凝土分为有建筑要求和无建筑要求两大类。
有建筑要求的混凝土分两类:RCF-A和RCF-B。
无建筑要求的混凝土即普通混凝土,仅限于部分地下室外墙及核心筒内墙面,按北京市长城杯标准控制。
其中RCF-A类混凝土也就是我们要求的造型饰面清水混凝土部分,它主要分布在地上一层、二层以及三层的部分柱子,造型饰面清水混凝土区域图纸要求主次梁断面阳角为R=15mm圆弧角,梁板相交处阴角为R=75mm圆弧角,梁两侧与梁底成82.5度,整体呈倒梯形。
梁与梁相交平面成锐角处为R=25mm圆弧角,钝角处为R=75mm圆弧角。
从空间角度看,梁与梁相交处自然形成多曲面造形。
模板拼缝位置以3464mm为基本分割单元。
这些都给梁模板的选型造成困难。
造型饰面清水混凝土构件的形式及分部范围:梁、板:梁为梯形截面,阴阳角做小圆弧抹角,阴角圆弧半径为75mm,阳角圆弧半径15mm;梁底模板拼缝处设置20mm 深梯形槽。
梁身无对拉螺栓。
板面拼缝按设计图纸规律排列。
分部范围为首层外挑檐,通往首层的汽车坡道及通道;二层外挑檐及1500次梁间距区域。
柱:柱顶端做缩口处理,柱身无水平缝(经处理),模板拼缝南北向设置。
分部范围为A类梁板范围内柱子。
墙:模板面板及螺栓按设计图纸规律排列,拼缝处设置20mm深梯形槽;阳角45度导角。
分部范围为汽车坡道及APM轨道两侧墙。
二、施工方法及创新点2.1创新点:1)根据设计要求造型饰面清水混凝土区域的梁多为双曲面或多曲面异型梁,主次梁断面阳角为R=15mm圆弧角,梁板相交处阴角为R=75mm圆弧角,梁两侧与梁底成82.5度,整体呈倒梯形。
梁与梁相交平面成锐角处为R=25mm圆弧角,钝角处为R=75mm圆弧角。
从空间角度看,梁与梁相交处自然形成多曲面造型。
双、多曲面梁模板造型较复杂,对模板加工精度及模板安装精度要求极高,此项技术在国内尚无先例可询。
2)由于工程长度较长,为了防止温度裂缝的影响,设计在楼板、梁、柱上都设有结构缝,缝的宽度为100,由于许多分缝柱处于造型饰面清水混凝土区域,此部分的分缝柱需要按照造型饰面清水混凝土的要求施工,对我们施工质量,对模板加工质量,对模板支设质量要求极高。
清水模板砼工程的专项方案一、前言清水模板砼工程是建筑施工中常见的一种施工方式,其特点是施工速度快、质量可控、成本较低,因此在建筑工程中得到广泛应用。
本专项方案旨在对清水模板砼工程进行全面规划和实施,保证工程质量、进度和安全。
二、项目概况1. 项目名称:某某清水模板砼工程2. 项目地址:某某地区3. 项目规模:某某平方米4. 工程内容:某某建筑物清水模板砼施工三、施工准备1. 物资准备在施工前,需准备好所有施工所需的材料和设备,包括清水模板、砼原材料、混凝土搅拌站、施工机械等。
2. 施工人员组织好施工所需的人员,包括施工队伍、监理人员、安全人员等,并对施工人员进行必要的培训和安全教育。
3. 施工方案制定详细的施工方案,包括施工步骤、工艺流程、安全措施、质量要求等,并严格执行施工方案。
四、施工工艺1. 清水模板安装根据设计要求,选择合适的清水模板,进行严密的安装,确保模板平整、防漏和抗压性能好。
2. 砼浇筑选用质量合格的砼原材料,结合混凝土搅拌站进行配比和搅拌,然后采用泵送或运输车辆将砼运至现场。
在浇筑完成后,立即进行砼振捣,确保砼浇筑密实,避免空鼓和裂缝。
4. 拆模验收在砼初凝后,进行清水模板拆除,并对砼表面进行验收,确保表面平整、无裂缝。
五、质量控制1. 砼质量控制严格按照设计要求进行砼配合比的控制,确保砼的抗压强度和抗渗性能符合要求。
2. 清水模板质量控制对清水模板的选材、制作和安装进行质量检查,确保清水模板的质量符合标准。
3. 施工质量控制安排专业人员进行现场质量检查,及时发现并处理施工中可能出现的质量问题。
六、安全管理1. 安全教育对施工人员进行安全教育,包括施工安全规范、应急处理措施等,确保施工人员的安全意识和操作规范。
2. 安全检查定期进行现场安全检查,发现并整改可能存在的安全隐患,确保施工现场的安全。
3. 安全防护严格执行施工现场的安全防护措施,包括施工用具、防护设施等,确保施工人员的人身安全。
一、工程概况本工程位于XX市XX区,总建筑面积XX平方米,建筑高度XX米。
本工程采用清水混凝土结构,主要应用于建筑外墙、梁、板、柱等部位。
为确保清水混凝土施工质量,特制定本专项施工方案。
二、施工准备1. 材料准备:- 水泥:选用符合国家标准的优质水泥,如P.O42.5级。
- 砂:选用中粗砂,含泥量不大于3%。
- 石子:选用粒径为5-25mm的碎石,含泥量不大于1%。
- 外加剂:选用符合国家标准的减水剂、缓凝剂等。
- 模板:选用符合设计要求的定型钢模板或木模板,表面光滑、尺寸准确。
2. 设备准备:- 搅拌机:用于混凝土搅拌。
- 泵送设备:用于混凝土输送。
- 浇筑设备:用于混凝土浇筑。
- 测量仪器:用于测量模板尺寸、混凝土厚度等。
3. 人员准备:- 施工队伍:选用经验丰富的施工队伍,并进行专项技术培训。
- 技术人员:负责施工方案的编制、实施及质量控制。
三、施工工艺1. 模板施工:- 模板安装前,需进行编号、检查,确保模板尺寸准确、表面光滑。
- 模板安装时,应采用对拉螺栓或钢支撑进行加固,确保模板稳定。
- 模板接缝处应严密,防止漏浆。
2. 混凝土浇筑:- 混凝土应采用泵送方式输送,浇筑过程中应连续、均匀。
- 浇筑过程中,应控制混凝土厚度,避免出现蜂窝、麻面等缺陷。
- 浇筑完成后,应及时进行养护,保持混凝土湿润。
3. 养护:- 混凝土浇筑完成后,应及时进行养护,养护时间不少于7天。
- 养护过程中,应保持混凝土湿润,防止出现裂缝、干缩等缺陷。
四、质量控制1. 原材料控制:严格控制原材料质量,确保混凝土性能符合设计要求。
2. 施工过程控制:加强施工过程控制,确保混凝土浇筑质量。
3. 养护质量控制:加强混凝土养护,确保混凝土强度和耐久性。
4. 验收控制:严格按照设计要求和规范进行验收,确保清水混凝土质量。
五、安全措施1. 施工现场应设置安全警示标志,加强安全宣传教育。
2. 施工人员应佩戴安全帽、安全带等防护用品。
xx工程清水混凝土模板技术方案第一章编制说明xx工程(以下简称本工程)清水混凝土模板技术方案的设计与编制主要依据该工程的设计说明、建筑与结构设计图纸,清水混凝土模板设计的相关技术资料,以及如下规范、规程:1. 全钢大模板应用技术规程(BBJ01-89-2004)2. 混凝土质量控制标准(GB50204-2002)3. 建筑工程大模板技术规程(JGJ74-2003)4. 建筑工程施工质量验收统一标准(GB50300-2001)5. 高级建筑装饰工程质量检验评定标准(DBJ01-27-2003)6. 钢结构设计规范(GB50017-2003)7. 建筑安装分项工程施工工艺规程(第一分册)(DBJ01-26-2003)8. xxx市优质结构工程初评检查质量标准9. 建筑施工手册(第四版)(中国建筑工业出版社)10.建筑工程模板施工手册(中国建筑工业出版社)第二章工程特点一、工程项目特点与难点分析:1. 项目结构工程特点分析:本工程结构形式复杂,竖向墙体由圆弧形和直墙两种,柱子由圆形柱和方形柱两种,梁主要为直梁,有部分窗台梁和连梁为清水,模板材料在场内的周转移动次数多,模板工程设计与施工难度相对较大;墙、梁、板整体支模,不利于模板的配置和周转,更不利于模板的拆除,增加了结构的施工的难度,相对增加了工程的成本。
2. 项目结构工程难点分析:根据技术要求,外墙混凝土为清水墙体,对于模板体系的选型是清水混凝土效果能否实现的重点,也关系到本工程的施工进度和质量目标的实现。
因此,本工程在模板施工工艺、模板品种和模板产品质量上必须做到技术先进,产品质量优良,施工精心操作,确保工程质量目标的实现。
如何保证墙体、梁、板一起浇筑,模板拼缝达到清水混凝土设计的拼缝要求也是本工程的一大难点。
整体浇注后模板的拆除和模板拆除后对成品的保护也是本工程较大的难点。
第三章模板的配置原则一、模板配置原则和流水段的划分:1. 配模原则:1) 本工程对模板要求较高,所配置的模板,技术上必须先进,模板品种和产品质量必须可靠,确保工程质量达到规定要求和质量目标。
2) 模板的配置数量应同流水段划分相适应,满足施工进度要求;3) 所选择的模板应能达到或大于周转使用次数要求;4) 模板的配置要综和考虑质量、工期、技术和经济效果。
模板配置数量详见表一所示:表一2. 模板流水段的划分:本工程清水墙体外侧模板和柱子模板按照首层1/4进行配置,周转进行流水施工,东立面圆弧墙体模板也是按照圆弧墙体自身的1/4进行配置流水施工。
3. 墙体、柱模的配置方法:程标准层层高为3950mm考虑配置;除西立面圆弧墙体外模板按照4500mm,其余外墙体外模板高度按照配置为4000mm 考虑配置;3400mm考虑,施工,施工至地下一层时也1/2考虑进行配置。
详见图0301所示启明星辰大厦地下结构流水段划分示意图图0301施工流水平面图4. 本工程分部分项的模板选择:详见表二所示:表二第四章清水混凝土模板概述一、清水混凝土概念清水混凝土系一次成型,不做任何外装饰,直接采用混凝土本身的自然质感和精心设计安排的对拉螺栓孔、明缝、蝉缝、装饰片等组合形成自然状态作为装饰效果的混凝土工程。
二、清水混凝土模板1. 能确保混凝土表面质量和外观效果,达到清水混凝土质量要求和设计效果的模板。
2. 清水混凝土模板首选多层胶合板,多层胶合板表面平整光洁,模板易分块、面板易分割和穿墙螺栓孔眼排列规律整齐,几何尺寸准确,拼缝严密,周转使用次数多的要求。
详见图0401所示:图0401 覆膜WISA板三、蝉缝利用有规则的模板拼缝或面板拼缝在混凝土表面上留下的隐约可见、犹如蝉衣一样的印迹。
设计整齐匀称的蝉缝是混凝土表面的装饰效果之一。
当建筑施工图中有明确的尺寸时,可按此施工图进行配模设计与施工,当没有图示要求,则按我司的配模设计和进行施工,配模设计时考虑设缝合理、均匀对称、长宽比例协调的原则,确定模板分块、面板分割尺寸。
详见图0402所示:图0402 工程应用效果图四、明缝明缝是凹入混凝土表面的分格线或装饰线,是清水混凝土重要的装饰效果之一。
明缝位置也可作为模板上下连接和分段、分块连接的施工缝,可设在模板周边,也可设在面板中间。
详见图0403所示:图0403 工程应用效果图五、对拉螺栓孔清水混凝土工程精心设计编排,精心施工的用于混凝土表面起装饰作用的孔眼。
它形成于模板工程中受力构件对拉螺栓,是清水混凝土的重要表现手法之一。
详见图0404所示:图0404 工程应用效果图六、堵头用于固定模板,在对拉螺杆两边的配件,拆模后形成统一的孔洞作为混凝土表面的装饰效果。
它可以为尼龙、塑料、金属物。
详见图0405所示:图0405 尼龙堵头效果图七、假眼为了统一对拉螺栓孔设计效果,在模板工程中没有设置对拉螺杆位置设置堵头,拆模后与对拉螺杆位置相一致的孔眼。
其外观尺寸要求与对拉螺栓孔一致。
详见图0406所示:图0406 工程应用效果图第五章清水模板体系介绍一、墙体模板图0502 钢框多层板模板实物照图0503 xxxxxx研发基地工程应用效果图图0504 xxxxxx研发基地工程应用效果图二、柱子模板体系介绍根据本工程的特点和技术要求,结构外圈外露柱和主入口通道两边的柱均为清水混凝土柱,采用夹具式柱模板体系,清水柱模板面板采用WISA板,普通柱面板采用国产多层板,次肋选用“几“字形材,主肋选用双槽钢,此体系所浇筑柱子的混凝土效果非常好, 工程中的应用及浇筑效果详见图0505、0506、0507所示,所有的独立柱在浇注墙体前浇注,均一次性浇注至梁底。
图0506 夹具式多层板柱模体系图0507夹具式模板工程应用后的效果三、清水梁模板的介绍本工程主入口通道和庭院部位的外露梁为清水混凝土,梁侧模选用好一点的多层胶合板,次梁为50X100mm的木方,主梁采用梁夹具或钢管三脚架,由于梁的截面尺寸不大,梁上的对拉螺栓孔按照假孔处理。
详见图0508、0509所示:扣件吊模假孔木方"U"托图0508 窗台梁模板平面支设示意图对拉螺栓PVC塑料套管木胶合板双8号槽钢尼绒堵头图0509 窗台梁工程应用混凝土效果第六章细部节点的处理一、 穿墙螺杆:墙体模板的穿墙螺丝杆选用T16螺栓,施工时需安装塑料套管,并在塑料套管的两端头套上塑料堵头套管,既防止了漏浆,又起到模板定位作用,饰面效果较好。
孔眼内后塞BW 膨胀止水条(此种止水条已被广泛用于地下室混凝土工程的施工缝止水)和膨胀砂浆。
详见图0601、0602、0603所示:图0601 塑料套管 图0602 尼绒堵头套管图0603 清水模板穿墙螺栓应用示意图二、 阴角与阳角模的处理本工程清水墙体阴角部位采用定型阴角模,阴角模和大模板分别与明缝条搭接,明缝条用螺栓拉接在模板和角模的边框上,以达到调节缝的目的;阳角部位的模板相互搭接,并有模板夹具夹紧,即能满足施工要求;为防止水泥砂浆从阳角接缝处渗出,一侧的模板端与另所示:图0604 清水模板阴阳角支模示意图图0605 清水模板阴阳角支模应用效果图三、丁字墙、墙体堵头处模板的处理:丁字墙处转角多连接较为复杂。
为防止涨模,施工时,将一侧模板(保证是整模)延长到另一开间,与该开间内的另一侧模板用穿墙杆拉结。
详见图0606所示:图0606丁字墙施工方案四、外墙模板的支设与处理外墙模板的支设是利用下层已浇混凝土墙体的最上面的两排穿墙孔眼,通过螺栓连接槽钢形成模板支撑的操作面。
支上层墙体模板时,通过穿墙螺栓将下包板与已浇混凝土墙体贴紧,下包板上口加装饰条与明缝相吻合,杜绝模板下边沿错台、漏浆。
贴紧前将墙面清理干净,以防因墙面与模板面之间夹渣的存在,产生漏浆现象。
详见图0607所示:图0607 外墙模板支模示意图五、堵头板的处理本工程部分墙体端头部位要采用堵头板,因为墙体端头部位采用普通方式容易漏浆,为了防止漏浆,堵头板模板在原有板面上再嵌入与墙体相同宽度的一块板,所以堵头板相邻的两块墙体模板要大于实际长度的一个板厚,墙体模板与堵头板两者之间首先采用柏利夹具进行连接,然后在使用钩头螺栓进行加固。
详见图0608、0609、0610所示:对拉螺栓槽钢图0608 堵头模板连接示意图图0609 堵头模板应用工程实例 图0610 堵头模板工程混凝土效果实例 六、 外墙“L ”形柱的处理;本工程外墙部位有部分“L ”形清水混凝土柱,柱子端头部位同样有穿墙螺栓孔,此处模板按照堵头板进行处理,柱子四周采用槽钢和对拉螺栓进行加固。
详见图0611所示:A-AAA B图0611 “L ”形柱加固处理平面图七、 窗洞口模板的处理:窗洞口模板分为内外两个洞口模板,内外侧模板均为普通洞口模板,外小,内大,首先加工成两个普通洞口模板,然后把二者连结在一起。
窗洞口模板面板也采用WISA 板,加强肋采用木方;根据窗洞四周面定型加工木方,窗洞模板的加固采用钢管或木方,其模板结构形式详见图0612、0613所示。
明缝条采用合成材料,贴于模板表面,能有效保证施工质量要求。
图0612 内窗洞口模板示意图?48钢管40X 100方钢管18mmWISA 板图0613 外窗洞口模板示意图八、 月亮门模板的处理方法:本工程主入口为圆形月亮门,此门尺寸大,且洞口边为异行,模板制作和施工难度较大,由于洞口为清水,面板采用18mm 厚的WISA 板,次龙骨采用40X100mm 的方钢管,方钢管之间采用槽钢连接,用钢管进行加固,明缝条交圈也增加了施工的难度。
详见图0614所示;图0614 月亮圆形门平面示意图九、 大庭院墙内可透视装饰条模板的做法本工程主入口大庭院部位从上到下有七道可透视装饰条,装饰条为“T ”形,且为清水,对于模板的施工定位和模板的拆模都有较大的难度,模板面板采用WISA 板或普通多层胶合板,龙骨采用木方。
详见图0615所示:图0615 装饰条模板制作示意平面图十、柱子模板接高处理本工程柱子模板按照标准层高度进行配置的,当施工到地下一层时模板需要接高处理方可满足施工需要,模板接高根据实际情况进行合理配置,边框采用方钢管,面板采用18mm厚多层胶合板,模板接高时首先用柏利夹具使上下两块模板进行连接,然后采用背楞和钩头螺栓进行加固。
详见图0616所示:图0616柱子模板接高示意图十一、墙体模板接高处理本工程墙体模板按照标准层高度进行配置的,当施工到地下一层时模板需要接高处理才能满足施工需要,模板接高高度根据地下室标高进行合理配置,边框采用方钢管,面板采用18mm厚多层胶合板,模板接高时首先用柏利夹具使上下两块模板进行连接,然后采用背楞和钩头螺栓进行上下板连接加固。
详见图0617所示:图0617 墙体模板接高示意图十二、 本工程有很多梁柱,清水梁柱节点处理也是工程一大难点,根据梁柱节点的实际情况进行模板配制,为了防止漏浆,污染已浇注的混凝土柱,在柱节点模板面板上口粘贴海面条,进行处理;同种规格的梁柱节点模板可参与流水施工。
