张石高速公路涞水西至曲阳(保石界)段预制梁施工常见问题、处理质量控制要点专项手册我项目部对梁板预制架设过程中易出现或常见的问题进行了分析和归纳,并明确了解决问题的方法和措施,各桥梁施工队、桥梁工区工长、技术负责人务必严格地遵照执行并对照整改,进一步加强施工现场质量控制,确保工程质量。
具体内容如下:一、预制场建设1.预制场地未均匀压实,预制梁底座未予以加固以及排水不畅施工前应将场地整平,充分压实,并设计合理的排水设施;预制梁底座范围内,浇筑不小于15cm厚、20Mpa强度的水泥混凝土;预应力梁梁端附近底座范围内需用混凝土加固,避免梁端附近荷载集中引起地基不均匀沉降。
2.预制场使用龙门吊时,未遵守有关安全规程龙门吊应进行专门设计,并须通过承载能力、稳定性、挠度等使用性能和安全性能的全面验算,拼装完成后,必须组织技术小组进行验收检验,空载试验、静载试验、动载试验全部满足设计要求后方可投入使用。
使用期间必须每天进行维护保养,同时,应建立龙门吊安全操作规程,并严格执行。
二、预制生产(一)模板1.模板安装位置、尺寸不符合设计要求在模板安装时,施工人员应熟悉设计图纸和相应的规范,按要求重点检查模板的标向、内部尺寸、轴线偏位、预留孔洞或预埋件的位置和尺寸等在规范允许的偏差范围内,保证施工后的混凝土构件尺寸的平面位置符合设计要求。
2.模板安装与其他工序施工不协调在进行模板安装前应全面考虑施工进度要求,并综合考虑混凝土强度发展、模板的损耗和天气变化等各方面因素的影响,准确计算所需模板的周转数量,并确定正确的拆模流程,保证流水作业的经济合理和施工质量。
同时应注意模板安装与其他工序施工的协调问题,既要确保流水作业施工的畅通、快捷,又要防止某些工序上的遗漏或施工不到位,保证工程质量。
3.未采取适当措施防止模板推移为防止模板推移,在施工前,应保证操作人员明了模板的施工技术方案,并准备足够数量、质量的支撑材料,严格按既定方案施工;模板安装后,要求专业人员对支撑及拉杆进行认真检查,特别是在支撑间距、支撑材料等方面;加强混凝土浇注的检测,发现问题应立即停止操作,整改合格后方准继续施工。
(完整版)预制梁(板)安装检验批质量验收记录
预制梁(板)安装查验批质量查收记录
G2-26-2 单位(子单位)工程名称
分部(子分部)工程名称查收部位
施工单位项目经理
分包单位分包项目经理
查收履行标准名称及编号《城市桥梁工程施工与质量查收规范》( CJJ2-2008 )
施工质量查收规范的规定
监理(建设)单施工单位检查评定记录
位查收建议
主
控安装时构造强度及预应力孔道沙浆强度一定切合设计
项要求,设计未要求时,一定达到设计强度的75%。
目
项目同意误差( mm)
平面顺桥纵轴线方向10
地点垂直桥纵轴线方向 5
焊接横隔梁相对地点10
湿接横隔梁相对地点20 一预
+10 般制伸缩缝宽度
-5 项梁
目 1 板支每块地点 5
安座
每块边沿高差 1 板
装
不小于设计规
焊缝长度
定
相邻两构件支点处顶面高差10
块体拼装立缝宽度
+10
-5
垂直度%
专业工长(施工员)施工班组长
施工单位检查评定结果
项目专业质量检查员:年月日
监理(建设)单位查收结论
专业监理工程师:
(建设单位项目专业技术负责人)年月日。

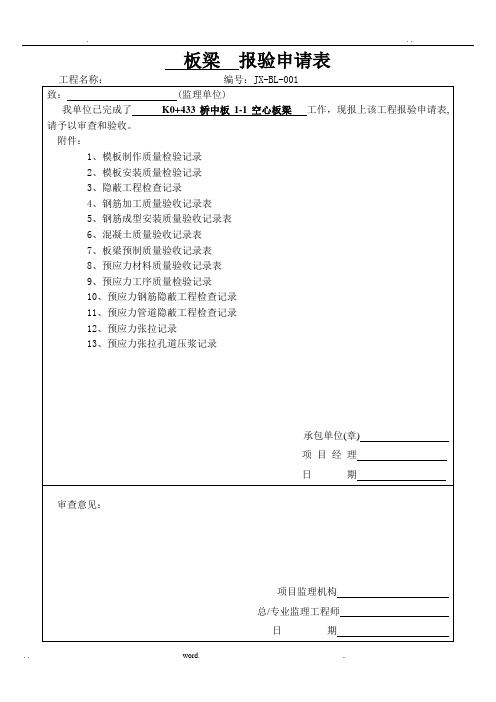

板梁报验申请表
模板制作质量检验记录
模板安装质量检验记录
施工
单位
检查
意见
质检员签名:年月日监理
单位
验收
结论
监理工程师签名:年月日
隐蔽工程检查记录
工程名称施工单位
隐检项目板梁钢筋隐检范围K0+433桥中板1-1空心板梁
隐
检
容
及
检
查
情
况
1、钢筋外观检查;
2、钢筋连接、焊接质量;
3、钢筋间距、骨架尺寸及保护层厚度等。
验收意见经检查,钢筋加工的技术条件符合设计要求及有关标准的规定,质量符合JTG/T F50-2011公路桥涵施工技术规范及CJJ2-2008城市桥梁工程施工与质量验收规范的要求和规定。
钢筋加工质量验收记录表
钢筋成型安装质量验收记录表
混凝土质量验收记录表
板梁预制质量验收记录表
预应力材料质量验收记录表
预应力工序质量检验记录
隐蔽工程检查记录
隐蔽工程检查记录。
梁板预制专题会议汇报材料汇报材料一、工程概况***高速公路主线全长**公里,起点桩号:**,终点桩号:**,包括**,中桥**;主线上跨分离式立交桥**;主线下穿分离式立交桥**;互通式立交**。
我标段共有**;30米箱梁**片;40米箱梁**片。
二、桥梁施工进度我项目部桥梁施工进度详细见附件1。
《**桥梁工程进度》。
三、桥梁梁板预制施工总结1、编制专项施工方案编制施工方案应在熟悉施工图纸、梁板预制生产工艺和方法的基础上,充分考虑施工过程中各种不利因素对梁板预制质量的影响。
仔细编制和完善施工技术方案、开工报告和报表,通过施工组织设计、施工技术方案编制、技术交底、岗前培训把关做好控制工作。
1)预制场场地选择合理和整体布置有序由于受征地拆迁等因素的影响,我项目部筹建了二个梁场,分别在**路基和**路基,使桥梁施工成本极大的增加。
场地选择优先考虑成品梁板的存放和转运,避免场地沉降,选择在切方路基上,因我项目部桥梁较多,梁场开工早,多座桥梁均在同一时期开工,短时间内梁板架设难形成规模,成品梁需要考虑有足够的存梁场地,而且要求现场转运操作灵活。
能够顺利地运抵吊装现场、进行起吊安装作业。
场地内预制底模、堆料场、存梁场等合理布局,构件预制时立模、浇注、养护、脱模、起吊等有足够的空间与工作面,预制场地应进行必要的硬化处理,排水设施完善。
12)施工前对模板方案认真设计,满足容易装拆、不漏浆的要求底座和底模数量应根据预制构件类别、数量、使用的先后顺序以及生产周期和工期要求等进行计算确定,按照正常生产操作水平,充分考虑了梁板施工生产季节温度和平均底模生产周期;底座设计采用混凝土底座,底模铺钢板,有效的避免了底模的变形。
内外侧模和端模采用定型钢模,根据预制梁的生产周期以及总的工期要求、底模数量等确定需要的套数。
外侧模上设置了附着式振捣器,保证了混凝土的振捣质量。
侧模和底模之间的密封采用在底模上设置凹槽,嵌入橡胶棒作为密封防渗措施;侧模之间接缝处设置拼接槽口和定位栓孔,确保拼缝平整、容易密封和装拆。
预制构件检验批质量验收记录(可以直接使用,可编辑优秀版资料,欢迎下载)预制构件检验批质量验收记录编号: 106 □□□(2)续下表106 □□□(2)说明强制性条文9。
1。
1 预制构件应进行结构性能检验。
结构性能检验不合格的预制构件不得用于混凝土结构.主控项目9.2。
1预制构件应在明显部位标明生产单位、构件型号、生产日期和质量验收标志。
构件上的预埋件、插筋和预留孔洞的规格、位置和数量应符合标准图或设计的要求。
检查数量:全数检查。
检验方法:观察。
预制构件的外观质量不应有严重缺陷.对已经出现的严重缺陷,应按技术处理方案进行处理,并重新检查验收。
检查数量:全数检查.检验方法:观察、检查技术处理方案。
9。
2。
3预制构件不应有影响结构性能和安装、使用功能的尺寸偏差。
对超过尺寸允许偏差且影响结构性能和安装、使用功能的部位,应按技术处理方案处理,并重新检查验收。
检查数量:全数检查.检验方法:量测、检查技术处理方案。
注:本表由施工项目专业质量检查员填写,专业监理工程师(建设单位项目专业技术负责人)组织项目专业质量(技术)负责人等进行验收.预制构件检验批质量验收记录(续表)接上表106□□□(2)说明一般项目预制构件的外观质量不宜有一般缺陷.对已经出现的一般缺陷,应按技术处理方案进行处理。
并重新检查验收。
检查数量:全数检查。
检验方法:观察,检查技术处理方案。
预制构件的尺寸偏差应符合表9。
2.5的规定.检查数量:同一工作班组生产的同类型构件,抽查5%且不少于3件.注:1、l为构件长度(mm);2、检查中心线、螺栓和孔道位置时,应沿纵、横两个方向量测,并取其中的较大值;3、对形状复杂或有特殊要求的构件,其尺寸偏差应符合标准图或设计的要求。
注:本表由施工项目专业质量检查员填写,专业监理工程师(建设单位项目专业技术负责人)组织项目专业质量(技术)负责人等进行验收.齐齐哈尔车辆段轮轴检修库混凝土预制构件施工方案编制单位: 中铁六局集团齐齐哈尔车辆段轮轴检修库工程项目经理部目录一、编制依据2二、工程概况2三、施工准备4(一)技术准备4(二)机械设备准备4(三)材料准备5四、施工部署5(一)工期安排5(二)施工部署6五、主要施工方法及工艺7(一)施工工艺7(二)预制构件胎膜(台位)7 (三)预制构件模板8(四)预制构件钢筋12(五)预制构件混凝土18(六)预制构件吊装22六、质量保证措施25七、安全保证措施27一、编制依据(一)设计文件:《齐齐哈尔车辆段轮轴检修库》施工图纸(二)施工组织设计、以往类似工程经验、现场施工条件(三)主要规范、规程1、《混凝土结构工程施工质量验收规范》GB5 4-2002-20212、《建筑施工手册》3、《建筑地面工程施工质量验收规范》(GB5 9—2002)〈场地>4、《建筑工程施工质量验收统一标准》(GB50300—2001)5、《预制混凝土构件质量检验评定标准》(GBJ321-90)〈参考〉6、《单层工业厂房钢筋混凝土柱》(05G335)7、《钢筋混凝土吊车梁(工作级别A4、A5)》(04G323—2)8、《砌体结构设计规范》GB50003—20219、建筑施工模板安全技术规范JGJ162-2021二、工程概况新建轮轴检修库总建筑面积11266m2,其中主库为一层钢筋混凝土排架结构、基础为杯型独立基础,大库跨度为18m+27m+18m、柱距6m、总长159。
工程项目
梁(板)预制现场质量检验报告单
承包单位合同号
监理单位编号
工程名称
桩号及部位
项次检验项目
1△混凝土强度(MPa)
2梁(板)长度( mm)
干接缝(梁翼
缘、板)
湿接缝(梁翼
宽度
3缘、板)
(mm)
箱顶宽
梁
底宽
梁、板4△高度(mm)
箱梁
顶板厚
断面尺寸
5△底板厚
(mm)
腹板或梁
肋6平整度( mm)
横系梁及预埋件位置7
(mm)
自检结论:
施工时间
检验时间
规定值或允许偏差检验结果
在合格标准内
+5,-10
±10
±20
±30
±20
±5
+0,-5
+5,-0
5
5
自检结果合格
检验方法和频率权值
按附录 D检查3
尺量:每梁(板)1
尺量:检查 3处1
尺量:检查 2个断面1
尺量:检查 2个断面2
2m直尺:每侧面每 10m梁长
1
测1处
尺量:每件1
质检负责检查复核
监理意见:
第项经抽检,第项经共检,结果合格□/不合格□;同意□/不同意□ 进行下道工序。
监理工程师:年月日。
预制构件检验批质量验收记录全套资料(全套资料,可以直接使用,可编辑优秀版资料,欢迎下载)预制构件检验批质量验收记录编号: 106 □□□(2)续下表106 □□□(2)说明强制性条文9。
1。
1 预制构件应进行结构性能检验。
结构性能检验不合格的预制构件不得用于混凝土结构.主控项目9.2。
1预制构件应在明显部位标明生产单位、构件型号、生产日期和质量验收标志。
构件上的预埋件、插筋和预留孔洞的规格、位置和数量应符合标准图或设计的要求。
检查数量:全数检查。
检验方法:观察。
预制构件的外观质量不应有严重缺陷.对已经出现的严重缺陷,应按技术处理方案进行处理,并重新检查验收。
检查数量:全数检查.检验方法:观察、检查技术处理方案。
9。
2。
3预制构件不应有影响结构性能和安装、使用功能的尺寸偏差。
对超过尺寸允许偏差且影响结构性能和安装、使用功能的部位,应按技术处理方案处理,并重新检查验收。
检查数量:全数检查.检验方法:量测、检查技术处理方案。
注:本表由施工项目专业质量检查员填写,专业监理工程师(建设单位项目专业技术负责人)组织项目专业质量(技术)负责人等进行验收.预制构件检验批质量验收记录(续表)接上表106□□□(2)说明一般项目预制构件的外观质量不宜有一般缺陷.对已经出现的一般缺陷,应按技术处理方案进行处理。
并重新检查验收。
检查数量:全数检查。
检验方法:观察,检查技术处理方案。
预制构件的尺寸偏差应符合表9。
2.5的规定.检查数量:同一工作班组生产的同类型构件,抽查5%且不少于3件.注:1、l为构件长度(mm);2、检查中心线、螺栓和孔道位置时,应沿纵、横两个方向量测,并取其中的较大值;3、对形状复杂或有特殊要求的构件,其尺寸偏差应符合标准图或设计的要求。
注:本表由施工项目专业质量检查员填写,专业监理工程师(建设单位项目专业技术负责人)组织项目专业质量(技术)负责人等进行验收.君御世家房地产开发项目预制构件安装施工方案编制单位: 山东平安建设集团编制时间:目录一、工程概况9二、总体施工工艺流程10三、预制构件安装质量控制措施441.样板段442.总结样板段施工经验及问题443.预制构件安装质量控制措施444、预制构件安装质量验收51五、、装配式剪力墙住宅项目其它质量保证措施545。
分项工程质量检验评定表施工单位:中标公司全称合同号:GZTJ-××监理单位:湖北省公路工程咨询监理中心编号:ZP-002-□□□-□□□□□□□□□-□□□□计算:复核:检验负责人:日期:2011.4.12分项工程质量检验评定表施工单位:中标公司全称合同号:GZTJ-××监理单位:湖北省公路工程咨询监理中心编号:ZP-002-□□□-□□□□□□□□□-□□□□分项工程质量检验评定表施工单位:中标公司全称合同号:GZTJ-××计算:复核:检验负责人:日期:钢筋安装质量交验单施工单位:中标公司全称合同号:GZTJ-××监理单位:湖北省公路工程咨询监理中心编号:ZJ-076-□□□-□□□□□□□□□-□□□□钢筋检查记录表施工单位:中标公司全称合同号:GZTJ-××监理单位:湖北省公路工程咨询监理中心编号:ZJ-075-□□□-□□□□□□□□□-□□□□检验:日期:2011.3.15钢筋检查记录表施工单位:中标公司全称合同号:GZTJ-××监理单位:湖北省公路工程咨询监理中心编号:ZJ-075-□□□-□□□□□□□□□-□□□□检验:日期:2011.3.15钢筋检查记录表施工单位:中标公司全称合同号:GZTJ-××监理单位:湖北省公路工程咨询监理中心编号:ZJ-075-□□□-□□□□□□□□□-□□□□检验:日期:2011.3.15后张法预应力管道质量交验单施工单位:中标公司全称合同号:GZTJ-××监理单位:湖北省公路工程咨询监理中心编号:ZJ-081-□□□-□□□□□□□□□-□□□□混凝土浇筑申请批复单施工单位:中标公司全称合同号:GZTJ-××监理单位:湖北省公路工程咨询监理中心编号:ZK-009-□□□-□□□□□□□□□-□□□□混凝土施工原始记录表施工单位:中标公司全称合同号:GZTJ-××预应力张拉记录表(一)施工单位:中标公司全称合同号:GZTJ-××监理单位:湖北省公路工程咨询监理中心编号:ZJ-082-□□□-□□□□□□□□□-□□□□预应力孔道压浆记录表(一)施工单位:中标公司全称合同号:GZTJ-××记录人:日期:复核人:日期:2011.3.23梁(板)预制质量检验表施工单位:中标公司全称合同号:GZTJ-××监理单位:湖北省公路工程咨询监理中心编号:ZJ-120-水泥砼抗压强度试验编号:S5-004—□□□—□□□□。
精品文档
精品文档
施检表(48) 预制混凝土构件模板安装检查记录表 编号: 第 页 共 页
项目名称 阳江至云浮高速公路 (阳江~阳春段)工程 施工单位 山东通达路桥工程有限公司 合同段
A10
单项工程名称 监理单位 广东华路交通科技有限公司 公路等级 高速
构件名称及编号 预制 m小箱梁 梁
相邻两板表面高差
(mm)
允许值 2 实测值
表面平整度
(mm)
允许值 5 实测值
模内尺寸
偏 差 (mm) 长度 允许值 +5,-10 实测值 宽度 允许值 ±20 实测值
高度 允许值 +0,-5 实测值
侧面弯曲
(mm)
允许值 实测值
锚具、连接板等预
埋件位置是否准确
模板刚度是否
满足施工需要
接缝宽度及
处理情况
支撑稳定情况
备 注
自检
意见
监理
意见
精品文档
精品文档
检测 施工员 记录
技术 主办 项目
主管
检测
精品文档
精品文档
施检表(53) 封端检查记录表 编号: 第 页 共 页
项目名称 阳江至云浮高速公路 (阳江~阳春段)工程 施工单位 山东通达路桥工程有限公司 合同段
A10
单项工程名称 监理单位 广东华路交通科技有限公司 公路等级 高速
大梁编号 预制 m小箱梁 梁
端 头 阳江端 阳春端
封 端 日 期 年 月 日 年 月 日
端 头
钢 筋
数 量
位 置
保护层
支模尺寸偏差情况
混凝土配合比
坍落度(cm)
蜂窝、麻面、空洞、
掉角等质量缺陷及 处理情况记录
备 注
自检
意见
监理
意见
检测 施工员 记录
技术 主办 项目 主管 检测
日期
精品文档
精品文档
施检表(49) 预应力管道检查表 编号: 第 页 共 页
项目名称 阳江至云浮高速公路 (阳江~阳春段)工程 施工单位 山东通达路桥工程有限公司 合同段 A10
单项工程名称 监理单位 广东华路交通科技有限公司 公路等级 高速
管道所在部位及编号:部位:预制 m小箱梁 梁 钢束编号:N1、N2、N3、N4
管道坐标 左端面 1/4截面 1/2截面 3/4截面 右端面 左弯起点 右弯起点
梁长 ±30
梁高 ±10
梁长 ±30
梁高 ±10
管道间距 右端面 1/4截面 1/2截面 3/4截面 右端面
同排 10
上下层 10
同排 10
上下层 10
管道线型
圆滑情况
管道固定情况
及固定情况
锚具规格质量
及固定情况
锚具垫板与
孔道垂直情况
自检
意见
监理
意见
检测 施工员 记录
技术 主办 项目 主管 检测
日期
精品文档
精品文档
评表(44) 钢筋加工安装质量检验评定表 编号:
项目名称 阳江至云浮高速公路 (阳江~阳春段)工程 监理单位 广东华路交通科技有限公司 公路等级 高速
桩号及部位 K35+390.5塘坪漠阳江大桥25m小箱梁 梁 梁 施工单位 山东通达路桥工程有限公司 合同段 A10
项 次 检 测 项 目 规定值或
允许偏差
检 测 结 果 质 量 评 定
检测数 合格数 合格率 (%) 项目得分 权值 加权得分
1 受力 钢筋 间距mm 两排以上排距
同
排
梁板、拱助
基础、墩台、
柱、锚碇
灌注桩
2 箍筋、横向水平钢筋、螺旋筋间距mm
3 钢筋骨架尺寸mm 长
宽、高或直径
4 弯起钢筋位置mm
5 保护 层厚度 mm 柱、梁、拱肋
基础、墩台、锚
碇
板
合 计 实测项目得分:
外 观 鉴 定 减 分
质量保证资料 减 分
监理意见及签名
工程质量等级评分 得分: 等级:
精品文档
精品文档
统计: 复核: 技术主办: 项目主管: 日期:
评表(72) 预制梁(板)质量检验评定表 编号:
项目名称 阳江至云浮高速公路 (阳江~阳春段)工程 监理单位 广东华路交通科技有限公司 公路等级 高速
桩号及部位 K35+390.5塘坪漠阳江大桥25m小箱梁 梁 梁 梁 施工单位 山东通达路桥工程有限公司 合同段 A10
项 次 检 测 项 目 规定值或
允许偏差
检 测 结 果 质 量 评 定
检测数 合格数 合格率 (%) 项目得分 权值 加权得分
1 砼强度MPa
3
2 梁(板)长度mm
1
3 宽 度
mm
干接缝(梁翼
缘、板)
1
湿接缝(梁翼
缘、板)
箱梁
顶宽
底宽
4 高 度
mm
梁、板
1
箱 梁
5 断面尺寸mm 顶板厚 2 底板厚
腹板或梁肋
6 平整度mm
1
7 横梁系及预埋件位置mm
1
合 计 实测项目得分:
外 观 鉴 定 减 分
质量保证资料 减 分
监理意见及签名
精品文档
精品文档
工程质量等级评分 得分: 等级:
统计: 复核: 技术主办: 项目主管: 日期:
评表(49) 后张法质量检验评定表 编号:
项目名称 阳江至云浮高速公路 (阳江~阳春段)工程 监理单位 广东华路交通科技有限公司 公路等级 高速
桩号及部位 K35+390.5塘坪漠阳江大桥25m小箱梁 梁 施工单位 山东通达路桥工程有限公司 合同段 A10
项 次 检 测 项 目 规定值或
允许偏差
检 测 结 果 质 量 评 定
检测数 合格数 合格率 (%) 项目得分 权值 加权得分
1 管道 坐标 mm 梁长方向
梁高方向
2 管道 间距 mm 同排
上下层
3 张拉应力值KN
4 张拉伸长率%
5 断丝 滑丝数(根) 钢束
钢筋
合 计 实测项目得分:
外 观 鉴 定 减 分
质量保证资料 减 分
精品文档
精品文档
监理意见及签名
工程质量等级评分 得分: 等级:
统计: 复核: 技术主办: 项目主管: 日期:
评表(135) 支座安装质量检验评定表 编号:
项目名称 监理单位 公路等级
桩号及部位 施工单位 合同段
项 次 检 测 项 目 规定值或
允许偏差
检 测 结 果 质 量 评 定
检测数 合格数 合格率 (%) 项目得分 权值 加权得分
1 支座中心横桥向偏位mm
2 支座顺桥向偏位mm
3 支座高程mm
4 支座四角高差mm
合 计 实测项目得分:
外 观 鉴 定 减 分
精品文档
精品文档
质量保证资料 减 分
监理意见及签名
工程质量等级评分 得分: 等级:
统计: 复核: 技术主办: 项目主管: 日期:
精品文档
精品文档
施检表(46) 混凝土施工检查记录表 编号: 第 页 共 页
项目名称 阳阳高速公路(阳江-阳春段) 施工单位 山东通达路桥工程有限公司 合同段
A10
单项工程名称 监理单位 广东华路交通科技有限公司 公路等级 高速
施工部位 预制 小箱梁 梁 砂含水量 碎石含水量
设计配合比 水泥: 砂:大石:小石: 水: 外加剂 475:670:685 :457:163:9.025 现场计量方式 电子秤
碎石规格产地: 5-10mm , 10-25mm两种参配成5-25连续级配碎石 珠海洪发石场
砂规格产地: 中砂 双捷砂场
施 工 时 间 开 始 结 束
施 工 气 温 最 高 最 低
混凝土标号 C50 拌和方式 强制式搅拌机
运输方式 砼搅拌车 振捣方式 插入式振动棒振捣
水泥品种及标号 金鹰水泥P.II52.5R 水泥用量
(kg/m3)
施工配合比 水泥: 砂: 大石:小石: 水:外加剂 水 灰 比
外 加 剂 名称 FDN-5(高效减水剂) 掺入量
实测坍落度
(mm)
1: 2: 3: 平均:
留 取 试 样 组数 编 号
设 计 方 数 实 浇 方 数
施工间断情况
记录
自检
意见
监理
意见
检测 施工员 记录
技术 主办 项目主管 检测
日期
精品文档
精品文档
