上级变电所检修单回路供电安全技术措施编制单位:昌华煤矿编制人:张湘编制时间:二○一一年四月十一日审批意见机电运输部:安全检查部:调度室:机电矿长:安全矿长:总工程师:矿长:单回路供电安全技术组织措施接上级供电部门通知,我矿上级变电所于四月十一日—十三日为红桑线单回路供电,十四—十五日为矿桑线单回路供电。
在单回路供电期间,为保证矿井的各项安全工作顺利进行,特制定如下安全技术组织措施,望各单位认真遵照执行。
一、施工时间:2011年4月11日7:00-18:002011年4月15日7:00-18:00二、施工地点:地面变电所三、施工组织:机电部施工单位:机电队施工负责人:申炎伟四、施工准备:1、机电队在四月十二日安排专人对双回路供电线路全程进行检查,对影响电源线路的树木、建筑物、塌陷坑等,提前进行处理,预防线路和线杆倾倒接地跳闸。
2、机电队提前准备好与上级供电部门进行联系,接到上级供电部门单回路运行的通知时,及时将我矿供电线路倒至工作的哪一回路上。
3.整理操作票,挂严禁送电检修牌,准备好绝缘鞋、绝缘手套、测电笔、接地线等防护措施。
4、施工前,机电运输部派专人与局电调及变电站联系停送电。
5、停电之前,将需停电源线路所带负荷倒至工作电源线路上。
6、提前通知小王庄矿单回路供电做好应急准备。
五、安全技术措施:1、地面及井下变电所值班人员必须严格坚守岗位,严禁值班人员脱岗。
井上、下变电所值班人员必须在现场交接班,并认真填写交接班记录,做到有记录可查。
2、单回路供电期间,值班人员要时刻观察井下变电所及地面变电所电压、电流等运行情况,发现异常及时向调度室及机电运输部及有关领导汇报。
3、如电源线路发生过负荷情况,必须首先保证平地主扇风机、井下通风、排水和副井提升等正常运行,其他一切扩修负荷全部停止,任何人不得私自增加负荷。
4、单回路供电期间变电所值班人员,每班必须向矿调度室汇报平地变电所运行情况。
5、矿值班领导每天必须到平地变电所、主扇风机房、空压机房检查一次。

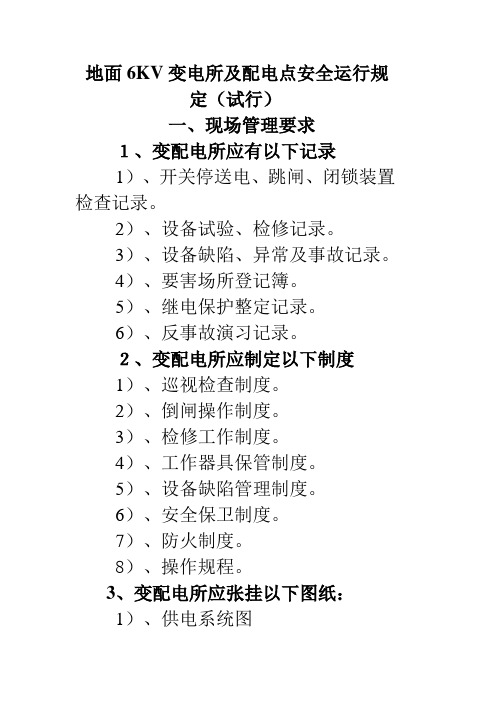

地面6KV变电所及配电点安全运行规定(试行)一、现场管理要求1、变配电所应有以下记录1)、开关停送电、跳闸、闭锁装置检查记录。
2)、设备试验、检修记录。
3)、设备缺陷、异常及事故记录。
4)、要害场所登记簿。
5)、继电保护整定记录。
6)、反事故演习记录。
2、变配电所应制定以下制度1)、巡视检查制度。
2)、倒闸操作制度。
3)、检修工作制度。
4)、工作器具保管制度。
5)、设备缺陷管理制度。
6)、安全保卫制度。
7)、防火制度。
8)、操作规程。
3、变配电所应张挂以下图纸:1)、供电系统图2)、事故报告程序图。
3)、巡回检查路线图。
4)、紧急拉闸顺序表。
4、运行基本要求1)、变配电所等作业现场所必须设置安全遮拦,悬挂相应的警告标志,配置有效的灭火器材及通讯设施。
2)、为电器作业人员提供符合电压登记的绝缘用具及防护用具.3)、变配电所的电气设备,应定期进行预防性试验。
试验报告应存档保管。
4)、变配电所的绝缘靴、绝缘手套、绝缘棒、验电器、放电器及接地线等的绝缘性能,必须定期检查试验。
安全防护用具应整齐放在干燥明显的地方。
5)、无人值班的变配电所必须加锁。
二对值班人员要求1 、变配电所设备的停送电操作,必须执行操作票制度。
必须两人同时进行,一人操作,一人监护。
2、禁止口头约时进行停电、送电操作。
3、值班人员应确切掌握本所变配电系统的接线情况及主要设备的性能、技术数据、位置及操作规程。
4、值班人员熟悉掌握本所事故照明的配备情况和操作方法。
5、按要求将运行情况、检修及事故处理情况填入运行记录内。
6、值班时间内遵守劳动纪律和本所的各项规章制度,劳动防护用品穿戴整齐。
7、值班人员应具备必须的电气“应知”、“应会”技能,有一定的排除故障的能力,熟知电气安全操作规程,并经考试合格。
8、在变配电所进行停电检修或安装工作是,应有保证人身及设备安全的组织和技术措施,并应向工作责任人指明停电范围及带电设备所在位置。
9、如遇紧急情况严重威胁设备或人身安全来不及向上级报告时,值班人员可先拉开有关设备的电源开关,但事后必须立即向上级报告。
6kv安全措施5篇【第1篇】6kv开闭所母线检修平安措施一、概述:按照检修方案支配,我队对6kv开闭所母线举行检修,以确保平安牢靠运行。
二、现场情况:6kv开闭所担负全矿井供电,702进线在运行状态,701进线在运行状态,母联在合闸状态,703、706;705、708;707、710;709、712;711、714;713;715、720;716;717、728;718、733、729;719、722;721、732、730;725;726、727;731;735、736;737、738;739、742;744、743;745;746、749;747;751柜合闸状态;724备用状态。
三、危急因素:1、未严格执行停、送电制度,作业人员有触电危急。
2、未严格执行《电力平安工作规程》及《操作规程》规定,作业人员有触电危急,应严格执行相关规定。
以上危害因素的防范措施已所有纳入本平安技术措施中四、作业组织:1、现场作业负责人:高志强2、作业地点:6kv开闭所3、作业时光:10月份4、跟班班组长:许红文五、作业内容:1、检查母线、高压柜机构螺丝紧固状况。
2、清除设备绝缘件表面的灰尘。
3、检查母线、高压柜机构螺栓是否锈蚀、完好。
4、检查母线、高压柜机构瓷瓶是否有裂纹、放电现象。
六、作业计划:1、检修6kv开闭所ι段、ιι段母线,实行分段停电检修,一段停电检修,另一段运行。
2、ι段高压柜检修,分离拉开703柜、723柜、705柜、707柜、709柜、711柜、713柜、715柜、717柜、719柜、721柜、725柜、727柜、731柜、733柜、729柜、735柜、737柜、739柜、741柜、743柜、745柜、749柜、747柜、751柜断路器,将小车拉出;6kv开闭所母联停电后将小车拉出。
6kv开闭所701停电,将小车拉出,挂接地线;110kv中心站6kv配电室609开关停电,将小车拉出。
方可检修。
ιι段高压柜检修,分离拉开706柜、704柜、708柜、710柜、712柜、714柜、720柜、716柜、728柜、718柜、722柜、730柜、732柜、726柜、736柜、738柜、742柜、740柜、744柜、746柜断路器,将小车拉出;6kv开闭所702停电,将小车拉出,挂接地线;110kv中心站6kv 配电室611开关停电,将小车拉出。
××变电站单回路供电期间安全技术措施根据电力部门通知,因上级供电线路检修,××变电站于2017年3月10日6时至22时由35千伏××线单回路供电,为了确保我矿供电系统安全、稳定运行,特制定安全技术措施如下:1、单回路供电期间,矿领导及各单位管理人员手机不得关机,随时保持联系。
调度室要加强各单位及主要岗位的值班调度,确保各单位和主要岗位必须有专人值班和接听电话。
2、在单回路供电以前,机电队必须安排电修工对地面变电所、主扇风机、副井绞车及井下的高低压电气设备及供电线路认真检查一遍;单回路供电期间,地面变电所应安排一名电修工值班,发现问题立即处理并向调度室汇报,确保供电设备正常运行。
3、在单回路供电以前,主管通讯的单位必须将变电所、风机房及井下各电话和线路的维护检查一遍,确保通讯畅通。
4、单回路供电期间,井下各单位要有专人将每班入井人数及姓名以书面形式报调度室一份。
各单位井下零散作业人员,入井前必须到信息站进行登记,写明姓名及所在地点。
外单位人员需入井时,必须由矿方人员带领陪同,入井前必须到信息站进行登记。
5、在2017年3月10日6点以前,井下泵房必须将水位排到最低水位;单回路供电期间,井下各排水地点的水位要始终处于低水位点。
6、单回路供电期间,一旦发生停电事故,由矿调度室统一指挥,任何人不得擅自主张,防止慌乱发生意外。
机电队应立即组织人员进行抢修,查找事故原因,恢复供电后首先启动主扇恢复运行。
7、恢复送电及主扇运转后,井下各地区必须由瓦斯员进行检查瓦斯,只有瓦斯浓度不超限情况下,方可恢复送电。
8、如10分钟内不能恢复供电,矿调度室必须立即通知值班领导和有关矿领导以及各分管单位负责人到矿调度室集合,根据事故情况,确定是否撤人以及撤往的地点,各单位接到撤人通知后,由现场跟班领导或队、班长负责清点人数,由里向外撤人,同时将机电设备停电闭锁,人员撤到指定地点后,由负责人就近找电话向调度室汇报。
6KV线路架设安全技术措施1.施工前准备:-线路规划:在施工前,需要对线路进行详细规划,包括线路的走向、电缆的敷设路径、设备的摆放位置等。
确保线路规划合理,避免与其他管线发生干扰。
-材料准备:准备好符合国家标准的合格材料,包括电缆、电杆、电缆桥架、金具等,并对材料进行检查和验收,确保其质量合格。
-工具设备检查:检查施工所需的工具设备,确保其完好无损,防止因工具设备失效而引发事故。
2.施工中的安全措施:-施工区域隔离:将施工区域与周围的人员区域进行隔离,并设置明显的警示标志,防止无关人员进入施工区域。
-安全防护用具:施工人员应佩戴符合国家标准的安全防护用具,如安全帽、安全鞋、劳保手套等。
-安全检查:施工前,对相关电气设备进行安全检查,确保电气设备无漏电、无短路等安全隐患。
-接地保护:在施工过程中,对带电设备进行接地保护,防止漏电事故的发生。
-用电安全:施工过程中使用的电源及临时配电箱应符合国家标准,使用过程中定期进行检查和维护,确保用电安全。
-安全作业:施工人员应按照操作规程进行施工,严禁违章操作,确保施工安全。
3.施工后的检查与测试:-电气检测:施工完成后,对线路的电气特性进行检测和测试,确保线路的电气参数符合要求。
-绝缘测试:对线路的绝缘进行测试,确保线路的绝缘性能良好。
-线路漏电测试:通过对线路进行漏电测试,检测漏电情况,防止线路漏电引发火灾等事故。
-踏勘检查:在施工完成后,对线路进行踏勘检查,确保线路的安全性和稳定性。
总结:6KV线路架设安全技术措施的重点在于施工前的准备工作、施工中的安全措施和施工后的检查与测试。
通过合理的线路规划、材料准备和工具设备检查,可以确保施工过程的安全性。
而对施工中的安全防护用具、安全检查、接地保护和用电安全等方面的措施,可以防止发生意外事故。
施工后的检查与测试包括电气检测、绝缘测试、线路漏电测试和踏勘检查,可以确保线路的安全性和稳定性。

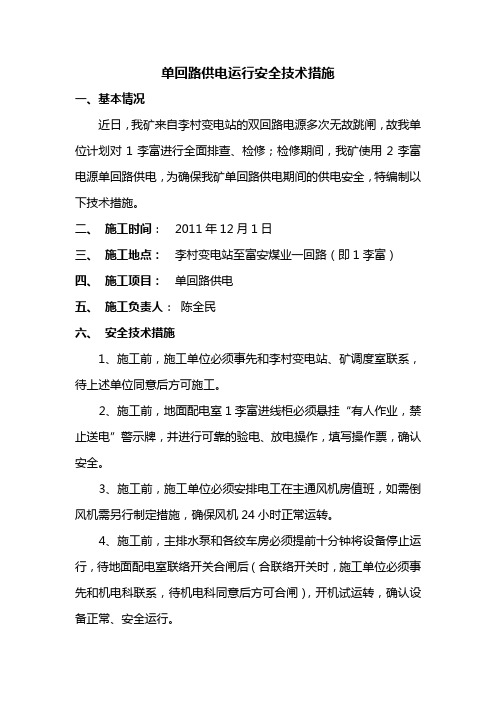

单回路供电运行安全技术措施一、基本情况近日,我矿来自李村变电站的双回路电源多次无故跳闸,故我单位计划对1李富进行全面排查、检修;检修期间,我矿使用2李富电源单回路供电,为确保我矿单回路供电期间的供电安全,特编制以下技术措施。
二、施工时间: 2011年12月1日三、施工地点:李村变电站至富安煤业一回路(即1李富)四、施工项目:单回路供电五、施工负责人:陈全民六、安全技术措施1、施工前,施工单位必须事先和李村变电站、矿调度室联系,待上述单位同意后方可施工。
2、施工前,地面配电室1李富进线柜必须悬挂“有人作业,禁止送电”警示牌,并进行可靠的验电、放电操作,填写操作票,确认安全。
3、施工前,施工单位必须安排电工在主通风机房值班,如需倒风机需另行制定措施,确保风机24小时正常运转。
4、施工前,主排水泵和各绞车房必须提前十分钟将设备停止运行,待地面配电室联络开关合闸后(合联络开关时,施工单位必须事先和机电科联系,待机电科同意后方可合闸),开机试运转,确认设备正常、安全运行。
5、施工前,施工单位必须派专职电工将入井两回路的供电线缆和电气设备进行全面的检查,发现问题必须及时处理,确认问题处理完毕、安全后方可送电运行。
以保证供电的连续性和可靠性,确保供电安全。
6、施工期间,各施工地点必须至少有两人,保证一人操作,一人监护;操作时必须佩戴绝缘手套、穿绝缘靴或站在绝缘台上,确保人员安全。
7、施工期间,必须保证地面变电所和井下中央变电所24小时有人进行巡检,确保安全。
8、施工期间,若发生其他故障,必须保证矿井主通风机在10分钟内能可靠安全启动和运行。
9、施工期间,安检科、通风队必须派安检员、瓦检员现场监督,杜绝“三违”,瓦检员随时检测配电硐室的瓦斯浓度,一旦瓦斯浓度超过0.5%或发生其他事故时,必须立即上报调度室,并组织人员立即撤离。
10、施工期间,若井下发生全矿停电事故,施工单位必须及时上报调度室,由调度室通知井下所有人员立即按避灾路线撤离升井,确保人员安全。
地面变电所检修安全技术措施地面变电所检修的安全技术措施包括以下几点:1. 佩戴个人防护装备:检修人员应佩戴符合要求的个人防护装备,例如绝缘手套、安全帽、绝缘靴等,以确保自身安全。
2. 施工隔离:在检修作业前,必须先对变电所进行隔离,切断电源并标识警示标志,以确保检修工作区域的安全。
3. 使用正确的工具和设备:在进行检修工作时,必须使用符合标准的工具和设备,确保其质量和可靠性,防止因工具故障引起的意外事故。
4. 接地保护:进行检修工作时,必须对相关设备进行有效的接地保护,以防止高压电流对操作人员造成伤害。
5. 作业许可和管理:在进行检修工作前,必须获得相关部门的作业许可,确保作业顺利进行,同时进行合理的作业管理,包括作业计划、人员配备等。
6. 安全交底和培训:必须对参与检修工作的人员进行安全交底和培训,使其了解相关安全规定和操作方法,提高其安全意识和技能。
7. 安全监控和保护设施:地面变电所应配备有效的安全监控和保护设施,例如视频监控、火灾报警等,以及应急设施如灭火器等,以应对可能发生的安全事故。
总之,地面变电所检修的安全技术措施应包括个人防护、隔离、正确使用工具和设备、接地保护、作业许可和管理、安全交底和培训、安全监控和保护设施等方面的措施,以确保检修工作的安全进行。
地面变电所检修安全技术措施(二)一、检修前准备工作安全技术措施1.1 基本要求1)准确掌握检修工程的范围、任务和工作条件,明确检修工程的施工方案和施工方向。
2)检修前需对工程进行充分的勘察和测试,确保检修区域内的设备和线路均已切断电源,无电气危险。
3)检修前需检查工具、设备、绝缘材料等是否符合检修要求,并确保检修设备在使用前经过合格的检测。
1.2 人员安全技术措施1)检修人员必须具备相应的资格证书和操作经验,并进行岗前培训,加强安全意识教育。
2)检修人员需佩戴符合要求的防护用品,如防护帽、防护鞋等。
3)身体状况不适的人员不得参与检修作业,对于患有心脏病、高血压等疾病的人员,需提供相关证明材料,并经医生同意才能上岗。
采掘工作面使用6KV电压等级供电系统的安全措施正式版1.电源线路的安全隔离:工作面6KV电源线路与高压电源、信号线路、通信线路等进行安全隔离,采用专用线槽或管道进行布设,并进行可靠的接地。
同时,在线路的进出口处安装符合标准要求的隔离开关,以便在发生事故时快速切断电源。
2.绝缘层的检测和维护:对6KV电源线路的绝缘层进行定期的检测和维护,防止绝缘层的老化、损坏等情况。
检测方法可以采用绝缘电阻测试、绝缘电压测试等,确保绝缘层的质量符合要求。
3.防护罩和防护网的设置:对6KV电源线路的重要部位,如开关柜、母线、接地装置等进行防护罩和防护网的设置,以防止人员误触电器件。
这些防护罩和防护网应采用可靠的接地措施,以确保人员的安全。
4.区域的防爆措施:采掘工作面是一个易发生火灾、爆炸的环境,应采用相应的防爆措施来确保电气设备的安全。
这包括使用防爆电气设备、防爆隔离开关等。
同时,还需要加强对电气设备的定期检测和维护,确保其防爆性能始终符合要求。
5.避雷和过电压保护:采掘工作面处于地下环境,容易受到雷击和过电压的影响。
因此,应采取相应的防雷和过电压保护措施,如设置避雷针、避雷器、过电压保护器等,保护电气设备的安全运行。
6.电气设备的定期检测和维护:对采掘工作面的6KV电源线路和电气设备进行定期检测和维护,确保其安全可靠。
具体包括定期检查电气接线的紧固度、检查电气设备的工作状态、清洁设备表面等。
对于出现故障或异常的设备,应及时进行维修或更换。
7.人员的安全培训:对采掘工作面的操作人员进行电气安全培训,提高其对电气设备安全操作的意识和技能。
培训内容包括电气设备的操作规程、安全用电知识、紧急事故处理等。
综上所述,采掘工作面使用6KV电压等级供电系统的安全措施包括电源线路的安全隔离、绝缘层的检测和维护、防护罩和防护网的设置、区域的防爆措施、避雷和过电压保护、电气设备的定期检测和维护,以及人员的安全培训。
这些措施可以有效预防电气事故的发生,保障采掘工作面的人员和设备的安全。
6kv安全措施6kV 安全措施随着电力系统的不断发展,6kV电压等级的用电需求也越来越多。
然而,6kV 电压等级的电力设备在运行过程中存在一定的安全风险,因此必须采取一系列的安全措施来确保工作人员和设备的安全。
本文将对6kV 安全措施进行详细介绍,并提出相应的解决方案。
首先,6kV 电压等级的设备在运行过程中会产生较高的电压电流,对操作人员的生命安全形成潜在威胁。
因此,必须采取必要的措施来保障工作人员的安全。
一方面,必须加强人员培训,使操作人员能够熟练掌握安全操作规程,了解带电装置的危险性,并具备正确的紧急处理措施。
另一方面,应当建立完善的安全标识系统,将带电区域和非带电区域进行明确标识,确保工作人员能够了解危险区域,采取相应的安全措施。
此外,还应配备专业的安全装备,如绝缘手套、绝缘鞋和防护服等,以提供额外的保护措施。
其次,6kV 设备在运行过程中还存在着较大的电磁辐射风险,可能对人体和设备产生不良影响。
为了减少电磁辐射对周围人员的影响,应采取一些有效的措施。
首先,在设计和布置电力设备时,应合理安排电气设备的位置和布线,将高电压设备远离工作区域和人员居住区域。
其次,可以增加电磁屏蔽设备,如金属屏蔽板和屏蔽罩等,来减少电磁辐射的传播。
此外,还可以对设备进行定期的维护和检修,保持其正常运行,减少电磁辐射的产生。
另外,在6kV 电压等级的设备中,还存在着漏电和过电压的风险。
为了避免漏电和过电压对设备安全造成的影响,应采取相应的安全措施。
一方面,应定期对设备进行绝缘电阻测试,以及漏电保护器的检测和校验,确保设备绝缘电阻和漏电保护的正常运行。
另一方面,可以通过设置过压保护装置和过压放电装置等设备来有效地降低过电压对设备的影响。
此外,还应加强对设备的定期检查和维护,及时发现设备故障,以减少事故的发生。
最后,为了确保6kV 设备的安全运行,还应加强设备的管理和监控。
一方面,应建立健全的设备管理系统,对设备进行定期巡检和维护,及时发现设备故障和隐患,采取相应的措施进行处理。
矿井6kv电网安全运行的措施
6千伏煤矿井电网的安全运行是确保煤矿安全生产的重要保障措施之一。
在运行过程中,应该采取一系列措施来确保其安全运行。
首先,完善安全管理制度,严格执行工作规程,落实安全责任,加强劳动安全管理,以确保煤矿安全运行。
同时,针对6千伏煤矿电网安全运行,确定上级管理人员,建立职权分工较严格的分管负责管理各受用电单位。
其次,完善安全防范,强化设备的日常维护和安全检测,特别是可能带来电网安全隐患的设备应经常检修,严格防止设备的腐蚀、老化和损坏。
另外,要加强安全教育,使用电的人员应当熟悉电器的安全使用要求,提高人们的技术素养和安全意识,避免事故发生。
同时,对人员进行安全教育,普及及时处理可能发生危险状况的知识,提高紧急处置能力。
再者,要实施试验校核措施。
在煤矿安装6千伏电网时,设备应经常进行正确的试验校核,确保煤矿电网的安全运行。
最后,严格执行安全操作规程,对电网系统的启停,接入和拆出都应按照规定的流程进行,以避免电气火灾隐患。
6千伏煤矿井电网的安全运行,必须采取系列措施,确保其安全性和稳定性。
我们应以建立安全管理制度、提升安全防范能力和安全操作规范而带头宣传,确保煤矿安全。
地面6kV变电所高压供电系统改造单回路运行安全技术措施
根据矿工作安排,即将对地面6kV变电所高压供电系统改造,改造期间地面6kV系统为单回路运行,为保证单回路期间供电安全稳定,特制定本措施:
一、现场概况
地面6kV变电所采用双回路供电,双回路高压电源分别来自于岳城煤矿35kV变电站615#、616#配电柜,高压供电系统改造时,先对I回高压设备更新改造,由II回供电单回路运行,低压系统合联络运行,II回高压供电系统改造时,由I回供电单回路运行。
二、工作时间:
三、工作地点:地面6kV变电所
四、施工方案
1、先将614#检修车间电缆出现倒至I回高压系统备用盘或电容器盘运行,站变电源切换至6kV变电所低压I回配电柜;
2、对6kV变电所II回高压系统设备改造,变电所由I回供电线路单回路运行;
3、改造完毕II回高压供电系统试运行无异常,对I回高压供电系统设备改造,改造期间II回供电系统单回路运行;
4、改造期间,将无线测温装置与RCS-9600综合自动化装置安装调试,并投入使用。
五、安全技术措施
1、停电改造前一天,机电队在矿调度会上做改造工作计划,并将单回路安全技术措施发放至相关科室;
2、机电科提前与改造施工单位做好协调联系,本根据工作进展安排好相关协调工作,安监科派一名安检工对工作现场进行安全性检查,机电队派一名干部配合施工单位做好改造期间相关停送电操作,并及时与机电科做好沟通协调;
3、机电科提前与施工单位做好沟通,并对施工单位编制改造方案进行审核,确认改造
流程,并确保工具、材料等齐全完好;
4、改造前机电队将II回高压负荷全部切换至I回高压系统,确保II回供电系统无负荷,低压系统由I回供电系统单回路运行,并将II回低压进线断路器摇至试验位置、602#II 回高压进线断路器摇至试验位置,600联络断路器摇至试验位置,35kV变电站616#配电盘合接地刀闸,6kV变电所602#II回进线负荷侧挂三相接地装置;
5、II回供电系统改造前,机电队配合施工人员对II回高压系统完成停电检修相关操作并悬挂相关标示牌,在改造前,由施工单位检测II回高压系统确已不带电,且低压系统、联络处不会出现反送电现象;
6、II回高压系统改造时,需将ZRWK电气无线测温装置与RCS-9600综合自动化装置的安装与II回高压系统改造同步进行,以便II回高压系统改造完毕,电气无线测温装置与综合自动化装置能够及时投入运行;
7、在改造期间,如临时性协调事件,由机电科现场跟班干部负责相关协调工作,或由机电队现场跟班干部向机电队供电负责人反馈协调信息,机电科供电负责人必须及时予以协调;
8、II高压系统改造时,联络盘先不连入母排,联络为断开状态;
9、II回改造完毕送电前,必须采取逐个配电盘试送电运行,试运行时间不少于1个小时,无异常方可按工作方案进行I回高压系统设备改造;
10、I回高压供电系统设备改造前,机电科要与机电队供电负责人做好沟通协调,安排好I回高压负荷切换至II回高压配电柜,并针对配电柜负荷情况下定值通知单,机电队根据定值通知单调整II回高压配电柜保护整定;
11、I回高压供电系统停电改造前,机电科要安排人员对南河滩队组电缆电源切换至II 回架空线路,机电队配合做好相关停送电操作;
12、I回改造前,机电队配合做好停电检修相关操作,35kV变电站615#I回进线合接地
刀闸,6kV变电所602#I回进线负荷侧挂三相接地装置,I回低压断路器摇至试验位置,施工人员检测I回高压系统确已无电,且不会发生系统反送电现象;
13、I回改造时,要将各控制线与测温、保护装置分别连接完好,并对各控制线对应图纸做好标号;
14、I回高压系统改造完毕,采取逐个配电盘送电试运行,试运行时间不少于1个小时,无异常方可按工作安排将负荷切换至I回供电系统;
15、I回高压系统恢复正常供电后,断开高压联络断路器,在II回高压系统执行停电检修操作后,将母联接入母排;
16、高压系统全部改造完毕,恢复低压系统双回路供电;
17、单回路运行期间,如负荷出现异常报警,必须立即对异常配电柜进行停电操作,待使用单位查找并处理异常后,方可按照送电通知单恢复送电;
18、单回路期间,如有负荷盘出现短路等故障,造成I回路进线跳闸停电,必须立即查找故障线路,对该故障点上级电源停电操作,后方可依照送电程序,逐盘对完好配电盘恢复送电,待使用单位对故障查找并处理后,方可按照送电通知单进行送电操作;
19、单回路期间,如变电所内在用回路配电柜出现异常导致不能正常供电,立即停电切除故障,查清故障原因,如配电柜不具备送电条件,向机电科供电负责人汇报,采取切换至备用配电柜,机电科现场协调该配电柜定值调整后,恢复正常供电;
20、单回路期间,机电科协调施工单位做好供电配合,尽量避免大功率电气设备频繁停送电,防止电流冲击影响变电所正常供电;
21、所有参与变电所供电系统改造人员必须学习本措施,遵守各自工种操作规程与本措施规定。
