防空地下室平战转换方案
- 格式:doc
- 大小:245.45 KB
- 文档页数:15
浅析防空地下室防护功能平战转换设计摘要:尽管当前处于和平年代,但对于战备设施的建设也必须进行科学的设计,使其在和平年代能够发挥出自身所具有的经济社会建设功能,为使用者带来便利与帮助的同时,也能够确保在战争发生时,迅速发挥出自身所具有的战时功能。
防空地下室作为各大城市较为普遍的战备设施,如何做好平战转换功能设计就显得十分重要。
本文基于对防空地下室防护功能平战转换的概述,综合分析了相关政策规定,并提出了一系列防空地下室防护功能平战转换的具体措施,以求为理论界与实践界提供必要的借鉴与参考。
关键词:防空地下室;防护功能;平战转换;政策规定;设计措施一、防空地下室防护功能平战转换的概述就我国人民防空设计而言,长期以来贯彻执行长远准备、抓核心建设及保障平战转换的方针政策,并且必须与经济社会建设进行有效结合。
在以上背景、原则的要求下,防空地下室的建设必须与普通民用建筑进行有效的联系,从而确保在战争年代能够发挥出防护的功能,而且又不影响和平时期的使用。
当然,防空地下室应该与满足战时的需求作为其主要建设目的,在这种基础上很好的满足平时使用的需求。
战备效益是防空地下室建设的基础目的,而为了更好的满足经济社会收益,也必须将平战转换功能加以考虑。
国家对防空地下室的平战转换功能十分重视,并且在建设过程中也做了一系列具体要求,用制度形式对平战转换功能的实现进行强制规定。
在国家规定的基础上,各省市、地区也进一步制定了相应的政策来加以指导。
在防空地下室建设过程中,平战转换功能必须要做到两大方面的要求:首先是必须能够做到把握好平战转换的时机,也就是明确各种转换的时间,确保在时间上不止有滞后;其次是务必需要确定平战转换的工程量,也就是需要将转换过程中所发生的工程量进行规定,不仅明确工程的数量,而且也要保障工程的质量。
就平战转换时机而言,其基本上包括了三个主要时期:初期的平战转换、战备状态的平战转换、战争状态下的平战转换;就防空地下在平战转换时期的工程量而言,其具有相当严格的限制,尤其是与外部环境进行衔接的部分,无论在数量上还是出入口大小设计上都应加以重视,需要控制在特定的范围内。
建筑工程人防地下室平战转换方案随着城市的发展,人防地下室作为一种应急设施,具有保护人民生命财产安全的重要作用。
然而,在和平时期,人防地下室往往处于闲置状态,浪费了宝贵的空间资源。
因此,如何将人防地下室进行平战转换,充分发挥其潜力,成为一项重要的课题。
一、改建为文化设施人防地下室具备密闭性和安全性的特点,因此其改建成为文化设施是一种可行的方案。
可以将其改建为音乐厅、影视剧院、图书馆等文化娱乐设施,为市民提供良好的休息场所。
在和平时期,这些设施可以为市民提供文化娱乐服务,丰富市民的生活。
而在战争时期,这些设施可以发挥防护作用,为市民提供安全庇护所。
二、改建为体育设施人防地下室的空间较大,可以改建成为体育设施,如篮球场、健身房等。
这样可以解决城市中缺乏体育设施的问题,同时也可以让人防地下室在和平时期发挥更大的功能。
在战争时期,这些设施可以用作医疗设施,为受伤的人提供治疗和护理的地方。
三、改建为商业设施人防地下室位于城市中心,交通便利,非常适合改建成为商业设施,如购物中心、餐饮街等。
这样可以有效利用城市空间,刺激消费,带动经济的发展。
同时,在战争时期,这些商业设施可以充当临时市场,为市民提供必需品和生活物资。
四、改建为办公场所人防地下室的防护性能很高,可以改建成为办公场所,提供给企事业单位使用。
这样可以有效解决企业办公空间不足的问题,提高办公效率。
同时,在战争时期,这些办公场所可以用作紧急指挥中心,为应急响应提供必要的支持。
五、改建为应急设施人防地下室经过改造后,也可以作为应急设施使用,如医疗救援站、避难所等。
这样可以提高城市的应急响应能力,增强人民群众的自救能力,减少突发事件造成的损失。
总之,人防地下室平战转换方案可以对其进行多方面的改造和改建,使其在和平时期发挥最大潜力,提高资源利用率。
在战争时期,这些被改建的地下设施可以发挥其防护作用,保护社会稳定和市民安全。
因此,政府应该制定相应的政策和规划,加大对人防地下室的改造和改建力度,充分发挥其作用。
冠亚广场人民防空地下室平战功能转换施工组织设计计划书一、施工组织设计概述冠亚广场人民防空地下室平战功能转换施工项目旨在提升地下室的功能性,实现在平时作为民用场所,在战时可作为防空设施使用。
本文档旨在制定详细的施工组织设计计划,确保施工工作按照顺利进行。
二、施工组织设计目标1.将地下室功能从平时使用转换为具备战时防空功能;2.确保施工工期和质量均达到设计要求;3.确保施工期间的安全生产,最大程度减少施工过程中的安全事故发生。
三、施工组织设计方案3.1 施工前期准备1.制定施工方案,并报相关主管部门审核;2.租赁或购买必要的施工设备和工具;3.编制施工人员的岗位分工及责任清单;4.建立施工现场安全防护设施;5.确保施工现场通风良好,避免发生意外事故。
3.2 施工中期实施1.按照施工方案,有序推进转换工程;2.加强现场管理,确保各项工程按时按质完成;3.定期进行质量检查,及时发现并解决问题;4.动态调整人员和物资的调度,保证施工进度。
3.3 施工后期收尾1.完善施工记录、验收文档,确保质量和施工进展的真实记录;2.组织相关人员进行竣工验收,确保转换工程符合设计标准;3.撤离施工人员和设备,并做好场地清理工作;4.与相关单位协商,做好项目交接工作。
四、施工方案风险应对1.建立健全的安全管理制度,加强安全教育培训;2.设定风险评估机制,及时应对施工中可能出现的风险;3.配备急救人员和设备,应对突发意外事件。
五、施工组织设计总结本文档对冠亚广场人民防空地下室平战功能转换施工组织设计计划进行了详细阐述,旨在确保施工工程顺利进行,保证工期和质量的达标。
施工过程中应严格按照本计划落实,不得擅自变更,确保地下室功能转换工程的顺利实施。
以上为冠亚广场人民防空地下室平战功能转换施工组织设计计划书。
人民防空工程平战转换技术措施人民防空工程,说白了就是为了应对突发的战争或者灾难,给大家一个“避风港”,让大家在需要的时候能有个安全的地方。
咱们常说的“平时”和“战时”转换,这不就是在这两者之间切换的过程。
咋个切换呢?这就有讲究了,不能随随便便一弄就行。
我们平时见到的防空工程,多半是啥样?嗯,可能是地下的掩体、储物的地库,或者是个隐蔽的地下室,反正看起来并不显眼,但你千万别小看了它们。
要是战争一来,这些地方马上就能变成坚固的防御工事。
咋变呢?里面的结构、设备、气密性什么的,都得快速调整。
你想,平时这些工程就是为日常生活服务的,可能还兼着些存储、休息的功能。
这里放些应急物资,那里可能堆着几箱方便面和水,空闲的时候可能就当仓库来用。
但一旦敌情紧急,这个地方立马变身,什么存储仓库、休息室,通通得变成严密的防护场所。
那时候,地下的通风系统得重新启用,气密门得马上关闭,甚至连空气过滤装置都得启动。
还得有个地方给大家遮风挡雨,免得空气不流通出问题。
毕竟在战时,空气这东西就成了生死的关键。
说到平战转换,其实就是要让这些本来无害的地方,突然间变得坚固得像钢铁堡垒一样。
咋做到呢?那可得有一套完整的技术措施。
得做好应急准备,所有设备的运作得一气呵成。
比如,防空地下工程的照明系统、通讯系统、供电系统都得提前检修好,不能突然间停了。
你想,战时一旦断了电,黑漆漆的什么都看不清,慌了神可咋整?别说了,这种状况谁都不愿意碰。
像水池、水泵什么的,通通得提前准备好,真要是突然停水了,大家可没地方去“洗脸刷牙”了,甚至是存水的地方都找不到,那可真是麻烦大了。
不过,要是你觉得这些技术措施只是一堆无聊的硬件工程,那你就大错特错了!背后有很多人费尽心思,想了很多办法让这些措施能迅速到位。
就是要调动全社会的力量。
大家平时得有这方面的意识,防空工程可不仅仅是相关部门的事,普通老百姓也得明白什么时候得去哪里,去那儿该怎么办。
就像是突发事件的演练一样,大家平时参与一下,了解一下这个过程,等到真正需要的时候,能做到心中有数,不至于惊慌失措。

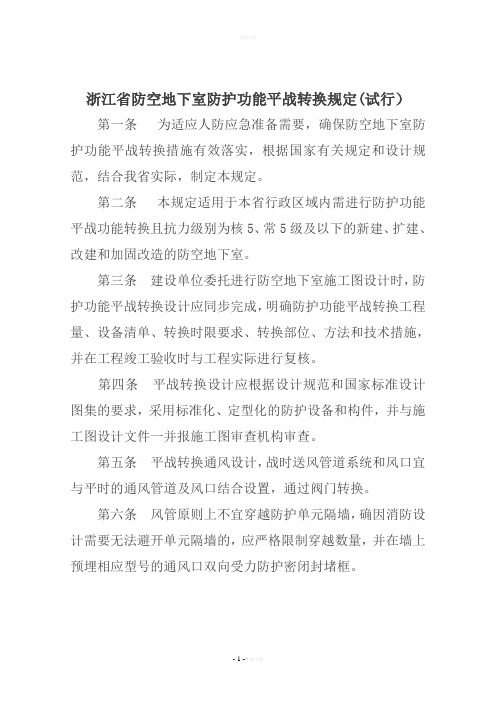

浙江省防空地下室防护功能平战转换规定(试行)第一条为适应人防应急准备需要,确保防空地下室防护功能平战转换措施有效落实,根据国家有关规定和设计规范,结合我省实际,制定本规定。
第二条本规定适用于本省行政区域内需进行防护功能平战功能转换且抗力级别为核5、常5级及以下的新建、扩建、改建和加固改造的防空地下室。
第三条建设单位委托进行防空地下室施工图设计时,防护功能平战转换设计应同步完成,明确防护功能平战转换工程量、设备清单、转换时限要求、转换部位、方法和技术措施,并在工程竣工验收时与工程实际进行复核。
第四条平战转换设计应根据设计规范和国家标准设计图集的要求,采用标准化、定型化的防护设备和构件,并与施工图设计文件一并报施工图审查机构审查。
第五条平战转换通风设计,战时送风管道系统和风口宜与平时的通风管道及风口结合设置,通过阀门转换。
第六条风管原则上不宜穿越防护单元隔墙,确因消防设计需要无法避开单元隔墙的,应严格限制穿越数量,并在墙上预埋相应型号的通风口双向受力防护密闭封堵框。
第七条平战转换电气照明设计,战时的应急照明宜与平时的应急照明结合设置;战时的正常照明可与平时的部分正常照明或值班照明相结合。
第八条专供平时使用的出入口、通风竖井、管道检查井检查口,战时封堵措施宜采用门式封堵。
防护单元间平时通行口,战时封堵应设置一道双向受力的防护密闭门,如受条件限制,经人防主管部门批准采用防护密闭封堵板实施临战封堵的,应随门框一次性完成加工,并在竣工验收前试安装并编号,检验合格后,在工程内部就近妥善存放。
第九条除平时用途为汽车库的车辆出入口、防护单元间平时通行口及平时人员密集场所出入口外,其他部位的防护密闭门、密闭门应设计选用固定门槛。
第十条以下项目应与主体工程同步施工或安装到位,不得作为平战转换预留的内容:(一)现浇钢筋混凝土和混凝土结构、构件。
(二)战时使用及平战两用的出入口、连通口、通风口的防护设施,包括防护密闭门、密闭门、防爆波活门等,柴油发电机房与观察室之间的密闭观察窗。
**工程人防地下室平战转换施工方案本项目为**工程,由**出资兴建,位于***。
建筑面积44998㎡,其中地下一层3997㎡,地上6~12层(局部2或4层)41001㎡,框架、剪力墙结构。
其中**楼设有人防地下室,为战时二等人员掩蔽部,防护等级为六级,平时为小汽车库。
建筑面积为2163.08平方米,掩蔽面积为1586.51平方米。
为深入贯彻落实人民防空法律法规,确保人防工程的战备效益,根据《人民防空工程战术技术要求》、《人民防空工程防护功能平战转换设计标准》等规定,结合本省实际情况,编制本施工方案。
一、平战转换主要材料一览表二、平战结合防护密闭门和密闭门(一)平战转换技术要求1、活门槛单、双扇防护密闭门和密闭门。
临战时应将活门槛及密封条安装正确,固定牢靠。
2、降落式防护密闭门。
临战时应拆除地沟盖板,并安装好密封条。
门扇通过立转、降落、平移三个动作,完成关门、压缩胶条。
此时可将一扇门关闭,另一扇门通行;或两扇门都关闭,由小门通行。
3、折叠式防护密闭门。
临战时应将外加工字梁安装正确,并安装好密封条。
此时只留一扇通行,其他扇关闭。
(二)安装顺序计划1、活门槛单、双扇防护密闭门。
安装密封条转换结束安装活门槛转换开始质量检验2、降落式防护密闭门。
转换结束关门安装密封条拆除地沟盖板转换开始质量检验3、折叠式防护密闭门。
转换结束开一扇门关其他门安装密封条安装外加工字梁转换开始质量检验三、平时使用出入口封堵(一)一般工序1、封堵部位门洞墙体、吊顶、地面凹槽清理。
2、封堵构件材料放置附近就位。
3、侧墙MT上焊φ16圆环,串上脚手架钢管,装上定滑轮和粗绳。
4、起吊竖起第一根砼梁(槽钢梁),使梁垂直并紧贴墙体后手工电焊固定,梁侧面满涂结构胶。
5、将梁逐根竖起涂胶后密排靠紧,手工电焊固定。
梁外侧缝隙用密封膏或胶泥嵌平。
6、门洞墙内侧砌筑一砖墙,粉水泥砂浆抹平。
砌筑砖墙时,应沿门洞高度方向每隔500mm设置2φ6通长钢筋,钢筋两端应与门框墙上的预埋角钢边焊接牢固。
区属: (必填)建档编号:(必填)xxxxx人防工程平战功能转换技术方案-防护功能平战转换设计专篇(参考样本)工程名称:设计单位:编制单位: (加盖出图章)编制人员: (建筑、结构专业)给排水、通风电气专业xxxx年x月xx日本样本仅供参考,不当之处应根据相关要求修改完善。
第一部分防护功能平战转换设计专篇第一章防护功能平战转换设计1.0 编制依据1.1 工程概况1.2 主要设计参数1.3 主要平战转换项目说明、战时安装主要项目1.4 平战转换项目清单附图第一章防护功能平战转换设计1.0 编制依据1.《人民防空地下室设计规范》GB50038-20052.《防空地下室建筑设计》图集FJ01~03(2007)3.《人民防空工程防护设备选用图集》RFJ01-20084.《防空地下室结构设计》图集07FG01~05(2007)5.《防空地下室通风设计》图集07FK01~02(2007)6.《防空地下室给排水设施安装》07FS027.《防空地下室电气设计》图集FD01~028.《防空地下室室外出入口部钢结构装配式防倒塌棚架》05SFJ059.《防空地下室移动柴油电站》图集07FJ0510.《浙江省人民防空工程防护功能平战转换技术措施》(浙人防办〔2005〕62号)11.《宁波市人民防空工程使用管理暂行规定》(宁波市人民政府第175号令)12.《关于印发宁波市人防工程平战功能转换方案编制及审查要点的通知》(甬人防办通〔2011〕5号)...1.1 工程概况本工程位于宁波市xx区xx路xx号,建设单位为xxxx,设计单位是xxxx,平战转换负责实施单位是xxxx。
该项目建设用地面积xx平方米,总建筑面积xx平方米,地上为xx层,xx平方米,地下为x层,xx平方米,建筑总占地面积xx平方米。
地面建筑功能为xx,地下平时功能为xx。
本项目人防工程位于该地块xx,设计面积为xx平方米,共x个防护单元,其中人员掩蔽为x个单元,建筑面积为xx,掩蔽面积为xx,掩蔽人数为xx, 防护等级为x级;物资库为x个单元,建筑面积为xx,掩蔽面积为xx,防护等级为x级,…;平时功能为xx。
盐城城南医院南区地下人防平战功能转换施工组织计划书编制单位:福建径坊建造工程有限公司编制时间:2011年10月1日盐城城南医院南区平战功能转换施工组织计划书一、工程概况盐城市城南新区医院南区新建工程,位于盐城市城南新区东进村内。
东临戴庄路、西靠人民南路、北侧为纬十三路、南侧为园林大道,建筑物四周为种植良田,视野空旷,无建筑物。
本工程是盐城市政府投资的三级甲等医院,是苏北平原综合型最大的医院。
南区工程由门急诊医技楼、肿瘤住院楼、住院综合楼组成。
南区总建筑面积213633㎡,其中地下68252.2㎡,地上面积为145380.8㎡,门急诊医技楼地下二层,地上四层,建筑高度为23.00M,肿瘤住院楼地下二层,地上7层,建筑高度为32.1M。
综合住院楼地下二层,地上19层,建筑高度为89.95M。
东区裙房檐高19.5M。
本工程门急诊医技楼地下二层为平战结合的人防工程,人防部分建筑面积19160.0M2,防核武器及常规武器抗力级别均为6级。
本工程平时为机动车库及设备用房、器械库房,战时为核6级二等人员掩蔽所,核6级人防物资库,救护站以及避难通道、柴油电站等人防附属设施。
其中核6级二等人员掩蔽所,核6级人防物资库以及救护站战时共为8个单元,包括核6级二等人员掩蔽所5个,核6级人防物资库2个及1个救护站。
二、设计要求1、人防结构设计地下室为平战兼顾、抗力等级为六级。
结构设计上按国家规范规程,以人防单元设置防爆墙、顶板、人防口部以及封堵,全部采用现浇钢筋砼,在平时均已浇筑完毕。
防护单元一为核6级二等人员掩蔽所,建筑面积1920M2掩蔽人员1230人,出入口宽度3.7M。
防护单元二为核6级人防物资库,建筑面积2036M2,掩蔽面积1600M2防护单元三为核6级二等人员掩蔽所,建筑面积1738M2掩蔽人员1150人,出入口宽度3.50M防护单元四为核6级二等人员掩蔽所,建筑面积1602M2掩蔽人员1100人,出入口宽度3.50M防护单元五为核6级二等人员掩蔽所,建筑面积1990M2掩蔽人员1230人,出入口宽度3.70M防护单元六为核6级二等人员掩蔽所,建筑面积1805M2掩蔽人员1180人,出入口宽度3.70M防护单元七为核6级人防物资库,建筑面积3046M2,掩蔽面积2600M2防护单元八为救护站,建筑面积1320M2每个人员掩蔽所防护单元内部均分为三个抗爆单元,抗爆单元掩蔽面积均500M2每个人防物资库防护单元内部均分为二个抗爆单元,抗爆单元掩蔽面积均2000M2以上二等人员掩蔽所建筑面积9055M2,人防物资库建筑面积5082M2,救护站建筑面积1320M2另外柴油电站建筑面积281M2,负二层避难通道建筑面积19160M2每个防护单元均设二个人员出入口,其中主要出入口设防毒通道,简易洗消,附进风口的出入口设密闭通道,滤毒室:防毒通道与密闭通道均设密闭门,防护密闭门各一道。
人防工程平战转换方案模板区属:建设工程防空地下室工程平战转换方案建设单位:设计单位:年月日目录一、工程概况﹙一﹚工程基本情况﹙二﹚人防工程概况二、组织机构﹙一﹚架构编成﹙二﹚主要职责三、平战转换内容﹙一﹚编制依据﹙二﹚转换时限及工作要求﹙三﹚早期转换内容﹙四﹚临战转换内容﹙五﹚紧急转换内容四、工程平战转换经费预算表五、工程平战转换主要设计图﹙一﹚土建图纸﹙二﹚通风图纸﹙三﹚给排水图纸﹙四﹚电气图纸一、工程概况﹙一﹚工程基本情况:xxxx建设工程位于xxxx,人防工程建于该工程地下室位置,为单建式人防工程。
由xxx建设,xx设计,xx 监理,xxx施工, xx人防工程质量监督站质量监督。
﹙二﹚人防工程概况本工程是按照2005版《人民防空工程设计规范》(GB50225-2005)和98版《人民防空工程防护功能平战转换设计标准》(RFJ1-98)设计的,建筑使用年限xx年,防火等级x级,防水等级x级。
工程建筑面积为x平方米,使用面积为x平方米,设x个防火分区,平时为地下车库。
战时为二等人员掩蔽部,掩蔽面积x平方米,可掩蔽x人,防化等级x级,防核武器等级为x级,防常规武器等级丙级。
工程设1个防护单元,1个抗爆单元。
本工程孔口防护、封堵构件、防化、钢筋配置、各种穿墙管线、内部设施、防护单元及工程防水措施等均已达到设计要求,并一次性施工安装到位。
本人防工程防护单元内防护设施及设备自成体系。
共设2个口部,供战前、战后人员出入人防工程使用,口部1为阶梯式平时人员出入口,战时为本防护单元的主要出入口,直通室外,并设有简易洗消与排风系统,战时利用楼梯间排风,为染毒期间人员出入使用。
口部2﹙6﹚、负责工程管理的转换,培训管理人员熟练操作设备设施,保证战时实施防护。
2、物资采购小组主要职责按照工程保障小组、物业管理小组提供的清单采购平战转换的各种物资、器材,保障工程平战转换物资准备齐全。
3、工程保障小组主要职责﹙1﹚、负责拟制防护功能平战转换保障计划。
浅谈防空地下室平战转换的设计摘要:根据《中华人民共和国人民防空法》和相关政策,城市新建建筑大部分要附建防空地下室,而防空地下室因其使用功能特殊,有单独的设计规范,与民用建筑工程设计有许多不同。
为使设计中民用与人防很好地结合,达到既满足各自设计要求又节约工程造价的目标,现提出几点平战结合的设计要点供大家讨论。
关键词:防空地下室;平战转换;设计1防空地下室的设计要点(1)战时的设计要点人防地下室的设计必然要考虑战争时期的功能,从结构考虑,应是核武器及普通武器发生爆炸引起的荷载作用。
从建筑考虑,应是满足各种人防工程各项战时功能的需要,以达到掩蔽人员或物资等战时使用功能。
(2)平时的设计要点人防地下室在布局上力求与该地块总体规划保持一致,其中人防工程尽量设置在地下室的最底层。
人防结构则根据实际用途合理确定结构受力体系,同时人防墙体应预留好战时和平时需要的管线并做好防护处理。
(3)平时和战时的设计结合设计人防地下室要注重平时和战时的使用功能组合。
工程平战用途相近,如火分区的疏散口部可与人防单元的口部相结合;地下室中的消防水池亦可考虑作为人防单元的人防水池,这样不仅可以达到战争时期使用的需要,而且完成和平时期各项指标的日常要求。
总之,地下室的设计要尽可能满足平时及战时的功能,若无法协调,要短时间内实现平战功能转换。
2防空地下室平战结合的设计分析2.1平战转换的必要性防空地下室战时为防空袭服务,其设计必须满足预定的战时防护要求和使用要求;为了平时充分发挥其投资效益,平时应尽量对人防地下室充分利用。
由于战时与平时的功能要求不同,设计时必定会有很多相冲突的地方,为了能在不同时期满足相应的要求和功能,在设计时可采取一些变通措施,使其不仅能满足平时的使用要求,也能在临战前通过一些简便,可行的措施,将地下室转换为满足战时防护要求的人防工程。
2.2平战转换的原则平时功能和战时功能在使用和防护要求上有不一致的地方,要采取临战转换,如对专供平时通行的孔口进行临战封堵等措施,平战转换的基本原则如下:(1)平时和战时的使用功能应相近;(2)平战转换工作量不应过大;(3)平战转换设计应一次到位;(4)应具有相应的通用性和兼容性(5)平战转换措施应简便可靠,在规定时间内能转换到位。
瑞园天成府1#楼人防地下室防护功能平战转换方案目录一、前言二、编制依据三、工程基本情况四、转换程序及转移方案五、防护功能转换及顺序六、成立平战转换组织机构七、存档资料八、转换工程量及经费九、附图瑞园天成府1#楼人防地下室地下车库人防工程防护功能平站转换方案一.前言为了深入贯彻人民防空法规与人民防空工程技术标准,确保人民防空工程防护功能平战转换技术安全可靠,切实提高人民防空工程建设质量,充分做好人民防空应急准备工作,针对本工程实际情况及人防战时技术要求,编制本工程平战转换技术方案。
二.编制依据1)《人民防空工程战术技术要求》(2003)2)《人民防空工程防护功能平战转换设计标准》(RFJ 1-98)3)建筑设计有限公司设计的各专业施工图。
三.工程基本情况工程名称:瑞园天成府1#楼人防地下室工程地点:一路北侧,路以南1)建设单位:置业有限公司2)设计单位:建筑设计有限公司3)战时用途:二等人员掩蔽部4)防护等级:核6级常6级5)本工程人防总面积2650平方米,划分为一个六级二等人员隐蔽部设1个防护单元,2个口部,2个进风口,2个排风口,第1口部净高2.4m;净宽2.4m,为主要出入口,第2口部净高2.1m;净宽2.0m为次要出入口,防护单元主要出入口室外楼梯直通室外,紧邻建筑的主要出入口的通道四壁均为钢筋混凝土结构防倒塌结构,并设有简易洗消与排风系统,为染毒期间人员出入使用,并设有战时通风系统,并在进风口采取防堵塞措施,每个口部均设有防护密闭门和密闭门,战时通风口设悬摆式防爆波活。
防护单元一:人防建筑面积:1650平方米,人防使用面积:1320平方米,人防掩蔽面积:1040平方米,掩蔽人数:1040人;5)平时使用情况:地下汽车库及自行车库,设备用房口部设置与口部宽度、临战转换材料、做法统计表:四.转换程序及转换方案依据“长期准备、重点建设、平战结合”的建设方针,为适应人防工程平战结合设计的需要,使用人防工程平时为城市人民的生产、生活服务,战时经过适量的恢复、加固和补充,达到预定的防护等级要求,特制订平战转换方案及处置措施。
《人民防空工程战术要求》将人防工程平战转换阶段分为早期转换、临时转换和紧急转换三个阶段。
早期转换应在30天内完成物资、器材筹措和构件加工;临时转换应在15天内完成对外出入口的封堵;紧急转换应在3天内完成防护单元连通口的转换及综合调试工作,达到战时的使用要求。
本工程主要转换工作内容有:在临战前30天内完成工程平时使用的物品的搬出,砖隔墙的砌筑;临战封堵构件的加工;对穿过防护密闭墙的电线、电缆的穿墙管做密闭处理;战时使用的电子电气设备加装氧化锌避雷器。
在临战前15天内完成出入口封堵;构筑抗爆单元隔墙;战时水箱的安装;安装战时给排水设备。
在临战前3天内防护单元连通口的封堵安装;调试战时设备系统;对平时使用战时不适用的电气设备、电缆、电线等进行接地处理;完成工程的综合调试工作。
根据人防工程平战结合的原则,本工程平时作为停车库,临战早期转换工作后,车辆需要限制的进入工事,同时将工程内平时使用的物品、器具由相关责任(单位)个人限期搬出,清理出平站转换的施工场所和人员掩蔽的空间,需要在临战前30天内完成所需增加的混凝土工程。
五.防护功能转换及顺序1.转换部位(见附图)对外出入口:(防护密闭门堆砂包封堵)临战封堵1-01:封堵尺寸为2400x2400;在1-H轴~1-J轴 /1-5轴;采用战时防护密闭门前堆砂包封堵;临战封堵1-02:封堵尺寸为2000x2100;在1-H轴/1-16轴~1-17轴;采用战时防护密闭门前堆砂包封堵;临战封堵1-03:封堵尺寸为2000x2100;在1-H轴~1-J轴/1-12轴~1-13轴;采用战时防护密闭门前堆砂包封堵;临战封堵1-04:封堵尺寸为6000x2500;在3-B轴~3-C轴/3-3轴~3-4 轴;采用战时防护密闭门前堆砂包封堵;临战封堵1-05:封堵尺寸为2000x2100;在1-J轴~1-H轴 /1-16轴 ~1-17轴;采用战时防护密闭门前堆砂包封堵;2.临战封堵转换步骤1)护密闭封堵板临时封堵a.临战时快速加工护密闭封堵板,运至现场;b.准备防水材料及粗砂砂袋等材料,运至现场c.封清除出入口内外杂物,拆除平时使用的门、卷帘等,清除预埋件表面污物锈迹,凿出封堵下砍凹槽;d.安装密闭封堵板;e.封堵内侧铺贴防水材料密闭层;f.拌制C20速凝细石砼,填塞底板凹槽,并振捣密实;g.用密封膏或胶泥嵌塞构件周边与墙体间缝隙;h.封堵构件外叠放砂土袋,覆土回填夯实。
门洞上端覆土最薄处厚度不应小于500mm,堆土成一定的坡度,不致使土袋在冲击波作用下发生坍塌。
2)临战封堵步骤表:3.墙、顶、地凹槽清理封堵梁就位焊环、串管、装定滑轮、粗绳吊装第一根梁、固定、涂胶转换开始梁逐根竖起、涂胶、固定内砌砖墙、抹平、两端焊外刷结构胶、贴镀锌薄板墙内侧铺贴防水卷材密闭层C20砼填底槽密封胶嵌缝隙外叠砂土袋、覆土回填夯实转换结束质量检验拌制砂浆、砼砖准备沙袋准备4.砌筑战时男女干厕及水箱间每个防护单元内均设战时水箱间和男女干厕。
临战前采用mu10的小型混凝土砌块、m10水泥砂浆,200厚,砌筑长度18米,高至梁底或顶板底,面积为45平方米左右,砌筑时沿墙高500配置3Φ6通长钢筋,且与钢筋混凝土柱(墙)拉接。
防护单元一:男干厕蹲位14个,女干厕蹲位14个5.砌筑抗爆隔墙临战前采用厚度为1000~500的粗砂砂袋堆垒,长度共48.5米,高度2米。
6.内部设施设备平站转换1)、通风设施平站转换(1).关闭平时设备及与平时风机连通的阀门,开启战时通风设备;(2).检查过滤吸收器情况,必要时更换虑芯;(3).根据人防通风操作顺序表对不同通风方式进行转换操作;(4).在不同通风方式下进行风量风压测试并与设计值对比;2)、给排水设施平站转换a.战时给排水设备的安装(1).战时水箱及与之配套的浮球阀、进出水管、溢流管、水嘴等的安装;(2).战时给水泵及与之配套的阀门等附件的安装,战时洗消给水龙头的安装;(3).管道接头和破损处涂漆。
b.战时给排水系统调试(1).对战时给水管进行水压调试,试水压力按0.6Mpa;(2).对人防口部防毒防爆地漏进行通水试验。
C.战时主要材料表序号名称型号规格单位数量1 战时给水泵Q=4.8m3/hH=30m N=1.1KW 台 12 手摇泵Q=3.53m3/h H=30m 台 53 战时饮用水水箱V=67.5m35mX7mX2.5m(H) 座 14 战时生活用水水箱V=54m3 5mX6mX2.5m(H) 座 15战时潜水泵Q=10m3/s H=17m N=1.5KW 台 2Q=36m3/s H=22m N=4.0KW 台 46 防爆地漏DN80 只87 浮球阀DN50 组 28 战时水嘴DN15 只149 洗消龙头DN25 只 210闸阀DN32 只 4 DN65 只 2 DN80 只 6 DN100 只711截止阀DN25 只 3 DN50 只 4 DN65 只 112止回阀DN32 只 2 DN65 只 1 DN80 只 613 水表DN32 只 13)、电气设施平站转换a.防护密闭穿墙管的处理(1).根据图集要求准备密闭材料;(2).防护密闭穿墙管内填充油麻丝;(3).防护密闭穿墙管两端采用环氧树脂封堵,深度大 50mm。
b.预埋封闭盒的处理(1).根据图集要求准备密闭材料;(2).预埋密闭盒内填充密闭材料;(3).安装防护盖板。
C.供电系统调试(1).由战时EPS引接战时人防电源;(2).检查应急电源充电准备情况(3).检查人防配电箱的运行情况;(4).检查通风方式信号控制箱及呼唤按钮的运行情况;(5).检查照明灯具及线路的情况(6).检查战时照明安装情况,吸顶灯临战时加防脱落保护网。
d.战时使用的电子、电气设备的接地(1).检查、核实战时使用的电子、电气设备;(2).准备氧化锌避雷器(3).战时使用的电子、电气设备上安装氧化锌避雷器;(4).作接地措施。
e.战时不使用的电气的接地(1).检查、核查需接地的设备;(2).准备接地所需要的工具、材料等;(3).寻找接地点;(4).进行接地连接;(5)作接地试验。
f.战时不使用的电气管线穿越人防临空墙的处理(1).检查、核查战时不使用的未作密闭处理的电气管线;(2).战时拆除这些不影响战时使用的管线; (3).管线拆除后孔洞及密闭盒封堵。
g.人防信号装置的调试 (1).人防呼唤系统的检查;(2).人防通风方式信号灯及控制箱的检查; (3).人防信号装置的调试。
j.战时主要电气设备表 序号名称型号规格 单位数量1战时EPS45kVA (供电时间不小于3h )台12人防配电箱非标台1六、成立平站转换组织机构1.架构编成1).物业管理组: 组长:物业管理主任成员:物业管理委员会成员四人南昌市人防办防空地下室平战转换小组转换工作组物资采购小组工程保障小组物业管理小组2).工程保障组:组长:工程部经理成员:工程部工作人员四人3).物资采购组:组长:后勤部经理成员:后勤部工作人员四人2.平站转换工作领导小组及下设各小组的主要职责:1).平站转换工作领导小组主要职责:(1).审核审批平站转换应对工作方案;(2).根据有关预警报告,及时召开会议,分析判断形势,作出启动具体工作预案的决定。
(3).根据具体工作预案,落实应对措施,统一协调指挥各方力量,迅速部署并组织实施。
(4).向上级领导及时报告有关情况,提出对策建议。
(5).审批落实人防工程平站转换保障经费.(6).根据事态发展情况,及时调整应对措施和工作,部署或中止具体工作方案。
2)物业管理组的主要职责:(1).负责研究和拟订具体工作方案;(2).密切监控一切可疑现象,提出预警报告及应对措施建议。
3)工程保障组的主要职责:(1).负责平站转换所需物资器材的安装调试及各项应对措施的落实情况,及时向平站转换领导小组报告工作;、(2)进入临战阶段时,迅速指挥工程人员清退场地、封堵门墙。
4)物资采购组的主要职责:(1).负责平站转换所需资金的使用及物资的购置;(2).把资金的使用情况及采购清单及时向平战转换工作领导小组作书面汇报。
七.存档资料1.施工图设计文件及竣工资料;2.《人民防空工程防护设备选用图集》RJ01-2008;3.平战转换方案。
八.转换工程量及经费(见附表)九.附图。
