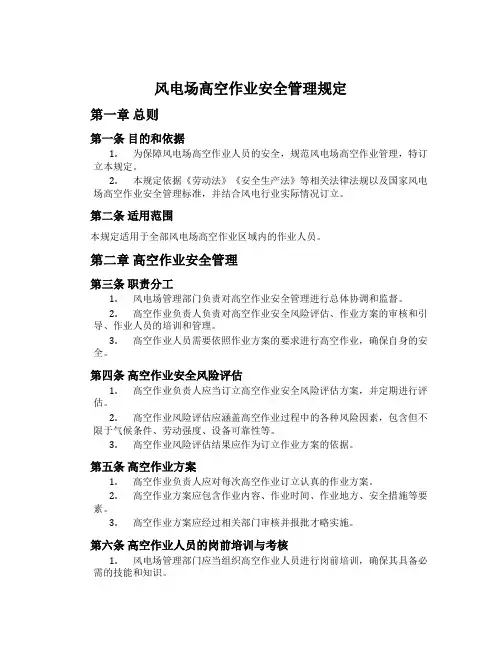

风电场高空作业安全管理规定第一章总则第一条目的和依据1.为保障风电场高空作业人员的安全,规范风电场高空作业管理,特订立本规定。
2.本规定依据《劳动法》《安全生产法》等相关法律法规以及国家风电场高空作业安全管理标准,并结合风电行业实际情况订立。
第二条适用范围本规定适用于全部风电场高空作业区域内的作业人员。
第二章高空作业安全管理第三条职责分工1.风电场管理部门负责对高空作业安全管理进行总体协调和监督。
2.高空作业负责人负责对高空作业安全风险评估、作业方案的审核和引导、作业人员的培训和管理。
3.高空作业人员需要依照作业方案的要求进行高空作业,确保自身的安全。
第四条高空作业安全风险评估1.高空作业负责人应当订立高空作业安全风险评估方案,并定期进行评估。
2.高空作业风险评估应涵盖高空作业过程中的各种风险因素,包含但不限于气候条件、劳动强度、设备可靠性等。
3.高空作业风险评估结果应作为订立作业方案的依据。
第五条高空作业方案1.高空作业负责人应对每次高空作业订立认真的作业方案。
2.高空作业方案应包含作业内容、作业时间、作业地方、安全措施等要素。
3.高空作业方案应经过相关部门审核并报批才略实施。
第六条高空作业人员的岗前培训与考核1.风电场管理部门应当组织高空作业人员进行岗前培训,确保其具备必需的技能和知识。
2.岗前培训内容包含但不限于高空作业操作规程、安全防护知识、应急处理措施等。
3.高空作业人员应参加岗前培训,并通过考试合格方可上岗。
第三章高空作业安全考核第七条考核周期与内容1.对高空作业人员的安全进行定期考核,考核周期为每季度一次。
2.考核内容包含但不限于高空作业操作规范遵守情况、安全防护设备的使用情况、事故应急处理本领等。
第八条考核方法和标准1.高空作业负责人应参照国家风电场高空作业安全管理标准,订立相应的考核方法和标准。
2.考核方法包含现场考核、日常跟踪考核、综合评价等形式。
3.考核标准应公正、公平、合理,包含作业规范性、安全防护措施的符合程度等。

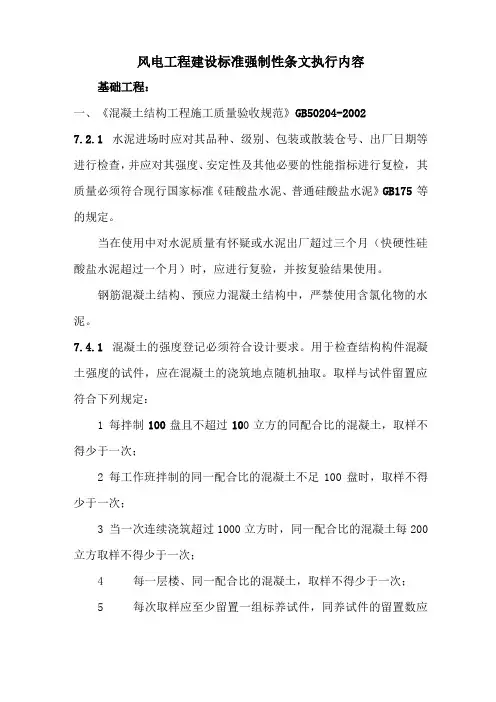

风电工程建设标准强制性条文执行内容基础工程:一、《混凝土结构工程施工质量验收规范》GB50204-20027.2.1 水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复检,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175 等的规定。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬性硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。
钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯化物的水泥。
7.4.1 混凝土的强度登记必须符合设计要求。
用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。
取样与试件留置应符合下列规定:1每拌制100盘且不超过100立方的同配合比的混凝土,取样不得少于一次;2每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;3当一次连续浇筑超过1000立方时,同一配合比的混凝土每200 立方取样不得少于一次;4每一层楼、同一配合比的混凝土,取样不得少于一次;5每次取样应至少留置一组标养试件,同养试件的留置数应根据实际需要确定。
8.2.1 现浇结构的外观质量不应有严重缺陷。
8.3.1 现浇结构不应有影响结构性能和使用功能的尺寸偏差。
混凝土设备基础不应有影响结构性能和设备安装尺寸偏差。
二、《普通混凝土配合比设计规程》JGJ-20007.1.4 进行抗渗混凝土配合比设计时,尚应增加抗渗性能试验。
7.2.3进行抗冻混凝土配合比设计时,尚应增加抗冻融性能试验。
三、《普通混凝土用砂质量标准及检验方法》JGJ52-923.0.7 对重要工程混凝土使用的砂,应采用化学法和砂浆长度法进行集料的碱活性检验。
四、《普通混凝土用碎石和卵石质量标准及检验方法》JGJ53-923.0.8 对重要工程的混凝土所使用的碎石或卵石应进行碱活性检验。
集电线路:一、器材检验1、所有进货检验和实验都应按检验计划和《产品的监视与测量控制程序》执行。
风电工程建设标准强制性条文执行内容基础工程:一、《混凝土结构工程施工质量验收规范》GB50204-20027.2.1 水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复检,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB175等的规定。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬性硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。
钢筋混凝土结构、预应力混凝土结构中,严禁使用含氯化物的水泥。
7.4.1 混凝土的强度登记必须符合设计要求。
用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。
取样与试件留置应符合下列规定:1 每拌制100盘且不超过100立方的同配合比的混凝土,取样不得少于一次;2 每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;3 当一次连续浇筑超过1000立方时,同一配合比的混凝土每200立方取样不得少于一次;4 每一层楼、同一配合比的混凝土,取样不得少于一次;5 每次取样应至少留置一组标养试件,同养试件的留置数应根据实际需要确定。
8.2.1 现浇结构的外观质量不应有严重缺陷。
8.3.1 现浇结构不应有影响结构性能和使用功能的尺寸偏差。
混凝土设备基础不应有影响结构性能和设备安装尺寸偏差。
二、《普通混凝土配合比设计规程》JGJ-20007.1.4 进行抗渗混凝土配合比设计时,尚应增加抗渗性能试验。
7.2.3进行抗冻混凝土配合比设计时,尚应增加抗冻融性能试验。
三、《普通混凝土用砂质量标准及检验方法》JGJ52-923.0.7 对重要工程混凝土使用的砂,应采用化学法和砂浆长度法进行集料的碱活性检验。
四、《普通混凝土用碎石和卵石质量标准及检验方法》JGJ53-923.0.8 对重要工程的混凝土所使用的碎石或卵石应进行碱活性检验。
集电线路:一、器材检验1、所有进货检验和实验都应按检验计划和《产品的监视与测量控制程序》执行。

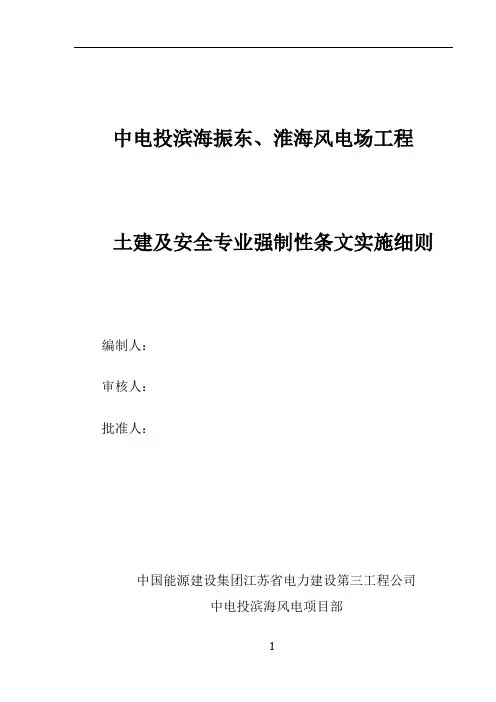

中电投滨海振东、淮海风电场工程土建及安全专业强制性条文实施细则编制人:审核人:批准人:中国能源建设集团江苏省电力建设第三工程公司中电投滨海风电项目部编制日期:二0一三年七月一日风电场工程强制性条文实施计划前言 (1)第二章:风机基础工程施工 (18)第三章:风电场安全施工工程 (26)前言为加强中电投滨海振东、淮海风电场工程建设过程控制,强化质量安全责任,规范质量安全行为,确保工程建设严格执行强制性条文,保证工程质量,根据国家有关法律、法规及相关规定,制定本计划。
本计划贯彻“强制性条文、强制性执行”的指导思想;本标准由如下部分组成:《建设工程质量管理条例》(国务院令第279号)《建设工程安全生产管理条例》(国务院令第393号)《建设工程勘察设计管理条例》(国务院令第293号)《生产安全事故报告和调查处理条例》(国务院令第493号)《特种设备安全监察条例》(国务院令第373号)《电力建设工程质量监督检查大纲(火电、送变电部分增补版)《实施工程建设强制性标准监督规定》(建设部令第81号,2000.8.25)《电力建设安全工作规程》《工程建设标准强制性条文》(汇编)(1)房屋建筑部分(2009版)(2)电力工程部分(2006版)《输变电工程建设标准强制性条文实施管理规程》(2008版)国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准。
一、强条的实施1、强制性条文与强制性标准的其它条款都应认真执行,对违反强制性条文规定者,无论其行为是否一定导致事故的发生,都将依据《建设工程质量管理条例》和建设部81号令的规定进行处罚,即“事前查处”。
2、任何单位和个人不得更改强制性条文。
3、任何单位和个人对违反工程建设标准强制性条文的行为,有权向上级主管部门检举、控告、投诉。
4、工程项目开工前,施工单位应按单位、分部、分项工程明确本工程项目所涉及的强制性条文,编制《工程施工强制性条文执行计划》经内部审批后,报监理单位审核,建设单位批准执行,保证工程项目执行强制性条文的完整性。

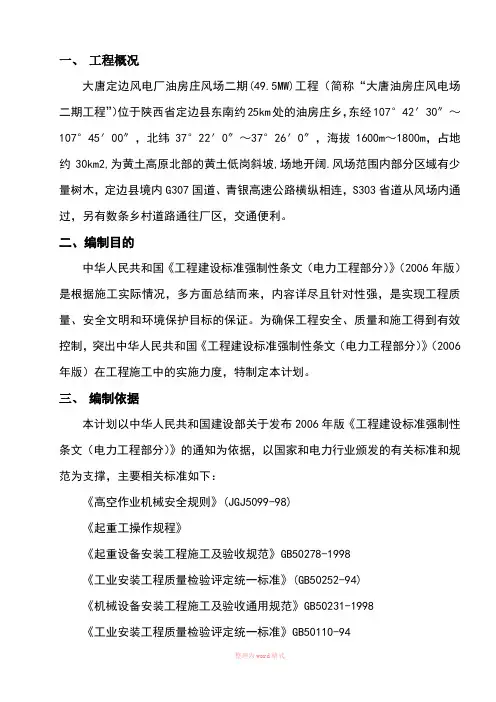

一、工程概况大唐定边风电厂油房庄风场二期(49.5MW)工程(简称“大唐油房庄风电场二期工程”)位于陕西省定边县东南约25km处的油房庄乡,东经107°42′30″~107°45′00″,北纬37°22′0″~37°26′0″,海拔1600m~1800m,占地约30km2,为黄土高原北部的黄土低岗斜坡,场地开阔.风场范围内部分区域有少量树木,定边县境内G307国道、青银高速公路横纵相连,S303省道从风场内通过,另有数条乡村道路通往厂区,交通便利。
二、编制目的中华人民共和国《工程建设标准强制性条文(电力工程部分)》(2006年版)是根据施工实际情况,多方面总结而来,内容详尽且针对性强,是实现工程质量、安全文明和环境保护目标的保证。
为确保工程安全、质量和施工得到有效控制,突出中华人民共和国《工程建设标准强制性条文(电力工程部分)》(2006年版)在工程施工中的实施力度,特制定本计划。
三、编制依据本计划以中华人民共和国建设部关于发布2006年版《工程建设标准强制性条文(电力工程部分)》的通知为依据,以国家和电力行业颁发的有关标准和规范为支撑,主要相关标准如下:《高空作业机械安全规则》(JGJ5099-98)《起重工操作规程》《起重设备安装工程施工及验收规范》GB50278-1998《工业安装工程质量检验评定统一标准》(GB50252-94)《机械设备安装工程施工及验收通用规范》GB50231-1998《工业安装工程质量检验评定统一标准》GB50110-94《电器装置安装工程电气设备交接试验标准》GB50150《起重机械安全规程》GB6067《起重机试验规范和程序》GB5905《风力发电场安全规程》DL796-2001;《W2000系列风力发电机组现场安装手册》(由业主提供);《风力发电机组安全要求》 GB 18451.1-2001《工程建设标准强制性条文(电力工程部分)》建标(2000)241号《电气装置安装工程接地装置施工及验收规范》GB50169-2006四、项目部强制性条文实施机构及人员职责在西北电力建设第一工程公司大唐定边油房庄项目部统一领导下,设立风力发电机组安装工程强制性条文实施小组。

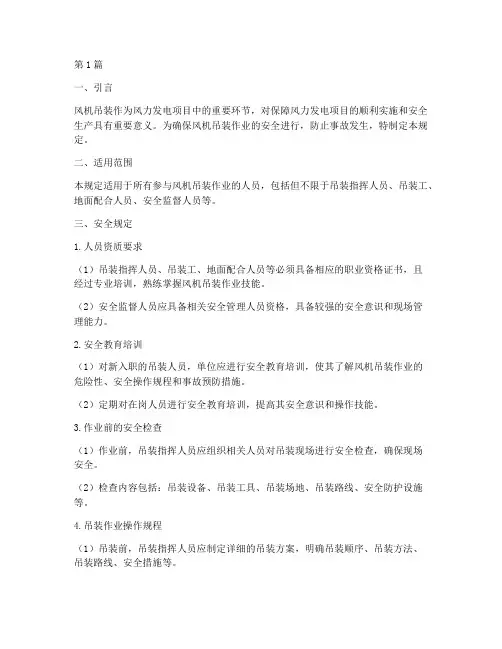

第1篇一、引言风机吊装作为风力发电项目中的重要环节,对保障风力发电项目的顺利实施和安全生产具有重要意义。
为确保风机吊装作业的安全进行,防止事故发生,特制定本规定。
二、适用范围本规定适用于所有参与风机吊装作业的人员,包括但不限于吊装指挥人员、吊装工、地面配合人员、安全监督人员等。
三、安全规定1.人员资质要求(1)吊装指挥人员、吊装工、地面配合人员等必须具备相应的职业资格证书,且经过专业培训,熟练掌握风机吊装作业技能。
(2)安全监督人员应具备相关安全管理人员资格,具备较强的安全意识和现场管理能力。
2.安全教育培训(1)对新入职的吊装人员,单位应进行安全教育培训,使其了解风机吊装作业的危险性、安全操作规程和事故预防措施。
(2)定期对在岗人员进行安全教育培训,提高其安全意识和操作技能。
3.作业前的安全检查(1)作业前,吊装指挥人员应组织相关人员对吊装现场进行安全检查,确保现场安全。
(2)检查内容包括:吊装设备、吊装工具、吊装场地、吊装路线、安全防护设施等。
4.吊装作业操作规程(1)吊装前,吊装指挥人员应制定详细的吊装方案,明确吊装顺序、吊装方法、吊装路线、安全措施等。
(2)吊装过程中,吊装工应严格按照吊装方案执行,确保吊装作业安全、准确、高效。
(3)吊装过程中,吊装工应密切配合指挥人员,确保吊装作业顺利进行。
5.安全防护措施(1)吊装过程中,吊装工应穿戴好安全帽、安全带、防滑鞋等防护用品。
(2)吊装现场应设置警戒线,禁止无关人员进入。
(3)吊装过程中,吊装工应保持安全距离,避免发生碰撞、挤压等事故。
(4)吊装过程中,吊装指挥人员应密切关注吊装作业情况,确保吊装作业安全。
6.事故应急处理(1)发生事故时,吊装工应立即停止作业,迅速撤离现场。
(2)吊装指挥人员应立即启动应急预案,组织人员进行救援。
(3)事故发生后,应及时向上级报告,并配合相关部门进行调查处理。
7.安全监督检查(1)安全监督人员应定期对吊装作业现场进行监督检查,确保安全措施落实到位。
大唐平阴风电场风机吊装工程建设标准强制性条文实施细则批准:审核:拟稿:山东电力建设第一工程公司平阴风电项目部年月日目录一、工程概况.................................................................................................. 错误!未定义书签。
二、编制目的.................................................................................................. 错误!未定义书签。
三、编制依据.................................................................................................. 错误!未定义书签。
四、工程安全、质量管理目标...................................................................... 错误!未定义书签。
工程施工安全目标................................................................................... 错误!未定义书签。
工程质量管理目标:............................................................................... 错误!未定义书签。
五、基本要求.................................................................................................. 错误!未定义书签。
六、组织机构:.............................................................................................. 错误!未定义书签。
风电吊装安全强制性规定》(2020版)风电吊装安全强制性规定(2020年版)第一章总则为确保风电吊装安全,加强安全技术管控,规范风电吊装作业行为,我们依据国家、行业及公有关法律法规、规程规范、管理制度,结合项目实际情况制定了本规定。
本规定适用于项目部范围内的风电吊装工程。
第二章技术方案1.大型起重机械安拆作业及风电吊装作业工程施工前必须编制专项施工方案或专项安全技术措施(以下建称方案及措施),并按规定程序上报审批,超过一定规模的专项方案应组织专家审查论证。
2.方案及措施编制必须满足现行有关规程规范及法律法规要求,必须技术上安全可靠且具有可操作性,格式符合公司规定。
方案必须包含有最不利场地或环境条件下风机吊装的相关计算、施工程序、方法及安全保证措施。
当施工条件发生变化时,方案及措施应由编制单位进行修订并经原审批机构批准,需要专家论证的由组织编写方案的单位组织专家论证。
3.风机吊装工程方案中需要有必要的计算,应计算的项目包括但不限于以下作业项目:抬吊作业、最重件塔筒装卸、机舱装卸、发电机装卸、叶轮吊装、机舱吊装时的高度校核、机舱吊装时机舱与起重机起重臂间安全距离的冗余量、主吊车站车位置地耐力计算等;厂家提供的专用吊具必须有质量证明文件,其他的钢丝绳等吊索具必须进行校核计算。
4.每台风机作业前必须对所有参加作业的人员进行安全技术交底,所有参加安全技术交底的人员应在交底记录上签字。
第三章作业环境5.卸车及吊装作业场地应平整,面积要满足作业基本需求,吊车站车位置的地耐力、平整度必须满足吊装机械最大负荷及起重臂扳起时的技术要求。
6.机组吊装施工现场应设置警示标识及作业提示牌,在吊装作业区域设立警戒线(警戒线覆盖范围不得低于主吊车起重臂作业半径涵盖范围),非作业人员不应入内。
7.吊装作业区有带电设备时,起重设施和吊物、揽风绳等与带电体的最小安全距离不得小于GB的规定,并应设专人监护。
吊装时采用的临时揽绳应由非导电材料制成,并确保足够强度。
风力发电机组安装工程建设标准强制性条文实施细则天津静海风电场建设项目旨在建造50MW的风电场,其中包括25台2MW的风力发电机组和21条场内道路。
为了保证工程建设期间的施工安全、施工质量、文明施工和施工工艺得到有效控制,该项目制定了《强制性条文》执行计划,以确保工程能够达到安全、质量和工期的目标。
该执行计划的实施依据包括了国家质量安全法律法规和强制性技术标准,其中包括《建设工程质量管理条例》、《建设工程安全生产管理条例》、《生产安全事故报告和调查处理条例》、《特种设备安全监察条例》、《电力建设工程质量监督检查大纲(火电、送变电部分增补版)》、《实施工程建设强制性标准监督规定》、《电力建设安全工作规程》、《工程建设标准强制性条文》以及国家及行业有关电力工程建设的技术与管理方面的规范、规程、标准等。
为了确保执行计划的有效实施,监理风电管理部提供了标准清单,并由监理公司领导批准后,由综合管理部负责采购和发放。
各参建单位的强制性标准清单则由监理单位负责采购和发放。
在制定执行计划时,需要考虑本工程适用的法律、法规、法规性文件清单,本工程各专业常用的技术规范标准清单以及本工程重大危险因素清单等因素。
总之,该项目的执行计划旨在规范风机吊装和场内道路及吊装平台工程建设期间的施工,确保工程建设成为优质工程,为实现工程建设的安全、质量和工期目标提供有效保障。
1.4 重要环境因素清单应遵守编审批手续。
2.各专业适用的强制性条文应编制成册,形成书面版和电子版。
3.标准应动态管理。
3.1 及时更新清单随新标准的发行。
3.2 每半年进行一次评审与确认。
3.3 及时掌握标准更新信息并传递。
3.4 经常上网查询标准的局部修订情况,以保证强制性条文的现行和有效。
4.公司管理部应及时掌握标准更新信息并传递,保证强制性条文的现行和有效。
5.公司应保证强制性条文执行的经费,包括工程建设强制性条文的相关资料购置费、培训费、检查费、奖金等。
2016年版《风力发电工程工程强制性条文》(机组安装、检修篇引用条款)《风力发电场安全规程》DL/T796-20125.1.1 风电场工作人员应没有妨碍工作的病症,患有高血压、恐高症、癫痫、晕厥、心脏病、美尼尔病、四肢骨关节及运动功能障碍等病症的人员,不应从事风电场的高处作业。
5.1.3 风电场工作人员应掌握坠落悬挂安全带(以下简称“安全带”)、防坠器、安全帽、防护服和工作鞋等个人防护设备的正确使用方法,具备高处作业、高空逃生及高空救援相关知识和技能,特殊作业应取得相应特殊作业操作证。
5.1.4 风电场工作人员应熟练掌握触电、窒息急救法,熟悉有关烧伤、烫伤、外伤、气体中毒等急救常识,学会正确使用消防器材、安全工器具和检修工器具。
5.2.6机舱和塔架底部平台应配置灭火器,灭火器配置应符合GB50140的规定。
5.3.1 风电场作业应进行安全风险分析,对雷电、冰冻、大风、气温、野生动物、昆虫、龙卷风、台风、流沙、雪崩、泥石流等可能造成的危险进行识别,做好防范措施:作业时,应遵守设备相关安全警示或提示。
5.3.3 进入工作现场必须戴安全帽,登塔作业必须系安全带、穿防护鞋、戴防滑手套、使用防坠落保护装置,登塔人员体重及负重之和不宜超过100kg。
身体不适、情绪不稳定,不应登塔作业。
5.3.5风速超过25m/s及以上时,禁止人员户外作业;攀爬风力风电机组时,风速不应高于该机型允许登塔风速,但风速超过18m/s及以上时,禁止任何人员攀爬机组。
5.3.6 雷雨天气不应安装、检修、维护和巡检机组,发生雷电天气后一小时内禁止靠近风力发电机组;叶片有结冰现象且有掉落危险时,禁止人员靠近,并应在风电场各入口处设置安全警示牌;塔架爬梯有冰雪覆盖时,应确定无高处落物风险并将覆盖的冰雪清除后方可攀爬。
5.3.7攀爬机组前,应将机组置于停机状态,禁止两人在同一塔架内同时攀爬:上下攀爬机组时,通过塔架平台盖板后,应立即随手关闭;随身携带工具人员应后上塔、先下塔;到达塔架顶部平台或工作位置,应先挂好安全绳,后解防坠器;在塔架爬梯上作业,应系好安全绳和定位绳,安全绳严禁低挂高用。
风电吊装安全强制性规定(2020年版)第一章总则为确保风电吊装安全,加强安全技术管控,规范风电吊装作业行为,依据国家、行业及公有关法律法规、规程规范、管理制度,结合我项目实际情况制定本规定。
本规定适用于项目部范围内的风电吊装工程。
第二章技术方案第一条大型起重机械安拆作业及风电吊装作业工程施工前必须编制专项施工方案或专项安全技术措施(以下建称方案及措施),并按规定程序上报审批,超过一定规模的专项方案应组织专家审查论证。
第二条方案及措施编制必须满足现行有关规程规范及法律法规要求,必须技术上安全可靠且具有可操作性,格式符合公司规定。
方案必须包含有最不利场地或环境条件下风机吊装的相关计算、施工程序、方法及安全保证措施。
当施工条件发生变化时,方案及措施应由编制单位进行修订并经原审批机构批准,需要专家论证的由组织编写方案的单位组织专家论证。
第三条风机吊装工程方案中需要有必要的计算,应计算的项目包括并不限于以下作业项目:抬吊作业、最重件塔筒装卸、机舱装卸、发电机装卸、叶轮吊装、机舱吊装时的高度校核、机舱吊装时机舱与起重机起重臂间安全距离的冗余量、主吊车站车位置地耐力计算等;厂家提供的专用吊具必须有质量证明文件,其它的钢丝绳等吊、索具必须进行校核计算。
第四条每台风机作业前必须对所有参加作业的人员进行安全技术交底,所有参加安全技术交底的人员应在交底记录上签字。
第三章作业环境第五条卸车及吊装作业场地应平整,面积要满足作业基本需求,吊车站车位置的地耐力、平整度必须满足吊装机械最大负荷及起重臂扳起时的技术要求。
第六条机组吊装施工现场应设置警示标识及作业提示牌, 在吊装作业区域设立警戒线(警戒线覆盖范围不得低于主吊车起重臂作业半径涵盖范围),非作业人员不应入内。
第七条吊装作业区有带电设备时, 起重设施和吊物、揽风绳等与带电体的最小安全距离不得小于GB 26860的规定,并应设专人监护。
吊装时采用的临时揽绳应由非导电材料制成,并确保足够强度。
起重机与输电线的最小安全距离第八条天气预报将有六级及以上大风时,应做好停止起重机作业及各项安全措施的准备;风力达六级及以上时应停止起重作业,将起重臂转至顺风方向并松开回转制动器,风力达到七级及以上时,应将臂架放下,汽车起重机宜将支腿全部支出。
第九条严禁在恶劣天气下进行起重作业。
当作业地点的风力达到五级时,不得吊装受风面积大的物件;当风力达到六级及以上时,不得进行起重作业。
第十条塔筒、机舱、发电机、叶轮、叶片等部件吊装时,风速不应高于该机型安装技术规定。
未明确相关吊装风速的,风速超过8m/s时,不得进行叶片和叶轮吊装; 风速超过10m/s时, 不得进行塔筒、机舱、轮毂、发电机等设备吊装。
第十一条遇有大雾、雷雨天、照明不足、指挥人员看不清各工作地点或起重机操作人员等情况时,不应进行起重作业。
第四章作业人员第十二条现场大型起重机械安装、拆卸单位必须具备政府主管部门颁发的相应的起重机械安装资质,安拆人员必须持有政府主管部门颁发的合格有效的相应作业项目特种设备作业操作证。
第十三条参加风电吊装的特殊作业人员,例如起重指挥、起重机操作人员,登高架设作业、高处安装维修作业、电工作业、焊接作业人员等特殊作业人员,必须持有政府主管部门颁发的有效合格证件。
重大吊装作业起重机操作人员、起重作业指挥人员必须具有丰富的作业经验,且取得作业职业资格证后从事起重机操作、起重指挥作业不得少于5年。
第十四条所有进入风电场作业的特种作业人员,除按照规定开展三级安全教育外,还必须组织不同岗位的人员进行本岗位的安全规程的学习,并考核存档,考核不合格的继续进行学习或者清退,严禁考核不合格的人员从事相关岗位作业。
第五章施工机械及吊索具第十五条起重机必须取得特种设备检测机构颁发的检验合格证,并在有效期内使用。
起重机每次重新安装完毕后,必须保证风速仪、防雷接地、力矩限制器、各种限位等安全防护装置齐全,灵敏可靠,投用前,按照相关规定对起重机进行检测检验、负荷试验,验收合格确认满足安全使用条件及要求后,方可投用。
第十六条分包单位自带或外租的大型起重机械,必须购买全额保险(保险基准为出厂原值),安全防护装置齐全,性能良好,各类证件齐全。
外租机械出厂使用年限不得超过5年,外租机械必须签订安全协议。
第十七条起重作业用的吊索具必须有厂家提供的质量证明文件。
第十八条雷雨天使用的大型起重机械必须做好防雷电措施。
第六章作业前检查第十九条吊装前应正确选择吊具, 并确保起吊点无误; 吊装物各部件保持完好,固定牢固。
吊具使用前,应有专人进行检查,存在安全隐患不能满足安全使用条件的吊索具,严禁使用。
第二十条每台风机安装完毕后,吊车及吊索具必须经过全面检查,检查应有记录,检查人要在检查记录上签字。
必要时需进行负荷试验,经验收合格后方可继续使用。
第七章施工作业第二十一条抬吊作业时,需专人指挥,起吊速度必须平稳缓慢。
抬吊作业时,起重机械不得行走,起吊重量不应超过两台起重机械所允许起吊重量总和的75%,每台起重机械不得超过其额定负荷的80%,起重机械在进行塔筒、叶轮翻转直立,发电机翻身直立等过程中,两台起重机械作业半径应有交叉,防止起吊过程中出现偏拉斜拽,每台吊车的吊点需经过计算确定,负荷分配应合理。
第二十二条顶段塔筒安装完成后,应立即进行机舱安装。
如遇特殊情况, 不能完成机舱安装, 人员离开时必须将塔筒门关闭, 并采取将塔筒顶部封闭等防止塔筒摆动的措施。
第二十三条机舱吊装应符合下列要求:1) 起吊机舱时, 起吊点应确保无误。
在吊装中必须保证有一名人员在塔筒平台协助工作。
2) 机舱和塔筒对接时应缓慢而平稳, 避免机舱与塔筒之间发生碰撞。
3) 起吊机舱时,禁止人员随机舱一起起吊。
4) 机舱与塔筒固定连接螺栓达到技术要求的紧固力矩后, 方可松开吊钩、移除吊具。
5) 完成机舱安装, 人员撤离现场时, 应恢复顶部盖板并关闭机舱所有窗口。
第二十四条叶轮和叶片吊装应符合下列要求:1) 叶轮和叶片起吊时,应使用经检验合格的吊具。
2) 起吊叶轮和叶片时至少有两根导向绳, 导向绳长度和强度应满足作业需求;应有足够人员拉紧导向绳,保证起吊方向。
3) 起吊变桨距机组叶轮时, 叶片桨距角必须处于顺桨位置, 并可靠锁定。
4) 叶片吊装前, 应检查叶片引雷线连接良好, 叶片各接闪器至根部引雷线阻值不大于该机组规定值。
5) 叶轮在地面组装完成未起吊前,必须可靠牢固。
第二十五条严禁超载起吊或起吊重量不明的重物,单台起重机吊装作业,起吊重量应小于其额定负荷的90%。
起重机械作业过程中,设备与起重机起重臂之间应有足够的安全距离,应大于500mm,作业环境应符合起重机操作手册和国家有关标准规范的规定。
第二十六条起重机在进行行走、变幅、回转、起落钩等动作前,必须鸣声示意,作业时只能进行一个动作,在上一个动作结束后,才能进行下一个动作。
第二十七条塔筒、机舱、发电机、叶轮等吊装前,必需进行试吊;开始起吊时,先将重物吊离地面100-200mm,检查起重机的稳定性、制动系统可靠性,重物是否平衡,确认无安全问题后才能继续起吊。
第二十八条起重机操作人员应按指挥人员的指挥信号进行操作,明确起重指挥人员意图后方可作业(违章指挥除外);无论何时,操作人员都必须执行任何人发出的紧急停止信号,确认危险排除后,才能继续作业。
第二十九条操作人员在进行起重机操作时,必须精力高度集中,不得进行与操作无关的动作,严禁看手机、看书报,严禁酒后操作。
第三十条操作人员对自己直接控制的操作负责,当怀疑有不安全情况时,操作人员在起吊前,要和现场管理人员协商,并检查确认影响安全作业的因素,在安全风险因素排除前严禁任何冒险作业。
第三十一条起重机移动载荷时需要满足以下要求:(1)有关人员在指挥起重作业时必须遵守下列要求1)使用的吊索具必须满足安全吊装要求,严禁使用存在安全隐患,未经检测合格或不在有效期内的吊索具及机具;2)载荷刚吊离地面时应保证吊装安全,载荷在吊索具或者提升装置上应保持平衡;3)载荷运行轨迹上应与周围障碍物保持必要的安全距离;4)确认起吊载荷的质量、起升高度、作业半径应符合起重机安全作业性能要求。
(2)载荷起吊前应满足以下要求1)起重钢丝绳或者起重链条不得产生扭结,多根钢丝绳或链条不得缠绕在一起;2)采用吊钩吊装的,必须使载荷转动最小;3)起吊的载荷不得与其它物体卡住或连接。
(3)载荷起吊中应符合以下要求1)起吊载荷不得突然加速或者减速;2)载荷和钢丝绳不得与任何障碍物发生刮碰;3)无反接制动性能的起重机,除特殊情况外,不得打反向作为制动。
4)不得出现偏拉斜拽,不得吊着载荷从人员上方经过。
第三十二条履带吊带载行走时,不得超过额定载荷的70%,行走场地必须平整坚实,坡度应小于2°,重物在起重机的正前方向,高度距离地面不大于0.5米,并应拴好拉绳,缓慢匀速行驶,严禁长距离行驶。
第三十三条履带吊上下坡时(超过2度),应空载行走,上坡时,将起重臂仰角适当放小,下坡时将起重臂仰角适当放大,严禁下坡空挡滑行,严禁长距离行走(超过1公里),必要时,应拆除臂架机构,确保转场或行走过程中的安全。
履带起重机行走时,严禁转弯过急,当转弯半径过小时,应分次转弯,路面凸凹不平时,不得转弯。
第三十四条多台起重机同一现场作业应保持一定的安全距离。
第三十五条作业中如起重机突然发生故障,能卸载时立即卸载,停止作业,进行检查和修理。
第三十六条起重机在作业时,严禁对运转部位进行调整、保养、检修等工作。
第三十七条无下降极限位置限制器的履带起重机,起升钢丝绳在卷筒上剩余量不得少于设备技术文件规定的安全圈数,未规定的,剩余圈数不得少于5圈。
第三十八条单台起重机械吊装作业时,起重机械负荷率应小于额定负荷的90%。
第三十九条起重机不得采用自由下降的方式下降重物。
第四十条汽车起重机行驶时,应将臂架放在支架上,吊钩挂在挂钩绳上并将钢丝绳收紧。
汽车起重机作业前应先支好全部支腿后方可进行其他操作;作业完毕后,应先将臂架放在支架上后方可收起支腿。
汽车式起重机严禁吊物行走。
第四十一条主要部件吊装作业过程中专业技术负责人应在现场指导。
第四十二条凡属下列情况之一者,必须办理安全施工作业票,并应有施工技术负责人在场指导。
1)两台及以上起重机械抬吊同一物件。
2)起吊最重段塔筒、机舱、发电机、叶轮。
3)起重机械在输电线路下方或其附近作业。
4)起重机安装、拆卸、负荷试验。
第四十三条钢丝绳应在建(构)筑物、被吊物件棱角处采取垫方木或半圆管等防止钢丝绳损坏的保护措施,且有防止方木或半圆管坠落的措施。
吊挂绳索与被吊物的水平夹角不得小于45°。
