投资估算的阶段划分与精度要求

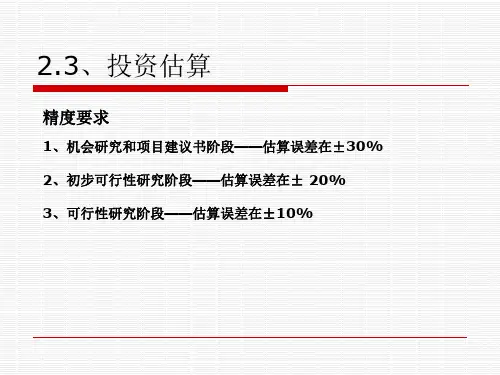

国内外项⽬投资估算的阶段划分与精度要求如下图所⽰。
例题1:在国外对投资估算的阶段划分中,项⽬投资机会研究阶段的投资估算精度要求为误差控制在( )以内。
A.±30%
B.±20%
C.±10%
D.±5%
答案:A
解题要点:该题考核国外投资估算的精度要求。
例题2:在英、美等国建设项⽬投资估算的阶段划分中,在粗估阶段编制的估算被称为( )
A.⽐照估算
B.认可估算
C.因素估算
D.控制估算
答案:C
解题要点:该题考核国外投资估算的阶段划分。
例题3:我国项⽬投资估算精度要求在±10%的阶段是( )
A.投资设想
B.机会研究
C.初步可⾏性研究
D.详细可⾏性研究
答案:D
解题要点:该题考核投资估算的精度要求。
项⽬规划阶段的投资估算精度要求为允许误差⼤于±30%;项⽬建议书阶段的投资估算精度要求为误差控制在±30%以内;初步可⾏性研究阶段的投资估算精度要求为误差控制在±20%以内;详细可⾏性研究阶段的投资估算精度要求为误差控制在±10%以内。
项目建议书阶段的投资估算,其误差率应控制在什么投资估算是项目建议书阶段的重要内容之一,它对于项目的可行性和投资价值起到了至关重要的作用。
在进行投资估算时,需要对项目的各个方面进行详细的分析和评估,并确保误差率控制在合理的范围内。
一、项目概述与背景在项目建议书中,首先需要对项目进行概述,包括项目的目标、背景和重要性等方面的介绍。
同时,还需要对项目所处的市场环境和竞争状况进行分析。
二、投资估算方法与原则在进行投资估算时,需要确定合适的方法和原则。
常用的方法包括比较法、成本法和收益法等。
同时,还需要根据项目的实际情况确定投资估算的原则,例如风险补偿、适度保守等。
三、项目投资规模估算在这一章节中,需要对项目的投资规模进行估算。
包括项目的总投资额、资金来源、投资组成和时间安排等。
同时,还需要对投资规模进行细化,如土地购置费、建筑工程费、设备购置费、人力资源投入费用、运营开支等方面的详细说明。
四、投资收益估算除了投资规模,投资收益也是投资估算的重要内容之一。
在这一章节中,需要对项目的预期收入进行估算。
包括销售收入、租金收入、其他经营收入等方面的详细预测和计算。
五、投资风险评估对于任何项目而言,风险都是难以避免的。
在这一章节中,需要对项目的各类风险进行评估。
包括市场风险、技术风险、政策风险、管理风险等方面的细致分析和评估。
六、投资回报期估算投资回报期是评估项目投资价值的重要指标之一。
在这一章节中,需要对项目的投资回报期进行计算,并对计算结果进行解读和分析。
七、投资估算误差控制在进行投资估算时,难免会存在一定的误差。
为了保证估算的准确性和可靠性,在这一章节中,需要确定合理的误差控制范围。
一般而言,投资估算的误差率应控制在10%以内。
八、项目建议书附件1. 项目概念设计图2. 市场调研报告3. 投资估算报告4. 技术方案说明书5. 经营计划书6. 人力资源规划报告等九、法律名词及注释在项目建议书中,涉及到的法律名词和相关注释需要进行解释和说明,确保读者对相关法律条款有所了解。
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==国家发改委,建议书投资估算误差,依据篇一:养动物的建议书“十三五”规划重点-特种养殖动物项目建议书(立项报告)定义及作用定义:项目建议书又称立项报告,是由项目投资方向其主管部门上报的文件,从宏观上论述项目设立的必要性和可能性,建议书内容包括项目的战略、市场和销售、规模、选址、物料供应、工艺、组织和定员、投资、效益、风险等,把项目投资的设想变为概略的投资建议。
目前广泛应用于项目的国家立项审批工作中。
项目建议书通常是在项目早期使用,由于项目条件还不够成熟,仅有规划意见书,对项目的具体建设方案还不明晰,市政、环保、交通等专业咨询意见尚未办理。
项目建议书主要论证项目建设的必要性,建设方案和投资估算也比较粗,投资误差为±30%左右。
对于大中型项目,有的工艺技术复杂,涉及面广,协调量大的项目,还要编制预可行性研究报告,作为项目建议书的主要附件之一。
作用:项目建议书是项目发展周期的初始阶段,是国家选择项目的依据,也是可行性研究的依据。
项目建议书是项目发展周期的初始阶段基本情况的汇总,可以减少项目选择的盲目性,是国家选择和审批项目的依据,也是制作可行性研究报告的依据。
涉及利用外资的项目,只有在项目建议书批准后,才可以开展对外工作。
项目建议书批准后,可以着手成立相关项目法人。
民营企业(私人投资)项目一般不再需要编写项目建议书,只有在土地一级开发等少数领域,由于行政审批机关习惯沿袭老的审批模式,有时还要求项目方编写项目建议书。
外资项目目前主要采用核准方式,项目项目建议书和可行性研究报告的区别项目建议书和可行性研究是项目前期两个不同的阶段,其内容、深度、作用都是不一样的。
项目建议书往往是在项目早期,由于项目条件还不够成熟,仅有规划意见书,对项目的具体建设方案还不明晰,市政、环保、交通等专业咨询意见尚未办理。
2020年一级造价工程师《计价控制》试题及答案(卷二)1、在我国详细可行性研究阶段,误差率在()以内。
A、±10%B、±20%C、±30%D、±40%2、投资估算的编制中,项目决策的()影响投资估算的精确度。
A、正确性B、内容C、深度D、数额3、对于项目决策和工程造价的关系,下列说法中错误的是()。
A、项目决策的正确性是工程造价合理性的前提B、项目决策的内容是决定工程造价的基础C、项目决策的广度影响投资估算的精确度D、工程造价的数额影响项目决策的结果4、在项目决策阶段,决定工程造价基础的是()。
A、项目决策的正确性B、项目决策的内容C、项目决策的深度D、项目决策的结果5、关于项目决策与造价的关系,下列说法中错误的是()。
A、项目决策的正确性是工程造价合理性的前提B、项目决策的内容是决定工程造价的基础C、造价的高低并不影响项目决策D、项目决策的深度影响投资估算精确度6、确定项目建设规模时,应该考虑的首要因素是()。
A、市场因素B、生产技术因素C、管理技术因素D、环境因素7、下列不属于项目合理建设规模的确定方法的是()。
A、平均成本分析B、盈亏平衡产量分析C、技术水平对比分析D、生产能力平衡分析8、项目建设地区选择应遵循的基本原则之一是()。
A、靠近原料和燃料地原则B、靠近基础设施便利地区原则C、节约土地原则D、工业项目集中布局原则9、关于项目建设地区选择原则的说法,正确的是()。
A、应将项目安排在距原料、燃料提供地和产品消费地等距离范围内B、各类企业应集中布置,以便形成综合生产能力C、工业布局的集聚程度越高越好D、相应的生产性和社会性基础设施相配合,以充分发挥其能力和效率10、对于农产品、矿产品等初步加工建设项目,在进行建设地区选择时应遵循的原则是()。
A、靠近大中城市B、靠近燃料提供地C、靠近产品消费地D、靠近原料产地11、下列工作内容中,在选择工艺流程方案时需要研究的是()。
各阶段投资估算允许误差一.投资估算的内容与作用1.内容1)固定资产投资估算:按费用性质分;建筑安装工程费、设备及工器具购置费、工程建设其他费、差不多预备费、涨价预备费、建设期利息、固定资产投资方向调剂税(暂停征收);2)流淌资金估算:流淌资金= 流淌资产—流淌负债二.项目建议书时期的投资估算1.投资估算的方法——项目规划和建议书时期投资估算精度低,可采纳简单的匡算法。
1)单位生产能力估算法C2 = (C1 / Q1)Q2 F①要紧用于建设投资与其生产能力间为线性关系的类型项目。
较理想化,精确度较差,如可比性小,误差大。
②通常分解项目下属车间、设施和装置,分不按此法运算后再汇总。
要紧用于新建项目或装置的估算;③应用该法应注意:A.建设条件相同;B.配套工程类似:C.时刻性;④单位生产能力估算法误差较大,可达±30%,只能粗略快速估算。
2)生产能力指数法——又称指数估算法。
C2 = C1(Q2 / Q1)x·F①要紧适用于投资与规模(或容量)呈非线性关系,且单位造价随工程规模(或容量)增大而减小;②一样情形下0<x<1。
若已建类似项目的生产规模与拟建项目生产规模相差不大,且拟建项目生产规模的扩大仅靠增大设备规模来达到时,x取值约在0.6—0.7之间;若是靠增加相同规格设备的数量达到增加生产规模时,x取值约在0.8—0.9之间;③精确度有所提高,一样可操纵在±20%以内,且不需详细工程设计资料,只要明白工艺流程及规模即可。
3)系数估算法——也称因子估算法。
①简单易行,但精度不高。
一样只能用于建议书时期。
②国内常用的方法是设备系数法和主体专业系数法,世行投资的项目估算常用朗格系数法;朗格系数法差不多原理:分不运算直截了当成本和间接成本再汇总成建设总成本费用。
4)类似项目对比法5)指标估算法:可用在本时期和可研时期,简单易行,适用面广。
对一样通用性项目有效,精确度适用。
第六章增决策和设计阶段工程造价的确定与控制§6.1 建设项目投资估算一.投资估算的内容与作用1.内容1)固定资产投资估算:按费用性质分;建筑安装工程费、设备及工器具购置费、工程建设其他费、基本预备费、涨价预备费、建设期利息、固定资产投资方向调节税(暂停征收);2)流动资金估算:流动资金= 流动资产—流动负债二.项目建议书阶段的投资估算1.投资估算的方法——项目规划和建议书阶段投资估算精度低,可采用简单的匡算法。
1)单位生产能力估算法C2 = (C1 / Q1)Q2 F①主要用于建设投资与其生产能力间为线性关系的类型项目。
较理想化,精确度较差,如可比性小,误差大。
②通常分解项目下属车间、设施和装置,分别按此法计算后再汇总。
主要用于新建项目或装置的估算;③应用该法应注意:A.建设条件相同;B.配套工程类似:C.时间性;④单位生产能力估算法误差较大,可达±30%,只能粗略快速估算。
2)生产能力指数法——又称指数估算法。
C2 = C1(Q2 / Q1)x·F①主要适用于投资与规模(或容量)呈非线性关系,且单位造价随工程规模(或容量)增大而减小;②一般情况下0<x<1。
若已建类似项目的生产规模与拟建项目生产规模相差不大,且拟建项目生产规模的扩大仅靠增大设备规模来达到时,x取值约在0.6—0.7之间;若是靠增加相同规格设备的数量达到增加生产规模时,x取值约在0.8—0.9之间;③精确度有所提高,一般可控制在±20%以内,且不需详细工程设计资料,只要知道工艺流程及规模即可。
3)系数估算法——也称因子估算法。
①简单易行,但精度不高。
一般只能用于建议书阶段。
②国内常用的方法是设备系数法和主体专业系数法,世行投资的项目估算常用朗格系数法;朗格系数法基本原理:分别计算直接成本和间接成本再汇总成建设总成本费用。
4)类似项目对比法5)指标估算法:可用在本阶段和可研阶段,简单易行,适用面广。

2021-2022年设备监理师之设备工程监理基础及相关知识能力测试试卷B卷附答案单选题(共50题)1、在机会研究阶段,投资估算误差范围为( )。
A.±30%B.±20%C.±10%D.±5%【答案】 A2、在风险因素中,设备本身的设计缺陷属于( )。
A.客观风险因素B.道德风险因素C.心理风险因素D.环境风险因素【答案】 A3、设备工程监理服务规范应描述将开展的设备监理服务的( ),并确定对其要求及其在评价服务质量时的权重。
A.服务范围B.服务质量C.服务特性D.服务对象【答案】 C4、设备工程项目信息按照项目信息来源分类,可以分为( )。
A.投资控制信息、进度控制信息、质量控制信息和合同管理信息B.静态信息和动态信息C.项目内部信息和项目外部信息D.设备设计过程信息、设备采购过程信息、设备制造过程信息、设备安装过程信息和没备调试过程信息【答案】 C5、设备是指工业企业中用于满足生产需要、形成生产能力的机械、装置、电气、机具等单体设备及成套系统,以及与之配套的( )的硬件和支持其运行的配套软件。
A.信息系统B.管理系统C.网络系统D.自动化系统【答案】 A6、项目风险管理过程包括制定、( )和管理风险处理方案等过程。
A.监督B.选择C.指导D.控制【答案】 B7、下列关于设备工程监理定位的表述,正确的是( )。
A.设备监理单位依据与委托方签订的监理合同提供服务B.设备监理单位可以直接进行设备的设计工作C.设备监理单位可以直接进行设备的安装和调试工作D.设备监理方可以替代委托方的工作【答案】 A8、设备采购的催交工作完成的标志是设备( )。
A.现场调试完成B.安装完成C.开始制造D.制造完成【答案】 D9、下列不属于设备监理工程师应履行的义务的是( )。
A.在合同期内公正、客观地履行职责,对其负责的监理任务承担相应责任B.为委托方提供合同约定的监理服务,维护委托方的合法权益C.只在一个设备工程监理单位执业D.代表设备工程监理机构参与设备形成各过程的监理工作【答案】 D10、按照组织理论,管理组织的结构、职能、专业分工、权力、跨度、生产专门化及其合作关系可以根据组织目标的变化及外部环境因素的变化适时合理调整。
建筑工程投资估算的误差分析建筑工程投资估算是项目决策的重要环节,对于确保工程的正常推进和投资方的利益保护至关重要。
然而,在实际操作中,由于各种不确定因素的存在,投资估算难免会出现误差。
本文将从误差的来源、影响因素以及降低误差的方法等方面进行分析,以期为建筑工程投资估算提供一定的参考。
一、误差的来源建筑工程投资估算的误差主要来自以下几个方面:1. 环境因素:建筑工程所处的环境因素是影响估算误差的主要原因之一。
例如天气、地质条件、交通状况以及供应链的稳定性等都会对估算结果产生一定的影响。
2. 技术因素:建筑工程本身的技术难度及复杂程度也是导致估算误差的因素之一。
不同类型的工程所需的技术要求各异,对人力、材料、设备等资源的需求也不同,因此在估算过程中容易出现技术难度评估不准确的情况。
3. 市场因素:市场行情的波动对建筑工程投资估算产生直接影响。
原材料价格、人工费用、设备租赁费用等市场因素的变化都会导致估算结果的差异。
二、影响因素及其分析1. 项目阶段:建筑工程的投资估算过程需要根据项目的不同阶段进行细化和调整。
在规划阶段,估算往往存在重大误差,因为此时项目设计和施工还没有完全确定,无法精确估算所需资源的数量和价格。
2. 数据精度:建筑工程估算所依据的数据质量对估算的准确性影响很大。
如果数据来源不可靠、数据采集过程中存在误差或者数据的处理方法不当,都会导致估算结果的不准确。
3. 专业经验:估算师的专业经验和技能素质对估算结果的准确性具有重要影响。
缺乏经验的估算师容易在估算过程中出现重大误差,而经验丰富的估算师则能更准确地评估各种因素的影响。
三、降低误差的方法为了降低建筑工程投资估算误差,以下几种方法可以考虑:1. 加强前期调研:在进行投资估算前,应加强对项目的前期调研工作,包括对环境、技术和市场等方面的调查,以获取可靠的数据支持。
2. 优化数据管理:建立合理的数据采集、处理和管理系统,确保所使用的数据具有高精度和可靠性,并制定相应的数据质量控制措施,减少数据误差对估算结果的影响。
项目建议书阶段的投资估算,其误差率应控制在项目建议书阶段的投资估算1. 引言本旨在为项目建议书阶段的投资估算提供一个详细的模板范本。
在这个阶段,确定项目所需的投资金额是至关重要的,因此需要进行详尽的估算和分析,以保证误差率的控制在可接受的范围内。
2. 项目概述在本章节中,将对项目的背景信息进行描述,包括项目的目标、范围和需求。
2.1 项目目标明确项目的整体目标和具体目标,并阐述其与组织战略的关联。
2.2 项目范围详细描述项目所覆盖的范围,包括项目的主要功能、特性和限制。
2.3 项目需求列出项目所需的各种资源和条件,包括人力资源、设备、技术支持等。
3. 投资估算方法和原则在本章节中,将介绍投资估算的方法和原则,以确保估算结果的准确性和可靠性。
3.1 投资估算方法阐述使用的投资估算方法,比如顶层估算法、分级估算法等。
3.2 估算原则介绍进行投资估算时需要遵守的原则,如全面性、实际性和谨慎性等。
4. 投资项和费用分类在本章节中,将对项目的投资项进行具体的分类,并详细列出各个分类对应的费用。
4.1 设备投资列出项目所需的各类设备及其数量、价格等。
4.2 人力资源投资详细描述项目所需的人力资源,包括各类岗位、薪资等。
4.3 技术支持投资针对项目所需的技术支持进行估算,包括外部技术咨询、软件开辟等费用。
5. 投资估算结果在本章节中,将汇总和总结投资估算的结果,并进行详细的解读和分析。
5.1 总投资额将各项费用加总,计算出项目的总投资金额。
5.2 误差率控制阐述如何控制投资估算的误差率,并说明可接受的范围。
5.3 估算结果分析对投资估算结果进行详细的分析,比如各项费用占比、重点费用项等。
6. 附件本所涉及的附件如下:- 附件一:设备清单及价格表- 附件二:人力资源需求表- 附件三:技术支持费用清单7. 法律名词及注释本所涉及的法律名词及其注释如下:- 法律名词一:注释一- 法律名词二:注释二。
第1篇一、概算允许偏差的概念概算允许偏差,是指在建设项目或工程的设计、施工过程中,由于各种原因导致实际投资与原概算之间存在一定的差异,这种差异在一定范围内是允许的。
概算允许偏差法律规定是指在法律层面上对概算允许偏差的范围、处理方式、责任追究等进行规范和约束。
二、概算允许偏差法律规定的历史背景随着我国经济的快速发展,建设项目和工程规模不断扩大,投资规模也越来越大。
为了保证项目或工程的顺利进行,合理控制投资,提高资金使用效益,我国政府高度重视概算管理。
在此背景下,概算允许偏差法律规定应运而生。
三、概算允许偏差法律规定的主要内容1. 概算允许偏差的范围概算允许偏差范围主要包括以下三个方面:(1)投资偏差:实际投资与原概算投资之间的差额,包括设计变更、设备选型、施工方案调整等原因导致的投资增加或减少。
(2)工期偏差:实际工期与原计划工期之间的差异,包括施工进度延误、工期提前等原因。
(3)质量偏差:实际工程质量与原设计要求之间的差异,包括材料、设备、施工工艺等方面的质量问题。
2. 概算允许偏差的处理方式(1)设计变更:在设计阶段,如发现原设计存在缺陷或不符合实际需求,应及时进行设计变更。
设计变更应经原设计单位审核,并报相关部门批准。
(2)设备选型:在设备采购阶段,如发现原选型存在缺陷或不符合实际需求,应及时进行调整。
设备选型调整应经设备供应商审核,并报相关部门批准。
(3)施工方案调整:在施工阶段,如发现原施工方案存在缺陷或不符合实际需求,应及时进行调整。
施工方案调整应经施工单位审核,并报相关部门批准。
3. 概算允许偏差的责任追究(1)设计单位:如因设计原因导致概算允许偏差,设计单位应承担相应的责任。
设计单位应确保设计质量,避免因设计缺陷导致概算偏差。
(2)施工单位:如因施工原因导致概算允许偏差,施工单位应承担相应的责任。
施工单位应严格按照设计要求进行施工,确保施工质量。
(3)监理单位:如因监理原因导致概算允许偏差,监理单位应承担相应的责任。
第六章增决策和设计阶段工程造价的确定与控制§6.1 建设项目投资估算一.投资估算的内容与作用1.内容1)固定资产投资估算:按费用性质分;建筑安装工程费、设备及工器具购置费、工程建设其他费、基本预备费、涨价预备费、建设期利息、固定资产投资方向调节税(暂停征收);2)流动资金估算:流动资金= 流动资产—流动负债二.项目建议书阶段的投资估算1.投资估算的方法——项目规划和建议书阶段投资估算精度低,可采用简单的匡算法。
1)单位生产能力估算法C2 = (C1 / Q1)Q2 F①主要用于建设投资与其生产能力间为线性关系的类型项目。
较理想化,精确度较差,如可比性小,误差大。
②通常分解项目下属车间、设施和装置,分别按此法计算后再汇总。
主要用于新建项目或装置的估算;③应用该法应注意:A.建设条件相同;B.配套工程类似:C.时间性;④单位生产能力估算法误差较大,可达±30%,只能粗略快速估算。
2)生产能力指数法——又称指数估算法。
C2 = C1(Q2 / Q1)x·F①主要适用于投资与规模(或容量)呈非线性关系,且单位造价随工程规模(或容量)增大而减小;②一般情况下0<x<1。
若已建类似项目的生产规模与拟建项目生产规模相差不大,且拟建项目生产规模的扩大仅靠增大设备规模来达到时,x取值约在0.6—0.7之间;若是靠增加相同规格设备的数量达到增加生产规模时,x取值约在0.8—0.9之间;③精确度有所提高,一般可控制在±20%以内,且不需详细工程设计资料,只要知道工艺流程及规模即可。
3)系数估算法——也称因子估算法。
①简单易行,但精度不高。
一般只能用于建议书阶段。
②国内常用的方法是设备系数法和主体专业系数法,世行投资的项目估算常用朗格系数法;朗格系数法基本原理:分别计算直接成本和间接成本再汇总成建设总成本费用。
4)类似项目对比法5)指标估算法:可用在本阶段和可研阶段,简单易行,适用面广。
第六章增决策和设计阶段工程造价的确定与控制§6.1 建设项目投资估算一. 投资估算的内容与作用1. 内容1)固定资产投资估算:按费用性质分;建筑安装工程费、设备及工器具购置费、工程建设其他费、基本预备费、涨价预备费、建设期利息、固定资产投资方向调节税(暂停征收);2)流动资金估算:流动资金 = 流动资产—流动负债二. 项目建议书阶段的投资估算1. 投资估算的方法——项目规划和建议书阶段投资估算精度低,可采用简单的匡算法。
1)单位生产能力估算法C2 = (C1/ Q1)Q2F①主要用于建设投资与其生产能力间为线性关系的类型项目。
较理想化,精确度较差,如可比性小,误差大。
②通常分解项目下属车间、设施和装置,分别按此法计算后再汇总。
主要用于新建项目或装置的估算;③应用该法应注意:A.建设条件相同;B.配套工程类似: C.时间性;④单位生产能力估算法误差较大,可达±30%,只能粗略快速估算。
2)生产能力指数法——又称指数估算法。
C2 = C1(Q2/ Q1)x·F①主要适用于投资与规模(或容量)呈非线性关系,且单位造价随工程规模(或容量)增大而减小;②一般情况下0<x<1。
若已建类似项目的生产规模与拟建项目生产规模相差不大,且拟建项目生产规模的扩大仅靠增大设备规模来达到时,x取值约在0.6—0.7之间;若是靠增加相同规格设备的数量达到增加生产规模时,x取值约在0.8—0.9之间;③精确度有所提高,一般可控制在±20%以内,且不需详细工程设计资料,只要知道工艺流程及规模即可。
3)系数估算法——也称因子估算法。
①简单易行,但精度不高。
一般只能用于建议书阶段。
②国内常用的方法是设备系数法和主体专业系数法,世行投资的项目估算常用朗格系数法;朗格系数法基本原理:分别计算直接成本和间接成本再汇总成建设总成本费用。
4)类似项目对比法5)指标估算法:可用在本阶段和可研阶段,简单易行,适用面广。
对一般通用性项目有效,精确度适用。
2. 投资估算精度要求1) 项目规划阶段的投资估算:一般允许误差大于±30%;2) 项目建议书阶段的投资估算:精度要求控制误差在±30%以内。
三. 可行性研究阶段的投资估算1. 投资估算的方法:除了单位生产能力法、生产能力指数法、系数估算法、类似项目对比法之外,还有:5)比例估算法I = 1/K·∑Qi P i_6)指标估算法:①建筑工程费用估算:a) 单位建筑工程投资估算法:单位建筑工程量投资×建筑工程总量b)单位实物工程量投资估算法:单位实物工程量的投资×实物工程总量c)概算指标投资估算法②设备及工器具购置费估算③安装工程费估算:安装工程费=设备原价×安装费率=设备吨位×每吨安装费=安装工程实物量×安装费用指标④工程建设其他费用估算⑤基本预备费估算:工程费用和工程建设其他费用×基本预备费率7) 工程量估算法:适用于简单或单一项目,是本阶段最有效的一种方法。
要求可研具有相应的深度,各专业能按要求估列相应深度的工程量。
C = ∑Qi ×Kj2. 投资估算精度要求1)预可行性研究阶段的投资估算:控制误差在±20%以内。
2)可行性研究阶段的投资估算:审查批准后即是设计的限额,控制误差在±10%以内。
四. 投资估算的步骤1)分别估算各单项工程所需的建筑工程费、设备及工器具购置费、安装工程费;2)在汇总各单项工程费用的基础上,估算工程建设其他费用和基本预备费;3)估算价差预备费和建设期贷款利息;4)估算流动资金。
五.资金筹措金融机构贷款、多方合资、发行股票、募捐、租赁2008年造价工程师考试《工程造价计价与控制》课本浓缩精华四2008-8-19 14:14151. 项目规模合理化的制约因素:市场因素;技术因素;环境因素;152. 建设地区的选择要考虑各种因素:要符合国民经济发展战略规划,国家工业布局总体规划和地区经济发展规划的要求;要根据项目的特点和需要,充分考虑原材料条件、能源条件、各地区对项目产品需求及运输条件;要综合考虑气象、地质、水文等建厂的自然条件;要充分考虑劳动力能源、生活环境、协作、施工力量、风俗文化等社会环境的影响;153. 建设地区的选择要遵循以下两个基本原则:靠近原料、燃料提供地和产品消费地的原则;工业项目适当聚集原则;154. 建设地点选择的要求:节约土地,少占耕地;减少拆迁移民;应尽量选择在工程地质、水文地质条件较好的地段,土壤耐压力应满足拟建厂的要求;要有利于厂区合理布置和安全运行;应尽量靠近交通运输条件和水电等供应条件好的地方;应尽量减少对环境的污染;155. 厂址选择时的费用分析包括项目投资费用;项目投产后生产经营费用分析;156. 技术方案的选择原则:选进适用原则;安全可靠;经济合理;157. 设备选择时要处理以下问题:要尽量选用国产设备;要注意进口设备之间以及国内外设备之间的衔接配套;要注意进口设备与原有国产设备、厂房之间的配套问题;要注意进口设备与原材料、备品备件及维修能力之间的配套问题;158. 可行性研究的作用:作为建设项目投资决策的依据;作为编制设计文件的依据;作为向银行贷款的依据;作为建设项目与各协作单位签订合同和有关协议的依据;作为环保部门、地方政府和规划部门审批项目的依据;作为项目后评价的依据;159. 可行性研究的内容:总论;市场预测;资源条件评价;建设规模与产品方案;厂址选择;技术方案、设备方案和工程方案;主要原材料、燃料供应;总图布置、场内外运输与公用辅助工程;能源和资源节约措施;环境影响评价;劳动安全卫生与消防;组织机构与人国资源配置;项目实施进度;投资估算;融资方案;项目的经济评价;社会评价;风险分析;研究结论与建议;160. 可行性研究报告的编制程序:建设单位提出项目建议书和初步可行性研究报告;项目业主、承办单位委托有资格的单位进行可行性研究;咨询或设计单位进可行性研究工作,编制完整的可行性研究报告;161. 咨询或设计单位与委托单位签订合同后,即可开展可行性研究工作,一般按以下步骤进行:了解有关部门与委托单位对建设项目的意图,并组建工作小组,制定工作计划;调查研究与收集资料;方案设计与优选;经济分析和评价;编写可行性研究报告;与委托单位交换意见;162. 可行性研究报告的编制要求:编制单位必须具备承担可行性研究的条件;确保可行性研究报告的真实性和科学性;可行性研究的深度要规范化和标准化;可行性研究报告必须经签证;163. 根据《国务院关于投资体制改革的决定》,政府对于投资项目的管理分为审批、核准和备案三种方式;164. 对于政府投资的项目,继续实行审批制;对于企业不使用政府性资金投资建设的项目,不律不再实行审批制,区别不同情况实行核准制和备案制;对于以投资补助、转贷或贷款贴息方式使用政府投资资金的企业投资项目,应在项目核准或备案后向政府有关部门提交资金申请报告;政府有关部门只对是否给予资金支持进行批复,不再对是否允许项目投资建设提出意见;165. 政府直接投资和资本金注入的项目审批:由国家发展和改革委员会审核报国务院审批的项目;国家发展和改革委员会审批地方政府投资的项目;166. 使用国外援助性资金的项目审批,对于借用世界银行、亚洲开发银行、国际农业发展基金会等国际金融组织贷款和外国政府贷款投资的项目,有规定如下:由中央统借统还的项目,按照中央政府直接投资项目进行管理,其可行性研究报告由国务院发展改革部门审批或审核后报国务院审批;由省级政府负责偿还或提供担保的项目,按照省级政府直接投资项目进行管理,其项目审批权限,按国务院及国务院发展改革部门的有关规定执行;由项目用款单位自行偿还且不需政府担保的项目,参照《政府核准的投资项目目录》规定办理;167. 投资估算的作用:项目建议书阶段的投资估算,是项目主管部门审批项目建议书的依据之一,并对项目的规划、规模起参考作用;项目可行性研究阶段的投资估算,是项目投资决策的重要依据;项目投资估算对工程设计概算起控制作用,设计概算不得突破批准的投资额,并应控制在投资估算额以内;项目投资估算可作为项目资金筹措及制定建设贷款计划的依据,建设单位可根据批准的项目投资估算额,进行资金筹措和向银行申请贷款;项目投资估算是核算建设项目固定资产投资需要额和编制固定资产投资计划的重要依据;168. 国外投资估算的阶段与精度划分:第一阶段,项目的投资设想期(允许误差大于±30%);第二阶段,项目的投资机会研究期(允许误差±30%内);第三阶段,项目的初步可行性研究时期(允许误差±20%内);第四阶段,项目的详细可行性研究时期(允许误差±10%内);第五阶段,项目的工程设计阶段(允许误差±5%内);169. 我国投资估算的阶段与精度划分:项目规划阶段的投资估算(允许误差大于±30%);项目建议书阶段的投资估算(允许误差±30%内);初步可行性研究阶段的投资估算(允许误差±20%内);详细可行性研究阶段的投资估算(允许误差±10%内);170. 根据国家规定,从满足建设项目投资和投资规模的角度,建设项目投资的估算包括固定资产投资估算和流动资产投资估算两部分;171. 固定资产投资估算的内容按照费用的性质划分,包括建筑安装工程费、设备及工器具购置费、工程建设其他费用、基本预备费用、涨价预备费、建设期利息、固定资产投资方向调节税;其中,建筑工程费、设备及工器具购置费、安装工程费直接形成实体固定资产,被称为工程费用;工程建设其他费用可分别形成无形资产、及其它资产,基本预备费、涨价预备费、建设期利息,在可行性研究阶段为简化计算,一并计入固定资产。
固定资产投资方向调节税现已暂停征收;172. 流动资金=流动资产-流动负债。
其中流动资产主要考虑现金、应收帐款和存货;流动负债主要考虑应付帐款;173. 固定资产投资静态投资部分的估算:单位生产能力估算法;C2=(C1/C2)Q2f,式中C1——已建类似项目的静态投资额;C2——拟建项目静态投资额;Q1——已建类似项目的生产能力;Q2——拟建类似项目生产能力;f——不同时期、不同地点的定额、单价、费用变更等的综合调整系数;174. 单位生产能力估算法误差罗大,应用时要注意以下几点:地方性;配套性;时间性;175. 生产能力指数法又称指数估算法,C2=C1(Q2/Q1)x*f;式中x——生产能力指数;176. 系数估算法也称为因子估算法,分为设备系数法;主体专业系数法;朗格系数法;比例估算法;指标估算法;177. 建设投资动态部分主要包括价格变动可能增加的投资额、建设期利息两部分;如果是涉外项目还应计算汇率的影响;178. 流动资金一般采用分项详细估算法:流动资金=流动资产-流动负债;流动资产=应收帐款+存货+现金;流动负债=应付帐款179. 周转次数=360/流动资金最低周转天数;应收帐款=年销售收入/应收帐款周转次数;存货=外购原材料+外购燃料+在产品+产成品;外购燃料=年外购燃料/按种类分项周转次数;在产品=(年外购原材料、燃料+年工资福利费+年修理费+年其他制造费)/在产品周转次数;产成品=年经营成本/产成品周转次数;180. 项目流动资金中的现金是指货币资金,包括企业库存现金和银行存款;现金需要量=(年工资福利费+年其他费用)/现金周转次数;181. 流动负债只考虑应付帐款一项。
