西津广场综合楼工程质量评估报告
- 格式:doc
- 大小:502.50 KB
- 文档页数:63
某广场工程中间结构质量评估报告及监理小结某广场工程中间结构质量评估报告及监理小结一、概述本文档旨在对某广场工程的中间结构进行质量评估,并提供监理小结,以确保工程的质量和安全。
二、工程概况某广场工程位于某市区中心,是一座多功能广场,总建筑面积为5000平方米。
该工程是一栋六层建筑,其中一层为商业用途,二至六层分别为多功能区域,并配备有地下停车场。
工程的设计方案涵盖了地基工程、主体结构工程、钢结构工程、屋面工程、幕墙工程、室内装饰工程等,其中中间结构是整个工程中最为重要的部分。
三、中间结构质量评估报告1.验收标准中间结构的验收标准应符合国家相关标准和相关要求,其中包括施工质量验收标准、安全验收标准、环保验收标准等。
其中,施工质量验收标准应包括以下几个方面:(1) 墙面结构:墙体建筑预制加固保温芯板,外墙砖、内墙灰砖应平整无裂缝,墙体的竖向和水平度应满足标准。
(2) 梁板结构:梁的外形应满足设计要求,梁板应平整牢固不得露肉,如有钢筋暴露,则应采取补救措施。
(3) 柱结构:柱墙结构应符合标准规范要求,如存在锤打空心、混砼肉眼可见缺陷、混砼不均匀等现象,则需要采取相应的补救措施。
2.质量评估报告中间结构的质量评估应包括材料、构件连接、结构强度分析等方面。
材料方面,应检测砖石、混凝土、钢筋等材料的强度和合格证明;构件连接方面,应检查梁、柱、板等构件之间的连接是否紧固牢固;结构强度分析,应对中间结构进行整体强度分析以确保整个结构的安全性和稳定性。
四、监理小结通过对某广场工程中间结构的质量评估,我们得出以下的监理小结:1.加强施工管理中间结构牵涉到多个施工环节,施工人员需要高度重视施工质量和施工安全,全力认真进行管理,才能确保工程质量和安全。
2.加强材料质量控制施工过程中,应加强对材料质量的检测和控制,检查合格证明,确保材料质量符合国家标准,保证施工质量。
3.加强结构连接质量控制在中间结构的施工过程中,需要加强对构件连接质量控制,确保中间结构的牢固性和稳定性,杜绝连接松散和错位的现象。
建筑施工质量评估报告评估对象:XXX建筑项目评估日期:20XX年X月X日概述:本报告旨在对XXX建筑项目的施工质量进行全面评估,以确保建筑工程符合相关标准和规范,提供有关施工质量的结果和建议。
本报告基于对现场施工工艺、施工过程和质量管理进行全面调查和分析,评估结果将直接影响工程质量的管理、改进和决策。
一、项目概况1.1 建设单位:XXX公司1.2 施工单位:XXX建筑有限公司1.3 项目地址:XXX省XXX市XXX区XXX街道XXX号1.4 建筑类型:XXX(住宅楼、商业大楼、公共设施等)1.5 工程规模:XXX平方米1.6 工程周期:起始日期:20XX年X月X日,预计完工日期:20XX年X月X日二、质量评估内容2.1 设计文件评估在本次评估中,对XXX建筑项目的设计文件进行了全面审查。
评估人员针对设计文件的合规性、准确性和可行性进行了仔细的检查。
初步评估结果显示设计文件符合相关标准和规范,但仍存在一些细节问题,建议施工单位在施工过程中对这些问题进行修正。
2.2 施工工艺评估在评估过程中,评估人员对XXX建筑项目的施工工艺进行了详细的调查和检查。
评估发现,在施工实践中,施工单位采用了一系列科学合理的施工工艺,并且严格按照施工图纸和规范进行施工。
然而,还存在一些工艺上的不足之处,如材料选用、施工工序协调等需要改进的地方。
2.3 施工质量把关评估本次评估还对XXX建筑项目的质量管理工作进行了全面评估。
评估人员对施工单位的质量管理体系、材料验收制度、工艺质量控制等进行了逐项评估。
评估结果表明,施工单位在质量管理方面得到了有效执行,但还需加强对某些关键节点的监控与检查,以确保施工质量的稳定与提升。
三、评估结果在本次评估中,根据对XXX建筑项目的全面调查、分析和评估,综合考虑各项因素,我们得出以下评估结果:3.1 设计文件评估结果设计文件的整体质量较高,符合相关标准和规范的要求。
但仍存在部分细节问题需要施工单位及时修正。

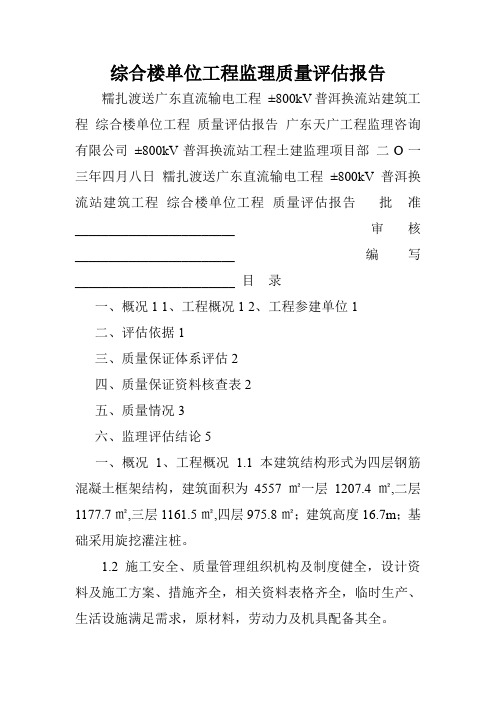

综合楼单位工程监理质量评估报告糯扎渡送广东直流输电工程±800kV普洱换流站建筑工程综合楼单位工程质量评估报告广东天广工程监理咨询有限公司±800kV普洱换流站工程土建监理项目部二O一三年四月八日糯扎渡送广东直流输电工程±800kV普洱换流站建筑工程综合楼单位工程质量评估报告批准________________________ 审核________________________ 编写________________________ 目录一、概况1 1、工程概况1 2、工程参建单位1二、评估依据1三、质量保证体系评估2四、质量保证资料核查表2五、质量情况3六、监理评估结论5一、概况1、工程概况1.1本建筑结构形式为四层钢筋混凝土框架结构,建筑面积为4557㎡一层1207.4㎡,二层1177.7㎡,三层1161.5㎡,四层975.8㎡;建筑高度16.7m;基础采用旋挖灌注桩。
1.2 施工安全、质量管理组织机构及制度健全,设计资料及施工方案、措施齐全,相关资料表格齐全,临时生产、生活设施满足需求,原材料,劳动力及机具配备其全。
2、工程参建单位建设单位中国南方电网公司超高压输电公司施工单位中国葛洲坝集团股份有限设计单位中南电力设计研究院监理单位广东天广工程监理咨询有限公司二、评估依据2.1国家的法律法规和行政规章,主要有1)中华人民共和国建筑法2)建设工程质量管理条例3)中华人民共和国合同法2.2国家和电力行业现行的有关规程、规范和技术标准,主要有1)地基与基础工程施工质量验收规范(GB50202-2002);2)110~500kV送变电工程质量检验及评定标准第2部分变电土建工程(中国南方电网有限责任公司企业标准Q/CSG 10017.3-2007)3)混凝土结构工程施工质量验收规范(GB50204-2002);4)建设工程监理规范(GB50319-2000);5)电力建设工程监理规范(DL/T 5434-2009);6)砌体工程施工质量验收规范(GB50203-2002);7)屋面工程质量验收规范(GB50207-2002);8)建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011);9)建筑工程施工质量验收统一标准(GB50300-2001);10)建筑工程施工质量评价标准(GB50375-2006);11)建筑地面工程施工质量验收规范(GB50209-2002);12)建筑抗震设防分类标准(GB502232008);2.3工程设计文件2.4 厂家技术资料2.5 订货技术条件 2.6合同1)建设单位与监理单位签订的建设工程监理合同;2)建设单位与施工单位签订的建设工程施工合同。
A。
0.15工程工程质量评估报告内容提要:工程概况工程参建单位工程质量验收情况工程质量事故及其处理情况工程质量评估结论建设单位:设计单位:施工单位:监理单位(章):总监理工程师:监理单位技术负责人:日期:江苏省住房和城乡建设厅监制一、工程概况:XXXXX工程由XXXX设计; XXXX施工;XXXX承担监理任务。
本工程为XXXX,对原有建筑物进行翻新改造。
由于现存建筑多为上世纪80年代建造,毁坏搭建严重,所有维修材料尽量采用与原建筑构件材料相同,维修工艺尽量采用与原工艺相同手法。
室内±0。
00标高相当于现有室内标高。
建筑总面积为2665.90 平方米;建筑等级二级;建筑耐火等级二级;屋面防水等级二级,每栋楼为一个防火分区。
主要结构形式:砌体结构本工程由业主、设计院、质监站、监理、施工单位等参加质量验收,全部合格。
二、工程质量控制:1﹑原材料质量控制本分部工程施工中所使用的建筑原材料,现场监理人员严格按照验收规范的要求进行实物验收和见证取样复试。
主要原材料均是在复试合格的基础上,监理签发B。
1.3《材料(构配件)、设备进场使用报验单》后,同意其投入使用。
本工程主要材料见证取样频率为:砂 1 组,水泥 2 组,砂浆配合比 1 组,以上试验均合格。
2、工序质量控制在工程实施阶段中,监理严格执行了工序报验制度,每道工序均是在施工方自检合格的基础上,报监理验收,经监理现场检查验收合格后,签发B。
1.4《工序质量报验单》,方同意进入下一道工序的施工.发现问题及时通知施工方予以整改,并签署A.0。
6《旁站监理记录表》。
现场监理人员着重控制了每检验批的施工质量,采取现场巡视、平行检查、实体抽查、工作核验、旁站监督等监理方法和手段,确保了每个检验验收批的质量合格。
监理工作中签发《会议纪要》 1 份,《监理月报》份,质量控制通知单份,安全文明类通知单份。
3、安全文明控制安全工作是关键,从工程一开始我们很重视安全,层层抓安全,天天讲安全,对发现的安全隐患及时以书面通知要求施工单位进行整改,本工程从开工至今未发生任何安全事故.三、监理评估结论综上所述,我项目监理部认为,XXXX工程已按设计文件的要求完成施工,工程技术资料齐全,符合施工验收规范的要求,同意施工方提出的验收要求,请建设单位、勘察单位、设计单位予以检查验收。
建筑项目施工质量评估的工作报告一、引言建筑项目施工质量评估是确保建筑工程质量和安全的重要手段之一。
本报告旨在总结过去一段时间内我团队对某建筑项目进行施工质量评估的工作情况,并提出改进建议。
二、项目背景本次施工质量评估工作针对某建筑项目的主体结构施工阶段展开。
该项目位于XX市,总建筑面积约XXX平方米,拟用途是XXXX。
施工单位为XXXX公司,我们是作为独立的第三方机构被委托对施工质量进行评估。
三、评估方法1. 目标设定:根据建筑项目的实际情况,确定施工质量评估的目标与重点,包括主体结构质量、材料使用、施工工艺、安全性等方面。
2. 资料收集:通过现场勘测、施工记录、施工设备与操作人员的资格证书等方式,收集与质量评估相关的相关材料。
3. 实地检查:定期对施工现场进行实地检查,观察材料的储存与保护、施工工艺是否符合要求、施工质量是否满足标准等。
4. 抽样检测:对施工过程中使用的关键材料进行抽样,送往实验室进行物理性能测试、化学成分分析等。
5. 数据分析:对收集到的相关数据进行统计和分析,评估施工质量的合格程度,并与建设单位约定的质量标准进行对比。
四、评估结果根据对建筑项目施工质量的评估,得出以下结论:1. 主体结构质量:经过实地检查和抽样检测,主体结构质量符合设计要求,无明显质量问题,满足安全使用要求。
2. 施工工艺:施工单位严格按照相关规范进行施工,工艺流程合理、操作规范,减少了施工质量问题的发生。
3. 材料使用:施工过程中所使用的材料品质优良,无使用劣质材料或偷工减料现象。
4. 安全性:施工过程中安全措施得到有效执行,无重大安全事故发生。
五、改进建议在施工质量评估的基础上,我们提出以下改进建议:1. 加强对施工人员的培训:施工人员是保证施工质量的关键,需要加强对施工人员的技能培训和素质提升,增强他们的安全意识和质量意识。
2. 完善材料管理制度:建立健全材料采购、储存、使用的管理制度,确保所采购的材料质量符合标准,并加强材料的储存与保护工作。
工程项目质量评估报告一、引言工程项目质量评估是确保工程项目质量达到预期要求的重要环节。
本报告对某工程项目进行了全面的质量评估,目的是识别潜在的质量问题,提供改进建议,确保项目的顺利进行。
二、项目背景该工程项目为建造一座高层住宅楼,总面积为XXX平方米,楼层数为X层。
项目涉及土建工程、装饰工程、给排水工程等,设计阶段已完成并开始施工。
该项目计划通过本次评估,确保各工程环节的质量合格,避免后期出现质量问题。
三、评估方法本次质量评估采用了以下方法:1.文件审核:对项目设计文件、施工方案、资质证书等进行全面审核,确认其与相关标准和法规的符合性。
2.现场检查:对施工现场进行全面的巡视,重点关注工程进展、材料使用、施工工艺等方面的质量问题。
3.取样检测:对关键材料和结构进行取样,送至实验室进行检测,评估其符合性和质量稳定性。
4.数据分析:对现场检查和取样检测的数据进行分析,得出项目存在的质量问题和改进措施。
5.专家访谈:与项目设计师、监理工程师、施工队长等进行深入访谈,了解他们对项目质量的评估与把控。
四、评估结果1.施工现场管理通过现场检查和专家访谈,发现施工现场管理中存在以下问题:施工进度安排不合理、现场秩序混乱、人员管理松散等。
这些问题容易导致质量难以控制,建议加强施工现场管理,落实各项安全措施和标准操作规程。
2.材料选择和使用针对取样检测结果,发现部分材料不符合项目要求或存在质量问题。
例如,某批次水泥强度不达标,某些检测指标未达到设计要求的最低标准。
建议加强对材料的严格筛选和验收,确保所使用的材料符合相关标准,并进行必要的质量监控。
3.施工工艺针对施工工艺,发现部分工序存在操作不规范、施工材料未按要求使用等问题。
例如,某些加固工程未按照设计方案进行,某些装饰工程未能保持一致的装修质量等。
建议严格按照设计方案和相关标准进行施工,并加强对施工工艺的监督和检查。
4.项目管理项目管理环节中,存在计划安排不合理、沟通协调不畅等问题。
建筑施工质量评估标准报告(正文部分)一、引言建筑施工质量是保障建筑物安全、耐久和功能的重要指标,关系到人们的生命财产安全以及社会稳定。
本报告旨在对某项目的建筑施工质量进行评估,并根据相关标准进行分析和总结,为今后的工程建设提供参考。
二、评估标准1.国家标准根据《建筑施工质量验收规范》(GB50203-2011)等国家标准,把控建筑材料的质量合格率、施工现场的安全措施、工艺操作的规范性以及建筑物的使用性能等方面进行评估。
2.行业标准结合建筑施工行业特点,参考《建筑施工质量管理细则》等行业标准,对项目的施工计划、技术方案、工艺流程、施工人员的素质等进行综合评估。
三、评估内容1.材料质量与使用情况评估使用的建筑材料是否符合相关标准要求,如水泥、砂石、钢筋的质量、规格与用量是否合格,以及是否存在浪费现象。
2.施工现场管理评估施工现场的安全措施是否到位,如是否设置了安全警示标识、消防设备是否齐备、作业人员是否配戴个人防护用品等。
3.工艺操作规范性评估施工过程中是否按照规范进行操作,如土方开挖、基础浇筑、墙体砌筑等工艺环节是否符合要求、是否存在施工缺陷等。
4.建筑物使用性能评估建筑物的使用性能,如结构的抗震能力、墙体的隔音性能、门窗的气密性等,是否满足相关标准要求。
四、评估方法1.文件资料评估对项目的施工图纸、设计文件、施工方案等进行审核和分析,了解工程建设的整体规划和目标。
2.现场检查评估通过现场勘察和检查,对施工现场的整体情况、施工工艺、人员配备等进行实地观察和评估。
3.抽样检测评估选取代表性样本进行抽样检测,包括建筑材料的抽样检测和施工工序的抽样检测,以获取客观可靠的数据依据。
五、评估结果在按照以上评估内容和方法进行全面评估后,得出以下评估结果:1.材料质量与使用情况经抽样检测,建筑材料的质量符合相关标准要求,用量适中,未发现浪费现象。
2.施工现场管理施工现场设置了完善的安全警示标识,消防设备齐备,作业人员配戴个人防护用品,安全措施到位。
甘肃建工集团甘肃建工集团西津广场综合楼工程质量评估报告公司经理:公司总工:项目总监:甘肃华兰工程监理有限公司二零零五年十月西津广场综合楼工程质量评估报告建设单位:省建总公司建总置业发展有限公司工程名称:西津广场综合楼工程勘察单位:甘肃水文地质工程地质勘察院设计单位:中国市政工程西北设计研究院施工单位:省建总公司工程总承包部工程地点:兰州市西津东路564号监理单位:甘肃华兰工程监理有限公司公司技术负责人:王满胜总监理工程师:王满胜土建监理工程师:熊卫星高原梁晨高翔安装监理工程师:徐万隆王丕芬造价监理工程师:葛颖目录一.工程概况 (1)二.监理依据 (5)三.监理方针和方法 (6)四.施工阶段的资料及原材料检验和试验情况 (7)五.质量控制 (10)六.工程质量评定及符合的标准 (13)七、评定结果 (27)西津广场综合楼工程质量评估报告一.工程概况本工程位于西津东路与建工中路口交叉处,是集商场、办公、商住为一体的标志性大型建筑,总建筑面积约80675.3M2,办公楼总高度为89.5M,住宅楼总高度70.7m。
本工程为框剪结构,加气砼块填充墙,M5混合砂浆,内墙面混合砂浆、外墙水泥砂浆普通抹灰。
办公楼地上二十九层,商住楼地上二十二层,地下二层,其中地下二层为人防层,地下一层为大型停车场,地上一至四层为商场,五层为设备层,北塔楼六至二十九层为总公司办公楼,内设客运电梯三部,南塔楼六至二十二层为商住楼,商住楼分为四个单元,每单元设客运电梯一部,其中东、西两单元为一梯三户;中间为一梯二户。
本工程属二类建筑,设计合理使用年限为50年,屋面防水等级为二级,抗震设防烈度为8度,框架抗震等级为二级,抗震墙抗震等级为一级。
根据地质报告本工程采用卵石层作为持力层,由于卵石层埋置深度大于基础埋置深度,因此地基须作处理,地基处理方式采用C10素混凝土换填,换填厚度2500~3000mm。
本工程基础设计采用筏板承台与独立基础承台,筏板大体积混凝土厚1400~1200 mm,砼级配为C40。
大厦工程竣工验收监理质量评估报告尊敬的业主:根据您委托的项目要求,经过深入的工程竣工验收监理工作,我们荣幸地向您提交大厦工程竣工验收监理质量评估报告。
一、工程概况该大厦工程总建筑面积为XXXX平方米,总层数为XX层。
工程的建设期从XX年XX月XX日开始,至XX年XX月XX日竣工。
整个工程涉及地基基础、主体结构、屋面、立面、室内装修、设备安装等方面。
监理过程中充分发挥了技术监督、工艺指导、质量控制等作用,确保了工程的高标准、高质量完成。
二、质量评估项目及结果1.结构工程评估根据相关规范和构件验收标准,我们对主体结构进行了评估。
通过对结构验收资料和现场实际情况的比对,结构工程整体质量良好,各项技术指标满足设计要求。
未发现重要构件存在质量问题,结构表现出优秀的抗震性能和稳定性。
2.室内装修工程评估我们对室内装修工程的施工工艺、材料选择、施工质量进行了评估。
经检查,各项指标符合设计要求,装修效果满足使用和美观要求。
在材料选用方面,业主单位对绿色环保材料的要求得到满足,具有较好的装饰效果。
3.设备安装工程评估设备安装工程质量是工程竣工验收的重要环节之一,我们对设备安装质量进行了全面评估。
经过核查,设备安装合理、稳固,整体运行效果良好,各项设备符合设计要求,未发现重要设备出现质量问题。
4.整体验收评估综合以上评估结果,整个大厦工程竣工验收质量评估结果良好。
工程的各项工程质量指标符合国家和地方相关标准,达到了监理要求。
三、存在问题和改进建议1.部分装修材料的选用对环境友好度不高,建议在今后的装修工程中更加注重环保材料的使用,减少对环境的影响。
2.部分设备使用说明书安装位置未明确标识或未提供完整,建议在使用和维护过程中完善相关文件和标识,以便员工更好地操作和维护设备。
3.监理期间,发现一些施工图纸的变更未得到相应的审批和备案,有一定的安全隐患。
建议在项目管理上加强流程控制和内部沟通,确保变更工程的安全性和合规性。
建筑施工质量评估报告1. 简介本报告旨在对某建筑项目的施工质量进行全面评估和分析。
根据现场调查和相关数据分析,提供有关质量问题及其可能影响的详细信息,以及建议解决方案。
2. 评估方法评估过程采用了以下方法:- 现场调查:对建筑项目进行实地观察,收集有关施工过程和质量控制的相关信息。
- 文档审查:分析项目的施工文件、技术规范和监督报告等文档,以了解施工过程中的质量管理情况。
- 抽样检测:选取一定数量的样本进行物理测试和质量评估,以验证施工质量的合规性。
3. 评估结果根据我们的评估,发现以下主要质量问题:1. 墙体施工:部分墙体出现垂直度不符合要求的情况,需要进行重新调整和加固。
2. 地面铺设:在某些区域,地面铺设的平整度不理想,需要重新调整和重新铺设。
3. 漏水问题:某些管道连接处存在漏水问题,需要进行修复和加强密封。
4. 影响分析这些质量问题可能引起以下影响:- 墙体施工问题可能会导致建筑结构的稳定性降低,对房屋的安全性产生潜在威胁。
- 地面铺设问题可能影响居民的正常生活和使用体验,存在跌倒和伤害风险。
- 漏水问题可能导致水资源的浪费和损失,并可能引发其它相关的水损害问题。
5. 建议解决方案为了解决以上质量问题和最大限度地减少其影响,我们建议以下解决方案:1. 墙体施工:重新测量和调整垂直度,必要时进行加固措施。
2. 地面铺设:重新进行平整度测量,并重新铺设地面材料。
3. 漏水问题:修复和加强管道连接处的密封,并进行全面水密性测试。
6. 结论综上所述,本报告提供了某建筑项目施工质量的评估结果和建议解决方案。
通过及时采取措施解决质量问题,有助于确保建筑项目的安全性、可持续性和用户满意度。
以上仅为评估结果和建议,具体解决方案应根据实际情况和相关法律法规进行进一步研究和决策。
如需更详细的信息,请参考附件中的完整报告。
附件:建筑施工质量评估报告。
甘肃建工集团甘肃建工集团西津广场综合楼工程质量评估报告公司经理:公司总工:项目总监:甘肃华兰工程监理有限公司二零零五年十月西津广场综合楼工程质量评估报告建设单位:省建总公司建总置业发展有限公司工程名称:西津广场综合楼工程勘察单位:甘肃水文地质工程地质勘察院设计单位:中国市政工程西北设计研究院施工单位:省建总公司工程总承包部工程地点:兰州市西津东路564号监理单位:甘肃华兰工程监理有限公司公司技术负责人:王满胜总监理工程师:王满胜土建监理工程师:熊卫星高原梁晨高翔安装监理工程师:徐万隆王丕芬造价监理工程师:葛颖目录一.工程概况 (1)二.监理依据 (5)三.监理方针和方法 (6)四.施工阶段的资料及原材料检验和试验情况 (7)五.质量控制 (10)六.工程质量评定及符合的标准 (13)七、评定结果 (27)西津广场综合楼工程质量评估报告一.工程概况本工程位于西津东路与建工中路口交叉处,是集商场、办公、商住为一体的标志性大型建筑,总建筑面积约80675.3M2,办公楼总高度为89.5M,住宅楼总高度70.7m。
本工程为框剪结构,加气砼块填充墙,M5混合砂浆,内墙面混合砂浆、外墙水泥砂浆普通抹灰。
办公楼地上二十九层,商住楼地上二十二层,地下二层,其中地下二层为人防层,地下一层为大型停车场,地上一至四层为商场,五层为设备层,北塔楼六至二十九层为总公司办公楼,内设客运电梯三部,南塔楼六至二十二层为商住楼,商住楼分为四个单元,每单元设客运电梯一部,其中东、西两单元为一梯三户;中间为一梯二户。
本工程属二类建筑,设计合理使用年限为50年,屋面防水等级为二级,抗震设防烈度为8度,框架抗震等级为二级,抗震墙抗震等级为一级。
根据地质报告本工程采用卵石层作为持力层,由于卵石层埋置深度大于基础埋置深度,因此地基须作处理,地基处理方式采用C10素混凝土换填,换填厚度2500~3000mm。
本工程基础设计采用筏板承台与独立基础承台,筏板大体积混凝土厚1400~1200 mm,砼级配为C40。
地下一层、二层层高均为4500 mm,±0.00以下地下室外墙厚为400 mm,内墙厚300 mm,混凝土C40抗渗等级为S8。
本工程采用高强泵送商品砼,由甘肃七建集团砼构件公司提供,混凝土设计强度等级:1、标高±0.00~4.80m之间所有柱、所有内墙、连梁及对应于地上一层(±0.00~4.80m)的外墙混凝土为C60,其余结构为C40。
2、高层办公部分±0.00~18.90m框架柱、钢筋混凝土墙内墙连梁砼为C60,现浇梁、板为C40。
18.90~43.90m框架柱、钢筋混凝土墙、连梁混凝土为C55,现浇梁、板为C35。
43.90~63.50m框架柱、钢筋混凝土墙、连梁混凝土为C50,现浇梁、板为C30。
63.50~76.30m框架柱、钢筋混凝土墙混凝土为C45,现浇梁、板为C30。
76.30~89.50m框架柱、钢筋混凝土墙混凝土为C40,现浇梁、板为C30。
89.50m标高以上框架柱、钢筋混凝土墙混凝土为C35,现浇梁、板为C30。
3、高层商住楼部分:±0.00~21.50m框架柱、钢筋混凝土墙连梁为C55,现浇梁、板为C40。
21.50-27.10m框架柱、钢筋混凝土墙连梁为C50,现浇梁、板为C40。
27.10~44.20m框架柱、钢筋混凝土墙连梁为C45,现浇梁、板为C40。
44.20~55.80m框架柱、钢筋混凝土墙连梁为C40,现浇梁、板为C35。
55.80m标高以上框架柱、钢筋混凝土墙连梁混凝土为C35,现浇梁、板为C35。
本工程内外填充墙均采用加气混凝土块,外墙300mm厚,内墙200mm 厚,加气混凝土砌块容重不大于8KN/m3,砌筑砂浆均采用M5混合砂浆。
住宅部分卫生间墙为100mm厚粘土承多孔砖。
该工程地基基础和主体结构分别于2005年4月30日和2005年9月28日完成,监理单位分别在2005年4月30日和10月20日组织了设计单位、勘察单位、施工单位和建设单位对地基基础工程和主体结构工程进行了工程质量验收,兰州市质检站对验收过程和结果进行了现场监督和认定,认为地基基础工程和主体结构工程质量良好,达到了设计要求,符合国家规范标准。
一至四层商场外装饰以干挂石材幕墙为主,局部玻璃幕墙,办公楼五层以上以高级外墙涂料为主,玻璃幕墙分为三块。
幕墙设计型号分别为150系列和180系列,面板采用6mm钢化镀膜玻璃,采用铝塑板边封口。
这三块玻璃幕墙由甘肃煜峰装饰工程有限公司专业分包承建。
商住楼五层以上为普通外墙涂料。
窗均为高级塑钢窗,商场及办公楼局部屋面为上人屋面,用高级广场砖进行铺设,办公楼26层○1~1/16轴采用轻型钢屋架彩钢板屋盖结构。
其余屋面均为不上人屋面,防水卷材为3 ㎜×2SBS,室内均为初装饰,墙面顶棚为白色普通涂料、地面毛地坪、橱厕间水泥砂浆毛墙毛地坪。
办公楼楼梯为花岗岩铺面,不锈钢栏杆;住宅楼楼梯为水泥砂浆地面,金属普通栏杆。
办公楼十八层以上室内为二次细装饰工程,采用轻型龙骨石膏板隔墙及玻璃隔墙。
地面采用800×800,600×600的地砖及实木复合地板,顶棚采用局部石膏板吊顶刷乳胶漆及矿棉吸音板吊顶,室内墙面为环保乳胶漆,电梯厅墙面采用干挂400×800的砖及石材,柱面及局部装饰为铝塑板。
卫生间墙、地面为瓷砖,顶棚为铝条扣板吊顶。
建筑电气安装工程:电源变电所配电室由兰州供电局施工,低压室电压为380V/220V,采用的是三相四线制加PE线保护,本工程安全接地是采用TN-C-S系统。
电气安装工程分为照明、动力,防雷接地报、消防报警系统等几个分项工程。
建筑采暖给排水工程包括:给排水系统、消火栓给水系统、自动喷水灭火系统、水喷雾灭火系统、建筑灭火器配置、雨水系统、区域锅炉房、采暖系统。
给水系统市政管网供水压力均为0.3Mpa,给水水源由建工中路引入,给水系统分为高、中、低三个区。
排水系统采用合流制,分别由南北两个主化粪池排至建工中路的市政排水管网。
办公楼屋面和住宅楼屋面雨水采用内排水方式,在裙房屋面设87型雨水斗,汇集至Dn150的雨水立管至一层排至室外。
室内消火栓给水系统以设备层为界分为上、下两个区。
消火栓箱采用组合型,内设DN65消火栓一个,19mm水箱一支,25m水龙带及建筑灭火器。
自动喷水灭火系统用水量为27.7C/S,火灾延续时间1h,总用水量为99.92m3。
水喷雾灭火系统设在地下二层天然气锅炉房,消防水池设在地下二层可容600 m3水量,供消火栓和喷淋、喷雾系统取水。
采暖分为三个区域,系统均采用上行下给单管顺流同程式系统。
锅炉房设在地下二层,安装了两台2.1MW,工作压力为0.7Mpa的燃气锅炉,系统采用补水泵变频调量,连续补水定压与设在五层的热交换间联合运行,满足建筑的高、中、低区冬季供暖。
通风空调工程:本工程设有通风、空调、送排风、防排烟系统及人防通风。
地上一至三层每层设有两个大型空调系统,地下一层设计为大型停车库,设有一个防火分区,两个排烟分区,锅炉房设计有送、排风系统,地下二层通风按清流式、过滤式和隔绝式三种通风设计。
商场屋顶设计四台钢制消防高流排烟风机,供商场四层以下共享。
住宅楼部分防烟楼梯间采用自然排烟,每个单元屋顶设有一台加压钢制混流送风机。
办公楼防烟楼梯间、消防电梯间及前室分别设加压送风系统。
本工程是省建总公司“二次创业”首期工程的标志性建筑工程,质量目标——确保“飞天”、争创“鲁班”奖。
本工程由甘肃建总置业发展有限公司筹建,甘肃水文地质工程地质勘察院勘察,中国市政工程西北设计研究院设计,甘肃省建筑工程总公司工程总承包部承建,甘肃华兰工程监理有限公司实施施工阶段监理,兰州市建筑工程质量监督站实施监督,工程自2003年8月8日开工至2005年10月8日竣工。
二.监理依据:1.《中华人民共和国建筑法》;2.《建设工程质量管理条例》;3.《房屋建筑工程和市政工程设施实行见证取样和送检规定》;4.《建筑工程强制性条文标准》和《现行建筑施工规范大全》以及地方规定;5.《建筑工程监理规范》(GB50319-2000);6. 本工程《监理规划》以及《监理细则》;7. 业主与施工单位签订的《施工合同》和业主与监理方签订的《监理合同》;8. 经总监理工程师审批认可的《施工组织设计》以及专项施工方案;9. 工程设计文件;10.《建筑工程施工质量验收统一标准》(GB50300-2001);11.《建筑地基基础工程施工质量验收规范》(GB50202-2002);12.《砌体工程施工质量验收规范》(GB50203-2002);13.《混凝土结构工程施工质量验收规范》(GB50204-2002);14.《钢结构工程施工质量验收规范》(GB50205-2001);15.《木结构工程施工质量验收规范》(GB50206-2002);16.《屋面工程施工质量验收规范》(GB50207-2002);17.《建筑装饰装修工程施工质量验收规范》(GB50210-2001);18.《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002);19.《通风电气工程施工质量验收规范》(GB50243-2002);20.《建筑电气工程施工质量验收规范》(GB50303-2002);21.《电梯工程施工质量验收规范》(GB50310-2002);三.监理方针和方法:监理部的工作方针是恪守“守法、诚信、公正、科学”和“严格监理,热情服务”。
充分调动监理人员以人为本的责任心和事业心,以工作质量来保证和实现工程实体质量,独立自主地开展了监理工作,公平、公正的维护了建设单位和施工单位的合法权益,取得了良好的社会效益。
根据国家、部门、地方法规、规范、标准、文件要求,按监理合同的约定,认真实施了本工程施工阶段全过程、全方位、全天候的监理过程,充分实践了检验批、细部工序、分项、分部、单位工程事先有控制,事中有旁站,跟踪、检查、验收,事后有评定、有总结的有效工作方法和手段,把事先主动控制列入首要地位,事中事后被动控制做为补充和完善,把过程控制中的工序质量控制作为提高工程实体质量的重心常抓不懈,要求承包方严格按“先审核后实施,先报验后隐蔽”的原则程序。
为实现质量目标要求,现场监理检查的重要内容包括了:开工前的检查,工序交接检查,隐蔽工程检查,停工后复工前的检查。
分项、分部工程完工后,必须实施检查、评定、认可,签署验收记录后,才允许进行下一工序,实施成品保护检查控制。
同时,把目测法-看、摸、敲、照和实测法-靠、吊、量、套检查,融入监理的巡检和平行检验收之中。
以上检查在施工单位“三检”完成、评定的基础上进行。
