铁路建设项目总价承包标准施工招标文件补充文本使用说明一、《铁路建设项目总价承包标准施工招标文件补充文本》(以下简称《补充文本》)是为满足铁路建设项目施工总价承包招标需要,根据国家发改委等九部委令第56号《标准施工招标文件》编写的。
招标人根据经审核合格的施工图及施工图预算中的工程数量提出工程量清单,投标人按照施工图纸与工程量清单进行报价,报价中不包含甲供材料设备费用,包含一定额度的总承包风险费,除根据合同约定可调费用外,合同总价保持不变。
二、《补充文本》中“投标人须知”(投标人须知前附表和其他附表除外)、“评标办法”(评标办法前附表除外)、“通用合同条款”不加修改地引用《标准施工招标文件》对应的内容及格式;“招标公告”“投标邀请书”“投标人须知前附表”“评标办法前附表”、“专用合同条款”“合同附件格式”“工程量清单”“技术标准和要求”“投标文件格式”等内容根据铁路行业特点进行了完善和细化,并补充了相应附表或附件。
三、《补充文本》和《标准施工招标文件》构成完整的招标文件。
招标人在编写招标文件时,只对《补充文本》中的空白部分根据招标项目的实际情况和有关要求进行填写,确实没有需要填写内容的,在空格中用“/”标示,其他部分不得修改。
四、《补充文本》第一章“招标公告或投标邀请书”按照实际发布的招标公告或投标邀请书编入出售的招标文件中,作为投标邀请;招标公告应同时注明发布的所有媒介名称。
五、《补充文本》第二章“投标人须知”前附表由招标人根据招标项目具体特点和实际需要进行填写,但不得与“投标人须知”正文内容抵触。
六、《补充文本》第三章“评标办法”前附表的审查或评审因素、标准,招标人可根据招标项目具体特点和实际需要填写,前附表没有列明的因素和标准不得作为资格审查或评标的依据。
七、《补充文本》第三章“评标办法”分别规定了综合评估法和经评审的最低投标价法两种评标方法。
八、《补充文本》第四章“合同条款及格式”第二节“专用合同条款”,分为“铁路工程专用合同条款”和“项目专用合同条款”两部分,“铁路工程专用合同条款”原则上不允许修改;“项目专用合同条款”中的空格由招标人结合招标项目具体特点和实际需要填写。

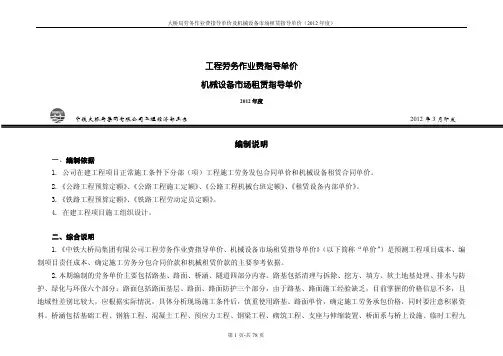

工程劳务作业费指导单价机械设备市场租赁指导单价2012年度中铁大桥局集团有限公司工程经济部主办2012年3月印发编制说明一、编制依据1. 公司在建工程项目正常施工条件下分部(项)工程施工劳务发包合同单价和机械设备租赁合同单价。
2.《公路工程预算定额》、《公路工程施工定额》、《公路工程机械台班定额》、《租赁设备内部单价》。
3.《铁路工程预算定额》、《铁路工程劳动定员定额》。
4. 在建工程项目施工组织设计。
二、综合说明1.《中铁大桥局集团有限公司工程劳务作业费指导单价、机械设备市场租赁指导单价》(以下简称“单价”)是预测工程项目成本、编制项目责任成本、确定施工劳务分包合同价款和机械租赁价款的主要参考依据。
2.本期编制的劳务单价主要包括路基、路面、桥涵、隧道四部分内容。
路基包括清理与拆除、挖方、填方、软土地基处理、排水与防护、绿化与环保六个部分;路面包括路面基层、路面、路面防护三个部分,由于路基、路面施工经验缺乏,目前掌握的价格信息不多,且地域性差别比较大,应根据实际情况,具体分析现场施工条件后,慎重使用路基、路面单价,确定施工劳务承包价格,同时要注意积累资料。
桥涵包括基础工程、钢筋工程、混凝土工程、预应力工程、钢梁工程、砌筑工程、支座与伸缩装置、桥面系与桥上设施、临时工程九个部分。
隧道包括洞身开挖、支护、洞门砌筑及附属工程、防水与排水四个部分。
3.本期发布的劳务单价除扼要说明主要工作内容和操作工序,分部(项)工程劳务作业费单价另有说明的外,均包括了从施工准备到结束全过程的场内操作范围内水平与垂直运输、材料工地二次搬运、人工费、辅助材料费、动力费、小型机具费及机械维修费、场地清理费及正常施工组织措施费、安全施工费、文明施工费、环境保护费等工程内容的费用。
同时,还包括以下工作内容发生的全部费用:①投入分部(项)施工劳务作业工程的所有人员、机械、设备、临时设施或施工辅助设施的组织发生的所有费用;②人力资源、机械、设备等一切为工程施工所必需的设施进退场发生的所有费用;③为完成分部(项)施工劳务作业工程所需临时设施的制造、安装和拆除发生的所有费用;④常规测量、检验、试验(如桩基检测、混凝土强度试验、混凝土的质量和数量检验、放线定位、钢筋焊接检验等)的配合发生的所有费用;⑤工程完工后的场地清理发生的所有费用;⑥已完工程及材料设备的保护费;⑦施工劳务承包方需缴纳的包括其需缴纳的营业税、所得税等所有税费、规费;⑧为从事劳务作业的自有人员办理工伤保险、生命财产保险、人身意外伤害保险以及为施工场地内自有施工机械设备办理保险所支付的保险费用。

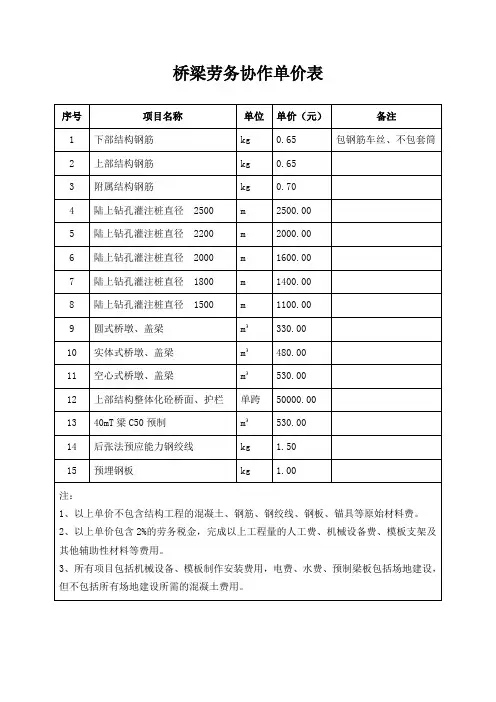

桥梁劳务协作单价表
序号项目名称单位单价(元)备注
1 下部结构钢筋kg 0.65 包钢筋车丝、不包套筒
2 上部结构钢筋kg 0.65
3 附属结构钢筋kg 0.70
4 陆上钻孔灌注桩直径 2500 m 2500.00
5 陆上钻孔灌注桩直径 2200 m 2000.00
6 陆上钻孔灌注桩直径 2000 m 1600.00
7 陆上钻孔灌注桩直径 1800 m 1400.00
8 陆上钻孔灌注桩直径 1500 m 1100.00
9 圆式桥墩、盖梁m³330.00
10 实体式桥墩、盖梁m³480.00
11 空心式桥墩、盖梁m³530.00
12 上部结构整体化砼桥面、护栏单跨50000.00
13 40mT梁C50预制m³530.00
14 后张法预应能力钢绞线kg 1.50
15 预埋钢板kg 1.00
注:
1、以上单价不包含结构工程的混凝土、钢筋、钢绞线、钢板、锚具等原始材料费。
2、以上单价包含2%的劳务税金,完成以上工程量的人工费、机械设备费、模板支架及其他辅助性材料等费用。
3、所有项目包括机械设备、模板制作安装费用,电费、水费、预制梁板包括场地建设,但不包括所有场地建设所需的混凝土费用。

路基、桥梁、隧道的清包工指导价一、路基工程1、拆除工程拆除浆砌石:18—25元/m3机械拆除素砼:40—60元/m3爆破拆除素砼:40—60元/m3机械拆除钢筋砼:80—90元/m3机械挖除水泥砼路面:20—30元/m3机械挖除沥青砼路面:10—15元/m3机械挖除碎石路面或粒料基层:10—12元/m32运输第增运掺灰5%掺灰6%每增减1%3次坚石(松动爆破):6—7.5元/m3特坚石、坚石(松动爆破):7—8.5元/m3孤石:10—12元/m3控制爆破增加费:5—8元/m3装石方:2.5—3.5元/m3运输第1km:3—4元/m3碾压石方:3—4元/m3增运0.5km:0.5—0.6元/m3添AB组料:5—6.5元/m34、路基附属工程干砌石边沟:45—60元/m3浆砌石边沟:65—75元/m3预制混凝土边沟:150—170元/m3现浇混凝土边沟:150—160元/m35、边坡防护干砌石:45—65元/m3浆砌片石护坡:60—70元/m3浆砌块石护坡:50—60元/m3砼预制块护坡:150—160元/m3铺草皮:3.5—5元/m3喷播植草:2.5—5.5元/m3客土喷播(10cm厚):25—27元/m3Φ=22、框架梁:6砂垫层素砼桩长螺旋CFG桩桩帽混凝土:45-55元/m3CFG桩桩板混凝土:55-65元/m3CFG桩桩板、桩帽钢筋:400-420 元/t 7、挡土墙浆砌片石护坡:50-65元/m3钢筋混凝土:110-130 元/m3片石混凝土墙身:90-120元/m3片石混凝土基墙:45-60元/m3钢筋混凝土:430-480 元/t混凝土预制块墙身:140-160元/m38、桩板挡墙就地灌注钢筋混凝土桩柱(地下):25-30元/m3就地灌注钢筋混凝土桩柱(地上):110-130元/ m3挡土板预制:80-90元/m3挡土板运输1km:50-60元/m3挡土板安装:50-60元/m3(安装)钢筋:400-450元/t9、抗滑桩挖桩土方:60-70元/m3石方:120-140元/m3护壁:120-140元/m3桩身:钢筋:1、基层路拌水泥2透层:粘层:路缘石:中分带填土:7-8元/m3路肩培土:7-8元/m3D600承插钢筋混凝土管:40-50元/m管道砼平基及垫层砼:40-50元/m3管道砼管座:80-90元/m3三、桥涵工程1、明挖基础挖基土无水无档h≤3m(人工):7-11元/m3挖基土有水无档h≤3m(人工):8-12元/m3机械挖基土方(无水):4.5-5.5元/m3机械挖基土方(有水):5-6元/m3基础挖石方h≤3m:15-20元/m3基础挖石方3mh≤6m:20-25元/m3 基坑抽水(弱水流):3-4元/m3基坑抽水(中水流):6-9元/m3基坑抽水(强水流):10-20元/m3 土围堰:6.5-8元/m3草袋围堰填筑:50-65元/m3尼龙编织袋围堰填筑:35-45元/m3 基坑回填(机械):5-7元/m3打拔木桩(6-8米):10-15元/根砼扩大基础:50-60元/m3钢筋:2桩径Φ桩径Φ桩径Φ桩径Φ桩径Φ桩径Φ桩径Φ桩径Φ3桩径Φ桩径Φ桩径Φ4桩径Φ桩径Φ桩径Φ桩径Φ桩径Φ桩径Φ桩径Φ桩径Φ桩径Φ桩径Φ1.2m坚石:500-650元/m桩径Φ1.5m坚石:750-850元/m桩径Φ1.6m坚石:850-950元/m桩径Φ1.8m坚石:900-980元/m桩径Φ2.0m坚石:1000-1200元/m 5、挖孔桩桩径Φ1.2m黄土:140-160元/m桩径Φ1.3m黄土:340-365元/m桩径Φ1.5m黄土:400-435元/m桩径Φ1.6m黄土:450-470元/m桩径Φ1.8m黄土:540-560元/m桩径Φ2.0m黄土:620-650元/m桩径Φ1.2m软石\次坚石:350-450元/m桩径Φ1.3m软石\次坚石:450-500元/m桩径Φ1.5m软石\次坚石:500-600元/m桩径Φ1.8m软石\次坚石:700-800元/m桩径Φ2.0m软石\次坚石:800-950元/m桩径Φ1.2m坚石\(含花岗岩):380-480元/m 桩径Φ1.3m坚石\(含花岗岩):480-530元/m 桩径Φ1.5m坚石\(含花岗岩):530-630元/m 桩径Φ1.8m坚石\(含花岗岩):730-850元/m 6、桩基钢筋及检测钢筋:声测管:声测费:7、承台混凝土:底系梁:钢筋:89挂篮拼装:350-400元/t悬浇箱梁钢筋:500-550元/t脚手架基础处理:25-40元/㎡10、预制箱梁预制箱梁混凝土:120-140元/m3汽车运输(1km):40-45元/m3架桥机架设:80-90元/m3预制箱梁钢筋:400-480元/t预制箱梁湿接缝:250-350元/m311、预制空心板梁预制空心板梁混凝土:130-160元/m3汽车运输(1km):45-60元/m3吊车架设:80-100元/m3预制空心板钢筋:450-500元/t12、预制T梁预制T梁混凝土:110-150元/m3汽车运输(1km):45-60元/m3架桥机架设:80-100元/m3预制T梁钢筋:450-500元/t13、预制客专900t箱梁预制箱梁混凝土:100-120元/m3轮胎式提梁机移梁150m内:增加50m1420m梁24m梁32m梁增运1km1520m20m24m24m32m32m1617FYT-1改进性防水层(三层法):9-12元/m3 18、附属钢筋护栏钢筋:500-550元/t搭板钢筋:400-440元/t桥面铺装钢筋焊网:280-340元/t19、圆管涵碎石垫层:55-60元/m3砼基础:60-70元/m3浆砌片石基础:55-65元/m3浆砌片石出入口铺砌:50-60元/m3砼边翼墙:150-180元/m3Φ1000mm有筋园涵:50-60元/mΦ1250mm有筋园涵:65-80元/mΦ1500mm有筋园涵:80-100元/m20、圆管涵砼基础:60-70元/m3预制砼盖板:140-165元/m3现浇砼盖板:200-240元/m3砼板座:170-190元/m3砼边翼墙:170-190元/m3盖板钢筋:450-500元/t基础钢筋:400-450元/t2122索塔砼:23安装:123回填土石:6-7/m34、洞身开挖正洞开挖(洞内1km,洞外500m)Ⅵ级围岩:35-45/m3Ⅴ级围岩:45-50/m3Ⅳ级围岩:48-56/m3Ⅲ级围岩:50-60/m3Ⅰ、Ⅱ级围岩:55-65/m3斜井开挖(按斜井长度≤500m考虑,洞外500m)Ⅵ级围岩:40-45/m3Ⅴ级围岩:40-45/m3Ⅳ级围岩:40-48/m3Ⅲ级围岩:45-50/m3Ⅰ、Ⅱ级围岩:50-55/m3斜井出渣:12-13/m3竖井开挖(按竖井长度≤200m考虑)Ⅵ级围岩:90-105/m3Ⅴ级围岩:90-105/m3Ⅳ级围岩:110-115/m3Ⅲ级围岩:140-150/m3Ⅰ、Ⅱ级围岩:165-175/m35、超前支护Φ108×8Φ12×3Φ89×8Φ22678钢筋:910复合防水板:2-3/㎡土工布:1-1.5/㎡止水带:2-3/m止水条:1.5-2.5/myas排水半圆管Φ50mm:1.5-2.5/m yas排水半圆管Φ80mm:2-2.5/m HDPEΦ116打孔双壁波纹管:2-3/m 1.2mm厚隧道专用防水卷材:2-2.5/㎡11、洞内装饰喷涂防火涂料(1.2cm):14-16/㎡贴瓷砖:16-20/㎡。

序号工程项目单位劳务控制单价主材综合单价一便道1半挖半填土方m3 5.52挖装运土方m363利用土压实m334石方爆破m3115开挖石方m366增运土石方m317利用石压实m338清淤m39二搅拌站1砼m3452钢筋t 4103标准红砖(5*12*24)m31104大块水泥砖(10*12*24)m380工作内容含开挖、倒运、推平、碾压(不含运输)含挖、装、1km 内运、卸、检底(形成路拱)刷坡、表层清理、防排水处理、挖台阶、弃土场修整原地面平整、压实、推土机分层摊平、碾压、作路拱 冲击碾压、修整边坡、清理现场、洒水、施工防排水,开工作面、表层清理、钻眼、装药、引瀑、推土机推运20m、解小等全部工作(含所有工、料、机费用)挖、装、1KM以内运、卸、检底(形成路拱)、刷坡、表层清理、防排水处理及其他一切辅助工作含挖、装、1km 内运、卸、弃淤整理,增运1km,不足1km按每100米内插法计算原地面平整、压实、推土机分层摊平、碾压、作路拱 冲击碾压、修整边坡、清理现场、洒水、施工防排水,模板安拆、砼灌注、养护、修理模板、地面及路面切缝、预埋件安装等工、机费包干。
卸车、堆码、倒运、除锈、焊接、绑扎、运输、吊(安)装等工、机费包干,单价中钢筋消耗量已考虑按图纸设计量增加2%损耗。
含砖卸车、搬运、砂浆拌合运输、砌筑、脚手架搭拆、养护等工、机费包干。
不含砂浆及砖材料费含砖卸车、搬运、砂浆拌合运输、砌筑、脚手架搭拆、养护等工、机费包干。
不含砂浆及砖材料费Un Re gi st er ed5临时用工工日65三临时机械台班1挖掘机小时2602推土机小时2003压路机小时1604吊车小时2005装载机小时150四其他砌围挡m1001城市3.5米高钢围挡(包括立柱、钢挡板、地基基础等)m612 2城市场地平整及地面混凝土硬化m2323临建混凝土浇筑(基础垫层、地板、地磅底座、地磅两端头引坡、国旗底座、场地硬化、选石池底板、化粪池底板、盖板、底板四周散水面砼、生活区板屋地面砂浆抹面、门卫房地面抹面、磅房地面抹面)m3804临建砖砌(空心砖模、墙帽水泥砖、料斗围墙(旧红砖)、水沟砖砌、化粪池砖砌、生活区水池砖砌、大门外两边墙、试验室水井及台座砖砌)m3120综合(不分技工力工)20TZL501m3斗120KW以上振动12T,光轮18T包括立柱基础开挖、基础砌筑、钢围挡安装、立柱砌筑;含钢围挡、砌筑混凝土立柱材料费、基础砖材料费。

【公路、桥涵、排水工程劳务分包参考价】公路、桥涵、排水工程劳务分包参考价(不含税)一、路基土石方部分序号项目名称单位央企价(元)南通市政价(元)路桥公司价(元)润扬公司价(元)本公司XX年价主要工作内容备注 1 伐树、挖树根棵 5-25 20.00 锯倒、截断、挖根、运出路基外、场地清理。
根据树径大小,价格不等 2 清理场地㎡ 0.40 0.80 0.90 0.5 清理、短距离运输、整平、压实 3 挖掘机挖装淤泥、流砂 m? 4.00 15.00 7 安设挖掘机、挖装淤泥、流砂、装汽车、移动位置、清理工作面。
挖方排水费用另计 4 挖掘机挖装塑状非适用材料(非淤泥) m? 2.40 15.00 安设挖掘机、挖装非适用材料、装汽车、移动位置、人工清理工作面。
5 挖掘机挖装土天然m? 2--2.8 1.80—2.80 3.50 4 安设挖掘机、开辟工作面、挖土、装汽车、移动位置、推土机清理余土。
若只挖不装,乘0.87系数;压实方乘1.16的系数。
下同 6 自卸汽车运输土第一个1km 天然m? 3.0 运土,卸土,空回。
7 自卸汽车运输土每增运0.5km 天然m? 0.40 运土,卸土,空回。
8 装载机装土方天然m? 1.00 铲运土方、装车、调位、清理工作面。
9 路基推平碾压(土方) m? 3.5 3.00 10 机械碾压路基振动压路机压土方 m? 4.0 机械整平土方、洒水、解小、羊足碾回转碾压、压路机碾压、整修路拱。
序号项目名称单位央企价(元)南通市政价(元)路桥公司价(元)润扬公司价(元)本公司XX年价主要工作内容备注11 挖掘机自挖自卸天然m? 3.00 安设挖掘机、开辟工作面、挖石、堆放一边、推土机辅助、清理工作面。
12 机械碾压路基振动压路机压石方断面m? 4.50 机械平整石方、洒水、人工解小、羊足碾回转碾压、压路机碾压、整修路拱。
13 挖截水沟土方 m? 5.00 挂线、挖松、将土挖出筑成挡水埝并修坡。
中铁股份成本﹝2015﹞135号关于印发《中国中铁股份有限公司工程项目成本管理指导意见》的通知股份公司各子、分公司,各督导巡视组,各直属项目部、指挥部: 《中国中铁股份有限公司工程项目成本管理指导意见》经2015年11月26日第18次总裁办公会审议通过,现予以印发,请遵照执行。
中国中铁2015年12月7日—1 —中国中铁股份有限公司工程项目成本管理指导意见第一章总则第一条为加强工程项目成本管理,规范成本管理行为,有效落实各级成本管控责任,提升项目经济效益和成本管理水平,特制定本指导意见。
第二条本指导意见所称的成本管理是指项目在履约过程中,管理者对各项可控成本,采取组织、技术、经济等手段,通过事前合理预测、过程实时控制、期中期末及时考核等方法,完成预期成本控制目标,最大限度地实现成本节余的管理活动。
第三条本指导意见适用于股份公司各级企业在建的国内各类工程施工项目。
第二章成本管理体系及职责第四条建立股份公司、二级公司、三级公司和项目部四级成本管理体系。
根据管理层级、责任范围的不同,实行归口组织、分级管理、分工协作,形成全项目覆盖、全过程控制、全员参与、各负其责的成本管理体系。
第五条股份公司是项目成本管理的指导层,负责全股份公司成本管理的指导、协调与督查工作。
二级公司是项目成本管理的管控层,负责所属各单位成本管理的督导、监控工作。
三级公— 2 —司是项目成本管理的主责层,负责所属各项目部成本目标的编制下达,后台管控,期中、期末考核兑现。
项目部是项目成本管理的执行层,负责执行各项成本管理制度,落实成本过程控制责任,实现项目成本管理目标。
第六条股份公司作为项目成本管理的指导层,其主要工作职责有:1.构建全公司成本管理组织体系和制度体系;2.负责物资、机械设备(含租赁)、专业分包、劳务分包、办公用品、低值易耗品、商旅服务、外包的采购管理;负责组织战略采购、区域集中采购工作;3.建设、完善中国中铁采购电子商务平台,满足下属企业物资、机械设备、专业分包、劳务分包、办公用品、低值易耗品、商旅服务、外包的网上采购需求,满足下属企业大型机械设备的内部调配使用和机械设备租赁需求;4.负责组织中国中铁供应商管理、考核工作,发布专业及劳务分包商、物资和机械设备供应商合格、不合格供方名录;5.推进成本管理信息化建设,建立《中国中铁工程项目成本管理信息系统》;6.与国家有关部委、造价管理机构建立沟通机制,及时反映工程经济管理中存在的重大问题;7.组织开展对直管项目及二级公司成本管理工作的检查调研;—3 —8.负责重大项目的变更索赔协调工作;9.督导、考评各管理层级成本管理工作。
桥梁建筑劳务费用标价单
一、概述
桥梁建筑劳务费用标价单是根据桥梁建筑工程的设计图纸、施工方案、工程量清单以及市场行情等综合因素编制的,用于明确桥梁建筑劳务费用的文档。
本标价单涵盖了桥梁建筑工程的所有劳务费用项目,包括模板工程、钢筋工程、混凝土工程、预应力工程、焊接工程、钢结构工程等,旨在为桥梁建筑工程提供全面、详细、准确的劳务费用信息。
二、劳务费用项目及报价
以下为本桥梁建筑劳务费用标价单的主要项目及报价:
1. 模板工程
2. 钢筋工程
3. 混凝土工程
4. 预应力工程
5. 焊接工程
6. 钢结构工程
三、其他费用
四、总价汇总
合计总价:1,183,000.00元
五、付款方式及期限
1. 合同签订后,甲方支付乙方合同总价款的30%作为预付款。
2. 工程进度达到50%时,甲方支付乙方合同总价款的30%。
3. 工程进度达到100%时,甲方支付乙方合同总价款的剩余40%。
