SBS改性沥青防水卷材技术交底
- 格式:doc
- 大小:23.00 KB
- 文档页数:2
sbs技术交底SBS 技术交底SBS 改性沥青防水卷材是一种常见且性能优良的防水材料,在建筑防水工程中应用广泛。
为了确保施工质量,让施工人员能够熟练掌握SBS 防水卷材的施工技术要点,现将相关技术内容进行交底。
一、材料准备1、 SBS 改性沥青防水卷材应选用符合国家标准及设计要求的产品,具备产品合格证、出厂检验报告等质量证明文件。
卷材的规格、型号、性能等应满足工程实际需求。
2、基层处理剂一般采用与卷材配套的基层处理剂,用于增强卷材与基层的粘结力。
3、胶粘剂用于卷材之间的粘结,应具备良好的粘结性能和耐水性。
4、密封材料用于卷材收口部位、变形缝等节点的密封处理,如密封膏等。
二、施工工具准备1、清理工具扫帚、小平铲、高压吹风机等,用于清理基层表面的杂物、灰尘等。
2、涂刷工具滚刷、毛刷等,用于涂刷基层处理剂和胶粘剂。
3、卷材铺贴工具喷枪、压辊、剪刀等,用于铺贴卷材和压实卷材。
三、施工工艺流程(一)基层处理1、基层应坚实、平整、干净、干燥,无空鼓、裂缝、起砂等缺陷。
2、对于突出基层表面的尖锐硬物、砂浆疙瘩等应铲除,并将尘土杂物清扫干净。
3、基层阴阳角应做成圆弧形,半径一般为 50mm。
(二)涂刷基层处理剂1、在基层表面均匀涂刷基层处理剂,不得漏刷或露底。
2、基层处理剂涂刷完毕,待其干燥后方可进行下一道工序。
(三)附加层施工1、在阴阳角、管根、水落口等易发生渗漏的部位,应先铺贴一层附加层卷材,附加层宽度不小于 500mm。
2、附加层卷材应采用满粘法施工,确保粘结牢固。
(四)卷材铺贴1、卷材铺贴方向应根据屋面坡度和屋面是否受振动来确定。
当屋面坡度小于3%时,卷材宜平行屋脊铺贴;当屋面坡度在3%~15%时,卷材可平行或垂直屋脊铺贴;当屋面坡度大于 15%或屋面受振动时,卷材应垂直屋脊铺贴。
2、卷材铺贴时,应先将卷材展开,按照弹线位置对准基准线,将卷材一端粘贴固定在预定部位,然后沿基准线慢慢向前滚铺卷材。
3、卷材铺贴时应排除卷材下面的空气,并用压辊压实,使卷材与基层粘结牢固。
sbs防水技术交底SBS 防水技术交底一、工程概况本工程为_____,建筑面积为_____平方米,结构形式为_____。
为确保工程的防水质量,特进行本次 SBS 防水技术交底。
二、材料要求1、 SBS 改性沥青防水卷材:应有出厂合格证、检测报告,卷材的规格、型号应符合设计要求,其外观质量应符合以下要求:卷材表面应平整,不允许有孔洞、缺边、裂口、疙瘩等缺陷。
卷材的胎体应浸透,不应有未被浸渍的条纹。
卷材的边缘应整齐,无明显的锯齿状。
2、基层处理剂:应与卷材的材性相容,一般采用冷底子油。
3、胶粘剂:应与卷材的材性相容,一般采用改性沥青胶粘剂。
4、密封材料:应与卷材的材性相容,一般采用改性沥青密封材料。
三、主要机具1、清理基层的工具:扫帚、小平铲、锤子、凿子等。
2、铺贴卷材的工具:剪刀、卷尺、弹线盒、滚刷、压辊等。
3、热熔施工工具:汽油喷灯、火焰喷枪等。
四、作业条件1、基层应平整、坚实、干净、干燥,无空鼓、裂缝、起砂等缺陷。
基层表面的平整度用 2m 直尺检查,其最大空隙不应大于 5mm,且每米长度内不应多于 1 处;基层的阴阳角处应做成圆弧形或钝角。
2、穿过防水层的管道、预埋件、设备基础等应在防水层施工前安装完毕,并做好防水处理。
3、雨天、雪天、五级风以上天气及基层潮湿的情况下不得施工。
五、施工工艺1、工艺流程基层清理→涂刷基层处理剂→节点附加增强处理→定位、弹线、试铺→铺贴卷材→收头处理、节点密封→清理、检查、修整→保护层施工2、基层清理将基层表面的杂物、灰尘等清理干净,对凸出的基层表面应进行剔平处理,对凹陷的基层表面应用 1:25 水泥砂浆进行找平处理。
3、涂刷基层处理剂在基层表面均匀涂刷一层冷底子油,涂刷应均匀,不得有漏刷、堆积等现象。
基层处理剂涂刷完毕后,应经过 4h 以上干燥后方可进行下一道工序施工。
4、节点附加增强处理在阴阳角、管根、水落口等部位应先做附加层,附加层的宽度不应小于 500mm。
屋面SBS防水层施工技术交底1、施工准备:1.1、料准备及试验:1.1.1、按要求选择3mm厚SBS改性沥青防水卷材。
1.1.2、所有材料应有材料出厂合格证,出厂检验报告。
并确认防水卷材包装上的材料名称、出产厂家、出厂日期的有效性。
1.1.3、材料进场后,按规定检查外观和厚度,并由本单位试验员及监理人员现场见证取样复试,提出材料试验报告存档。
1.1.4、对不合格的产品严禁入场,对合格的产品应按有关规定进行保管和标识。
1.1.5、基层处理剂由卷材生产厂家配套供应,进场检验:同一品种、牌号和规格的卷材,需外观检查抽检数量为:大于1000卷抽取5 卷;500〜1000卷抽取4卷;100〜499卷抽取3卷;小于100卷抽取2卷。
将抽验的卷材开卷进行规格和外观质量检验,全部指标达到标准规定时,即为合格。
其中如有一项指标达不到要求,应在受检产品中加倍取样复验,全部达到标准规定为合格。
复验时有一项指标不合格,则判定该产品外观质量不合格。
1.2、主要用具:1.2.1、清理用具:高压吹风机、小平铲、笤帚。
1.2.2、操作工具:汽油喷灯或专用火焰喷枪、手持压滚、铁棍、电动搅拌器、油毛刷、铁桶、剪刀、量尺、放线用品。
1.3、作业条件:1.3.1、施工前审核图纸,进行技术交底,操作人员经培训合格并持证上岗。
1.3.2、基层按设计施工图施工完毕,并经养护达到要求强度。
基层干燥后,含水率不大于9%。
基层应平整、牢固、不空鼓开裂、不起砂。
1.3.3、防水层施工涂底胶(冷底子油)前,应将基层表面清理干净。
1.3.4、防水施工材料均为易燃,防水施工现场应备好消防器材。
2、工艺流程基层表面清理、修补一喷刷涂基层处理剂一节点密封处理一附加层铺设一定位、弹线、试铺一加热底熔胶滚铺一辊压、排气压牢一加热烧去搭缝面薄膜一加热搭接缝卷材热熔胶一搭接缝粘合、滚压排气一收头处理、节点密封一清理、检查、修整一淋水试验-保温层施工3、施工方法3.1、基层处理:3.1.1、铺贴卷材必须严格检查基层,必须坚实平整,不能有松动、起鼓、面层凸出或严重粗糙、平整度不好或起砂等。

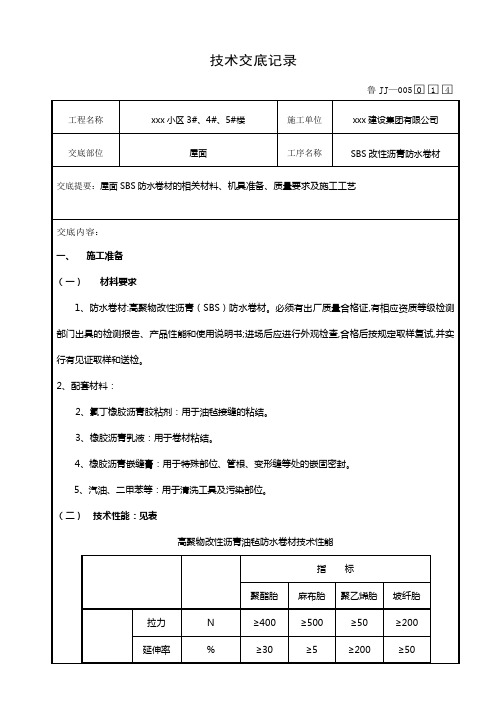

技术交底记录 2010年9月6日
3、工程验收
1、卷材与卷材,基层与卷材之间的接缝部位应粘结牢固,不应有皱褶、孔洞翘边、脱层或滑动现象。
2、卷材与卷材之间的搭接处及末端要粘牢,封边应严密。
3、防水工程竣工验收时应提供全套材料产品合格证、认证书、检测报告、复试报告等质量文件。
4、成品保护
1、操作人员应认真保护已做好的防水层,•严防施工机具等把防水层戳破,施工人员不允许穿带钉子的鞋在防水层上走动。
2、严禁在防水层上凿孔打洞、重物冲击,不得任意在防水层上堆放杂物,尤其是钢筋、钢模板等。
3、在立墙绑钢筋支模时,应注意钢筋、模板端头等硬角、
尖锐部位,不得磕碰防水层。
4、在做保护层时运送料的小车铁腿根部必须用橡胶卷材垫好,并要捆绑牢固,避免小车铁腿损坏防水层。
5、安全注意事项
1、施工人员进入现场必须戴好安全帽,施工现场除防水施工外严禁其它工种交叉作业。
2、操作人员必须配戴防护用具,以免烫伤。
3、使用喷灯进行卷材热熔粘结时,必须有人看火,使用明火设备必须有动火证,进行地下施工时,应有防护设施,以防空中坠物。
4、雨天、五级风以上严禁施工。
5、班后液化气、二甲苯等材料应入库保存。
技术负责人交底人接受人。
