梁平立城香山公馆B区住宅B1-B8及地下车库、混凝土方案
- 格式:doc
- 大小:144.00 KB
- 文档页数:38

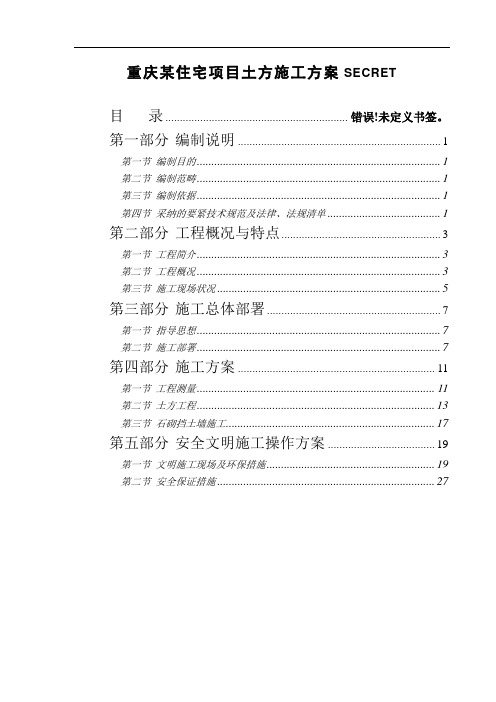

重庆某住宅项目土方施工方案SECRET目录 ............................................................... 错误!未定义书签。
第一部分编制说明 . (1)第一节编制目的 (1)第二节编制范畴 (1)第三节编制依据 (1)第四节采纳的要紧技术规范及法律、法规清单 (1)第二部分工程概况与特点 (3)第一节工程简介 (3)第二节工程概况 (3)第三节施工现场状况 (5)第三部分施工总体部署 (7)第一节指导思想 (7)第二节施工部署 (7)第四部分施工方案 (11)第一节工程测量 (11)第二节土方工程 (13)第三节石砌挡土墙施工 (17)第五部分安全文明施工操作方案 (19)第一节文明施工现场及环保措施 (19)第二节安全保证措施 (27)第一部分编制说明第一节编制目的本投标施工组织设计是我公司在认真阅读招标文件、熟悉图纸、了解设计意图、领会答疑会议纪要和对工程现场实地勘察的基础上编制的;用以指导和规范工程施工,确保优质、高速、安全地完成本工程的施工任务。
第二节编制范畴本设计是依照本工程招标文件的工程内容编制的。
招标内容:土石方开挖、小区内及周边挡墙、道路、高架桥、排洪沟。
第三节编制依据1、重庆**置业提供的招标邀请函、招标文件、答疑文件、岩土工程详细勘察报告、方格网地势测绘图及投标用工程图纸。
2、我单位有关总承包治理、质量治理、安全治理、环境治理、文明施工规定。
3、重庆市有关建筑工程治理、环境爱护等法规及规定。
4、中华人民共和国颁布的现行建筑结构和建筑施工的各类规程、规范及验收标准。
5、现场和周边的实际踏勘情形。
第四节采纳的要紧技术规范及法律、法规清单在本工程施工中,我单位将严格执行国家、行业及专业协会的各项法律、法规及标准,以使工程质量确实达到要求,以表达业主的利益,并为国家的现代化建设作出应有的奉献。
先分类列出我单位拟在本工程施工中采纳的要紧法律法规及标准清单,以便施工时更有指导性和针对性。
第一章工程概况及编制依据一、工程结构概况重庆市梁平县中央商务区商务中心工程,是梁平县党政机关所在地,本项目工程由地下商场(-1层)、车库(1层)、信访接待中心(3+2层)、行政中心(4层)、会议中心(4层)、规划及非物质文化展览馆(6层)等单位工程组成,总建筑面积90048.88㎡;工程结构抗震等级:地下商场、车库、会议中心基础设计安全等级为乙级,主体结构安全等级为二级;信访接待中心、行政中心框架结构抗震等级为四级,规划及非物质文化展览绾框架结构抗震等级为三级。
建筑结构合理使用年限为50年。
基础形式为独立柱基、人工挖孔桩;结构形式为单层及多层框架结构,会议中心、行政中心、规划及非物质文化展览绾均有大跨度钢质结构工程。
梁截面尺寸:150³400、200³400、200³500、200³600、200³650、200³700、250³400、250³600、250³650、250³700、250³750、250³1000、300³600、300³800、350³500、400³600、400³700、400³800、400³900、400³1000、500³700、500³800、500³900柱截面尺寸:400³250、400³400、400³600、500³500、500³700、550³550、600³600、600³900、700³700、800³800板厚:80、100、110、120、130、150二、编制依据1、《混凝土结构工程施工质量验收规范》GB50204-20022、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20013、《钢筋混凝土高层建筑结构技术与施工规程》JGJ3-20024、《木结构设计规范》GB 50005-20035、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130--20016、《建筑施工计算手册》2001年版7、《混凝土结构设计规范》GB50010-20028、《建筑结构荷载规范》GB50009-20019、《钢结构设计规范》GB 50017-200310、《建筑施工安全检查标准》JGJ59-99;11、《建筑结构静力计算手册》(第二版)第二章施工准备一、技术准备1、组织施工技术人员在施工前认真学习技术规范、标准、工艺规程等,熟悉施工图纸,了解设计意图,核对建筑和结构及土建安装专业图纸之间的尺寸关系。

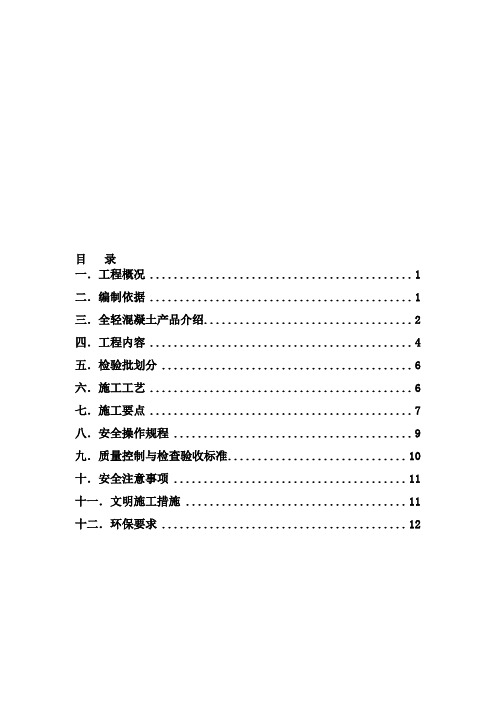

目录一.工程概况 (1)二.编制依据 (1)三.全轻混凝土产品介绍 (2)四.工程内容 (4)五.检验批划分 (6)六.施工工艺 (6)七.施工要点 (7)八.安全操作规程 (9)九.质量控制与检查验收标准 (10)十.安全注意事项 (11)十一.文明施工措施 (11)十二.环保要求 (12)一.工程概况1、工程名称:国兴·天原(重庆天原化工总厂项目)二期(东区)一标段5#、6#、7#楼及1#地下车库局部工程2、工程地点:重庆市江北区建新西路34号3、建设单位:重庆国兴置业有限公司4、监理单位:重庆市建永工程监理有限公司5、设计单位:中煤科工集团重庆设计研究院6、施工单位:重庆鼎豪建设工程有限公司7、地勘单位:中国建筑西南勘察设计研究院有限公司8、建筑总面积:建筑总面积80997.65m2。
9、总工期:475天,10、结构类型及楼层:框架剪力墙结构,5#楼建筑面积:25182.27平方米,吊4/33/-3层,建筑高度: 99 m;6#楼建筑面积:24685.53吊3/33/-3层,建筑高度: 99 m;7#楼建筑面积:24188.29,吊2/33/-3层,建筑高度: 99 m。
1#地下车库局部工程:6941.56平方米,负3层。
11、标准层(8户,5个户型)单层建筑面积703.41m2,标准层单层全轻混凝土地坪面积392.8 m2;其中A户型两套,单套全轻混凝土地坪面积为46.1 m2,其中B户型两套,单套全轻混凝土地坪面积为45.5m2,其中C 户型一套,单套全轻混凝土地坪面积为44.8m2,其中D户型一套,单套全轻混凝土地坪面积为48 m2,其中E户型两套,单套全轻混凝土地坪面积为58.4 m2,设计厚度为35mm。
二.编制依据2.1国兴·天原(重庆原天原化工总厂项目)二期(东区)一标段5#、6#、7#楼及1#地下车库局部工程施工图。
2.2相关建筑节能规范、图集:《夏热冬冷地区居住建筑节能设计标准》(JGJ134-2010)《民用建筑热工设计规范》(GB50176-93)《居住建筑节能65%设计标准》(DBJ 50-071-2010)《住宅建筑围护结构节能应用技术规程》(DG\TJ08-206-2002)《重庆市建筑节能工程施工质量验收规范》(修订)(DBJ50-069-2007)《轻集料混凝土技术规程》(JGJ 51-2001)《建筑地面工程质量验收规范》GB50209-2002《民用建筑节能管理规定》《建设工程安全生产管理条例》;《全轻混凝土建筑地面保温工程技术规程》 DBJ50-151-2012《建筑节能工程施工验收规范》 GB50411-2007建筑主管部门有关建筑节能设计的相关文件、规定2.3 国家、省市现行的相关建筑节能法律、法规三、全轻混凝土产品介绍3.1 全轻混凝土全轻混凝土是以集料(粗骨料、细骨料)、粉料(水泥、粉煤灰、外加剂)、拌合用水按照一定配合比经混合搅拌、输送、浇筑成型、保湿养护而成的轻质混凝土。
住宅小区混凝土工程施工专项方案编制人:审核人:审批人:日期:xx工集团有限公司一、编制依据1、《建筑工程质量检验评定标准》GBJ301-882、《预制混凝土构件质量检验评定标准》GBJ321-903、《混凝土结构工程施工及验收规范》GB50204-20014、《建筑工程质量验收统一标准》GB 50300—20135、《混凝土结构设计规范》GB50010-20106、本工程的实际情况7、重庆市建筑的有关规定二、工程概况及施工特点建设单位:重庆瀛嘉房地产开发有限公司施工单位:重庆三三三建筑工程有限公司监理单位:重庆华兴工程咨询有限公司设计单位:重庆得森建筑规划设计院有限公司质监单位:璧山县建设工程质量监督站,安监单位:璧山县建设工程安全监督站本工程位于璧山县璧泉街道道脂山路旁,工程设计等级为一级,一类公共建筑,一类高层,建筑耐火等级为一级,抗震设计防烈为6度。
设计使用年限为50年,本工程为1、2、3号楼地下1层、地面32层,建筑每栋高度为96.9米,建筑总面积67364.01平方米。
本工程1、2、3号楼主要结构娄型:框架剪力墙结构形式。
工程内容:设计施工图范围内的基础、主体、内外装饰、门窗、屋面、楼地面、水电安装、防雷等(消防、地下车库水电安装、电梯、室外环境及道路、市政给水、燃气、变配电、广电网络、二次供水除外)三、施工部署本工程全部采用商品混凝土,先基础C20 垫层,后基础分项,再施工柱及梁、板分项,均采用一台HBT-60F 地泵浇筑,泵管随结构施工同步升高,与顶板用架子管顶牢并加固。
根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,若混凝土浇筑量较大,白天不能浇筑完成又不能留置施工缝时,应连续浇筑,现场管理人员分批值班,每班12 小时,各专业有关人员跟班作业,负责监督检查,和做好各方协调工作。
主要机具准备:规格单位数量单耗量(KW)总功率(KW)备注QTZ63塔机3 台 111(KW)ZN-50 振捣器12 台 1.1 (KW/台)合计:13.2(KW)平板振捣器 3台 2.2(KW/台)合计: 6.6(KW)铁锹把 20铁抹子个 40木抹子个 40IPF-100 型泵车2 台 18(KW/台)合计: 36(KW)HBT-60 型砼运输泵2 台四、施工方法1、准备工作(1)钢筋的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误。
俪景苑混凝土浇捣施工方案神马经典花苑小区地下车库及防空地下室、6#住宅楼工程混凝土浇捣施工方案神马经典花苑小区地下车库及防空地下室、6#住宅楼工程南通建工集团有限公司神马古典园林项目部编制:编制日期:审核:批准:南通建工集团股份有限公司神马经典花园社区地下车库、防空地下室、6#住宅楼项目混凝土浇捣施工方案混凝土浇捣施工方案一、工程概况:神马经典花园小区地下车库、人防地下室、6#住宅楼工程,混凝土设计强度为C30,地下室层高4200l,100L厚C15混凝土垫层,底板厚450L,建筑表面100L混凝土厚C20,非人防区顶板厚度为250L,人防区顶板厚度为300L。
6#住宅楼工程混凝土设计强度为C30,架空层高度为2200l,第一层高度为3800l,其他层高度为3000l,楼板厚度为110L、120L和150L。
2、混凝土浇筑前应做好以下准备:1、应检查电器、机具运转正常,保证混凝土正常浇筑;2、人员应分工明确(30人),明确值班人员;3.振捣器分为两组,四个6m长的振捣器(两个备用);4.混凝土浇筑时间准确,柱体浇筑捣实时间在白天进行;5.浇筑混凝土前,模板内的垃圾应清理干净并浇水。
3、混凝土浇筑和夯实顺序:1、先浇剪力墙和框架柱后浇梁板;2、按照流水施工段分段浇捣。
四、商品混凝土的要求:1.浇筑混凝土的技术要求,应书面通知混凝土搅拌站,包括混凝土设计强度等级、混凝土坍落度、施工日期、施工位置、混凝土体积等,并要求搅拌站出示施工配合比表。
南通建工集团股份有限公司神马经典花园社区地下车库、防空地下室、6#住宅楼项目混凝土浇捣施工方案2.商品混凝土运至现场后,应进行检查,并向司机索取材料交付清单,以确定混凝土的卸料时间,并测量混凝土坍落度,以确定混凝土的施工程度。
如果混凝土浇筑时间超过初凝时间,且在浇筑过程中出现离析和沉降,则应进行处理,甚至退回。
3、商品混凝土送到施工现场后应将滚筒高速旋转几周,使混凝土进一步均匀,而后才能出料并要加强观察,是否有离析现象。
沙坪坝区沙滨全民健身中心防水专项施工方案编制人:审核人:批准人:目录1、编制说明及编制依据 (5)1.1编制说明 (5)1.2编制主要依据 (5)1.3编制原则 (5)2、工程概况 (7)2.1工程概述 (7)2.2设计要求 (7)3、施工部署 (18)3.1、建筑防水工程施工管理体系 (18)3.2、质量保证要求 (19)3.3、施工进度计划 (20)4、施工准备 (20)4.1技术准备 (20)4.2材料准备 (20)4.3劳动力准备 (20)4.4施工机具准备 (20)4.5工地临时设施布置 (21)5、基面要求 (21)6、防水施工工艺做法 (23)6.1防水做法 (23)6.2地下室防水做法 (25)6.2.1聚合物水泥防水砂浆施工工艺 (25)6.2.2聚合物聚氨酯防水涂料施工工艺 (25)6.2.3反应粘结型高分子湿铺防水卷材 (27)6.3楼地面防水做法 (32)6.3.1聚合物聚氨酯防水涂料施工工艺 (32)6.3.2聚合物水泥防水涂料施工工艺 (33)6.3.3细部节点 (33)6.4内墙、顶棚、外墙防水做法 (37)6.4.1聚合物水泥防水砂浆施工工艺 (37)6.4.2聚合物聚氨酯防水涂料施工工艺 (37)6.4.3反应粘结型高分子湿铺防水卷材 (39)6.5屋面防水做法 (44)6.5.1聚氨酯+卷材施工工艺 (44)6.5.2 耐根穿刺防水卷材施工工艺 (45)6.5.3细部节点 (48)7、成品保护措施 (50)8、质量保证措施 (52)8.1 质量目标 (52)8.2 质量保证体系 (52)8.3 工程质量保证措施 (52)8.4 落实岗位责任制 (54)9、安全生产保证措施 (55)9.1 安全施工目标 (55)9.2 安全生产组织管理措施 (55)9.3安全生产技术措施 (55)10、文明施工措施 (57)11、雨季和夏季施工措施 (58)11.1雨季施工措施 (58)11.2夏季施工措施 (58)12绿色及文明施工 (58)12.1组织机构 (58)12.2保证体系 (59)12.3文明施工保证措施 (60)12.4绿色施工保证保护 (61)12.5节能减排措施 (62)12.6水土流失防止措施 (62)12.7施工中的环境保护 (63)12.8工程完工后的环境恢复 (63)12.9标准化文明施工措施 (63)1、编制说明及编制依据1.1编制说明建筑防水工程关系到使用功能,是一个不能忽视及轻视的环节,完好的防水工程,可以达到或提高建筑物的使用功能。
领地·凯旋国际公馆住宅小区2#、4#、5#楼及地下车库一期一批次工程脚手架施工方案编制:审核:审批:中国建筑第六工程局有限公司目录一、工程概况 (3)二、编制依据 (3)三、方案的选择 (3)四、落地式外脚手架 (4)五、悬挑式脚手架 (19)六、出入口、卸料平台 (36)七、操作平台安全要求 (45)八、安全防护措施 (46)九、脚手架的检查与验收 (47)十、脚手架的使用规定 (48)十一、脚手架的拆除 (49)十二、安全保障措施 (49)一、工程概况本工程位于四川省眉山市新城区岷江北岸,包含2、4、5号楼号楼号楼及地下车库,地下一层,地下车库连为整体,其中总建筑面积为122701.44㎡,其中2号楼49879.18㎡,4、5号楼53145.26㎡,地下车库一期一批次19677㎡。
主楼2、4、5号楼均为33层建筑高度99.6米,标准层高度3米。
本工程建筑结构形式为框架剪力墙结构,设计使用合理年限为50年,抗震设防烈度为七度,耐火等级为地下一级,地上一、二级,建筑类别为一、二类居住建筑,屋面防水等级为Ⅰ级,地下室防水等级为二级,工程采用商品混凝土。
二、编制依据1. 《建筑施工计算手册》江正荣著中国建筑工业出版社;2.《建筑施工手册》第四版中国建筑工业出版社;3.《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;4.《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;5.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 中国建筑工业出版社;6.《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社;7.《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社。
8. 本工程施工图纸。
9、本工程施工组织设计。
三、方案的选择1、方案的分析本工程属商住楼高层建筑,建筑物外形结构不很规则,适于本工程的外架形式有落地式和多道悬挑斜拉式脚手架综合体两种选择。
漯河建业壹号城邦地下车库基础工程设计施工方案2一、前言漯河建业壹号城邦地下车库基础工程是保障城市交通发展和停车需求的重要工程之一。
本文将介绍该地下车库基础工程的设计施工方案。
二、地下车库设计方案1. 基坑开挖a. 开挖范围基坑开挖范围应根据设计施工图纸确定,确保地下车库布局和设计要求。
b. 土方开挖土方开挖应按照设计要求进行,采取适当的土方开挖方式和设备,保证工程安全和质量。
2. 基础设计a. 基础方案选择根据地质勘察报告和设计要求,选择适当的基础方案,确保地下车库基础稳定可靠。
b. 基础施工基础施工包括桩基施工、基槽开挖和基础混凝土浇筑等工序,要求严格按照设计要求和规范执行。
3. 结构设计a. 结构形式根据地下车库使用要求和承载能力需求,确定适当的结构形式,确保车库结构安全可靠。
b. 结构材料结构材料选择应符合设计要求和规范,保证地下车库结构强度和耐久性。
三、地下车库施工方案1. 施工组织设计a. 施工计划制定合理的施工计划,明确工程进度和工期安排,保证施工进度和质量。
b. 施工机械合理选用施工机械设备,确保施工效率和质量,同时保证施工安全。
2. 施工工艺a. 施工工序详细划分施工工序,严格按照工序要求进行施工,确保施工顺利进行。
b. 施工质量控制严格执行施工质量控制标准,确保施工质量符合设计要求和规范要求。
四、总结漯河建业壹号城邦地下车库基础工程设计施工方案2是在保障城市交通需求和停车需求的基础上制定的。
通过合理的设计方案和施工方案,可以保证地下车库工程的质量和安全,为城市发展和居民生活提供便利。
目录第一章工程概略 . ........................................... 错误 ! 未指定书签。
第二章编制依照 . ........................................... 错误 ! 未指定书签。
第三章施工准备 . ........................................... 错误 ! 未指定书签。
技术准备 . ................................. 错误! 未指定书签。
人员准备 . ................................. 错误! 未指定书签。
施工机具准备 . ............................. 错误! 未指定书签。
原资料要求 . ............................... 错误! 未指定书签。
第四章主要工序施工方法 . ................................... 错误 ! 未指定书签。
工艺流程 . ................................. 错误! 未指定书签。
施工方法 . ................................. 错误! 未指定书签。
保养 . ..................................... 错误! 未指定书签。
第五章特别节点的控制 . ..................................... 错误 ! 未指定书签。
第六章中间工序及质量控制 . ................................. 错误 ! 未指定书签。
第七章工程质量查收 . ....................................... 错误 ! 未指定书签。
第八章质量通病防备举措 ................................. 错误 ! 未指定书签。
梁平立城香山公馆B区住宅B1-B8及地下车库、设备房商业B17、B18栋工程项目混凝土浇筑施工方案编制人:王祖剑审核人:马万琼施工单位:重庆市隆盛建设工程有限公司编制时间:2014年9月1日第一章编制依据1、立城香山公馆B区三期工程设计施工图。
3、《建筑工程施工质量验收统一标准》(GB50300-2013)。
4、《混凝土结构工程施工质量验收规范》(GB 50204-2011)7、《混凝土泵送施工技术规程》JGJ/T 10-20118、现行施工及材料的验收规范、操作规程,质量评定标准。
国家、重庆市颁布的施工安全、文明施工有关规定与技术标准。
9、《建筑工程文件归档整理规范》(GB50328-2001)。
12、其他相关的规程、规定。
第二章工程概况及特点一、总体概况:㈠、工程概况1、工程位置处于重庆市梁平县双桂街道双桂大道1号,该地区属暖湿亚热带气候区域。
季风气候显著,四季分明,气候温暖,雨量充沛,日照偏少.主要特点是:春季气温不稳定,初夏多阴雨,盛夏炎热多伏早,秋多绵雨,冬季暖和,无霜期较长,湿度大,云雾多和夏长秋短的特点。
本工程由重庆立城置业房地产开发有限公司开发建设;重庆英才中域建筑设计有限公司设计;中冶成都勘察研究总院有限公司进行地勘;重庆金山建设工程监理有限公司监理;重庆隆盛建设工程有限公司承建的梁平立城香山B区三期工程B1、B2、B3、B4、B5、B6、B7、B8、B17、B18及地下车库工程,总建筑面积约为84696.92平方米。
各单位工程概况详见下表:2、本工程由重庆英才中域建筑设计有限公司负责设计,出图日期2014年4月。
该工程性质及功能组成:B区建筑是由二类高层住宅、商业门面、地下车库和物管配套设施构成,保温节能53.51%的居住建筑。
㈡、结构情况1、本项目B1--B8楼电梯井为框剪核心筒结构,车库框架结构抗震等级四级,塔楼剪力墙结构抗震等级四级,底部加强区范围为基顶~6.00。
基础为机械旋挖桩基础和柱下独立基础及墙下条形基础,筒体为筏板基础。
2、本工程梁板柱墙简介(1)、梁的最大轴跨8100,梁宽的最宽的600,梁高最高的700。
(2)、柱为框架柱,最大断面650x650。
(3)、楼板厚有180、150㎜、120mm、100㎜等几种规格。
(4)、负一层、负二层四周全是挡土墙,墙体厚度为300㎜、250㎜;筒体剪力墙厚有200、250、300几种。
二、各部位混凝土具体情况详见下表第三章施工部署本工程全部采用商品混凝土,先施工地下部分的负二层车库框架下独立基础和四周挡墙下条形基础及筒体筏板基础,同时塔楼有一部分在负一层部位进行旋挖桩基;待地下车库负二层和负一层(含塔楼下)挡墙完成和挡墙外防水层完成后再进行土石方回填,待回填挡墙后才可进入塔楼另外一部分的旋挖桩基础施工,基础开挖后进行桩基浇筑、筏板、地梁、承台、墙肢、梁、板,输送方式均采用泵送,地上部分采取墙、柱、梁、板整体浇筑的方法。
旋挖桩芯砼、独立基础、条形基础和筏板基础、基础梁砼以及各个部位垫层采用汔车天泵浇筑方式,车库主体和B1--B8及B17、B18主体6层以下主要采用汔车天泵浇筑,6层以上主要采用地泵方式浇筑砼。
地泵立管原则置于每栋楼电梯、楼梯前室中心位置,泵管水平长度要求能够安放最边沿浇筑点,泵管随结构施工同步升高,与墙板用架子管顶牢并加固。
泵送混凝土最大高度55m。
根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行必要时安排在晚上进行,考虑到旋挖桩基础浇筑量大要占据晚上时间,单桩芯砼浇筑不影响其它部位。
但车库现浇梁板浇筑量大,白天不能浇筑完成为了不留施工缝特申请夜间施工,现场管理人员分成两班,每班12h,各专业施工人员跟班作业,负责检查,同时做好各方协调工作。
车库现浇柱墙梁板以后浇带为界,负二层以X向后浇带划分为南北两段,负一层以X向和BK13轴为界划分为四段。
每段考虑一台天泵和一台地泵组合施工浇筑,对地泵来讲要先浇筑远离地泵部位的浇筑点,再向地泵点拆除泵管完成浇筑量;对天泵来讲天泵臂长约45米,浇筑受到长距离的限制,所以要充分利用场地位置,以利泵车立足最佳位置尽可能达到充分利用的目的。
地下部分筏板基础的浇筑方案采取分段分层流水作业法,分层厚度400㎜,分段长度5米内,泵机从一头向另一头浇筑,从外墙(柱)向内墙(柱)进行;筏板的浇筑方案采取全面浇筑法,地梁、承台的浇筑方法采取分段浇筑法,从短边开始沿长边进行;地上部分:因本工程单栋建筑每层面积不大,采取墙、柱、梁、板同时浇筑法,故标准层按两个开间分段浇筑法。
主要机具工具准备见下表劳动力组织:为保证混凝土的连续浇筑,浇筑时配备两个浇筑小组,具体人员配备见表3-2:(其他工程配合)具体人员配备表表3-2第四章砼施工方法第一节准备工作1、钢筋的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误。
2、模板的预检工作已完成,模板标高、位置、尺寸准确符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求。
3、由商品混凝土搅拌站试验室确定配合比及外加剂用量。
4、混凝土浇筑前组织施工人员进行方案的学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责,做到人人心中有数。
5、浇筑混凝土用架子、走道及工作平台,安全稳固,能够满足浇筑要求。
6、混凝土浇筑前,仔细检查泵管内残留物,确保泵管畅通,仔细检查井字架加固情况。
7、提前签订商品混凝土供货情况,签订时由施工管理组提供具体供应时间、标号、所需车辆数量及其间隔时间,特殊要求如抗渗、防冻剂、入模温度、坍落度、水泥及预防混凝土碱集料反应所需提供的资料等。
第二节主要施工措施1、商品混凝土供应商编制预防碱集料反应的技术措施,必须确保20年内不发生混凝土碱集料反应损害;浇筑每部位混凝土前先上报配合比及所选用各种材料的产地、碱活性等级、各项指标检测及混凝土碱含量的评估结果。
混凝土要用低活性集料配制,其混凝土含碱量不得超过5㎏/m3。
2、为增强混凝土的可泵性,在混凝土中掺入适量的粉煤灰和减水剂,掺量必须经过实验确定.为保证混凝土的缓凝时间达到4-6h,能够满足混凝土出机运至现场具有可泵送料条件,在混凝土中掺入适量缓凝剂.严禁在混凝土中加水.混凝土入泵坍落度控制在160~180㎜。
一、流水段施工缝处理措施:所有施工缝均采用多层板(根据钢筋保护层厚度及钢筋间距切口)分隔,在下一流水段混凝土浇筑前,进行施工缝处理,处理前先在混凝土边缘弹通线,用无齿锯切割以保证施工缝顺直,切割时严格控制切割深度,以防触动钢筋,施工缝浮浆层剔除后混凝土浇水湿润,施工缝处理必须待混凝土强度达到1.2Mpa后进行。
二、施工缝留置位置:旋挖桩施工缝留在地梁钢筋锚固够的位置,墙、柱留在条形基础、筏板、地梁、楼面上口,楼梯施工缝留在楼梯所在楼层休息平台、上跑(去上一层)楼梯踏步及临侧墙宽度范围之内,另一方向为休息平台宽度的1/3处。
三、混凝土浇筑:(1)垫层C20混凝土采用汽车泵分区浇筑,表面抹平压光。
(2)底板混凝土浇筑采用汽车泵连续浇筑。
在浇筑混凝土前,对模板内的杂物和钢筋上的油污等清理干净;对模板的缝隙和孔洞予以堵严。
(3)地下部分柱混凝土采用塔吊配软泵管浇筑,每4根柱为一循环单元,循环浇筑,每次浇筑高度根据现场使用振捣棒(50棒或30棒)而定,为其有效长度的1..25倍(50棒应为43.75cm,取40cm;30棒应为33.75cm,取30cm),下灰厚度采用尺杆配手把灯控制。
地上部分框支柱采用塔吊配软泵管浇筑。
(4)地下室外墙混凝土浇筑采用汽车泵和地泵。
(5)筒体混凝土浇筑采用塔吊配合泵管沿墙体循环浇筑,每次浇筑厚度根据现场使用振捣棒(50棒或30棒)而定,为其有效长度的1.25倍(50棒应为43.75cm,取40cm;30棒应为33.75cm,取30cm),下灰厚度采用尺杆配手把灯控制。
(6)梁、板混凝土浇筑采用泵送方式。
四、施工顺序1、清理:在混凝土浇筑前先用一台12m3空压机将模板内杂物吹扫干净。
2、混凝土浇筑和振捣一般要求:(1)本工程不分流水段整体浇筑,要求混凝土连续浇筑,如必须间歇,间歇时间尽量缩短,并在下层混凝土初凝前将上层混凝土浇筑完毕。
(2)浇筑混凝土时为防止混凝土分层离析,混凝土由料斗、泵管内卸出时,其自由倾浇高度不得超过2m,超过时采用串筒或斜槽下落,混凝土浇筑时不得直接冲击模板。
(3)浇筑竖向结构混凝土前,底部先填以30~50mm厚的同配比去石子砂浆。
(4)浇筑混凝土时设专人看模,经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发生变形移位时立即停止浇筑,并在已浇筑的混凝土初凝前修整完好。
(5)使用30棒或50棒插入式振捣棒要快插慢拔,插点呈梅花形布置,按顺序进行,不得遗漏。
移动间距不大于振捣棒作用半径的1.5倍(50棒应为52.5cm,取50cm;30棒应为40.5cm,取40cm)。
振捣上一层时插入下一层混凝土5cm以消除两层间的接缝。
平板振动器的移动间距,保证振动器的平板能够覆盖已振实部分的边缘。
振捣时间以混凝土表面出现浮浆及不出现气泡、下沉为宜,约20~30s。
五、底板混凝土浇筑:1、底板混凝土采用商品混凝土,罐车运输,汽车泵浇灌输送混凝土的泵管采用φ125的无缝直管,为保证底板整体性,混凝土一次连续浇筑完毕,不留垂直施工缝。
2、底板商品混凝土标号C35,坍落度160~180mm,要求使用水化热较低的矿渣水泥,并掺入膨胀剂、缓凝剂、减水剂,以保证底板混凝土的各性能指标。
3、尽量降低混凝土配合比中的用水量和水泥用量。
4、本工程基础底板厚分0.2m,浇筑时以一个开间分段浇注,要做到第一段混凝土浇筑完毕回来浇筑第二段时,第一段混凝土还未初凝,如此逐层推进,直至整个底板浇筑完毕。
5、混凝土若为矿渣水泥拌制,要求边振捣边排出泌水,并在初凝前1~2h用木抹子抹平,以消除早期有可能产生的收缩裂缝。
六、柱、墙混凝土浇筑:柱、墙混凝土浇筑前要先填以3~5cm与混凝土同配比减石子砂浆。
柱、墙混凝土分层浇筑,分层振捣,每次浇筑厚度根据现场使用振捣棒(50棒或30棒)而定,为其有效长度的1.25倍(50棒应为43.75cm,取40cm;30棒应为33.75cm,取30cm),浇筑厚度采用尺杆配手把灯加以控制。
墙洞口两侧混凝土高度保持一致,必须同时下灰,同时振捣,以防止洞口变形,大洞口下部模板开口补充振捣,后封闭洞口留设透气孔。
振捣棒不得触动钢筋和预埋件,除上面振捣外下面要有人随时敲打模板检查是否漏振。
墙体浇筑时振捣棒每隔6m放一台,不得来回搬动。
柱、墙分两层浇筑时,在浇筑上一层混凝土前必须用无齿锯将施工缝边缘用无齿锯切割以保证施工缝顺直,切割时严格控制切割深度,不得触动钢筋。
