玻化微珠(无机保温)外墙外保温系统施工方案
- 格式:doc
- 大小:303.00 KB
- 文档页数:19

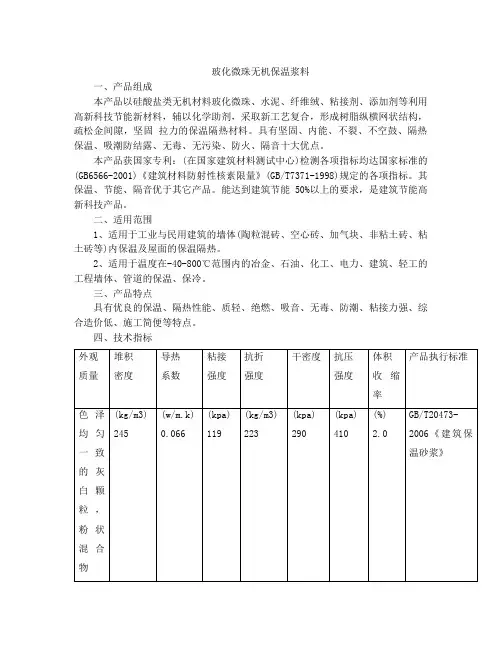

玻化微珠无机保温浆料一、产品组成本产品以硅酸盐类无机材料玻化微珠、水泥、纤维绒、粘接剂、添加剂等利用高新科技节能新材料,辅以化学助剂,采取新工艺复合,形成树脂纵横网状结构,疏松金间隙,坚固拉力的保温隔热材料。
具有坚固、内能、不裂、不空鼓、隔热保温、吸潮防结露、无毒、无污染、防火、隔音十大优点。
本产品获国家专利:(在国家建筑材料测试中心)检测各项指标均达国家标准的(GB6566-2001)《建筑材料防射性核素限量》(GB/T7371-1998)规定的各项指标。
其保温、节能、隔音优于其它产品。
能达到建筑节能50%以上的要求,是建筑节能高新科技产品。
二、适用范围1、适用于工业与民用建筑的墙体(陶粒混砖、空心砖、加气块、非粘土砖、粘土砖等)内保温及屋面的保温隔热。
2、适用于温度在-40-800℃范围内的冶金、石油、化工、电力、建筑、轻工的工程墙体、管道的保温、保冷。
三、产品特点具有优良的保温、隔热性能、质轻、绝燃、吸音、无毒、防潮、粘接力强、综合造价低、施工简便等特点。
四、技术指标五、施工要求节能保温绝热材料为袋装,灰白色粉状材料,在施工现场直接加水搅拌均匀成浆体后即可使用,操作方便。
(一)外墙内保温施工要求1、内保温层施工应在门窗柜、穿墙管线。
墙体预埋件等施工完毕后进行。
2、内保温层施工应在屋面防水完工后,由顶层自上而下依次施工(如需要自下而上施工时,应加强保护),以免保温层渗水或被上一层渗水浸湿。
3、基层要求:砖石及砌块墙体表面平整,无灰尘,高处剔平,低处用水泥沙浆填实。
现浇混土墙应事先拉毛。
施工前应根据房间的高度和宽度,先在基层面上做冲筋。
4、门窗洞口用1:1水泥沙浆抹出宽50mm,厚度与保温层厚度相等的护角,并向延介成斜面,作为与保温层结构的接茬。
5、保温层施工应分层涂抹,按不同基层面进行处理:砖墙应淋适量水;混凝土面刷YJ-302拉毛处理一遍,加气块清刷浮灰后,喷刷加气混凝土界面处理剂一遍,然后涂抹第一层保温材料,厚度不超过30mm。
玻化微珠抹灰外墙外保温施工工法1.前言玻化微珠保温砂浆,是作为一种绿色建筑材料被研制开发的,其具有生产与使用过程中的绿色性、技术先进性及经济性等优越性能,在新建建筑物节能工程及既有建筑的节能改造中得到广泛的应用。
与水泥砂浆面层法相比,采用玻化微珠保温砂浆面层法的建筑能降低建筑的基底反力和整个结构的应力应变;与目前常用的外保温技术相比,采用玻化微珠保温砂浆面层法的建筑整体式保温在分户计量上有明显的优势,在节能效果上也优于外墙外保温技术。
我公司通过在内蒙古伊旗云瑞苑•达瑞苑工程的应用,采用玻化微珠抹灰及柔性渐变的保温抗裂技术,使得玻化微珠外墙外保温技术在行业内得到了更为广泛地应用。
总结出了玻化微珠抹灰外墙外保温板施工工艺和质量控制要点,特编制本工法。
2.工法特点玻化微珠外墙外保温是利用玻化微珠具有很好的的和易性、易途刮、保水性好,附着力强,抗流挂性好。
强度高,粘着力强的性能。
抗老化性能、耐候性,无机材料的稳定确保系统与基层墙体达到同等寿命。
弥补了现有有机类保温易燃、高温生产毒害气体的缺陷。
玻化微珠保温砂浆能提高墙体主体的耐久性、能彻底的解决建筑存在的“热桥”问题。
达到了绿色节能效果。
本工法结合以往采用抹灰的施工方法,尤其是对玻化微珠砂浆配合比及搅拌、胶粘剂、界面砂浆、抹面胶浆、耐碱玻璃纤维网格布等主要施工工艺进行了详细描述,可以保证工程施工质量。
该工法为外墙外保温施工可提供施工参考依据。
3.适用范围3.1适用于节能50%和65%夏热冬冷、夏热冬暖、温和地区新建、改扩建的公共和民用建筑的外墙内、外保温、屋面保温节能工程。
3.2适用于钢筋混凝土、加气混凝土砌块、多孔砖、灰砂砖等墙体的内外墙保温。
3.3适用于屋顶隔热层。
3.4适用于旧建筑物的节能改造。
3.5适用于地下室、车库、消防通道、粮仓、楼梯间、厂房等防火保温工程。
3.6适用于饰面为涂料和面砖的外保温层。
3.7适用于干挂饰面内层的保温填充4.工艺原理膨胀玻化微珠保温砂浆是以膨胀玻化微珠为轻质骨料与膨胀玻化微珠保温胶粉料按照一定的比例搅拌均匀混合而的用于外墙内外保温的一种新型无机保温砂浆材料。
赤水五洲国际城市综合体外墙保温专项方案编制人:职务(称)项目技术负责人审核人:职务(称)项目经理批准人:职务(称)公司技术负责人编制单位:靖江市中泰建设工程有限公司编制日期:年月日目录一、工程概况及编制依据 (2)二、玻化微珠外墙外保温系统基本构造 (2)三、施工条件 (3)四、施工组织 (3)五、材料要求及使用说明 (4)六、施工工艺流程 (6)七、节点构造图示 (7)八、主要工序施工操作要点 (16)九、工程质量保证措施 (18)十、安全技术措施 (19)十一、文明施工管理 (19)十二、保温工程验收 (20)一、工程概况及编制依据二、玻化微珠外墙外保温系统基本构造三、施工条件1、基层墙体应符合《混凝土结构工程施工质量验收规范》GB50204-2015和《砌体工程施工质量验收规范》GB50203-2011版的要求。
基层应坚实、平整。
基层平整度较差时应采用水泥砂浆预先找平。
保温层施工前应进行基层处理,基层表面应清洁,无油渍、浮灰和脱模剂等妨碍粘结的附着物。
空鼓、疏松部位应剔除。
外墙外保温的施工应在基层施工质量验收合格后进行。
混凝土结构梁、柱、墙与砌体结构交接处总施工承包单位应按设计要求进行抗裂加强处理并验收完毕。
以防止混凝土结构与砌体结构交接处出现裂缝反射到保温层。
2、外墙外保温的施工前外门窗洞口应通过验收,洞口尺寸、位置应符合设计及施工质量验收规范要求,外门窗框或辅框应安装完毕。
伸出墙面的消防梯、水落管、各种进户管线、空调器等的预埋减、连接件应安装完毕,并按外墙保温系统厚度留出间隙。
3、外墙外保温工程各层施工期间及完工后24h内,基层及环境空气温度不应低于5℃。
夏季应避免阳光暴晒。
在5级以上大风天气和雨天不得施工。
雨期施工应做好防雨准备及措施,以便遇雨时能及时应对,避免已施工部分受雨淋。
4、保温工程施工前应根据设计要求、施工方案等制作保温系统样板墙,经检查验收合格、检测合格方可大面积施工。
四、施工组织1、成立施工组织管理机构五、材料要求及使用说明1、组成玻化微珠(无机)外墙保温系统的各种材料应由系统产品专业制造商配套供应。
外墙保温玻化微珠施工方案抗裂砂浆的配制比例为水泥:砂:聚合物乳液=1:2:0.2,搅拌均匀即可使用。
三)、施工要点1.基层处理:对基层表面进行清理、处理、找平、打磨等工序,确保基层平整、牢固、无松动、无油污、无浮灰。
2.保温材料配制:按照配比要求,将无机保温浆料和专用砂浆配制均匀,使用前应检查浆料质量,确保无结块、无水分过多等问题。
3.施工过程中应注意保温层厚度的控制,每遍抹保温浆料应控制在20mm左右,避免厚度过大导致开裂或者浆料脱落。
4.保温层施工完成后,应进行晾置干燥,确保平整度、垂直度达到要求后再进行下一步施工。
5.外墙涂料施工时,应选择合适的涂料种类和施工方法,确保涂层平整、美观、耐久。
五、质量检验1.保温层厚度检查:应使用测厚仪进行测量,保温层厚度应符合设计要求。
2.平整度、垂直度检查:应使用水平仪和垂直仪进行检查,平整度和垂直度偏差应在规定范围内。
3.抗裂防护层检查:应使用锤子进行敲击检查,无空鼓、无裂缝、无脱落现象。
六、成品保护及安全注意事项1.保温层施工完成后,应及时进行成品保护,防止外力损坏或者污染。
2.施工过程中应注意安全,配备必要的安全防护设备,确保人员和设备的安全。
七、防止质量通病的措施及维修方案1.对基层处理不到位导致的开裂、空鼓等问题,应及时进行修补,保证基层牢固平整。
2.对保温层厚度控制不当导致的开裂、脱落等问题,应进行局部修补或整体重做。
八、安全文明目标及保证措施1.施工单位应严格遵守相关安全生产法规,确保施工过程中的安全。
2.施工单位应加强文明施工,做到垃圾分类、施工现场清洁卫生、减少噪音污染等。
抗裂砂浆的配制很简单,只需将干粉料加入重量为23~25%的水,用砂浆搅拌机或手提式搅拌器搅拌3分钟即可。
但需要注意的是,成品抗裂砂浆应在配制后2小时内用完。
在施工时,首先要处理好基层墙面。
墙面应清理干净,去除油渍、浮尘等,同时还要剔除旧墙面松动、风化的部分。
如果墙表面有凸起物大于10毫米,应该将其铲平。
第六章施工工艺及主要技术措施6.1 概述玻化微珠保温砂浆是由玻化微珠、水泥及外加剂组成的单组分干混型高性能无机墙体保温材料,可广泛应用于新旧建筑物墙体保温工程,有效改善室热环境。
保温系统由保温隔热层和抗裂防护层两部分组成,其中保温隔热层采用玻化微珠(由火山熔岩矿物材料经过加热膨胀、玻化冷却制成的表面玻化封闭、部多孔的不规则球状体颗粒)做轻骨料,替代传统的普通膨胀珍珠岩和聚苯颗粒作为保温型干混砂浆的轻骨料,预拌在干粉改性剂中,形成单组份无机干混料保温砂浆,现场加水搅拌即可使用,可直接抹于围护结构上。
理论和工程实践证明,玻化微珠保温砂浆保温工程是实现建筑物保温节能的良好举措。
6.2 工法特点无机玻化微珠保温砂浆具有导热系数低、抗裂性能强、无毒、无污染、防火、成本低、施工简便等特点。
与传统的施工方法相比,在使用功能上或施工方法上(包括材料性能、质量、安全、环保、工期、成本等技术经济效能)都具有明显的先进性和新颖性。
其具体特性如下:1、玻化微珠球体导热系数很低,保温层厚度 2cm 以上的建筑物外热能交换不宜进行,具有优异的保温隔热性能。
各组成部分具有物理-化学稳定性,保温效果稳定。
2、本产品为单组份干粉材料,外观均匀、干燥无结块颗粒,质量稳定可靠,容重轻,能有效降低建筑物负荷;其耐老化性能好,抗开裂,能适应基层的正常变形而不产生裂缝或空鼓;其施工方式为涂抹式,具有高粘结性,与基底形成一个整体,不会形成板材保温的空腔,结构稳定,无需在其上胶结、钻孔、打钉等来固定,不影响墙体结构;能长期承受自重而不产生裂缝,憎水性能好;性价比高,综合性能优。
3、具有优良的防火,吸音,透气,耐水,耐冻融等性能;主要原材料均采用无机材料,环保无害,搅拌时不需掺加水泥,无扬尘现象,能有效保证现场文明施工。
6.3 工艺原理1、保温隔热原理:无机玻化微珠外墙保温系统由界面层、无机微珠保温砂浆层、抗裂防护层和饰面层组成。
保温层由无机玻化球体微珠颗粒、硅酸盐、无机胶凝材料进口高级助剂等组成,抹于墙体表面,形成无空腔保温层。
一、工程概况二、玻化微珠特性三、保温砂浆系统组成四、施工准备五、施工工艺及控制措施(一)、挂网、界面处理(甩浆拉毛)(二)、内墙放线、打点(三)、玻化微珠无机保温砂浆施工(四)、抗裂砂浆面层施工(五)、砌体与钢筋混凝土剪力墙交界处处理六、质量验收七、成品保护八、现场施工时常见的问题及处理措施无机保温砂浆内墙保温施工方案一、工程概况:1、中房国府项目8#住宅楼总建筑面积约为4788.61壮,地上7层,地下2层。
本工程结构为钢筋混凝土现浇砼结构,结构基础形式:筏板基础。
本工程耐火等级为地上2级,地下1级,建筑结构安全等级2级,抗震设防烈度7度2、施工部位:单元分户墙、采暖与非采暖区隔墙。
二、玻化微珠特性:1、玻化微珠是一种无机玻璃质矿物材料,是由珍珠岩矿石粉碎成矿砂,经过玻化微珠膨胀膨化炉加工而成。
产品呈不规则球状颗粒,内部为空腔结构,表面玻化封闭,光泽平滑,性能稳定,具有质轻、隔热、防火、耐高低温、抗老化、吸水率低等优良特性。
2、成品无机保温砂浆是采用玻化微珠(VMB)材料生产的无机混合单组份干粉保温砂浆,加水搅拌后可直接使用,适用于各种内外墙体等部位保温。
3、玻化微珠无机保温砂浆技术指标(见下表)4、材料的储存:避免阳光直接照射,应放在托板上离地储存,以防止漏水浸湿,避免过度叠压而导致产品过早失效或结块。
三、保温砂浆系统组成:1、混凝土剪力墙界面甩浆拉毛处理;2、耐碱玻纤网格布;3、5mm厚抗裂砂浆。
玻纤网格布主要性能指标及存放条件:储存应立码,不宜平堆,通风干燥条件下储存期12个月。
聚合物抗裂抹面砂浆性能指标及存放条件:包装储存:-5〜35℃通风干燥条件下储存,储存期为6个月。
四、施工准备1、材料准备:根据工程量、开工时间、工期要求安排的储存场地、搅拌场地,组织好材料进场时间,控制好材料进场数量做好进场记录,收集好每批材料的出厂合格证。
做好进场材料的复检工作。
确认材料的合格证、检测报告是否齐全,是否与所送材料配套完整,抽检材料单位的重量和体积是否在合理误差范围内,检查包装有破损,检查材料是否在有效期内。
玻化微珠保温施工方案
玻化微珠保温材料是一种轻质多孔材料,主要由玻化微珠和粘结剂组成。
在建
筑工程中,采用玻化微珠作为保温材料,可以有效提高建筑的保温性能,降低能耗。
一、施工前准备
在进行玻化微珠保温施工前,首先需要做好施工准备工作。
具体包括:
1.确定施工方案:根据建筑结构和保温要求,制定详细的施工方案。
2.准备材料工具:准备好玻化微珠保温材料、粘结剂、搅拌设备、施工
工具等。
3.检查基层墙体:对待施工的墙体进行检查,确保表面平整、无裂缝。
二、施工步骤
1. 基层处理
在进行玻化微珠保温施工之前,需要先对基层墙体进行处理,包括清洁、刷底
漆等,以提高保温层的附着力。
2. 粘结剂涂刷
将预先配好的粘结剂均匀涂刷在基层墙体表面,形成一层均匀的胶膜,以提供
与玻化微珠保温材料的粘结。
3. 玻化微珠施工
将玻化微珠保温材料均匀撒在粘结剂上,并用刮刀进行压实,确保玻化微珠之
间紧密结合,形成保温层。
4. 抹面处理
待保温层干燥后,进行表面抹面处理,使表面平整、美观,并提高整体的保温
效果。
三、质量验收
施工完成后,需要进行质量验收,确保保温层的厚度、平整度等符合设计要求,并对工程进行记录和档案管理。
结语
玻化微珠保温施工是一项重要的建筑保温工程,正确的施工操作可以提高建筑的保温性能,延长建筑的使用寿命。
我们应该严格按照施工方案进行操作,确保施工质量,达到预期的保温效果。
中空玻化微珠保温砂浆外墙保温系统施工工法一、前言现阶段我国建筑节能新材料、新工艺层出不穷,工艺操作趋于简单化、标准化,不仅提高了施工质量,更大大改善了人们的居住环境,节约了能耗,其中外墙保温系统在现代建筑尤其是高层建筑中起到了相当重要的作用。
作为一种新材料、新工艺,无机玻化微珠外墙保温系统现已被越来越多的工程所采用,该保温体系集墙体保温、抗裂防护、装饰功能为一体,其良好的保温效果、可靠的构造处理受到了广泛的好评,是目前综合优势最多的外墙保温做法。
二、工法特点玻化微珠保温砂浆具有导热系数低、抗裂性能强、无毒、无污染、防火、成本低、施工简便等特点。
与传统的施工方法相比,在使用功能上或施工方法上(包括材料性能、质量、安全、环保、工期、成本等技术经济效能)都具有明显的先进性和新颖性。
其具体特性如下:2.1中空玻化微珠球体导热系数很低,具有优异的保温隔热性能。
各组成部分具有物理-化学稳定性,保温效果稳定。
2.2本产品为单组份干粉材料,外观均匀、干燥无结块颗粒,质量稳定可靠,容重轻,能有效降低建筑物负荷;其耐老化性能好,抗开裂,能适应基层的正常变形而不产生裂缝或空鼓;其施工方式为涂抹式,具有高粘结性,与基底形成一个整体,不会形成板材保温的空腔,结构稳定,无需在其上胶结、钻孔、打钉等来固定,不影响墙体结构;能长期承受自重而不产生裂缝,憎水性能好;性价比高,综合性能优。
2.3具有优良的防火,吸音,透气,耐水,耐冻融等性能;主要原材料均采用无机材料,环保无害,搅拌时不需掺加水泥,无扬尘现象,能有效保证现场文明施工。
2.4操作方便,现场施工加水搅拌即可使用,可直接施工于干状墙体上,大大减少了施工管理费用。
施工性能好,材质轻,找平性好,省工省料,大大降低了工人劳动强度,挺高了工人施工效率,且早强快干,这都大大缩短了施工周期,且后期维修简便。
三、适用范围本系统使用范围比较广泛,可以做民用、工业建筑外墙外保温和外墙内保温体系,平顶和斜坡屋面的保温隔热,地板辐射采暖保温隔热支撑,同时也可以和其他保温材料混合使用。
一、工程概况玻化微珠保温工程施工是指在外墙或内墙表面使用玻化微珠保温材料进行保温隔热处理,以达到提高建筑节能性能、降低能耗、改善室内热环境的目的。
本方案适用于新建、扩建和既有房屋改造的工业民用建筑的外墙内、外保温工程。
二、施工准备1.材料准备:玻化微珠保温材料、水泥、砂、界面剂、网格布、抗裂砂浆、防水涂料、腻子等。
2.机具准备:搅拌机、砂浆泵、抹子、水平尺、线锤、切割机、电钻等。
3.人员准备:施工人员应具备一定的保温工程施工经验,熟悉施工工艺和操作规程。
三、施工工艺1.基层处理:墙面应清理干净,无油、无浮尘等。
旧墙面松动、风化部分剔除干净,表面凸起部分10mm应铲平。
2.界面处理:对于混凝土梁柱或加气砼等墙体基层,必须用界面剂一遍。
3.玻化微珠保温砂浆制备:按照玻化微珠保温材料与水泥及水的重量比【1:(1~1.1)】进行搅拌,搅拌均匀。
4.施工方法:(1)施工前,按照设计要求厚度用膨胀玻化微珠保温砂浆作标准厚度冲筋。
(2)送料上墙粉刷,每遍厚度在20毫米内,第二遍间隔在24小时以上。
(3)保温层固化干燥后方可进行抹聚合物抗裂砂浆,首层应铺贴双层网格布。
(4)钎网网格布按楼层间竖尺寸事先载好,网格布包边应剪掉。
(5)抹聚合物抗裂砂浆厚度约3~4毫米,抹完一定宽度立即用铁抹子压入另一侧,严禁干搭。
(6)网格布之间搭接宽度不应小于50毫米,当压入一侧,再抹一些抗裂砂浆压入另一侧。
5.饰面层施工:根据设计要求,可选择涂料或面砖进行饰面层施工。
四、施工要点1.保温层施工应保证平整度、垂直度和阴阳角方正,不得出现裂缝、空鼓等现象。
2.玻化微珠保温材料与基层墙体之间应粘结牢固,无脱层现象。
3.施工过程中,应严格控制施工质量,确保保温效果。
4.施工过程中,应做好成品保护,避免对保温层造成损害。
五、安全文明施工措施1.施工人员应佩戴安全帽、安全带等防护用品。
2.施工现场应设置警示标志,确保施工安全。
3.施工过程中,应保持现场整洁,及时清理垃圾。
玻化微珠外墙外保温工程施工方案
一、项目概述
玻化微珠是一种轻、高效的保温材料,广泛用于建筑外墙外保温工程。
本文旨在介绍玻化微珠外墙外保温工程的施工方案,确保施工质量和工程进度。
二、施工准备
1. 材料准备
•玻化微珠保温板
•粘结砂浆
•玻化微珠保温砂浆
•外墙保温网格布
•涂料等
2. 施工设备
•搅拌机
•平整工具
•铲刀
•刮毛刷
•自动喷涂机等
3. 施工人员
•技术经验丰富的施工人员
•熟悉施工工艺的监理人员
三、施工流程
1. 预处理
•对墙面进行清洁、除锈、处理裂缝等工作。
2. 基础层施工
•在墙面上涂刷粘结砂浆,并粘贴玻化微珠保温板。
3. 中间层施工
•使用玻化微珠保温砂浆将外墙保温网格布嵌入墙面,形成保温层。
4. 面层施工
•采用玻化微珠保温砂浆或其他保温涂料进行面层抹灰。
四、质量控制
1. 监测
•定期监测施工质量,发现问题及时处理。
2. 报批验收
•完工后请相关部门进行验收,确保符合质量标准。
五、安全措施
1. 施工现场安全
•工地要设置警示标志,督促施工人员遵守安全规定。
2. 施工人员安全
•提供相关安全防护用具,避免施工人员发生意外。
六、总结
玻化微珠外墙外保温工程的施工方案需要综合考虑材料特性、工艺流程和施工质量控制等因素,确保工程质量和安全。
通过严格的施工管理和质量监控,可以实现工程的高效完成。
外墙无机玻化微珠砂浆施工方案一、本方案编制依据1、居住建筑节能保温隔热工程质量验收规程DB51/5033-20052、外墙外保温建筑构造10J1213、外墙外保温工程技术规程JGJ144-20084、外墙内保温建筑构造11J1225、建筑保温砂浆标准GB/T200473-20066、有关外保温工程招标文件二、工程概况:本项目位于安徽芜湖仓津桥西北角,本工程地下室采用钢筋混凝土结构,上部为现浇钢筋混凝土剪力墙结构;主楼建筑抗震设防类别为丙类,建筑结构安全等级为二级,抗震等级的烈度为六度,框架抗震等级为三级,抗震墙抗震等级为三级;设计使用年限50年,耐火等级一级,防水等级一级,建筑物高度1,2;地下室总建筑面积:平方米、1楼平方米、2楼平方米;建设单位:芜湖东方蓝海置业有限公司设计单位:机械工业第一设计研究院勘察单位:安徽省城建设计研究院监理单位:安徽建大项目管理有限公司施工单位:安徽省第二建筑工程公司三、施工组织机构四、材料要求及材料配制一材料要求1、玻化中空微珠优质珍珠岩经高温玻化膨胀形成的中空微珠,具有一定粒度、级配,专用于配制玻化中空微珠干粉砂浆的轻骨料;主要技术指标2、玻化微珠外墙外保温保温浆料性能指标3、界面砂浆性能指标4、抗裂砂浆性能指标5.耐碱网格布性能指标二、玻化微珠保温砂浆材料配制1、界面砂浆的配制按干粉料:水=4:1的比例用搅拌机均匀搅拌成浆状;2、玻化微珠保温砂浆浆料配制按玻化微珠保温砂浆干粉:水=1: 的比例先将水加入搅拌器中,再将玻化微珠保温砂浆干粉料放入搅拌机中,搅拌3-5min,使浆料成均匀膏状,即可使用;浆料必须随配随用,配置好的浆料应在2小时内用完,落地灰随收随用;3、抗裂砂浆的配制按干粉料:水=4:1的比例,先将水加入搅拌机中,再将抗裂砂浆干粉料倒入搅拌机中,搅拌5min,使其搅拌均匀,静放5min即可使用;砂浆随配随用,配制好的砂浆在2h内用完;五、作业条件1、基层墙体经主体工程验收达到质量标准要求;2、基层表面应将表面浮灰、油污等清理干净,大于10mm的凸出部分应剔凿清理干净,凹部分用1:3水泥砂浆找平;3、外墙面上的门窗框、设备安装完毕,并预留出保温层厚度;4、施工机具、运输设备应齐全,并运行正常;5、夏季施工应避免阳光暴晒;6、玻化微珠保温砂浆施工方案要经监理建设单位批准方可实施;六、构造要求1、1-2mm界面砂浆作界面处理抹低槽的不需要2、20厚1:3水泥砂浆找平3、50厚玻化微珠保温砂浆分层施工;4、6厚聚合物抗裂砂浆压入耐碱玻钎网格布;5、外墙涂料饰面层;七、工艺流程1、玻化微珠保温砂浆外墙外保温工程工艺流程为:基层墙面清理→吊垂直、套方、弹抹灰厚度控制线→涂刷界面剂→做灰饼→抹玻化微珠保温砂浆→保温层验收→抹抗裂砂浆同时压入耐碱网格布→验收;八、施工要点一玻化微珠保温砂浆外墙外、内保温施工1、基层墙面处理:先用钢丝刷清理基层墙面浮灰、油渍等,再用软刷清扫干净,门、窗框四周应用保温砂浆分层塞密实,保温层包裹窗框尺寸10mm左右;2、吊垂直、套方、弹抹灰厚度控制线:根据保温层厚度要求弹出抹灰控制线;3、涂刷界面砂浆:用滚筒或扫帚蘸取界面砂浆均匀涂刷于墙面,不得漏涂,拉毛不宜太厚,约1-2mm,配好的料注意防晒避风,一次配好的料在可操作时间内用完;抹低槽的墙面无需刷界面剂4、做灰饼,大阳角用稍干的无机保温砂浆做灰饼和大角;5、抹玻化微珠保温砂浆玻化微珠保温砂浆应在界面砂浆固化前分数遍成活有低槽的墙面以水泥砂浆上强度为宜;用配制好的无机保温砂浆用铁抹子压抹,抹灰厚度为15mm左右,使砂浆均匀密实覆盖墙面;玻化微珠保温砂浆抹上墙面与墙粘住后,不宜反复赶压;抹灰厚度在30mm时应分两次抹涂,待上一遍抹灰硬化后即可进行下一遍抹灰;最后一遍抹灰厚度达到灰饼厚度,并用大杠搓平;门窗洞口垂直度平整度达到规范规定要求后,再在表面进行找平压实;6、保温层验收抹完保温层后,用检测工具进行检查,保温层应垂直、平整、阴阳角方正、顺直,对不符合要求的表面,应进行修补;7、抹抗裂砂浆同时压入耐碱网格布在保温层固化干燥后,用铁抹子在保温层上抹抗裂砂浆厚度要求2-3mm,不得漏抹,在刚抹好的砂浆上用铁抹子压入裁好的耐碱网格布,要求耐碱网格布竖向铺贴并全部压入抗裂砂浆内;耐碱网格布不得有干贴现象,粘贴饱满率应达到100%,塔接宽度不应小于80mm两层塔接网布之间要布满抗裂砂浆,严禁干茬塔接;在窗口角处洞口应45度斜向铺一道耐碱网格布,耐碱网格布尺寸宜为400mm×300mm8、施工注意事项1操作地点环境最低温度不低于5度,风力不大于6级,雨天不能施工;2保温砂浆和抗裂砂浆必须由专业生产厂家严格按照专业配方配制的袋装材料,施工时按照要求加水搅拌,不需添加任何添加剂,配制好的砂浆要即时用完;3采用机械搅拌方法不得强制性搅拌,确保搅拌时间,保证施工质量;4施工现场唯一加的就是水,必须严格控制对水的计量,确保水灰比正确;5严禁使用过时灰;6产品运到工地注意防水、防潮,材料贮存期为三个月;冬季施工注意防冻;每次施工完毕后,要及时清洗施工工具和搅拌器材,以免影响下次使用;九、成品保护1、施工完毕后注意成品保护,墙面避免磕碰及水冲浸泡;2、门窗框、管道上残余的砂浆清理干净;移动吊篮,翻拆架子应防止破坏已抹好的墙面,门窗洞口,边、垛宜采取保护措施,其它工种作业时应不得污染或破坏墙面,严禁踩踏窗口;十、质量保证措施建立一个强有力的质量保证组织机构,定期开展质量统计分析,掌握工程质量动态;全面控制各分部、分项工程质量,并严格执行相关的国家规范、标准,按施工图和设计要求进行施工;1、建立由项目经理直接负责,技术负责人现场指导,质检员现场监督,班组自检、互检的质量保证体系;2、制定项目各级管理人员,施工人员质量管理责任制,签订质量管理合同;把每个工序,每个部位的施工质量要求,控制目标,分解到每个管理人员和操作人员;3、建立全员质量意识,贯彻谁管生产,谁管质量,谁管施工,谁负责施工,谁负责质量,谁负责操作的原则,实行工程质量负责制制度;4、制定项目质量管理奖惩条例,岗位职责与工资挂钩;5、按图施工,做好技术交底,并履行签字手续对施工难点先做好样板,再全面开展;6、施工过程中严格按施工工艺和质量要求进行,每分部、分项工程完工后均应进行验收,不合格的坚决做到整改完善,并经复验达到优良方可进行下道工序施工;7、在施工过程中发现质量问题,应及时查找原因,对责任人进行教育处理,并及时采取预防、纠正措施;8、实行作业人员互检,自检,班组复检,项目部抽检的原则;各项指标均合格再报监理验收;9、坚持班前教育,班后总结,强化员工质量意识;10、选用优质施工工具,减少施工误差,提高施工质量;杜绝不合格项进入下道工序;11、做好隐蔽工程及中间验收工作,组织质量验收;十一、安全文明保证措施1、安全文明保证方针:坚持安全第一,预防为主的方针,建立健全的安全保障体系,明确安全责任目标,对职工经常进行安全生产教育,定期开展安全生产培训,掌握一定的安全生产知识;2、安全文明施工目标:不发生重大安全事故,控制小事故发生率为零;3、安全生产管理体系:为确保承诺的工程工期和安全文明施工生产目标的实现,将组织所有的现场施工人员学习和掌握安全操作规程和有关安全生产条例,成立了以项目经理为首的安全生产管理小组;配备了专职安全人员;建立了详细的安全管理体系:a.实行项目经理安全负责制:项目经理为安全第一责任人,对整个工程的安全全面负责;b.施工负责人是安全直接责任人;在组织施工的同时也对整个工程的安全直接负责;c.专职安全员是安全直接负责人;主管整个工程的安全管理工作;对整个工程安全负责;d.项目部经理、技术负责人、施工员必须是安全委员会成员,并对施工安全负责;e.认真贯彻执行国家有关安全生产法规,建筑施工安全规程等,同时结合本工程特点,制定安全生产制度和奖励条例,并认真执行;f.安全员每天深入施工现场的每一个作业面巡视,对安全设备脚手架,安全防护网等安全防护设备,安全保护用品的使用,设备运行情况以及现场施工作业人员对安全规程的遵守情况进行检查和实施安全有效的监督;g.对各种施工机械的操作必须明确责任人,专机专人使用保管,操作人员必须持上岗证;h.施工前完成安全教育,安全教育一个月组织一次;建立定期的安全检查,安全会议制度,及时消除隐患;i.特殊工种的专业人员必须取得劳动监察部门核发的安全操作合格证,坚持持证上岗;j.参与本项目的施工人员必须签订安全协议,并作出安全保证,现场施工人员要定期进行身体体检,进入施工现场之前要戴安全帽,高空作业人员必须系好安全带;k.施工现场所有电器设备的安全、防护、操作与维护必须符合施工现场临时用电技术规范规定要求,有醒目的电气安全标志;保证有正确可靠的接地及接零保护措施;所有电缆、用电设备的安装、维修、拆除必须由专业电工完成;l.施工现场明确划分用火作业区、易燃可燃材料堆场、仓库、废品集中站和生活区域;并配备充足的灭火器材;m.积极参与业主及监理组织的安全检查活动,服从安全生产规定,团结一致,把工地安全工作搞好;n.严格遵守施工的有关规定,对建筑垃圾及时清理到指定的地点堆放,并及时清运出场,保证施工场地的清洁和施工道路的畅通;o.严格按业主划定的临时围界,实行封闭式管理,临建布置整齐,有序、遵纪守法,文明施工;十二、技术资料及工程验收一、主控项目1、玻化微珠保温砂浆墙体保温工程所用材料品种、性能和配合比应符合要求;检验方法:检查产品质量合格证明文件、进场验收纪录、现场抽样实验报告和施工纪录;2、保温层厚度及保温系统的构造和细部做法应符合建筑节能设计要求;检验方法:钢针插入和尺量检查,观察检查;3、保温层与基层墙体以及各构造层之间必须粘接牢固,无脱层、空鼓及裂缝,面层无粉化、起皮、爆灰等现象;检验方法:观察检查、用小锤轻击和检查基层墙体与界面砂浆的拉伸粘接强度检验报告;二、一般项目1、耐碱网格布应铺压严实,不得有空鼓、褶皱、翘曲、外露等现象,搭接宽度不应小于100mm;加强部位的耐碱网格布的做法应符合设计的要求;检验方法:观察检查;2、保温层表面应平整、洁净,接茬平整、光滑,线角顺直、清晰,毛面纹路均匀一致;检验方法:观察检查;3、边角表面应光滑、平顺,门窗框与墙体间缝隙填塞密实,表面平整;检验方法:观察检查;4、孔洞、槽、盒位置和尺寸正确,表面整洁、洁净,管道后面平整; 检验方法:用钢尺检查和观察检查;5.保温层和抹面层的允许偏差量及检验方法应符合下表的规定;允许偏差及检验方法:东方龙城12地块思文苑外墙无机玻化微珠砂浆施工方案安徽省第二建筑工程公司时间:2017年 6月 20 日施工组织设计/专项施工方案报审表工程名称:芜湖东方龙城12-3号地块一标段编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份一般性专项施工方案审批表分公司审批。
玻化微珠外墙外保温施工工艺一、施工条件:1。
基层墙体工程符合施工质量验收规范的要求,外门窗口安装完毕,经有关部门检查验收合格。
2.伸出墙面的消防梯,落水管各种进户管线和空调器等的预理件联结件应安装完毕,并按外保温系统厚度留出间隙。
3.施工用脚手架打设牢固,安装检验合格.4.门窗外框与墙体连接处应预留保温层厚度。
5。
基层硬坚实、平稳,保温层施工前,应进行基层处理。
6。
外墙保温工程施工期间以及完工后24小时内基层及环境空气温度不应低于5℃,夏季应避免阳光的暴晒.风力在5级以上及雨天不得施工。
二、施工准备:1.工具与机具砂浆搅拌机、垂直运输机械、水平运输手推车、手提搅拌器、常用抹灰工具及抹灰的专用检测工具、经纬仪及放线工具、水桶、剪刀、滚刷、铁锹、扫帚、手锤、錾子、壁纸刀、托线板、方尺、靠尺、探针、钢尺等。
2.材料及材料配置①。
120界面剂(混凝土墙面)施工现场直接兑水,水灰比例控制在0.25:1左右,搅拌均匀即可施工.一般施工厚度在1mm—2mm左右,用抹子批刮上墙基层墙面,界面剂上墙5到10分钟后抹保温砂浆. 搅拌好的界面剂应在4小时内用完。
②。
保温砂浆的配制:按照料将需要水灰重量比(1:1~1。
2),先将水放入搅拌容器中,再将本产品放入加水后的搅拌容器中,搅拌3~5min,使料浆成均匀膏状体,即可使用。
料浆必须即配即用,配制好的料浆需在2h内用完并不得二次加水使用。
③.720抗裂砂浆柔性抗裂砂浆适宜机械搅拌,现场直接加水搅拌均匀即可使用.搅拌时间不少于3分钟,水灰比一般控制在0.2:1左右,可按施工稠度适当调整加水量,搅拌均匀后倒出,应随伴随用.加水拌制好的抗裂砂浆应在4小时内用完。
三、施工工艺1.施工工艺流程:A:饰面层为涂料基层墙面清理及处理→粉刷前隔夜浇水→保温层施工→柔性抗裂砂浆+耐碱玻纤网格布→柔性抗裂砂浆→养护→外饰面层施工B:饰面层为面砖基层墙面清理及处理→粉刷前隔夜浇水→保温层施工→五天左右钉钢丝网、上保温锚拴→柔性抗裂砂浆→养护→贴面砖2.施工要点:①。
一、 编制依据及说明 二. 工程概况:•……4、外墙做法 .................................................................. 4 三、施工准备及工作计划 .. (4)1、施工准备工作计划: (4)3、基层准备 ................................................................. 4、技术设备 .. (6)四、 外墙外保温系统技术性能 (6)1、保温砂浆外墙外保温系统材料的技术性能 ..................................... 6 五、 细部节点处理 . (7)1、保温砂浆外墙外保温系统的细部处理 ......................................... 7 六、 保温砂浆外墙外保温系统的施工方法 .. (7)1、 施工程序 ................................................................. 72、 玻化微珠保温砂浆外墙外保温施工流程 ....................................... 73、 施工基层处理 ............................................................. 84、施工工艺说明5、 界面砂浆施工 ............................................................. 8 6、 保温浆料施工 ............................................................. 9 7、 阴阳角找方应按下列步骤进行 ............................................... 9 七、 质量验收 . (10)1、 工程验收资料准备 ........................................................ 10 2、 工程验收检验批 .......................................................... 10 3、 质量验收标准 ............................................................ 10 4、 易出现的问题及措施 ...................................................... 11 八、 各项管理措施 (11)1、 质量保证措施 ............................................................ 11 2、 安全保证措施 ............................................................ 11 3、 工期保证措施 (12)......... 3 (3)1、总体简介: ............................................................................................................................... 3 2、建筑设计简介: ....................................................................................................................... 3 3、工程内容: . (4)2、机具准备 (5)4、材料管理及节约播施 (12)5、成品保护措施 (12)一、编制依据及说明1、工程设计图纸及说明(建筑-03、建筑-34)2、重要的设汁标准、技术规程及验收规范《夏热冬冷地区居住建筑右能设讣标准》(JG134-2001)《民用建筑节能设计标准》(采暧居住建筑部分)(JGJ26-95)《建筑装饰装修工程质量验收规范》GB50210-2001《建筑工程施工质量验收统一标准GB50300-2001《混凝上结构工程施工质量验收规范》GB50204-2002《建筑行业标准《胶粉聚苯颗粒外墙外保温系统》JG 158-2004《玻化微珠外墙做法规范》赣07EJ105《胶粉聚苯颗粒保温材料外墙外保温工法》YJGF41-2000《外墙外保温施工技术规程》(JG144-2001 J408-2005)《建筑节能施工质量验收规范》GB50411-2007《建筑安装工程质量评左统一标准》(GBJ300-88):《建筑工程质量检验评左标准》(GBJ301-880);3、江西省建筑工程施工技术资料管理规定4、新余恒大雅苑工作联系单(2010年11月26日编号:0. 38-4-01-(外联)-024: 2010 年11月30日编号:023)、2010年9月16日建筑图纸会审记录(编号:001)等相关来往函件。
玻化微珠保温外墙外保温施工方案(模板)一、施工前准备在进行玻化微珠保温外墙外保温施工前,需要进行充分的施工准备工作,确保施工顺利进行。
具体准备工作包括:1.完成相关设计文件的审查,确保施工方案符合设计要求。
2.确认施工所需材料、工具的准备情况,并按计划采购。
3.检查施工现场的安全设施,确保施工过程中安全。
4.梳理施工流程,明确各工序的作业内容及要求。
二、施工工艺流程2.1 基层处理1.对外墙基层进行清洁,确保表面无灰尘、松动物质。
2.修补基层中的裂缝、凹凸不平处,保持基层平整。
3.基层表面应做好防水处理,确保墙面干燥。
2.2 粘接防护层1.使用专用胶粘料在基层上均匀涂抹一层。
2.将网格布沿墙面垂直铺贴,确保覆盖全面且压平。
3.检查防护层的牢固程度,确保平整牢固。
2.3 粘贴保温板1.在保温板表面均匀涂抹胶粘料。
2.将保温板按设计要求粘贴在防护层上,压紧使其与墙面充分粘结。
3.确认保温板的厚度、平整度符合要求。
2.4 铺贴网格布1.用胶粘料涂抹在保温板表面。
2.将网格布铺贴在粘贴保温板上,确保整体稳固。
3.确认网格布覆盖全面、无空鼻,保证墙面强度。
2.5 抹面、找平1.使用抹面砂浆在网格布上进行找平处理,保持表面平整。
2.保持砂浆的均匀性,避免出现起鼓、掉粉现象。
3.确认抹面和找平工作完全覆盖、密实。
2.6 涂装1.在找平层表面涂刷底漆。
2.待底漆干燥后,进行面漆的涂装,确保质感均匀美观。
3.检查涂装质量,避免漆面出现开裂、起泡等缺陷。
三、施工质量控制在玻化微珠保温外墙外保温施工过程中,需要严格把控施工质量,确保施工效果符合设计要求。
质量控制包括:1.施工过程中定期进行质量检查,及时发现并整改问题。
2.对每一道工序进行记录与验收,确保施工工序齐全。
3.严格按照施工规范和要求进行操作,避免施工失误。
4.施工结束后进行总体验收,确保施工质量达标。
四、施工安全保障在施工过程中,也要注重施工安全保障工作,确保施工作业人员的人身安全。
一、工程概况本工程为某住宅小区外墙无机保温工程,总建筑面积约10万平方米。
工程采用外墙无机保温体系,主要包括保温层、防护层和饰面层。
保温层采用无机保温材料,具有防火、隔热、保温性能;防护层用于保护保温层,提高耐久性;饰面层用于美化外观。
二、施工准备1. 材料准备(1)保温材料:选用符合国家标准的无机保温材料,如膨胀珍珠岩、玻化微珠等。
(2)粘结剂:选用环保型粘结剂,如水泥基粘结剂。
(3)网格布:选用耐碱玻纤网格布。
(4)饰面材料:选用环保型涂料或石材。
2. 施工设备(1)施工工具:切割机、抹子、水平尺、靠尺、刷子等。
(2)施工机械:搅拌机、喷枪、电动搅拌器等。
三、施工工艺1. 基层处理(1)清理墙面,确保墙面平整、干净、无油污、无松散物。
(2)对墙面进行凿毛处理,提高粘结强度。
(3)涂刷界面剂,提高基层与粘结剂之间的粘结强度。
2. 保温层施工(1)配制粘结剂,搅拌均匀。
(2)将无机保温材料均匀涂抹在基层上,厚度控制在20-30mm。
(3)铺设耐碱玻纤网格布,将其与保温层紧密贴合。
(4)再次涂抹粘结剂,覆盖网格布,厚度控制在5-10mm。
3. 防护层施工(1)配制抗裂砂浆,搅拌均匀。
(2)将抗裂砂浆涂抹在保温层上,厚度控制在3-5mm。
(3)铺设耐碱玻纤网格布,将其与抗裂砂浆紧密贴合。
(4)再次涂抹抗裂砂浆,覆盖网格布,厚度控制在3-5mm。
4. 饰面层施工(1)涂刷底漆,提高饰面层的附着力。
(2)根据设计要求,涂刷涂料或粘贴石材。
四、施工注意事项1. 施工过程中,严格控制材料质量,确保施工质量。
2. 施工环境温度应不低于5℃,风力不大于5级。
3. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺。
4. 施工过程中,注意安全,防止高处坠落、物体打击等事故发生。
5. 施工完成后,进行质量验收,确保工程质量达到设计要求。
五、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
第三节外墙外保温层1.施工准备(1)基层墙体已施工完毕,并通过验收合格。
(2)外墙门窗安装完毕并通过验收合格,外墙面的雨水管卡、预埋铁件、设备穿墙管道等提前安装完毕,并预留出外保温层的厚度。
(3)施工前清除砼墙面或填充墙上残留的浮灰、油污、隔离剂、杂物及抹灰空鼓部位等,保证施工作业面干净;剔除剪力墙接茬处劈裂的砼块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
(4)基层墙面、外墙四角、洞口等处的表面平整及垂直度应满足有关施工验收规范的要求。
(5)按照垂直、水平方向在墙角、阳台栏板等处弹好厚度控制线。
(6)按照厚度控制线,用保温砂浆作标准厚度灰饼、冲筋,间隔适度。
(7)墙体基层面应洁净、湿润。
(8)施工阶段应为阴晴天气,严禁雨天施工,雨期施工应做好防雨措施。
(9)施工时气温宜在5℃以上,并应避免阳光直射,当有五级风以上时不得施工。
(10)脚手架已搭设完毕,并经安全检查合格。
2.材料要求玻化微珠无机保温浆料的导热系数≤0.07W/(m.k),蓄热系数≥0.95级,抗压强度≥200KPa,干密度180~250kg/m3。
W/(m.k)。
难燃性B13.材料配置(1)界面剂将425号水泥、中砂、ZL-J7005界面剂按1:1:1的配合比(体积比)搅拌均匀成浆料。
(2)保温浆料先将在砂浆搅拌机内倒入34—36kgZL胶粉料,开机搅拌3min,在倒入1袋200L玻化微珠轻骨料,再搅拌3min,搅拌均匀倒出待用。
(3)抗裂砂浆 425号普通硅酸盐水泥、中砂、ZL-M8009水泥砂浆抗裂剂按1:3:1的配合比(体积比),用砂浆搅拌机搅拌均匀。
4.施工工艺基层清理涂刷界面剂墙面冲筋抹底层保温浆料(静置3d)抹面层保温浆料(静置3~7d)抹抗裂砂浆抗裂柔性耐水腻子刮平刷高分子乳液弹性底层涂料一遍涂料饰面。
(1)基层清理:清除砼墙面或填充墙上残留的浮灰、油污、隔离剂、杂物及抹灰空鼓部位等,保证施工作业面干净;剔除剪力墙接茬处劈裂的砼块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。
MS无机保温砂浆墙体保温系统(涂料面)施工技术方案一、总则1、为了贯彻国家建筑节能政策,落实国家《夏热冬冷地区居住建筑节能设计标准》(JGJ134—2001)的规定要求,规范无机(玻化微珠)保温砂浆外墙外保温系统的施工方法,保证外墙外保温工程的施工质量,特制定本施工技术规程。
2、本施工技术规程规定了无机(玻化微珠)保温砂浆外墙外保温系统在外墙外保温工程中的施工方法;本规程适用于居住建筑和公共建筑的混凝土和彻体结构外墙外保温工程;本规程规定的外墙外保温系统的基本构造如表1所示。
表1 无机玻化微珠保温砂浆外墙外保温系统的结构组成1234墙体3、无机(玻化微珠)保温砂浆外墙外保温层的厚度应符合《夏热冬冷地区居住建筑节能设计标准》(JGJ134—2001)的规定要求,并根据设计要求确定。
4、施工中除了遵守本规程外,尚应符合国家和其他现行相关的有关规范、规程、标准的规定。
二、术语1、无机(玻化微珠)保温砂浆外墙外保温系统置于建筑物外墙外侧的保温及饰面系统,是由界面层、无机(玻化微珠)保温砂浆、抗裂防护层和饰面层构成,起到保温隔热、防护和装饰作用的构造系统。
2、无机(玻化微珠)保温砂浆由无机胶凝材料与多种高分子聚合物、抗裂纤维辅助材料和保温骨料在工厂采用预混合干拌技术,按照一定比例拌和均匀的干粉建筑保温。
3、界面砂浆由高分子聚合物、助剂、细砂和水泥等按照一定比例在工厂采用预混合干拌技术拌和均匀的干粉砂浆。
4、抗裂砂浆由高分子聚合物、助剂、中细砂、抗裂纤维和水泥等按照一定比例在工厂采用预混合干拌技术拌和均匀的,凝结固化后具有一定柔韧性的干粉砂浆。
5、耐碱玻璃纤维网格布耐碱玻璃纤维网格布由表面涂覆耐碱防水材料的耐碱玻璃纤维网格布。
埋入抹面胶浆中,形成薄抹灰增强防护层,以提高防护层的机械强度和抗裂性能。
三、技术要求1、无机(玻化微珠)保温砂浆外墙外保温系统无机(玻化微珠)保温砂浆外墙外保温系统的性能应符合表2的要求。
膨胀玻化微珠外墙外保温系统外墙保温施工方案编制:审核:审批:目录一、编制依据及说明…………………………………………二、工程概述………………………………………………………三、施工准备及工作计划………………………………………1、施工准备工作计划……………………………………………2、机具计划…………………………………………………………3、基层准备…………………………………………………………4、技术设备………………………………………………………….5、施工范围……………………………………………………………四、外墙外保温施工工艺做法……………………………………五、各项管理措施…………………………………………………1、质量保证措施……………………………………………………2、安全保证措施……………………………………………………3、工期保证措施……………………………………………………4、材料管理及节约措施……………………………………………5、成品保护措施……………………………………………………一、编制依据及说明工程设计图纸及说明《夏热冬冷地区居住建筑节能设计标准》(JG134-2001)《民用建筑节能设计标准》(采暖居住建筑部分)(JGJ26-95)《建筑装饰装修工程质量验收规范》GB50210-2001《建筑工程施工质量验收统一标准GB50300-2001《混凝土结构工程施工质量验收规范》GB50204-2002《建筑行业标准《胶粉聚苯颗粒外墙外保温系统》JG 158-2004《玻化微珠外墙做法规范》赣07EJ105《胶粉聚苯颗粒保温材料外墙外保温工法》YJGF41-2000《外墙外保温施工技术规程》(JG144-2004 J408—2005)《建筑节能施工质量验收规范》GB50411-2007二、工程概况(一)一总体工程概况1、工程名称:中国***************有限公司研发中心2、建设地点:***************交汇处3、建设单位:***************有限公司4、监理单位:***************有限公司5、施工总承包单位:***************公司(二)外墙保温分项工程概述外墙保温采用玻化微珠保温系统其主要材料为:玻化微珠保温浆料、抗裂砂浆、界面砂浆、耐碱网格布(160g/m2)等,保温层设计厚度为50mm,饰面抗裂防护层为4-6mm。
三、施工准备及工作计划(一)施工准备工作计划:工期从 2010年6月28日到10年8月31日(如因天气原因造成不能施工则工期顺延)。
与公司相关方勘察现场编制施工方案:各种计划、做法、措施、目标选择施工队伍:懂施工、懂管理、施工精干、符合劳务要求编制与预算:工程量、材料用量、成本核算协调与自给:与工地协调相关的临时设施,如水、电、民工食宿、办公、库房、架子等。
材料计划:材料名称、数量、进场日期提前送交公司营销部。
并请项目部核准。
(二)机具准备1、机具准备1.1机械准备1.1.1在进行保温施工前,按工作量的大小,进场工人的数量安装好容积约300L砂浆搅拌机,按现场平面布置搭设搅拌机棚,接通水电调试正常,搅拌棚的地点应选择背风向。
靠近垂直运输机械。
搅拌棚三侧封闭,一侧作为进出料通道,应有顶棚,地面应平整坚实。
1.1.2施工用双排脚水架搭设牢固,步距合理,满铺架板,小横杆距墙面15cm,架子整体验收合格,垂直运输机械安装验收完毕。
1.1.3手提电动搅拌器1.1.4喷浆机1.2常用工具准备1.2.1铁抹子:保温浆料施工宜使用抹子面积较大的矩形抹子。
1.2.2阳角抹子,阴角抹子:保温浆料施工宜用塑料材质,抗裂砂浆宜用钢材质。
1.2.3托灰板1.2.4杠尺:铝合金杠尺长度2-2.5m和长度1.5m两种。
1.2.5靠尺:木靠尺2-3m单面为八字尺。
1.2.6猪鬃刷:2寸1.2.7方头铁锹1.2.8筛子:孔径2.5-3.0mm1.2.9手推车1.2.10木方尺:单边长不小于15cm。
1.2.11常用的检测工具:经纬仪及放线工具、2m托线板/杠尺、方尺、水平尺、探针、钢尺等。
1.2.12手锤,橡皮锤。
1.2.13铁铲/齿型抹子(齿距6mm)(三)基层准备1、保温施工前应会同相关部门做好结构验收的确认。
外墙面基层的垂直度和平整度应符合现行国家施工及验收规范要求。
进行隐蔽施工前应做如下的检查工作。
1.1、将各大角的控制钢垂线安装完毕。
高层建筑钢垂线用经纬仪检验合格。
1.2、外墙面的阳台栏杆,雨漏管托架,外挂消防梯等安装完毕。
墙面的暗埋管线、线盒、预理件应提前安装完毕,并应考虑到保温层的厚度影响。
1.3、外窗的铺框安装完毕。
1.4、墙面脚手架孔,穿墙孔及墙面缺损处用水泥砂浆修整完毕。
1.5、混凝土梁/墙面的钢盘头和凸起物大于或等于10mm时就剔除。
1.6、主体结构的变形缝应提前做好处理。
1.7、墙面应清理干净,清洗油渍、清扫浮灰等。
旧墙面松动、风化部分应剔除干净。
(四)技术设备1、保温施工前施工负责人应熟悉图纸,明确施工部位和工程量按工期要求制定施工方案。
2、组织施工队进行技术交底和观摩学习。
进行好安全教育。
四、外墙外保温施工工艺做法4- 1、玻化微珠无机保温浆料外墙外保温系统构成玻化微珠无机保温浆料外墙外保温体系是由功能分明的:1、界面层2、保温隔热层3、耐碱网布增强层4、抗裂防护层和饰面层组成,本系统有效地解决了保温隔热、抗裂、抗风压、抗震、耐火、憎水、耐候、透气、施工适应性等问题,是综合技术优势较多的外墙外保温作法。
其体系构造见图2:图21 涂料墙面 50MM2 基墙(混凝土、小型混凝土空心砌块、粘土多孔砖、实心粘土砖、非粘土砖等)3 界面砂浆(除新粘土砖墙可用水湿润墙面处理外,其余基层均应涂界面砂浆处理)4 玻化微珠无机保温砂浆5 耐碱玻璃纤维网格布6 抗裂砂浆 4-6MM7 外挂20CM保温、防水层、陶板。
4- 2、保温砂浆外墙外保温系统材料的技术性能2.1 界面砂浆界面砂浆的主要技术性能指标及检验采用的标准如表2.1所示。
表2.1主要技术指标一、2.2 玻化微珠无机保温浆料的配置:玻化微珠保温浆料:水=3袋(每袋16Kg):(45-52)kg先将(45-52)kg水(据天气气温状况水量可适当调节)倒入搅拌机中,然后倒入三袋48kg保温浆料,搅拌3-5min。
搅拌好的浆料需在4h内用完,搅拌需设专人,专职进行,以保证搅拌时间和搅拌方法的正确性。
玻化微珠无机保温砂浆的主要技术性能指标及检验采用的标准如表2.2所示。
表2.2主要技术指标2.3 抗裂砂浆配置:干拌抗裂砂浆:水=1:0.32(重量比)用强制式砂浆搅拌机搅拌均匀。
加料顺序:将干拌抗裂倒入预先按比例称量好的水中,用手提搅拌器或砂浆搅拌面搅拌均匀无结块后,静置3-5分钟如有反稠现象,再适当加水搅拌,即可使用。
抗裂砂浆应在两小时内用完。
抗裂砂浆的主要技术性能指标如表2.3所示。
表2.3 抗裂砂浆性能指标2.4余干黄金网格布(新春牌)耐碱网格布耐碱网格布主要性能指标应符合标准耐碱玻璃纤维网格布(JC719主要技术性能见表2.4)2.5 饰面材抖2.5.1 建筑涂料:符合GB/T9755《合成树脂乳液外墙涂料》、GB9779《复层建筑涂料》、GB9153-88《建筑涂料》、 JC/T24-200O 《合成树脂乳液砂壁状建筑涂料》的要求。
2.6其它材料2.6.l 发泡聚乙烯圆棒一条:用于填充伸缩缝、沉降缝,作密封膏的背衬材料,其直径按缝隙宽的13倍使用。
2.6.2 建筑密封膏:应采用聚氮脂、硅酮、丙烯酸脂型建筑密封膏,其技术性能除应符合JC482-92《聚氨脂建筑密封膏》,GBl6776-1997 《建筑用硅酮结构密封胶》、JC/T484-92《丙烯酸脂建筑密封膏》的有关要求外,尚应与本系统有关产品进行相容试验。
﹙六﹚细部节点图6-1保温砂浆外墙外保温系统的细部处理玻化微珠保温砂浆外墙外保温系统的质量取决于材料质量、施工质量及其材料的相容性,同时也取决于系统的完整性,即取决于各种建筑细部的特殊要求所采用的细部选用的材料的性能。
在保温砂浆外墙外保温系统中包含有针对各种建筑细部的特殊要求的细部设计,材料及施工规范,从而保证了系统的完整性。
在一个外墙保温系统中,所谓细部处理,主要是指保温墙与其它建筑构件或建筑材料之间的连接及相应的工程措施。
针对各种建筑细部的特殊要求所做的细部设计及在各种建筑细部所选用的材料性能首先应满足一个最基本的要求:通过建筑构造自理和材料的选用保证在建筑物细部处的密水性,因为水是外墙外保温系统的头号天敌;其次,建筑细部的自理应考到保温墙体的某些局部受到的载荷。
6.1转角大阳角处标准网格布搭接的两边宽度应200mm,首层阳角护角采用1:2水泥沙浆粉刷,门窗阳角护角采用1:2水泥沙浆粉刷。
﹙七﹚保温砂浆外墙外保温系统的施工方法7.1 施工程序7.2 玻化微珠保温砂浆外墙外保温系统涂料饰面施工流程(见图1)|7.3施工7.3.1 墙体基层处理墙体基层按基层墙面条件要求进行处理。
粘土砖、粘土空心砖墙体,在施工前提前浇水阴透,施工时墙面处于阴干状态(该类墙体可不做界面剂处理程序)。
7.4 施工工艺说明7.4.1做标志、贴饼保温浆料施工前应在墙面做好施工厚度标志,应按下列步骤进行贴饼:7.4.2每层首先用2m杠尺检查墙面平整度,用2m托线板检查墙面垂直度。
7.4.3在距楼层顶部约10cm,同时距大墙阴/阳角约10cm处,根据大墙角已挂好的钢丝垂直控制线厚度,用水泥砂浆块作为标准贴饼。
7.4.4待标准贴饼固定后,在两水平贴饼间拉水平控制线,具本做法为将带小线的小园钉插入标准贴饼,拉直小线,使小线控制比标准贴饼略高1mm,在两贴饼之间按1.5m间隔水平粘贴若干标准贴饼。
7.4.5用线坠吊垂直线在距楼层底部约10cm,大墙阴/阳角10cm处粘贴标准贴饼。
﹝楼层较高时应两人共同完成﹞之后按间隔1﹒5m左右沿垂直方向粘贴灰饼7.4.6每层贴饼施工作业完成后水平方向用2-5m小线拉线检查贴饼的一致性。
垂直方向用2m托线板检查垂直度,并测量灰饼厚度,作记录,计算出超厚面积工程量。
7.5界面砂浆施工按上述配比用搅拌器搅拌均匀制成界面砂浆,用喷浆机将界面砂浆均匀地喷涂刷于混凝土墙面,注意界面砂浆层不宜施工过厚。
7.6保温浆料施工7.6.1界面砂浆基本干燥后即可进行保温浆料的施工7.6.2在保温浆料和抗裂砂浆配制时,搅拌需设专人专职进行,以保证搅拌时间和加水量的准确。
在施工现场搅拌质量可以通过观察其可操作性、抗滑坠性、膏料状态以及其测量湿表现密度等方法判断。
7.6.3保温浆料底层抹应分层作业施工完成,每次抹灰厚度宜控制在20mm左右,分层抹灰致设计保温层厚度,每层施工间隔为24小时。
