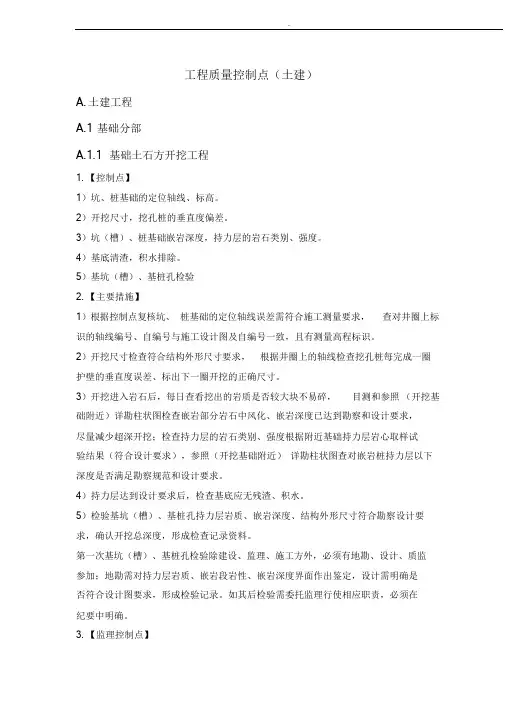

工程质量控制点(土建)A.土建工程A.1基础分部A.1.1基础土石方开挖工程1.【控制点】1)坑、桩基础的定位轴线、标高。
2)开挖尺寸,挖孔桩的垂直度偏差。
3)坑(槽)、桩基础嵌岩深度,持力层的岩石类别、强度。
4)基底清渣,积水排除。
5)基坑(槽)、基桩孔检验2.【主要措施】1)根据控制点复核坑、桩基础的定位轴线误差需符合施工测量要求,查对井圈上标识的轴线编号、自编号与施工设计图及自编号一致,且有测量高程标识。
2)开挖尺寸检查符合结构外形尺寸要求,根据井圈上的轴线检查挖孔桩每完成一圈护壁的垂直度误差、标出下一圈开挖的正确尺寸。
3)开挖进入岩石后,每日查看挖出的岩质是否较大块不易碎,目测和参照(开挖基础附近)详勘柱状图检查嵌岩部分岩石中风化、嵌岩深度已达到勘察和设计要求,尽量减少超深开挖;检查持力层的岩石类别、强度根据附近基础持力层岩心取样试验结果(符合设计要求),参照(开挖基础附近)详勘柱状图查对嵌岩桩持力层以下深度是否满足勘察规范和设计要求。
4)持力层达到设计要求后,检查基底应无残渣、积水。
5)检验基坑(槽)、基桩孔持力层岩质、嵌岩深度、结构外形尺寸符合勘察设计要求,确认开挖总深度,形成检查记录资料。
第一次基坑(槽)、基桩孔检验除建设、监理、施工方外,必须有地勘、设计、质监参加;地勘需对持力层岩质、嵌岩段岩性、嵌岩深度界面作出鉴定,设计需明确是否符合设计图要求,形成检验记录。
如其后检验需委托监理行使相应职责,必须在纪要中明确。
3.【监理控制点】1)平行检验测量复查坑、桩基础的定位轴线及标高,开挖总深度,开挖后的结构外形尺寸,嵌岩深度符合设计要求,桩孔的垂直度误差符合验收规范要求。
2)巡视井圈上标识的轴线编号、自编号与施工设计图及自编号一致。
3)旁站基底残渣清除、积水排除。
见证持力层岩心取样、送样。
4)对每个基坑(槽)、基桩孔进行检验,签字确认。
4.【甲方控制点】1)检查持力层岩心取样试验强度是否达到设计要求,如未能达到,及时通知勘察设计现场查看解决。
01定义02分类房屋建筑工程是指各类房屋建筑及其附属设施和与其配套的线路、管道、设备安装工程及室内外装修工程。
按使用功能可分为住宅建筑、公共建筑、工业建筑等;按结构类型可分为砖混结构、框架结构、剪力墙结构、钢结构等。
房屋建筑工程定义与分类01施工准备包括项目立项、设计交底、图纸会审、编制施工组织设计等。
02地基与基础工程包括土方开挖、地基处理、基础施工等。
03主体结构工程包括钢筋工程、模板工程、混凝土工程等。
包括墙面装饰、地面装饰、顶棚装饰等。
建筑装饰装修工程包括屋面防水、地下室防水等。
建筑防水工程包括墙体节能、门窗节能等。
建筑节能工程包括单位工程验收、项目竣工验收等。
竣工验收房屋建筑工程施工特点及难点特点房屋建筑工程施工具有单件性、体积大、周期长、受自然条件影响大等特点。
难点由于房屋建筑工程的复杂性,施工过程中存在许多难点,如基础处理、主体结构施工、装饰装修施工等,需要采取相应的技术措施和管理手段进行控制和保证质量。
同时,随着新材料、新工艺、新技术的应用,也给施工带来了新的挑战和难点。
03明确房屋建筑工程的质量标准和要求,制定合理可行的质量控制目标。
确定质量控制目标设立专门的质量管理部门,配备专业质量管理人员,明确各级职责和权限。
建立组织架构根据工程特点和实际情况,制定详细的质量控制计划和实施方案。
制定质量控制计划质量控制体系框架构建建立完善的质量管理制度,包括质量责任制、质量检查制度、质量奖惩制度等。
制定质量管理制度确定质量标准编制质量手册参照国家和行业相关标准,结合工程实际情况,制定适用的质量标准和控制指标。
将质量管理制度、标准、流程等汇编成册,方便查阅和执行。
030201质量管理制度与标准制定质量管理人员职责划分明确质量管理人员职责对质量管理部门和人员进行明确分工,落实各自职责和权限。
实行质量责任制建立质量责任制,明确各级管理人员和操作工人的质量责任,做到责任到人。
加强培训和教育对质量管理人员和操作工人进行定期培训和教育,提高其质量意识和技能水平。
