夯实水泥土桩施工方案
- 格式:docx
- 大小:38.76 KB
- 文档页数:5
夯实水泥土桩夯实水泥土桩法适用于处理地下水位以上的粉土、素填土、杂填土、粘性土等地基,或有地下水但土的渗透系数小于10-5cm/s的粘性土,当地下水位在桩端以上不超过1米,采取某些工艺措施也可施工。
处理深度不宜超过10m。
适应的建筑结构类型为6层或6层以下多层建筑2.3.1 材料准备①如有条件,可采用粉煤灰、炉渣等工业废料作拌和料。
②现场取土,确定原位土的土质及含水量是否适宜作夯实水泥土桩的混合料,当采用原位土作混合料时,应采用无污染、有机质含量低于5%的粘性土、粉土或砂类土,使用粘性土时常有土团存在,使用前应过10-20mm的筛子,如土料含水量过大,须风干或另加其他含水量较小的掺合料。
在现场可按“一抓成团,一捏即散”的原则对土的含水量进行鉴别。
水泥一般采用P032.5水泥,使用前应做强度及稳定性试验桩顶垫层材料,垫层材料应级配良好,不含植物残体、垃圾等杂物。
2.3.2机具设备①成孔机具:根据夯实水泥土桩设计参数、工程地质水文地质条件、场地条件等确定成孔机具:②排土法成孔机具:排土法是指在成孔过程中把土排出孔外的方法,该法没有挤土效应,多用于原土已经固结,没有湿陷性和自陷性的土。
其成孔机具有以下几种:人工洛阳铲、长螺旋钻机。
钻机就位2.3.3现场放线、抄平后,移动钻机至桩位,完成钻机就位①钻机就位时,必须确保机身平稳,确保施工中不发生倾斜、位移。
使用双侧吊垂球的方法校正调整钻杆或夯锤垂直度,确保成孔垂直度。
2.3.4成孔①成孔时应根据地层情况,合理选择和调整钻进参数,控制进尺速度。
②钻进遇有砖头瓦块卵石较多的地层,或含水量较大的软塑粘土层时,应控制钻杆跳动与机架摇晃,以免引起孔径扩大。
③当钻进中遇到卡钻、不进尺或进尺缓慢时,应停机检查,找出原因,采取措施,避免盲目进尺,导致桩孔严重倾斜等事故。
2.3.4检测成孔质量①用测绳测量孔深、孔径,成孔深度、孔径应符合设计要求,当无设计要求时,应符合本标准4.2节中的有关规定。
夯实水泥土桩复合地基施工技术标准4.14.1特点和适用范围夯实水泥土复合地基是用洛阳铲或螺旋钻机成孔,在孔中分层填人水泥和土混合料,经夯实成桩,与桩间土共同组成复合地基。
夯实水泥土复合地基,具有提高地基承载力(50%〜100%),降低压缩性;材料易于解决;施工机具设备、工艺简单,施工方便,工效高,地基处理费用低等优点。
适用于处理地下水位以上的粉土、素填土、杂填土、黏性土等地基。
处理深度不宜超过10mo4.14.2施工准备4.14.2.1技术准备1学习设计文件和地质勘察报告,掌握土层的厚度和组成、土的含水量、有机质含量和地下水的腐蚀性等。
2根据设计要求,针对现场地基土的性质,选择合适的水泥品种,进行配合比试验。
3编制施工组织设计(或施工方案),对施工人员进行技术交底。
4施工前,应在现场进行成孔、夯填工艺和挤密效果试验,以确定分层填料厚度、夯击次数和夯实后桩体干密度要求。
4.14.2.2材料准备1根据设计要求和试验选择水泥。
2土料。
3褥垫层材料。
4.14.2.3主要机具1成孔机具:应按设计要求选用成孔机具,挤土成孔可选用沉管、冲击方法;非挤土成孔可选用洛阳铲或螺旋钻机;2夯实机具:偏心轮夹杆式夯实机,夯锤重量不小于6okg,锤径(当釆用桩径330mm 时)不大于270mm,落距不小于700mm。
4.14.2.4作业条件1建筑场地地面上所有障碍物和地下管线、电缆、旧基础等均己全部拆除或搬迁。
2施工场地己进行平整,对影响机械运行的软弱场地己进行处理,周围己做好有效的排水措施。
3材料己按计划进场,并经验收符合要求。
4所用机械设备和工具已进场,并经调试运转正常。
5己按施工组织设计要求,对现场施工人员进行了技术、安全和文明施工的交底。
4.14.3材料质量控制要点1水泥宜选用强度等级32.5级以上的普通硅酸盐水泥,要求新鲜无结块。
2土料应用不含垃圾杂物。
有机质含量不大于5%的基坑中挖出的猫性土,不得含有冻土或膨胀土,使用时应过10-20mm筛。
山西东义煤电铝集团化工有限公司144万吨二期焦化工程洗脱苯施工组织设计审核:校对:编制:山西长海地基基础工程有限公司二○一八年十一月第一章工程概况东义煤电铝集团有限公司位于山西省吕梁市孝义市梧西街,根据《山西东义煤电铝集团有限公司二期焦化工程岩土工程勘查中间报告》和《山西东义煤电铝集团有限公司二期焦化炉工程水泥土夯扩桩复合地基检察报告》。
本工程为自重型湿陷性黄土场地,根据《湿陷性黄土地区建筑规范》的相关要求,本工程采用夯实水泥土桩及夯实素土桩处理湿陷性土层并提高地基承载力。
编制依据1、图纸及现场勘探资料山西东义二期焦化工程洗脱苯地基处理平面布置及详图施工图以及《山西东义煤电铝集团有限公司二期焦化工程岩土工程勘查中间报告》和《山西东义煤电铝集团有限公司二期焦化炉工程水泥土夯扩桩复合地基检察报告》。
2、现行有关国家、行业、地方规范标准《建筑地基基础设计规范》 GB50007-2011《建筑桩基技术规范》 JGJ94-2008《建筑桩基检测技术规范》 JGJ106-2014《湿陷性黄土地区建筑规范》 GB50025-2004第二章夯实水泥土桩桩施工说明1、根据勘察报告,须对地基进行处理,决定先采用夯实水泥土桩及夯实素土桩进行地基处理。
2、夯实水泥土桩及桩径为400mm,桩中心距1200mm,正三角形布置,桩长12m (0.5保护桩头),夯实水泥土桩为954根。
3、要求应全部消除湿陷性。
4、夯实水泥土桩:桩体的干密度应随机抽样检测,数量不应少于总桩数的2%,承载力检验应采用单桩复合地基静载荷试验,试验数量宜为总桩1%,且每个单体工程的试验数量不应少于3点。
5、孔底在填料前必须夯实,先用1(水泥):2(沙子):4(石子)的混合料分层夯填100mm,再夯填1:3水泥土混合料,桩体压实系数大于0.96。
6、成孔和孔内回填夯实的施工顺序宜从中间向外间隔(1—2)孔依次进行。
第三章施工组织与管理一、现场施工管理现场施工管理包括现场技术管理、现场材料管理和现场机具管理。
施工组织设计夯实水泥土桩工程工程名称____________________________ 建设单位____________________________ 监理单位____________________________ 施工单位____________________________---------- 有限公司编制日期年月日施工组织设计审批表监理单位:编制人:项目技术负责:当|金. 心、ftn・编制日期:项目经理:项目经理部审批技术负责人: 施工:质量:安全:公司级审批总工程师: 工程部:质安科:设备部:施工组织设计目录、工程概况、质量、工期、安全、文明施工的工作目标三、夯实水泥土桩施工方案四、项目经理部及劳动力配备计划五、主要机械设备、机具及测量、实验、检测仪器计划六、施工总进度计划及确保工程工期的技术组织措施七、质量保证措施八、安全保证措施九、文明施工措施和环境保护措施十、季节施工措施卜一、施工现场总平面图、工程概况二、质量、安全、文明施工、工期的工作目标(一)、质量目标1.复合地基承载力检测合格。
2.桩身强度或压实系数符合设计要求。
3.桩间土挤密系数符合设计要求。
4.桩长、桩径符合设计要求。
5.检验批质量验收一次合格率达100%6.分项工程验收一次合格率100%(二)、安全目标1.事故负伤率控制在1.5 %。
以下;2.杜绝死亡、触电、物体打击、坍塌、高处坠落、机械伤害事故;3.管线、设备等重大事故为零;4.突发灾害天气,安全事故为零。
(三)、文明工地目标1.搞好食品卫生工作,杜绝食物中毒事故;2.按公司安全、文明标准化要求,创建筑施工现场安全文明标准化工地(四八工期目标根据合同要求,确保在安全、质量的前提下天完成全部桩基工程施工。
三、夯实水泥土桩施工方案单位工程负责人: 制表人:(一)工程地质情况从本工程地质勘探报告得知,场地内土层情况详见下表:(二)施工工艺工艺简介:夯实水泥土桩是用人工或机械成孔,先用单一的土质材料与水泥按配比,在孔外拌和均匀制成水泥土,分层向孔内回填,并强力夯实挤扩,形成均匀的夯实水泥土桩,同时对桩间土进行挤密,从而达到提高地基承载力和消除湿陷性的一种地基处理方法。
地基工程夯实水泥土桩复合地基施工1加固原理及适用范围夯实水泥土桩是指利用机械成孔(挤土、不挤土)或人工挖孔,然后将士与不同比例的水泥拌合,将它们夯入孔内而形成的桩。
由于夯实中形成的高密度及水泥土本身的强度,夯实水泥土桩桩体有较高强度。
在机械挤土成孑1⅛夯实的同时可将桩周土挤密,提高桩间土的密度和承载力。
夯实水泥土桩法适用于处理地下水位以上的粉土、素填土、杂填土、黏性土等地基。
处理深度不宜超过IOm。
2.Si+夯实水泥土桩的设计应符合下列规定:(1)岩土工程勘察应查明土层的厚度和组成、土的含水量、有机质含量和地下水的腐蚀性等。
(2)夯实水泥土桩处理地基的厚度,应根据土质情况、工程要求和成孔设备等因素确定。
当采用洛阳铲成孔工艺时,深度不宜超过6m。
(3)夯实水泥土桩可只在基础范围内布置。
桩孔直径直为300s600mm,可根据设计及所选用的成孔方法确定。
桩孔宜按等边三角形布置,桩孔之间的中心距离,可为桩孔直径宜为2~4倍。
(4)夯实水泥土桩设计前必须进行配比试验,针对现场地基土的性质,选择合适的水泥品种,为设计提供各种配比的强度参数。
夯实水泥土桩体强度宜取28d龄期试块的立方体抗压强度平均值。
水泥与土的体积配合比,宜为3:7或2:80(5)当相对硬层的埋藏深度不大时,应按相对硬层埋藏深度确定;当相对硬层埋藏深度较大时,应按建筑物地基的变形允许值确定。
(6)夯实水泥土桩的材料应满足下列要求:①土料有机质含量不应大于5%,严禁使用含有冻土和膨胀土的上料,使用时应过2mm的筛,混合料含水量应满足最优含水量的偏差不大于2%,土料和水泥应拌合均匀。
②混合料中水泥的品种及掺合量应按配合比试验确定。
一般情况混合料设计强度不宜大于C5。
(7)孔内填料应分层回填夯实,填料的平均压实系数不应低于0.97,其中压实系数最小值不应低于0∙940(8)在桩顶面应铺设IOOS30Omm厚的褥垫层,垫层材料可采用中砂、粗砂或碎石等,最大粒径不宜大于20mm。
夯实水泥土桩复合地基施工方案一、方案概述夯实水泥土桩复合地基是指通过夯实水泥土桩和与其相连的土层来增加地基承载力和稳定性。
夯实水泥土桩是以一定间距布置于地基内,通过夯实桩体来改良土壤性质。
复合地基的设计需要考虑桩的布设形式、桩的间距和桩的直径。
二、施工工艺1.准备工作(1)制定施工方案,确定桩的布设形式、间距和直径;(2)清理施工场地,确保施工区域平整,没有杂物;(3)确定桩的位置,并且在地面上标出。
2.桩的制作(1)选择适宜的水泥与胶凝材料,按照设定配比进行测量和混合;(2)将混合材料倒入模具中,并进行振实,使混凝土均匀分布;(3)待混凝土凝固后,从模具中取出桩体;(4)根据施工需要,进行一定长度的修剪。
3.桩的施工(1)在桩的位置钻孔,确定桩的埋入深度;(2)将预制的桩一一埋入孔洞中,用锤击夯实,直至桩顶与地面齐平;(3)按照设计要求,根据桩的间距和布设形式,在整个施工区域进行桩的布设;(4)为了提高桩的抗压能力,可以使用预应力或加固锚筋等加固措施。
4.土层复合处理(1)在桩的顶部,进行一定厚度的土层堆叠,形成复合地基;(2)对土层进行夯实,使其与桩体形成一体。
三、施工要点1.桩的制作应采用规格统一的预制模具,以保证桩体的均匀性;2.桩的间距和直径的选择应根据土壤的性质和工程的要求进行确定,以达到设计要求;3.桩的埋设应确保桩顶与地面齐平,桩体与土层紧密结合;4.在桩布设过程中,要保证桩体的竖直度和水平度,以确保复合地基的整体承载能力;5.土层的堆叠和夯实应均匀进行,形成与桩体一体化的复合地基。
四、安全防护1.施工现场应设置警示标志,指示施工区域,确保工人的安全;2.桩体制作和布设时,工人应佩戴防护设备,避免受伤;3.监督人员应对施工队伍进行安全培训,确保施工人员的安全意识。
通过夯实水泥土桩复合地基的施工,可以显著提高地基的承载力和稳定性,适用于各类土壤条件。
在施工过程中,需要注意桩的制作和布设的质量控制,确保复合地基的工程质量。
夯实水泥土桩复合地基施工要求
1.设计要求
2.材料要求
在夯实水泥土桩复合地基施工中,水泥应选用符合国家标准的优质普
通硅酸盐水泥或专用土工水泥。
填充土应选择符合设计要求的合适土质,
保证其稳定性和密实性。
3.现场勘察
在施工前,应进行充分的现场勘察,了解土质情况、地下水位、地下
管线等情况,并进行必要的土质试验和地质勘察,以确定施工方案和工艺。
4.施工工艺
夯实水泥土桩复合地基的施工工艺包括桩的成孔、灌浆、夯实以及填
充土的夯实。
桩的成孔应采用机械施工,保证孔径规整和垂直度。
灌浆时
应控制灌浆浓度和灌浆厚度,保证灌浆效果。
夯实过程中要控制夯击频率、夯击坐落和夯击次数,以确保桩夯实密度达到设计要求。
填充土的夯实应
采用适当的夯实设备和工艺,保证填充土的密实度。
5.质量控制
夯实水泥土桩复合地基施工要求进行严格的质量控制,包括对材料质
量的检验、合格证明、施工工艺的操作规范和质量检测等。
夯击过程中,
要根据实际情况及时调整夯击参数,确保桩的夯击质量。
填充土夯实过程
中要进行合理的夯实层数和夯实能量控制,达到设计要求的填充密实度。
6.施工监测
在夯实水泥土桩复合地基施工过程中,要严格按照上述要求进行工程
施工,确保地基工程的质量和稳定性,为后续的建筑施工提供可靠的基础。
夯实水泥土桩施工方案1. 引言夯实水泥土桩是一种常用的地基处理技术,适用于软土地区和需要加固地基的工程项目。
本文将就夯实水泥土桩的施工方案进行详细介绍。
2. 施工前准备工作在开始夯实水泥土桩施工之前,需要进行以下准备工作:•地勘:对施工区域进行勘测,了解地质和水文情况,确定桩的布置和尺寸。
•桩机选择:根据项目要求选择合适的夯实水泥土桩机,考虑桩机的夯击力和振动频率等参数。
•施工方案设计:根据地质勘测数据和桩机性能选择合适的施工方案,包括桩的间距、深度和夯击次数等。
•材料准备:准备好足够的水泥、骨料和混凝土添加剂等材料,并进行质检。
3. 施工步骤3.1 桩点标线根据设计要求,在施工区域内标出桩点的位置,并使用传统的量具和测量仪器进行标线。
3.2 桩洞开挖在标线的位置上,使用挖掘机或人工开挖桩洞。
桩洞的深度和直径应符合设计要求,并注意控制桩身偏移和变形。
3.3 桩孔清理清理桩洞内的杂物和泥浆,确保桩孔底部的土层坚实。
可以使用压缩空气或水冲洗的方式清理桩孔。
3.4 桩机就位将选定的夯实水泥土桩机安装在桩洞口,并进行必要的调整和固定。
3.5 夯实水泥土桩施工•将预先准备好的混合物通过斗斗入桩孔,并在夯击过程中逐渐均匀分布。
•由于水泥土桩是靠夯击力和振动频率来实现夯实效果的,因此需要根据设计要求进行适当的控制和调整。
•夯击次数根据桩的长度、直径和土层情况等因素来确定,一般需要经过多次夯击才能达到设计要求的夯实效果。
3.6 检查和记录每一根夯实水泥土桩施工完毕后,需进行检查。
检查内容包括桩的竖直度、偏斜度和夯击次数等,并记录在施工日志中。
4. 后期处理和验收当夯实水泥土桩施工完成后,还需要进行以下工作:•清理施工现场,将杂物和余泥清理干净。
•进行桩顶修整工作,使其与周围地面平整。
•由设计单位或监理单位对施工质量进行验收,包括桩的夯击次数、竖直度和夯击效果等。
5. 安全注意事项夯实水泥土桩施工过程中需要注意以下安全事项:•操作人员应熟悉桩机的操作规程,并佩戴好安全帽、防护鞋等个人防护装备。
夯实水泥土桩施工方案一、施工前准备在进行夯实水泥土桩的施工之前,需要进行一系列的准备工作,确保施工的顺利进行。
以下是施工前的准备工作:1. 确定桩的位置首先需要根据设计图纸确定水泥土桩的具体位置,并在施工现场进行标示。
确保桩的布置符合设计要求,保证施工的准确性和稳定性。
2. 土壤勘察与试验在施工前需要进行土壤勘察与试验,以了解地下土层的性质和承载力。
根据土壤试验结果确定桩的深度和直径,以及夯击次数和桩身的强度,确保桩的稳定和承载力。
3. 准备施工设备和材料根据施工需要准备好以下设备和材料:夯击机、夯击头、水泥、砂石、钢筋等。
确保设备和材料的质量符合要求,以保证施工质量。
二、施工步骤1. 打桩准备在施工现场进行打桩准备工作,包括搭建夯击机、安装夯击头等。
确保夯击机和夯击头的安全可靠,以免发生意外。
2. 挤浆在打桩前进行挤浆作业,主要是将水泥浆注入到桩孔中,以提高桩身的强度和稳定性。
挤浆的深度视土壤类型和承载力而定,一般为桩身长度的80%左右。
3. 打桩夯实水泥土桩的施工主要是通过夯击机进行桩身夯实。
根据土壤的情况和设计要求,确定夯击次数和夯击的力度。
夯打时要均匀夯击,确保桩身的密实性和稳定性。
4. 桩顶处理打桩后,对桩顶进行处理以满足设计要求。
一般情况下,会进行剪切或修整桩顶,使其与地面平齐或稍高于地面。
桩顶处理的具体方法根据设计要求灵活进行。
三、注意事项在进行夯实水泥土桩的施工过程中,需要注意以下事项:1.施工人员必须戴好安全帽和工作服,严禁穿拖鞋等不符合安全要求的服装。
2.桩孔挖掘过程中要确保挖掘面稳定,防止坍塌事故的发生。
3.挤浆作业时,应确保水泥浆注入桩孔的均匀性和充实性,避免产生空洞。
4.夯击时要注意控制夯击次数和力度,避免发生桩身破裂等问题。
5.桩顶处理要严格按照设计要求进行,保证桩顶平整、牢固。
四、施工质量控制为保证夯实水泥土桩施工质量,可采取以下措施:1.施工过程中,定期进行质量检查和监控,确保施工质量符合要求。

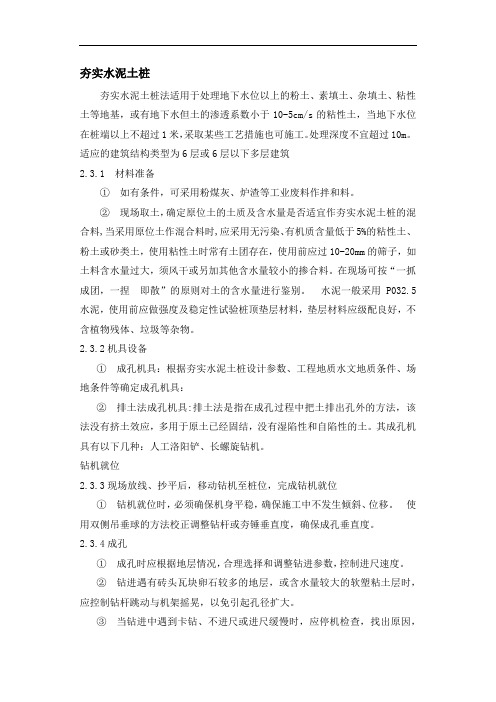

夯实水泥土桩1 适用范围夯实水泥土桩法适用于处理地下水位以上的粉土、素填土、杂填土、粘性土等地基,或有地下水但土的渗透系数小于10-5cm/s的粘性土,当地下水位在桩端以上不超过1米,采取某些工艺措施也可施工。
处理深度不宜超过10m。
适应的建筑结构类型为6层或6层以下多层建筑,适应的市政项目为铁路、公路路基。
2 施工准备2.1 材料准备2.1.1 如有条件,可采用粉煤灰、炉渣等工业废料作拌和料。
2.1.2 现场取土,确定原位土的土质及含水量是否适宜作夯实水泥土桩的混合料,当采用原位土作混合料时,应采用无污染、有机质含量低于5%的粘性土、粉土或砂类土,使用粘性土时常有土团存在,使用前应过10-20mm的筛子,如土料含水量过大,须风干或另加其他含水量较小的掺合料。
在现场可按“一抓成团,一捏即散”的原则对土的含水量进行鉴别。
2.1.3 水泥一般采用P032.5水泥,使用前应做强度及稳定性试验2.1.3 桩顶垫层材料,垫层材料应级配良好,不含植物残体、垃圾等杂物。
2.2 机具设备2.2.1 成孔机具:根据夯实水泥土桩设计参数、工程地质水文地质条件、场地条件等确定成孔机具:2.2.1.1 排土法成孔机具:排土法是指在成孔过程中把土排出孔外的方法,该法没有挤土效应,多用于原土已经固结,没有湿陷性和自陷性的土。
其成孔机具有以下几种:人工洛阳铲、长螺旋钻机。
长螺旋钻机主要技术参数:2.2.1.2 挤土法成孔机具:所谓挤土法成孔是在成孔过程中把原桩位的土体挤到桩间土中去,使桩间土干密度增加,孔隙比减少,承载力提高的一种方法。
成孔机具有以下几种:锤击成孔法、振动沉管法2.2.3 夯锤夯锤重量和形状对于夯实效果很重要,夯锤重一般1-1.5KN,下部一般为尖形,使其夯实时产生水平挤土力,使桩间土挤密,使湿陷性的黄土湿陷性可以消失,平底锤一般不产生挤土效应,锤径孔径比值称为锤孔比,一般锤孔比宜采用0.8-0.9,锤孔比越大,夯实效果越佳。
夯实水泥土桩1 适用范围夯实水泥土桩法适用于处理地下水位以上的粉土、素填土、杂填土、粘性土等地基,或有地下水但土的渗透系数小于10-5cm/s的粘性土,当地下水位在桩端以上不超过1米,采取某些工艺措施也可施工。
处理深度不宜超过10m。
适应的建筑结构类型为6层或6层以下多层建筑,适应的市政项目为铁路、公路路基。
2 施工准备2.1 材料准备2.1.1 如有条件,可采用粉煤灰、炉渣等工业废料作拌和料。
2.1.2 现场取土,确定原位土的土质及含水量是否适宜作夯实水泥土桩的混合料,当采用原位土作混合料时,应采用无污染、有机质含量低于5%的粘性土、粉土或砂类土,使用粘性土时常有土团存在,使用前应过10-20mm的筛子,如土料含水量过大,须风干或另加其他含水量较小的掺合料。
在现场可按“一抓成团,一捏即散”的原则对土的含水量进行鉴别。
2.1.3 水泥一般采用P032.5水泥,使用前应做强度及稳定性试验2.1.3 桩顶垫层材料,垫层材料应级配良好,不含植物残体、垃圾等杂物。
2.2 机具设备2.2.1 成孔机具:根据夯实水泥土桩设计参数、工程地质水文地质条件、场地条件等确定成孔机具:2.2.1.1 排土法成孔机具:排土法是指在成孔过程中把土排出孔外的方法,该法没有挤土效应,多用于原土已经固结,没有湿陷性和自陷性的土。
其成孔机具有以下几种:人工洛阳铲、长螺旋钻机。
长螺旋钻机主要技术参数:2.2.1.2 挤土法成孔机具:所谓挤土法成孔是在成孔过程中把原桩位的土体挤到桩间土中去,使桩间土干密度增加,孔隙比减少,承载力提高的一种方法。
成孔机具有以下几种:锤击成孔法、振动沉管法2.2.3 夯锤夯锤重量和形状对于夯实效果很重要,夯锤重一般1-1.5KN,下部一般为尖形,使其夯实时产生水平挤土力,使桩间土挤密,使湿陷性的黄土湿陷性可以消失,平底锤一般不产生挤土效应,锤径孔径比值称为锤孔比,一般锤孔比宜采用0.8-0.9,锤孔比越大,夯实效果越佳。

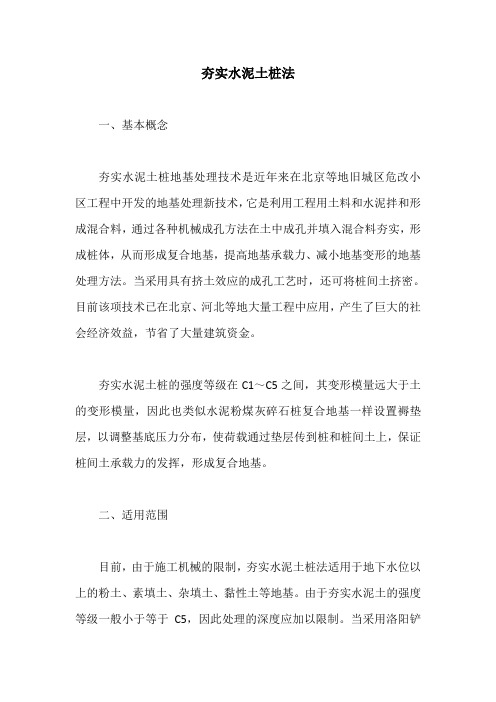

夯实水泥土桩法一、基本概念夯实水泥土桩地基处理技术是近年来在北京等地旧城区危改小区工程中开发的地基处理新技术,它是利用工程用土料和水泥拌和形成混合料,通过各种机械成孔方法在土中成孔并填入混合料夯实,形成桩体,从而形成复合地基,提高地基承载力、减小地基变形的地基处理方法。
当采用具有挤土效应的成孔工艺时,还可将桩间土挤密。
目前该项技术已在北京、河北等地大量工程中应用,产生了巨大的社会经济效益,节省了大量建筑资金。
夯实水泥土桩的强度等级在C1~C5之间,其变形模量远大于土的变形模量,因此也类似水泥粉煤灰碎石桩复合地基一样设置褥垫层,以调整基底压力分布,使荷载通过垫层传到桩和桩间土上,保证桩间土承载力的发挥,形成复合地基。
二、适用范围目前,由于施工机械的限制,夯实水泥土桩法适用于地下水位以上的粉土、素填土、杂填土、黏性土等地基。
由于夯实水泥土的强度等级一般小于等于C5,因此处理的深度应加以限制。
当采用洛阳铲成孔时,宜小于6m,当处理深度大于6m时,此时由于施工艺艺所限,效率太低,因此不宜采用。
三、加固机理通过专用的施工机械,在土中形成一定直径的桩体,桩体由于采用分层机械夯实,因此无论密实度及桩体强度均高于水泥土搅拌桩,但仍属于低黏结强度半刚性桩。
桩体与桩间土形成复合地基承担基础传来的荷载,可提高地基承载力和改善地基变形特性。
当采用具有挤土效应的成孔工艺时,还可将桩间土挤密。
四、设计夯实水泥土桩设计的主要内容有桩身材料、桩径、桩长、置换率、桩距和布桩范围,并根据复合地基承载力和下卧层承载力要求以及变形控制的要求综合确定。
1、材料夯实水泥土强度主要由土的性质、水泥品种、水泥标号、龄期、养护条件等控制。
夯实水泥土设计强度应采用现场土料和施工采用的水泥品种、标号进行混合料配比设计,并应满足式要求。
2、桩径、桩长与桩距桩的直径宜为300~600mm,可根据设计及所选用的成孔方法确定。
常用的桩径为350~400mm.选用的夯锤应与桩径相适应。
夯实水泥土桩复合地基施工技术要求1 施工前应根据设计要求,进行工艺性试桩,数量不得少于2根。
2 水泥应符合设计要求的种类及规格。
3 土料宜采用黏性土、粉土、粉细砂或渣土,土料中的有机物质含量不得超过5%,不得含有冻土或膨胀土,使用前应过孔径为10mm~20mm的筛。
4 水泥土混合料配合比应符合设计要求,含水量与最优含水量的允许偏差为±2%,并应采取搅拌均匀的措施。
当用机械搅拌时,搅拌时间不应少于1min,当用人工搅拌时,拌和次数不应少于3遍。
混合料拌和后应在2h内用于成桩。
5 成桩宜采用桩体夯实机,宜选用梨形或锤底为盘形的夯锤,锤体直径与桩孔直径之比宜取0.7~0.8,锤体质量应大于120kg,夯锤每次提升高度,不应低于700mm。
6 夯实水泥土桩施工步骤应为成孔-分层夯实-封顶-夯实。
成孔完成后,向孔内填料前孔底应夯实。
填料频率与落锤频率应协调一致,并应均匀填料,严禁突击填料。
每回填料厚度应根据夯锤质量经现场夯填试验确定,桩体的压实系数(λc)不应小于0.93。
7 桩位允许偏差,对满堂布桩为桩径的0.4倍,条基布桩为桩径的0.25倍;桩孔垂直度允许偏差为1.5%;桩径的允许偏差为±20mm;桩孔深度不应小于设计深度。
8 施工时桩顶应高出桩顶设计标高100mm~200mm,垫层施工前应将高于设计标高的桩头凿除,桩顶面应水平、完整。
9 成孔及成桩质量监测应设专人负责,并应做好成孔、成桩记录,发现问题应及时进行处理。
10 桩顶垫层材料不得含有植物残体、垃圾等杂物,铺设厚度应均匀,铺平后应振实或夯实,夯填度不应大于0.9。
条文说明1 对重要工程、规模较大工程、岩土工程地质条件复杂的场地以及缺乏经验场地,在正式施工前应选择有代表性场地进行工艺性试验施工,并进行必要的测试,检验设计参数、处理效果和施工工艺的合理性和适用性。
2 水泥是水泥土桩的主要材料,其强度及安定性是影响桩体的主要因素。
夯实水泥土桩施工方案一、工程概况1、工程简介2、工程设计概况1)建筑用途、层数及高度:地下二层为汽车库,地上16层为住宅。
建筑层数为16层,建筑高度47.40米,层高2.95米.2)建筑结构形式:剪力墙结构。
抗震设防烈度为七度。
3)本工程设计使用年限为3类,50年。
4)本工程建筑物分类为二类高层建筑,耐火等级为地下一级、地上二级。
5)本工程屋面防水等级为Ⅰ级.6)技术经济指标:总建筑面积18743。
17㎡。
二、桩基简介该工程地基基础设计采用水泥、土混合填料基础,压实系数不应小于0.97,灰土桩桩中心距1。
0米,桩孔直径为400mm,夯填后,桩体直径平均不小于550mm;成桩后,桩顶夯填高度大于设计桩顶标高500mm,垫层施工时将多余桩体凿除,桩顶面保证水平.基础形式为钢筋混凝土筏板基础。
三、编制依据本施工方案编制时依据甲方提供的《洛阳市规划建筑设计研究院有限公司设计的智杰·揽翠城(地块二)9#楼桩平面图》、及《建筑地基基础设计规范》、《建筑地《建筑地基与基础工程质量验收规范》、基处理技术规范》、《建筑地基基础施工规范》、《智杰·揽翠城(地块二)9#楼工程岩土工程勘察报告》。
四、工程地质的地层结构根据洛阳市勘察队的《智杰·揽翠城(地块二)9#楼岩土工程勘察报告》,土层分布如下:第一层:黄土状粉质粘土,褐红色,可塑,土中含有少量钙质结核及白色钙质网纹。
第二层:黄土状粉质粘土,浅褐黄色、黄灰色;硬塑,局部可塑状;针虫状发育,有少量白色盐析出,土中含有少量钙质结核及白色钙质网纹。
第三层:黄土状粉质粘土,褐红色,可塑,针状小孔隙及大孔,含有砖渣、炭渣,具褐色及锈黄色浸染,土中含有少量钙质结核及白色钙质网纹.第四层:黄土状粉质粘土夹粉土,浅黄褐色、褐黄色,可塑。
具针状小孔隙及大孔,含有砖渣、炭渣,具褐色及锈黄色浸染,土中含有少量钙质结核及白色钙质网纹.局部含有粉土,局部呈薄层状。
夯实水泥土桩施工方案夯实水泥土桩是一种常用的地基处理方法,通过将水泥土夯实成桩体,增加地基的承载能力和稳定性。
下面是一份夯实水泥土桩施工方案。
一、工程概况:本项目为某工业厂房地基加固工程,由于地基承载力不足,需要进行水泥土桩夯实处理。
二、工程准备:1. 调查勘察:确定桩的位置、数量和间距。
2. 建立施工现场:搭建施工临时设施,包括办公室、宿舍等。
3. 采购材料:购买水泥、砂子、碎石等施工所需材料。
三、施工步骤:1. 确定桩的位置:根据设计要求,在地基上标定桩的位置。
2. 挖掘坑底平整:用挖掘机将桩位上部土层挖掘,使其坑底平整。
3. 模板安装:根据设计要求,安装桩的模板,以保证桩的形状和尺寸。
4. 搅拌水泥土:按照一定比例将水泥、砂子和碎石混合搅拌,获得具备一定塑性的水泥土。
5. 桩灌浆:将搅拌好的水泥土装入铲斗,从桩的顶部倒入模板中,同时用锤子锤打模板,以确保水泥土夯实。
6. 桩振动:采用振动器对已经灌浆的桩进行振动,增加桩的密实度和承载力。
7. 桩修整:根据需要,对桩体进行修整,保证桩的高度和形状满足要求。
8. 桩的养护:利用喷水或覆盖湿布等方式对桩进行养护,使其逐步达到设计强度。
9. 检验验收:对已完成的桩体进行质量检验,确认夯实效果符合要求。
四、安全措施:1. 在施工现场设置明显的安全警示标志,确保施工现场人员的安全。
2. 桩施工时,加强施工人员的防护意识,配备必要的防护用品。
3. 挖掘机操作时,确保周围无人,并及时清除坑底杂物。
4. 模板安装完毕后,进行必要的固定和支撑,确保模板的稳定。
5. 在桩施工过程中,及时进行桩的检测和修整,确保施工质量。
以上就是夯实水泥土桩施工方案的主要内容。
在实施过程中,要严格按照设计要求进行施工,确保夯实效果和施工质量。
在施工过程中,要注意安全防护,确保施工人员的安全。
最后,进行质量验收,以确保工程质量达到设计要求。
夯实水泥土桩施工工艺流程夯实水泥土桩是一种常见的基础工程施工技术,它通过将水泥土在沉底过程中实现夯打来达到加固地基的目的。
夯实水泥土桩的施工工艺流程包括桩基准备、桩机安装、夯实水泥土桩成形、优化处理和验收等环节。
第一步是桩基准备。
在施工前,施工人员需要摸清地表的情况,确定地基基础情况以及桩的布置和数量。
然后根据设计要求测量并确定桩位,清理桩位范围内的杂物,保持桩位周边地表平整,为后续的施工操作提供便利。
第二步是桩机安装。
根据实际需求和施工条件,选择合适的桩机设备,并进行安装调试。
同时,还需要对桩机进行检查和保养,确保其正常运行。
在安装过程中,施工人员需要注意桩机的稳定性和安全性,确保操作人员能够安全进行施工工作。
第三步是夯实水泥土桩成形。
首先,施工人员需要进行试桩,以确定桩位的稳定性和符合设计要求。
然后,在试桩合格的情况下,开始正式施工。
施工人员根据设计要求,选择合适的夯击能量和速率,开始夯打水泥土桩。
夯打过程中,要注意保持夯击的均匀性和一致性,确保夯击的力度和频率符合设计要求。
第四步是优化处理。
在夯实水泥土桩成形后,需要对桩基进行进一步的优化处理。
施工人员需要使用振动器和水泥浆,对夯实水泥土桩进行振动和灌浆处理。
振动器能够提高桩土之间的密实度,增强桩土的负荷承载能力。
水泥浆则能填充桩体内的空隙,提高桩体的整体稳定性和强度。
最后一步是验收。
在施工完成后,需要对夯实水泥土桩进行验收。
验收过程中,需要测量夯实水泥土桩的直径、长度、水平度等参数,核对其是否符合设计要求。
在验收合格的情况下,方可继续进行后续的基础施工工作。
总之,夯实水泥土桩施工工艺流程是一个复杂而严谨的过程,需要施工人员具备一定的专业知识和经验。
通过科学合理的施工工艺流程,能够确保夯实水泥土桩的质量和稳定性,为后续的工程建设提供坚实的基础。
在实际工程中,施工人员还应根据具体情况和设计要求,进行合理的施工调整和优化处理,以确保施工质量和效益的最大化。
夯实水泥土桩
一、材料要求
1 水泥:宜用PO32.5普通硅酸盐水泥和PS32.5矿渣硅酸盐水泥。
2 土:宜优先选用原位土作混合料,宜用无污染,有机质含量不超过5%的粘性土、粉土或砂类土。
使用前宜过10~20mm网筛,如土料含水量过大,需风干或另掺加其他的含水量较小的掺合料。
3 其他掺合料:可选用工业废料粉煤灰、炉渣作混合料。
二、主要机具
1 洛阳铲:多选用直径为110~130mm,杂填土及硬土时可选用直径更小。
2 长螺旋钻机:宜选用小型的轻便步履式、履带式或汽车式长螺旋钻机。
3 夯机:宜选用机械夯机,锤重不小于80kg。
4 搅拌机:宜选用强制式或普通滚筒式搅拌机。
5 粉碎机:选用轻便小型粉碎机,粉碎后粒径不大于15mm 。
6 网筛:网格不大于20mm 。
7 专用量具:量每盘用水泥和土的体积,保证水泥与土的体积比符合设计要求。
8 动翻斗车或手推车、铁锹。
9 盖板:盖孔口用。
10 量孔器:量测孔径、垂直度、孔底进设计持力层的深度。
三、作业条件
1 施工前完成“三通一平”施工条件,地下、地上障碍物均已排除处理完毕,临时设施如照明、机械用电、用水已准备就绪。
2 熟悉施工图纸及场地的土质、水文地质资料,做到心中有数。
现场取土,确定原位土的土质及含水量是否适宜作水泥土桩的混合料。
根据设计选用的成孔方法作现场成孔试验,确定成孔的可行性,事前发现问题,研究对策。
3 水泥使用前除有出厂合格证外,尚应送实验室复试,做强度及安定性等试验。
调查有无廉价的工业废料(如粉煤灰、炉渣等)可供使用。
4 掺合料确定后,进行室内配合比试验,用击实试验确定掺合料的最佳含水量。
对重要工程,在掺合料最佳含水量的状态下,在70.7×70.7×70.7mm的试模中试制几种配合比的水泥土试块,作3d、7d、28d的侧限抗压强度试验,确定适宜的配合比。
5 按基础平面图测设轴线及桩位,采用Φ25钢筋向地下扎入300mm深,填白灰进行桩位标识,每栋建筑物的桩位要求一次全部放出,并经技术负责人、质检员、工长等共同验收
合格后报甲方或监理办理预检签字手续。
四、操作工艺
(一)工艺流程:
(二)成孔方法。
1 采用人工洛阳铲成孔,确定好桩位中心,以中心为圆心,以桩身半径为半径划出圆,作为桩孔开挖尺寸线,从周围向中心开始挖。
2 挖孔过程中及时量测孔径、垂直度,当挖至设计深度时,用量孔器测量孔深、孔径、垂直度及进入设计持力层的深度,满足设计要求。
孔内挖出的土及时运走,不能及时运走的要堆放在离孔口0.5m以外,保证不能掉入孔内。
3 采用长螺旋钻机成孔,在钻机进场后,根据桩长安装钻塔及钻杆,没必要的钻杆不用,避免钻具过长造成晃动,也不易保证钻孔的垂直度。
4 钻机定位后,进行检查,钻尖与桩点偏移不得大于10mm,刚接触地面时,下钻速度要慢,尤其遇地表硬层或冻土层,最好用风镐凿破硬层或冻土层后,再进行钻进。
5 钻出的土应及时清运走,不能及时运出的,要保证堆土距孔口0.5m以外。
6 钻至设计孔深时,由质检员进行终孔验收,检验孔深是否满足设计要求,桩尖是否进入持力层设计的长度。
(三)孔底夯实。
1 钻(挖)至设计孔底深度后,检查有无虚土,如虚土较厚,可用专门机具清理。
之后采用机械夯机进行夯实,夯击次数可现场试验确定,判断标准为听到“砰砰”的清脆声为准,一般为6~8击。
2 对边角部位,机械无法到位的桩,采用人工夯实,先用小落距轻夯3~5次,然后重夯不少于8次,夯锤落距不小于600mm,听到“砰砰”的清脆声音为止。
(四)水泥土拌合料。
1 选好所用土后,控制其有机物含量、大颗粒含量及含水量,有机物含量不大于5%,并要求过10~20mm的网筛。
现场控制拌合料的含水量,试验方法是“手攥成团,落地开花”。
如拌合料含水量低,可洒水处理。
如土的含水量偏高,可进行晾晒或掺加其他干料,如粉
煤灰或炉渣等,保证达到最佳含水量。
2 拌合水泥土要求采用机械搅拌,可采用强制式搅拌机或普通滚筒式搅拌机,保证搅拌均匀。
只有工程量很小时,可考虑采用人工搅拌,但也一定要拌合均匀。
3 按设计的配比用专用量具量水泥与土的体积,保证配比准确。
4 拌合好的水泥土料,要在2小时内用完,否则应废弃,确保桩所用拌合料是合格的。
(五)成桩施工。
1 填料前检查孔口堆土是否在距孔口0.5m以外,避免夯击时掉入孔内影响质量。
检验孔底是否己夯实。
在孔口铺一块铁皮或木板,堆放拌合料。
2 填料应用铁锹匀速填料,每次填料200~300mm即夯击6~8击,避免直接用手推车或小翻斗车往孔内倒,每填一步夯击密实后再填下一步。
3 当夯至桩顶标高时,多填300mm作为保护桩头,之后再填素土夯至地表,确保桩头质量。
(六)遇地下障碍物情况的处理。
如在设计加固深度范围内,发现有管道或墓穴等地下障碍时,首先采用人工或挖掘机将地下障碍清除,然后人工修整为阶梯状,采用分层回填方法至原标高。
控制回填密实度可采用轻型触探或重力触探进行试验,以期达到与原地基土承载力相近。
在此基础上按原设计布桩重新成孔、成桩。
这样保持了与原设计相同,处理后地基是均匀的。
施工时要有相应的设计变更及施工记录。
(七)开槽挖土凿桩头。
夯实水泥土桩施工完后,待桩体达到一定强度(一般3~7d),可进行开槽。
一般应采用人工开挖,不仅可以防止对桩体和桩间土产生不良影响,而且比较经济。
如果桩顶预留土较多,开挖面积大,采用人工开挖效率太低,可采用机械和人工联合开挖,但要遵循如下原则:
1 不可对设计标高以下桩体产生损害;
2 对中高灵敏土,尽量避免扰动桩间土。
采用人工机械联合开挖,人工开挖厚度留置多少,与土质条件有关,建议不同的场地条件应现场试验确定。
但人工开挖留置厚度一般不小于500mm。
基槽开挖至设计标高后,多余的桩头需要剔除,剔除桩头时宜按如下要求:
1 找出桩顶标高位置;
2 用钢钎等工具沿桩周向桩心逐次剔除多余的桩头,直到设计桩顶标高,并把桩顶凿平;
3 不可用重锤或重物横向击打桩体,避免造成桩顶标高以下的桩体横向断裂;
4 桩头剔至设计标高处,桩顶表面不可出现斜截面。
(八)铺设褥垫层。
桩头处理完后,即可铺设褥垫层。
褥垫层所用材料为级配砂石或中粗,限制最大粒一般不超过30mm。
褥垫层厚度一般100~300mm,常用150~200mm,由设定确定。
桩头处理后,桩间土和桩头处在同一平面,褥垫层虚铺厚度按下式控制:
ΔH=h/λ
式中ΔH-褥垫层虚铺厚度;
h-设计褥垫层厚度;
λ-夯填度,一般0.87~0.9。
虚铺后多用静力压实,当桩间土含量不大时亦可夯实。
褥垫层的宽度比基础的宽度要大,其宽出的部分不宜小于褥垫层的厚度。
(九)冬雨季施工。
1 冬季施工应采取有效的冬施方案,如用热水拌合或成品坑保温。
水泥土入孔温度不得低于5℃。
2 当气温高于30℃时,要在已搅拌好的水泥土拌合料上覆盖两层湿草,每隔一段时间洒水湿润,以防水分蒸发过快,使拌合料含水量降低。
3 雨季防止雨水流入孔内,施工面不宜过大,按段逐片分项施工,重点做好材料防雨工作,设引水沟集水井。
五、质量标准
1 水泥及夯实用土料的质量应符合设计要求。
2 施工中应检查孔位、孔深、孔径、水泥和土的配比,混合料含水量等。
3 施工结束后,应对桩体质量及复合地基承载力做检验,褥垫层应检查其夯填度。
4 夯实水泥土桩的质量检验标准应符合下表的规定。
夯实水泥土桩复合地基质量检验标准
5 夯扩桩的质量标准可按本节执行。
六、成品保护
1 已施工完的夯实水泥土桩,避免铲车等大型车辆上去碾压,以免造成断桩,同时也易造成桩间土的扰动。
清土时采用人工清除,手推车清运,不可用铲车清运。
2 冬季施工时,对已施工完的夯实水泥土桩及桩间土要用草帘或岩棉被盖好,避免受冻。
七、注意事项
1 填料时一定要分层填,分层夯,确保桩体密实。
严禁用手推车或小翻斗车直接往孔内倒料。
2 雨季施工时,孔已挖成,未填料前快要下雨时,要及时覆盖,避免雨水灌入孔内造成塌坍。
