半罗山煤矿锅炉热水热方案
- 格式:doc
- 大小:44.00 KB
- 文档页数:2
锅炉补水预热方案模板1. 引言本文档旨在提供一份锅炉补水预热方案模板,以帮助相关人员制定和执行锅炉补水预热工作计划。
通过合理的补水预热方案,可以确保锅炉在启动时表现出最佳的工作效果,提高锅炉系统的工作稳定性和效率。
2. 背景在锅炉系统中,锅炉补水预热是指在启动锅炉之前,通过加热补水来提高锅炉水温。
这样可以减少启动时的热冲击,避免烟气的凝结和锅炉元件的热应力变形,延长锅炉的使用寿命。
3. 目标锅炉补水预热方案的主要目标是: - 提高锅炉系统的启动效果 - 降低锅炉热应力 - 延长锅炉的使用寿命 - 提高锅炉系统的工作稳定性和效率4. 方案设计4.1 补水预热温度为了达到预期目标,我们建议将补水预热温度设定为锅炉系统的最低启动温度。
根据不同的锅炉类型和规模,具体的补水预热温度可以根据锅炉设备厂家的建议和实际情况进行调整。
4.2 补水预热时间补水预热时间应根据锅炉的启动时间和预热效果来确定。
通常情况下,补水预热时间应至少为锅炉启动时间的1/2。
例如,如果锅炉的预计启动时间为2小时,则补水预热时间应至少为1小时。
4.3 补水预热方式补水预热可以采用多种方式,包括但不限于以下几种: 1. 循环加热:将冷却的补水通过循环泵送入锅炉回水系统,在回水系统与烟道之间进行热交换,达到预热的目的。
2. 蒸汽加热:利用蒸汽和补水之间的热传导来进行预热。
通过将蒸汽注入补水系统,并与补水进行热交换,使补水温度逐渐升高。
3. 电加热:使用电加热设备将补水加热至设定温度。
5. 操作步骤5.1 准备工作在执行补水预热方案之前,需进行以下准备工作: 1. 检查锅炉系统的运行状态,确保没有任何异常。
2. 准备所需的补水和热源设备,并确保其正常工作。
3. 调整补水预热温度和时间,根据具体情况进行设置。
5.2 执行补水预热按照以下步骤执行补水预热方案: 1. 启动热源设备,确保其正常工作。
2. 打开补水系统,并将补水导向锅炉回水系统。
热水锅炉施工方案热水锅炉施工方案一、施工准备1. 确认锅炉的安装场地,密切配合甲方相关部门,选择合适的场地。
2. 检查设备和材料的质量,确保施工过程中使用的设备和材料符合国家标准。
3. 详细了解现场环境和安全要求,随时应对可能出现的突发情况。
二、施工步骤1. 安装基础:根据锅炉的尺寸和要求,进行基础设施的施工,采用混凝土浇筑方式,确保基础牢固稳定。
2. 安装锅炉主体:根据厂家提供的图纸和说明书,按照正确的顺序组装锅炉主体,确保连接部分紧固稳定。
3. 安装管道:根据设计要求和现场情况,按照标准流程进行管道的铺设、连接和固定,确保管道通畅,无泄漏。
4. 安装附件:根据设计要求和现场情况,安装锅炉的各类附件,如水泵、阀门、控制系统等,确保各个附件的正常运行。
5. 接通电源和燃油管道:根据现场情况,接通锅炉的电源和燃油供应管道,确保供能正常。
6. 调试和试验:进行锅炉的调试和试验,如水压试验、压力测试、燃烧测试等,确保锅炉正常运行。
三、安全措施1. 严格按照国家相关法律法规进行施工,确保施工过程中的安全。
2. 施工现场设立安全警示标志,保证施工过程中人员的安全。
3. 制定详细的施工计划和施工方案,确保合理的施工顺序,减少安全隐患。
4. 确保施工人员穿戴齐全的防护用品,进行相关安全培训。
四、资质要求1. 施工人员持有相应的锅炉安装维修资格证书,并具备一定的工作经验。
2. 锅炉安装施工单位必须持有相应的施工资质和安全生产许可证。
五、质量保证1. 锅炉安装完毕后,必须经过相关部门的验收,合格后方可投入使用。
2. 锅炉在正式投入使用后,施工单位要及时处理可能出现的问题,并提供相关技术支持和售后服务。
以上即是热水锅炉施工方案的基本内容,具体的施工步骤和安全措施需要根据实际情况进行调整和完善。
施工过程中,要严格按照相关法律法规和标准进行操作,确保施工质量和安全,最终确保锅炉正常运行,满足用户的需求。
煤矿采暖方案对比报告随着冬季降临,煤矿的采暖方案备受关注,特别是对于那些远离市区的煤矿来说,煤炭是最为常见的采暖燃料。
由于煤炭资源的丰富,各煤矿公司也开展了多种采暖方案,使得用户无从选择。
本报告将对一些常见的煤炭采暖方案进行对比,并分析各方案的优劣点,以便更好地为煤矿制定最佳的采暖方案。
方案一:煤炭锅炉采暖技术原理煤炭锅炉采暖是一种传统的采暖方式,顾名思义,是通过将煤炭燃烧,将产生的热能传导到热水中,再通过管道将热水输送到各采暖点,使建筑物得到温暖。
方案特点•可靠性高:这是一种稳定的采暖方式,燃煤锅炉采暖有相对成熟的技术,能够确保长时间的使用。
•燃料成本低:煤炭作为一种便宜的燃料,煤炭锅炉的使用成本相对低廉。
•采暖效果好:通过煤炭锅炉采暖,能够快速地使室内温度升高,对于气候较为寒冷的地区特别适用。
•环境污染:煤炭燃烧会释放大量的二氧化碳、硫和一氧化碳,环境污染较为严重。
•维护费用高:燃煤锅炉需要经常维护,而且维护费用较高。
方案二:地热采暖技术原理地热采暖是一种将地下热能转化为传热水供采暖的方式。
它通过地下热水循环供暖,实现冬天供暖和夏天制冷。
首先需要钻探一个深度较大的井或集中开采热水源,然后通过热水泵循环,将地下热水传导到各个采暖点,供应采暖。
方案特点•环保节能:地热采暖能够避免对环境的污染,因为它所使用的能源来源是地热能,是一种清洁的能源形式,与燃煤采暖相比较环保。
•无噪音:地热采暖所输出的热水循环流动,不会产生噪音,与空气动力机的声音相比是完全没有噪声的。
•可控性好:地热采暖对环境温度有高度的适应性,环境变化时可以自动调节供水温度。
•费用高:地热采暖中需要进行地下热水井口钻探,投资高。
•稳定性差:地热采暖对设备的要求高,设备失灵很容易引起供暖不足,影响采暖效果。
方案三:燃气采暖技术原理燃气采暖以天然气为燃料,通过燃气热水炉加热、供水加热的方式进行采暖。
通过管道将燃气输送到锅炉内,生成热水和蒸汽,再通过热水循环管道将热能传递到各个采暖点。

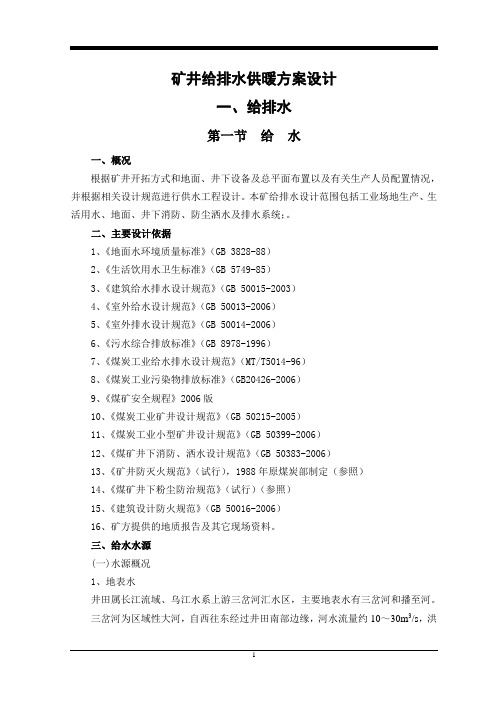

矿井给排水供暖方案设计一、给排水第一节给水一、概况根据矿井开拓方式和地面、井下设备及总平面布置以及有关生产人员配置情况,并根据相关设计规范进行供水工程设计。
本矿给排水设计范围包括工业场地生产、生活用水、地面、井下消防、防尘洒水及排水系统;。
二、主要设计依据1、《地面水环境质量标准》(GB 3828-88)2、《生活饮用水卫生标准》(GB 5749-85)3、《建筑给水排水设计规范》(GB 50015-2003)4、《室外给水设计规范》(GB 50013-2006)5、《室外排水设计规范》(GB 50014-2006)6、《污水综合排放标准》(GB 8978-1996)7、《煤炭工业给水排水设计规范》(MT/T5014-96)8、《煤炭工业污染物排放标准》(GB20426-2006)9、《煤矿安全规程》2006版10、《煤炭工业矿井设计规范》(GB 50215-2005)11、《煤炭工业小型矿井设计规范》(GB 50399-2006)12、《煤矿井下消防、洒水设计规范》(GB 50383-2006)13、《矿井防灭火规范》(试行),1988年原煤炭部制定(参照)14、《煤矿井下粉尘防治规范》(试行)(参照)15、《建筑设计防火规范》(GB 50016-2006)16、矿方提供的地质报告及其它现场资料。
三、给水水源(一)水源概况1、地表水井田属长江流域、乌江水系上游三岔河汇水区,主要地表水有三岔河和播至河。
三岔河为区域性大河,自西往东经过井田南部边缘,河水流量约10~30m3/s,洪水流量可达1000m3/s以上,实测枯季流量达5m3/s,井田南部和西部的地表水汇集流入此河,从井田获得的地表水补给量约为0.037m3/s。
播至河,自北向南弯弯曲曲流过井田东部边缘,属三岔河的支流,雨季和枯季两次调查时,测定进入井田东部边缘时流量为0.15~1.377 m3/s,流出井田边缘时的流量为0.16~1.944 m3/s。
电热锅炉施工方案引言电热锅炉是一种常见的供暖设备,它利用电能产生热能,通过循环水来供暖。
本文档将介绍电热锅炉的施工方案,包括设备选型、安装步骤、测试调试等内容,旨在帮助施工人员进行电热锅炉的安装工作。
设备选型在进行电热锅炉施工之前,首先需要进行设备选型。
最佳的设备选型应考虑以下几点:1.供暖区域面积:根据供暖区域的面积确定电热锅炉的功率大小,以确保能够提供足够的热能。
2.供暖方式:电热锅炉可以提供暖气和热水两种供暖方式,根据实际需要选择适当的型号。
3.能效等级:选择高能效等级的电热锅炉,可以提高供暖效果并减少电能消耗。
4.品牌和性价比:选择知名品牌和性价比较高的电热锅炉,以确保设备的质量和可靠性。
安装步骤步骤一:施工准备在开始施工之前,需要进行一些准备工作:1.根据施工图纸确定电热锅炉的安装位置,并清理安装区域。
2.确保电热锅炉的周围空间充足,以方便维护和日常操作。
步骤二:安装电热锅炉1.将电热锅炉放置在预定位置,并使用螺栓或膨胀螺丝进行固定。
2.连接电热锅炉的进出水口,使用合适的密封材料确保连接的密封性。
3.连接电热锅炉的电源线,确保接线正确并稳固。
4.安装电热锅炉的控制器和温度传感器,确保其正常工作并能够准确监测温度。
步骤三:安装循环水管道1.根据施工图纸设计循环水管道的走向和连接方式。
2.使用合适的材料(如铜管或PVC管)进行管道的安装,确保连接牢固。
3.安装循环水泵,确保其工作正常并能够提供足够的水流。
步骤四:测试调试1.打开电热锅炉的电源,确保电压稳定。
2.检查电热锅炉控制器的设置,根据需要进行调整。
3.打开循环水泵,并观察水流情况,确保水流畅通。
4.检测电热锅炉的供暖效果,调整温度和水流速度以达到理想的供暖状态。
施工注意事项1.在施工过程中,务必确保安全,切勿触碰高压电线或未隔离的元件。
2.严禁在电热锅炉工作时拆卸或接触任何部件,以免发生意外事故。
3.施工完成后,对电热锅炉及其周边区域进行清理,确保工地的整洁。
某某煤矿热能综合利用方案某某煤矿目录一、概况 (3)二、矿井当前供热状况及燃气用量 (3)1I矿井当前供热状况 (3)12主副井口供热实际燃气用量 (4)13主副井口供热理论燃气用量 (5)三、可利用热能资源 (5)3.1中央风井回风热源 (5)3・2压风机余热热源 (6)3.3矿井排水热源 (7)四、主副井口供暖需求热量 (7)五、技术分析 (8)5.1热源与热负荷分析 (8)5.2中央风井回风取热 (9)5.3空压机余热回收系统 (12)5.4井口空气加热系统 (12)5.5应急备选水源热泵系统 (13)5.6电气、自动控制系统 (13)5.7机房设施 (14)六、方案及经济分析 (15)6.1方案一 (15)6.22方案二 (17)6.3方案三 (22)七、方案比较 (24)7.1热能综合利用井口供热方案对比 (24)7.1热能综合利用合同能源管理模式 (25)某某煤矿热能综合利用方案一、概况某某煤矿工业场地建筑已经实现利用瓦斯发电余热进行供暖,利用空气压缩机余热供应澡堂洗浴用水。
主副井供暖依旧采用燃气蒸汽锅炉,2台1JPZ2-1.0-Q型燃气蒸汽锅炉,额定蒸发量2000kg∕h,燃气消耗量159∙8Nm∕h,额定蒸汽温度184℃,冬季两台全开,由于燃气锅炉费用过高,而且产生二氧化碳和二氧化硫等污染物,造成环境污染和温室效应。
矿井决定采用一种更经济节能的方式为冬季井筒保温供热。
我矿中央风井回风量大,回风温度常年基本维持不变。
回风量1218m3∕s,回风温度22℃、湿度90%,矿井回风、矿井排水及空压机中蕴含有巨大的低温热能,可将这部分热能回收,用于冬季主副井口采暖用热。
二、矿井当前供热状况及燃气用量1I矿井当前供热状况经计算,压风机余热完全能满足洗浴用水且有大量富余,造成冬季产生洗浴用水略有不足的原因:一是冷却水塔一直运行,带走大量余热;二是现有余热利用换热器能力不足,回收余热效率较低。
1.2矿井2017年-2023年天燃气用量2017年-2023年天燃气用量13主副井口供热实际燃气用量1.2023年11月初,瓦斯余热利用投入使用,2台燃气热水锅炉只在天气极端寒冷时,作为瓦斯余热利用的补充热源投入使用,使用燃气量较少,忽略不计。
热水锅炉施工方案热水锅炉施工方案一、施工前准备:1. 确定施工位置和选定锅炉型号。
2. 制定施工时间和安排人员。
3. 采购所需材料和设备。
二、施工步骤:1. 安装锅炉支架:根据锅炉的重量和尺寸,在施工场地上安装锅炉支架,确保其稳固可靠。
2. 安装管道系统:根据锅炉的设计图纸,安装进水管道、出水管道和烟道排出管道,保证管道安全可靠,并进行泄漏测试。
3. 安装控制系统:根据锅炉控制系统的设计图纸,安装控制系统主机和相关仪表设备,确保控制系统正常运行。
4. 连接电源:将锅炉控制系统和电源连接,确保电源供应稳定并符合安全标准。
5. 连接燃气管道:将锅炉与燃气管道连接,确保燃气供应稳定并符合安全标准。
6. 安装烟囱:根据锅炉的设计要求,安装合适的烟囱,确保烟气排放顺畅并符合环保要求。
7. 调试和检测:在施工完成后,进行锅炉的调试和检测,确保锅炉运行正常,无泄漏和故障。
8. 施工验收:完成调试和检测后,由相关部门进行施工验收,确保施工质量和安全性。
三、施工安全措施:1. 参考锅炉生产厂家的安装要求和施工规范,确保施工过程符合相关要求。
2. 施工现场要按照安全管理规定进行组织,设置安全警示标志,保持施工现场整洁有序。
3. 根据施工场地的具体情况,设置安全防护设施,如围栏、防护网等,确保施工人员的人身安全。
4. 所有施工人员需佩戴防护装备,包括安全帽、防护眼镜等,确保施工期间的安全。
以上是热水锅炉施工方案的简要步骤和安全措施,具体的施工方案还需根据实际情况进行调整和完善。
在施工过程中,要严格按照相关规定进行操作,确保施工质量和安全性。
同时,施工人员要密切配合,合理安排施工进度,确保施工任务按时完成,避免给用户带来不便。
一、项目背景锅炉作为企业生产的重要设备,其运行效率与安全性直接关系到企业的经济效益。
然而,在实际运行过程中,锅炉存在热量损失严重、能耗高、环境污染等问题。
为了提高锅炉运行效率,降低能耗,减少环境污染,制定一套科学合理的锅炉保温专项方案至关重要。
二、方案目标1. 提高锅炉热效率,降低能耗;2. 降低锅炉运行成本,提高经济效益;3. 减少锅炉排放污染物,改善环境质量;4. 延长锅炉使用寿命,提高设备可靠性。
三、方案内容1. 保温材料选择根据锅炉结构、运行温度、介质特性等因素,选择合适的保温材料。
常用保温材料有岩棉、硅酸铝、玻璃棉等。
保温材料应具备以下性能:(1)导热系数低,保温性能好;(2)抗压强度高,抗拉强度高;(3)耐高温,耐腐蚀;(4)施工方便,易于维护。
2. 保温施工(1)清理锅炉表面,确保表面干净、无油污、无杂物;(2)根据设计图纸,将保温材料裁剪成合适尺寸;(3)按照施工工艺,将保温材料粘贴、绑扎在锅炉表面;(4)检查保温层厚度,确保符合设计要求;(5)对保温层进行密封处理,防止热量损失。
3. 保温效果检测(1)采用红外线测温仪,对锅炉表面进行热像图拍摄;(2)根据热像图,分析锅炉表面温度分布,判断保温效果;(3)如发现保温效果不佳,及时调整保温材料厚度或施工工艺。
4. 保温系统维护(1)定期检查保温层,发现破损、脱落等问题及时修复;(2)对保温材料进行定期保养,延长使用寿命;(3)加强锅炉运行管理,降低热量损失。
四、实施步骤1. 制定保温方案,明确保温材料、施工工艺、检测方法等;2. 组织施工队伍,进行保温施工;3. 对保温效果进行检测,确保符合要求;4. 对保温系统进行维护,保证长期稳定运行。
五、预期效果通过实施锅炉保温专项方案,预计可实现以下效果:1. 锅炉热效率提高10%以上;2. 锅炉能耗降低15%以上;3. 减少锅炉排放污染物,改善环境质量;4. 延长锅炉使用寿命,提高设备可靠性。
燃煤热水锅炉采暖方案1.工程概况:1.1工程项目名称:安装一台单锅筒纵置式固定燃煤热水锅炉。
1.2建设单位:1.3工程内容:安装一台燃煤热水锅炉,两台循环水泵;两台补水泵;一台脱硫除尘器;鼓风机;引风机;电控柜、操作台、电力、电控安装、仪表、阀门;供水、回水、排水等管道安装、油漆、涂色、保温;全自动软水设备;出渣机;上煤机;除污器;烟囱等。
1.4施工工期:1.5合同价款为:1.6工程质量安全目标:工程质量达到优良标准;不得发生人员伤害事故和设备损坏事故。
2.施工依据和安装质量保证体系组织机构2.1.1招标文件及锅炉安装施工图纸2.1.2《特种设备安装改造维修告知书》批复意见2.1.3引用规程和规范附后2.1.4安装质量保证体系的组织机构按照质量手册中的规定,本工程质量保证体系的组织机构如下:2.2施工准备2.2.1组织相关人员参加技术交底后会,并认真做好记录。
2.2.2锅炉设备外观应完无损,炉墙绝热层无空鼓,无脱落,炉拱无裂纹,无松动,受压元件可见部位无变形,无损坏。
2.2.3锅炉配套附件和附属设备应齐全完好,并符合要求,根据设备清单对所有设备及零部件进行清点验收。
对缺损件应做记录并及时解决。
清点后应妥善保管。
2.2.4各种金属管材、型钢、仪表阀门及管件的规格、型号符合设计要求,并符合产品出厂质量标准,外观质量良好,不得有损伤、锈蚀或其它表面缺陷。
2.2.5设备、材料交接清单要双方共同签字一式二份。
2.3施工主要机具和施工人员2.3.1机具:卷扬机或绞磨、千斤顶、链式起重机、砂轮机、套丝机、手电钻、冲击钻、砂轮锯、交直流电焊机、烘干箱等。
2.3.2工具:各种扳手、夹钳、试压泵、手锯、榔头、布剪子、滑轮、道木、滚杠、钢丝绳、大绳、索具、气焊工具等。
2.3.3量具:钢板尺、钢卷尺、卡钳、塞尺、水平仪、水平尺、游标卡尺、焊缝检测仪、温度计、压力表、线坠等。
2.3.4主要施工人员2.4作业条件:2.4.1施工员应熟悉掌握锅炉及附属设备图纸、安装使用说明书、锅炉房设计图纸,并核查技术文件中有无当地特种设备、环保、节煤等部门关于设计、制造、安装、施工等方面的审查批准签章。
半罗山煤矿锅炉房后山热水池改造方案
一、目前热水池状况及存在问题
1、现状:
半罗山煤矿锅炉热水池在锅炉房后设有二个热水池,标高分别为+457m(约15 m3)和+465m 约11 m3),供汽方式由锅炉房用Φ59无缝管把蒸汽打到+457m水池,热水由4kW管道加压泵抽到+465m水池,再由该水池用Φ59无缝管3条分别供到三个澡堂。
+465m热水池于2006年建造,采用铝合金材料圆形制作,水池外围增加保温层。
+457m热水池于建矿时由建井公司建造,水池内层采用δ10钢板制成水箱,外层采用钢筋混泥土浇灌作为保温层。
2、存在主要问题:
⑴+457m加热水池目前四周漏水严重,每天漏水达整个水池的四分之一,检修难度大,由于采用混泥土浇灌,内侧水箱与保温层距离只100mm,无法查出漏水位置,每次检修时,先要搭接平台,将四周的墙敲掉灌水后查找漏水位置,水箱修补后,又要将墙修复,工序较为复杂,而且时间长,只能在停产时间检修。
⑵+465m热水池由于铝合金材料加保温层制作,无法抗冲击,锅炉房一送汽,四周就产生剧热抖动,容易将水池损坏,不能直接打汽加热。
⑶+457m热水池供水压力不够,跟澡堂垂高只差4m左右,人多洗澡时,水压较小。
难以满足员工洗澡要求。
⑷管路支路多,泄漏多,热水要由4kW管道加压泵抽,每天耗电4×16=64kWh。
⑸实际上只一个热水池,没有备用热水池,供热可靠性差。
二、热水池改造初步意见:
方案一
根据目前现场热水池及管网敷设状况,保留+465m热水池,将现使用的+457m热水池全部拆除,在现有位置重新建一个24m3左右的水池,采用δ10钢板制成水箱,外加保温层。
(具体见附图1)
方案二
保留+465m热水池,停用+457m热水池,在+465m热水池后方山坡上方建造一个新的热水池(24m3左右),采用采用δ10钢板制成水箱外加保温处理,外围用砖砌成房子,水箱周围保留检修空间。
把锅炉蒸汔直接打到该水池,取消锅炉热水管道泵,并与+465m热水池连通,作为备用热水池。
(具体见附图2)
三、资金投入分析:
1、方案1:⑴制作水箱(24m3水池)材料需要δ10钢板65 m2,总重:65×78.5=5012.5kg,需要资金5012.5kg×5.2元/ kg=26062.4元;⑵水箱周围采用L70*70*7角铁加工,需要投入角铁70 m,总重70 m×6 kg/m=420 kg,需要投入420 kg×5.2元/ kg=2520元;⑶人工制作费及搬运费、辅材费1.1万元;⑷外层保温处理材料费及人工费1.5万元(永安锅炉队价格计算);⑸人工搭平台材料费、人工费及拆墙1.6万元。
以上5项合计7.1万元。
2、方案2:⑴制作水箱(20m3水池)材料需要δ10钢板65 m2,总重:65×78.5=5012.5kg,需要资金5012.5kg×5.2元/ kg=26062.4元;⑵水箱周围采用L70*70*7角铁加工,需要投入角铁70m,总重70 m×6 kg/m=420 kg,需要投入420 kg×5.2元/ kg=2520元;⑶人工制作费及搬运费1.3万元;⑷外层保温处理材料费及人工费1.5万元(永安锅炉队价格计算);⑸人工砌墙费(含材料):(长8.2m+宽3.5m)×高4.4m×0.24 m(24墙)×2=24.71 m3×450元/ m3=11119.5元,⑹修整地坪挖掘费用:长10m×宽5m×深0.8m(平均)=40m3×220元/m3=8800元;⑺浇灌水箱钢筋混泥土柱子8根:长0.4m×宽0.4m深×1.5m×8=1.536×500元/m3元=1056元;⑻房子内外墙粉刷及人工搭接平台约0.8万元。
⑼屋面材料及屋架(采用彩钢瓦)8.2×4.5=36.92 m2×60元/ m2=2215元;⑽人工搬运材料1.2万元。
以上10项合计10.2万元。
三、经济分析分较
1、方案1改造投入7.1万元,管道加压泵每天耗电64kWh,年耗电费为23360kWh,电费为18688元。
2、方案2重新建造热水池投入10.1万元,使用二年左右就可将3万元收回。
综合上述分析,我矿组织有关人员讨论认为方案二较为合理,值得采纳。
