造价工程师《理论与法规》知识点(8)
- 格式:doc
- 大小:607.00 KB
- 文档页数:2
造价工程师考试科目理论与法规知识重点造价工程师是国家二级职业资格,是对建筑工程建设全过程中的预算、招投标、成本控制、结算等工作的专项技术人才。
而在考取造价工程师证书之前,需通过相关考试,其中理论与法规知识是关键考点之一。
下面介绍造价工程师考试科目理论与法规知识的重点。
一、建设工程标准化管理体系建设工程标准化管理体系是指按照规划、设计、施工、验收、维护等全过程要求,全面系统地建立建设工程标准化管理体系,通过制定和实施标准,推进建设工程质量、安全、环保等方面的监督和管理。
因此,考生需要掌握标准化基本原理、标准制定、标准实施、标准审核等知识,特别是《建设工程质量验收标准》、《建设工程质量管理条例》等国内规定。
二、预算与造价预算与造价是造价工程师考试中最核心的科目之一,也是考察考生对建筑工程专业知识的整体把握。
考生需要掌握建筑工程造价工作的各个环节,如施工图预算、扩初预算、变更预算、竣工决算等,以及管理资金流动和工程成本支出的方法与技巧。
例如,考生需要了解成本管理的概念,成本控制和成本分析的方法和应用,成本效益分析的原则以及利润率、成本产值等指标的计算方法等。
三、招标与合同招投标是众多建筑工程管理环节之一,也是评估工程成本和质量的基础。
招标与合同内容涉及广泛,并包括各个环节的细节和注意事项。
考生需要熟悉招标、评标、中标的程序、招标文件的编制、合同的签订等知识点,同时需知道质量保证、工程量认定、工程变更、供货与采购等细节。
四、工程经济工程经济是一门管理科学,旨在通过优化决策,将有限的资源分配到最终实现项目利益的过程中。
对于考生来说,最核心的是学习施工企业运营、财务管理、投资分析等相关知识。
五、建筑工程项目管理建筑工程项目管理是一门全面性的课程,涵盖了工程项目的各个环节,如初步设计、项目投标、进度控制、质量保证、安全管理等等。
对于考生来说,需要学习基础理论、实践经验、及相关法规,灵活运用知识解决实际问题。
六、法律与法规法律与法规是重要的考点,考生需要明确相关法规和建筑工程管理的法律方法。
2023年一级造价工程师法律法规重点考
点要点总结
本文档总结了2023年一级造价工程师考试中的法律法规重点考点要点,帮助考生更好地备考和复。
1. 建筑法律法规
- 建筑法律法规的基本原则和体系
- 建筑法律法规的组成部分和适用范围
- 建设工程规划许可证的法律规定
- 建设工程竣工验收的法律规定
- 建设工程质量管理的法律规定
2. 工程造价管理法律法规
- 工程造价管理法律法规的基本原则和体系
- 工程造价管理法律法规的组成部分和适用范围
- 工程项目概算编制的法律规定
- 工程变更管理的法律规定
- 工程款支付管理的法律规定
3. 土地法律法规
- 土地法律法规的基本原则和体系
- 土地法律法规的组成部分和适用范围
- 土地出让合同的法律规定
- 土地使用权转让的法律规定
- 土地征收补偿的法律规定
4. 建设工程合同法律法规
- 建设工程合同法律法规的基本原则和体系
- 建设工程合同法律法规的组成部分和适用范围- 施工承包合同的法律规定
- 设计合同的法律规定
- 监理合同的法律规定
以上是2023年一级造价工程师考试中的法律法规重点考点要点总结。
考生可以针对这些内容进行重点复习和备考,以提高考试的通过率。
祝您考试顺利!。
造价工程师造价管理理论与法规考试造价工程师是指在建设工程项目中,负责对建设工程项目实施的各项费用进行控制、核算与评审的专业人员。
他们的职责包括建设工程项目投资的策划、编制、审批、实施、控制等方面的工作。
而造价管理是建设工程投资管理中的一个重要环节,是进行工程项目经济核算、管理和控制的一系列工作。
考取造价工程师就要学习相关理论与法规,以下是造价工程师造价管理理论与法规考试所需要了解的知识点。
造价管理理论1.建设工程项目的投资决策理论。
–建设工程项目的投资成本与效益分析。
–建设工程项目的投资回报率计算。
–建设工程项目的资金成本测算。
2.建设工程成本与费率理论。
–建设工程成本的构成与测算。
–建设工程项目资金的筹措与资金利用。
–建设工程项目的财务预算与成本控制。
3.建设工程项目价值管理理论。
–建设工程项目的价值测算与评价。
–建设工程项目的价值工程与价值工程管理。
相关法规1.建设工程项目投资管理相关法规。
–建设工程项目资金的筹措和使用管理。
–建设工程项目审批程序与规定。
–建设工程项目验收及备案程序与规定。
2.建设工程项目成本和合同管理相关法规。
–建设工程项目成本控制和管理制度。
–建设工程项目招标投标相关规定。
–建设工程项目施工总承包管理规定。
3.建设工程项目质量安全管理相关法规。
–建筑工程质量管理条例。
–建筑工程安全生产管理条例。
考试要求为了保证造价工程师能够熟练应用建设工程项目投资、成本、价值、财务、合同、安全等管理理论,考试要求考生掌握以下知识点:•建设工程项目的投资决策理论和方法。
•建设工程项目成本和费率的测算方法。
•建设工程项目价值管理的方法。
•建设工程项目成本控制的方法和程序。
•建设工程项目财务管理的方法和程序。
•建设工程项目招标投标的相关规定。
•建设工程项目施工总承包的相关规定。
•建筑工程质量管理和安全生产的相关法规。
考试形式为笔试,考试时间为4小时。
考试题型包括选择题、填空题、简答题和论述题,总分为100分。
造价工程师基础理论与相关法规重点归纳(doc 28页)第一章工程造价管理概论(13分)(一) 熟悉工程造价的有关基本概念;(二) 掌握工程造价管理的基本内容;(三) 熟悉造价工程师执业资格制度;(四) 熟悉工程造价咨询及其管理制度。
第一节工程造价的基本概念(3分)1★工程造价及其特点1.1★工程造价:含义一:工程造价是指建设一项工程预期开支或实际开支的全部固定资产投资费用。
(属于投资管理范畴)在投资活动中所支付的全部费用形成了固定资产和无形资产。
所有这些开支就构成了工程造价。
含义二:工程造价指工程价格。
(属于价格管理范畴)即为建成一项工程,预计或实际在士地市场、设备市场、技术劳务市场,以及承包市场等交易活动中所形成的建筑安装工程的价格和建设工程总价格。
显然,工程造价的第二种含义是以社会主义商品经济和市场经济为前提的。
通常人们将工程造价的第二种含义认定为工程承发包价格。
1.2★工程造价的特点:(大、个、动、层、兼)大额性;个别性、动态性、层次性(建设项目总造价、单项工程造价和单位工程造价、分部工程和分项工程而成为5个层次。
)、兼容性(表现在具有两种含义,工程造价构成因素的广泛性和复杂性)1.3★工程造价的作用:(三依指手)1、项目决策的依据;2、制定投资计划和控制投资的依据;3、筹集建设资金的依据;4、评价投资效果的重要指标;5、合理利益分配和调节产业结构的手段。
2★工程造价的计价特征(单、多、组、多、复) (计价的单件性、计价的多次性、造价的组合性、方法的多样性、依据的复杂性)★2.1计价多次性的各阶段1、投资估算:在编制项目建议书和可行性研究阶段,对投资需要量进行的估算。
是决策、筹资、控制造价的主要依据。
2、概算造价:在初步设计阶段,根据设计意图编制测算的工程造价。
3、修正概算造价:采用三阶段设计的技术设计阶段,根据技术设计要求,对初步设计概算造价修正。
4、预算造价:施工图设计阶段5、合同价:招投标阶段6、结算价:在合同实施阶段,在工程结算时按合同调价范围和调价方法,对实际发生的工程量增减、设备和材料价差等调整后计算和确定的价格。
造价工程师考试科目理论与法规知识重点随着社会的发展,建筑和房地产行业的繁荣,造价工程师成为了建筑行业中一个不可或缺的职业。
造价工程师是一个专业经济师类别,主要是负责预算、造价、标后等各个方面的工程造价管理、评估、咨询等工作。
而造价工程师考试是衡量造价工程师综合能力的重要标准之一,外加理论及法规知识方面的考查也必不可少。
下面来详细了解造价工程师考试科目中理论与法规知识的重点。
一、建设工程基本知识考试中会涉及建筑工程、水利工程、机械和电气工程等。
重点涉及到工程法规和标准、工程基本概念和工程程序。
工程程序涵盖基本建设顺序、中标程序、招标程序、合同程序、竣工验收和支付程序等。
二、设计原理和规范设计原理和规范是造价工程师考试中的一个非常重要的科目之一,包括建筑设计规范、结构设计原理、机电工程设计规范等方面的知识。
在这方面,考试中会涉及到设计的基本原理和设计方案,并了解施工过程中的常见问题和解决方案。
三、建筑造价理论建筑造价理论是考试中的另一个重点领域,主要涉及造价计算、造价控制和造价评估等相关知识。
在这方面,考生应了解司法鉴定、成本计算和物料准备等方面的基本知识,以及掌握各类建筑工程成本测算、成本控制和成本分析的方法和技巧。
四、建设工程法规考试中的另一个重点科目是建设计算中的相关法规和标准,包括国家有关建筑行业的法律法规、质量标准体系和国际标准体系。
在这一块考生需要掌握相关法律法规、标准要求和愿望必要的操作措施,以及相关机构和流程等知识。
五、合同管理和审计上面提到的科目都是在施工前期阶段和竣工验收阶段的重点考查内容,而合同管理和审计则是建筑行业中工程合同管理和评审的重要内容。
在这方面,考生需要了解建筑工程施工合同的各项规定、合同约定的责任分摊和施工方案的设计等相关知识。
以上是造价工程师考试科目理论与法规知识的重点内容,通过学习和掌握这些重点知识,考生可以在考试中更快更好地掌握考试内容,提高考试成绩。
此外,在准备考试的过程中,考生还应该注重更多的实践应用和理解分析,这样才能真正发挥理论知识的积极作用,并更好地应对实际工作。

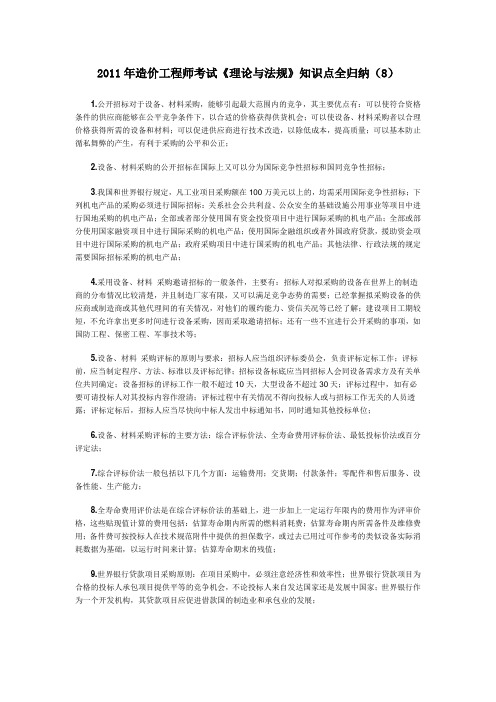

2011年造价工程师考试《理论与法规》知识点全归纳(8)1.公开招标对于设备、材料采购,能够引起最大范围内的竞争,其主要优点有:可以使符合资格条件的供应商能够在公平竞争条件下,以合适的价格获得供货机会;可以使设备、材料采购者以合理价格获得所需的设备和材料;可以促进供应商进行技术改造,以除低成本,提高质量;可以基本防止循私舞弊的产生,有利于采购的公平和公正;2.设备、材料采购的公开招标在国际上又可以分为国际竞争性招标和国同竞争性招标;3.我国和世界银行规定,凡工业项目采购额在100万美元以上的,均需采用国际竞争性招标;下列机电产品的采购必须进行国际招标:关系社会公共利益、公众安全的基础设施公用事业等项目中进行国地采购的机电产品;全部或者部分使用国有资金投资项目中进行国际采购的机电产品;全部或部分使用国家融资项目中进行国际采购的机电产品;使用国际金融组织或者外国政府贷款,援助资金项目中进行国际采购的机电产品;政府采购项目中进行国采购的机电产品;其他法律、行政法规的规定需要国际招标采购的机电产品;4.采用设备、材料采购邀请招标的一般条件,主要有:招标人对拟采购的设备在世界上的制造商的分布情况比较清楚,并且制造厂家有限,又可以满足竞争态势的需要;已经掌握拟采购设备的供应商或制造商或其他代理间的有关情况,对他们的履约能力、资信关况等已经了解;建设项目工期较短,不允许拿出更多时间进行设备采购,因而采取邀请招标;还有一些不宜进行公开采购的事项,如国防工程、保密工程、军事技术等;5.设备、材料采购评标的原则与要求:招标人应当组织评标委员会,负责评标定标工作;评标前,应当制定程序、方法、标准以及评标纪律;招标设备标底应当同招标人会同设备需求方及有关单位共同确定;设备招标的评标工作一般不超过10天,大型设备不超过30天;评标过程中,如有必要可请投标人对其投标内容作澄清;评标过程中有关情况不得向投标人或与招标工作无关的人员透露;评标定标后,招标人应当尽快向中标人发出中标通知书,同时通知其他投标单位;6.设备、材料采购评标的主要方法:综合评标价法、全寿命费用评标价法、最低投标价法或百分评定法;7.综合评标价法一般包括以下几个方面:运输费用;交货期;付款条件;零配件和售后服务、设备性能、生产能力;8.全寿命费用评价法是在综合评标价法的基础上,进一步加上一定运行年限内的费用作为评审价格,这些贴现值计算的费用包括:估算寿命期内所需的燃料消耗费;估算寿命期内所需备件及维修费用;备件费可按投标人在技术规范附件中提供的担保数字,或过去已用过可作参考的类似设备实际消耗数据为基础,以运行时间来计算;估算寿命期末的残值;9.世界银行贷款项目采购原则:在项目采购中,必须注意经济性和效率性;世界银行贷款项目为合格的投标人承包项目提供平等的竞争机会,不论投标人来自发达国家还是发展中国家;世界银行作为一个开发机构,其贷款项目应促进借款国的制造业和承包业的发展;10.世界银行贷款项目国际竞争性招标程序:总采购公告;资格预审和资格定审;准备招标文件(给予投标商投标的时间不少于45天);具体合同招标广告;开标;评标(审示、评标、资格定审三个步骤);授予合同或拒绝所有投标;合同谈判或签定合同;11.世界银行贷款项目其他招标方式:有限国际招标、国内竞争性招标、国际、国内询价等采购方式;直接采购;自营工程;12.FIDIC是指国际咨询师联合会,是被世界银行认可的国际咨询取务机构;中国工程咨询协会代表我国于1996年10月加入该组织;13.FIDIC编制了多个合同条件,以1999年最新出版的合同文本为例,包括以下四分新的合同文本:施工合同条件、永久设备和设计—建造合同条件;EPC交钥匙项目合同条件;合同的简短格式;14.FIDIC合同条件由通用合同条件和专用合同条件两部分组成,且附有合同协议书、投标函和争端仲裁协议书;15.FIDIC通用条件是固定不变的,工程建设项目只要是属于房屋建筑或者工程的施工;FIDIC通用合同条件可以大致划分为涉及权利义务的条款、涉及费用管理的条款、涉及工程进度的条款、涉及质量的条款和涉及法规的条款等五个部分;。
一资金的时间价值及其计算1、现金流量三要素:大小(资金数额)、方向(资金流入或流出)和作用点(资金的发生时间)。
2、利息额是衡量资金时间价值的绝对尺度,利率是衡量资金时间价值的相对尺度。
3、利息是资金的一种机会成本。
4、利息是指占用资金所付出的代价或是放弃使用资金所得补偿。
5、利率i=单位时间能所得的利息额It / 本金P *100%6、影响利率的主要因素①社会平均利润率利润率随社会平均利润率的变化而变化平均利润率是利率的最高界限②借贷资本的供求情况③借贷风险④通货膨胀⑤借出资本的期限长短7、影响资金等值的因素:资金的多少、资金发生的时间及利率(或折现率)的大小8、年金,发生(或折算为)某一特定时间序列各计息期末(不包括零期)的等额资金序列的价值。
9、利率周期与计息周期不一致时,就出现了名义利率和实际利率的概念。
通常所说的利率周期是名义利率。
r=i*mi eff=(1+i)m-110、F= P(1+i)n已知A求F F=A*(1+i)n--1i已知A求P P=A*(1+i)n--1i(1+i)n已知P求A A=P* i(1+i)n(1+i)n--1已知F求A A=F* i(1+i)n +1二投资方案经济效果的评价1、经济效果评价的基本方法包括确定性评价方法和不确定性方法。
2、经济效果评价方法又可分为静态评价方法和动态评价方法。
3、静态评价方法适用于①方案的初步评价②短期投资项目评价③逐年收益大致相等的项目评价。
4、进行方案比较式一般以动态评价为主。
5、静态评价指标包括:投资收益率(总投资收益率和资本金净利润率),静态投资回收期,偿债能力(借款偿还期、利息备付率和偿债备付率)6、动态评价指标包括:内部收益率、动态投资回收期、净现值、净现值率、净年值。
7、投资收益率R=年净收益或年平均净收益*100%投资总额8、总投资收益率ROI=年息税前利润或平均息税前利润EBIT *100%项目总投资TI资本金净利润率ROE=年净利润或平均利润NP *100%项目资本金EC9、投资收益率指标优点:反应投资效果优劣,适用于各种投资规模。
2011年造价工程师《理论与法规》每章复习重点第一阶段:认真吃透教材,掌握每章的重点《工程造价管理基础理论与相关法规》教材共由五章组成,各章内容自成体系,相互关联性不高。
在第一阶段复习时,需要认真阅读教材,吃透每个知识点,掌握各章重点。
有关各章节知识点在相关复习资料中都有体现,在此,我们将重点详细解释一下。
1 第一章:工程造价管理概论本章重点在第三、四节。
1.1 工程造价的相关概念是本节的重点,历年考试几乎都在此出题。
建设项目总投资、固定资产投资、动态投资、静态投资、建安工程投资等,一方面要了解这些概念本身的含义,另一方面,更为重要的是要注意这些概念之间的关系。
1.2 工程造价管理的基本内容应该是本节的重点。
近年来,在此处的考点越来越细,希望考生认真阅读教材,比如,工程造价有效控制的组织措施、技术措施、经济措施的区分。
同时“发达国家工程造价管理的特点”从2007年考试开始涉及,这几年在此部分又有考题出现,说明对此部分内容的要求程度有所提高,希望考生认真记忆相关内容。
1.3 造价工程师执业资格制度在本章中是历年考试的重点,分值分布较多,集中在造价工程师的注册、执业范围及法律责任等方面。
其中很多规定与工程造价咨询企业的管理类似,最好对比记忆,并通过多做练习的形式加强对考核点的记忆。
1.4 工程造价咨询管理制度,本节重点一方面是工程造价咨询企业的资质标准和业务承接的有关规定;另一方面是工程造价咨询企业资质证书管理及法律责任的相关内容。
本节的很多规定与第三节对造价工程师的规定类似,熟读教材后,将一些相同的规定加以对比总结,则对牢记考点大有帮助。
2 第二章工程经济本章是本书的重点和难点,每年考试分值都在30分以上,同时本章内容与案例考试联系比较密切,其中2.2和2.4是本章的重点。
2.1 现金流量与资金时间价值。
资金等值计算每年必考一题,近年来在此处出题越来越活,有将现金流量图、资金等值计算及名义利率与实际利率三个知识点综合在一起出题的趋势。
2011造价工程师《理论与法规》知识点:控制的基本程序1、控制的基本程序(事物发展过程分类):事前计划预控(设定项目目标、编制项目计划);事中过程控制(按计划实施、收集实施绩效、实施结果与预定目标进行比较);事后纪偏控制(纠偏);控制按是否形成闭环回路分为开环控制和闭环控制;按照纠正措施或控制信息的来源分为前馈控制和反馈控制;2、控制的基本环节:投入、转换、反馈、对比、纠正;3、工程项目目标控制内容:工程项目质量控制;工程项目进度控制;工程项目造价控制;4、工程项目目标控制的措施:组织措施;技术措施;经济措施;合同措施;5、工程项目目标控制的主要方法:网络计划法;S曲线法;香蕉曲线图;排列图法;因果分析图法;直方图法;控制图法;6、常见的非正常型图形有四种类型:折齿型分布(作频数表时分组不当或级距确定不当);绝壁型分布(操作者的主观因素造成);孤岛型分布(由于少量材料不合格或短时间内工人操作不数造成);双峰型(由于抽样检查以前,数据分类工作不够好使两个分布混淆在一起造成)7、项目风险的差异性包括损失的不确定性和收益的不确定性;8、工程项目风险分类:A、按风险来源划分:自然风险、社会风除、经济风险、法律风险、政治风险;B、按风险涉及的当事人划分:业主的风险(人为风险、经济风险、自然风险);承包商的风险(决策错误风险、缔约和履约风险、责任风险;按风险可否管理划分为:可管理风险、不可管理风险;按风险范围划分:局部风险;总体风险;9、工程项目风险管理程序(环节):风险识别;风险分析与评估;风险应对策略的决策;风险对策的实施;风险对策实施的监控;10、风险识别的主要内容:识别引起风险的主要因素;识别风险的性质;识别风险可能引起的后果;11、风险识别的方法;专家调查法(头脑风暴法、德尔菲法和访谈法);财务报表法;初始风险清单法;流程图法;风险调查法;12、风险识别的最主要成果是风险清单;13、风险分析与评价的任务:确定单一风险因素发生的概率;分析单一风险因素的影响范围大小;分析各个风险因素的发生时间;分析各个因素的风险结果;控制这些风险因素对项目目标的影响程度;在单一风险因素量化分析的基础上,考虑多种因素对项目目标的综合影响;评估风险的程度并提出可能的措施作为管理决策的依据;。
2023年造价工程师考试《基础理论与有关法规》知识点总结(4)1.企业旳负债按其流动性可分为流动负债和长期负债;流动负债包括:短期借款、应付票据、应付帐款、应付工资、应付福利费、应付股利、应交税金、其他暂收应付款项、预提费用和一年内到期旳长期借款等;2.长期负债:长期借款、应付债券、长期应付款;3.所有者权益包括:实收资本(或股本)、资本公积、余公积和未分派利润;4.反应盈利能力旳比率:销售净利率、销售毛利率、资产净利率;权益净利率;5.销售净利率=(净利润/销售收入)*100%;销售毛利率=(销售收入-销售成本)/销售收入*100%;资产净利率=净利润/平均资产总额*100%;平均资产总额=(期初资产总额+期末资产总额)/2;权益净利率=净利润/平均所有者权益,平均所有者权益=(年初净资产+年末净资产)/2;6.负债比率是指债务和资产、净资产之间旳关系;企业对一笔资产总是负两种责任:一是偿还债务本金旳责任;二是偿还债务利息旳责任;7.企业偿债能力旳详细分析措施:通过多种会计要素旳有关数据分析权益与资产之间旳关系,分析不一样权益之间旳内在关系,分析权益与收益之间旳关系,计算出一系列旳比率,可以看出企业旳资本构造与否健全合理,评价企业旳偿债能力;8.资产负债率=(负债总额/资产总额)*100%,负债总额包括长期负债和短期负债;9.资产负债率分析:一般状况下,资产负债率越小,表时企业长期偿债能力越强;从债权人角度看,他们最关怀旳是能否按期收回本金和利息;从股东旳角度看,由于企业通过举债筹措旳资金与股东提供旳资金在经营中发挥同样旳作用,因此,股东所关怀旳是所有资金利润率与否超过借入款项旳利率,即借入资本旳代价;10.从经营者旳角度看,假如举债人心理承受程度,企业就难以借到资金;11.产权比率=(负债比率/股东权益)*100%12.已获利息倍数=息前税前利润/利息费用13.影响偿债能力旳其他原因:长期租赁,担保责任,或有项目;14.营业税旳纳税人是中华人民共和国境内提供劳务、转让无形资产或者销售不动产旳单位或个人;15.应纳营业税=计税营业额*合用税率;16.我国所得税分为企业所得税、外商投资企业和外国企业所得税、个人所得税等17.企业所得税实行33%比率税率,对应纳所得额在3万元如下旳企业,暂按18%旳税率征收,年应纳所得税10万元如下至3万元旳企业,按27%征收;18.外商投资企业和外国企业所得税计税根据为应纳税所得额,实行比例税率;税率30%,地方税率3%,总税率33%;19.都市建设维护税纳税人是有义务缴纳增值税和营业税旳单位和个人;外商投资企业和外国企业不缴纳都市建设维护税;都市建设维护税以实际缴纳旳增值税、消费税、营业税之和为计税根据;纳税人在市区旳7%,纳税人在县城或镇旳5%,纳税人不在市区、县城或镇旳1%,建筑和房地产开发企业以营业税税额为计税根据,缴纳都市建设维护税;20.房产税旳纳税人是征收范围人旳房屋产权所有人,包括国家所有和集体、个人旳有房屋旳产权所有人、承典人、代管人或使用人三类;房产税从价计征:计税根据是房产原值一次减除10%-30%旳扣除比例后旳佘值,税率为1.2%;1、工程项目按规模划分:大型、中型、小型;2、工程项目按经济效益、社会需求和市场需求分类:竞争性分类、基础性项目和公益性项目三类;3、工程项目按项目投资来源划分:政府投资和非政府投资;4、世界银行贷款项目为例,其建设周期包括项目选定、项目准备、项目评估、项目谈判、项目实行和项目总结评估六个阶段;5、工程设计分初步设计、技术设计和施工图设计两阶段;6、工程项目投资决策阶段旳工作内容:编制项目提议书;编制可行性研究汇报;项目投资决策审批制度;7、工程项目管理旳关键任务是控制项目目旳(造价、质量、进度),最终实现项目功能以满足使用者规定。
造价工程师《理论与法规》知识点(8)
1、决定资金成本高低的因素:总体经济环境;证券市场条件;企业内部经营和融资状况;项目融资规模;
2、资金成本作用:资金成本是选择资金来源,筹资方式的重要依据;资金成本是企业进行资金结构决策的基本依据;资金成本是比较追加筹资方案的重要依据;资金成本是评价各种投资项目是否可行的一个重要尺度;资金成本也衡量企业整个经营业绩的一项重要标准;
3、资金成本计算的一般形式:K=D/(P-F)K-资金成本率(一般也可称为资金成本),P-筹资资金总额,D-使用费,F-筹资费,f-筹资费费率(筹资费占筹资资金总额的比率);
4、各种资金来源的资金成本分:权益融资成本;负债融资成本KB=ib(1-T)/(1-f);
5、承包企业项目成本考核,包括企业对项目成本的考核和企业对项目经理部可控责任成本的考核;
6、企业对项目成本的考核包括对项目设计成本和施工成本目标完成情况的考核和成本管理工作业绩的考核;
7、企业对项目经理部可控责任成本的考核包括:项目成本目标和阶段成本目标完成情况;建立以项目经理为核心的成本管理责任制的落实情况;成本计划的编制和落实情况;
对各部门、各施工队和班组责任成本的检查和考核情况;在成本管理中贯彻责权利相结合原则的执行情况;
8、项目成本报表主要包括工程成本表、竣工工程成本表等;
9、按照经营业务的主次,企业的收入可分为主营业务收入和其他业务收入;
10、施工企业主营业务收入是建造合同收入,销售产品和材料、提供作业或劳务、出租固定资产等取得的收入属于其他业务收入;
1、建造合同完工进度的确定方法有三种:投入衡量法,合同完工进度=累计实际发生的合同成本/合同预计总成本;产出衡量法,合同完工进度=已经完成的合同工程量/合同预计工程量*100%;实地测量法;
2、利润总额包括营业利润、投资净收益和营业外收支净额;利润总额=营业利润+投资净收益+营业外收支净额,净利润率=利润总额-所得税;
3、营业利润=工程结算利润+其他业务利润-管理费用-财务费用;工程结算利润=工程价款收入-工程实际成本-工程结算税金及附加;
4、企业对外投资收益:对外投资分得的利润;股利;债券利息等;营业外收支净额:营业外收入;营业外支出;
5、利润分配顺序:弥补企业以前年度亏损;提取法定公积金;提取任意公积金;向投资者分配利润;
6、会计对象可划分为资产、负债、所有者权益、收入、费用和利润六个要素;
7、资产按其流动性可分为:流动资产、长期资产、固定资产、无形资产和其他资产;
8、流动资产包括:货币资金、短期投资、应收及预付款项、待摊费用、存货;
无形资产可分为可辨认无形资产和不可辩认无形资产。
可辨认无形资产包括专利权、非权利技术、商标权、著作权、土地使用权等;不可辨认无形资产是指商誉;
9、综合成本分析方法:分部分项工程成本分析;月季度成本分析;年度成本分析;竣工成本综合分析;
10、营业税的纳税人是中华人民共和国境内提供劳务、转让无形资产或者销售不动产的单位或个人;
11、应纳营业税=计税营业额*适用税率;
12、我国所得税分为企业所得税、外商投资企业和外国企业所得税、个人所得税等17、企业所得税实行33%比率税率,对应纳所得额在3万元以下的企业,暂按18%的税率征收,年应纳所得税10万元以下至3万元的企业,按27%征收;
13、外商投资企业和外国企业所得税计税依据为应纳税所得额,实行比例税率;税率30%,地方税率3%,总税率33%;
14、城市建设维护税纳税人是有义务缴纳增值税和营业税的单位和个人;外商投资企业和外国企业不缴纳城市建设维护税;城市建设维护税以实际缴纳的增值税、消费税、营业税之和为计税依据;纳税人在市区的7%,纳税人在县城或镇的5%,纳税人不在市区、县城或镇的1%,建筑和房地产开发企业以营业税税额为计税依据,缴纳城市建设维护税;
15、房产税的纳税人是征收范围人的房屋产权所有人,包括国家所有和集体、个人的有房屋的产权所有人、承典人、代管人或使用人三类;房产税从价计征:计税依据是房产原值一次减除10%-30%的扣除比例后的佘值,税率为1.2%;。
