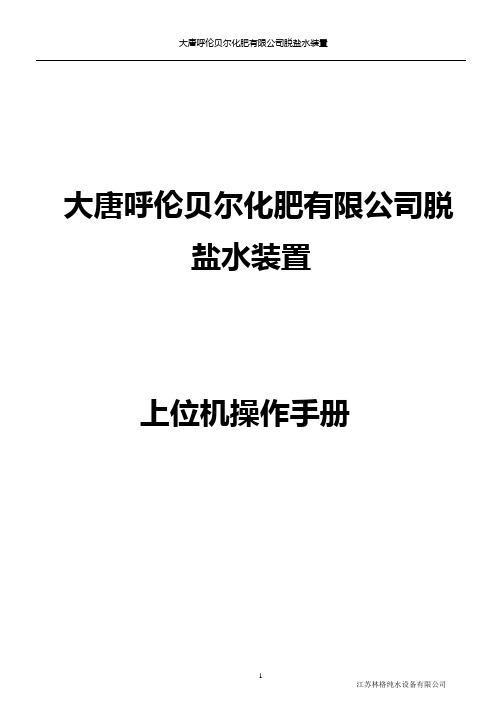

大唐呼伦贝尔化肥有限公司脱盐水装置上位机操作手册江苏水处理设备有限公司2011-6-5目录一.原水系统介绍--------------------------------------------------------- 3二.阴阳床系统介绍 ------------------------------------------------------- 7 三.混床系统介绍 -------------------------------------------------9四.再生系统介绍 ----------------------------------------------- 16 五.参数一介绍 ----------------------------------------------- 18六.参数二介绍------------------------------------------------- 21七.参数三介绍------------------------------------------------- 24八.报警记录介绍------------------------------------------------- 26九.曲线记录查询介绍 -------------------------------------------- 28十.注意事项介绍------------------------------------------------ 29十一.附件:阀门程序动作表一. 原水系统介绍:1.鼠标指针停留在上点击左健将进入原水系统流程画面如下图:2.马达设备的操作柱就地/远控,上位机中央手动/自动;气动阀设备现场操作箱的远控/手动,上位机中央手动/自动;现场马达的运行/停止/故障;阀门的开输出/开到位,关输出/关到位的状态参照下图在流程图上的说明:3.点击水泵下面PID位号可以弹出水泵的控制操作框如下图:①.如果水泵在一用两备的模式下自动运行,那么对应水泵下的累计运行时间开始计时当大于下面交替设定设定的时间就自动切换到下面一台。

金川热电锅炉水处理操作票化水班组:编号:发令人受令人发令时间年月日时分操作开始时间:年月日时分操作结束时间:年月日时分操作任务:二级RO单元启/停操作票序号操作项目执行情况1 启动前的检查和确认(1) 进水水质符合入水要求。
(2) 各种仪表,如压力表、流量计、电导率、ORP、pH等,可正常使用,并已经过校准。
(3) 高压泵可正常使用,水泵入口、出口手动阀已开启。
(4) 一级RO产水池液位高于低液位,出水阀已开启。
(5) 保安过滤器滤芯已安装、进、出口阀门已开启(6) 加药系统各计量箱液位不低于1/2,各加药泵可正常使用,并经过标定,进、出口阀门已开启。
(7) 仪表压缩空气、工艺压缩空气系统正常,压力空气压力≥0.6MPa。
(8) MCC柜、主控柜及就地盘的电源已通电。
2 启动操作打开不合格产水回流阀,开到位后执行下一步。
3 打开浓水调节阀,开到位后执行下一步4 启动给水泵、加药泵,NaOH加药计量泵频率根据入水pH值自动调节。
5 充水排气,时间为5min,时间可设定6 启动高压泵,给定频率启动,启动时间为15s,频率可设定。
7 产水电导率低于设定值或达到设定时间后,开启产水阀,关闭产水不合格排放阀。
8 启动完毕。
9 启动操作后的检查与确认确认各阀门已正常响应启动过程的相应操作。
确认高压泵运转正常。
确认各流量、压力在控制范围内。
检查和确认各加药泵的运行状态。
10 停止操作前的检查与确认通常,停止操作在任何时刻都可以进行,无需进行检查和确认。
11 停止操作停止高压泵,关闭浓水调节阀。
12 进入停机状态13 停止操作后的检查与确认(1) 确认各阀门已正常响应启动过程的相应操作。
(2) 确认高压泵、NaOH计量泵停止运行。
14 以下空白备注:操作人;监护人:班长:值长:。

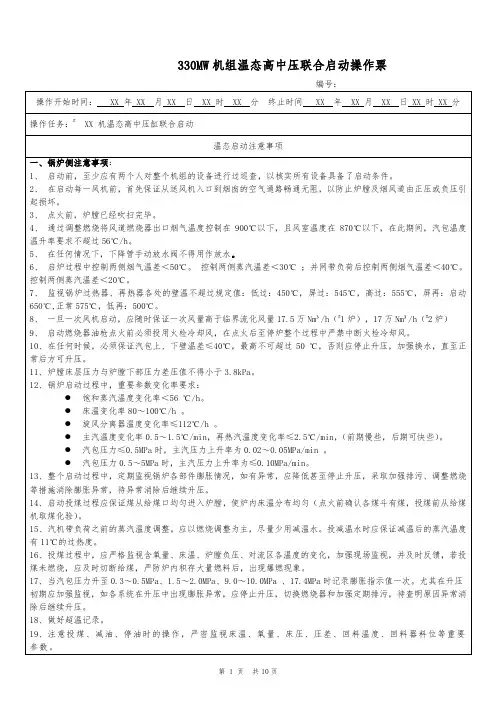

330MW机组温态高中压联合启动操作票
冲转并升速至500r/min需确认:
●确认危急遮断器滑阀已挂闸。
●投入汽缸夹层加热。
●确认按钮"HP & IP START/IP START"是处于" HP & IP START"状态。
●按"RUN"按钮,开启高、中压主汽阀。
●设定"TARGET"(目标转速):500r/min,"ACCELERATE"(升速率):100r/min。
●按“GO”(进行)按钮,高、中压调节阀逐渐开启,汽机冲转。
●检查当转速≥4r/min时,盘车小齿轮自动脱扣。
●当转速升至500r/min时,就地或远方使汽机跳闸,进行摩擦听音检查;检查通风阀应处
于关闭位置,高排逆止门处于关闭位置。
●若无异常情况,当转速大于50r/min时,可恢复重新挂闸,使转速再次上升至500r/min,
并进行以下检查:
➢汽机所有监控仪表指示正常,无错误报警信号;
➢各轴承振动、转轴振动、轴瓦金属温度、轴承回油温度正常;
➢检查低压缸喷水阀动作情况;
➢检查汽缸膨胀均匀无卡涩,差胀及轴向位移正常;
➢确认主蒸汽、再热蒸汽参数正常;
XXX 监护人XXX 单元长XXX 值长XXX (注:√表示已执行。
若有未执行项目,在备注栏说明原因)
危险点控制措施#。

号机组冷态启动操作票机组启动前状态:汽轮机态锅炉态发变组态调节级金属温度℃冲转参数:主蒸汽压力 5.9 MPa主蒸汽温度 340 ℃再热汽压力 1.0 MPa再热汽温度 300 ℃№值长:单元长:操作员:年月日至年月日附件:测量不同转速下转子交流阻抗试验步骤1、发电机升速,测不同转速下转子交流阻抗。
2、转子交流阻抗试验时将灭磁回路断开。
3、利用发电机残压核对发电机相序,试验在1200转进行,在发电机一次侧测量电压及相序,发电机三相电压应对称,相序应符合要求。
如电压低继续升转速。
步骤:1、拆除发电机软连接母排。
2、发电机、励磁变所有保护均投入,发变组非电量保护投入,保护出口跳灭磁开关。
发电机定子过电压保护定值整定为1.32倍额定电压,同时励磁系统过电压保护定值也作修改,保证空载试验电压升至1.3倍发电机额定电压时保护不动。
3、发电机定速3000rpm后,励磁系统用外接电源采用备用通道(BFCR)缓慢增加励磁电流进行发电机空载试验(上升曲线、下降曲线分别做)。
期间测量发电机轴电压。
试验完毕后逆变灭磁。
4、连接发电机软连接母排。
发电机短路试验:步骤1、确认#1发变组5012、5013开关及各侧刀闸及间隔接地刀闸在断开位。
2、现场作措施安装发电机出口短路母排、高厂变、高公变低压侧3个分支短路线(低压侧两个进线开关与CT之间)、发变组出口短路线(5012、5013开关与CT之间)。
3、停用#1发变组5012、5013开关失灵保护。
4、投入发电机差动保护、发电机对称过负荷保护、发电机不对称过负荷保护、发电机低压保持过流保护、发电机转子过负荷保护、发电机转子接地保护、发电机过激磁保护、发电机周波保护、励磁变速断保护、励磁变过流保护、过电压保护(临时整定为0.4Un、0秒,试验结束后恢复原定值)、发电机断水保护等电量及非电量保护,以上保护出口只跳灭磁开关。
5、退出主变差动保护、定子接地保护、发电机失磁保护、发电机逆功率保护、发电机程跳逆功率保护、发电机失步保护、发电机突加电压保护。
目录1.机组启动操作票(温态、热态)2. 机组启动操作票(冷态)3. 机组停机操作票机组启动操作票(温态、热态)年月日机组启停操作票使用说明1.每次机组启动、停机,要求值长、主操作员要认真填写本操作票;2.本操作票将整个启停过程分为几个主要阶段,每个主要阶段的工作由当值值长发令后操作;3.每个阶段的工作由机组值班员执行,执行一项打“√”,对于有选择框“□”、“()”的,也要求认真进行选择和填写;4.启停过程中,有些操作的先后次序可能会有变化,对于这些操作,本操作票不作严格的次序规定,值班员应根据当时机组的运行情况进行操作;但要求整个启停操作的完整性,所有操作项目都要打“√”或简要说明;5.值班员在启、停过程中收集的打印资料等请附在操作卡后,作为机组启停资料存档。
6.汽轮机启动状态确定:1)冷态启动:高压内缸调节级金属温度或中压缸第一级叶片持环温度小于204℃。
2)温态启动:高压内缸调节级金属温度或中压缸第一级叶片持环温度在204℃~350℃之间。
3)热态启动:高压内缸调节级金属温度或中压缸第一级叶片持环温度在350℃~450℃之间。
4)极热态启动:高压内缸调节级金属温度或中压缸第一级叶片持环温度高于450℃。
启机操作票(值长)主要汽水品质标准:启机操作票(主值)1蒸汽在整个升温过程中各受热面介质升温速度应满足以下条件:温度在0~200℃时,升温速度<4.5℃/min。
温度在200~300℃时,升温速度<1.2℃/min。
温度在300~400℃时,升温速度<1.8℃/min。
温度在400~500℃时,升温速度<2℃/min。
温度在500℃以上时,升温速度<2.2℃/min。
2汽机启动过程中主要控制指标1)锅炉在升温升压过程中,要严格控制升温升压速率。
2)在启动期间严密监视过热器和再热器管壁温度应小于报警值。
3)监视空气预热器进、出口烟温,防止二次燃烧。
4)制粉系统要求相邻层运行,三层以上投运时,不允许均为隔层运行(不允许A、C、E运行方式),若因制粉系统故障无法保证以上条件时,应投入相邻层启动油枪,以稳定燃烧。
热电厂安全操作指南一、运行前的准备工作1、设备检查在启动设备之前,必须对所有的设备进行全面的检查。
包括锅炉、汽轮机、发电机、变压器等主要设备,以及各类管道、阀门、仪表等附属设备。
检查设备的外观是否完好,有无明显的损坏、泄漏或变形。
同时,检查设备的连接部位是否牢固,螺栓是否紧固。
对于转动设备,要手动盘车,检查是否有卡涩现象。
2、仪表校验各类仪表是监控设备运行状态的重要工具,因此在运行前必须进行校验。
确保压力、温度、流量、水位等仪表显示准确无误。
对于重要的保护仪表,如安全阀、水位报警器等,要进行定期的试验和校验,确保其在关键时刻能正常动作。
3、燃料准备热电厂的燃料通常为煤炭、天然气或燃油等。
在运行前,要确保燃料的储备充足,并对燃料的质量进行检验。
对于煤炭,要检查其粒度、水分、灰分等指标是否符合要求;对于天然气和燃油,要检查其压力、纯度等参数是否正常。
4、人员培训所有参与操作的人员必须经过专业的培训,熟悉设备的性能、操作流程和安全注意事项。
新员工在上岗前要进行三级安全教育,考核合格后方可上岗操作。
定期组织员工进行安全培训和应急演练,提高员工的安全意识和应急处理能力。
二、锅炉的安全操作1、点火前的准备(1)检查炉膛和烟道,确保内部无杂物和积灰。
(2)开启引风机和鼓风机,进行通风换气,排除炉膛和烟道内的可燃气体。
(3)检查燃烧器的喷油嘴或喷煤嘴是否畅通,点火电极是否正常。
2、点火操作(1)按照操作规程,先点燃点火燃料,如油或气,然后再逐渐投入主燃料。
(2)点火过程中要密切观察火焰的燃烧情况,如有熄火现象,应立即停止燃料供应,重新通风换气后再进行点火。
(3)点火成功后,要逐渐增加燃料量和风量,使锅炉缓慢升温升压。
3、运行中的监控(1)密切监视锅炉的水位、压力、温度等参数,确保其在正常范围内。
(2)定期检查炉墙、炉管等部位是否有泄漏、变形等异常情况。
(3)根据负荷的变化,及时调整燃料量、风量和给水量,保持锅炉的稳定运行。
专业班组编号:热力机械操作票操作任务:#机组冷态开机操作票允许开始操作时间:年月日时分终了时间:年月日时分√序号操作项目操作人完成时间1.接值长令,做好开机前的检查与准备工作;2.联系热工将各仪表、表盘及电动门电源投入;3.联系电气送各转动设备动力电源,并测绝缘合格;4.通知热工做各项保护静态试验及泵的联锁试验。
正常后,投入各项保护《低真空、发电机保护暂不投》;5.联系化水准备好除盐水,启动除盐泵向除氧器、凝气器补至要求水位,且水质合格;6.联系化水启动深井泵运行,冷却塔,清水池补至正常水位;7.检查循环水系统正常;8.启动循环泵,检查正常后,缓慢开启出口门,检查出口压力为0.25Mpa,电流不应超过额定19.2A;9.检查油系统正常;10.开启冷油器进、出口油门至全开,检查油管道无异常。
11.启动交流润滑油泵,缓慢开启出口门,保持润滑油压0.08~0.15Mpa,电流36A,并检查回油管回油正常;投入盘车,投入盘车联锁;12.检查凝结水系统正常;13.检查疏水系统正常;14.检查抽空气正常;15.检查调速系统正常;16.检查主蒸汽系统正常;17.检查抽汽及回热系统正常;18.开启电动总汽门后疏水;19.转下页;20.接上页;21.稍开电动总汽门旁路一、二次门,保持暖管压力为0.2~0.3Mpa,暖管30~40min,然后以0.1~0.15Mpa压力速度升至额定压力,温度,暖管5~10 min,全开电动总汽门,关旁路门22.开启电动隔离门后疏水,开启电动隔离门旁路门,暖管至自动主汽门前;暖管10 min,全开电动隔离门,关闭旁路门;23 启动一台凝结泵运行,检查振动不超过0.07mm,出口压力0.6Mpa。
电流67.9A,缓慢开启出口门,投入联锁,调整再循环门;24 启动一台真空泵,正常后,开出口门,投入联锁;25 稍开电子汽封新蒸汽门,保持电子汽封压力0.03~0.05 Mpa,疏水5 min后关闭,调整减温水门,保持温度180℃~200℃;26 开启轴加总进汽门。
660MW机组整套启动操作票点此链接学习机组冷态启动详细过程,学习一下号机组整套启动操作票序号危险危害因素风险控制措施1机组整套启动危及人身安全1、影响机组启动工作的工作票全部结束,所有工作人员撤离现场。
2、启动前检查全部检查孔、人孔门关闭,启动过程中加强燃烧调整,防止炉膛正压,烟气烫伤。
3、转动部分防护罩及安全装置完好。
4、检查人员着装应符合安规要求,防止被转动设备绞缠。
5、上下楼梯台座时,防止摔伤。
6、机组启动过程中发现有阀门漏泄、管道振动禁止靠近。
2误操作1、运行人员应分工明确,严格执行监护制度。
2、相关技术人员到场监护,严格执行启动操作票。
3、保持通讯畅通。
3自燃和爆炸1、启动前是否有积粉,若有应予清除。
2、燃烧率增加过程中应加强对炉膛内燃烧状态观察,燃烧状态不好不得随意退出伴燃油枪。
3、若有少油油枪退出,应及时关闭对应煤粉管气动插板。
4、锅炉点火前必须进行炉膛吹扫,禁止解除防爆燃的热工保护。
4辅机运行状态不稳定,延误机组启动时间1、机组启动前严格按照启动前恢复卡恢复系统。
2、机组启动前对各辅机热工逻辑进行试验,对各阀门进行传动,确保试验结果无误。
3、对于具有双电源的辅机设备(如风机油泵)要核实双路电源全部送上,并进行双电源切换试验。
4、机组并网前启动第二套制粉系统和双侧风机运行。
5设备损坏1、严格控制启动过程升温升压速率。
2、手动操作放空气门时,禁止用力过猛。
6汽轮机水击1、严格按照规程要求控制汽轮机冲动参数。
2、汽轮机冲动前确认相关保护投入。
3、旁路投入必须按先低旁后高旁,低旁先减温后减压,高旁先减压后减温的顺序进行.这样能避免再热器冷段或排气装置超温。
7阀门漏泄1、机组启动前严格按照恢复卡恢复辅助系统。
2、需要在启动过程中关闭的阀门,操作完毕须进行复紧和认真检查。
3、机组启动完毕全面检查,并通过运行参数判断有无漏泄。
操作任务号机组整套启动操作票操作顺序操作项目1 接值长令:号机组整套启动。
