线路砍伐树木作业指导书
- 格式:doc
- 大小:66.00 KB
- 文档页数:10

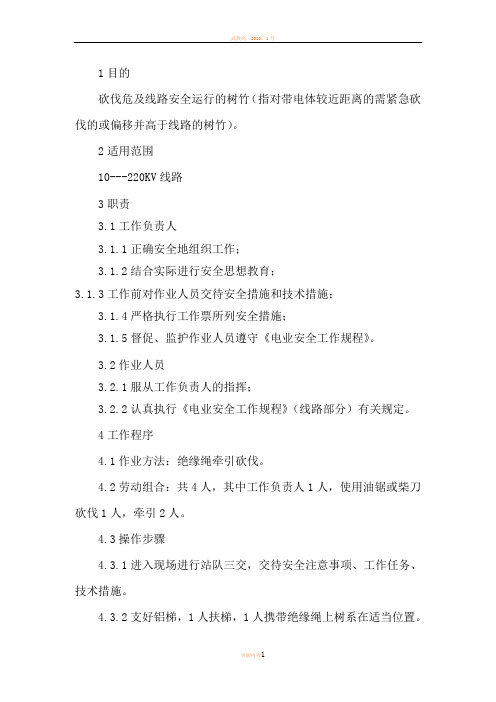

1目的砍伐危及线路安全运行的树竹(指对带电体较近距离的需紧急砍伐的或偏移并高于线路的树竹)。
2适用范围10---220KV线路3职责3.1工作负责人3.1.1正确安全地组织工作;3.1.2结合实际进行安全思想教育;3.1.3工作前对作业人员交待安全措施和技术措施;3.1.4严格执行工作票所列安全措施;3.1.5督促、监护作业人员遵守《电业安全工作规程》。
3.2作业人员3.2.1服从工作负责人的指挥;3.2.2认真执行《电业安全工作规程》(线路部分)有关规定。
4工作程序4.1作业方法:绝缘绳牵引砍伐。
4.2劳动组合:共4人,其中工作负责人1人,使用油锯或柴刀砍伐1人,牵引2人。
4.3操作步骤4.3.1进入现场进行站队三交,交待安全注意事项、工作任务、技术措施。
4.3.2支好铝梯,1人扶梯,1人携带绝缘绳上树系在适当位置。
4.3.3工作负责人指挥两人拉紧牵引绝缘绳,指挥1人在倒树方向开出剖口。
4.3.4工作负责人指挥在剖口反方向锯(砍)树,直至放倒树为止。
4.3.5清理工具,打扫现场。
4.4主要安全措施4.4.1进入现场,带好安全帽,爬上树木后系好安全带和保险绳,再用绝缘绳系好树木。
4.4.2工作负责人必须向全体人员说明,线路有电,树木不得接近导线放电范围。
4.4.3爬梯时,应有专人扶持铝梯,伸缩梯伸出时应系牢固定绳,检查防滑脚应伸好。
4.4.4不应攀抓脆弱和枯死的树枝,不应攀登已经锯过的或砍过的未断树木。
4.4.5注意蚂蜂。
4.4.6绳索拉向与导线相反,防止树木倒在导线上。
4.4.7检查树木与人应与带电体保持足够的安全距离。
4.4.8绳索长度应考虑倒树竹时不会伤及牵引者,锯树者在锯树的同时应防止树木砸伤自己。
4.4.9防止闲散人员在倒树范围内。
4.5主要机具表5验收5.1按线路防护规程和现场运行规程要求执行。
6相关文件6.1《安全工作规程》线路部份6.2线路运行规程6.3线路防护规程7质量记录7.1月度生产工作计划7.2《消缺记录》7.3《月度运行报表》。
(作业指导书)路线砍青作业指导书作业指导书:路线砍青作业指导书引言概述:路线砍青作业是电力行业中常见的维护工作,对于确保电力设施的正常运行至关重要。
本文将详细介绍路线砍青作业的操作流程和注意事项,以匡助工作人员顺利完成任务。
一、作业前准备1.1 确认作业范围:在开始作业前,需要明确砍青的具体范围,包括砍青的路线长度和位置。
1.2 安全检查:在作业前进行安全检查是必不可少的,包括检查工具设备是否完好,是否有安全隐患等。
1.3 通知相关人员:在进行路线砍青作业前,需要提前通知相关人员,确保作业过程中的协调和安全。
二、作业操作流程2.1 划定工作区域:在确定砍青的范围后,需要划定工作区域,确保作业的有序进行。
2.2 使用正确工具:选择适合的工具进行路线砍青作业,如锯子、割草机等,确保作业效率和质量。
2.3 注意安全防护:在进行砍青作业时,工作人员需要佩戴好安全帽、手套等防护用具,确保自身安全。
三、作业注意事项3.1 防止火灾:路线砍青作业过程中,需要注意防止火灾的发生,特殊是在干燥季节。
3.2 防止触电:在进行路线砍青时,需要注意避开电力设施,防止触电事故的发生。
3.3 环保处理:在作业结束后,需要对砍下的树木进行合理的处理,做好环保工作。
四、作业结束4.1 清理工作区域:在作业结束后,需要对工作区域进行清理,确保没有留下任何垃圾或者杂物。
4.2 检查设备:作业结束后,需要对使用的工具设备进行检查,确保设备完好。
4.3 填写记录:在完成路线砍青作业后,需要及时填写相关记录,包括作业时间、范围等信息。
五、作业总结5.1 总结经验:每次完成路线砍青作业后,需要及时总结经验,发现问题并改进工作方法。
5.2 安全第一:在进行路线砍青作业时,安全永远是第一位的原则,工作人员需要时刻注意安全。
5.3 提高效率:通过不断的实践和总结,提高路线砍青作业的效率和质量,确保电力设施的正常运行。
通过本文的介绍,相信读者对路线砍青作业有了更深入的了解,希翼能够匡助工作人员顺利完成任务,确保电力设施的正常运行。
编号:Q/×××线路树障、通道砍伐作业指导书(范本)编写:年月日审核:年月日批准:年月日作业负责人:作业日期年月日时至年月日时××供电公司×××1范围本作业指导书适用于湖北省电力公司架空输电线路树障、通道砍伐的作业。
2 规范性引用文件下列文件中的条款通过本作业指导书的引用而成为本作业指导书的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用本作业指导书,然而,鼓励根据本程序达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本使用本作业指导书。
电力设施保护条例 1998年1月7日国务院发布(第239号)DL/T 741—2001 架空送电线路运行规程国家电网生[2003]481号架空输电线路管理规范(试行)国家电网生[2004]503号关于印发国家电网公司《国家电网公司现场标准化作业指导书编制导则(试行)》的通知国家电网安监[2005]83号国家电网公司电力安全工作规程(电力线路部分)(试行)Q/ED 204 107-2004 《架空输电线路管理实施细则》Q/ED 204 305-2005 《输变电设备缺陷管理规定》3 修前准备3.1准备工作安排3.2 人员要求3.3 工器具3.4 材料3.5 危险点分析3.6 安全措施3.7 作业分工4 作业程序4.1 开工4.2 作业内容及标准4.3 竣工5线路除障记录批准(负责人):审核:编制:6 验收总结7 指导书执行情况评估8 附录A。
(作业指导书)线路砍青作业指导书标题:线路砍青作业指导书引言概述:线路砍青作业是电力行业中的一项重要工作,其目的是保障供电线路的安全运行,减少因植物生长引起的故障和事故。
本文将从五个方面详细介绍线路砍青作业的指导原则和操作方法。
一、作业前准备:1.1 确定作业区域:根据供电线路的实际情况,确定需要进行砍青作业的区域范围。
1.2 编制作业计划:根据作业区域的面积和工作量,制定详细的作业计划,包括作业时间、人员配备、工具设备等。
1.3 安全防护措施:提前做好安全防护工作,包括佩戴防护用品、设置警示标志、清理作业现场等,确保作业过程中的安全。
二、砍青工具和设备:2.1 砍刀:选择适合的砍刀,刀刃锋利,便于砍伐树木和灌木。
2.2 高空作业设备:对于高空线路砍青,需要使用高空作业车辆或登高设备,确保作业人员的安全。
2.3 清理工具:准备好清理工具,如扫帚、铁锹等,清理作业现场,保持线路周围的整洁。
三、作业方法:3.1 砍伐树木:根据线路砍青的需要,对影响线路安全的树木进行砍伐,注意砍伐方向和砍伐角度,确保树木倒向安全区域。
3.2 剪除灌木:使用剪刀或剪刀手工具,对线路周围的灌木进行剪除,确保灌木不会对线路产生影响。
3.3 清理作业现场:砍伐树木和剪除灌木后,及时清理作业现场,将砍伐的树木和剪除的灌木清理干净,防止堆积物对线路安全造成威胁。
四、作业注意事项:4.1 防止电击:在进行线路砍青作业时,要注意线路的带电情况,避免触电事故的发生。
4.2 防止误伤:在砍伐树木和剪除灌木时,要注意周围人员的安全,避免误伤他人。
4.3 防止火灾:作业现场要远离易燃物,避免因切割工具摩擦产生火花引发火灾。
五、作业后整理:5.1 巡视线路:作业完成后,要对线路进行巡视,确保线路没有残留的树木和灌木,保持线路的畅通。
5.2 整理工具:将使用的工具进行清洁和整理,确保下次使用时能够正常工作。
5.3 做好记录:对作业过程中的关键信息进行记录,包括作业时间、作业人员、作业区域等,以备后续参考。
(作业指导书)路线砍青作业指导书引言概述:路线砍青作业是指在电力路线运行期间,对路线周围的植被进行砍伐和清理的工作。
这项工作的目的是确保电力路线的安全运行,防止植被对路线设备的影响,以及减少因植被引起的火灾风险。
本文将从五个大点来阐述路线砍青作业的相关内容。
正文内容:1. 路线砍青作业的意义1.1 保障电力路线的安全运行1.2 防止植被对路线设备的损坏1.3 减少因植被引起的火灾风险2. 路线砍青作业的前期准备2.1 制定详细的作业计划2.2 确定作业人员和设备2.3 安全防护准备工作3. 路线砍青作业的具体操作步骤3.1 了解植被种类和分布情况3.2 使用适当的工具和设备进行砍伐3.3 清理和处理砍伐后的植被4. 路线砍青作业的注意事项4.1 确保作业人员的安全4.2 遵守环境保护要求4.3 防止对周围生态环境的破坏5. 路线砍青作业的效果评估5.1 检查路线设备的状态5.2 评估作业的效果和质量5.3 提出改进和优化建议总结:路线砍青作业是确保电力路线安全运行的重要工作,它不仅可以防止植被对路线设备的损坏,还可以减少因植被引起的火灾风险。
在进行路线砍青作业之前,需要制定详细的作业计划,确定作业人员和设备,并做好安全防护准备工作。
在具体操作过程中,需要了解植被种类和分布情况,使用适当的工具和设备进行砍伐,并清理和处理砍伐后的植被。
同时,还需要注意作业人员的安全,遵守环境保护要求,并防止对周围生态环境的破坏。
最后,对路线砍青作业的效果进行评估,检查路线设备的状态,评估作业的效果和质量,并提出改进和优化建议,以进一步提高路线砍青作业的效果。
通过以上措施的实施,可以确保电力路线的安全运行,保障供电的可靠性。
(作业指导书)线路砍青作业指导书线路砍青作业指导书引言概述:线路砍青是一项重要的维护电力线路的工作,它能够确保线路通畅,减少外界因素对电力传输的干扰。
本作业指导书将详细介绍线路砍青的目的和步骤,并提供相关技巧和注意事项。
一、线路砍青的目的1.1 保持线路通畅线路砍青的主要目的是确保线路通畅,防止树木和灌木等植物对电力线路的干扰。
砍青可以清除线路周围的植被,保持线路的正常运行。
1.2 预防火灾砍青可以减少植物在线路附近的积蓄,降低火灾的发生概率。
清除干燥的植物和枯叶,可以有效预防火灾的发生,保护线路设备和周围环境的安全。
1.3 提高线路的可靠性通过定期砍青,可以清除线路周围的杂草和树枝,减少因植物生长而引起的线路故障。
这样可以提高线路的可靠性,减少停电事件的发生。
二、线路砍青的步骤2.1 规划砍青计划在进行线路砍青之前,需要制定详细的砍青计划。
计划包括工作区域的划分、砍青的时间安排、所需人员和工具的准备等。
确保计划合理和高效。
2.2 安全措施在进行线路砍青之前,必须确保工作人员的安全。
提供必要的个人防护装备,如安全帽、手套和防护服。
同时,要对工作区域进行安全检查,确保没有危险物品和隐患。
2.3 砍青操作进行线路砍青时,需要使用适当的工具和设备。
常见的工具包括电锯、割草机和手动剪刀等。
根据不同的植被和线路情况,选择合适的工具进行操作。
在砍青过程中,要注意操作的安全和准确性。
三、线路砍青的技巧3.1 选择适当的时间选择适当的时间进行线路砍青非常重要。
一般来说,应在植物生长旺盛的季节进行,这样可以确保砍青效果更好。
同时,要避免在恶劣天气条件下进行砍青,以确保工作人员的安全。
3.2 注意植物种类在进行线路砍青时,要注意不同植物种类的特点。
有些植物可能具有刺或毒性,需要采取相应的防护措施。
同时,要注意保护珍稀植物和保护区域内的生态环境。
3.3 清理工作线路砍青完成后,要及时清理工作区域。
清除剩余的植物残渣和工具设备,确保工作区域整洁。
砍伐通道树木标准化作业指导书1.1适用范围本指导书适用于依法划定的电力线路保护区内危及线路安全运行的树木砍伐作业。
1.2规范性引用文件下列文件中的条款通过本作业指导书的引用而成为本作业指导书的条款。
凡是注明日期的引用文件,其随后所有修改单或修订版本均不适用于本作业指导书,然而,鼓励根据本作业指导书达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注明日期的引用文件,其最新版本适用于本作业指导书。
GBJ 233—1990 110~500kV架空电力线路施工及验收规范DL 409—1991 电业安全工作规程(电力线路部分) DL/T 741—2001 架空送电线路运行规程DL/T 5092—1999 110~500kV架空送电线路设计技术规程电力设施保护条例及实施细则1.3作业人员要求作业人员要求序内容备注1 具备必要的电气知识,熟悉《电业安全工作规程》(线路部分),并经考试合格。
2 熟练掌握《架空送电线路运行规程》和有关专业知识。
3 熟练掌握《电力法》、《电力设施保护条例及实施细则》有关规定4 作业人员应精神状态良好,无妨碍工作病症。
5 穿戴合格劳动保护服装,作业人员个人安全用具齐全。
1.4人员组织人员分工序人员分工人数备注1 工作负责人 12 工作监护人 13 上树作业人员 1 视砍伐的树木(树技)的大小、高度、多少定4 地面作业人员 4 视砍伐的树木(树技)的大小、高度、多少定1.5工具材料工具材料序号名称规格单位数量备注1 梯子把 1 视所砍伐大小、高度及多少定2 绳索条 2 视所砍伐大小、高度及多少定3 油锯、电锯把 2视所砍伐大小、高度及多少定4 斧头把1把/人视所砍伐大小、高度及多少定5 个人安全用具套1套/人安全带、安全帽6 踩板付视所砍伐大小、高度及多少定1.6技术措施a)使用的斧头把柄和砍刀、斧头连接可靠,锋利;b)使用的油锯、电锯等工具产品符合国家有关标准;c)使用的牵引绳索不应小于ф12,应有足够的安全系数和长度,发现有异常或不满足者严禁使用;d)使用的梯子根部必须的防滑装置,两把梯子连接使用时,连接部分必须可靠;1.7危险点分析及控制措施危险点分析及控制措施序危险点控制措施1 交通事故伤害1、监督司机遵守交通法规;2、出车前检查车况,严禁带病上路;3、车辆难以通过的道路,严禁行使,人员应下车走路;4、携带止血药品。
输电线路通道内砍伐树竹作业指导书1 作业条件本项工作为野外高空作业,一般在良好的天气下进行,现场风力不得大于5级。
2 使用工器具及材料1 作业人员要求作业人员4人及以上为一小组,其中小组负责人一名。
2 安全注意事项及危险点控制措施2.1 伐树作业安全注意事项2.1.1 履行工作票制度,根据现场情况办理第一或二种工作票。
2.1.2 上树修剪树枝要使用安全带,人和绳索要与导线保持安全距离,加强监护。
2.1.3 上树砍剪树木时,不应攀抓脆弱和枯死的树枝,不应攀登已锯过或砍过的未断树木。
2.1.4 严格控制树的倒向,用绳索将其拉向与导线相反的方向。
2.1.5 树木下面和倒树范围内不得有无关人员逗留,工作人员必须保证足够的安全距离,并设专人监护。
2.1.6 在确保安全的情况下,分段或整棵树木砍伐。
2.2 危险点控制措施1 作业方法及要求1.1 作业方法:一般采用手动工具或机动工具进行1.2 作业步骤及要求1.2.1 准备阶段1.2.1.1. 接受工作任务,召开班前会。
分组作业并明确小组负责人。
1.2.1.2. 准备个人安全用具、防护用品、登高工具,伐树用工器具,应仔细检查其完好状况。
1.2.1.3. 填写工作票或施工作业票。
根据现场情况办理第一种工作票或第二种工作票。
1.2.1.4. 履行工作许可手续,签发工作票。
1.2.2 实施阶段1.2.2.1. 核对线路名称,进入工作现场。
1.2.2.2. 列队宣读工作票。
1.2.2.3. 分组作业。
工作负责人根据分工方案进行分工,监护人应由有作业经验丰富的人员担任,并不得直接操作,明确指定小组负责人。
1.2.2.4. 开始工作。
1.2.2.5. 砍除大树首先应在树的重心以上系好控制方向用的晃绳,操作人员应首先在树的倒向方向根据树的直径情况开一个口,然后在树的倒向反面方向上与开口位置对应相距5—10cm的高度位置开始锯树,直至所伐树木安全落地。
.5.2.3. 作业结束阶段5.2.3.1 作业结束,各小组清点人数,检查现场是否有遗留物,清理工器具,向工作负责人汇报情况。
1、目的及范围:
使防护区内的树木与配电线路保证达到《电力线路防护规程》所要求的安全距离;本指导书适合于对10KV配电线路防护区内树木砍伐、修剪工作。
2、引用标准:
2.1 水电部1979年元月颁布的《电力线路防护规程》
2.2国务院1987年9月颁布的《电力设施保护条例》
2.3 能源部1991年3月发布的《电业安全工作规程》(电力线路部分)
3、工作流程:
3.1 操作人员技能:
具备必要的电气知识,有一定的砍伐修剪树木的经验,并掌握《电业安全工作规程》有关树木修剪砍伐的安全知识。
3.2 所使用的工具:
摩托油锯、木柄砍刀、高枝剪、锦伦绳、木脚扣、安全带、铝合金伸缩梯。
3.3 工作环境:雨、雪及大风天气不能进行此项工作;
3.4 安全注意事项:
①在砍伐靠近带电线路的树木时,倒落的树枝及绳索不得接触导线,并有专人进行监护。
②上树修剪树枝时,必须使用安全带,不应攀抓脆弱和枯死的树枝,人和绳索应与导线保持足够的安全距离。
③为防止树枝倒落在导线上,应设法用绳索拉向与导线相反方向。
绳索应有足够长度,以免拉绳的人员被倒落的树木砸伤。
树枝接触高压带电导线时,严禁用手直接去取。
④砍剪的树木下面和倒树范围内应有专人监护,不得有人逗留,防止砸伤行人。
⑤在树上进行修剪工作时,不得使用摩托油锯。
线路砍伐树木作业指导书SHEQ-ZY(生产)-021序号作业要求质量要求及其监督检查危险点分析及控制措施1人员素质技能要求(1)配电运行人员必须掌握安全规程知识,并经过年度《电业安全工作规程》考试合格。
(2)学徒工、实习人员、临时工必须经过安全教育后,方可在师傅的指导下参加指定的工作。
(3)独立进行安装工作人员应具备必要的电气技术理论知识,掌握有关工具、机具正确操作、使用和保管方法,并熟练掌握本作业指导各项技能。
(4)电气安装人员应学会触电急救法和人工呼吸法等紧急救护法。
(5)工作人员应至少每两年进行一次体格检查,不适宜电气安装工作的人员,不得参加工作。
工作负责人选派不当,导致安全事故发生,工作质量没保证所派工作负责人和工作班人员精神状态良好,工作前4h不得喝酒2 作业程序:(1)收集并熟悉图纸和检修工艺。
(2)编制“三措”,审批。
(3)编制材料计划,并领取、准备施工工具。
(4)检查安全措施(1)开工前施工图纸齐备(2)工作前,先办理安全措施卡不按规定执行安全措施卡工作负责人按有关规定正确填写安全措施卡没有安全措施,工作班人员即进入现场工作负责人检查现场所做的安全措施是否正确完备不认真检查作业现场的安全措施工作负责人认真检查安全措施3 全体工作人员听工作负责人介绍工作内容及注意事项开工前,工作负责人应严格检查安全措施的实施情况,并向工作人员讲解工作任务分配、安全措施、危险点工作负责人不向工作班成员交待工作现场安全措施工作负责人开工前,交待现场安全措施、带电部位和其他注意事项3 (1)凡在坠落高度基准面2m及人员选派不当,高登高作业项目以上有可能坠落的高处进行的工作均成为高处作业(2)担任高处作业的人员必须身体健康。
(3)高处作业前,应检查栏杆、梯子、安全带是否牢固可靠。
高处作业应戴安全帽,使用安全带,或采取其他可靠的安全措施。
(4)高处作业时,工具、材料不准抛掷传递,必须用传递绳吊送空坠落伤人(1)精神病、癫痫病、高血压、心脏病的人员不准从事高处作业(2)检查脚扣、升降板、脚钉、爬梯等是否牢固,确认无问题后方可攀登。
线路砍伐树木作业指导书SHEQ-ZY(生产)-021序号作业要求质量要求及其监督检查危险点分析及控制措施1人员素质技能要求(1)配电运行人员必须掌握安全规程知识,并经过年度《电业安全工作规程》考试合格。
(2)学徒工、实习人员、临时工必须经过安全教育后,方可在师傅的指导下参加指定的工作。
(3)独立进行安装工作人员应具备必要的电气技术理论知识,掌握有关工具、机具正确操作、使用和保管方法,并熟练掌握本作业指导各项技能。
(4)电气安装人员应学会触电急救法和人工呼吸法等紧急救护法。
(5)工作人员应至少每两年进行一次体格检查,不适宜电气安装工作的人员,不得参加工作。
工作负责人选派不当,导致安全事故发生,工作质量没保证所派工作负责人和工作班人员精神状态良好,工作前4h不得喝酒2 作业程序:(1)收集并熟悉图纸和检修工艺。
(2)编制“三措”,审批。
(3)编制材料计划,并领取、准备施工工具。
(4)检查安全措施(1)开工前施工图纸齐备(2)工作前,先办理安全措施卡不按规定执行安全措施卡工作负责人按有关规定正确填写安全措施卡没有安全措施,工作班人员即进入现场工作负责人检查现场所做的安全措施是否正确完备不认真检查作业现场的安全措施工作负责人认真检查安全措施3 全体工作人员听工作负责人介绍工作内容及注意事项开工前,工作负责人应严格检查安全措施的实施情况,并向工作人员讲解工作任务分配、安全措施、危险点工作负责人不向工作班成员交待工作现场安全措施工作负责人开工前,交待现场安全措施、带电部位和其他注意事项3 (1)凡在坠落高度基准面2m及人员选派不当,高登高作业项目以上有可能坠落的高处进行的工作均成为高处作业(2)担任高处作业的人员必须身体健康。
(3)高处作业前,应检查栏杆、梯子、安全带是否牢固可靠。
高处作业应戴安全帽,使用安全带,或采取其他可靠的安全措施。
(4)高处作业时,工具、材料不准抛掷传递,必须用传递绳吊送空坠落伤人(1)精神病、癫痫病、高血压、心脏病的人员不准从事高处作业(2)检查脚扣、升降板、脚钉、爬梯等是否牢固,确认无问题后方可攀登。
4登高作业项目(3)必须使用安全带和戴好安全帽,安全带的使用按《电业安全工作规程》(电力线路部分)第5.3.4中的规定执行。
(4)使用梯子攀登台架或靠墙壁作业时,应遵守《电业安全工作规程》(热力和机械部分)第13章第14节“梯4登高作业项目子”有关条款的规定(5)登高作业中领近带电设备或构筑物时,应有专人监护梯子架设不稳固,倒落伤人使用梯子时,梯子应架设稳固。
人字梯必须具有坚固的铰链和限制开度的拉链基本条件工作任务线路砍伐树木作业指导书编号工作条件无风沙、无雨雪、无雾工种输电线路设备类型35~220KV输电线路工作组成员及分工作业人员共9人,工作负责人(监护人)1人,作业人员8人。
各作业人员随工作进程由负责人指派担负相应工作,工作人员必须经培训合格,持证上岗作业人员职责(1)工作负责人(监护人):组织并合理分配工作,进行安全教育,督促、监护工作人员遵守安全规程,检查安全措施是否正确完备,安全措施是否符合现场实际条件。
一般情况下,工作前对工作人中交待安全事项,对整个工程的安全、技术等负责,工作结束后总结经验与不足之处。
工作负责(监护)人不得兼做其他工作。
(2)工作班成员:认真努力学习本作业指导书,严格遵守、执行安全规程和现场“安全措施卡”,互相关心施工安全标准作业时间依具体工作而定制订依据(1)DL409-1991《电业安全工作规程》(电力线路部分)(2)DL/T 741-2001《架空送电线路运行规程》(3)(79)水电规定第6号《电力线路防护规程》(4)SDJ3-1979《架空送电线路设计技术规程》(5)《电力设施保护条例》所需工具、器材序号名称规格单位数量1 安全带条 22 人身二防条 23 斧子把 24 脚扣副 25 安全帽顶96 绝缘绳m 30~407 梯子架 1作业步骤序号作业程序质量要求及其监督检查危险点分析及控制措施1 准备工作1.1 技术准备(1)编制施工作业指导书及注意事项;(2)进行技术交底、组织分工使参加工作的人员明确工作目的及注意事项序号作业程序质量要求及其监督检查危险点分析及控制措施1.2 工具准备(1)传递绳应采用绝缘绳并安全检查合格;(2)样子应安全,检查合格;(3)斧子、电锯应完好无损2 砍伐树木上树砍剪树木,不应攀抓脆弱和枯死的树枝,注意蚂蜂。
人与绳索应保持足够的安全距离,不应攀抓已据过未锯断的树木,防止树木倒落在导线上,防止砸伤人(1)上树砍剪树木时,应先看清树枝与带电导线保持有足够的安全距离。
应注意蚂蜂,并使用安全带。
不得攀登脆弱、枯死及已经锯过或砍过的未断树枝(木)。
(2)砍、剪接近导线的树木(枝)、竹子时,工作人员及树、竹应与带电导线保持安全距离。
(3)为防止树木(树枝)、竹子倒落在导线上,应用绳索将其拉向与导线相反的方各。
绳索应有足够的长度,以免拉绳的人员被倒落的树木砸伤。
树枝接触高压带电导线时,严禁用手直接去取。
(4)砍剪的树木下面和倒树范围内应有专人监护,不得有人逗留,防止砸伤行人。
3 现场清理清理现场遗留树枝,保持现场清洁线路运行作业通用要求线路名称、杆号喷涂作业指导书SHEQ-ZY(生产)-022序号作业要求质量要求及其监督检查危险点分析及控制措施1人员素质技能要求(1)配电运行人员必须掌握安全规程知识,并经过年度《电业安全工作规程》考试合格。
(2)学徒工、实习人员、临时工必须经过安全教育后,方可在师傅的指导下参加指定的工作。
(3)独立进行安装工作人员应具备必要的电气技术理论知识,掌握有关工具、机具正确操作、使用和保管方法,并熟练掌握本作业指导各项技能。
(4)电气安装人员应学会触电急救法和人工呼吸法等紧急救护法。
(5)工作人员应至少每两年进行一次体格检查,不适宜电气安装工作的人员,不得参加工作。
工作负责人选派不当,导致安全事故发生,工作质量没保证所派工作负责人和工作班人员精神状态良好,工作前4h不得喝酒2 作业程序:(1)收集并熟悉图纸和检修工艺。
(2)编制“三措”,审批。
(3)编制材料计划,并领取、准备施工工具。
(4)检查安全措施(1)开工前施工图纸齐备(2)工作前,先办理安全措施卡不按规定执行安全措施卡工作负责人按有关规定正确填写安全措施卡没有安全措施,工作班人员即进入现场工作负责人检查现场所做的安全措施是否正确完备不认真检查作业现场的安全措施工作负责人认真检查安全措施3全体工作人员听工作负责人介绍工作内容及注意事项开工前,工作负责人应严格检查安全措施的实施情况,并向工作人员讲解工作任务分配、安全措施、危险点 工作负责人不向工作班成员交待工作现场安全措施工作负责人开工前,交待现场安全措施、带电部位和其他注意事项 3登高作业项目 (1)凡在坠落高度基准面2m 及以上有可能坠落的高处进行的工作均成为高处作业(2)担任高处作业的人员必须身体健康。
(3)高处作业前,应检查栏杆、梯子、安全带是否牢固可靠。
高处作业应戴安全帽,使用安全带,或采取其他可靠的安全措施。
(4)高处作业时,工具、材料不准抛掷传递,必须用传递绳吊送人员选派不当,高空坠落伤人(1)精神病、癫痫病、高血压、心脏病的人员不准从事高处作业 (2)检查脚扣、升降板、脚钉、爬梯等是否牢固,确认无问题后方可攀登。
4登高作业项目(3)必须使用安全带和戴好安全帽,安全带的使用按《电业安全工作规程》(电力线路部分)第5.3.4中的规定执行。
(4)使用梯子攀登台架或靠墙壁作业时,应遵守《电业安全工作规程》(热力和机械部分)第13章第14节“梯4登高作业项目子”有关条款的规定 (5)登高作业中领近带电设备或构筑物时,应有专人监护 梯子架设不稳固,倒落伤人使用梯子时,梯子应架设稳固。
人字梯必须具有坚固的铰链和限制开度的拉链基本条件工作任务线路名称、杆号喷涂作业指导书编号工作条件无风沙、无雨雪、无大雾、无霜冻工种输电线路设备类型35~220KV输电线路工作组成员及分工作业人员共2人,工作负责人(监护人)1人,作业人员1人。
工作人员必须经培训合格,持证上岗作业人员职责(1)工作负责人(监护人):组织并合理分配工作,进行安全教育,督促、监护工作人员遵守安全规程,检查安全措施是否正确完备,安全措施是否符合现场实际条件。
一般情况下,工作前对工作人中交待安全事项,对整个工程的安全、技术等负责,工作结束后总结经验与不足之处。
工作负责(监护)人不得兼做其他工作。
(2)工作班成员:认真努力学习本作业指导书,严格遵守、执行安全规程和现场“安全措施卡”,互相关心施工安全标准作业时间依具体工作而定制订依据(1)DL409-1991《电业安全工作规程》(电力线路部分)(2)DL/T 741-2001《架空送电线路运行规程》(3)(79)水电规定第6号《电力线路防护规程》(4)《电力设施保护条例》所需工具、器材。
